Umbau Döppersberg -  Rückbau Brücke Immermannstr.
Wegen Baufälligkeit wurde der Abriss der Brücke vorgezogen. Der Abriss erfolgte ab den 10.03.2011
Fotobereich 1
Bild Quelle: Google

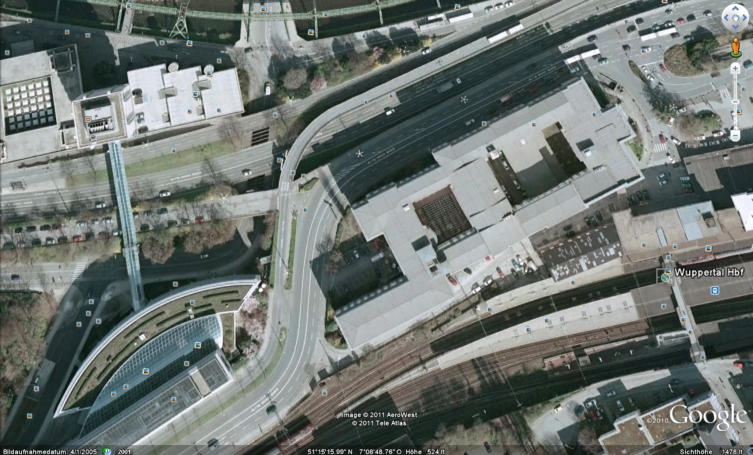

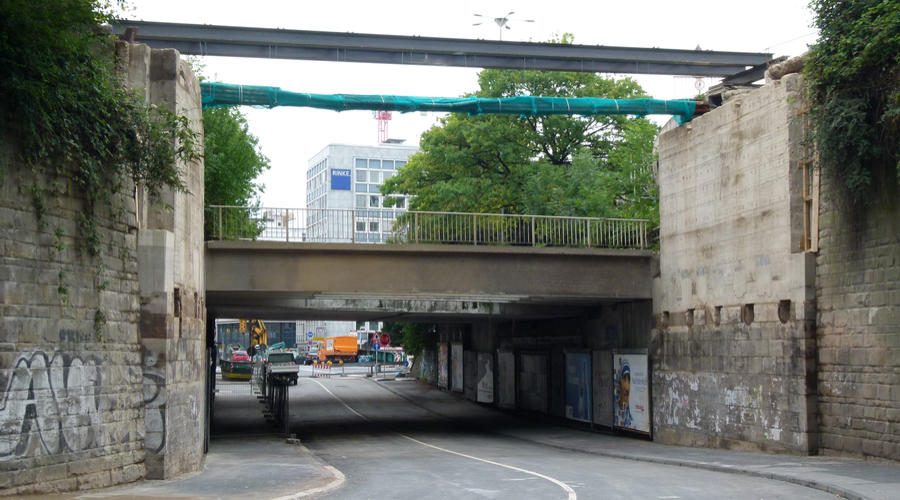

Zur Orientierung hier ein Bild vom 04.01.2005
.
09.03.11 - Brückensicherung vor Demontage mit Stützpfeilern wegen akuter Einsturtzgefahr.
09.03.2011
10.03.11 - Sicherungsarbeiten.
10.03.2011

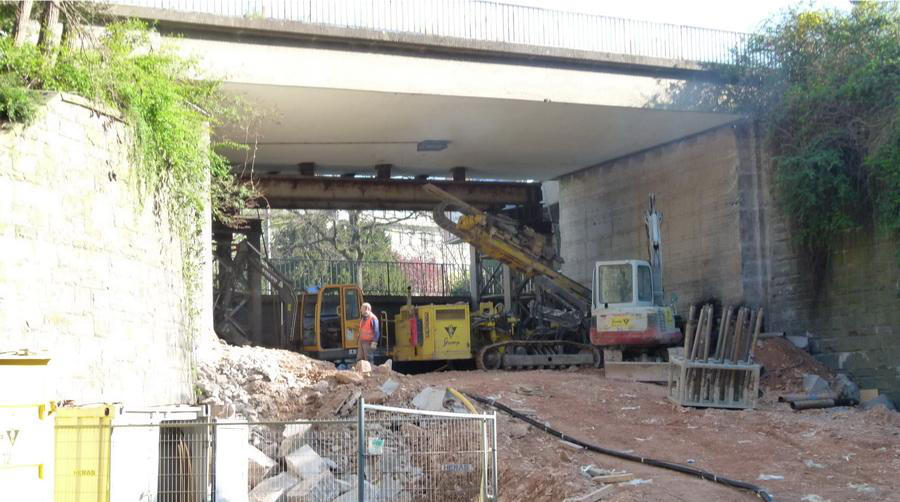

08.04.11 - Die Stahlträger werden für die Leitungsabhängung der Telekomleitungen benötigt 08.04.11 - Bohrungen zur Sicherung der Stützwände.
11.03.2011
08.04.2011

06.06.11 - Weiter Stillstand an der Baustelle.
06.06.2011

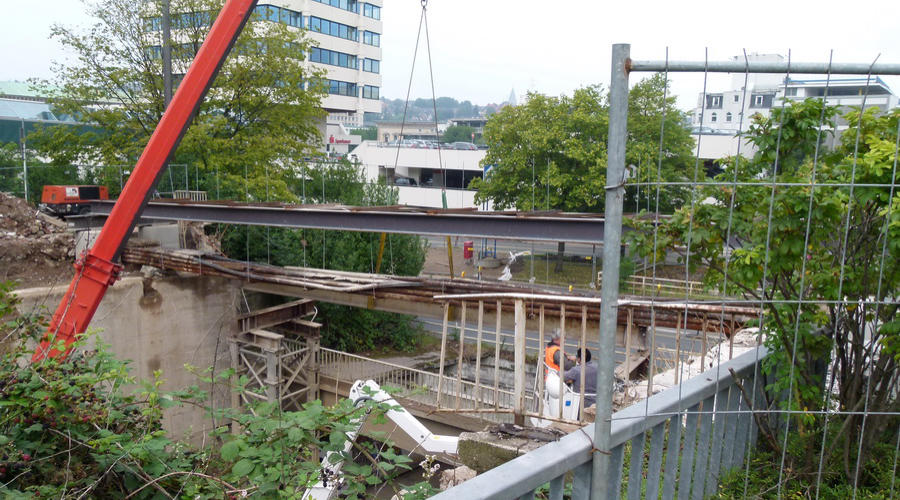

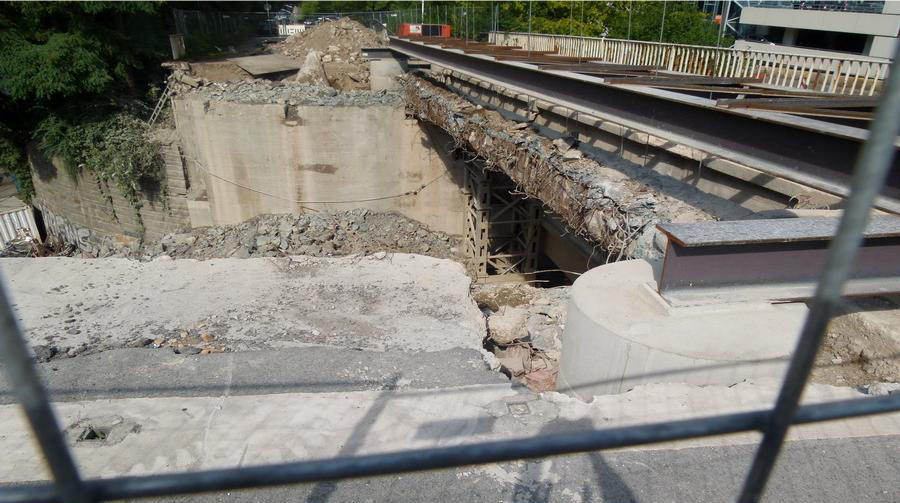

06.07.11 -  Abbruch der Brücke. 06.07.11 - Der erste Teil ist abgetragen. 06.07.11 - Der erste Teil ist abgetragen.
06.07.2011

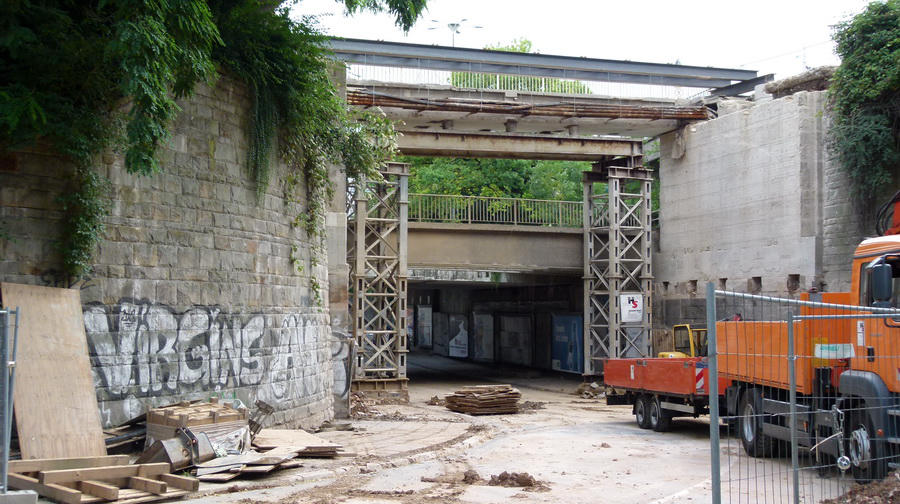

18.07.11 - nach dem Ausbau der Sandschicht.
18.07.2011

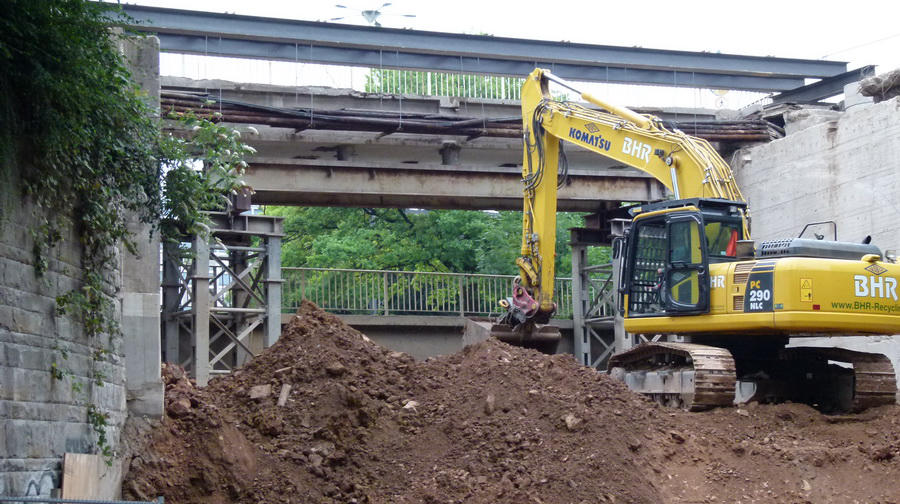

13.07.11 - Ausbau der Sandschicht.
13.07.2011

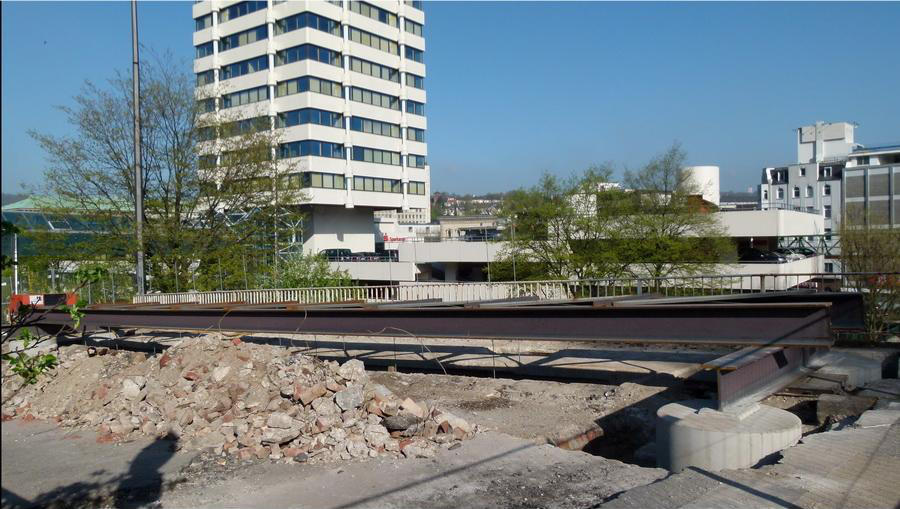

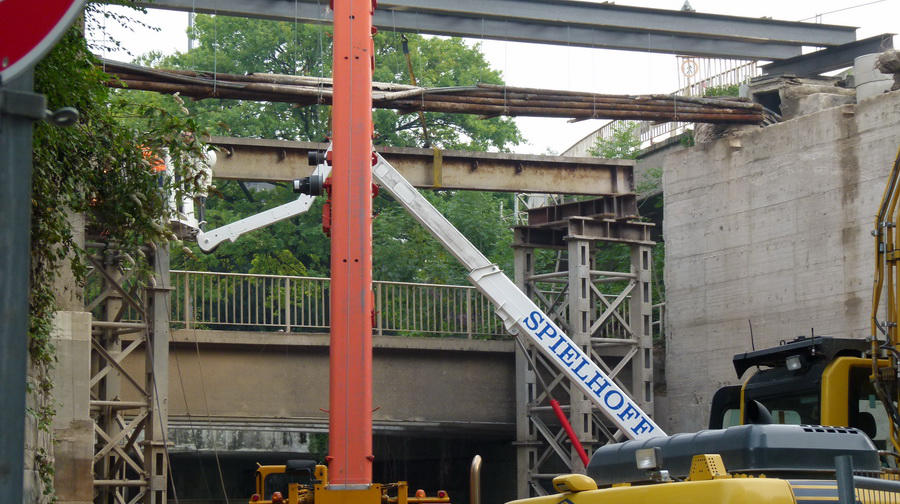

20.07.11 - Einbau der Stahlträger.
20.07.2011
20.07.11 - Einbau der Stahlträger.
20.07.2011
29.07.11 - Zustand nach Beendigung der Bauarbeiten.
29.07.2011
Der Rückbau der  Strasse  Immermannstrasse erfolgt zu einem späteren Zeitpunkt .
06.07.2011
06.07.2011
Foto 1
Foto 2
Fotobereich 2
 Weil die Verankerung der Brückenwiderlager im Baugrund aufwändiger als geplant war, verzögern sich die Arbeiten zum Abriss der Brücke Immermannstraße. Dadurch muss auch die Südstraße länger gesperrt bleiben. Neuer Termin für den eigentlichen Brückenabriss ist jetzt Ende Juni.
Quelle WZ.

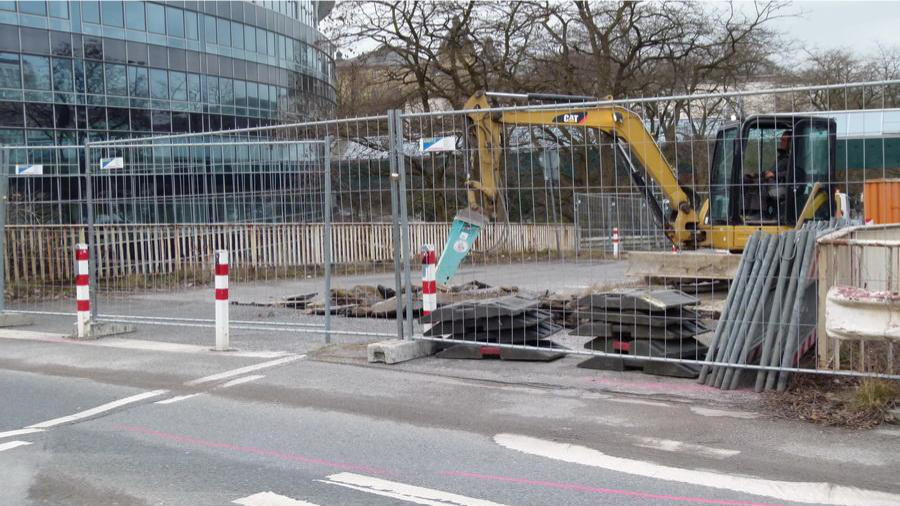

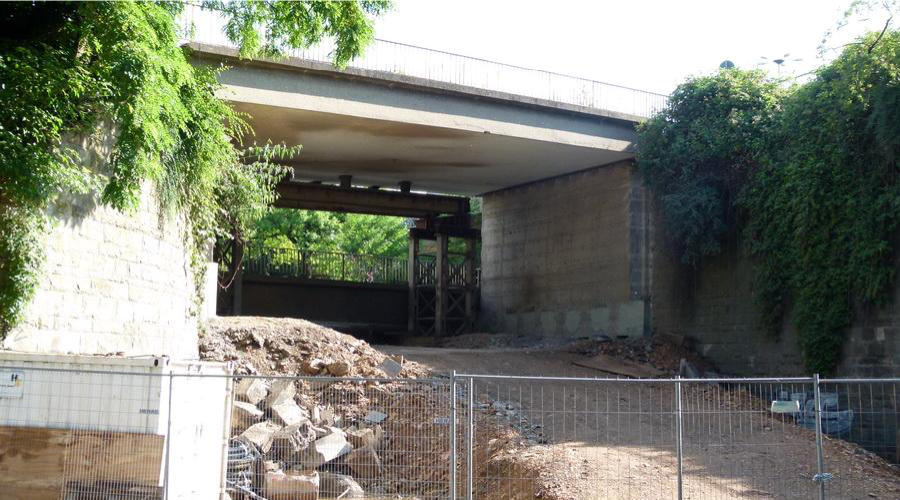

11.03.11 - Zustand vor dem Rückbau.
08.04.11
