Foto 2   Januar-März
Umbau Döppersberg                                  2018
Busbahnhof  Teil 3
03.01.18 - Der Wind hat einige Planen verschoben. 03.01.18 -Die Gerüstbauer trotzen dem Wetter. Das Gerüst am Bussteig 2 wurde in den beiden letzten Tagen fertig aufgebaut.
03.01.2018
03.01.2018
08.01.2018

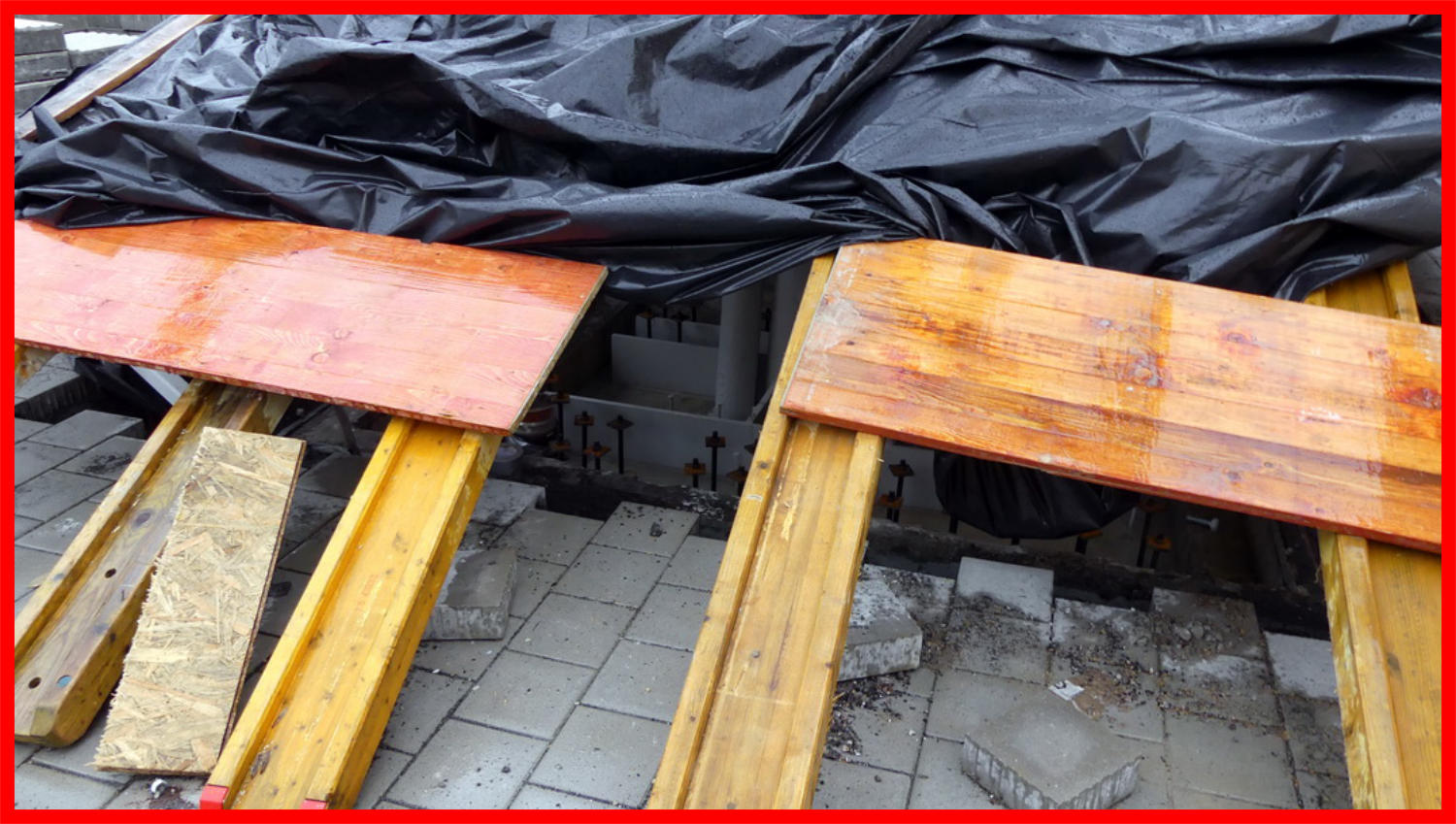

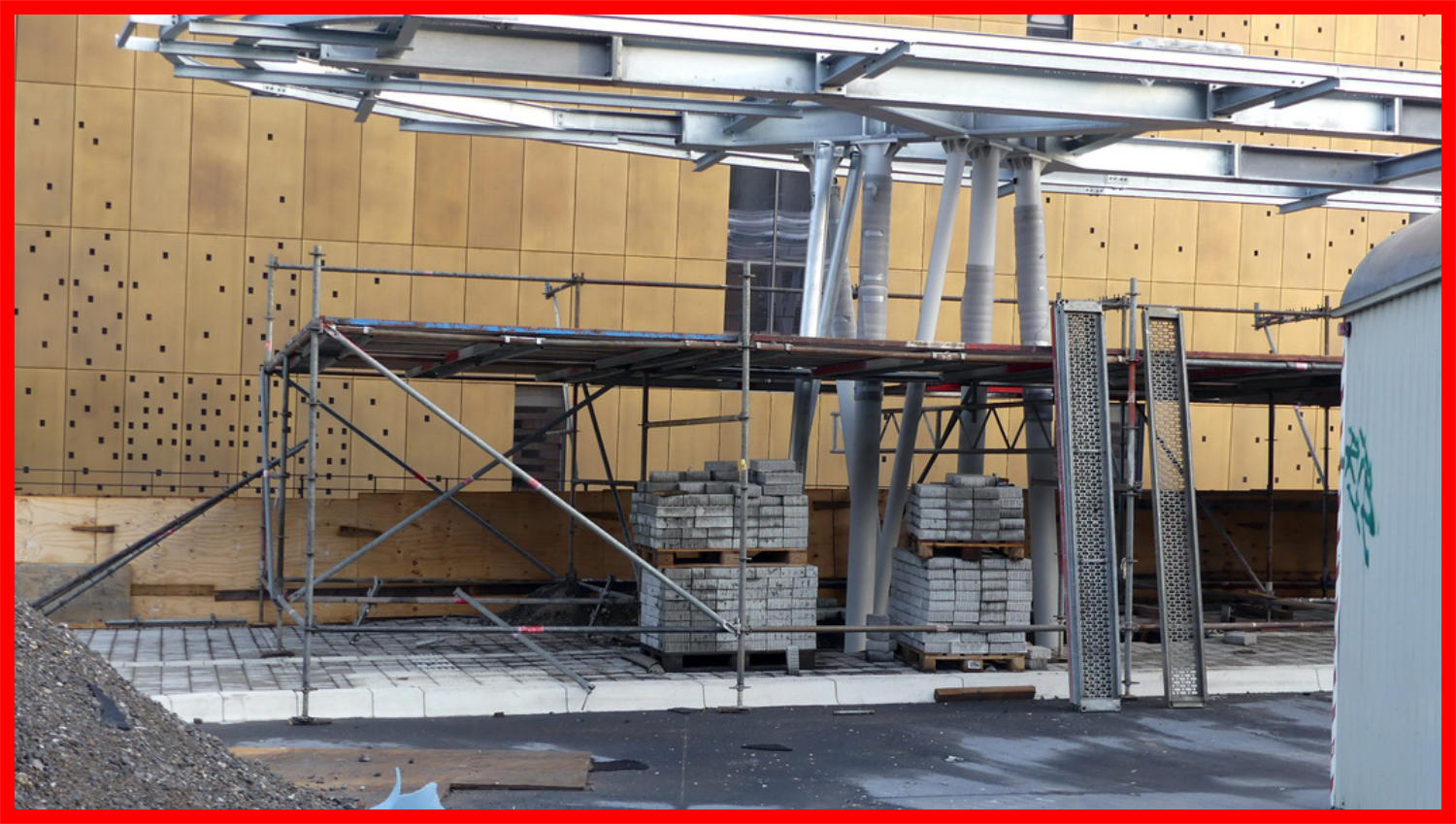

08.01.2018 - Am Bussteig 4  werden die ersten Wannen für die Dachträger freigelegt.
09.01.2018

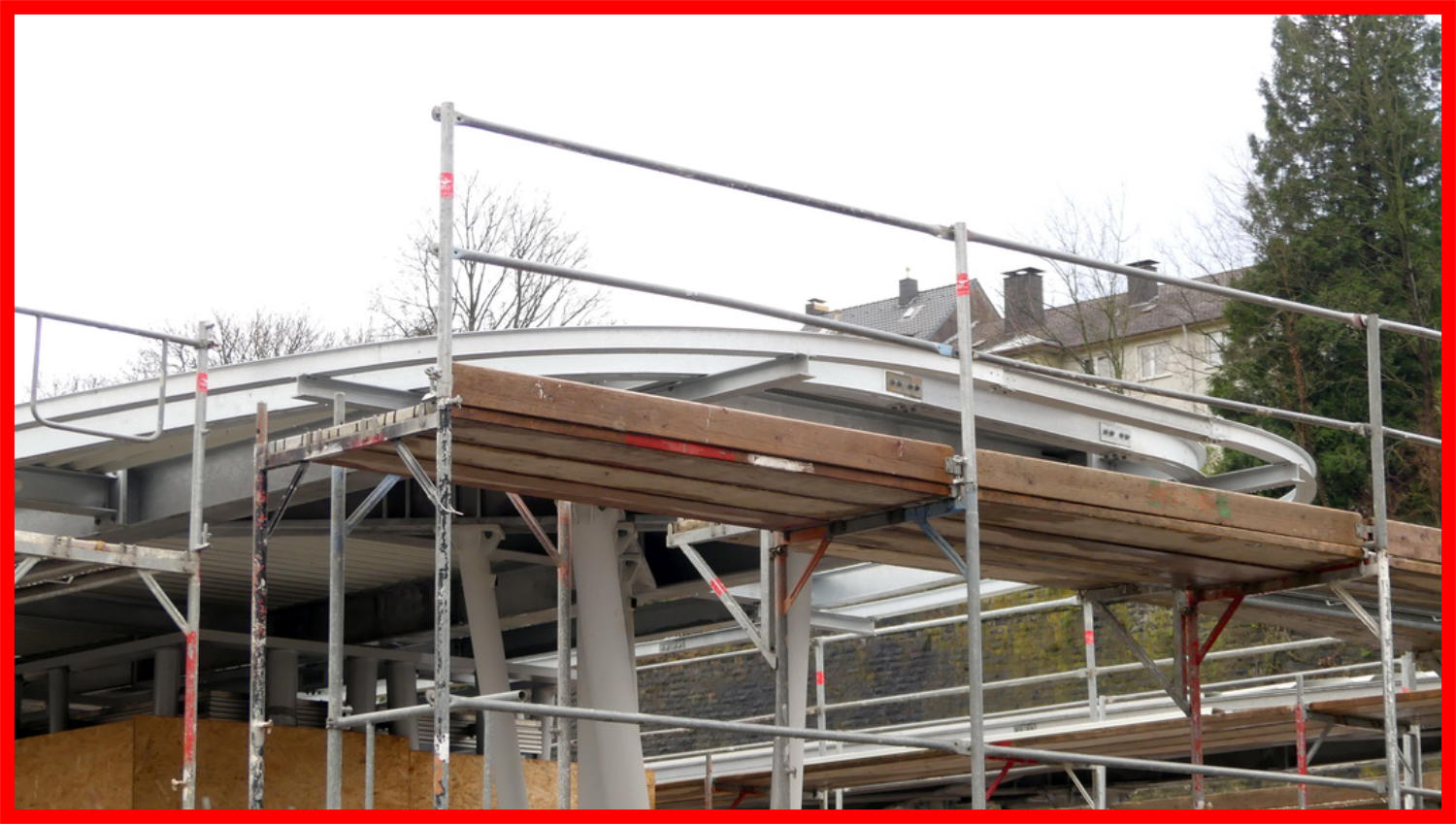

09.01.2018 - Hier gibt es auch wieder eine Sonderanfertigung der Dachstütze.
11.01.2018

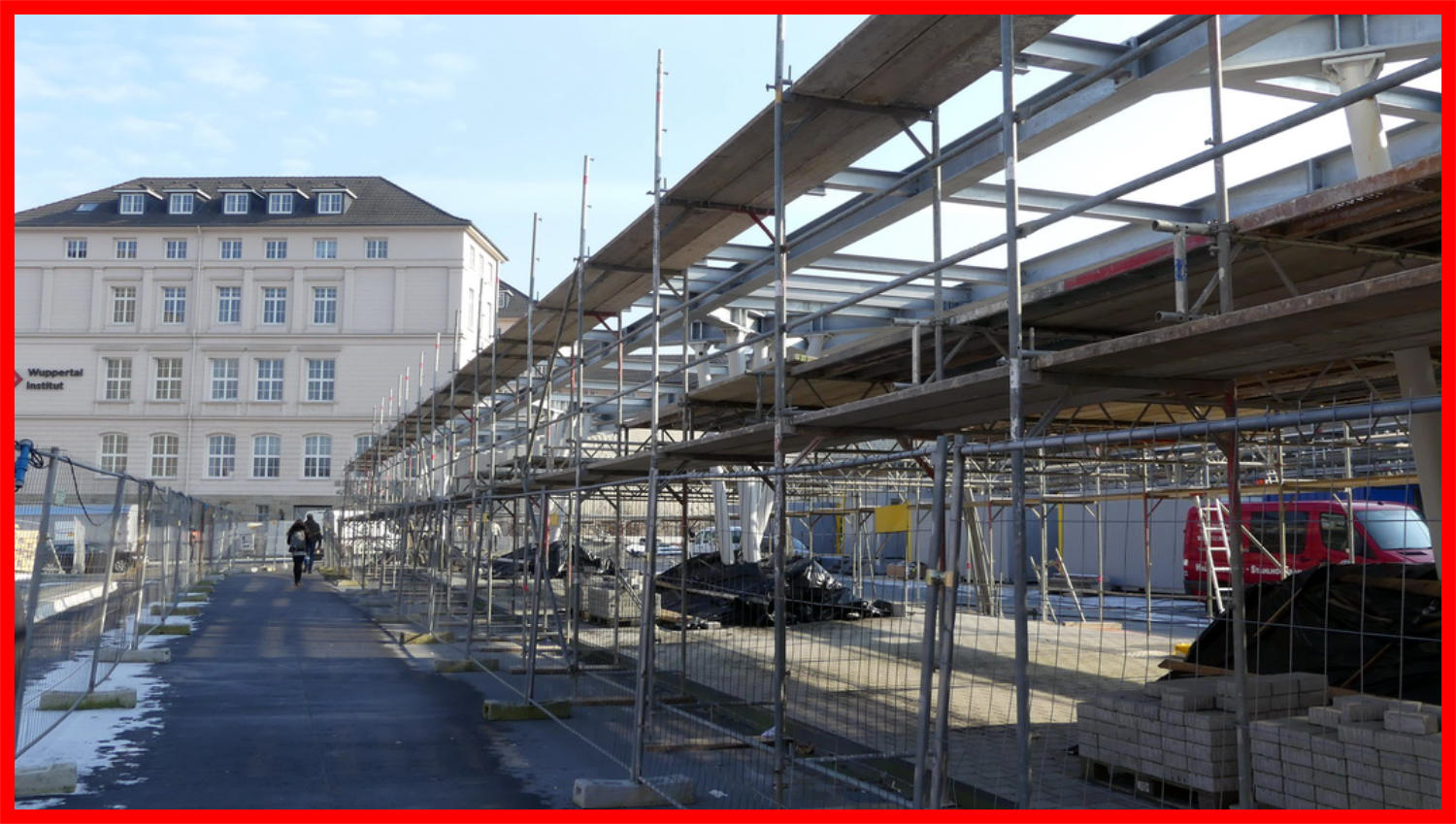

11.01.18 - Am Bussteig 3 ist das Dachgerüst fertig aufgebaut. 12.01.2018 - Die Aufnahme-Umrandungen werden weiter freigelegt.
12.01.2018
16.01.2018

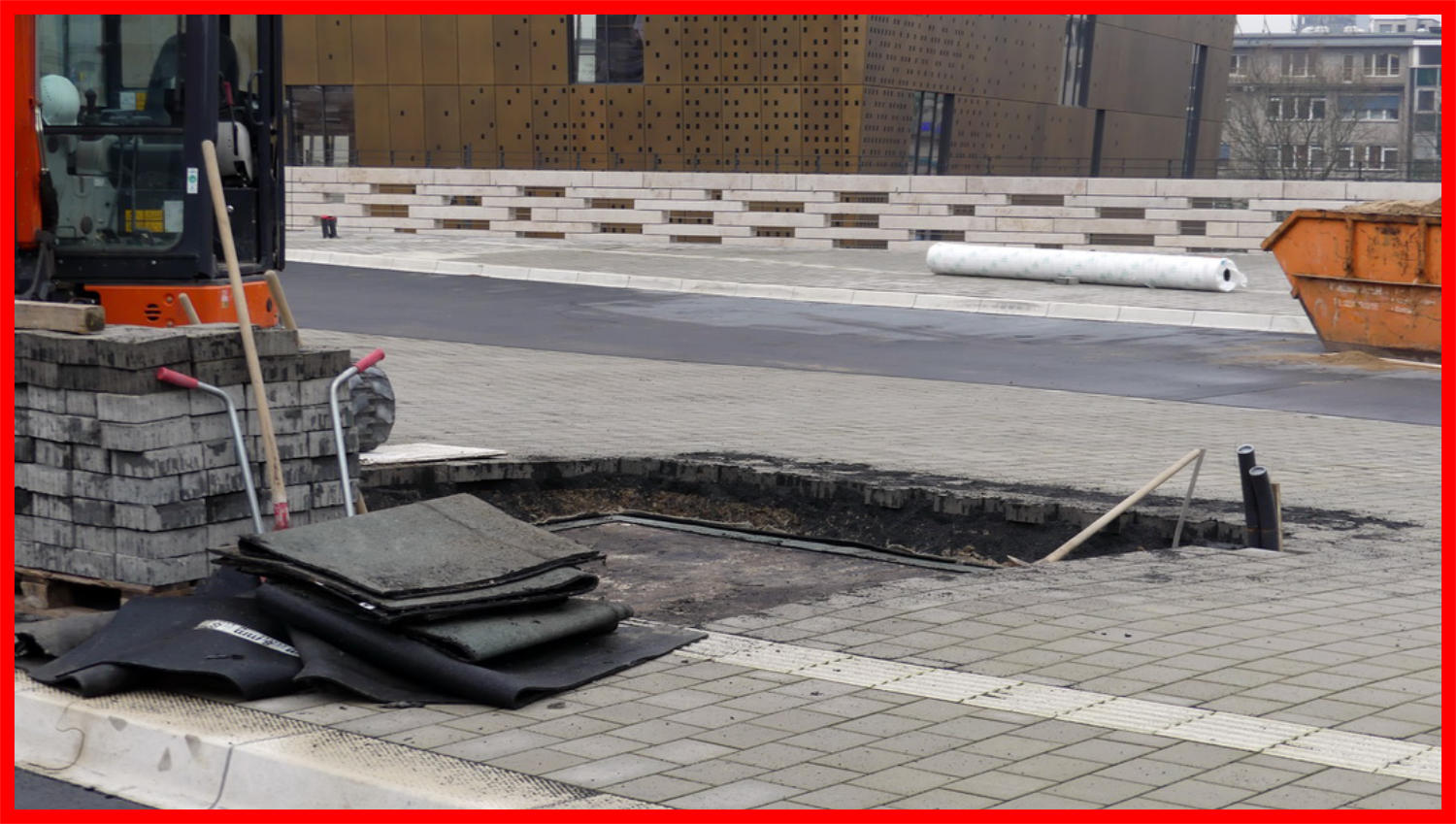

16.01.2018 - Hier scheint man mit den Ausschachtungsarbeiten fertig zu sein. 16.01.2018 - Am Bussteig 2 werden die Dachplatten verlegt.
16.01.2018
17.01.2018
17.01.2018
17.01.2018 - Die Seitenwände wurden hier nun auch mit Holzplatten gesichert. 17.01.2018 - Die Seitenwände wurden hier nun auch mit Holzplatten gesichert. 19.01.2018 - Bussteig 3 - Die Abschlußbögen am Westende wurden noch bis ca 10:45 Uhr  angebracht. Dann wurden die Arbeiten eingestellt. 19.01.2018 - Bussteig 2 - Die Abschlußbögen am Westende wurden noch bis ca 10:45 Uhr  angebracht. Dann wurden die Arbeiten eingestellt.
19.01.2018
19.01.2018

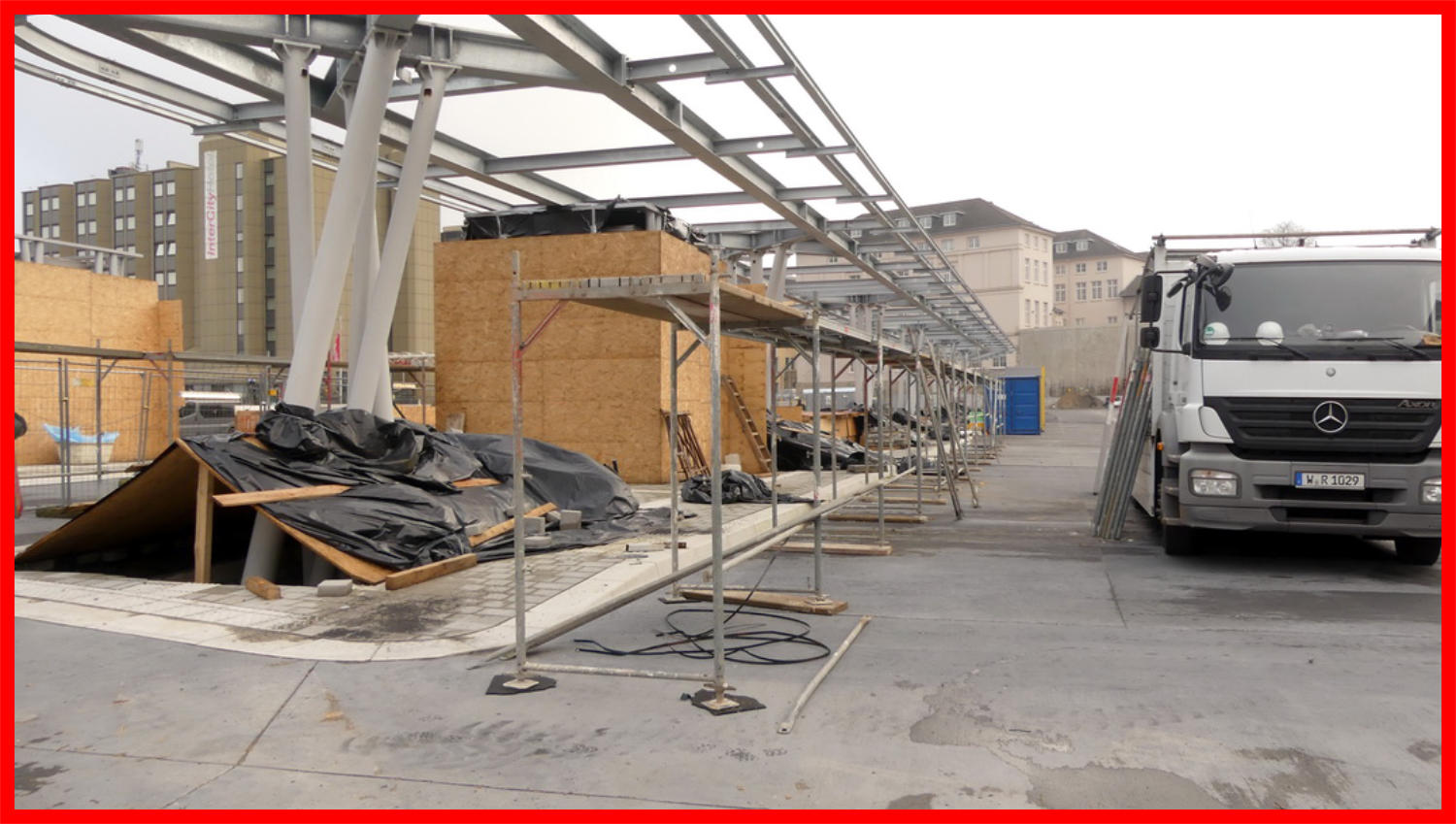

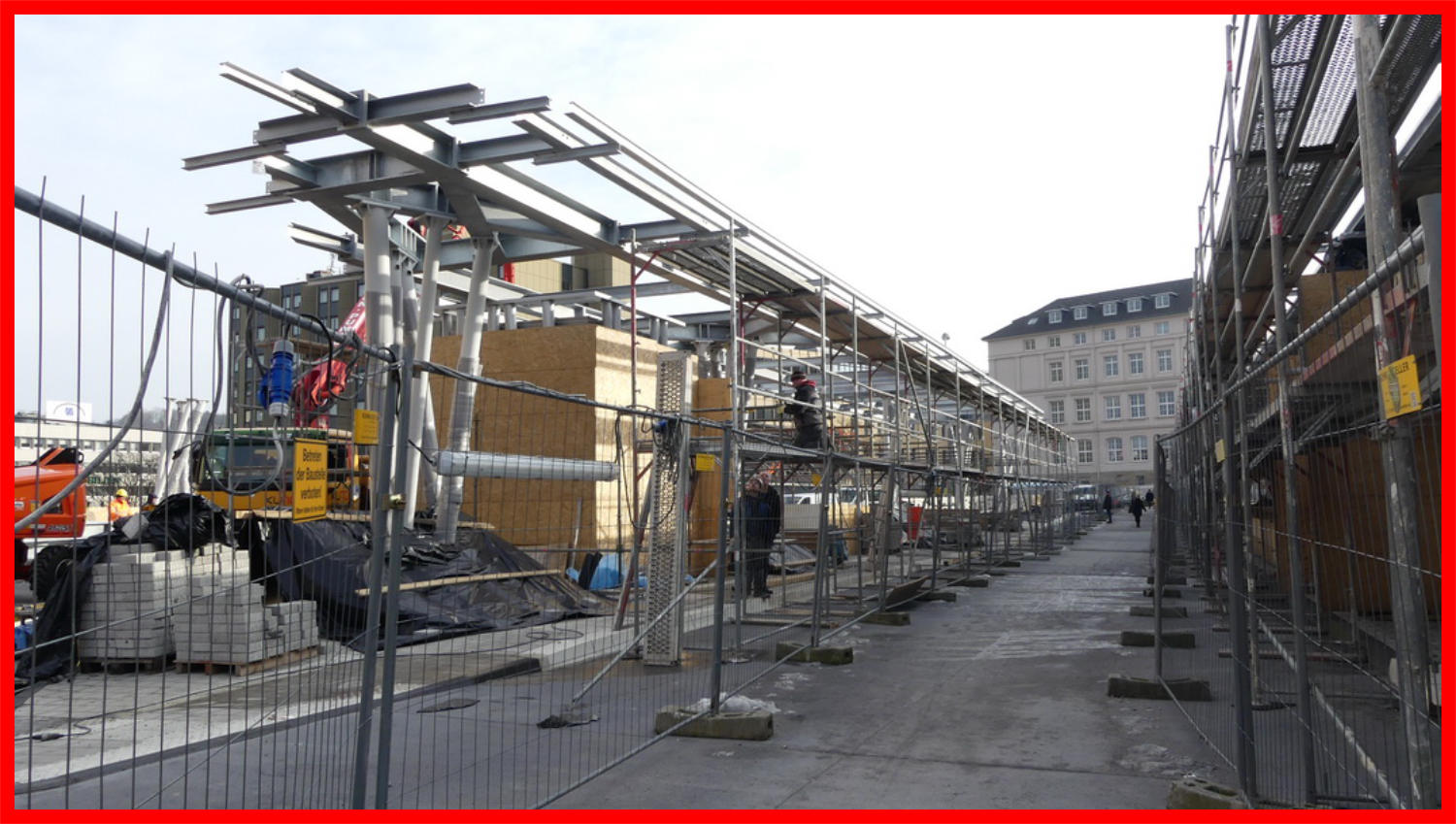

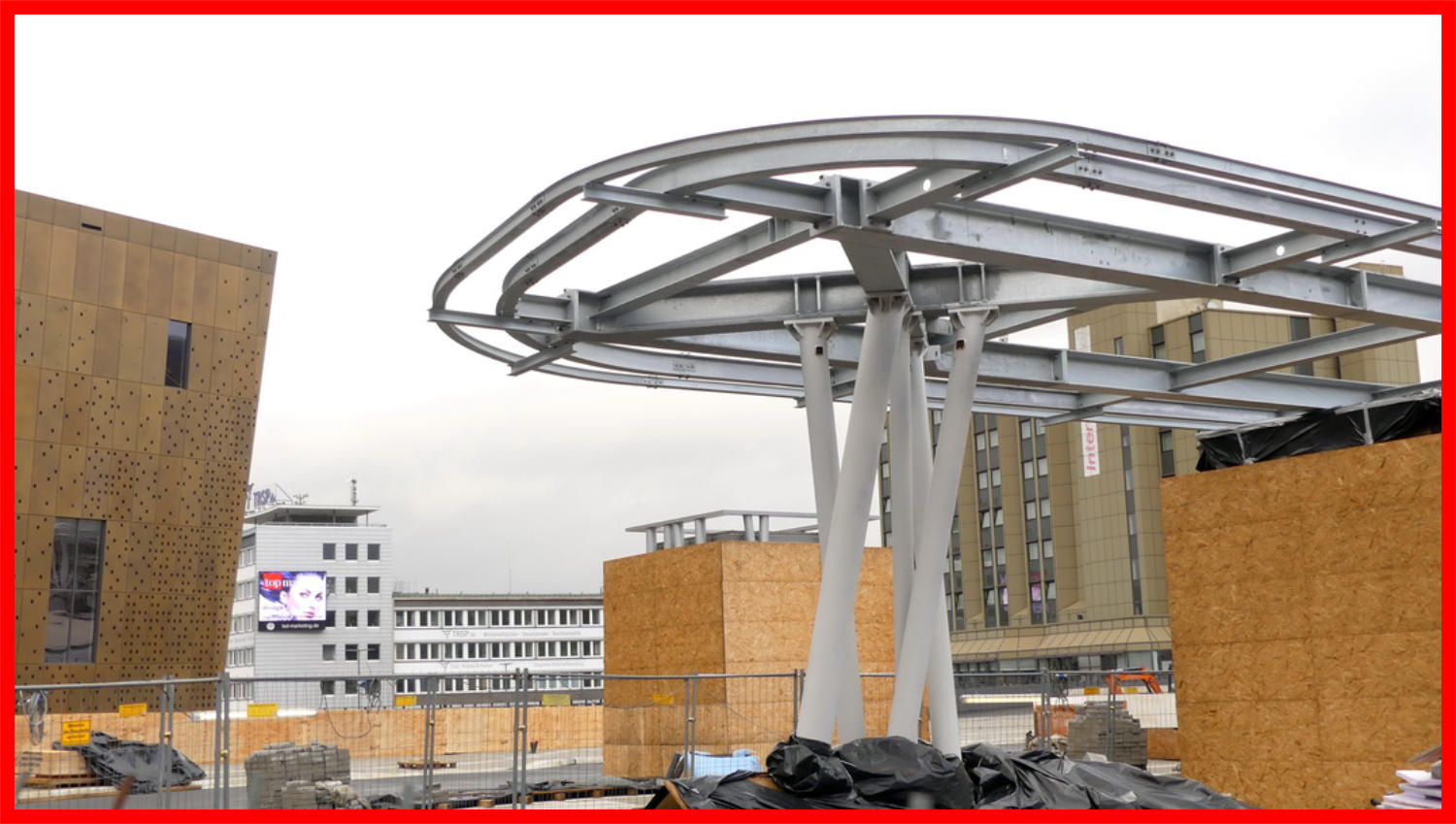

23.01.2018 - Am Bussteig 5 haben die Arbeiten für das Dach begonnen.Die Tröge werden nun wieder freigelegt.
23.01.2018
24.01.2018

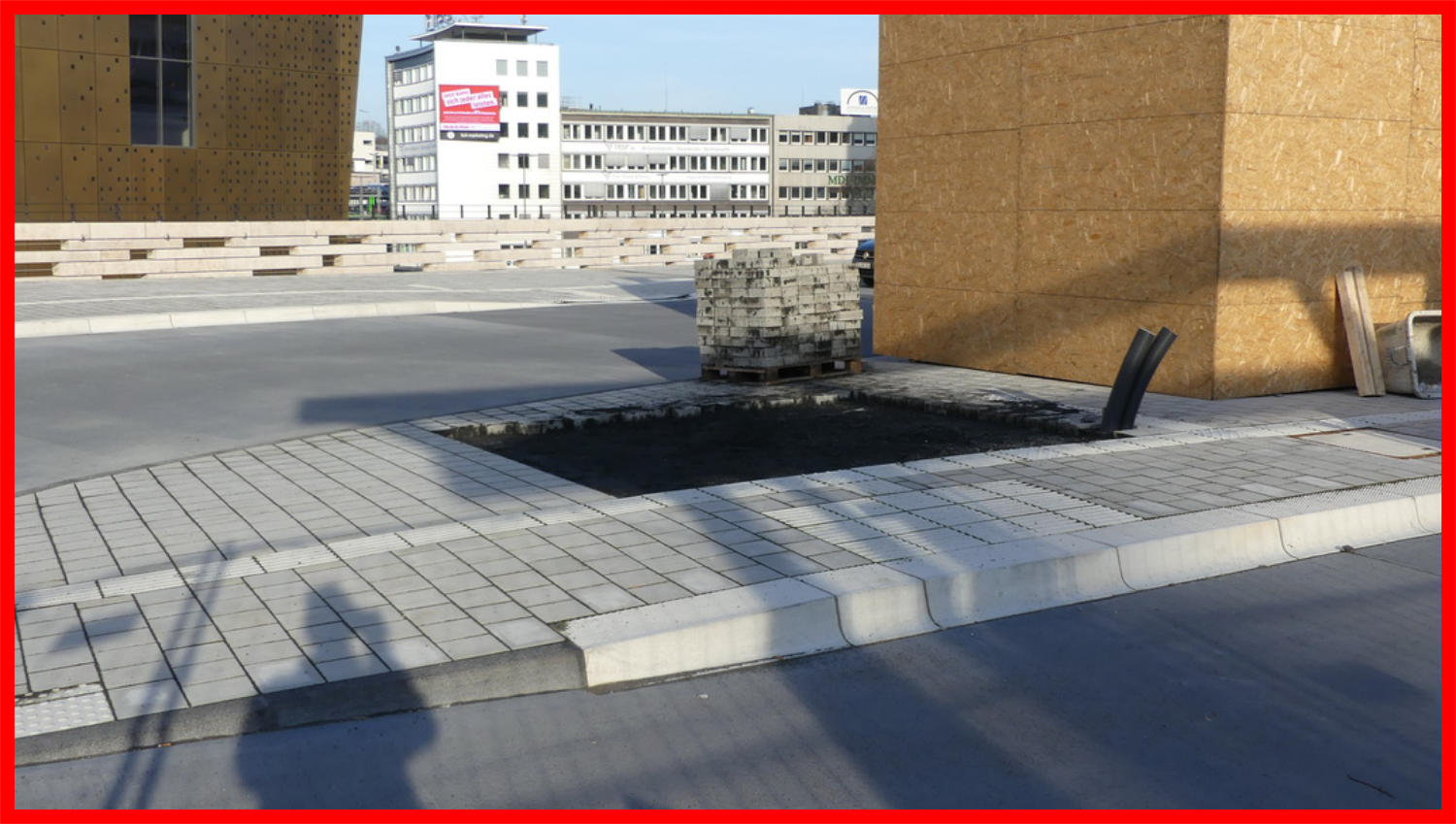

24.01.2018 - Am Bussteig 4 sind die Tröge  fertig freigelegt.
30.01.2018
30.01.2018
30.01.2018 - Am Bussteig 3 wird nun das Gerüst aufgebaut. 30.01.2018 - Am Bussteig 3 wird nun das Gerüst aufgebaut.
31.01.2018
31.01.2018 - Einige Gerüstteile wurden gestern noch aufgebaut. Heute ruhe die Arbeiten.
06.02.2018

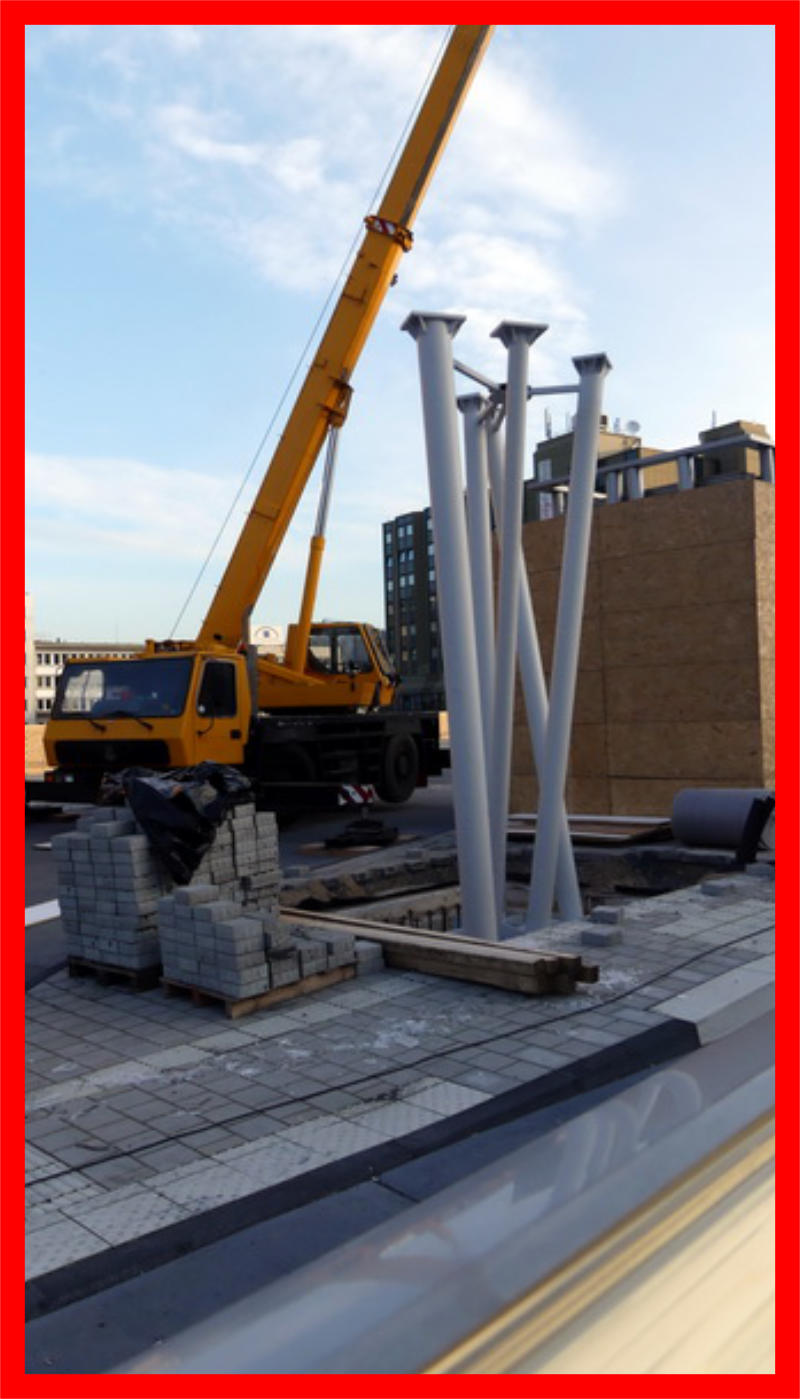

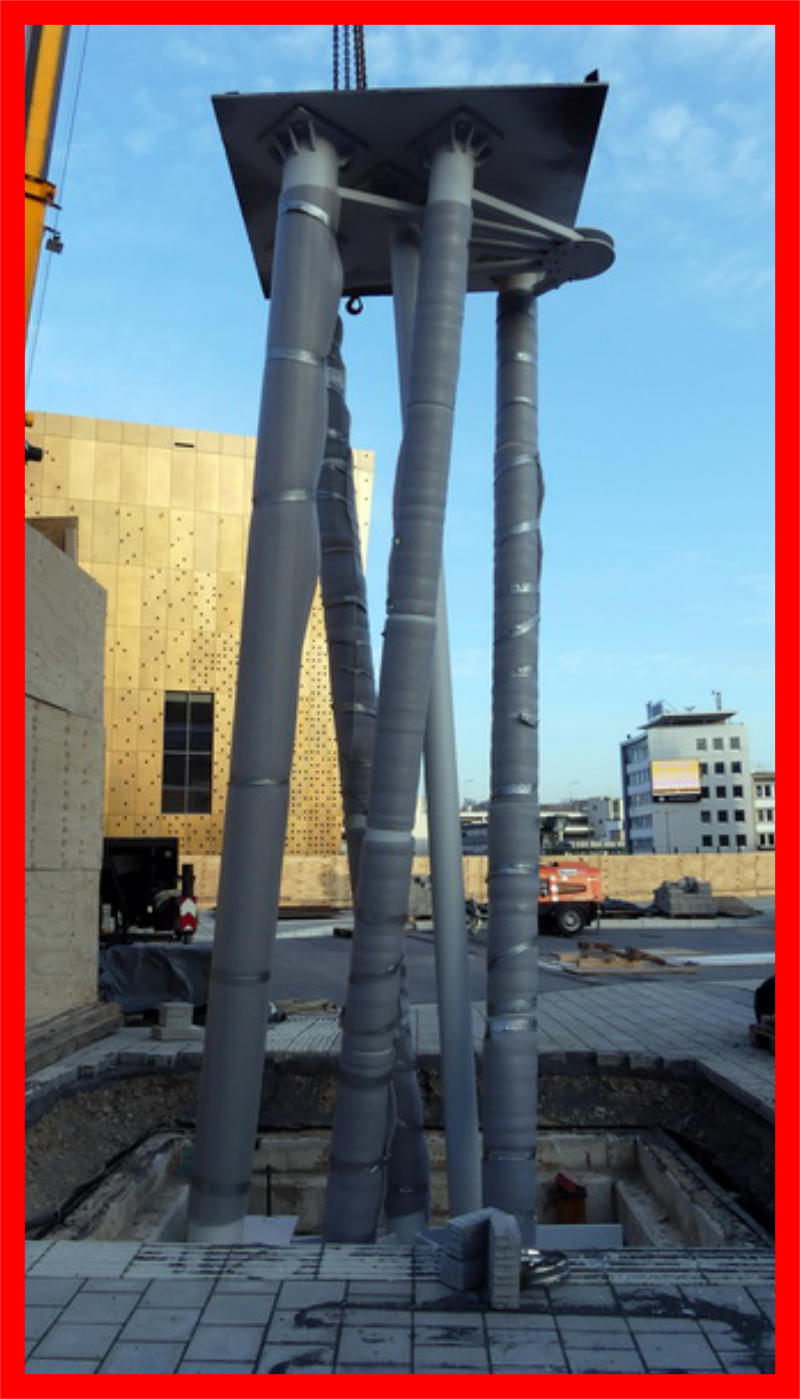

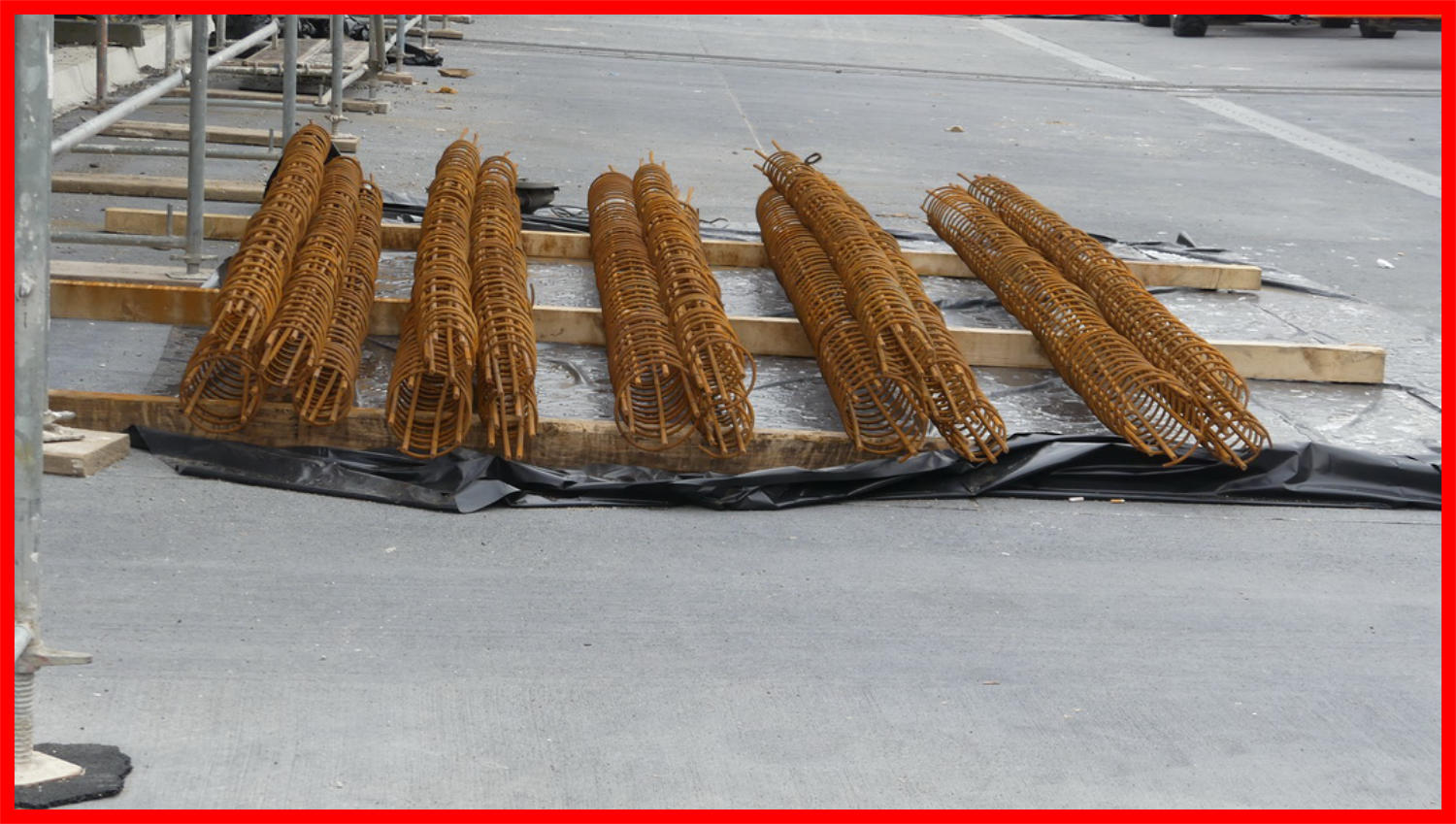

06.02.2018 - Am Bussteig 4 werden die ersten Stützen gesetzt. 06.02.2018 - Am Bussteig 4 werden die ersten Stützen gesetzt. 06.02.2018 - Der Baustahl wird für die Stützen gebogen.
06.02.2018
06.02.2018
07.02.2018

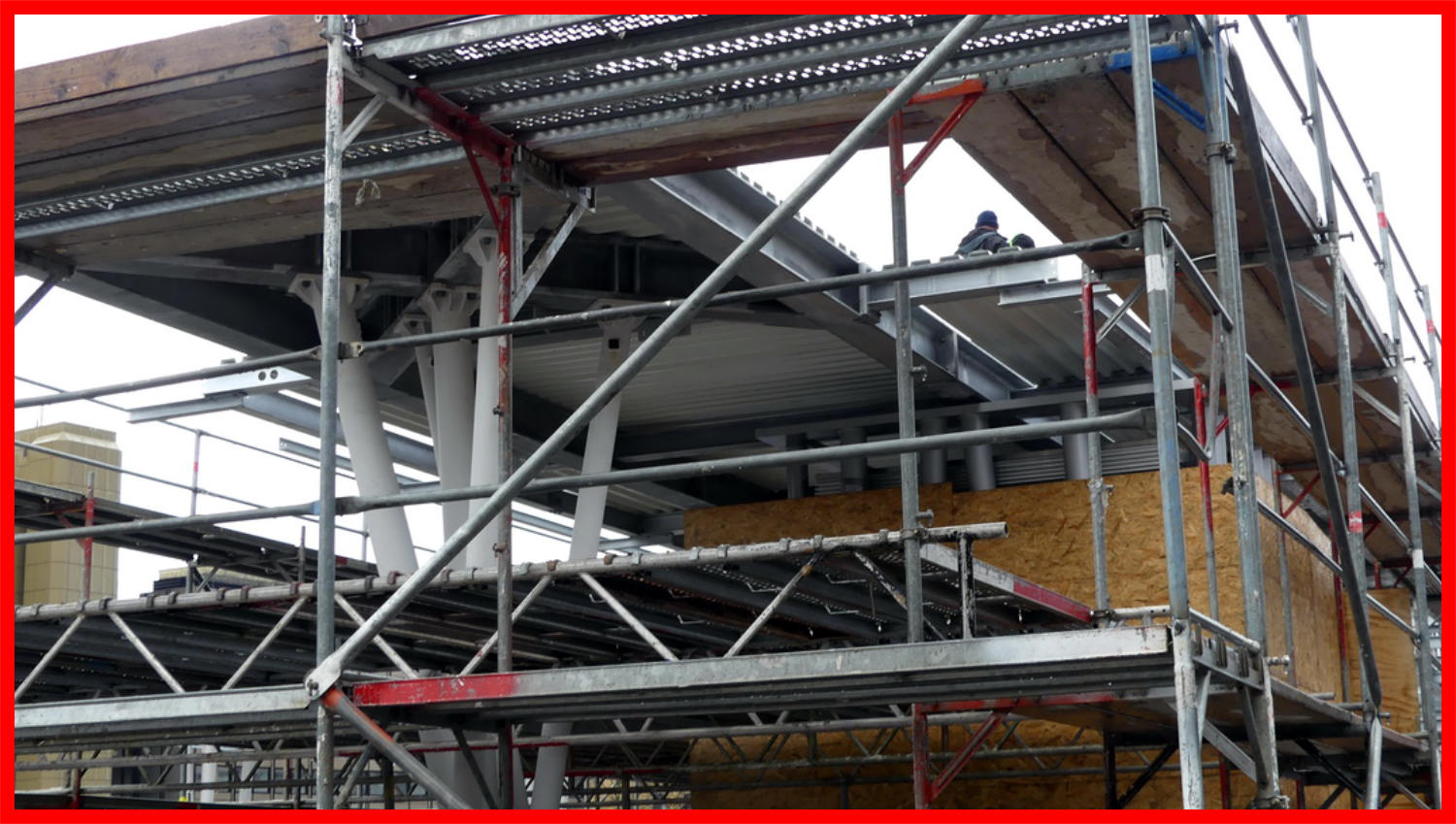

07.02.2018 - Die Mauer wird nun mit Holzplatten geschützt. 08.02.2018 - Am Bussteig 4 wird das Dachgerüst nun aufgebaut. 07.02.2018 - Am Bussteig 1 werden die Deckenhalterungen eingebaut.
07.02.2018
07.02.2018
08.02.2018

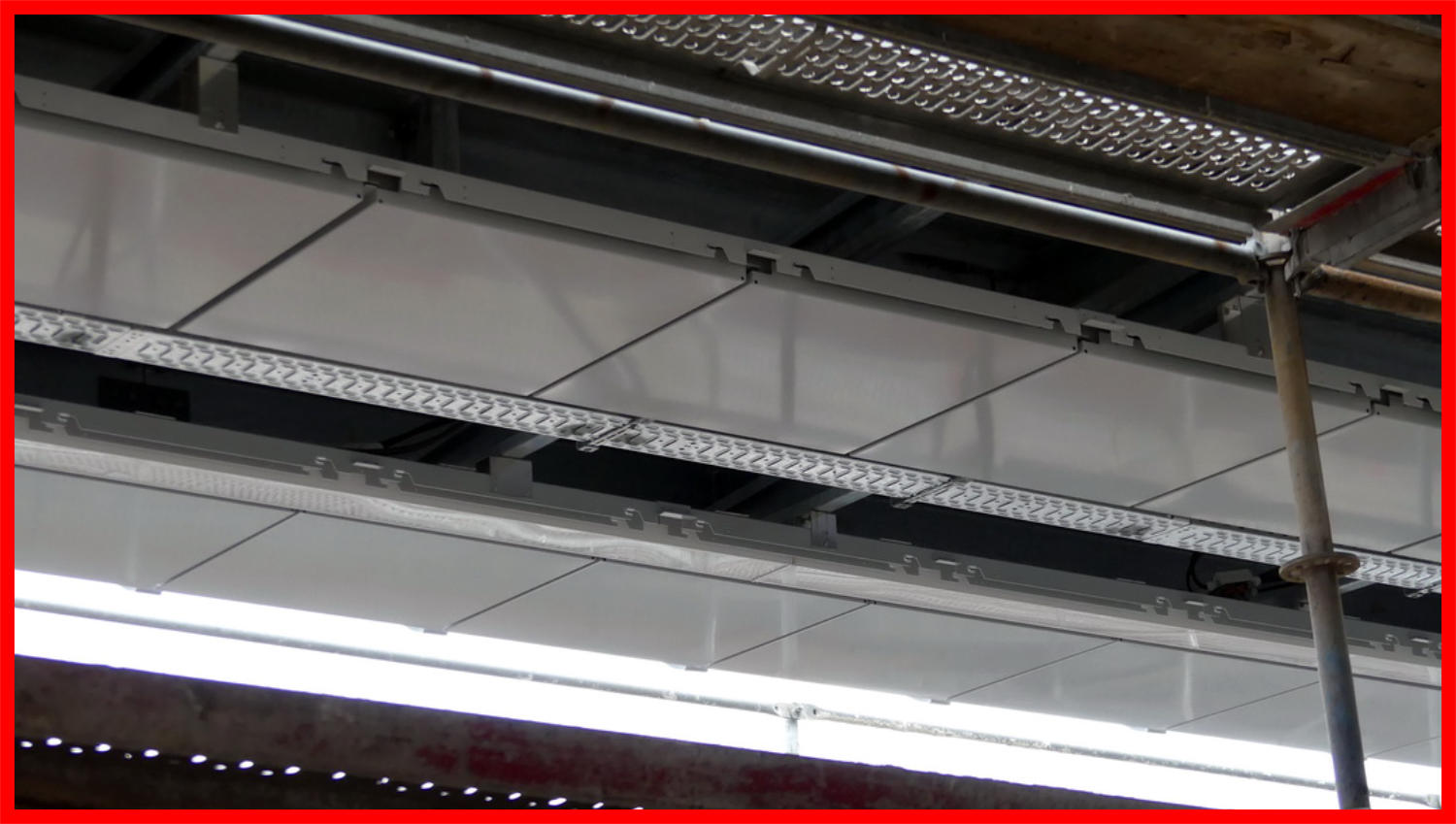

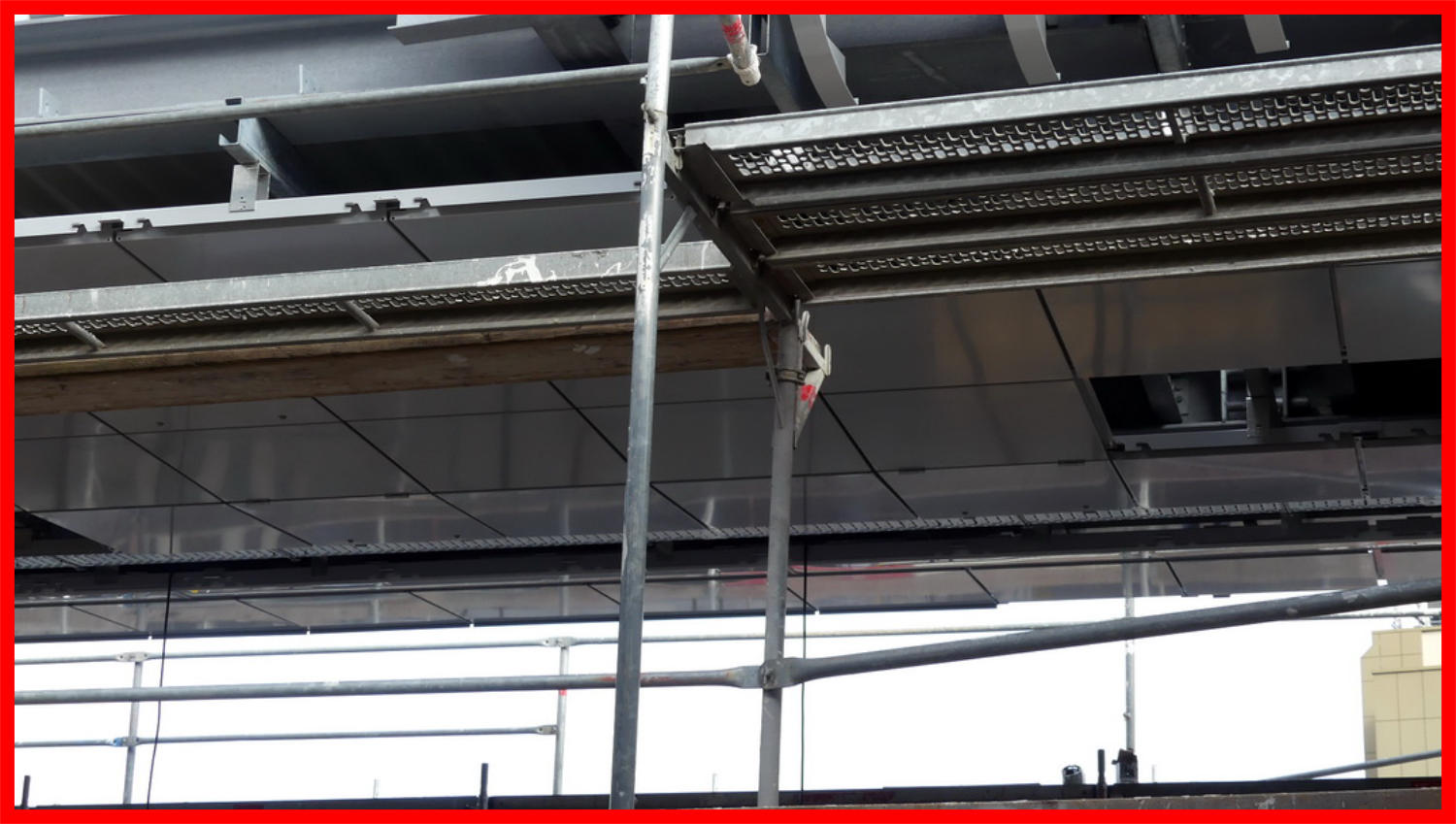

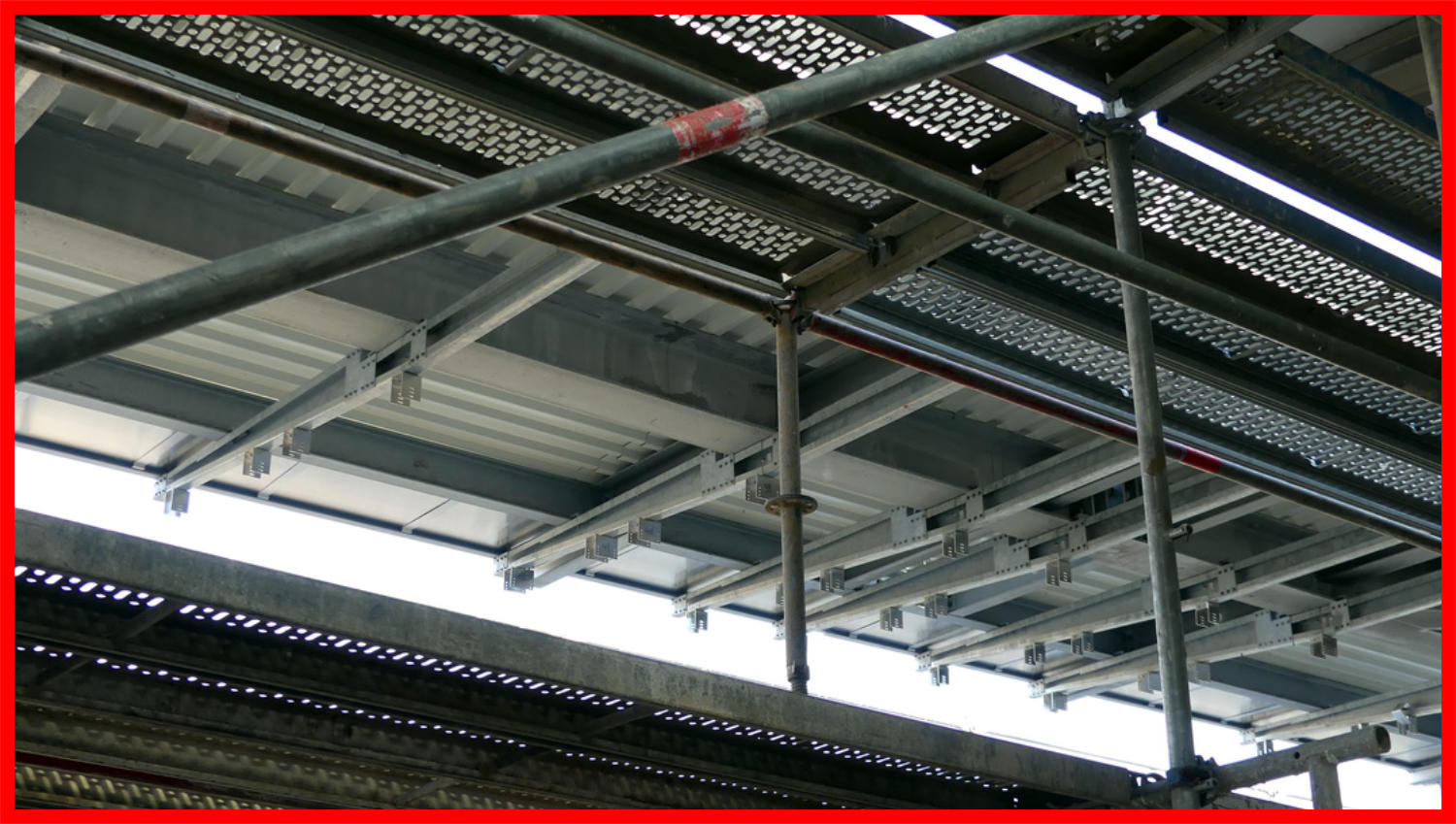

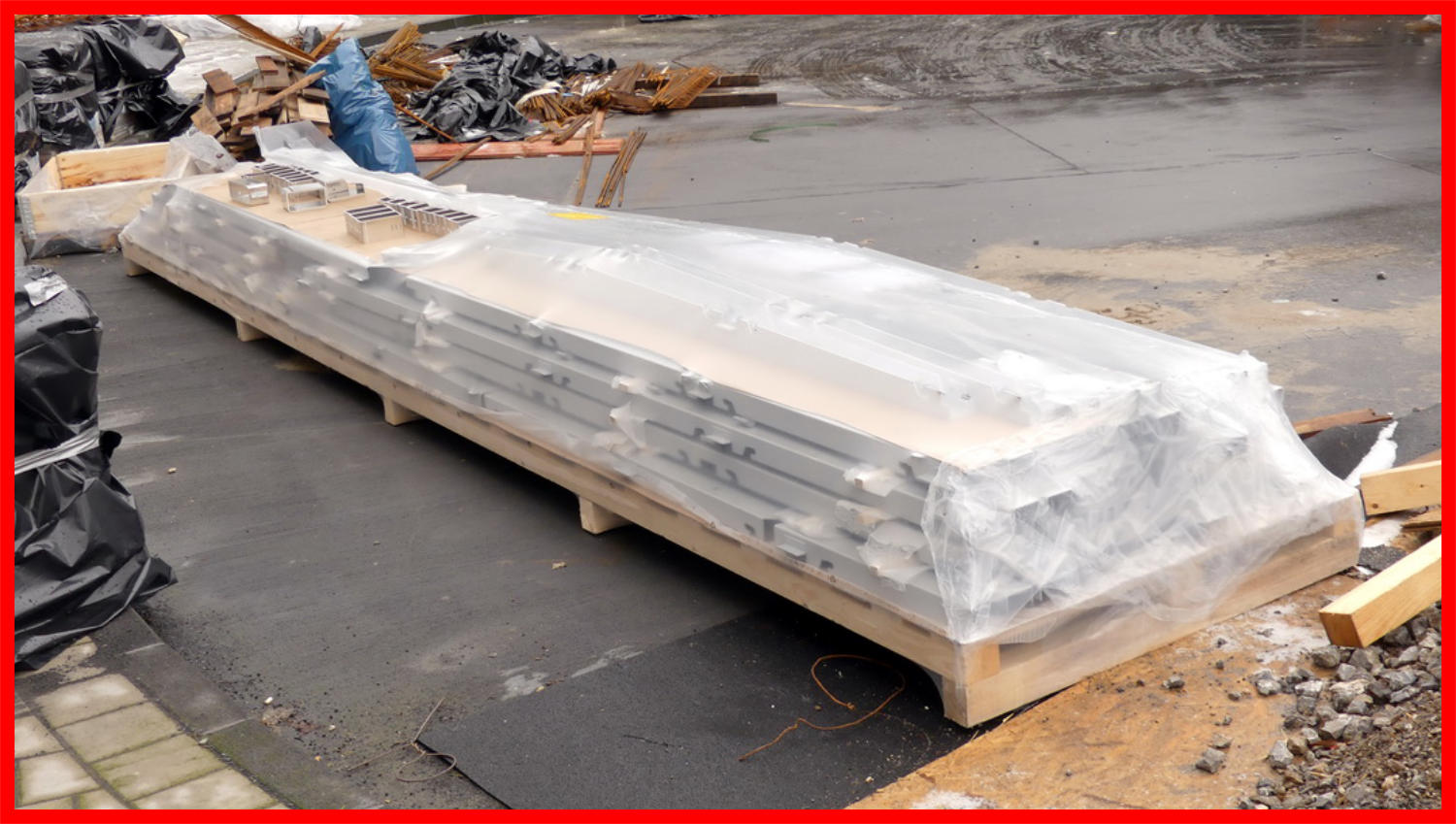

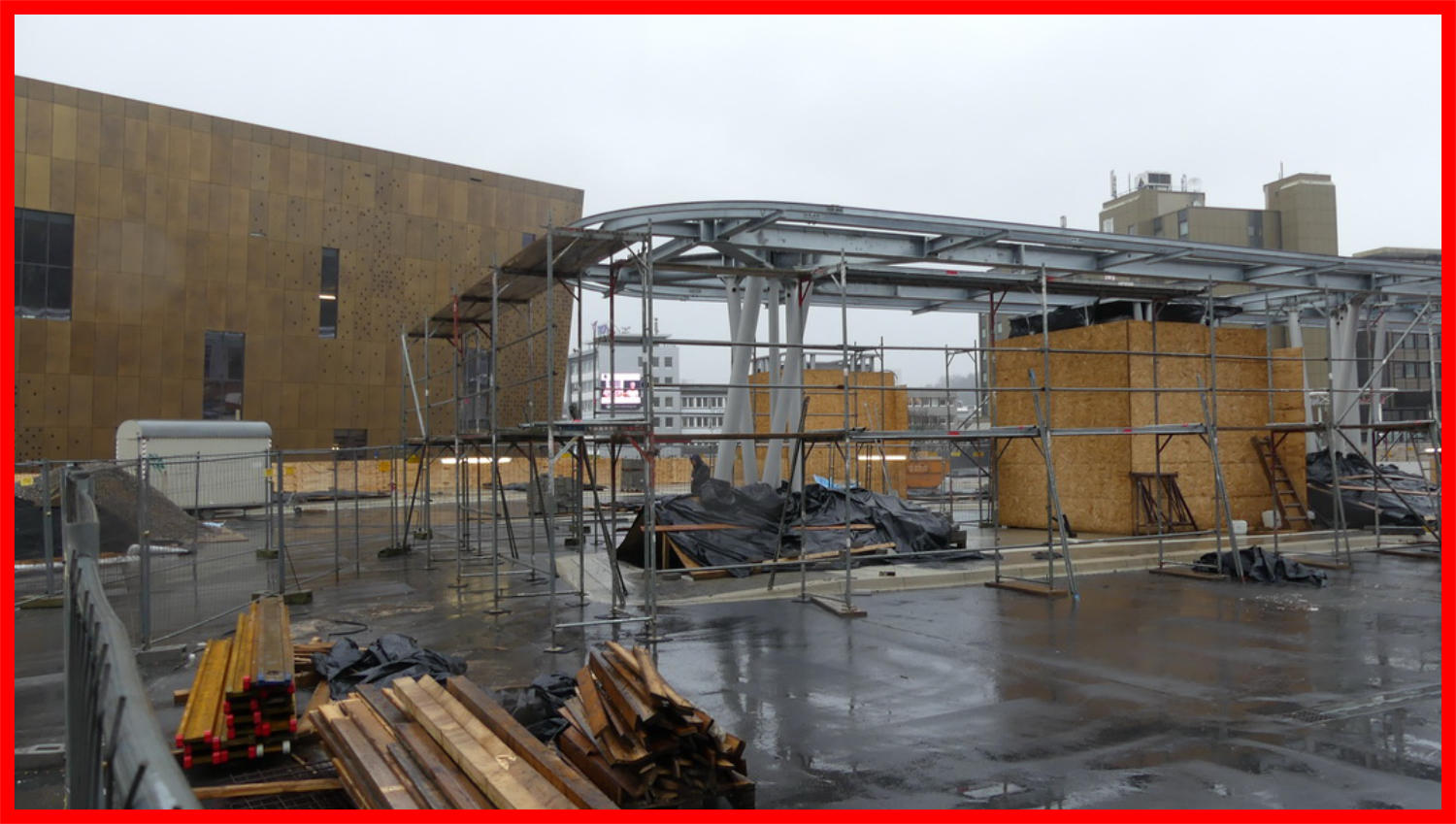

07.02.2018 - Der Gerüstaufbau am Bussteig 3 ist fast fertig. 10.02.2018 - Weitere Halterungen für die Dachverkleidung wurden angeliefert.
12.02.2018
13.02.2018

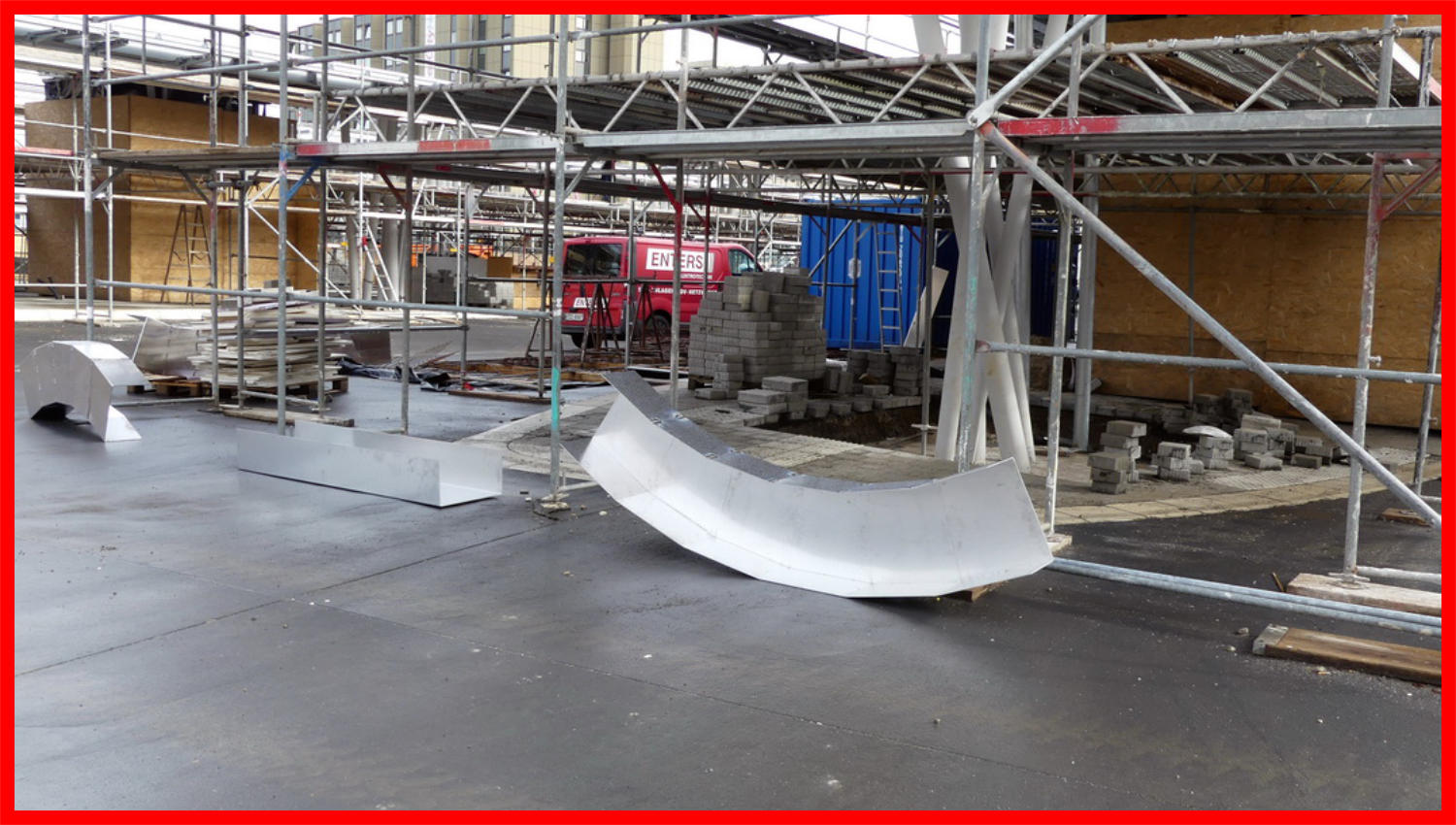

13.02.2018 - Die Außenkanten werden nun angebracht.
15.02.2018

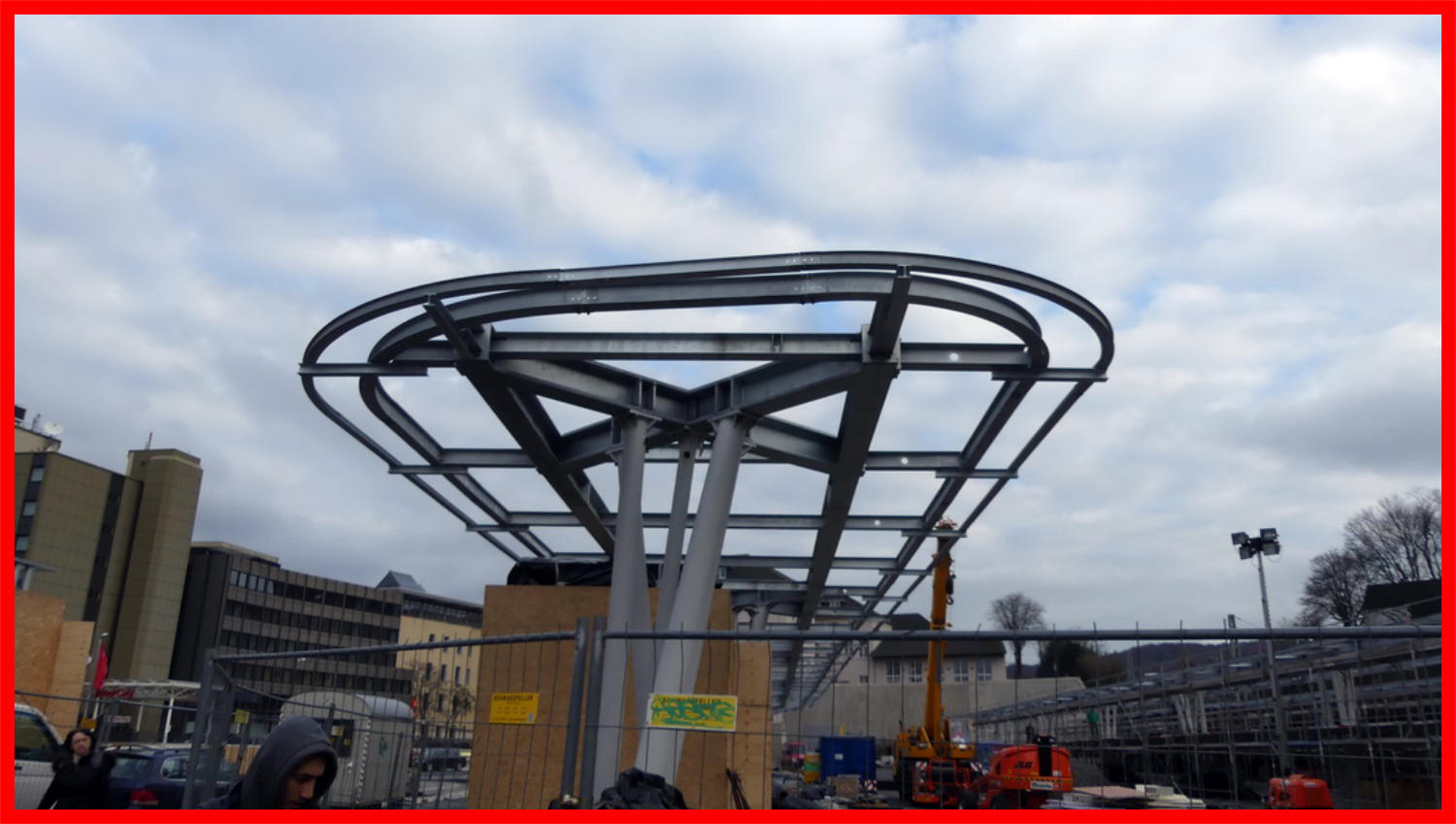

15.02.2018 - Am Bussteig 5 werden die Dachstützen aufgestellt. 15.02.2018 - Am Bussteig 5 werden die Dachstützen aufgestellt.
15.02.2018
19.02.2018
19.02.2018 - Bussteig 4 wird eingerüstet.
22.02.2018

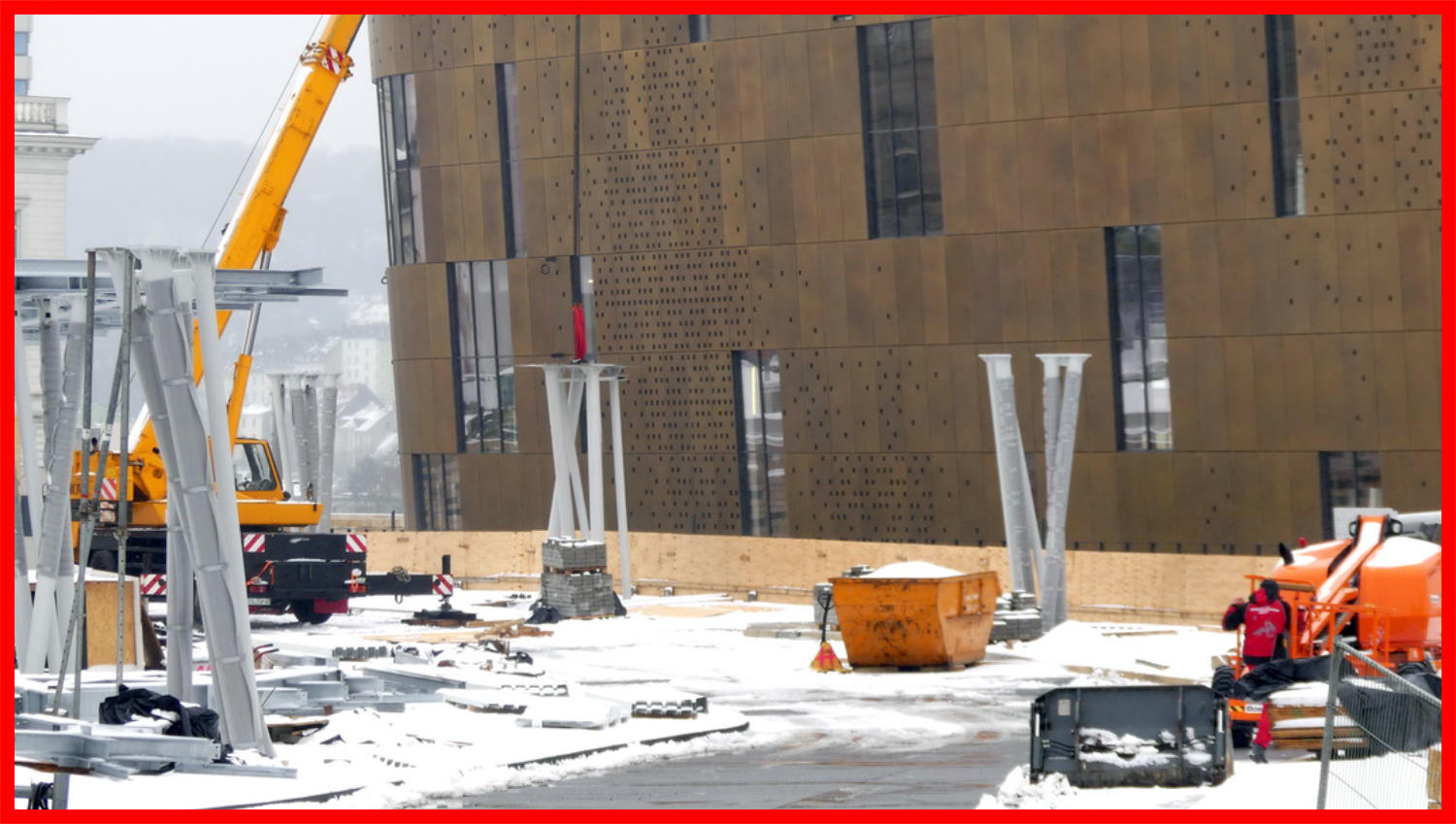

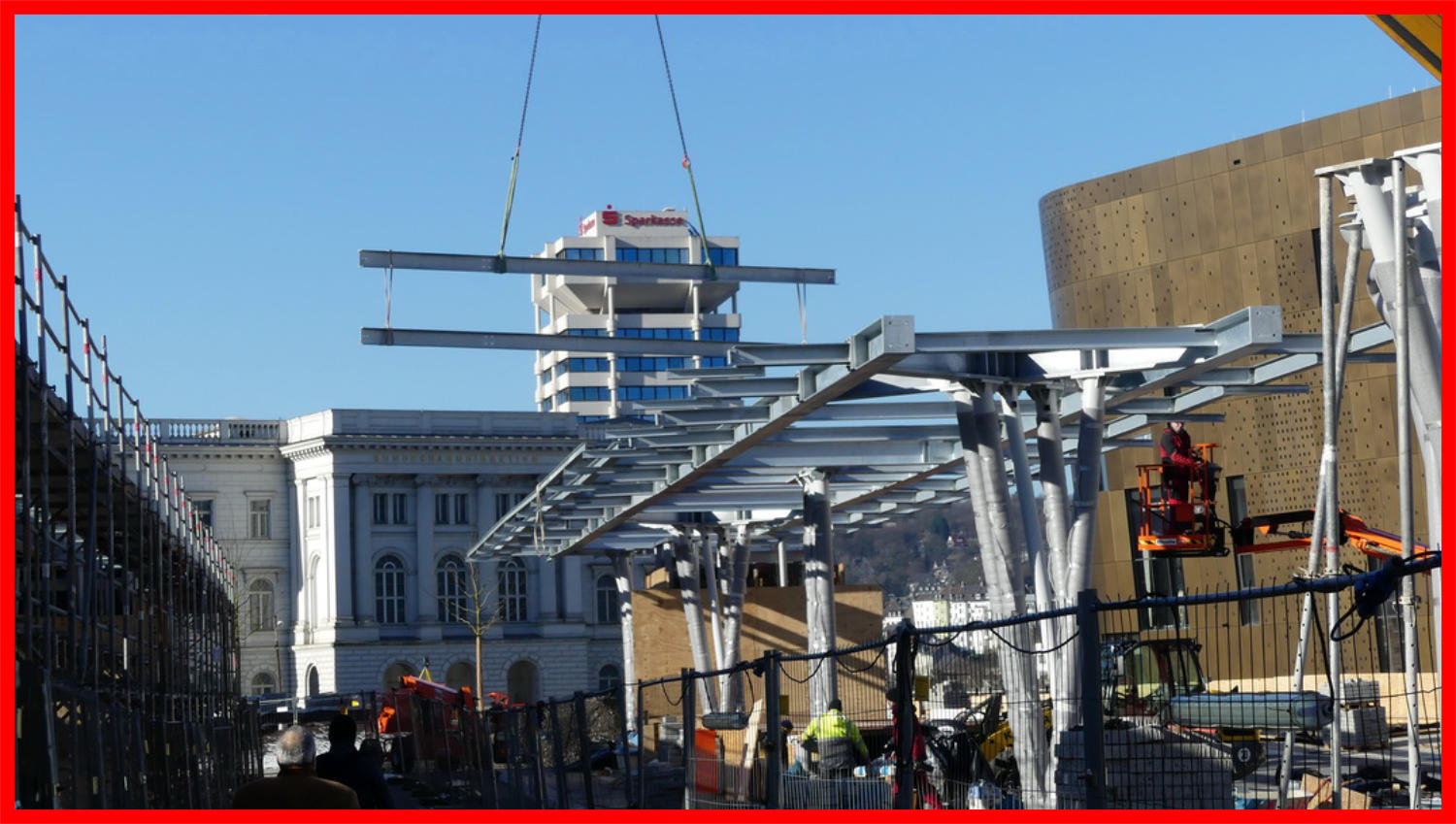

27.02.2018 - Die ersten Dachteile werden nun eingebaut.
12.03.2018
12.03.2018 - Regenrinenbogen
21.03.2018

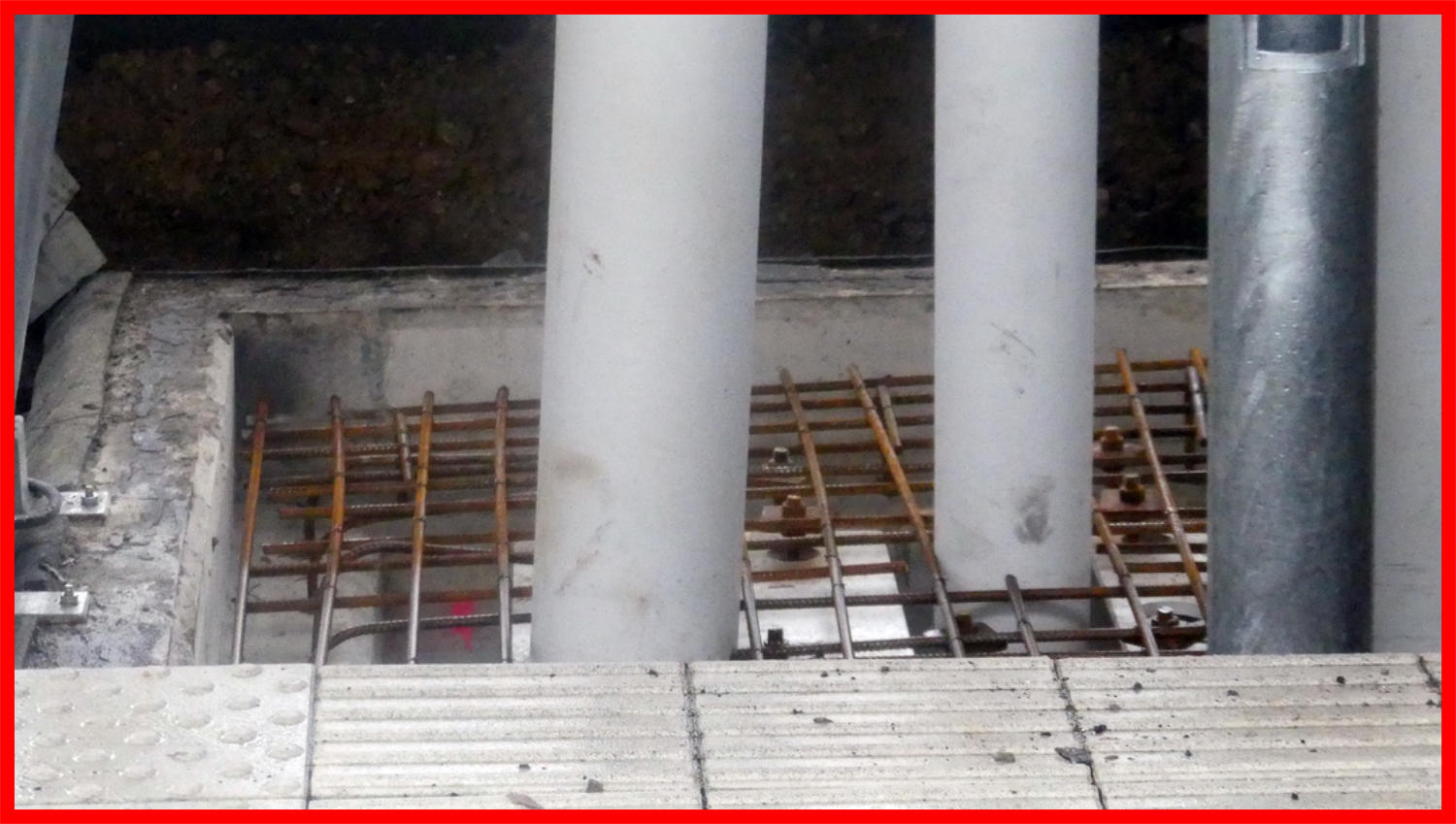

21.03.2018 - 22.03.2018 - Die Stützen am Bussteig 3 werden bald auch einbetoniert.
22.03.2018
26.03.2018
26.03.2018 - Am Bussteig 3 werden die Stützen nun einbetoniert. 26.03.2018 - Am Bussteig 1 hängen die meisten Deckenplatten inzwischen. 26.03.2018 - Am Bussteig 1 brennt inzwischen auch teilweise die Beleuchtung.
26.03.2018
26.03.2018
Foto. 2 Foto 1 Foto. 7.2 Foto. 7.1 Foto 6
7
Eine Live-Webcam gibt es bei TALTV

Zur Orientierung hier ein Bild vom 27.05.2017
Bild Quelle: Google
31.03.2018 - Am Bussteig 5 wurde mit dem Gerüstaufbau begonnen.
31.03.2018
