Foto 7.2    April - Juni
Umbau Döppersberg                                2018
Busbahnhof  Teil 3
Foto. 2 Foto 1 Foto. 7.2 Foto. 7.1 Foto 6
7
Eine Live-Webcam gibt es bei TALTV
Zur Orientierung hier ein Bild vom 27.05.2017
Bild Quelle: Google

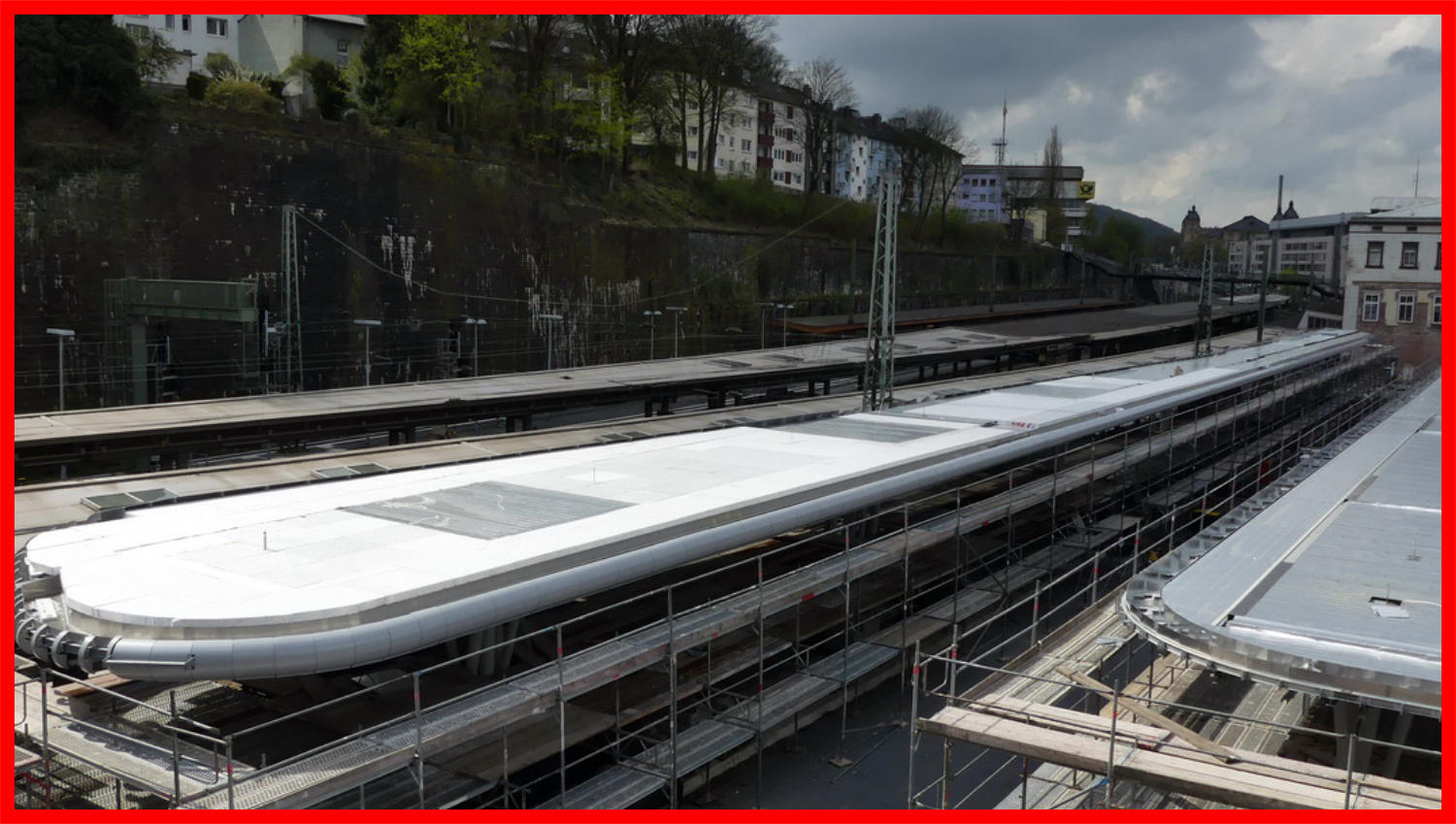

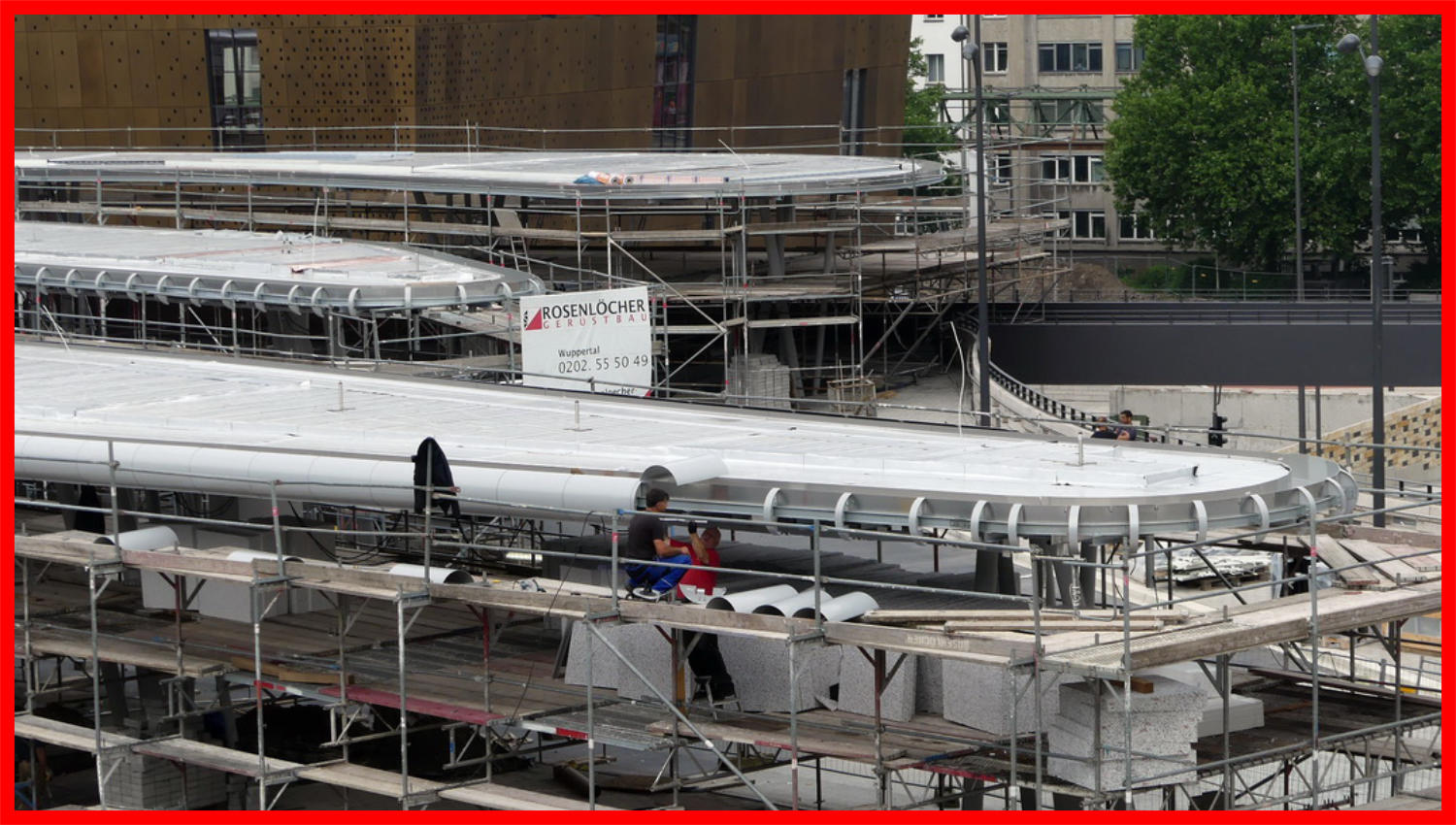

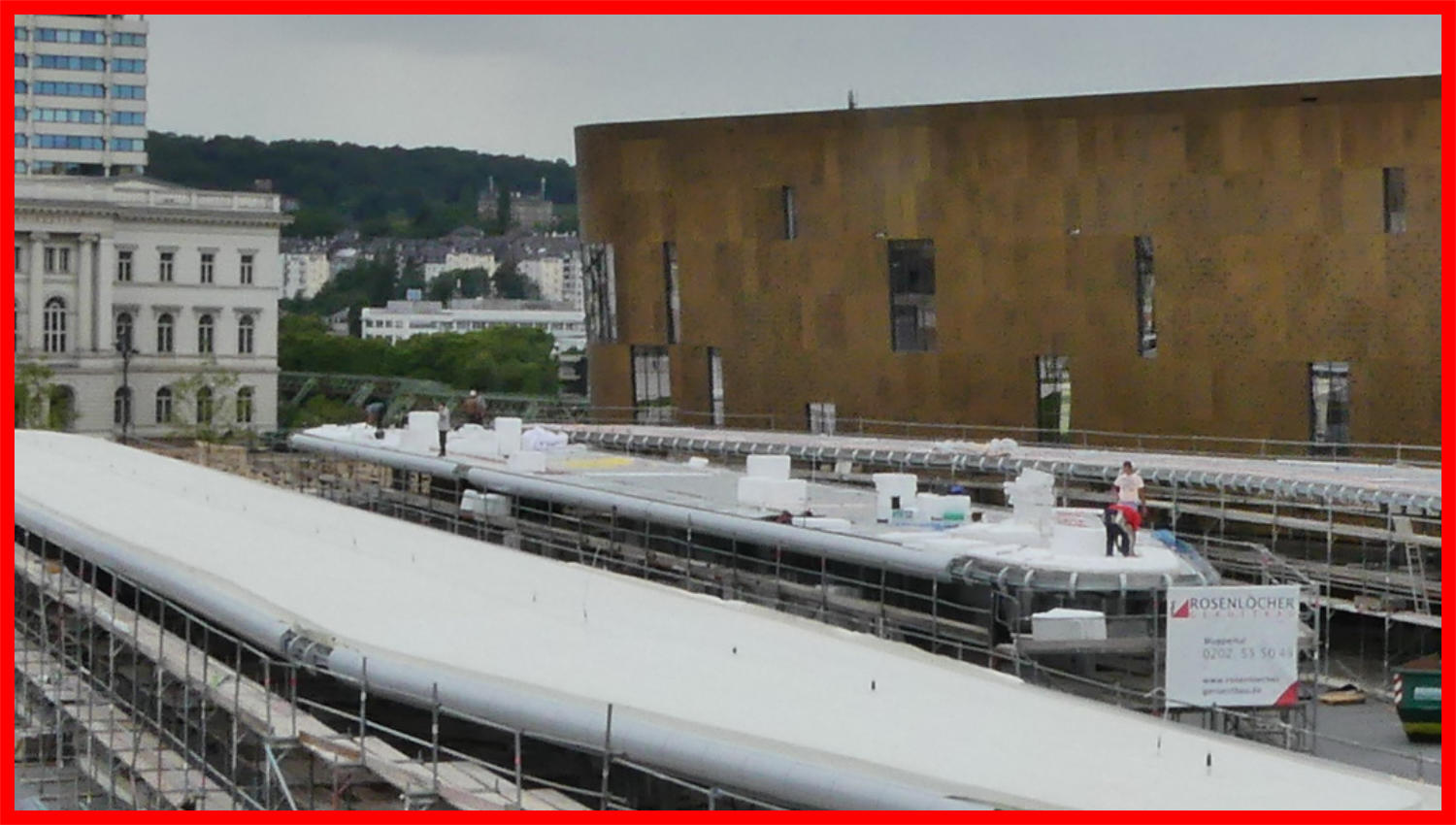

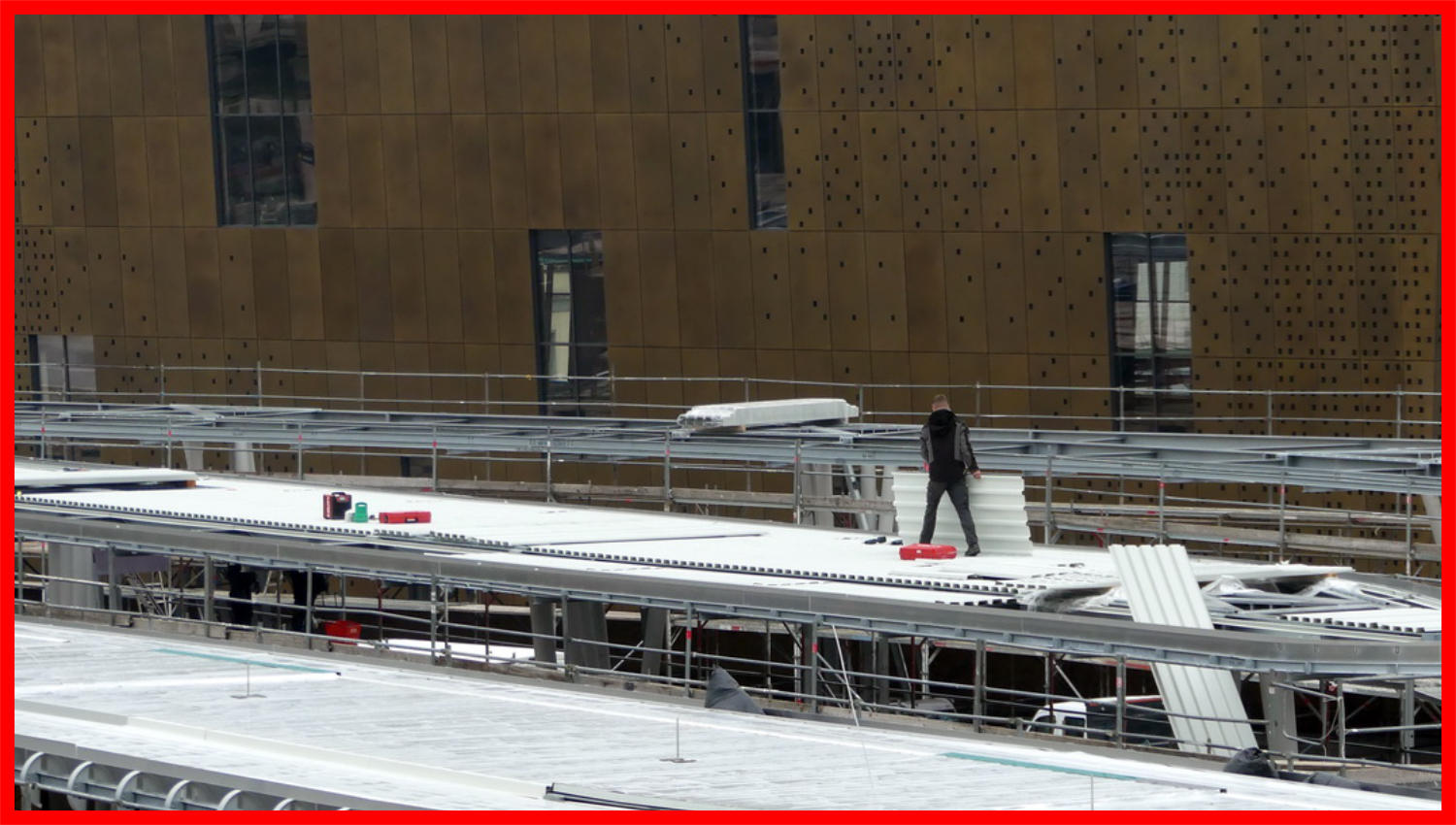

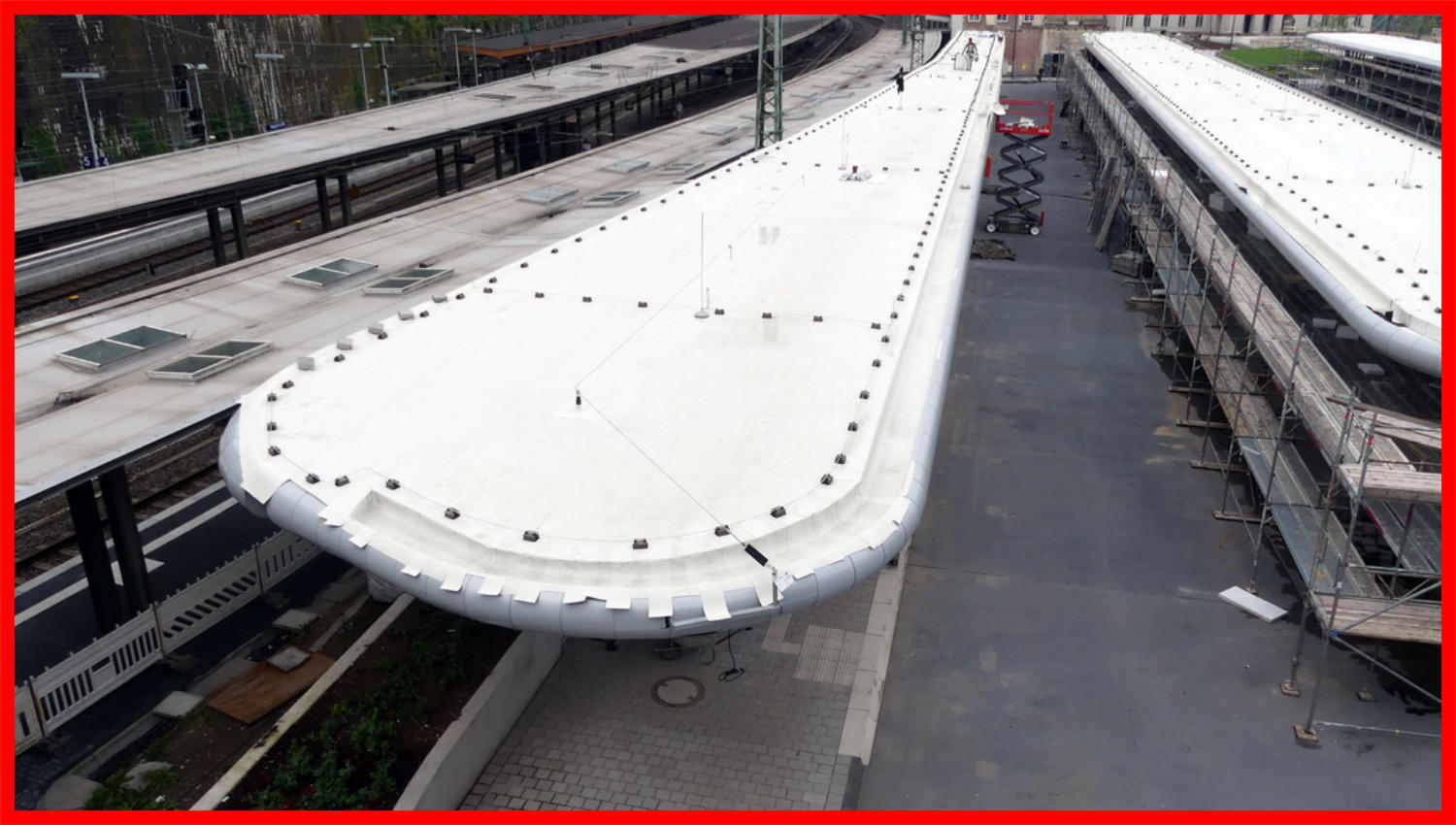

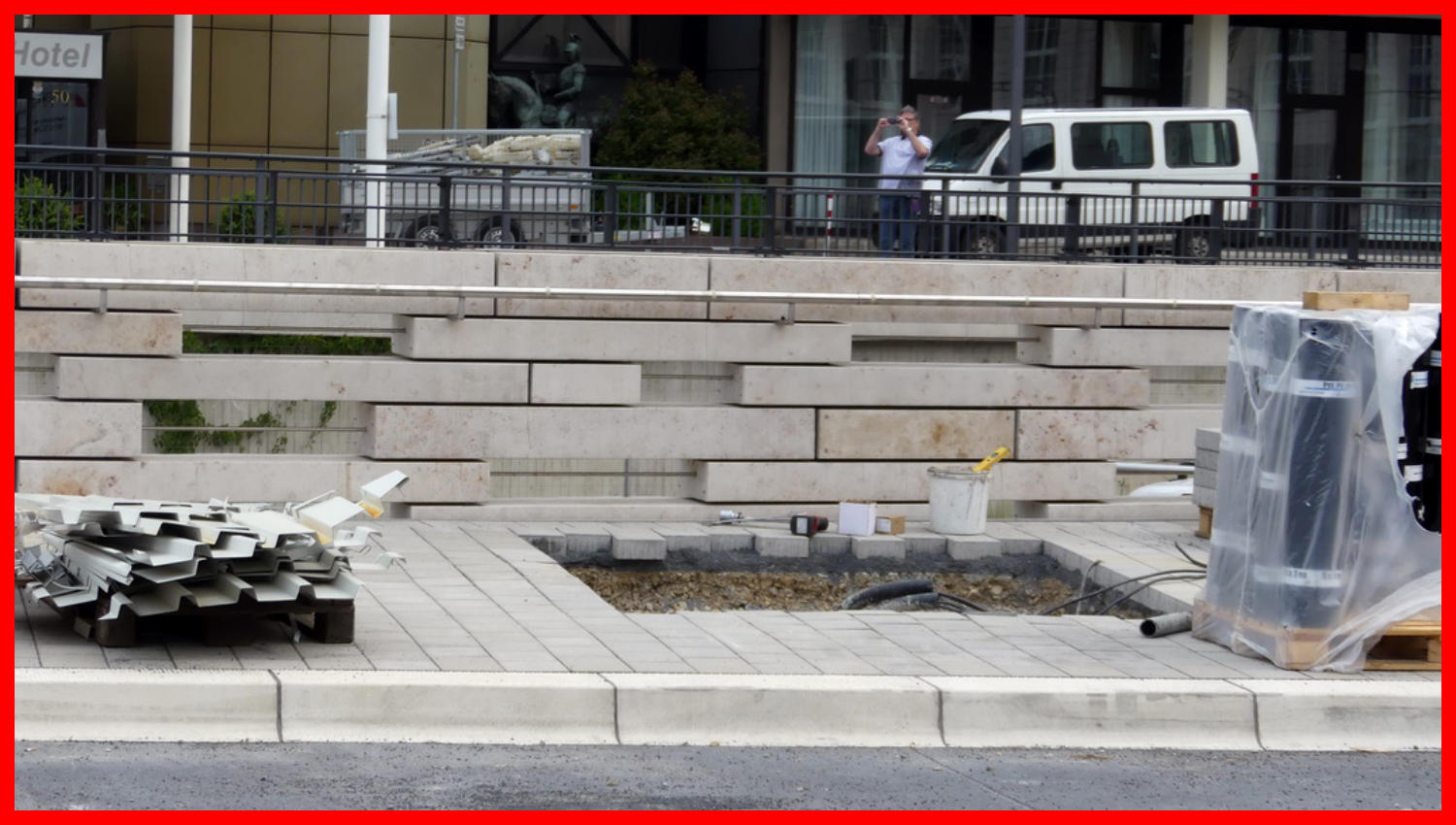

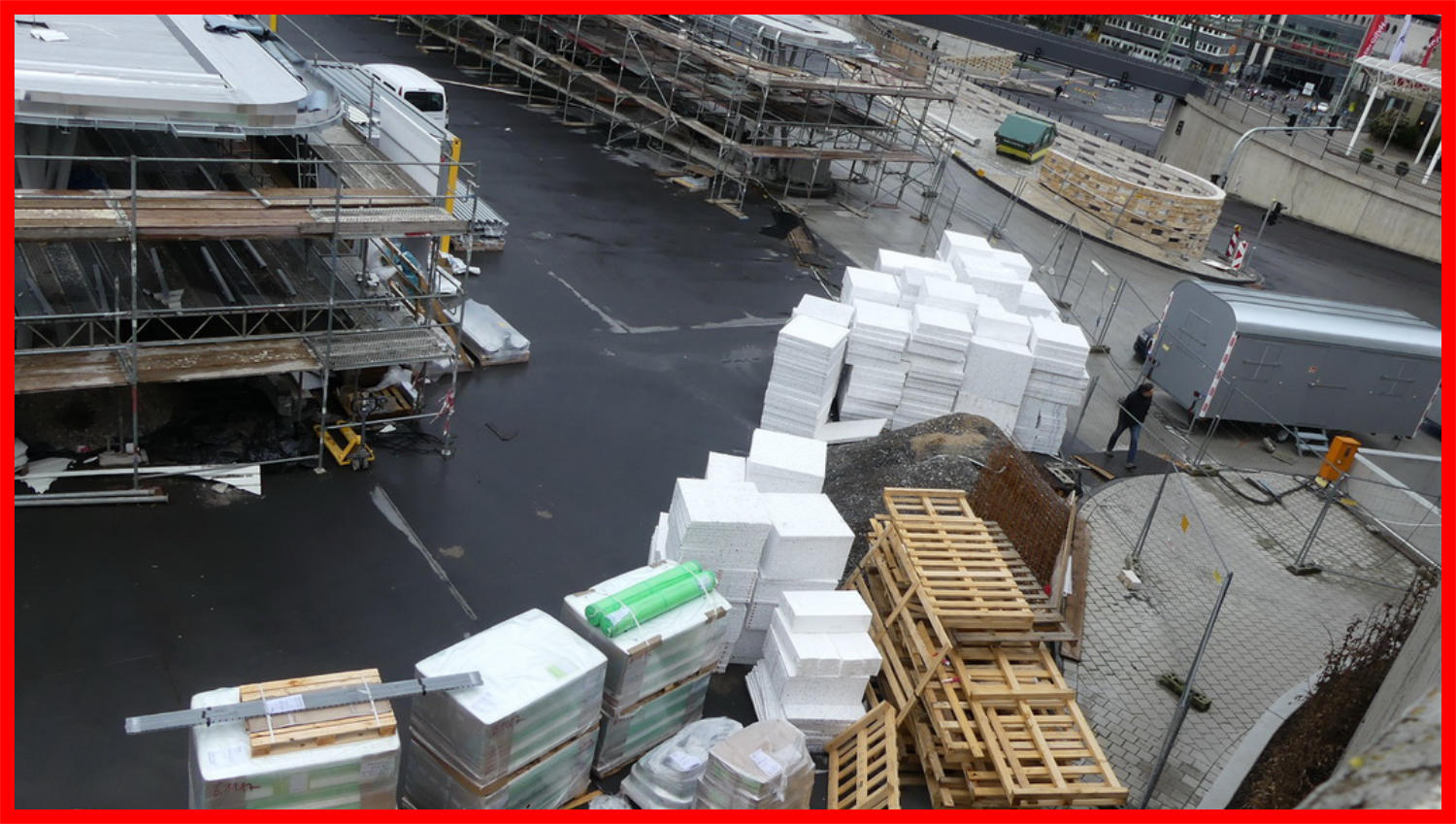

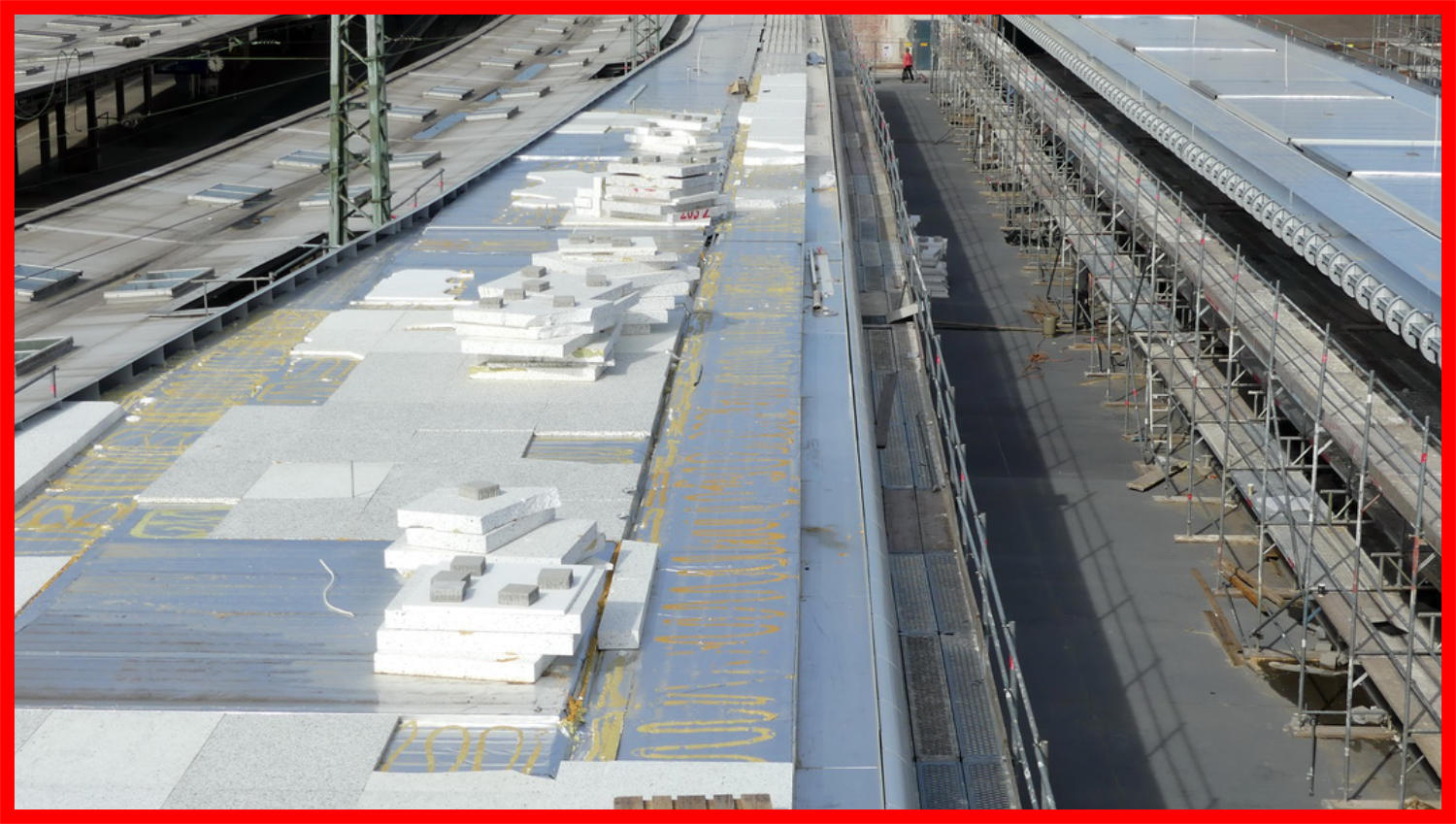

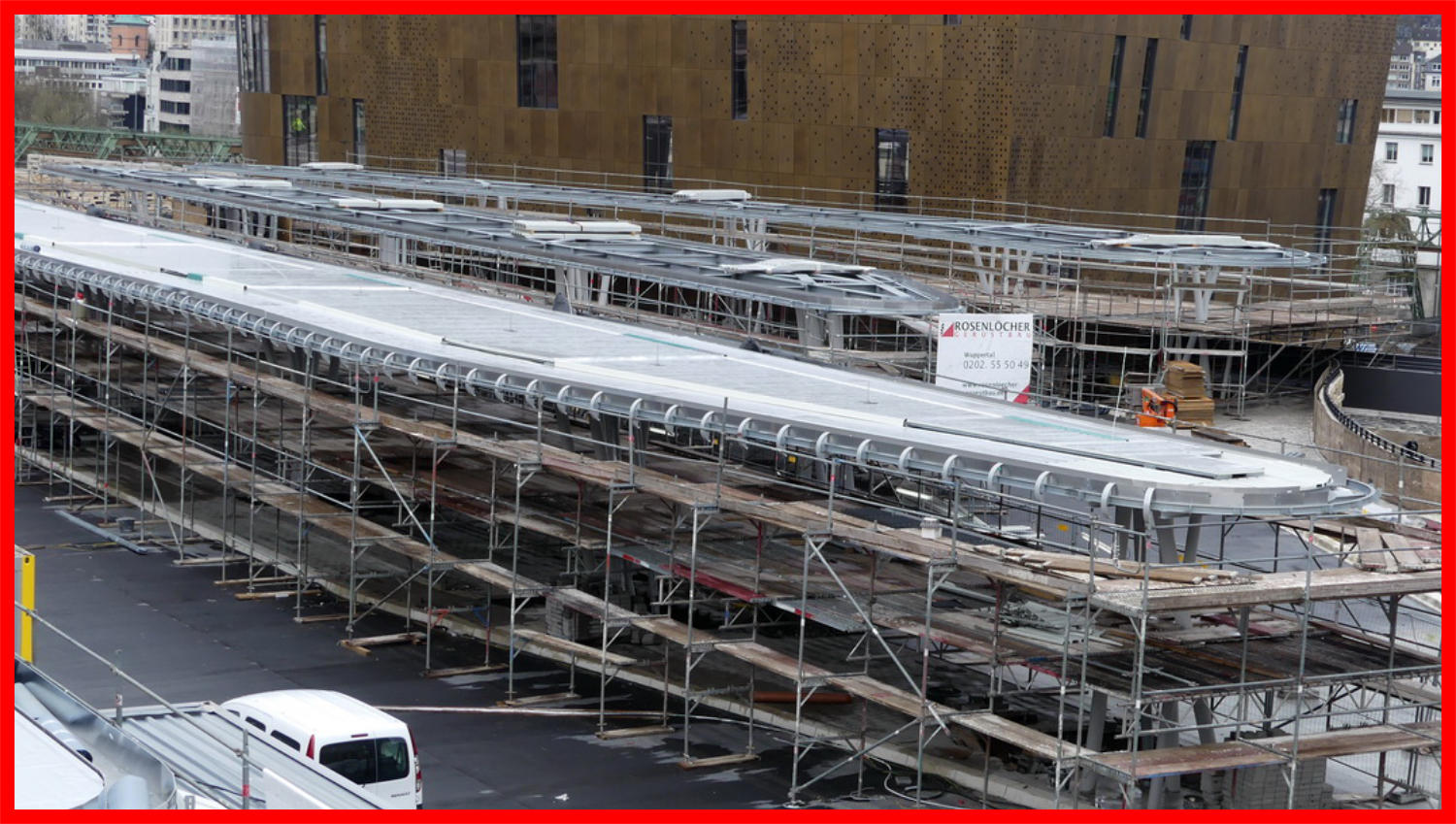

05.04.2018 - Viel Dämmaterial wurde angeliefert. 05.04.2018 - Weitere Deckenplatten wurden ebenfalls angeliefert. 05.04.2018 - Am Bussteig 3 wurden die Kanten-Halterungen  angebracht.
05.04.2018
05.04.2018
05.04.2018
05.04.2018 - Anm Bussteig 1 werden nun die Abschlußverkleidungen angebracht.
05.04.2018

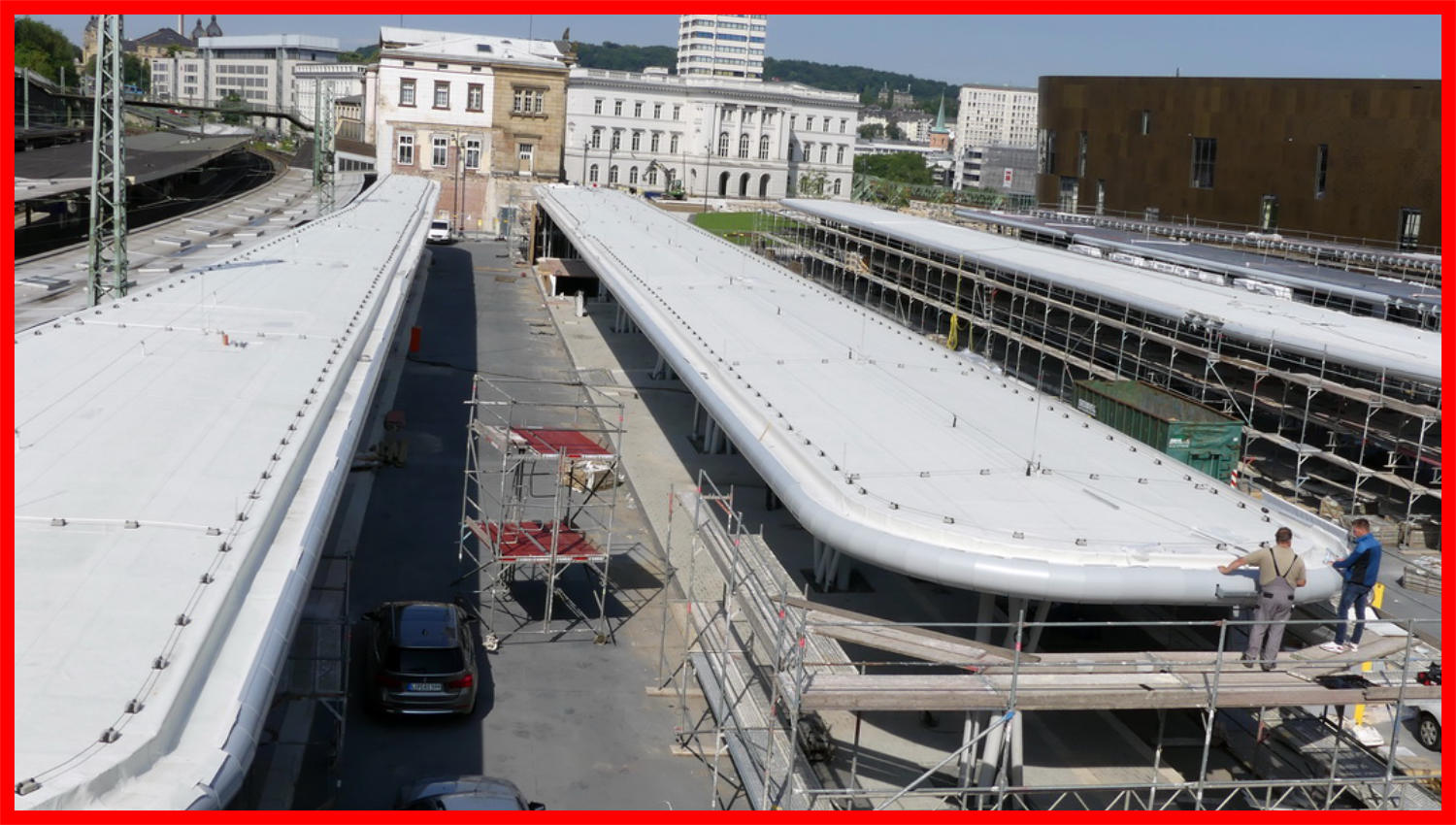

09.04.2018 - Bald ist der Rand am Bussteig 1 fertig verkleidet.
09.04.2018
11.04.2018
11.04.2018 - Am Bussteig 1 wurden die Styropor-Platten eingebaut. 11.04.2018 - Am Bussteig 4 wird die Dachabdeckung nun eingebaut.
11.04.2018

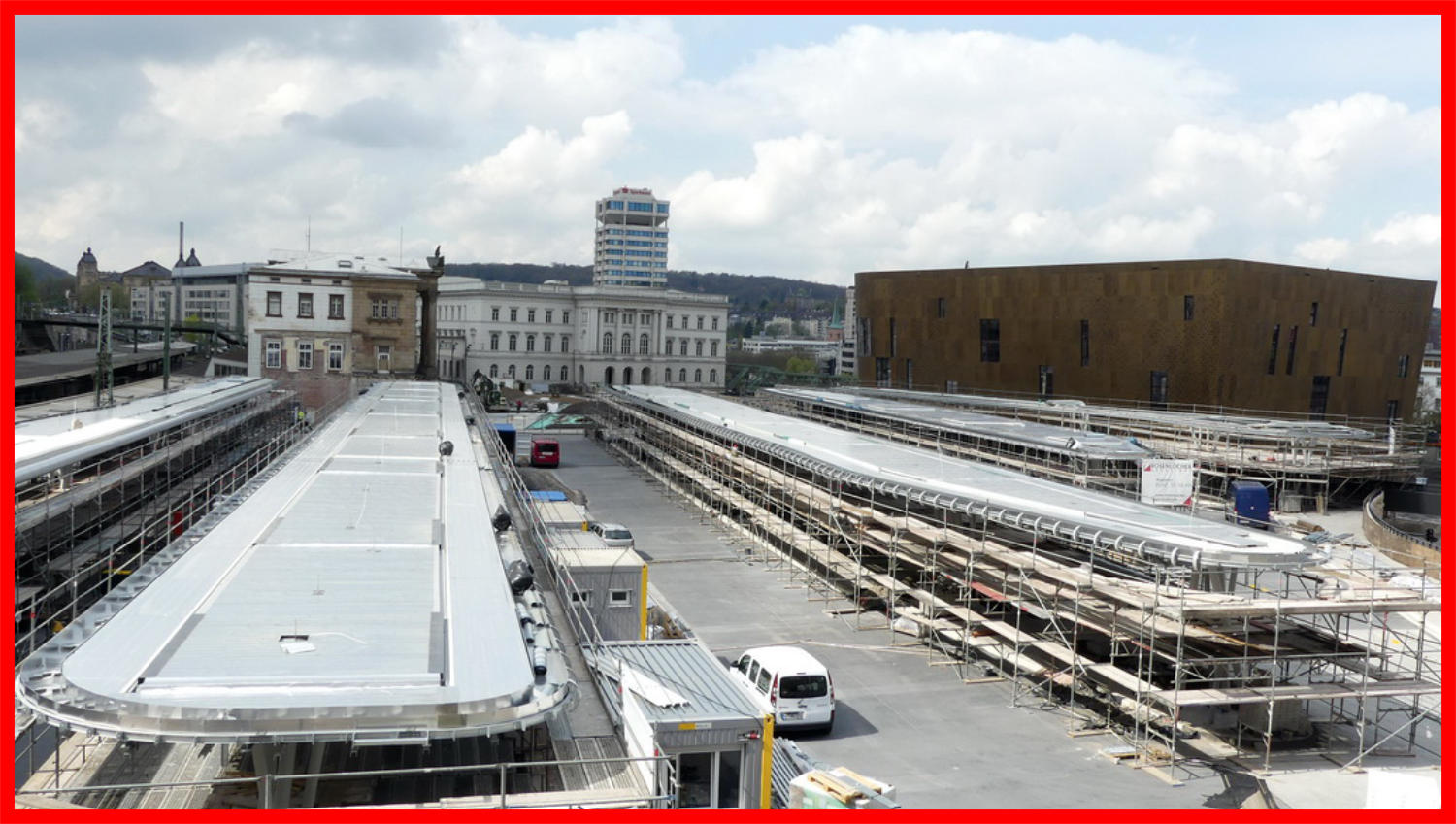

16.04.2018 - Das Dach am Bussteig 4 ist nun auch dicht. 16.04.2018 - Die Abschlußkante am Bussteig 1 ist an der Nordseite fertig.
16.04.2018
16.04.2018
18.04.2018 - Weitere Kanten werden abgeklebt.
18.04.2018
27.04.2018
27.04.2018 - Am Bussteg 2 wird die Abschlußkante angebracht. 03.05.2018 - Bussteig 2 - Hier wird weiter an der Kantenabdeckung gearbeitet. 03.05.2018 - Am Bussteig 5 iwird heute am Dach gearbeitet. 03.05.2018 - Am Bussteig 1 wurden einige Platten wieder aufgenommem.
03.05.2018
03.05.2018
03.05.2018

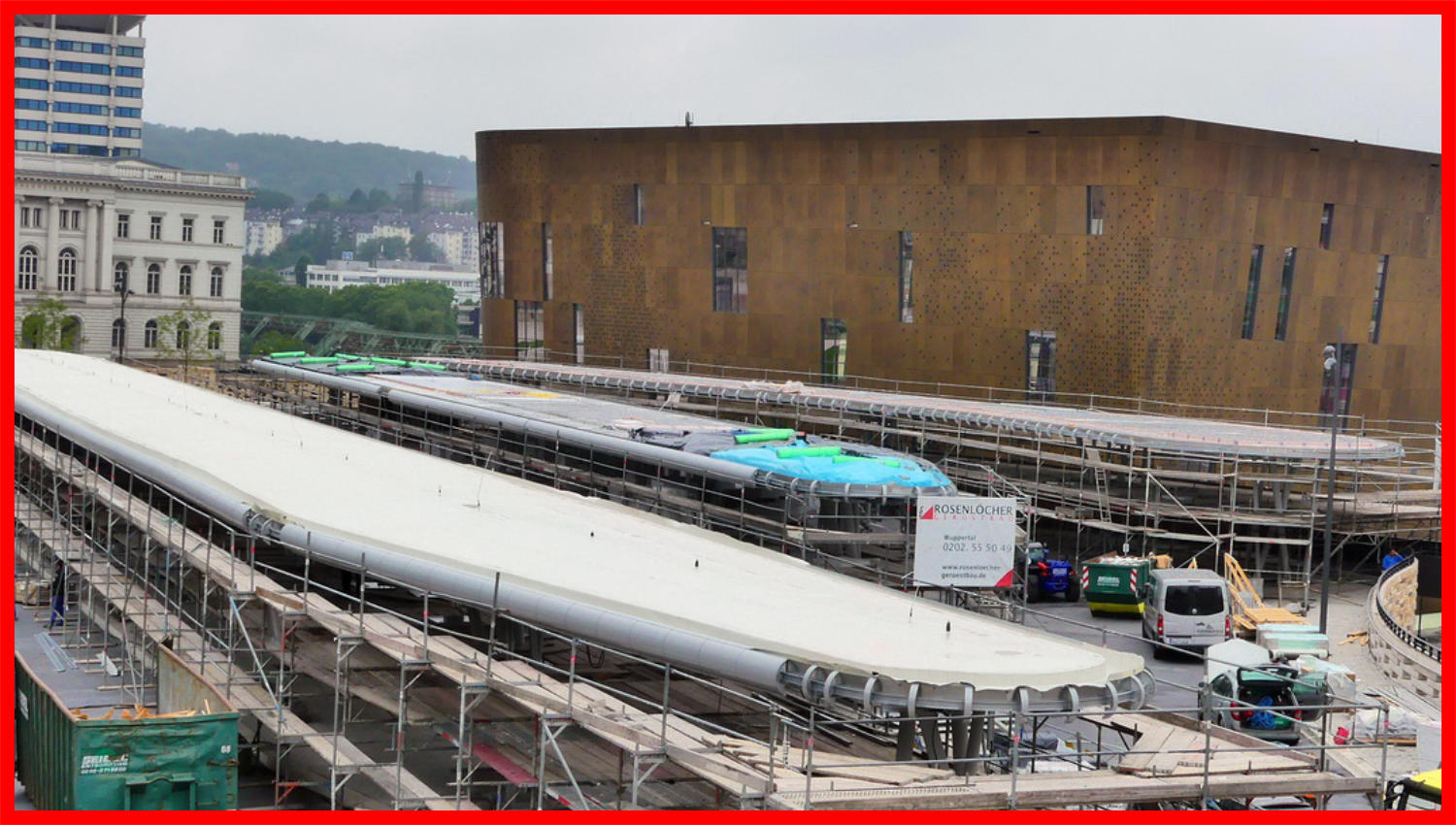

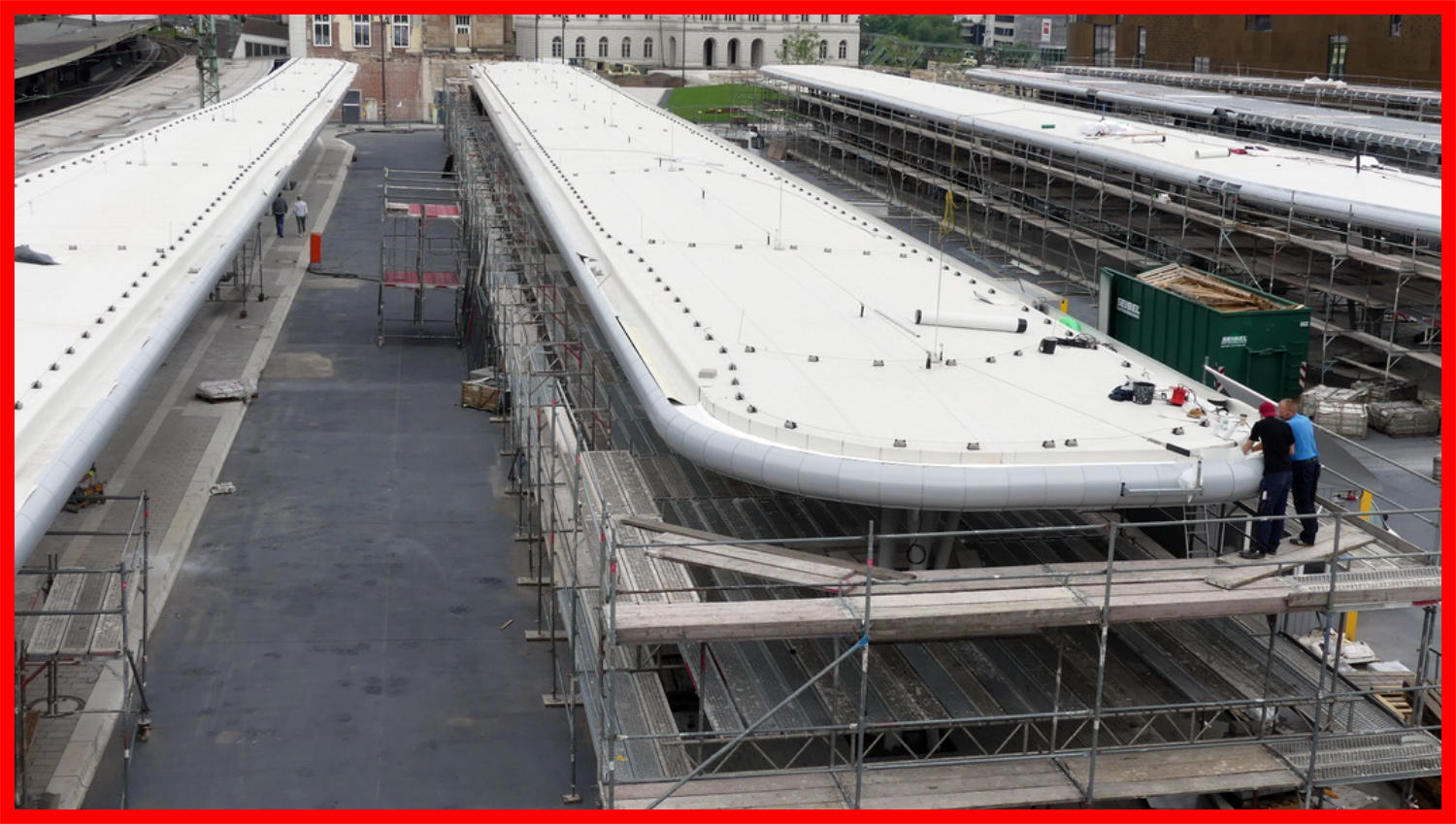

09.05.2018 - Am Bussteig 2 werden die Hartschaumplatten eingebaut und mit einer Folie abgedeckt
09.05.2018
17.05.2018

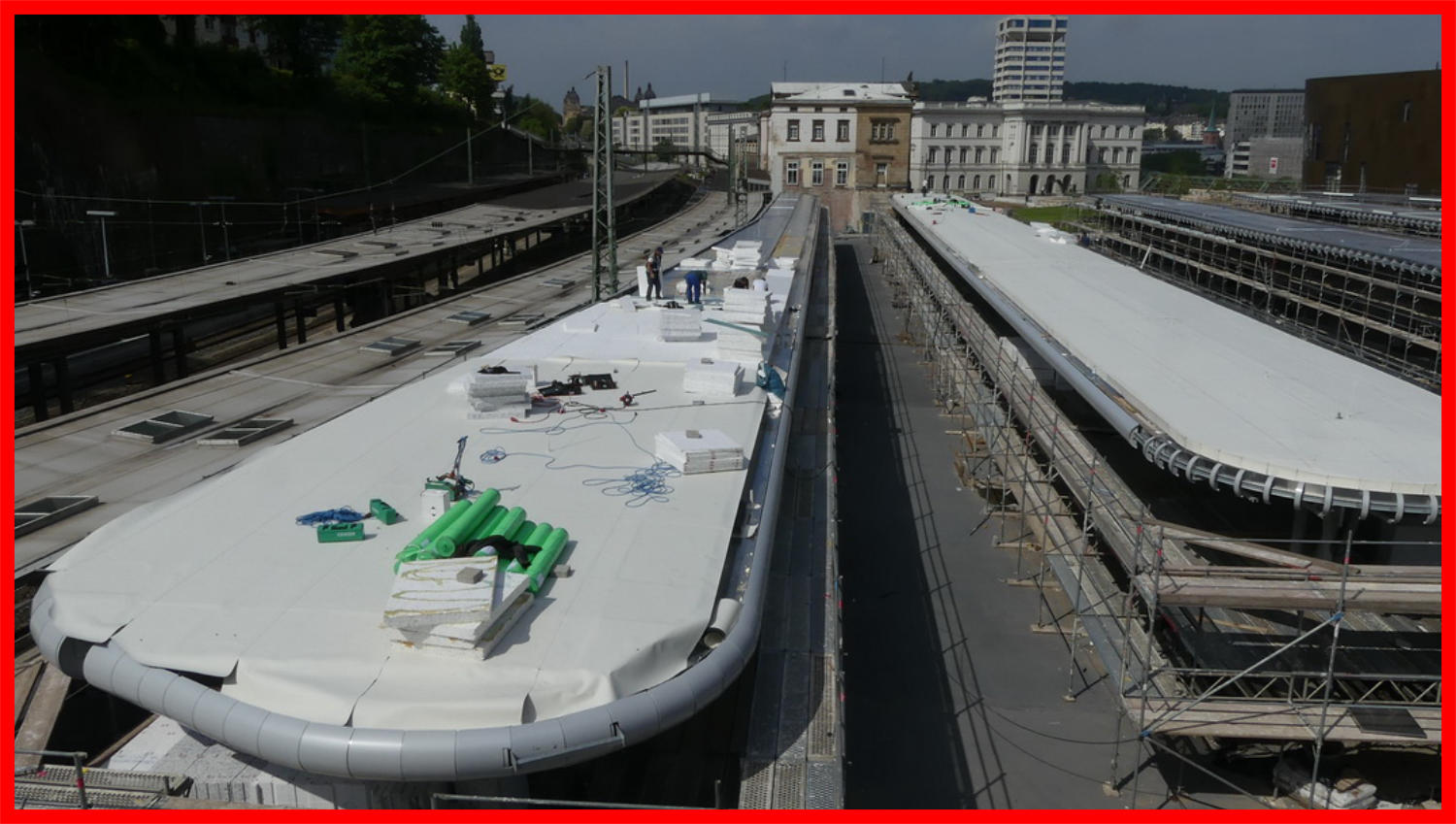

17.05.2018 - Am Bussteig 1 wurden alle Hartschaumplatten wieder ausgebaut. Am Bussteig 2 ist man dagegen fast fertig.
18.05.2018
18.05.2018

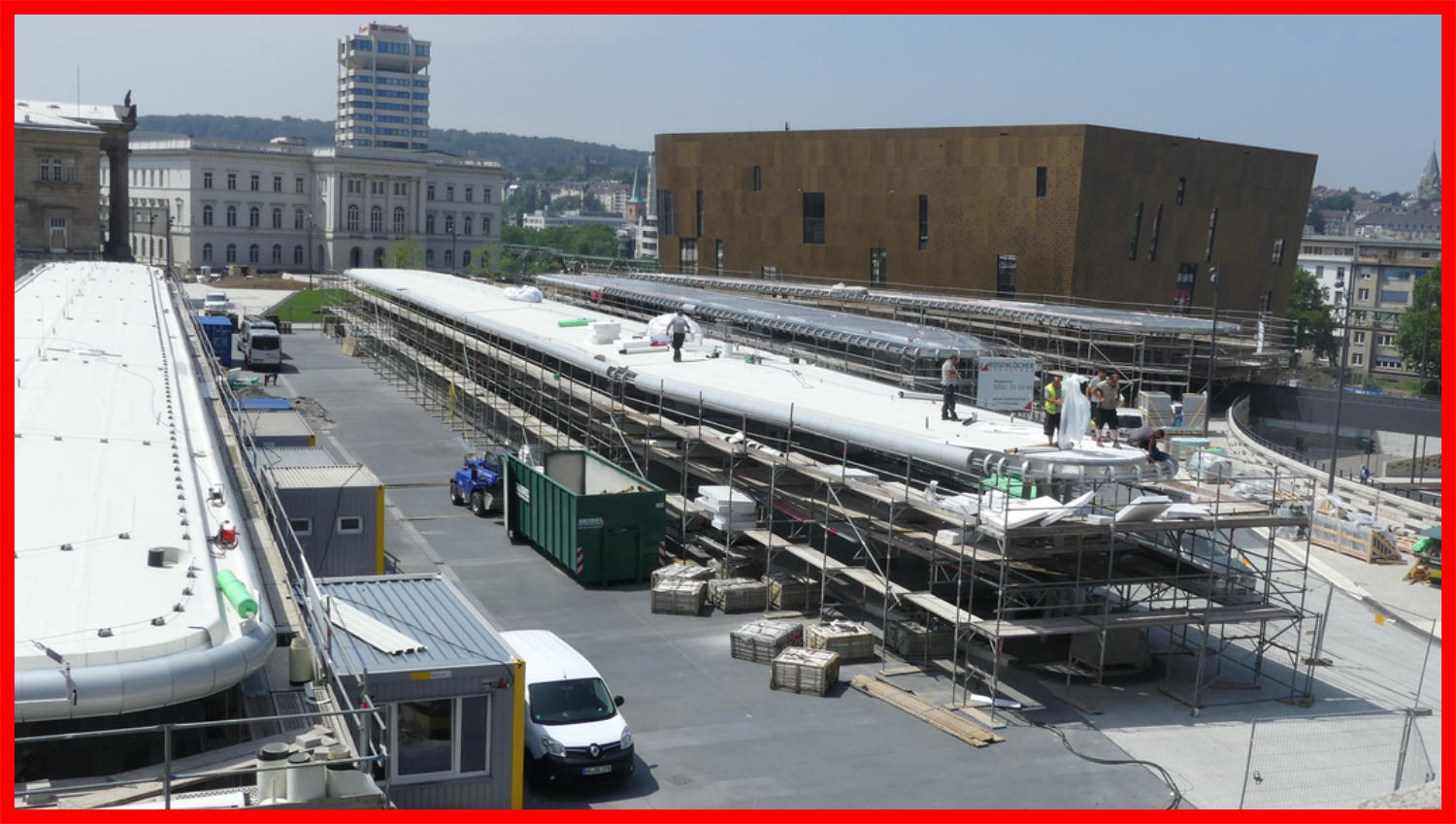

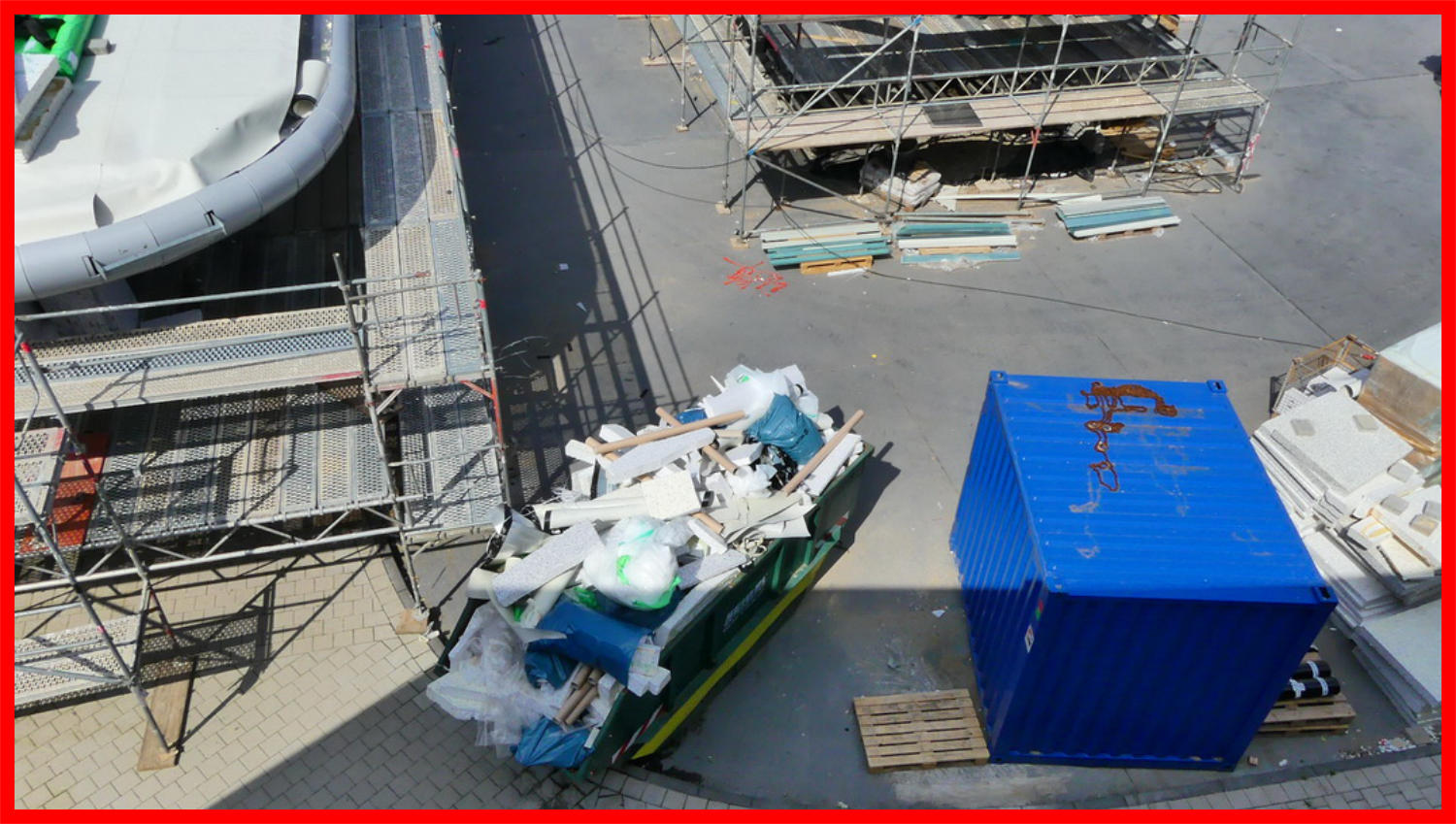

18.05.2018 - Die neuen Platten werden eingebaut und direkt mit einer Plane versehen.. 18.05.2018 - Restekiste 23.05.2018 - Am Busteig 5 werden 3 Straßenlaternen aufgebaut. 23.05.2018 - Hier kommt  auch noch eine Straßenlaterne hin.
23.05.2018
23.05.2018
23.05.2018
23.05.2018 - Bussteig 1 + 2 sind fast fertig. Am Bussteig 3 wurde mit dem Einbau der Hartschaumplatten  begonnen. Am Busteig 5 werden 3 Straßenlaternen aufgebaut.
25.05.2018
25.05.2018

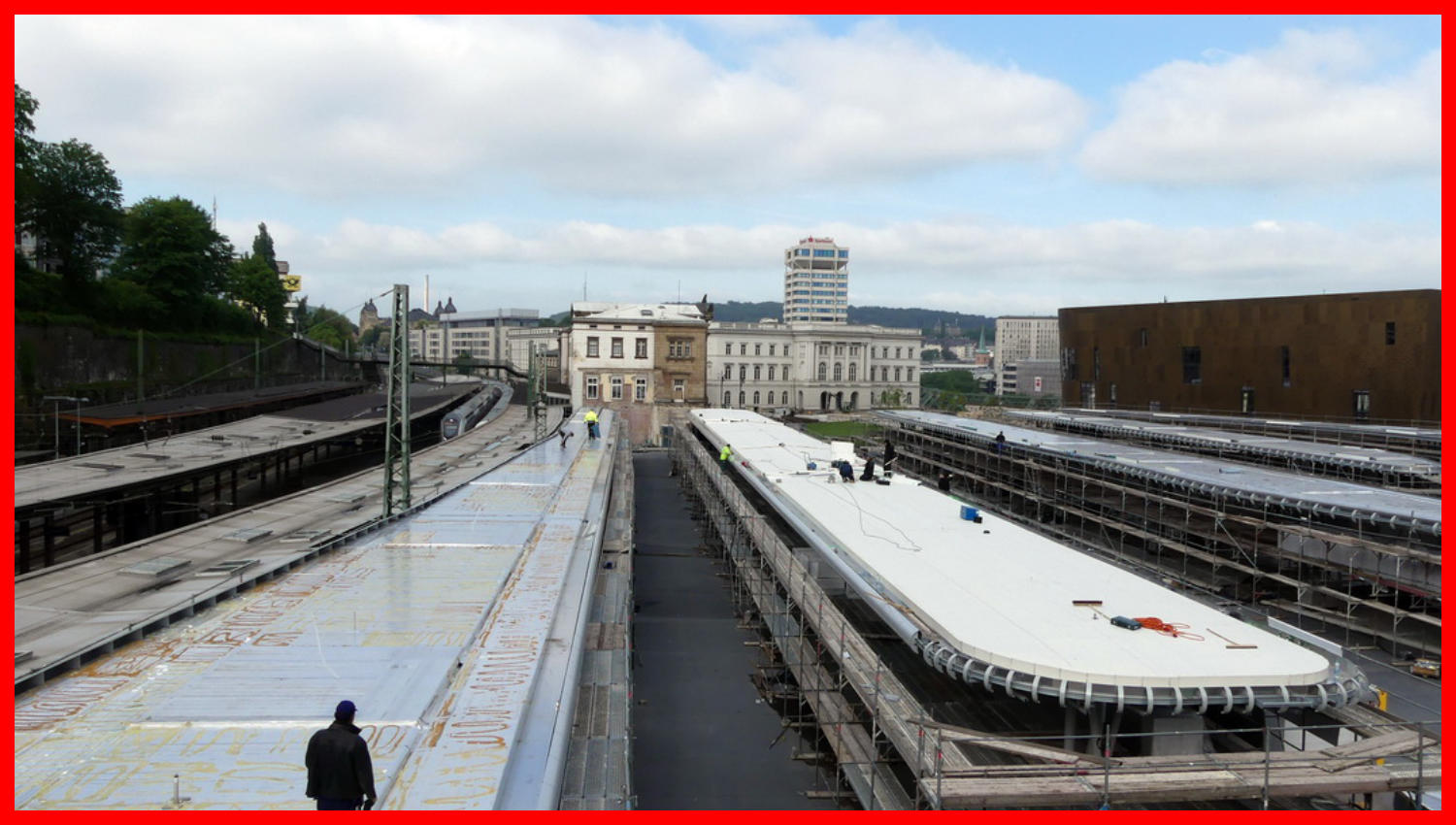

25.05.2018 - Nun stehen die Laternen am Busbahnhof. 25.05.2018 - Die Montage der Rundbleche am Bussteig 3 geht weiter. 04.06.2018 - Am Bussteig 2 werden weiter die kantenbleche angebracht. Am Bussteig 3  werden weiter die Hartschaumplatten eingebaut.
04.06.2018
07.06.2018
07.06.2018 - Am Bussteig 1 + 2 wurden die Blitzableiter angebracht.
08.06.2018
08.06.2018 - Das Gerüst ist nun vollständig am Buassteig 1 abgebaut.Die Folie wird nun noch passend zurechtgeschnitten. 08.06.2018 - Am Bussteig 3 werden weitere Hartschaiumplatten eingebaut.
08.06.2018
11.06.2018 - Das Dach von Bussteig 3 ist mit Hartschaumplatten fertig eingedeckt. 11.06.2018 - Nun werden die Stützen eingepflastert.
11.06.2018
11.06.2018
12.06.2018

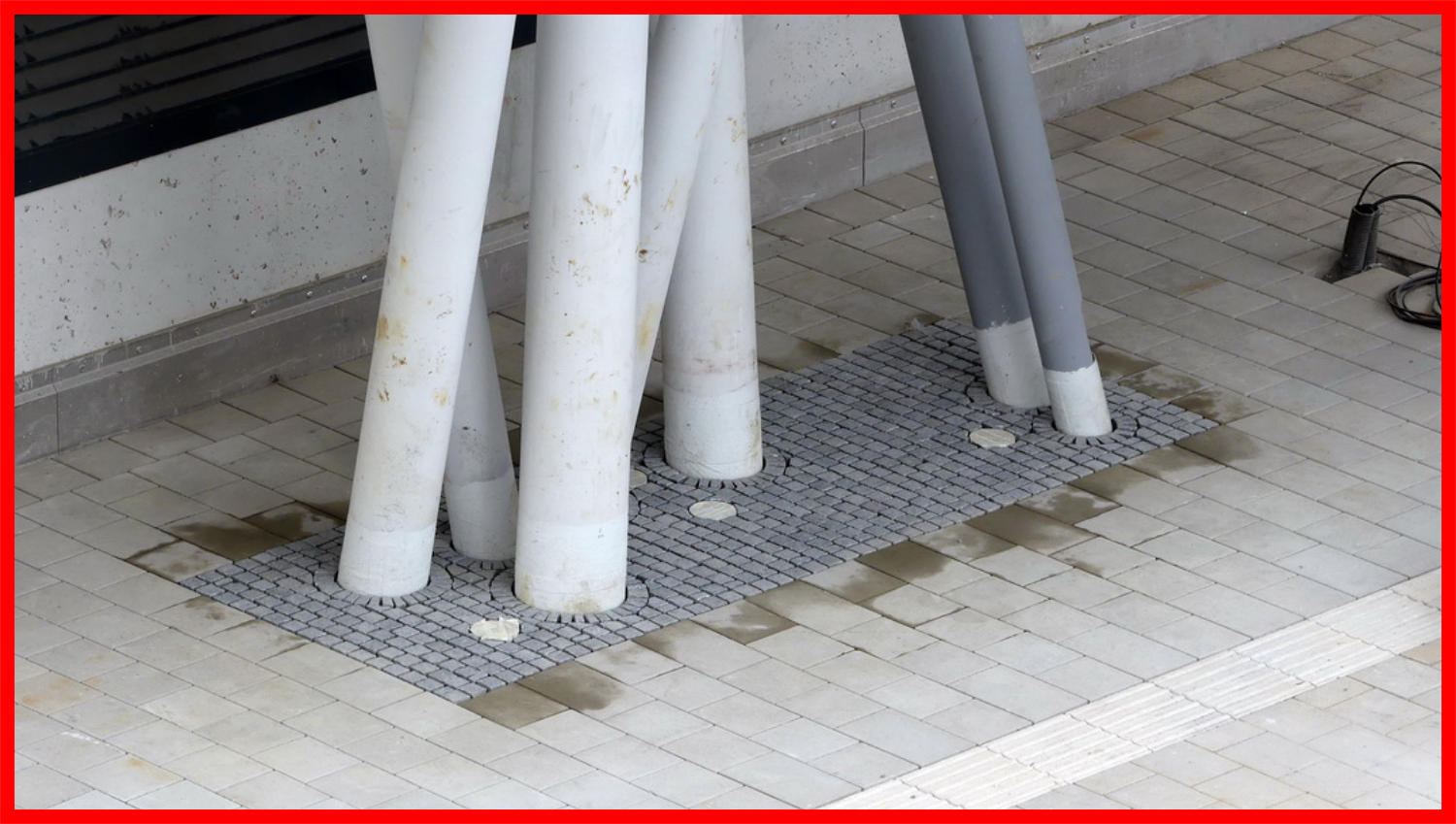

12.06.2018 - Bussteig 1 - Die Fläche zwischen den Stützen wird nun gepflastert. 12.06.2018 - Bussteig 2  - Hier wird das Gerüst abgebaut. An der Regenrinnen werden die letzten Arbeitetn erledigt.
12.06.2018
14.06.2018 - Bussteig 2 - Das Gerüst wird weiter abgebaut. 14.06.2018 - Bussteig 3 - Das Dach ist fertig mit Hartschaumplatten und Folie belegt. 18.06.2018 - Bussteig 4 - Das Verlegen der Hartschaumplatten hat begonnen. 19.06.2018 - Bussteig 4 - Hier ist der Einbau der Einbau der Hartschaumplatten fast abgeschlossen.
