  Foto 13   April bis November
Umbau Döppersberg                                                                                        2017            B 7 - Teil 1
Dokumen tation Umbau Döppersberg 2009 bis 2018
Kontakt

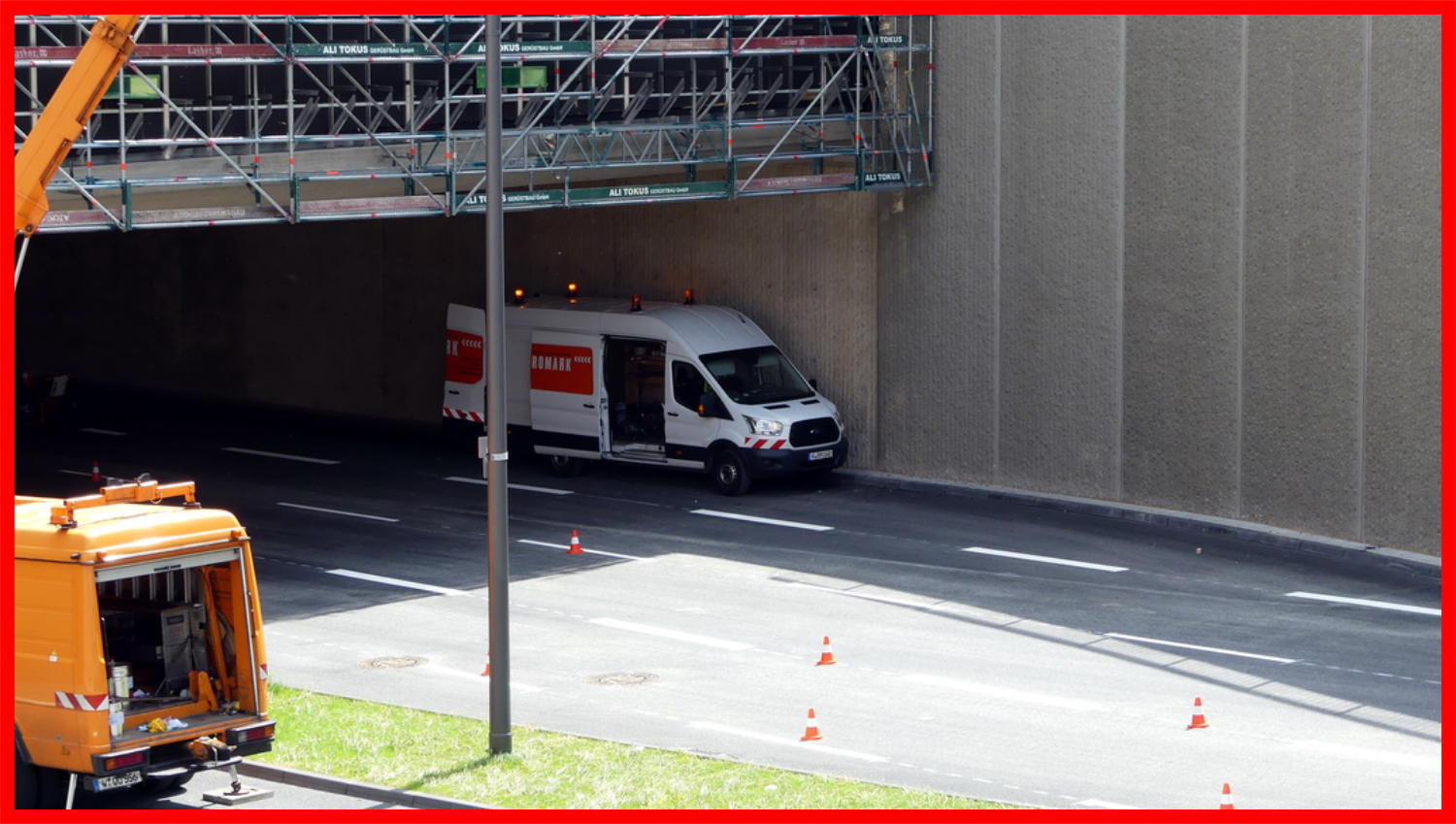

Links
Pinguinale
Doku
Bild d. Monats
Kontakt
Foto
Start

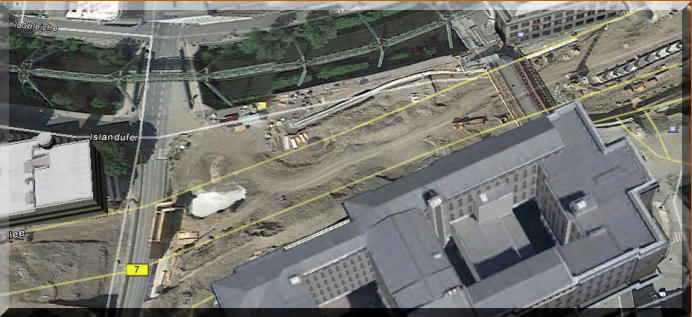

Bild Quelle: Google

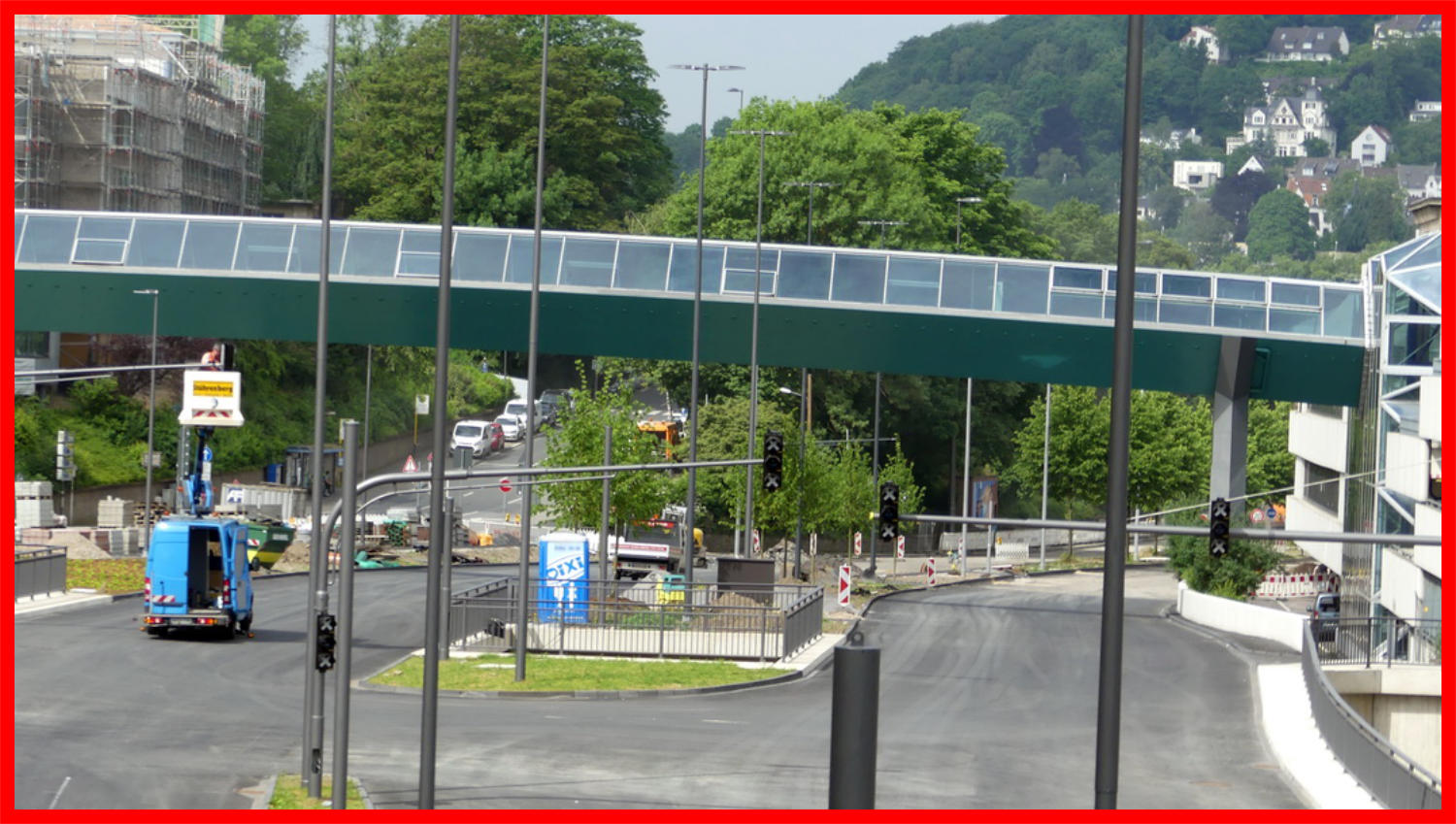

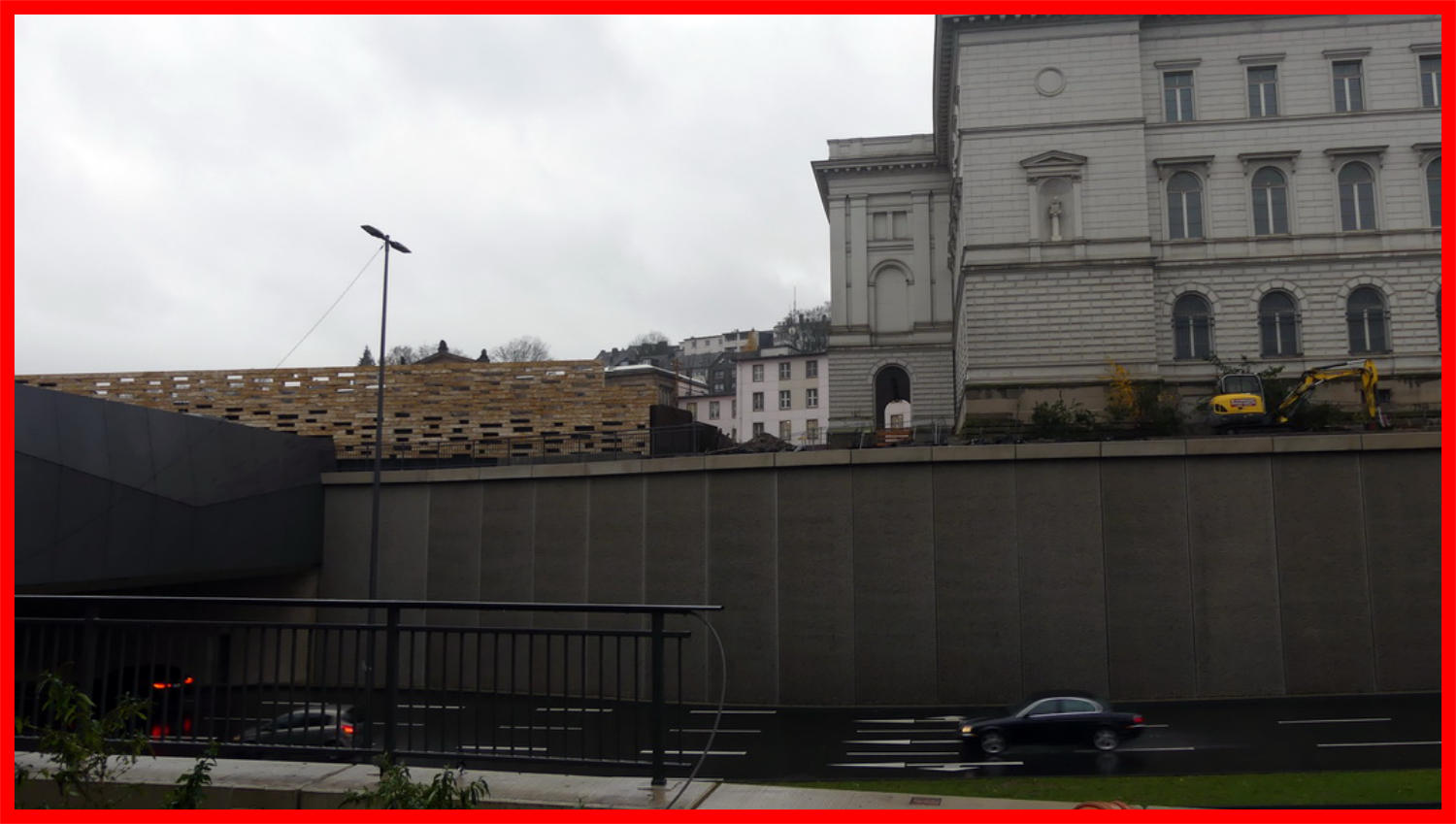

Zur Orientierung hier ein Bild vom 02.08.2015

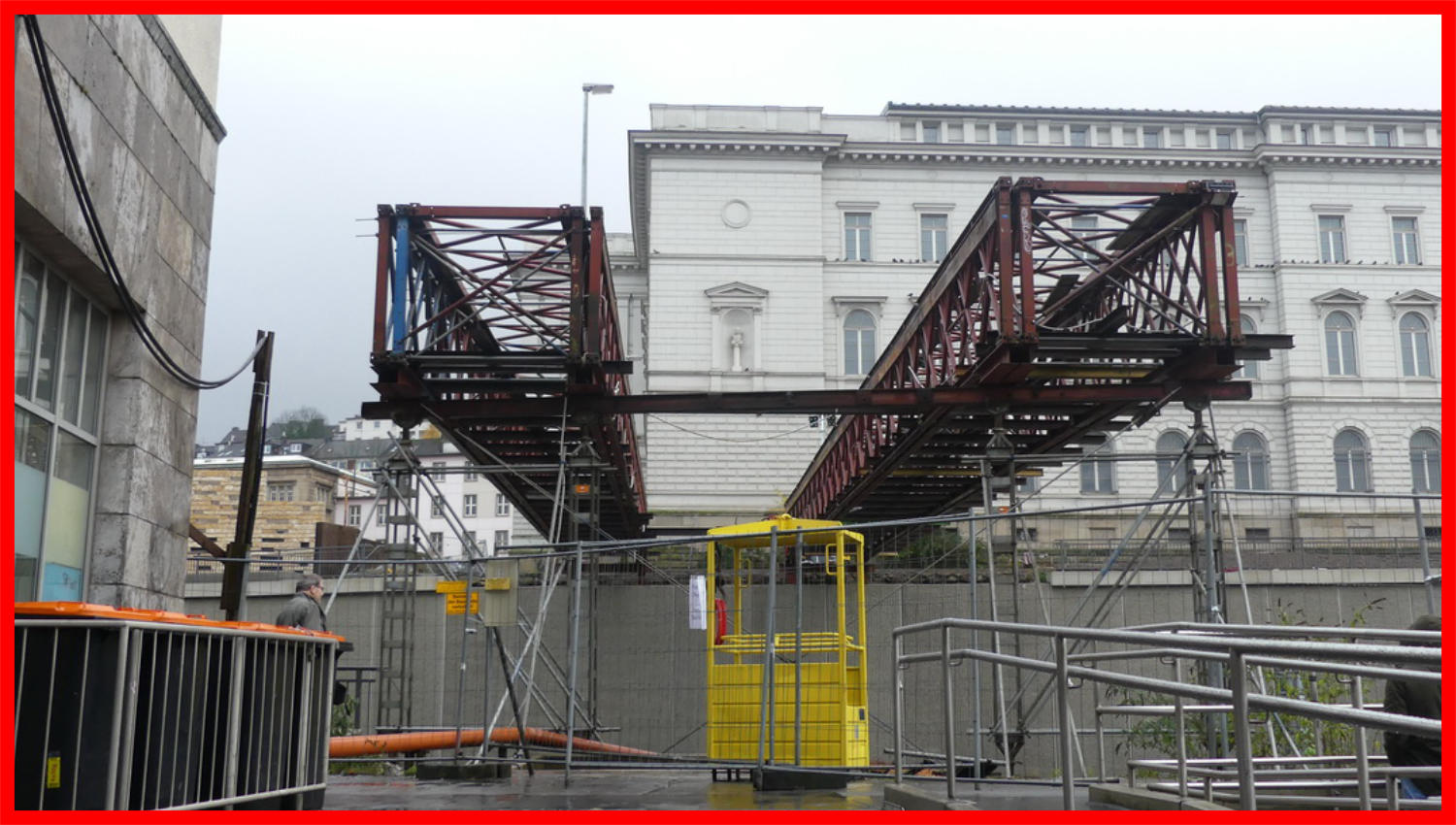

Prov.Fußgängerbrücke Foto. 14 05.04.17 -
05.04.17

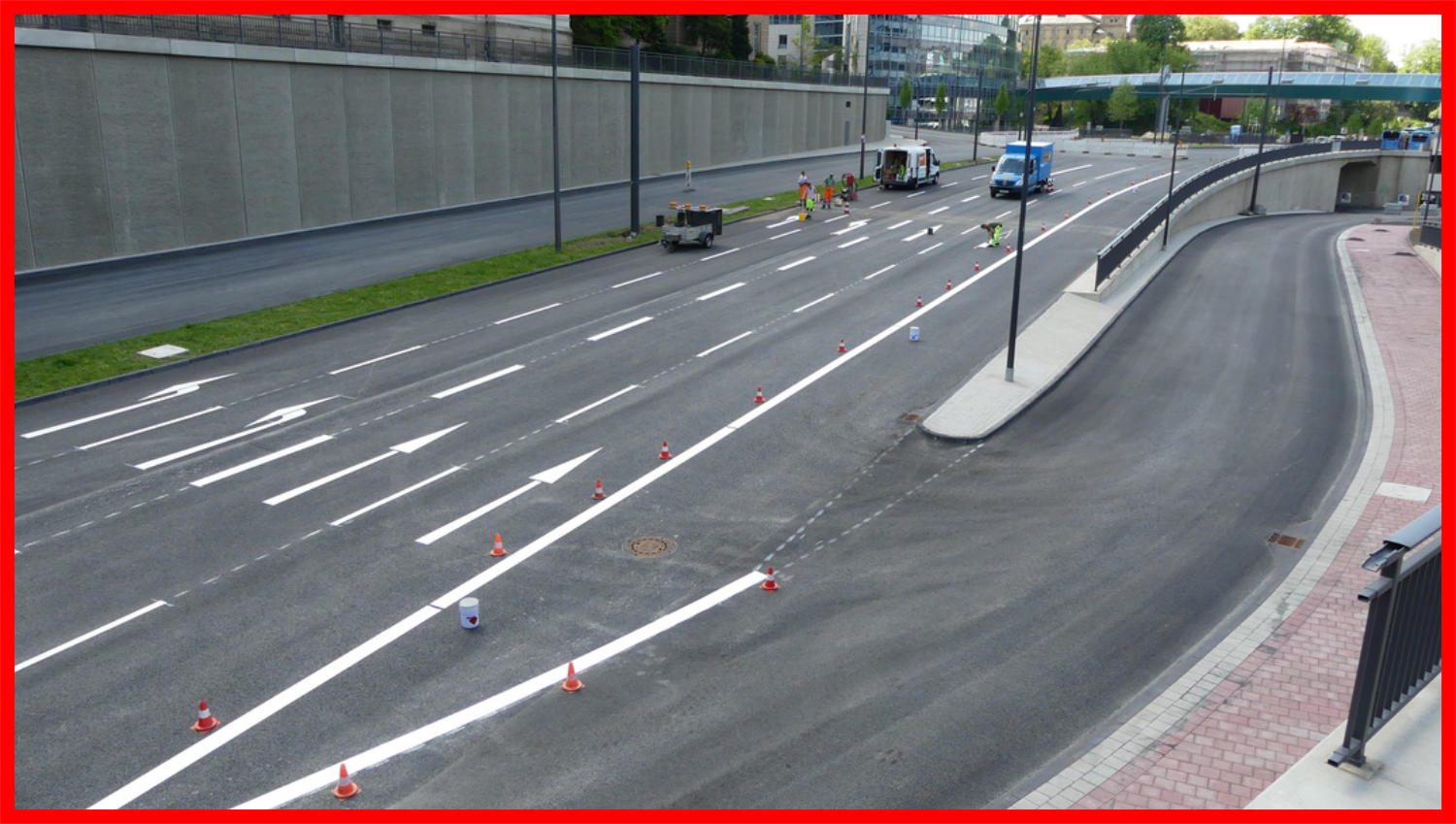

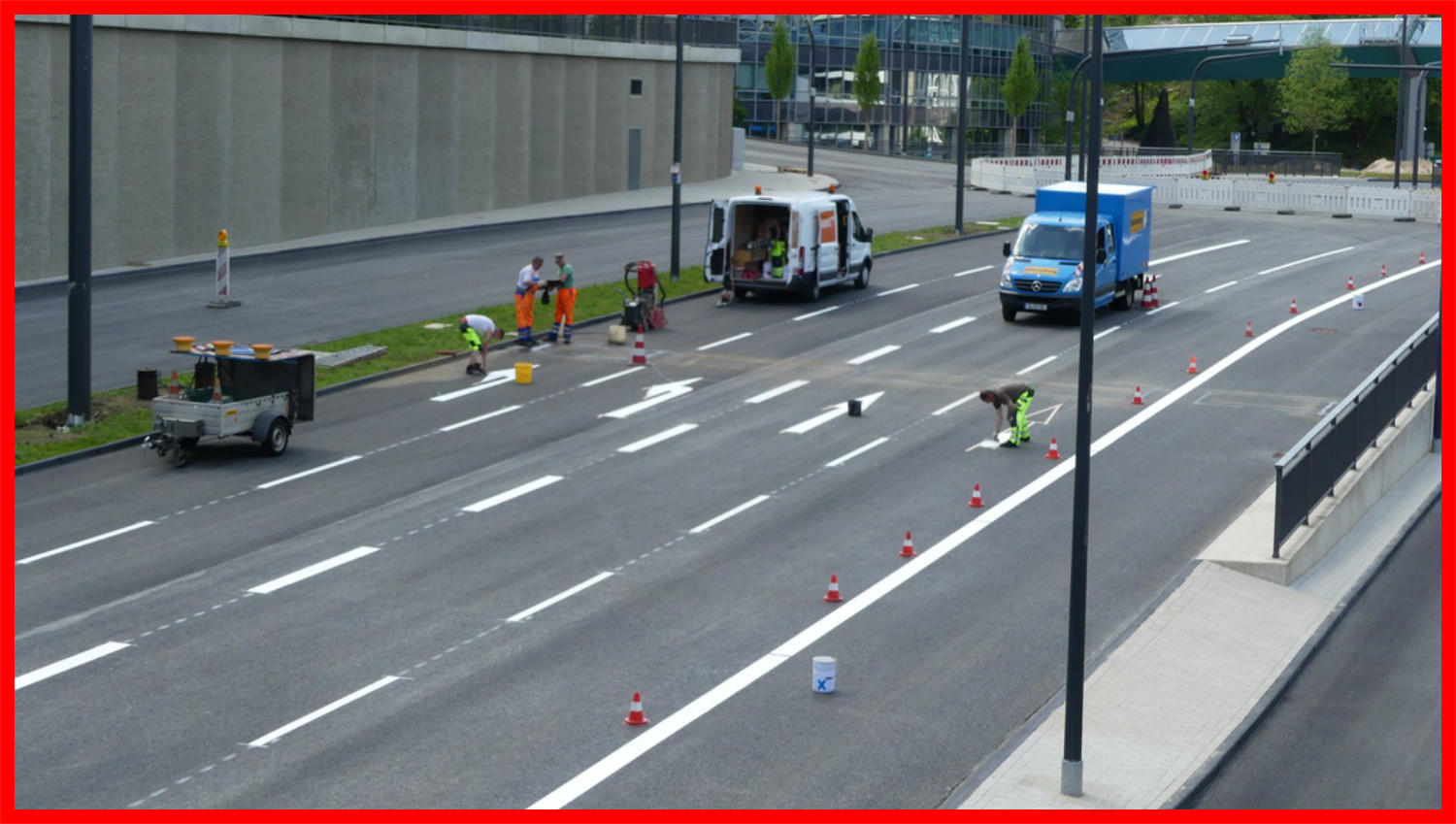

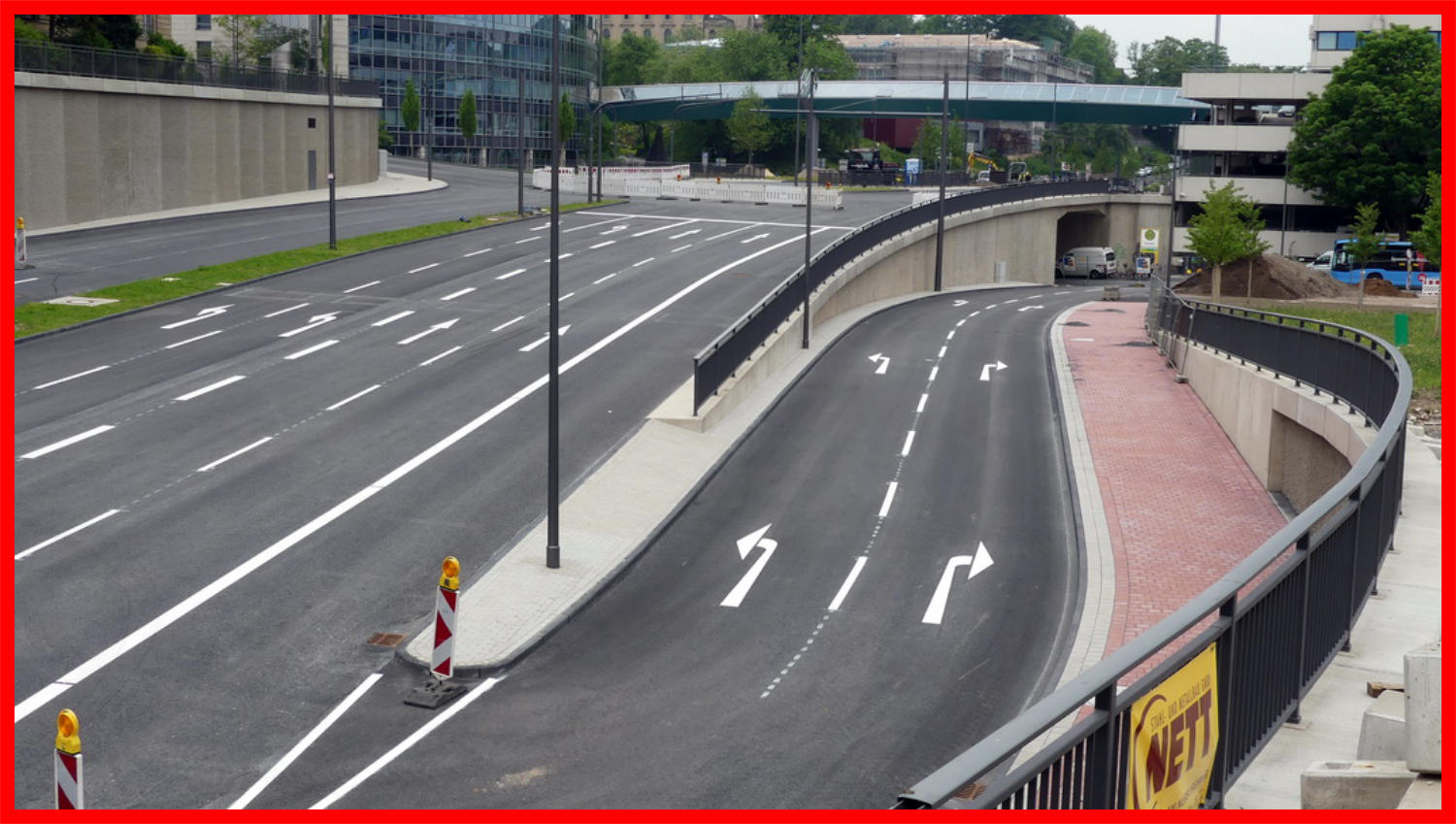

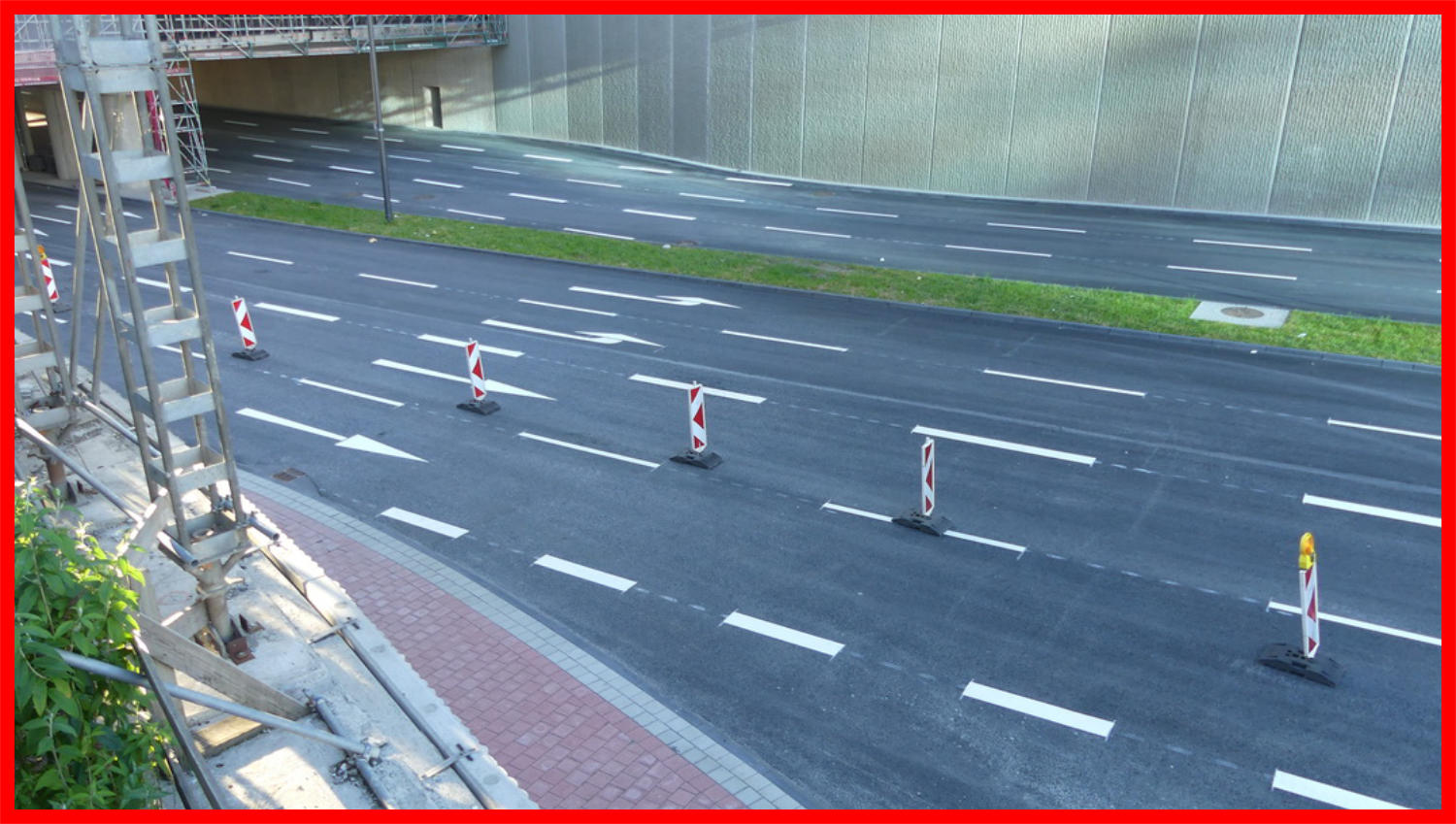

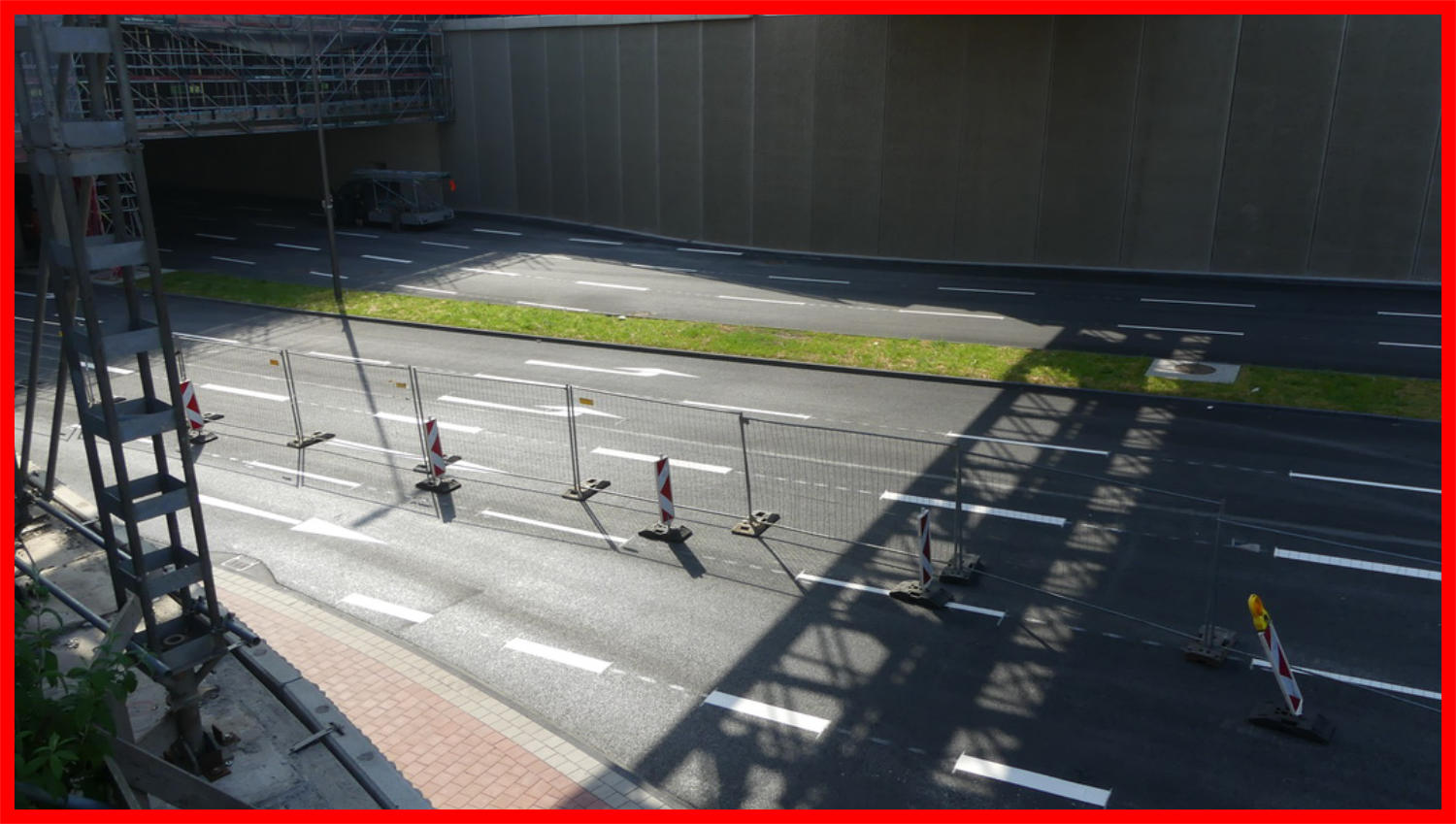

02.05.17 - Die Abschlußsteine wurden zusammengelegt. 02.05.17 - Markierungen für die letzte Asphaltschicht.
02.05.17
02.05.17
04.05.17 - 11:32 Uhr -Der Nachschub wartet.
04.05.17
04.05.17 - 11:30 - Der Abzweig zur Bahnhofstraße ist erreicht.
04.05.17

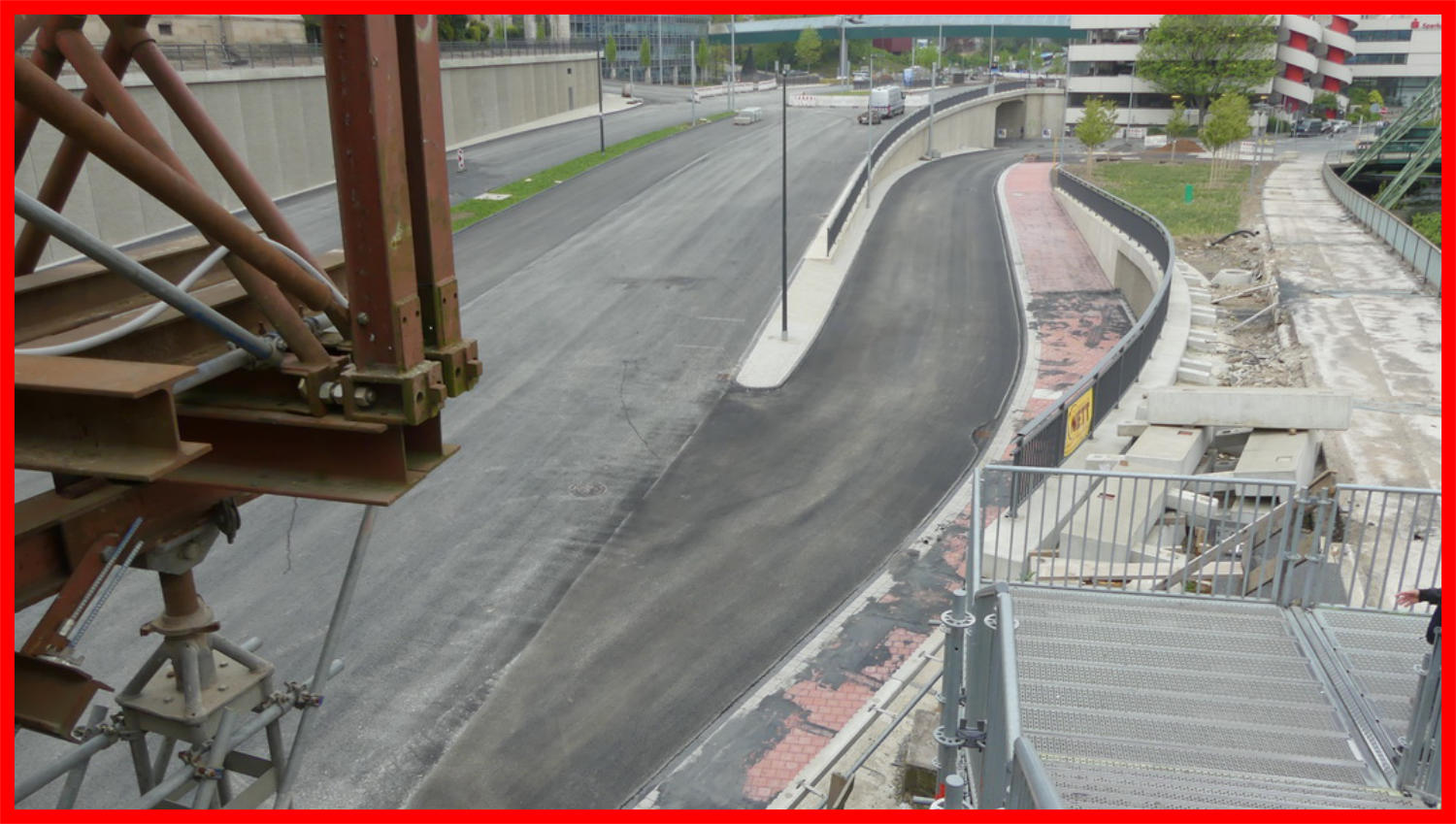

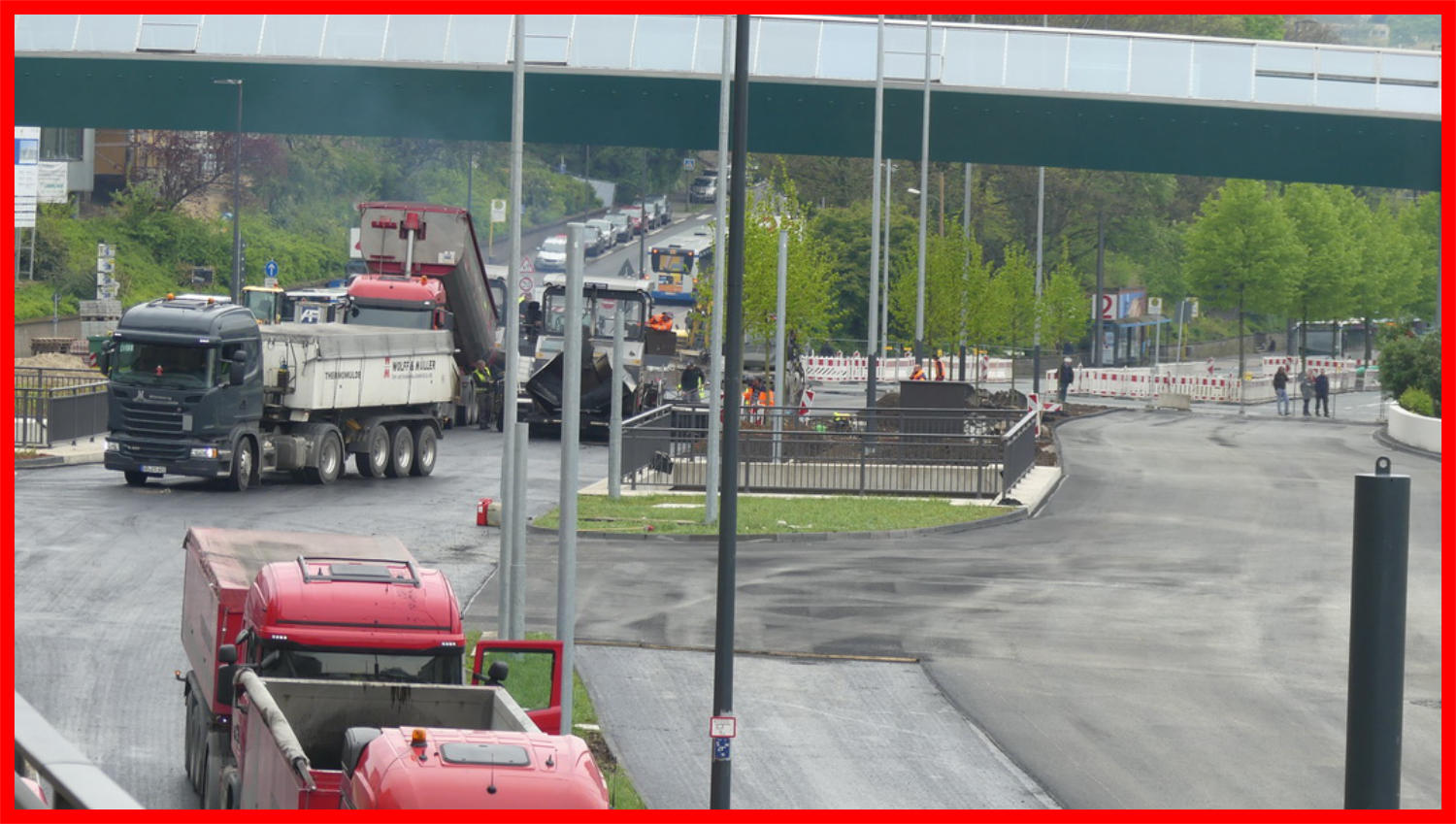

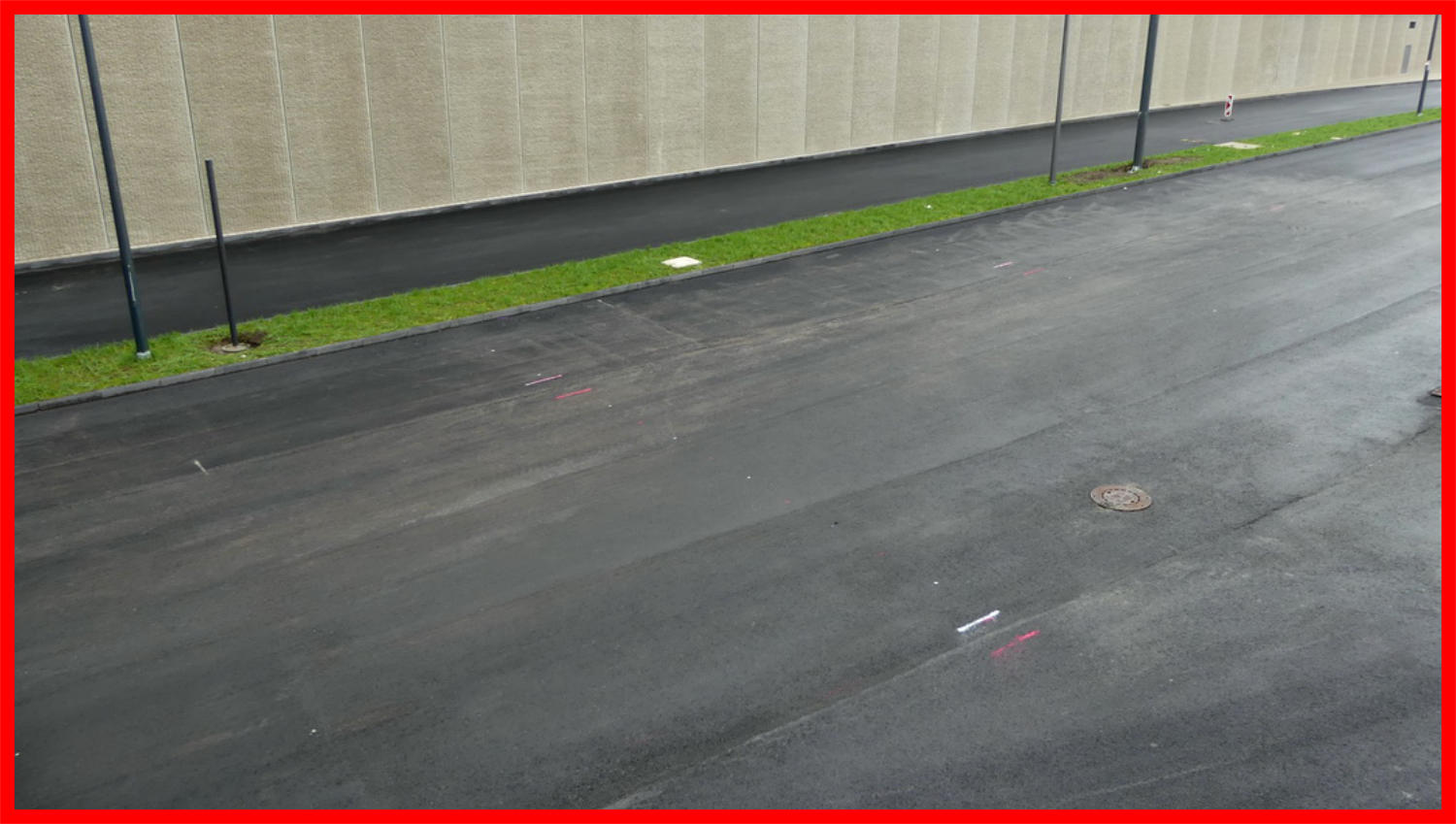

08.05.17 - Die letzte Asphaltschicht wurde heute fertig eingebaut
08.05.17
10.05.17 - Die Maler sind weiterhin hiier fleisig am Streichen.
10.05.17

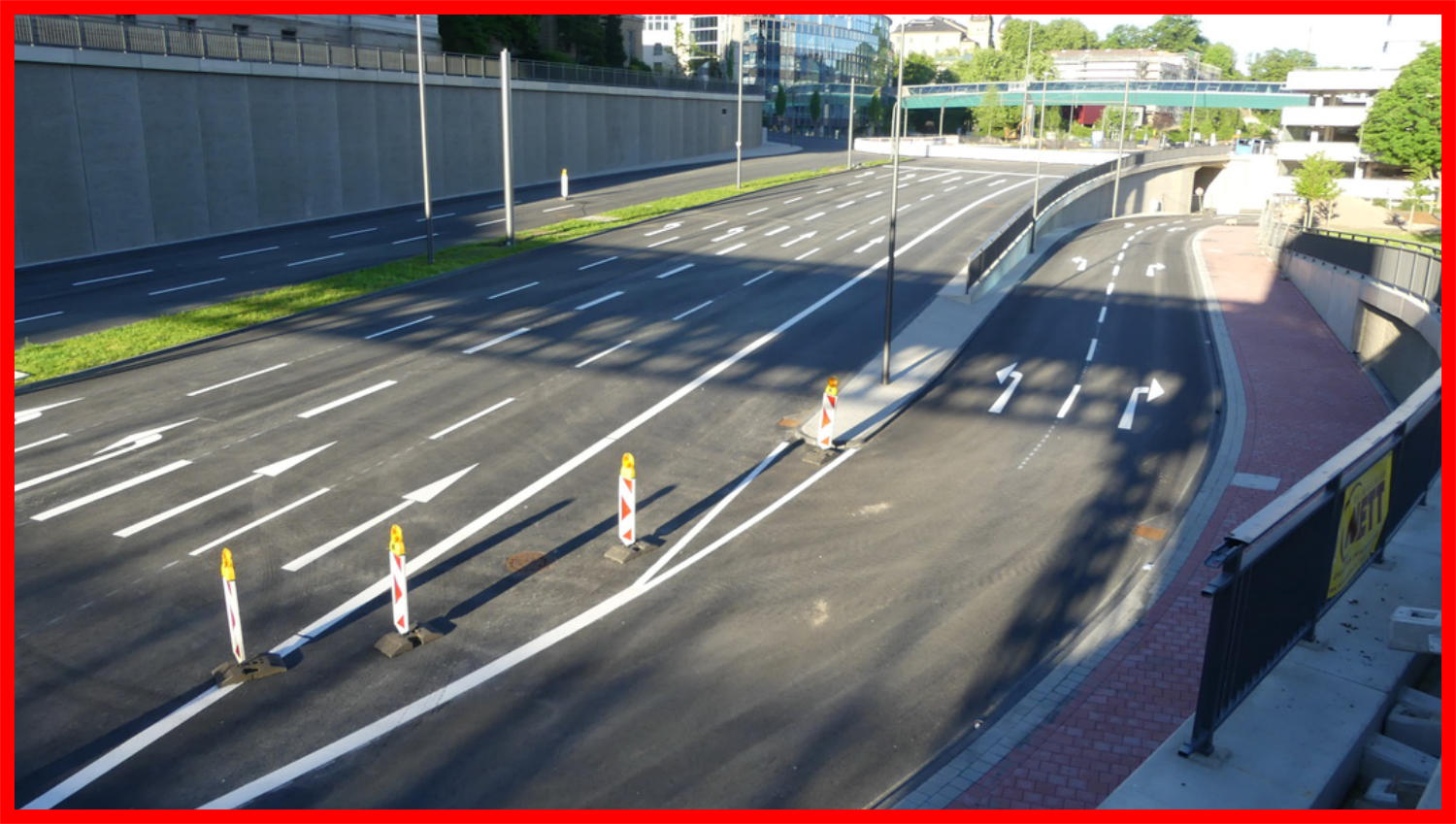

16.05.17 - Die B 7 wird nun in Westrichtung Markiert. 16.05.17 - Die B 7 wird nun in Westrichtung Markiert.
16.05.17
16.05.17
23.05.17 - Die B7  hat ihre letzten Markierungen erhalten. Die Lampenmasten erhalten ihren zweiten Anstrich. 23.05.17 - Die B7  hat ihre letzten Markierungen erhalten. Die Lampenmasten erhalten ihren zweiten Anstrich.
23.05.17
23.05.17
24.05.17
24.05.17 - Die Str. Islandufer hat nun auch ihre Farbahnmarkierungen erhalten. 27.05.17 - Die Busschleuße wurde mit Absperrbaken markiert. 27.05.17 - Die Busschleuße wurde mit Absperrbaken markiert.
27.05.17
27.05.17
Ab den 29.05 rollt der Busverkehr wieder über der neuen B7.
30.05.17 - Die Busschleuse wurde mit einen Bauzaun zusätzlich noch gesichert.
30.05.17
31.05.17 -  An der Einmündung der Bahnhofstr. werden heute die Ampeln eingebaut
31.05.17

01.06.17 - Die Wegweiser sind nun auch montiert
01.06.17

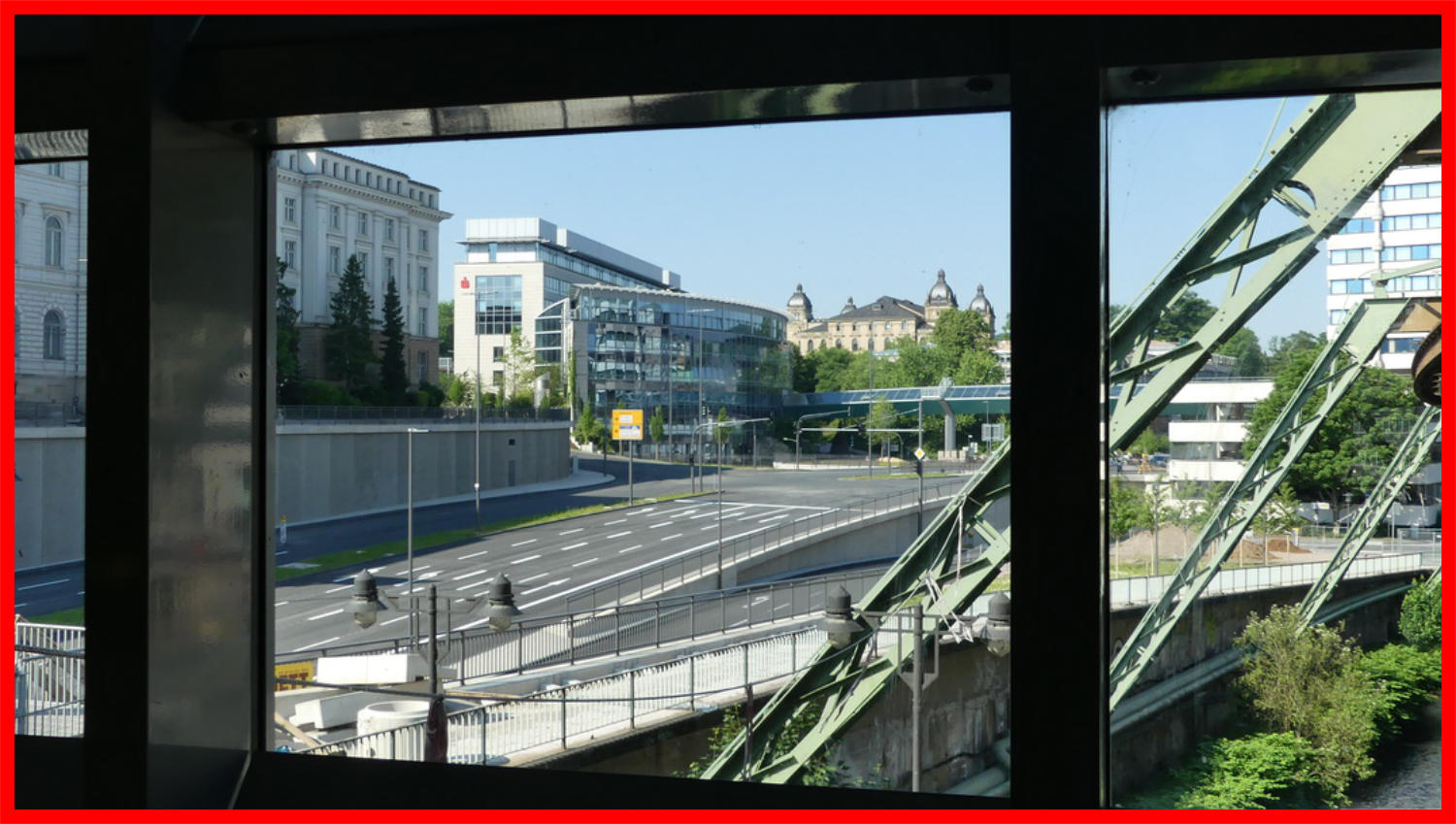

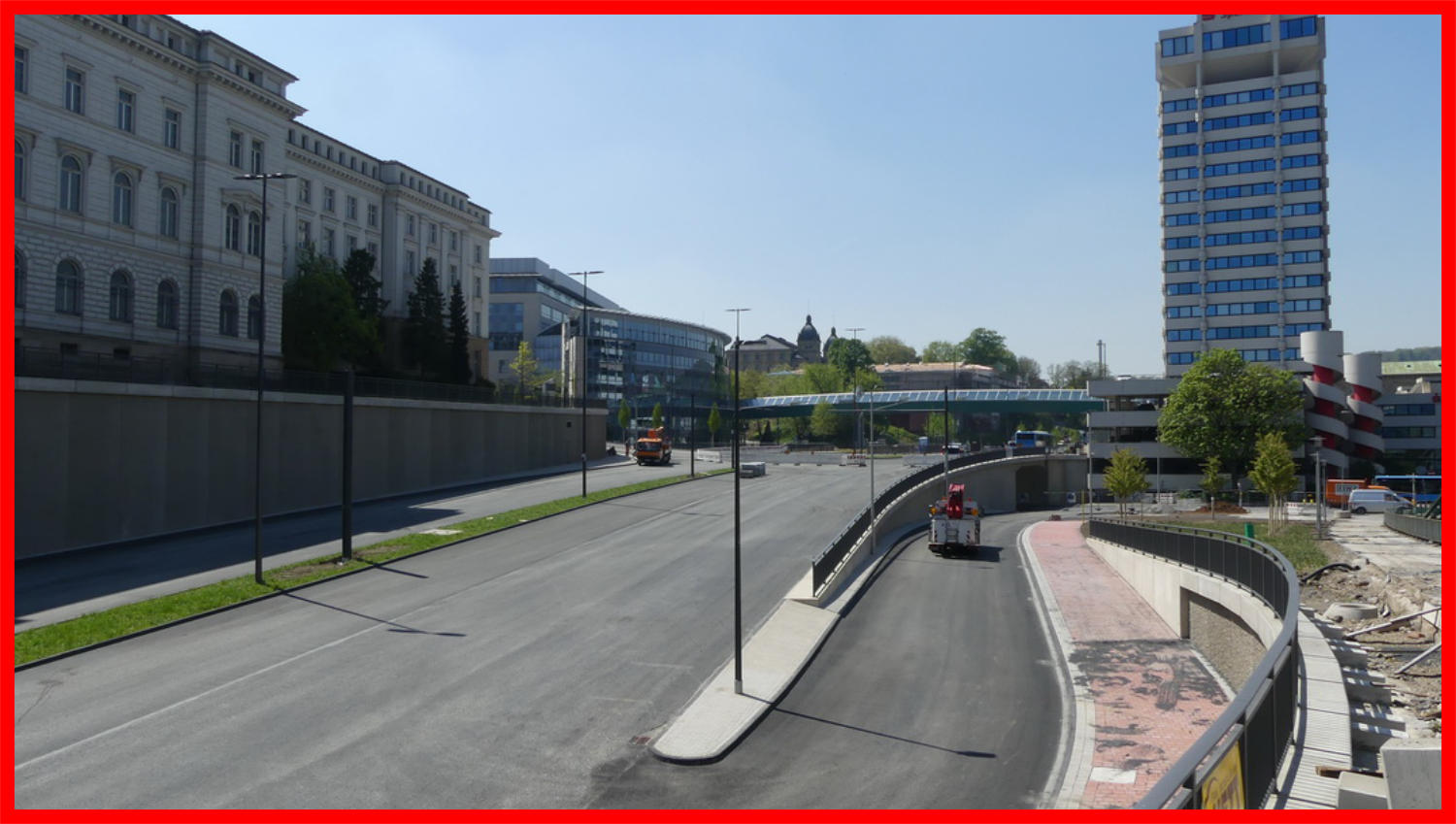

02.06.17 - Blick zur fertigen B7 vom Schwebebahnhof
02.06.17

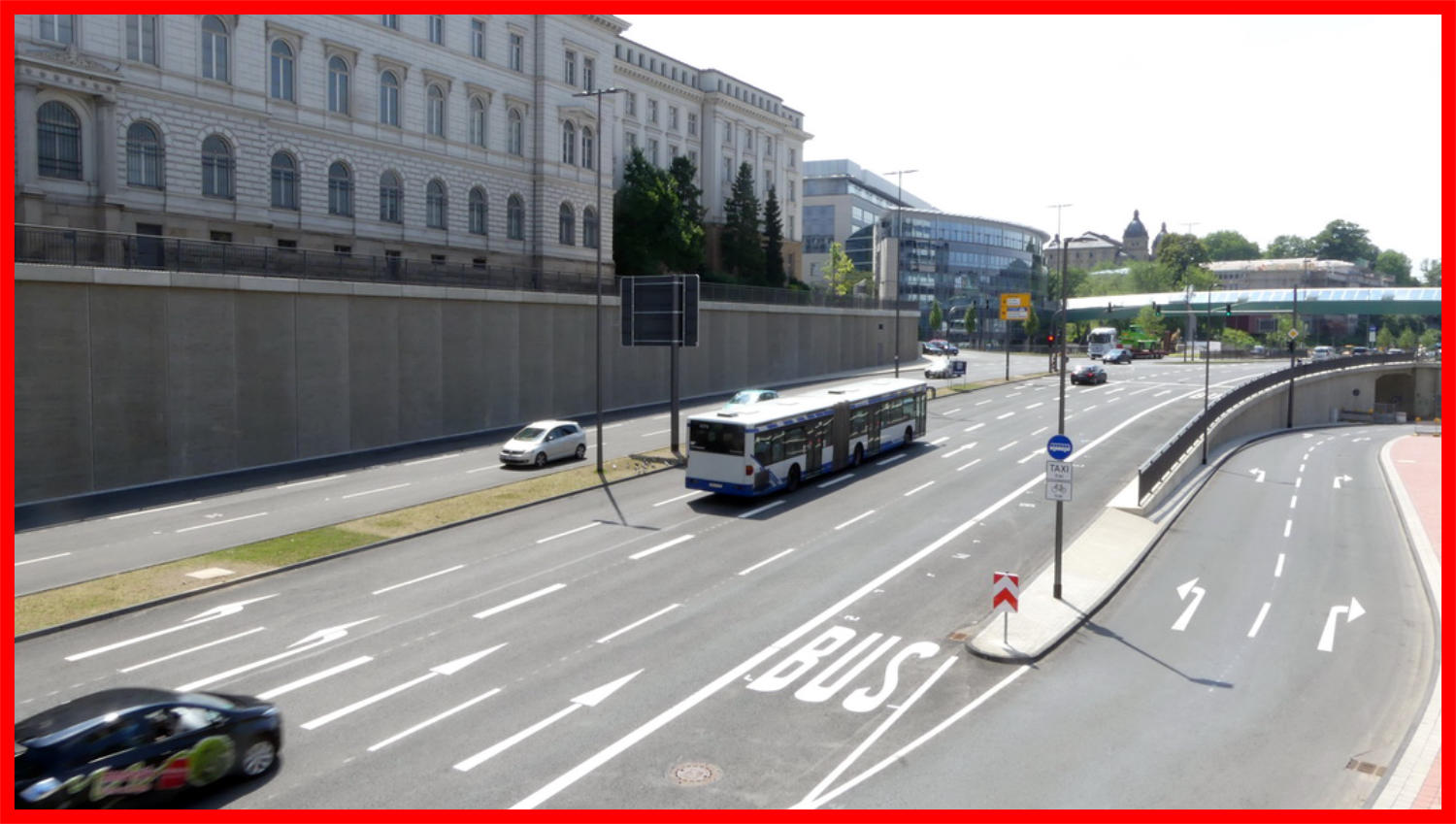

21.06.17. - Heute verkehrten die Busse wieder über die Gegenfahrbahn, da die Südseite der B7 Asphaltiert wurde.
21.06.17

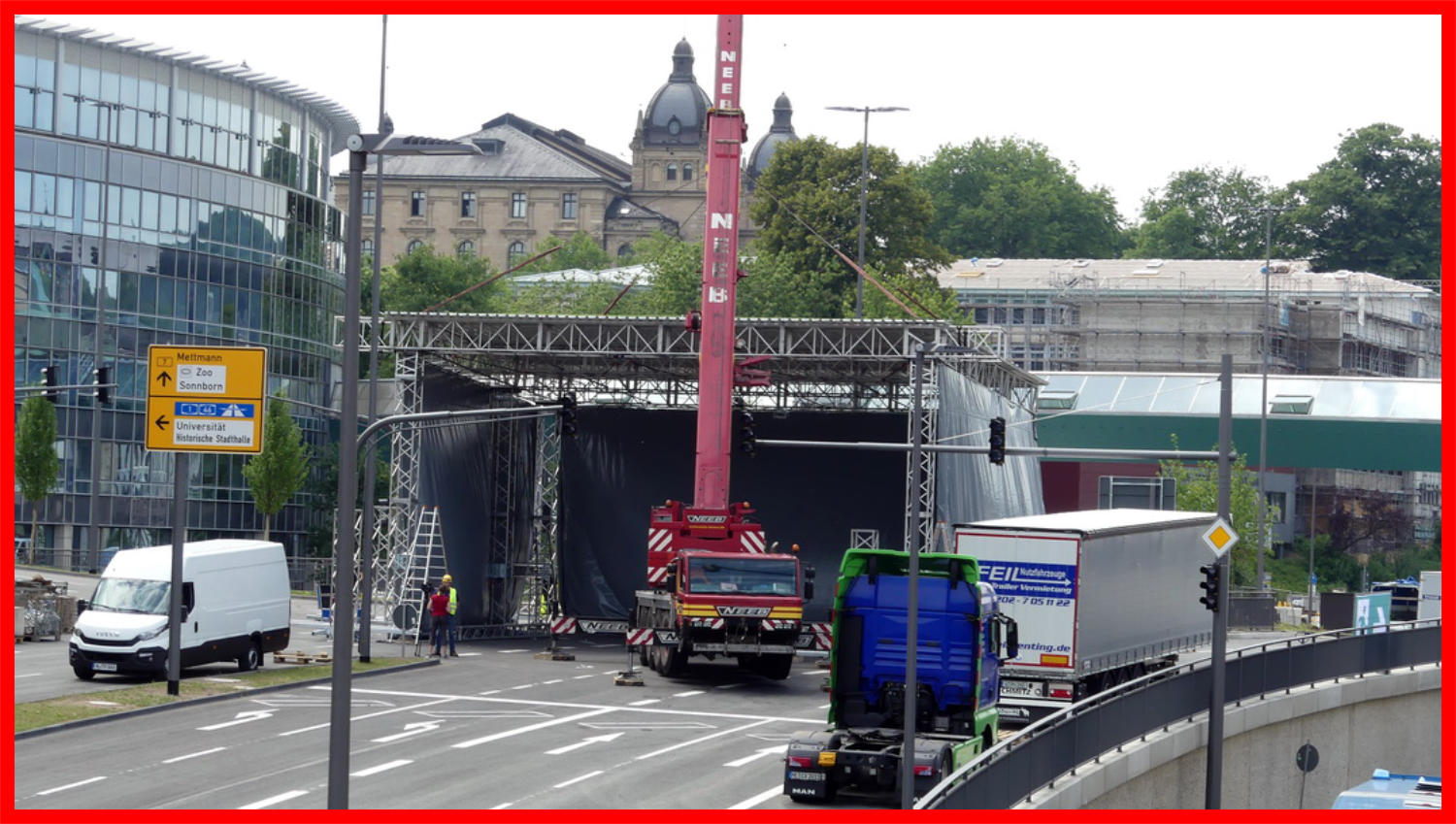

06.07.17 - Die  Vorbereitungsarbeiten für das Eröffnungsfest laufen auf Hochtouren. Hier der Aufbau der großen Bühne.
06.07.17

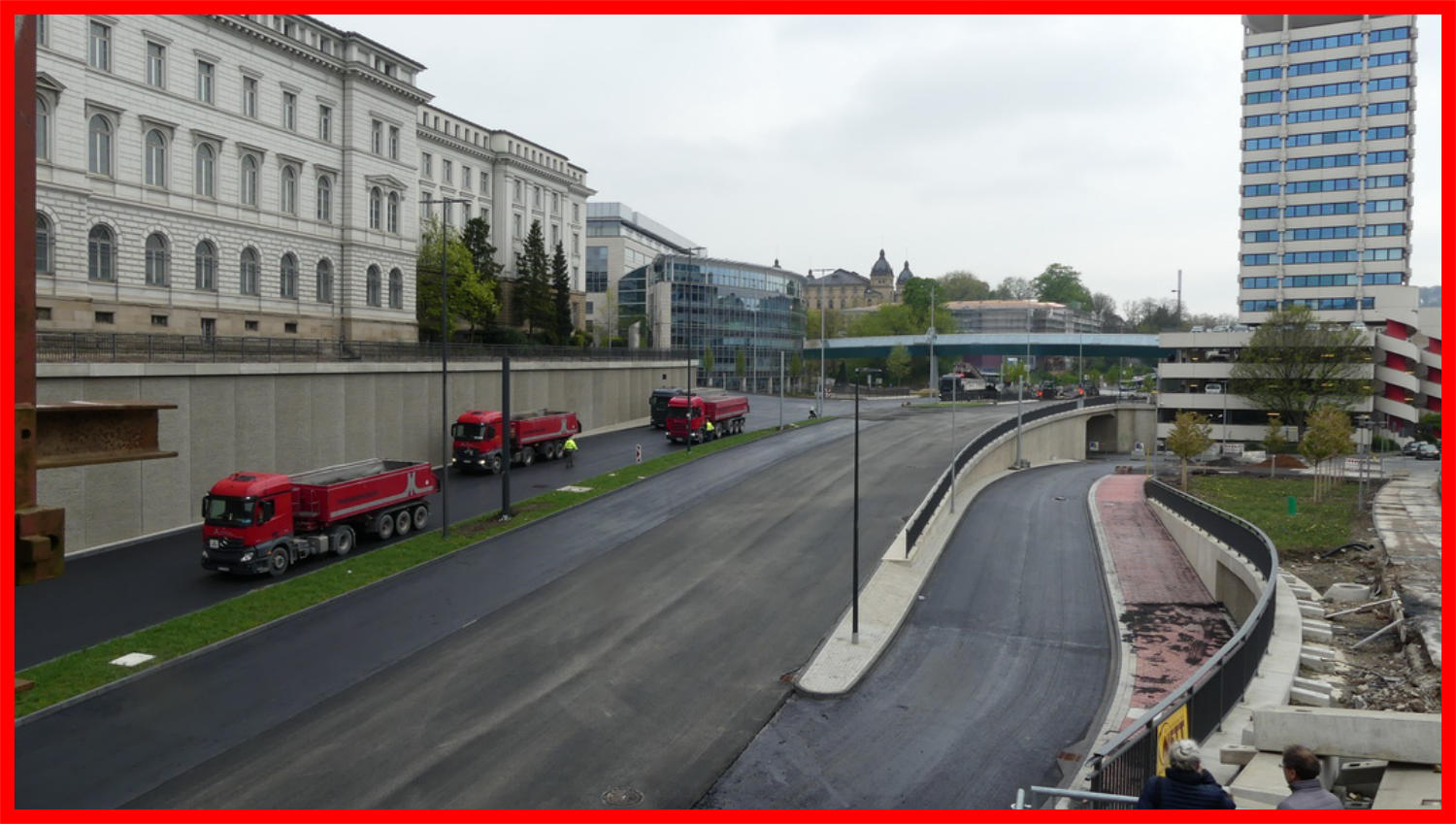

10.07.17 - Der Verkehr rollt wieder auf der B7 .
10.07.17
Die Bauarbeiten, sowie die Dokumentation der B 7 sind nun abgeschlossen.
Bilder vom Eröffnungsfest gibt es hier

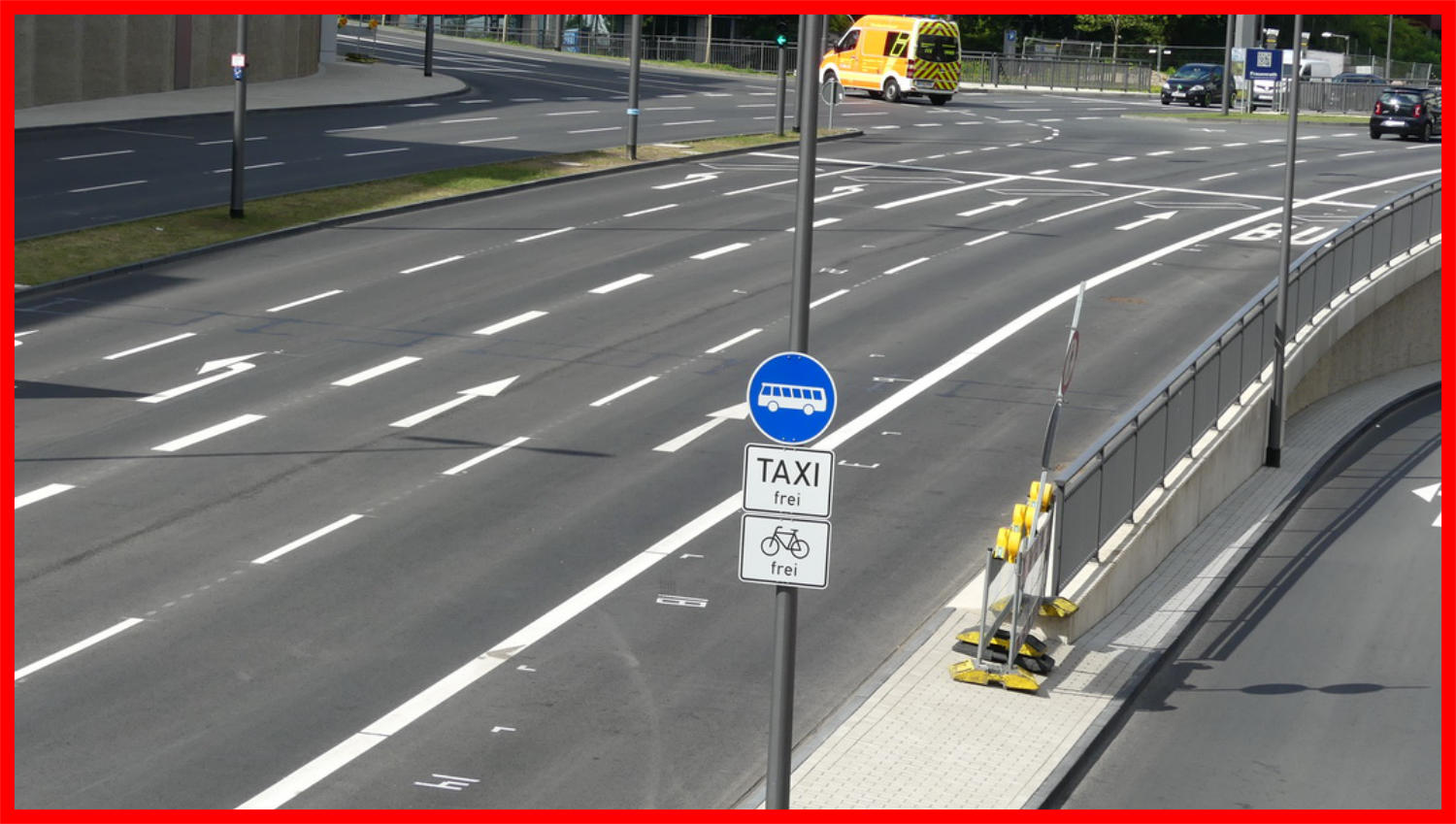

15.07.17 - Die Busspur hat noch ihr Schild bekommen.
15.07.17
Nachtrag:

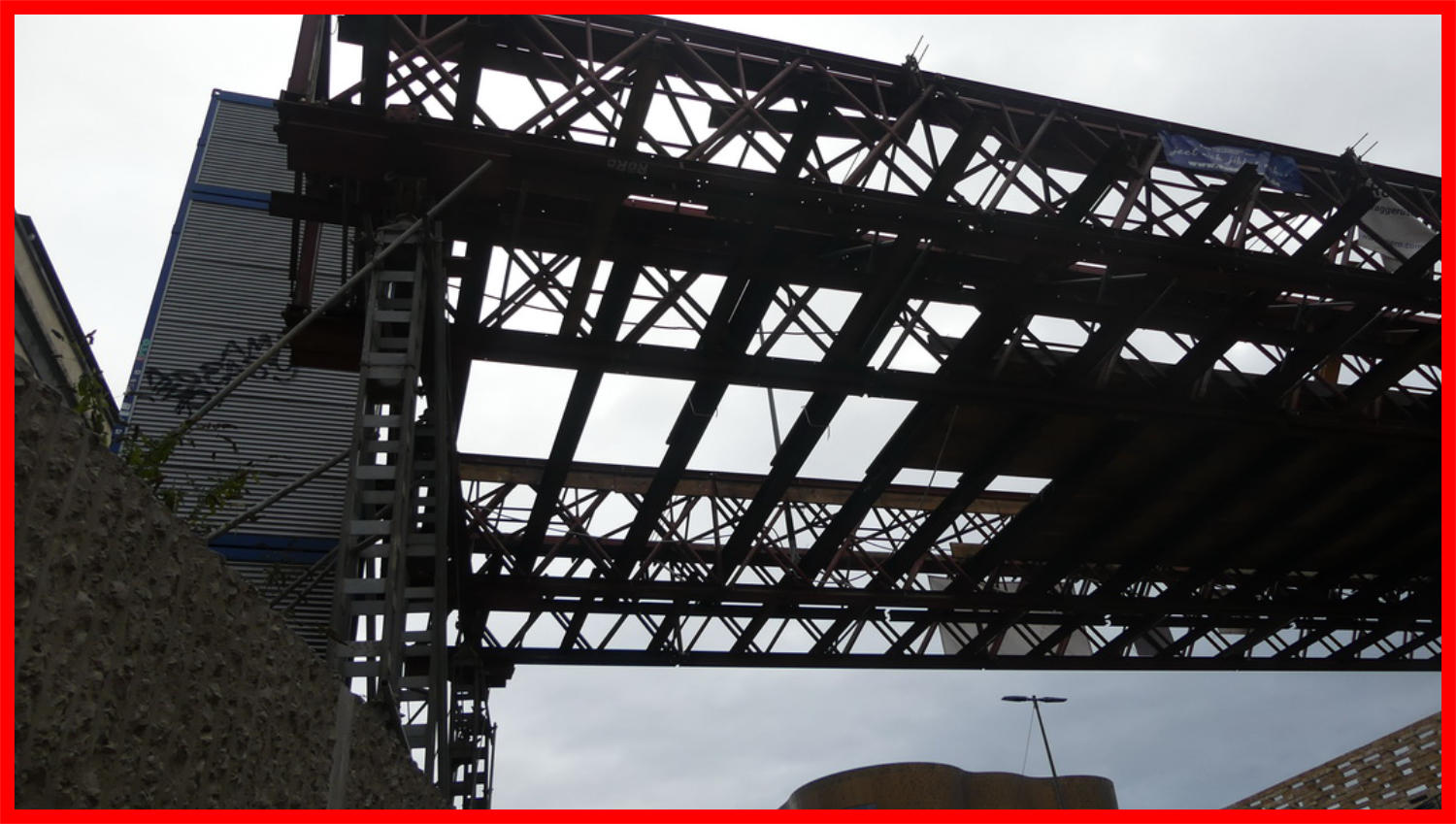

Der Rückbau der prov. Fußgängerbrücke hat begonnen.

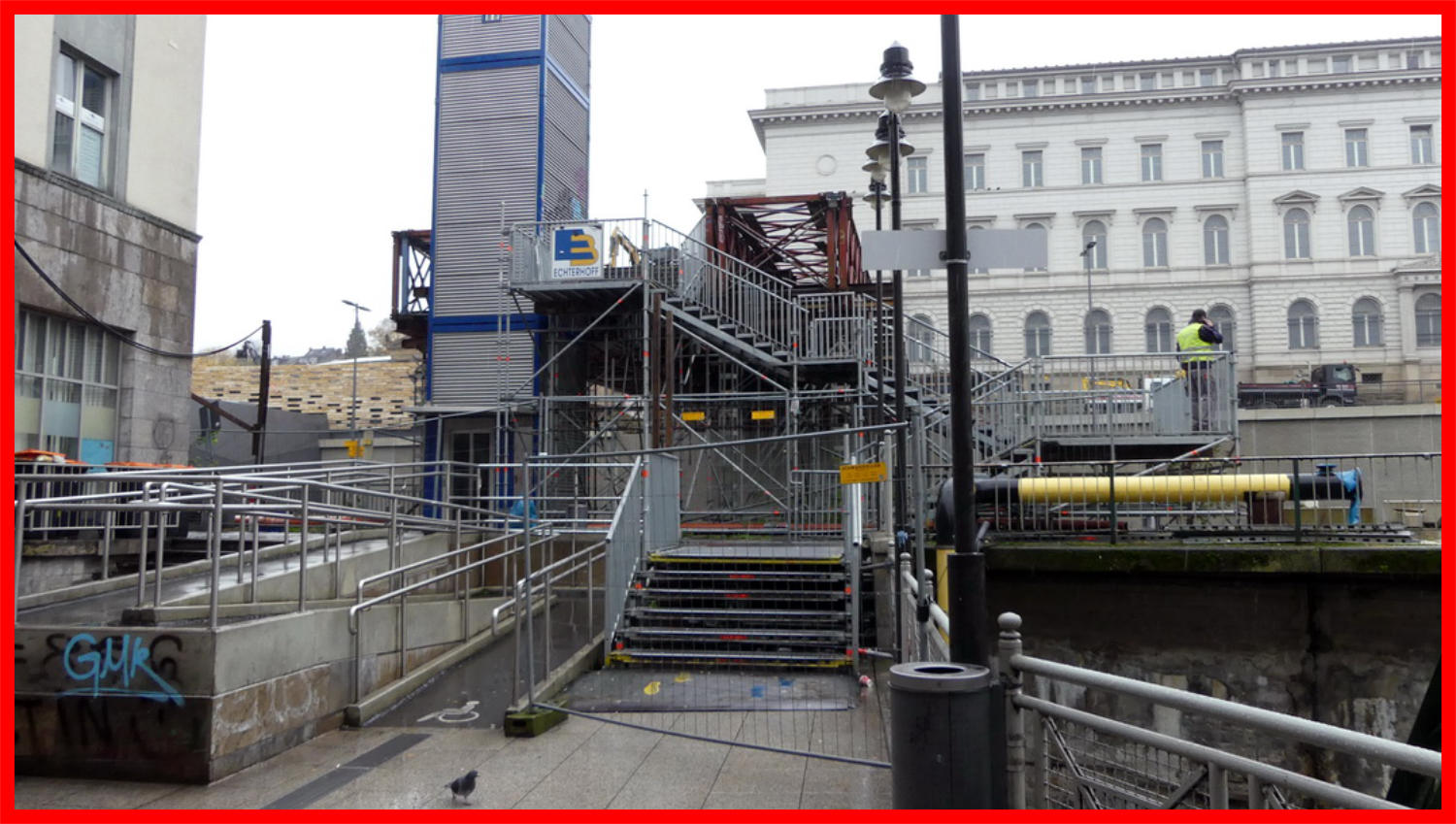

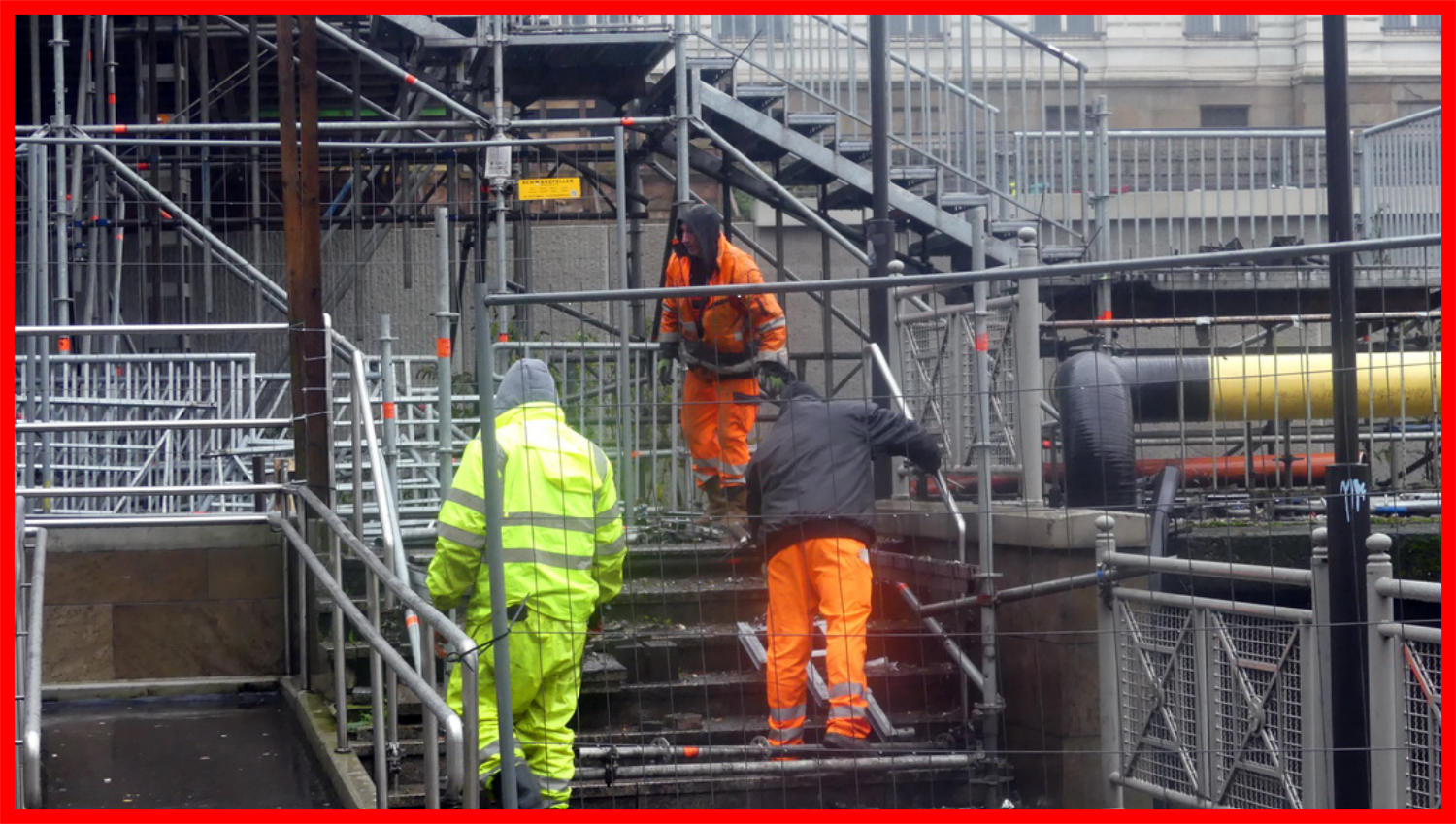

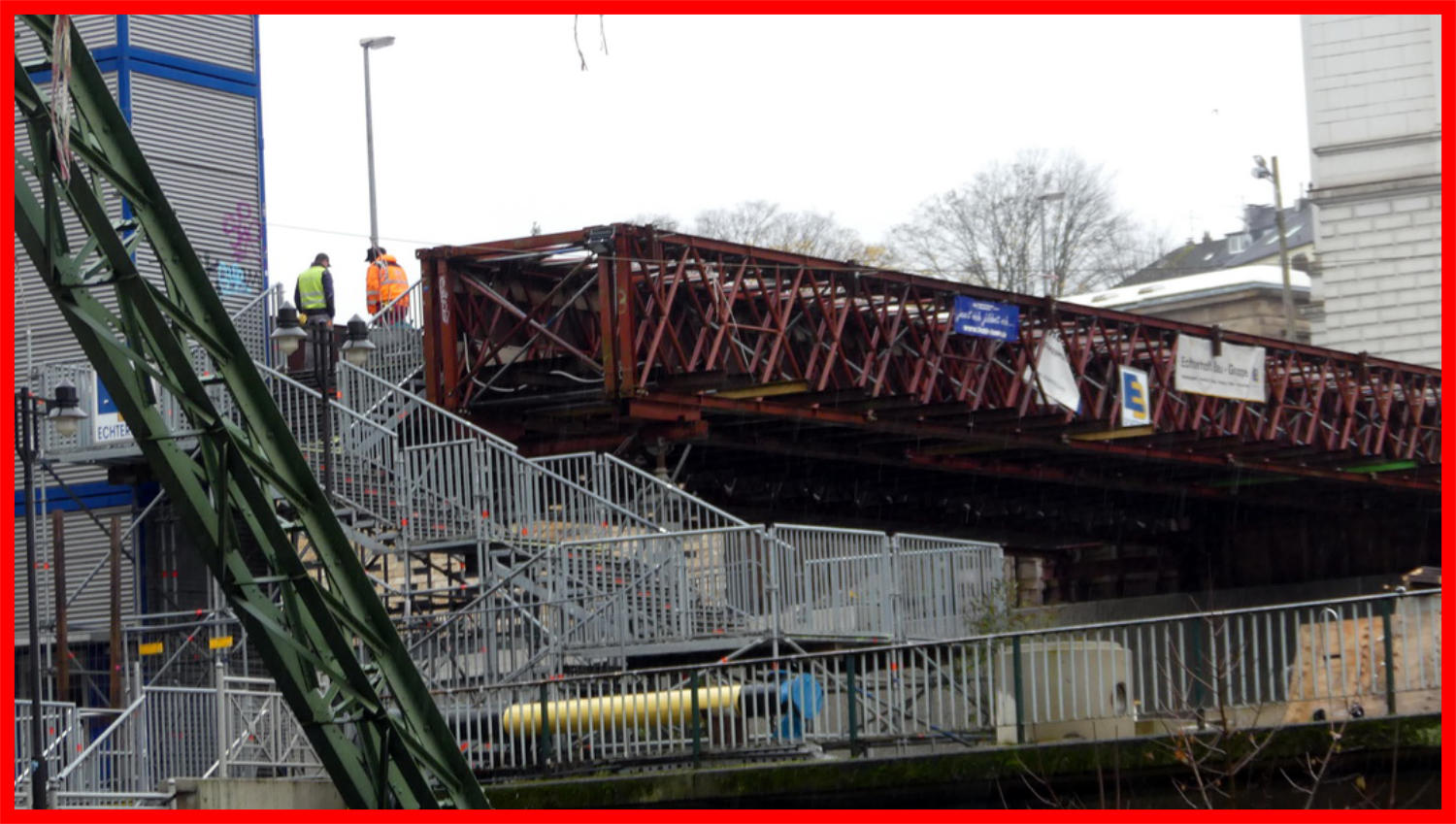

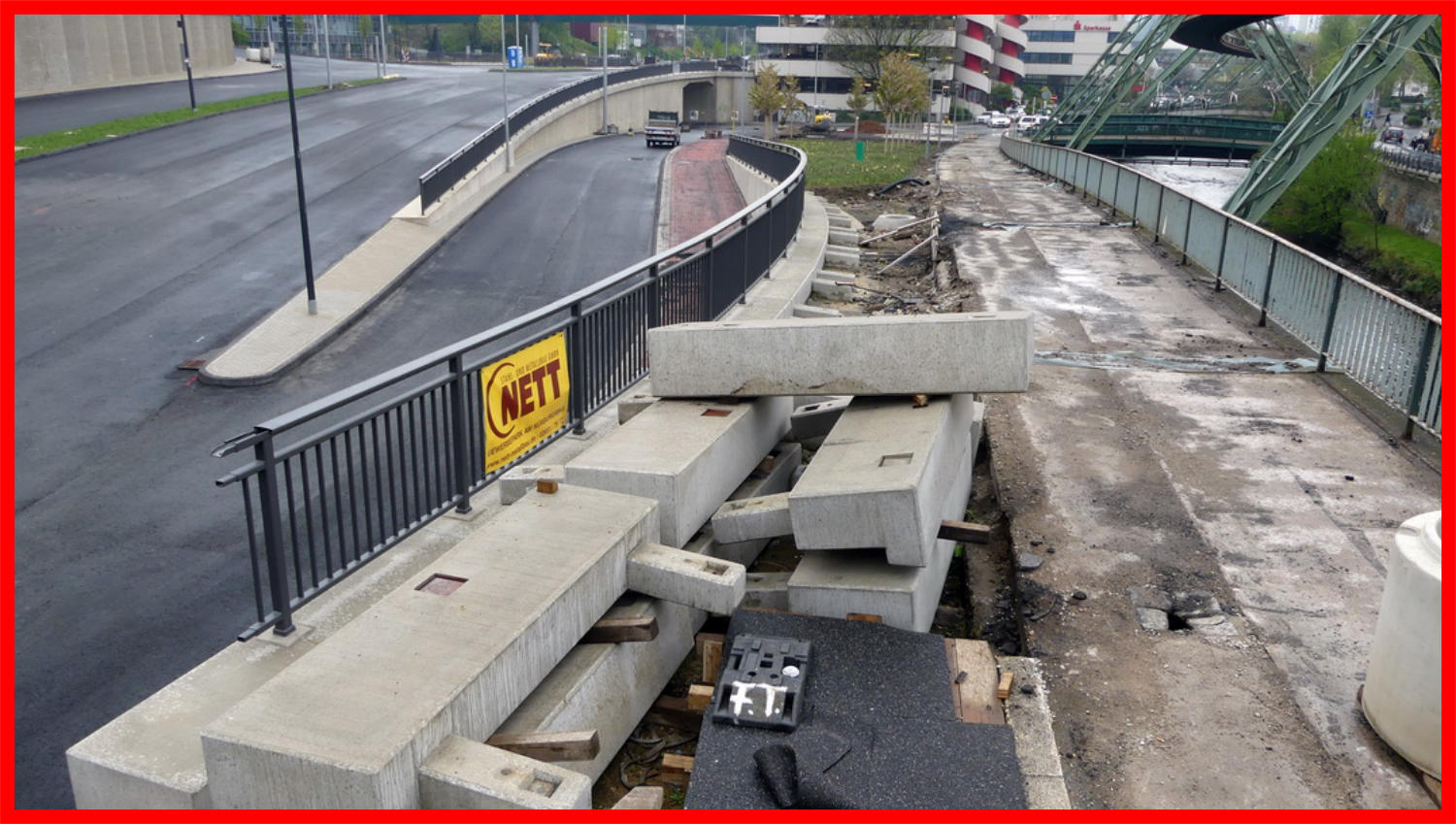

20.11.17 - Die prov. Brücke wird nun wieder zurückgebaut. Am Wochenende wird sie ausgehoben. Zuerst wird die Asphaltdecke ausgebaut. 20.11.17 - Die prov. Brücke wird nun wieder zurückgebaut. Am Wochenende wird sie ausgehoben. Zuerst wird die Asphaltdecke ausgebaut.
20.11.17
20.11.17
21.11.17 - Die Treppe wird nun zurückgebaut. 21.11.17 - Die Treppe wird nun zurückgebaut.
21.11.17
21.11.17
22.11.17 - Fertig zum abbau. 23.11.17 - Der Holzboden wird als letztes nun wieder ausgebaut.
22.11.17
23.11.17

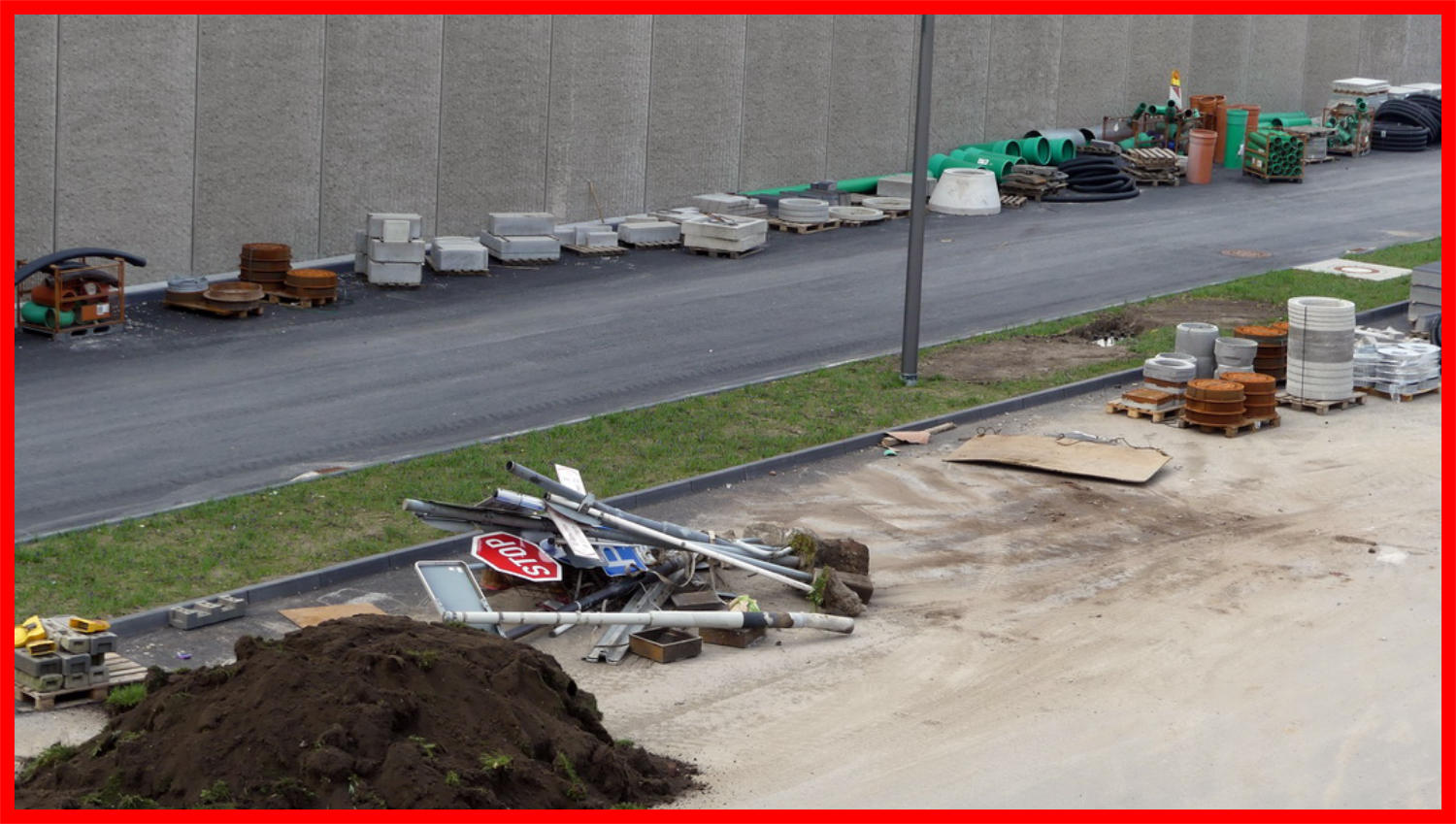

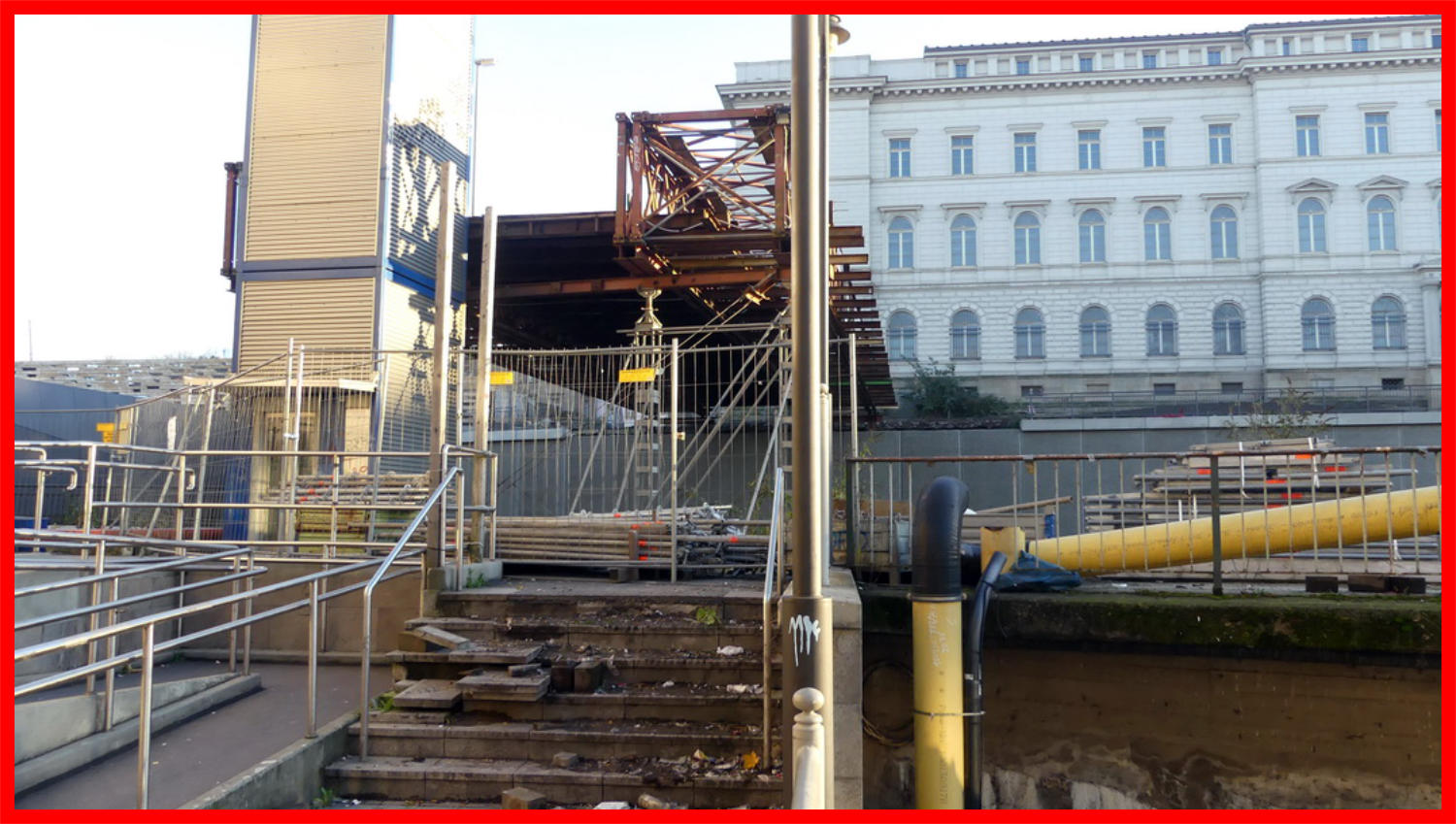

24.11.17 - Nur noch das Grundgerüst steht. Dieses wird in der Nacht abgebaut.
24.11.17
27.11.17 - Die fehlenden Mauerkronen wurden am Sonntag noch eingesetzt. Die Geländer folgen später.
27.11.17
