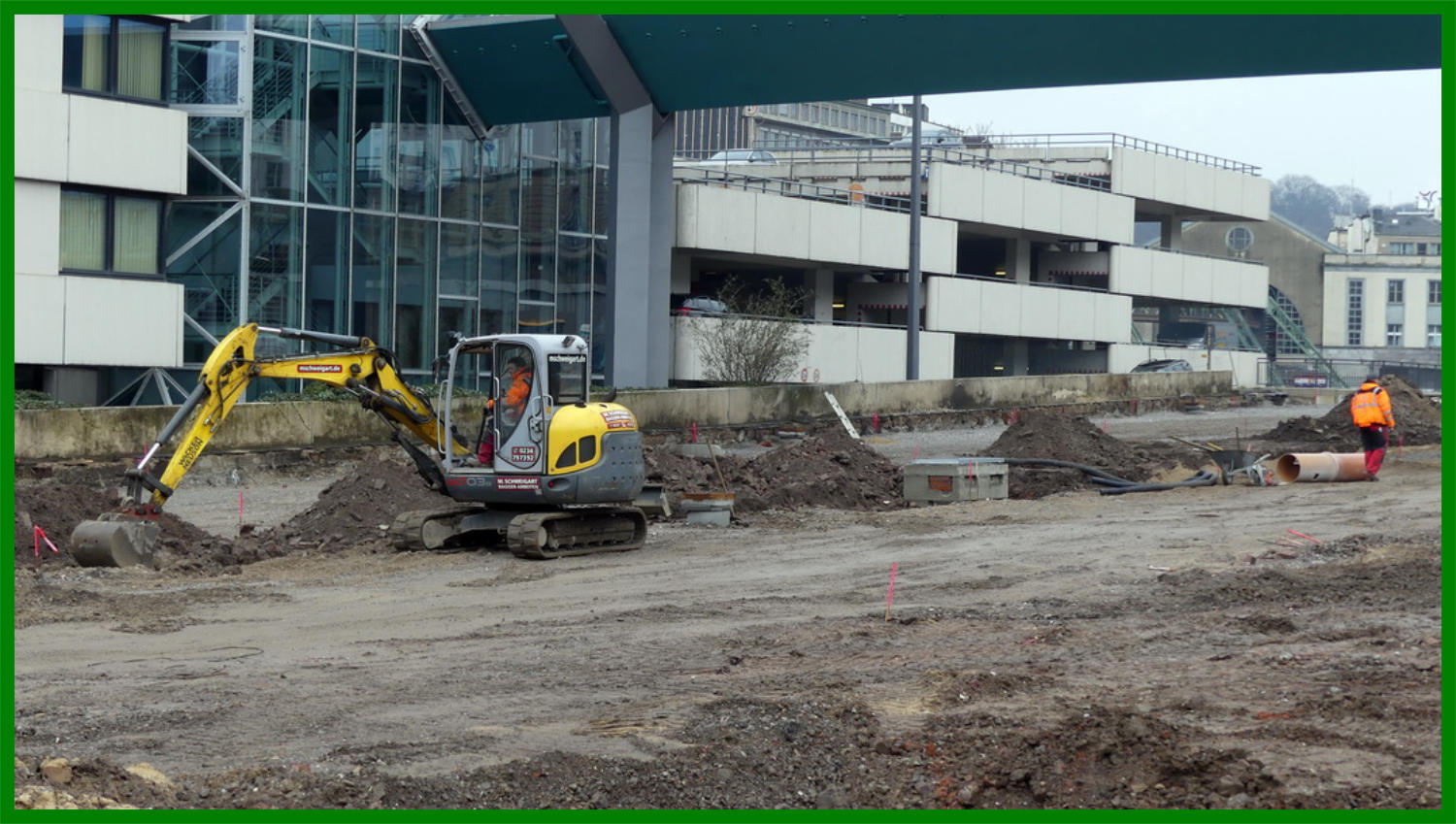

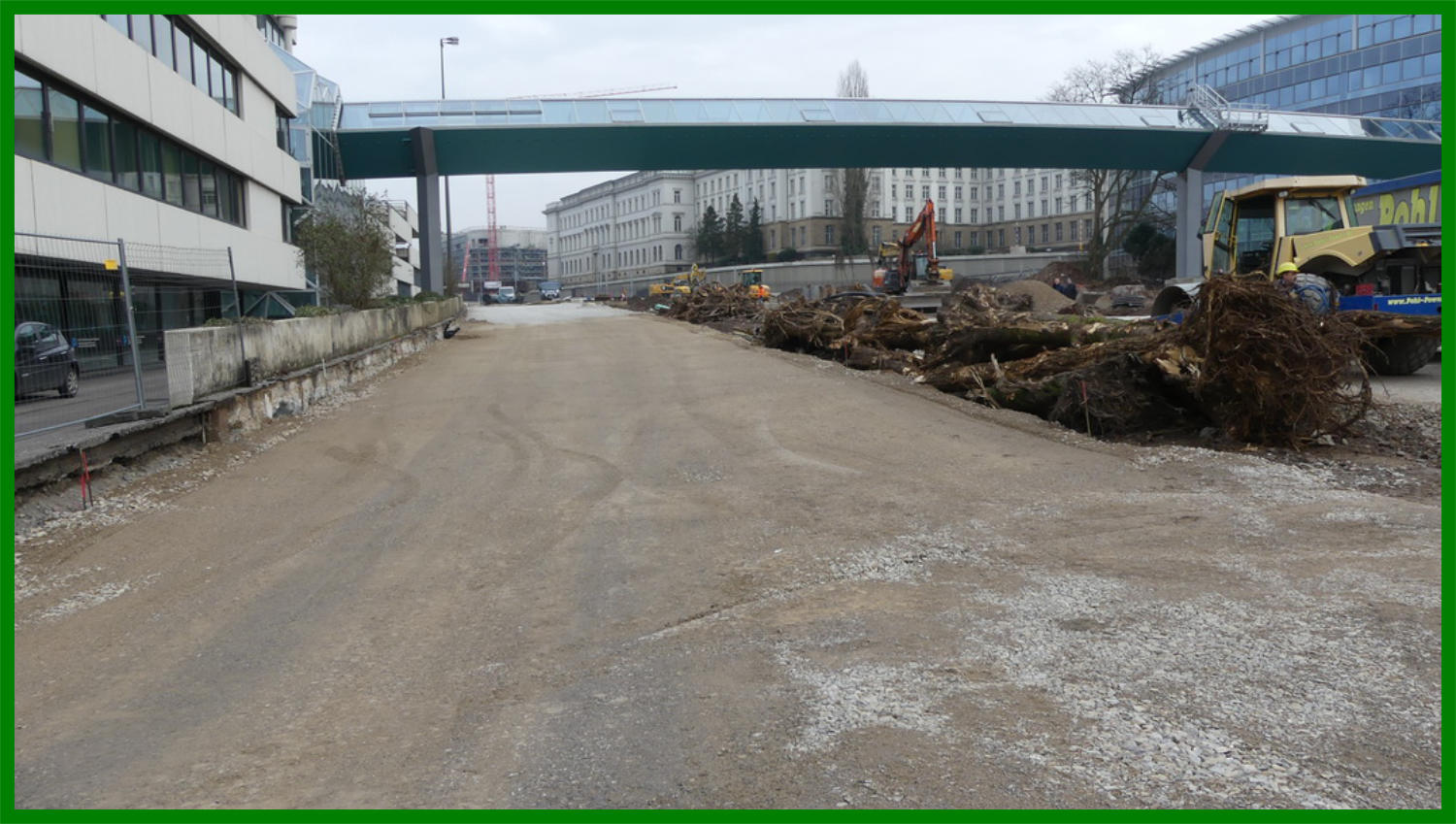

Seit Mitte Dezember  2016 wird nun an diesem  Anschnitt der B 7 gearbeitet.
03.01.17
18.01.17

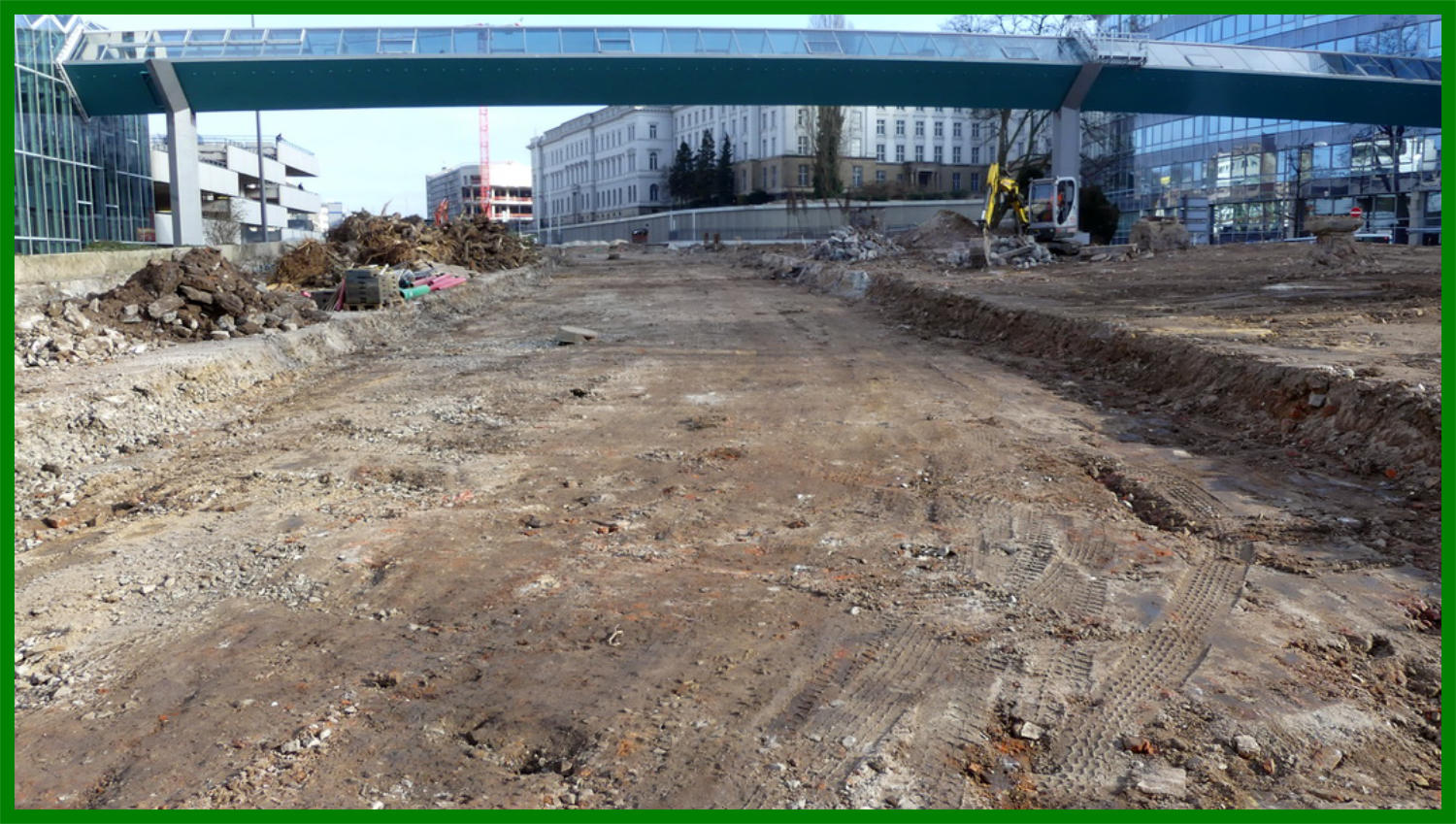

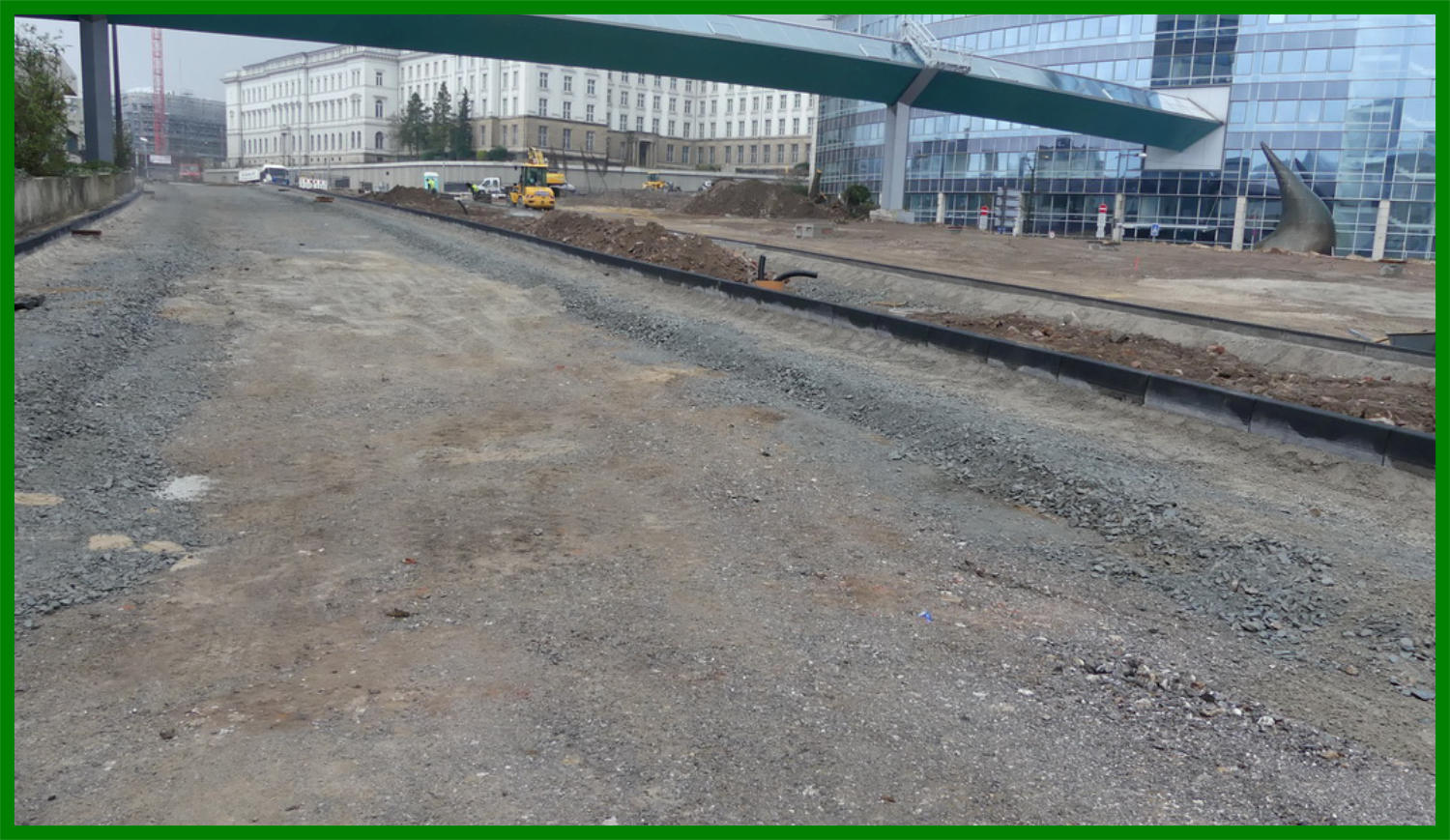

18.01.17 - Es wird weiter das Erdreich abgefahren. 25.01.17 - Die Fahrbahn wurde ausgekoffert.
25.01.17

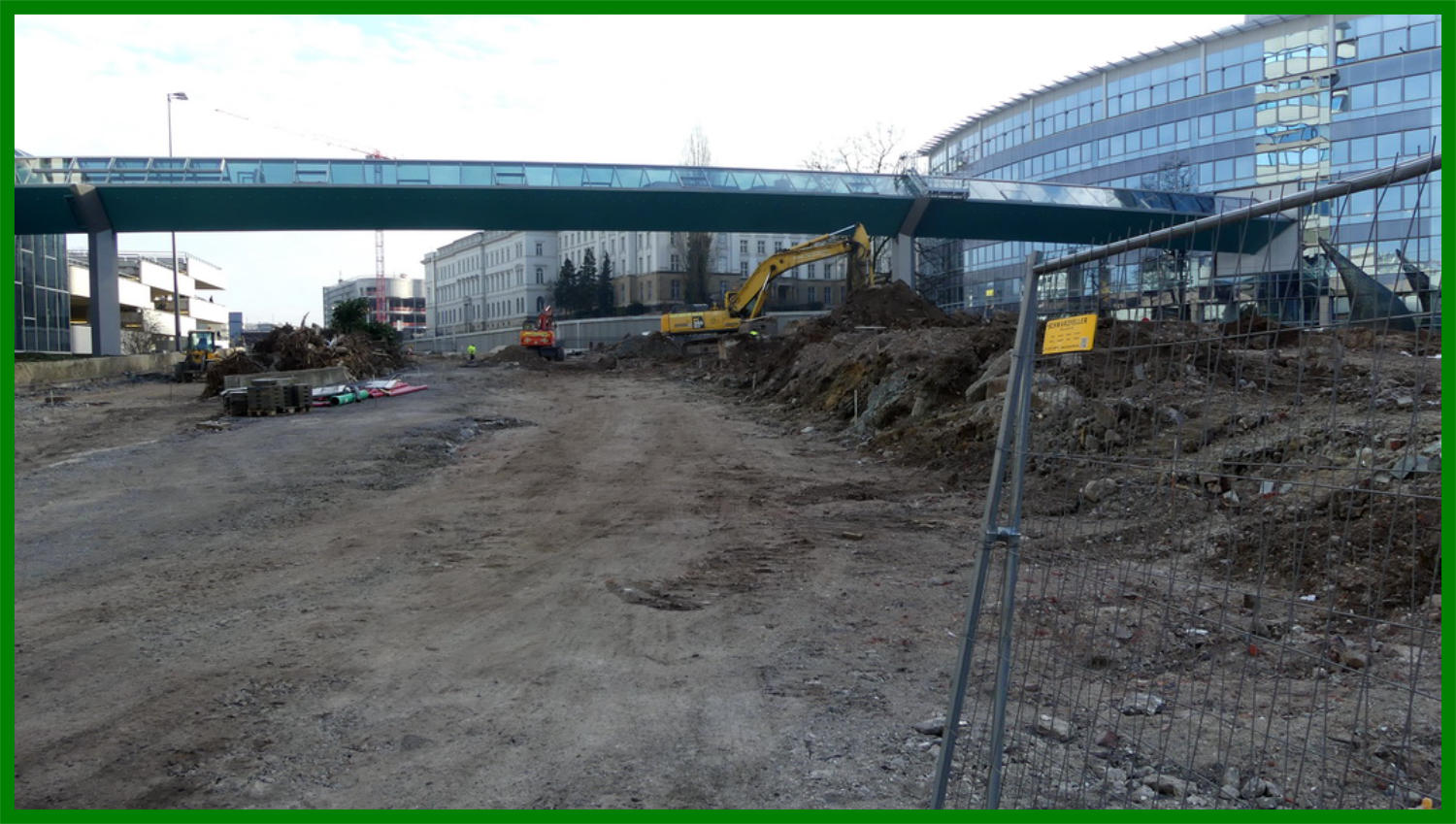

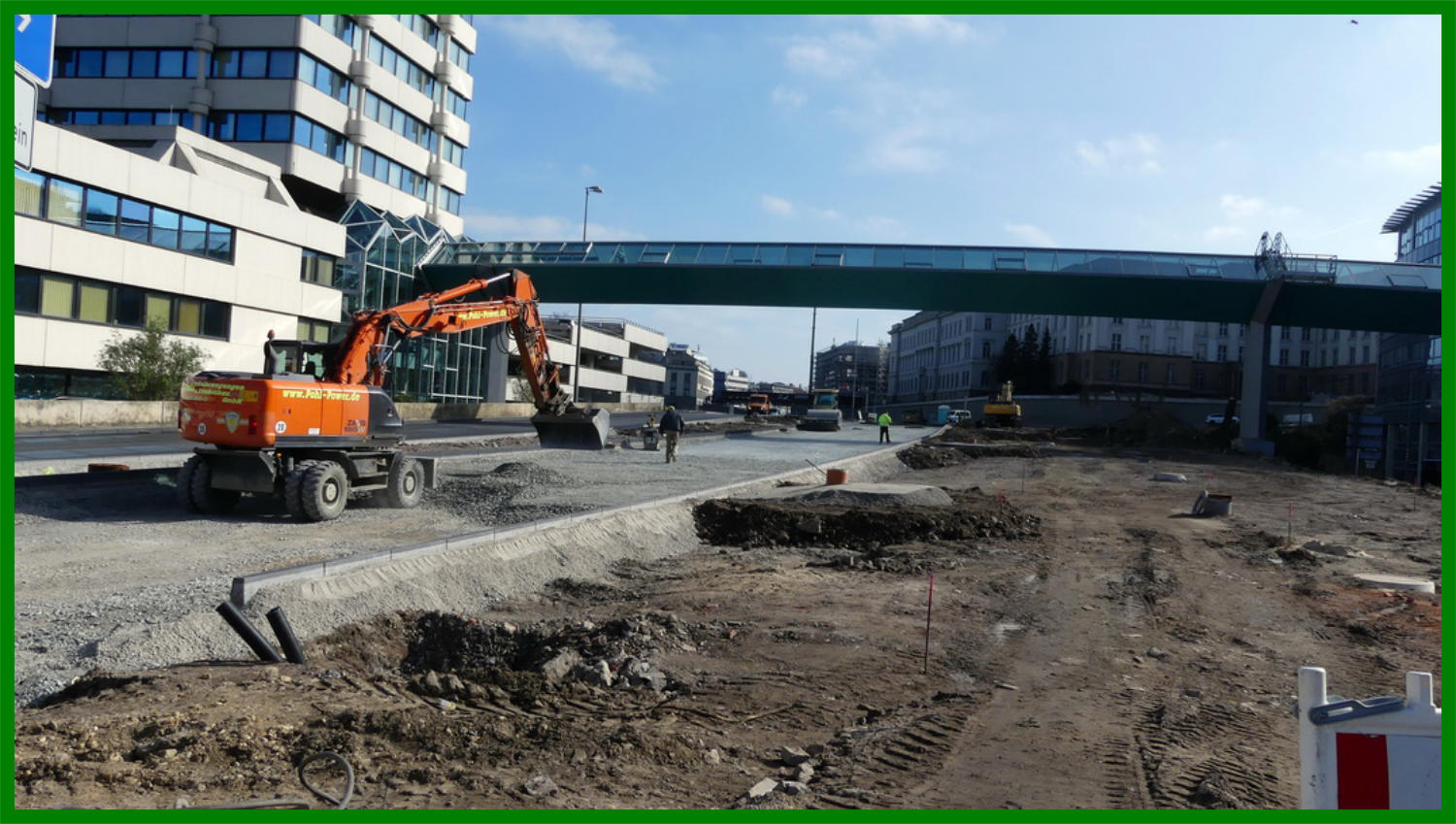

02.02.17 - Der Mittelstreifen wird nun zurückgebaut. Die Baumreste wurden weiter umgeschichtet.
02.02.17
08.02.17 - Die ersten Lagen Minerialgemisch wurden eingebaut. Das Gehölz wurde  auf dem Mittelstreifen wieder zurückverlagert. 08.02.17 - Die ersten Lagen Minerialgemisch wurden eingebaut. Das Gehölz wurde  auf dem Mittelstreifen wieder zurückverlagert.
07.02.17
07.02.17
09.02.17
09.02.17

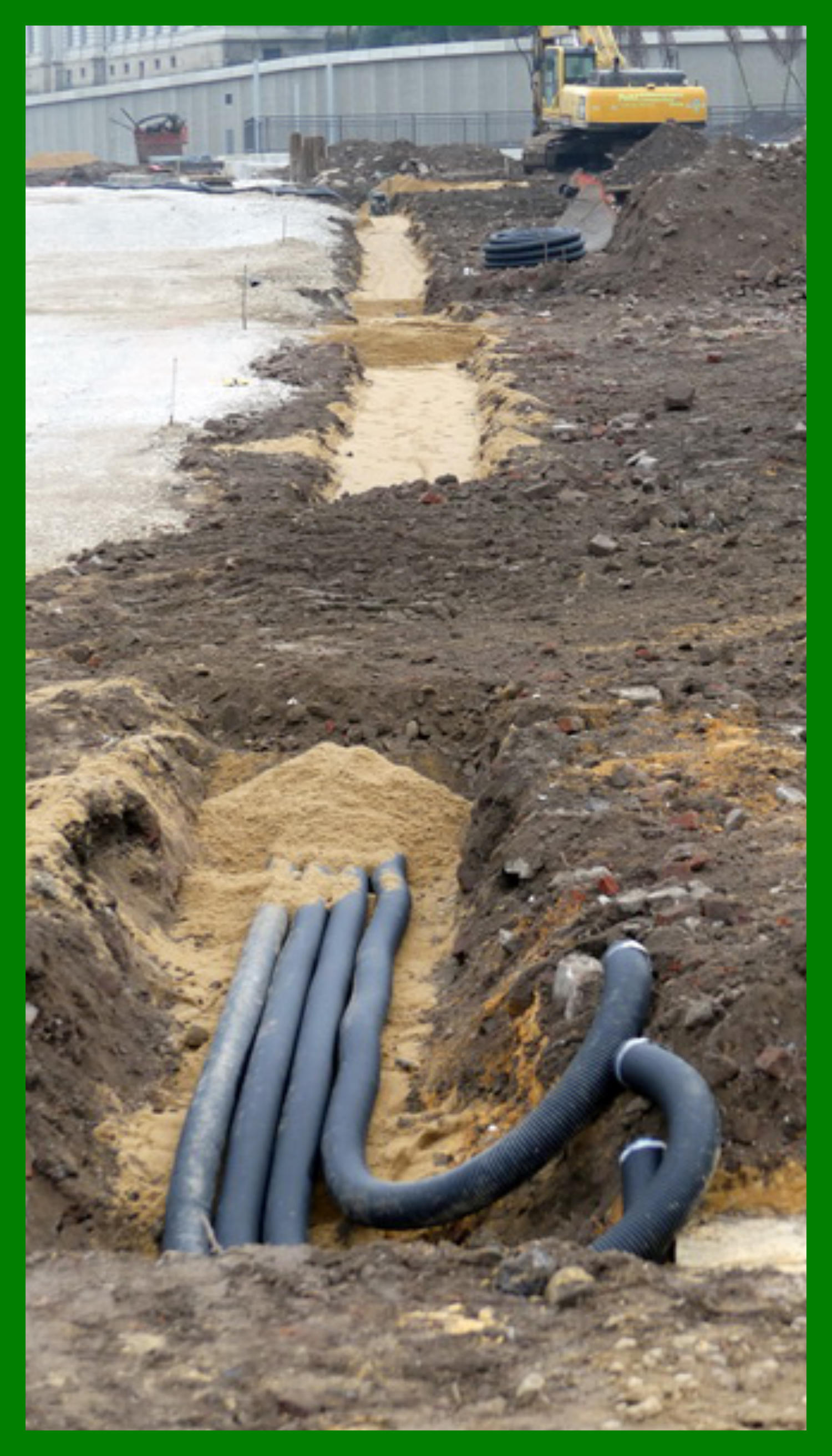

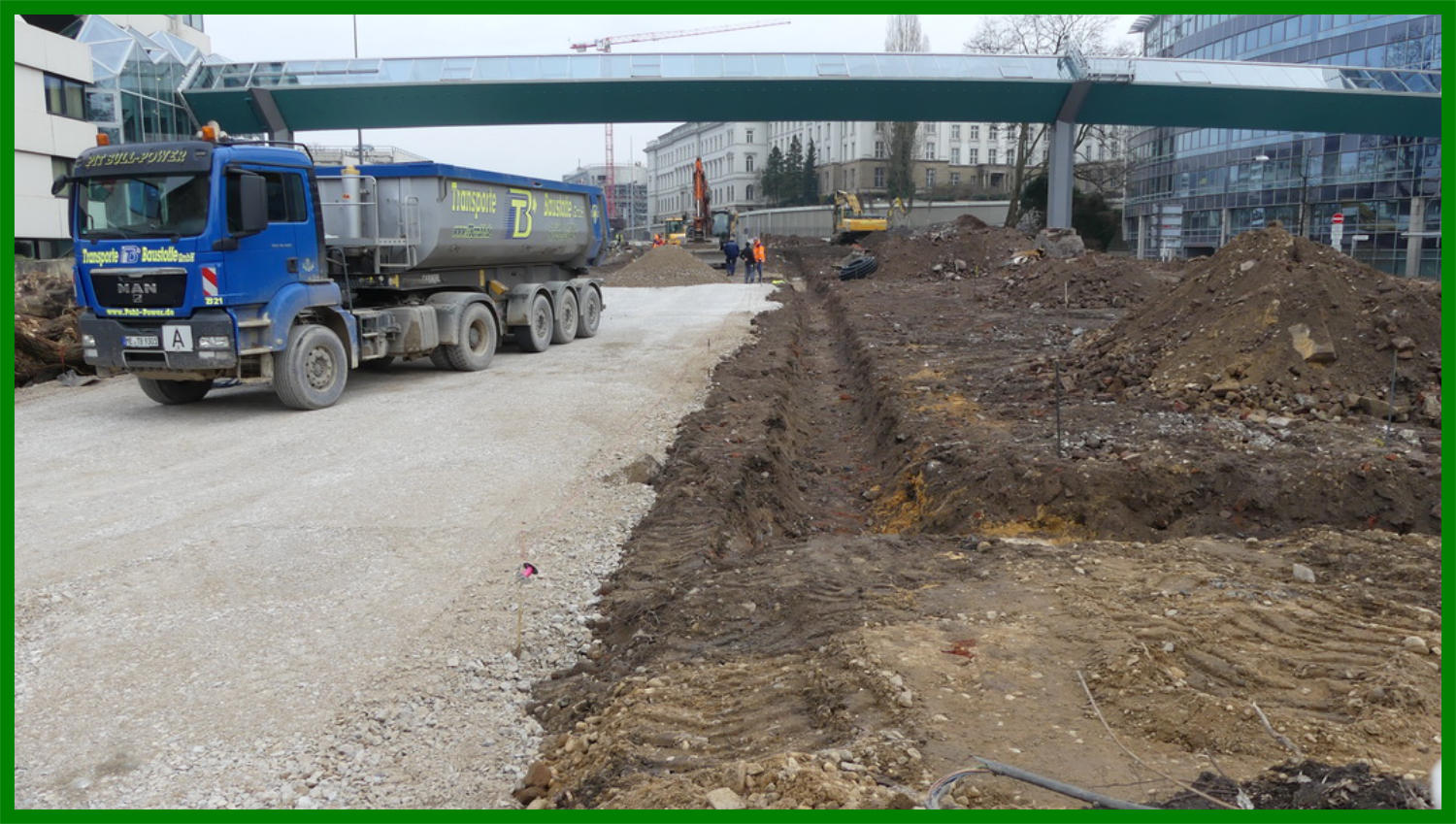

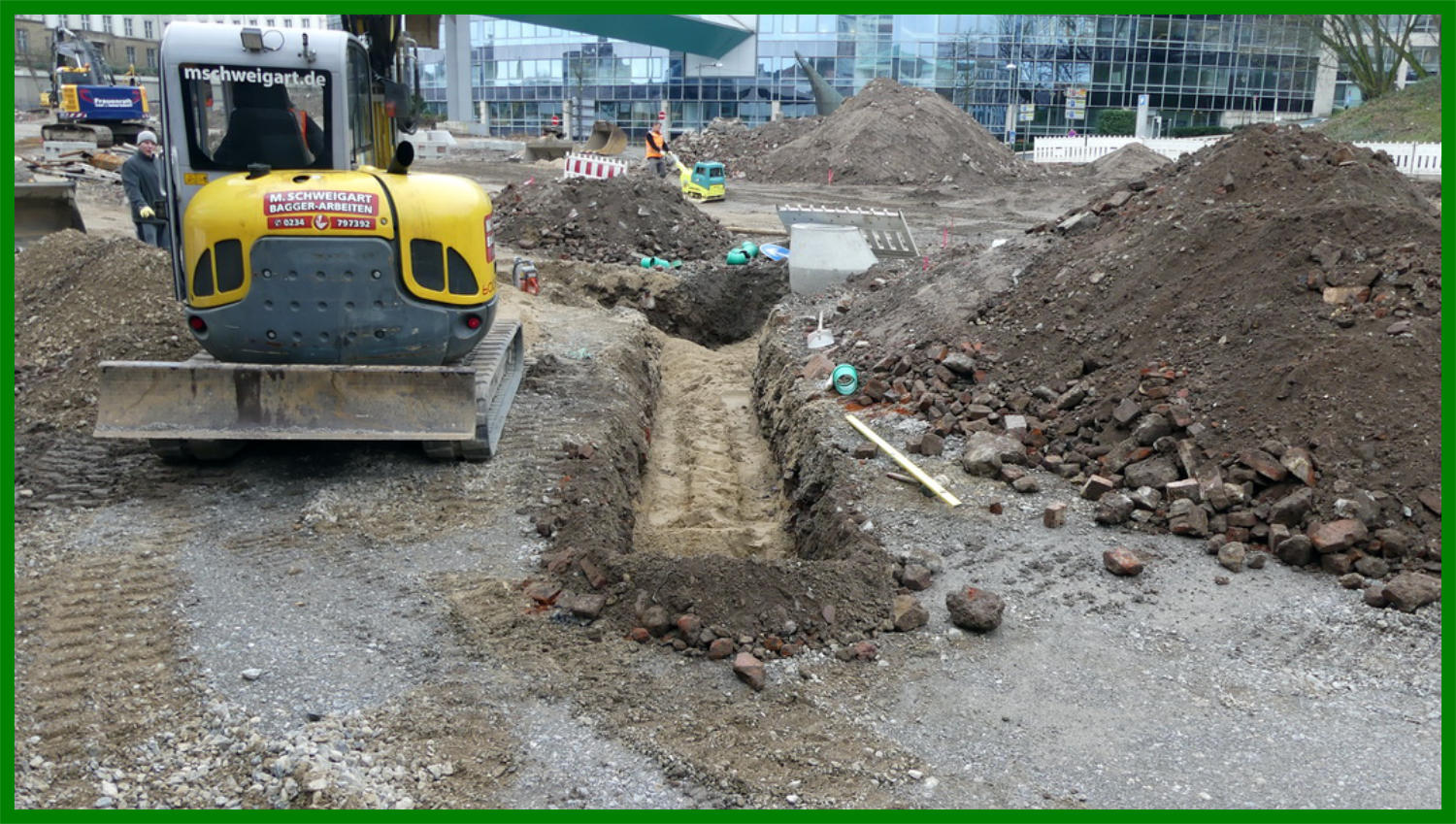

09.02.17 - der Graben wird nun wieder verfüllt. 08.02.17 -  Ein Graben für Leerrohre wurde zwischen denr B7 und der ex Immermannstraße gezogen. 28.02.17 - Die Baumwurzeln wurden nun abgetrennt.

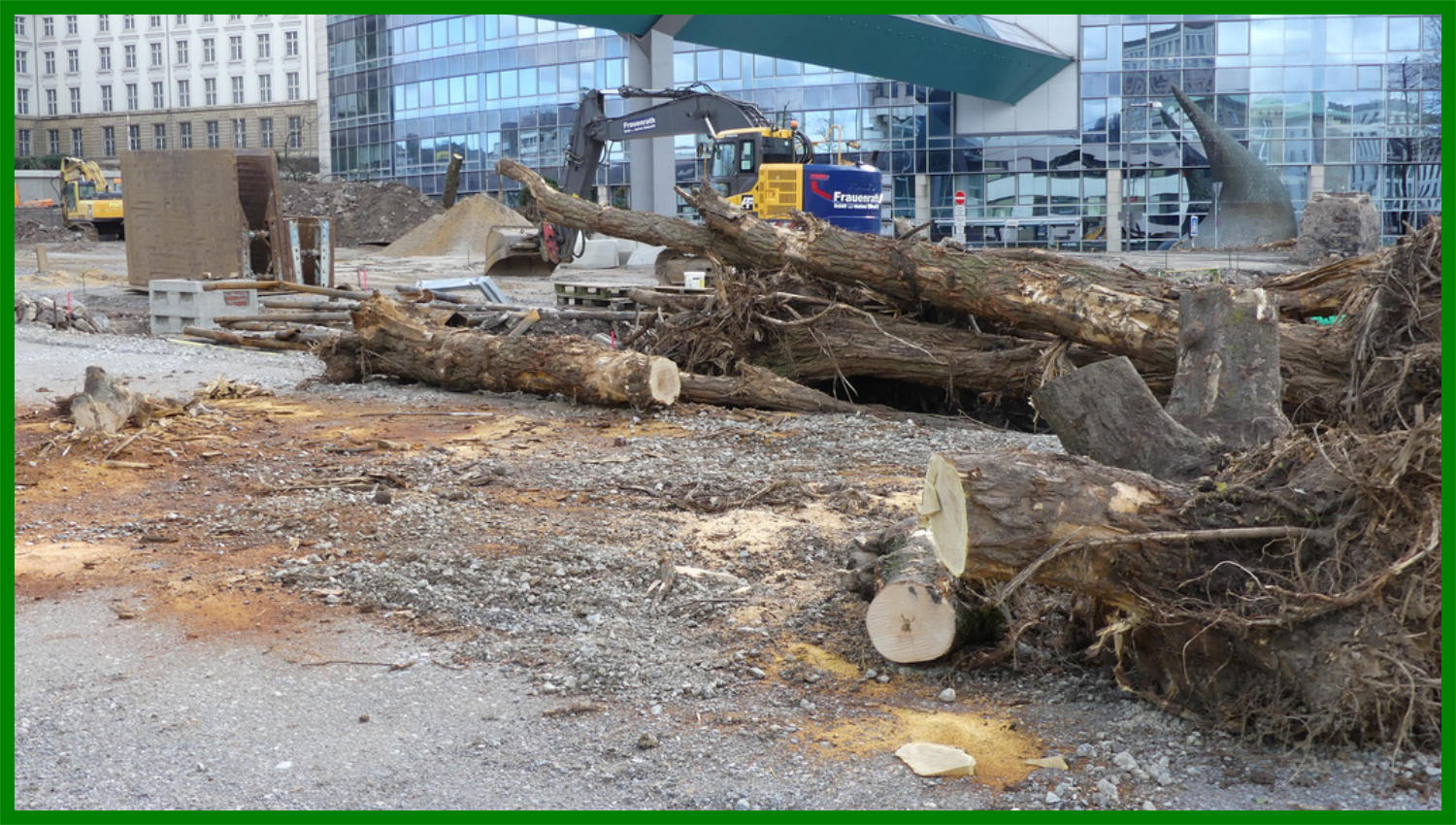

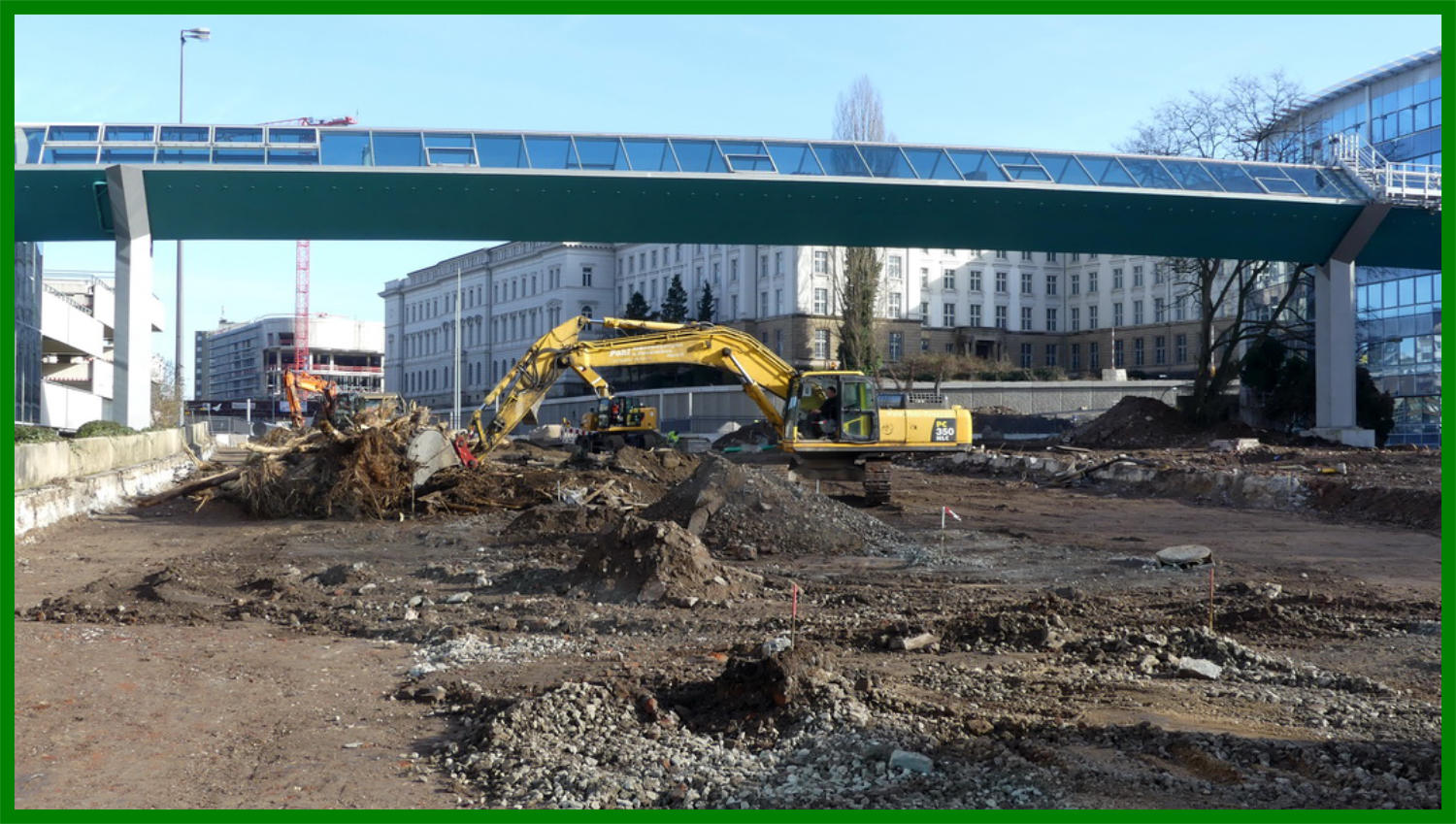

28.02.17
01.03.17 - Die letzten Holzreste wurden heute abtransportiert und ein neuer Graben gezogen.
01.03.17
02.03.17 - Neue Gräben wurden  gezogen bezw. bereits wieder verfüllt..
02.03.17

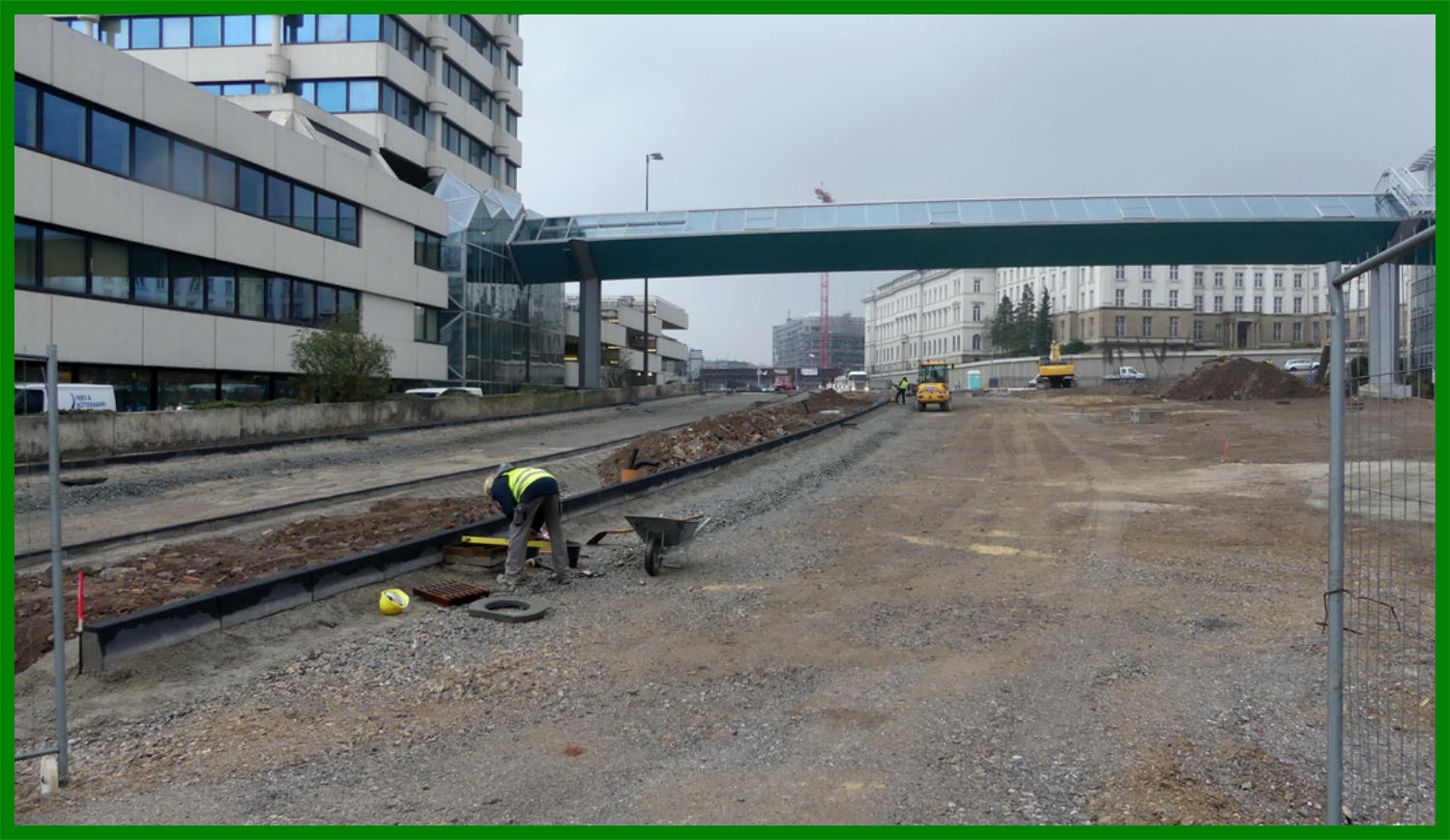

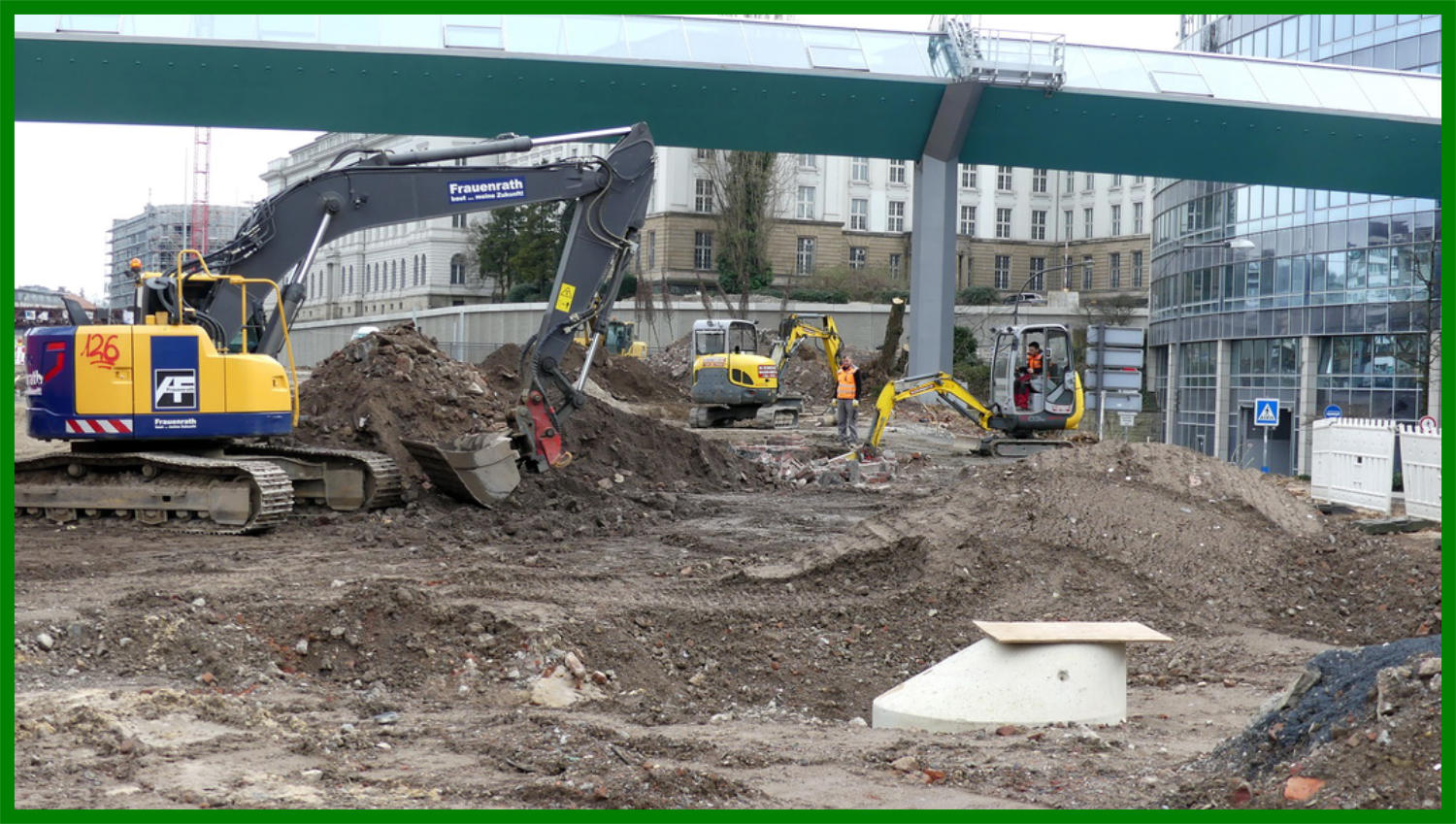

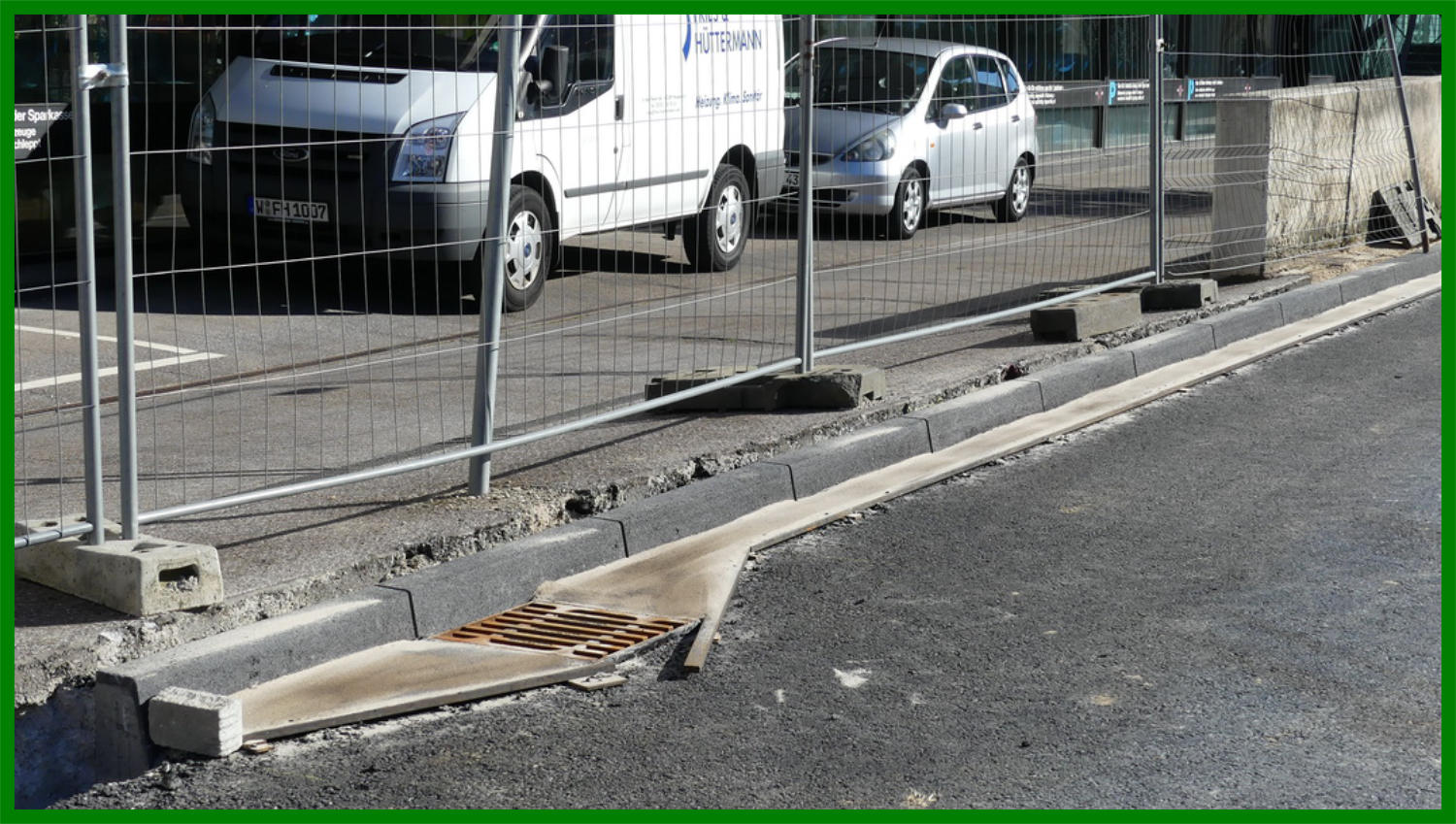

03.03.17 - Der alte Kanalschacht wird ausgebaut.
03.03.17

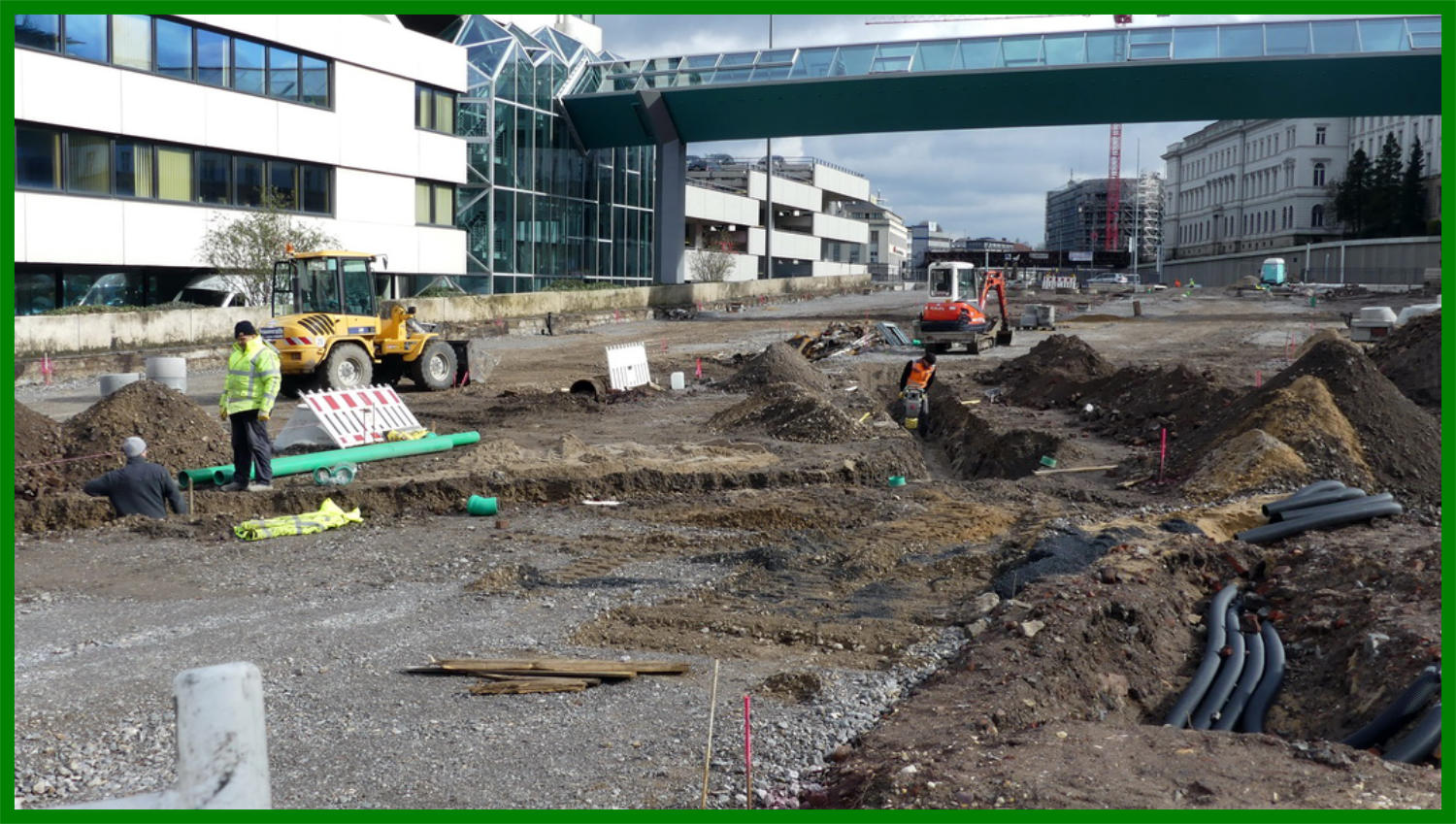

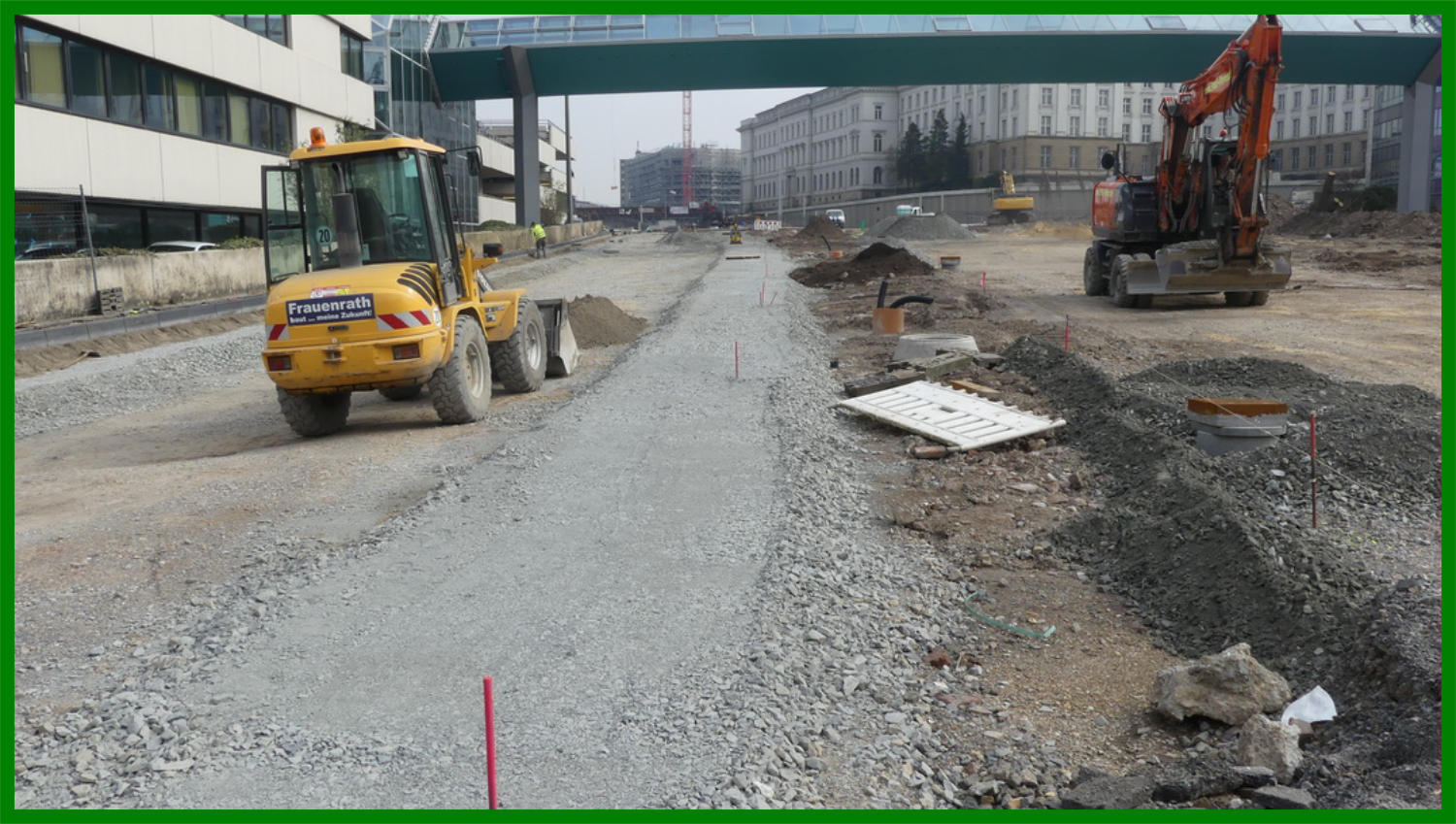

07.03.17 - Am Mittelstreifen werden nun die Leerrohre für die Straßenbeleuchtung eingebaut. Auch neue Kabelschächte sind gesetzt worden.
07.03.17

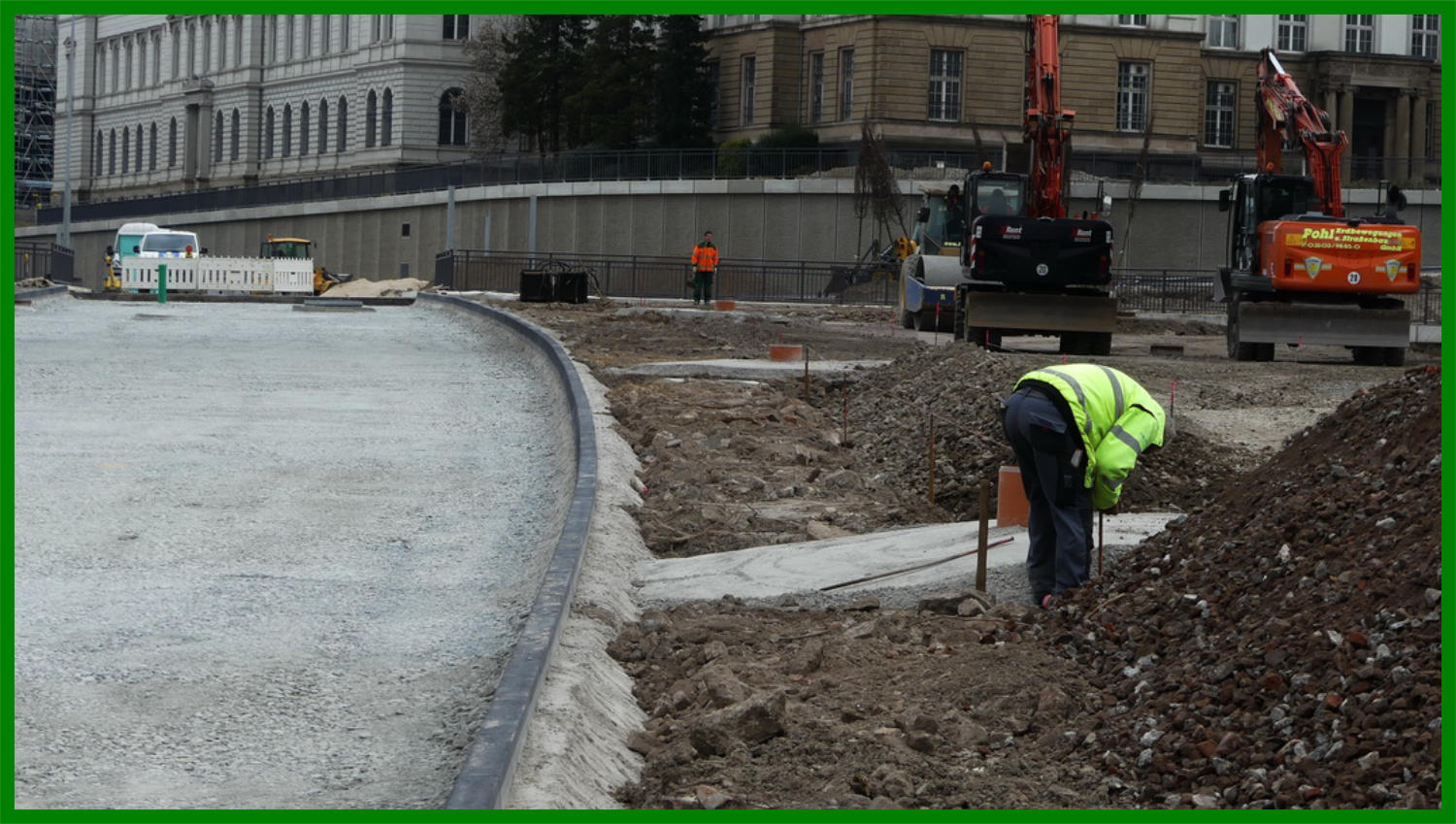

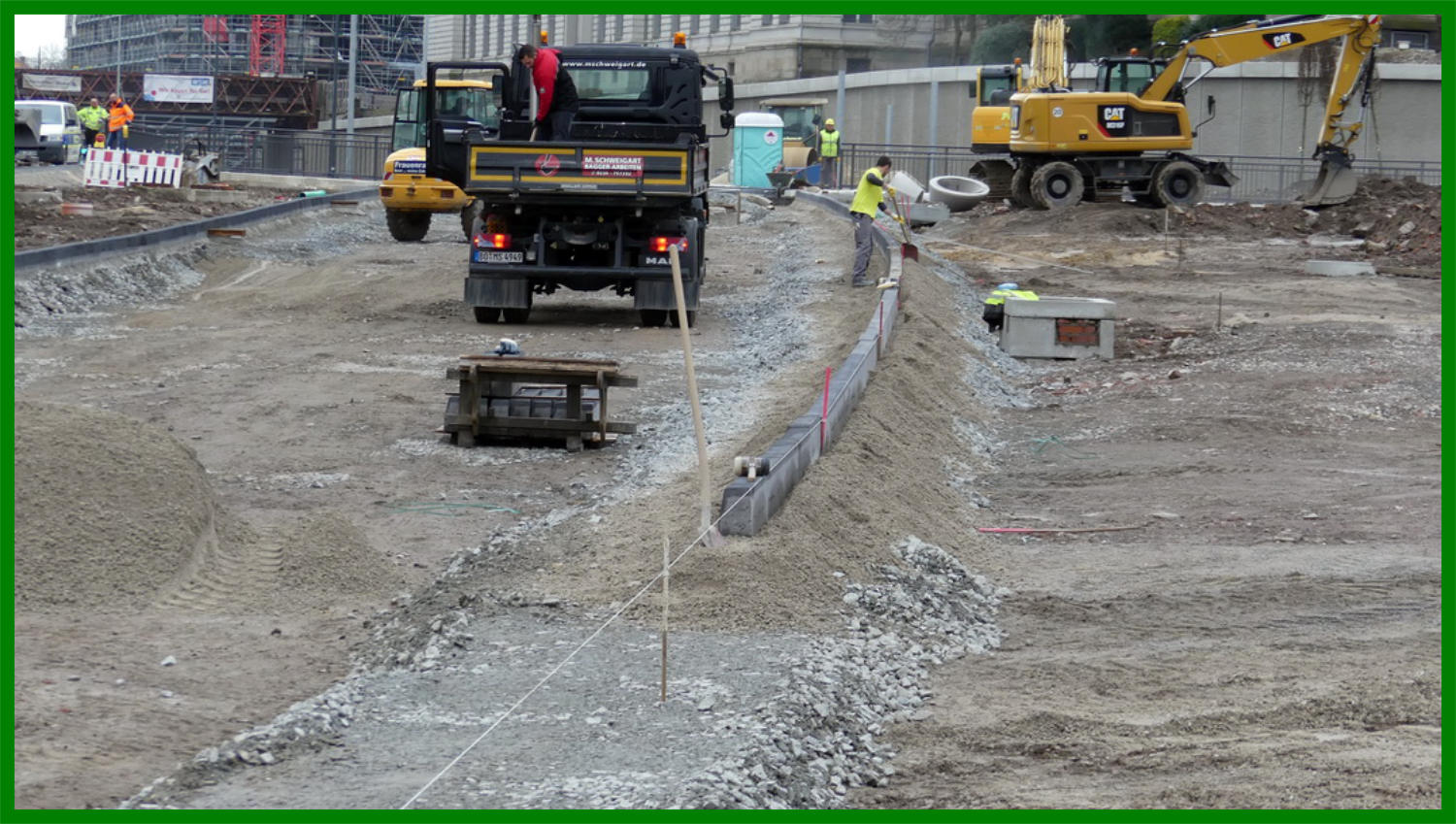

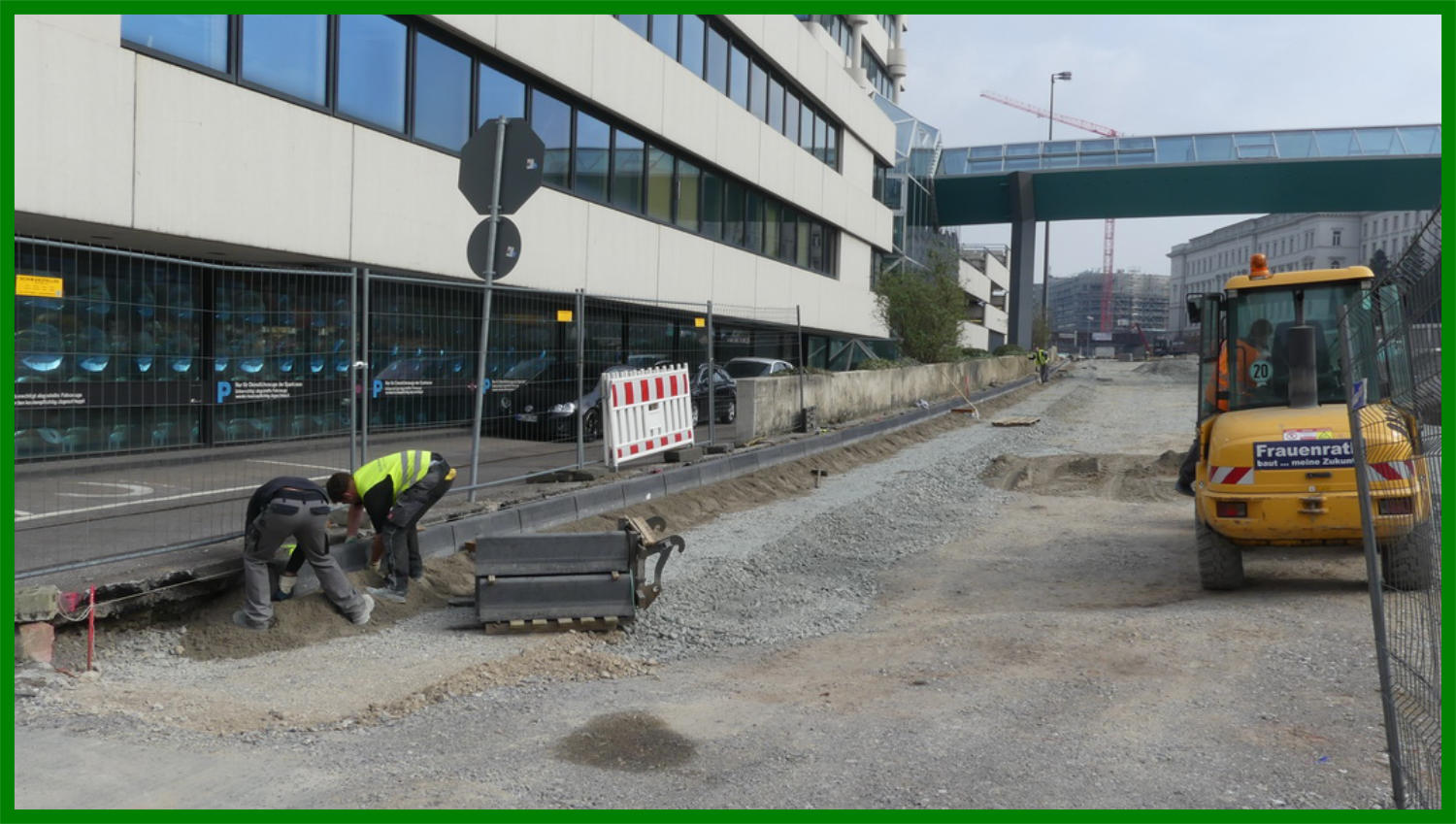

15.03.17 - Die Bordsteine werden gesetzt. 15.03.17 - Diese Reihe kommt als nächstes wohl dran.
15.03.17
15.03.17
17.03.17 - Die dritte Bordstein Rheihe wird nun eingebaut. 17.03.17 - Diese Rheihe wurde am Donnerstag eingebaut.
17.03.17
17.03.17

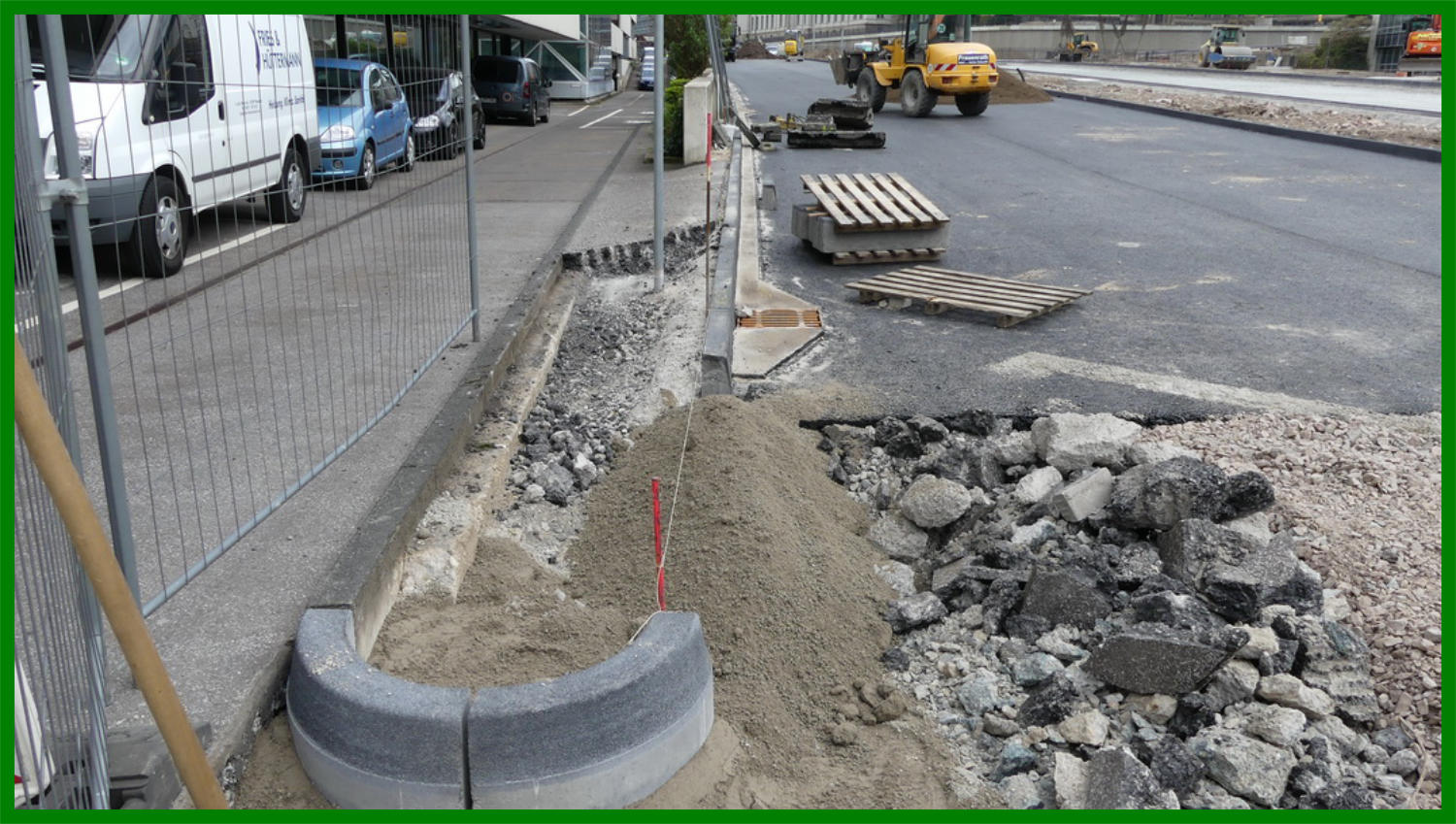

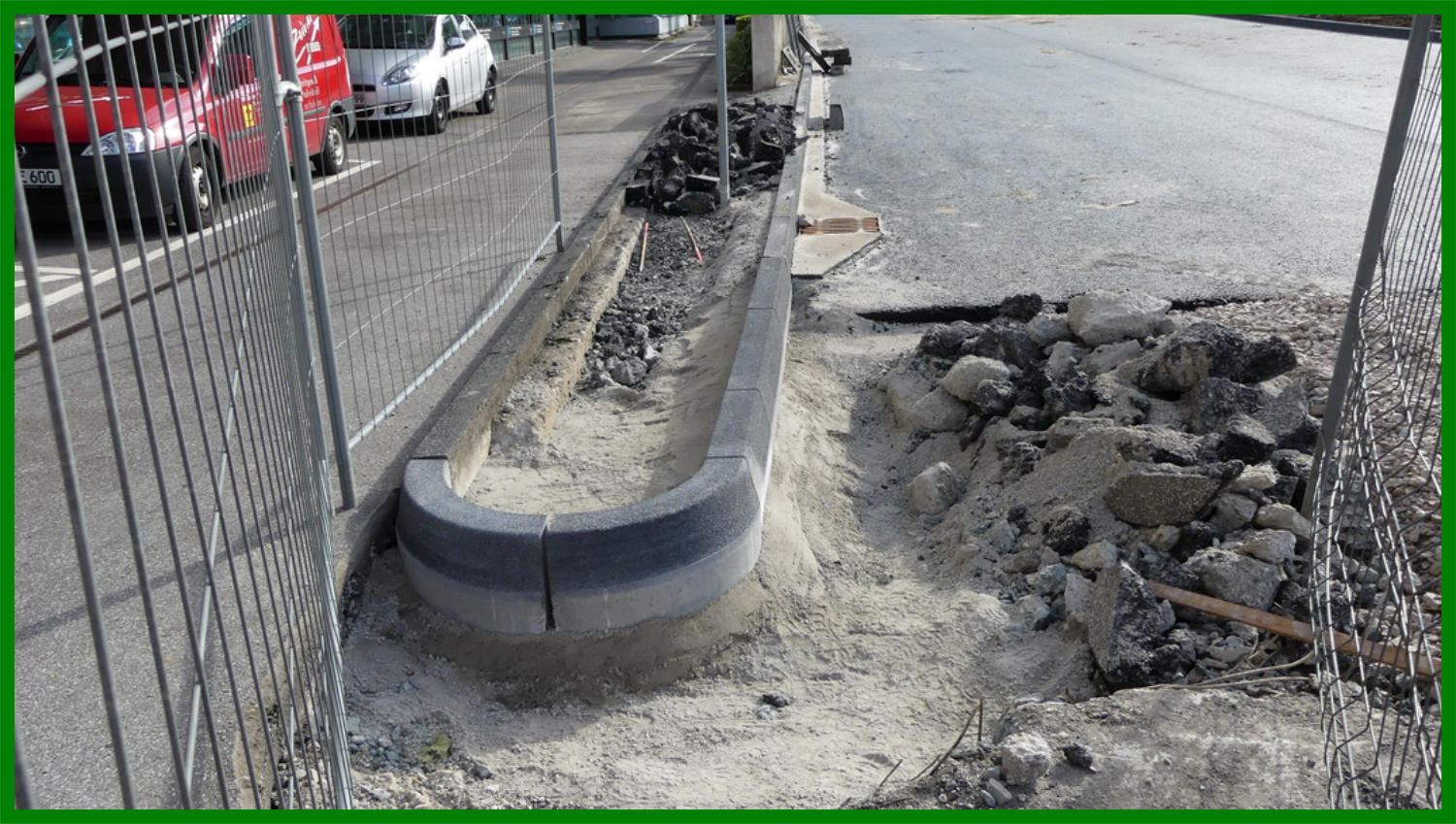

20.03.17 - Die letzte Bordsteinkante an der B7 wird gesetzt.
20.03.17

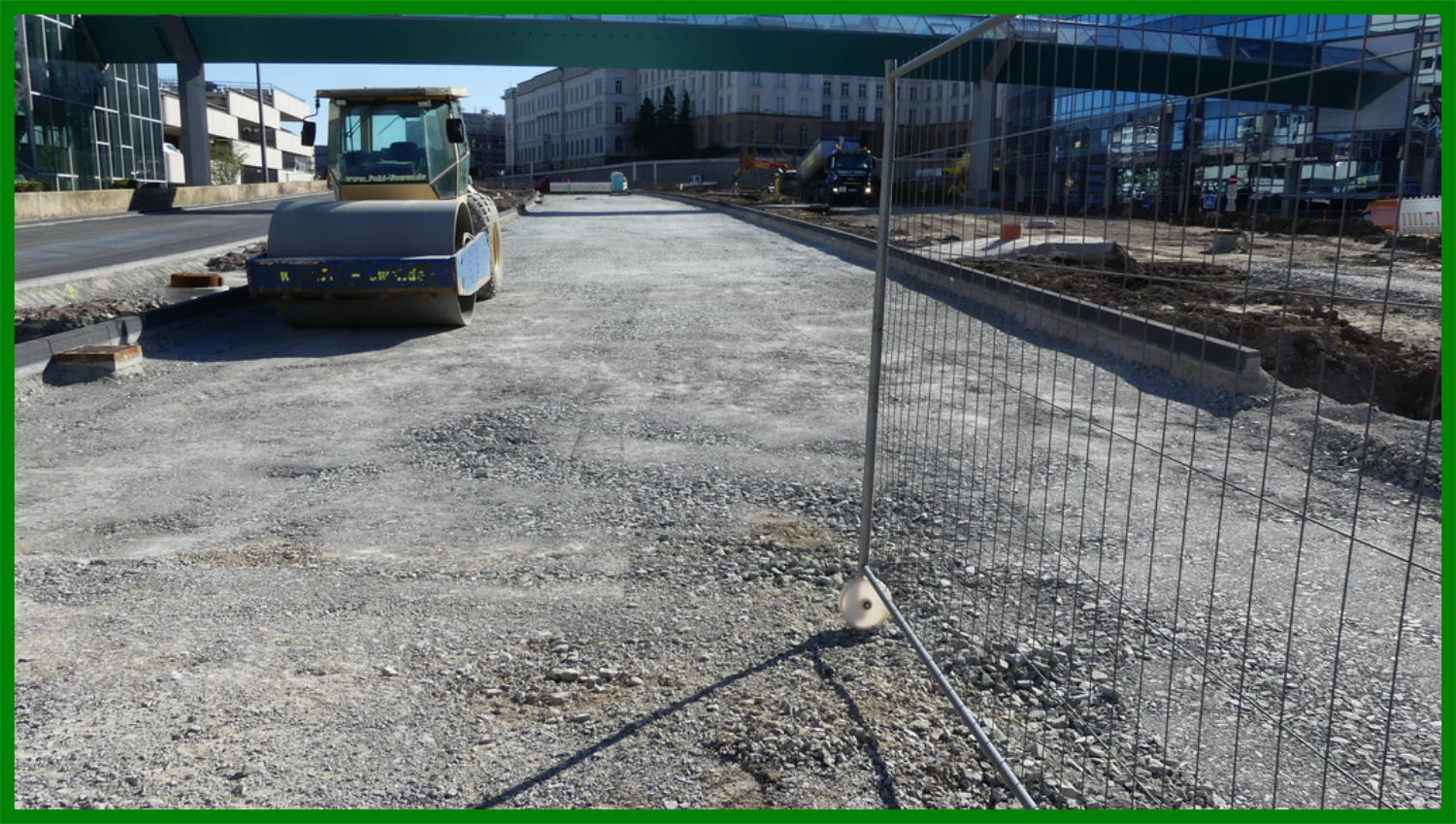

21.03.17 - Die letzte Minerialschicht wird eingebaut.
21.03.17
23.03.17 - Die letzte Schicht Minerialgemisch wird eingebaut.
23.03.17

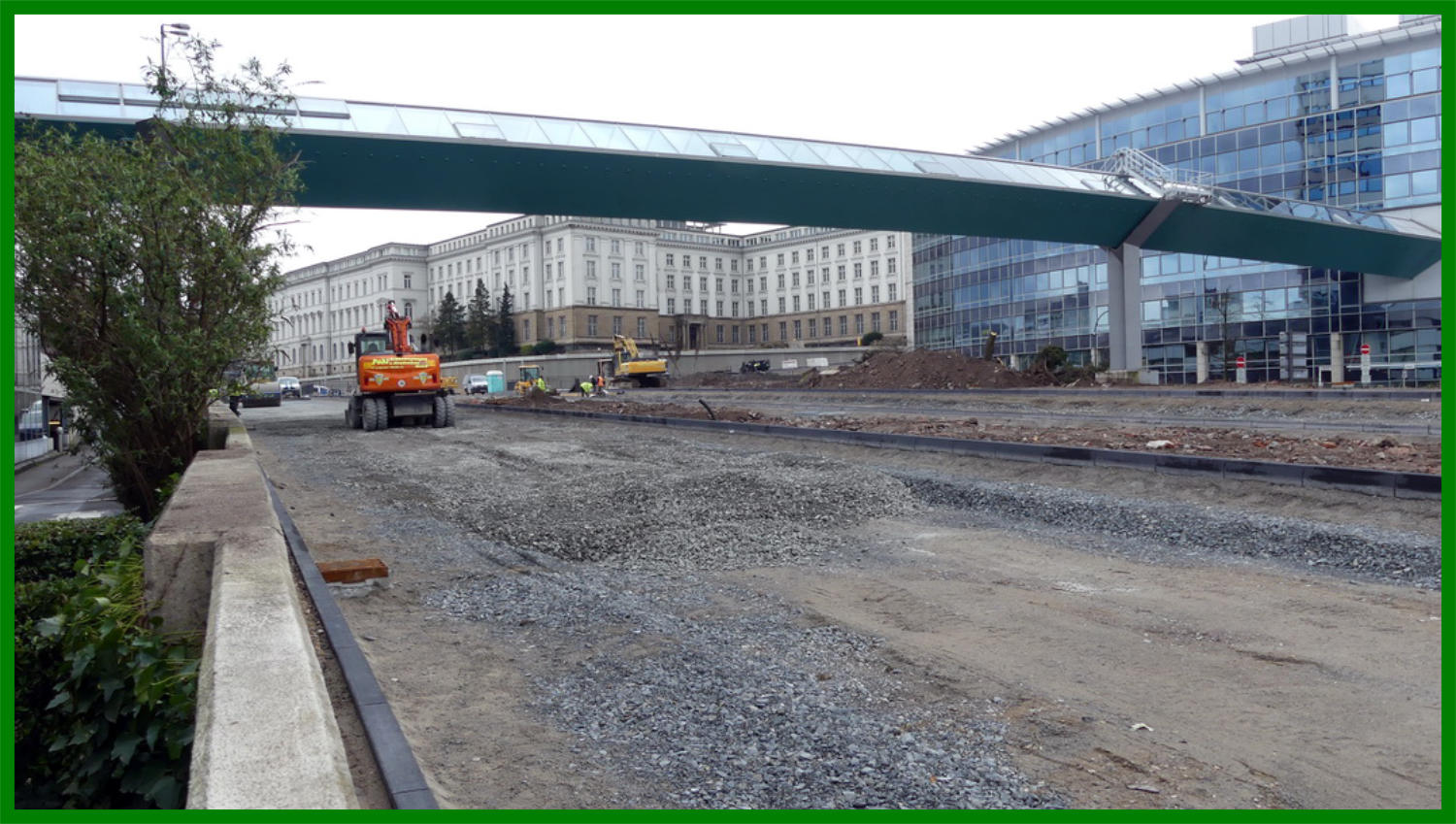

24.03.17 - Der Schottereinbau sollte heute fertig werden. 24.03.17 - Hier fangen die Bauarbeiten in der kommenden Woche an
24.03.17
24.03.17

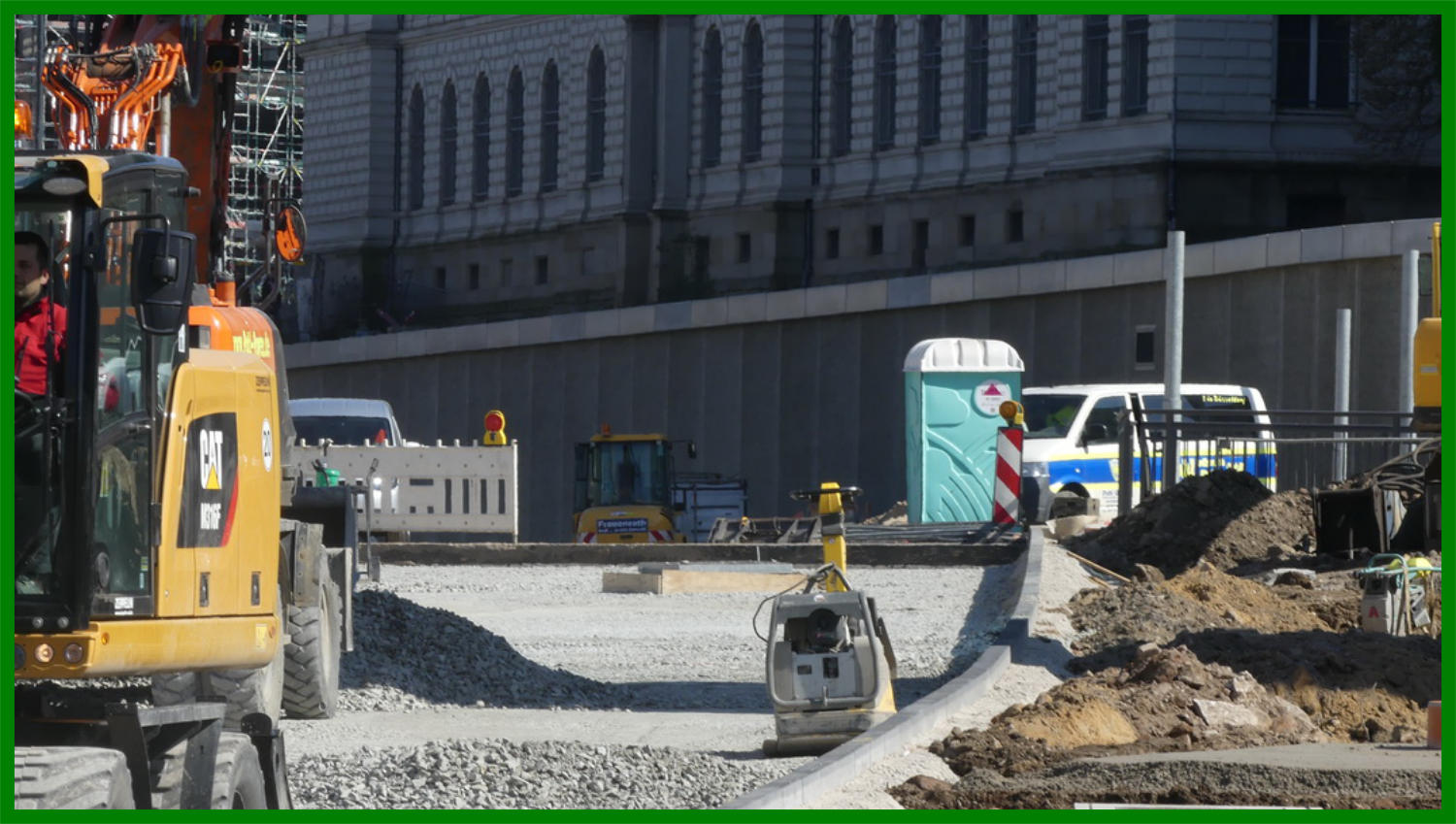

27.03.17 - Die Gussasphalt Streifen werden eingebaut. 27.03.17 - Die Südfahrbahn warten auf die ersten Asphaltbahnen. 27.03.17 - Die ex Immermannstrate wird nun angeglichen.
27.03.17
27.03.17
27.03.17
29.03.17 - Die letzen Bordsteinkanten werden gesetzt. 29.03.17 - Hier wurden noch Leerrohre für die Beleuchtungsmasten eingebaut.
29.03.17
29.03.17
30.03.17 - Der alte Teerbelag wird nun ausgebaut. 30.03.17 - Der Mittelstreifen wurde teilweise mit Mutterboden aufgefüllt.
30.03.17
30.03.17

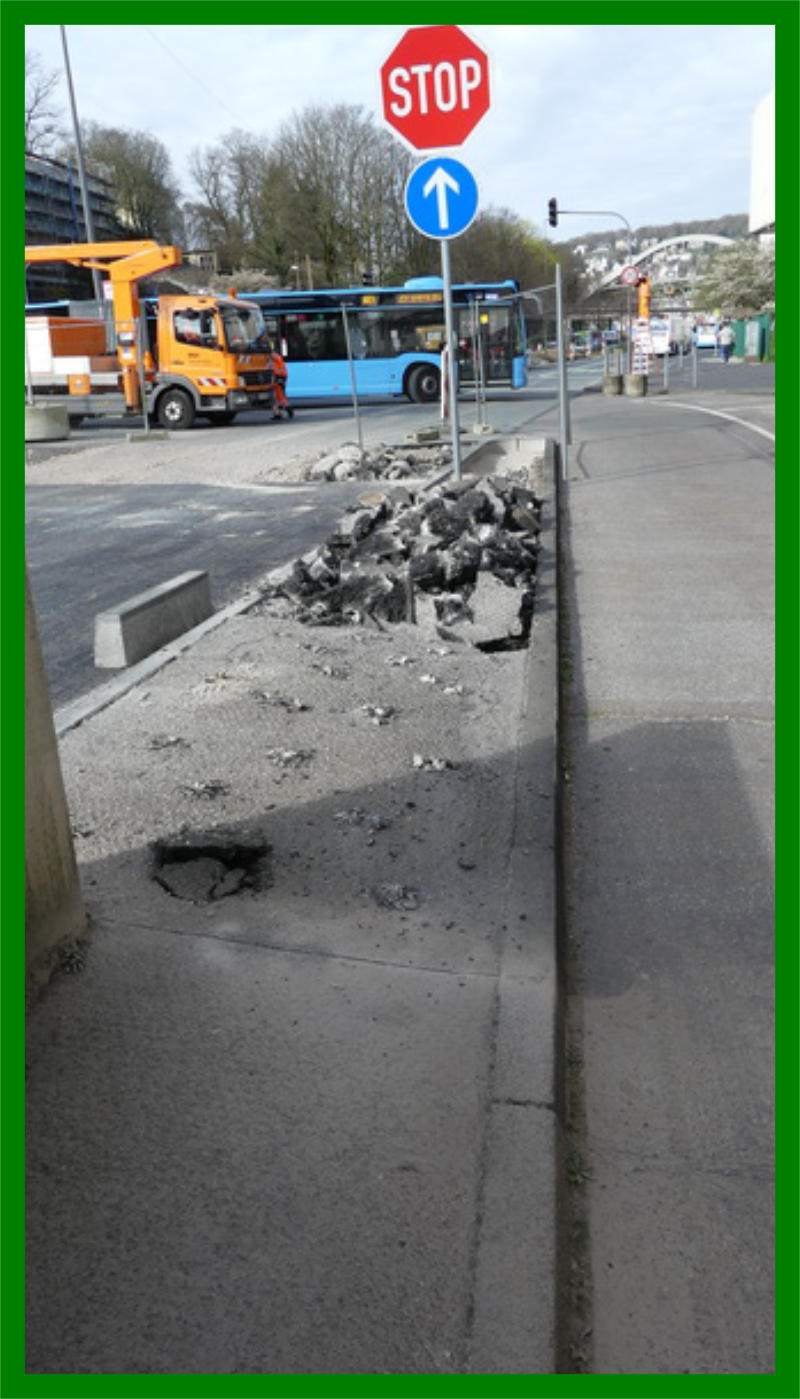

30.03.17 - Der alte Teerbelag wird nun ausgebaut.
30.03.17

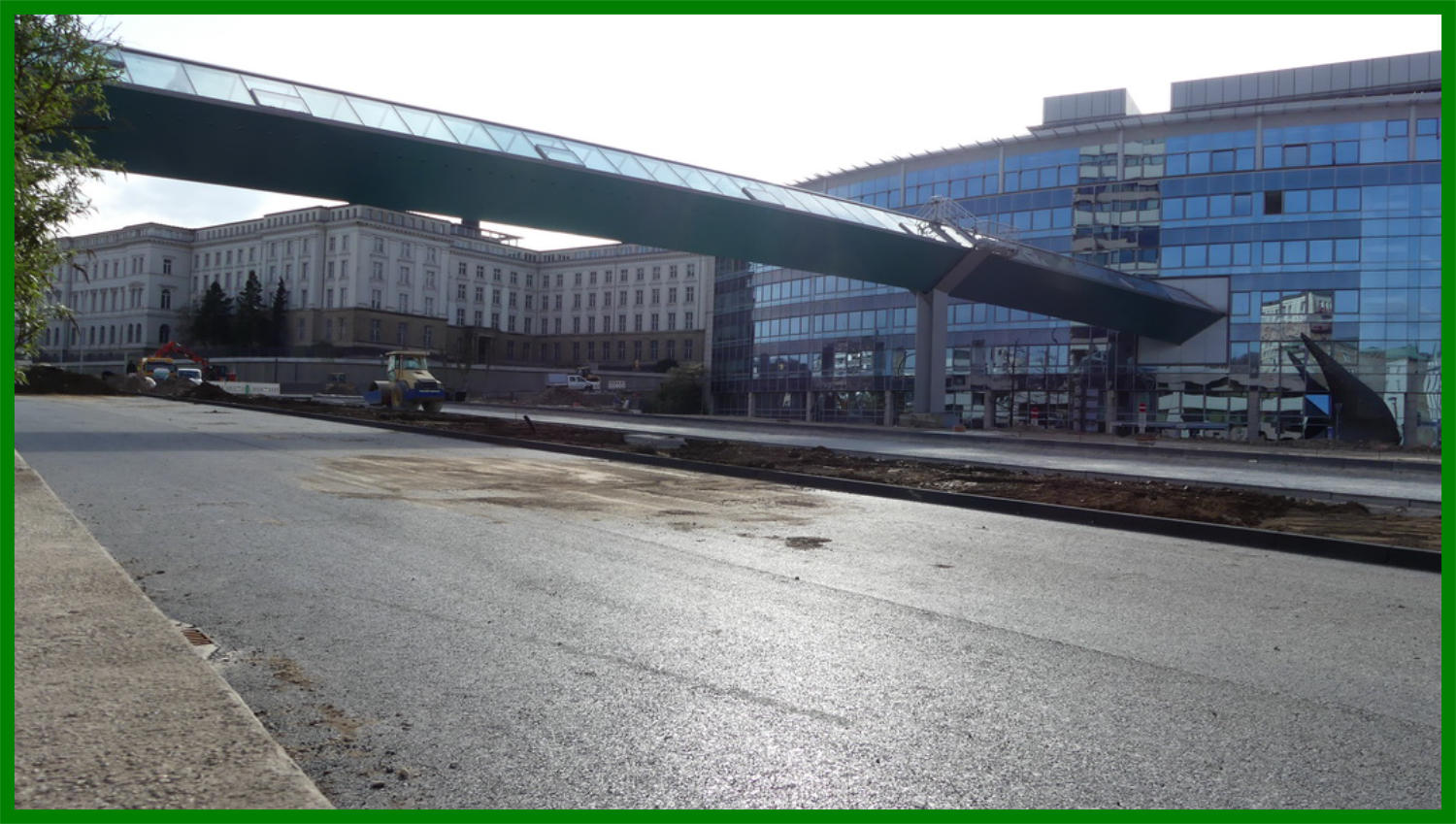

31.03.17 - Die Bäume stehen auch auf dem Mittelstreifen nun.
31.03.17
Umbau Döppersberg                                                                                   2017
B 7 - Teil 4
Foto. 41
