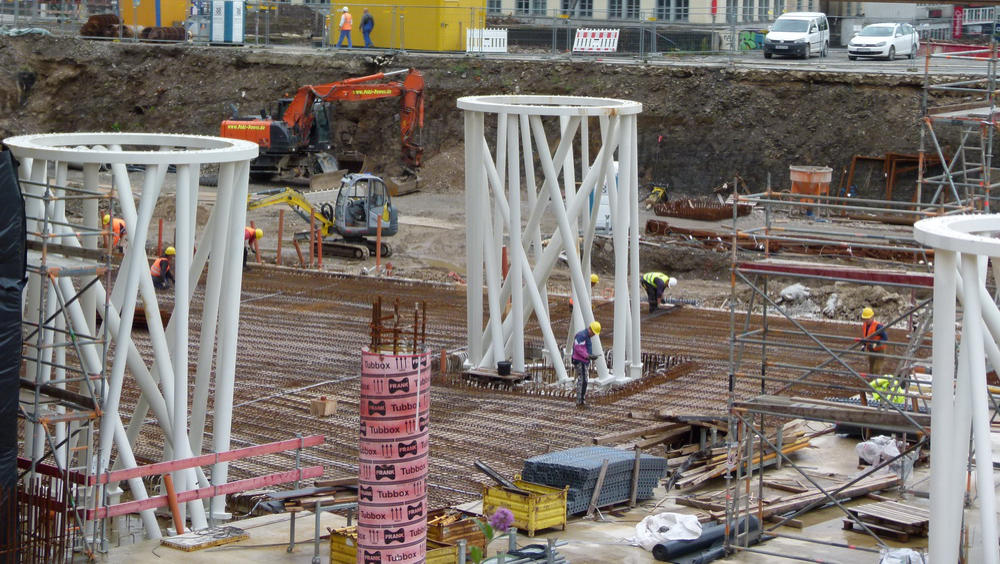

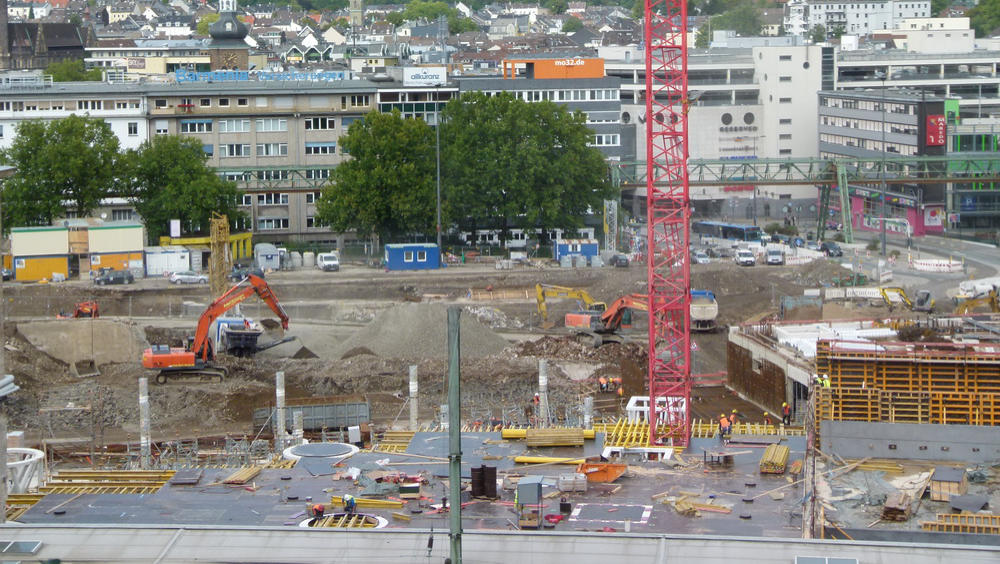

03.07.2015 - Blick auf die Stützrn der Mall. Der Busbahnhof wird künftig bis zum Bahnhofsgebäude reichen.
03.07.15

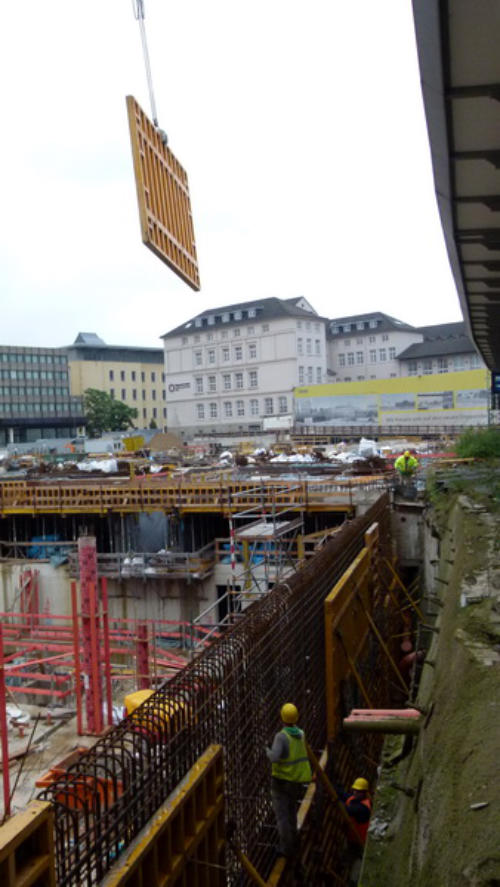

Ein kleines Video vom Stützenaufbau gibt es hier.

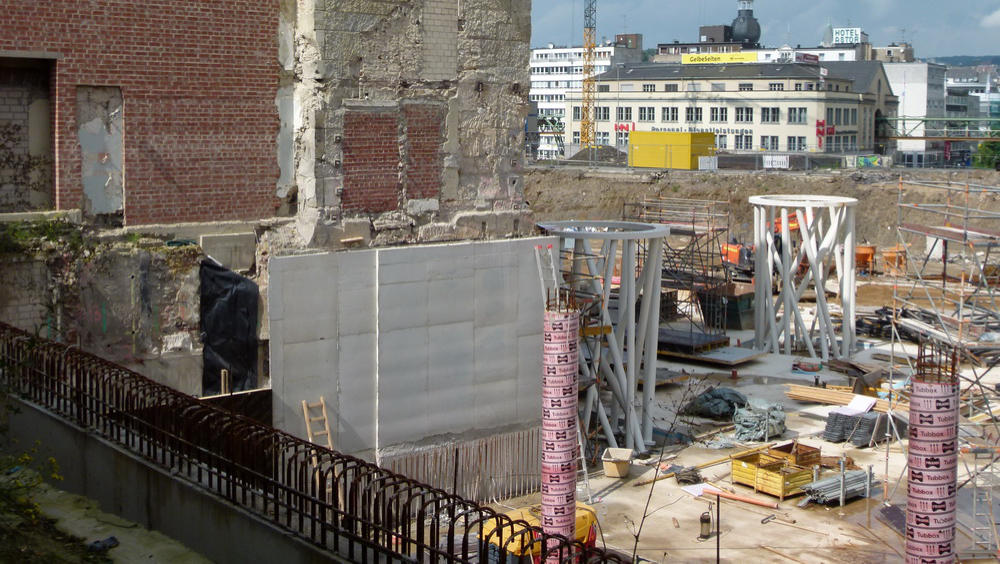

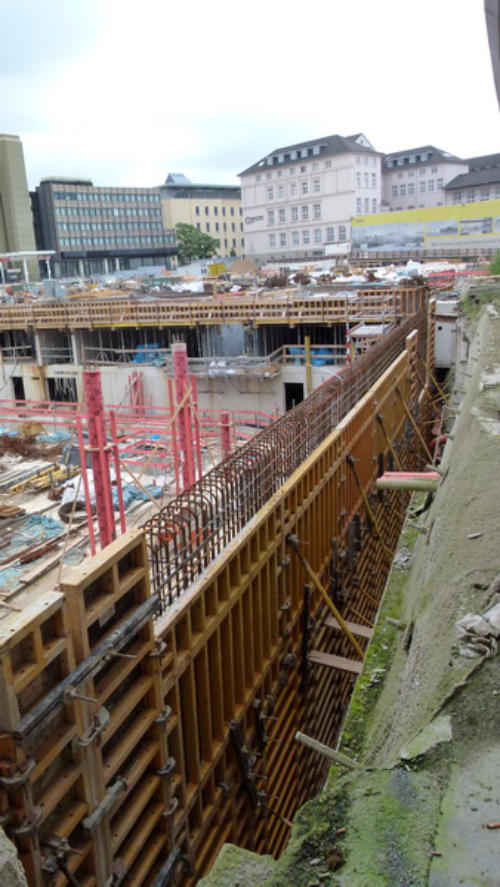

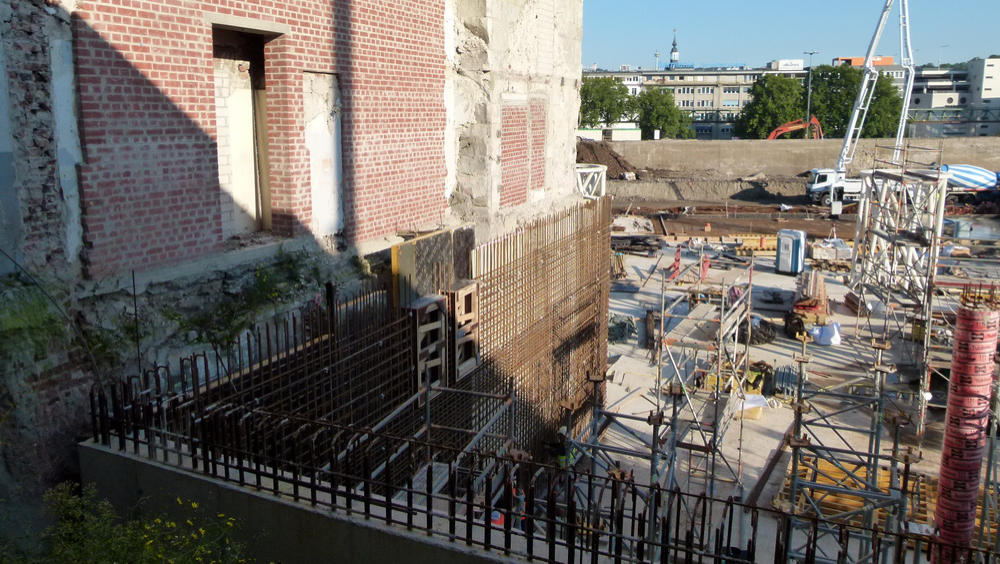

13.07.15 - Die Stützwand zu Gleis 1 wurde wieder teilweise ausgeschalt. 08.07.15 - Die Stützwand zu Gleis 1 ist nun fertig eingeschalt.
08.07.15
18.07.15

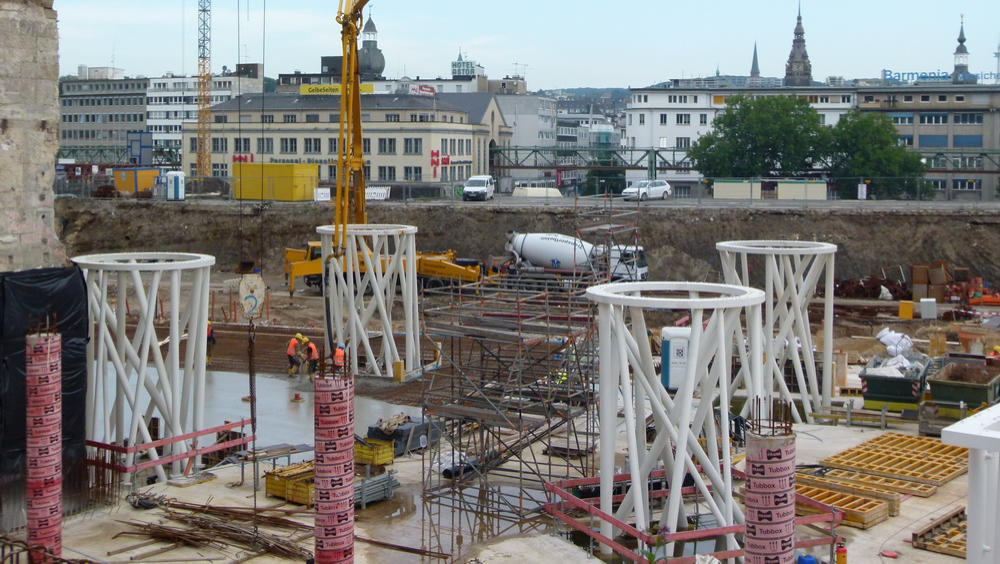

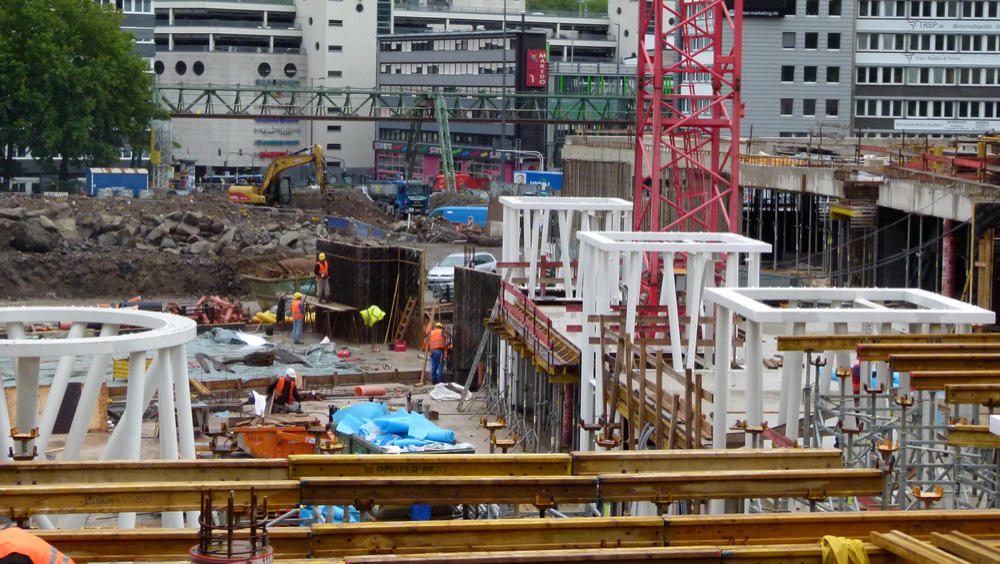

18.07.15 - Ein Teil der Mauer wurde nun gegossen.

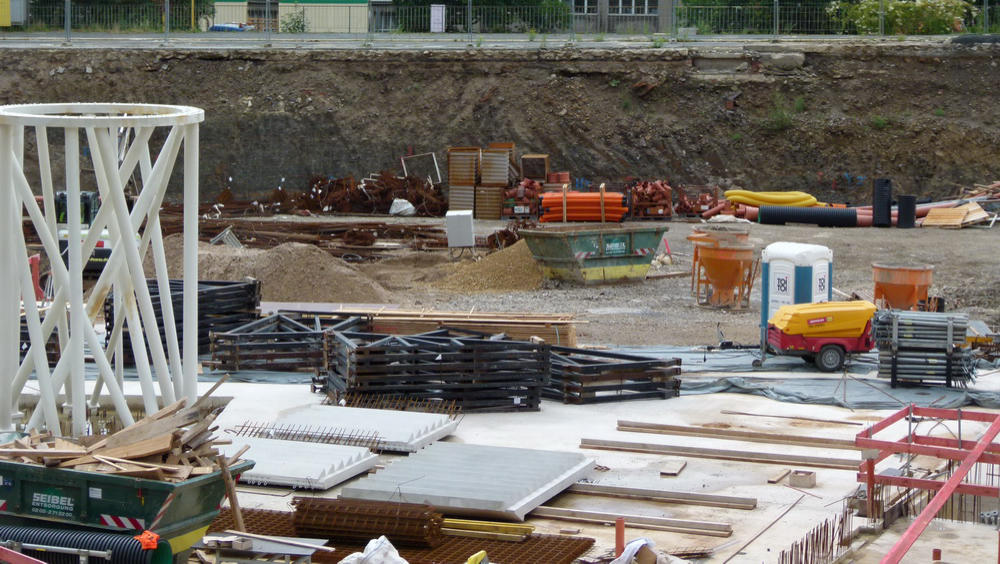

13.07.15
21.07.15 - Die ersten Treppen wurden nun angeliefert.
21.07.15

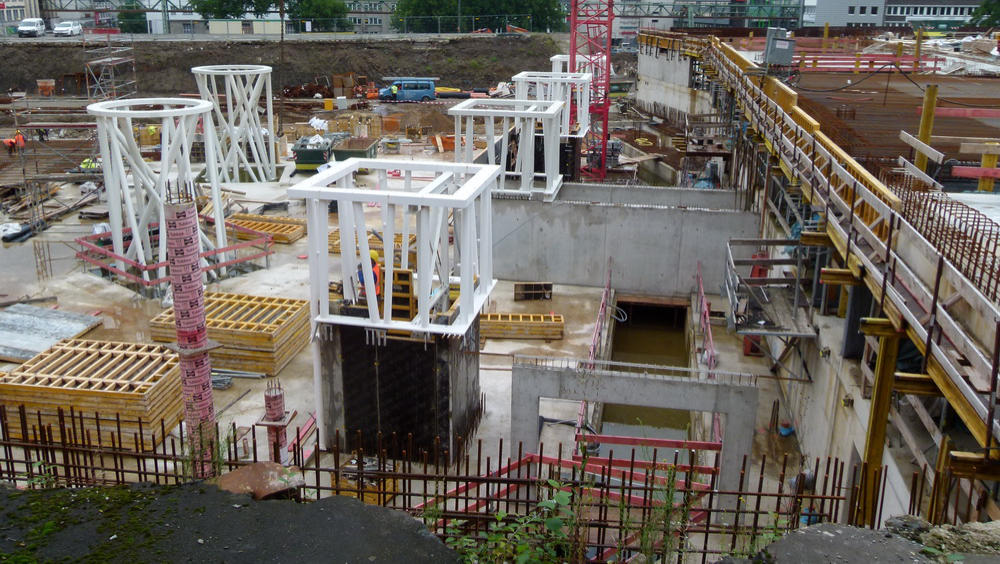

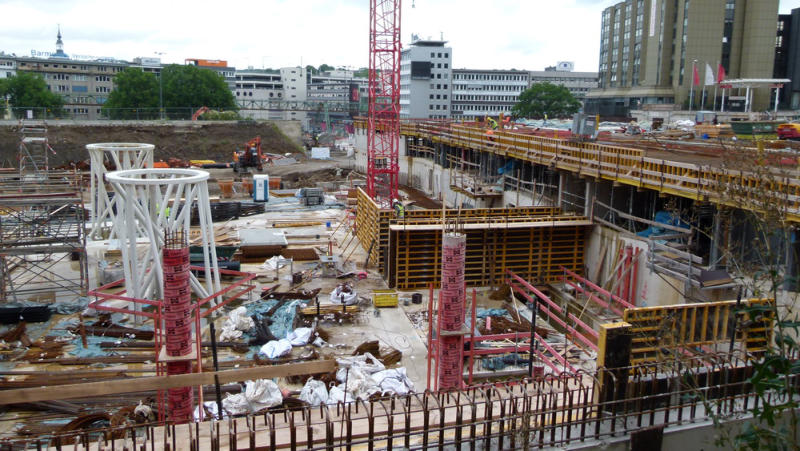

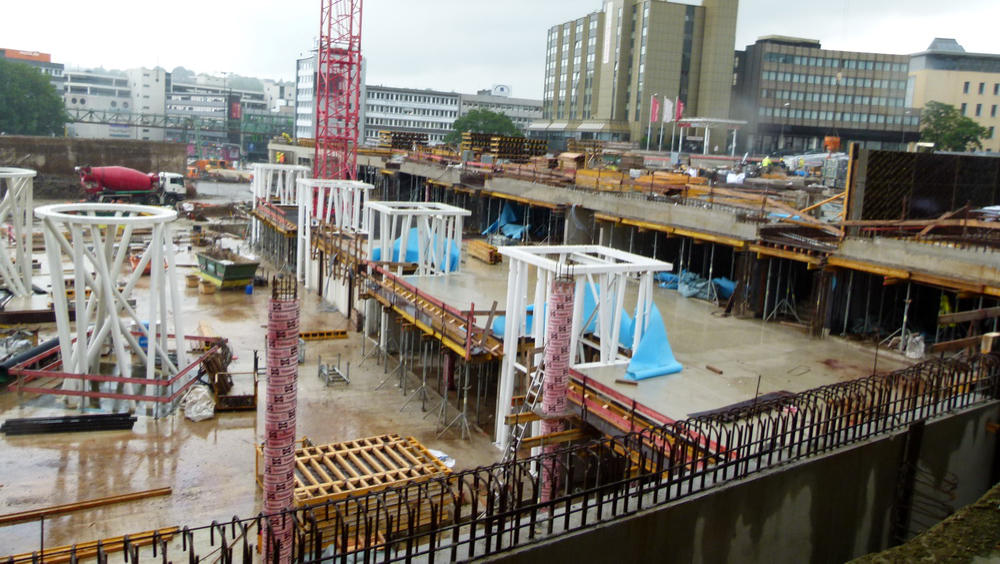

28.07.15 - Die nächsten Wände in der Mall für Die Zwischenwand der Fussgängerverteilebene wurde nun eingeschalt .
28.07.15
03.08.15 - Die Zwischenwand der Fussgängerverteilebene wurde nun ausgeschalt.
03.08.15

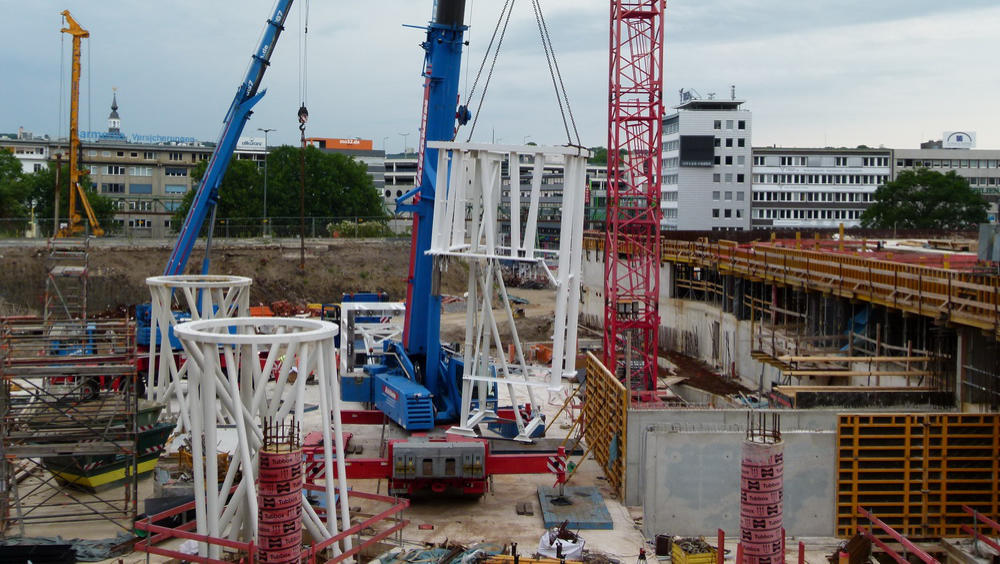

04.08.15 - Die Aufzugschächte werden Montiert.
04.08.15    als Video
05.08.15 - Heute wurden die restlichen 2 Aufzugschächte aufgebaut.
05.08.15

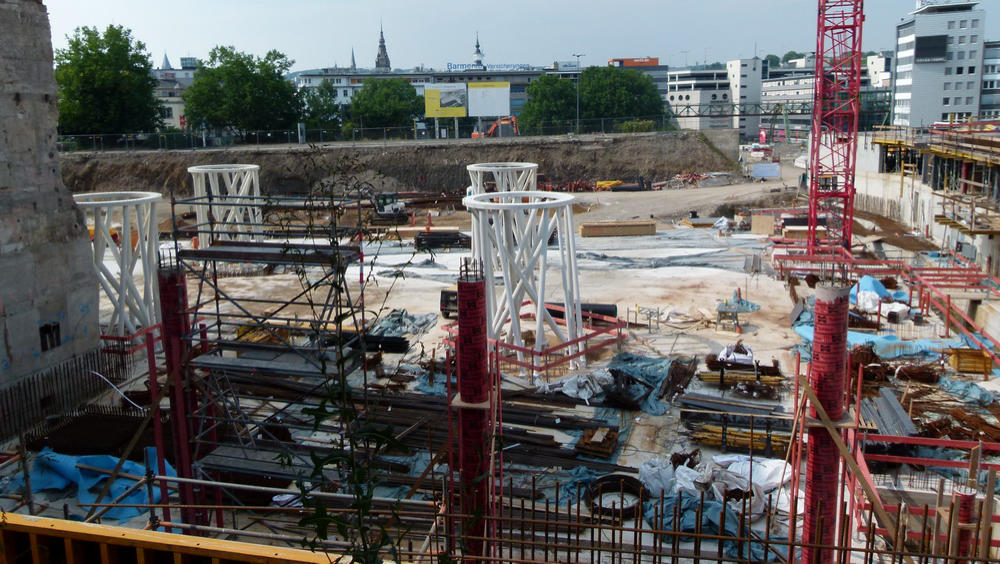

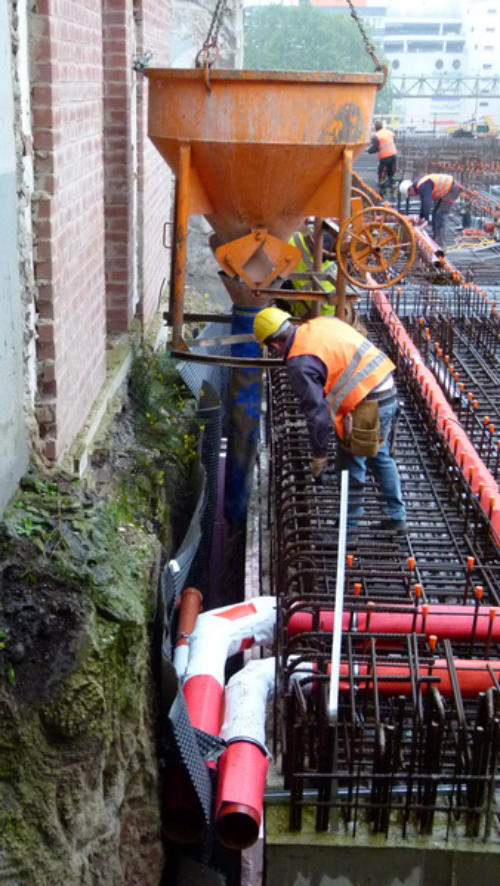

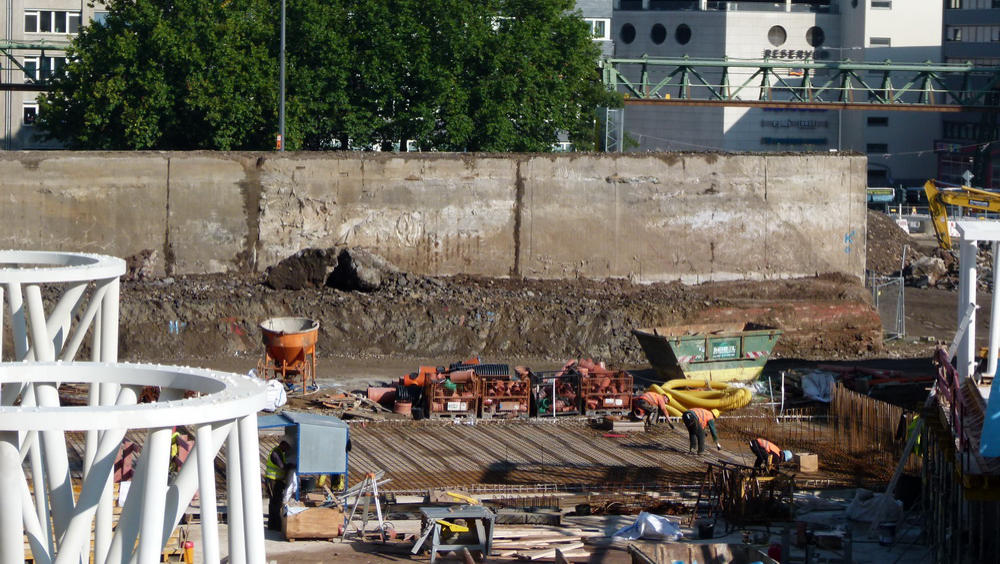

18.08.15 - Der nächste Bodenteil  an der Mall wird nun mit Bewehrungsstahl bestückt. 18.08.15 - Die Aufzüge werden nun verschalt.
18.08.15
18.08.15

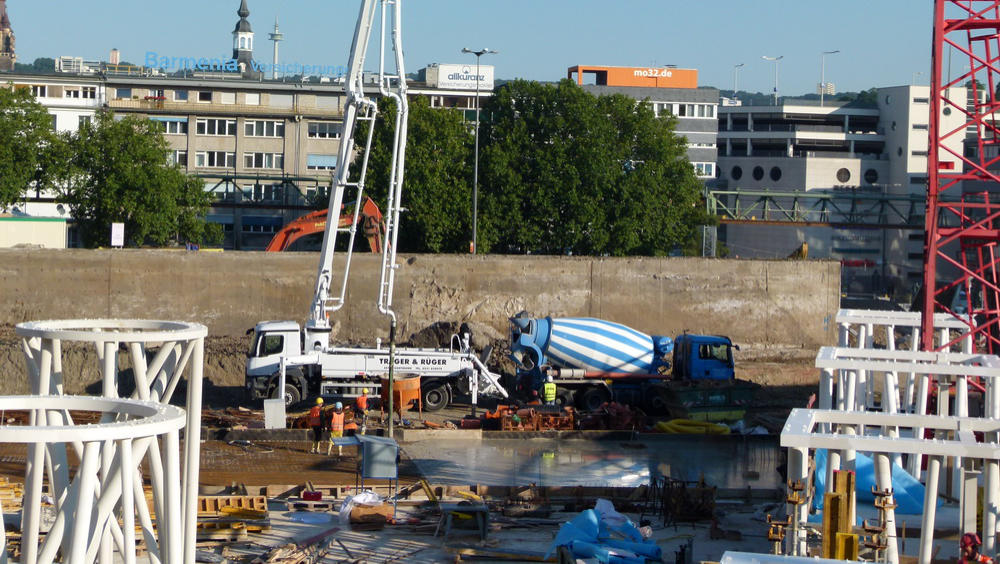

20.08.15 -  Ein weiters Teilstück des Boden von der Mall wurde heute gegossen.
20.08.15

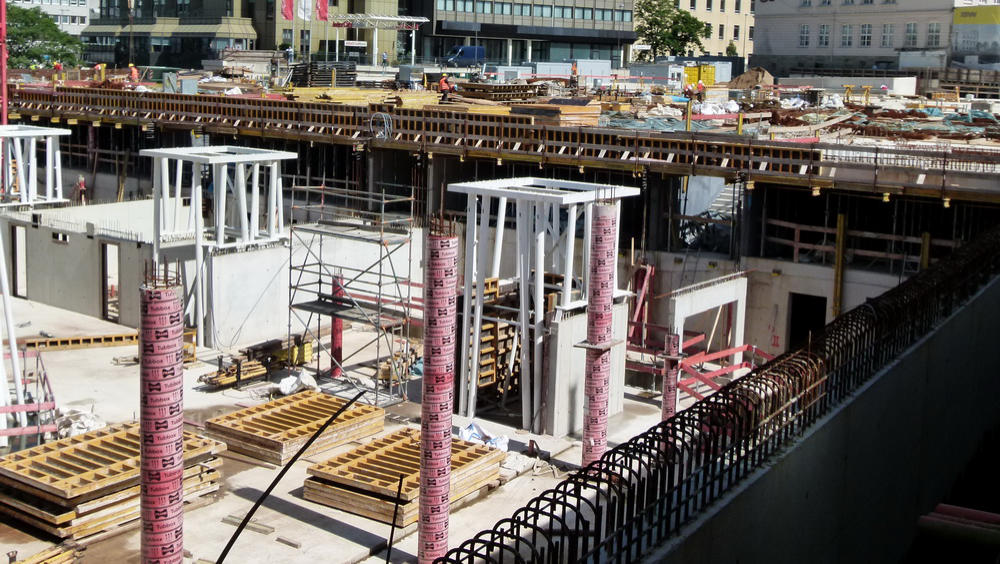

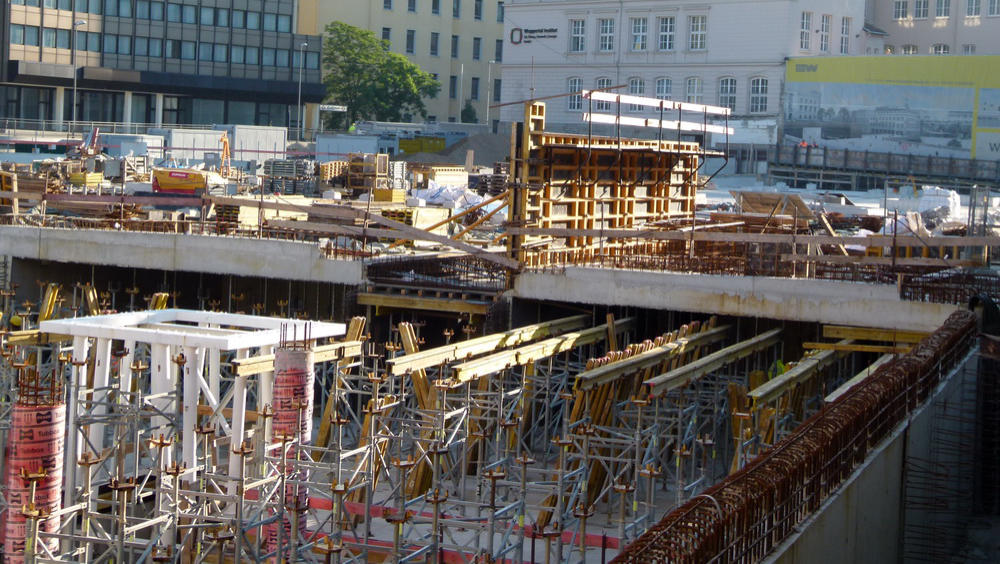

26.08.15 - Die Wände am Aufzug nehmen nun auch Gestalt an.
26.08.15
02.09.15 - Die Verteilebene der Fahrgäste zum Busbahnhof wird nun erstellt.
02.09.15
03.09.15 - Die Seitenwände zum DB-Gebäude werden nun errichtet.
03.09.15
07.09.15 - Die Fussgängerverteilebene wurde nun auch Betoniert.
07.09.15
09.09.15 - Die Aufzüge werden nun noch mal gestrichen und mit Folie eingepackt. 09.09.15 -  Im Bereich des künftigen SB-Markt wird dieStahlbewehrung im  Boden eingebaut. 09.09.15 - Die Trennwand zum Bahnhofsgebäude wird mit einer Trennfolie überzogen.
09.09.15
09.09.15
09.09.15
Im Bereich des künftigen SB-Markt wurde heute der Boden gegossen. 11.09.15 - Die Stahlbewehrung zum DB-Gebäude ist zut Zeit in Bearbeitung. 11.09.15 -  Das Stützgerüst für die Decke des Busbahnhofes wird zur Zeit aufgebaut.
11.09.15
11.09.15
11.09.15
12.09.15 - Die Decke wird zum Aufbau der Stahlbewehrung vorbereitet. 12.09.15 - Auch die Rückseite zum Gleis 1 ist in Bearbeitung. 12.09.15 - Die Seitenwand zum Bahnhofsgebäude wird nun eingeschalt.
12.09.15
12.09.15
12.09.15

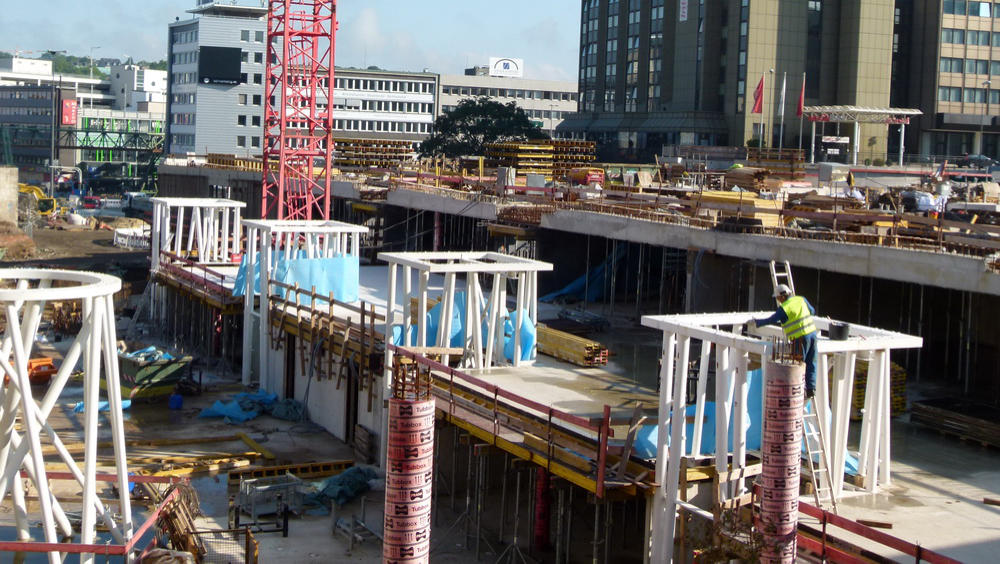

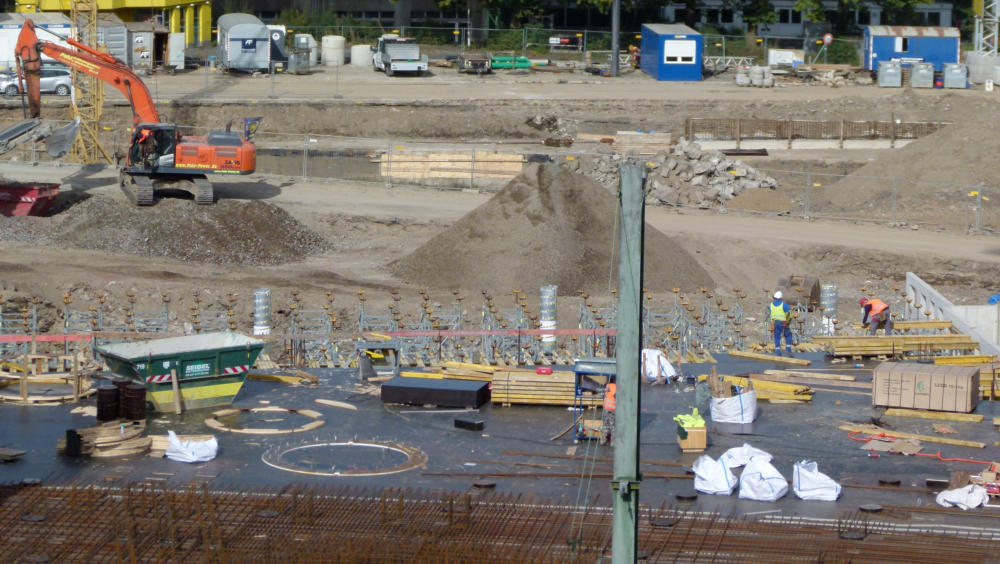

14.09.15 - Im Geschäftsbereich entstehen weitere Wände. 14.09.15 - Die Stützen sind nun fertig aufgebaut.
14.09.15
14.09.15

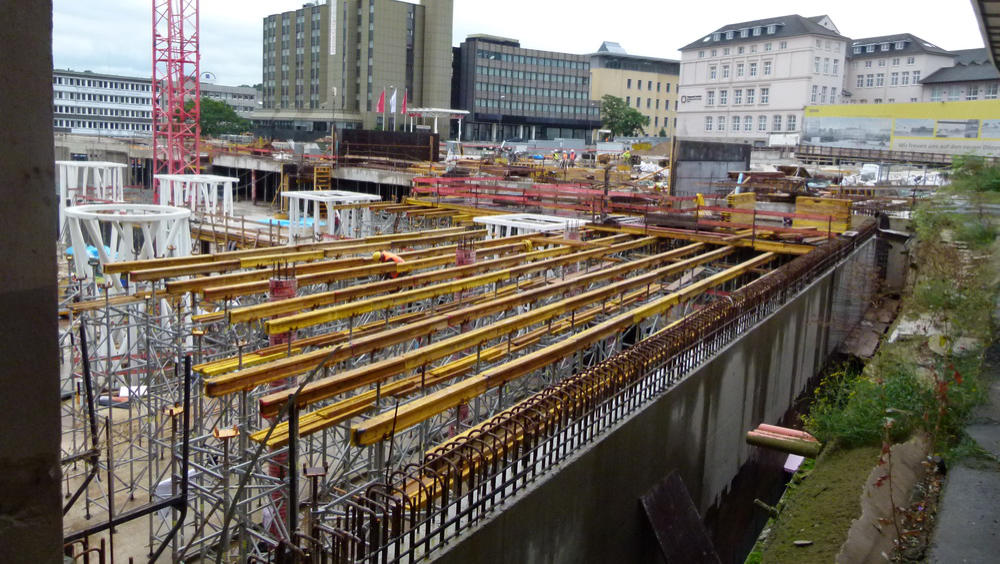

17.09.15 - Die Deckenstützen im Bereich des SB-Markt  werden nun aufgebaut. Im vorderen Teil wächst die Verschalung für die Decke.
17.09.15
24.09.15 - Die Decke der Mall wird nun geschlossen. 24.09.15 - Die Decke der Mail wird nun mit Bewährungsstahl zum Giuesen vorbereitet.
24.09.15
24.09.15

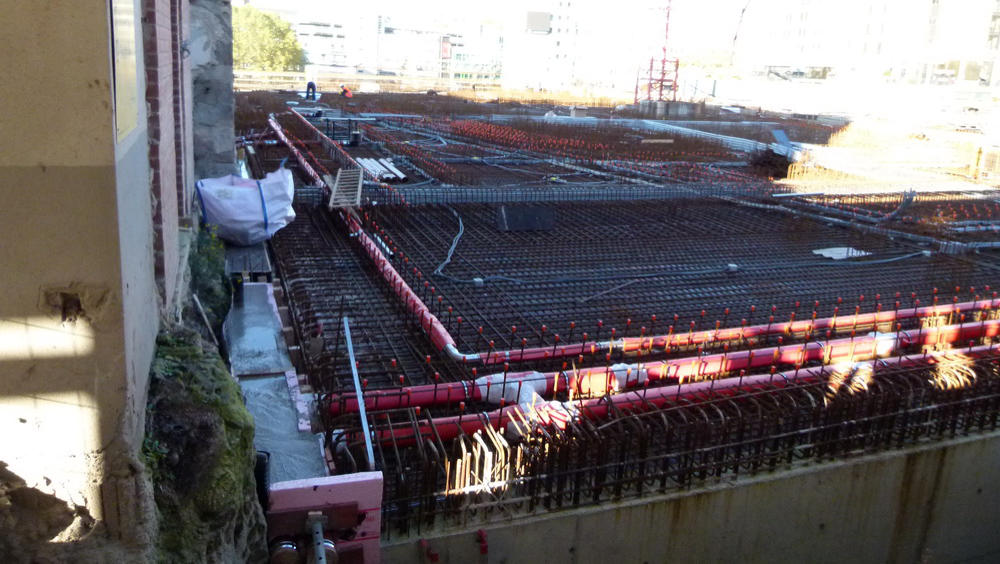

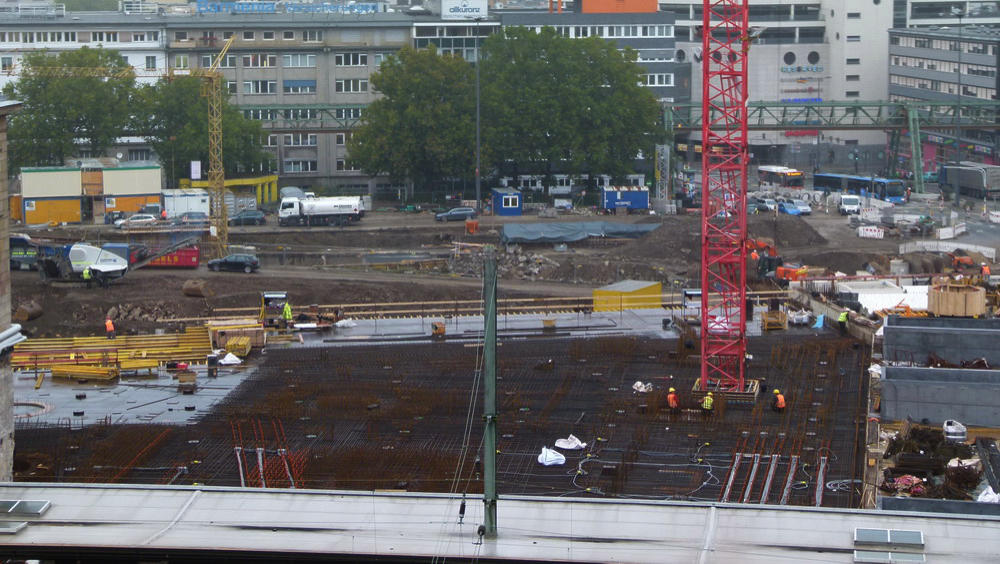

30.09.15 -  Der Bewehrungsstahl wird nun verlegt.
30.09.15
05.10.15 - Die Stützgerüste werden nun im Geschäftsbereich aufgebaut.
05.10.15

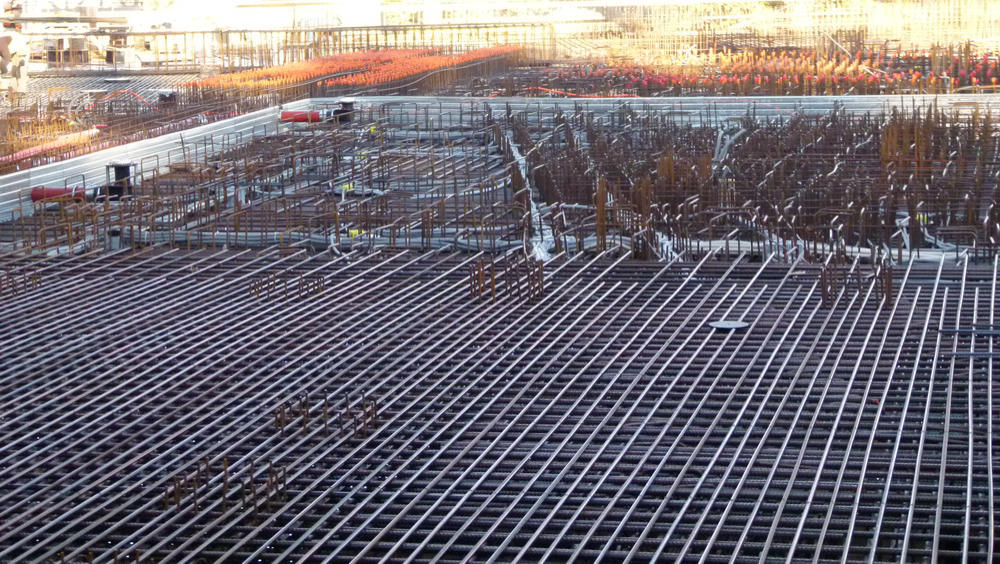

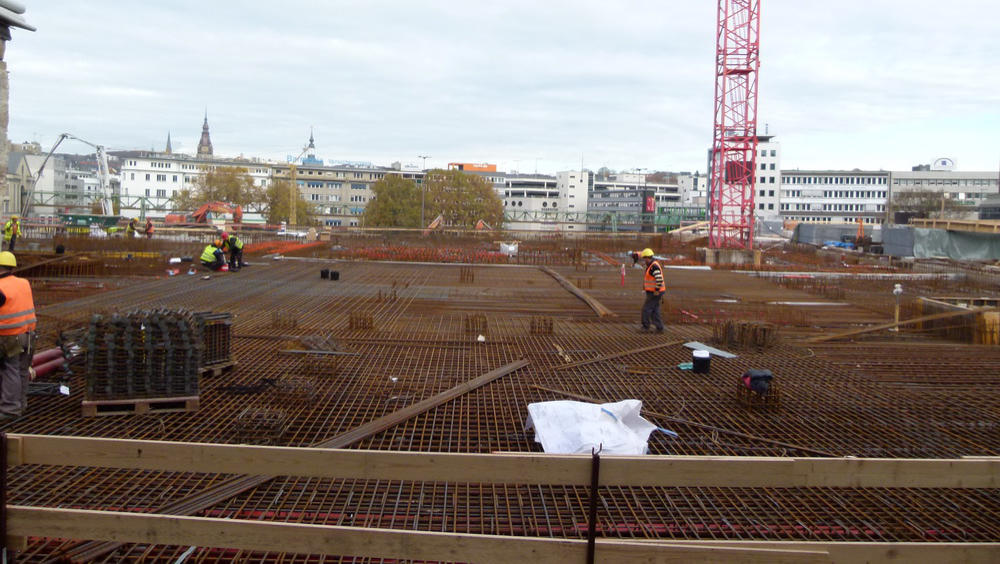

19.10.15 - Der Einbau des Bewehrungsstahl macht weiter gute Fortschritte.
19.10.15

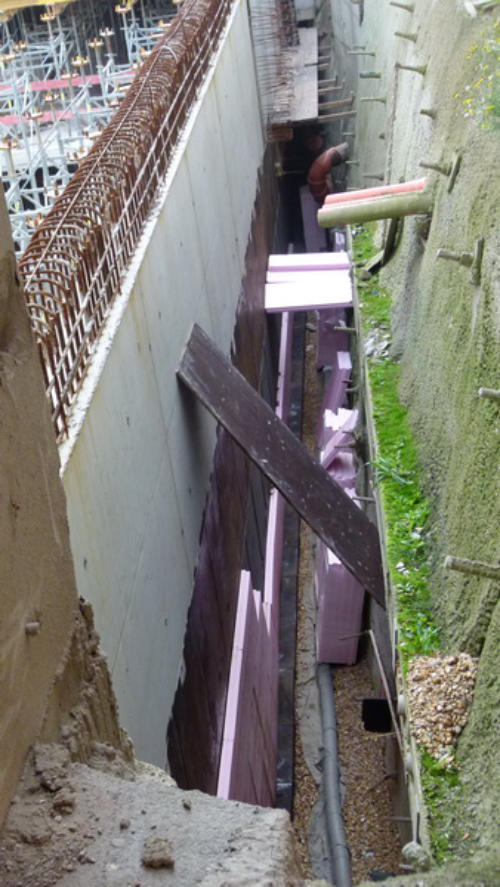

22.10.15 - Der Hohlraum zwischen der Mall und dem Bahnhofsgebäude wird nun verfüllt.
22.10.15
27.10.15 - Der Spalt zum Bahnhofsgebäude ist nun verschlossen.
27.10.15
02.11.15 - Die letzte Schicht vom Bewehrungsstahl ist nun eingebaut.
02.11.15
04.11.15 -  Die letzten Teile werden noch eingebaut.
04.11.15
17.11.15 - Der erste Teil der Decke über der Eingangshalle wird nun gegossen.
17.11.15

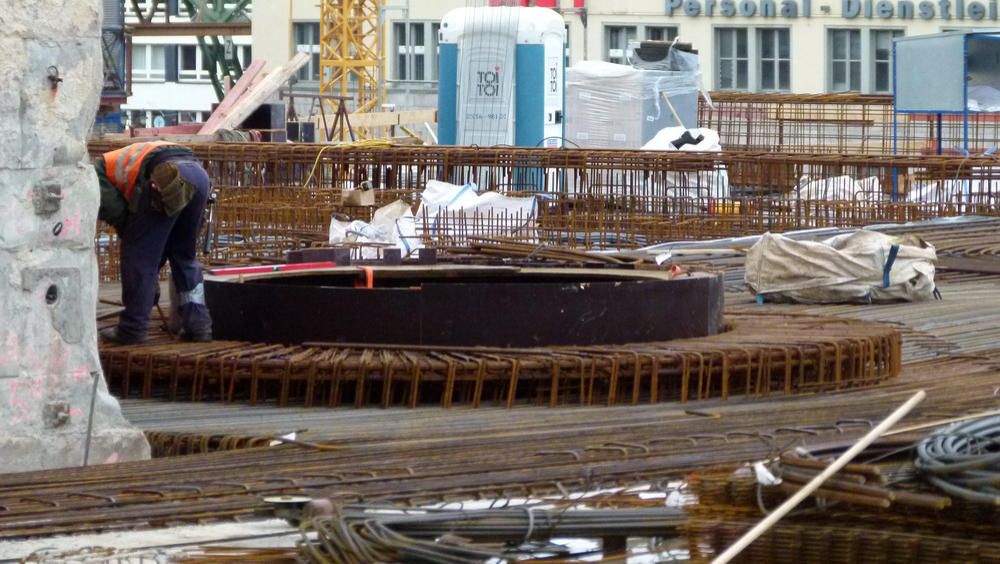

20.11.15 - Die Stahlbewehrung um die Lichtkuppeln wird nun eingebaut.
20.11.15
24.11.15 - Das nächste Teilstück der Decke wird nun gegossen.
24.11.15
27.11.15 - Vorbereitungen zum Giessen der Quadrate.
27.11.15

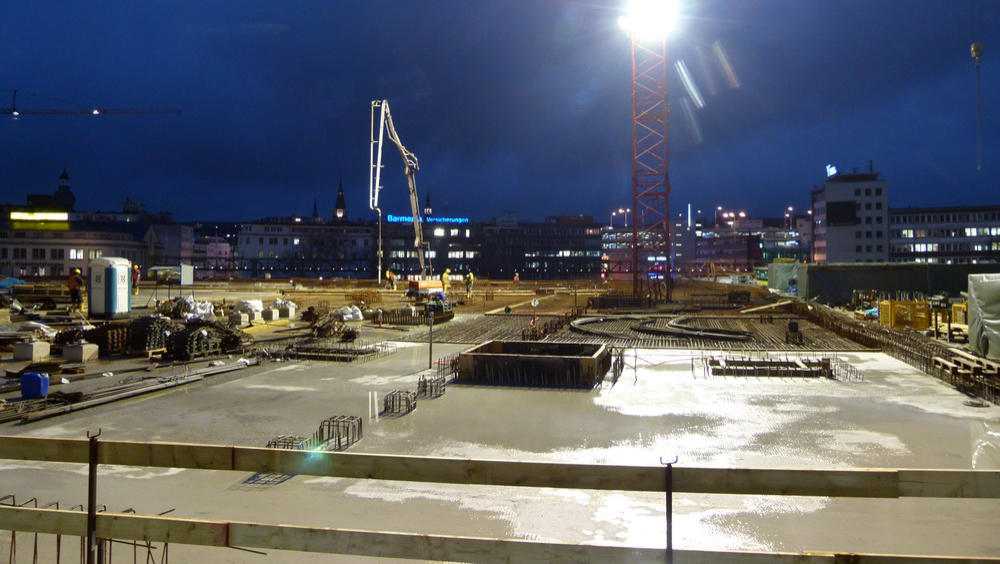

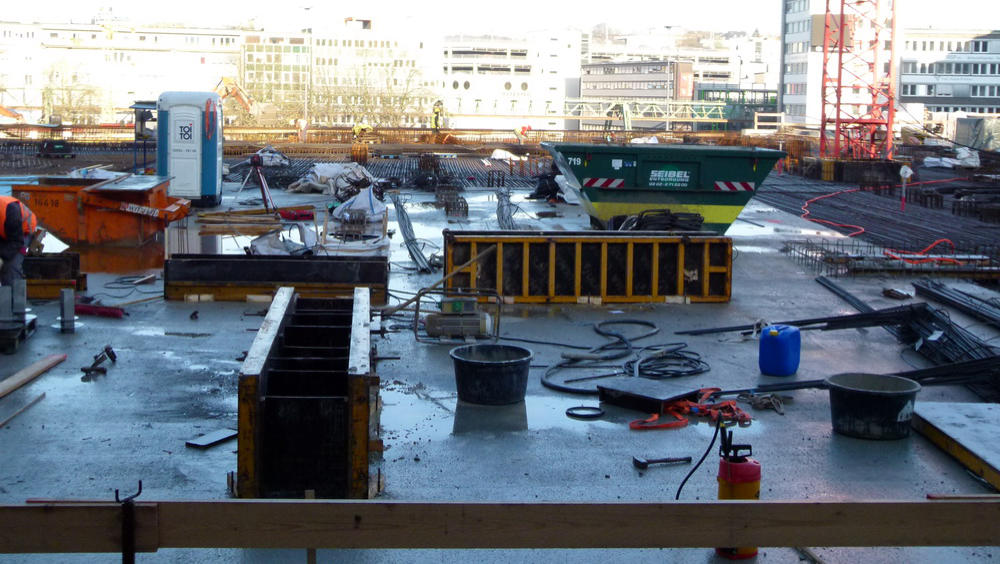

08.12.2015 - Ein weiterer Tel der Decke wurde heute gegossen.
08.12.15
09.12.15 - Weitere Deckenteile werden heute gegossen.
09.12.15

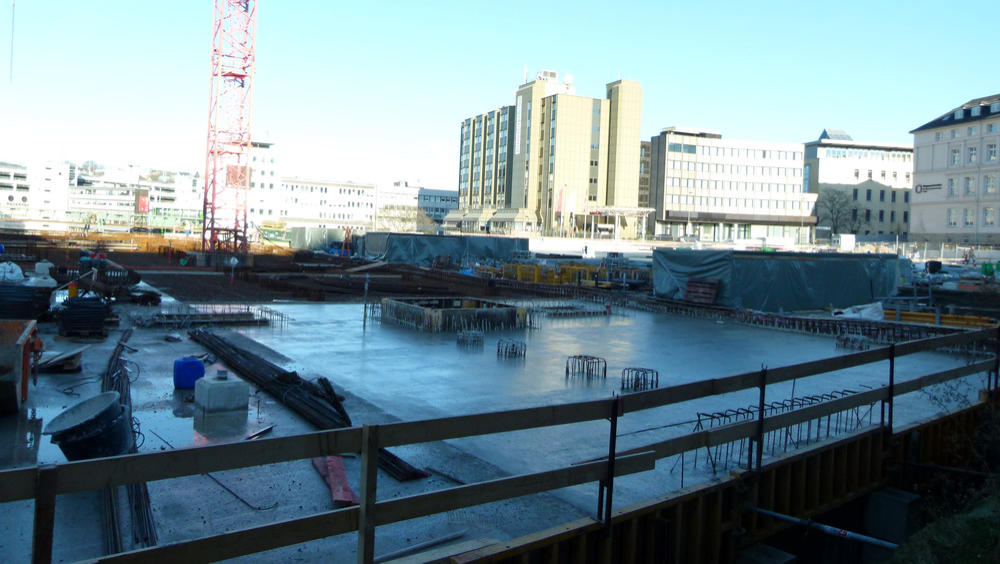

26.12.15 - Weihnachtsruhe über der Baustelle.
26.12.15
Kontakt
Links
Pinguinale
Doku
Bild d. Monats
Kontakt
Foto
Start
Eine Live-Webcam gibt es bei TALTV
Bild Quelle: Google

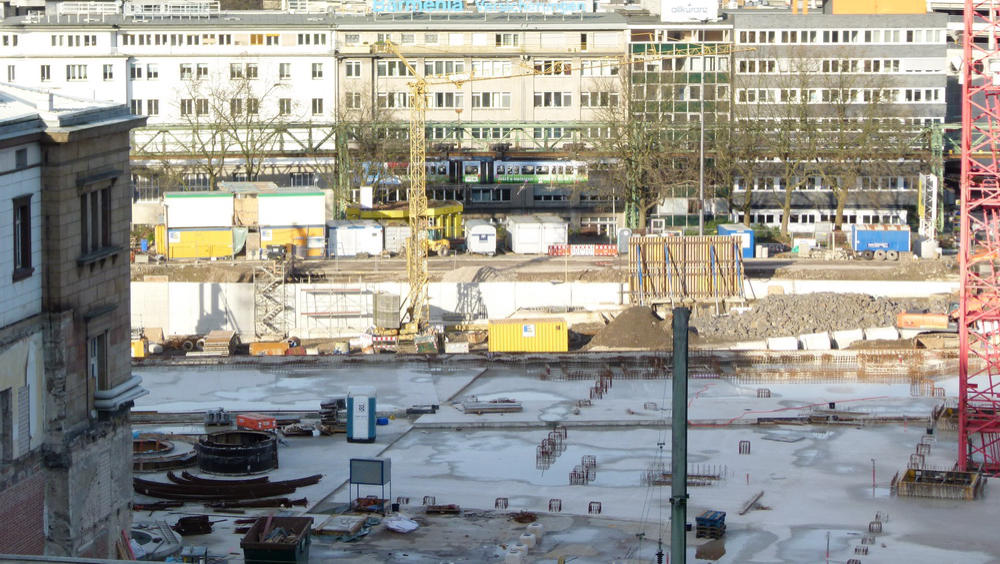

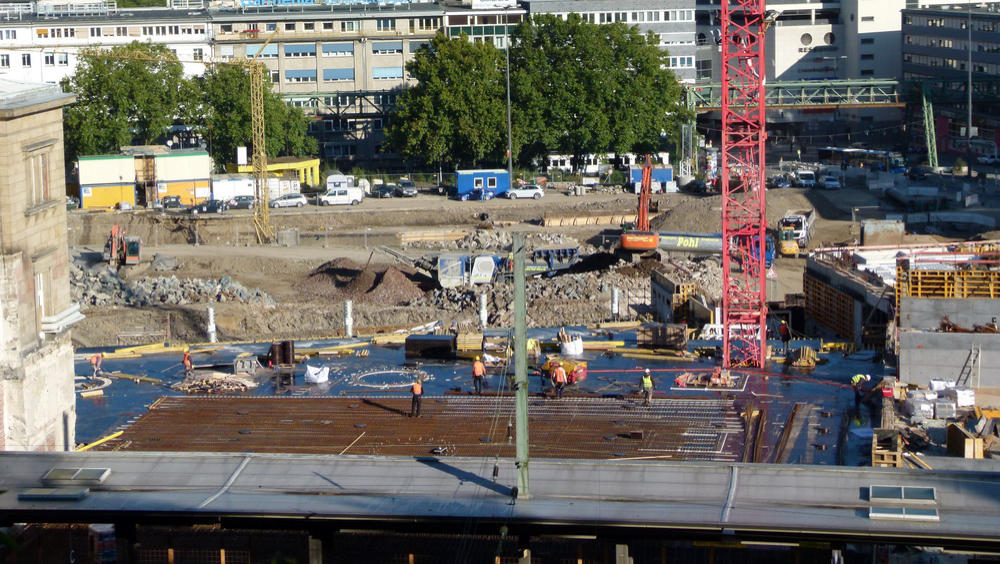

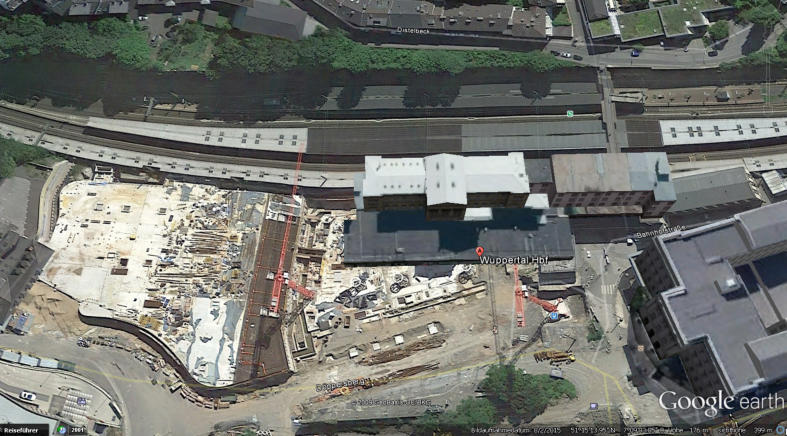

Zur Orientierung hier ein Bild vom 02.08.2015
Umbau Döppersberg                                                     2015 Bau der neuen  Eingangshalle (Mall)
Foto 2
Foto 1
Foto 4
Foto 3
Fotop. 3 -  Juli - Dezember
Dokumen tation Umbau Döppersberg 2009 bis 2018
Baufeld Mall
