Umbau Döppersberg                                                                  2016
Dokumen tation Umbau Döppersberg 2009 bis 2018
Vorplatz Schwebebahnhof
Juli - September

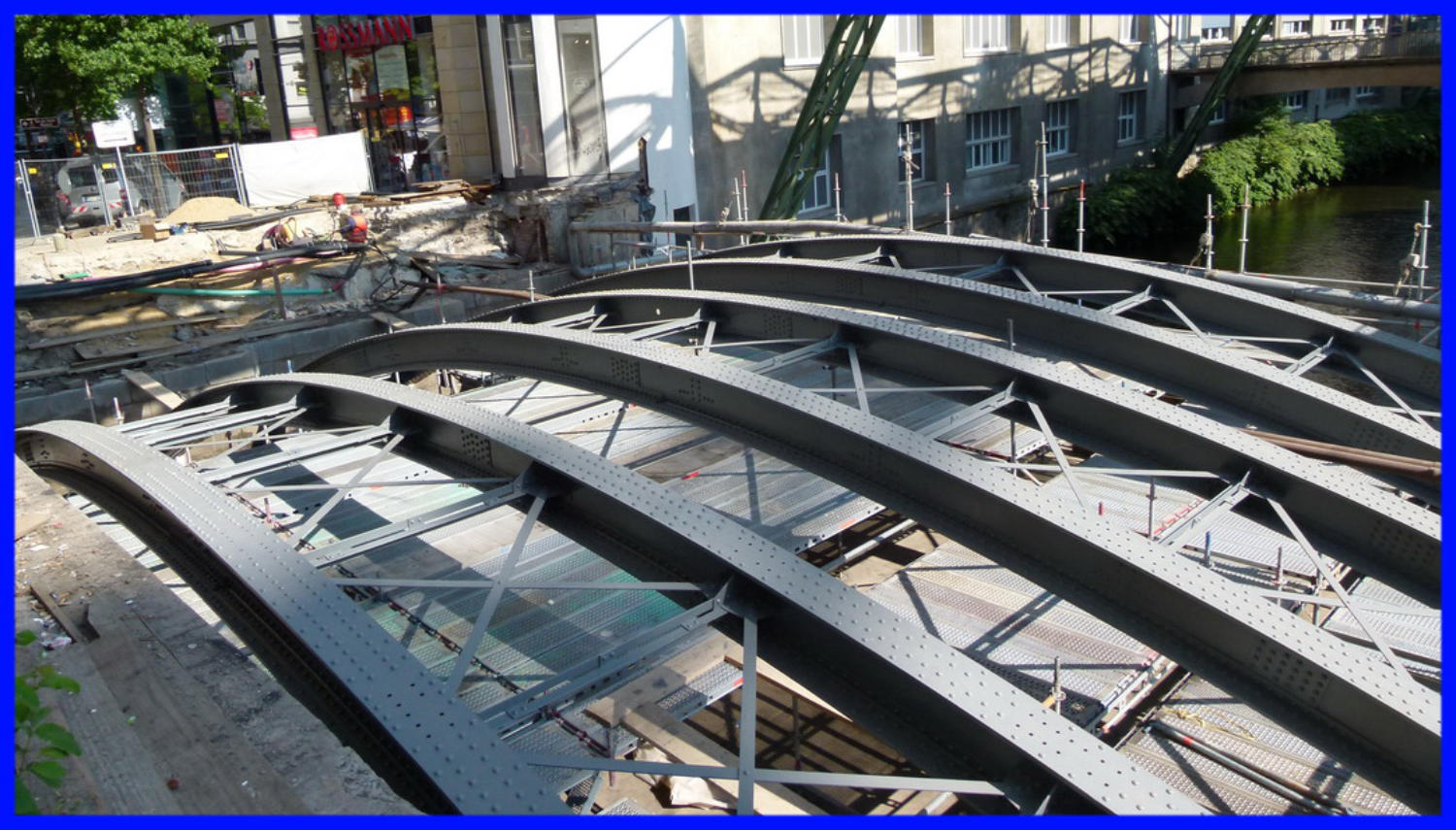

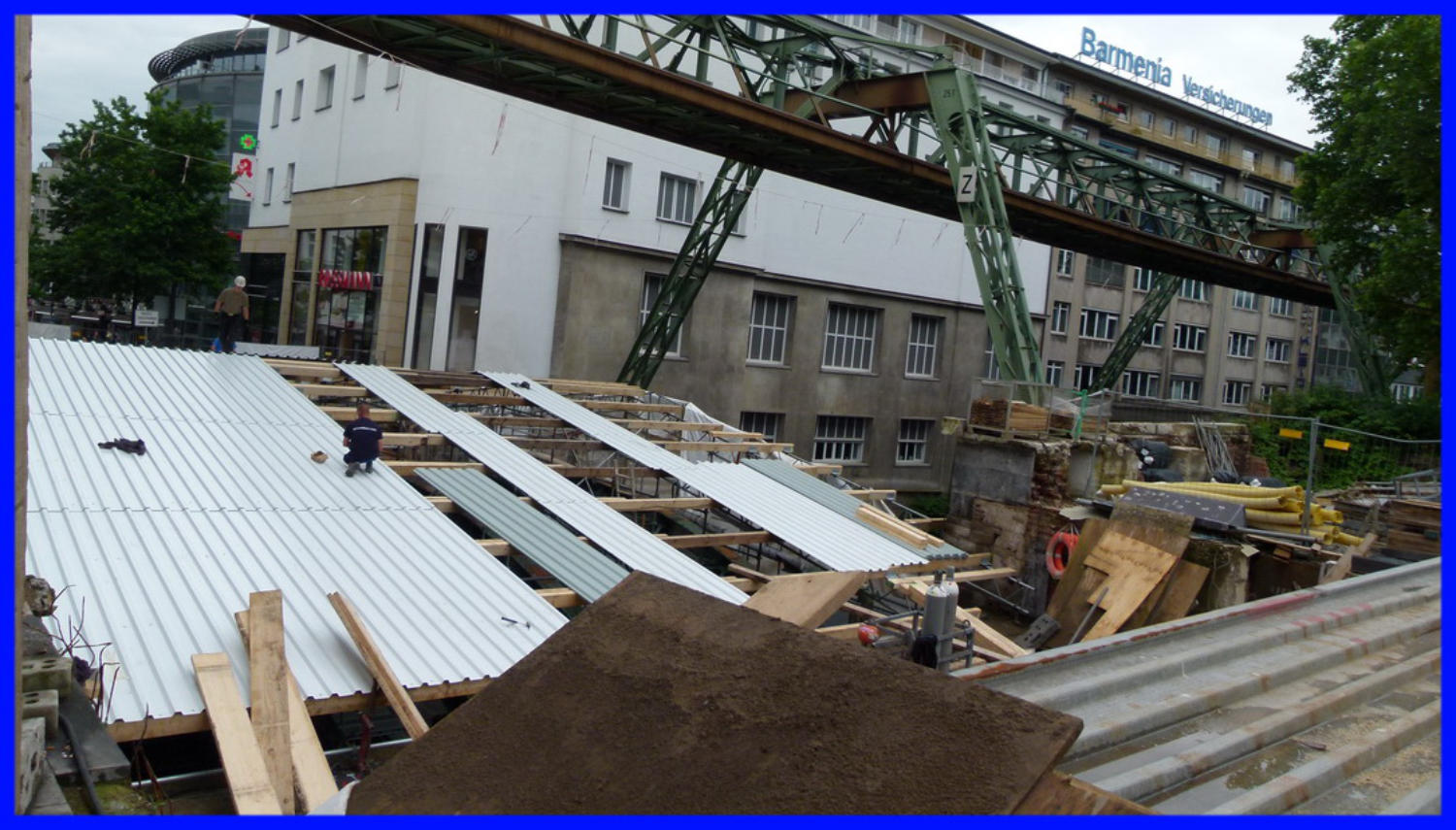

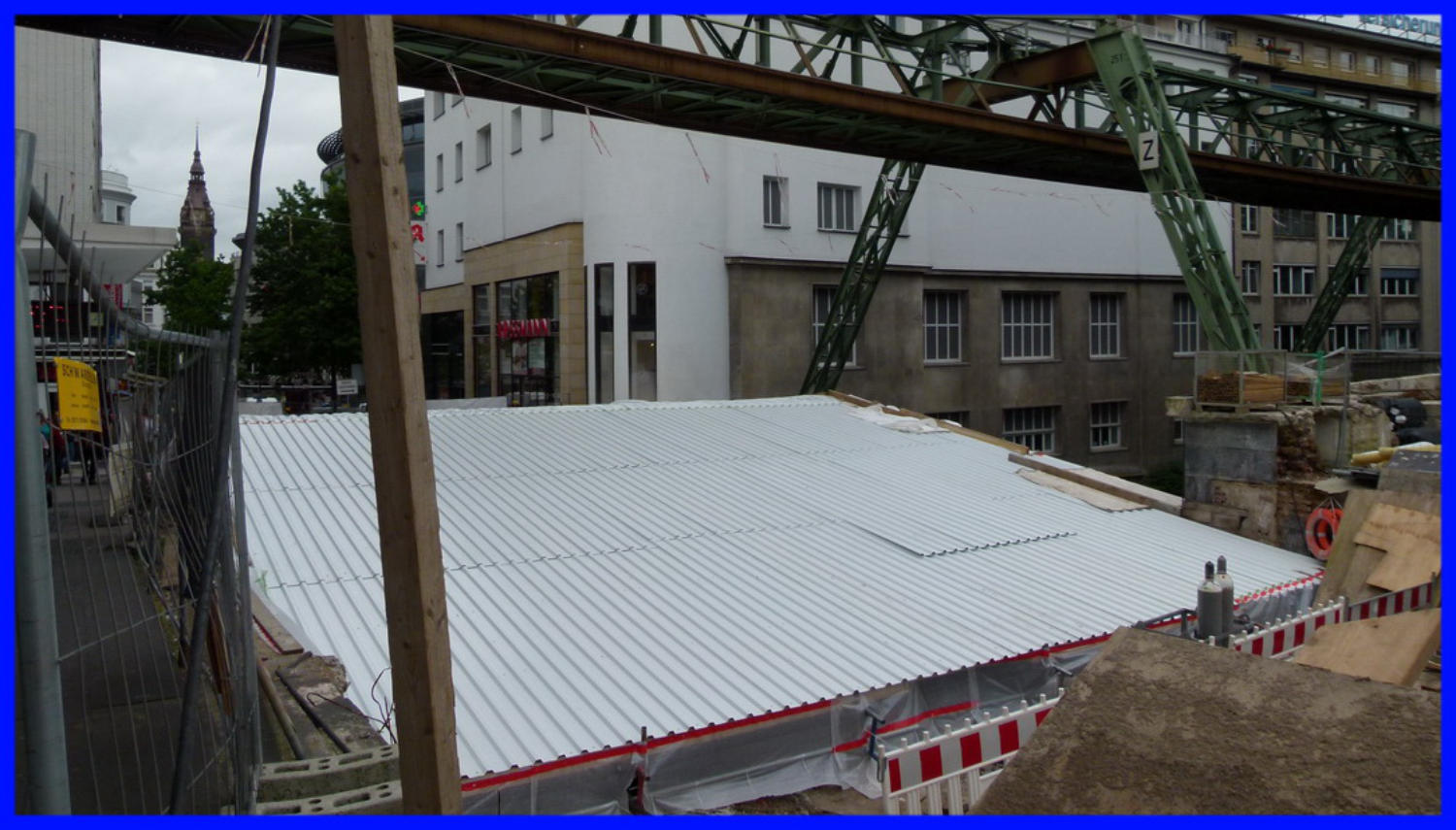

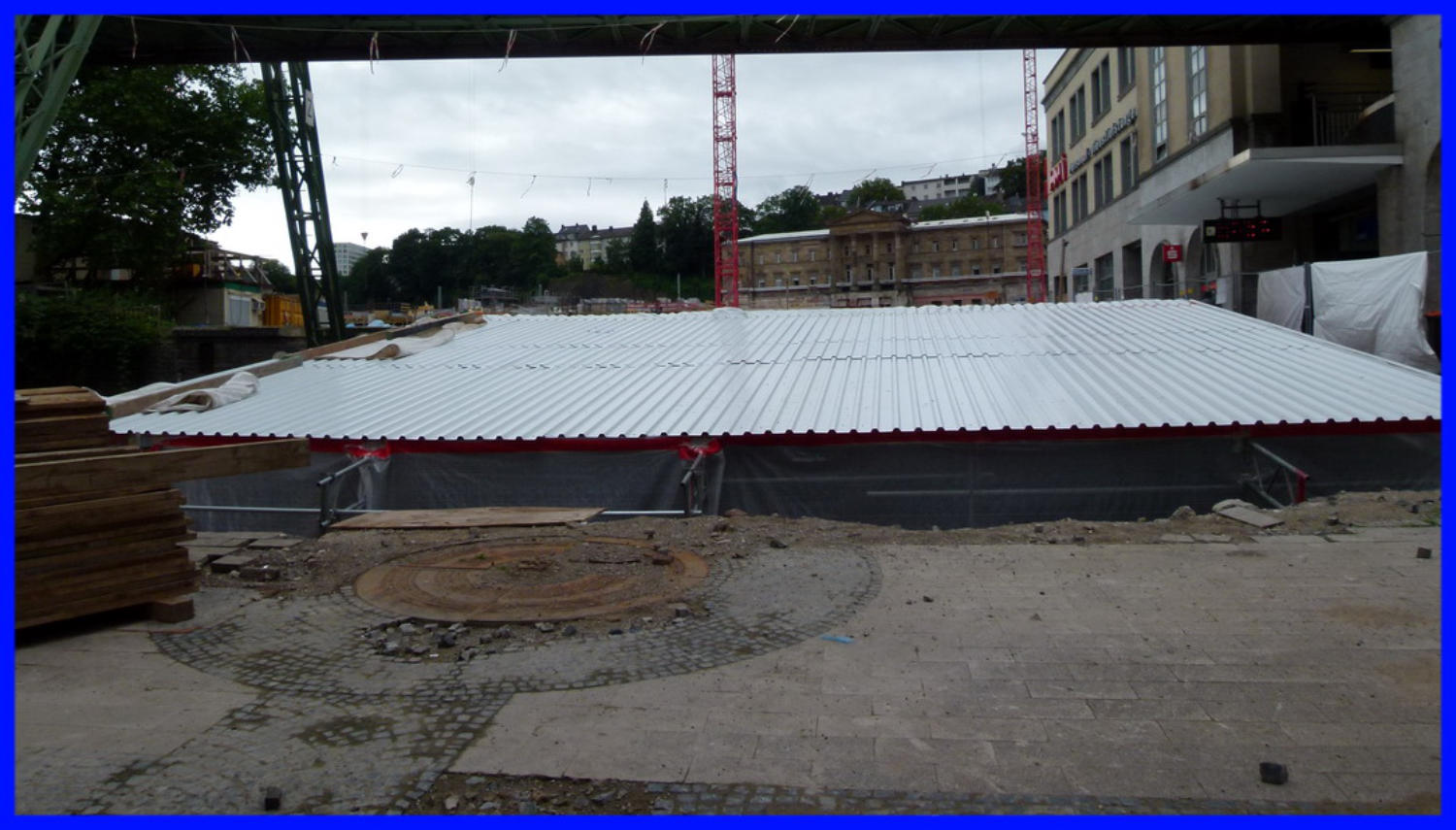

01.07.16 - Das Wellblechdach ist nun fast fertig montiert.
01.07.16
05.07.16

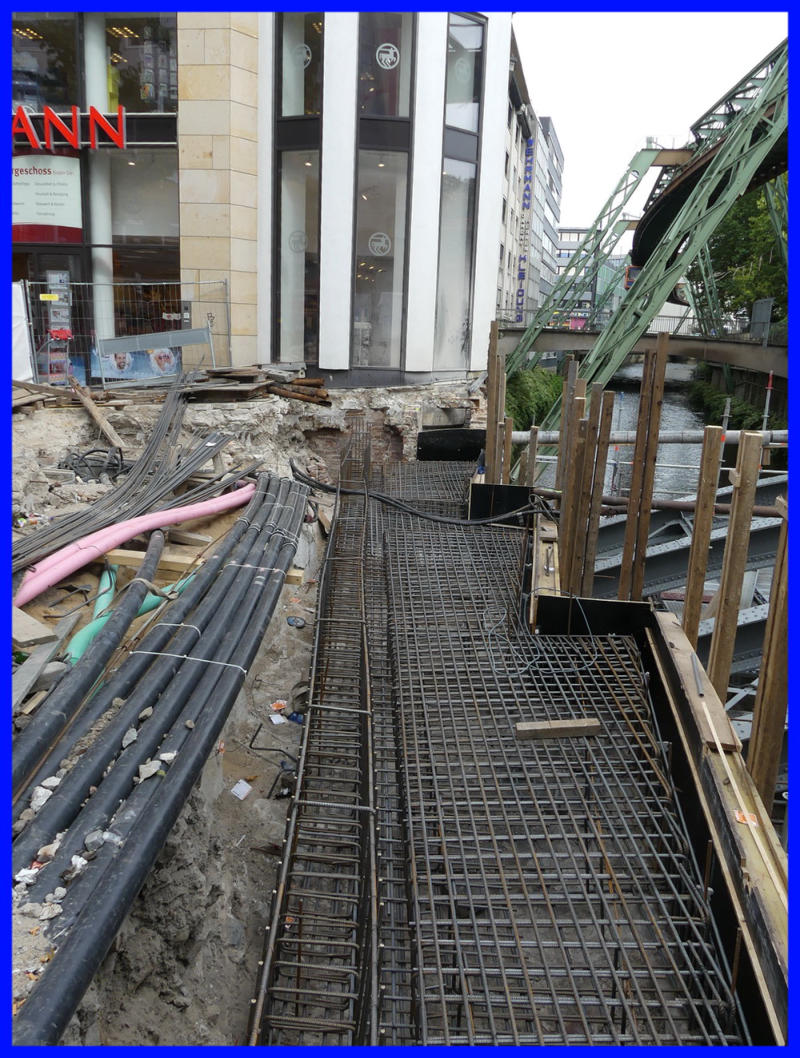

05.07.16 - Der Rest der Bauarbeiten findet im Verborgenen statt. 05.07.16 - Der Rest der Bauarbeiten findet im Verborgenen statt.

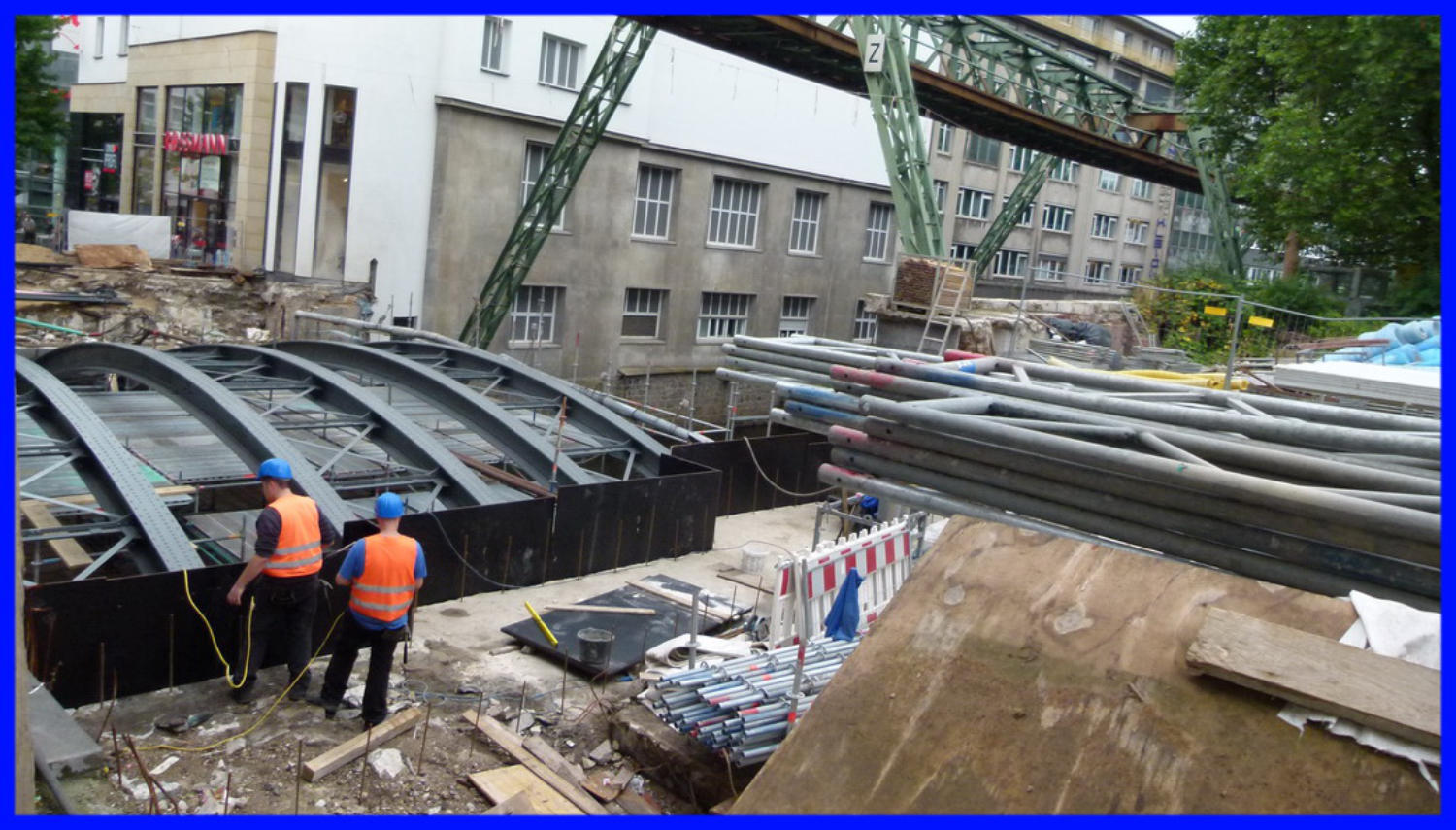

05.07.16

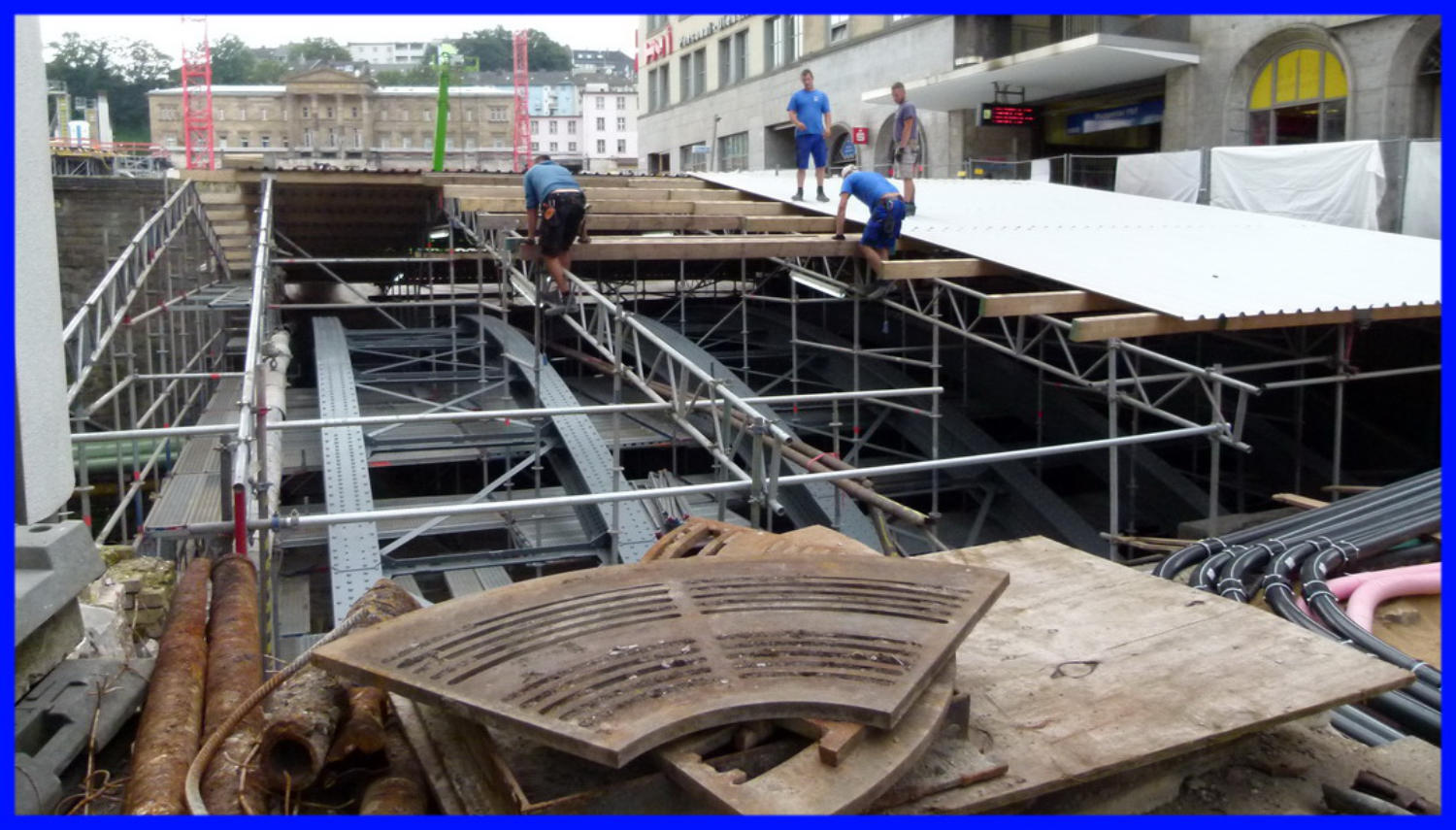

Der Rest der Bauarbeiten findet hier nun im Verborgenen statt.

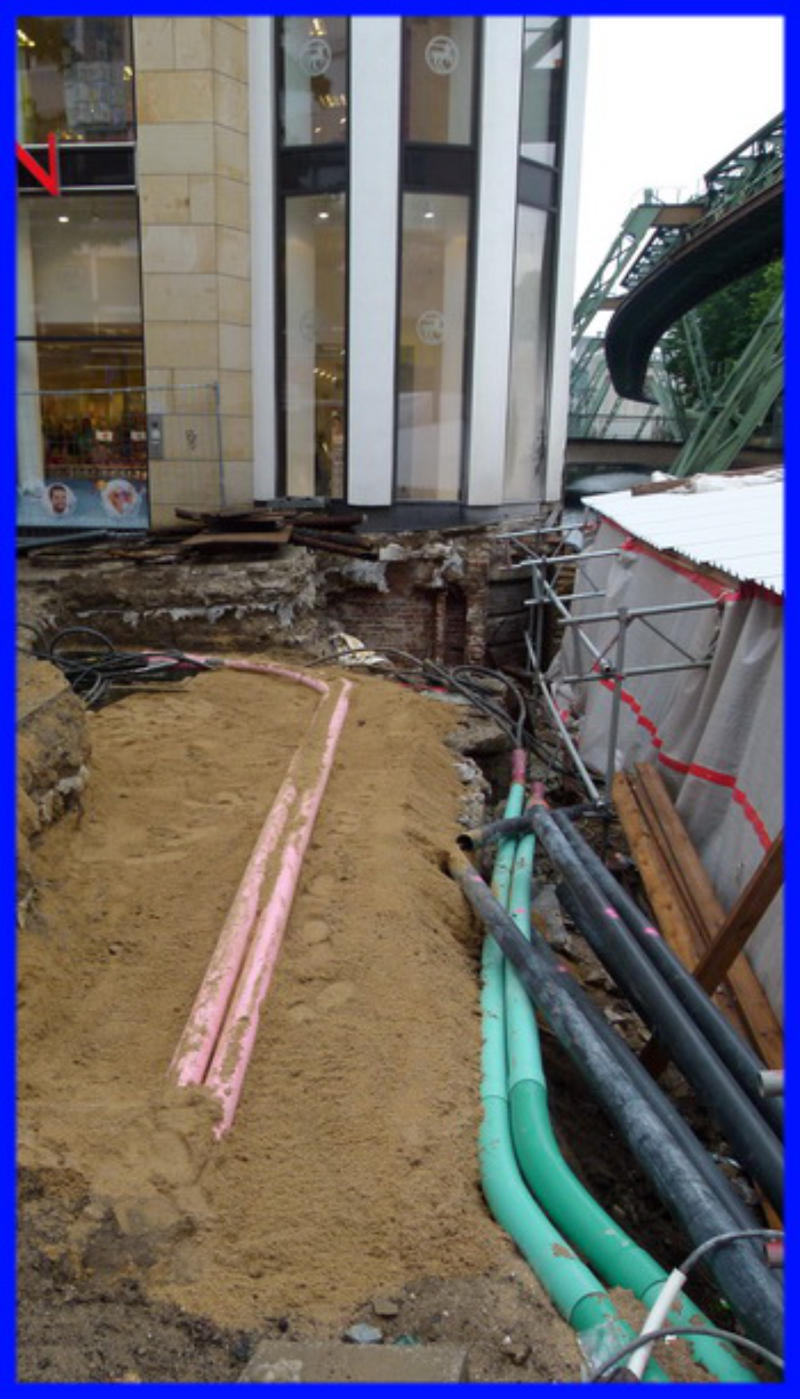

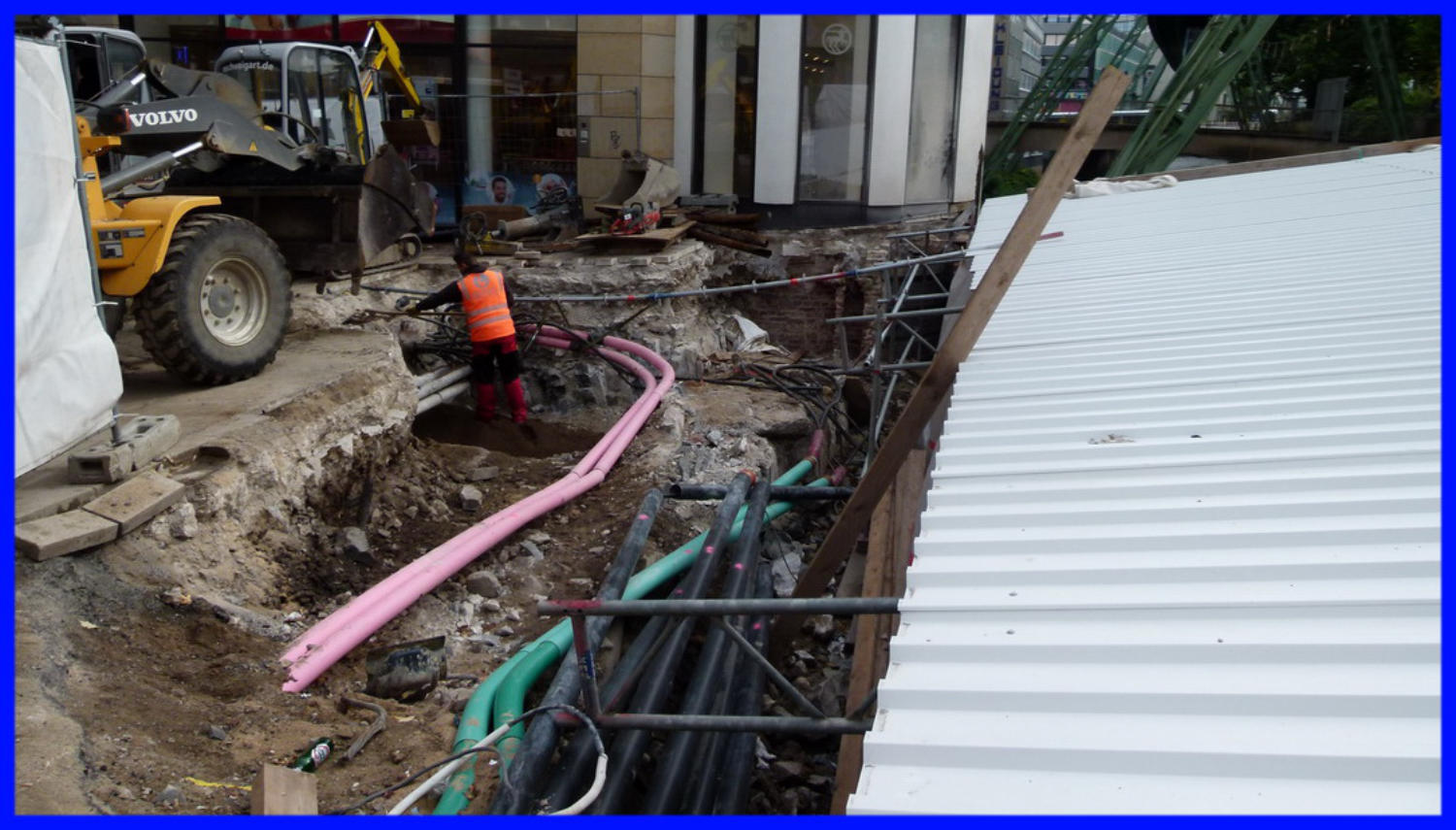

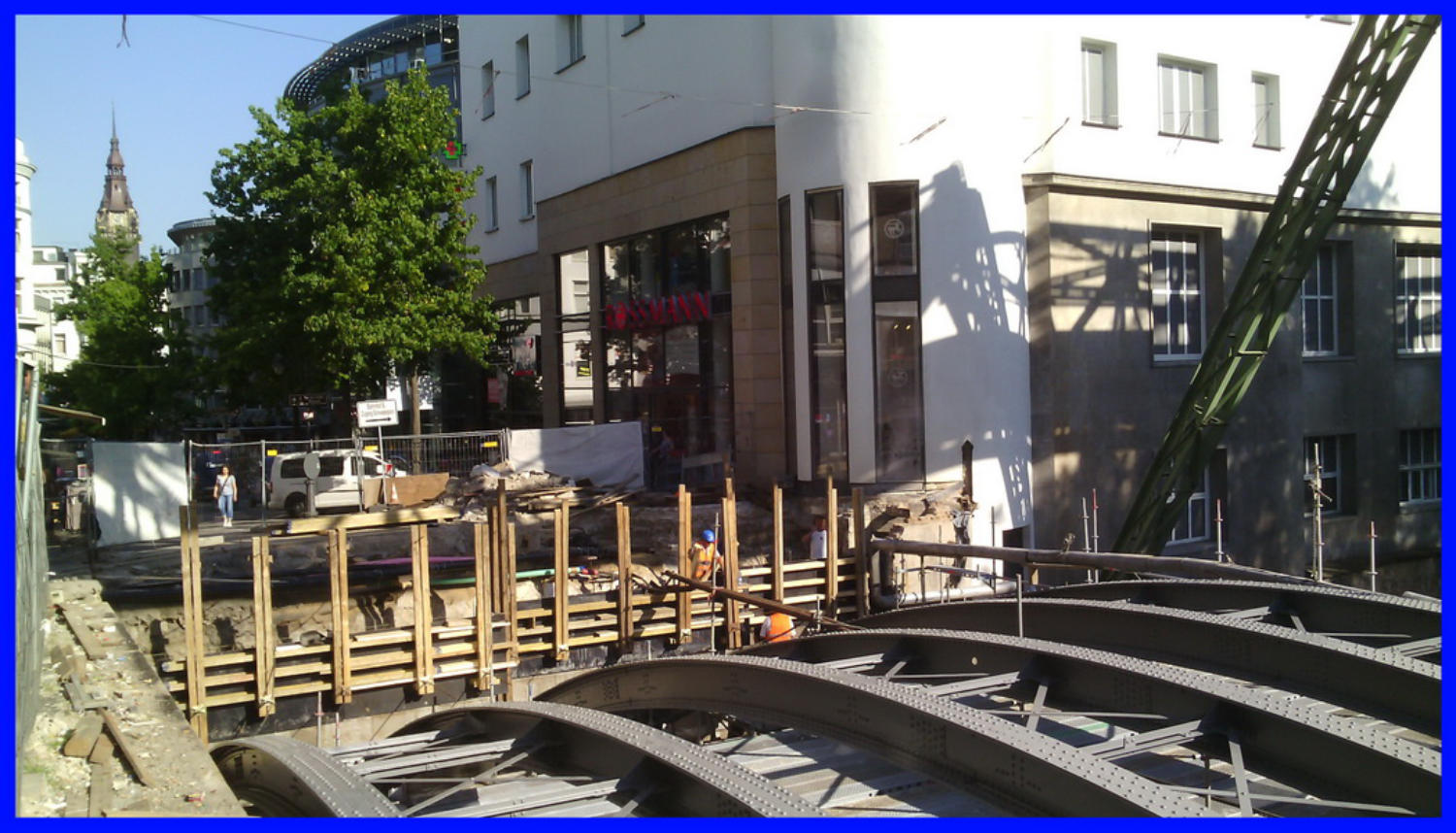

11.08.16 - Hier wird nun wieder aufgefüllt.
11.08.16

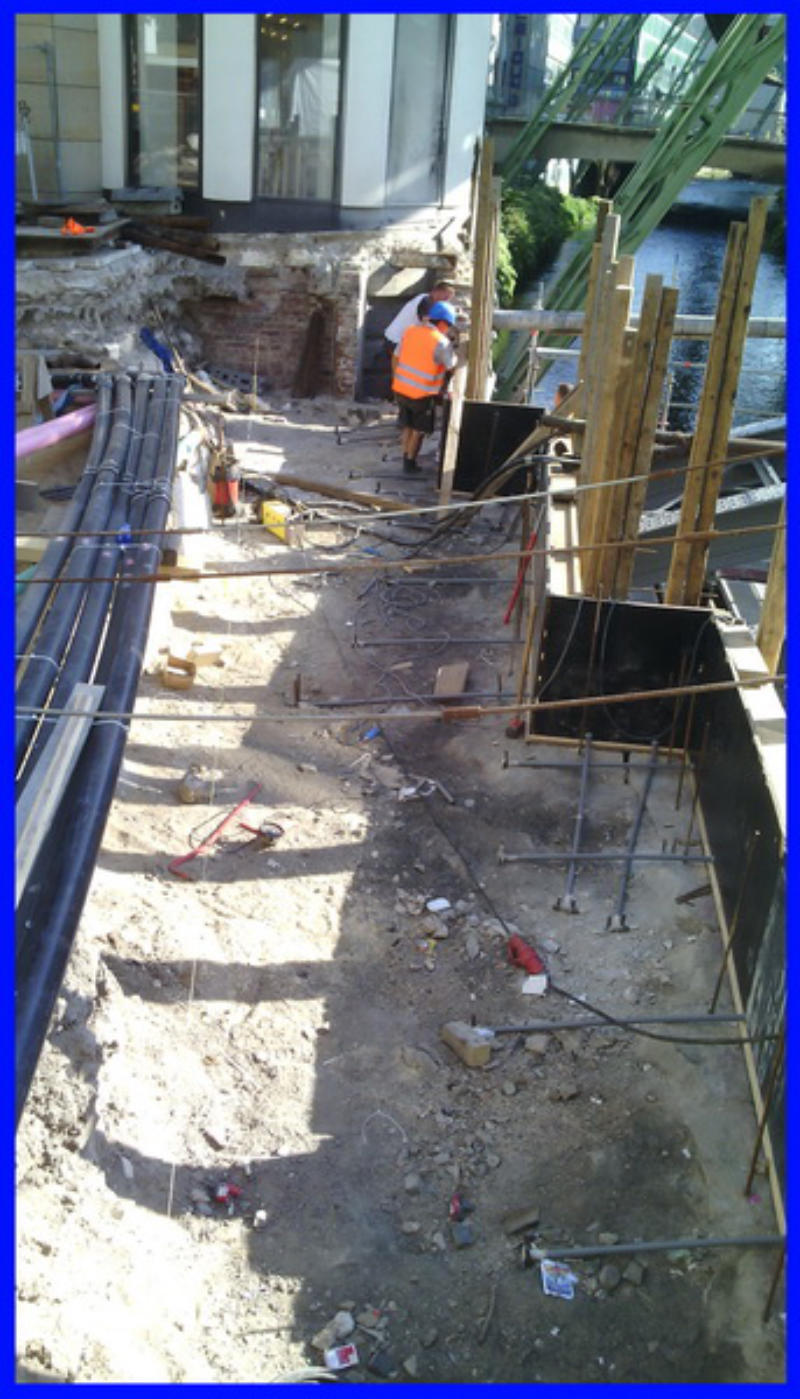

12.08.16 - An der Allten Freiheit werden die Leitungen wieder zugeschüttet.
12.08.16

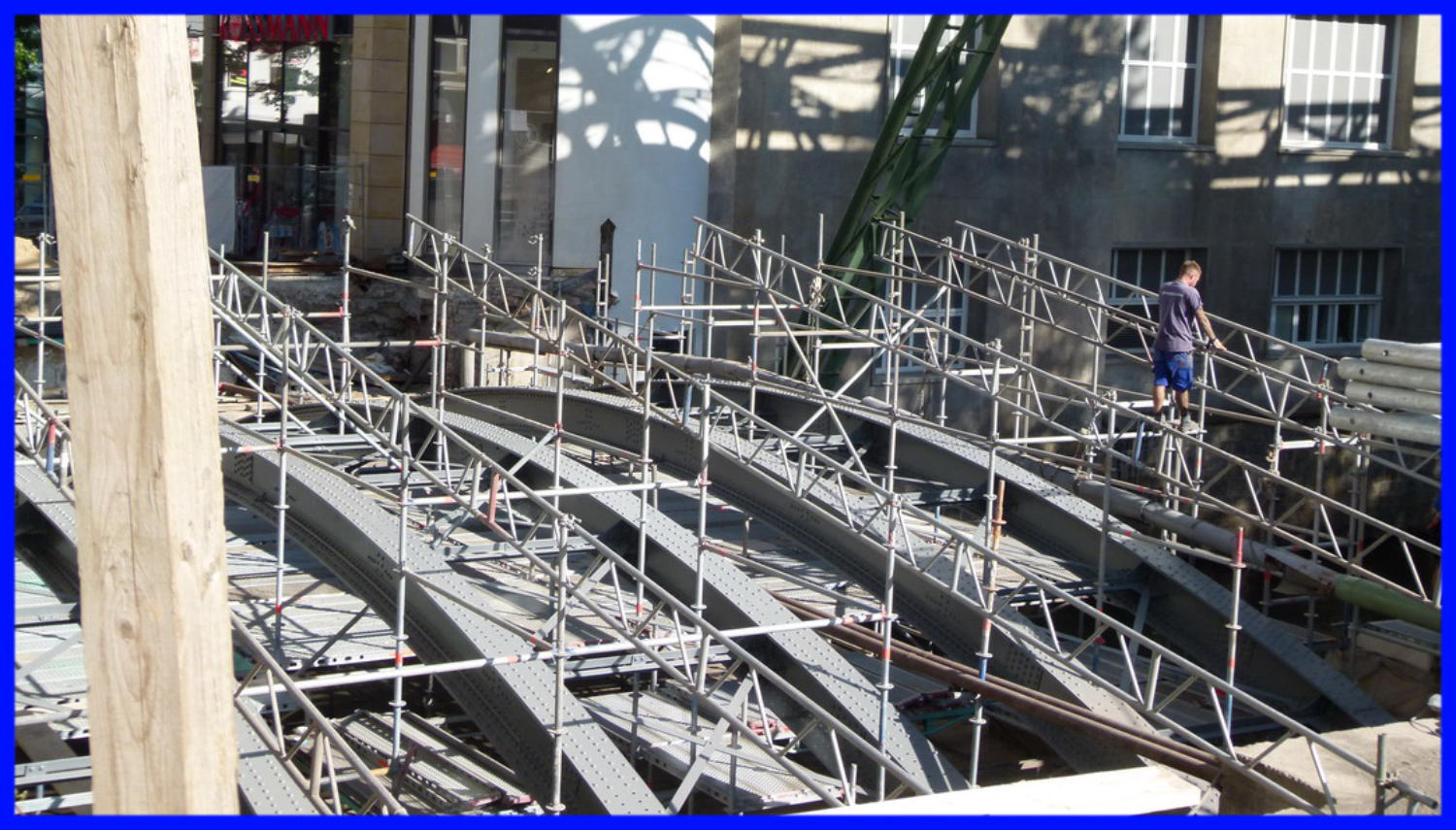

29.08.16 - Nach dem Sandstrahlen und Streichen wird nun das Gesrüst wieder entfernt. 29.08.16 - Ca 30 Min später -Die Nordseite ist bald fertig abgebaut.
29.08.16
29.08.16

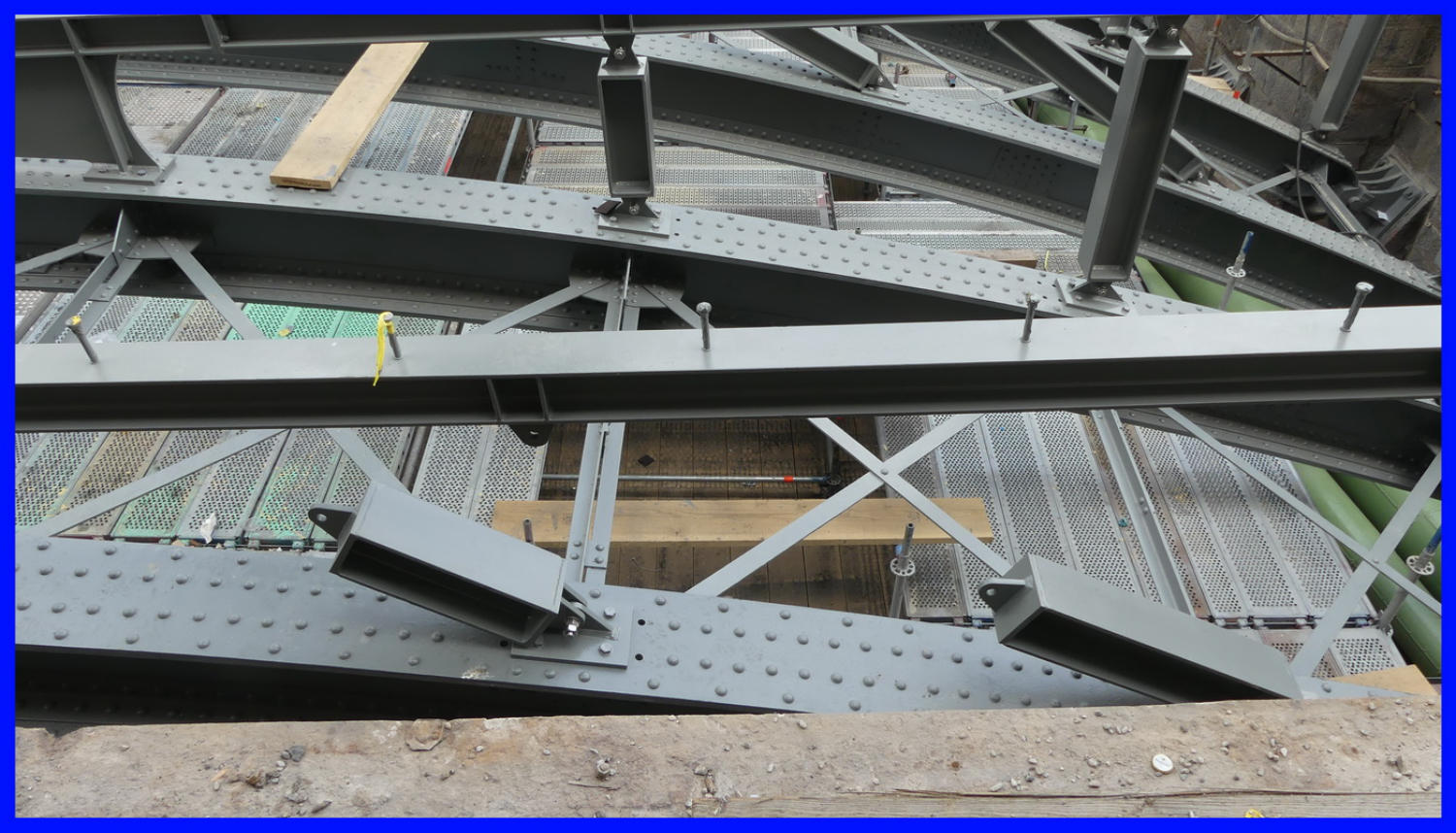

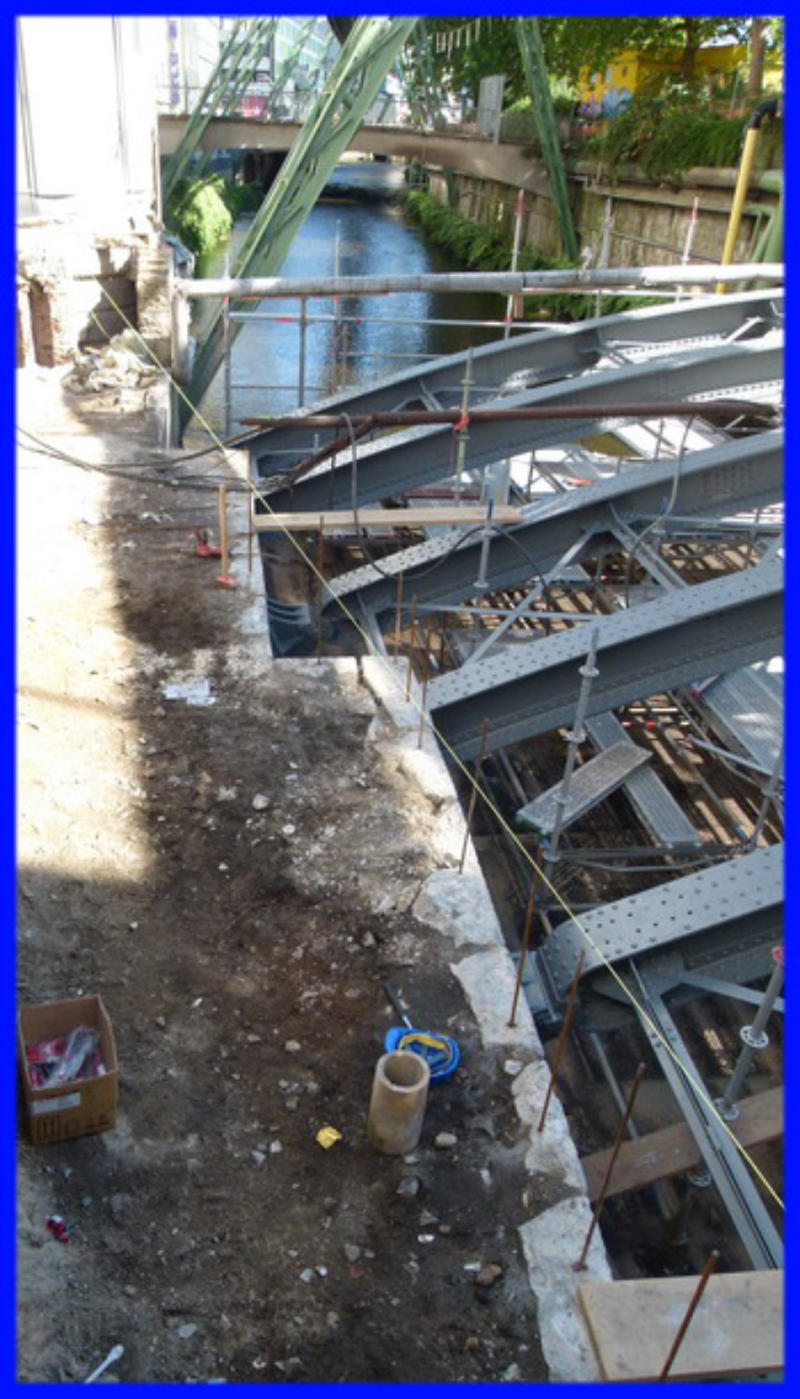

31.08.16 - Die Brücke nun ohne Gerüst und frisch gestrichen. 30.08.16 - Nun wird das Gerüst zurückgebaut.
30.08.16
31.08.16
01.09.16
01.09.16

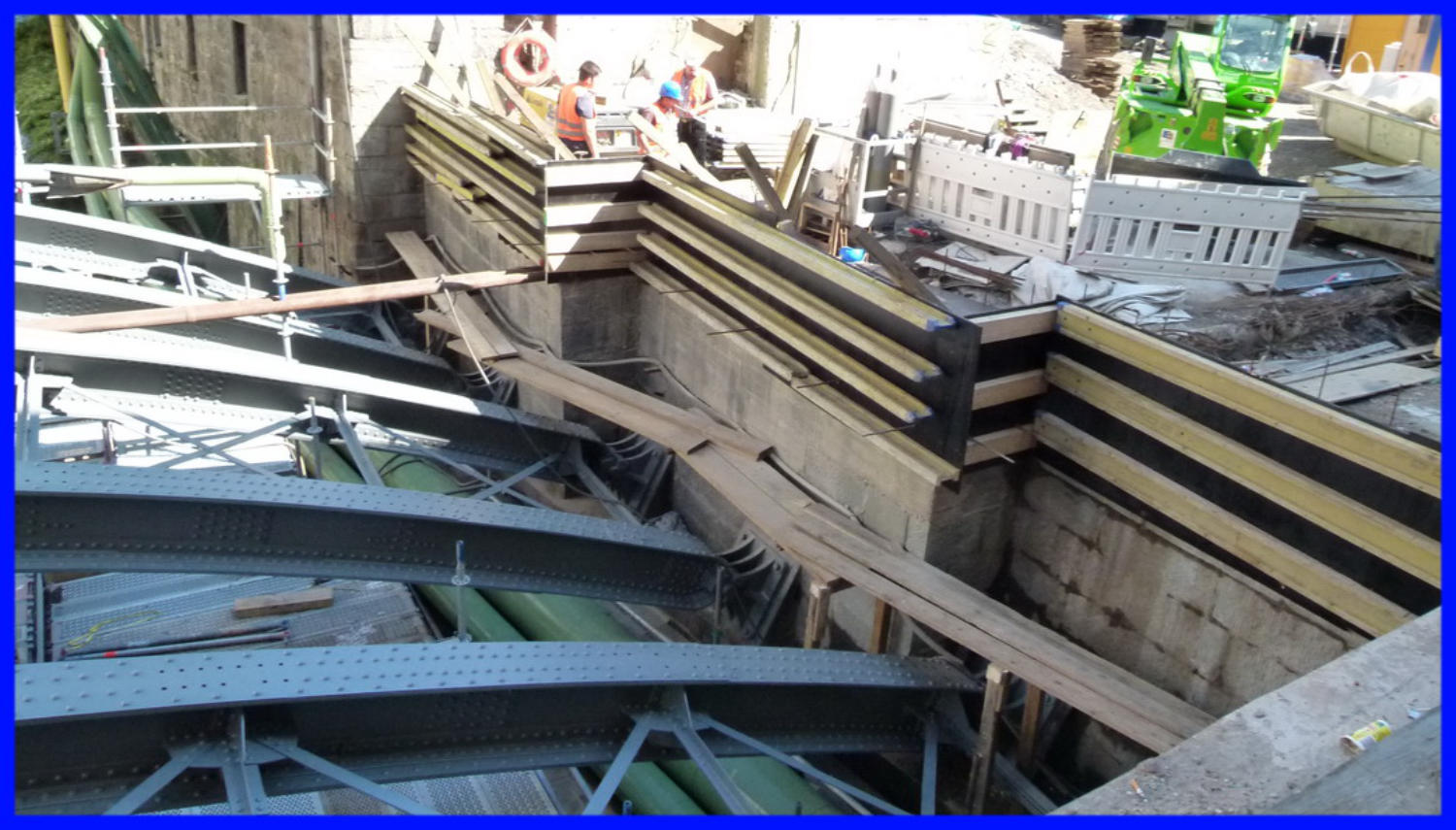

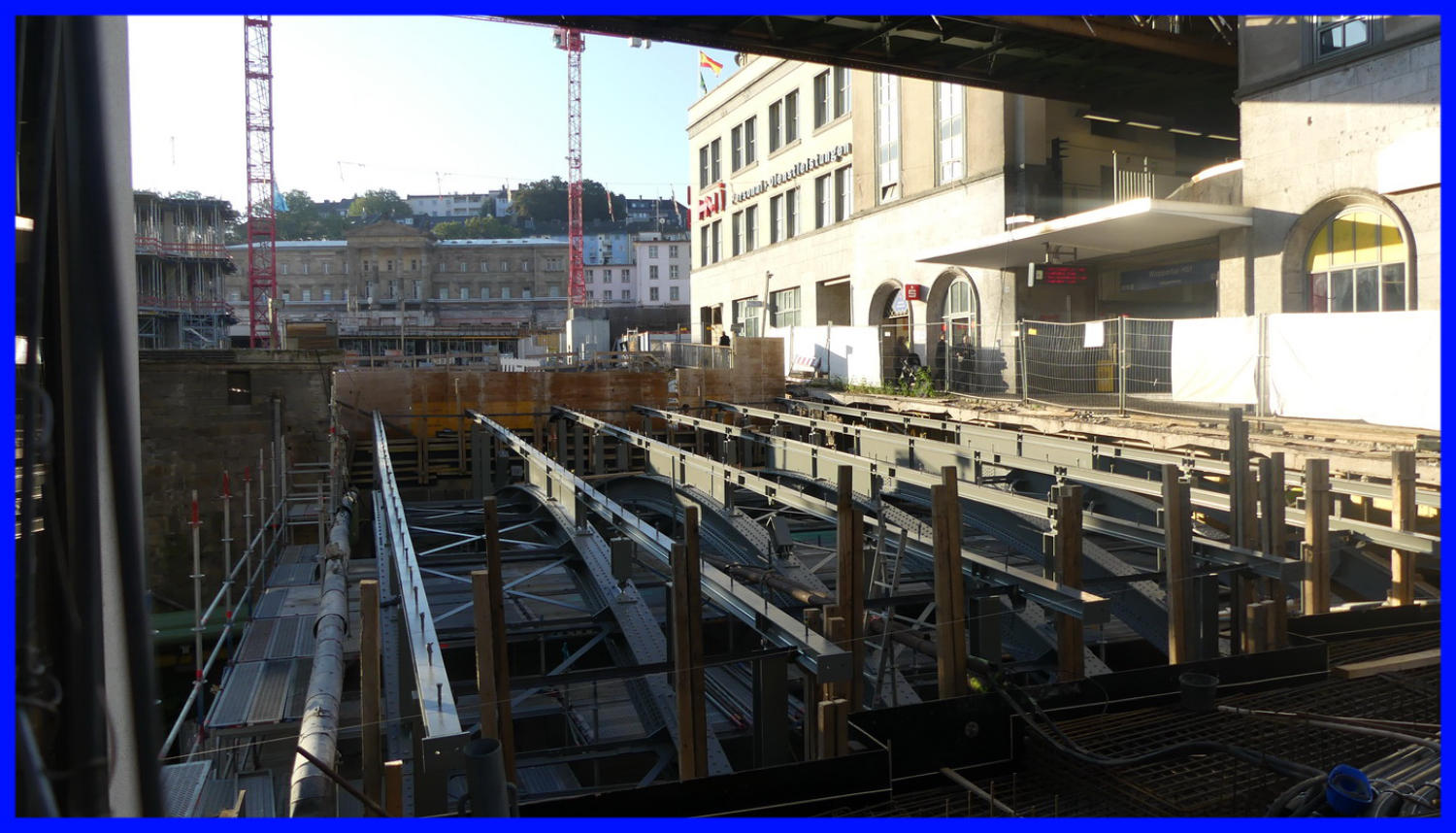

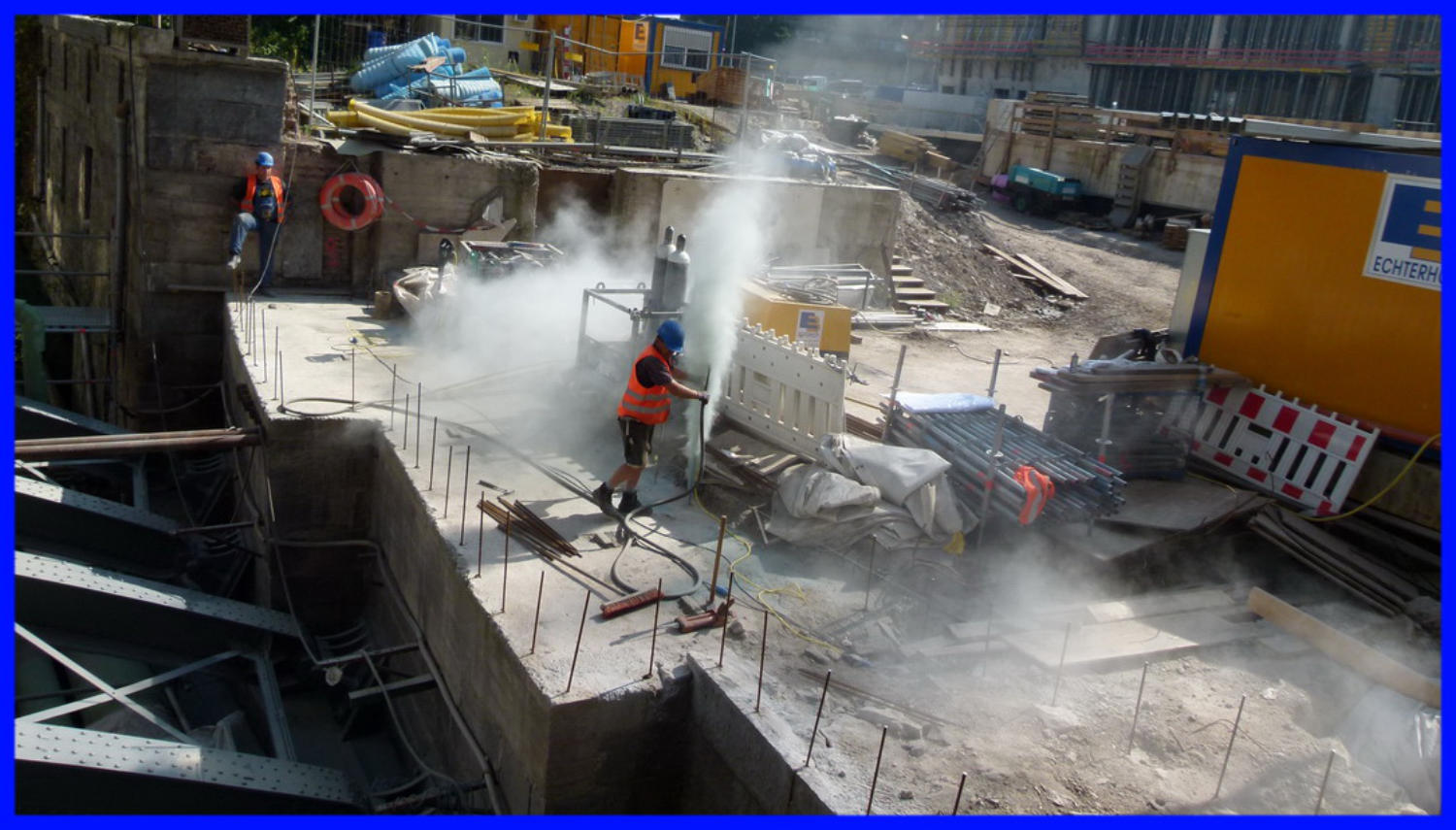

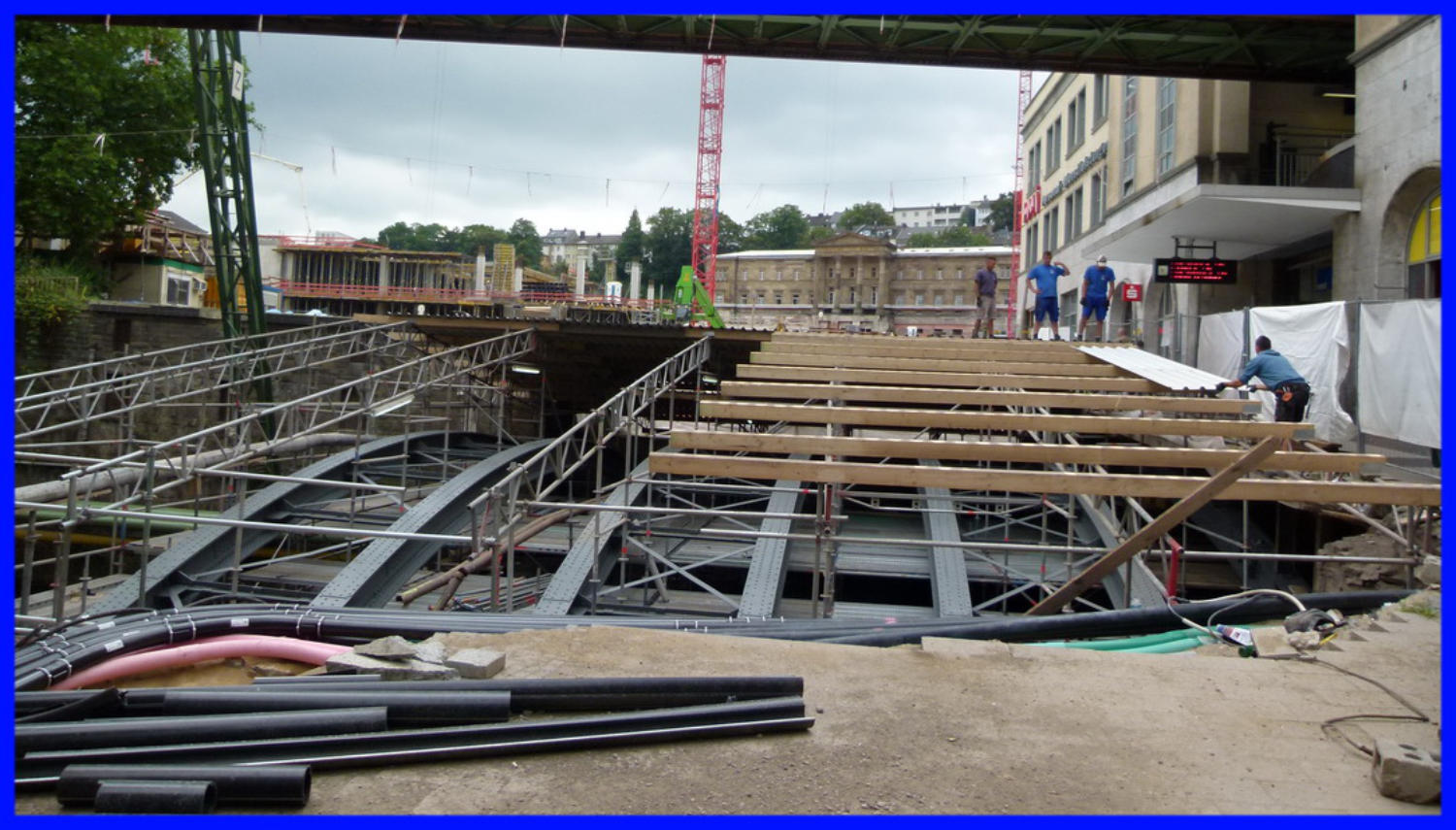

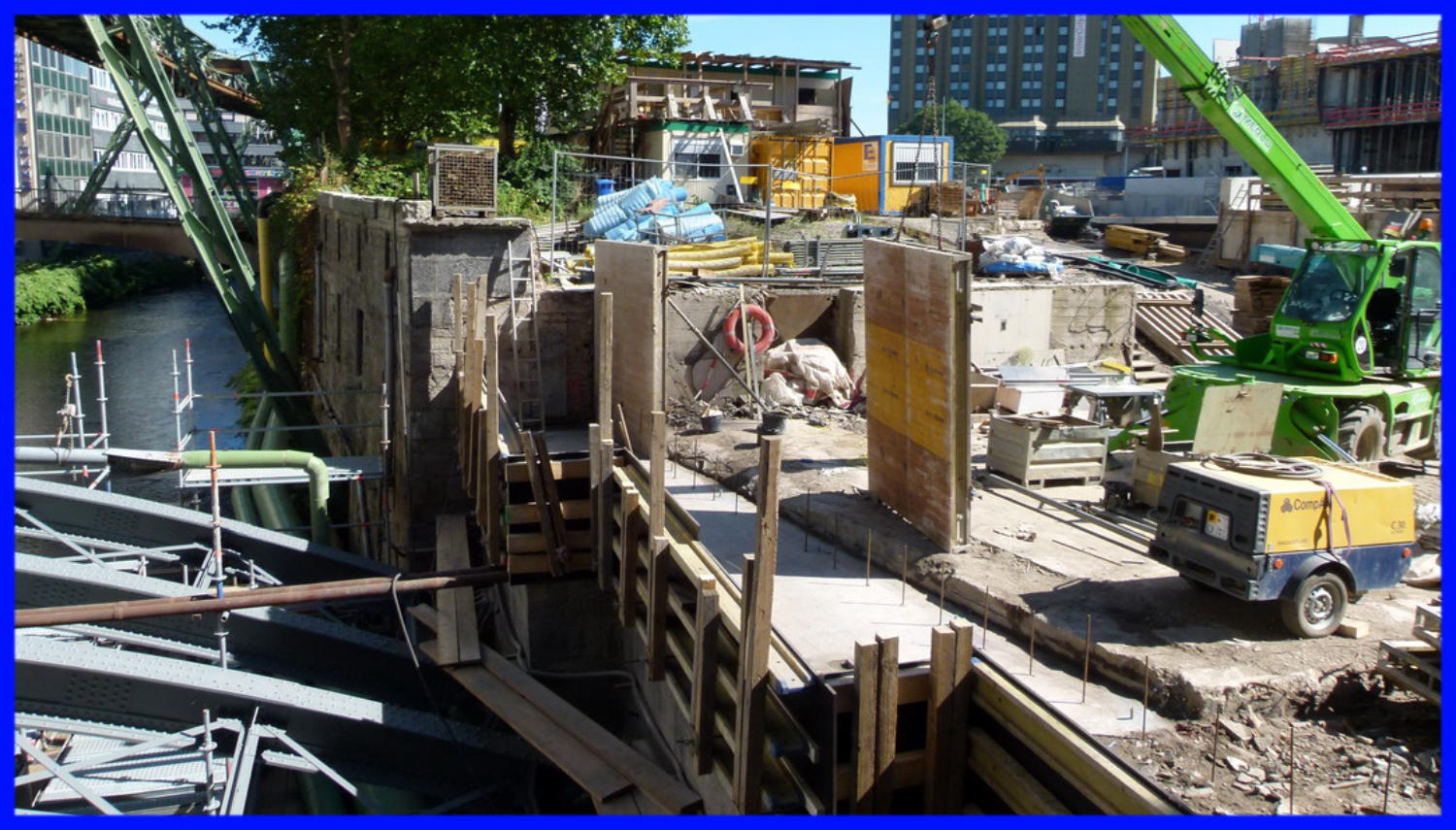

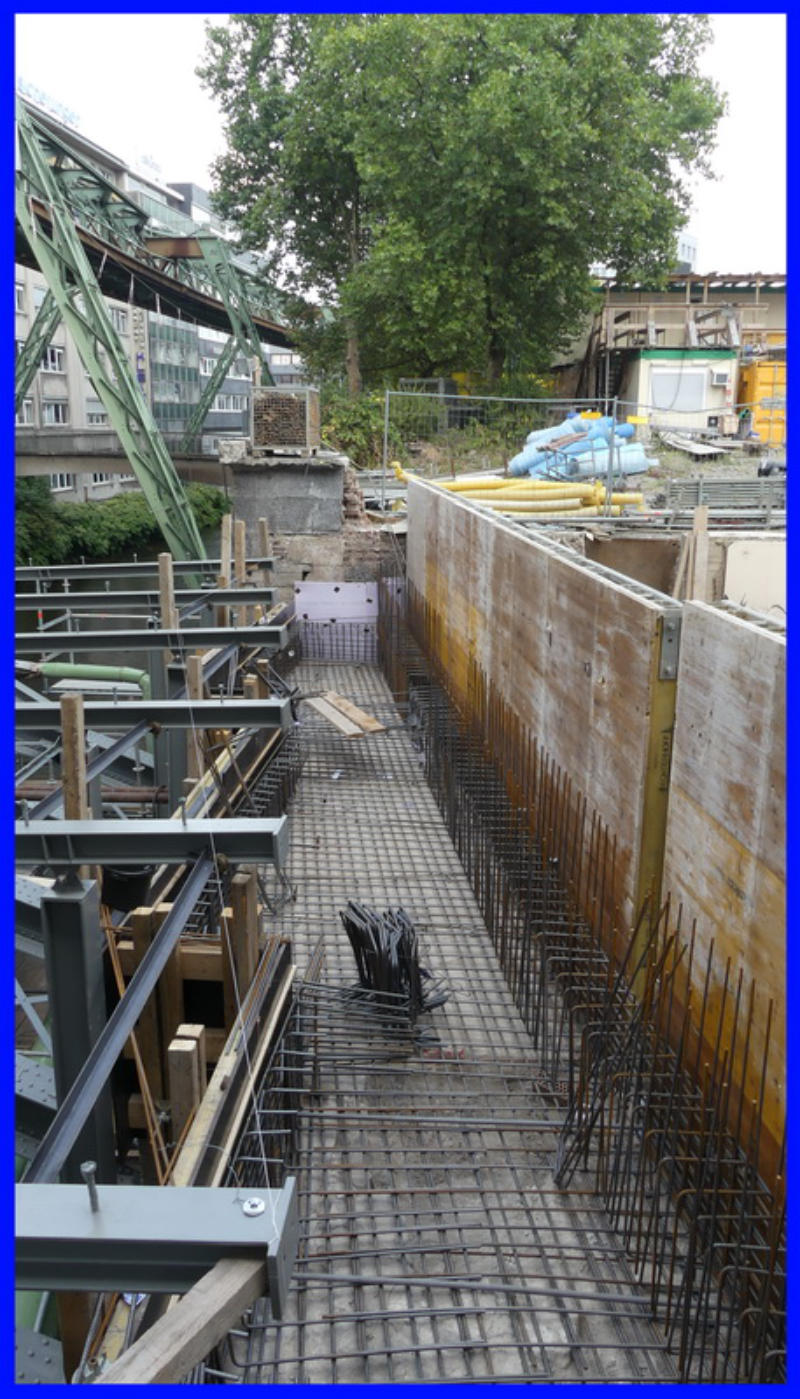

01.09.16 -Die Moniereisen für den nächsten Bauschritt werden eingebaut. 01.09.16 - Die Bohrlochreinigung erfolgt mit Druckluft. 05.09.16 - Die Verschalung für das Brückenwiderlager wird aufgebaut.
05.05.16

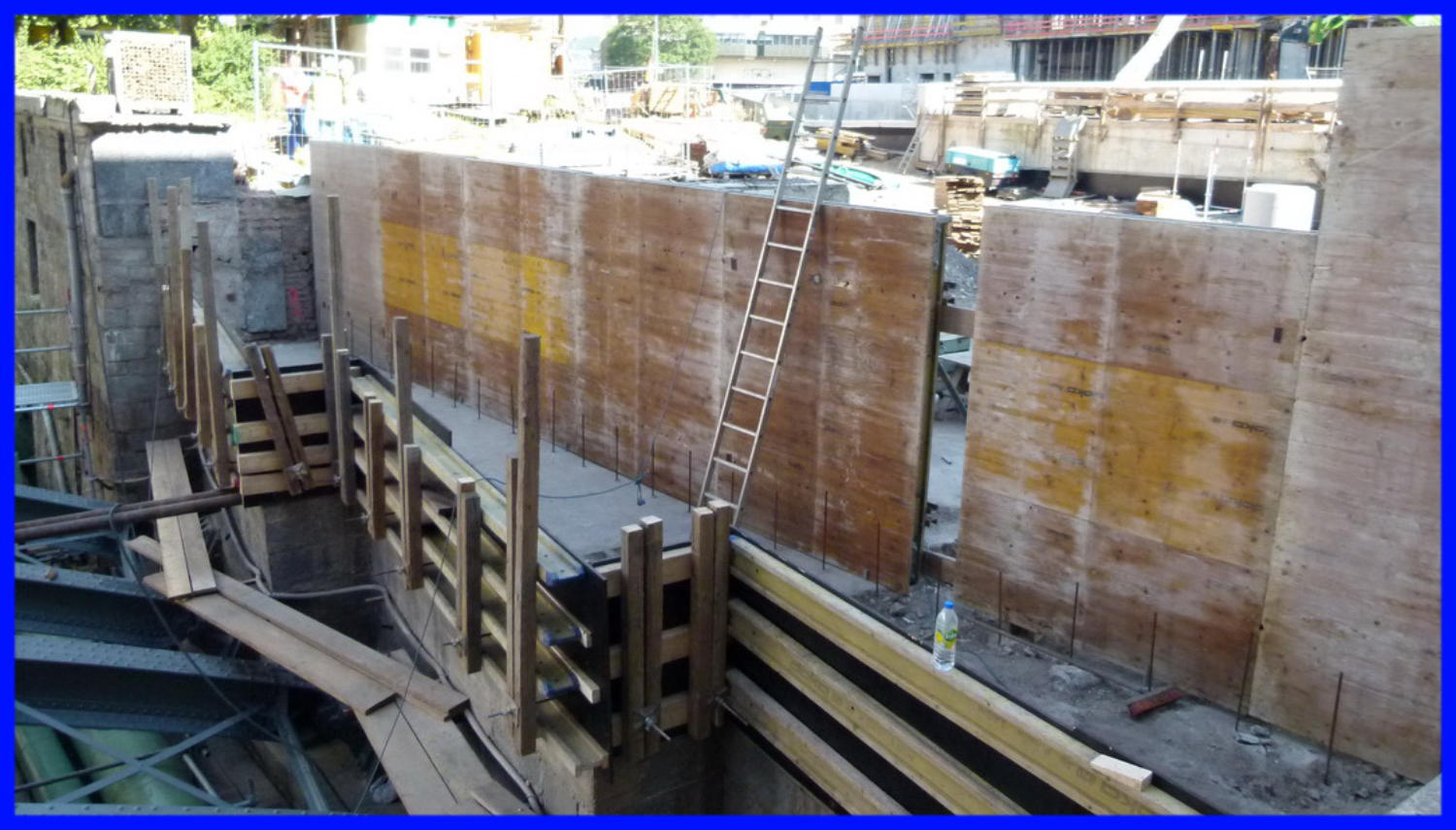

06.09.16 -Die Verschalung hat eineVerstärkung erhalten.
06.09.16

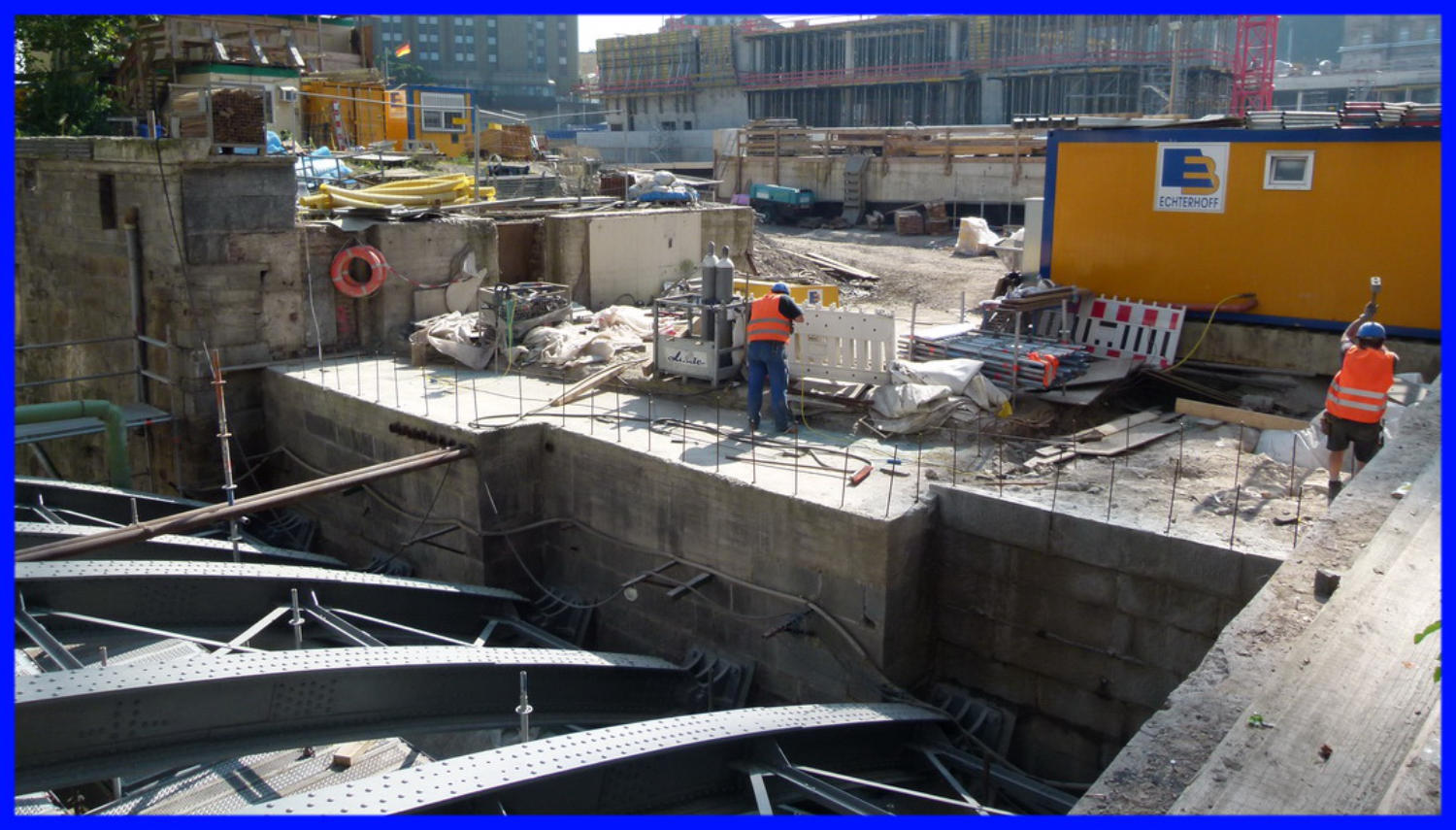

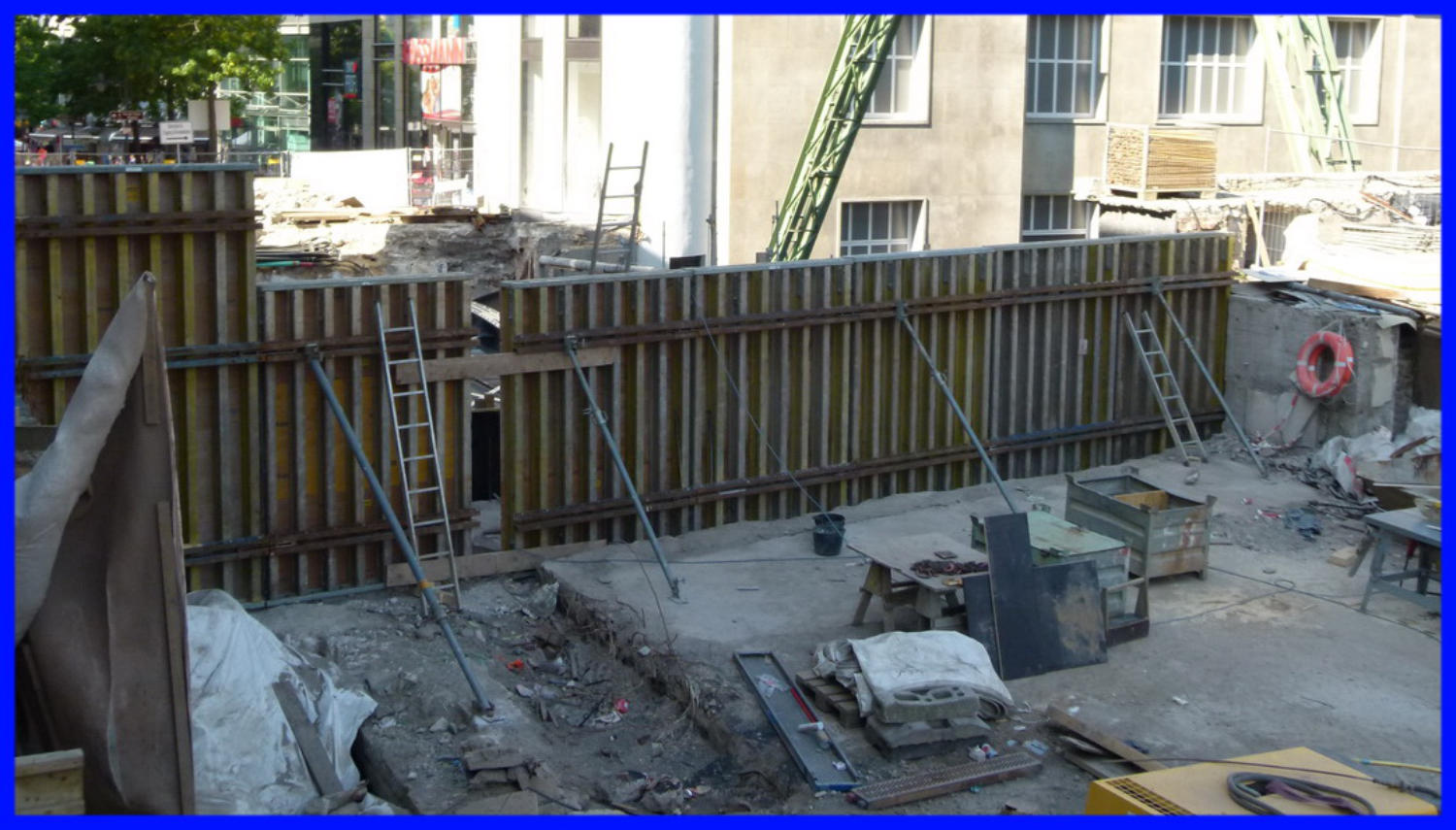

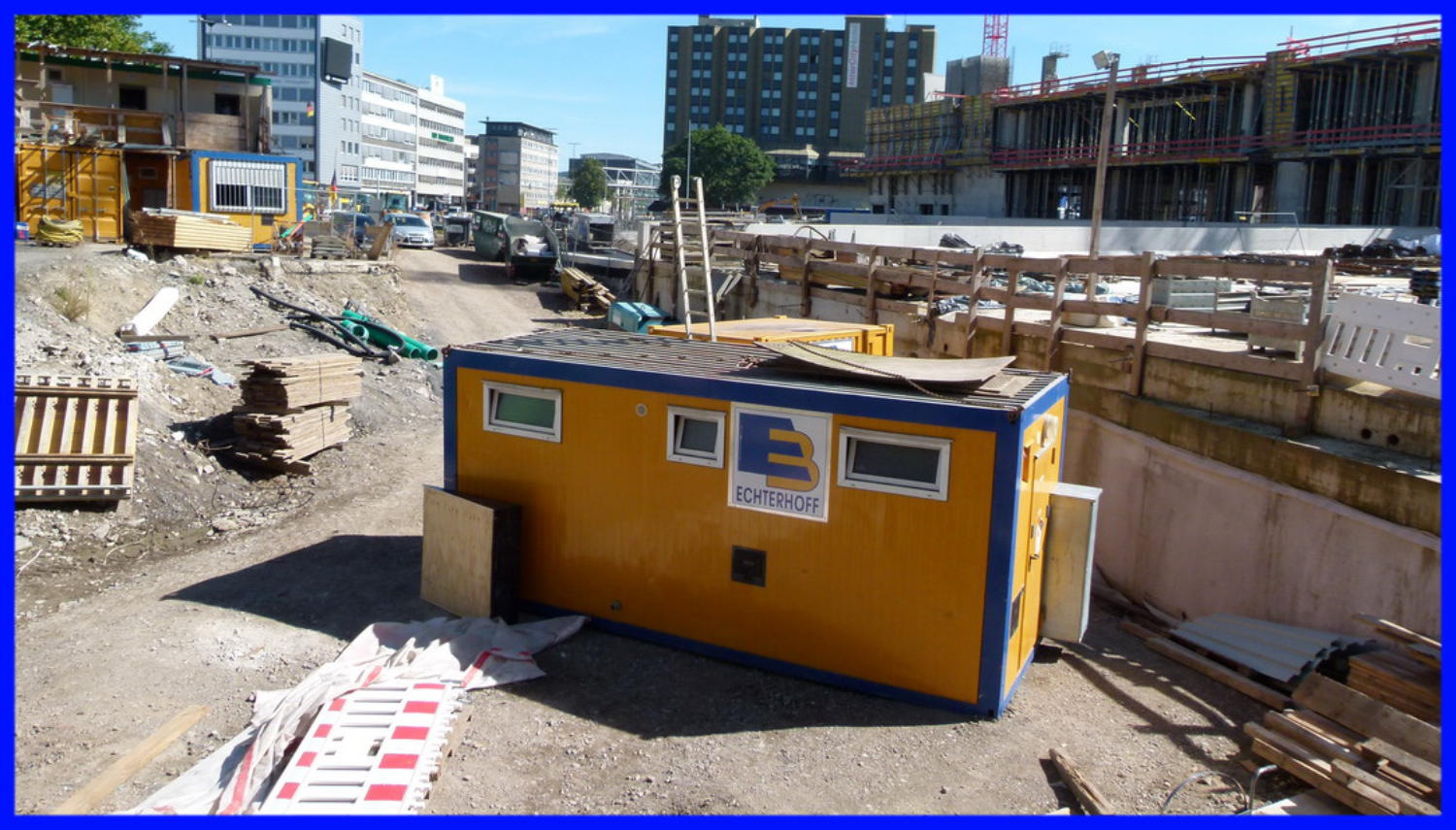

07.09.16 - Nun wird die Verschalung an der Südseite aufgebaut. 07.09.16 - Nun wird die Verschalung an der Südseite aufgebaut. 07.09.16 - Dieser Container mußte auch umgesetzt werden. 07.09.16 - Auch an der Nordseite ihat man mit den Bauarbeiten für das Widerlager begonnen.
07.09.16

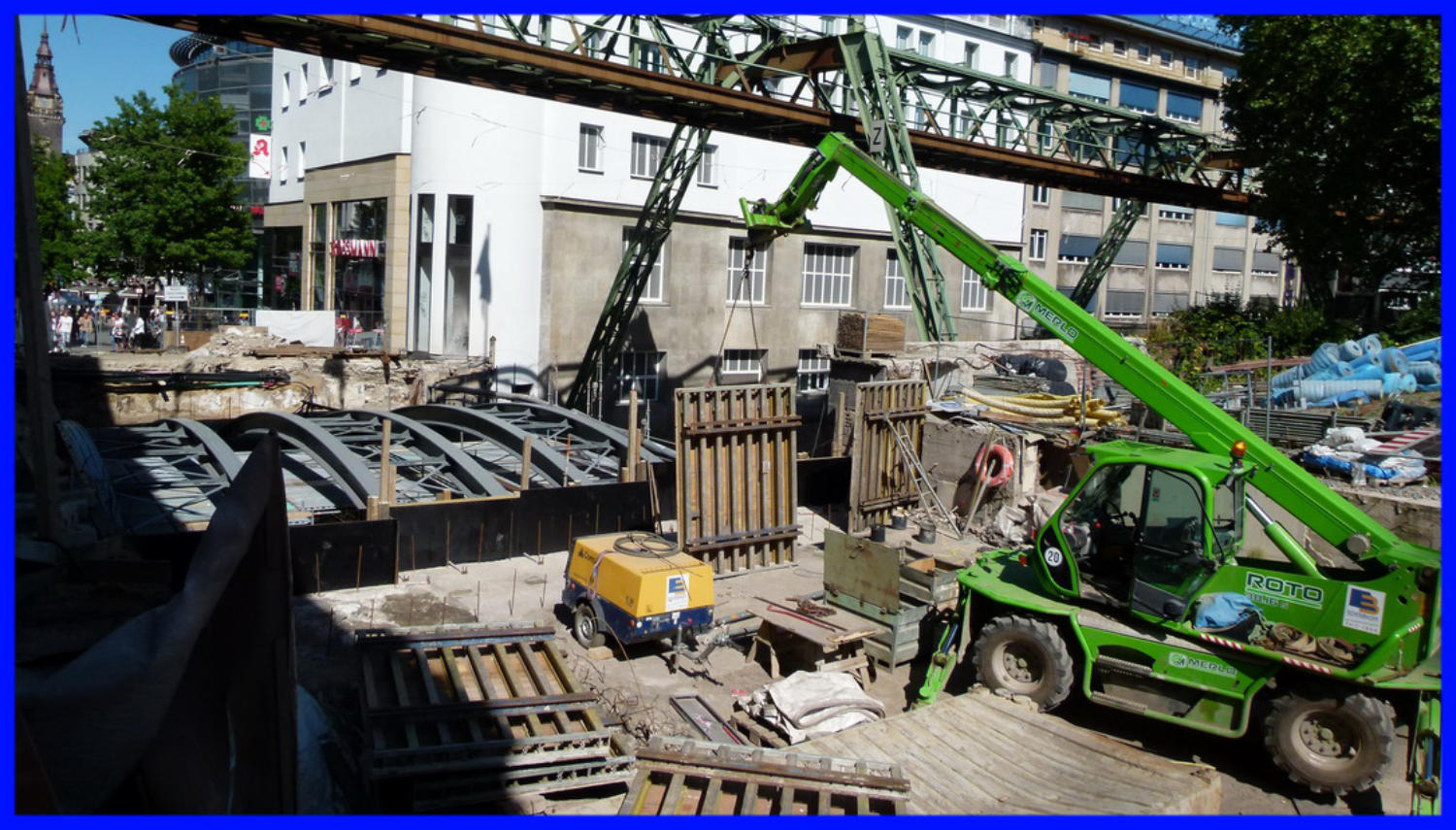

07.09.16
07.09.16
07.09.16
08.09.16 - Die Verschalungswand an der Südseite ist auch fast fertig 08.09.16 - Der Container wurde nun abgeholt. 08.09.16 - Die Verschalungswand an der Südseite ist auch fast fertig
08.09.16
08.09.16
08.09.16
14.09.16 - Hier wird fleisig weitergebaut. 14.09.16 - Der Bindfaden an der linken Seite markiert die Stärke des Widerlagers.
14.09.16
14.09.16
15.09.16

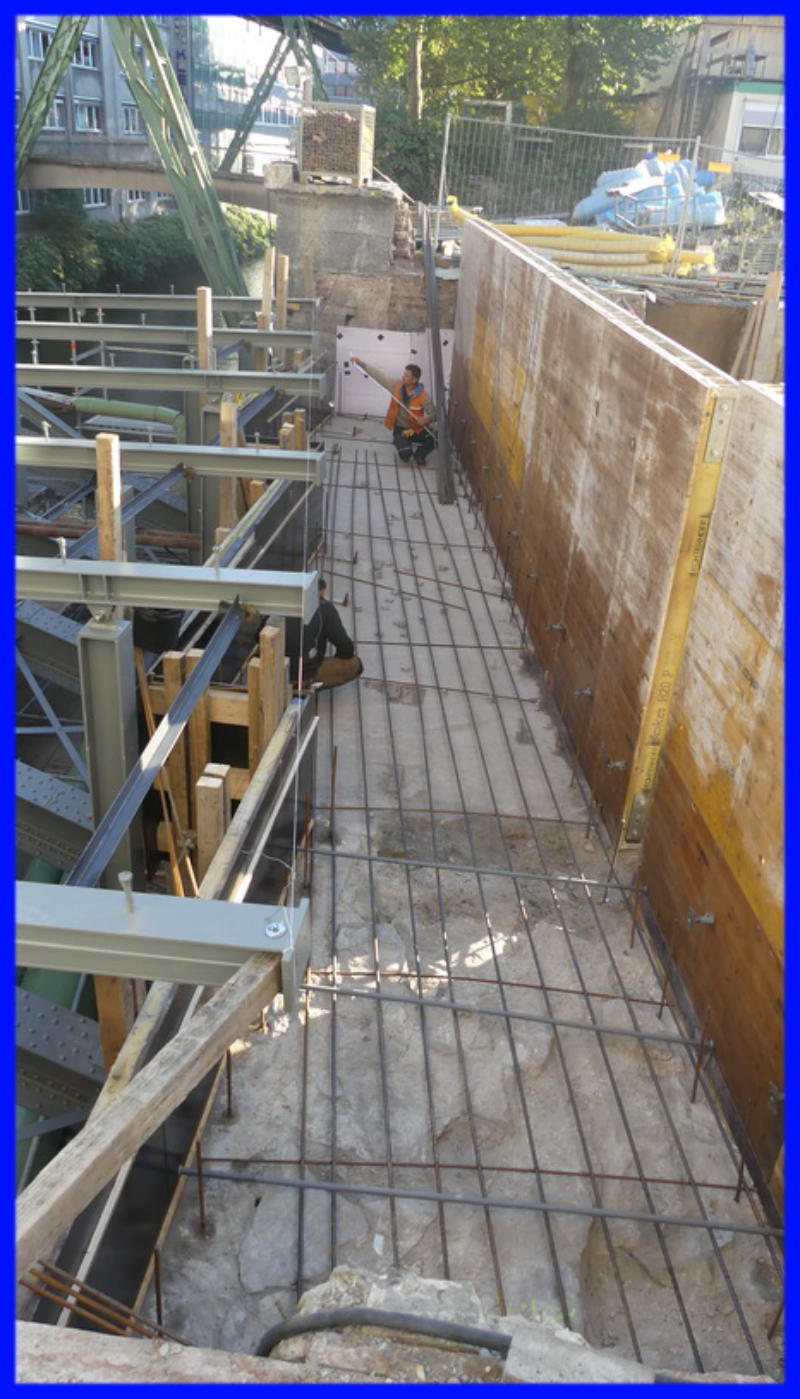

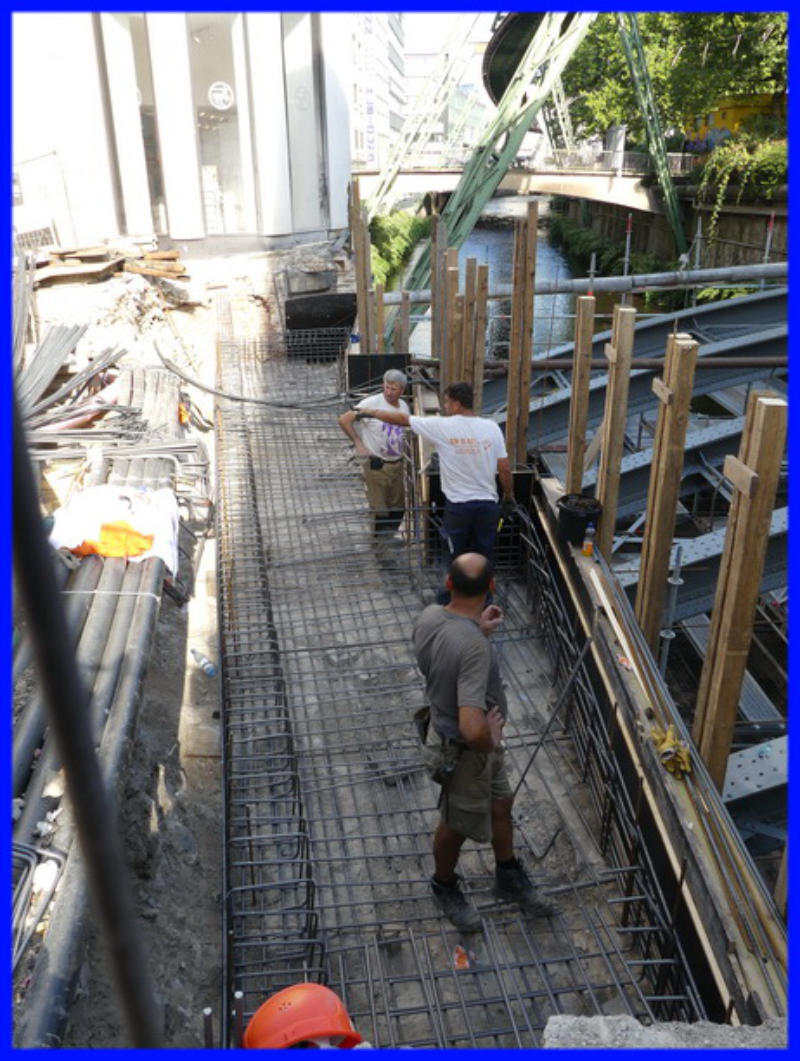

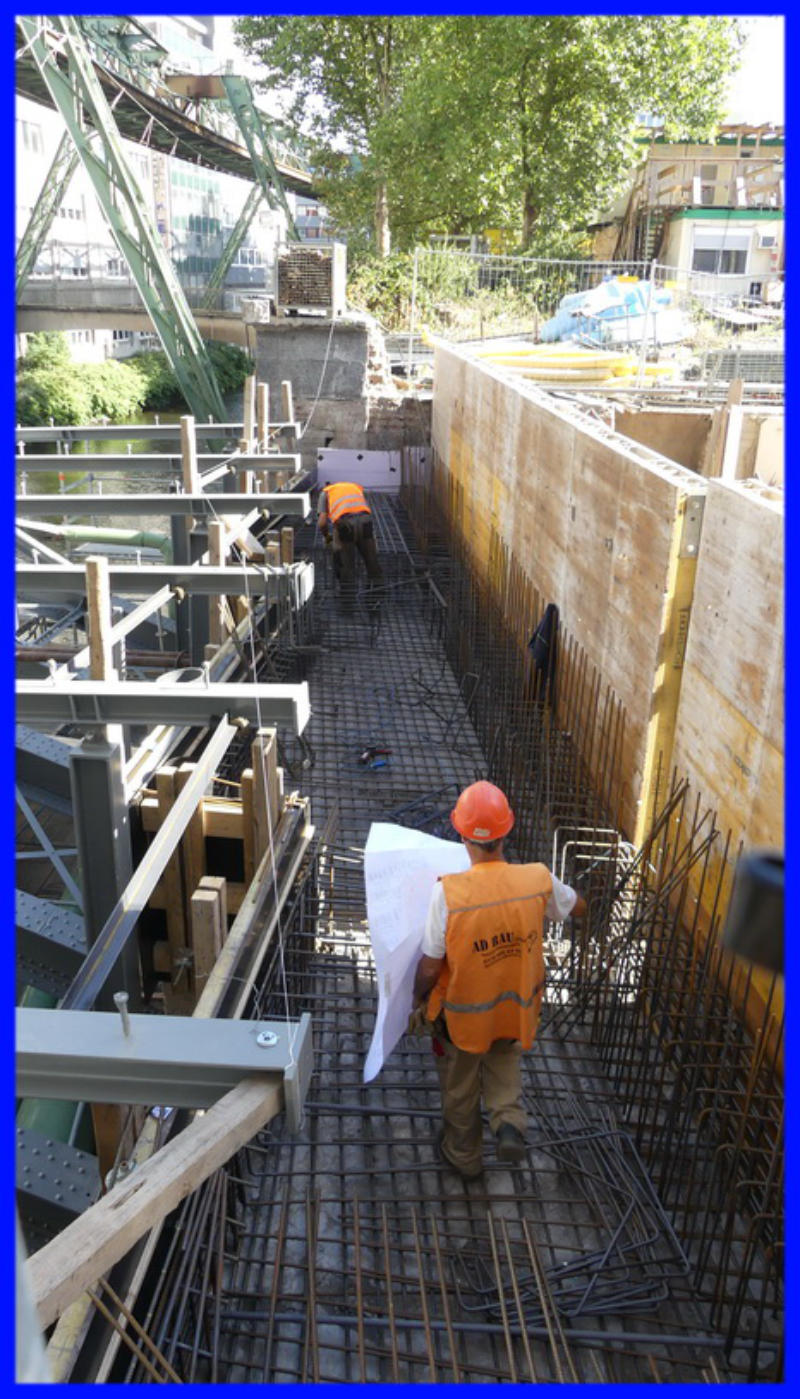

15.09.16 - An der Nordseite wird nun der Bewehrunhgsstahl eingebaut.
16.09.16
16.09.16 - Hier wurde in den letzten 24 Std eine Menge Stahl verarbeitet. 21.09.16 - Die Auflagenstützen sind nun auch Montiert. 21.09.16 - Die Auflagenstützen sind nun auch Montiert.
21.09.16
21.09.16
22.09.16 - Die Tragstützen sind nun komplett. 22.09.16 - An der Südseite wird nun der Bewehrungsstahl eingebaut.
22.09.16
22.09.16
23.09.16

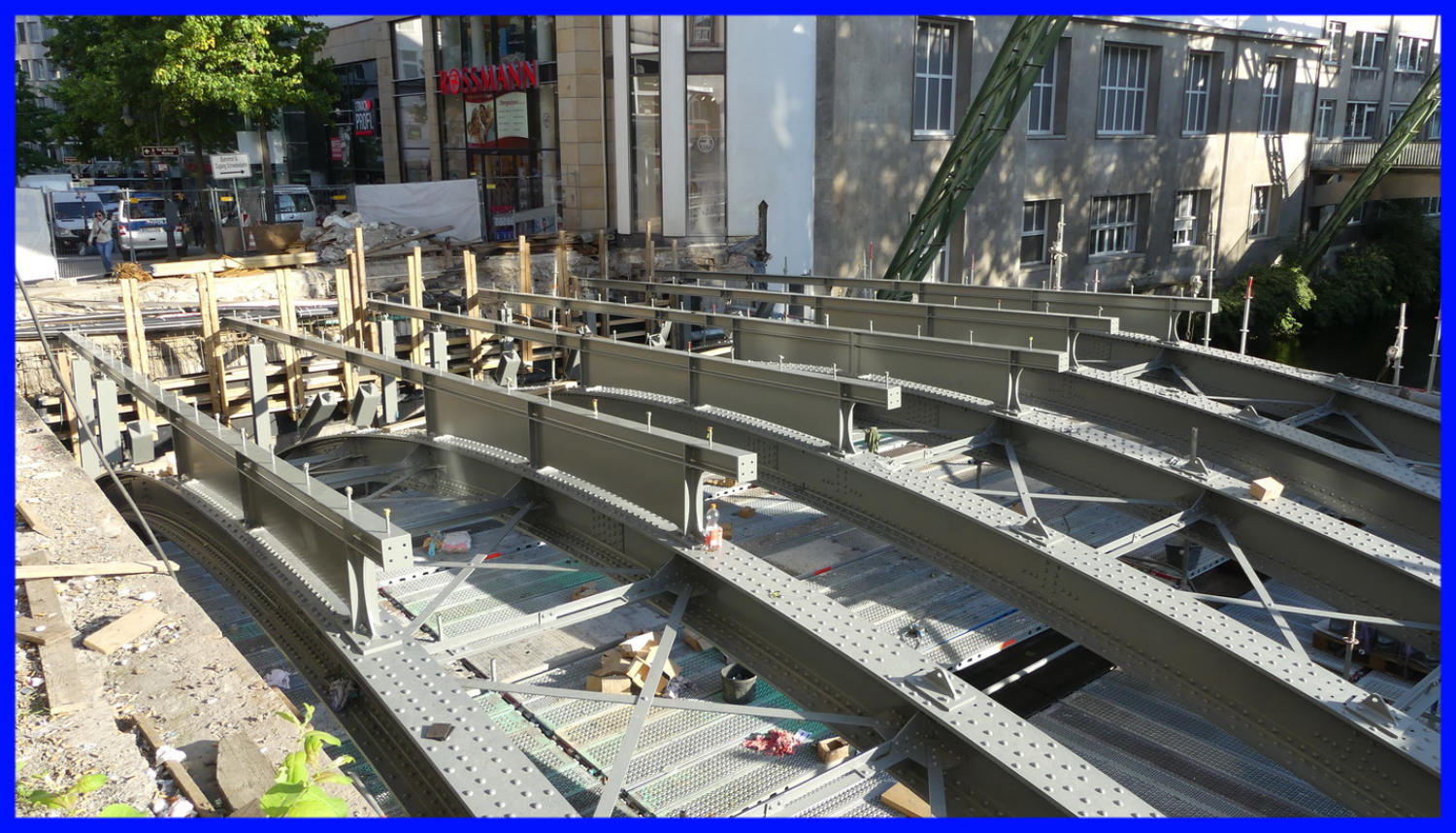

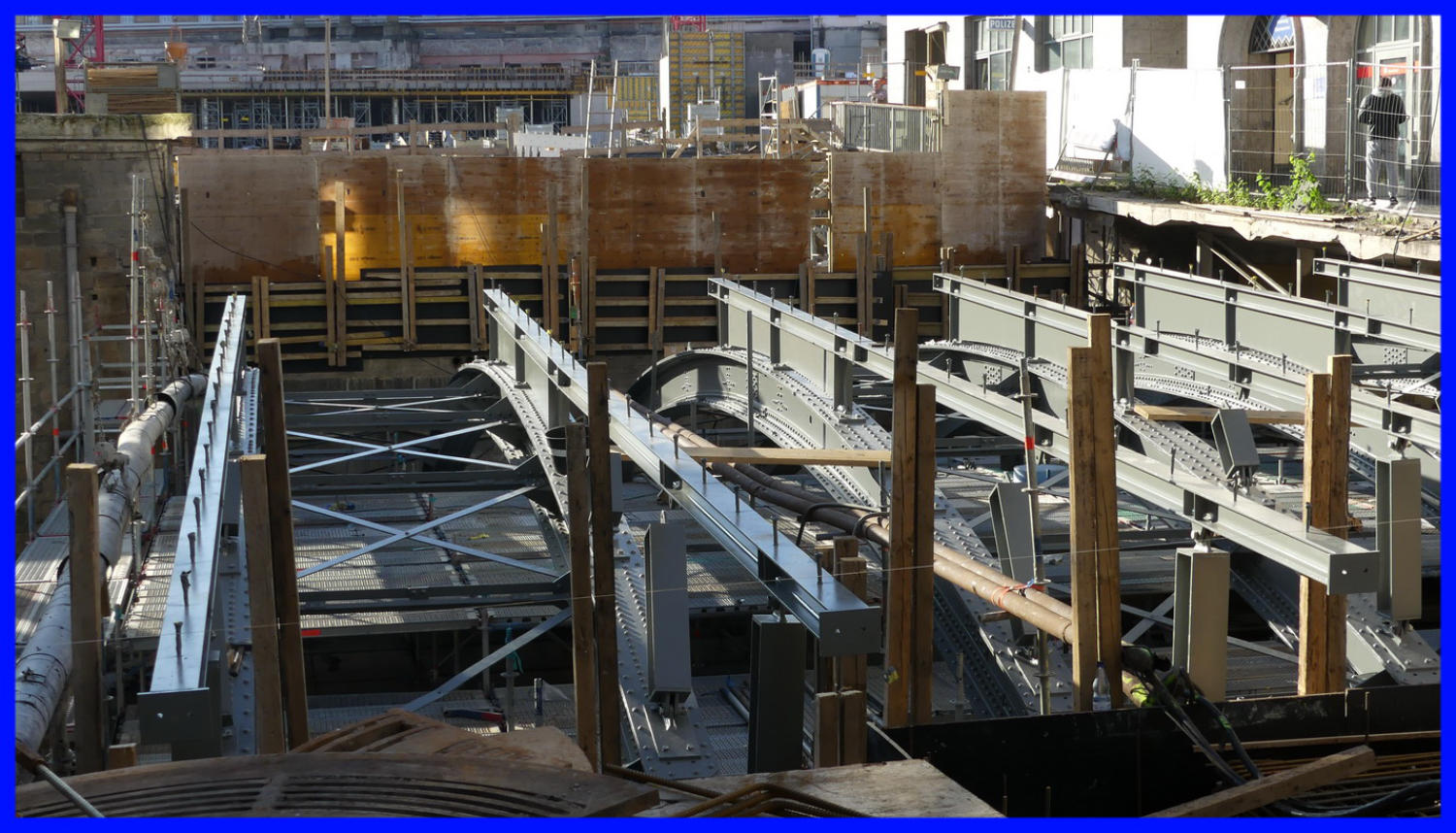

23.09.16 - Der Rahmen aus Stahl wächst an der Südseite weiter. 23.09.16 - Einige Stützen mussen noch befestigt werden. 23.09.16 - An der Nordseite kann nun Betoniert werden
23.09.16
23.09.16
26.09.16

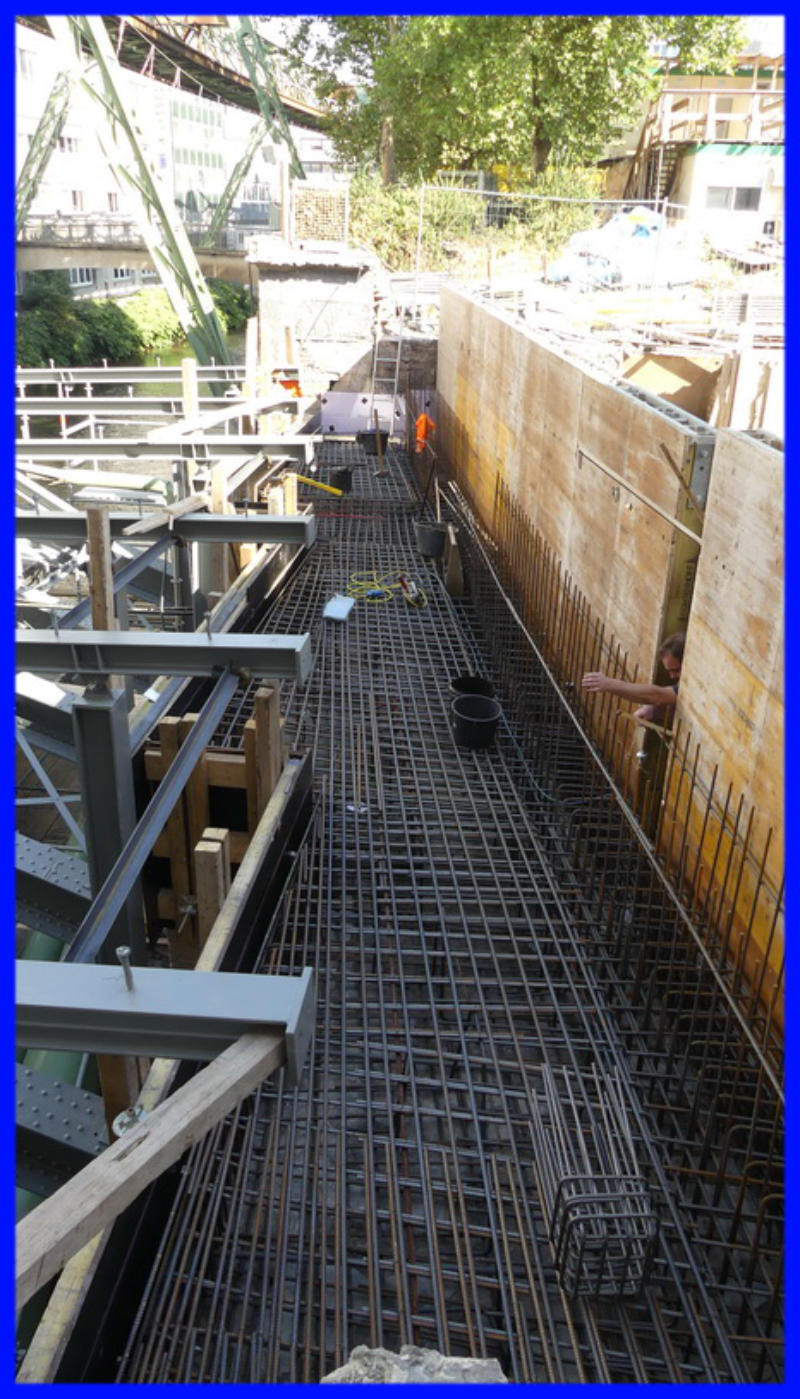

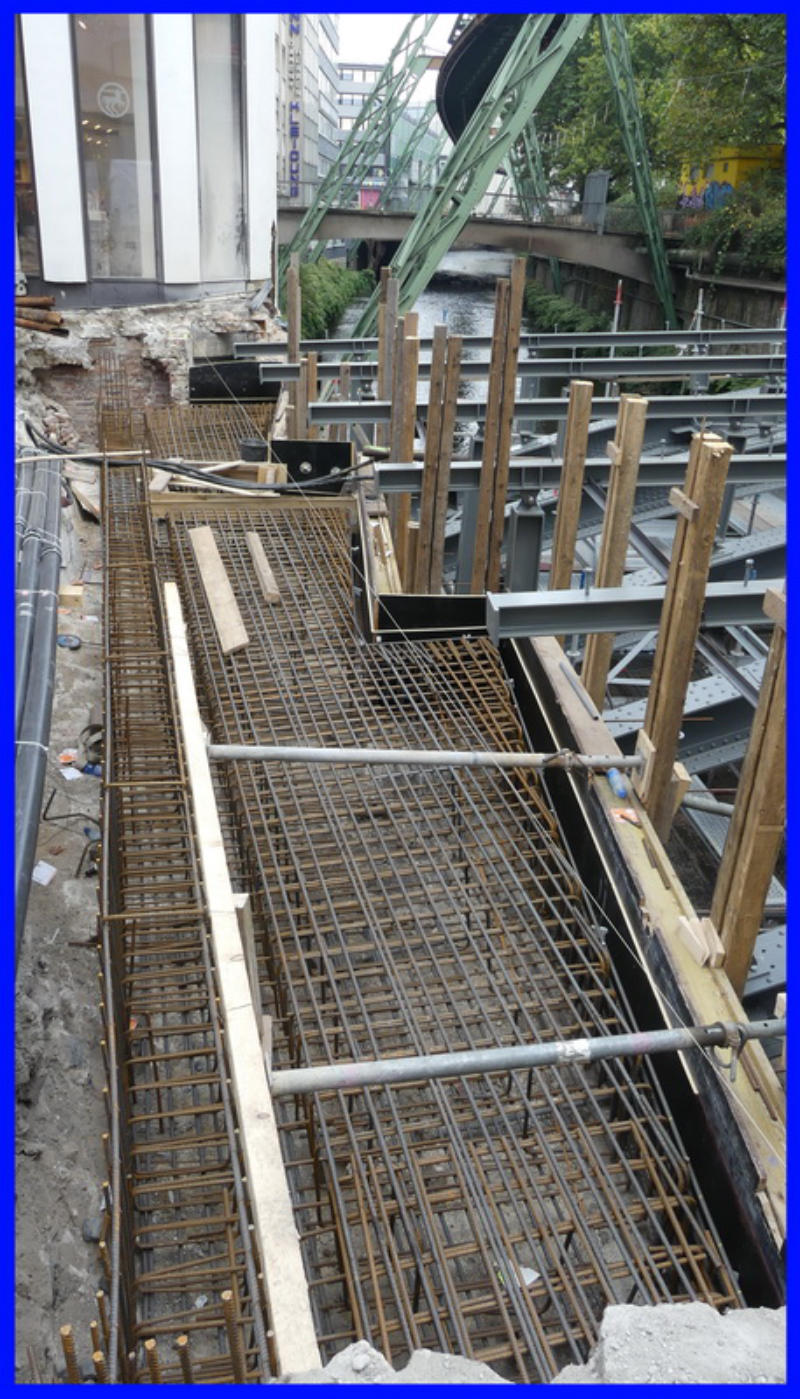

26.09.16 - Der Einbau des Bewehrungsstahl geht auch hier weiter.
27.09.16
27.09.16 - Der Stahlkäfig ist weiter gewachsen.
29.09.16
29.09.16

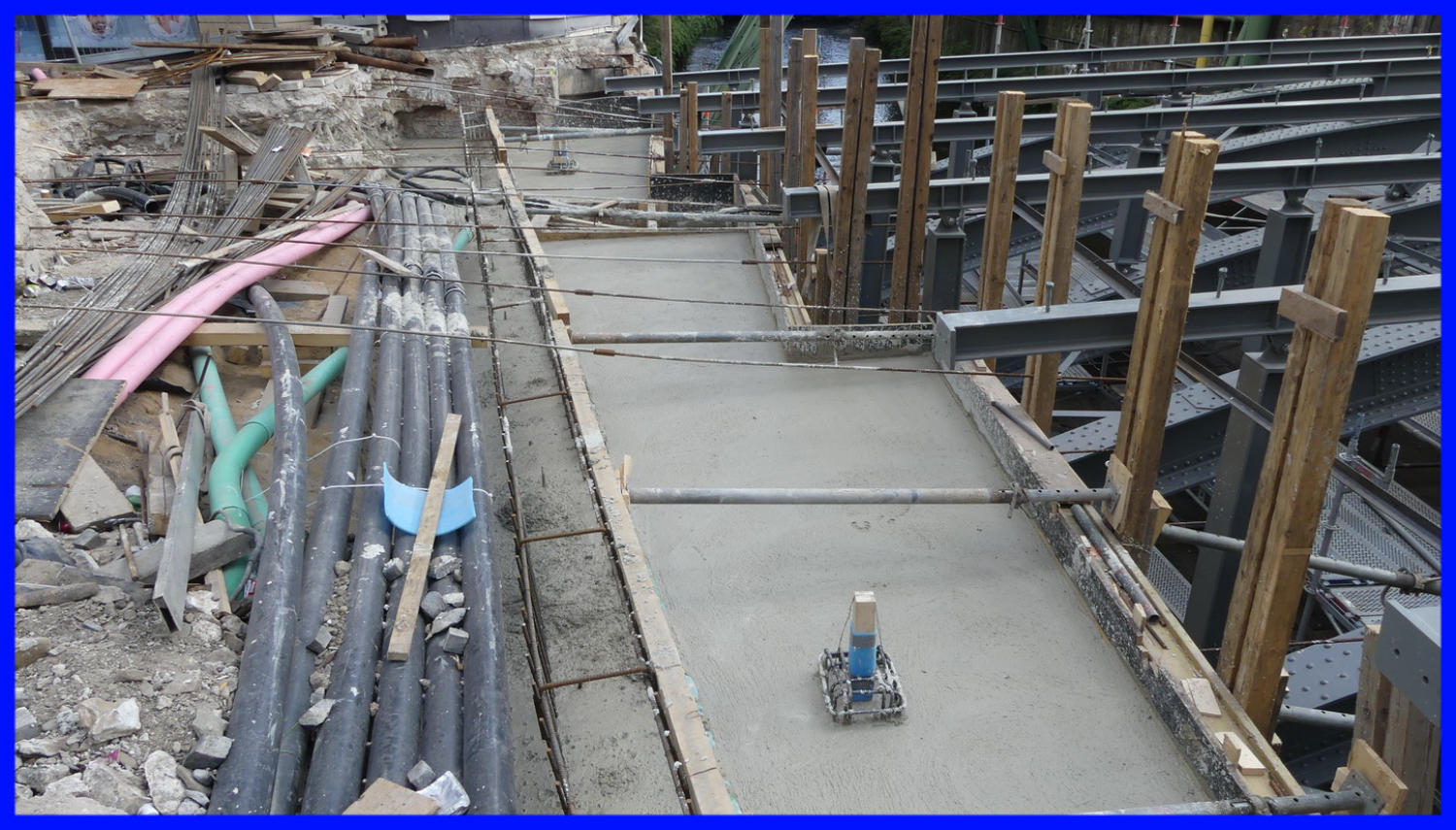

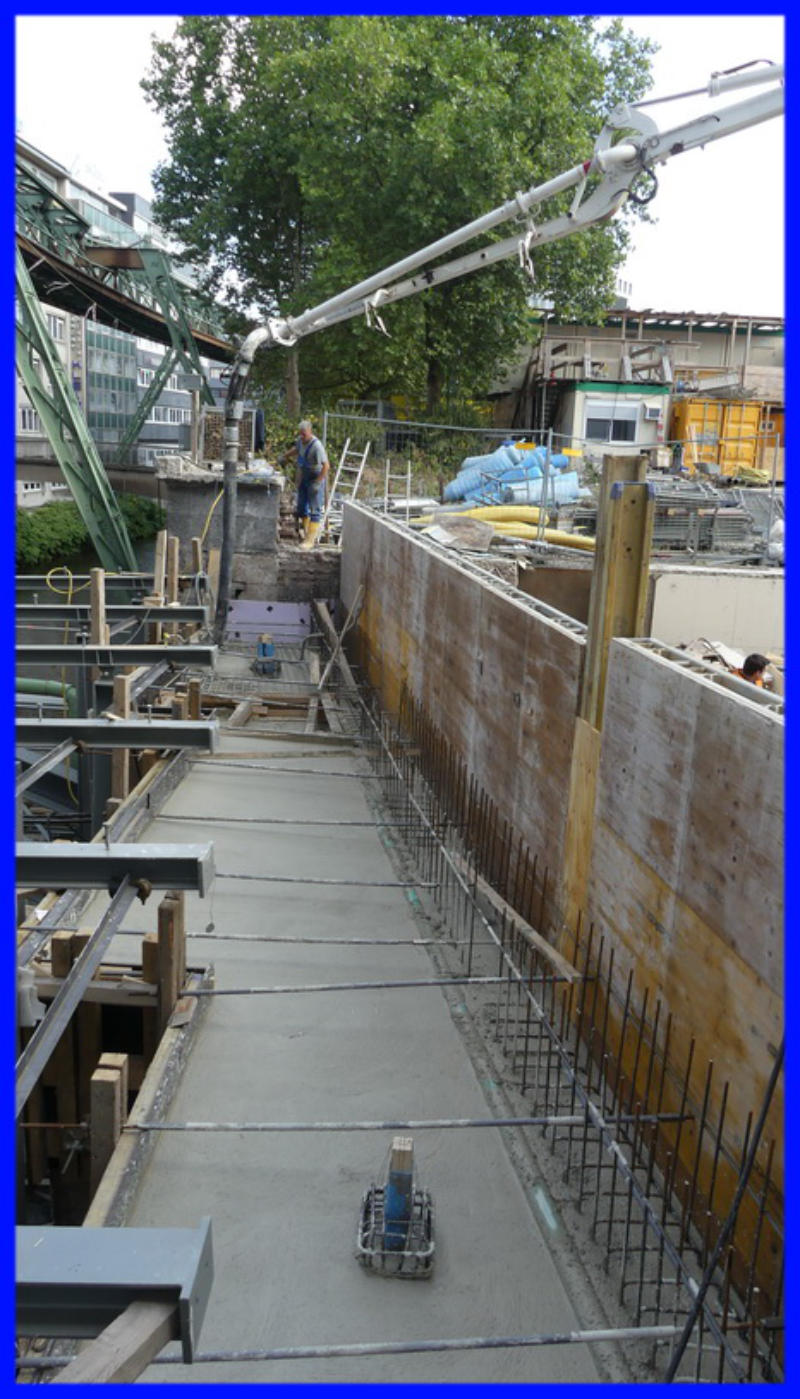

29.09.16 - Das Brückenlager an der Südseite wurde heute gegossen... 29.09.16 - .. und das Nordlager auch.
