Dokumen tation Umbau Döppersberg 2009 bis 2018
Bild Quelle: Google

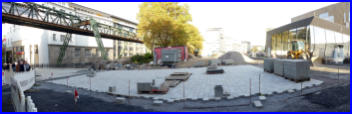

Zur Orientierung hier ein Bild vom 2017
Umbau Döppersberg                                                                                           2017
Vorplatz Schwebebahnhof
Oktober - Dezember

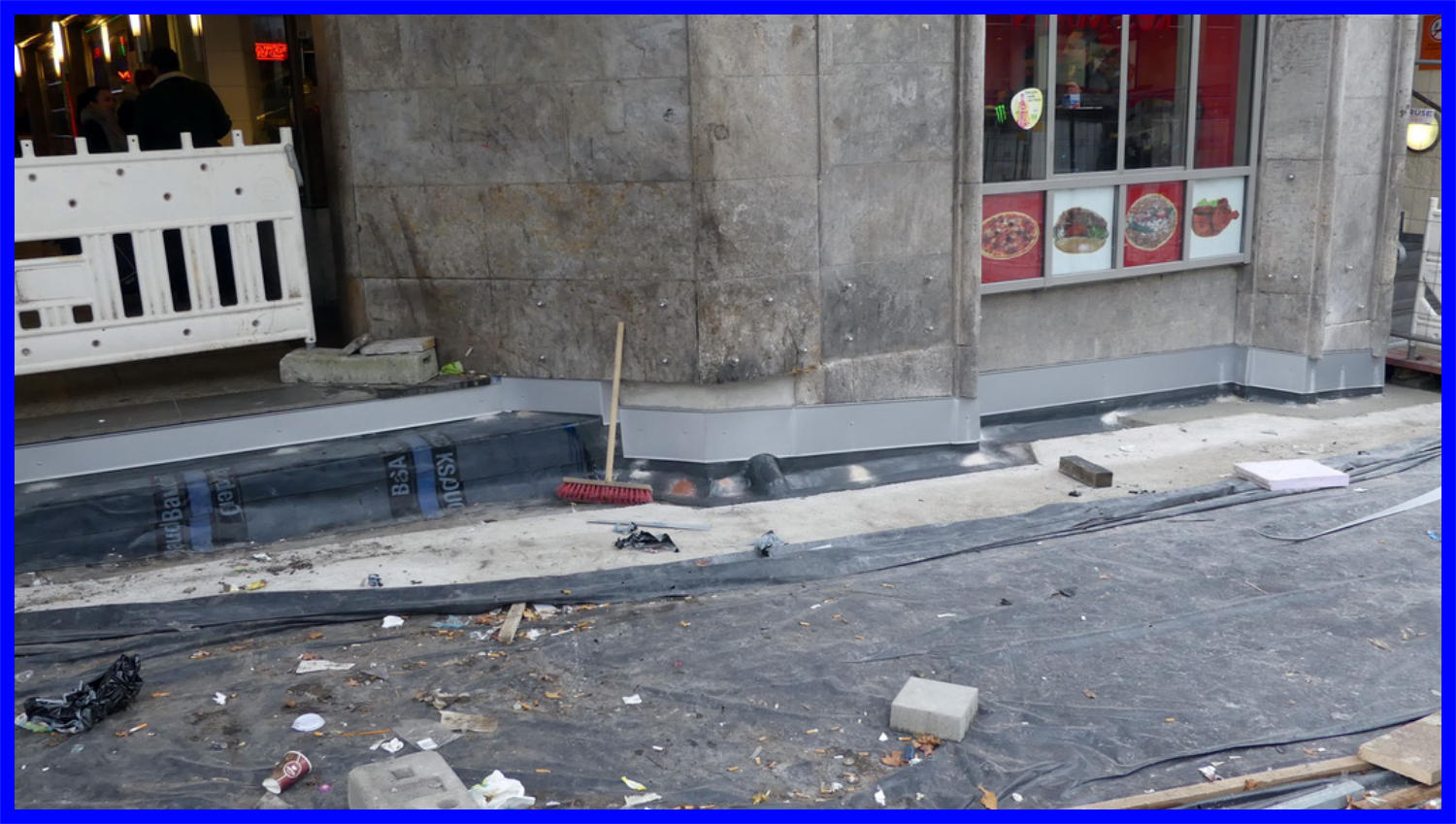

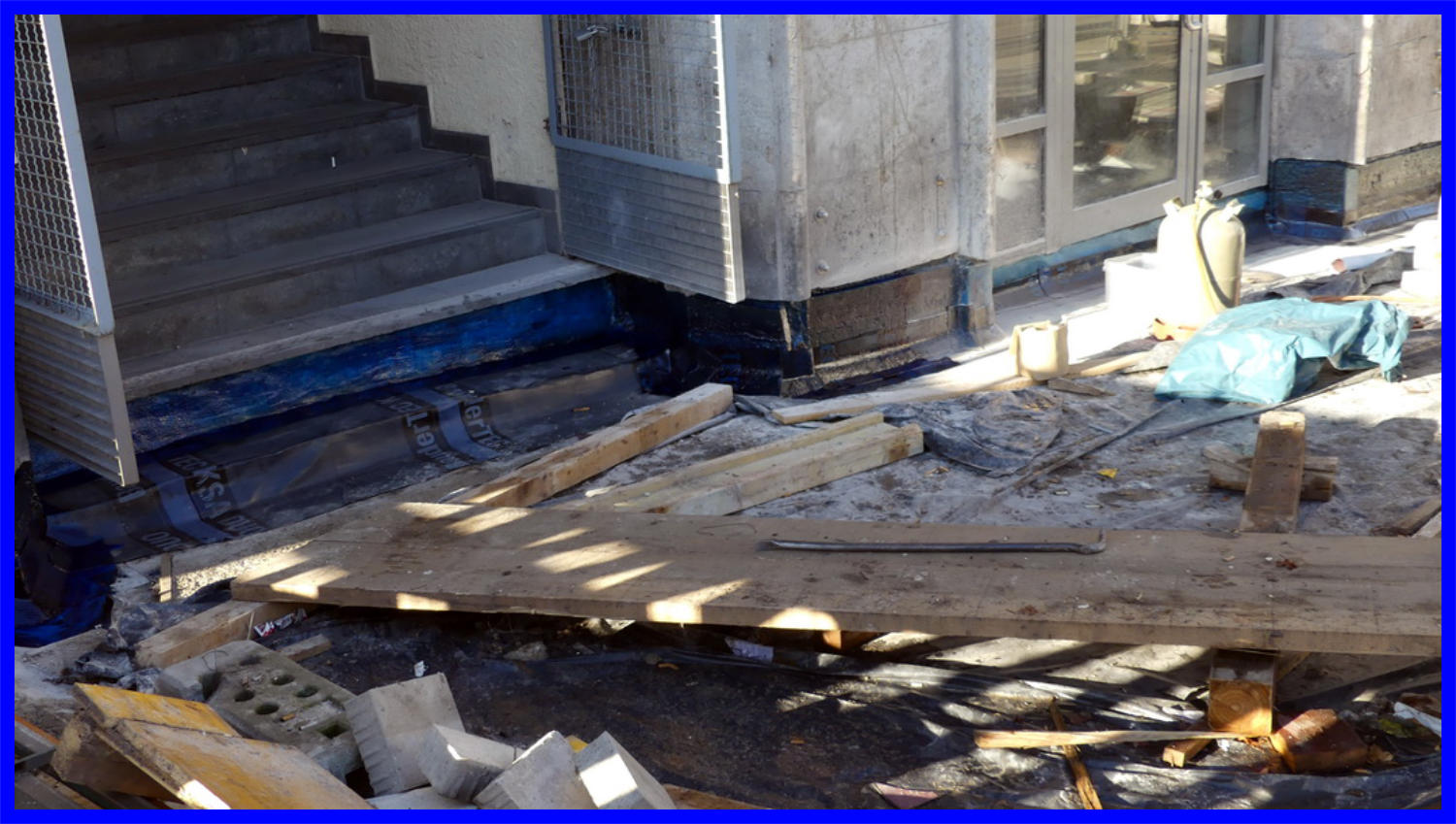

Foto

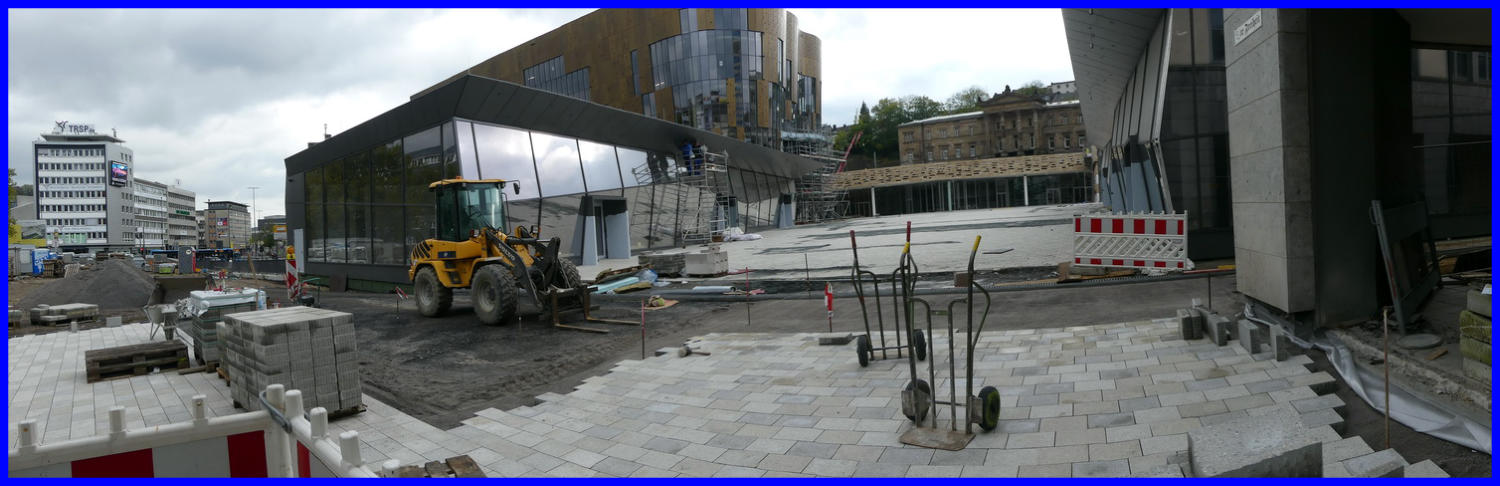

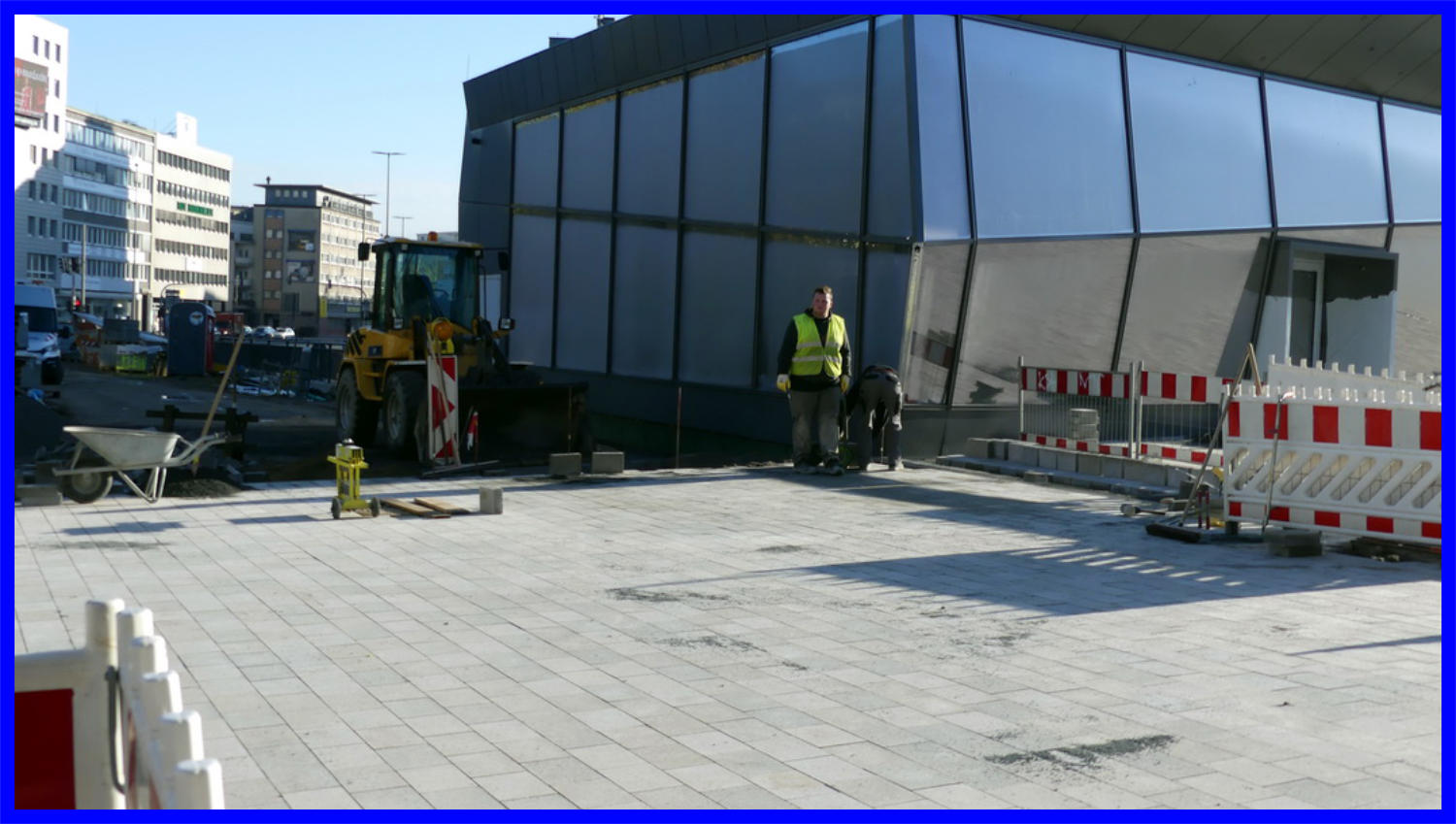

Foto

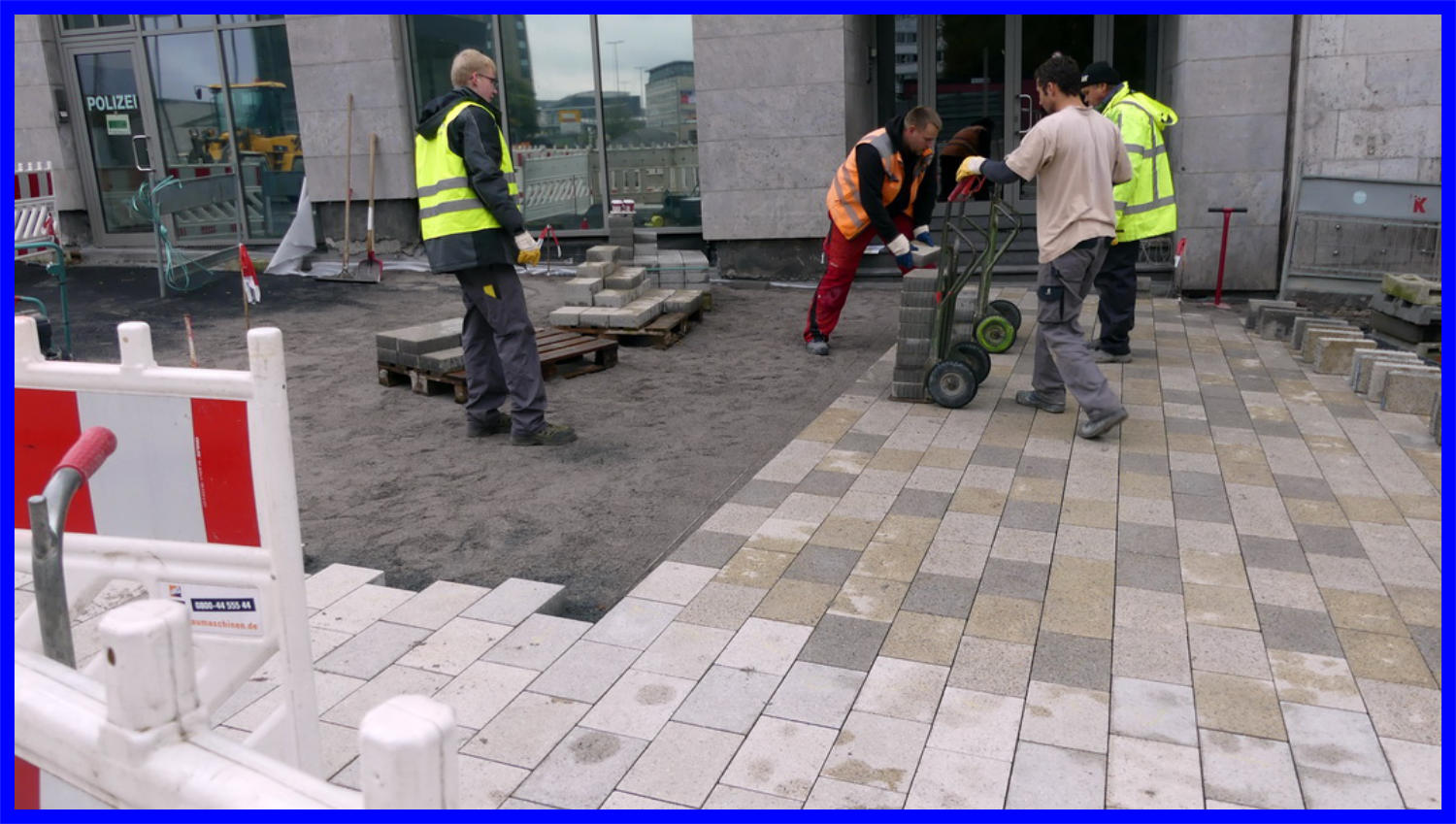

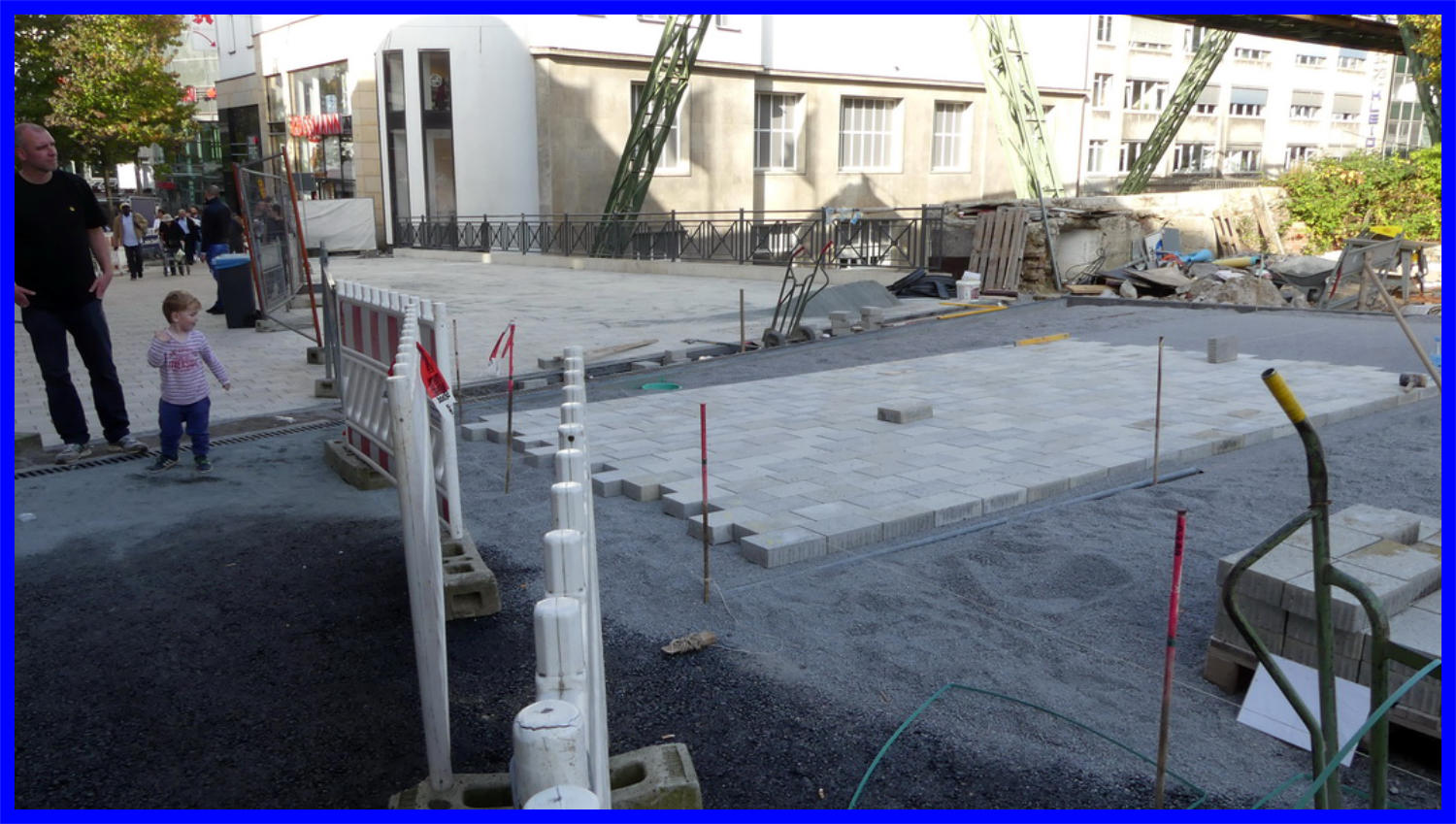

06.10.17 - Der Untergrund ist fertig verdichtet.
06.10.17
09.10.17 - Neue Kabelkanäle wurden ausgehoben.
09.10.17

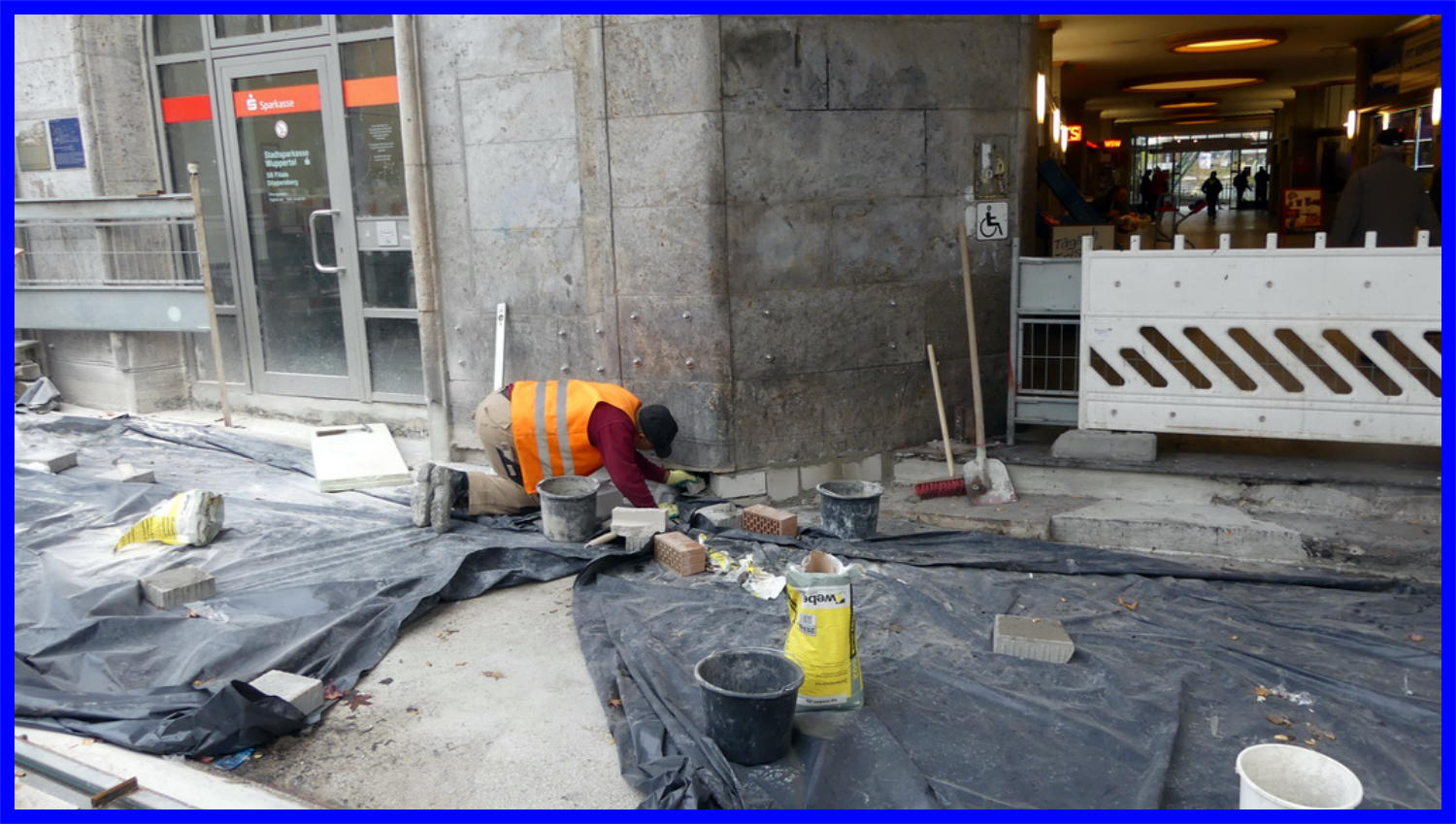

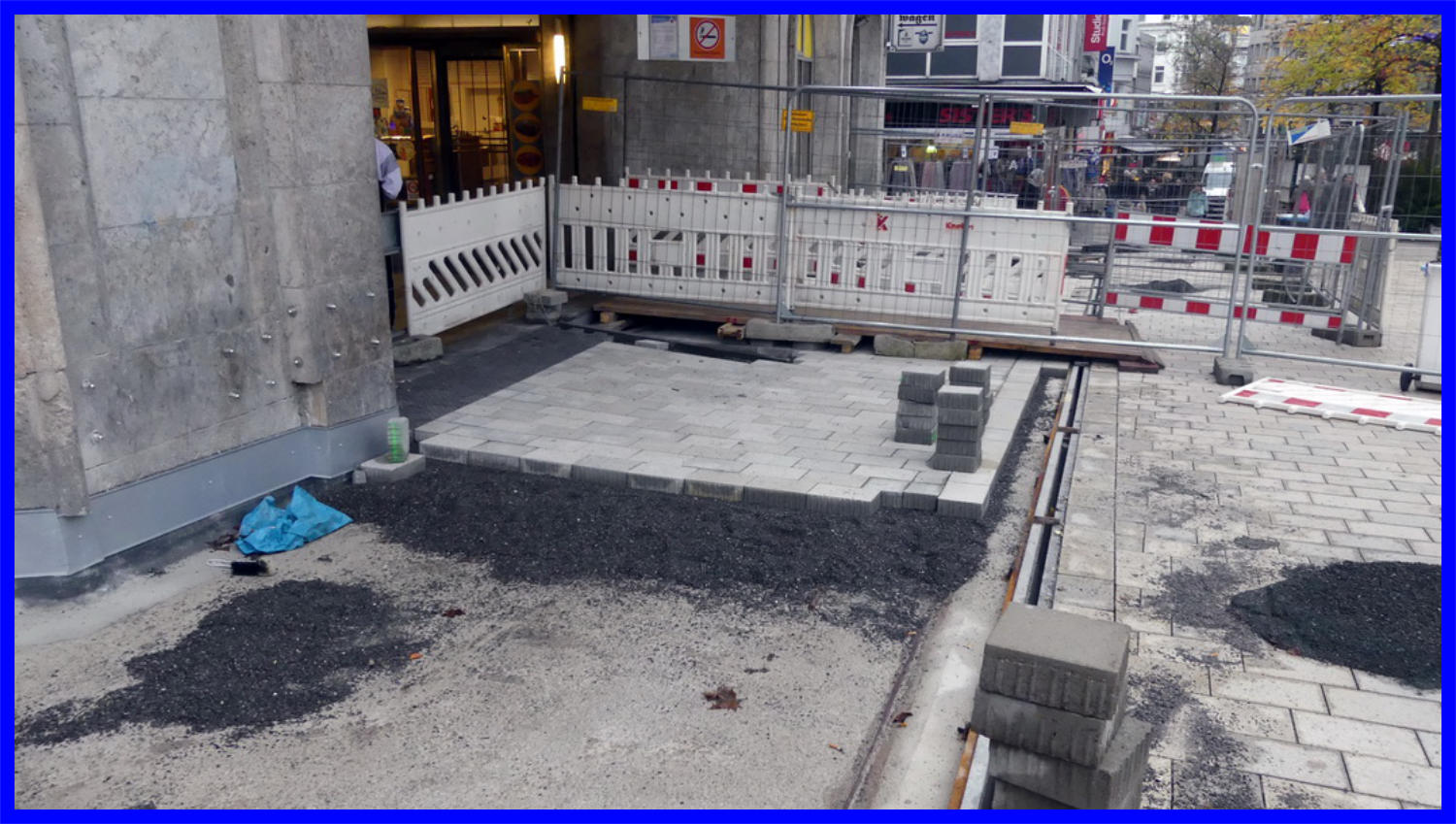

13.10.17 - Der Anschluß wurde mit einer prov. Asphaltdecke versehen. 13.10.17 - Die Fläche wurde Asphaltiert. Nun kann mit dem Pflastern bekonnen werden.
13.10.17
13.10.17

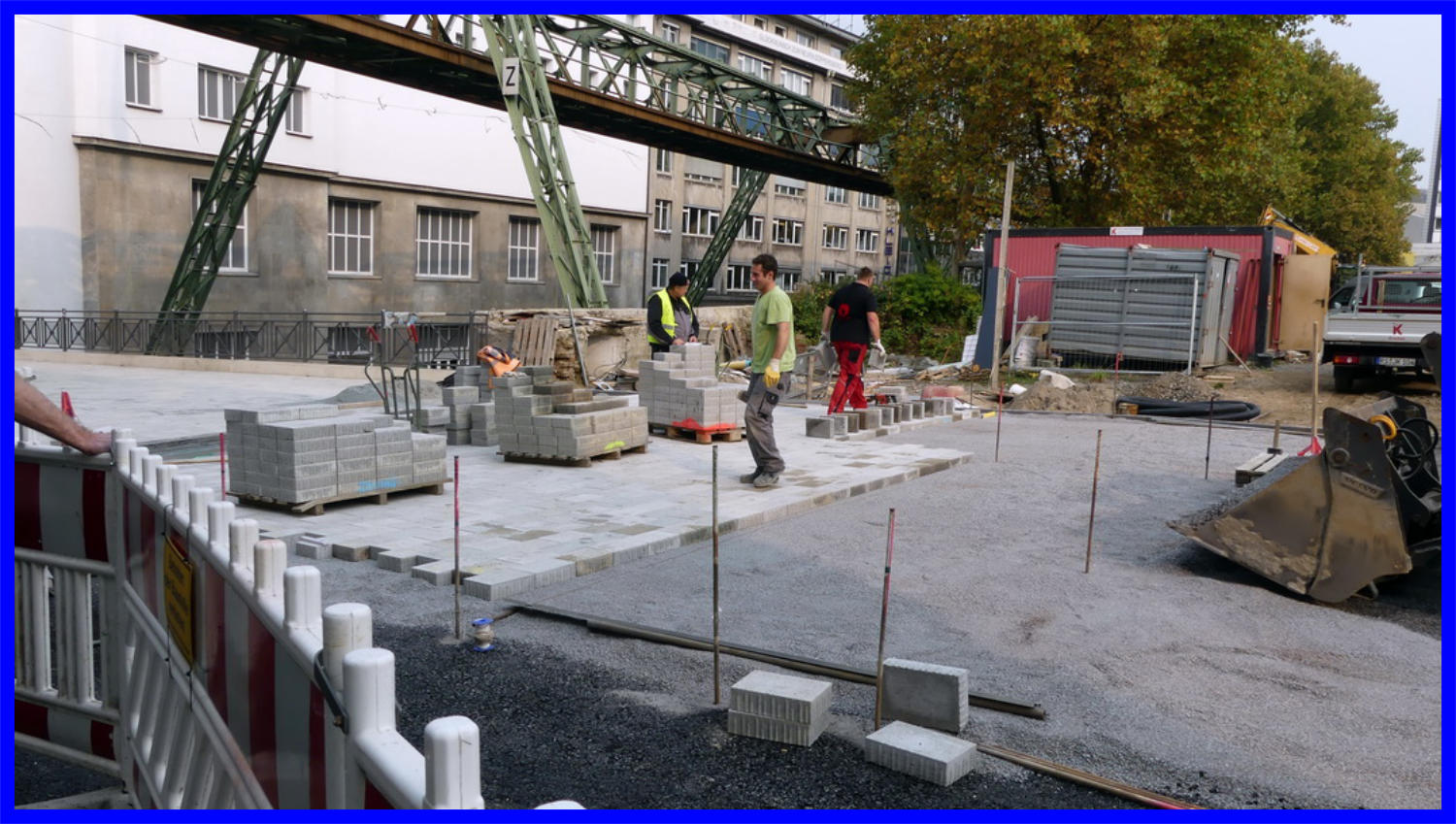

16.10.17 - Die ersten Steine liegen am letzten Bau-Abschnitt.
16.10.17

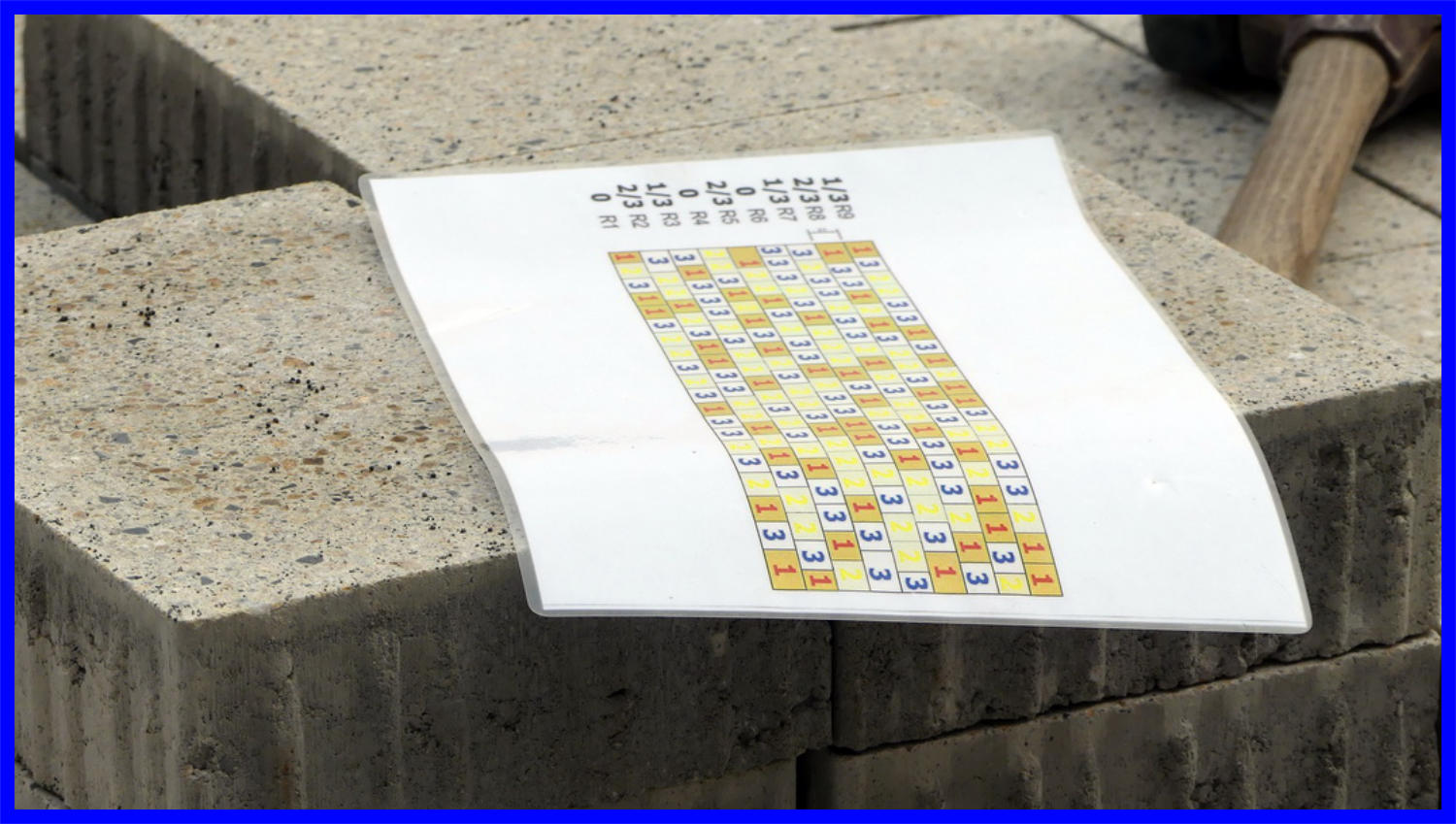

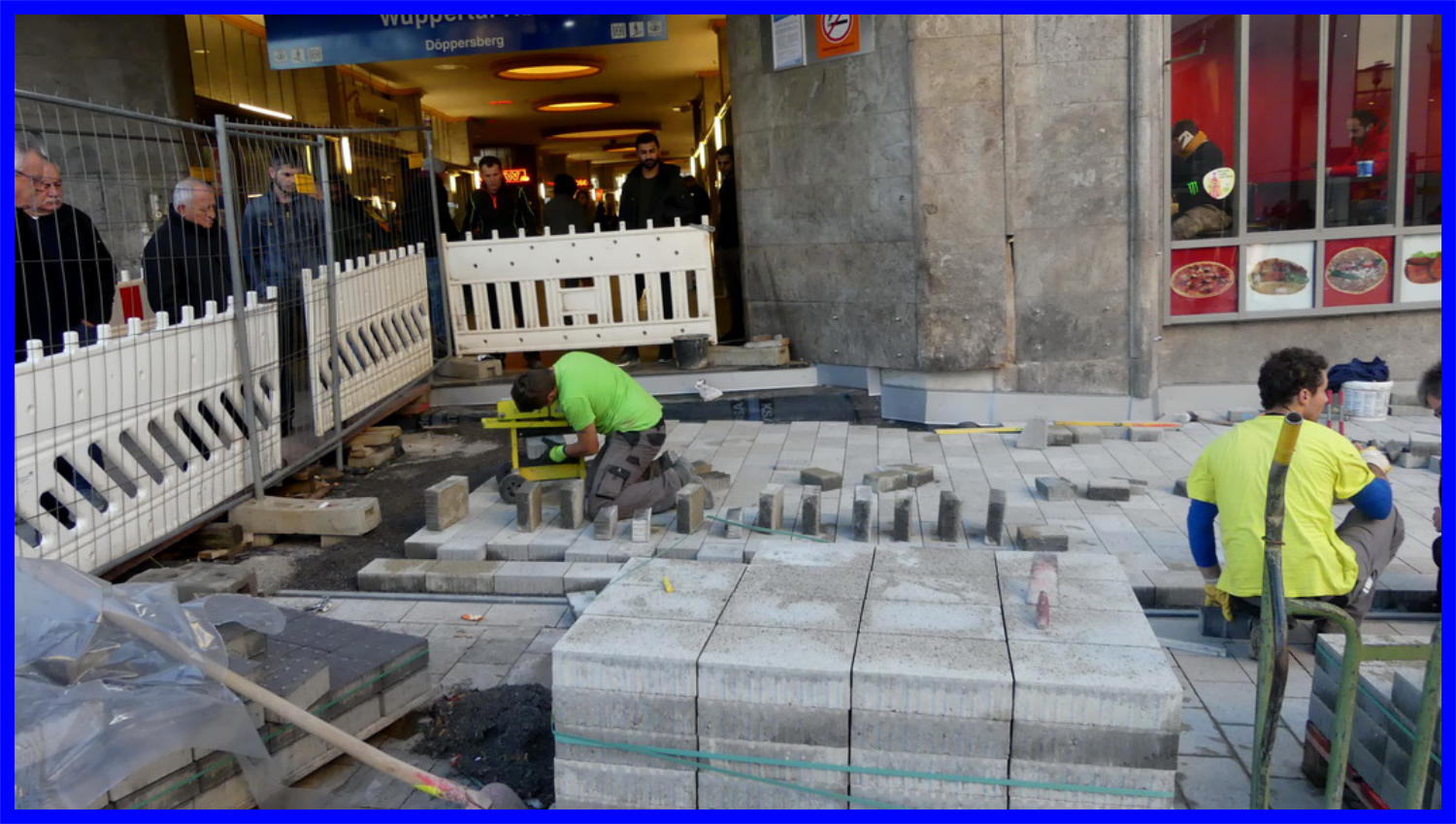

17.10.17 - Weitere Quadratmeter wurden verlegt. Alles nach einen vorgegebenden Lageplan. 17.10.17 - Blick auf den Lageplan. 17.10.17 - Die Anschlußteile folgen später.
17.10.17
17.10.17
17.10.17
19.10.17 - Bald ist der erste Teilabschnitt fertig gepflastert. 19.10.17 - Bald ist der erste Teilabschnitt fertig gepflastert.
19.10.17
19.10.17
23.10.17 - Der Westteil ist nun in Arbeit. 23.10.17 - Die letzten Abschlußsteine werden eingefügt.
23.10.17
23.10.17

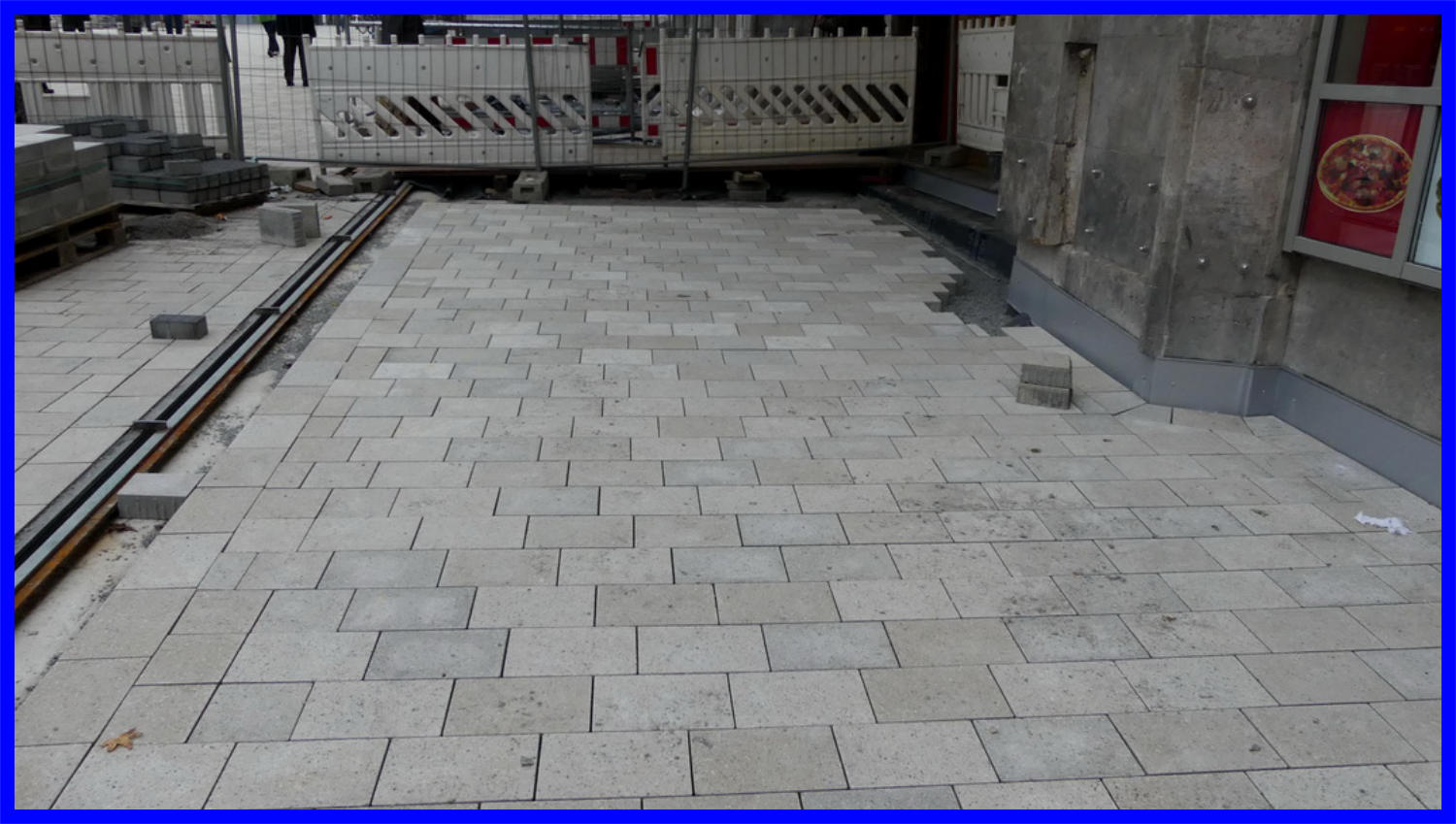

24.10.17 - Der Anschluß zum SB- Sparkassenraum. 24.10.17 - Langsam wandert die Baustelle ihrem Ziel entgegen. 24.10.17 - DieS teine wurden gestern noch passend eingefügt.
24.10.17
24.10.17
24.10.17
25.10.17 - Bis zur Polizei ist der Vorplatz nun freigegeben. 25.10.17 - Bis zur Ecke liegen die Steine bereits.
25.10.17
25.10.17

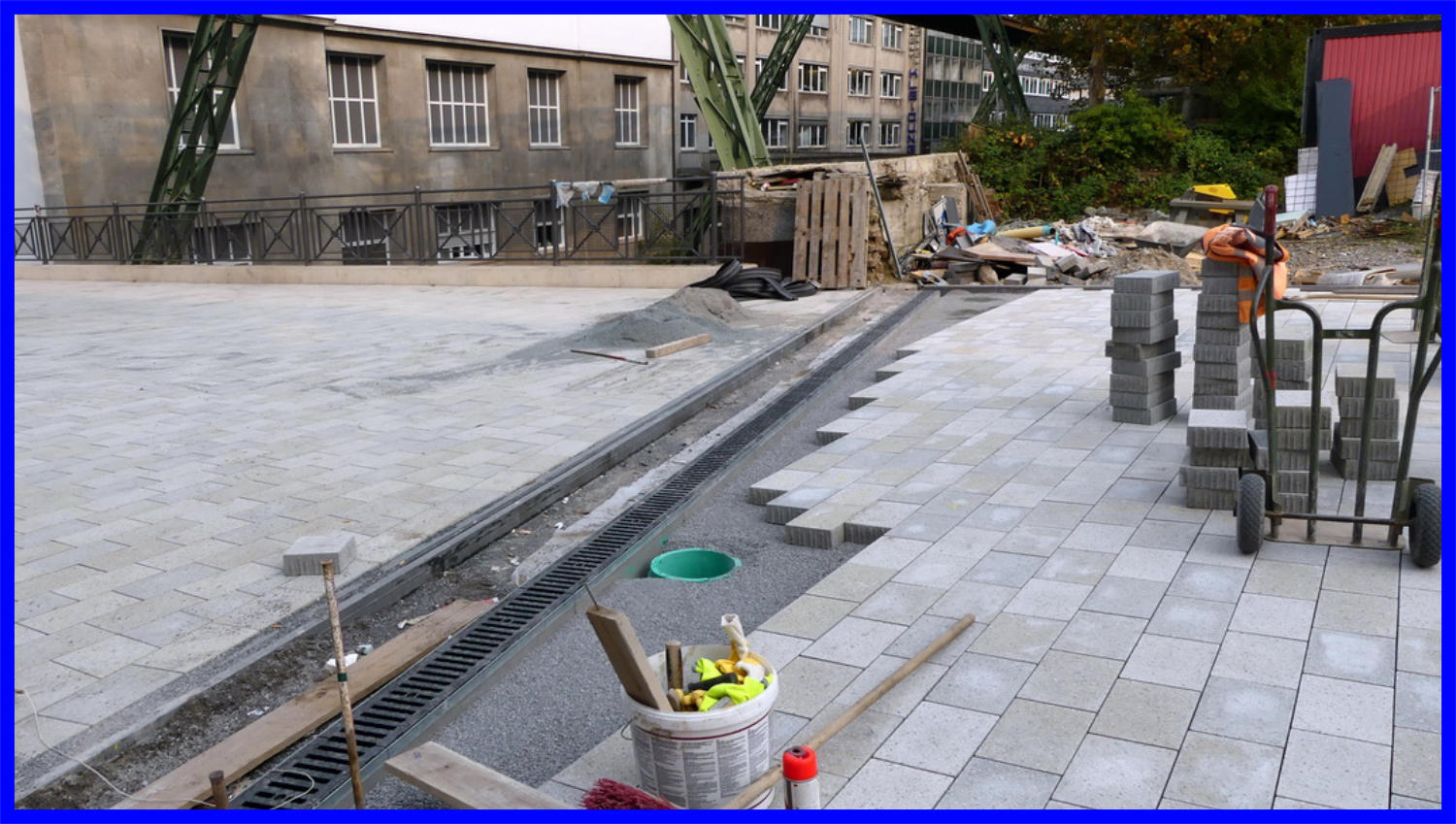

26.10.17 - Es wird nochmal verfugt.
26.10.17
27.10.17
27.10.17 - Hier kommt noch eine Straßenlaterne hin. 27.10.17 - Bis auf wenige Quadratmeter ist die Pflasterung fertig. Auf der Geschäftsbrücke wurden einige Steinreihen wieder aufgenommen.
27.10.17

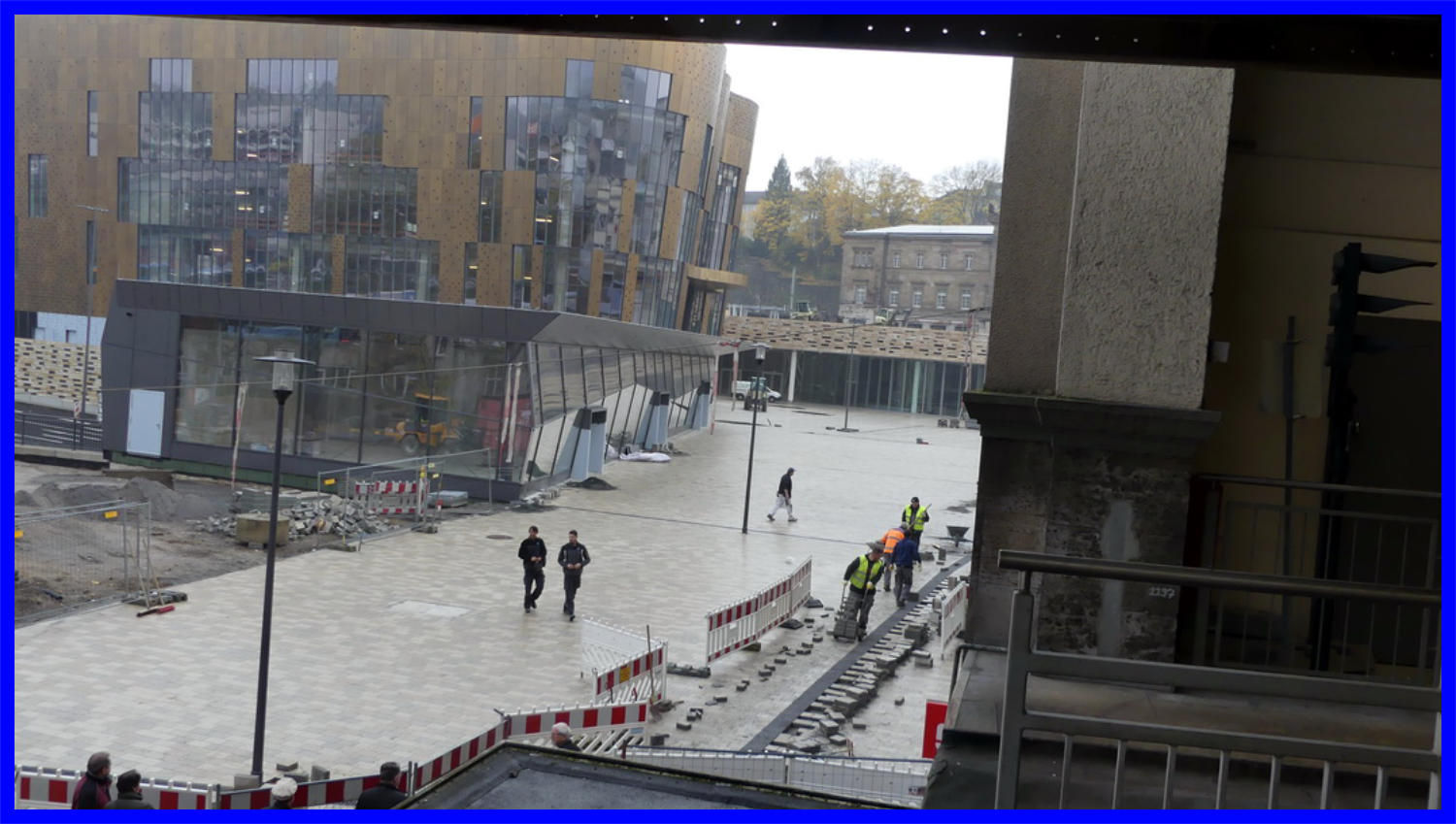

02.11.2017 - Vor dem Pflastern werden noch die Verkleidungsplatten nach unten unterfüttert. 02.11.2017 - Der Vorplatz ist fast fertig. Blick aus der Schwebebahn.
02.11.2017
02.11.2017
03.11.17 - Nur noch wenige Quadratmeter müßen verlegt werden. Die aufgenommen Steine werden nun neu verlegt und angepasst.
03.11.17
06.11.17 - Langsam schließen sich die Lücke.
06.11.17
07.11.17 - Die Steine liegen wieder. 07.11.17 - Geschafft. Die letzete Steine werden hier  verlegt. 07.11.17 - Die Bauarbeiten gehen jetzt hier weiter. Dafür wurde der Steg wieder abgebaut.
07.11.17
07.11.17
07.11.17

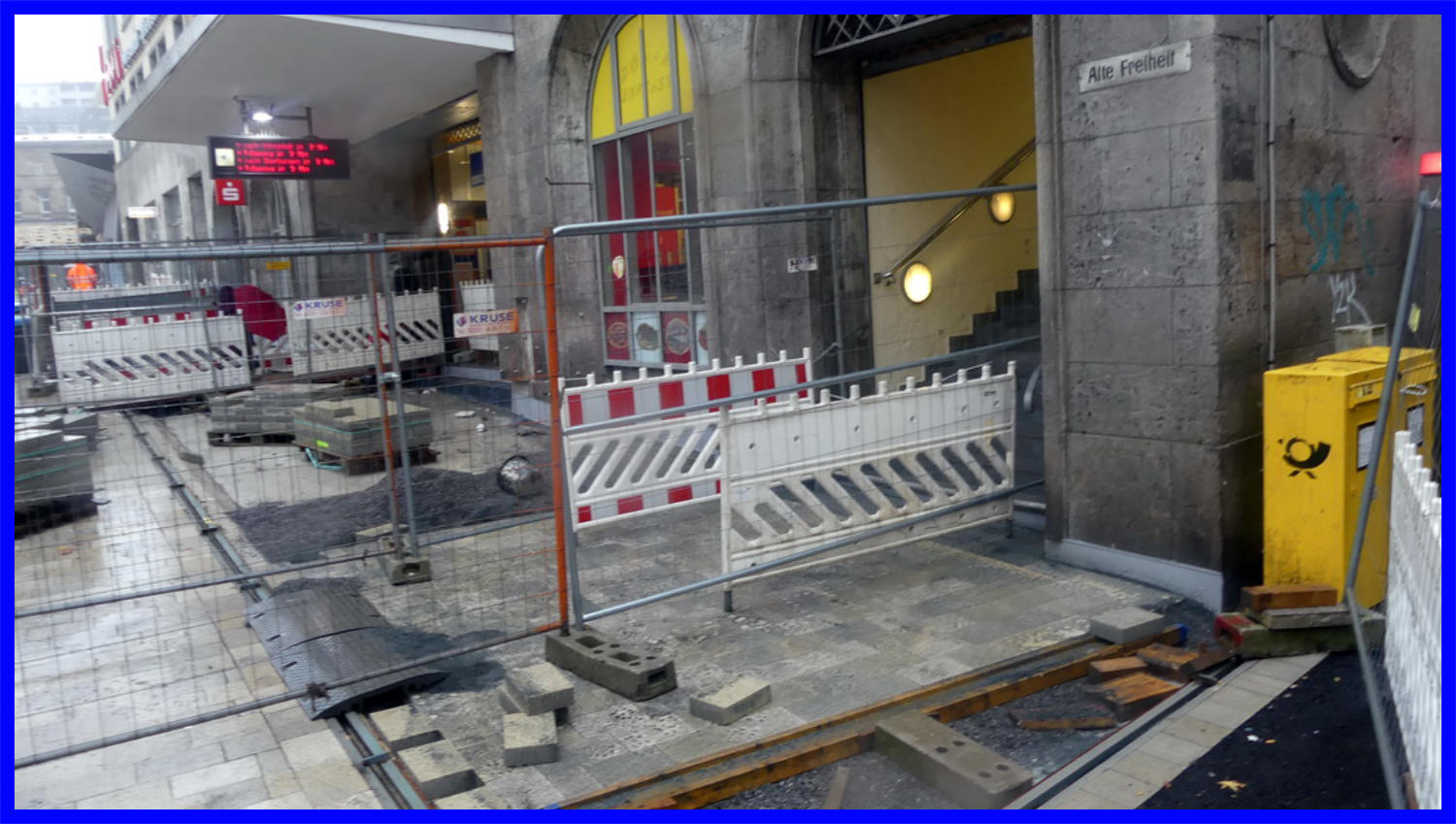

08.11.17 - Eine neue prov. Lösung am Schwebebahn-Ausgang zur alten Freiheit. 08.11.17 - Die letzten Dichtungen werdeneingebaut.
08.11.17
08.11.17
09.11.17 - Die Kante wurde mit einer Aluleiste zusätzlich gesichert.
09.11.17
13.11.17 - Am Vorplatz wird nochmal verfugt.
13.11.17
15.11.17 - 15.11.17 - Der Einbau des Leitstreifen hat die Wupperbrücke erreicht. 15.11.17 - Die Lampen stehen. Der Leitstreifen ist auch bald fertig. 15.11.17 - Die Absperrung der Wupperbrücke wurde teilweise aufgehoben. 15.11.17 - Blick über der fast Baufreinen Wupperbrücke.
15.11.17
15.11.17
15.11.17
15.11.17
15.11.17
21.11.17 - Der Bereich am Südausgang wurde gestern gepflastert.
21.11.17
22.11.17 - Die Pflasterarbeiten gehen weiter. 23.11.17 - Bald kann dieser Teil auch freigegeben werden.
22.11.17
23.11.17
24.11.17 - Der  Ausgang wurde zut rechten Seite verlegt.
24.11.17
25.11.17 -  Der Eingang ist bald auch fertig. Der linke Teil ist als Rampe gepflastert.
25.11.17

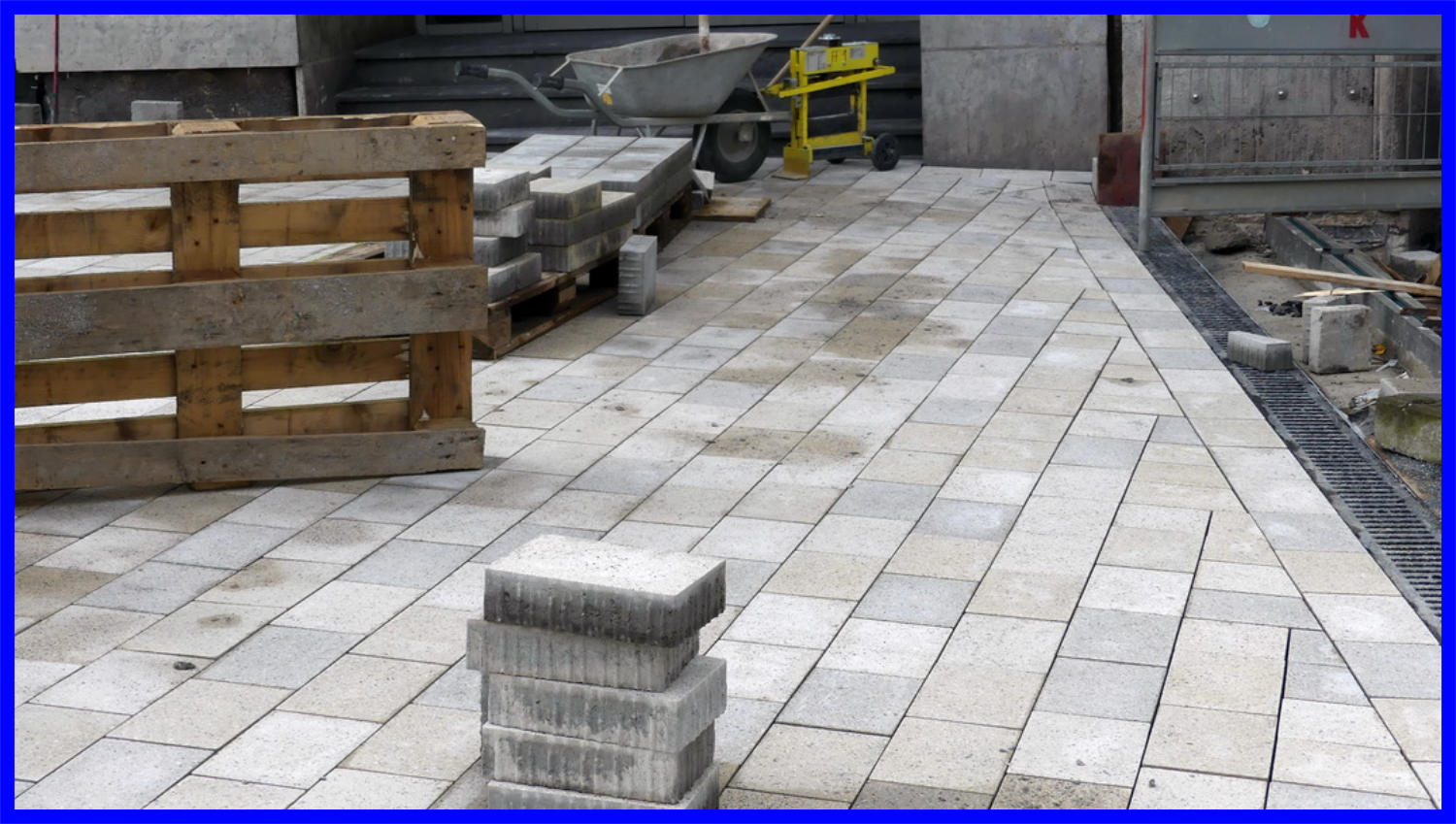

01.12.17 - Die Paßsteine werden als nächstes nun  zugeschnitten.
01.12.17

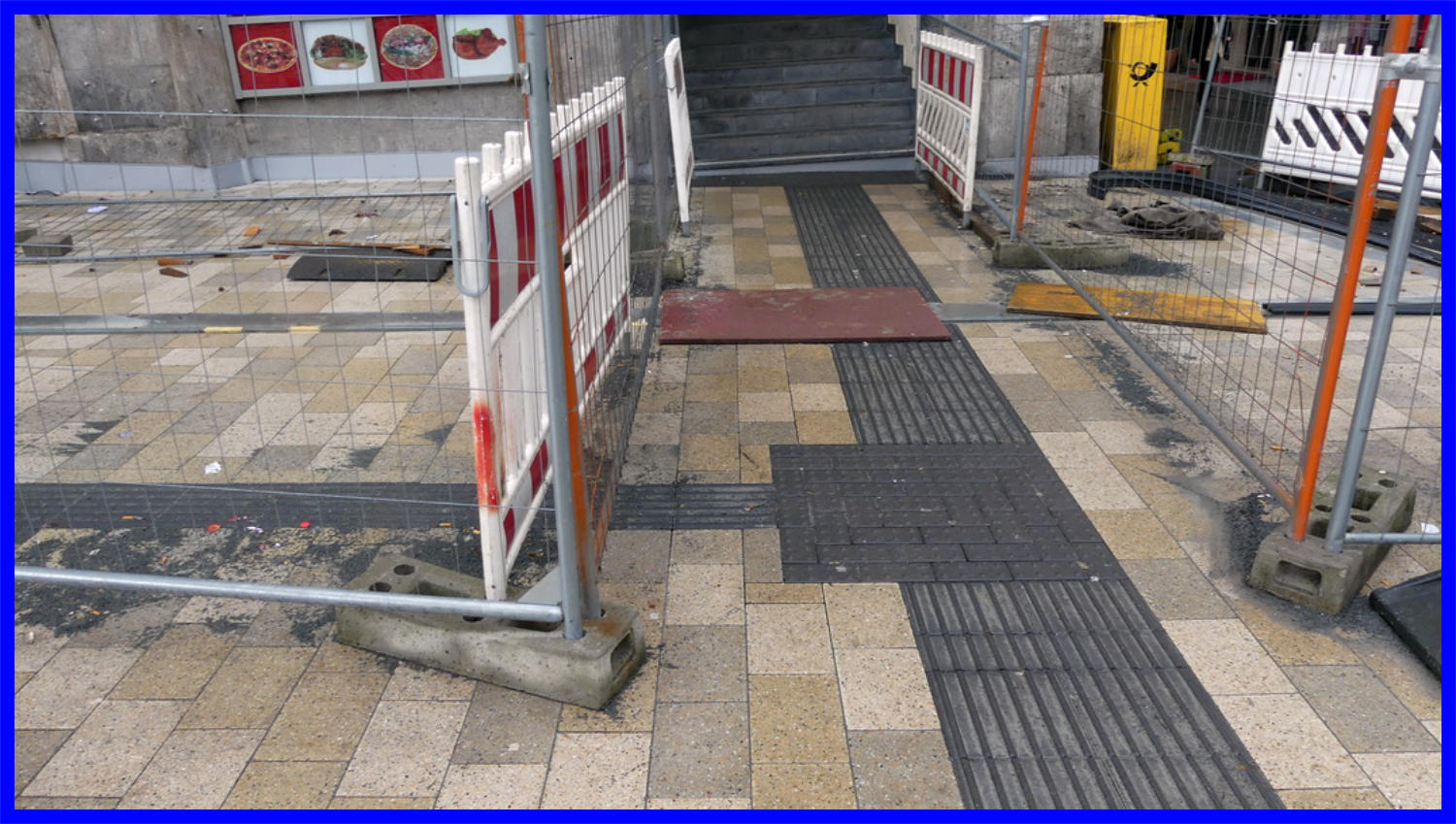

15.12.17 - Hier endet die Taktile Linie. 15.12.17 - Die Gummidichtung kann bei besserer Witterung auch eingebaut werden.
15.12.17
15.12.17

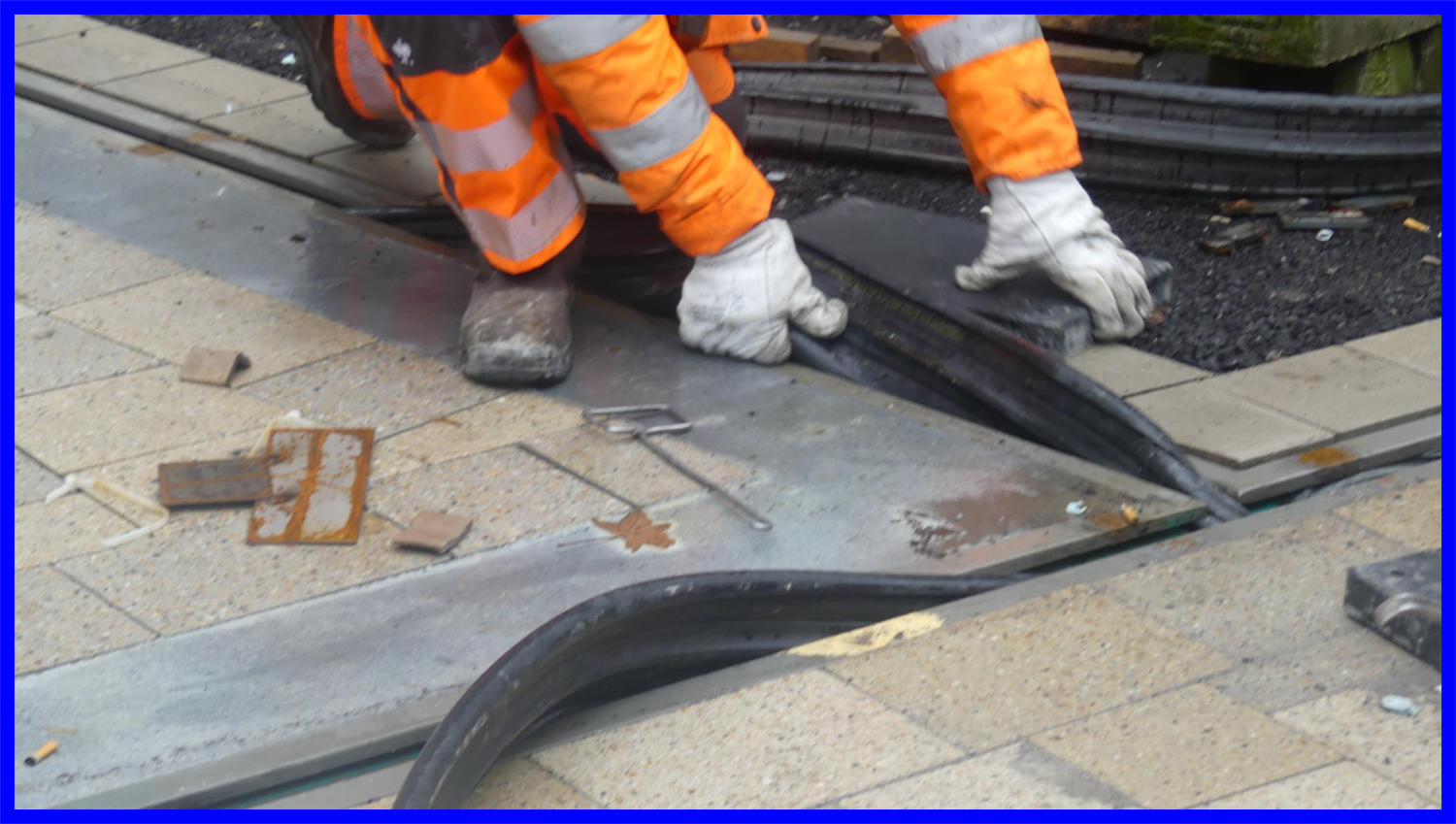

19.12.17 - Die Dichtungsgummis werden eingebaut.
19.12.17
