Dokumen tation Umbau Döppersberg 2009 bis 2018

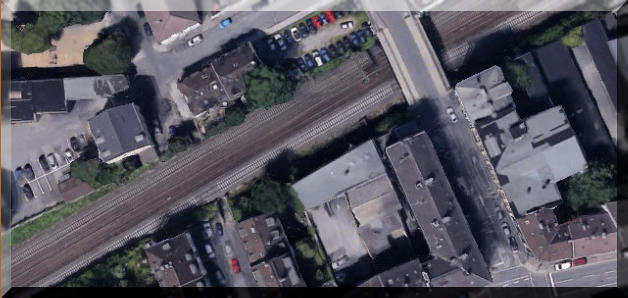

Zur Orientierung hier ein Bild von  2009
Bild Quelle: Google

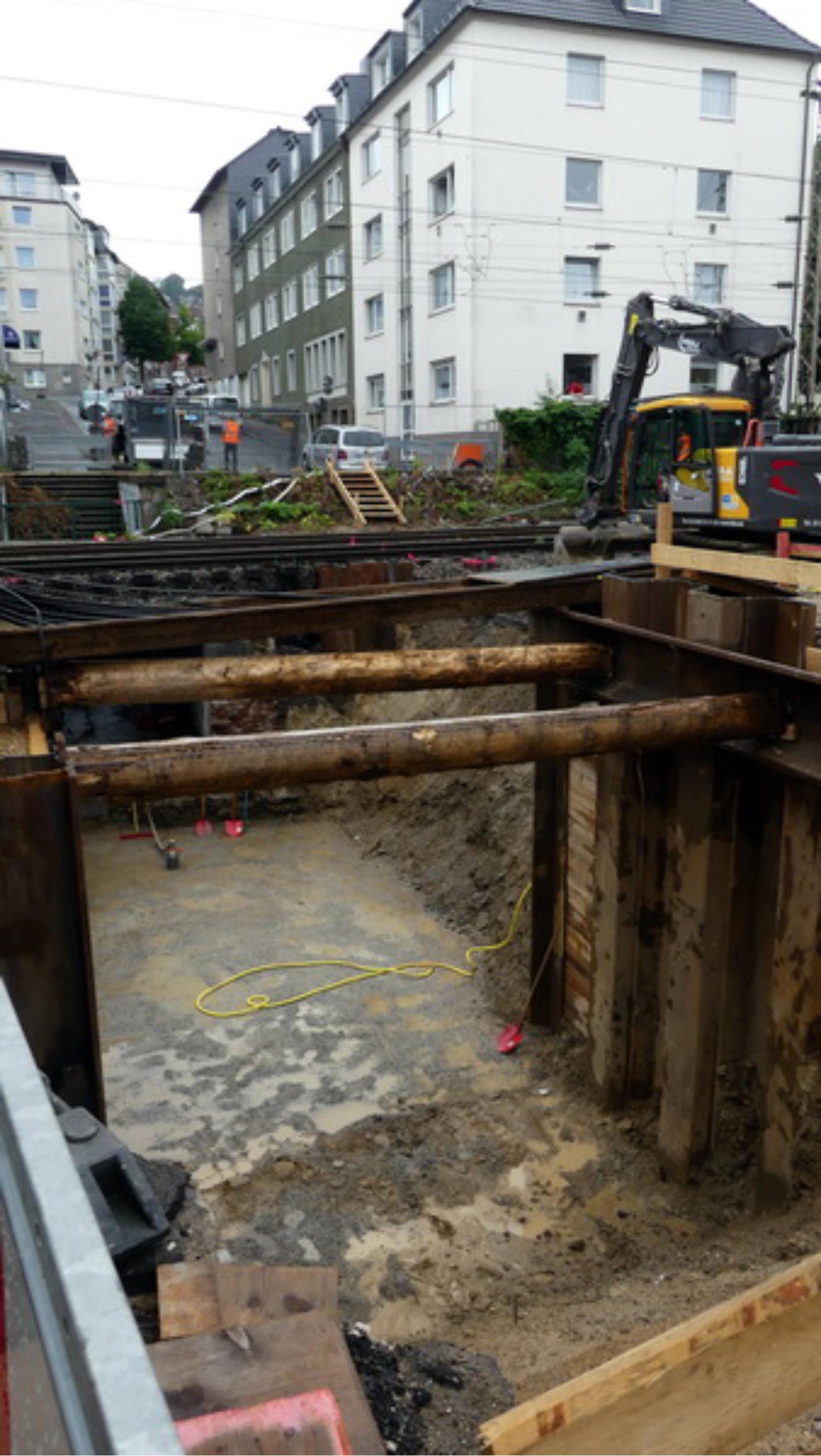

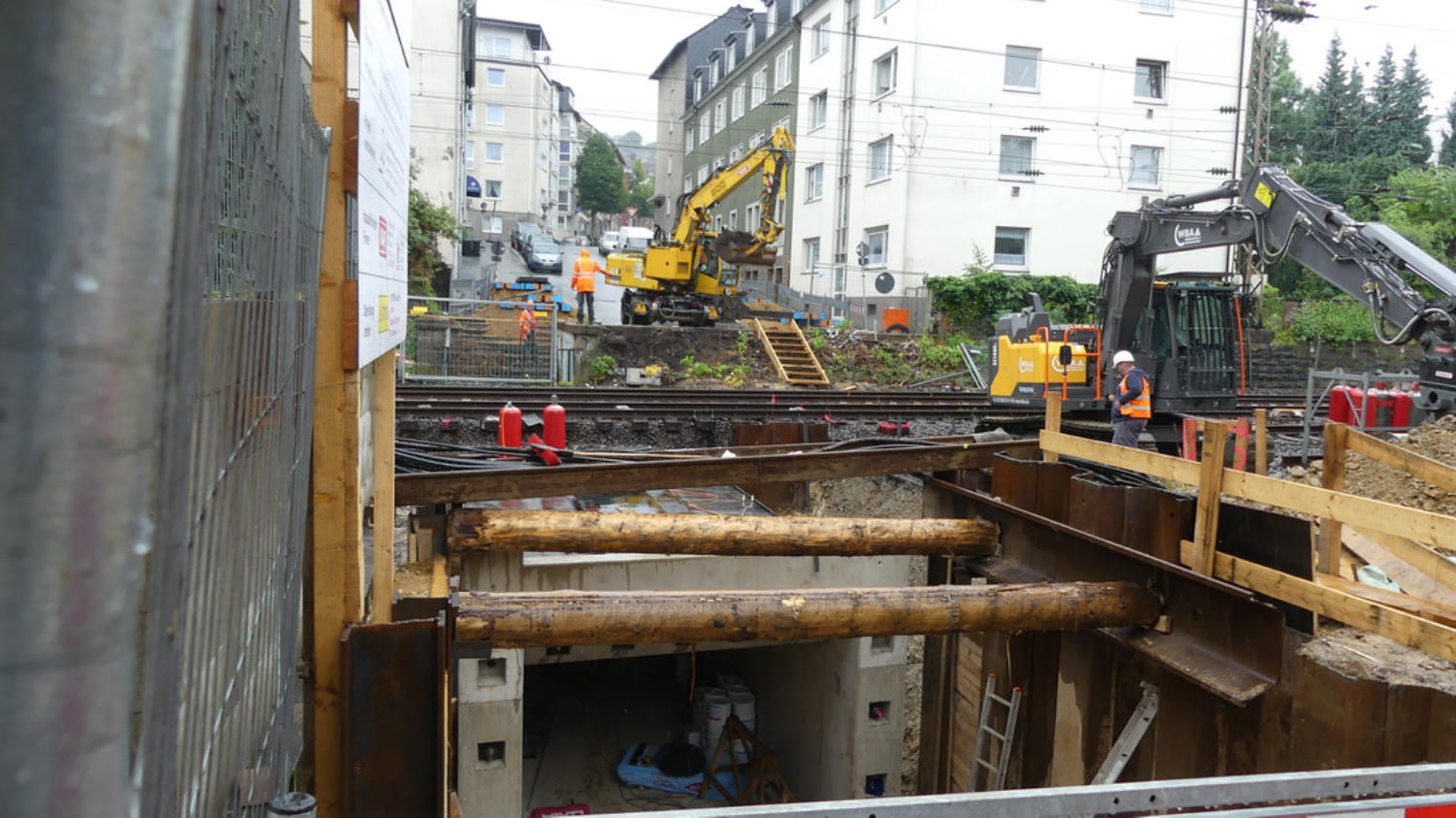

Unterführung Heidter Berg                                      2017
20.07.17 - Die erste Hälfe des Tunnels wurde bereits zurückgebaut.
20.07.17

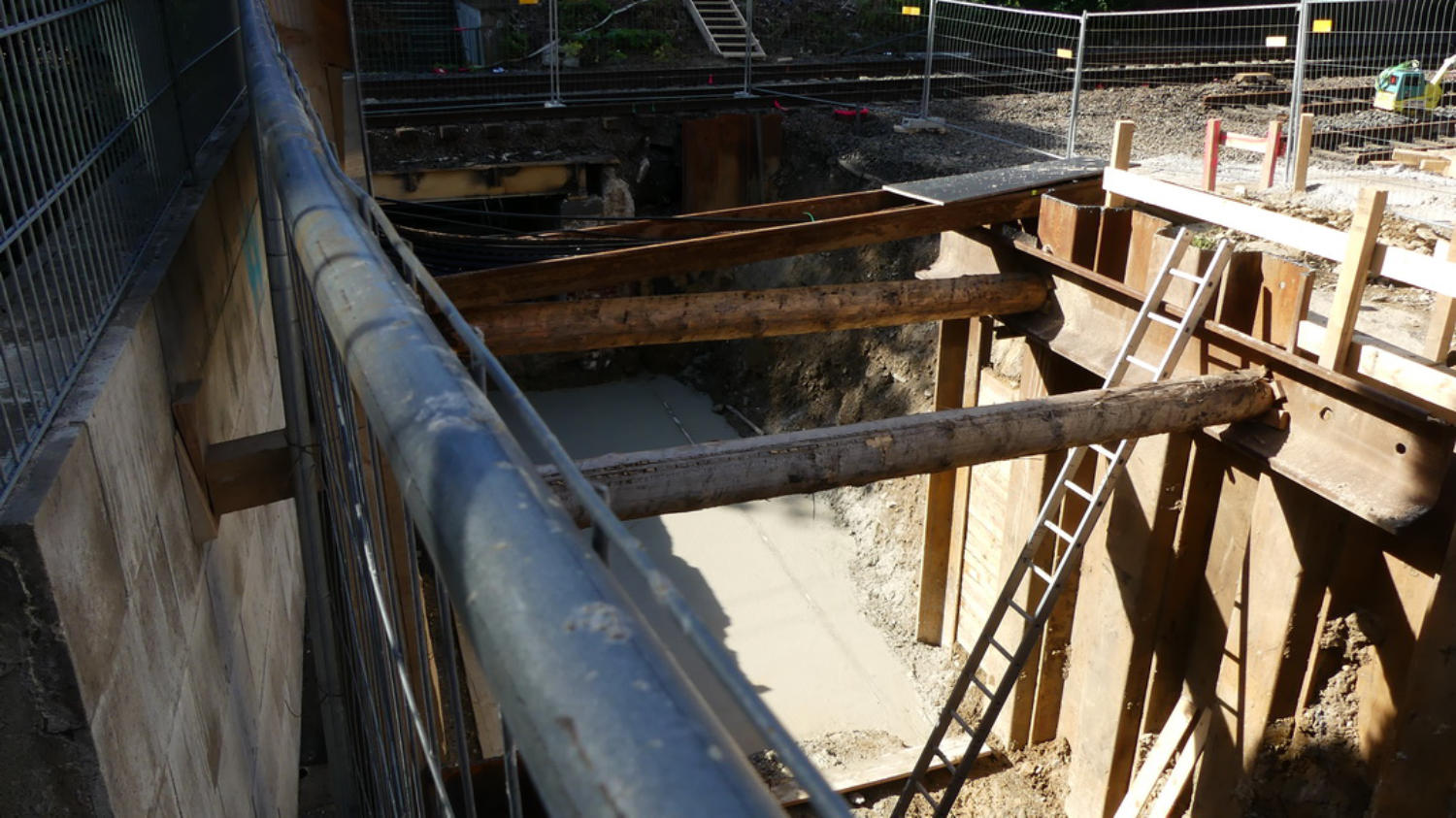

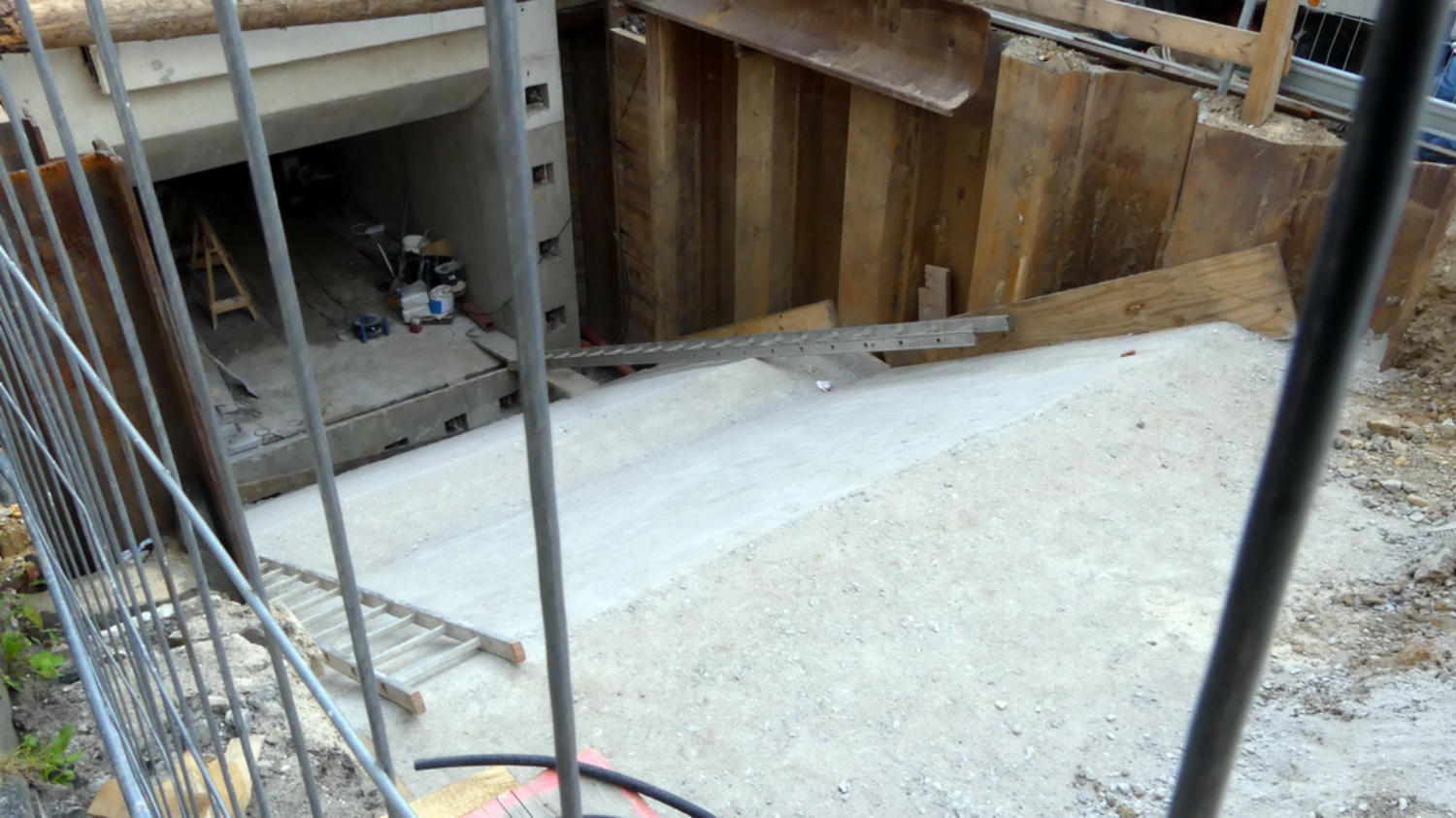

21.07.17 - Der Boden wurde mit einer neuen Betonsohle versehen.
21.07.17
Foto 2  Juli bis September

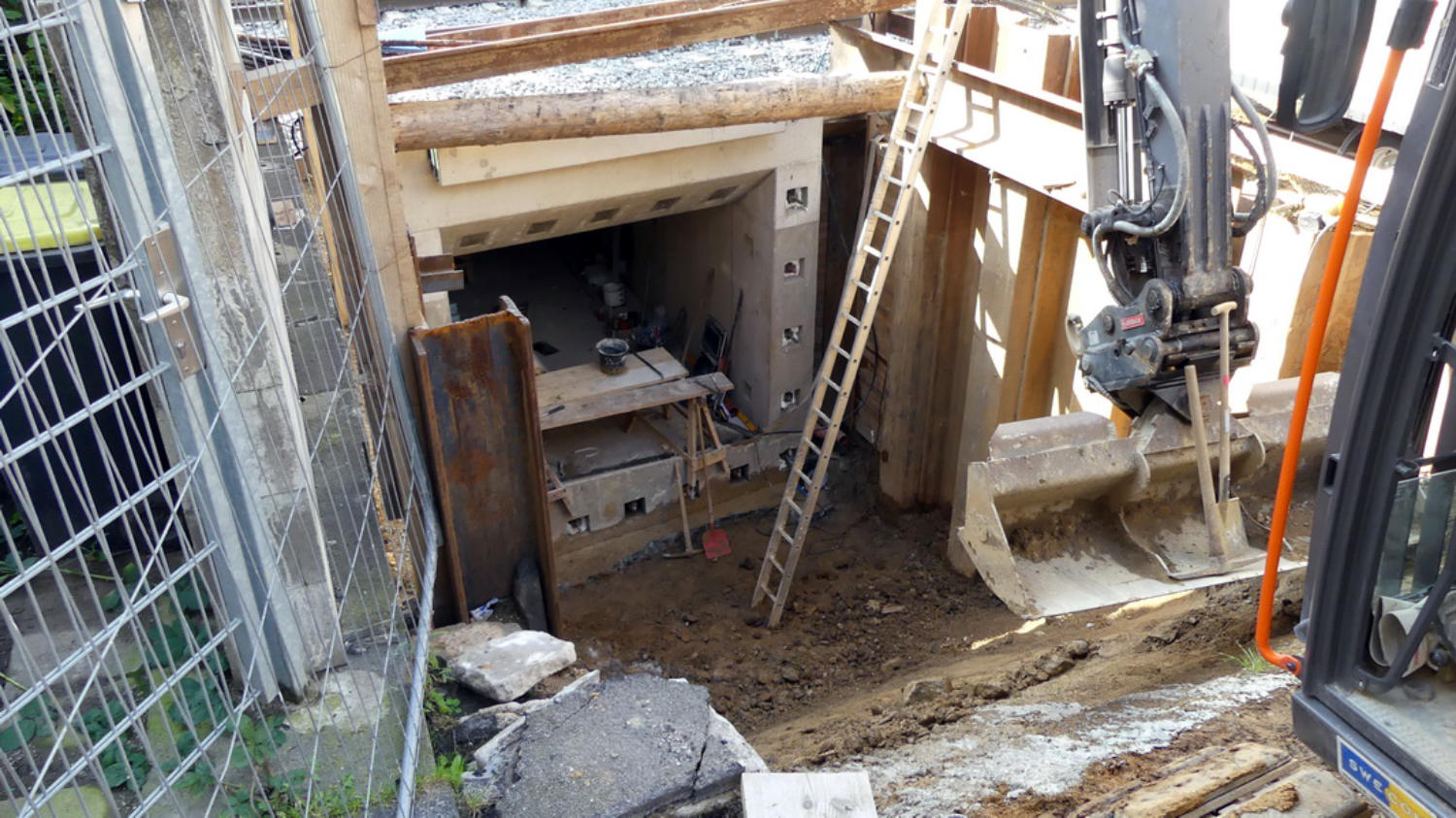

25.07.17 - Der erste neue Tunnelteil steht. Er besteht aus Fertigteilen.
25.07.17
26.07.17 - Blick zum Tunnel Heidter Berg. Mit Schrauben werden die einzelne Elementen zusammengehalten.
26.07.17

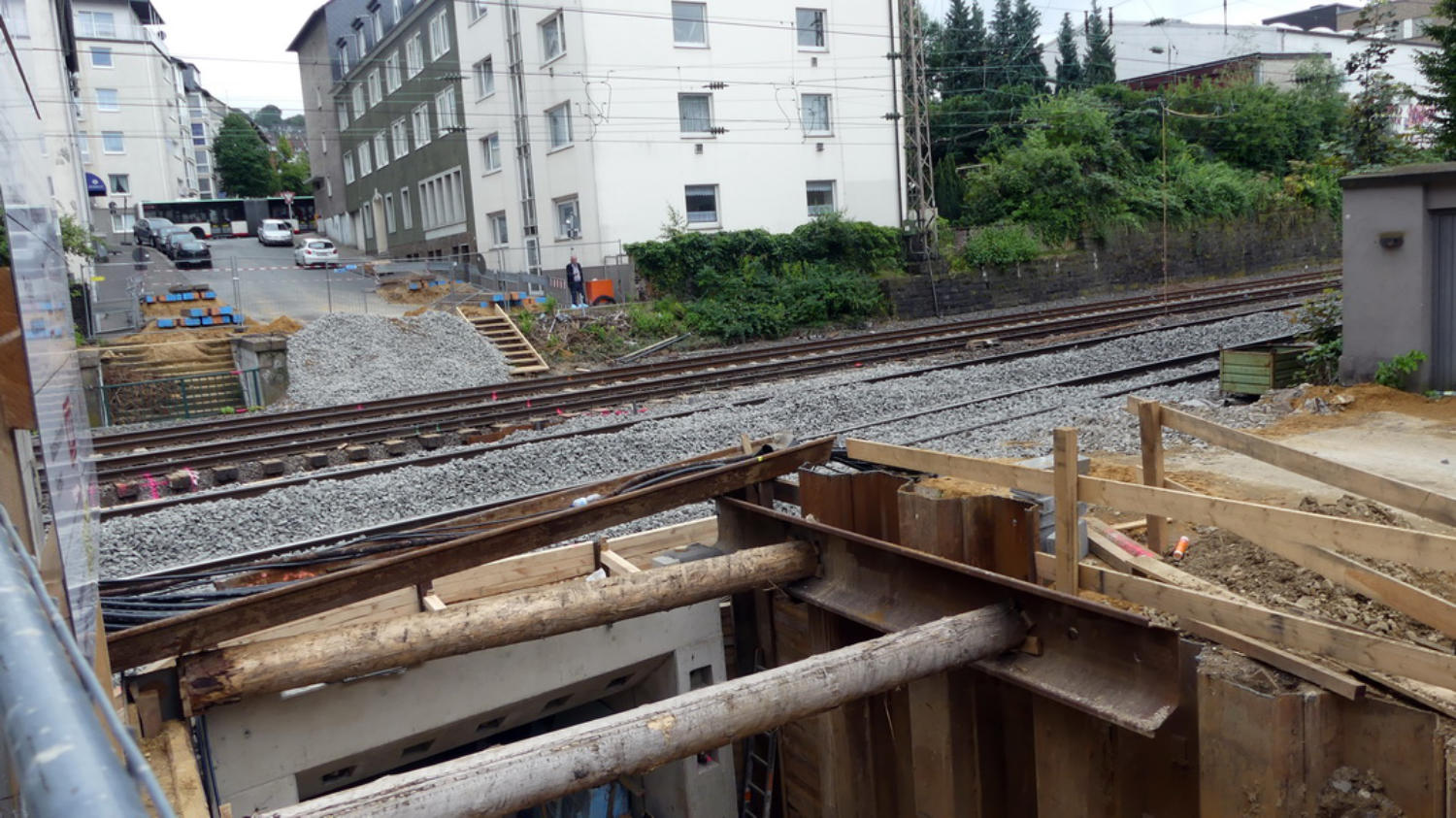

20.07.17
Foto. 1
Foto. 2
Foto 3
28.07.17 - Die Gleislücke ist wieder geschlossen.
28.07.17

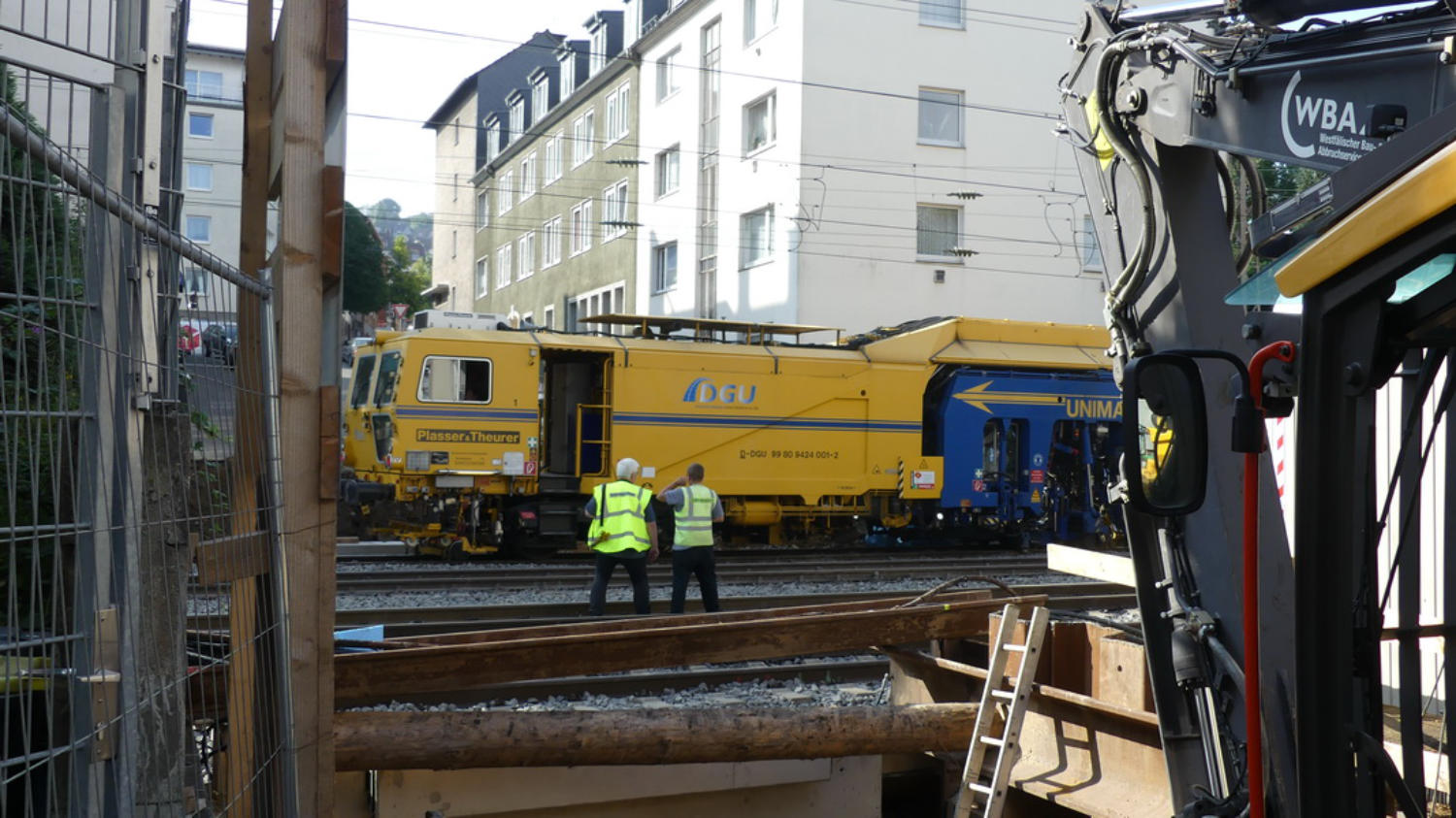

16.08.17 - Gleisstopfmaschine D-DGU 99 80 9424 001-2 16.08.17 - An der Nordseite sind die Treppenstufen ausgebaut.
16.08.17
16.08.17
29.08.17 - Der Unterbau für die Treppenstufen wurde fertig betoniert.
29.08.17

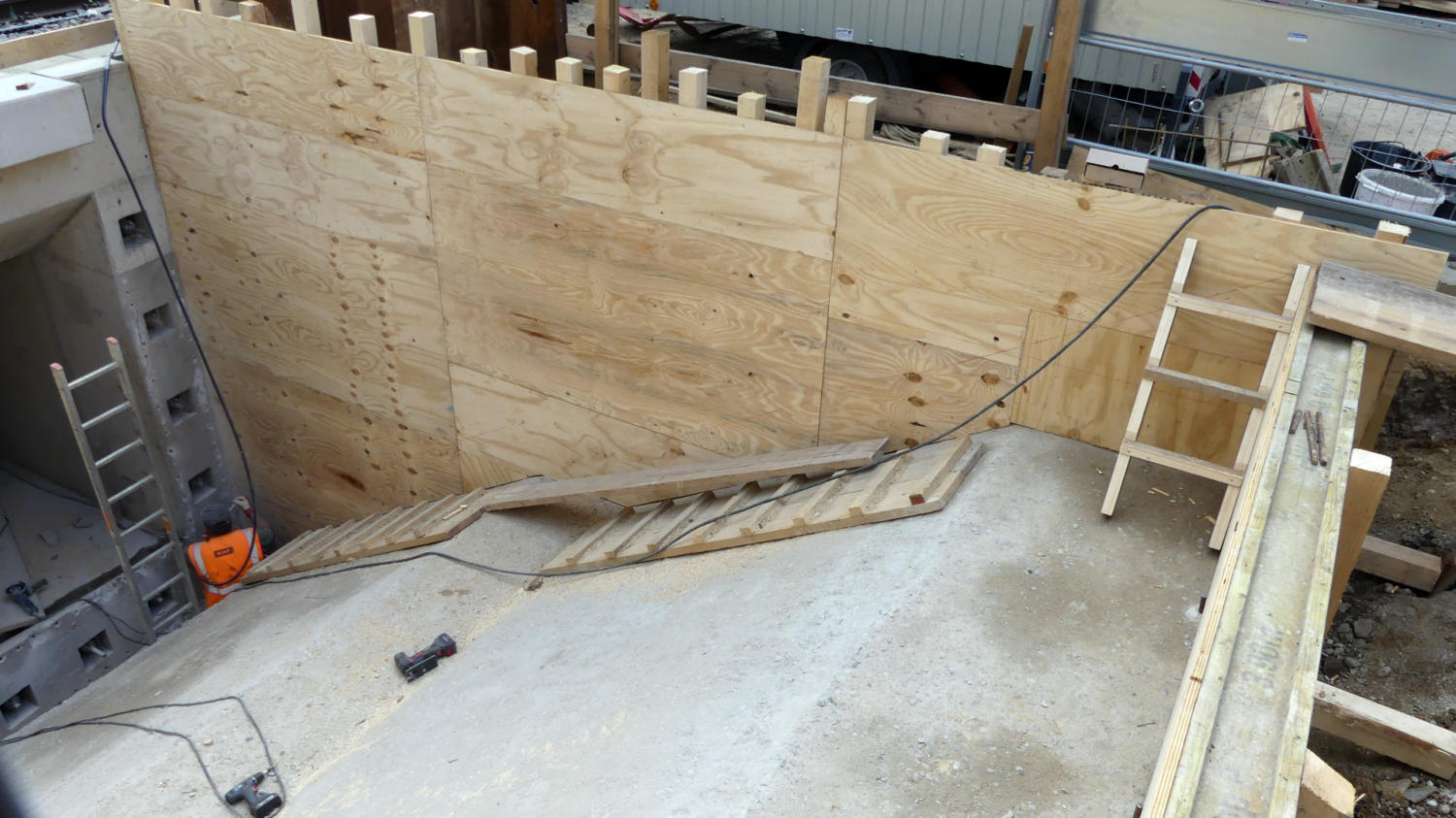

04.09.17 - Die Verschalung für die Seitenwände wird aufgebaut.
04.09.17

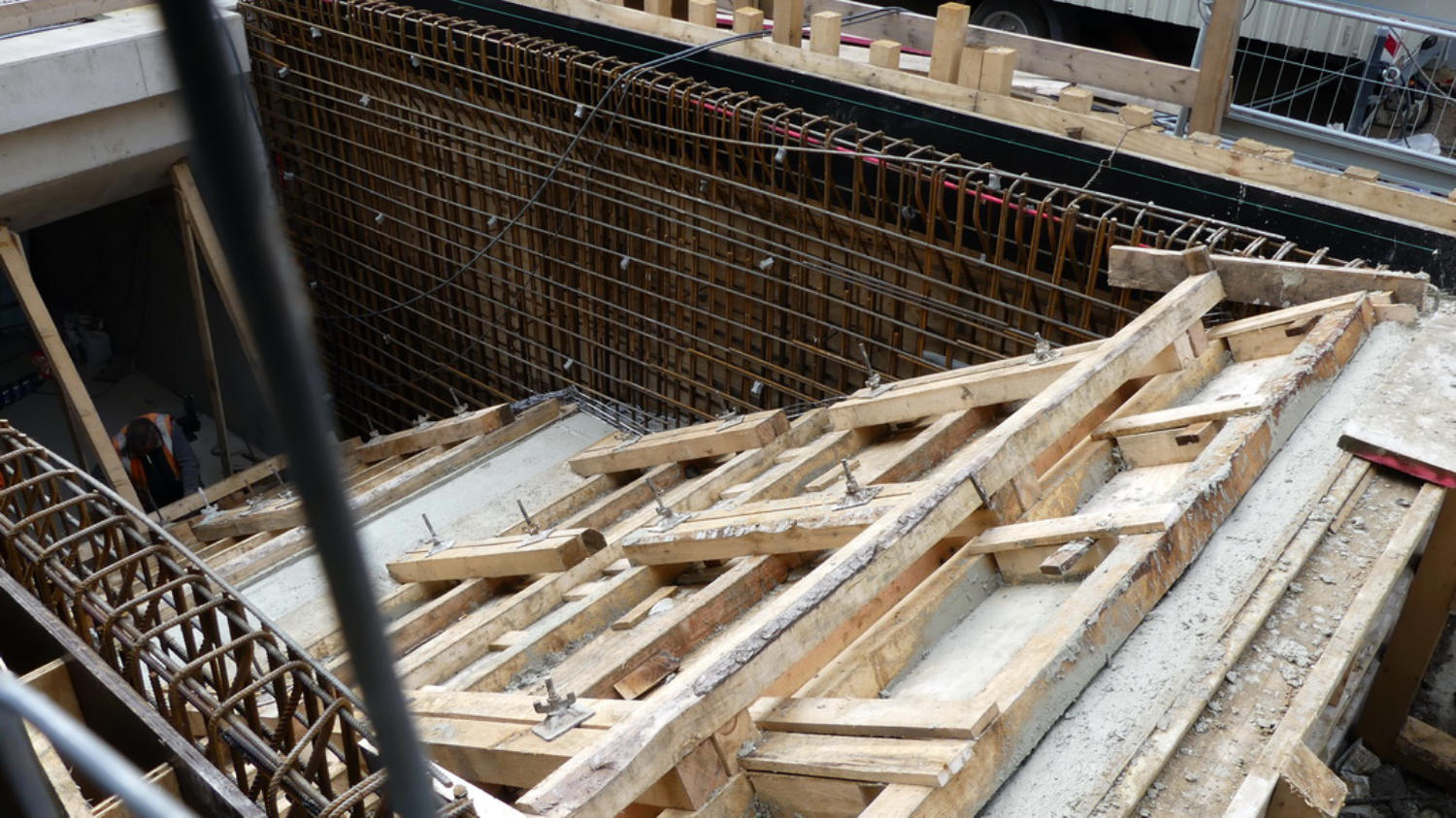

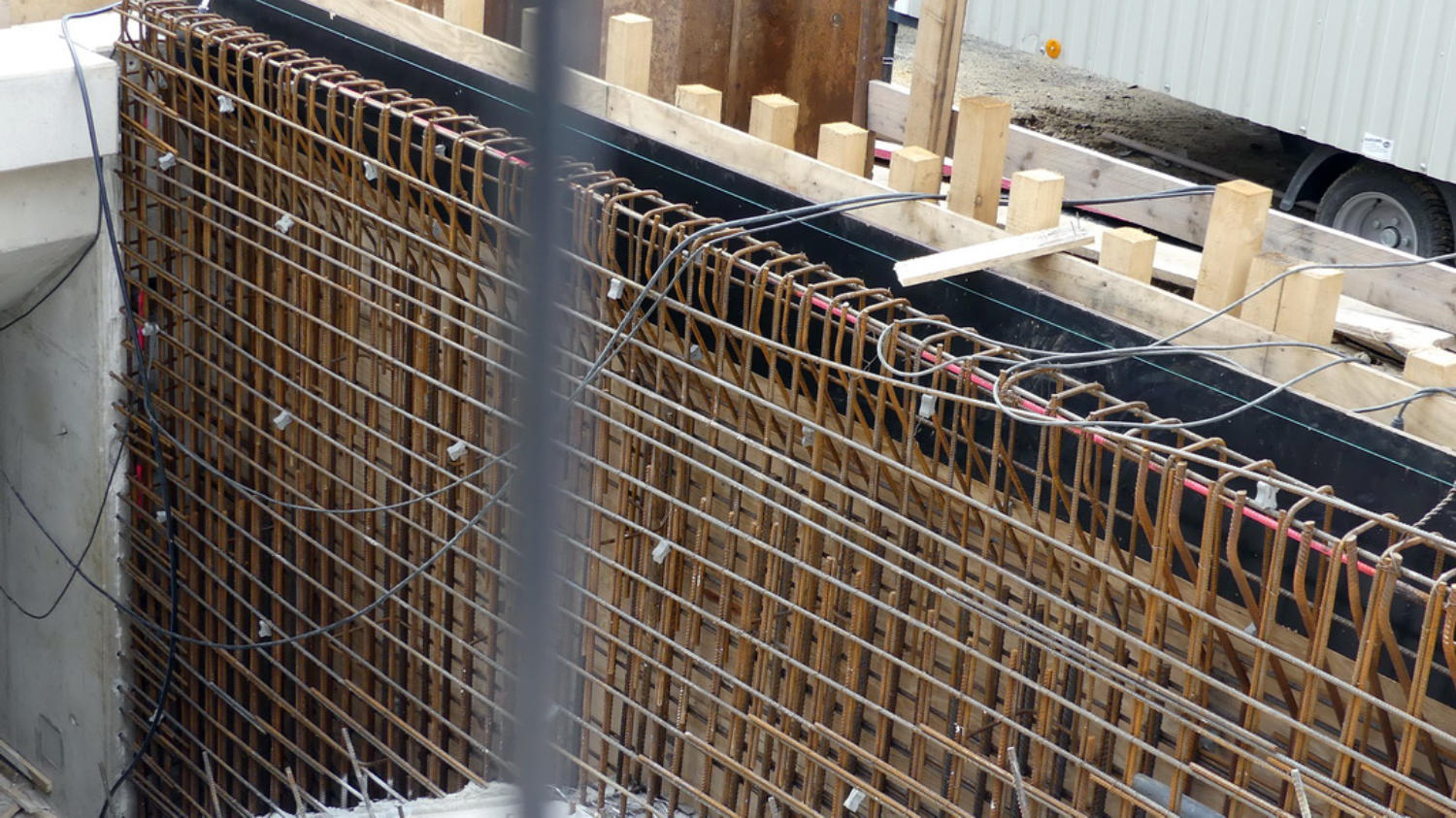

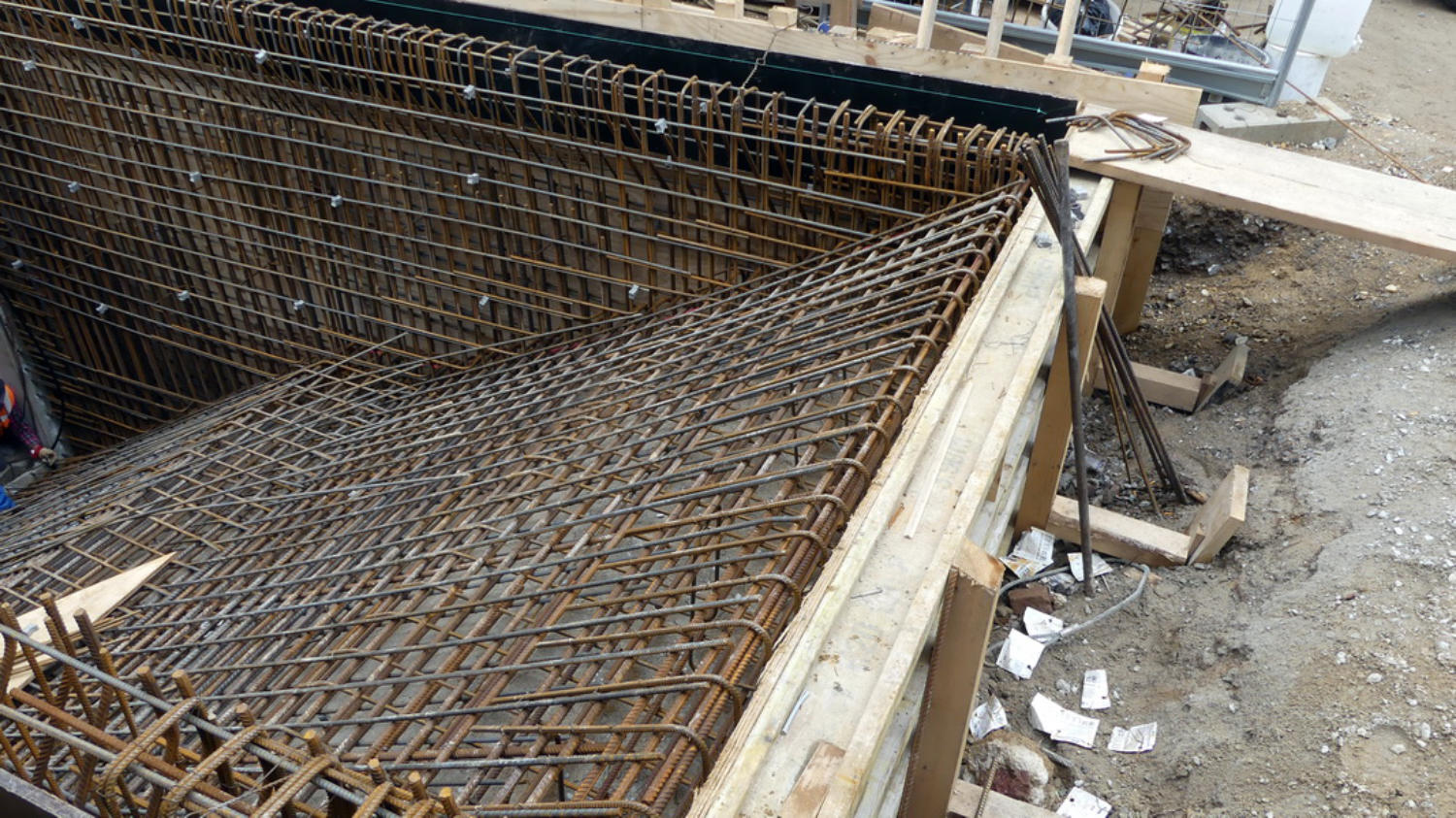

11.09.17. - An der Nordseite wird der Bewehrungsstahl eingebaut.
11.09.17
20.09.17 - Nordseite - Der Unterbau wurde inzwischen Betoniert.
20.09.17
25.09.17 - An der Nordseite hat sich kaum was verändert.
25.09.17
