Dokumen tation Umbau Döppersberg 2009 bis 2018
Zur Orientierung hier ein Bild von  2009
Bild Quelle: Google

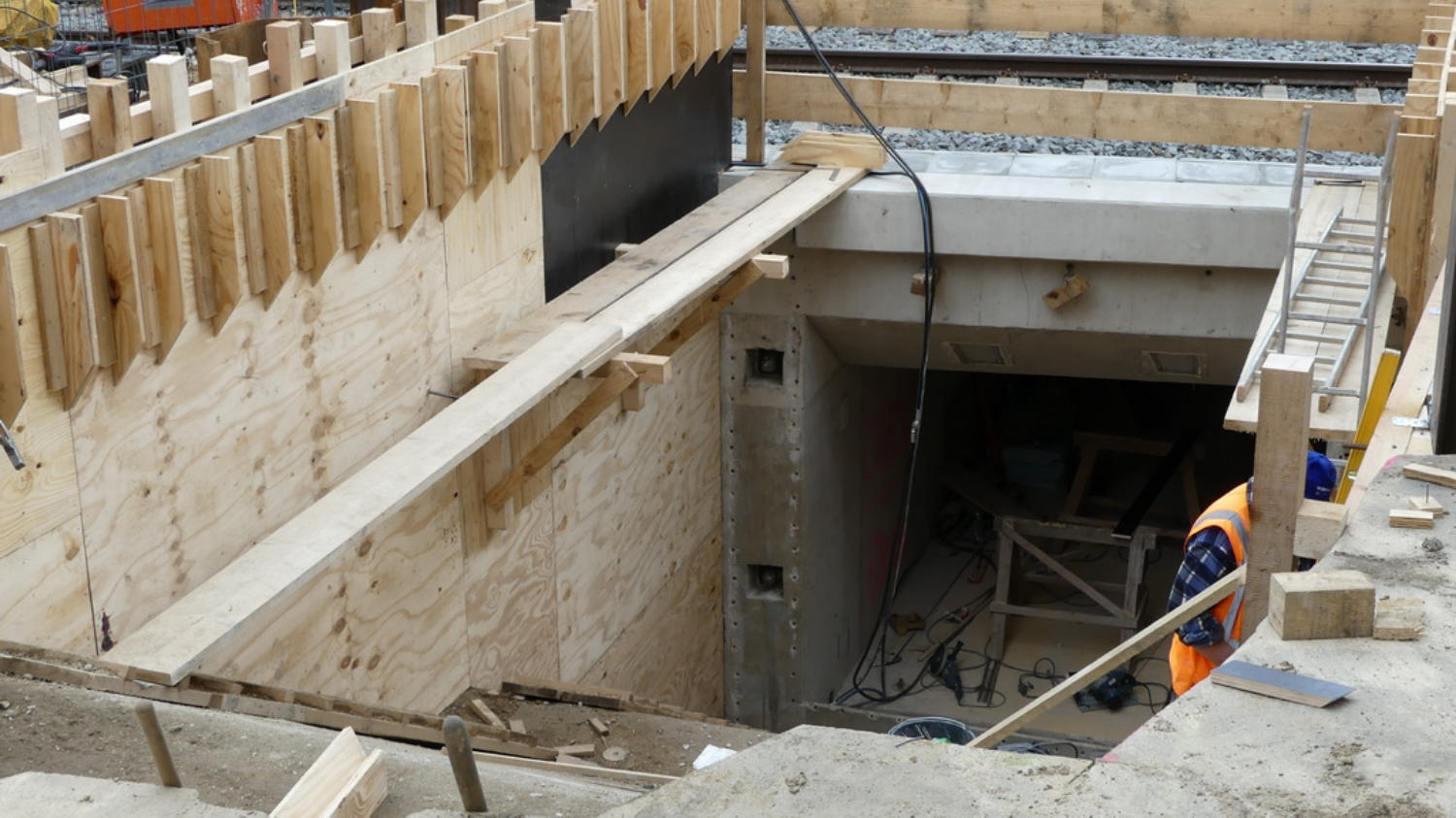

Unterführung Heidter Berg                                      2017

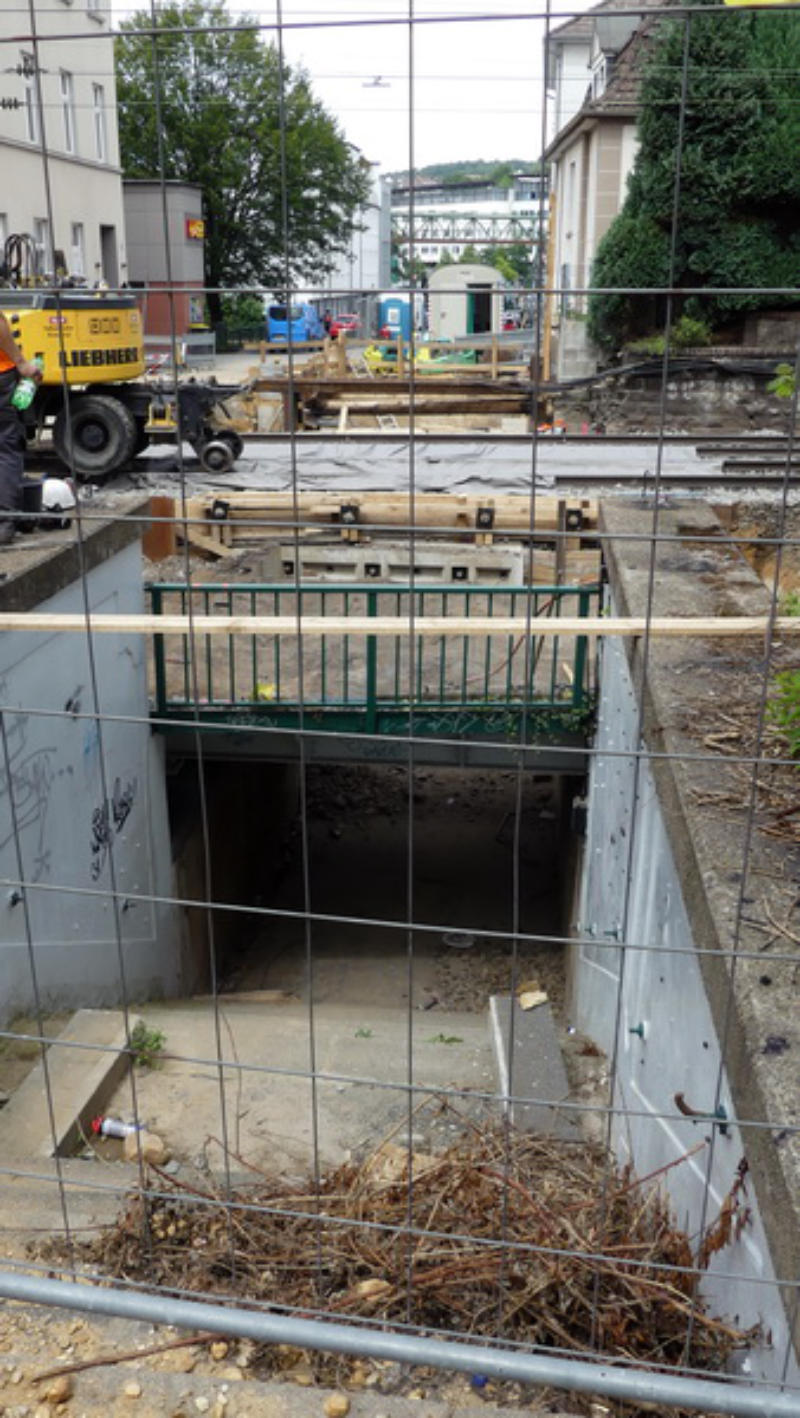

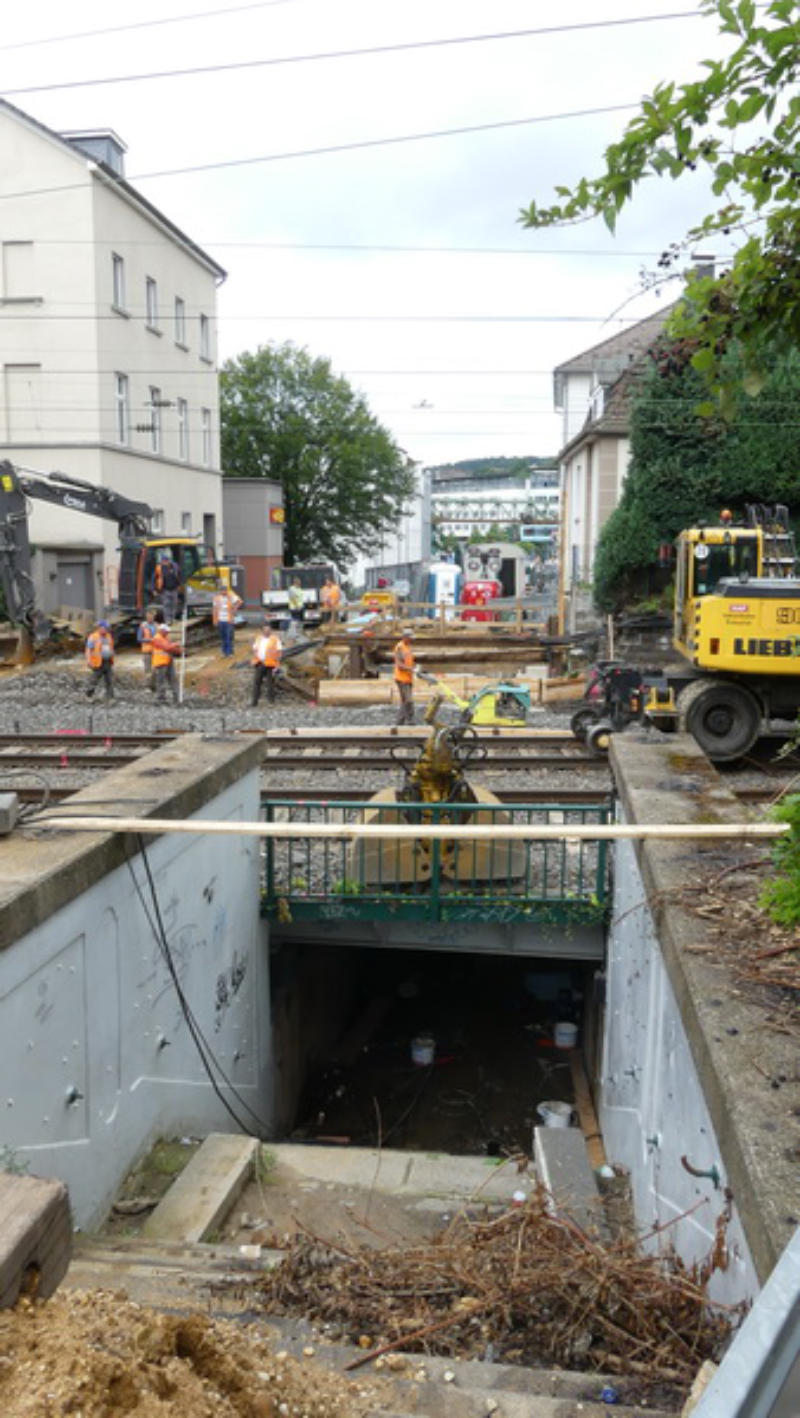

Foto 3  Juli bis September
Foto. 1
Foto. 2
Foto 3

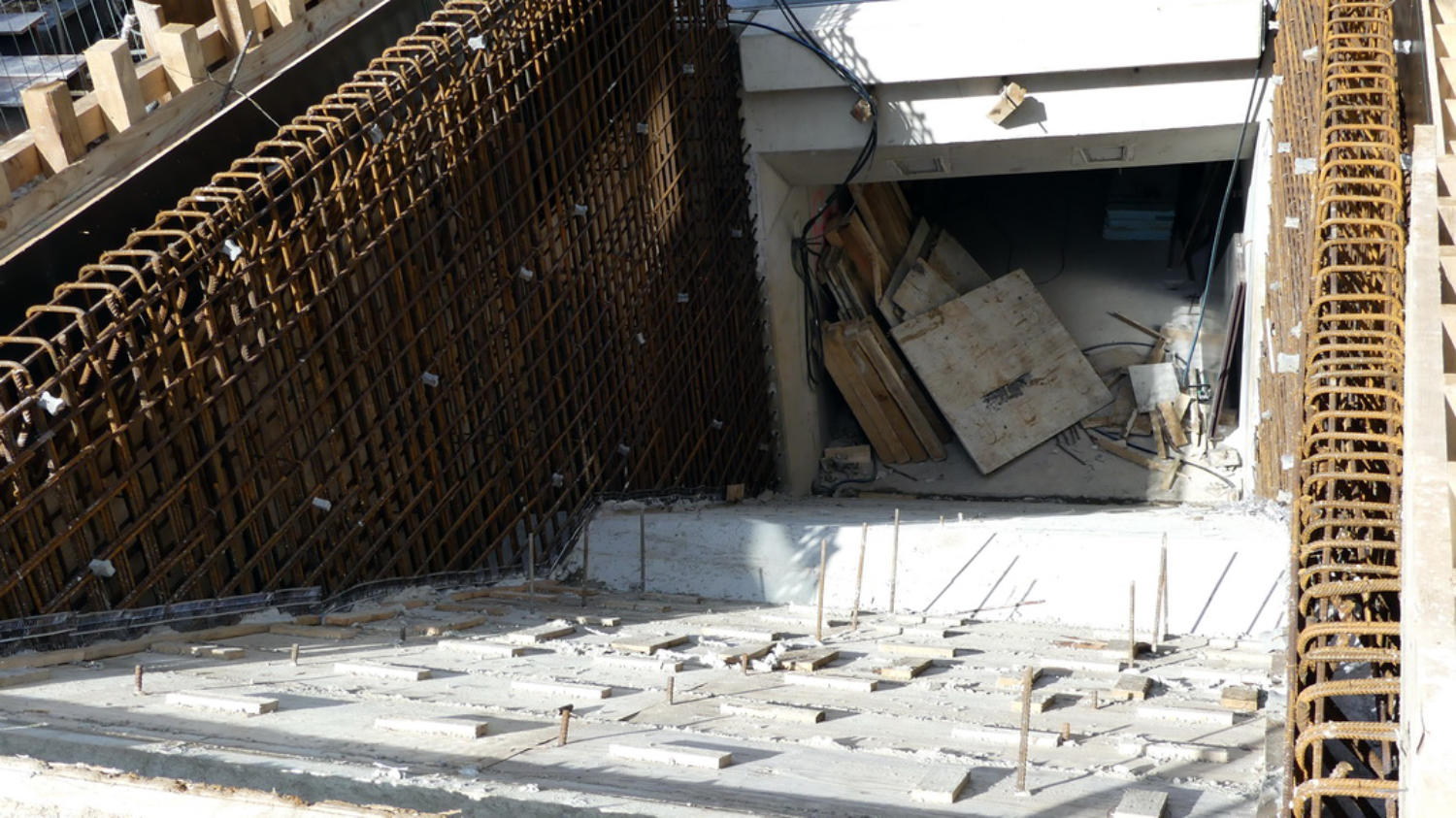

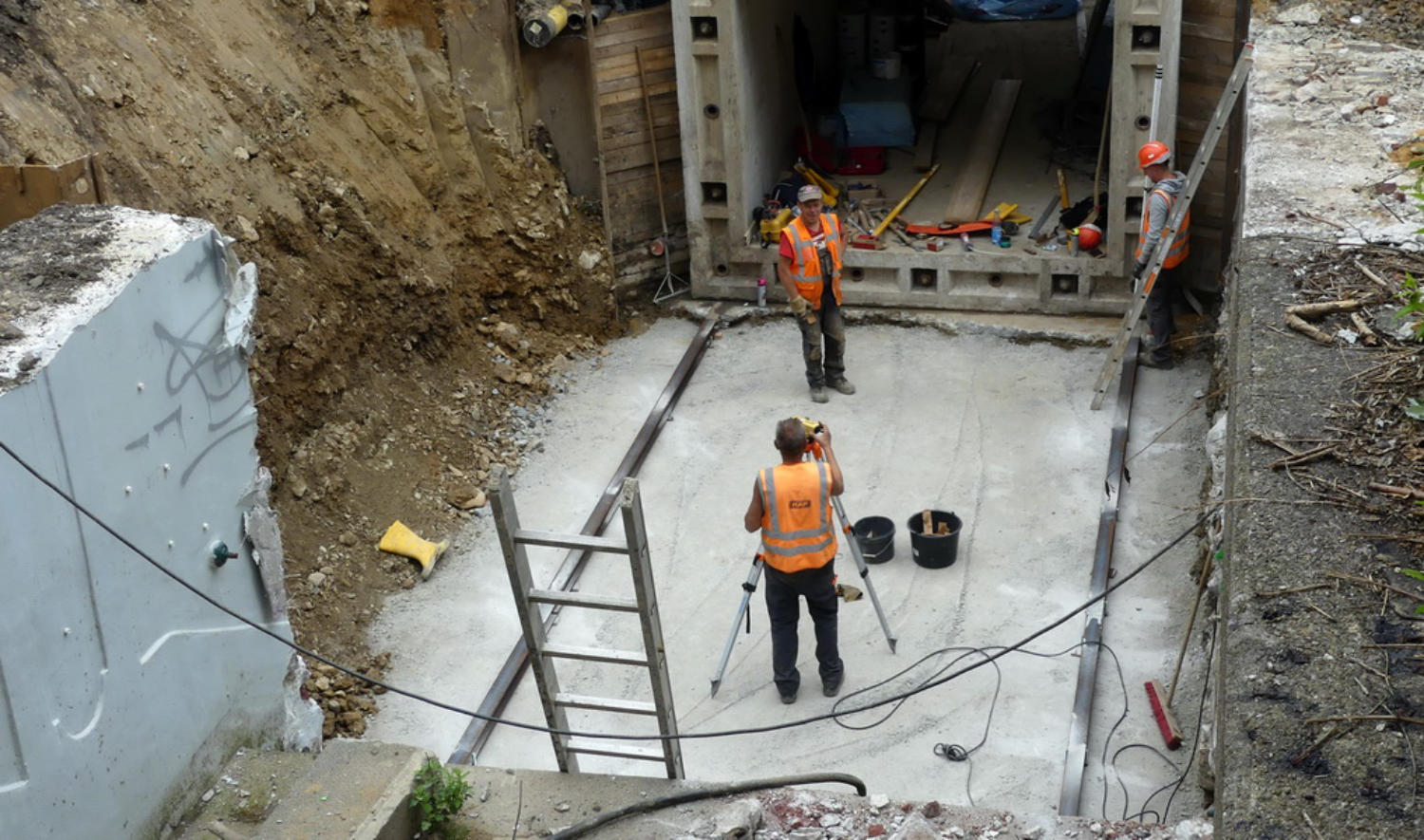

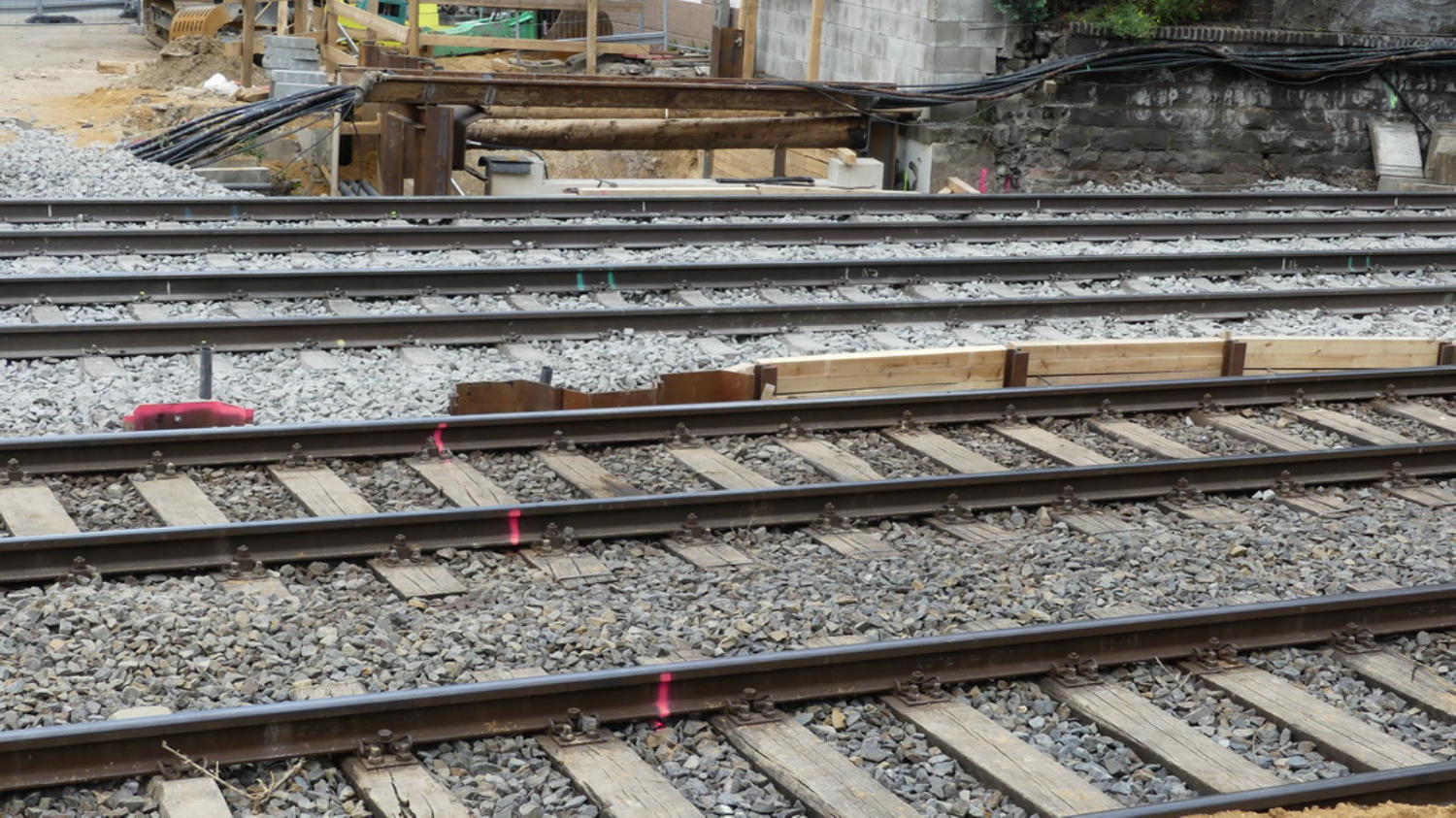

27.07.17 - Am erste Teil wird der Schotter bereits wieder eiingebaut.
27.07.17
31.07.17 - Markiereungen für den nächsten Bau-Abschnitt
31.07.17

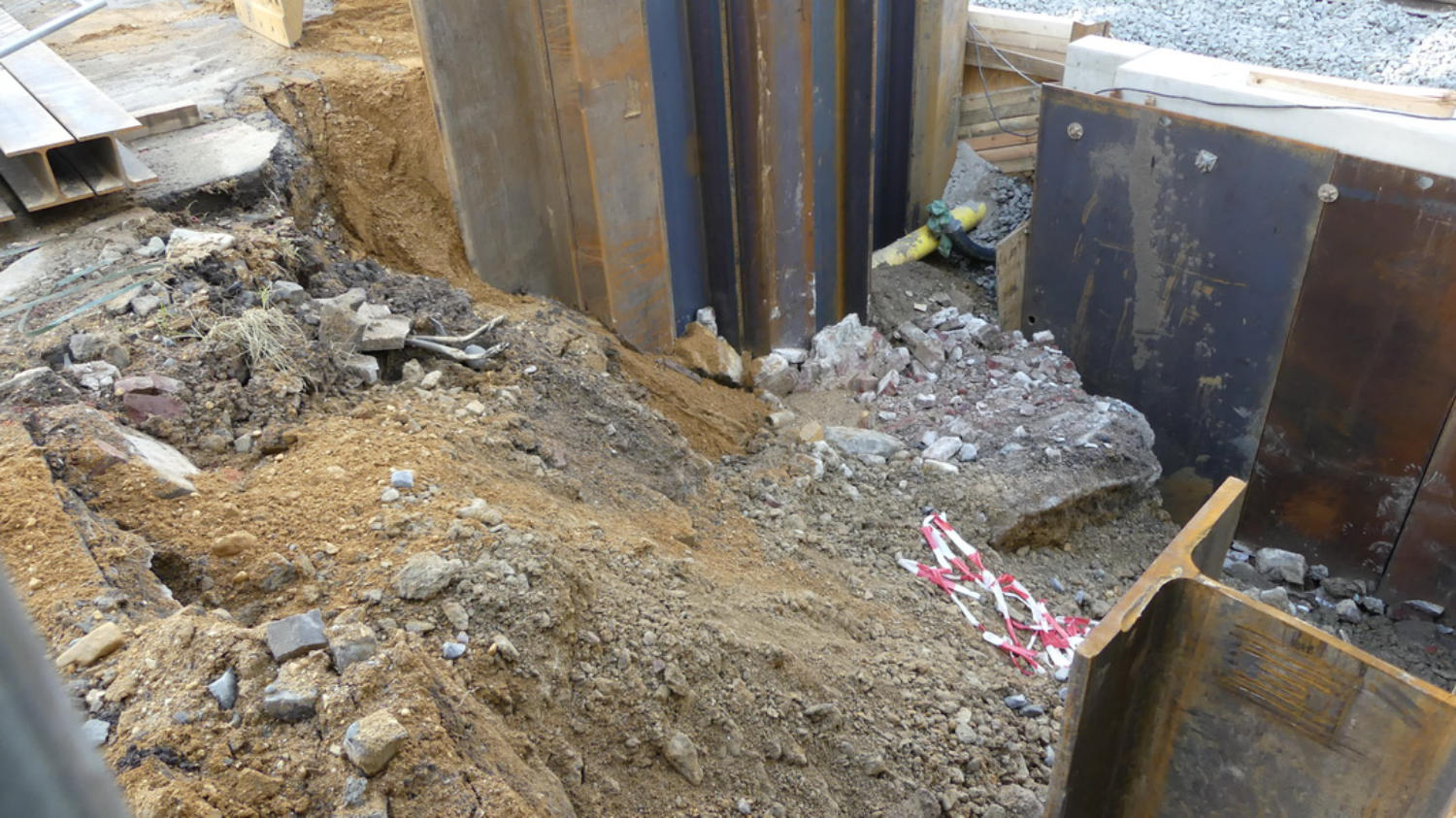

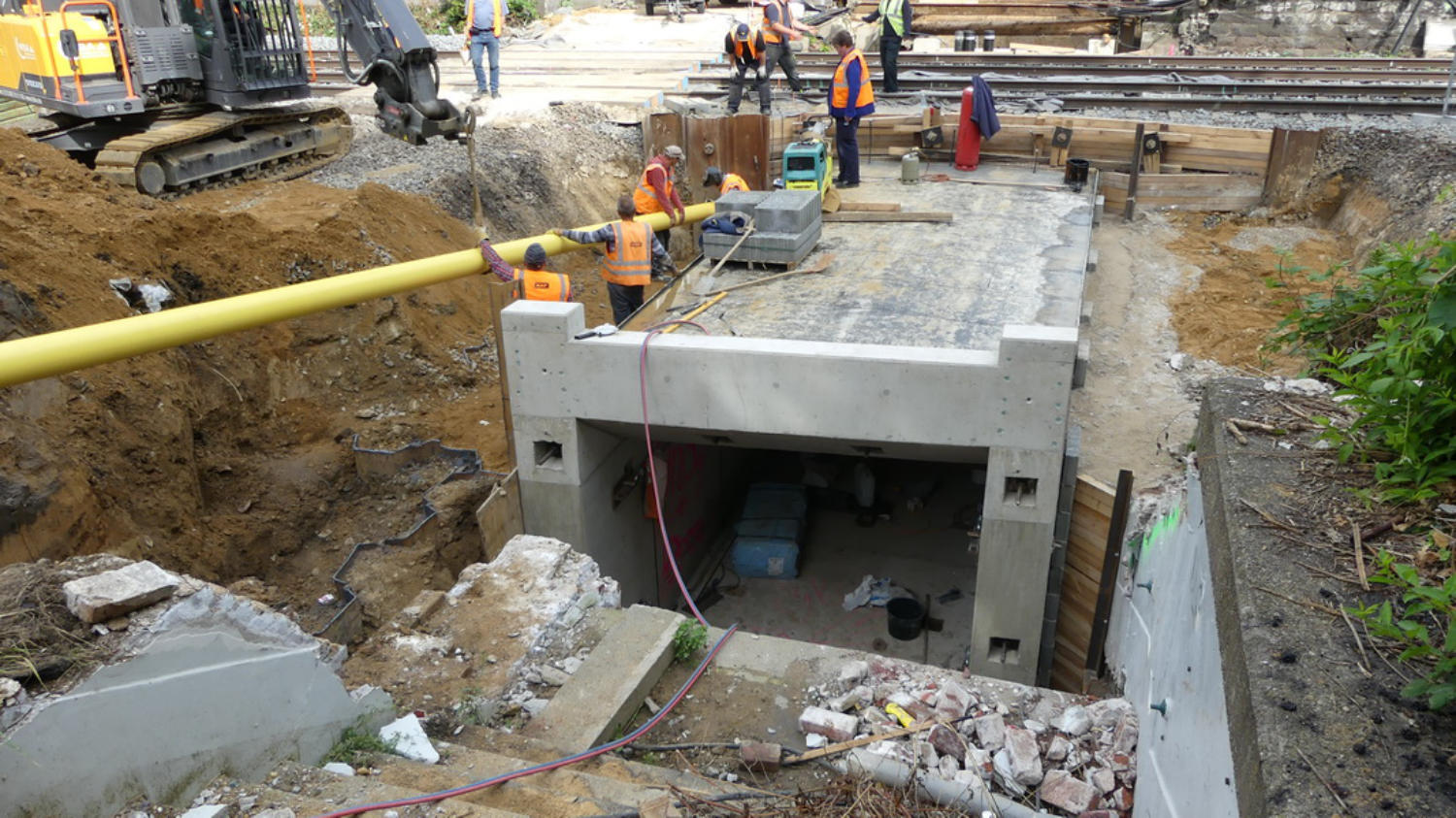

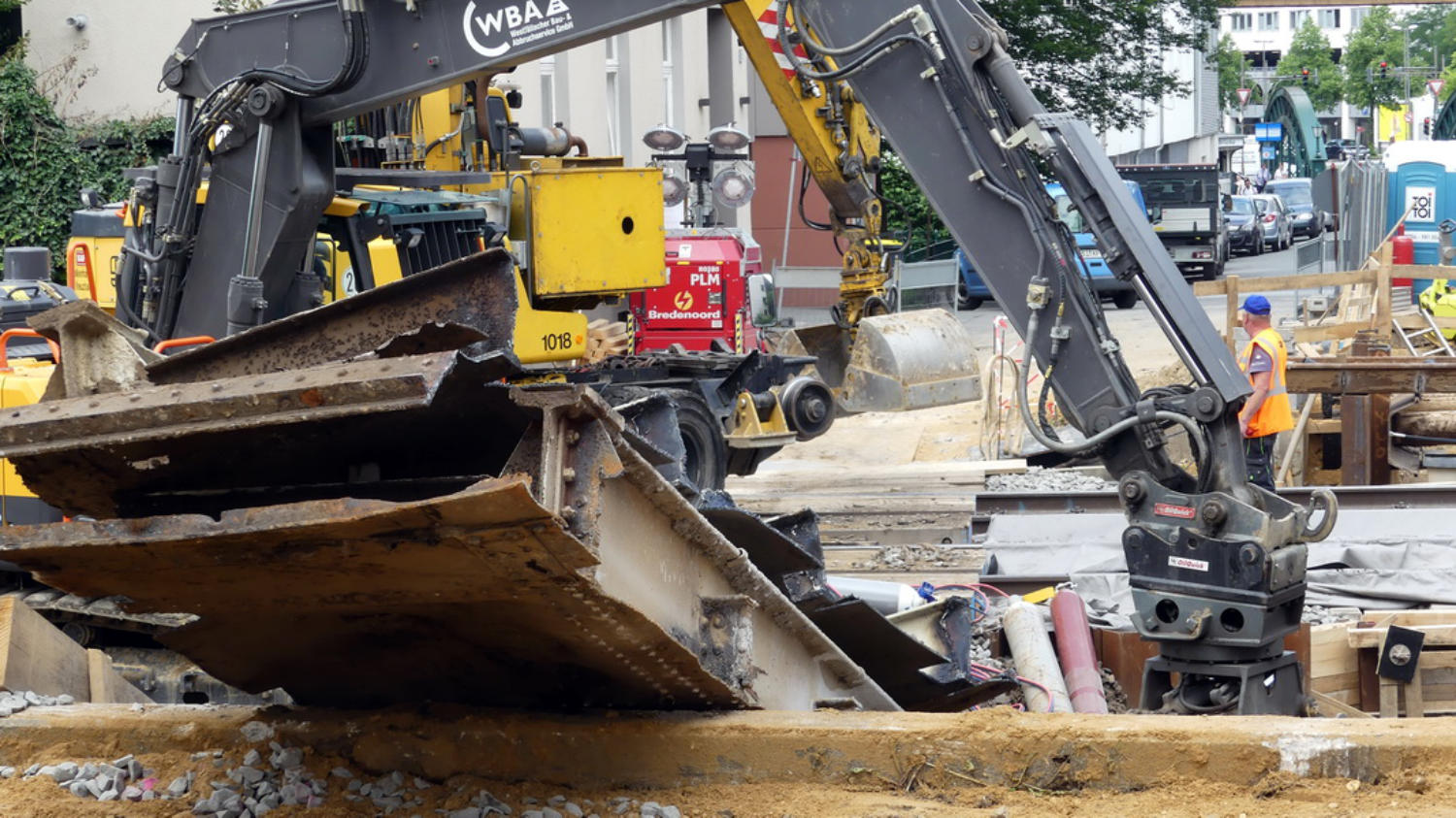

02.08.17 - Der Rückbau vom Südteil der Unterführung hat begonnen. 02.08.17 - Brückenreste
02.08.17
02.08.17

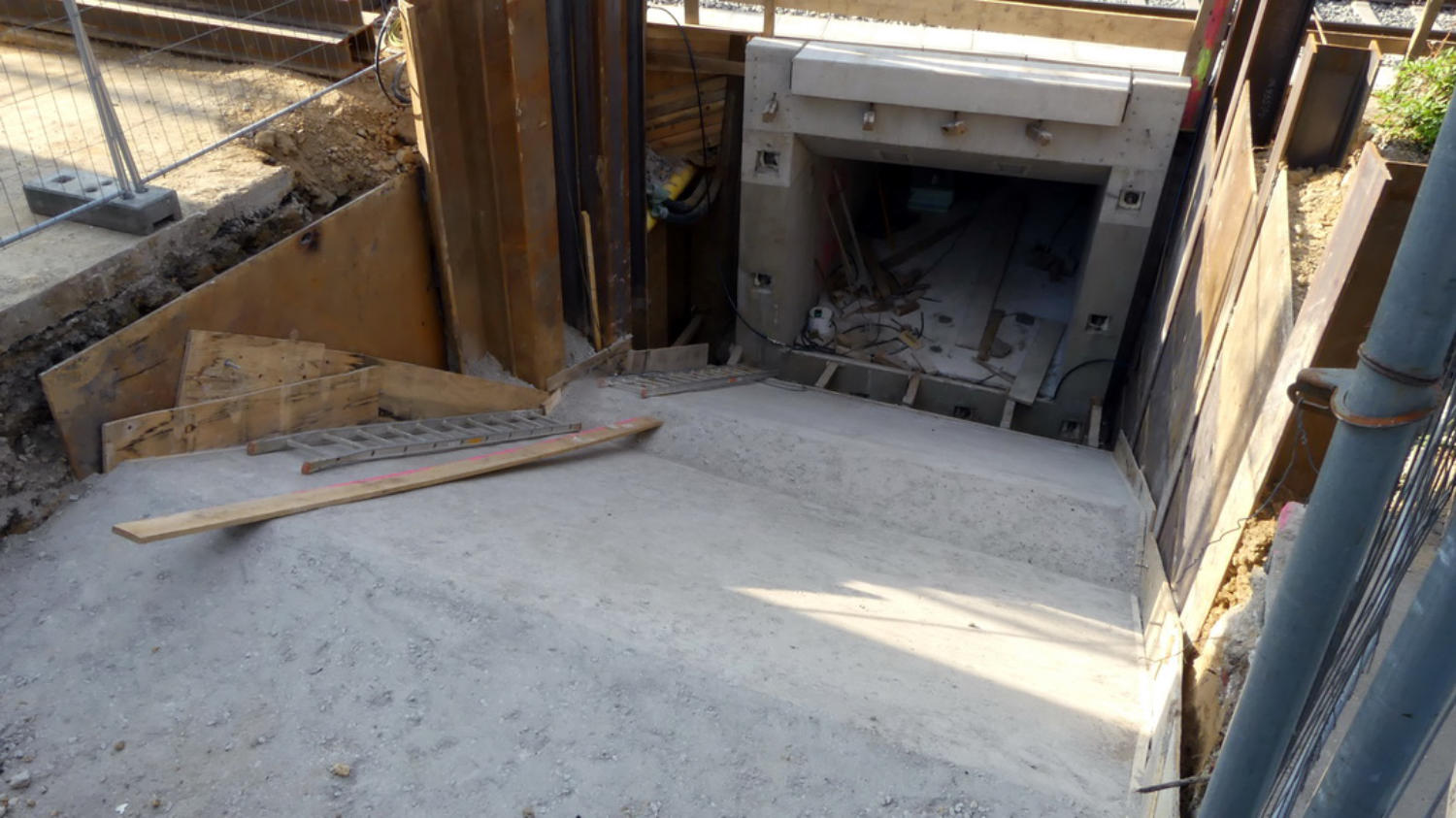

04.08.17 - Der alte Durchgang ist ausgebaut. Der Boden wurde bereits neu gegossen.
04.08.17

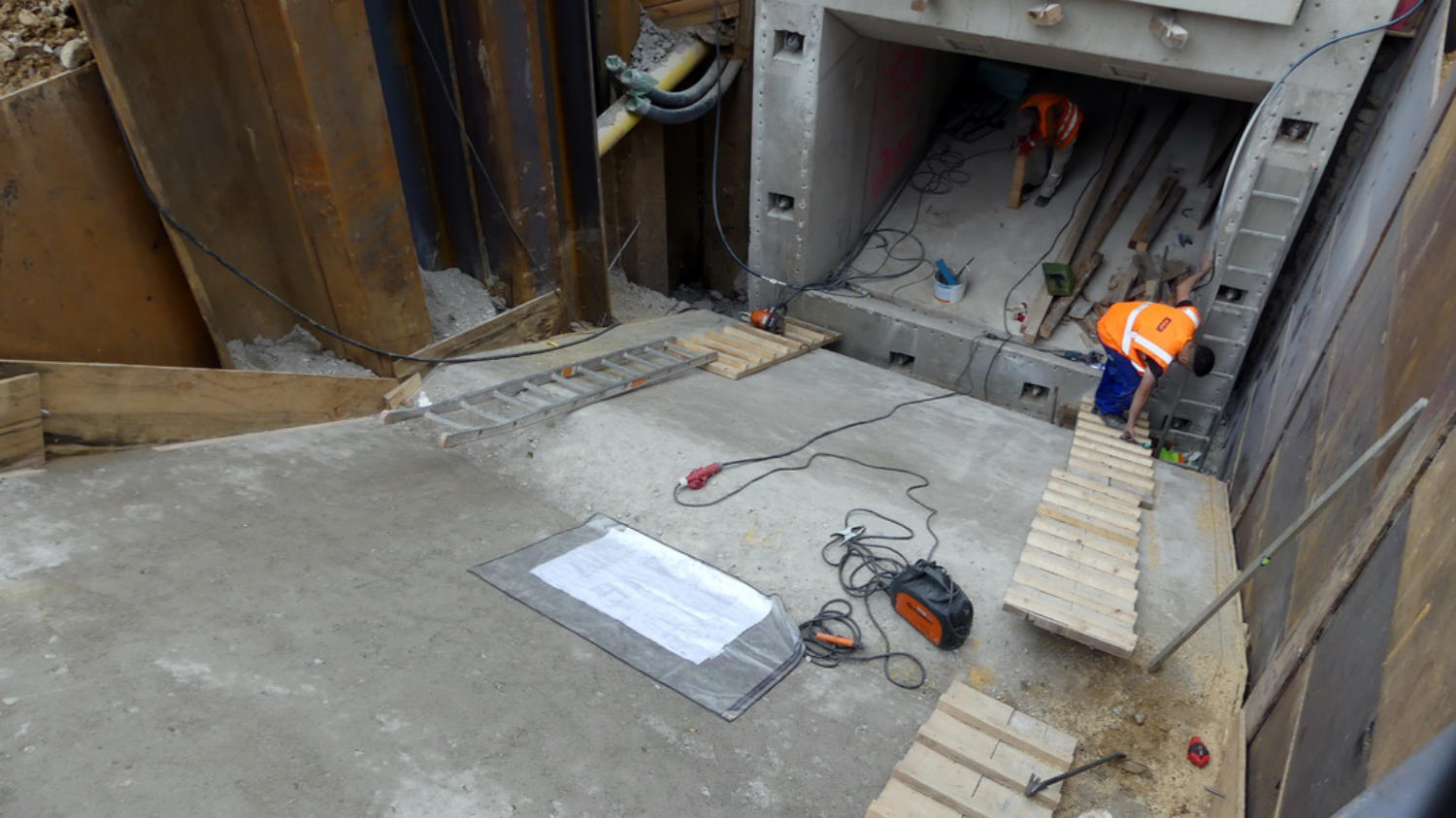

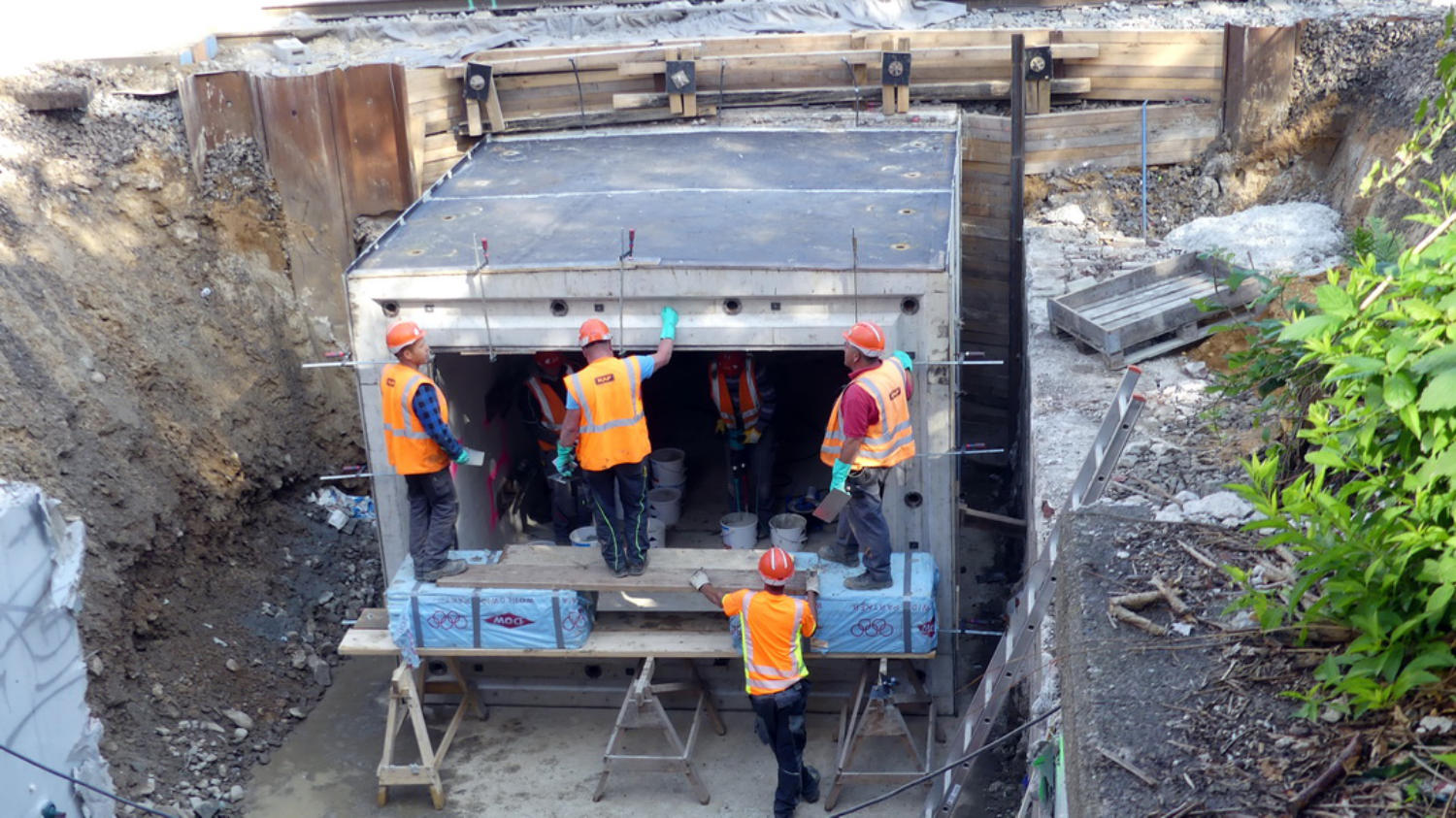

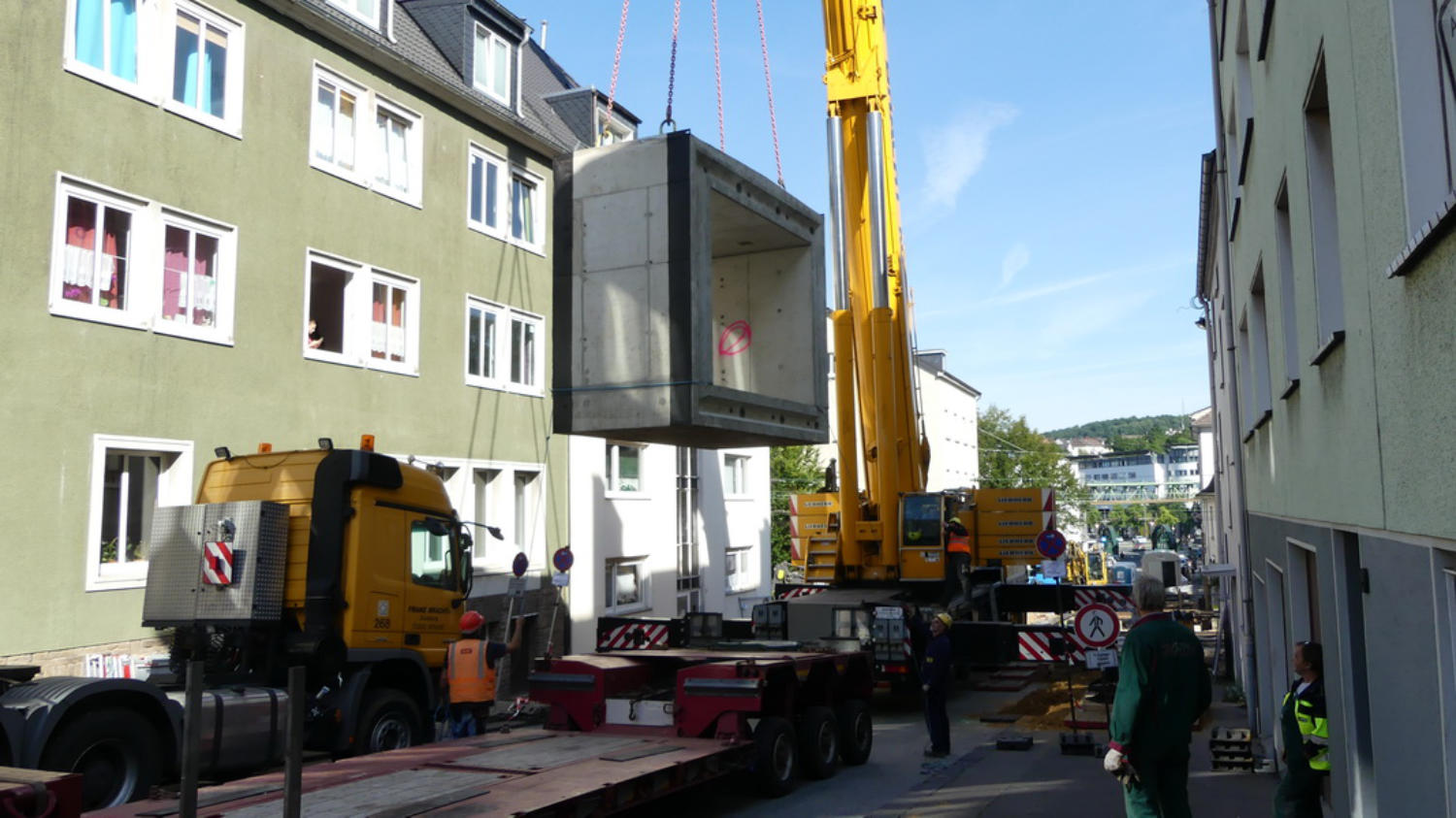

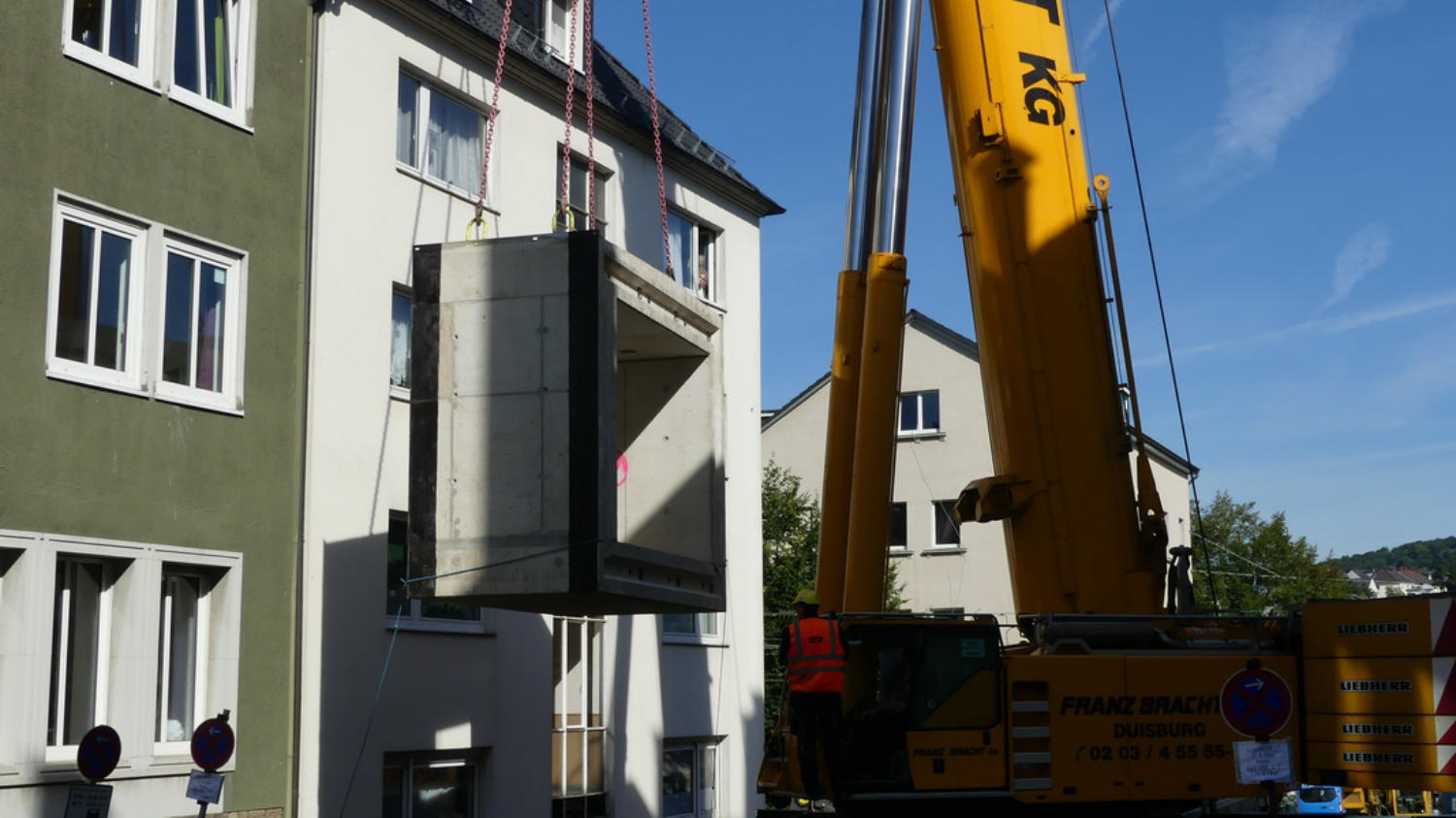

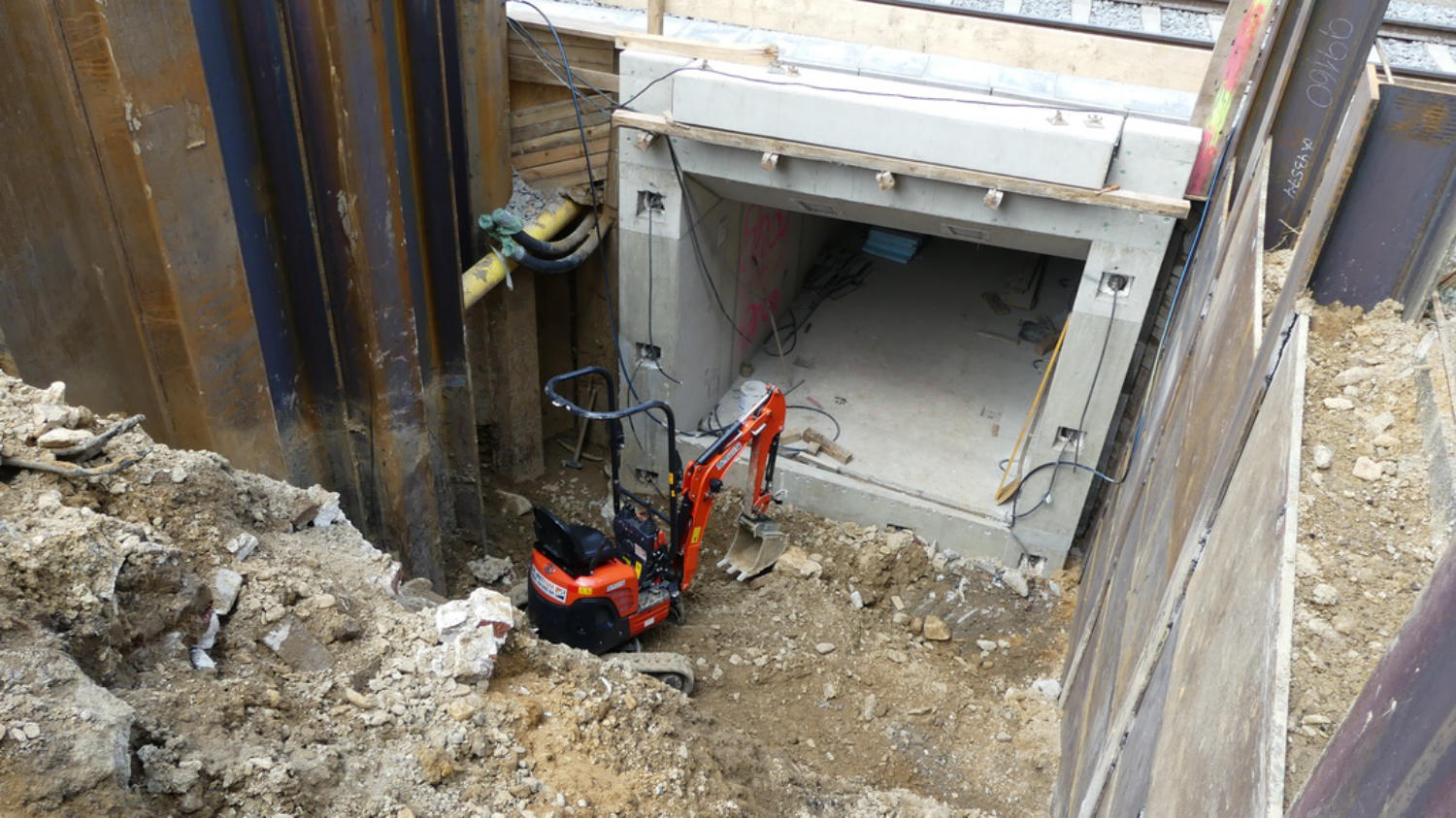

07.08.17 - Die Tunnelelemente werden eingebaut. 07.08.17 - Milimeterarbeit. 07.08.17 - Erst muß noch die Dichtungsmasse angerührt werden.
07.08.17
07.08.17
07.08.17

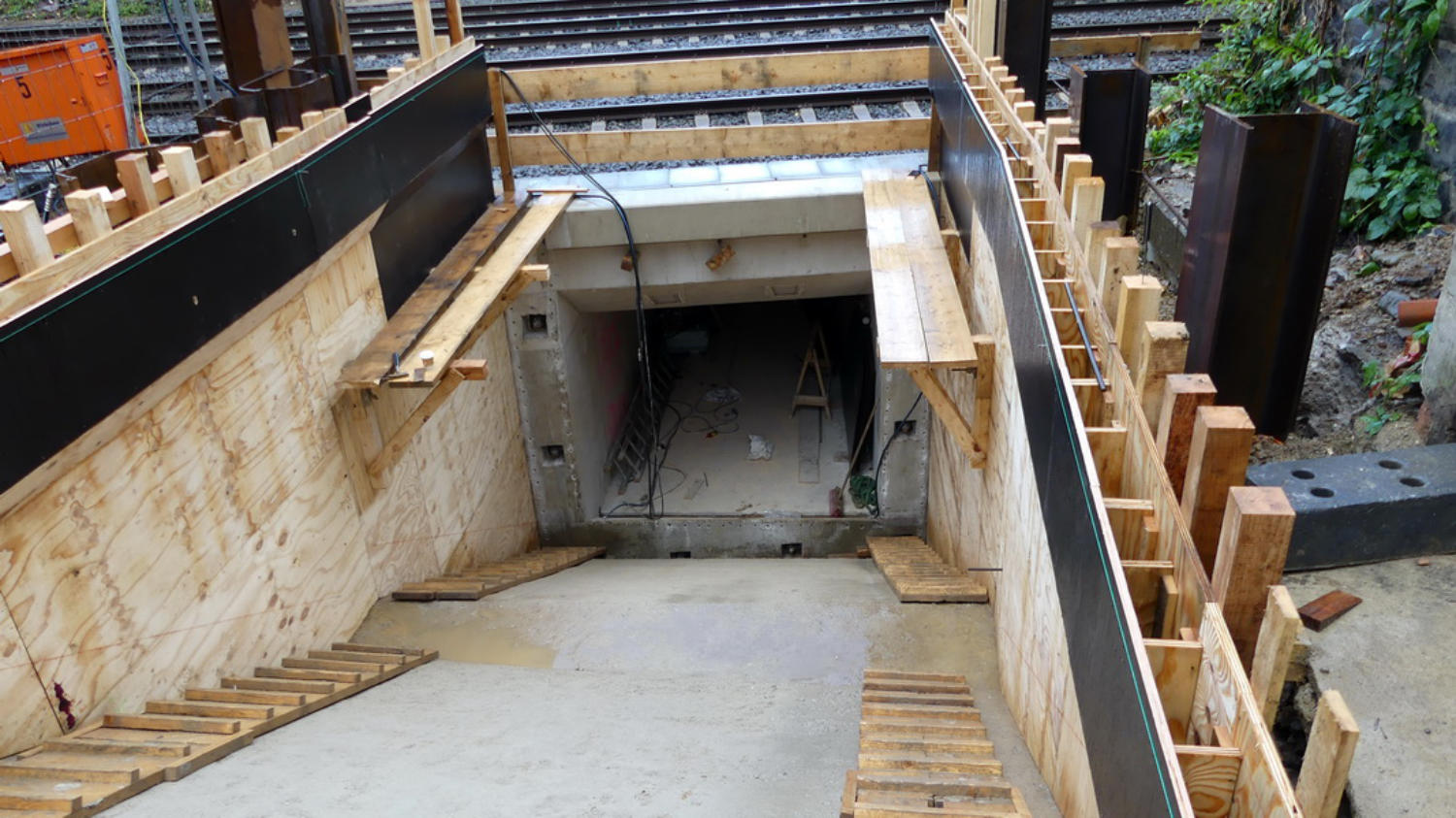

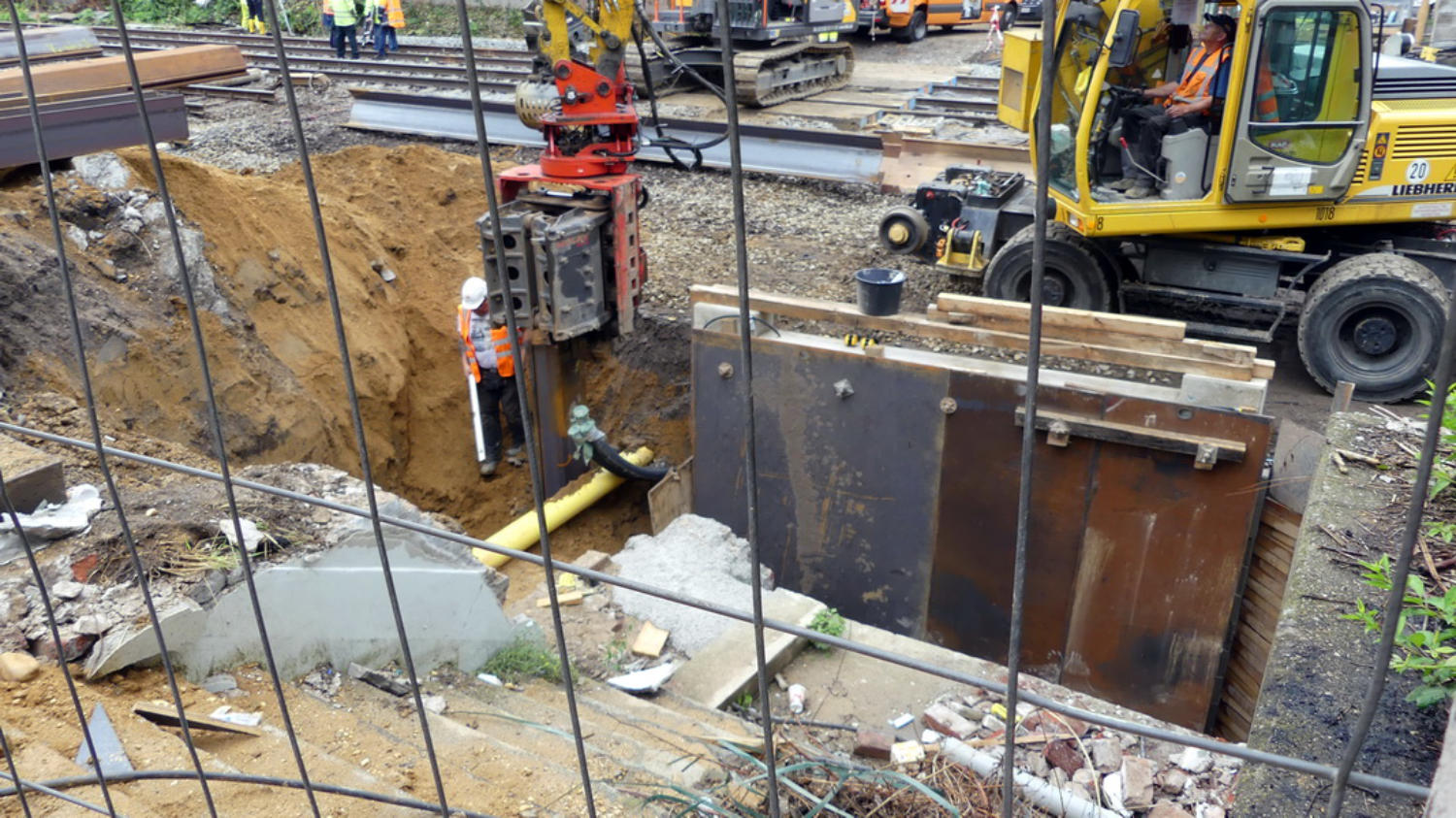

09:08:17 - Die Tunnelelemente  stehen komplett. Noch eine Gasleitung einbauen, dann wird alles wieder mit Sand aufgefüllt.
09.08.17

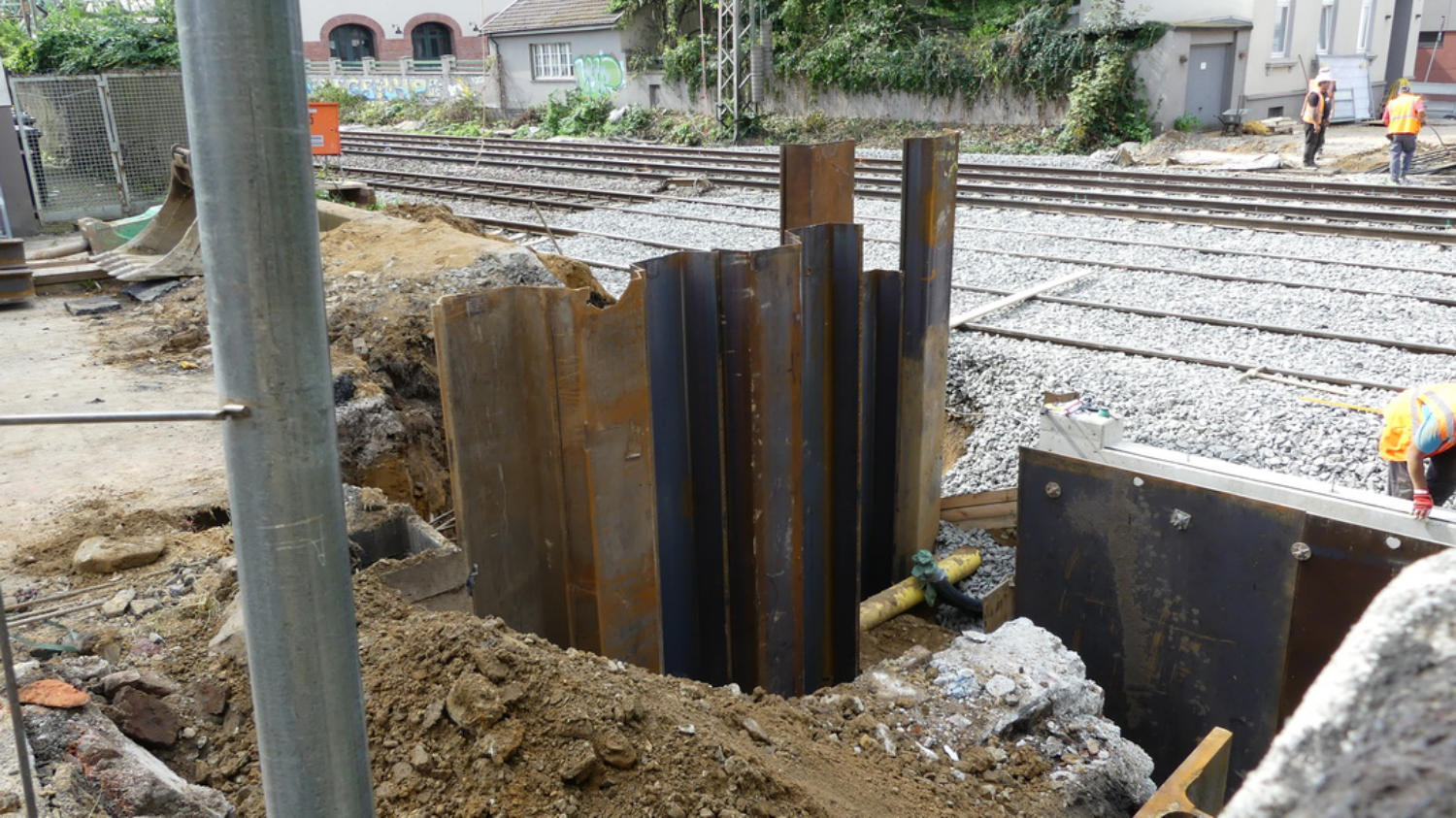

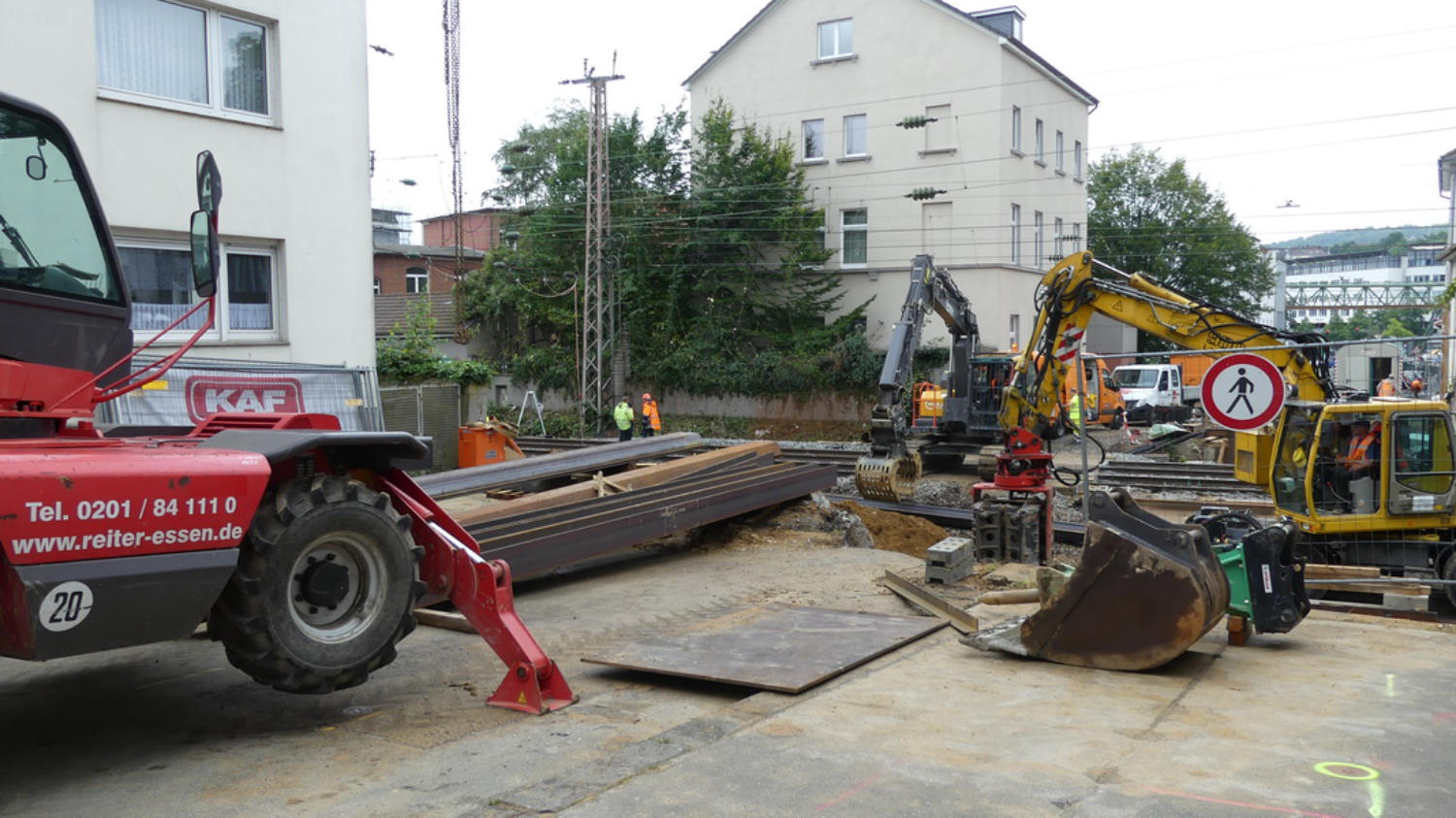

11.08.17 - Die Baugrube ist wieder verschlossen.Die Spundwände für den Treppenbau werden versenkt. 11.08.17 - Anlieferung einiger Stahlträger.
11.08.17
11.08.17

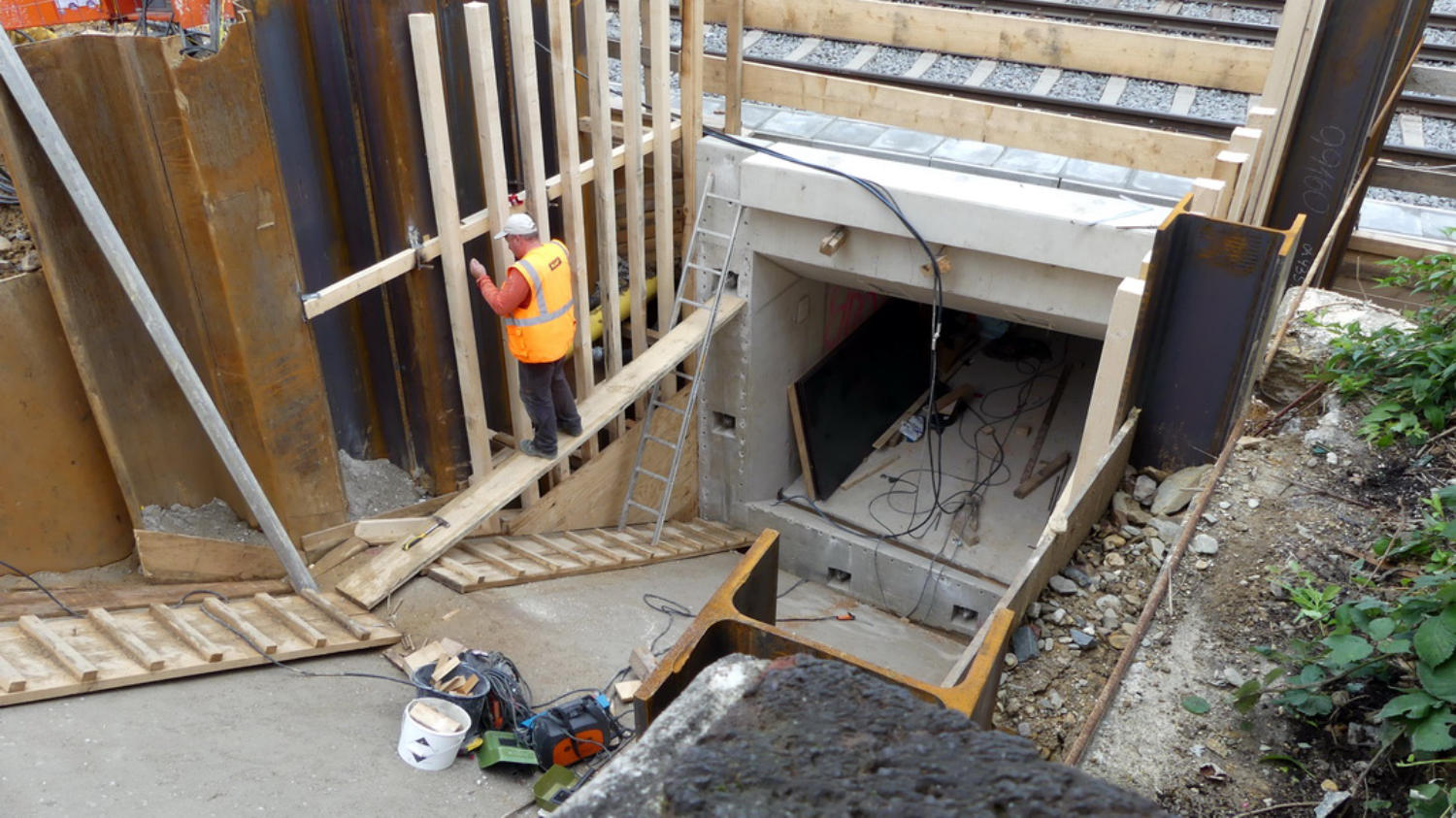

14.08.17 - Der Einbau der Spundwände für den Treppenbau ist auch beendet.
14.08.17

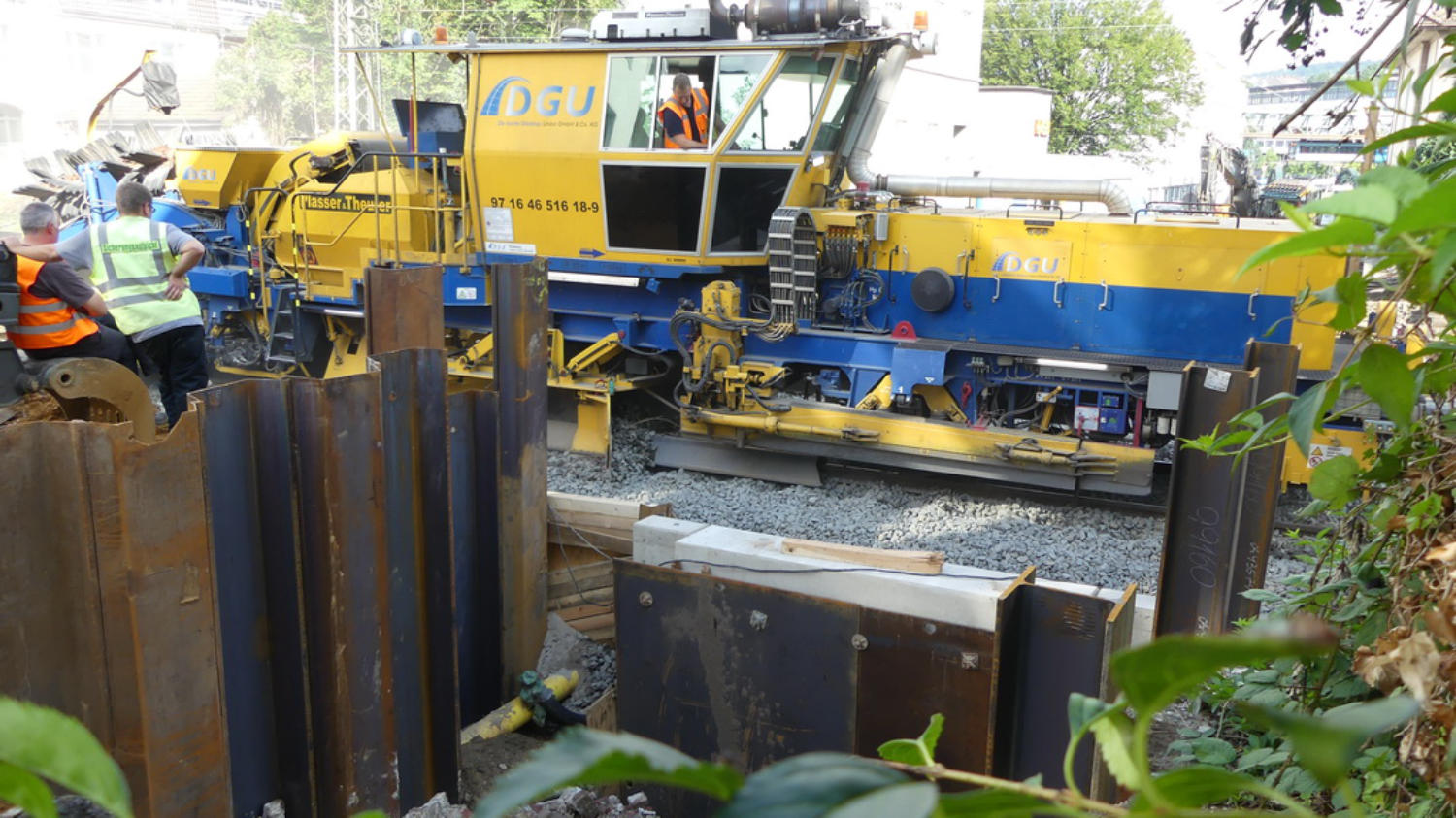

16.08.17 - Auch an der Südseite sind die Treppenstufen ausgebaut. 16.08.17 - Schotterplaniermachine D-DGU 97 16 46 516 18-9
16.08.17
16.08.17
22.08.17 - Hier hat sich nicht viele verändert.
22.08.17
29.08.17 - Der Unterbau für die Treppenstufen wurde fertig betoniert.
29.08.17
05.09.17 - Der Treppeneinbau läßt noch auf sich warten.
05.09.17
11.09.17. - An der Südseite wird die Verschalung für die Seitenwämde aufgebaut.
11.09.17
13.09.17

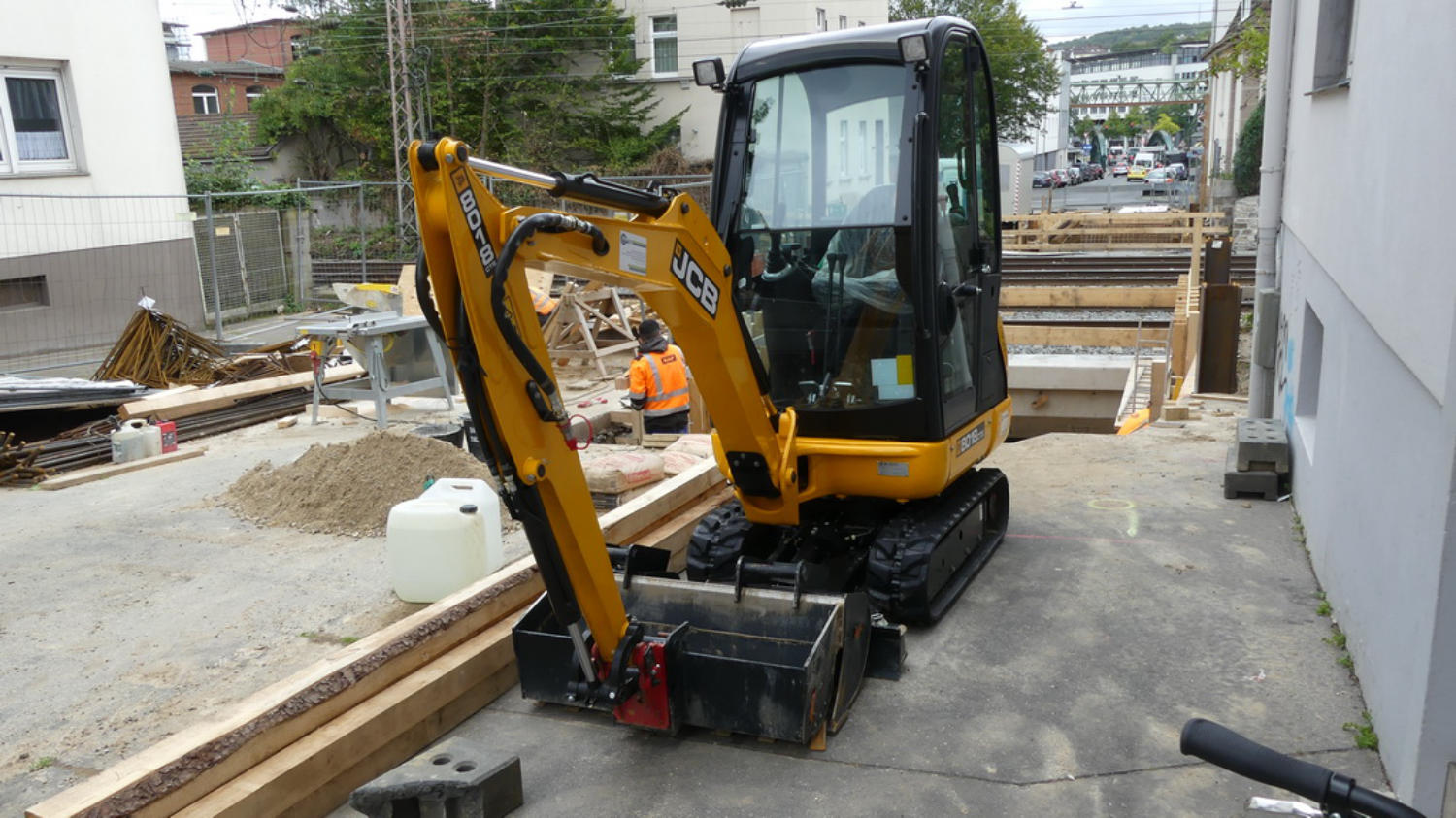

13.09.17 - 13.09.17 - Ein neuer Minibagger wurde angeliefert.
13.09.17
15.09.17 - Die Verschalung auf der rechten Seite ist nun auch fertig.
15.09.17

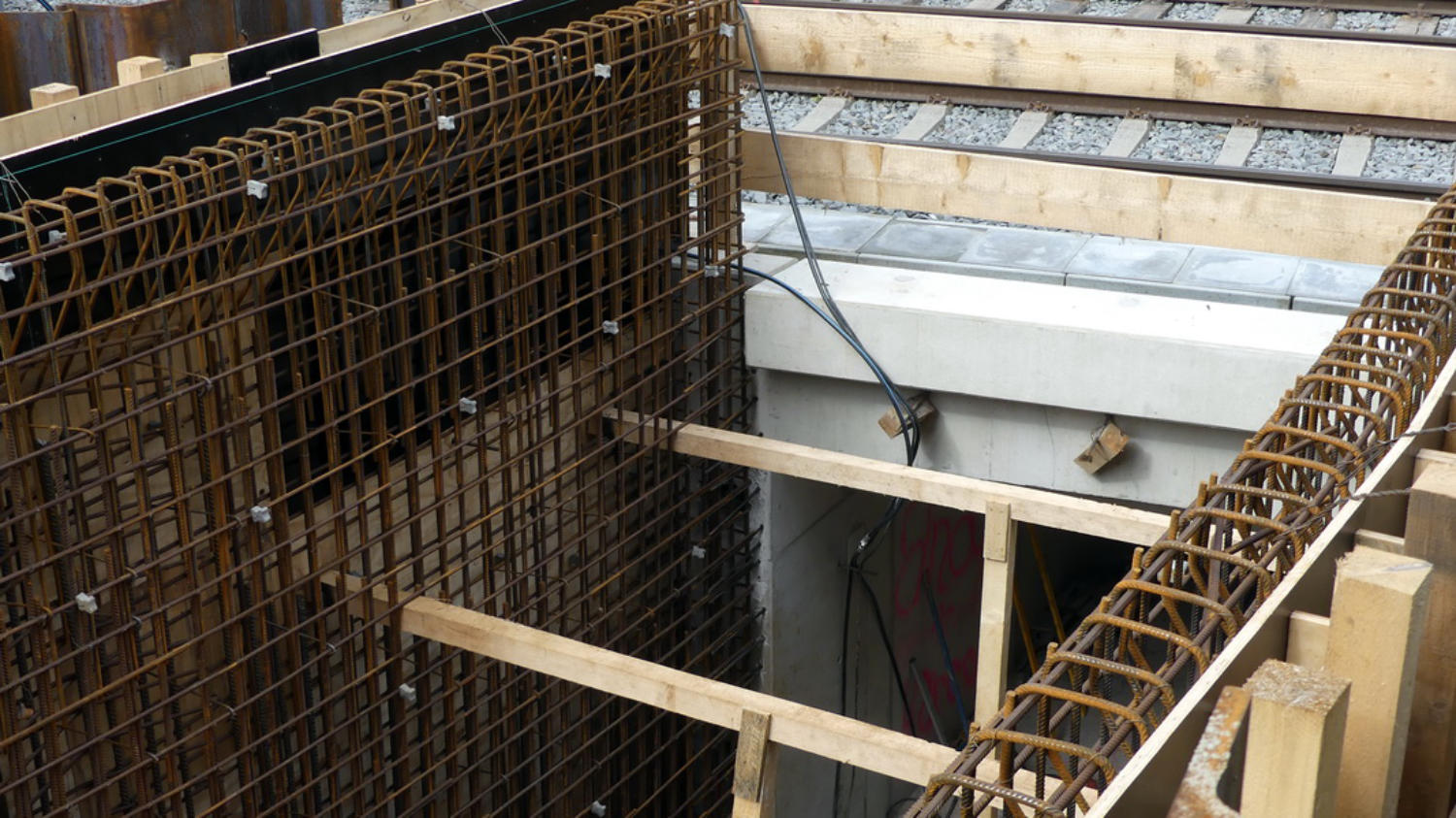

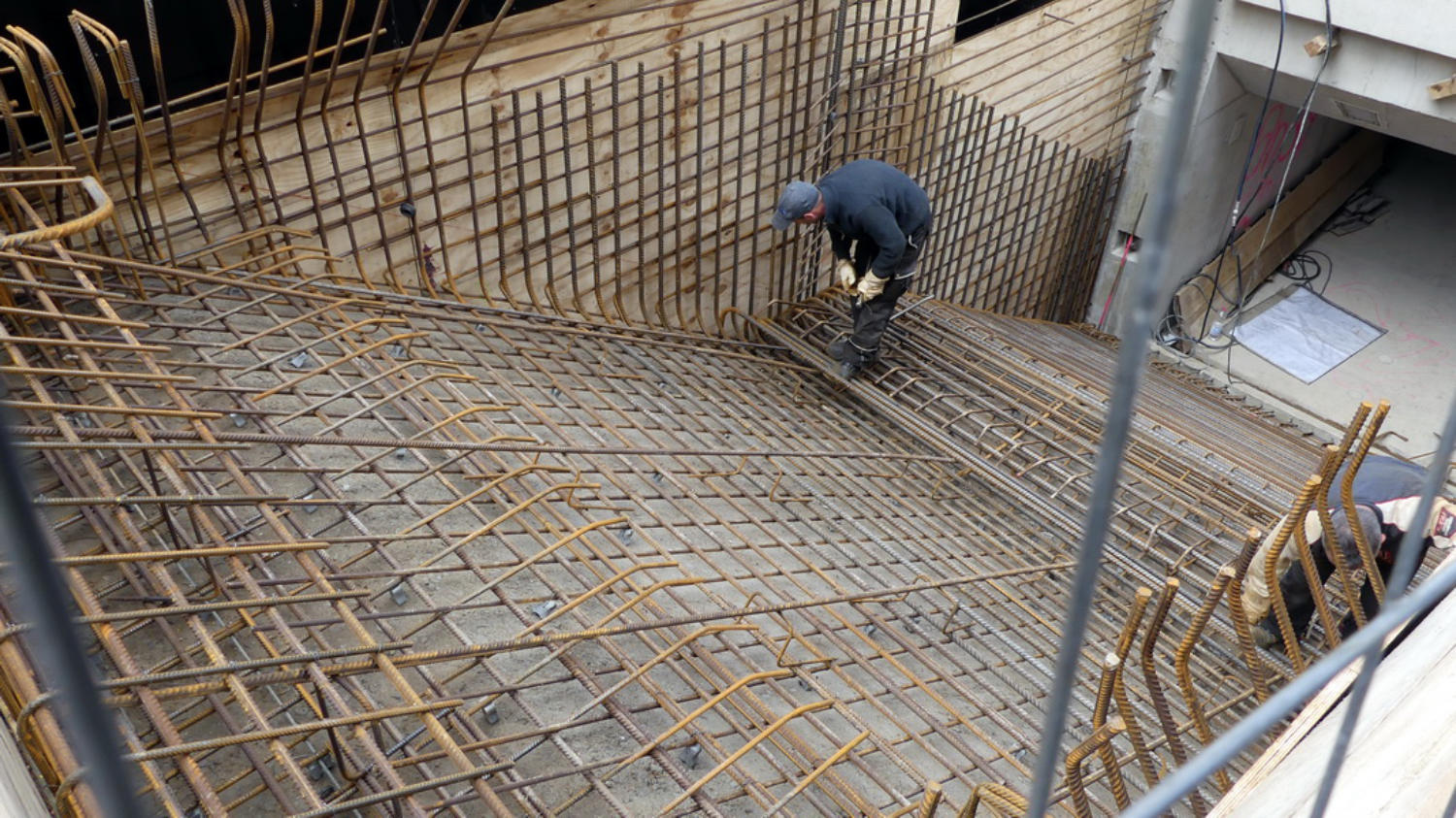

20.09.17 - Südseite -Hier wird gerade der Baustahl eingebaut.
20.09.17
25.09.17 - An der Obere Sehlhoffstraße wird weiter der Baustahl eingebaut.
25.09.17
29.09.17 -Obere Sehlhoffstraße - Die Verschalung wurde wieder entfernt.
29.09.17
