Umbau Bahnsteige 2019
Oktober - Dezember
Bahnsteig 1
Foto 1
Foto 3
Bahnsteig 1 - Hauptbahnhof Gleis 1
Foto 2

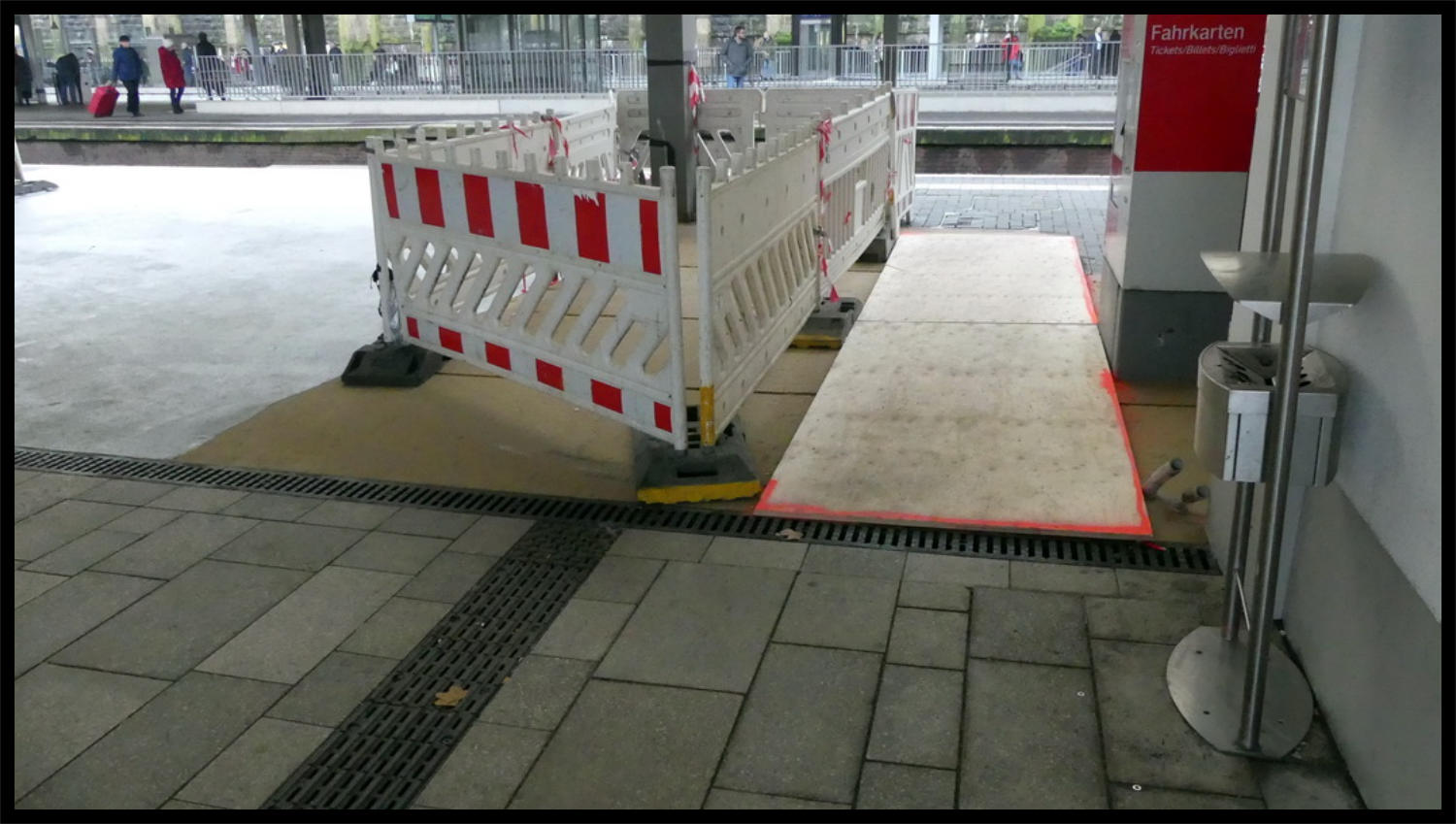

Foto 2
www
herberts-
eisenbahn
bilder.de

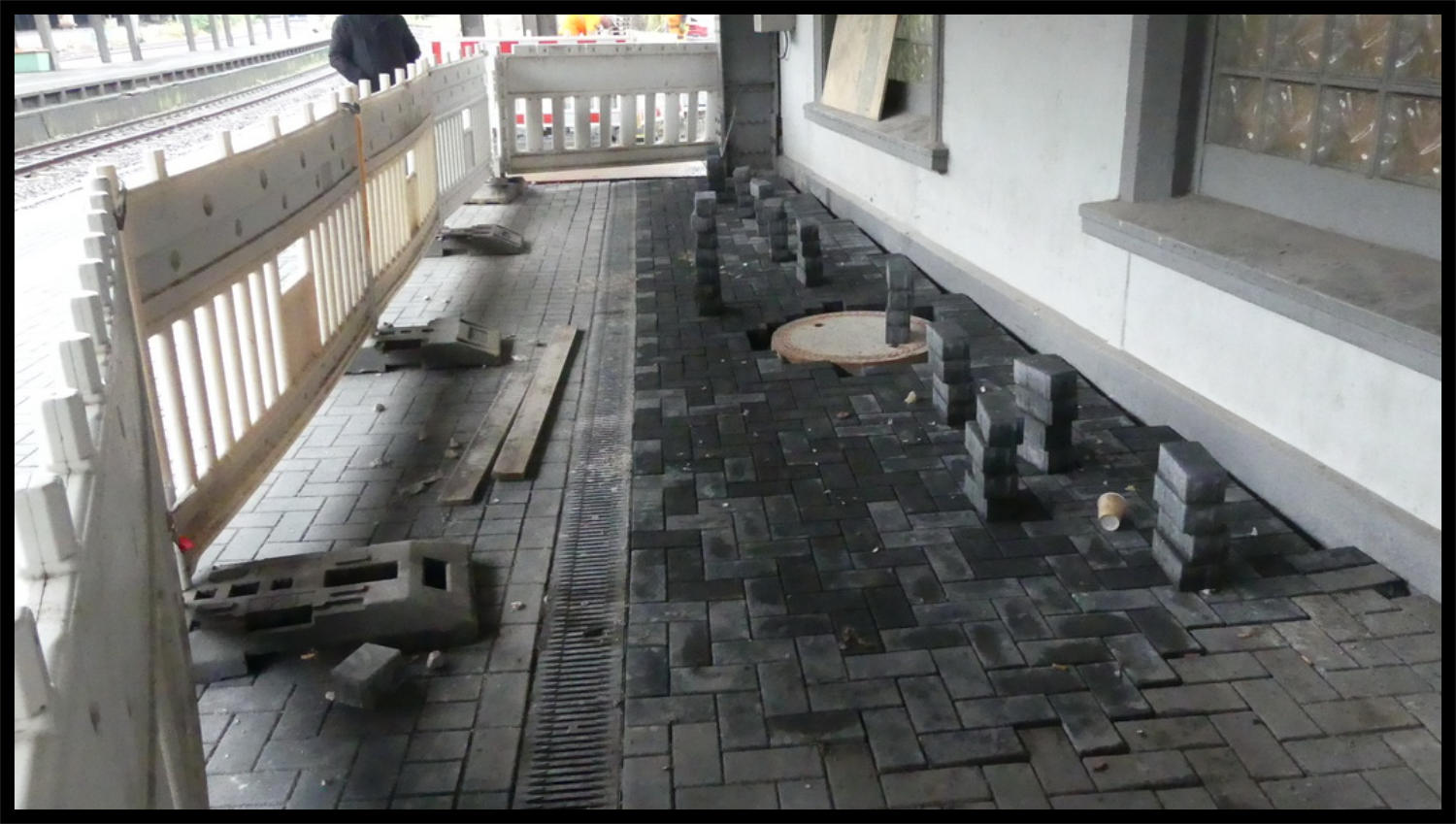

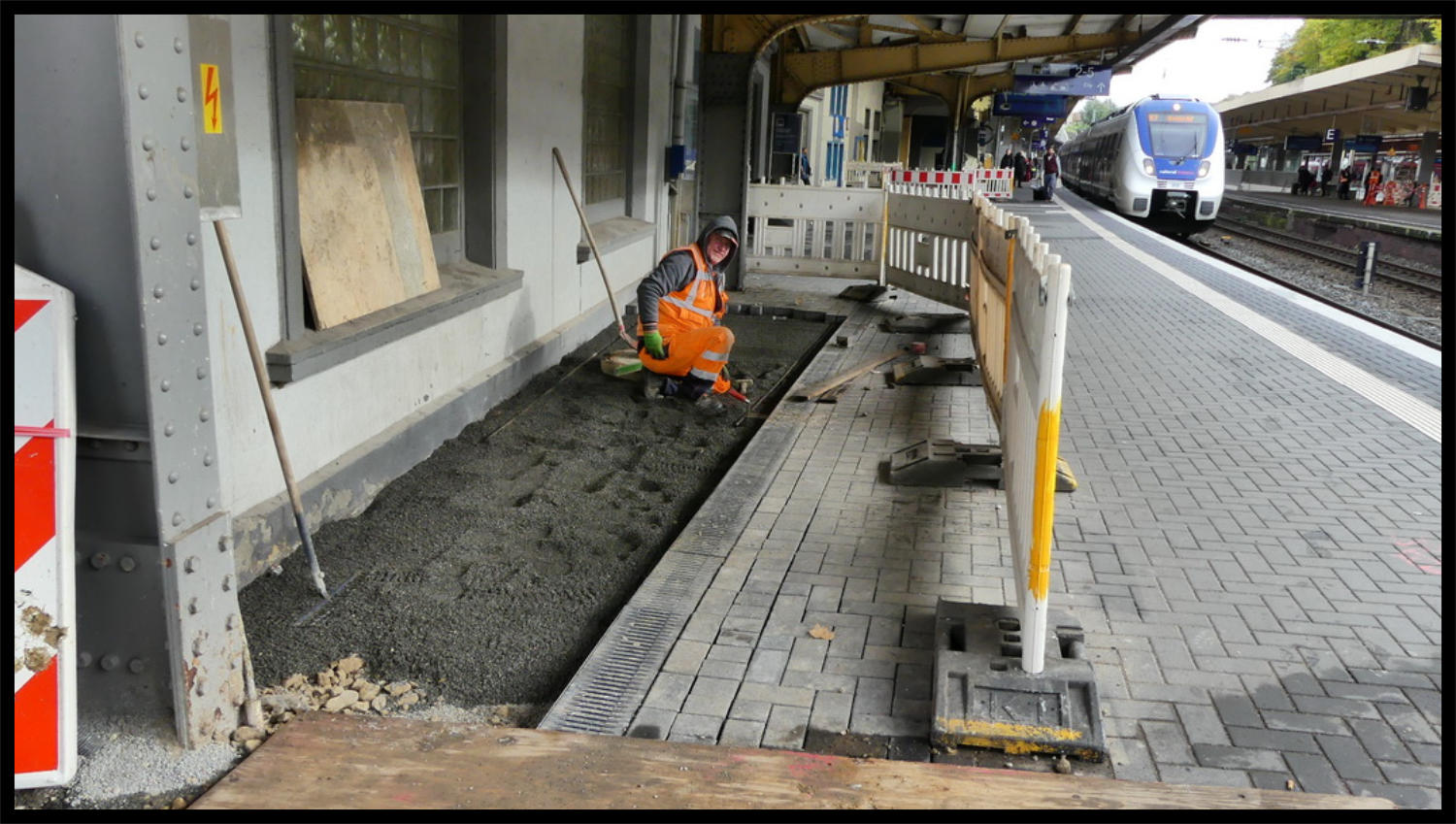

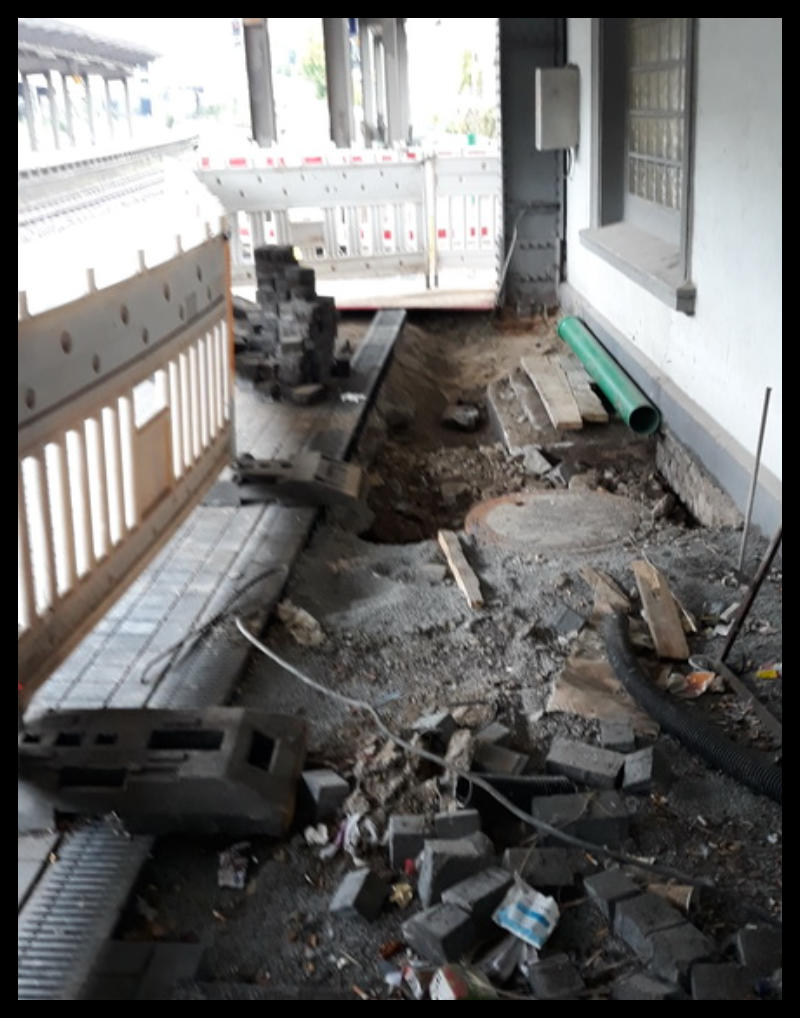

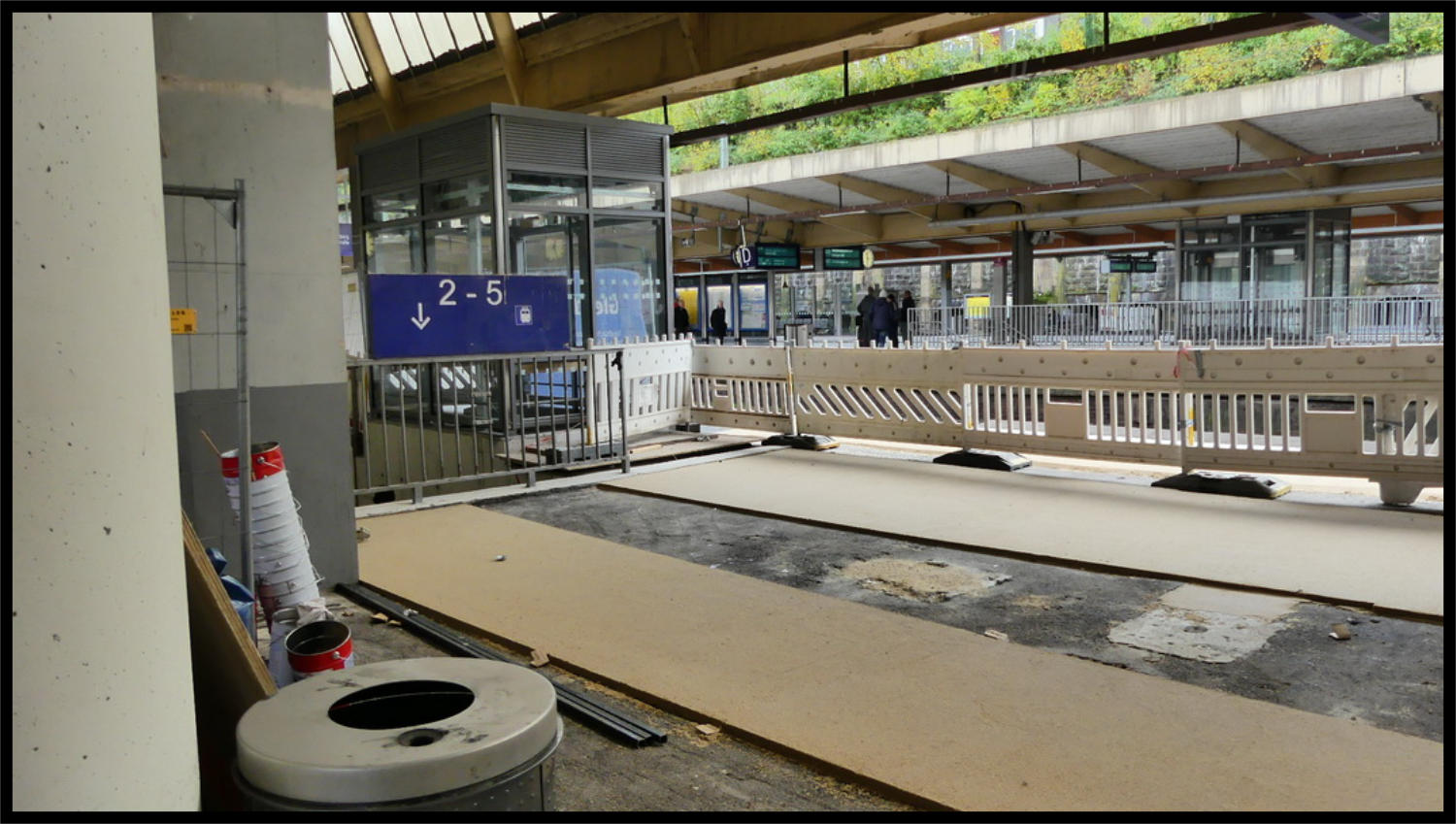

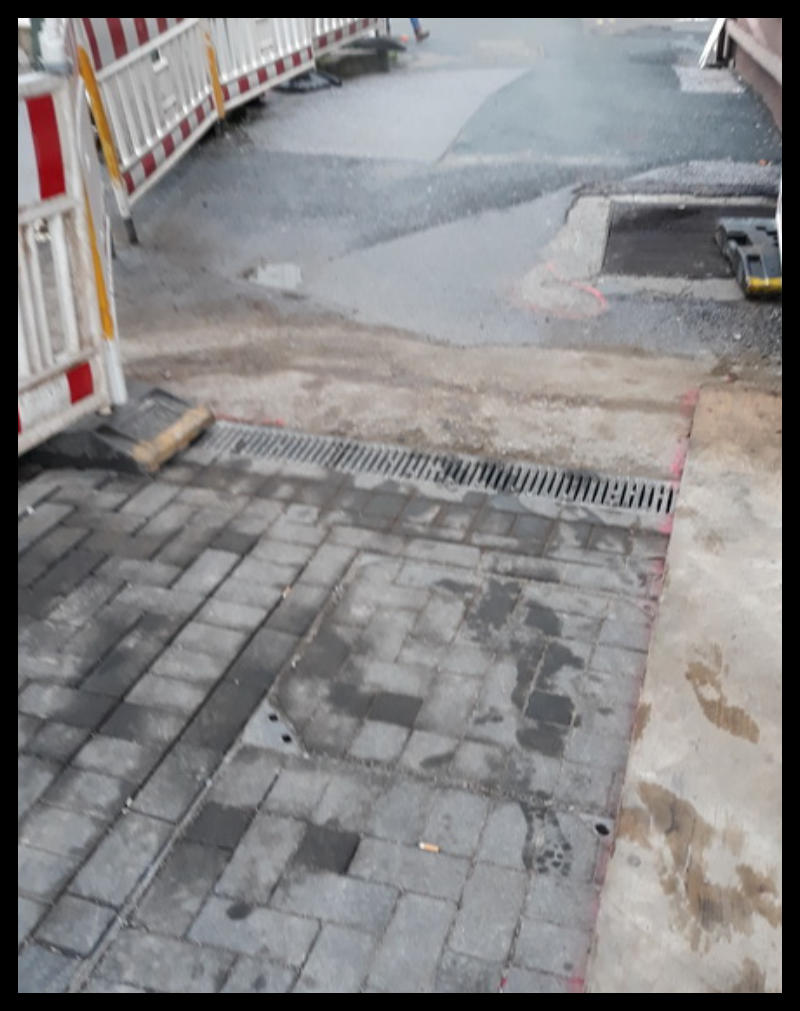

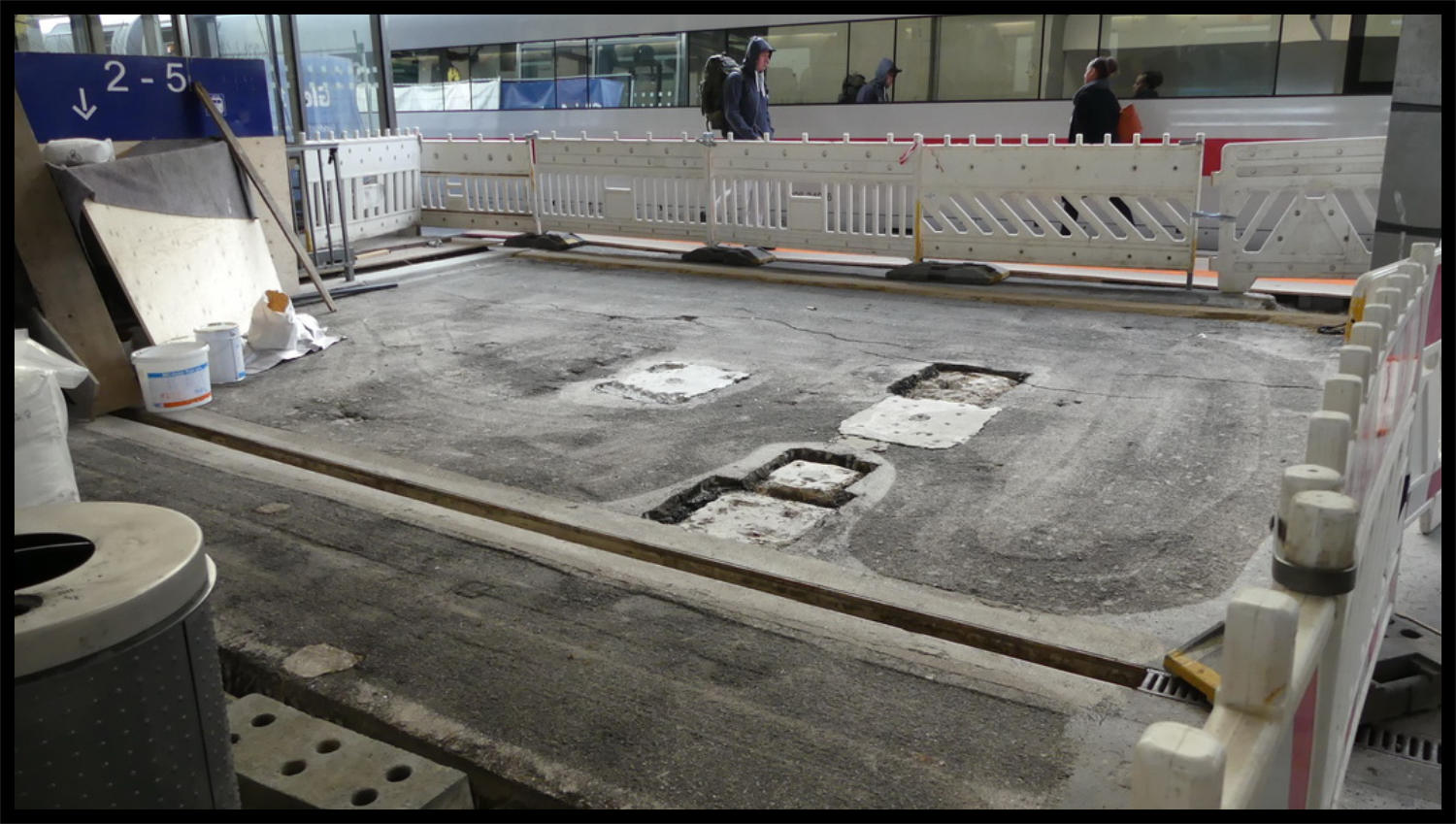

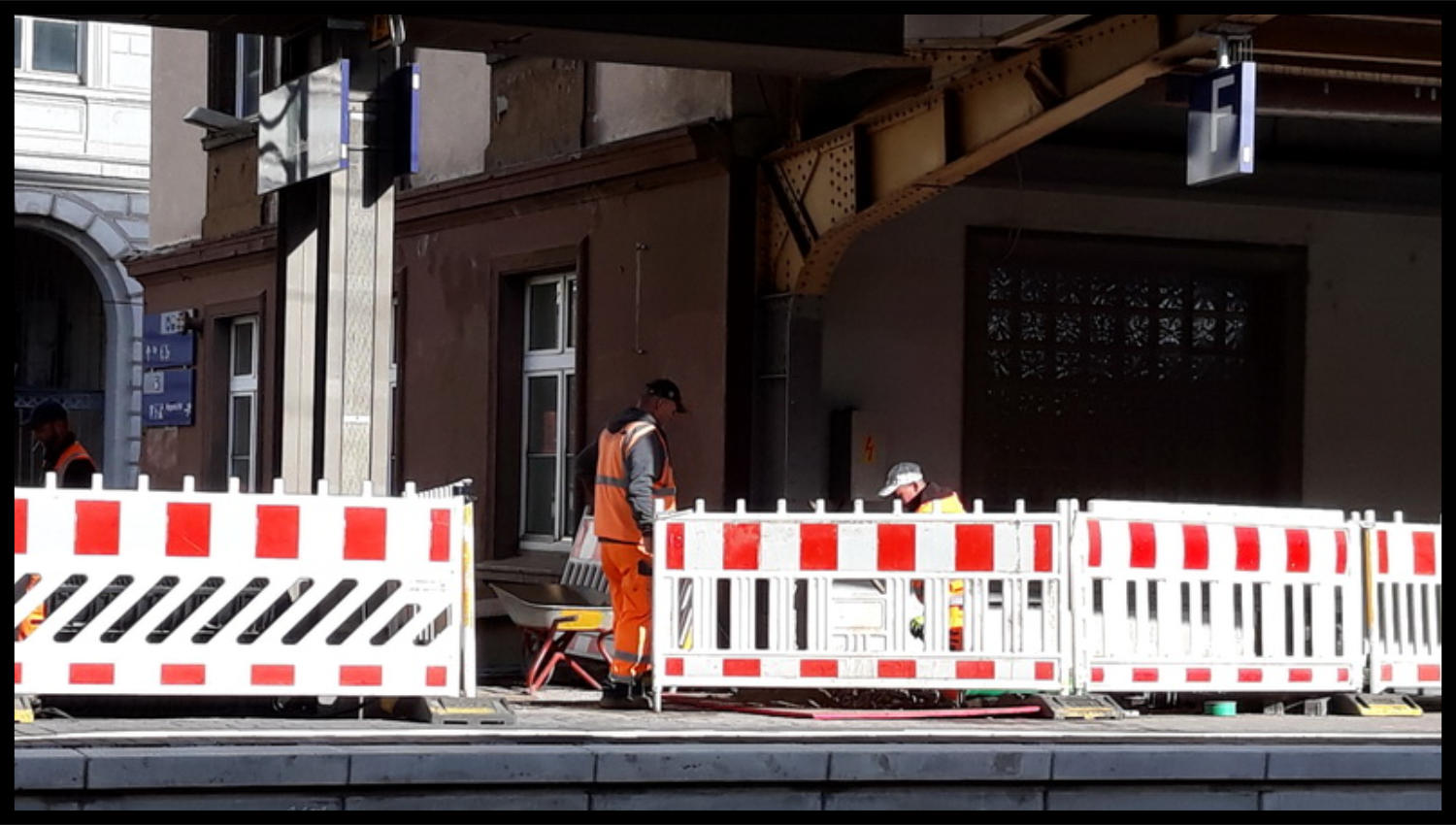

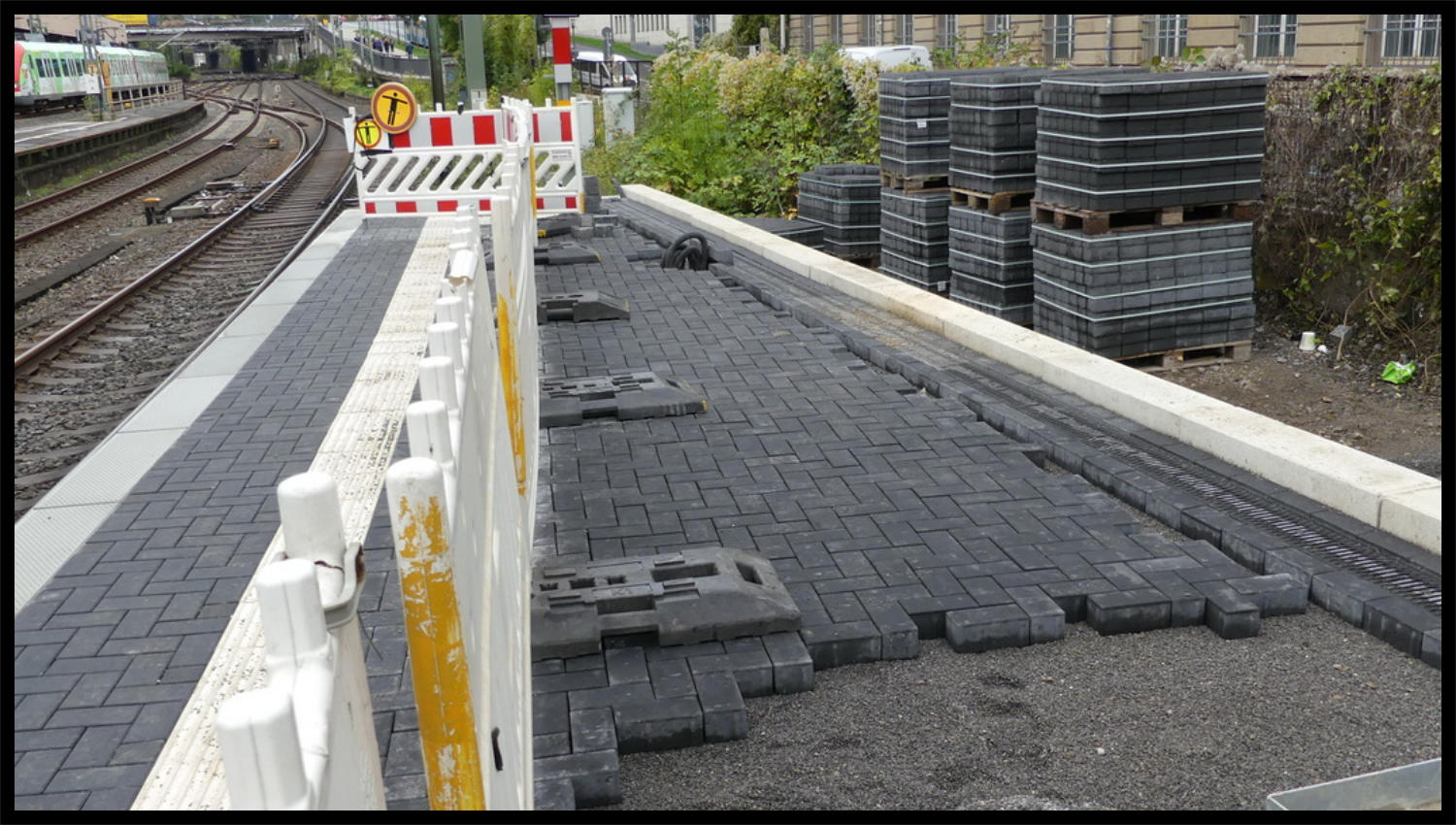

Übersicht Bahnsteige 02.10.2019 - Bald kann mit dem Pflastern begonnen werden. 02.10.2019 - Hier werden noch einige fehlende Regenrinnen eingebaut.
02.10.2019
02.10.2019

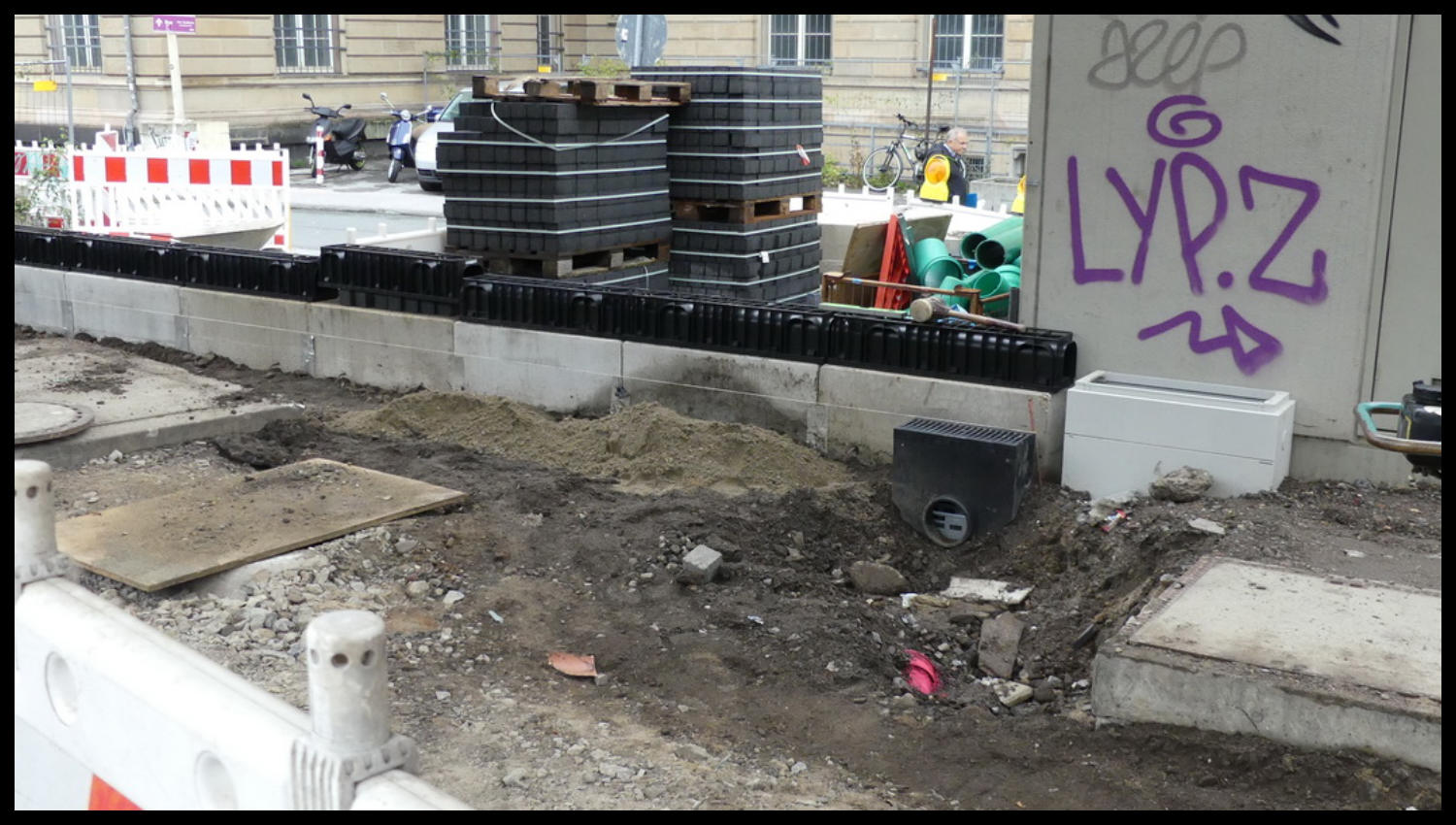

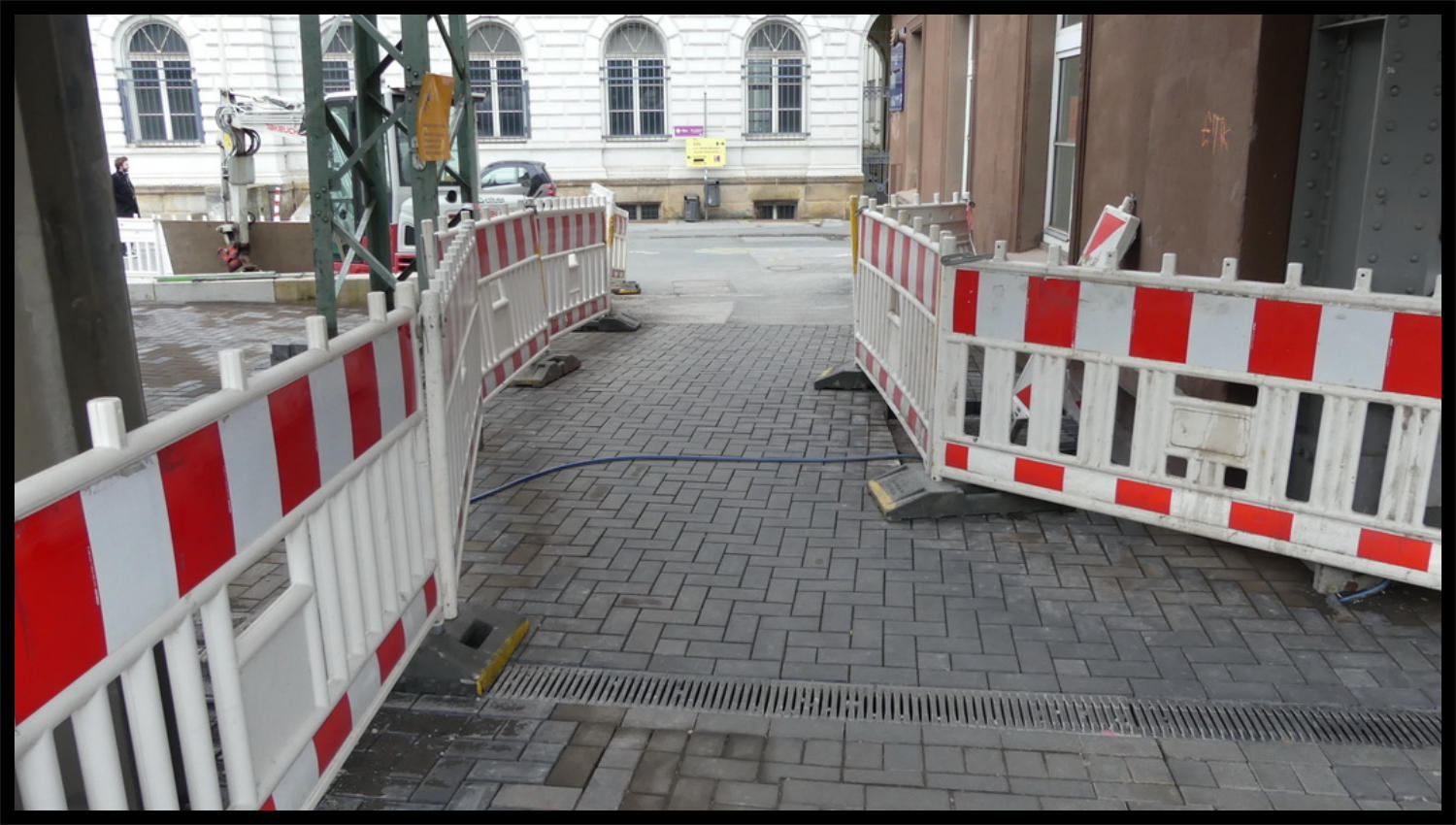

03.10.2019 - Einige Regenrinnen wurden neu verlegt. 03.10.2019 - In dewr Nacht wurden im Eingangsbereich die Regenrinnen verlegt.
03.10.2019
03.10.2019

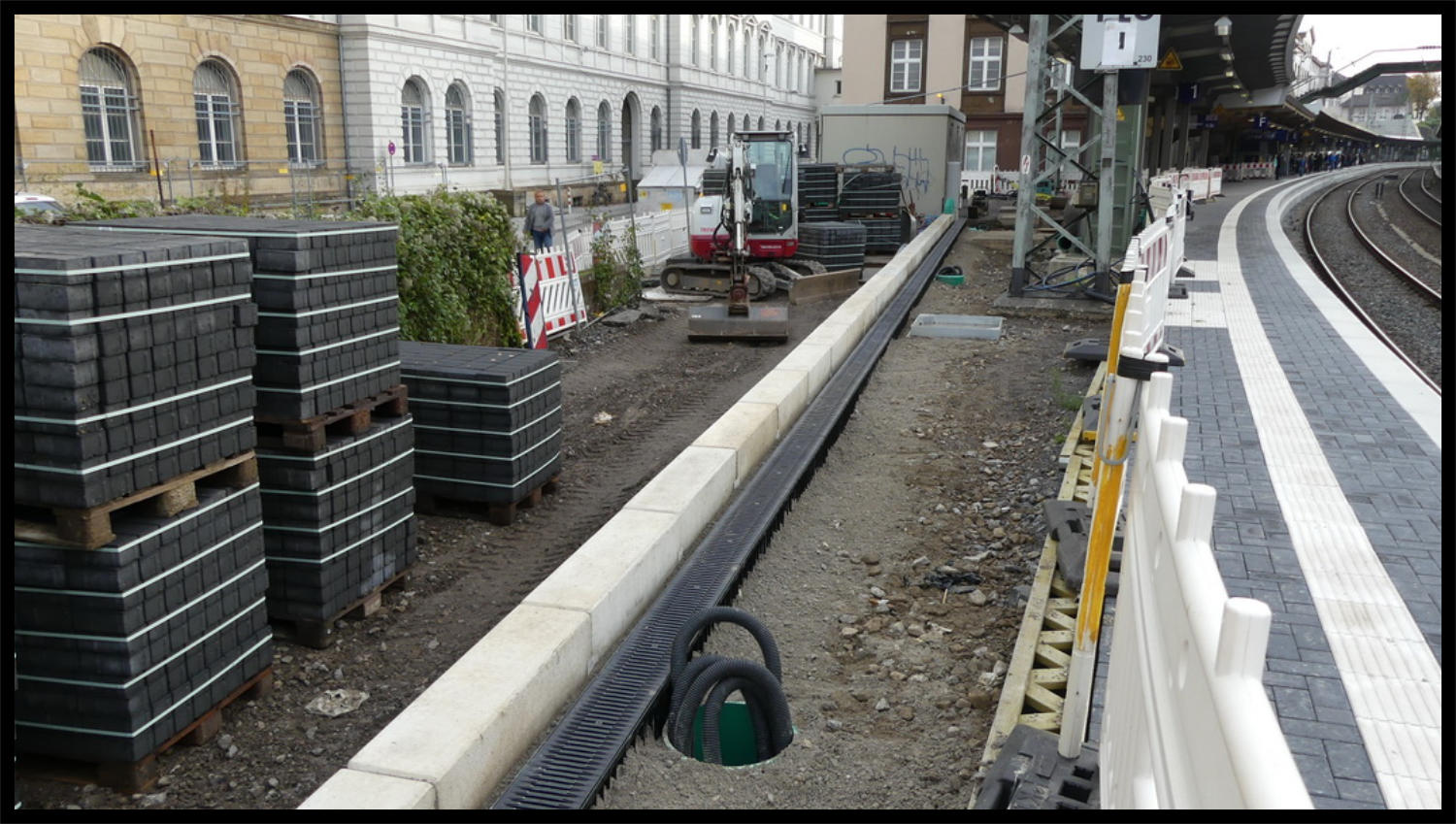

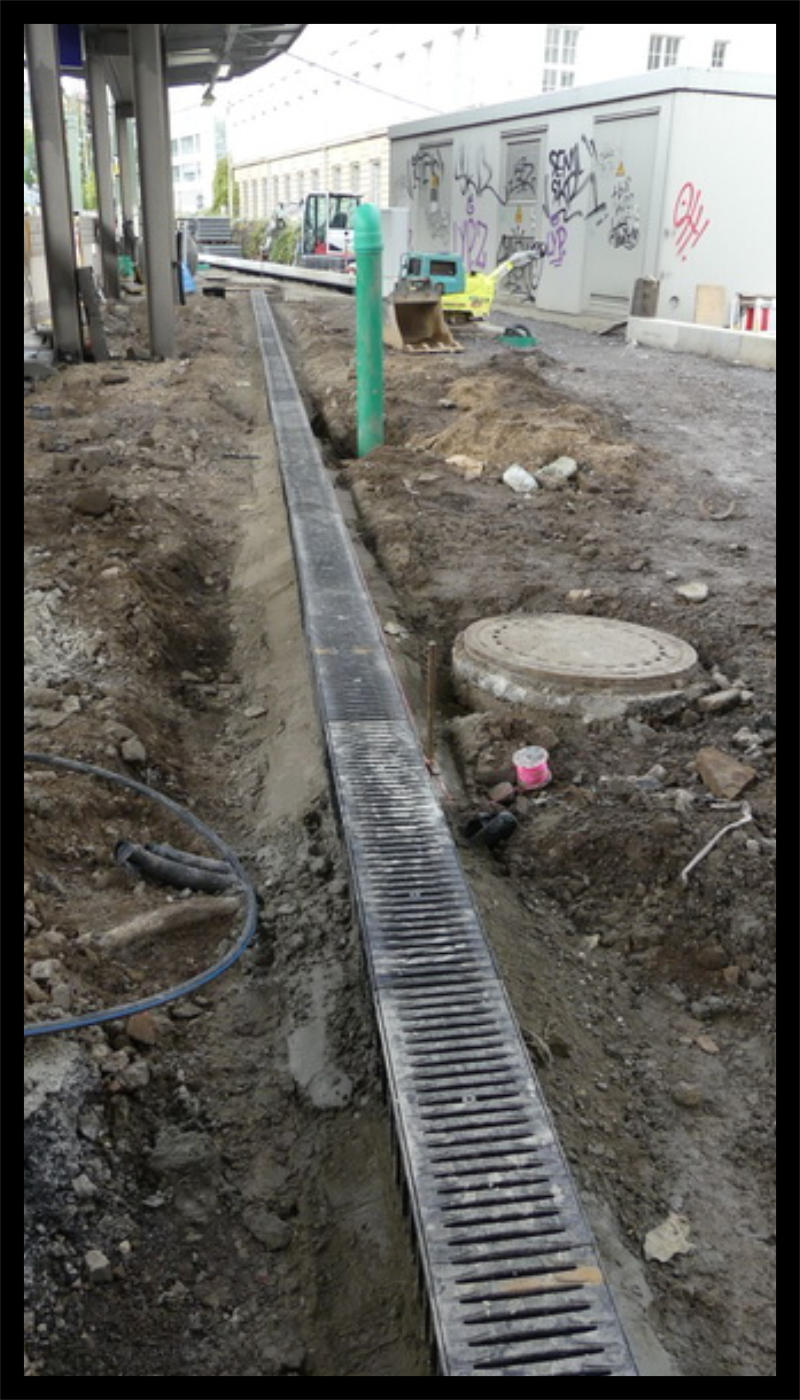

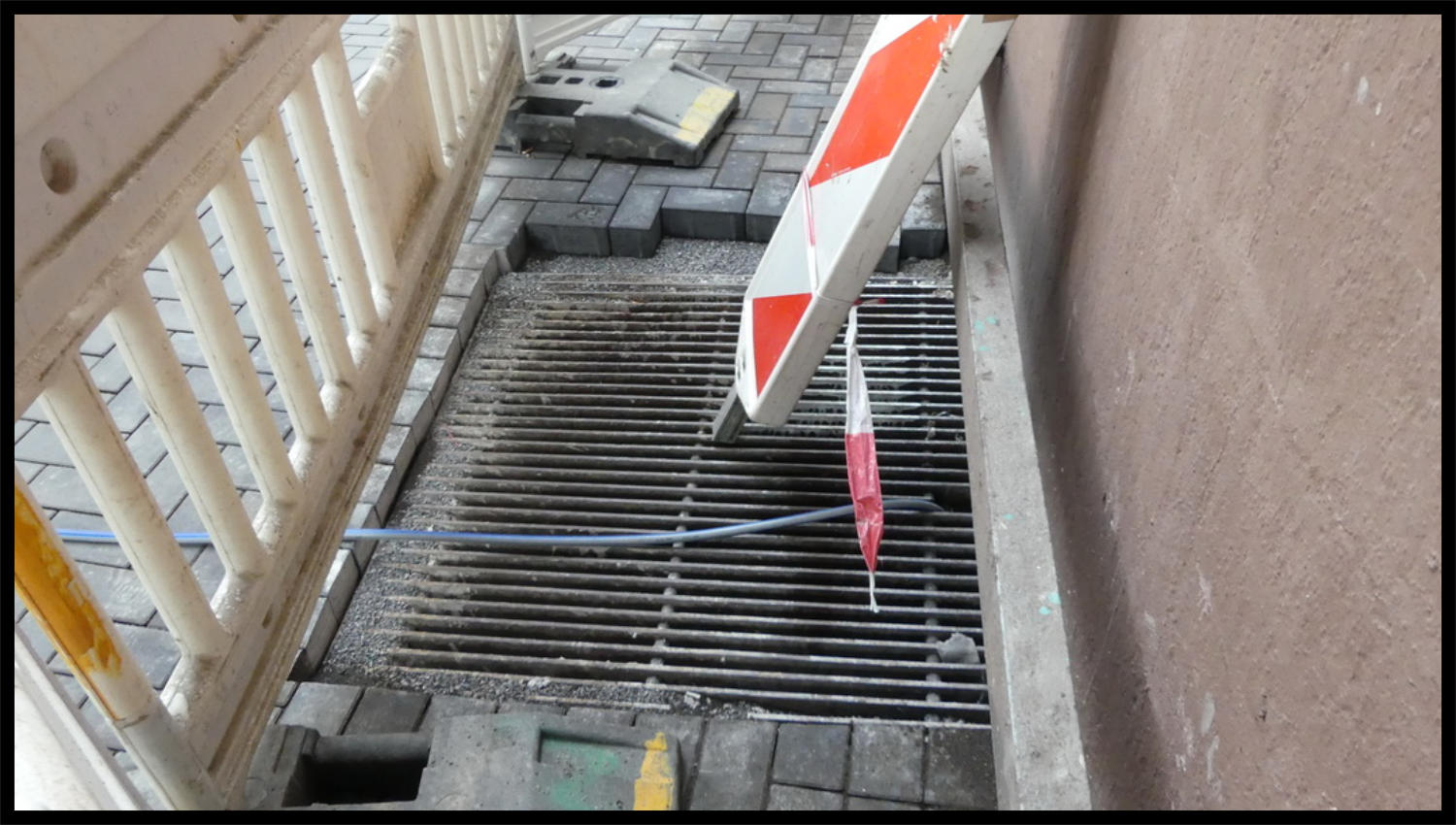

07.10.2019 - Nun werden die Regenrinnen eingebaut.
07.10.2019

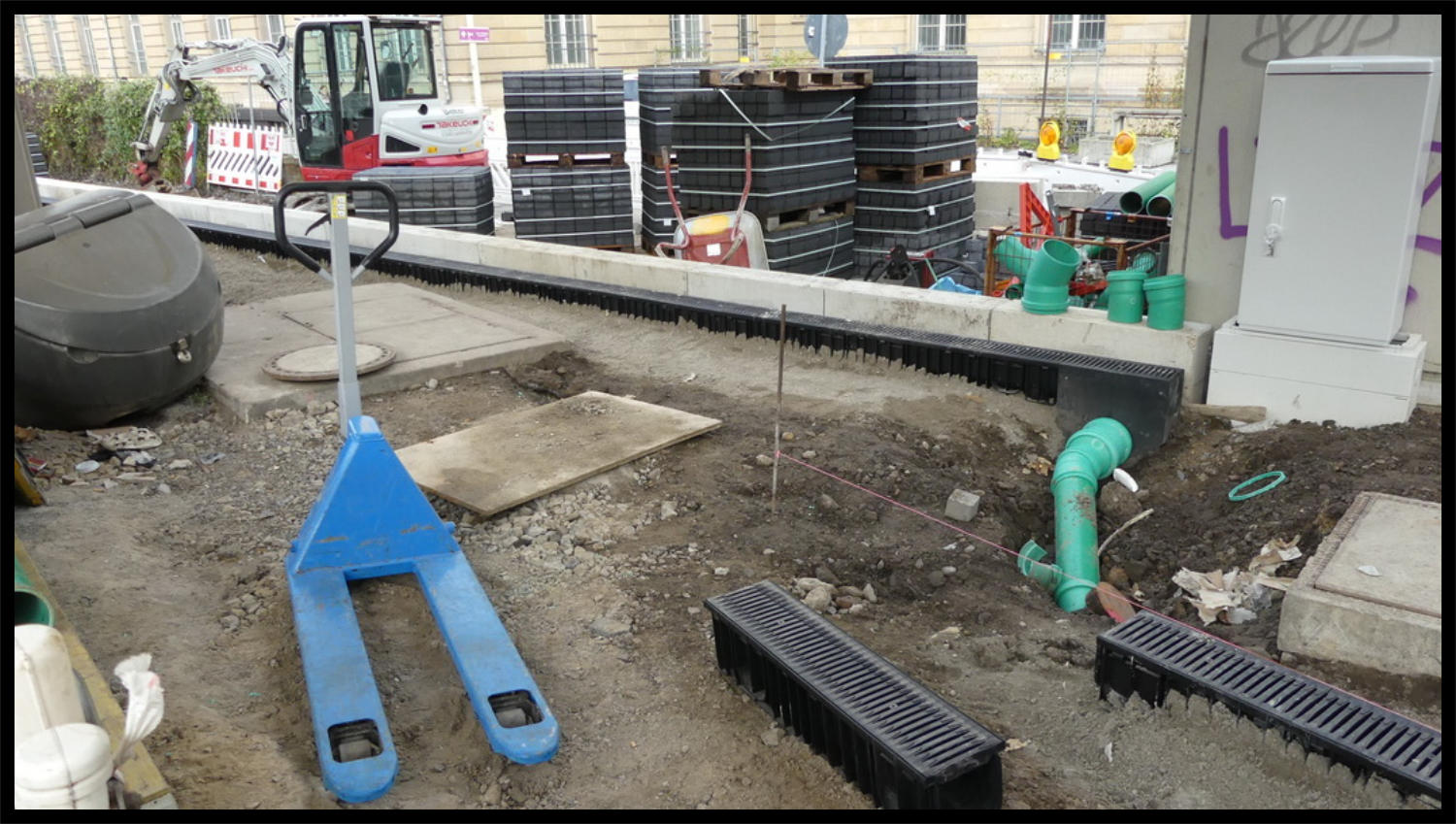

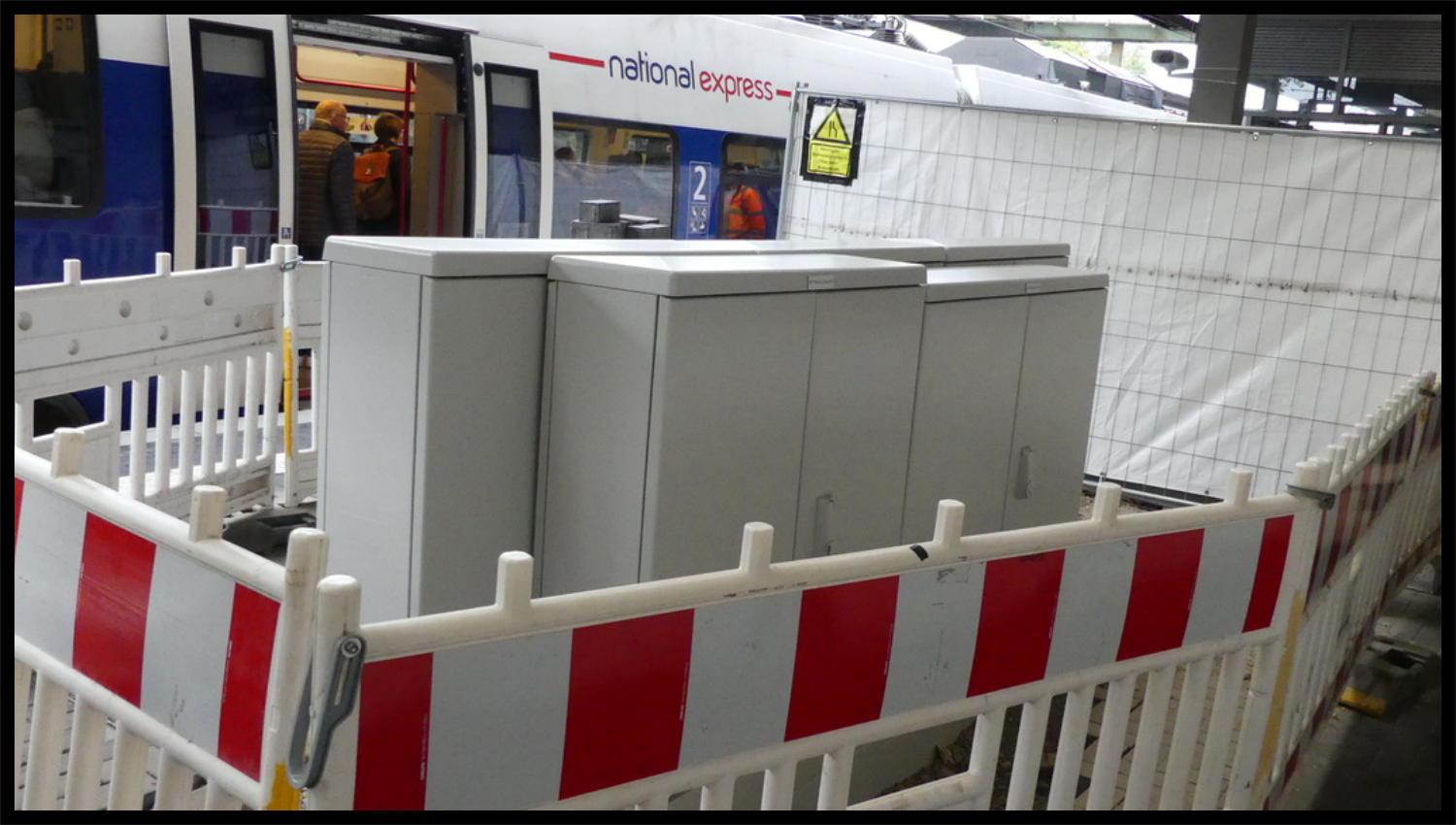

09.10.2019 - Die Regenrinnen sind nun fertig eingebaut. 09.10.2019 - Die Regenrinnen sind nun fertig eingebaut. 09.10.2019 - Die Regenrinnen sind nun fertig eingebaut. 09.10.2019 - Die neuen Schaltschränke wurden auch aufgebaut.
09.10.2019
09.10.2019
09.10.2019
09.10.2019

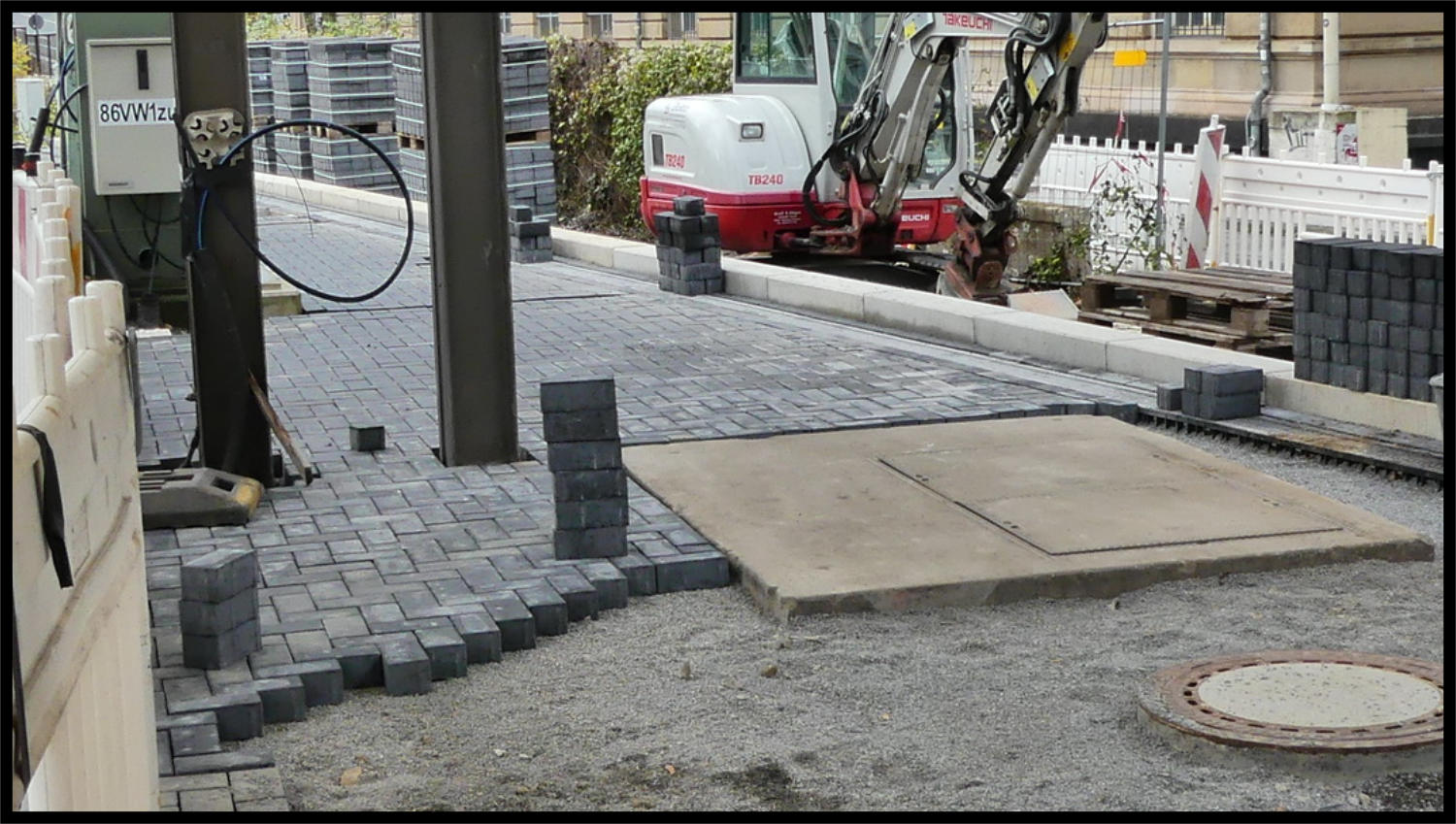

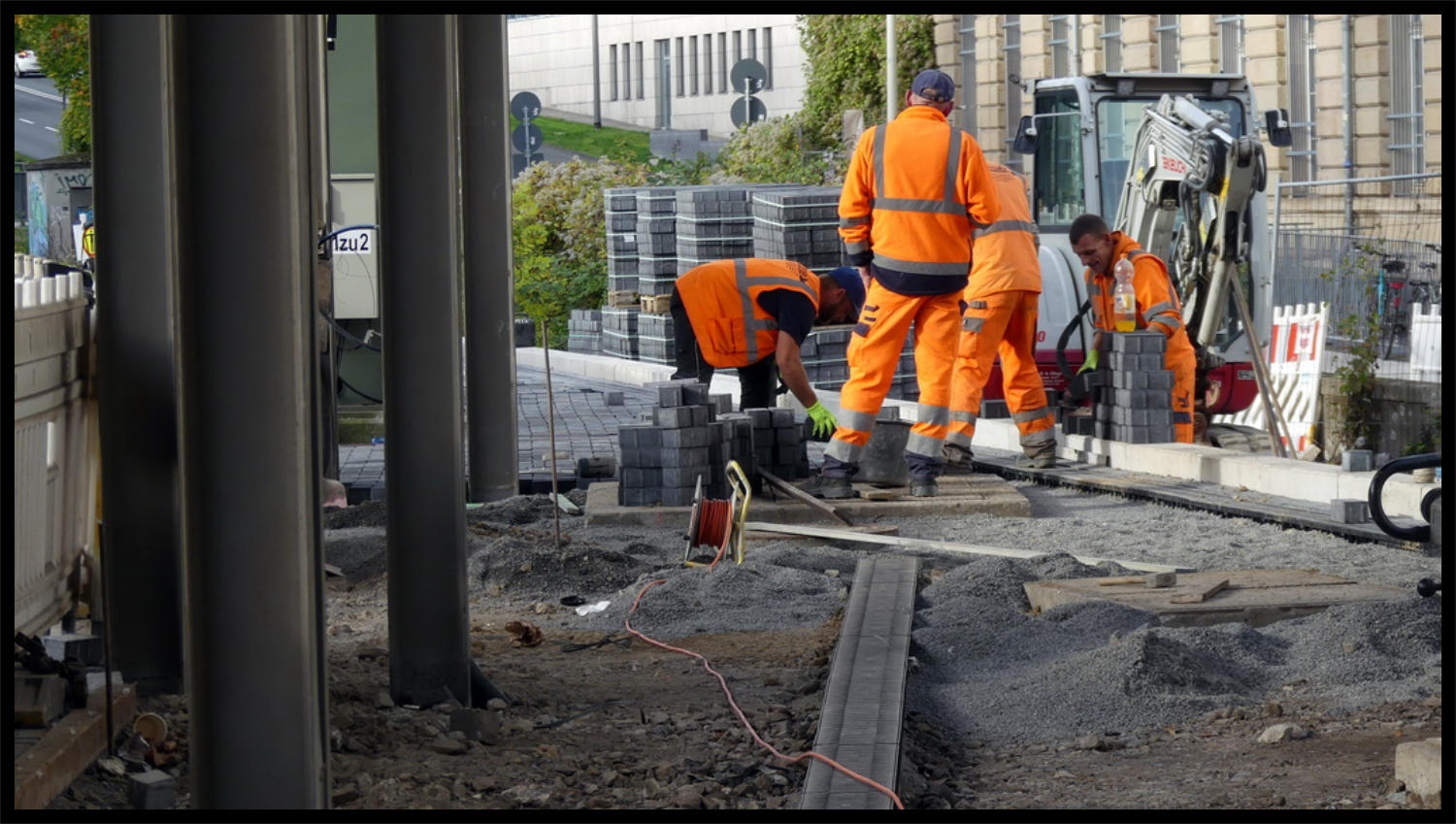

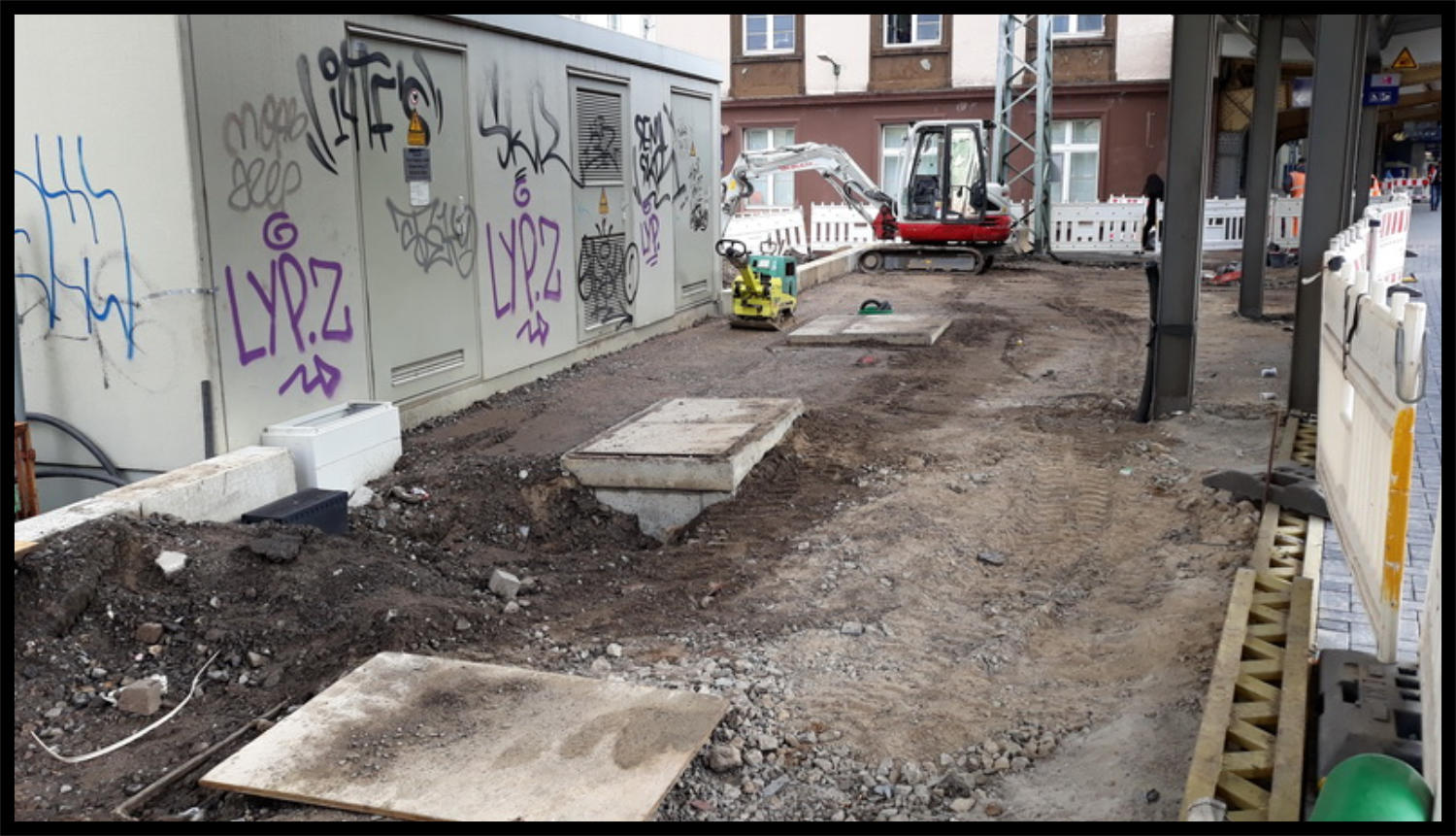

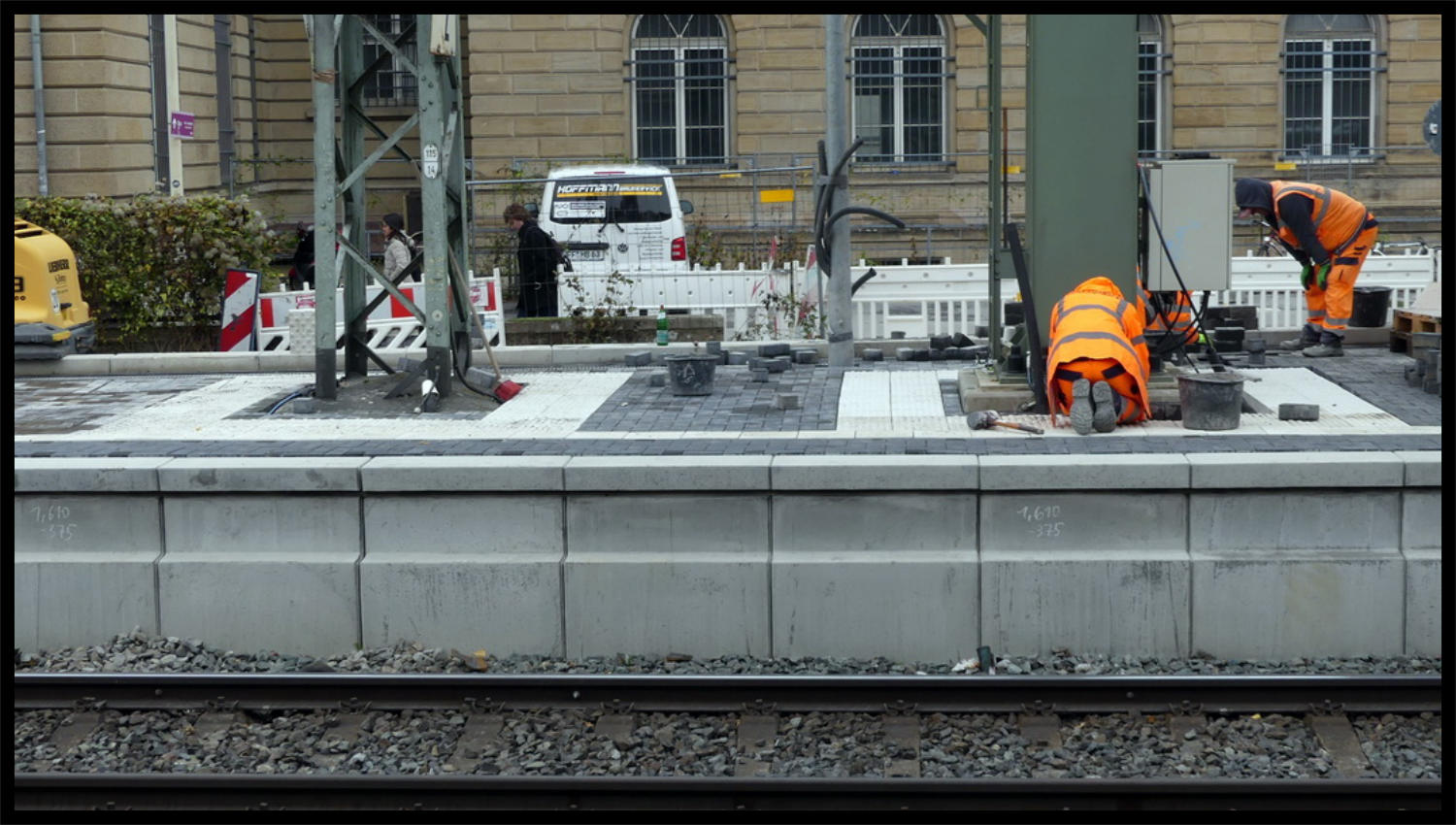

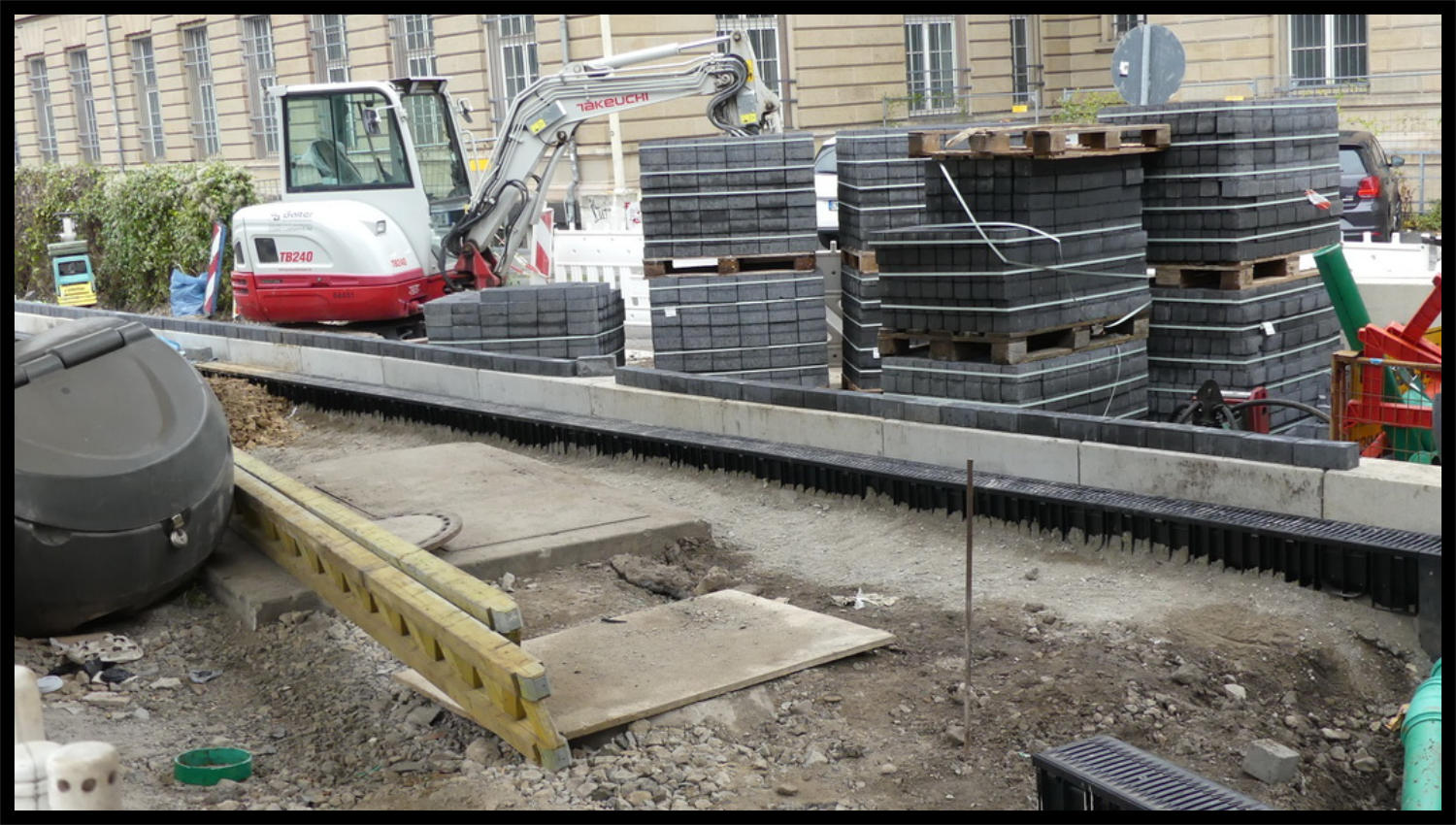

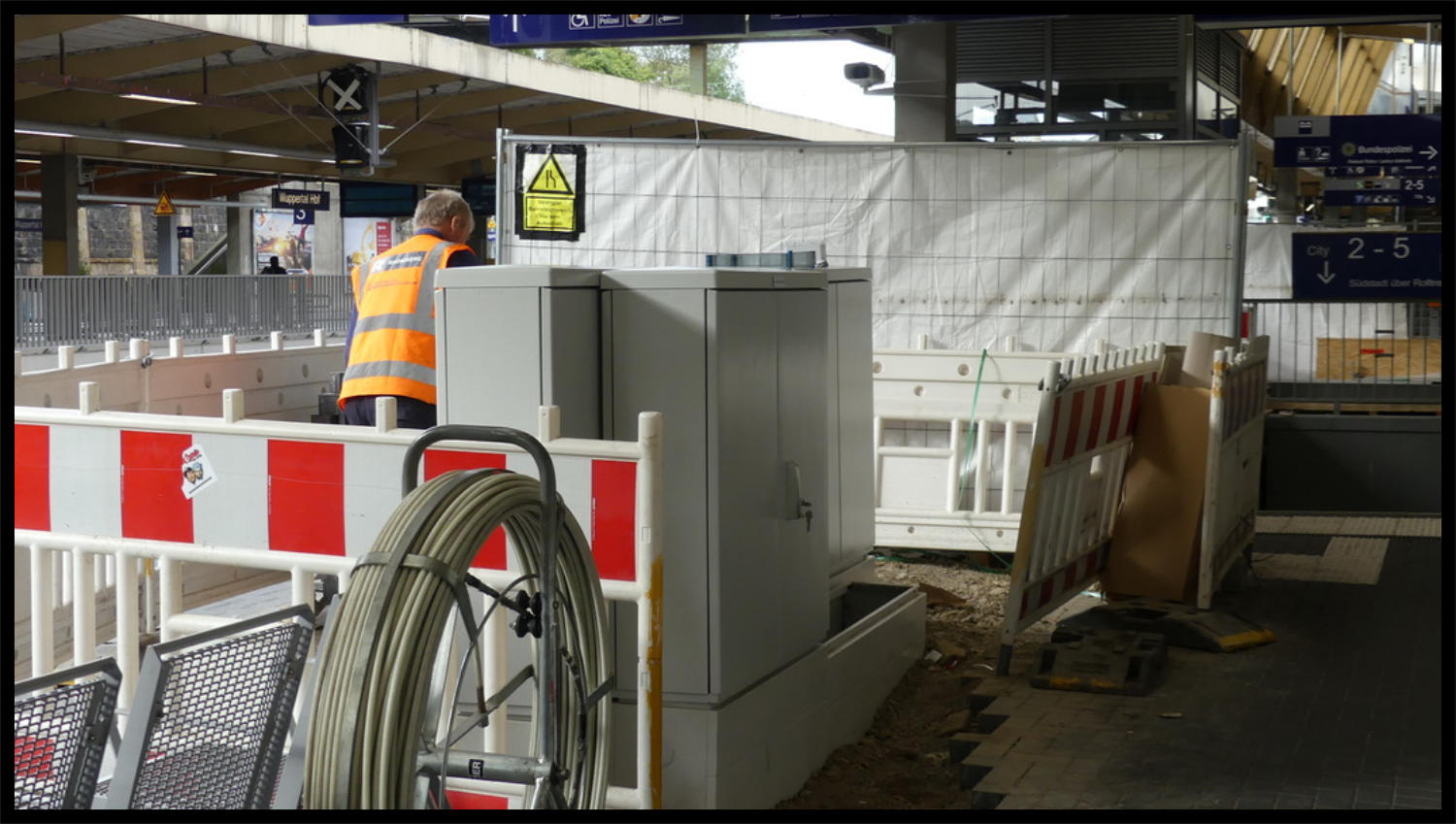

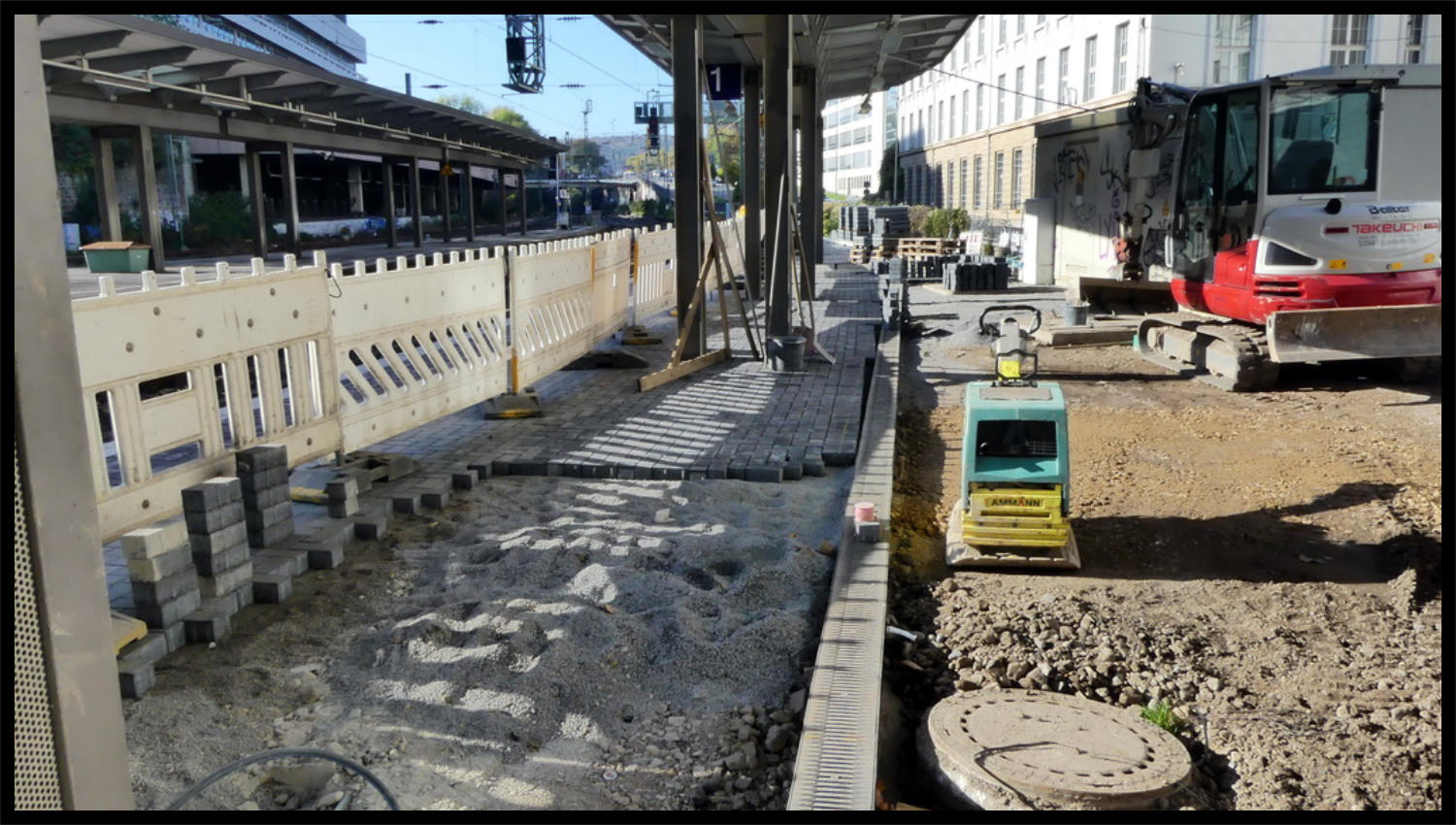

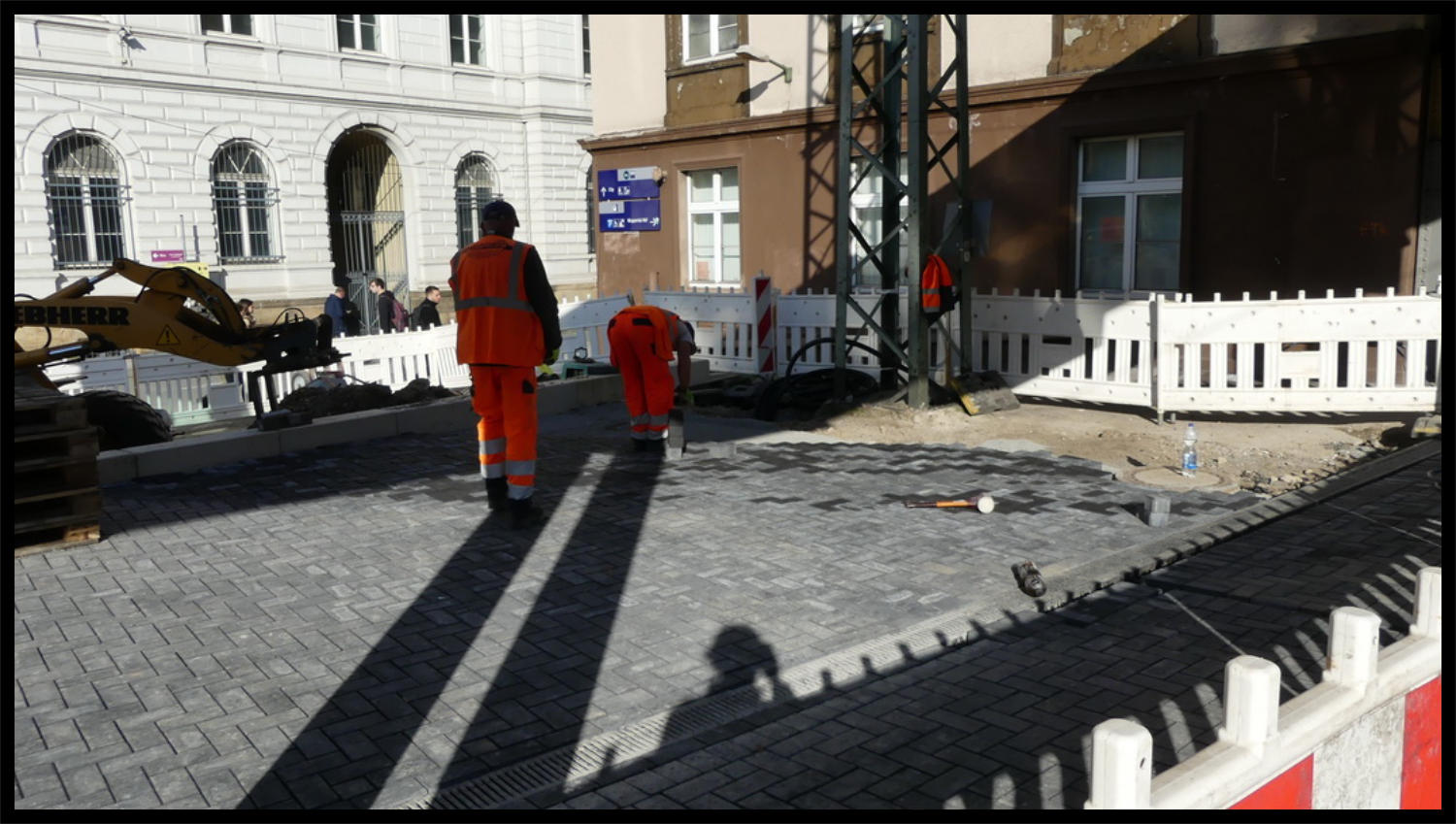

11.10.2019 -Nun steht auch der fehlende 5 Schrank. 11.10.2019 - Die Pflasterarbeiten haben begonnen. 11.10.2019 - Steine für die Längskante.
11.10.2019
11.10.2019
11.10.2019

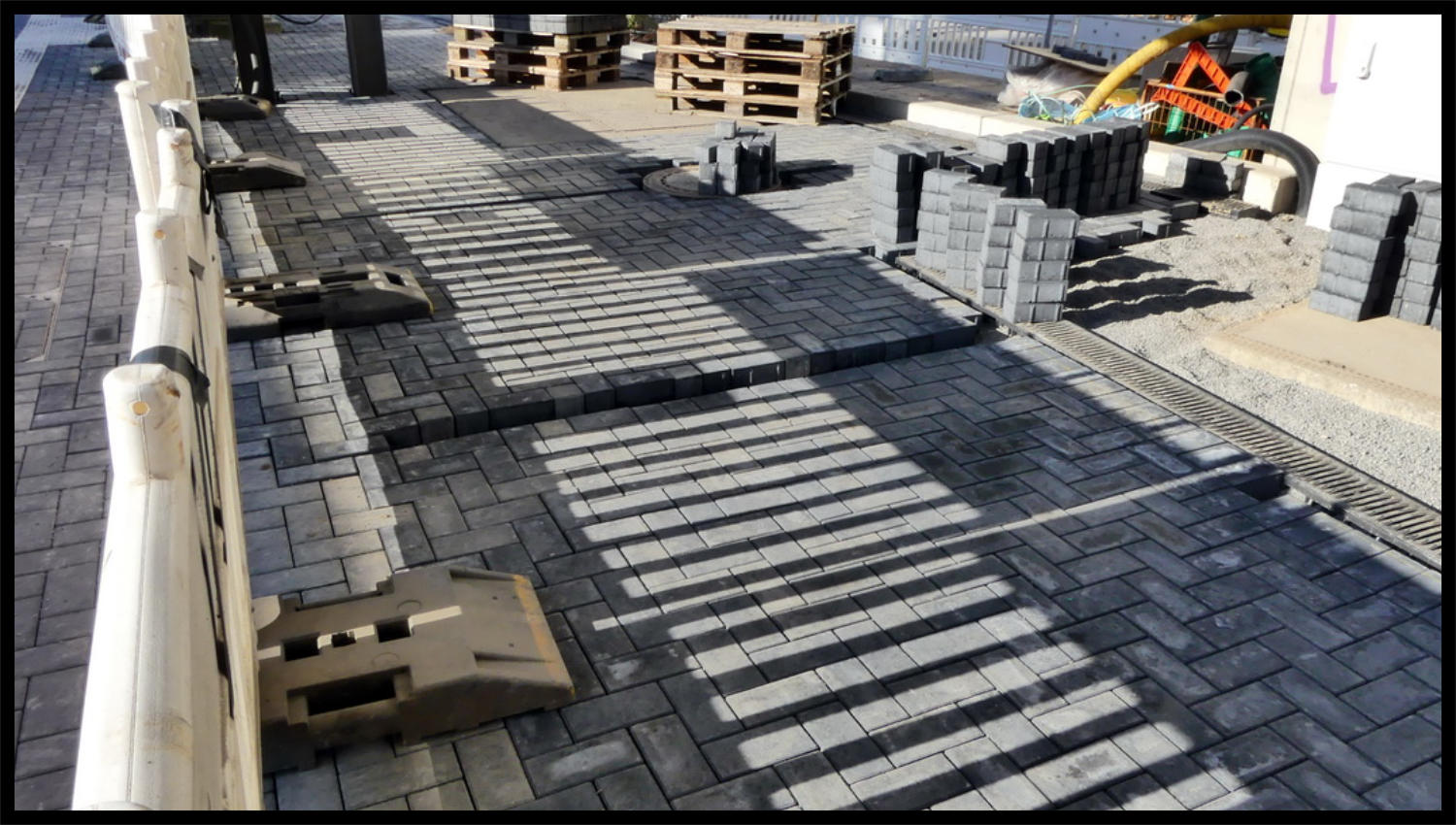

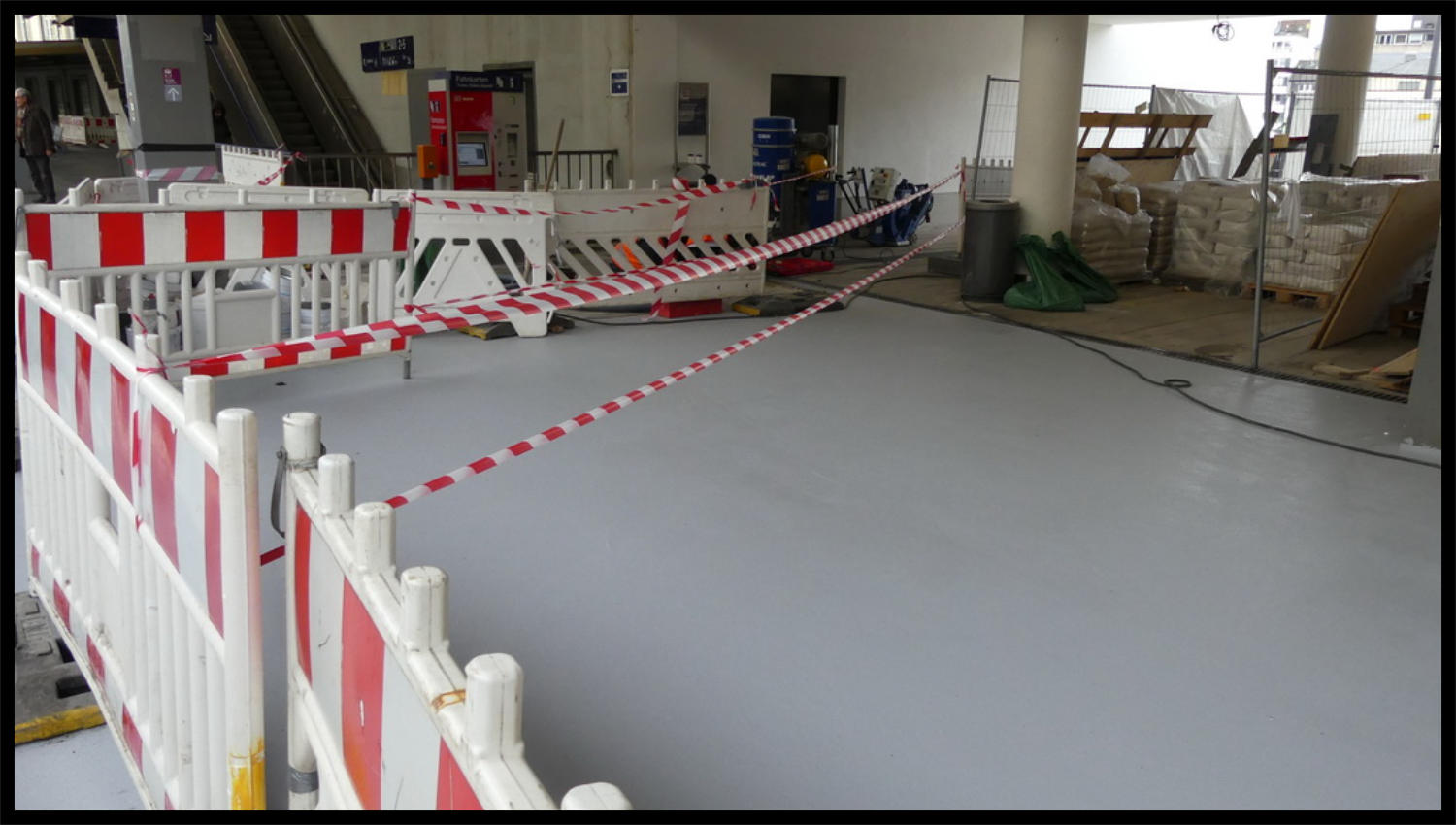

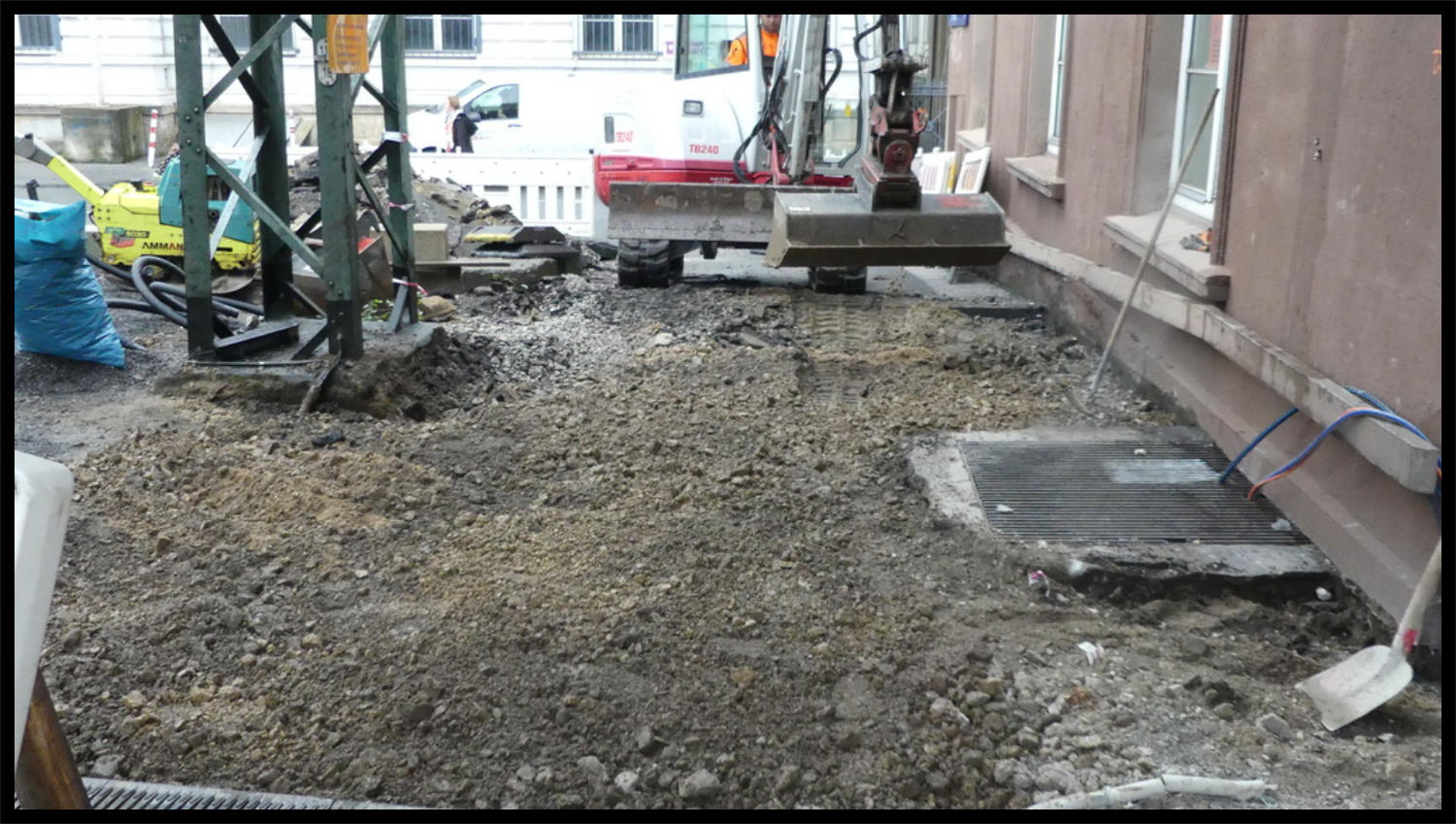

25.10.2015 - Nun wird hier endlich wieder weitergewerkelt. 25.10.2015 - Der Asphalt wurde hier nun ausgebaut. 25.10.2018
25.10.2015
25.10.2015
25.10.2015

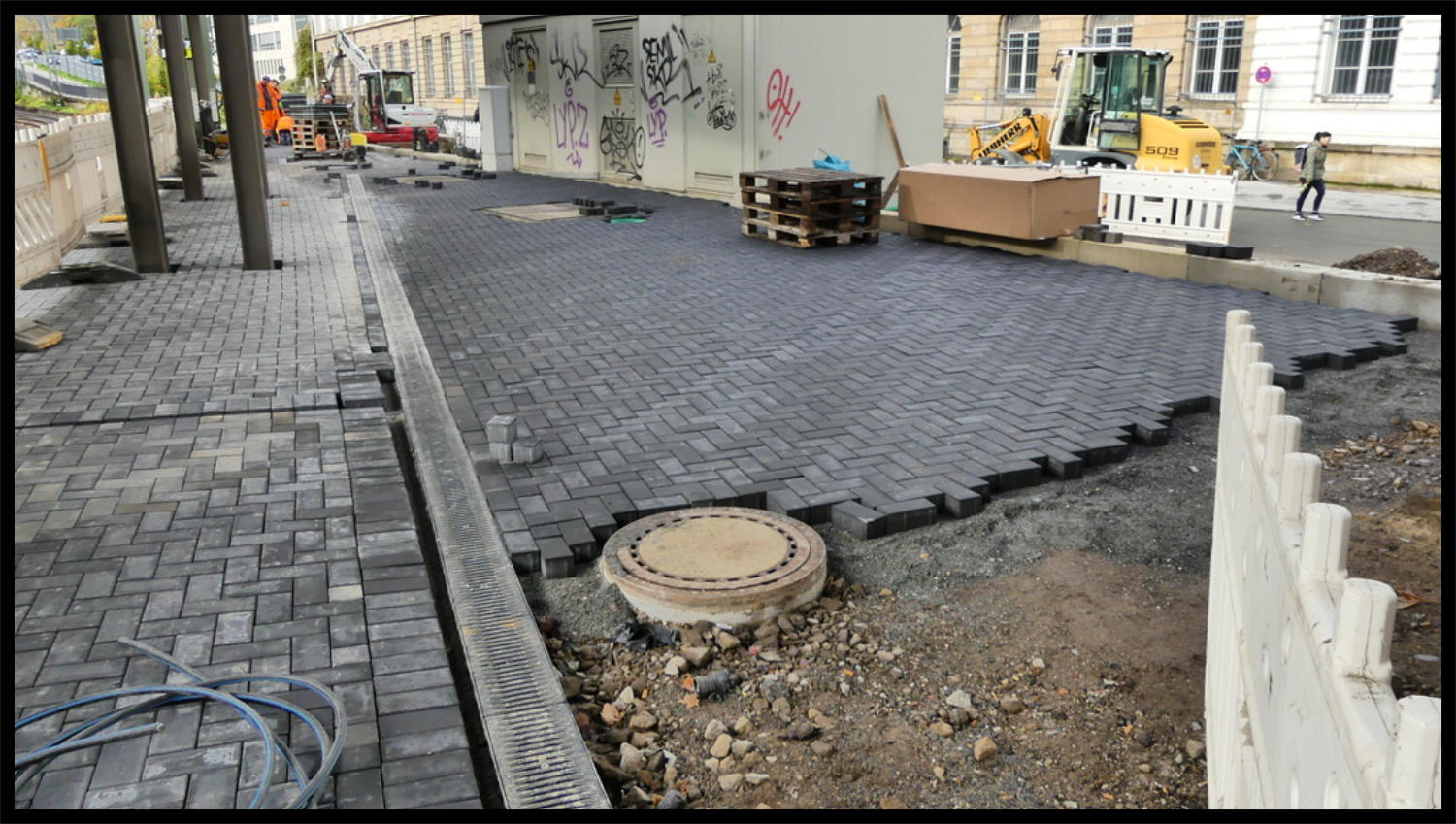

27.10.2019 - Die Pflasterarbeiten gehen nun weiter- 27.10.2019 - Der Taubenkot wird langsam zur Plage. 27.10.2019 - Über dem Personnendunnel wird ein Sandfarbig Schicht eingebaut.
27.10.2019
27.10.2019
27.10.2019

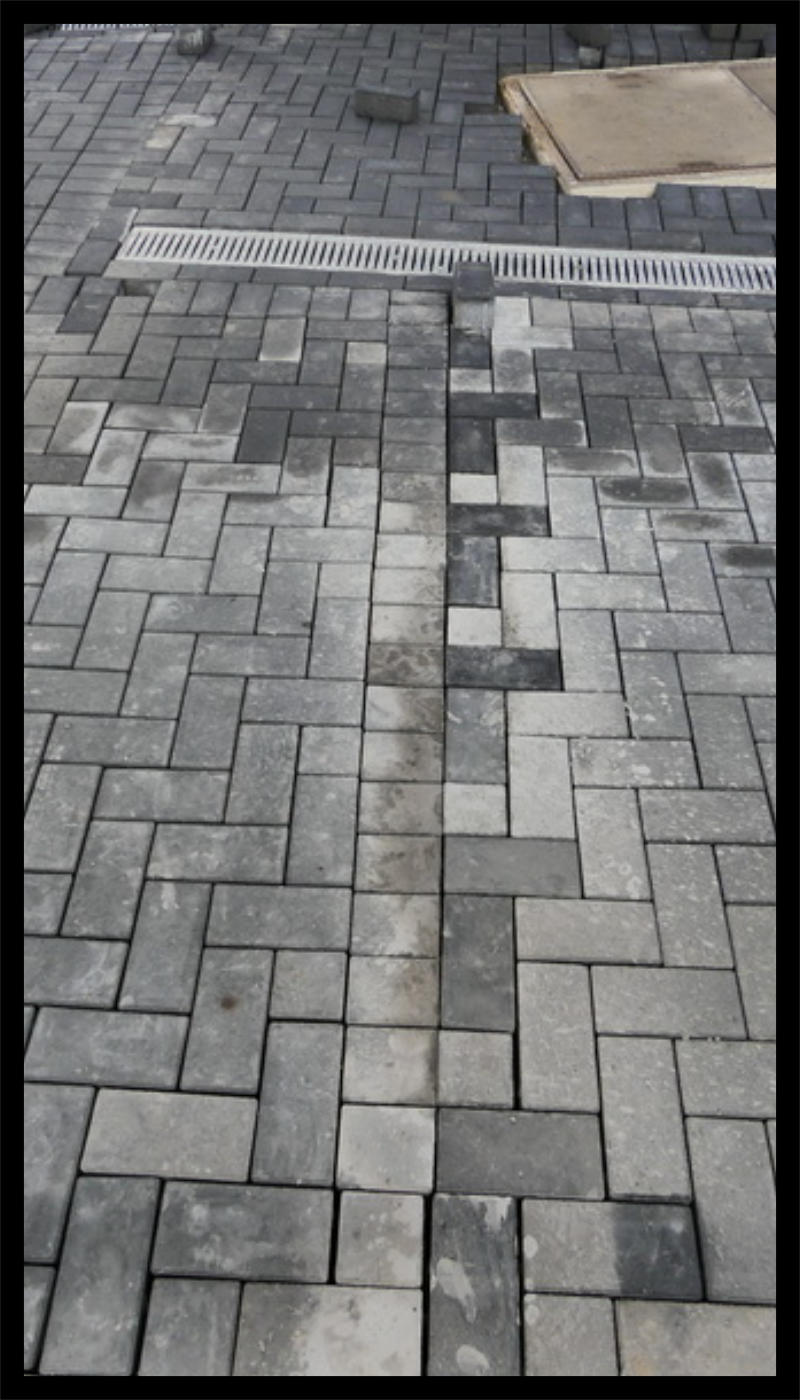

29.10.2019. - Die Zwischentäume wurden in der Nacht aufgefüllt. 29.10.2019. - Die Zwischentäume wurden in der Nacht aufgefüllt. 29.10.2019. - 29.10.2019. - Für die  Knickfuge werden die Steine später zugeschnitten.
29.10.2019.
29.10.2019.
29.10.2019.
29.10.2019.

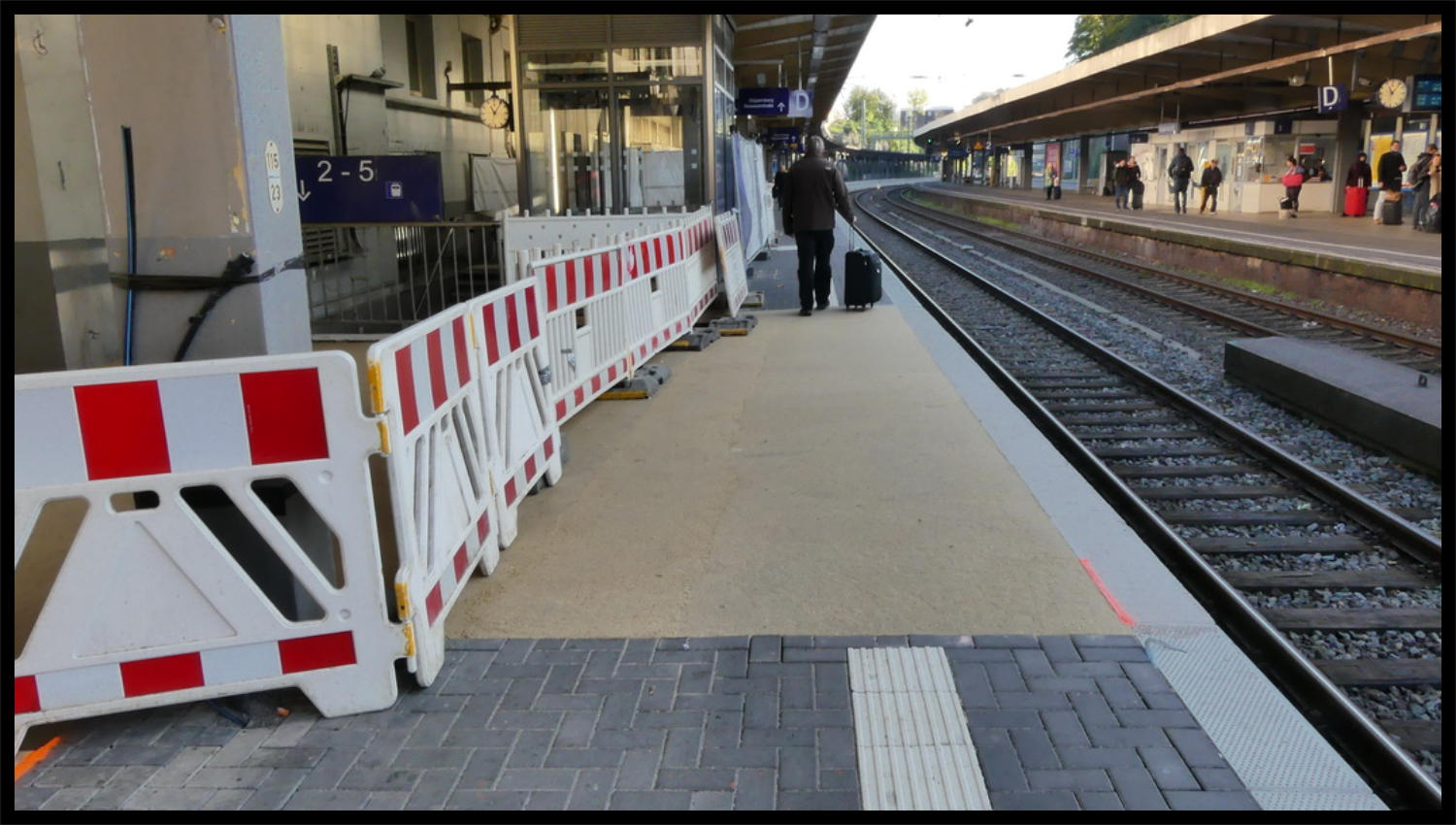

31.10.2019 - bald ist das Ende erreicht.
31.10.2019.
04.11.2019 - Fast geschafft. 04.11.2019 - Auch diese Ecke wird nun gepflastert.
04.11.2019
04.11.2019
04.11.2019 - Der Knick wurde auch geschlossen.
04.11.2019
05.11.2019 - Diese Ecke ist nun auch fast gertig. 05.11.2019+ - Ein roter Strich wurde hier neu aufgesprüt
05.11.2019
05.11.2019

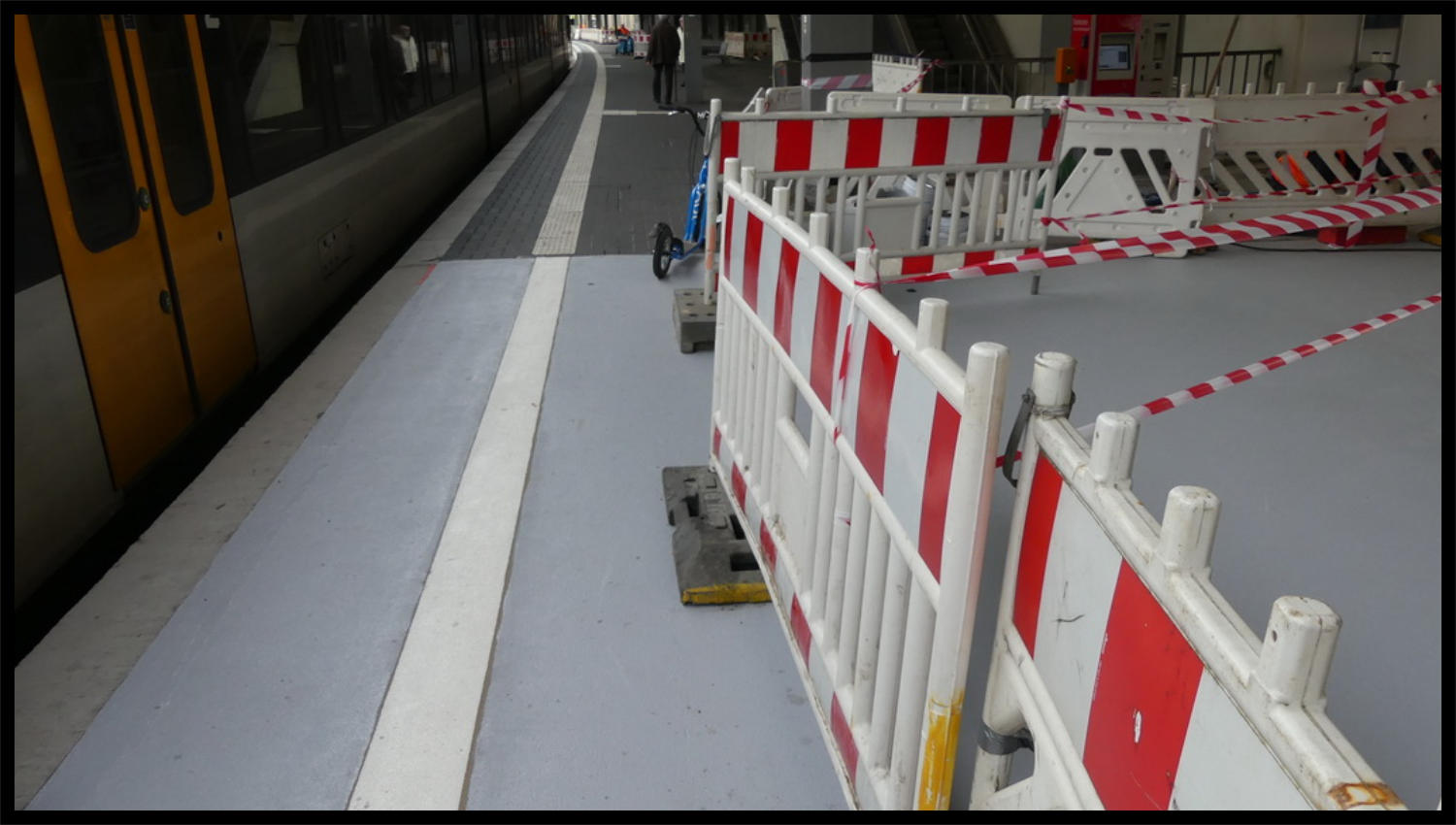

06.11.2019 - Der Ostzugang wird nun bearbeitet. 06.11.2019 - und 3 Std. später.
06.11.2019
06.11.2019

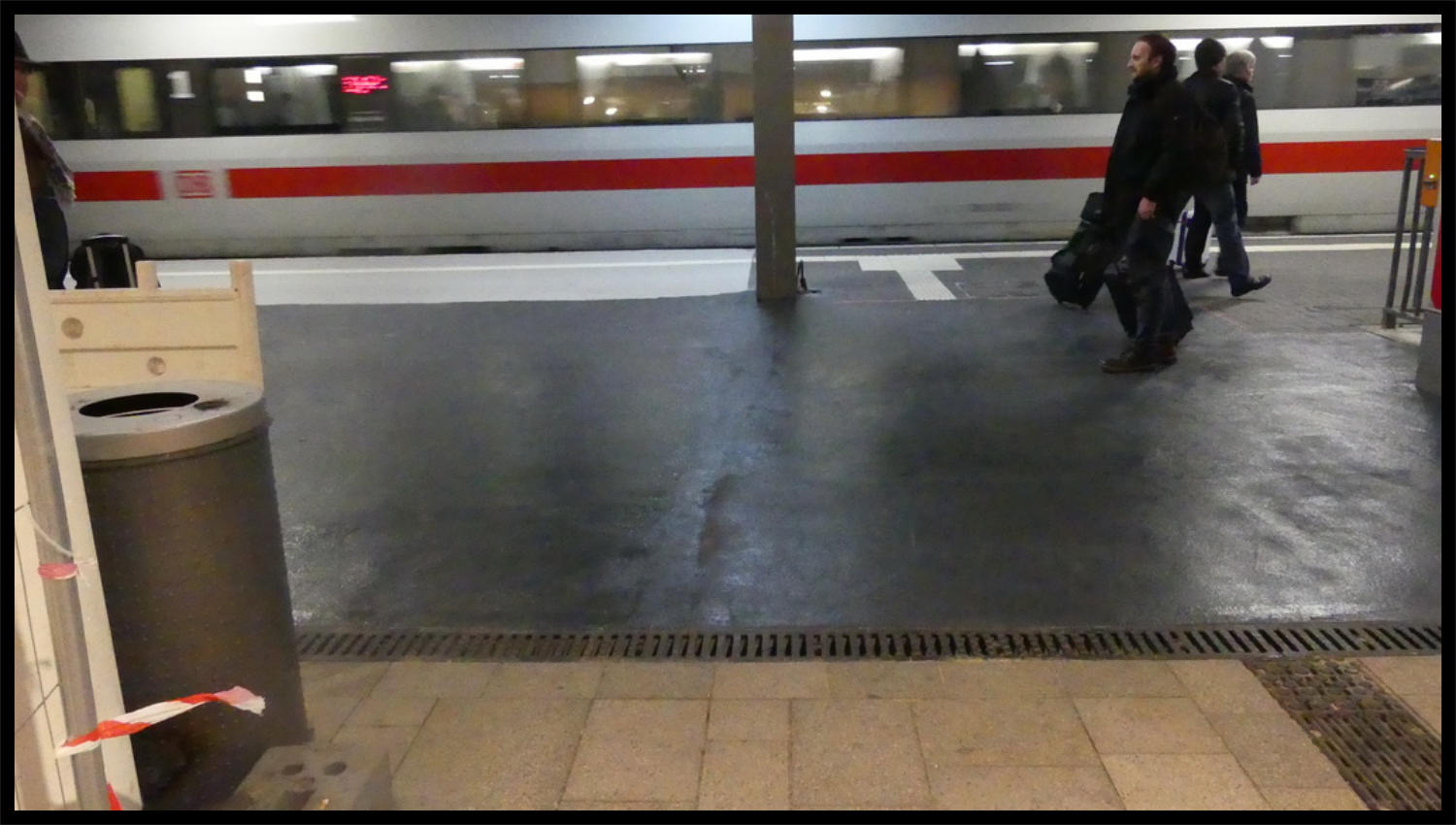

11.11.2019 - Der Boden wurde nun gestrichen 11.11.2019 - Nun gibt es auch einen durchgehenden weißen Strich 11.11.2019 - 11.11.2019 - Das Gitter wird noch angehoben. 11.11.2019 - Die fertige Fläche 11.11.2019 - Der Leitstreifen geht hier um die Masten herum. 11.11.2019 -  Hier wurde heute der Asphalt ausgebaut.
11.11.2019
11.11.2019
11.11.2019
11.11.2019
11.11.2019
11.11.2019
11.11.2019

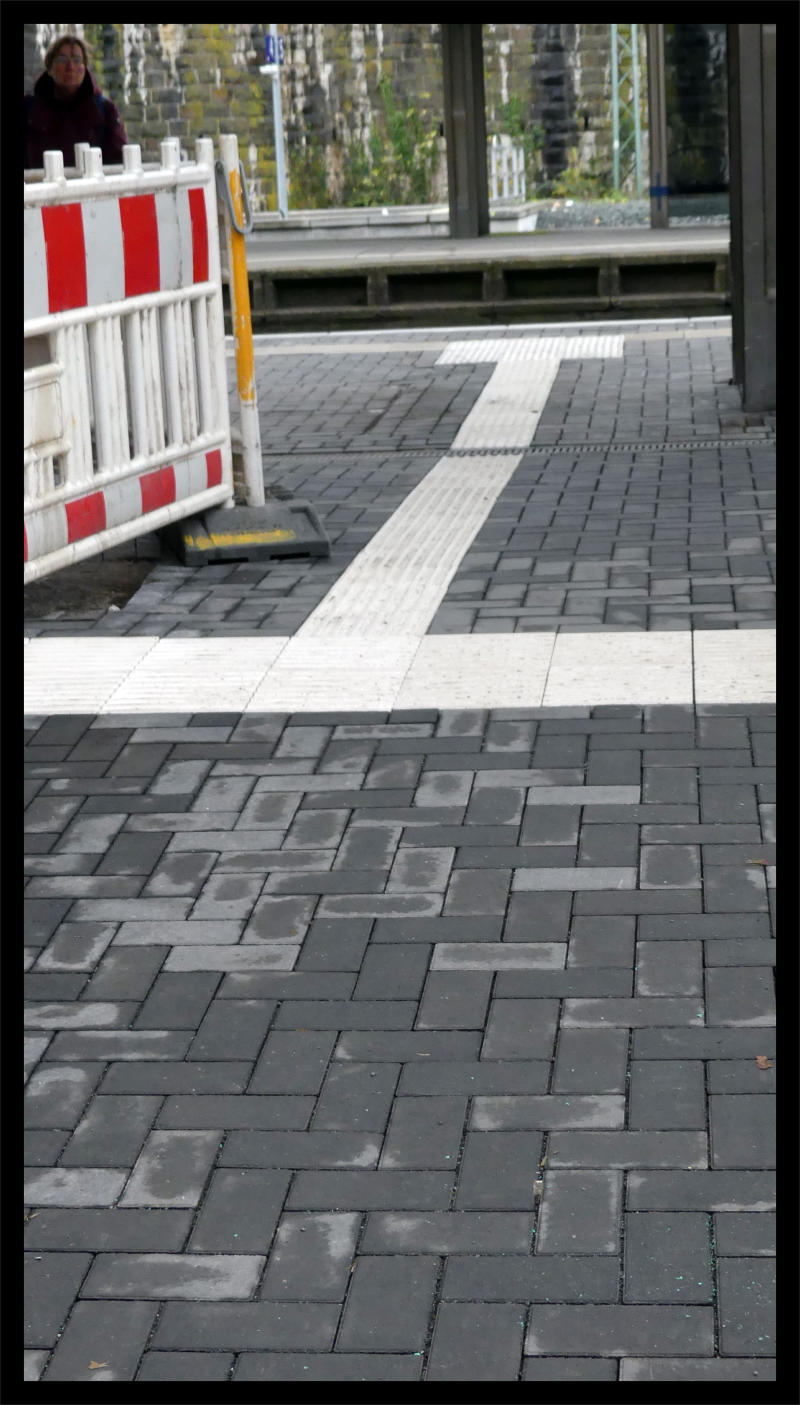

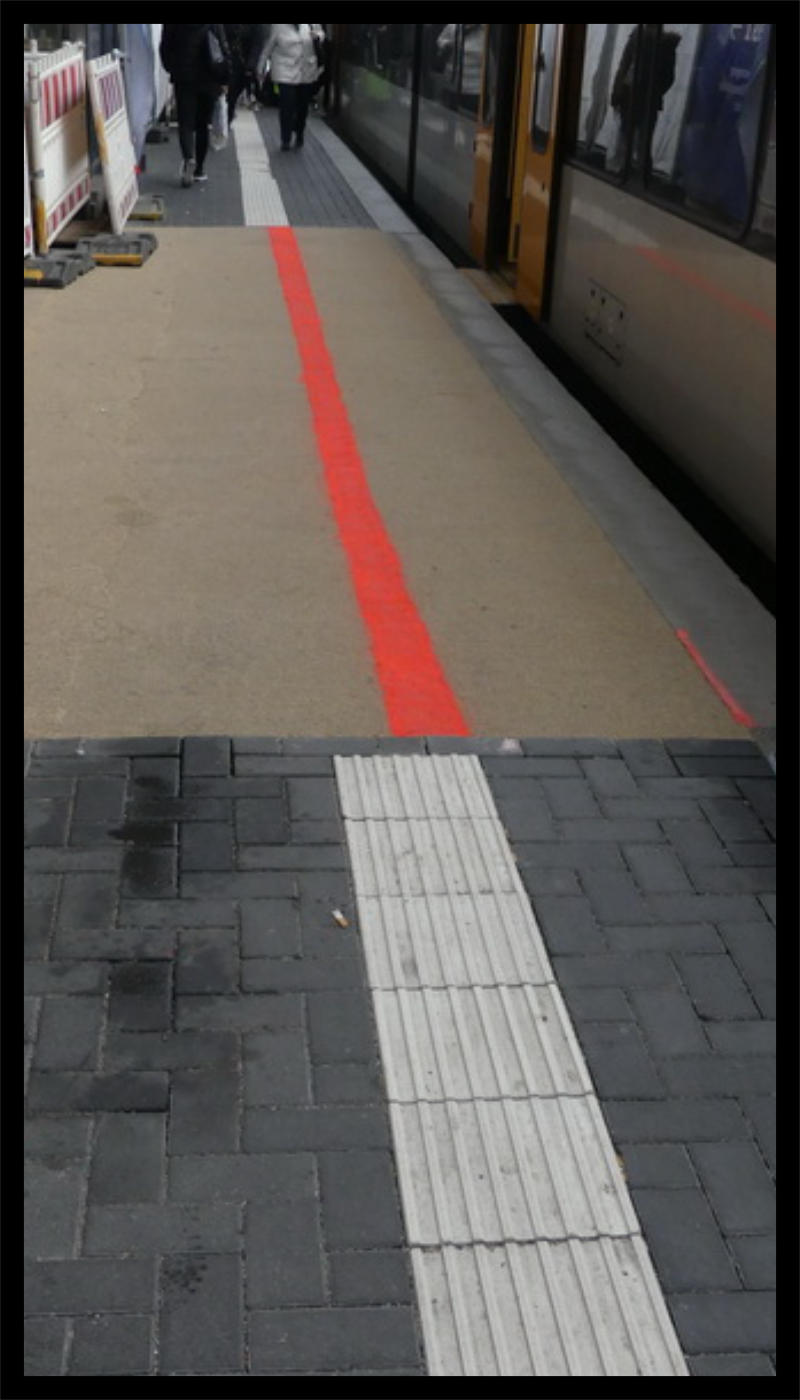

14.11.2019 - Die Leitlinien wurden eingebaut.
14.11.2019
20.11.2019 - Am letzte Teil wurde nun auch der Belag eingebaut. 20.11.2019 -  Der Bahnsteig ist hier nun auch fertig gepflastert.
20.11.2019
20.11.2019
21.11.2019 - Blick auf die neuen Lampen. 21.11.2019 - Die Kabine ist auch schon fertig.
21.11.2019
21.11.2019
26.11.2019 -  Bis auf dem Geländer sind die Arbeiten abgeschlossen. 26.11.2019 - Die neuen Automaten werden heute aufgestellt.
26.11.2019
26.11.2019
27.11.2019 - Neuer Auomat - Noch hinter dem Bauzaun.
27.11.2019

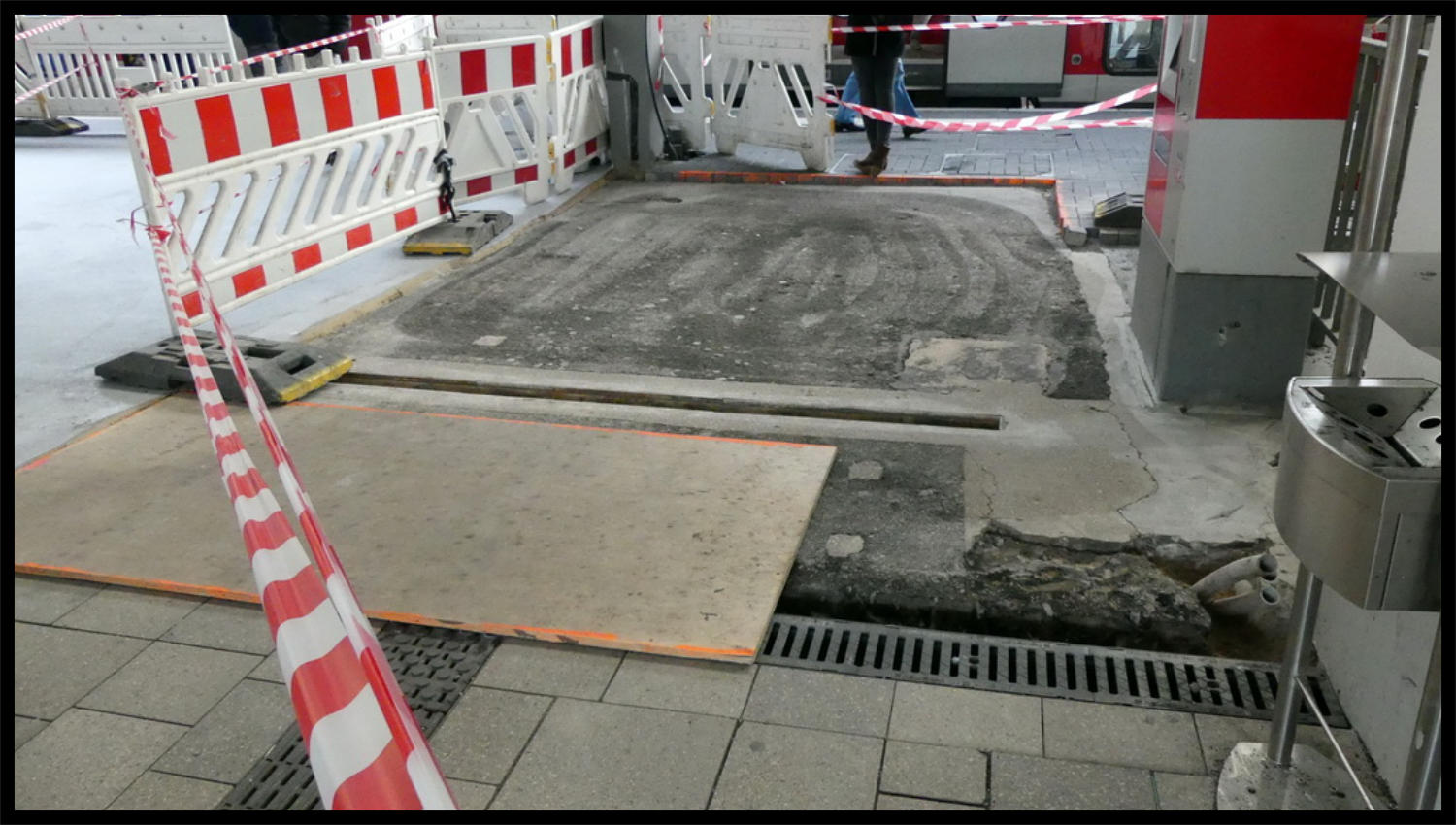

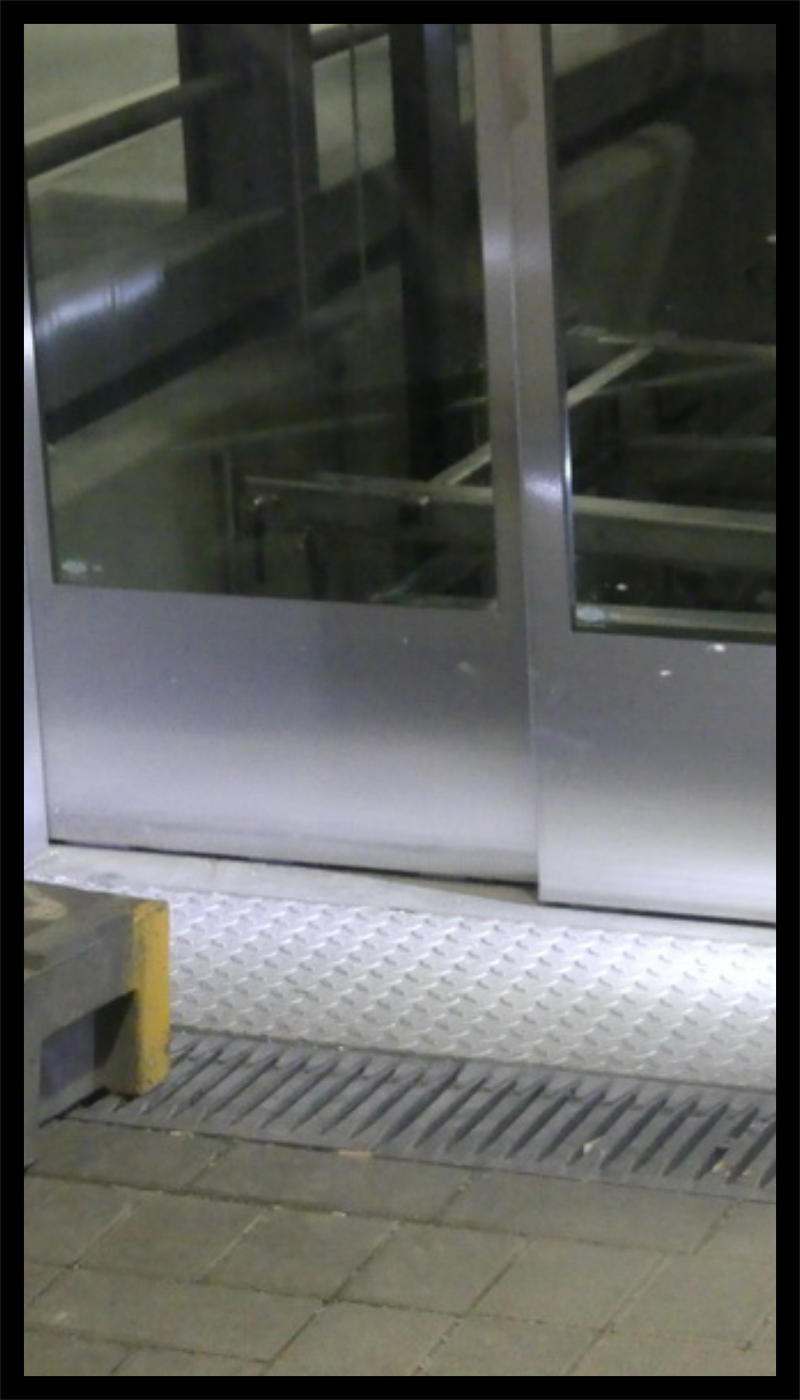

06.12.2019 - Der Ticketautomat ist nun frei zugänglich.
06.12.2019

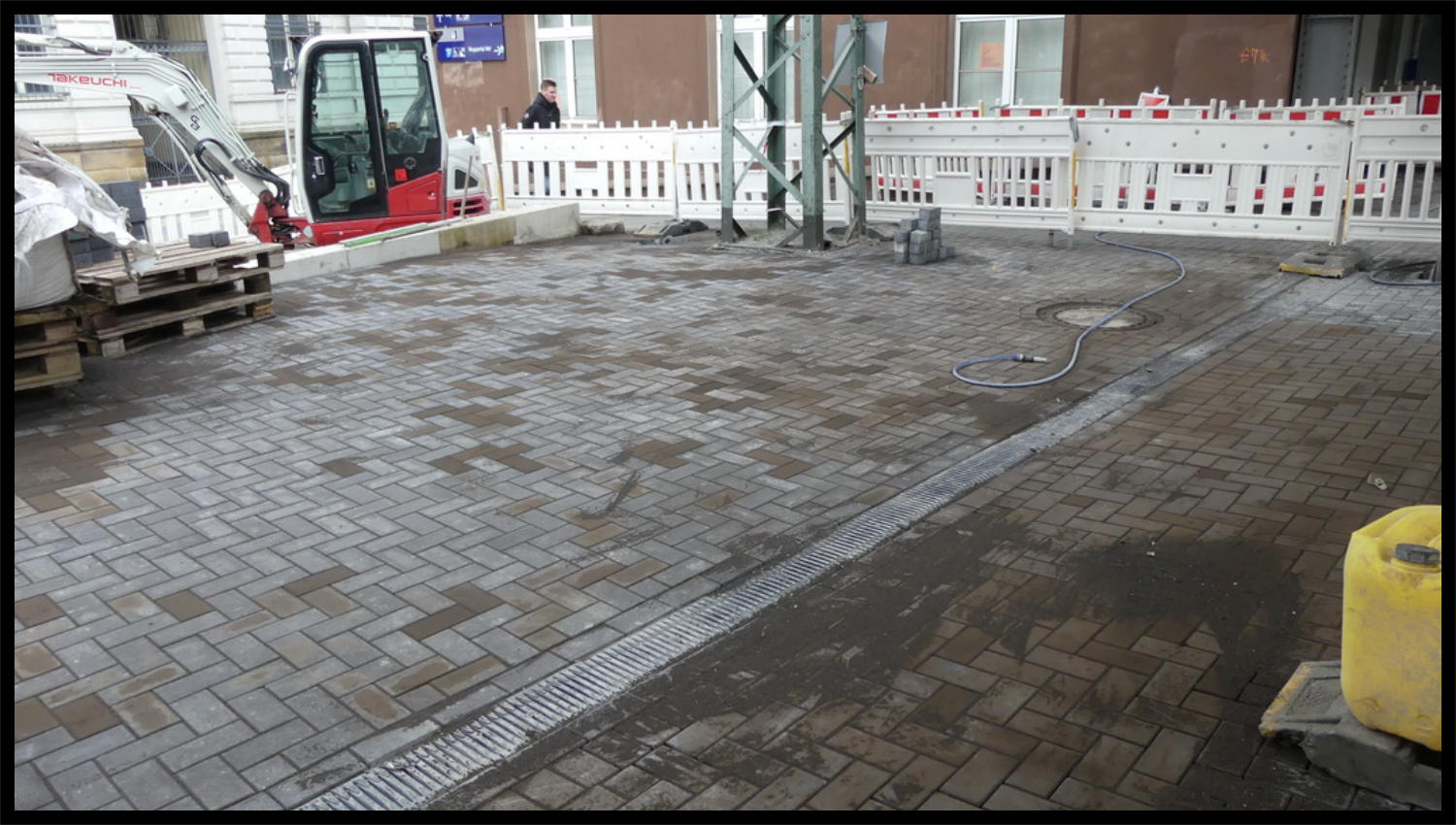

12.12.2019 - Das Pflaster ist nun fertig verlegt. 12.12.2019 - Nun wurde ein dunkle Farbschicht aufgetragen.
12.12.2019
12.12.2019

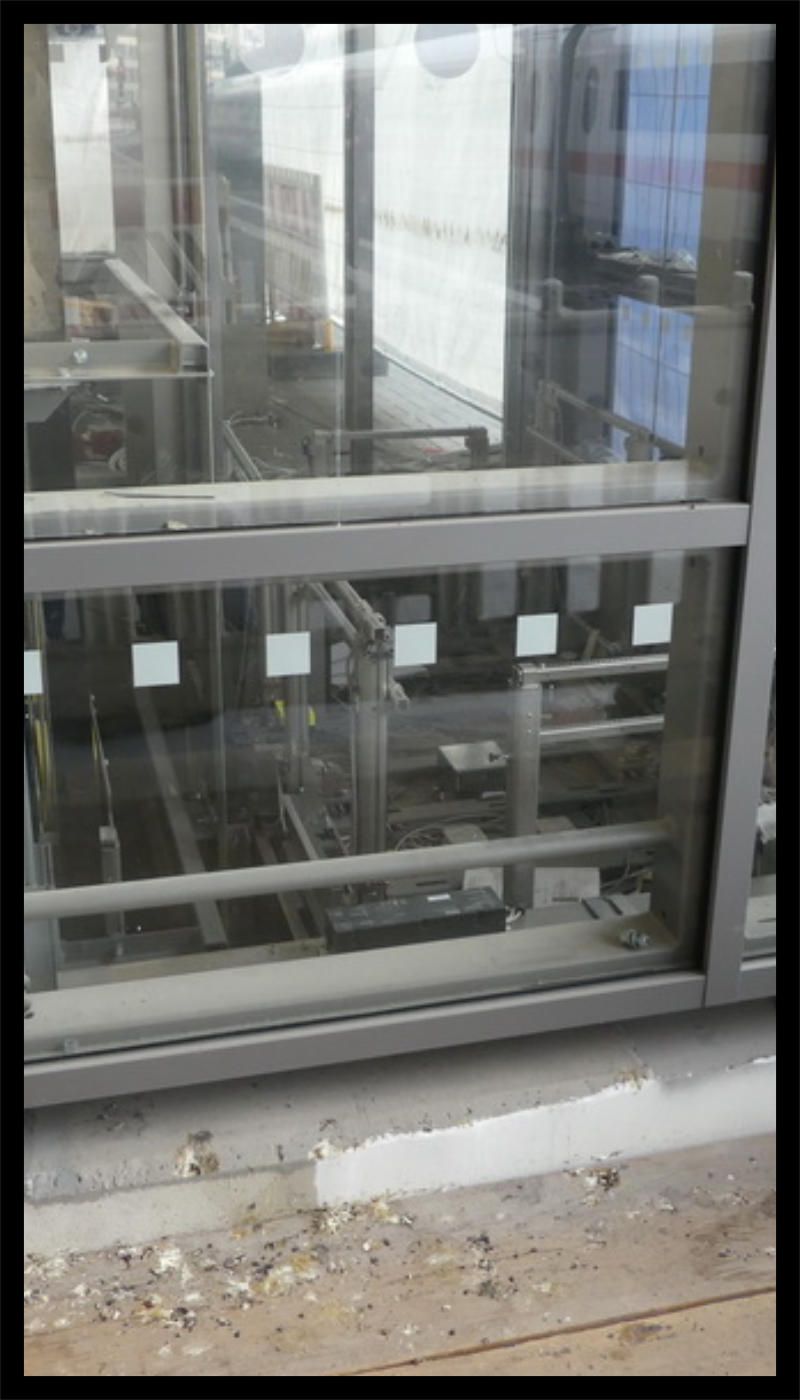

16.12.2019 - Der Aufzug an Gleis 1 ist nun im Betrieb.
16.12.2019
17.12.2019 - Der Farbanstrich ist nun auch fertig.
17.12.2019

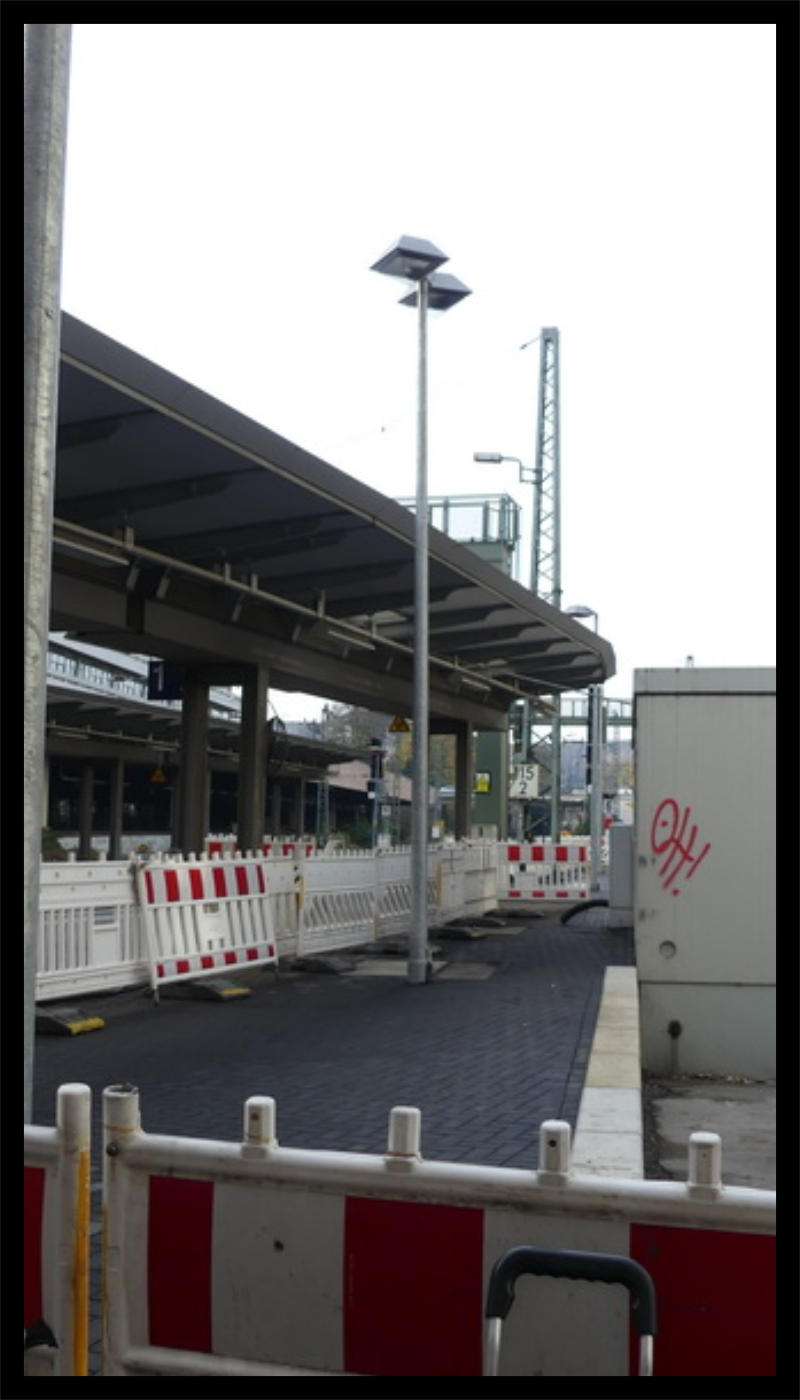

30.12.2019 - links die alte - rechts die neue Beleuchtung. 30.12.2019 - Die neue Bahnsteigbeleuchtung wird nun angebracht. 30.12.2019 - Die neue Bahnsteigbeleuchtung wird nun angebracht.
30.12.2019
30.12.2019
30.12.2019
