Dokumentation
06.01.16
06.01.16

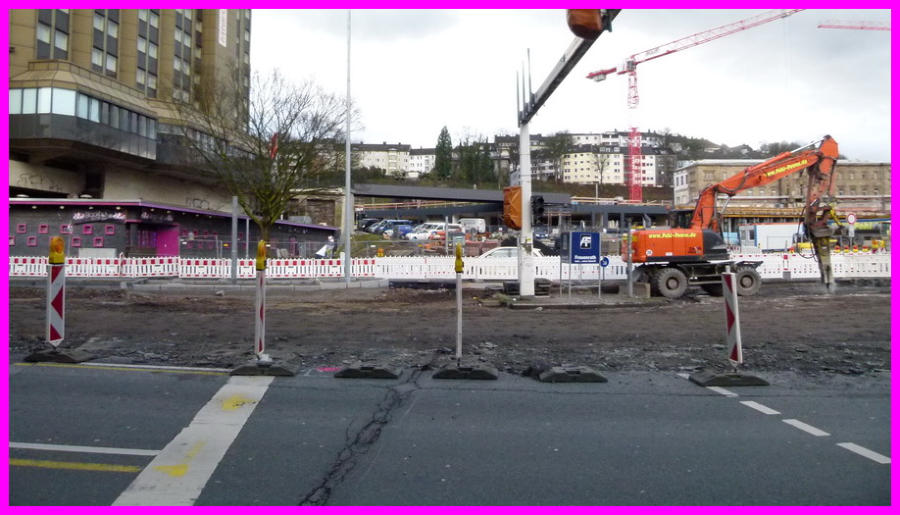

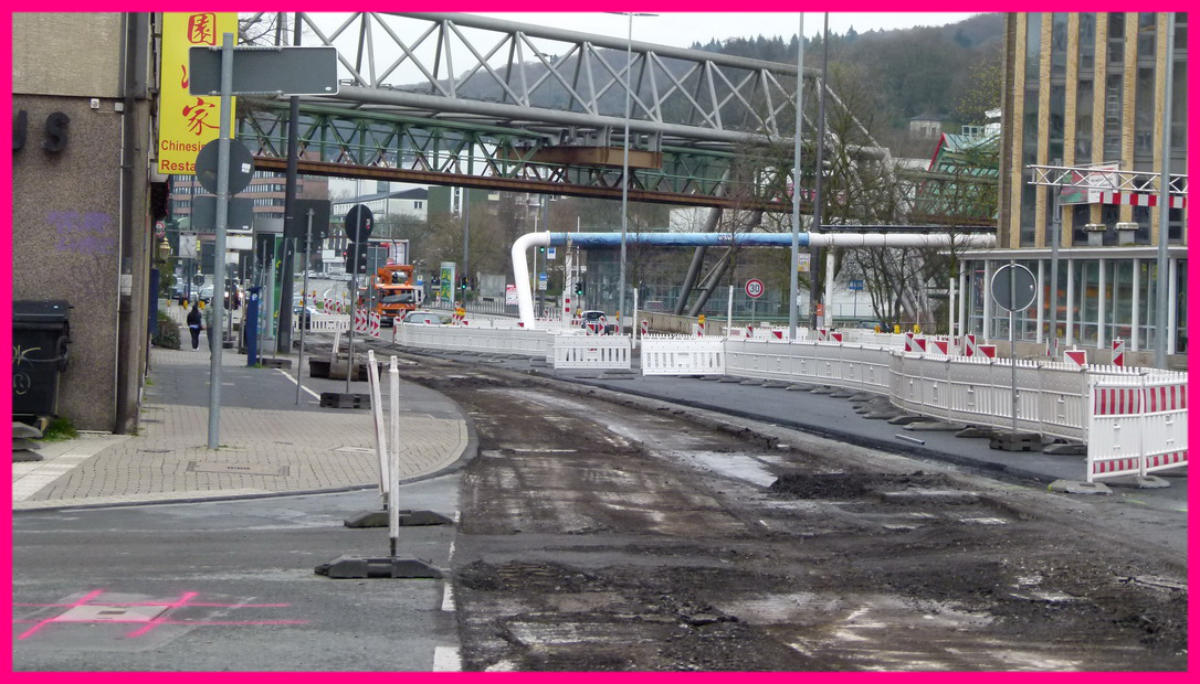

06.01.2016 - Das Wenden ist für Fahrzeuge nun nicht mehr möglich. Der Verkehr in Richtung Osten verläuft nun über den neu erstellten Bereich der B/ 06.01.2016 - Das Wenden ist für Fahrzeuge nun nicht mehr möglich. Der Verkehr in Richtung Osten verläuft nun über den neu erstellten Bereich der B/ 12.01.2016 - Ecke Morianstr. Links isr der neue Überweg erkennnbar. Rechts wird die Betonfahrbahn fertig zerlegt.
12.01.16

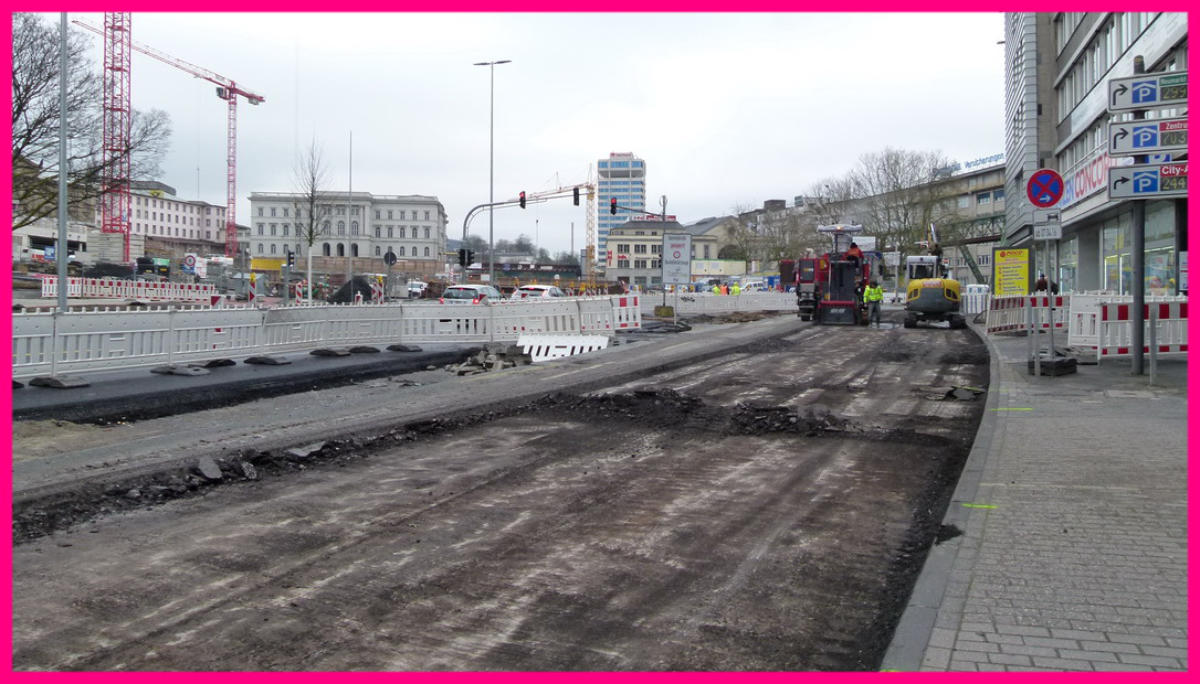

28.01.2016 - Der Unterrbau wird nun eingebaut.
28.01.16
29.01.16 - Die letzten Tage für die Signalbrücke sind nun angezählt
29.01.16
03.02.16 - Fertig zum Setzen der Bordsteine.

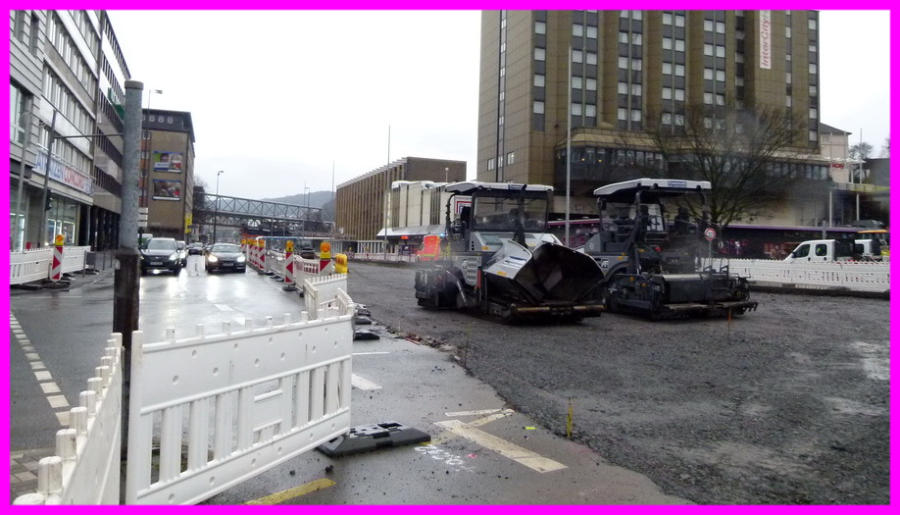

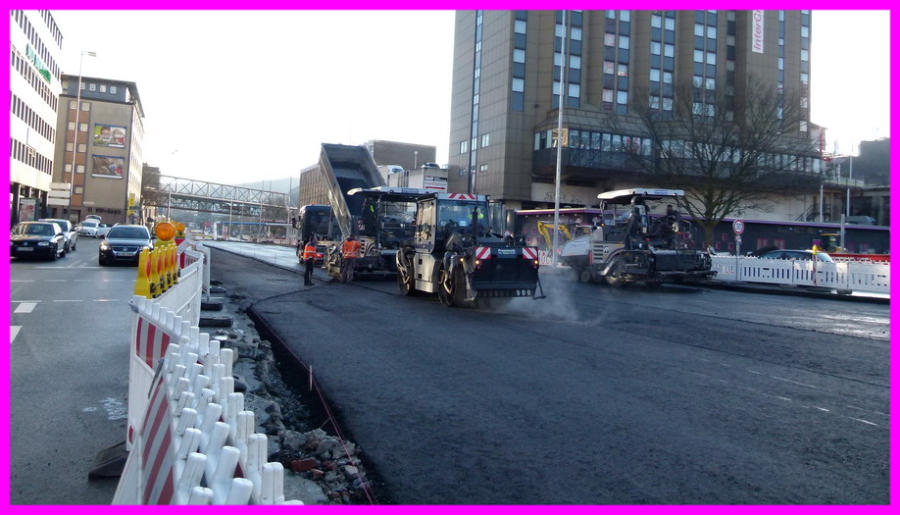

03.02.16

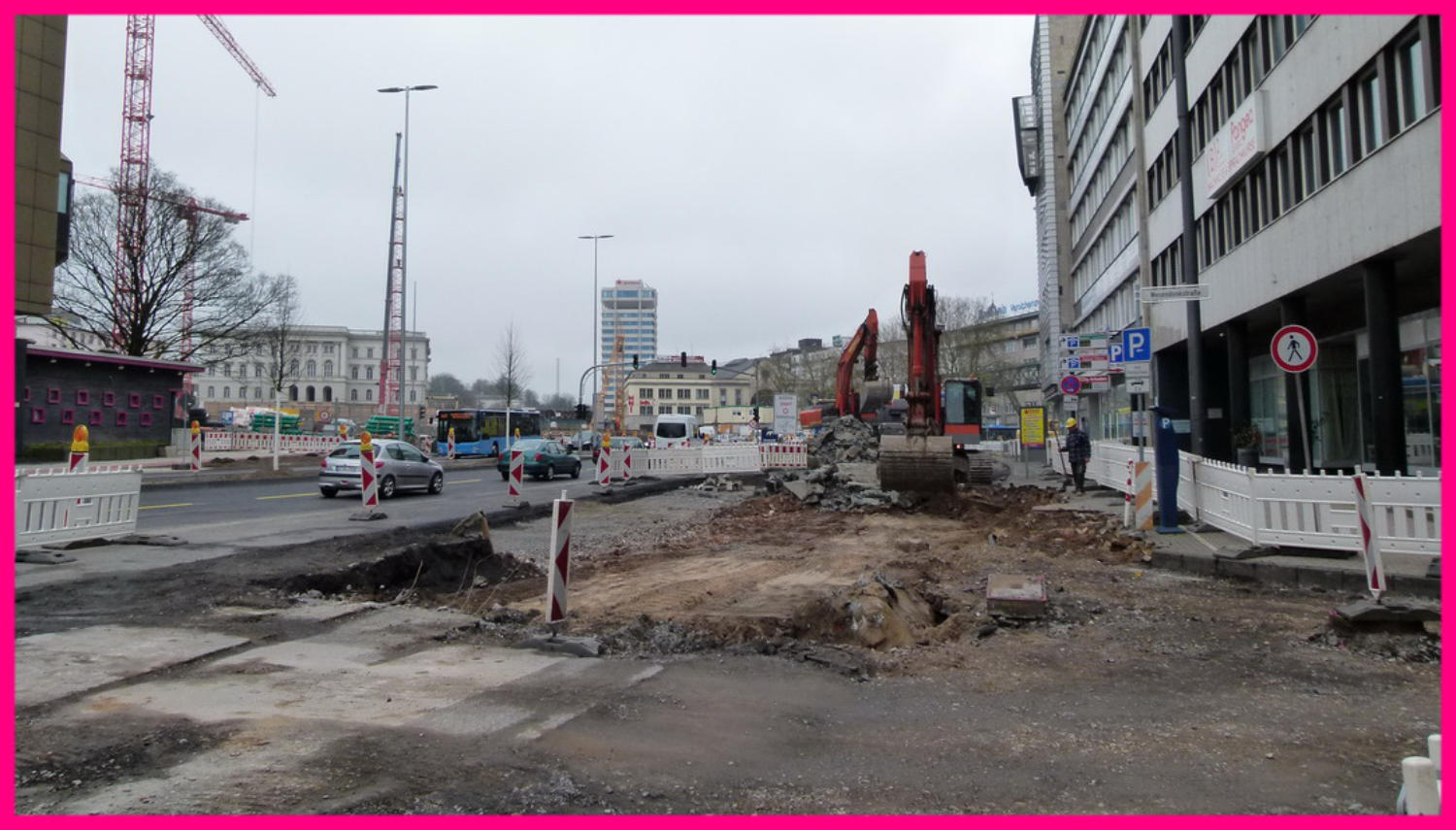

10.02.16 - Warten auf besseres Wetter zum Asphaltieren.
10.02.16

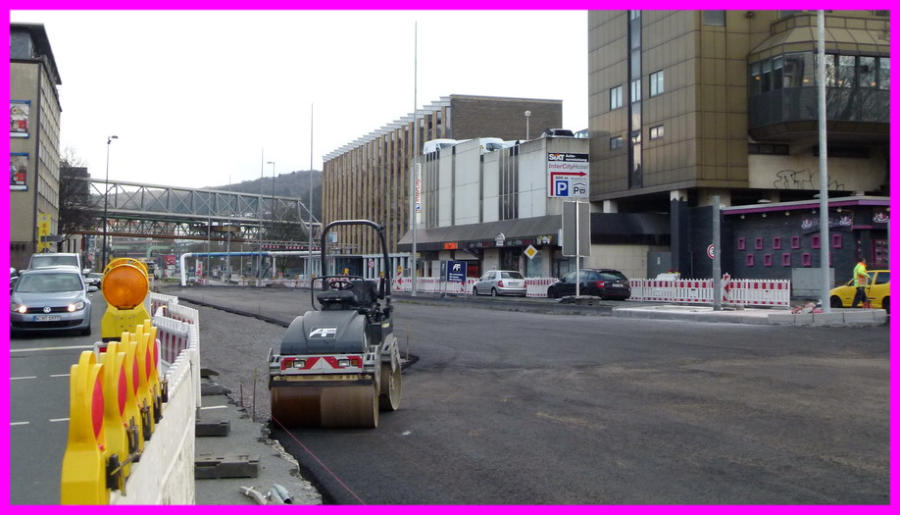

11.02.16 - Der erste Belag wurde heute eingebaut.
11.02.16
12.02.16 - Die 2.te Teerdecke wird nun eingebaut.
12.02.16
24.02.16 - Der Überweg wurde wieder gesperrt
24.02.16
Bild Quelle: Google
Zur Orientierung hier ein Bild vom 02.08.2015

07.01.2016 - Blick von der Morianstr. - Ecke Bundesallee.
06.01.16

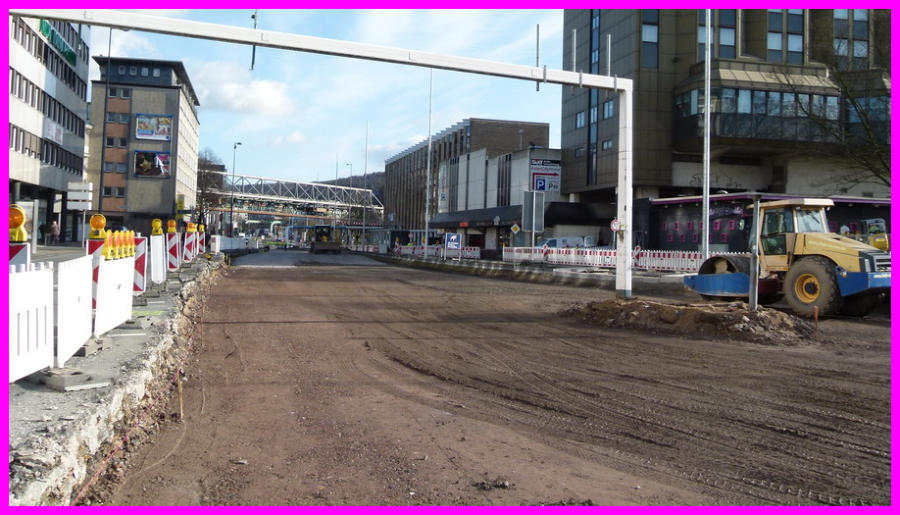

22.03.16 - Noch ist dieser Übergang gesperrt.
22.03.16
An diesem Fotopunkt  geht es nun nach ein paar Wochen Stillstand weiter. Nun wird die Nordseite umgebaut.
07.04.16 - Die Nordseite der B7 ist nun in gesperrt.

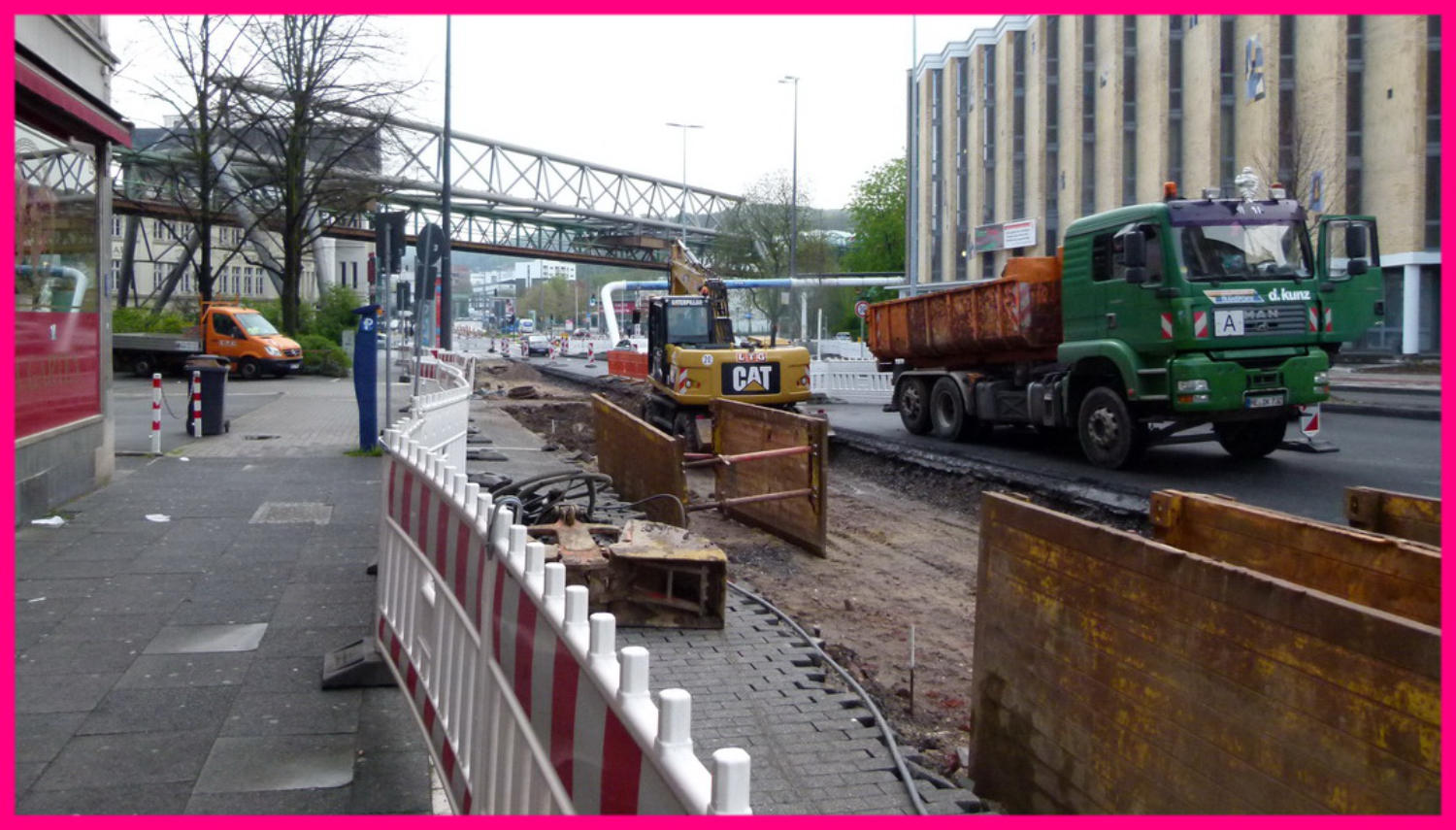

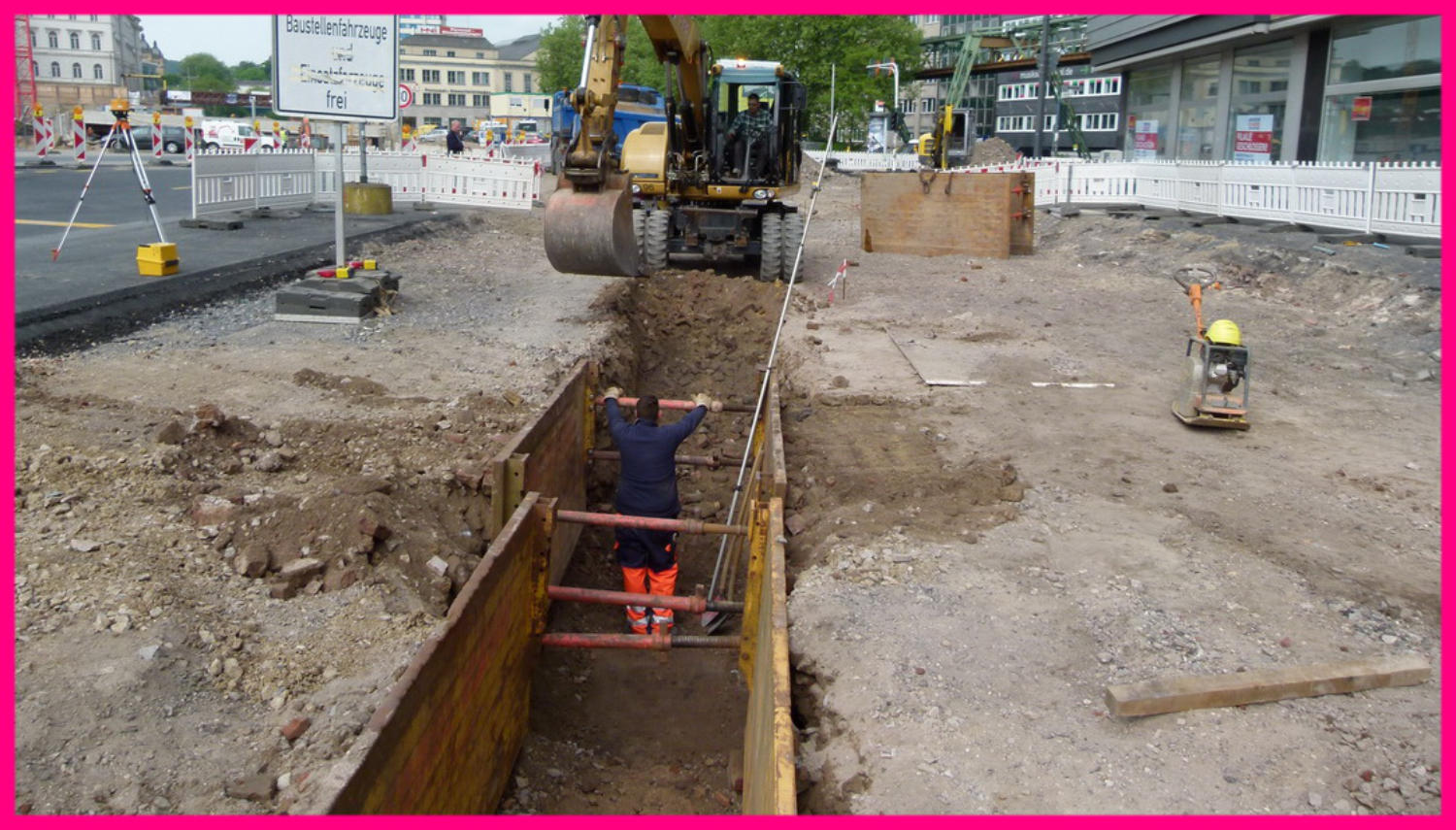

04.07.16
08.04.16 - Heute wurde die Teerdecke ausgebaut. 08.04.16 - Heute wurde die Teerdecke ausgebaut. Blick in Richtung Kluse. 08.04.16 - Dieser Übergang ist seit gestern wieder passierbar.
08.04.16
08.04.16
08.04.16

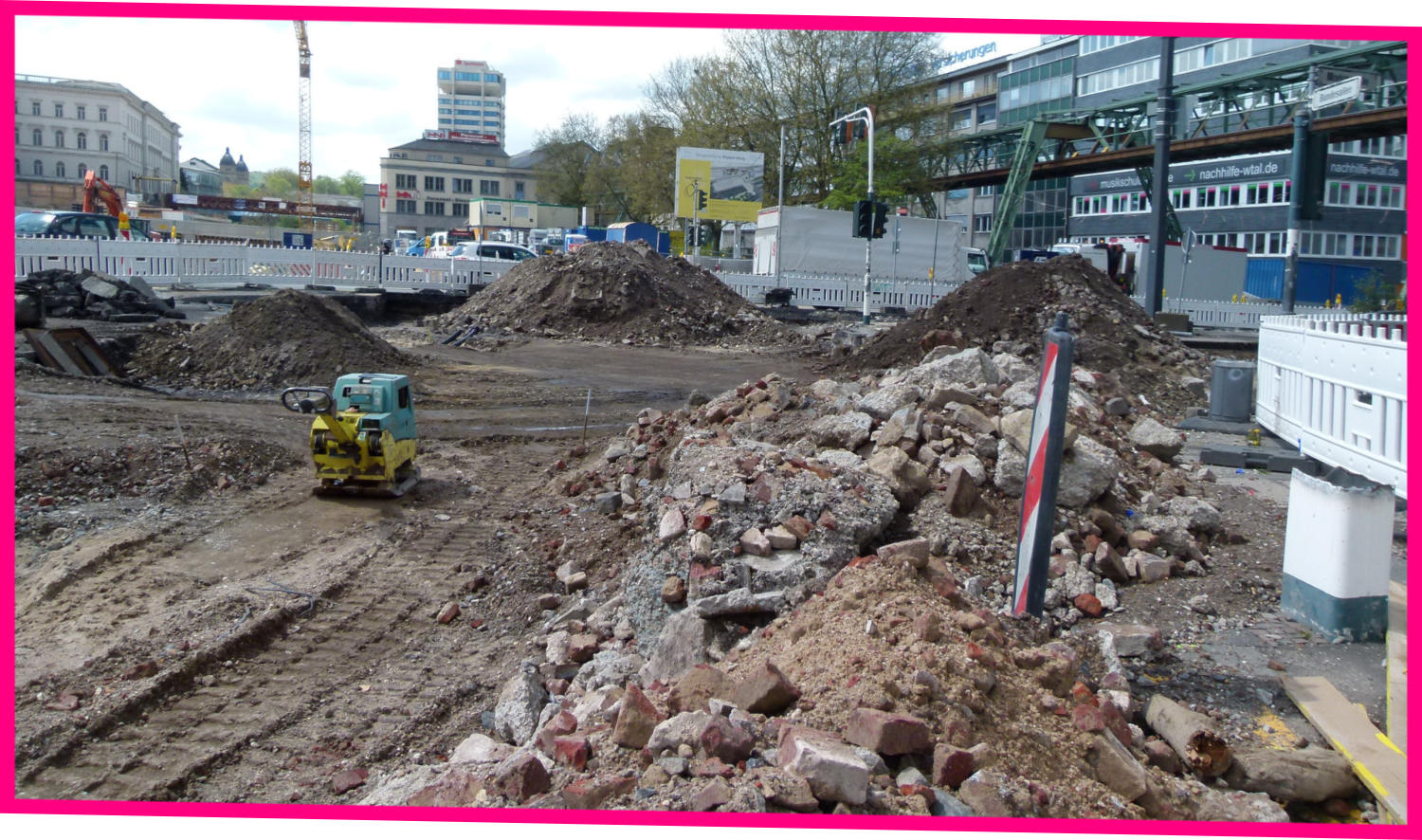

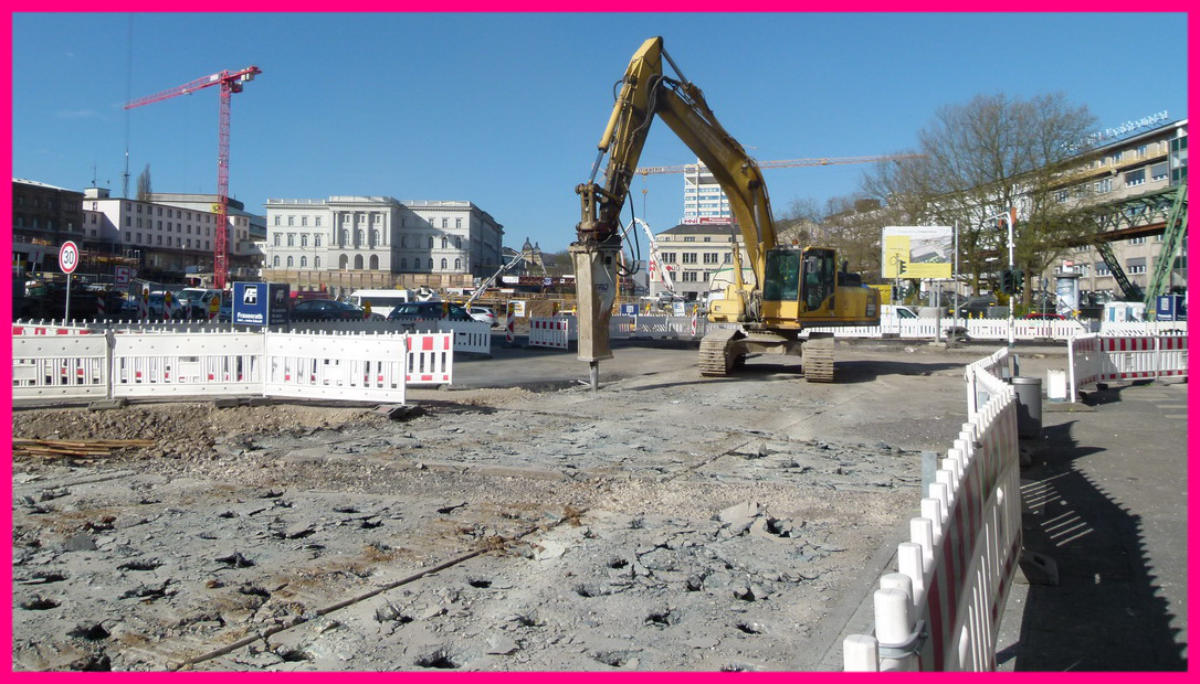

12.04.16 - bald geschaft. Der Bagger ist in Höhe der Morianstraße angelangt. 12.04.16 - Der Beton wird nun zerkleinert.
12.04.16
12.04.16

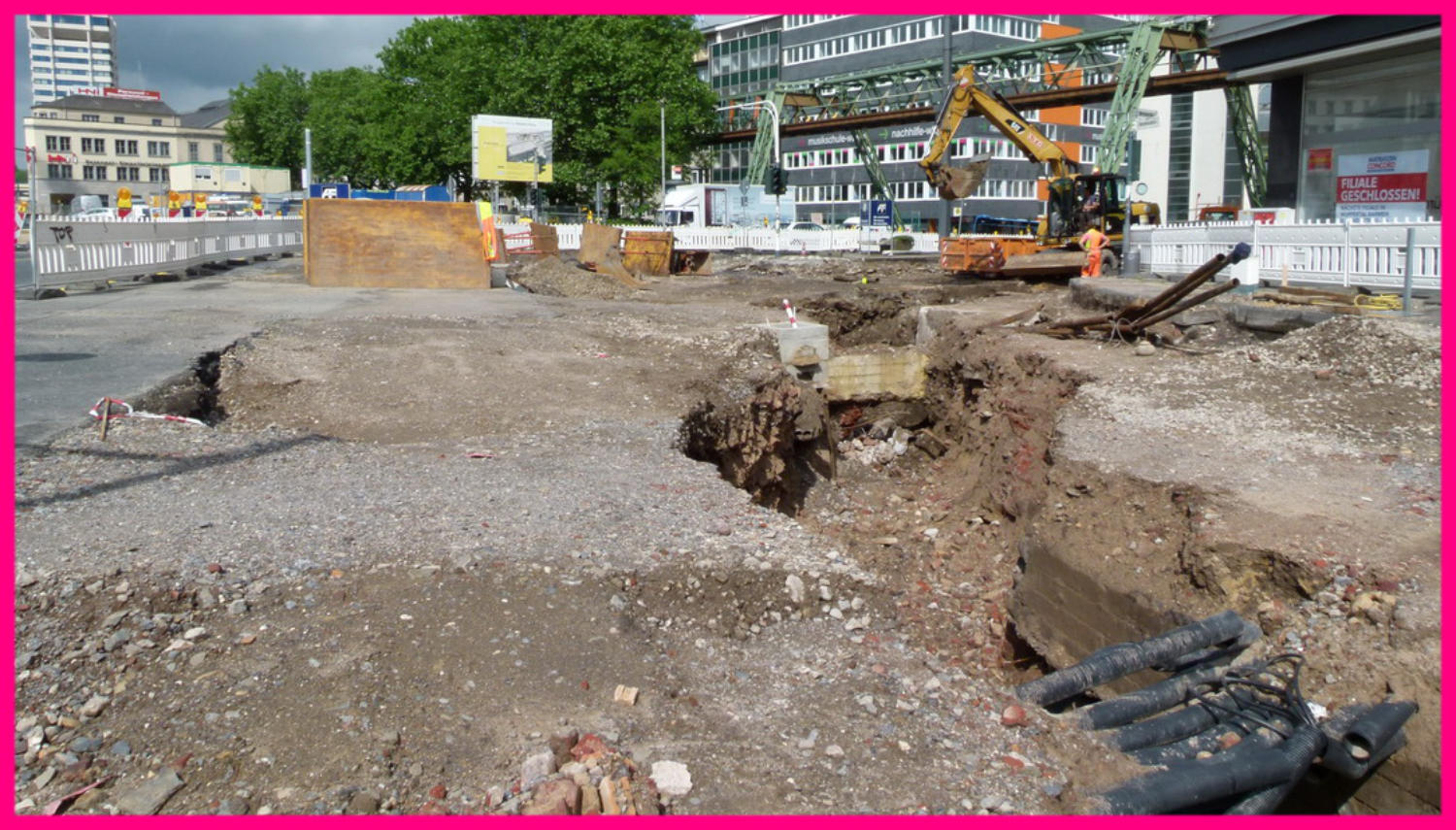

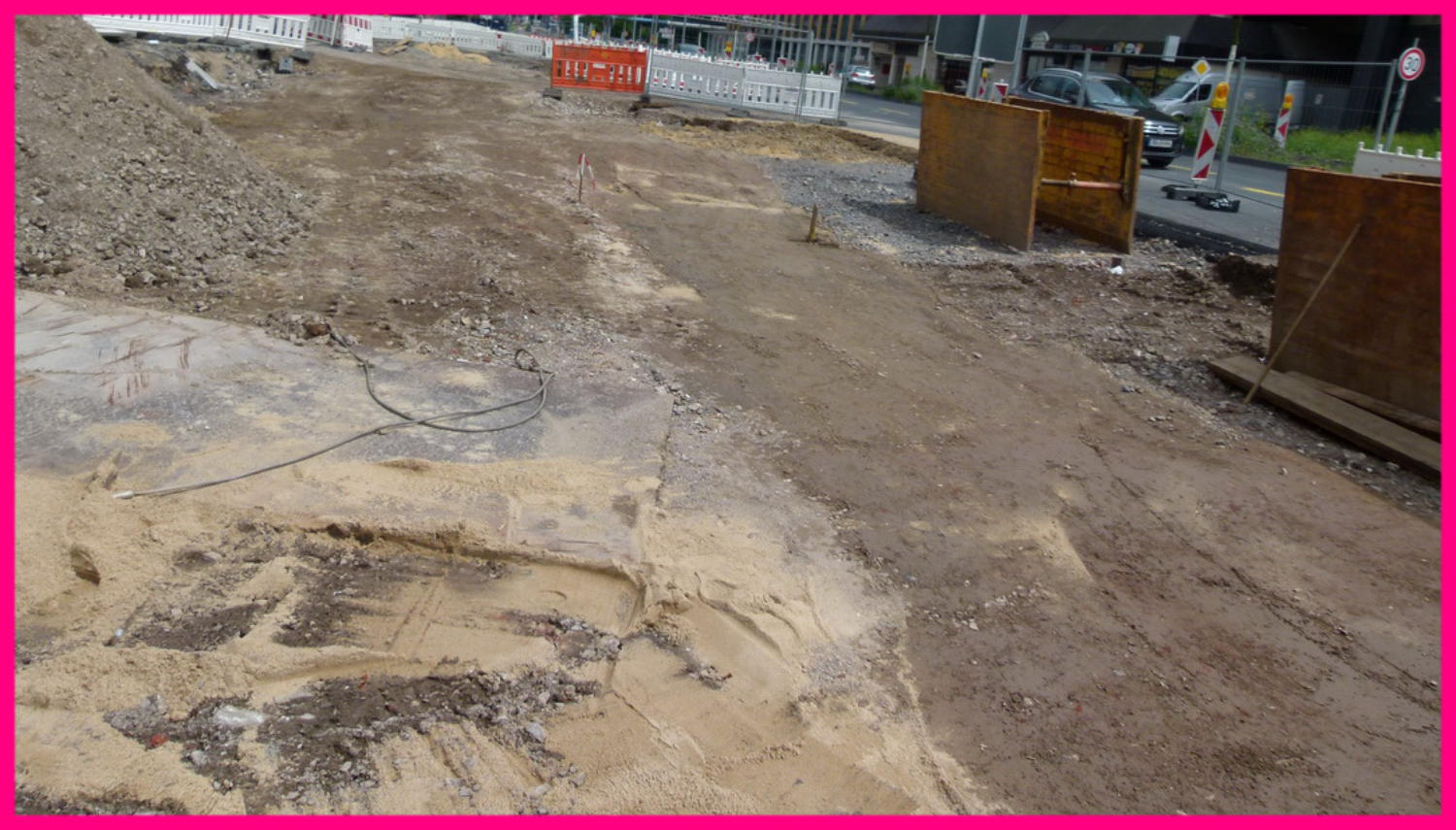

13.04.16 - Die Fahrbahn wird nun ausgekoffert.
13.04.16
22.04.16 - Der neue Straßenverlauf ist nun abgesteckt.
22.04.16

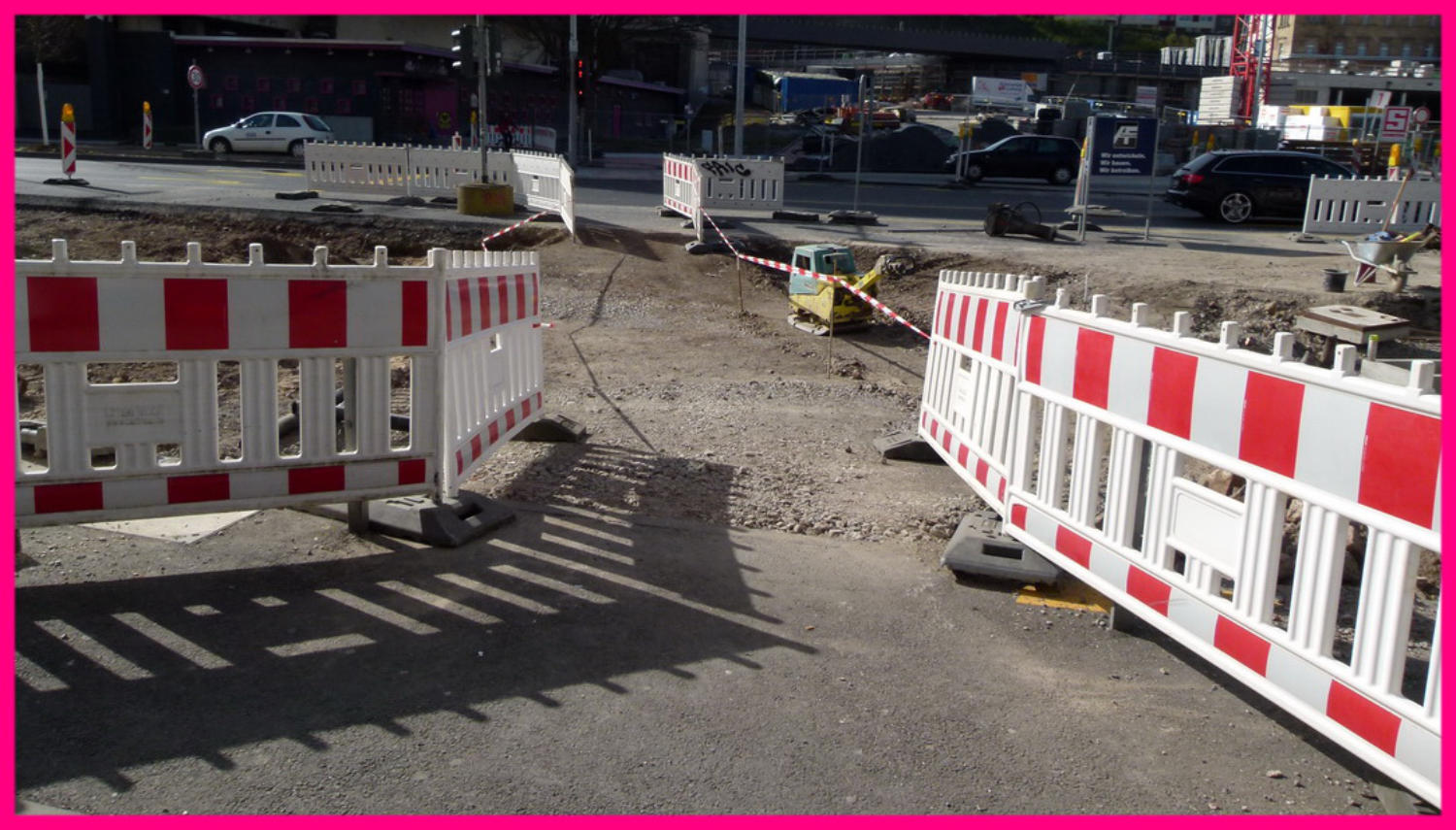

22.04.16 - Der Übergang ist nun wieder offen.
22.04.16
28.04.16 - Die Kanalbauarbeitet haben nun begonnen.
28.04.16

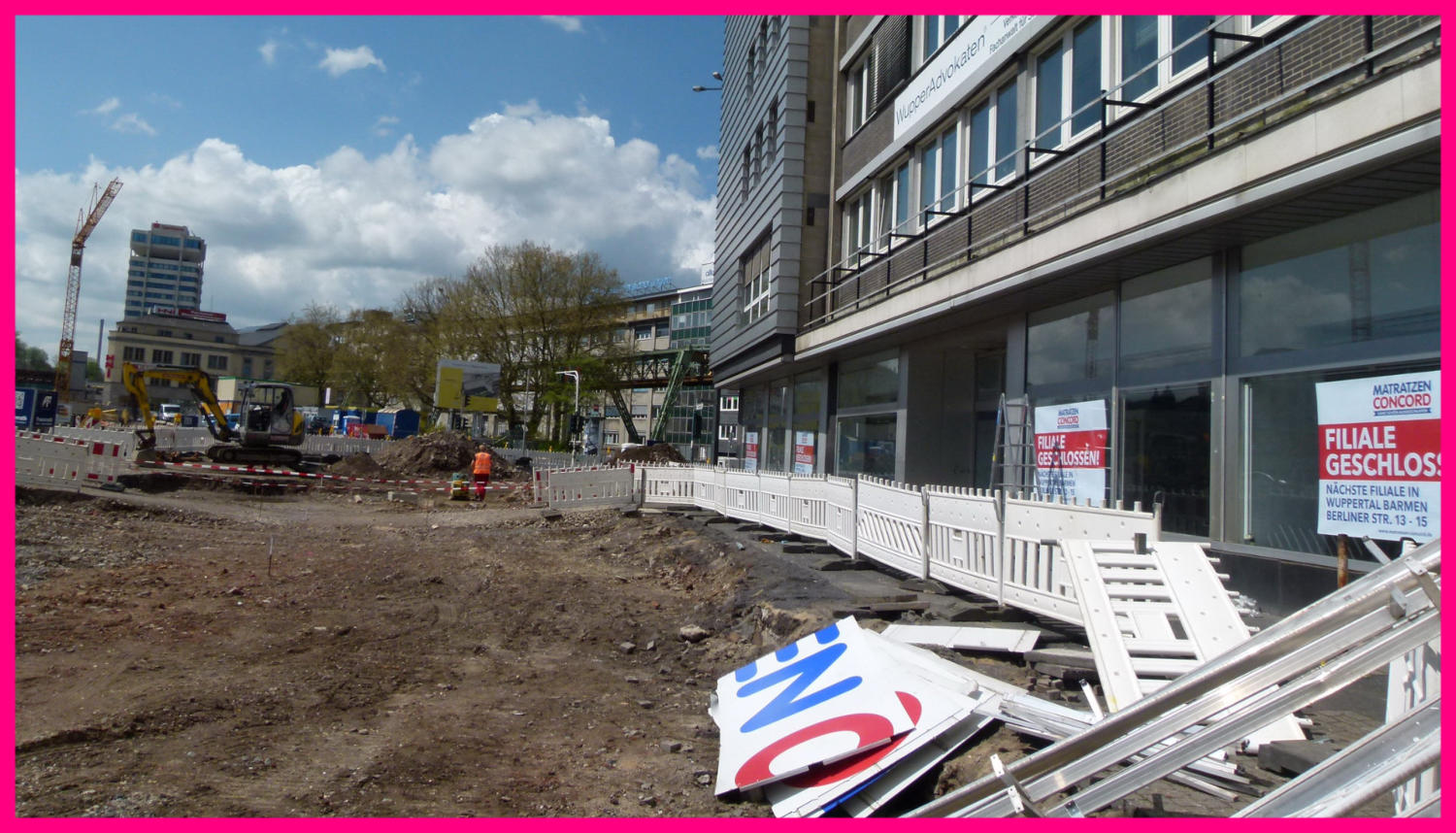

03.05.16 - Der Laden rechts hat nun geschlossen. Die Kunden bleiben weg.
03.05.16
03.05.16 - Hier wird der erste Teil eingebnet.
03.05.16

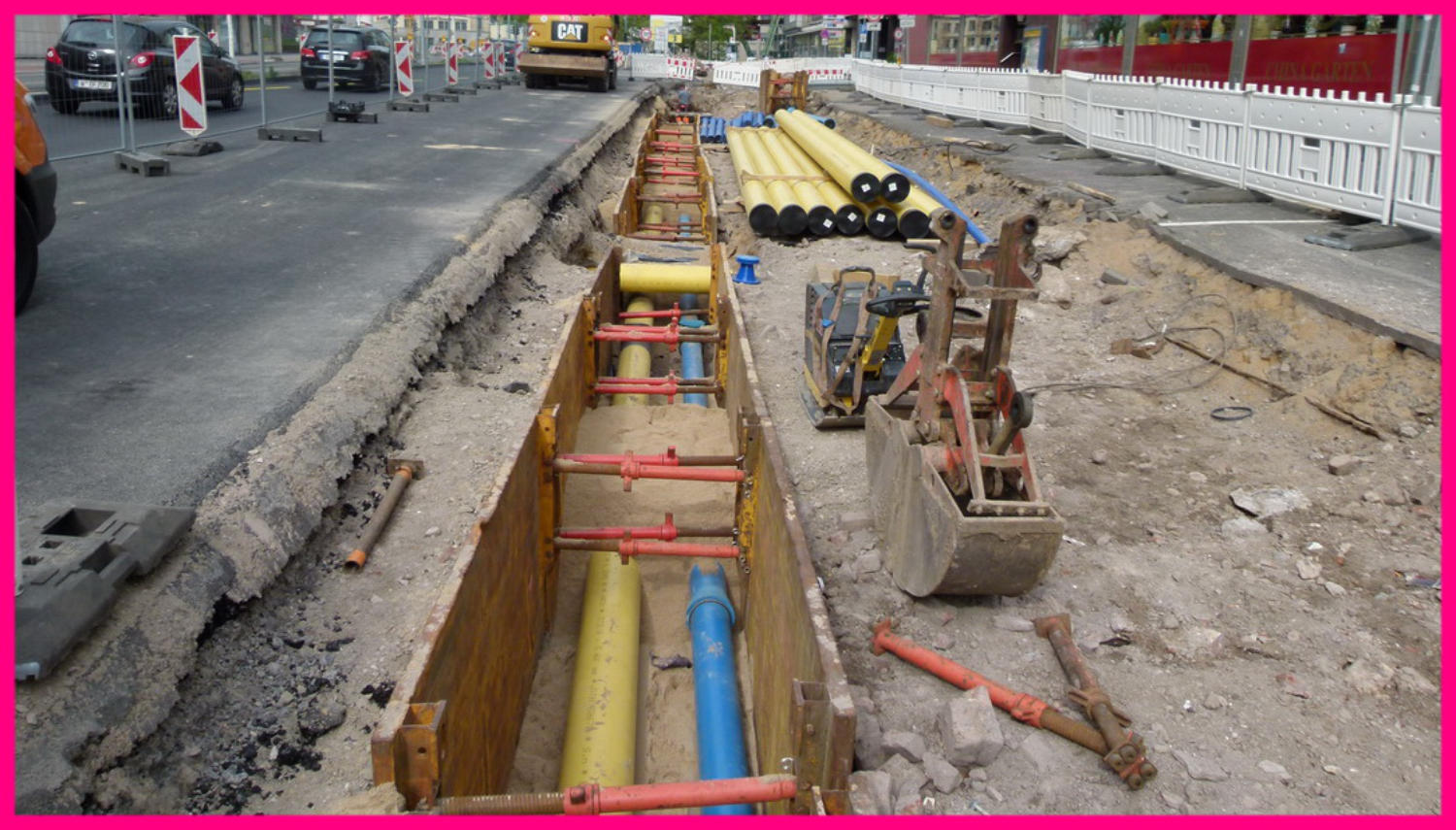

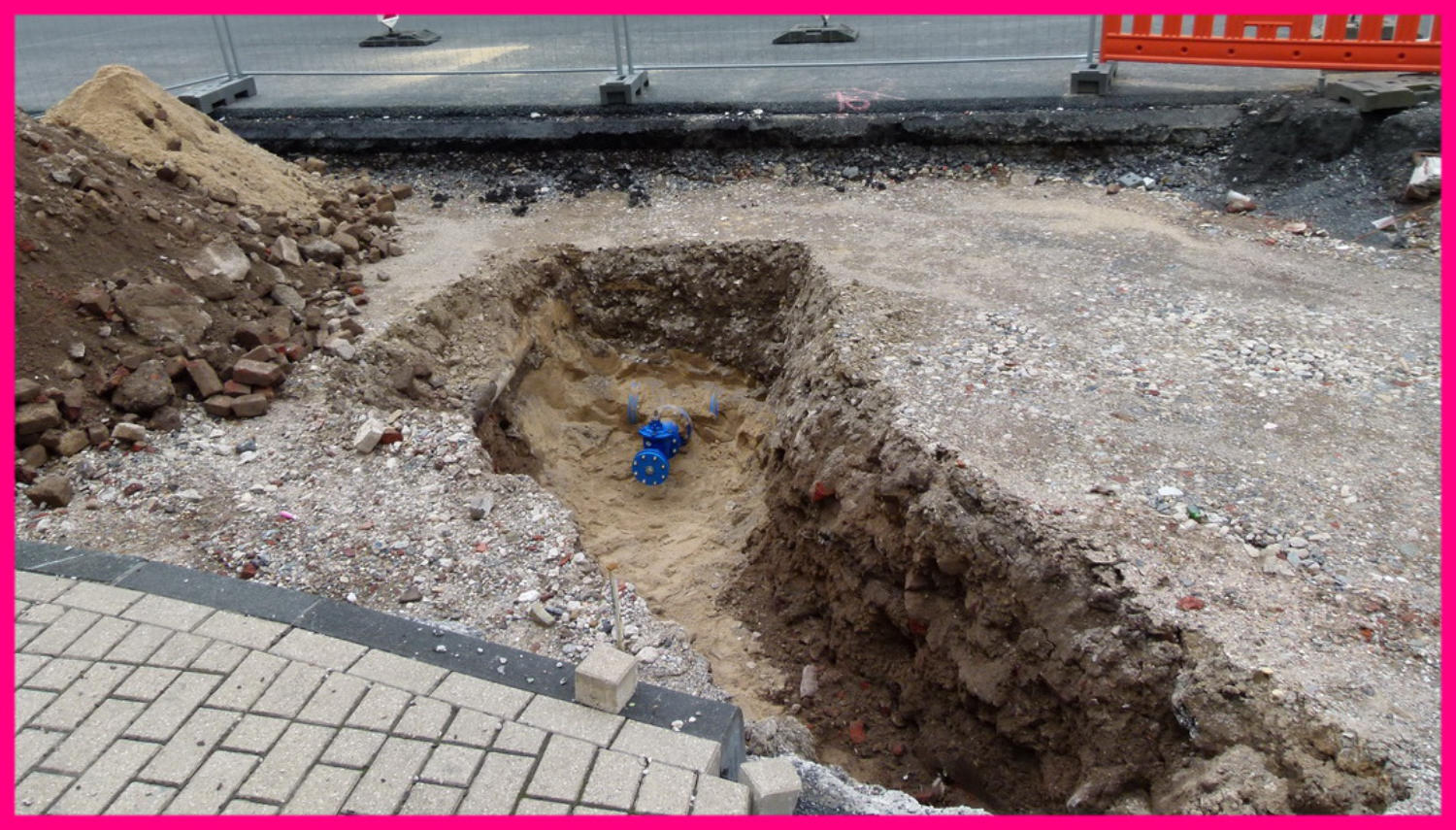

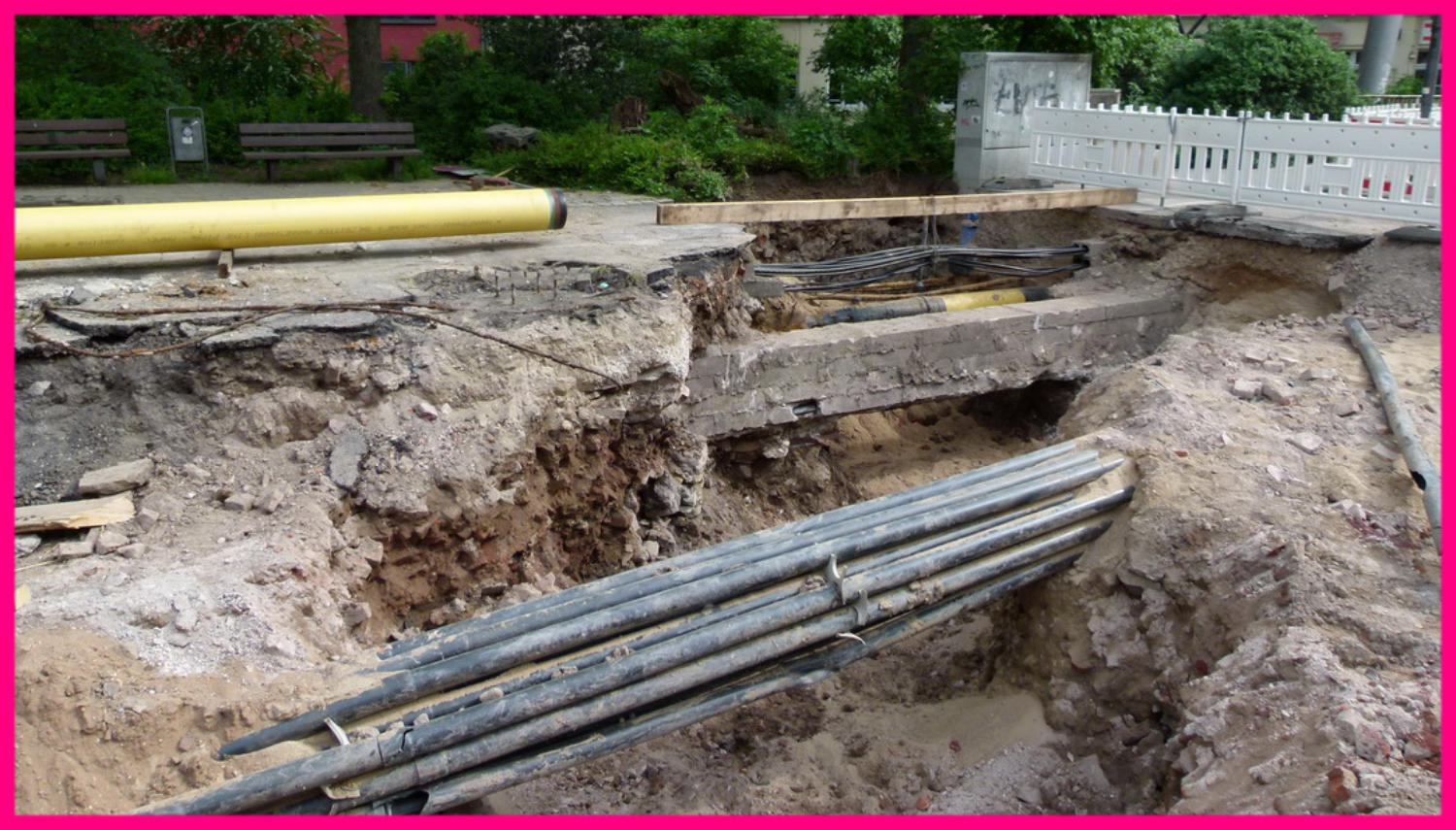

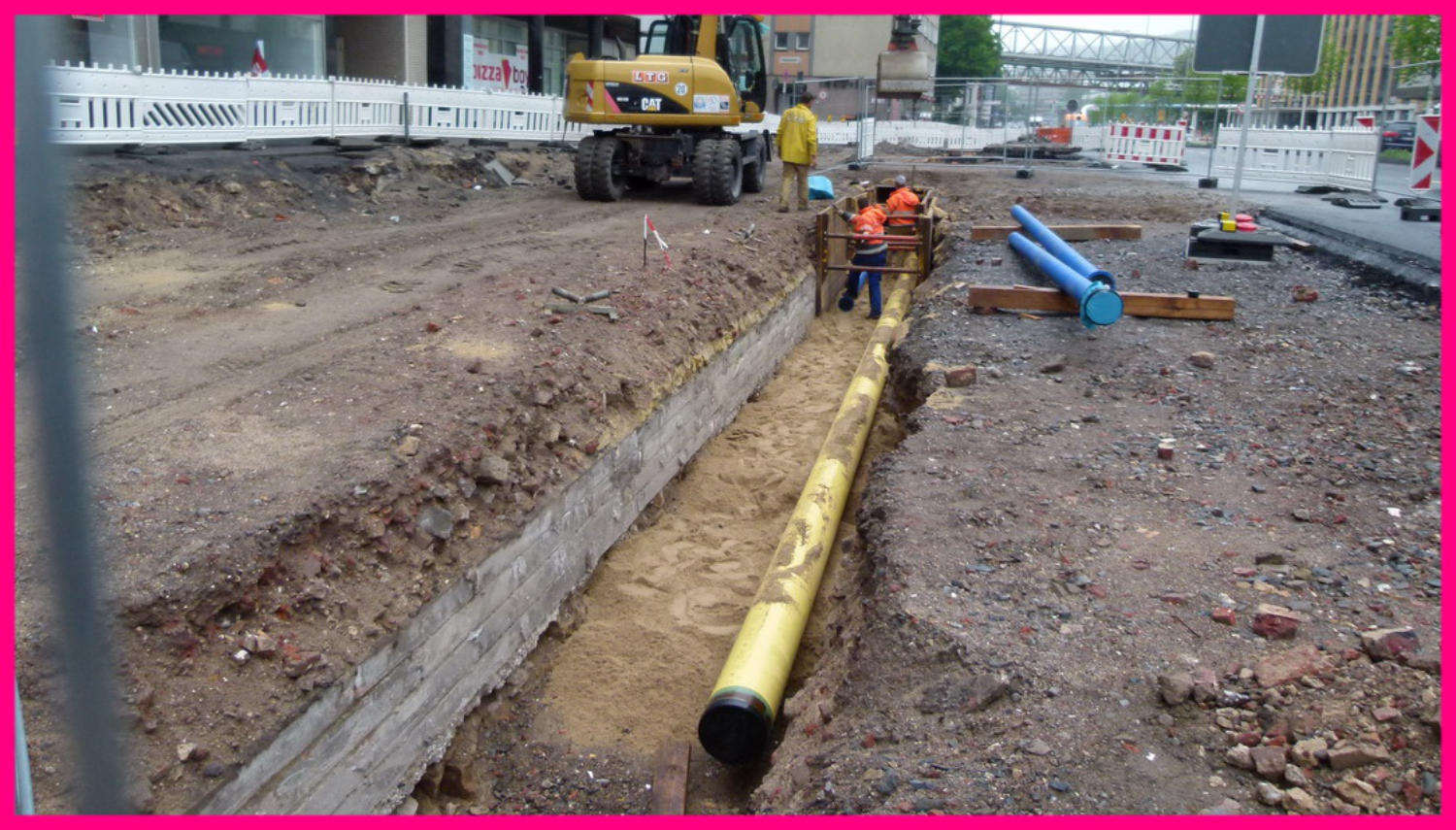

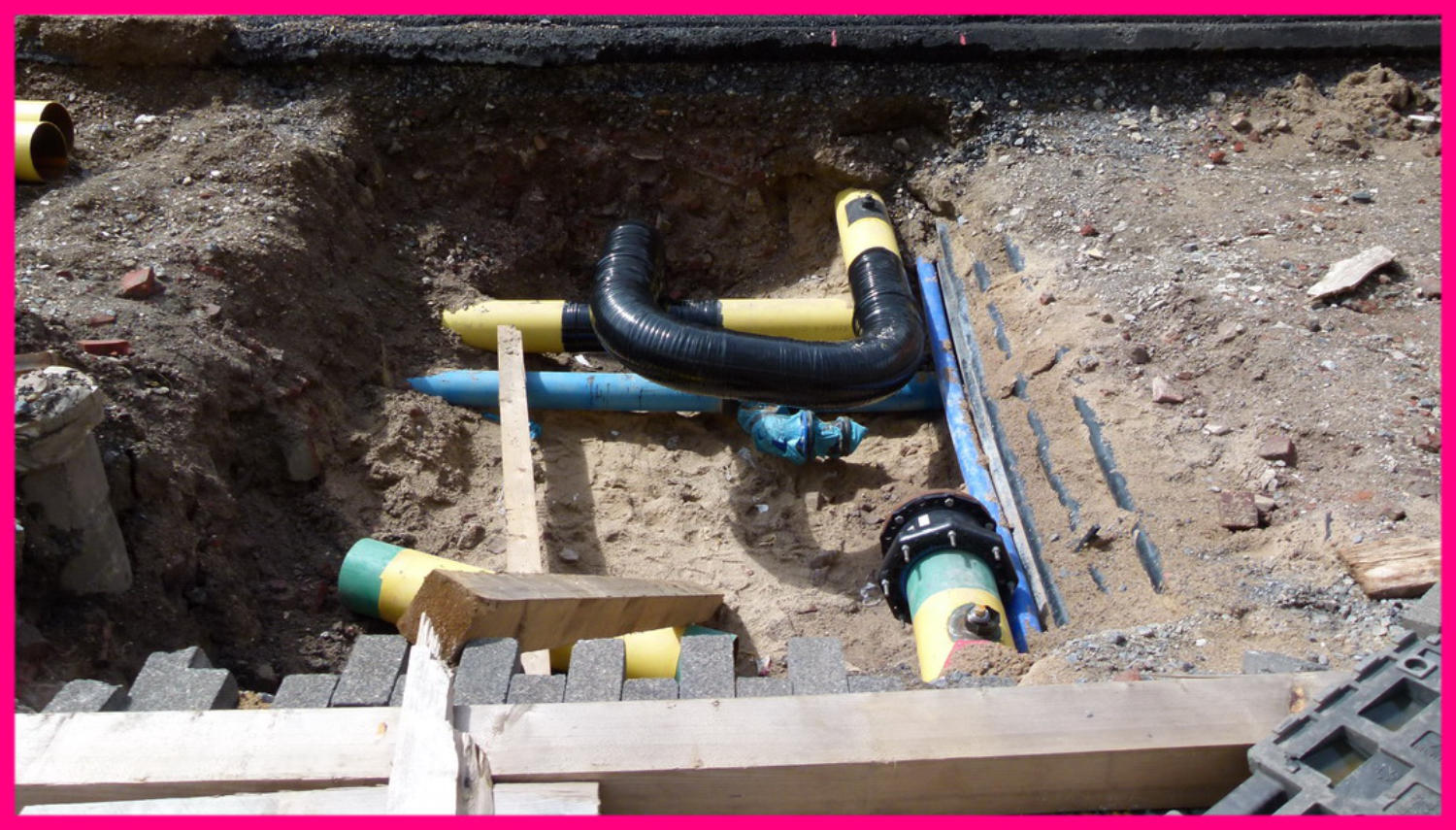

10.05.16 - Was doch für ein Kabelsalat unterhalb des Gehweg und der Fahrbahn liegt. 10.05.16 - Die Rohre werden nun mit Sand zugeschüttet.
10.05.16
10.05.16

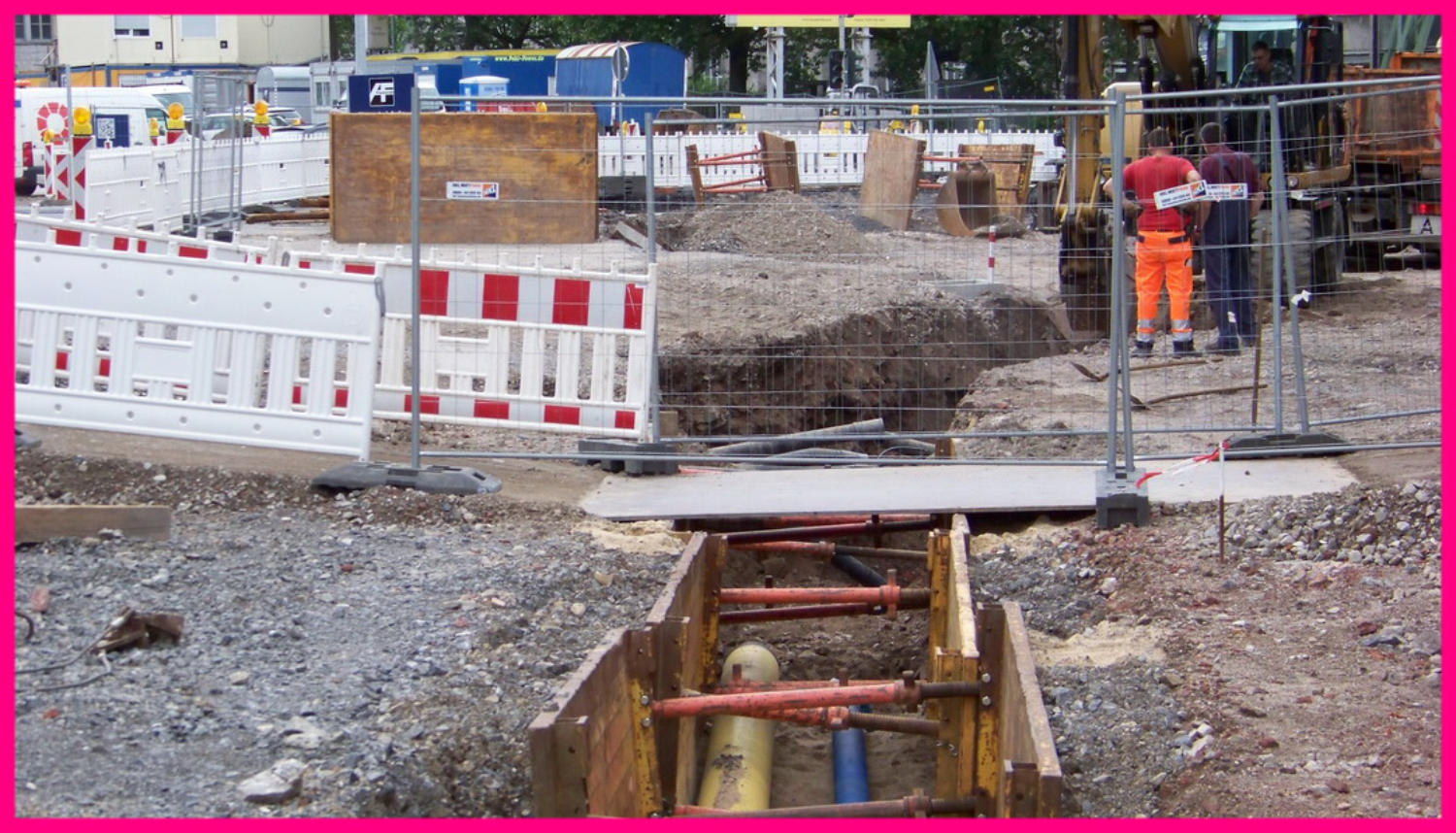

18.05.16 - Links wurden die Rohre bereits wieder verdekt. Rechts wird gerade der Graben neu ausgehoben 18.05.16 - Die kanalarbeiten haben sich in Richtung Morianstr. verlagert.
18.05.16
18.05.16
19.05.16 - Die Baustelle wandert weiter.
19.05.16

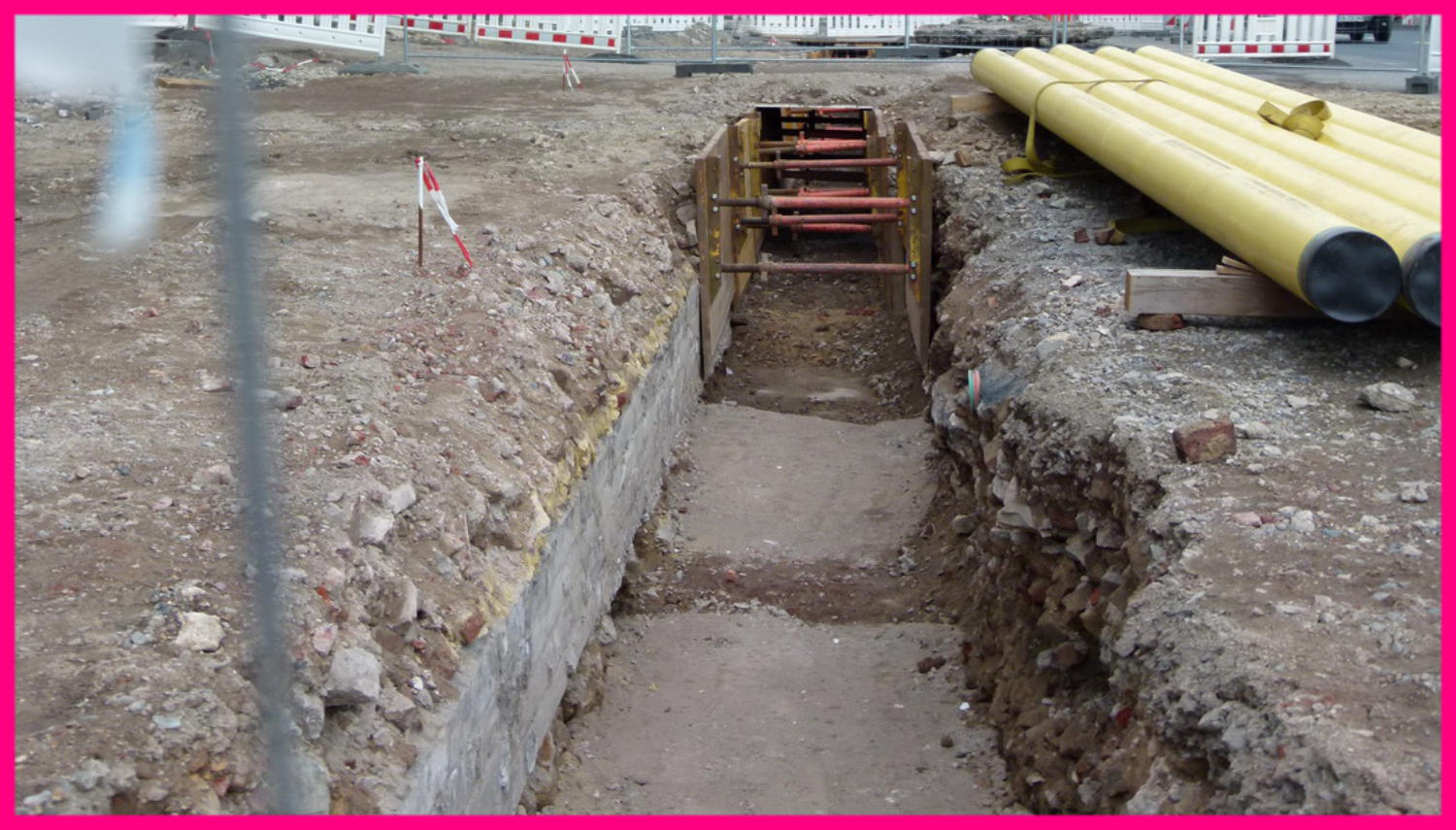

23.05.16 - Weitere Gas und Wasserrohre werden verlegt.
23.05.16

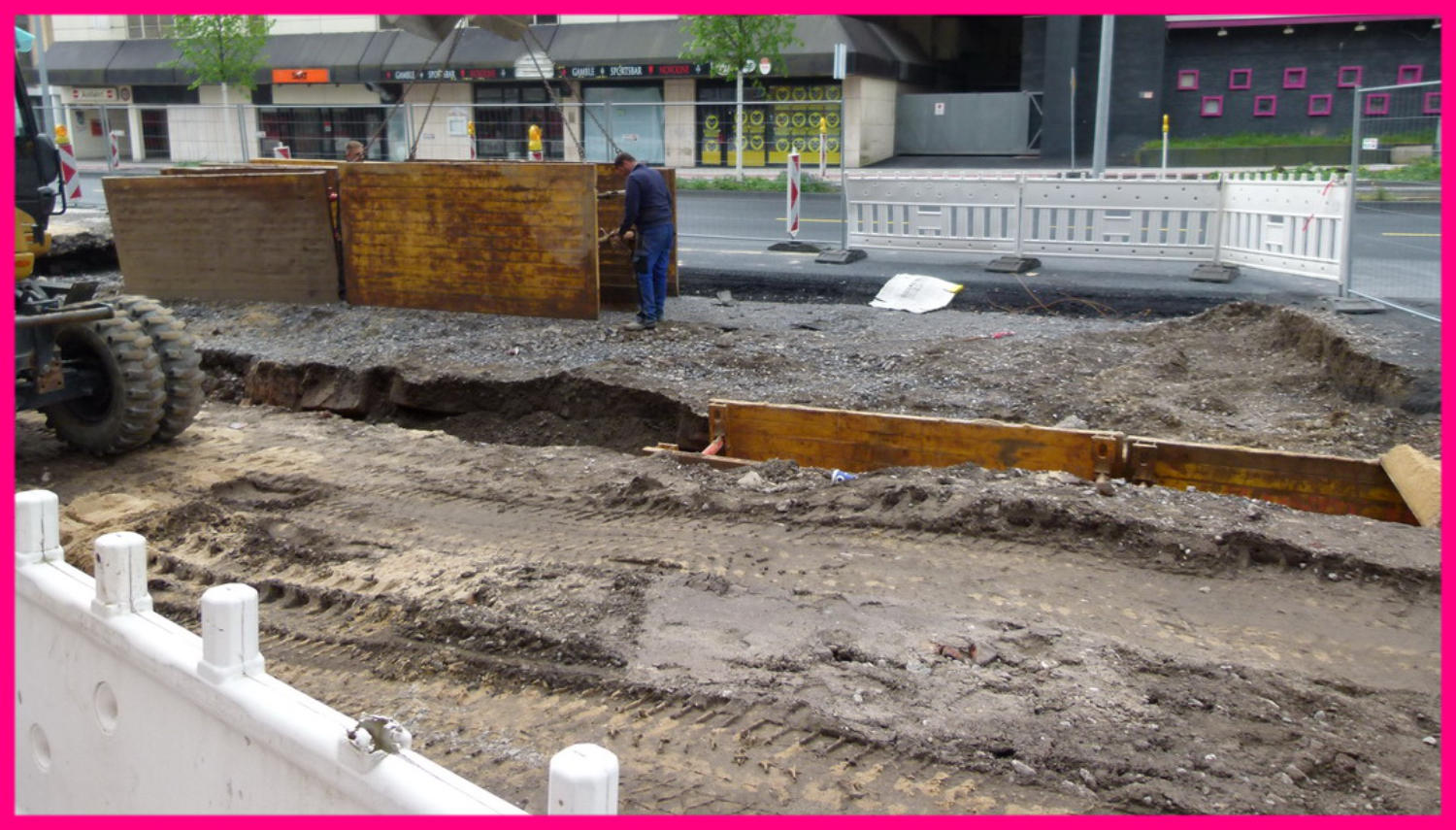

25.05.16 - Ausbau der Spundwand
25.05.16
01.06.15 - Der Graben wandert weiter in Richtung Morianstraße.
01.06.16

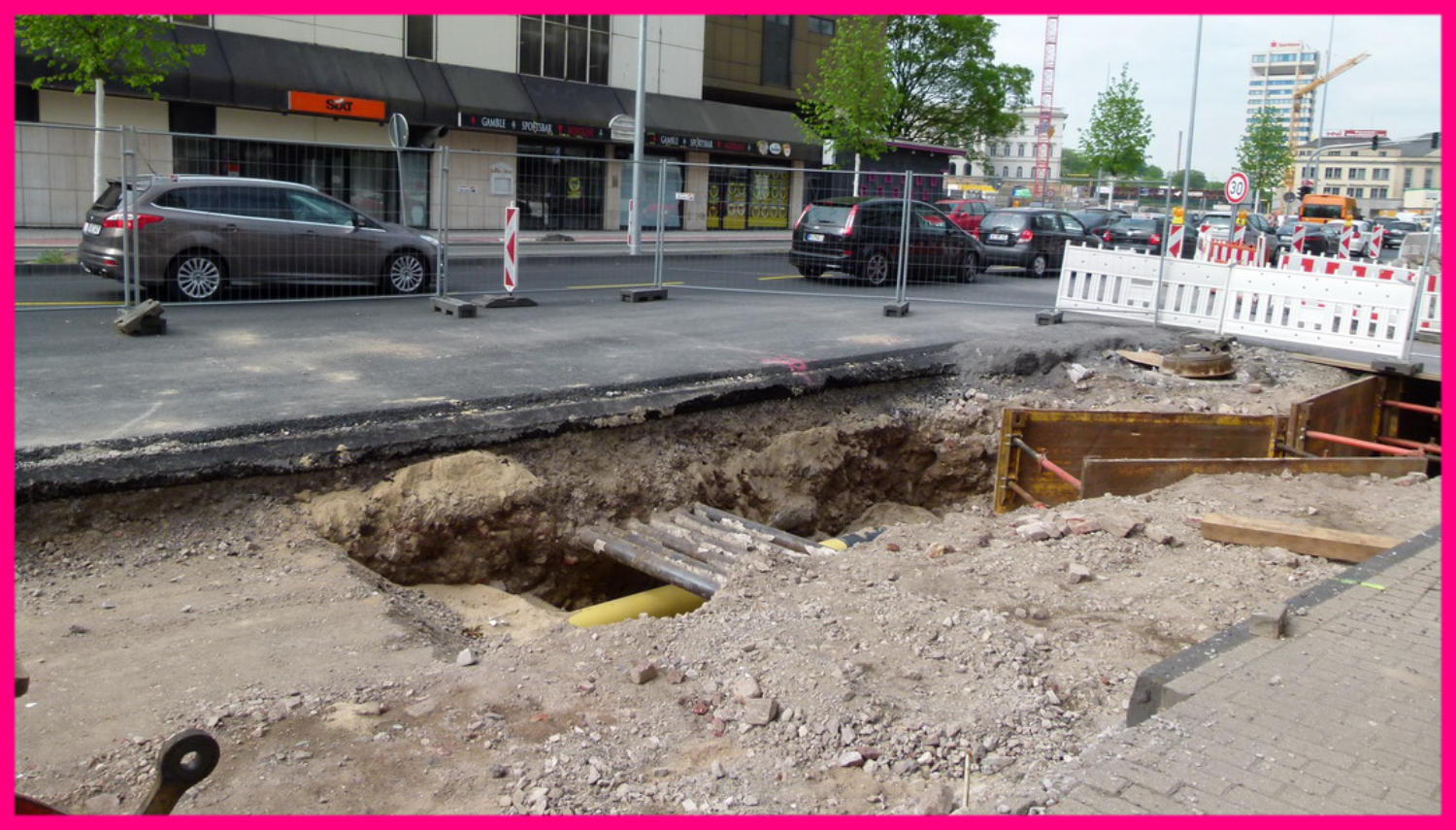

02.06.16 - Die Rohrverlegung hat nun die Morianstraße erreicht
02.06.16
14.06.16 - Ein Teil des Grabens ist nun bereitsd wieder verfüllt.
14.06.16
16.06.16 -  Hier war man gestern erfolgreich.
16.06.16
22.06.16 - Nun sind die Hausanschlüsse an der Reihe.
22.06.16
Foto 33   Januar - Juni
B 7 - Teil 3
Umbau Döppersberg                                                     2016
Dokumen tation Umbau Döppersberg 2009 bis 2018
Kontakt
Links
Pinguinale
Doku
Bild d. Monats
Kontakt
Foto
Start
