Umbau Döppersberg                                                    2016 Bau der neuen  Eingangshalle (Mall)
Fotop. 2

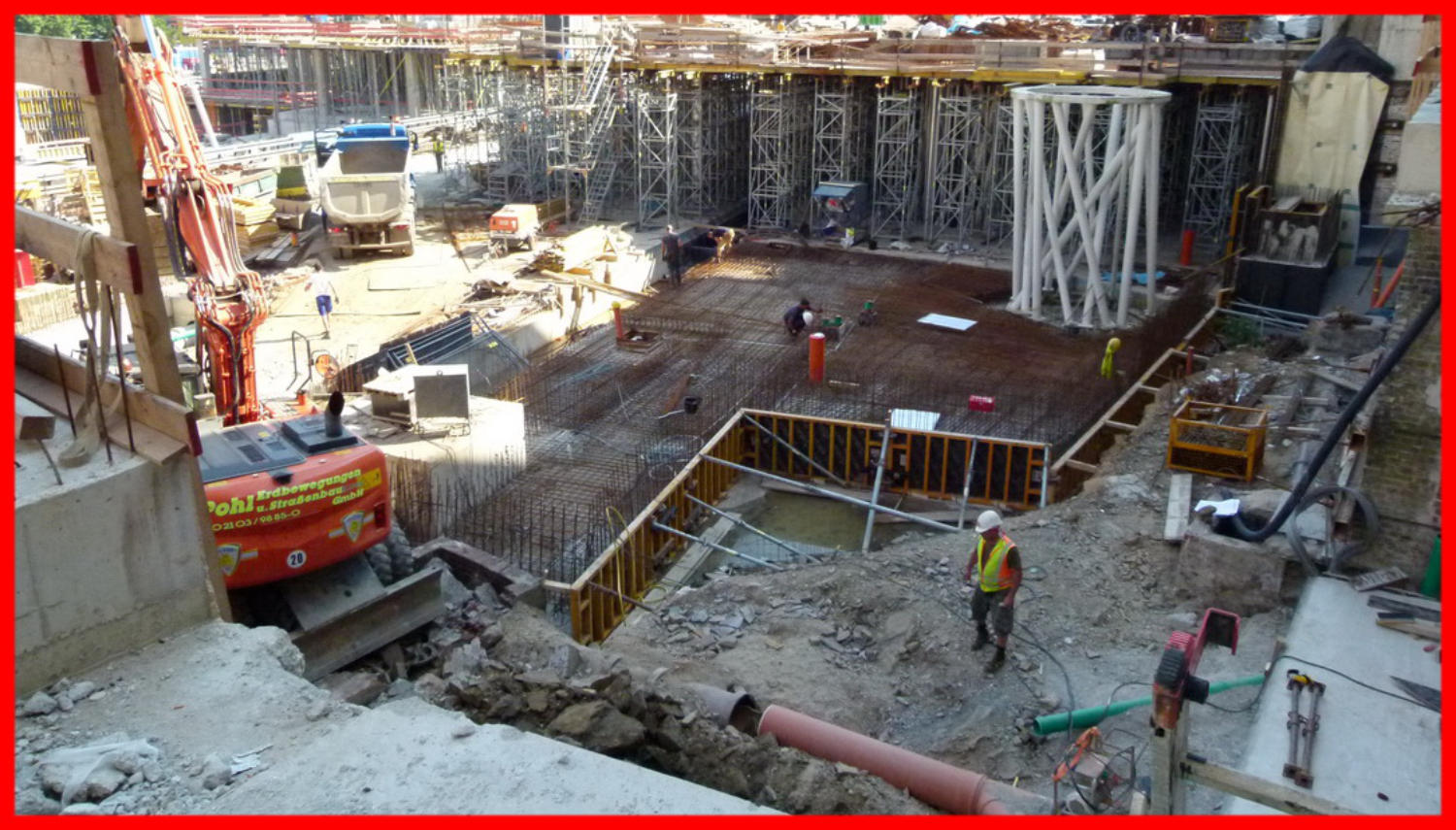

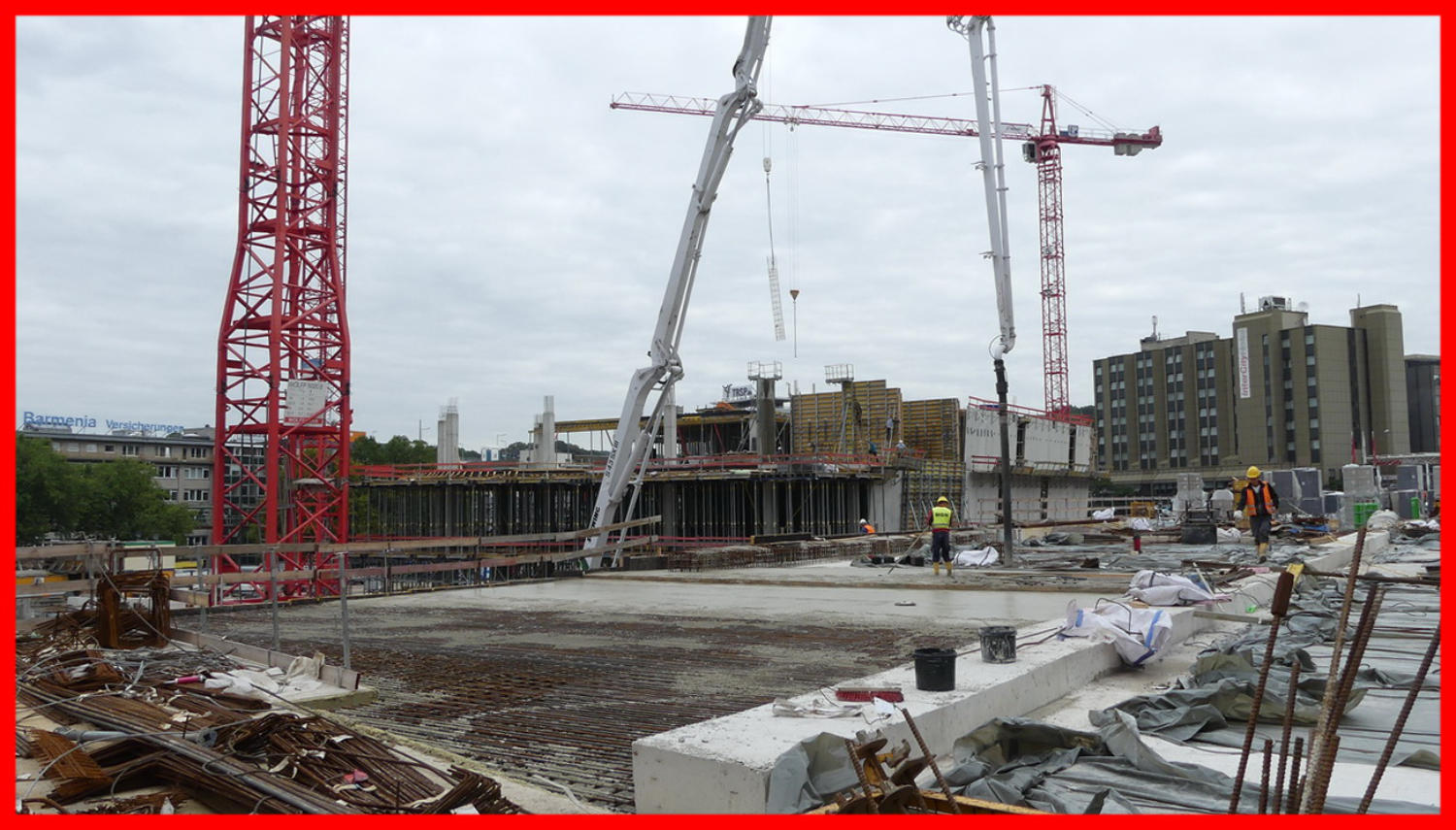

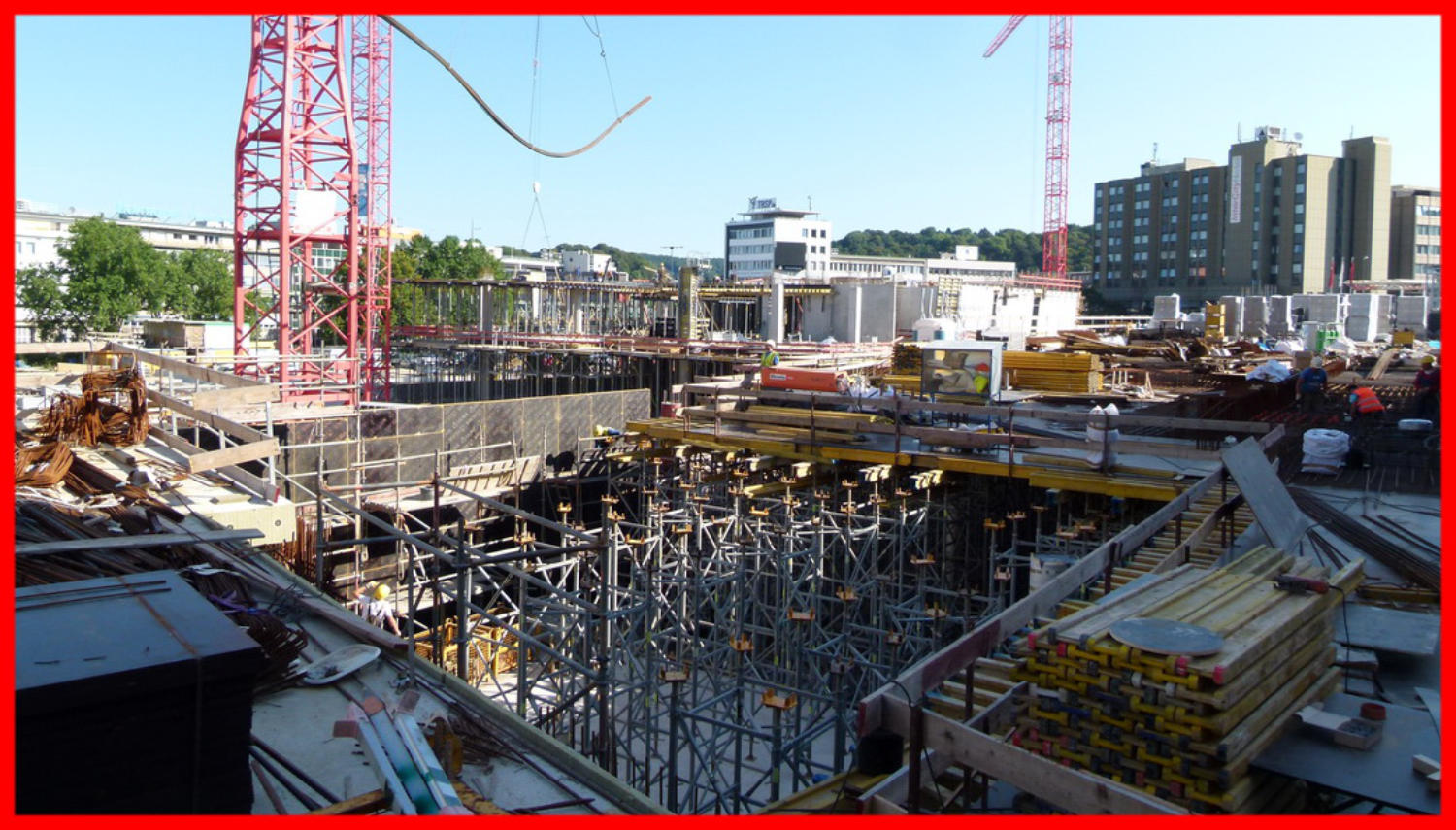

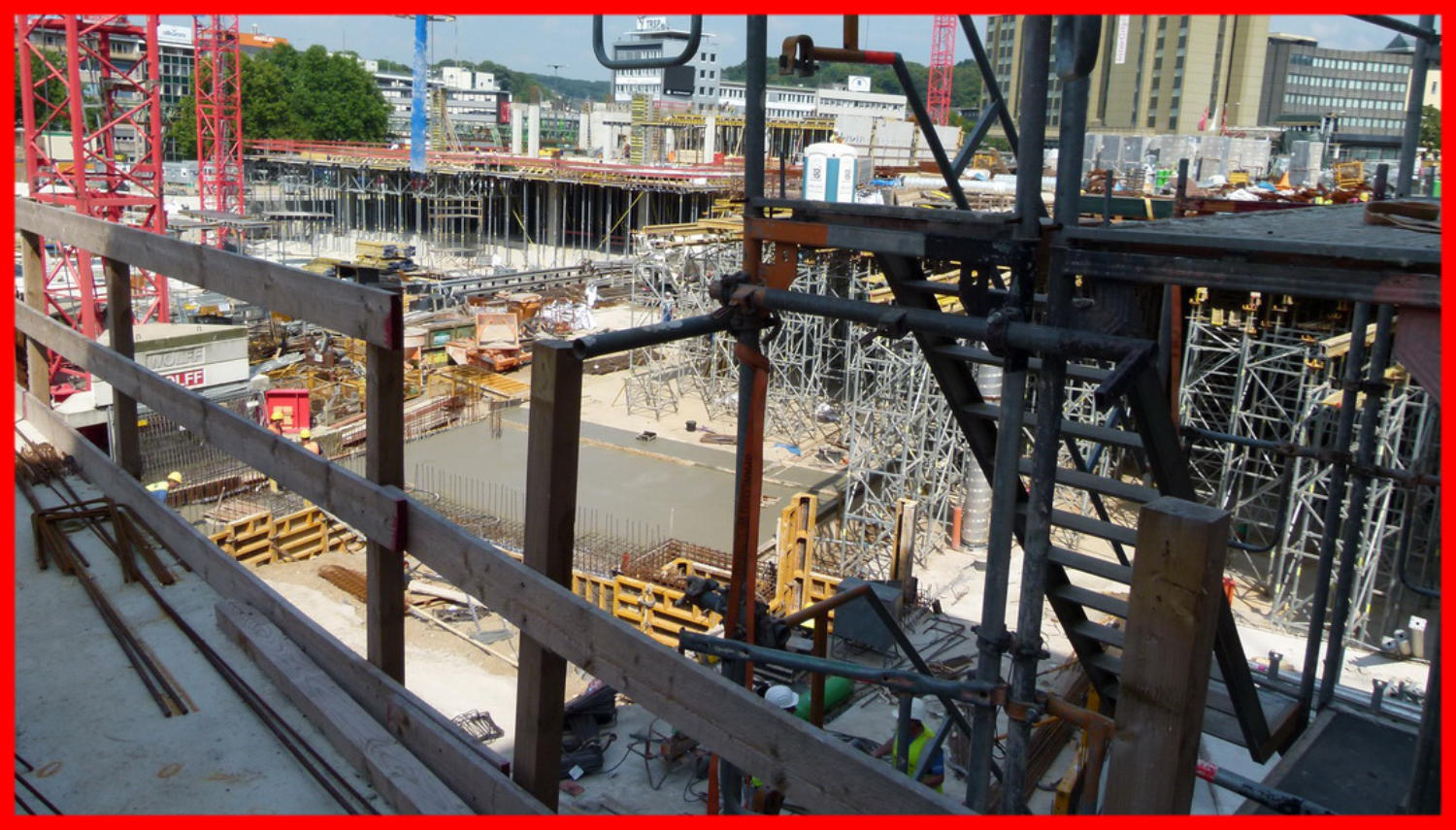

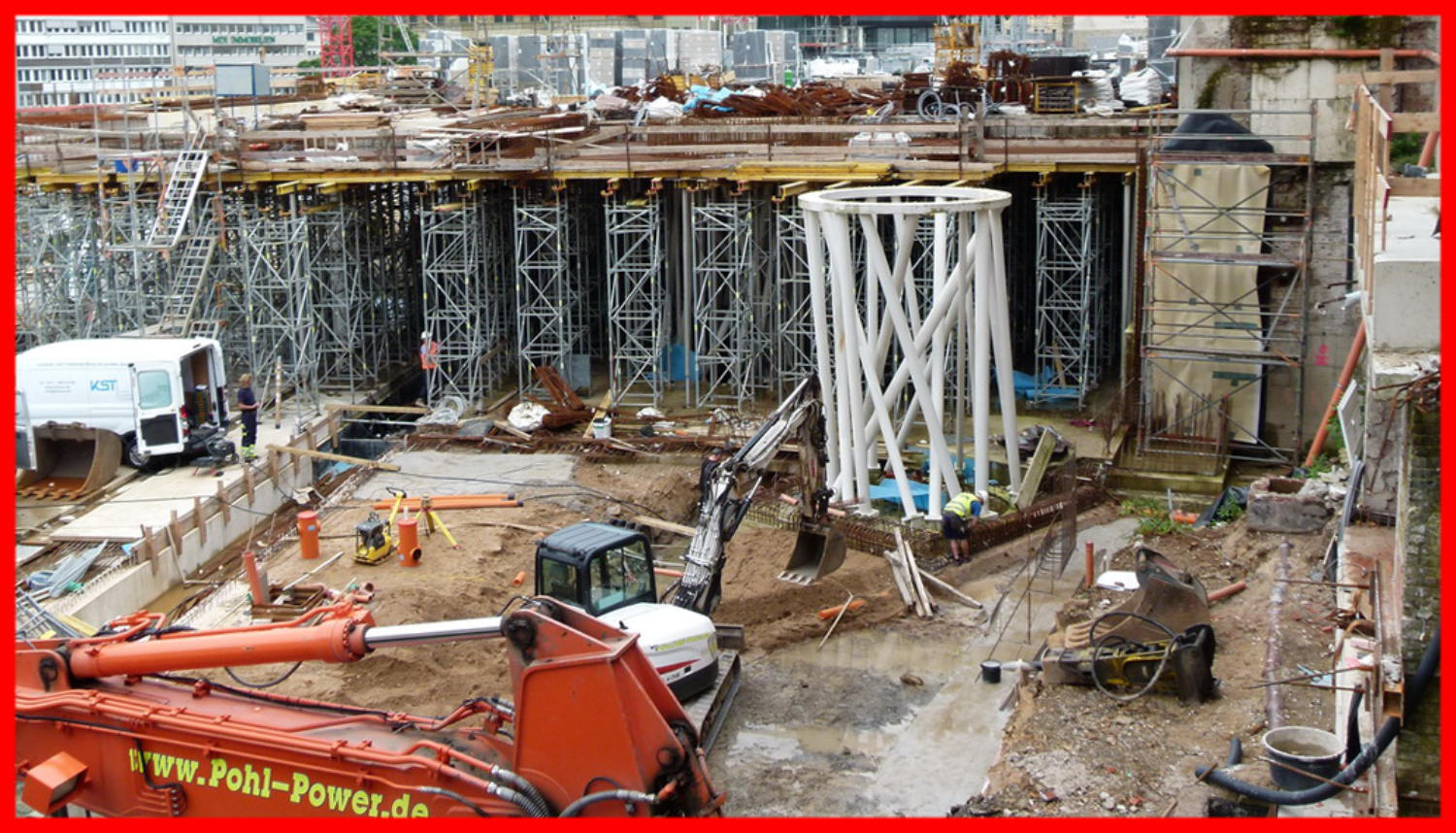

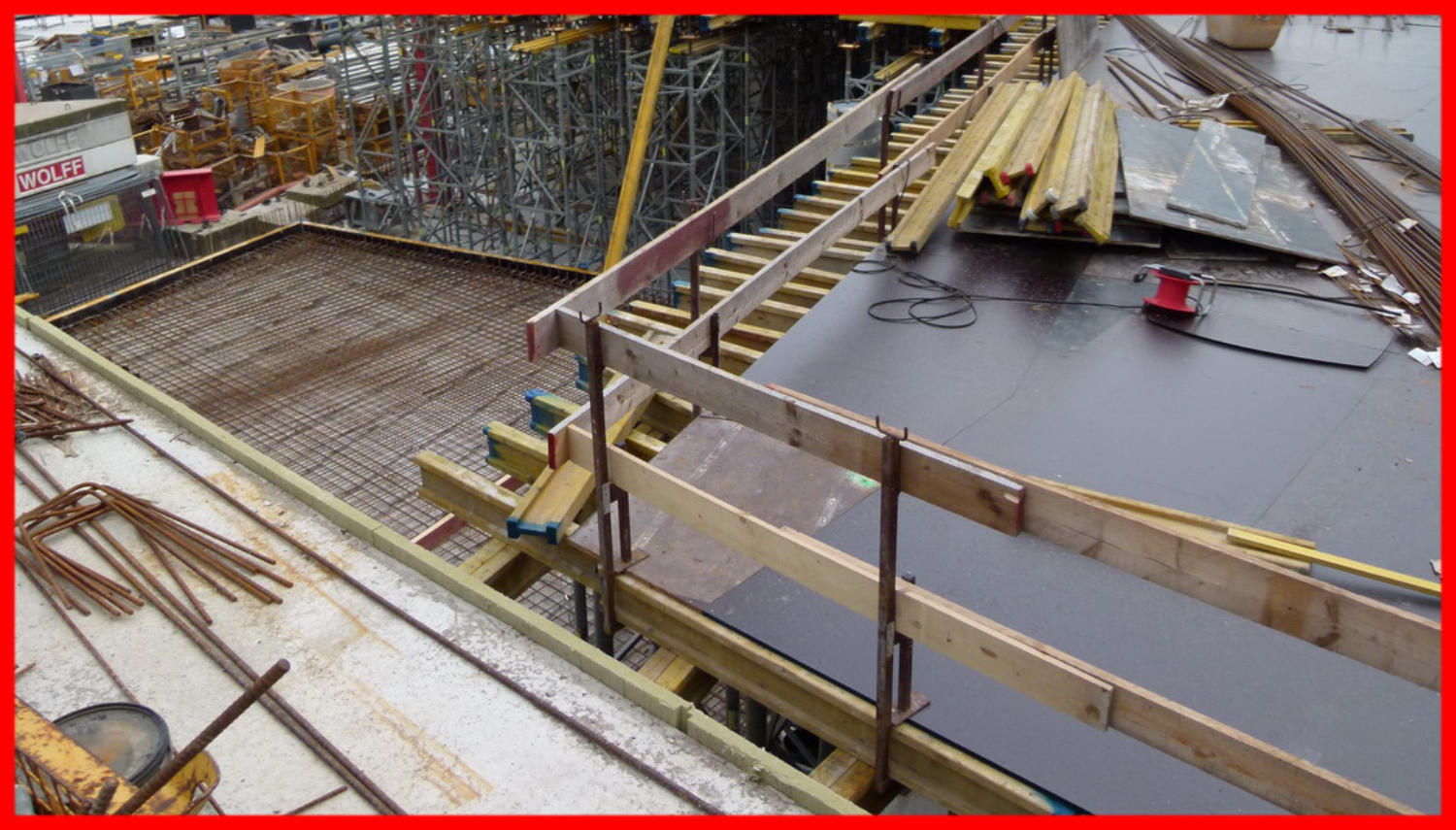

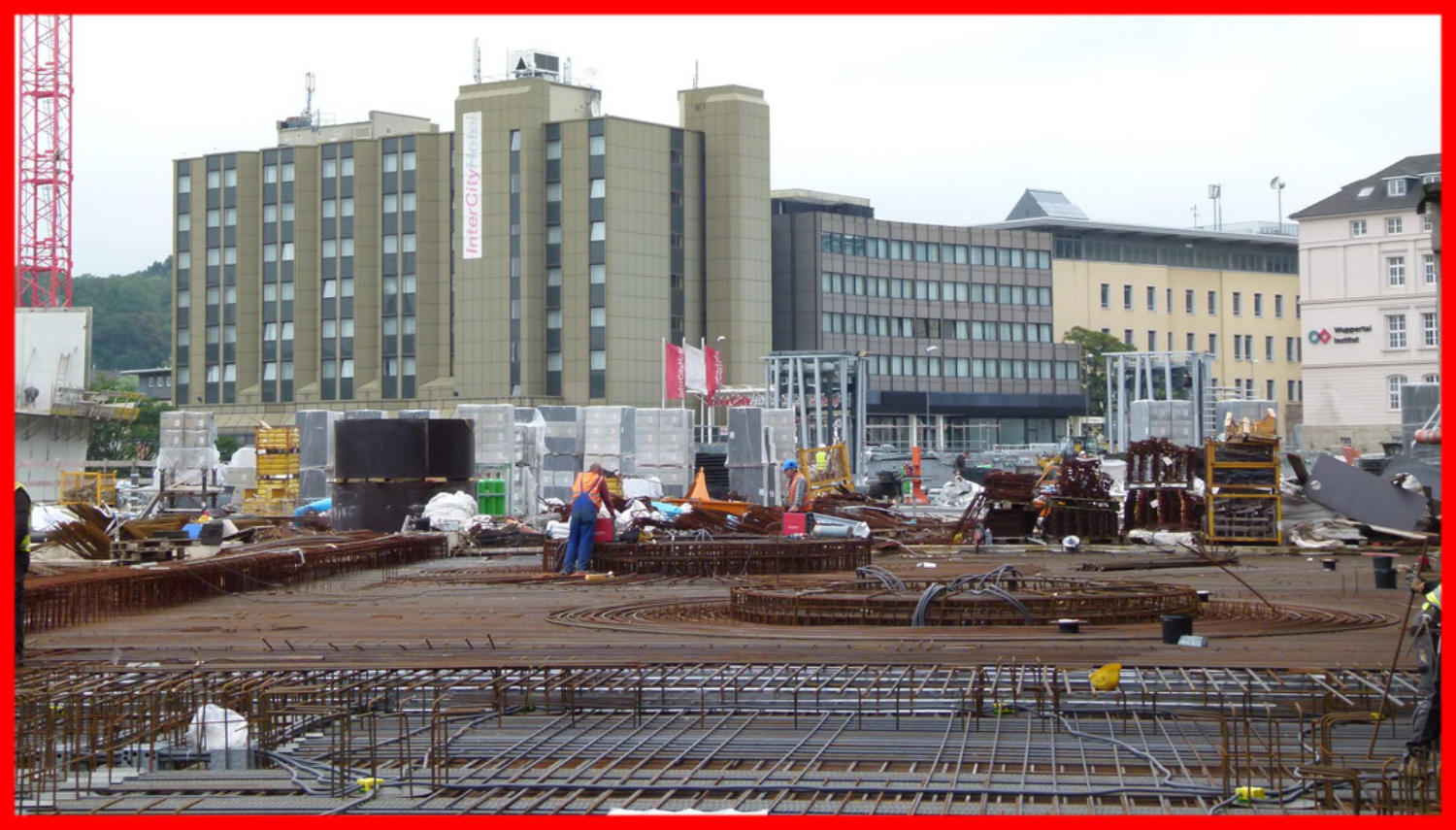

28.01.16 - Die Stützen werden nun auf dem Dach zwischengelagert. 29.01.16 - Ein Teil der Deckenverschalung wird nun wieder abgefahren. 06.02.16 - Der Platz vor der Polizei ist nun gesperrt worden.

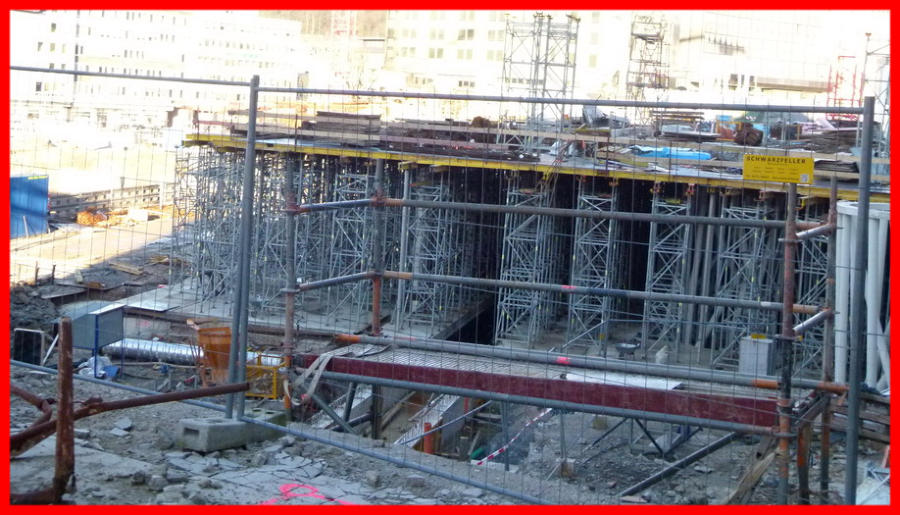

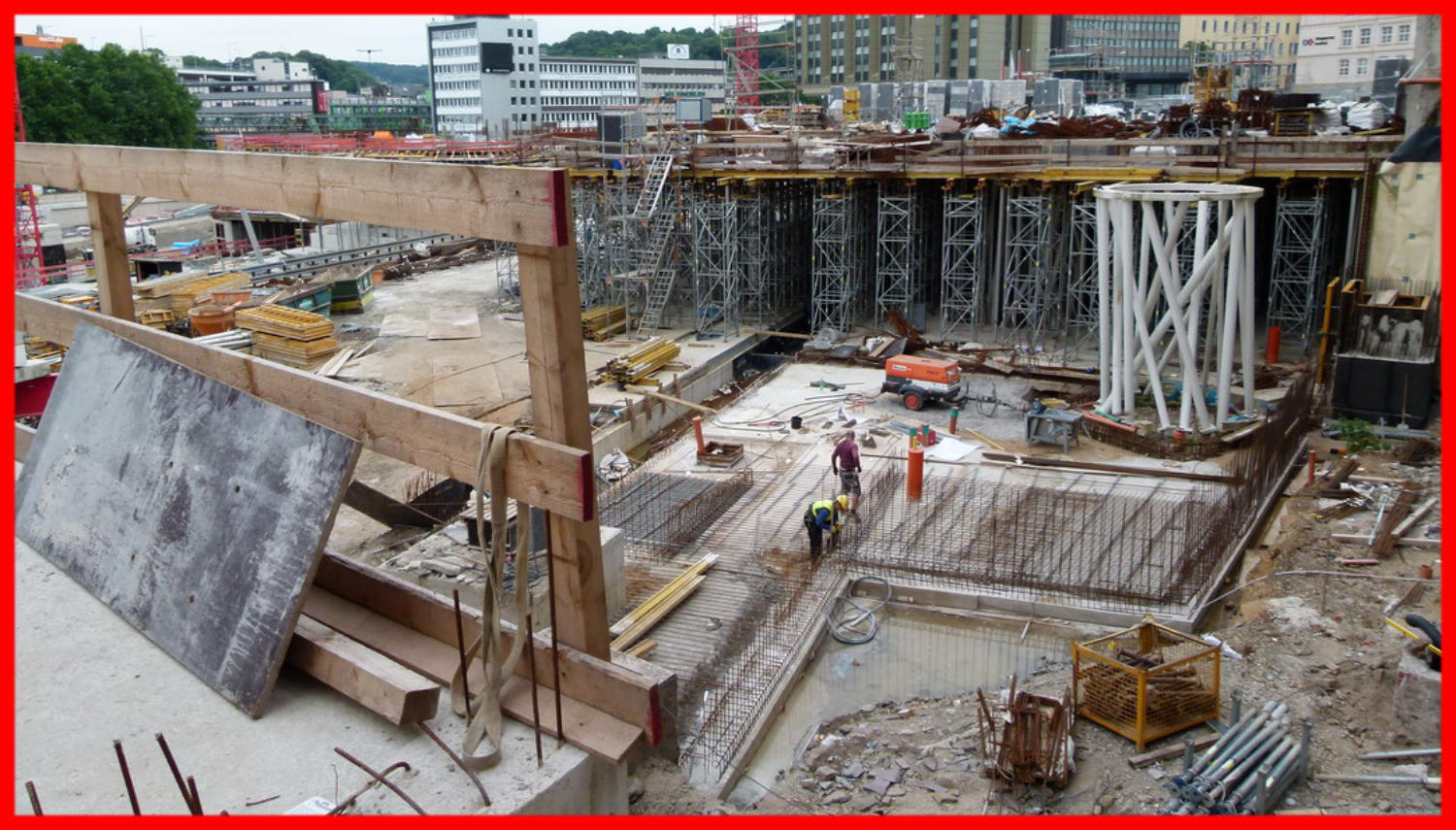

06.02.16

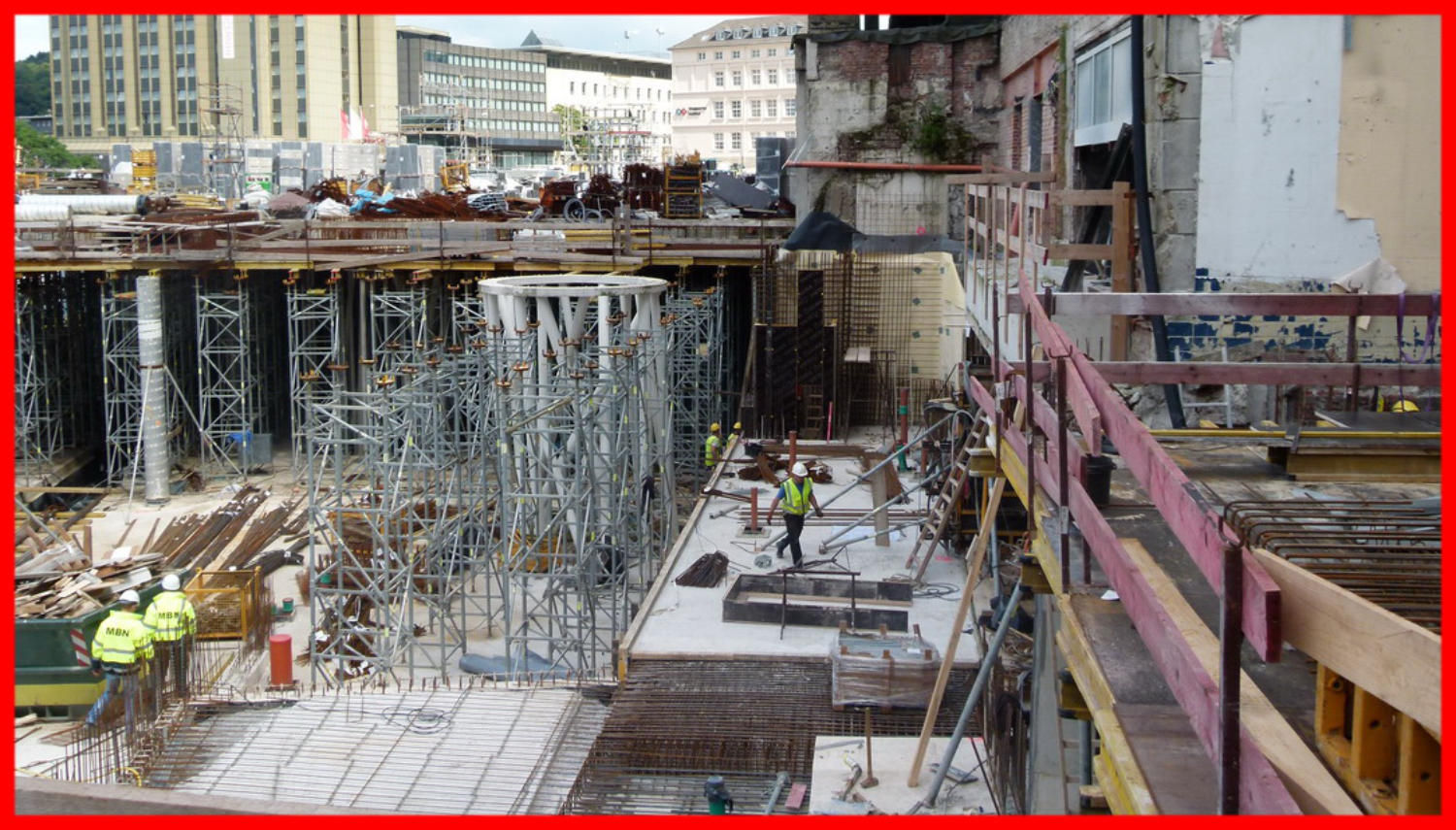

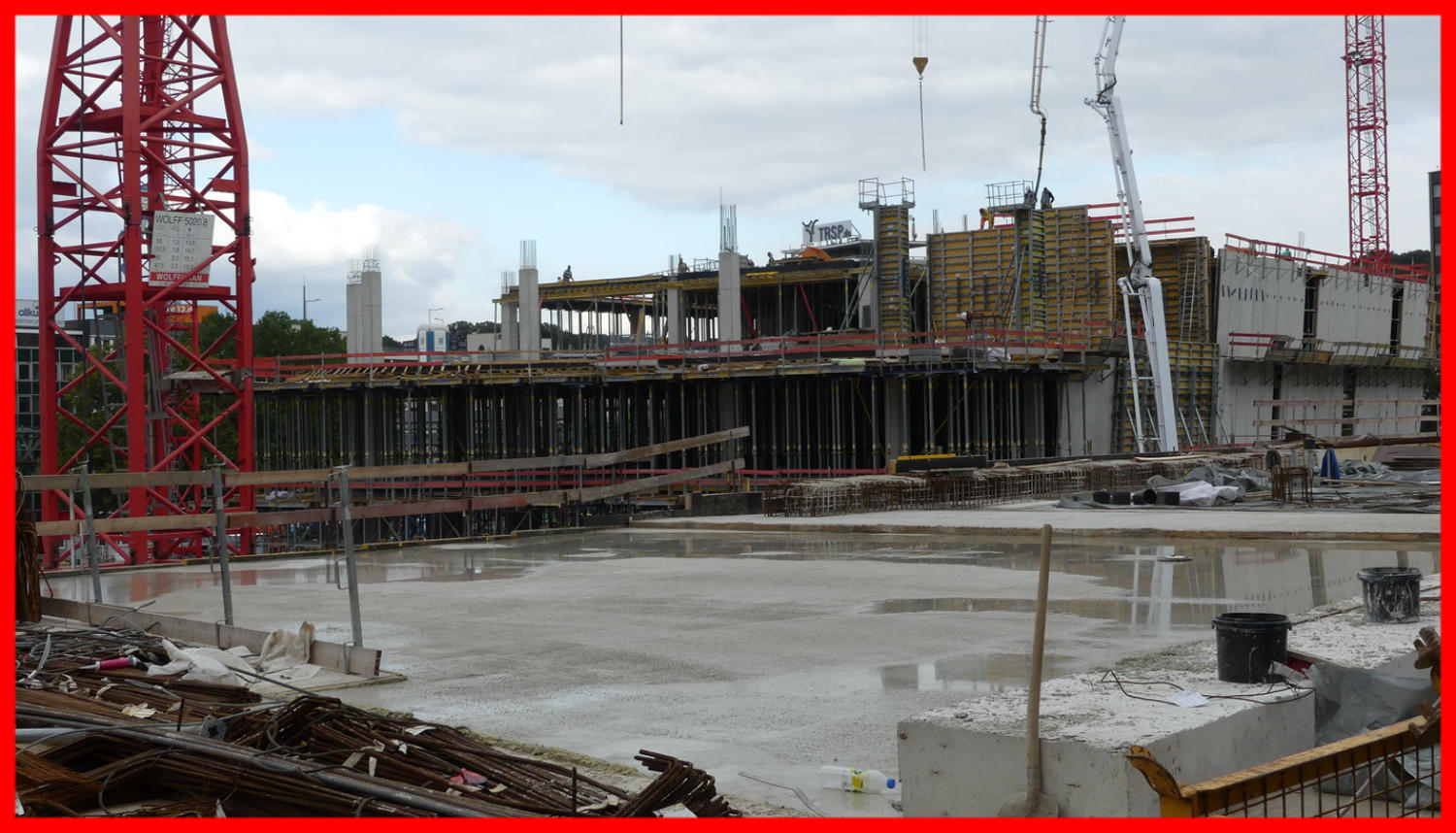

16.02.16 - Blick auf der restlichen noch offene Baustelle der Mall.
16.02.16

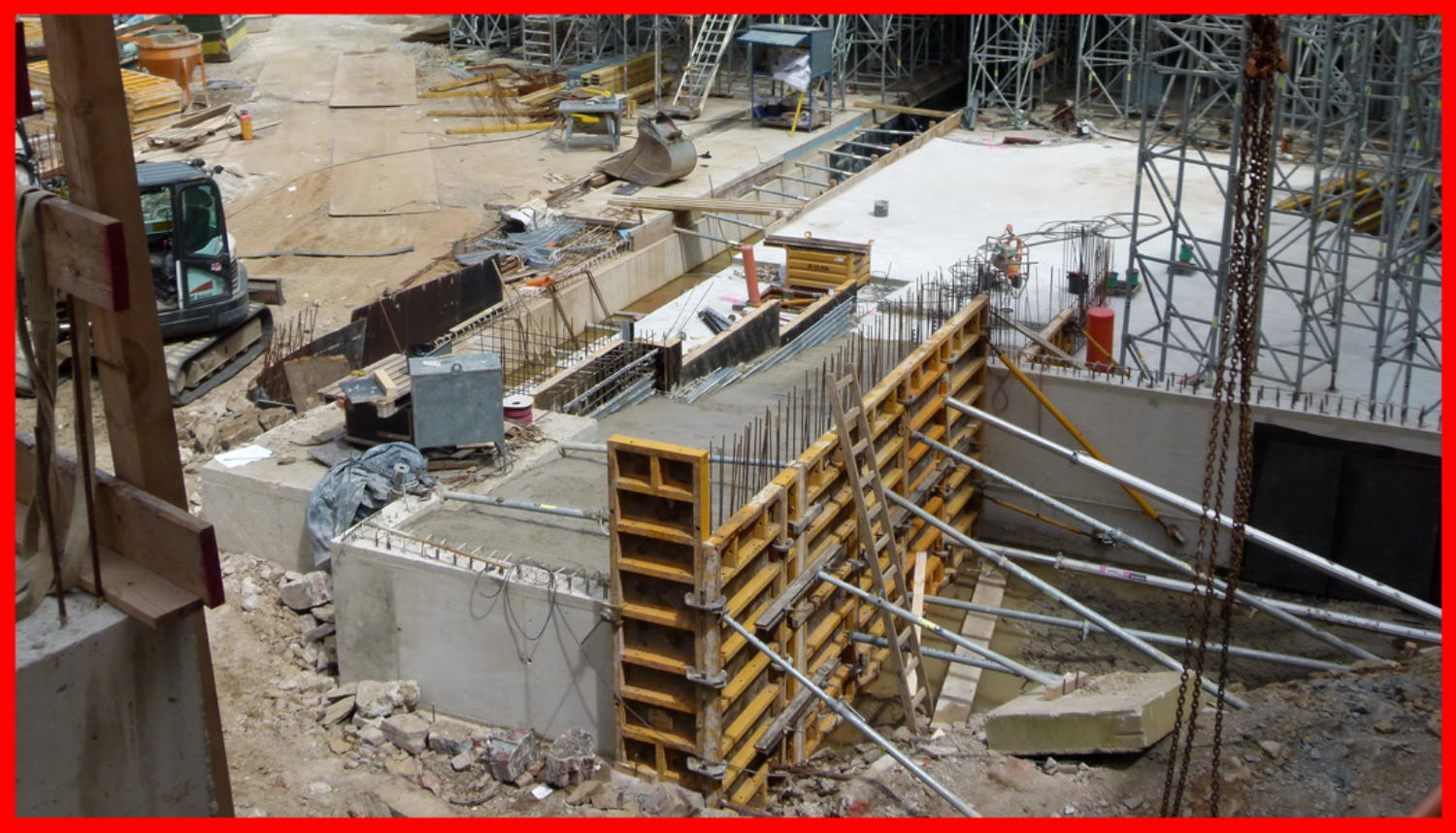

12.04.16 - Der letzte Bodenteil wird nun zum Betonieren vorbereitet. Blick aus dem Bahnhofsbebäude.
12.04.16

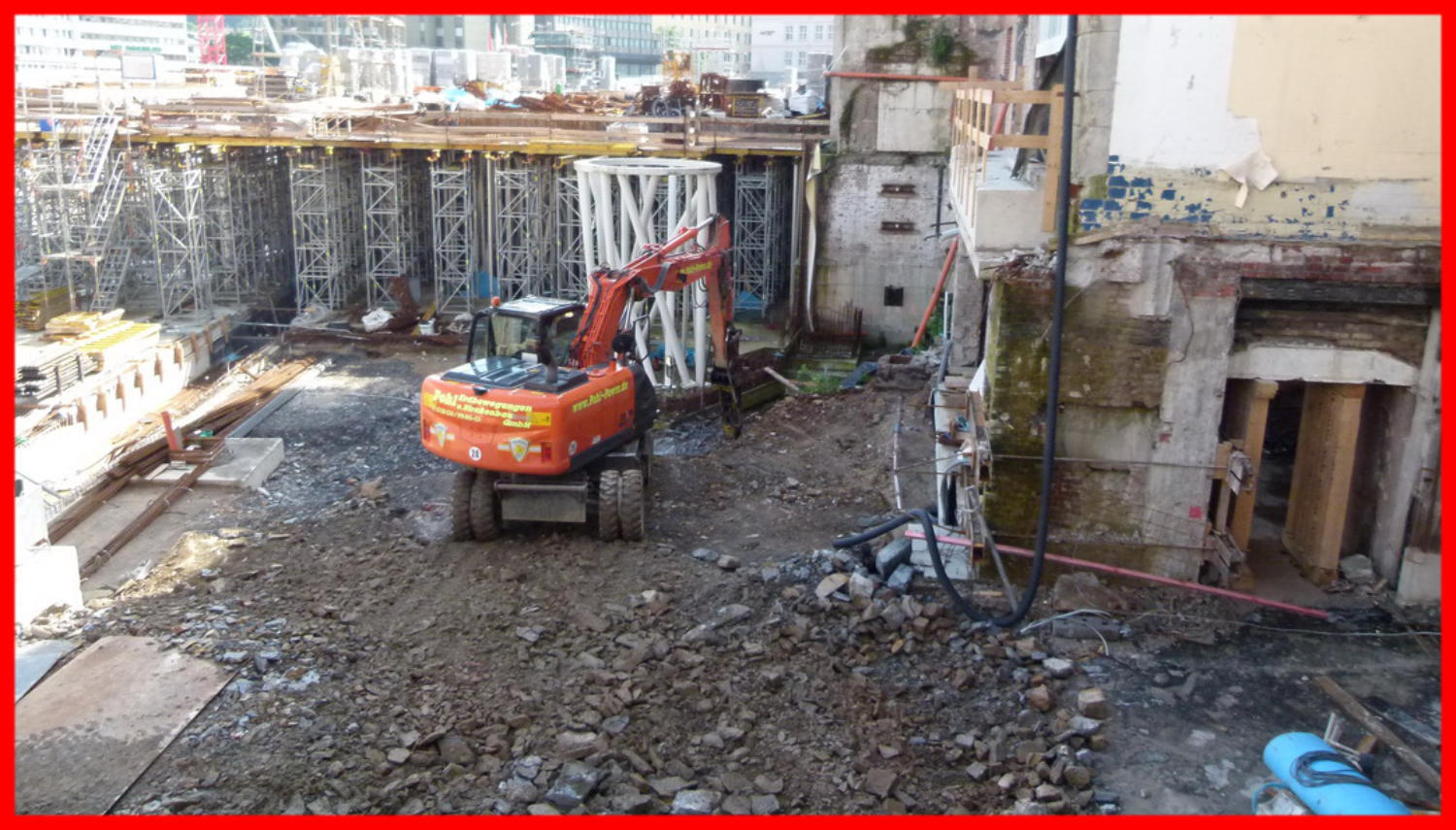

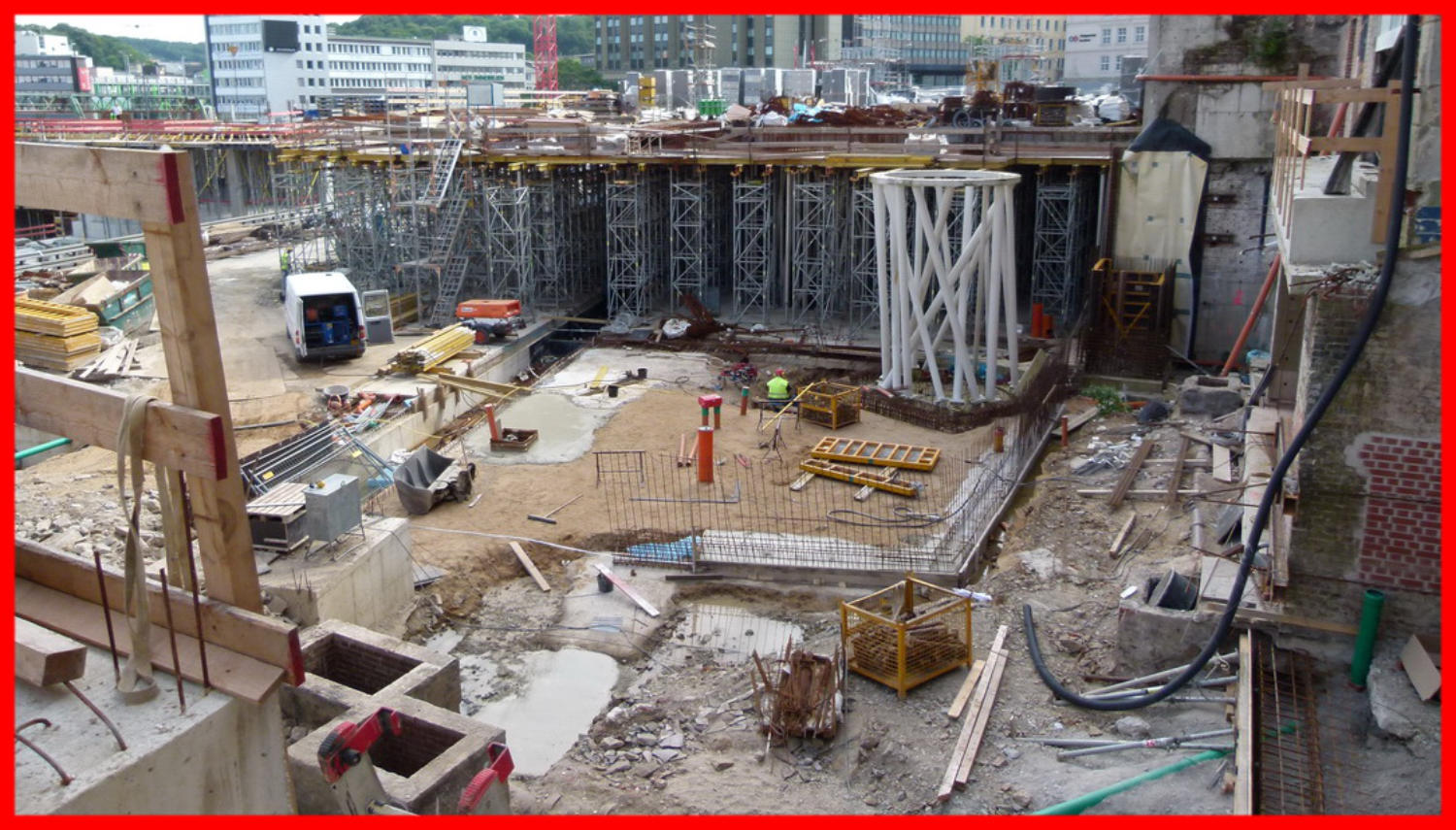

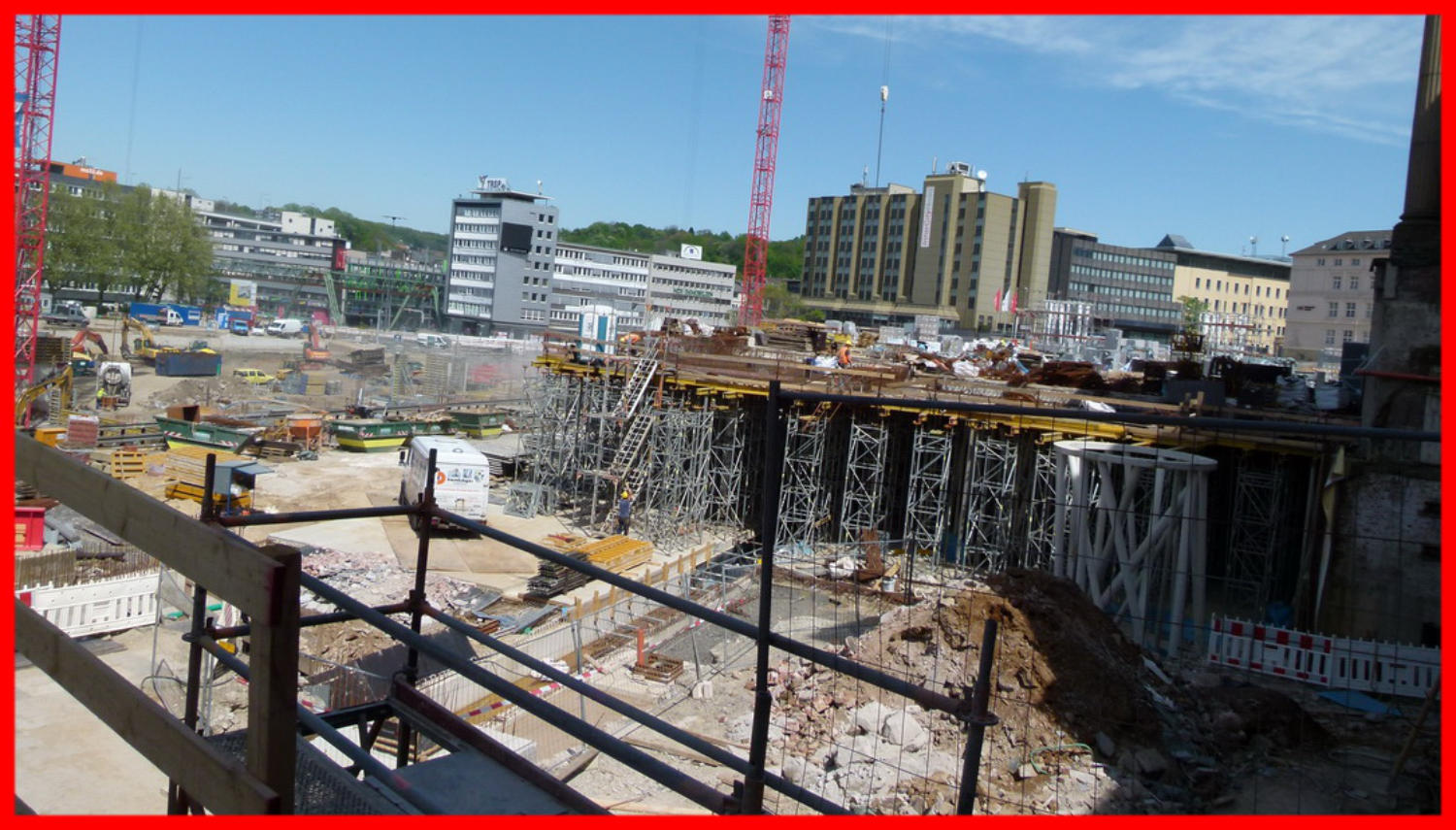

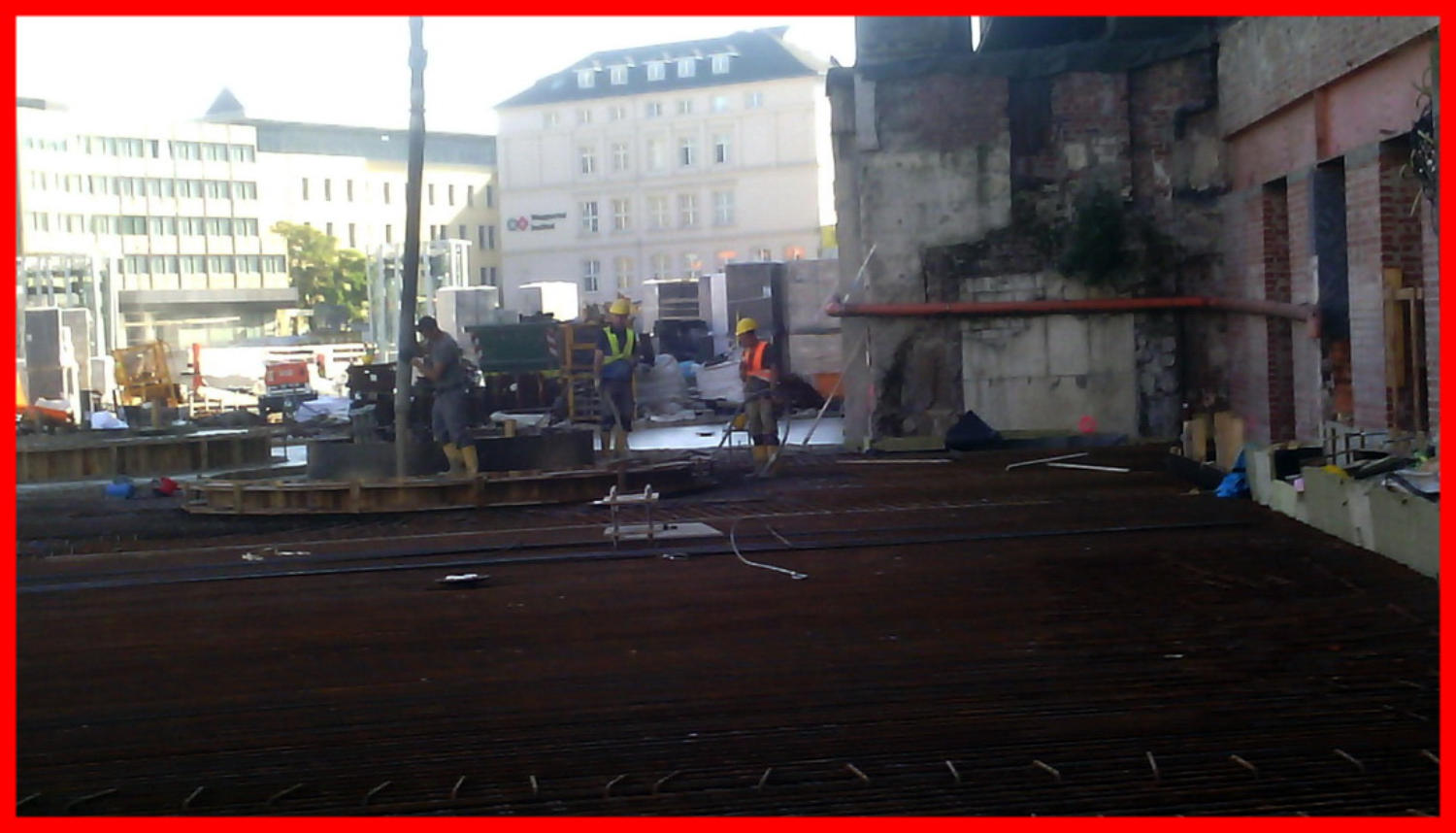

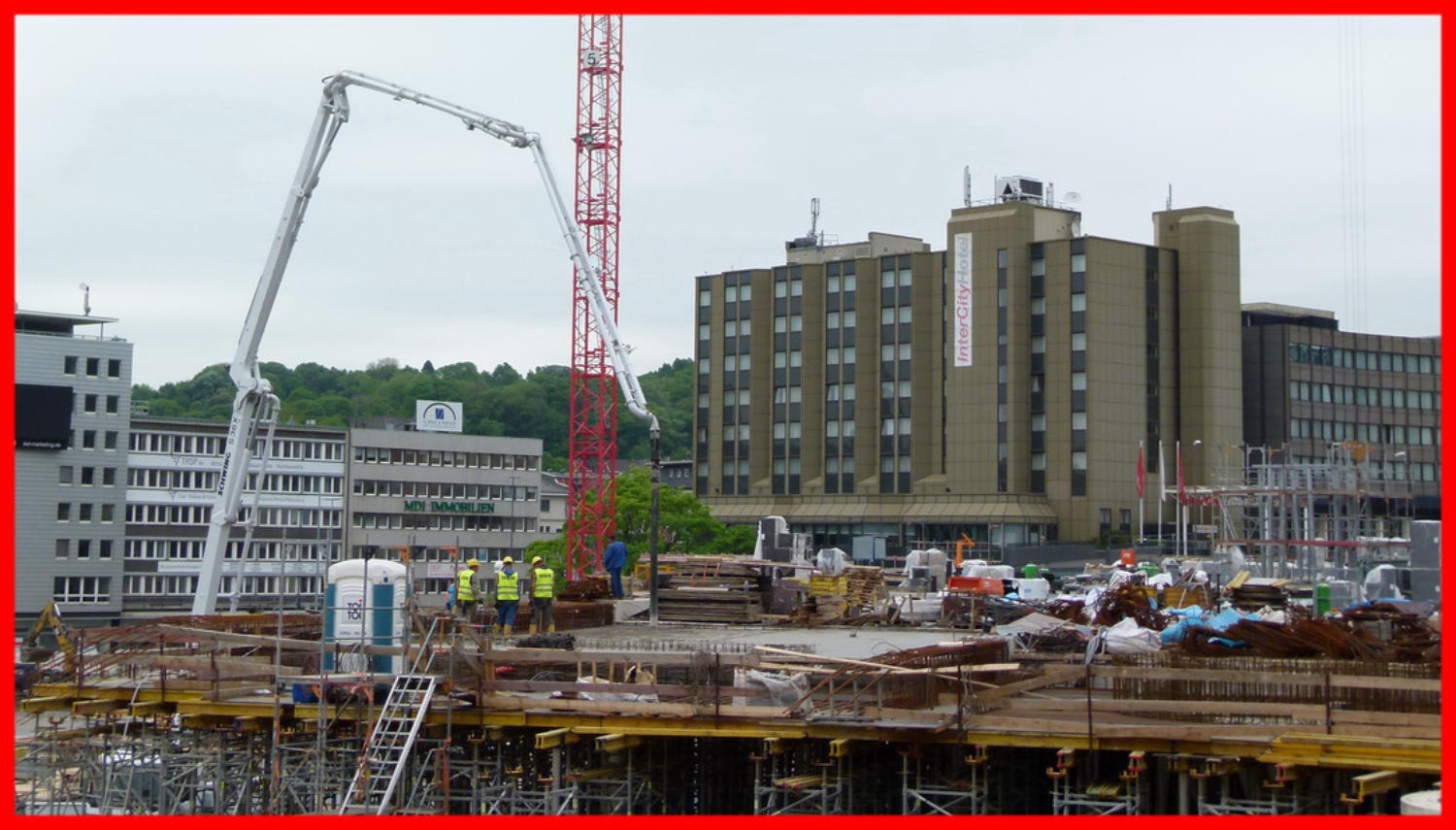

09-05-16 - Blick zur Mallbaustelle.
09.05.16

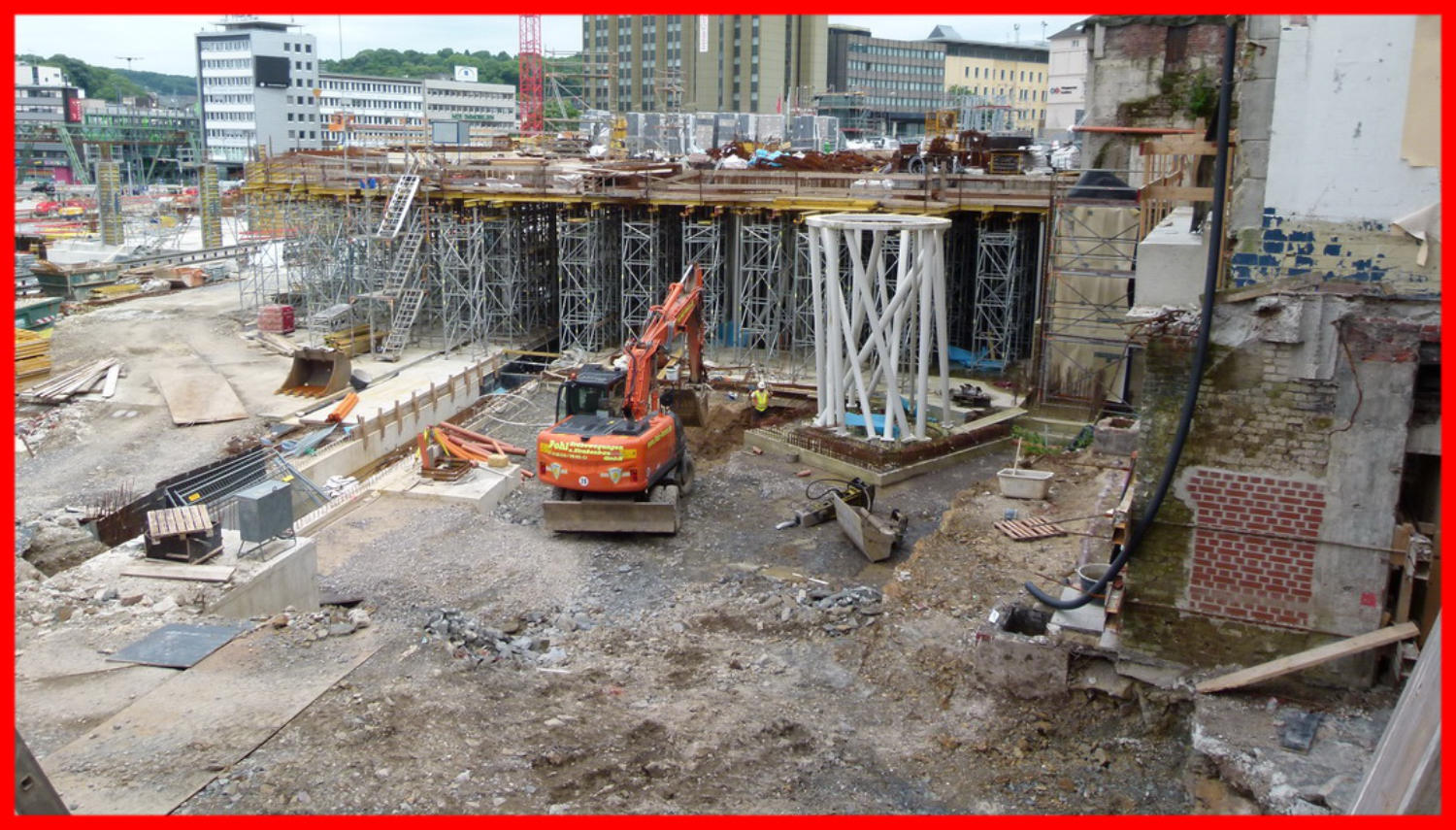

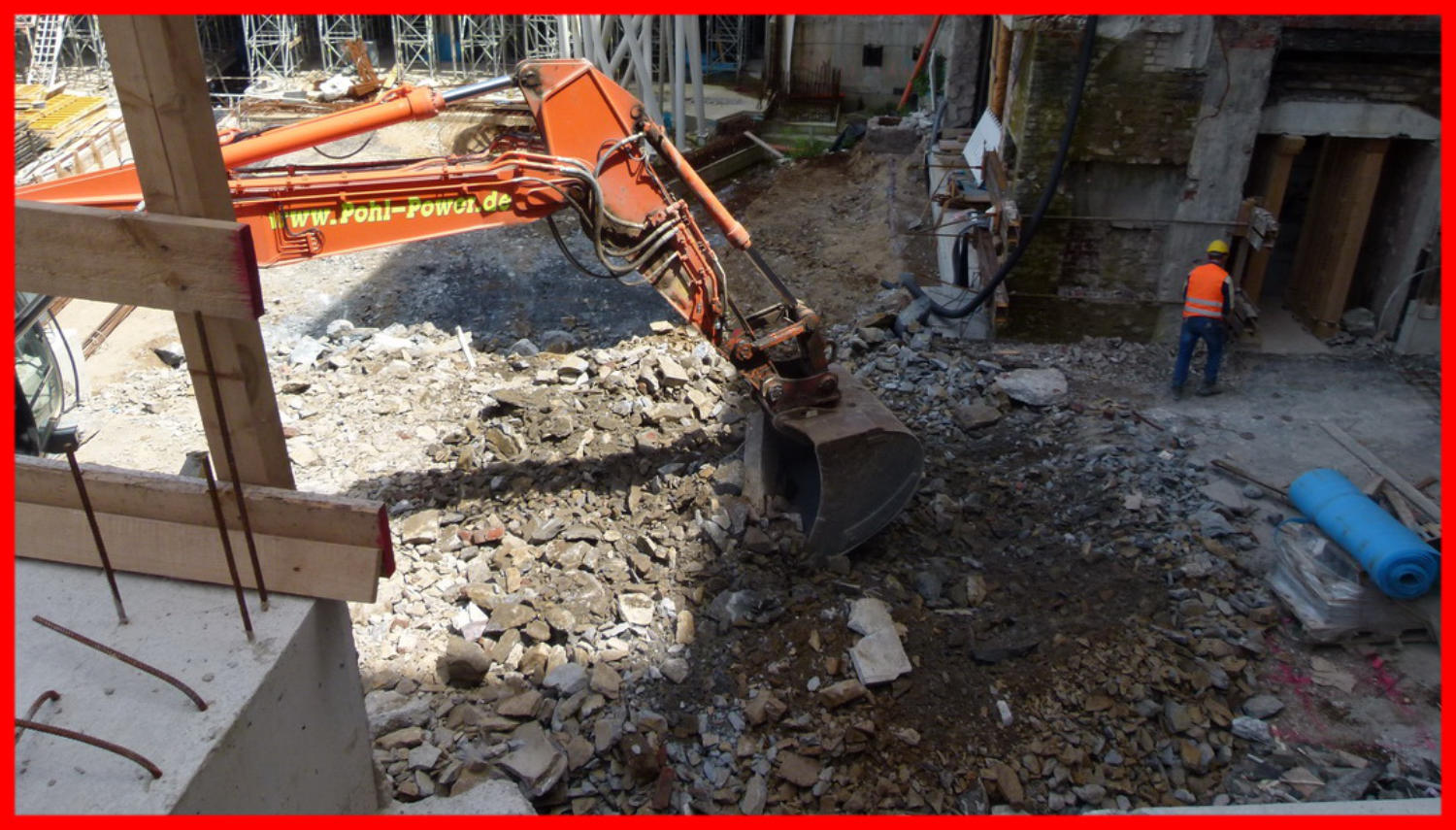

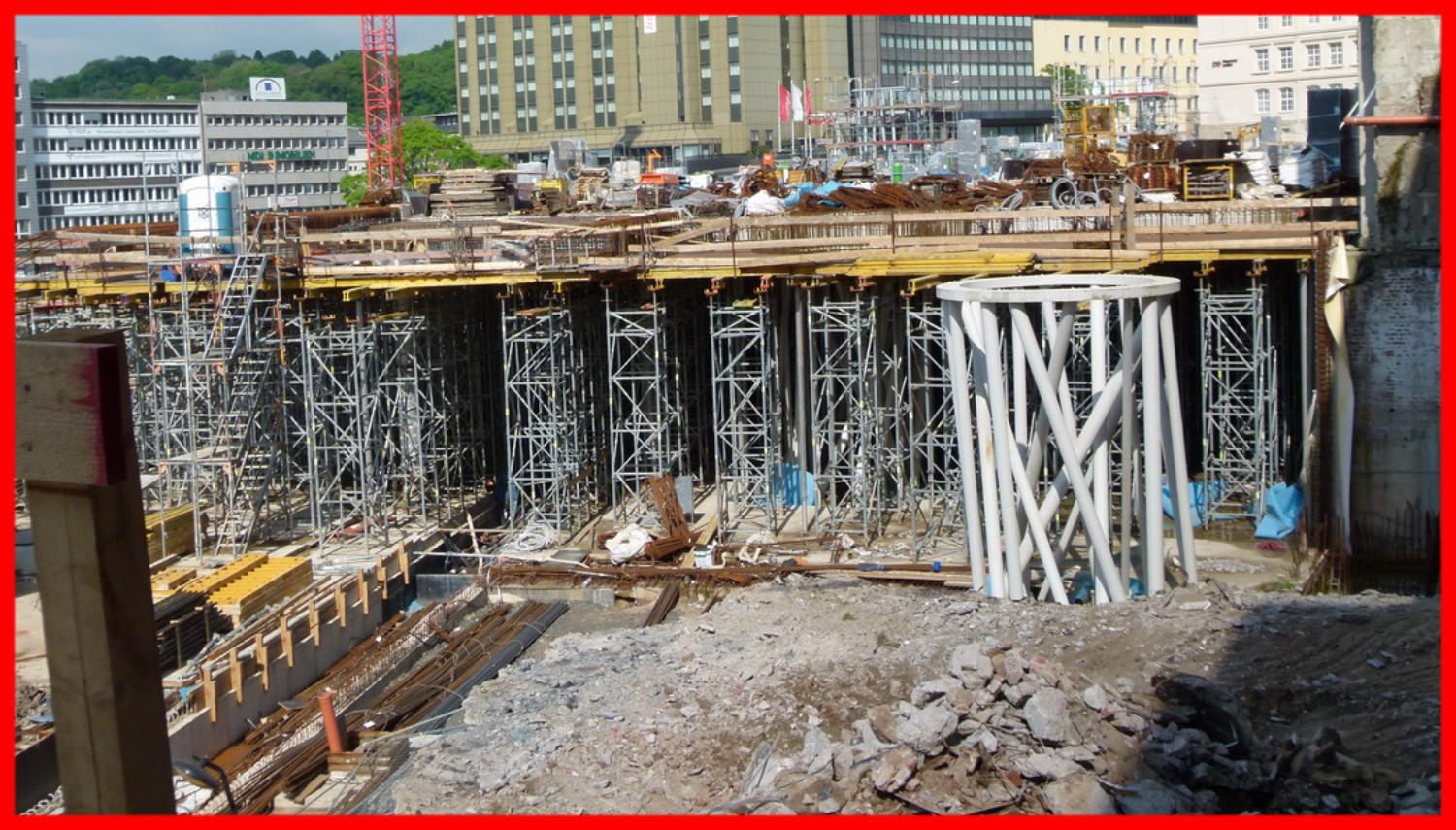

19.05.16 - Ein Teil vom Schutt wurde auch schon entfernt.
19.05.16

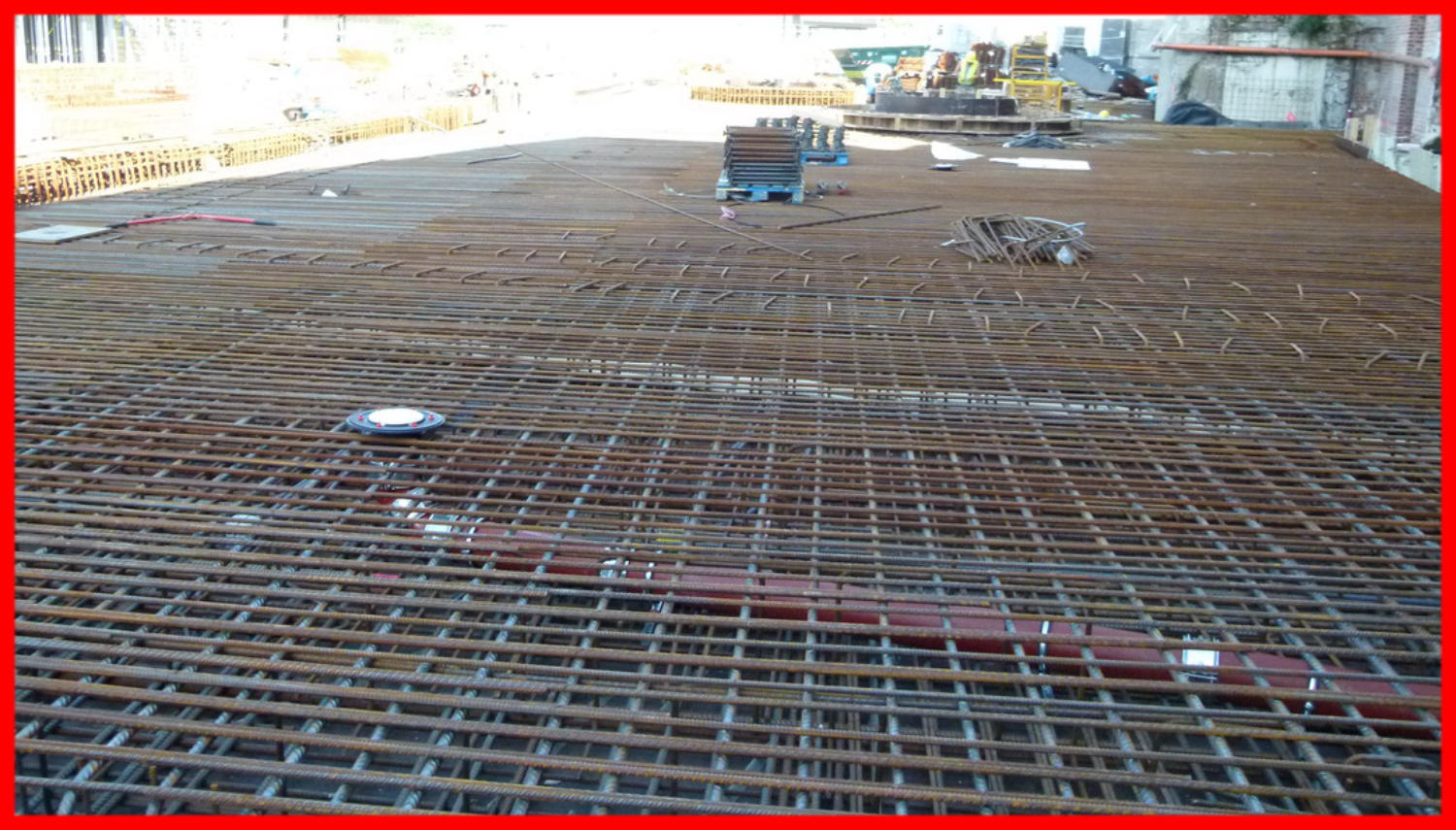

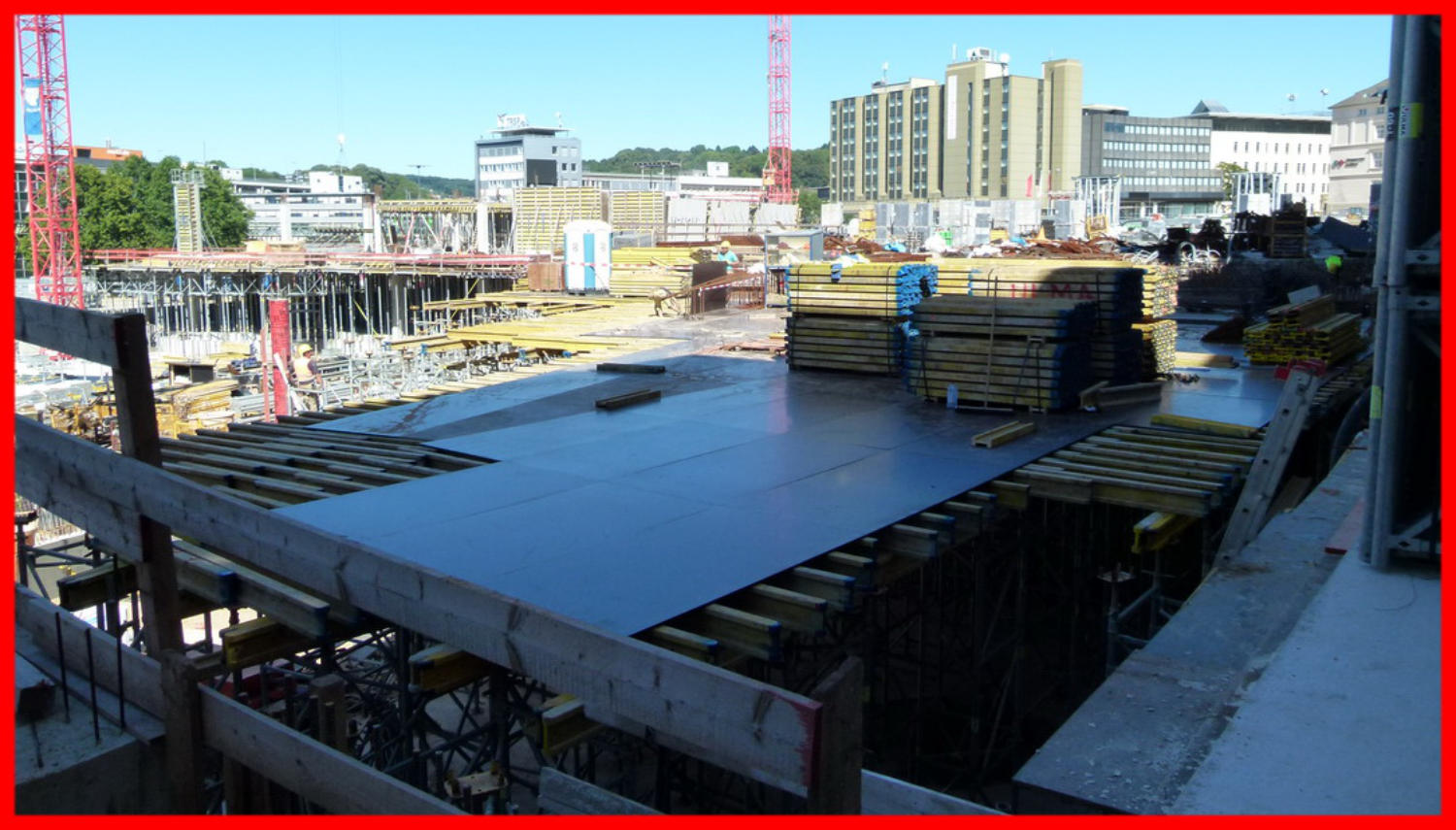

20.05.16 - Ein weiteres Teil der Deck wurde heute gegossen.
20.05.16
08.06.16

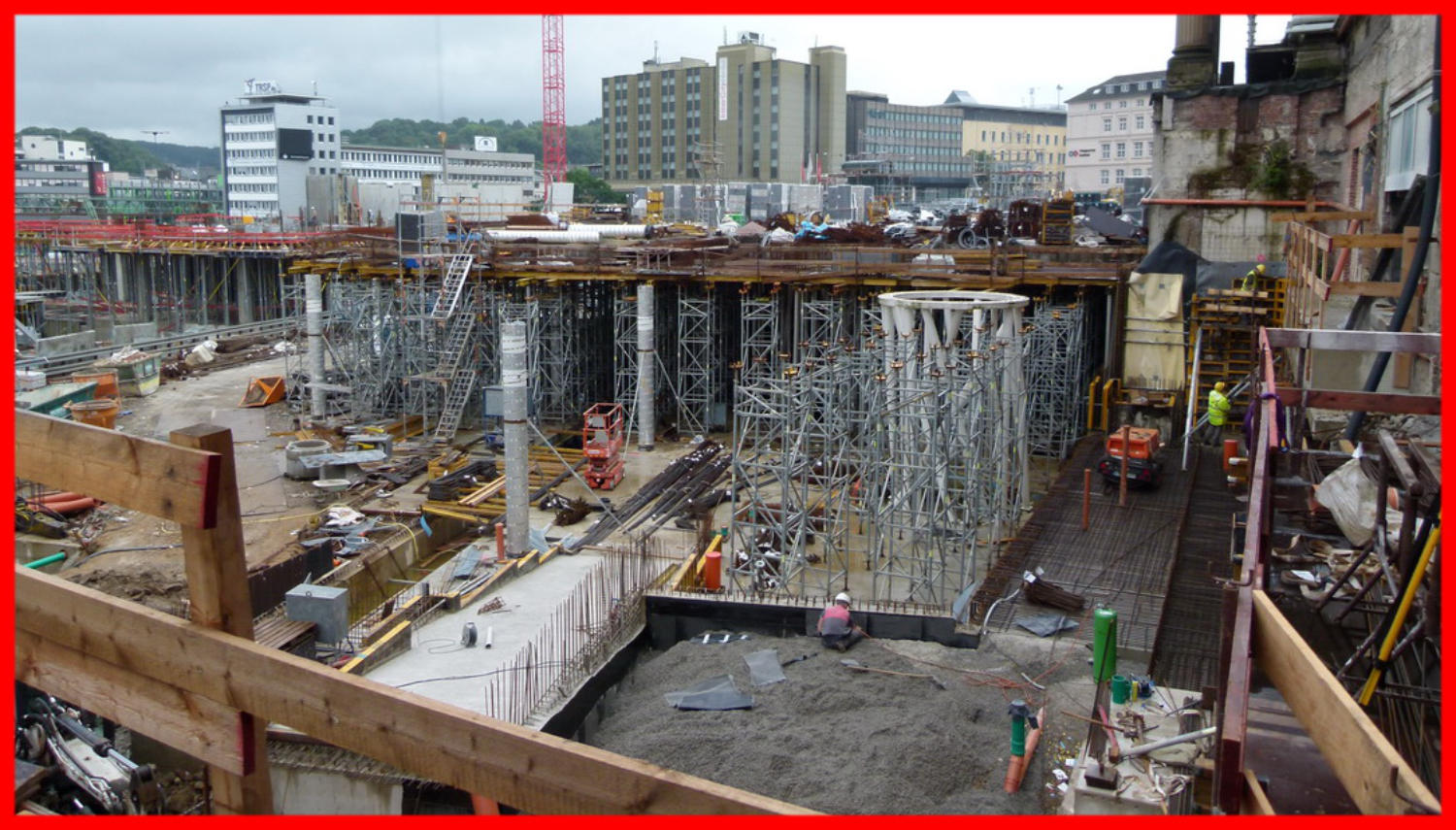

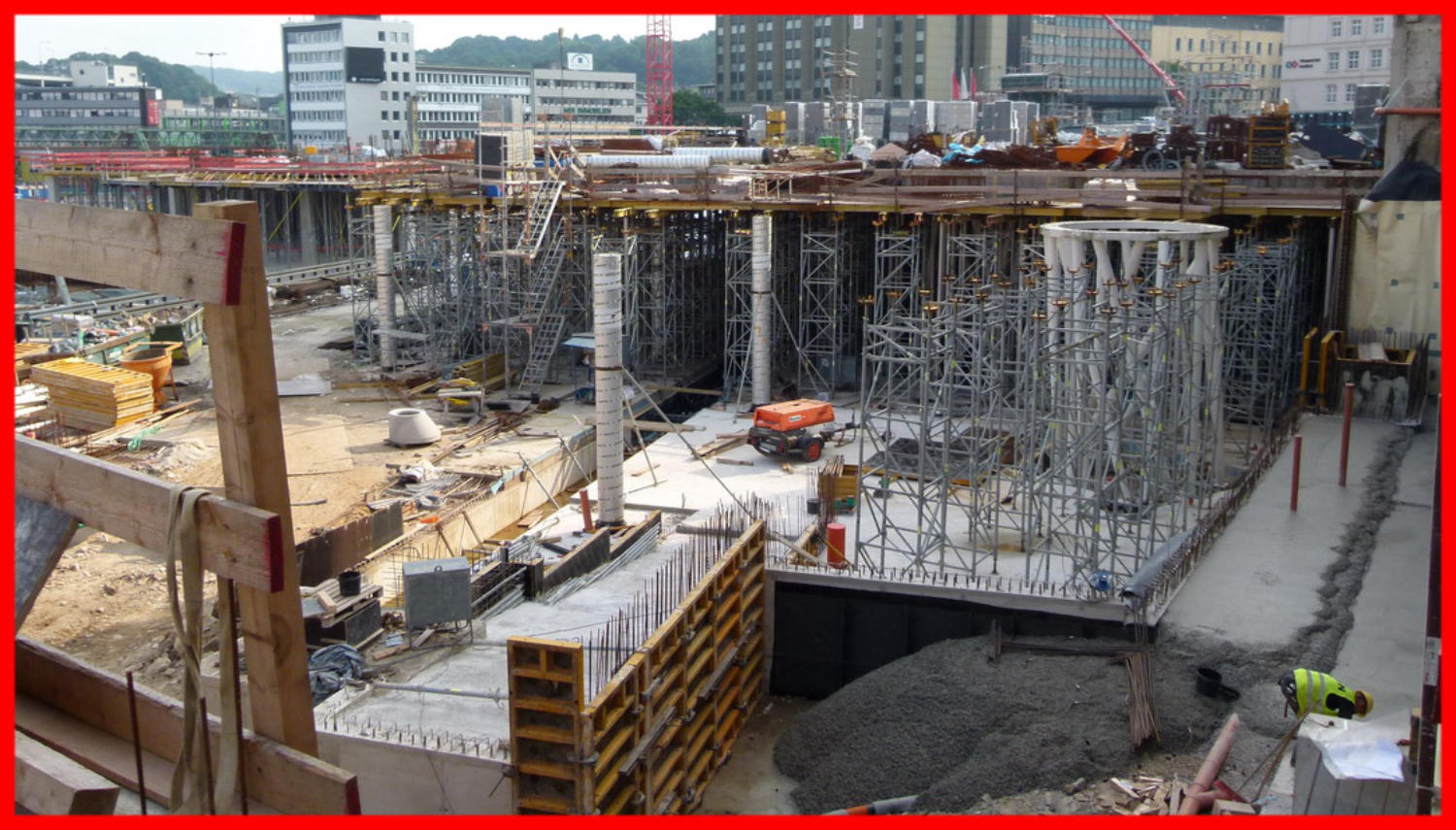

08.06.16 - Hier steht künfzig die Treppe um von der Mall zum Personentunnel zu gelangen. 10.06.16 - Der Aushub wird nun abgefahren.
10.06.16
20.06.16 - Aushub für die Regenrohre.

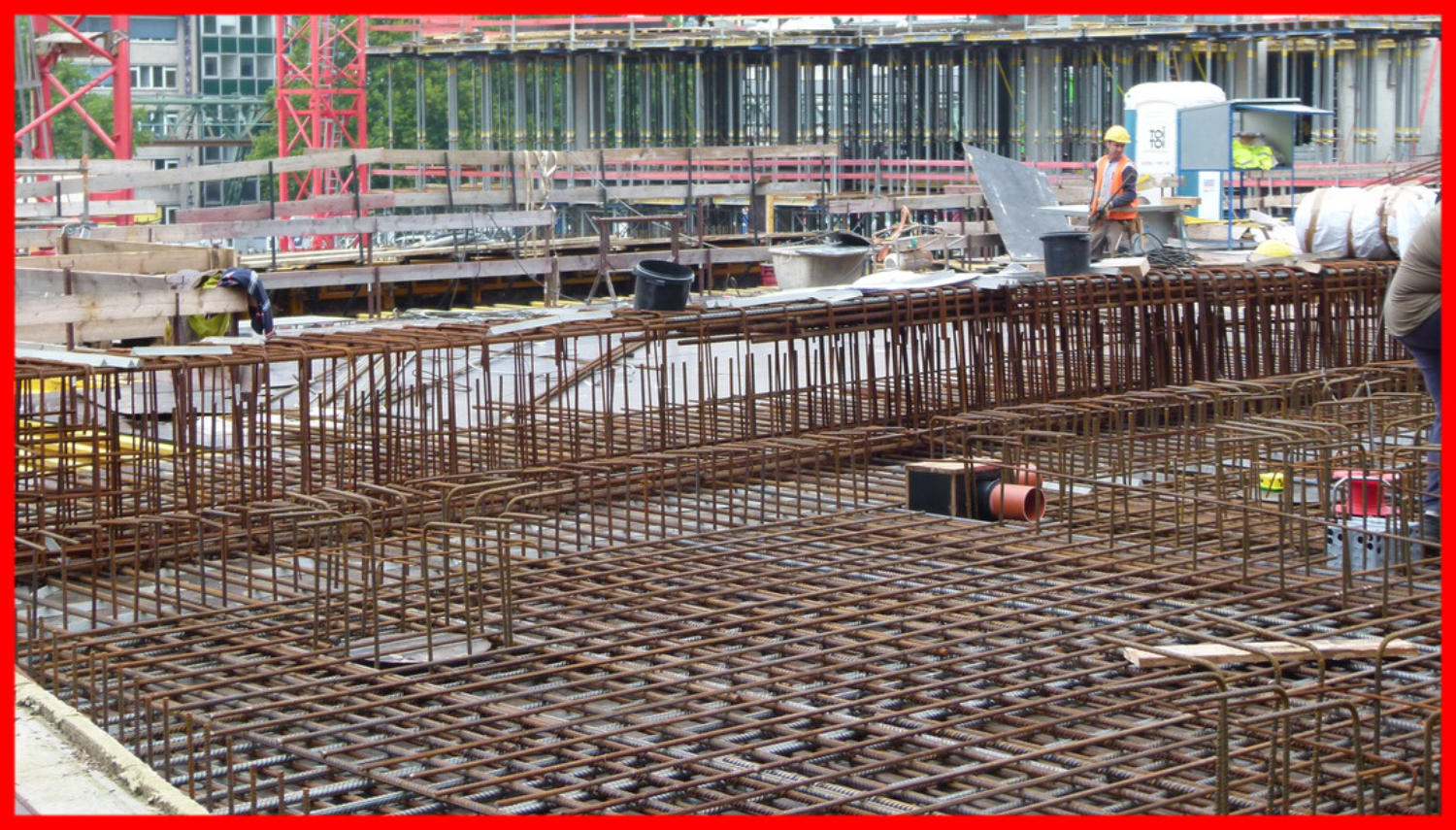

20.06.16

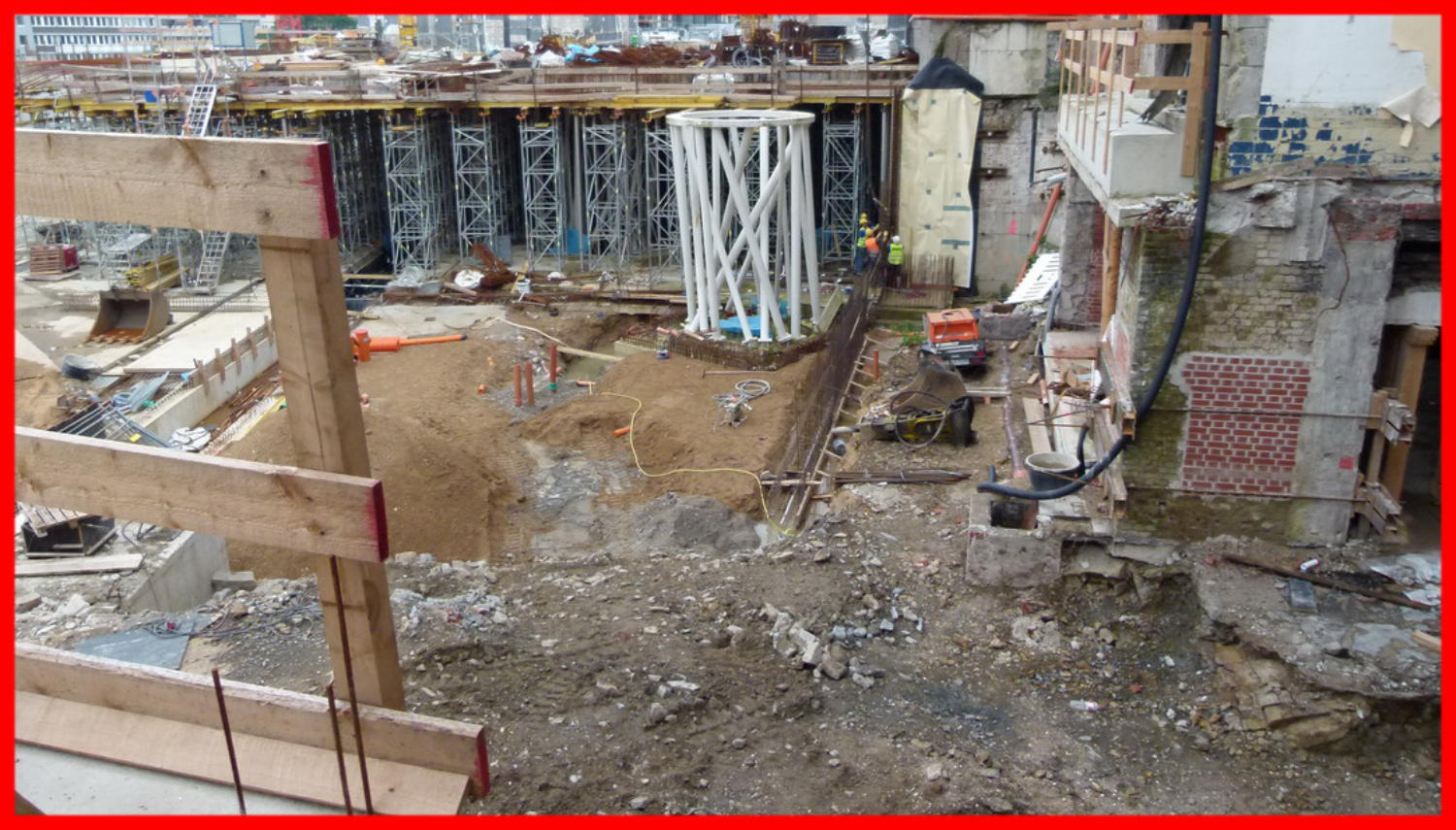

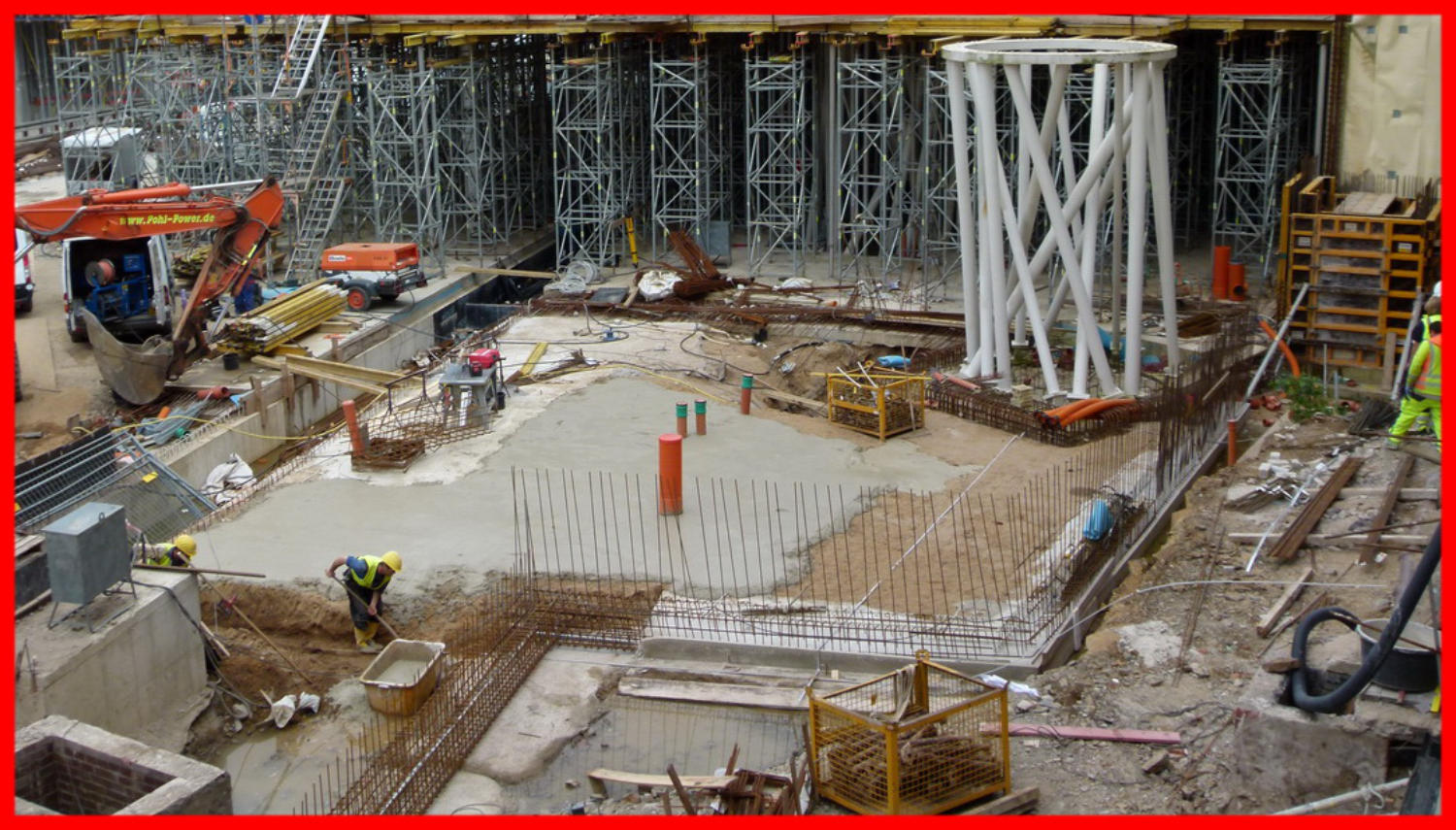

21.06.16 - Der erste Teil für die Bodenplatte wird nun vorbereitet. 22.06.16 - Eine kleine Fläche wurde mit Beton versehen.
21.06.16
22.06.16
Bild Quelle: Google
Zur Orientierung hier ein Bild vom 02.08.2015

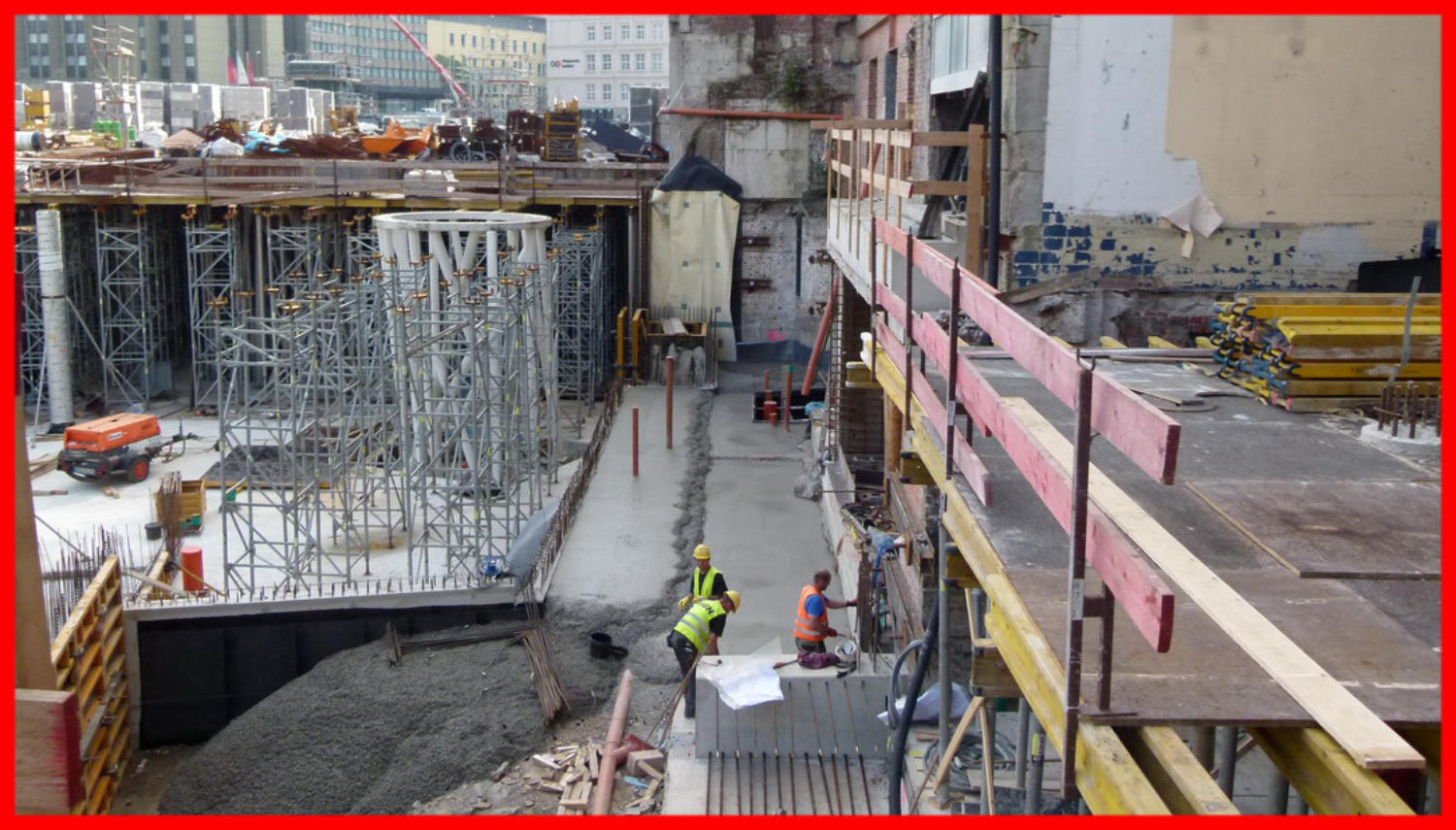

24.06.16 - Weiterer Sand wurde eingebaut und eine neue Mauer entsteht..
24.06.16
27.06.16 - Der Sockel wurde nun betoniert.
27.06.16
28.06.16 - An der Mall wurden weitere sandschichten eingebaut.
28.06.16

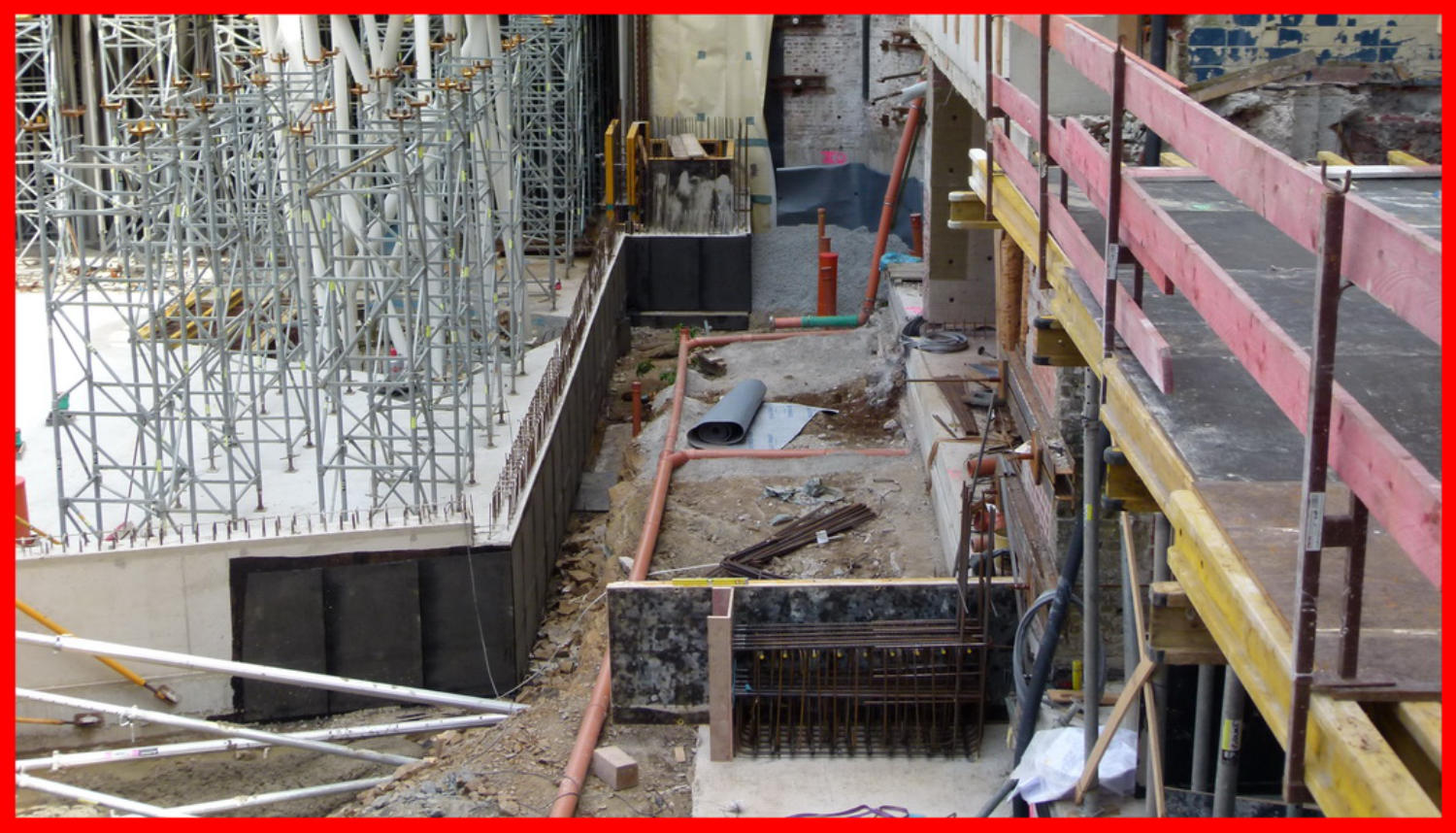

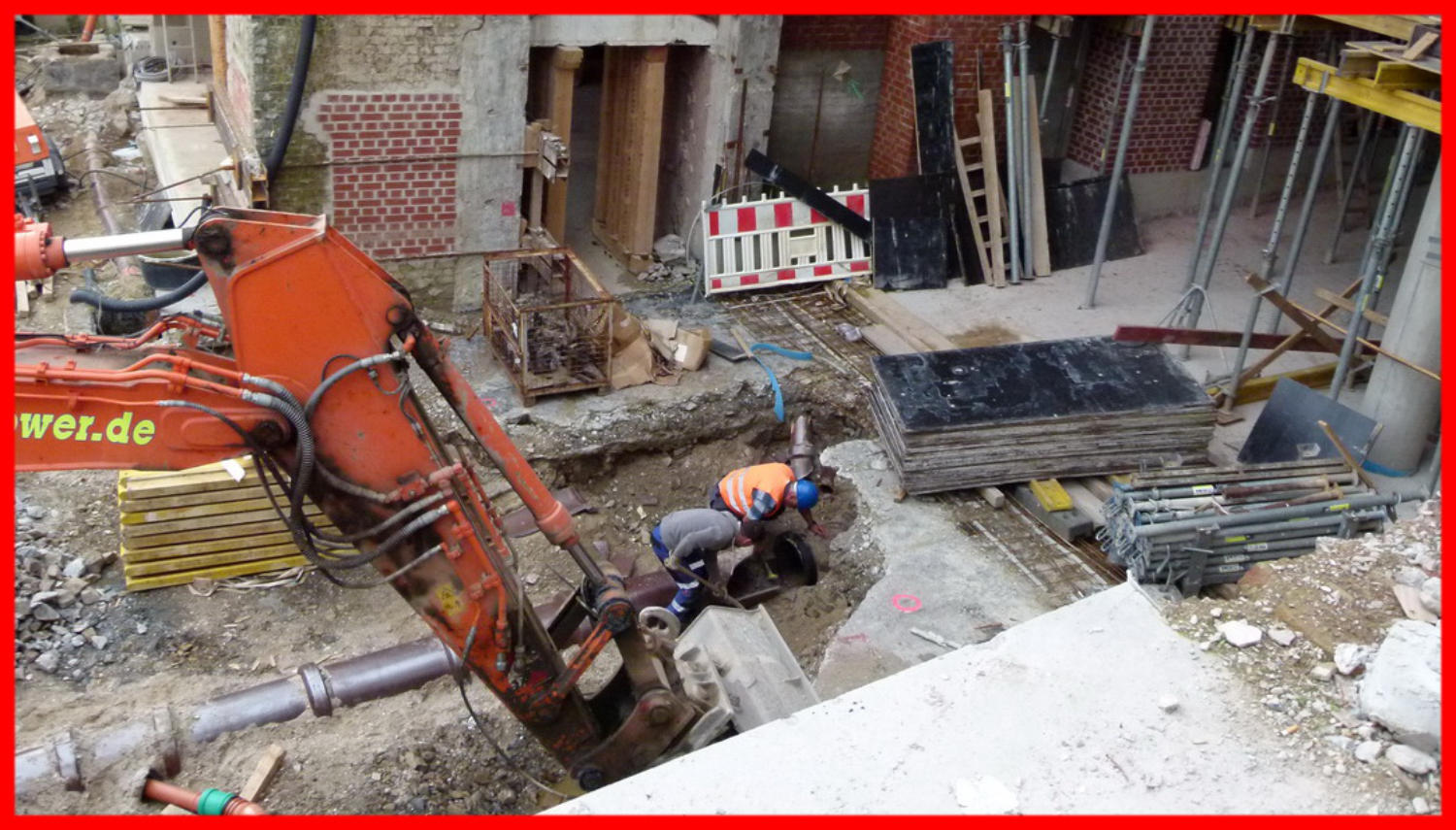

05.07.16 - Die alten Rohre werden nun ausgewechselt.
05.07.16

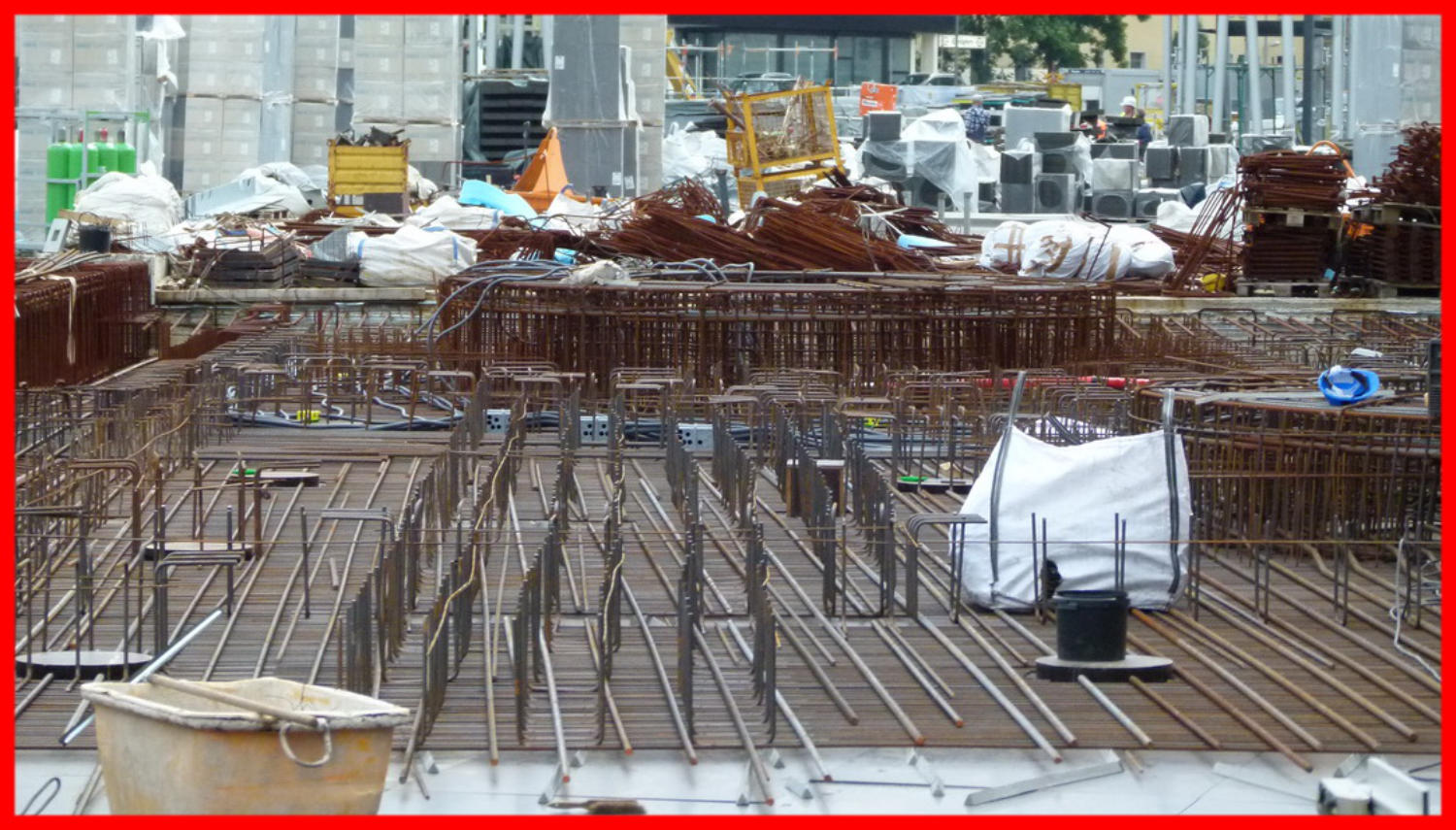

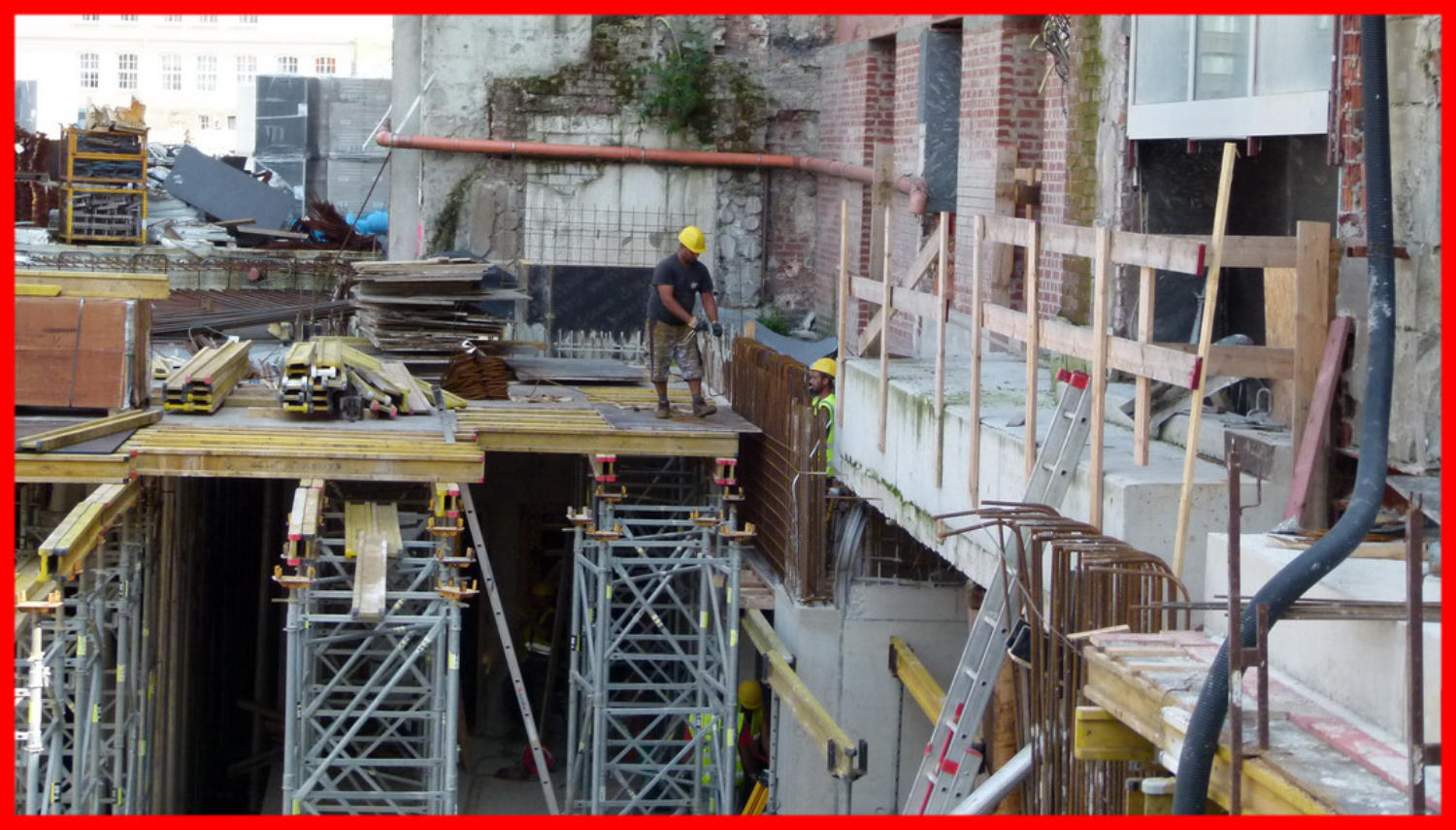

06.07.16 - Hier wurden die alte Steinrohre gegen PVC Rohre getauscht. 06.07.16 - Ein schmaler Streifen wurde betoniert.
06.07.16
06.07.16

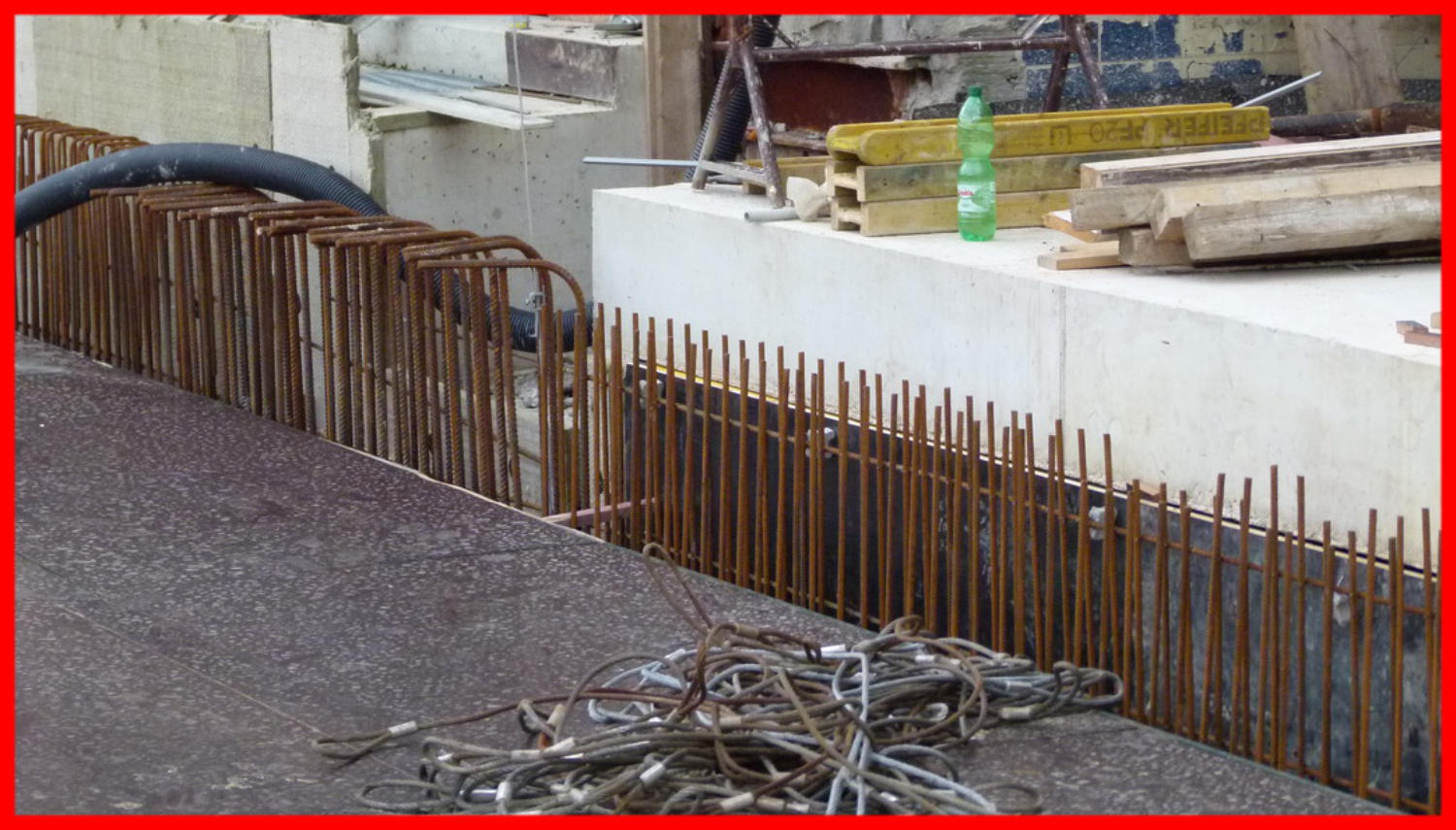

12.07.16 - Neue Moniereisen wurden eingebaut.
12.07.16

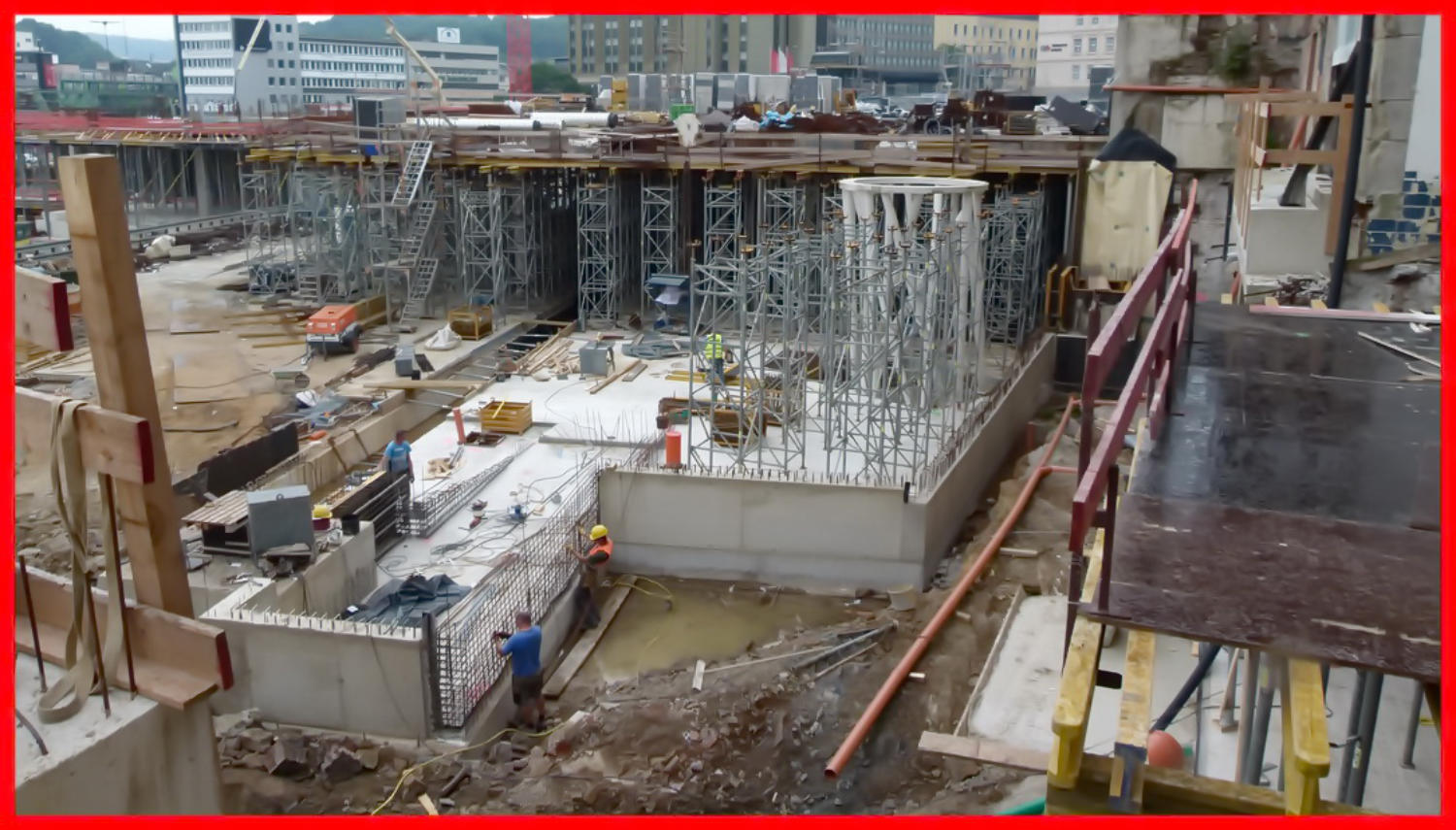

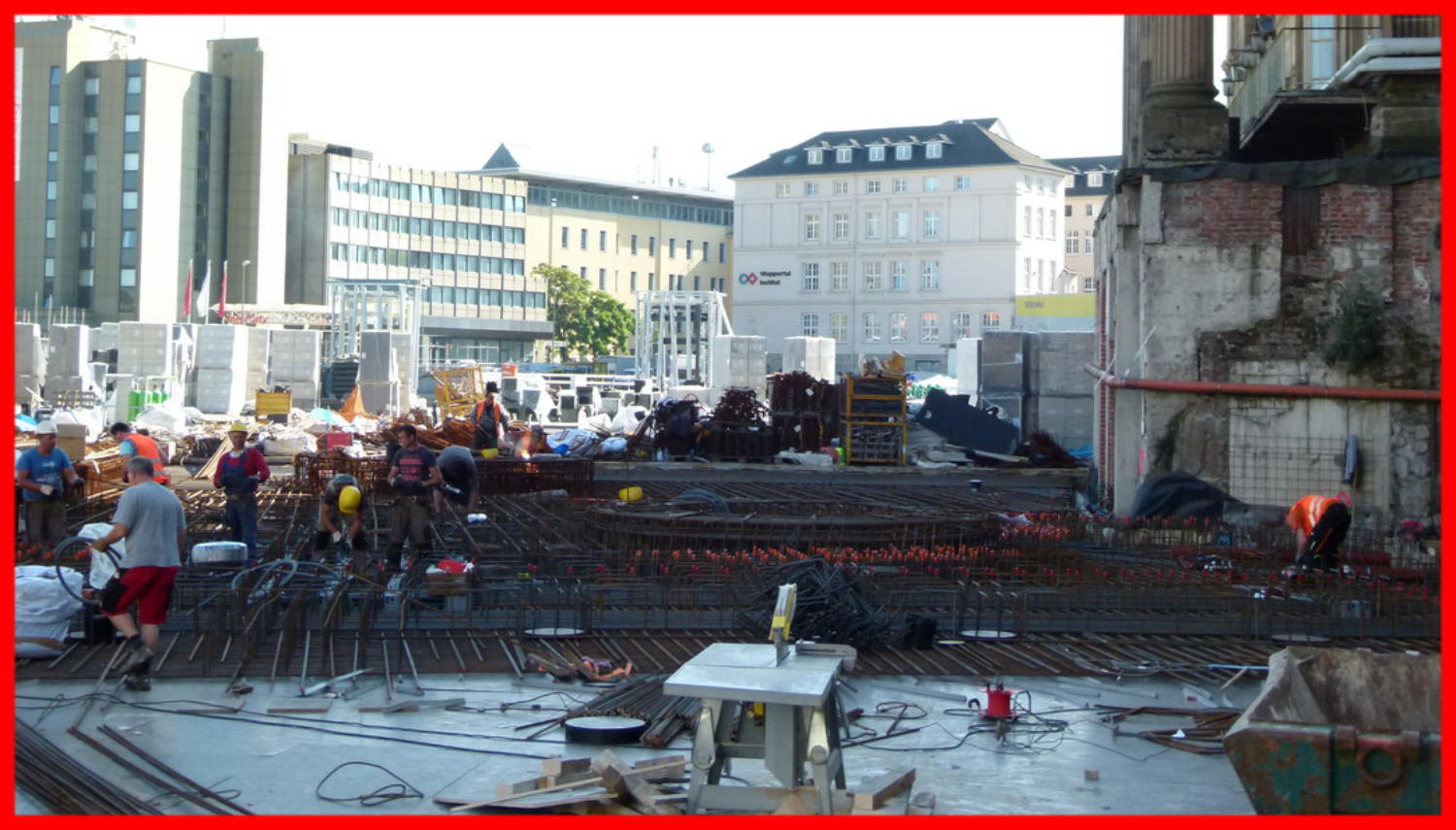

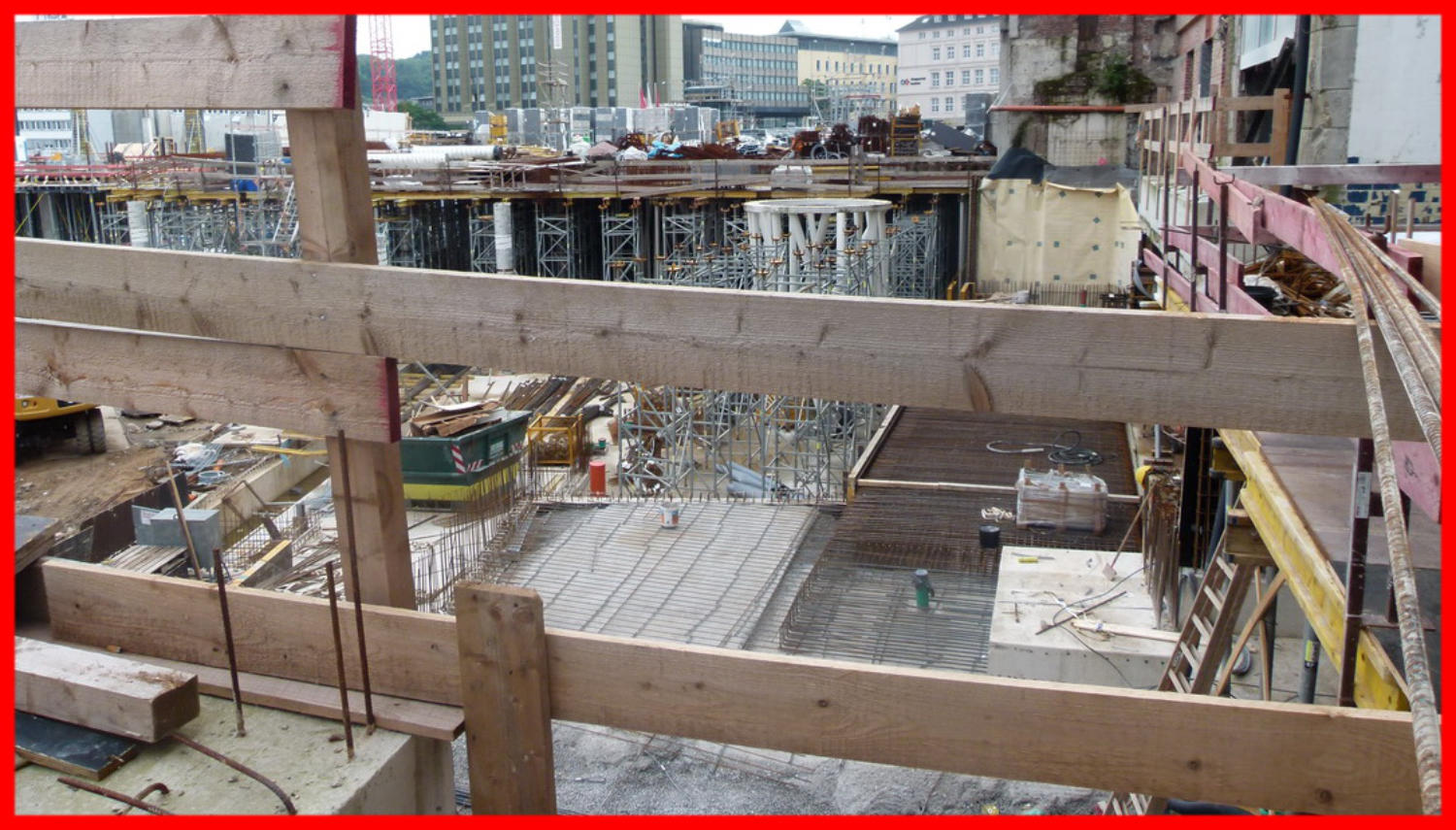

13.07.16 - An der Mall wird die erste Betonschicht aufgebracht.
13.07.16

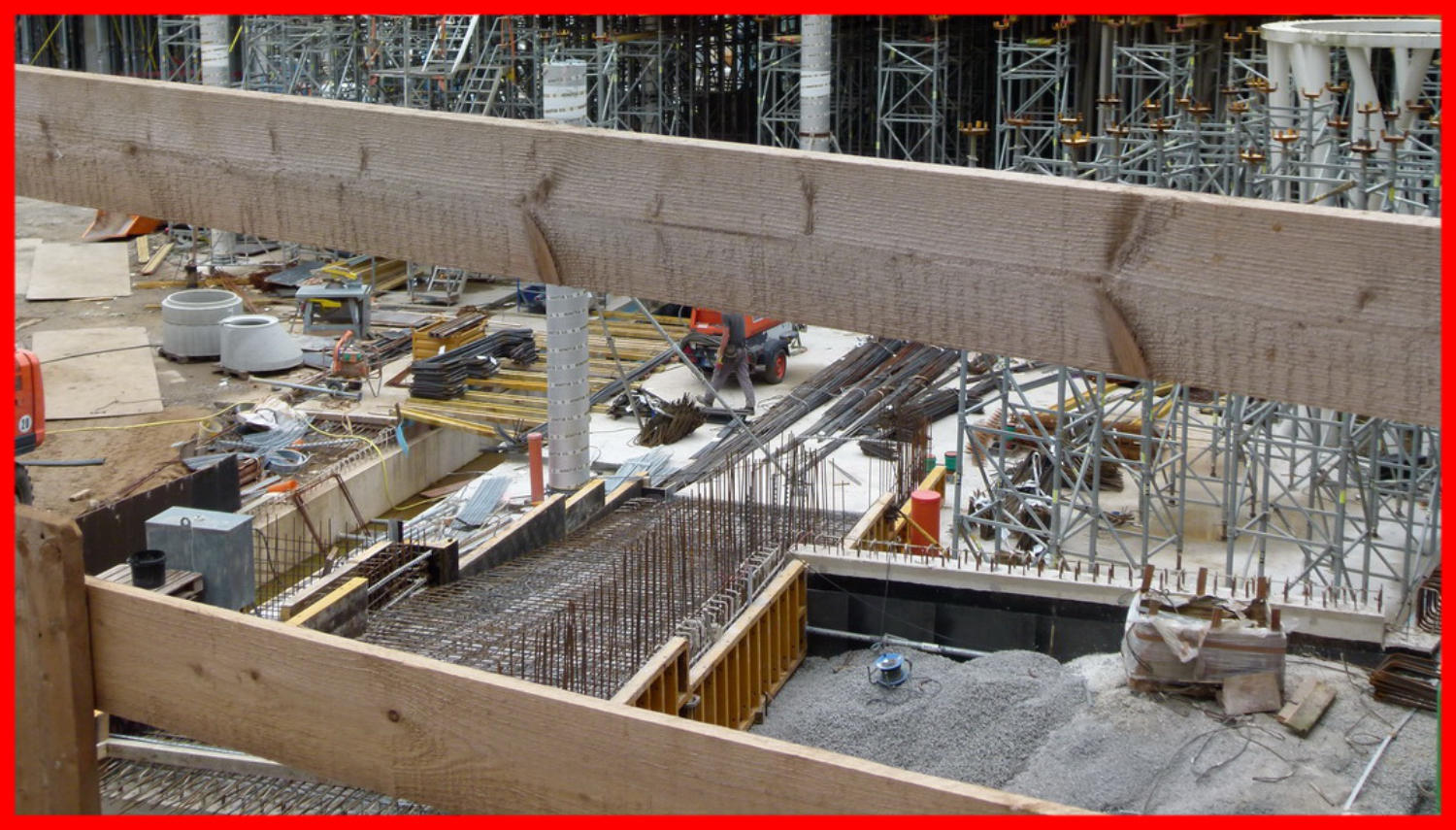

16.07.16 - Am Zugangsbereich zum Tunnel wird nun der Bewehrungsstahl eingebaut. Auch die künftige Rampe ist zu erkennen. 16.07.16 -  Am Parkhaus wurde ein weiteres teil der Decke gegossen.
16.07.16
16.07.16
19.07.16 - Die Verschalung ist nun neu aufgestellt worden.
19.07.16

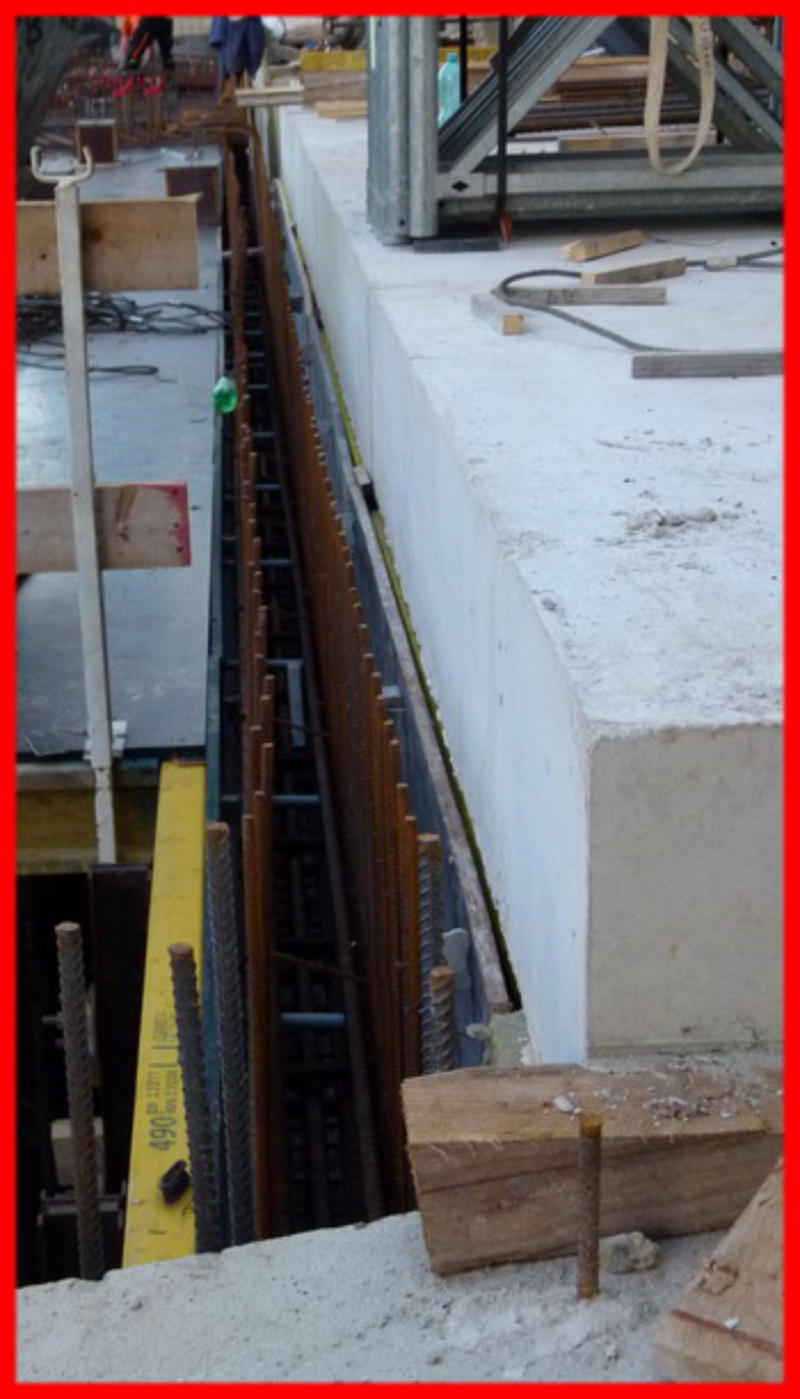

21.07.16 - Der Boden wurde auch bereits gegossen.
21.07.16
23.07.16 - Die Verschalung wurde nun entfernt.
23.07.16

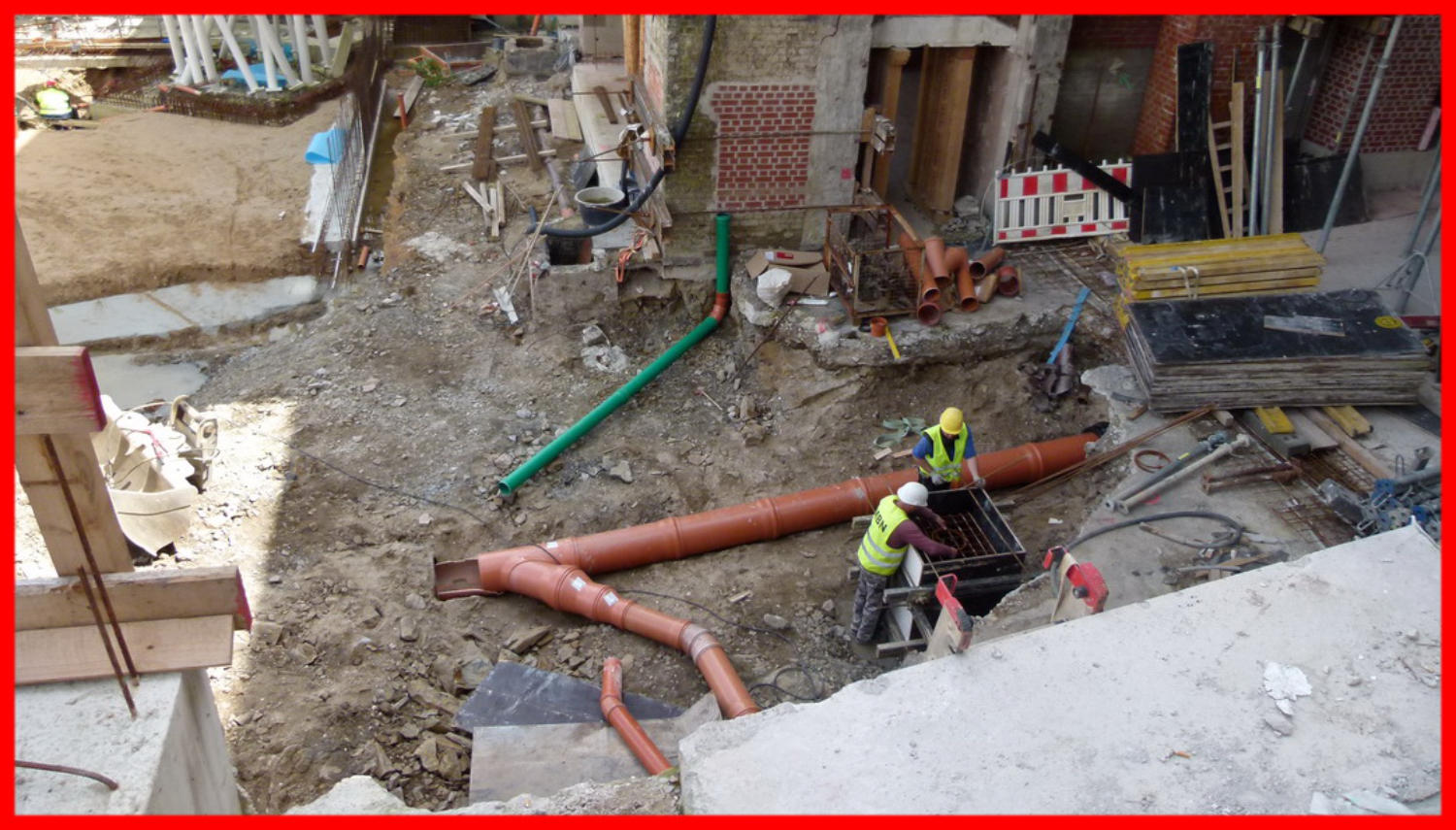

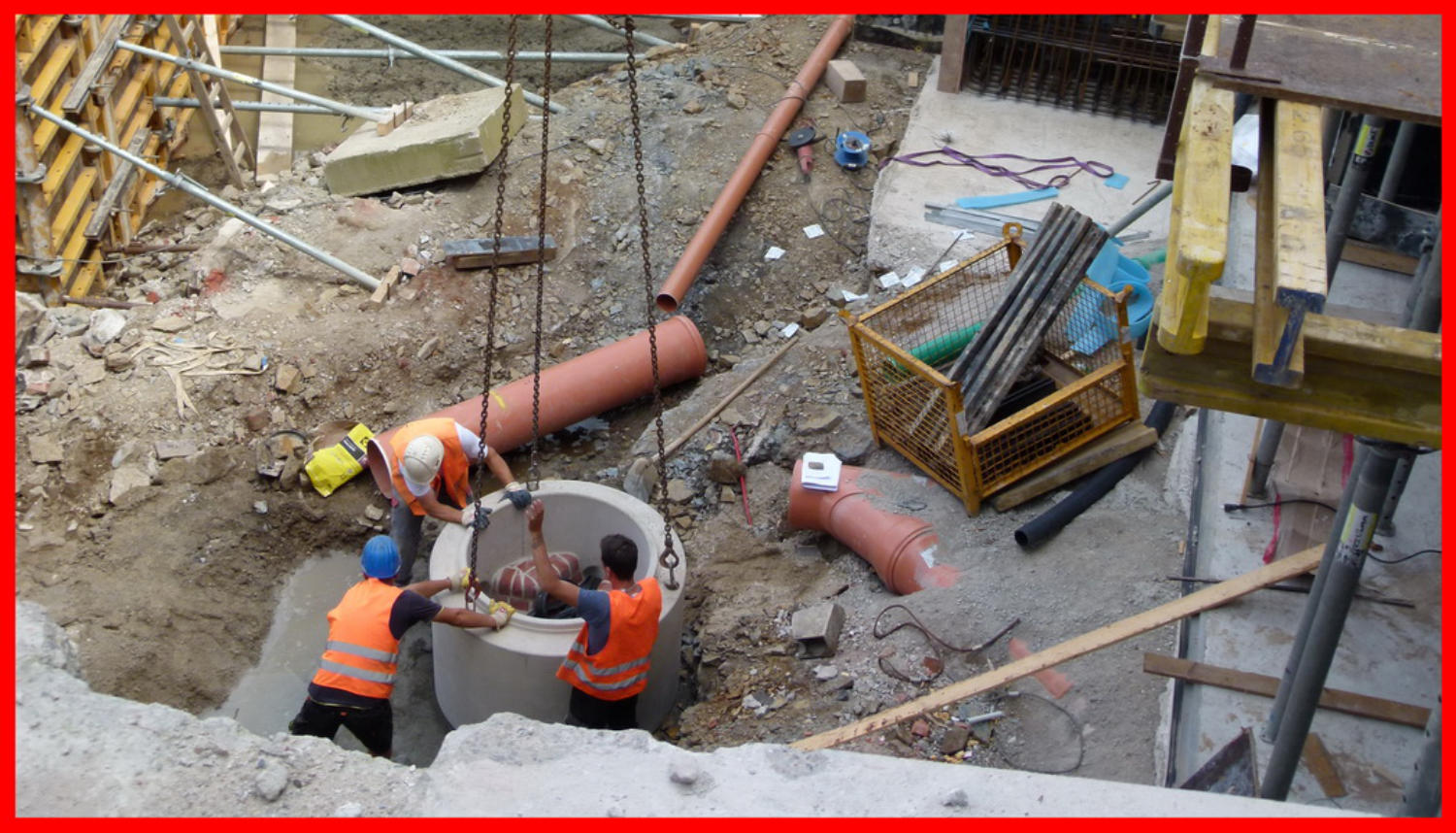

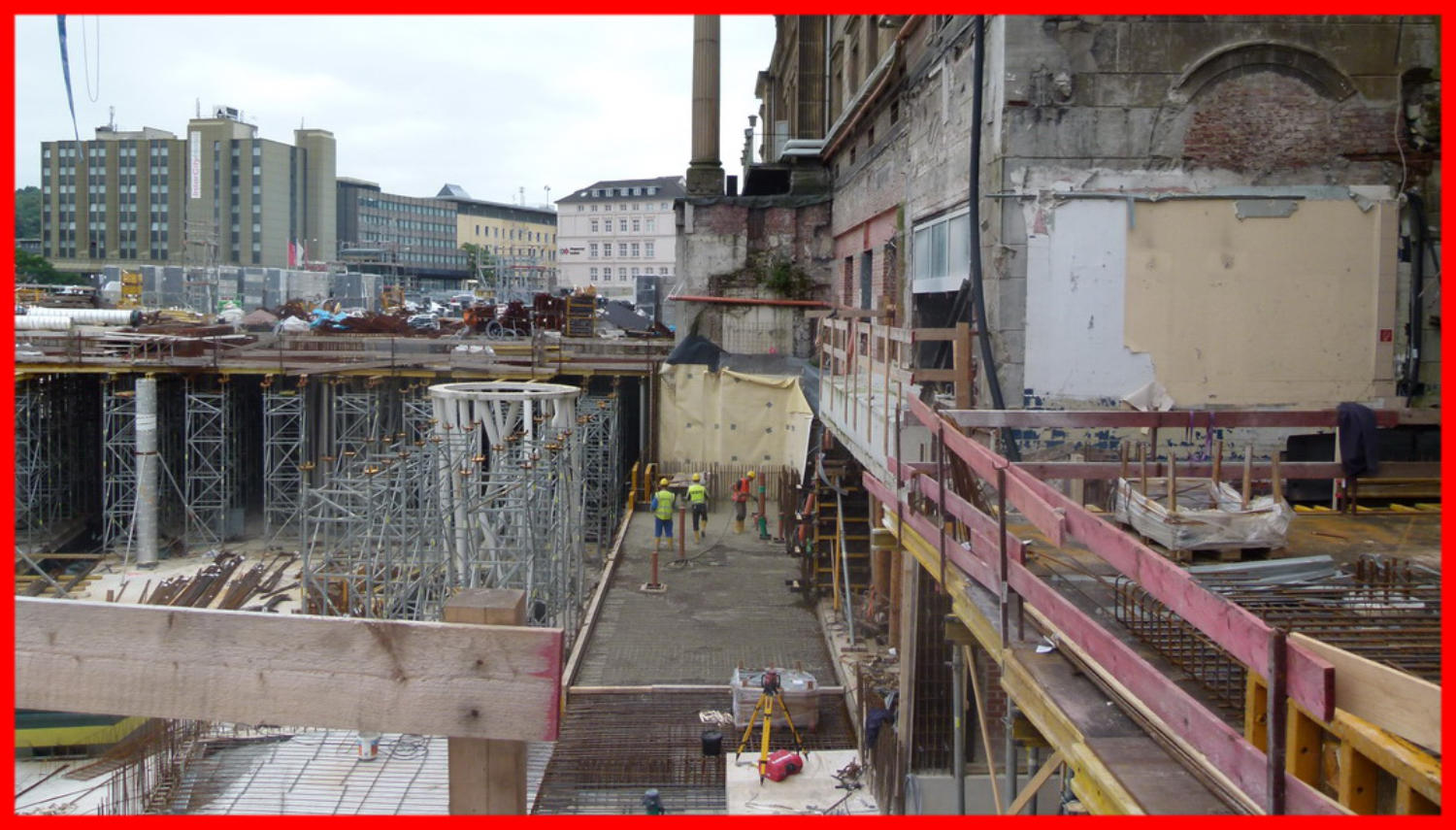

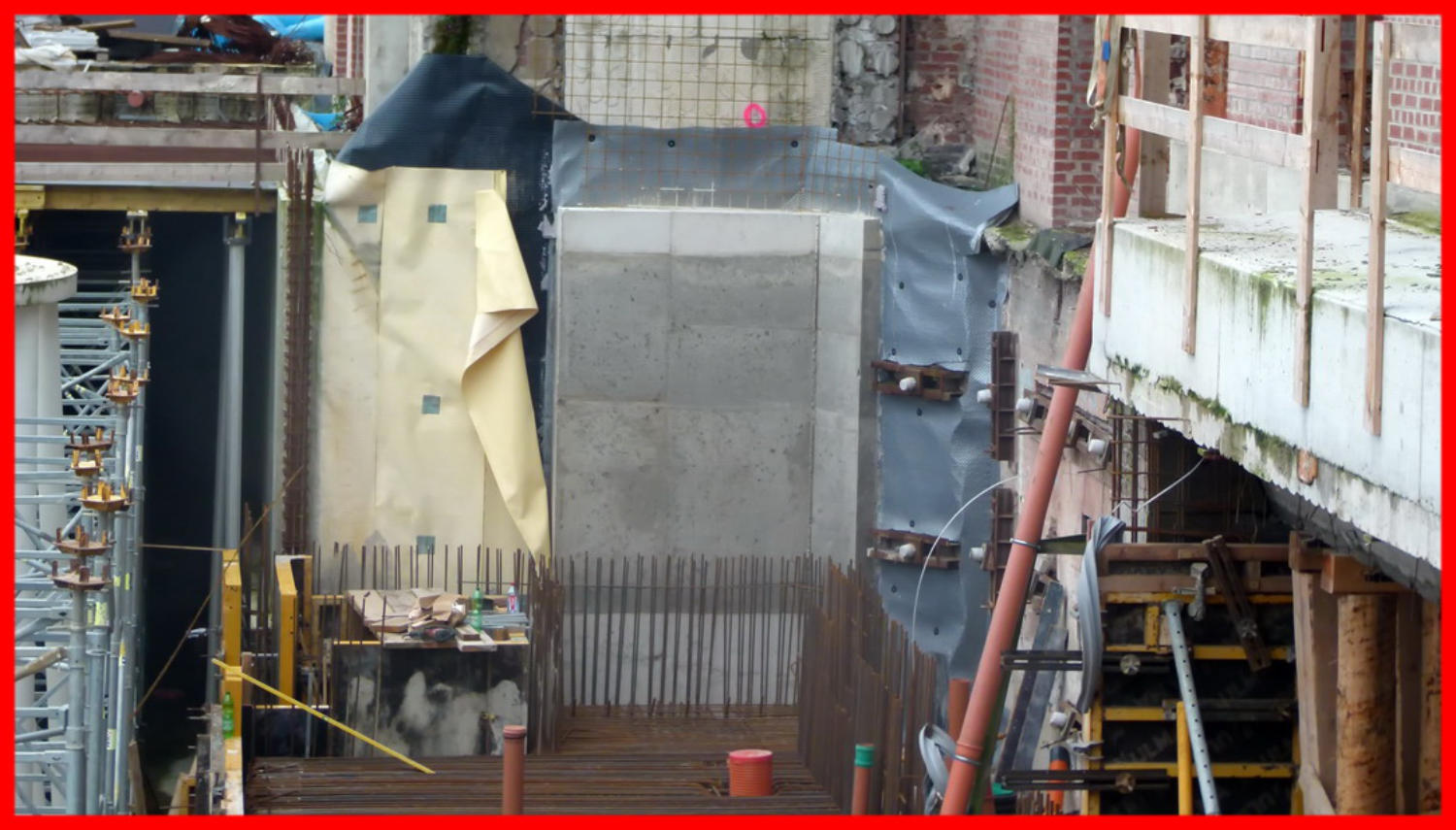

25.07.16 - Setzen des Abeasserkanalschacht. 25.07.16 - Die Rampe für die Fußgänger wurde nun gegossen. 25.07.16 - Die Wand wird nun abgedichtet. Vorne entsteht gerade die nächste Wand.
25.07.16
25.07.16
25.07.16
27.07.16
27.07.16 - Der Hohlraum wird nun nit Beton aufgefüllt. Links wurden die neuen Stützen im Bereich der Geschäfte aufgestellt. 27.07.16 - Der Hohlraum wird nun nit Beton aufgefüllt
27.07.16
29.07.16 - Heute wurde wieder ausgeschalt.
29.07.16
30.07.16
30.07.16

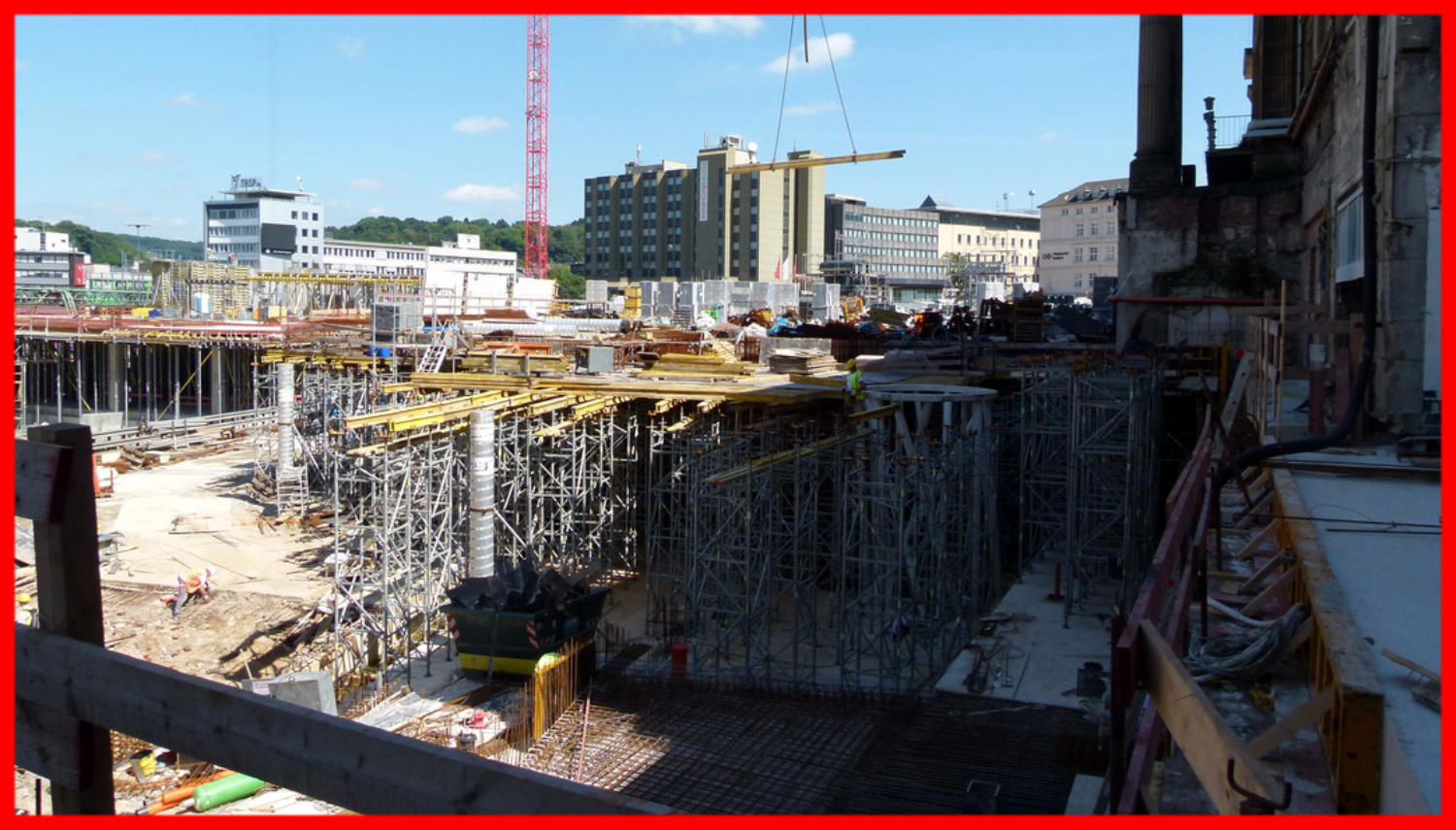

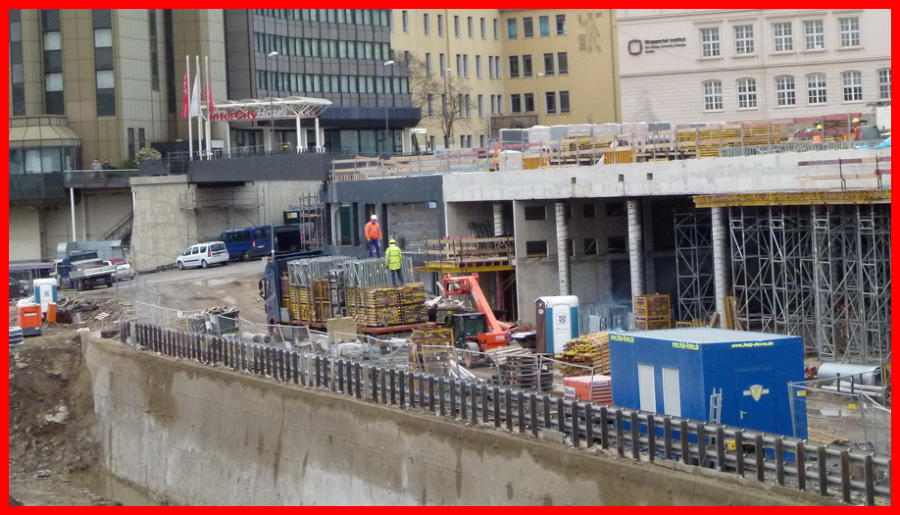

30.07.16 - Die Rampe bekommt eine weitere Stahlbewehrung. 30.07.16 - Der Zugang zum Aufzug bekommt eine weitere Stahlbewehrung. 02.08.16 - An der Wand zum DB-Gebäude wurde heute Mittag gearbeitet.Und die ersten Gerüste für die Decke gestern aufgestellt. 02.08.16 - An der Wand zum DB-Gebäude wurde heute Mittag gearbeitet
02.08.16
02.08.16
05.08.16 - Hier wurde ein weiterer Teil am Boden gegossen. 05.08.16 - Dieser Wandteil wurde nun ausgeschalt
05.08.16
05.08.16

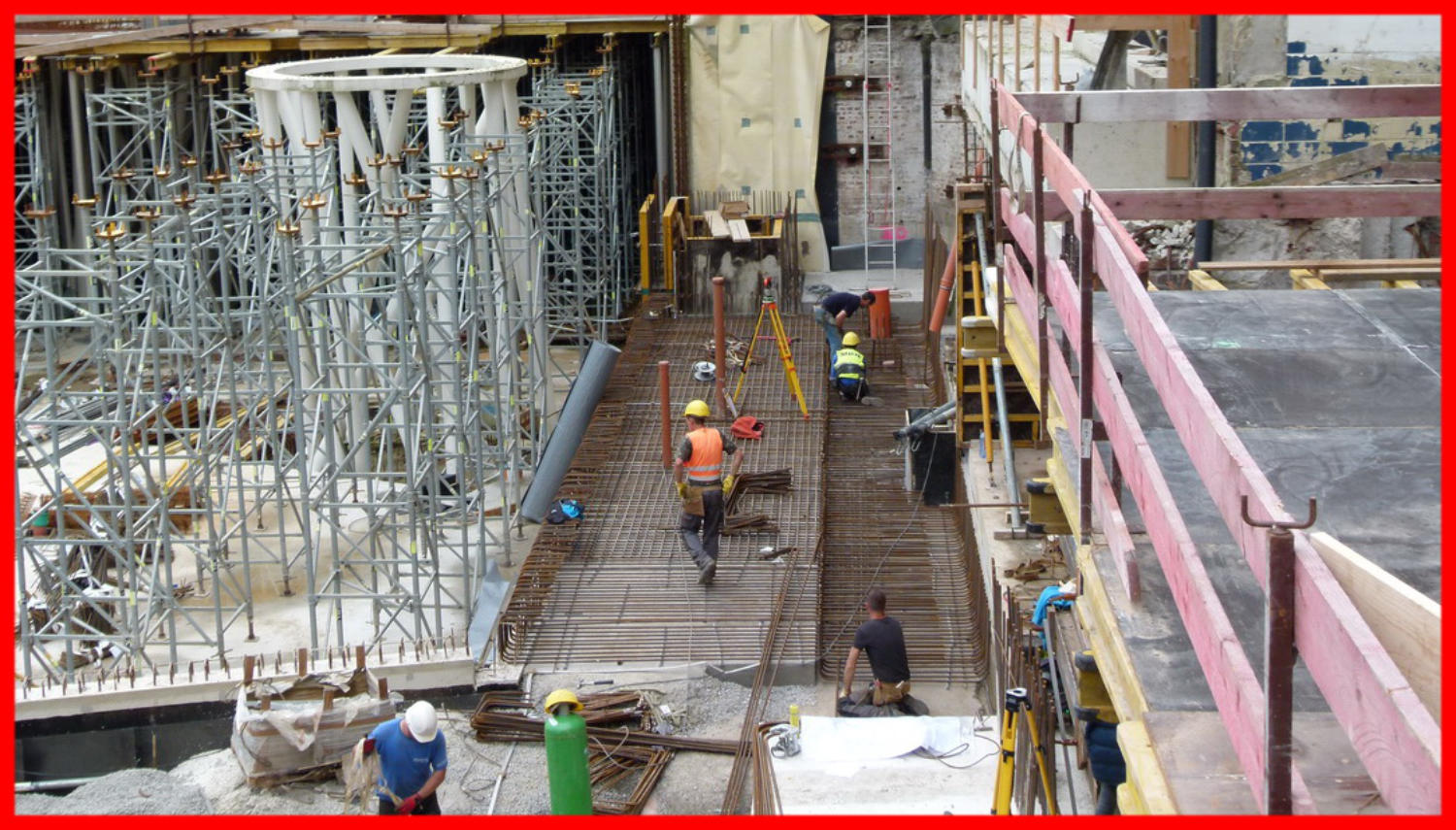

06.08.16 - Nun wird der Bewehrungsstahl eingebaut.
06.08.16
08.08.16 - Auch an der Mall wird fleißig Beton verarbeitet..
08.08.16
09.08.16 - Vor dser Wand wird nun der Baustahl eingebaut.
09.08.16
10.08.16 - Ein weiteres Teilstück des Bodens wurde gegossen. 10.08.16 - Die Türe zum Aufzug ist  nun auch zu erkennen.
10.08.16
10.08.16
12.08.16 - An der Wand wurden weitere Verschalungen aufgebaut. 12.08.16 - Auch am Boden wurde ein weiterer Teil Betoniert.
12.08.16
12.08.16
16.08.16- Am Boden der Mall  wird weiter an dem Stahlgewebe gearbeitet. 16.08.16 - Nun wird die Verschalung für die Decke aufgebaut.
16.08.16
16.08.16
18.08.16 - Hier hat sich nicht viel verändert.
18.08.16
19.08.16 - Weitere Moniereisen werden eingebaut. 19.08.16 - Hier wurde heute ein weiteres Teil des Badens gegossen.
19.08.16
19.08.16
20.08.16 - Hier entsteht ein großer Querträger.
20.08.16

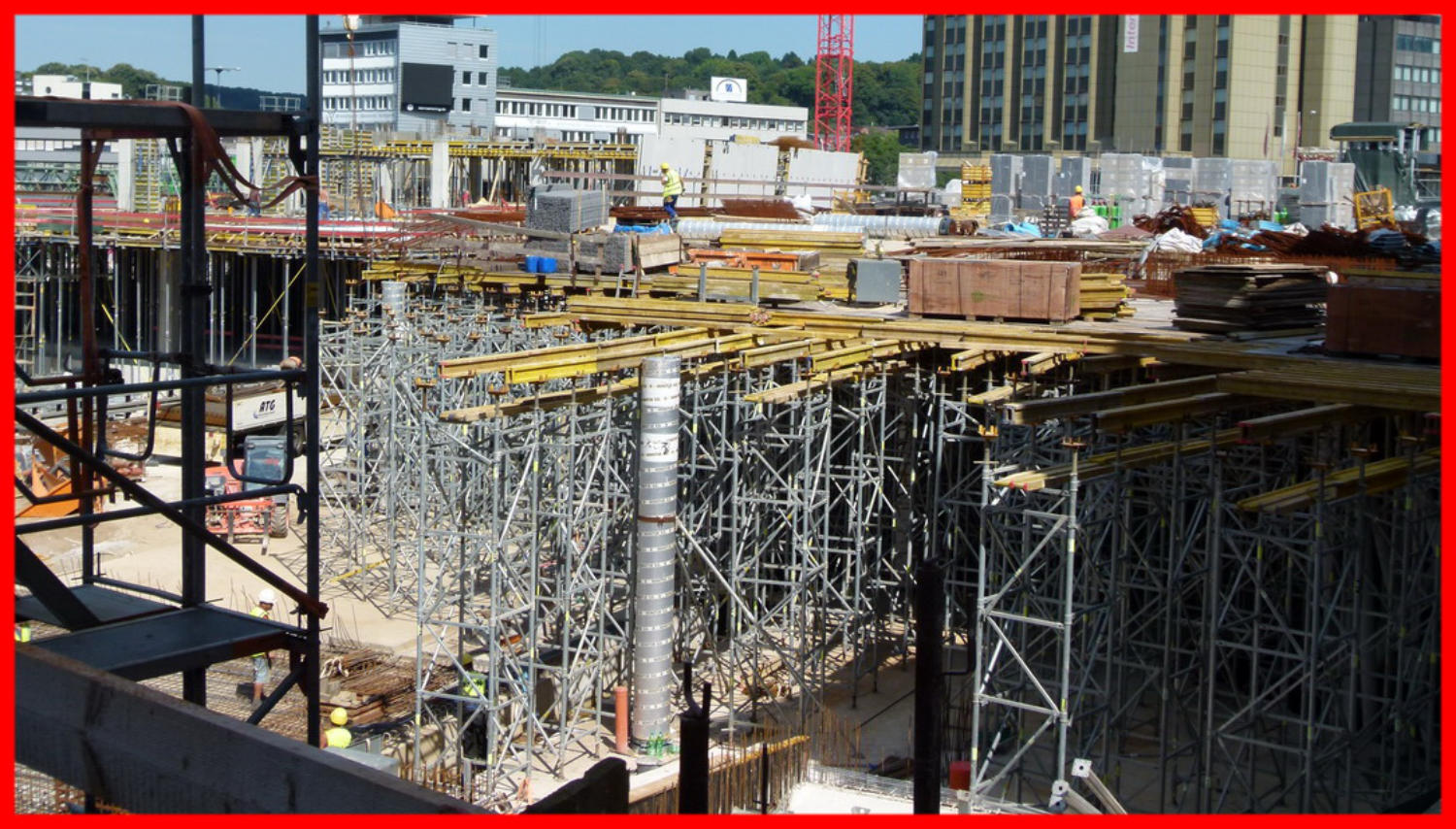

24.08.16 - Die Decke ist schon teilweise mit Platten versehen worden.
24.08.16
29.08.16 - Ob dieser Bereich zum ex Buchlanden künftig gehört? 29.08.16 - Das Geflecht aus Bewehrungsstahl nimmt Formen an. 29.08.16 - ca 60 cm wird die Decke an Höhe haben.
29.08.16
29.08.16
29.08.16

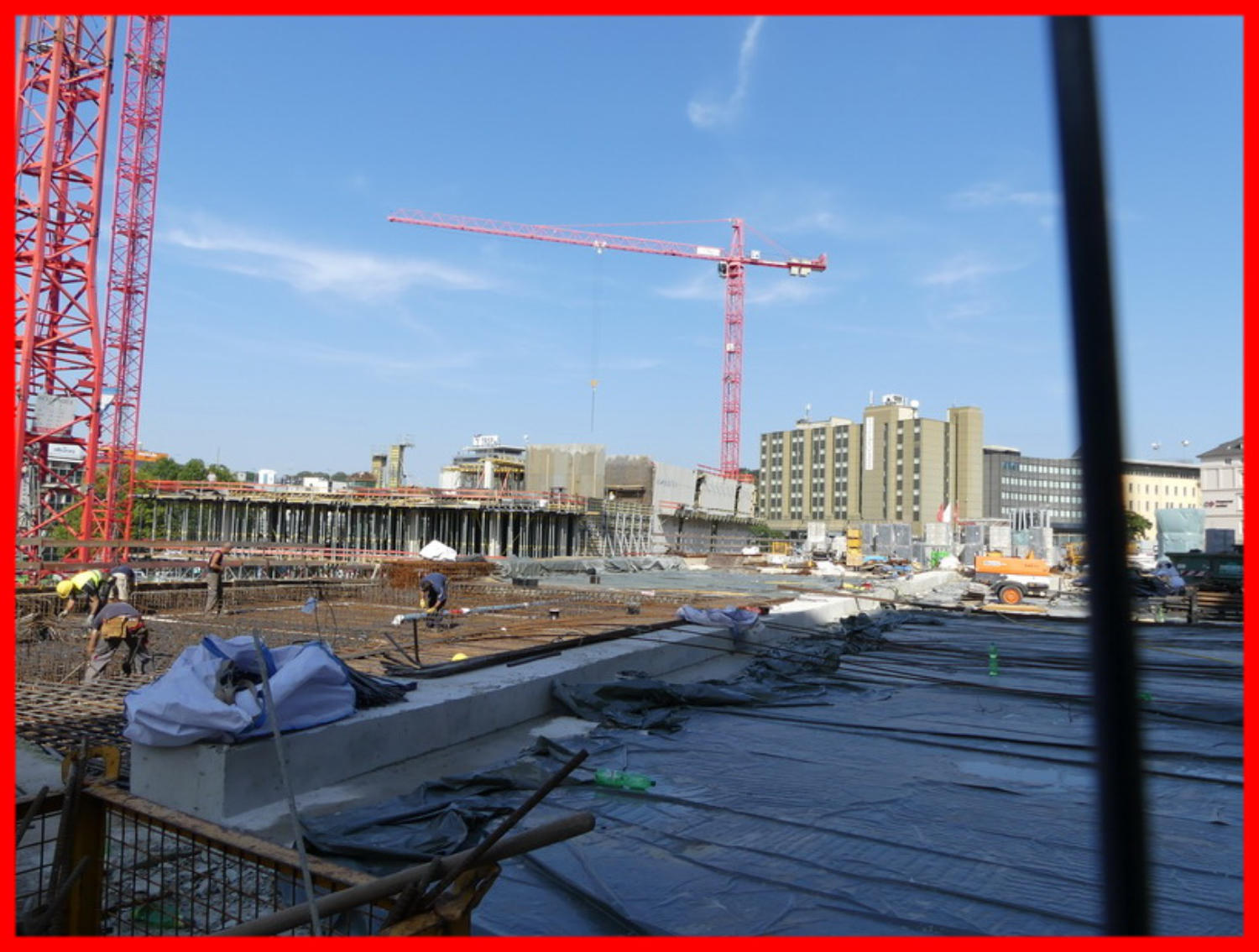

31.08.16 - Bald ist das Dach über der Mall geschlossen. 31.08.16 - Der Einbau des bewehrungsstahls macht giute Fortschritte. Die roten Stöpsel markieren den Verlauf der Leitungen . 31.08.16 - Die Dehnungsfuge zwischen der Mall und dem Hbf.Gebäude
31.08.16
31.08.16
31.08.16
02.09.16 - Der Bau vom Stahlgerüst ist weiter vorangeschritten.
02.09.16

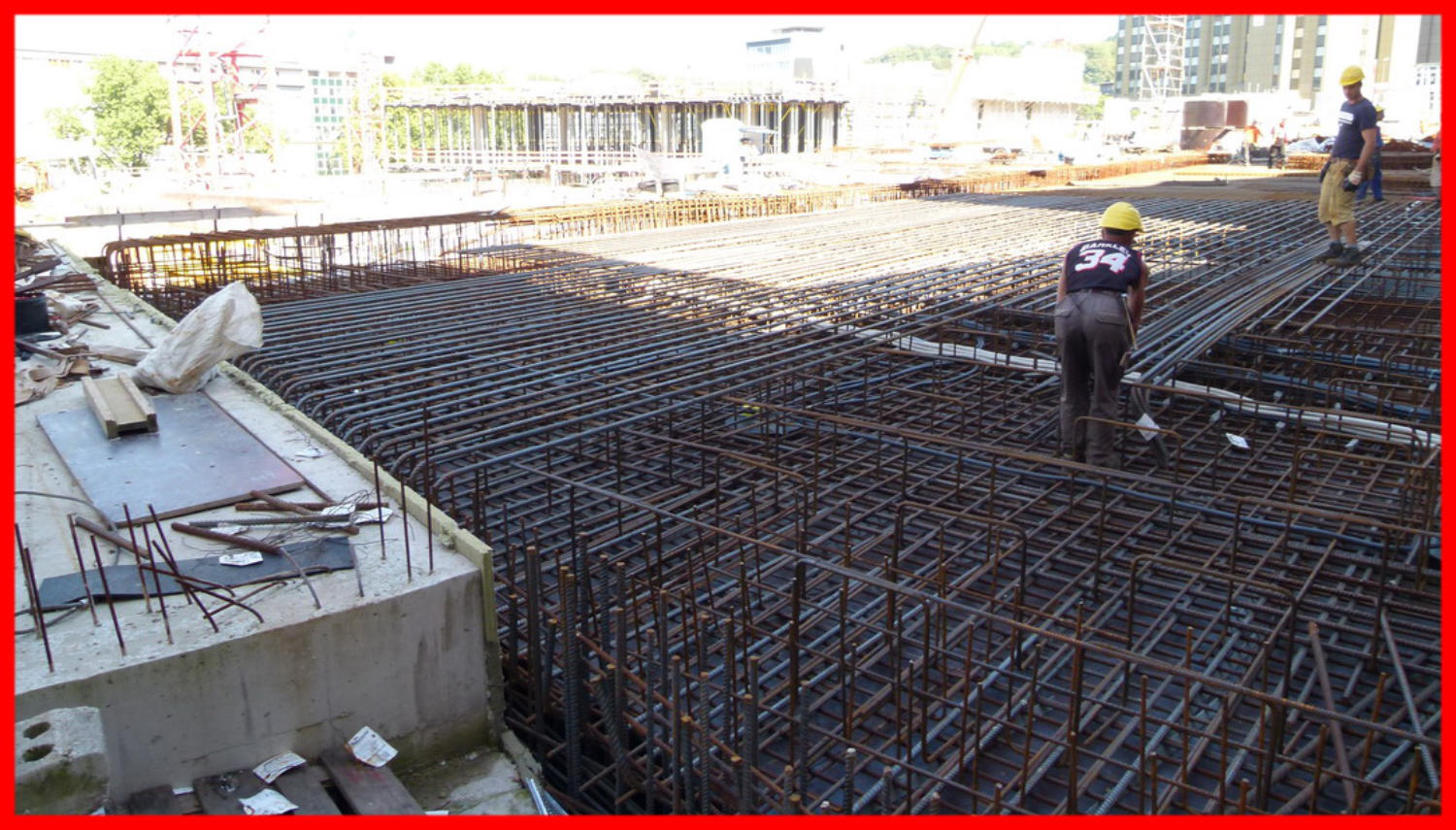

05.09.16 - Der Bewehrungsstahl am Querträger ist nun auch fertiggestellt. 05.09.16 - Die Schichten aus Bewehrungsstahl nehmen weiter zu.
05.09.16
05.09.16

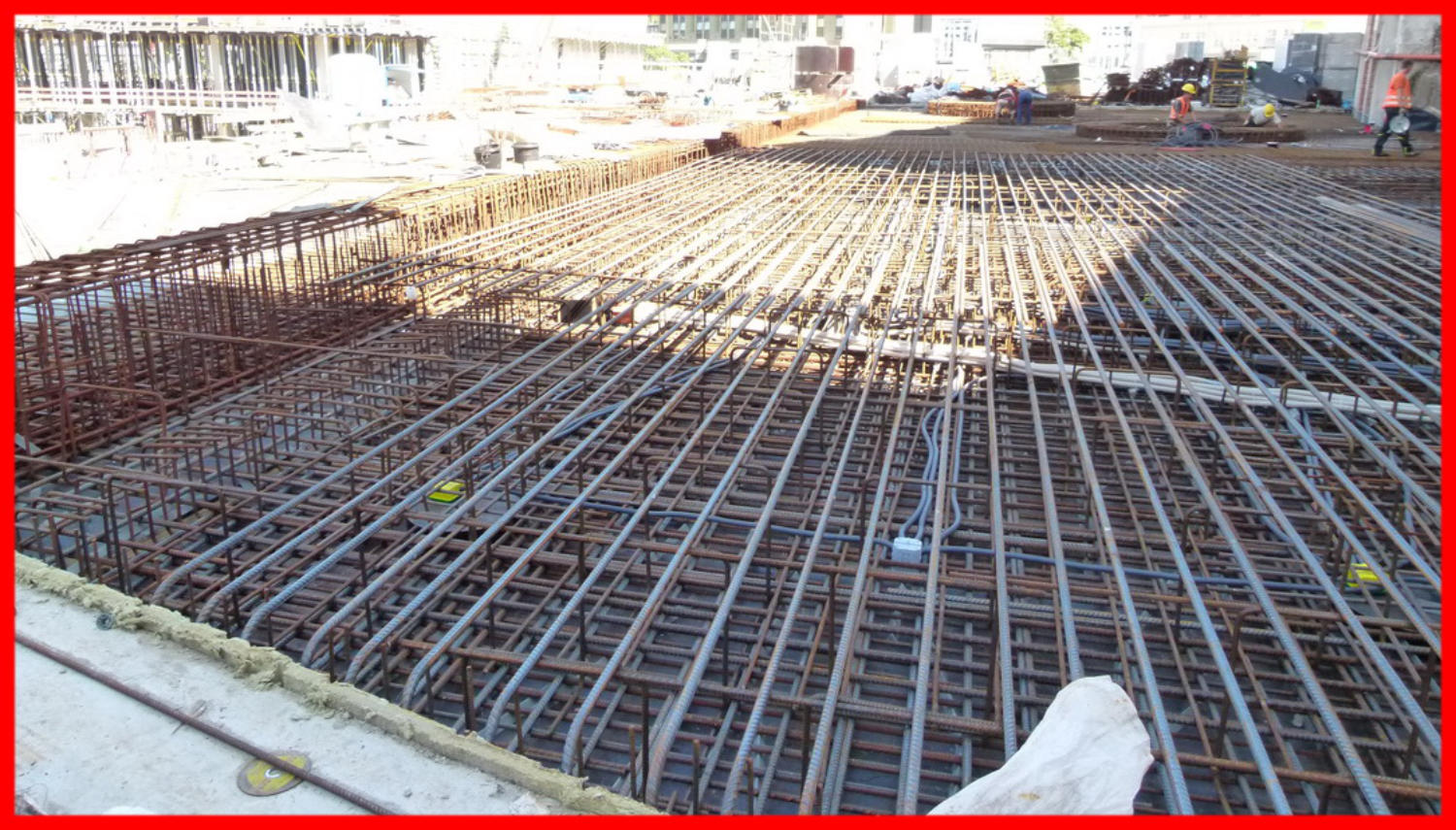

06.09.16 -Die Verkabelung für die Beleuchtung wurde auch schon gelegt. 06.09.16 -Das Stahlgeflecht über der Maill ist schon bemerkenswert.
06.09.16
06.09.16
08.09.16 - Hier ist man mit dem Geflecht aus Bewehrungsstahl nun fertig. 08.09.16 - Es dauert noch bis der Abfluss in Betrieb genommen wird. 08.09.16 - Der Randverschalung um die Belichtungkuppel wird gerade eingebaut.
08.09.16
08.09.16
08.09.16
13.09.16 - Ein weiterer Abschnitt der decke wird gegossen.
13.09.16
14.09.16 - Der nächste Abschnitt wird nun Betoniert.
14.09.16
15.09.16 - Der große Querträger wurde schon wieder ausgeschalt.
15.09.16
16.09.16 - Fast fertig. Nächste Woche wird hier gegossen.
16.09.16
19.09.16 - Der letzte Deckenteil wird nun gegossen.
19.09.16
19.09.16 - Der letzte Abschnitt ist nun fertig Betoniert.
