Dokumentation
.
03.08.15 - Heute wurde damit begonnen die Bäume und Sträucher zu roden.
03.08.15
10.08.15 - Das Gelände wurde heute weiter freigeräumt.
10.08.15
06.08.15 - Das roden der Bäume und Sträucherist nun abgeschlossen.
06.08.15

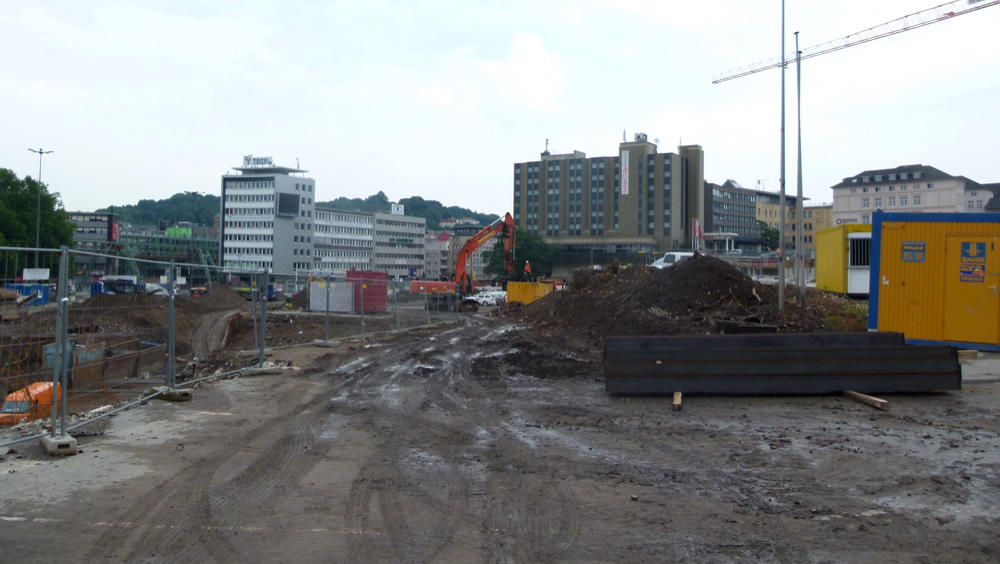

07.08.15 - Das Bauareal ist nun freigeräumt.
07.08.15

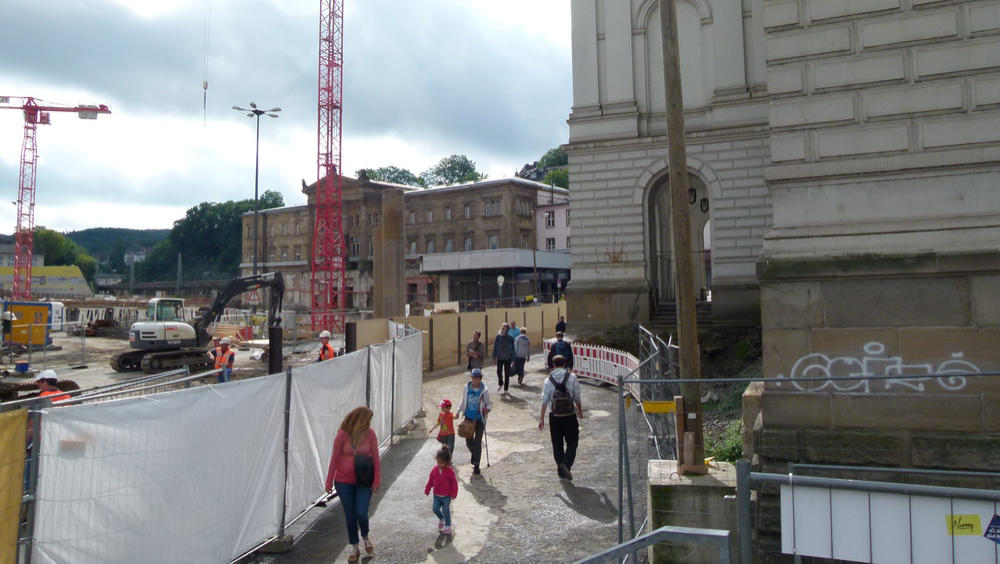

21.08.15 - Die Fußgängert hanen einen neuen Weg zum Bahnhof.
24.08.15
26.08.15 - Weite teile am Durchgang sind nun mit einem Sichtschutz versehen.
26.08.15

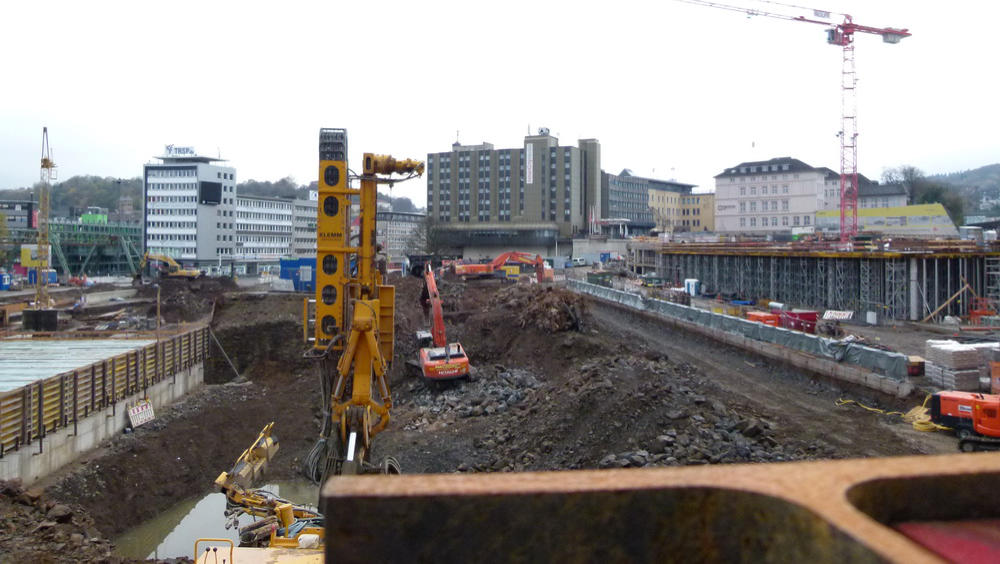

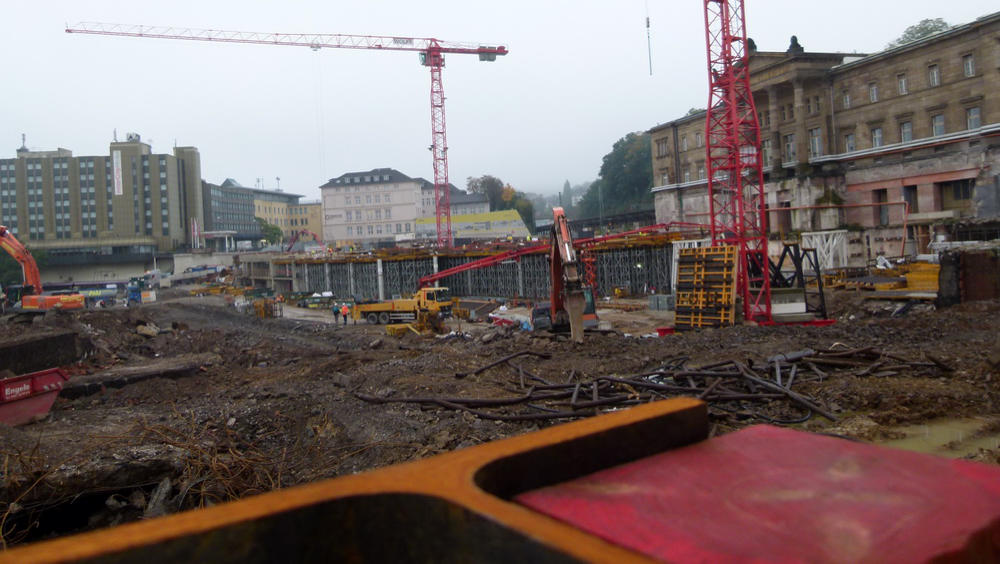

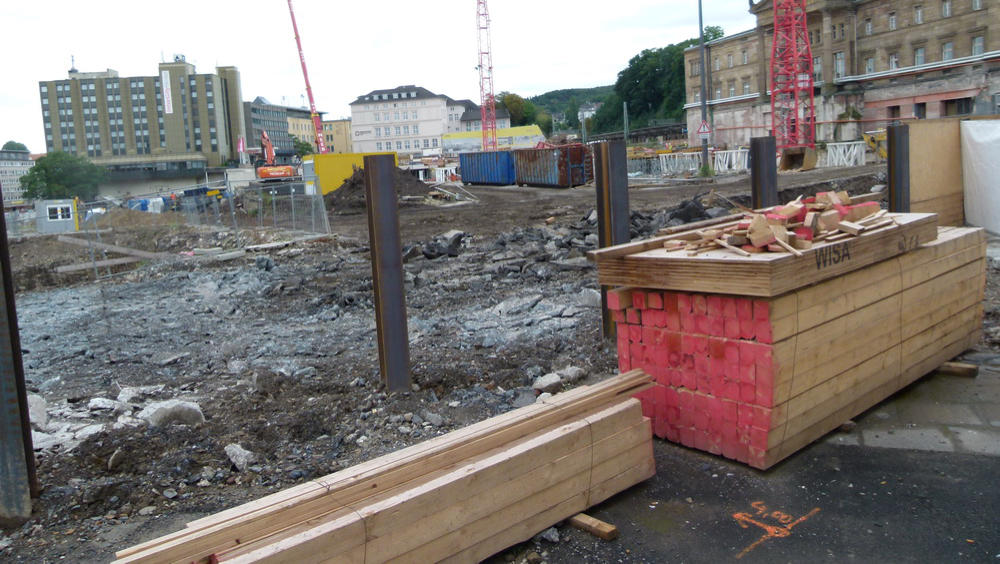

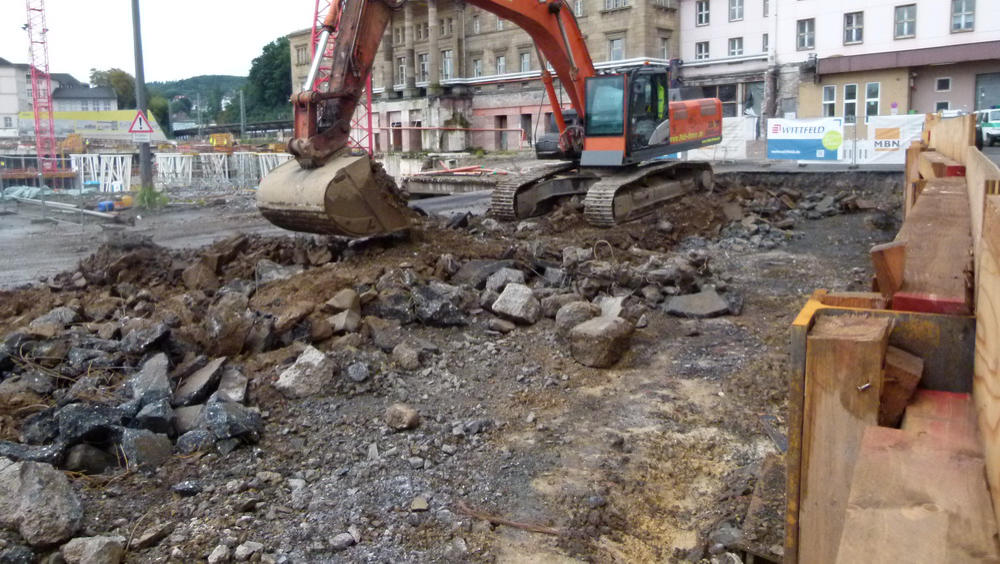

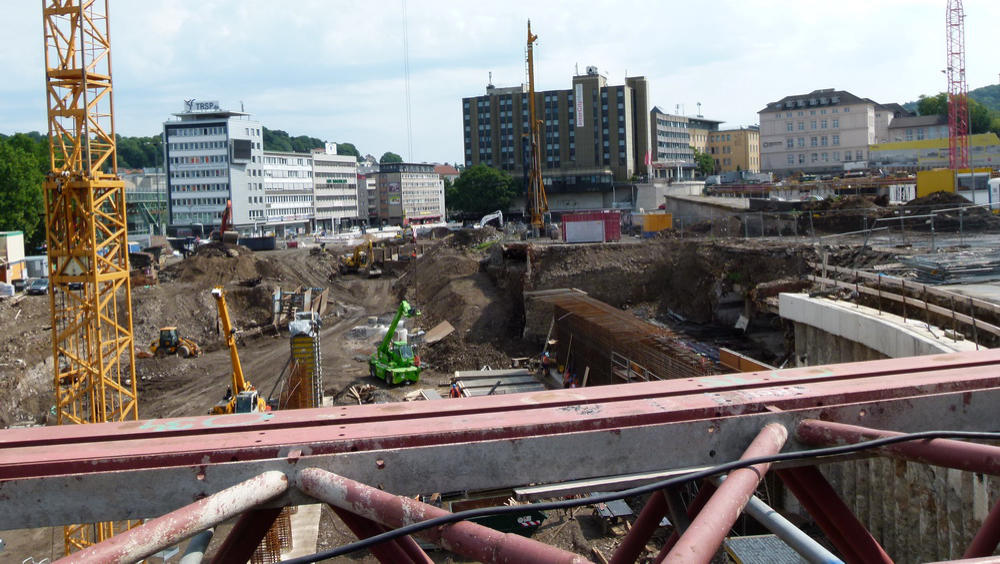

14.09.15 - Blick über dem Bretterzaun - Mit dem Rückbau des Gelände wirde nun begonnen.
14.09.15
15.09.15
15.09.15 - Blick über dem Bretterzaun - Zuzerst wird der alte Fahrbahnbelag ausgebaut. 17.09.15 - Die Bretterwand wird nun weiter aufgebaut. DieDokumentation wird damit an dieser Stelle in Zukunft wohl nicht mehr möglich sein.
17.09.15
19.09.15 - Blick über den Bauzaun - Die alte Bahnhofstraße verschwinden immer mehr.
19.09.15

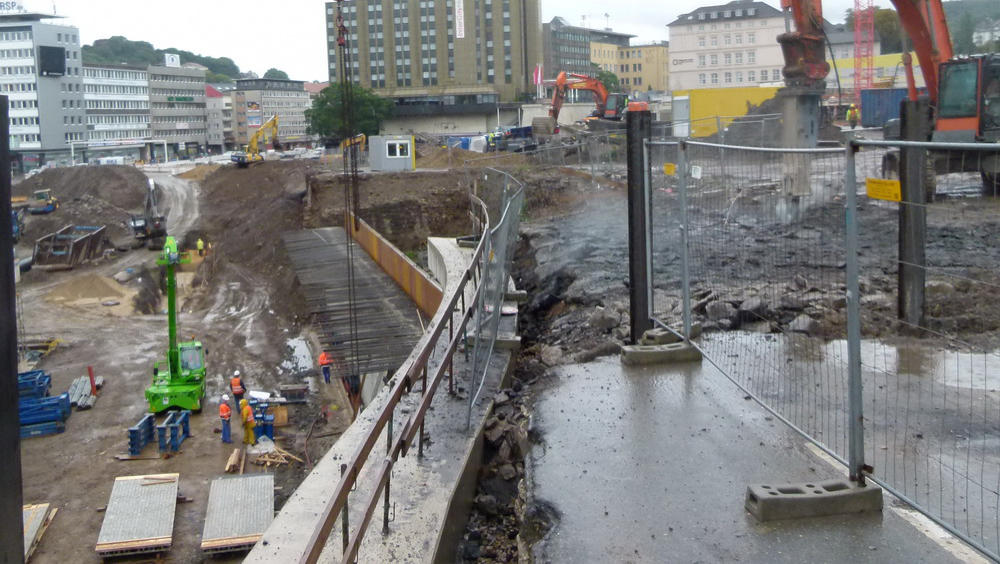

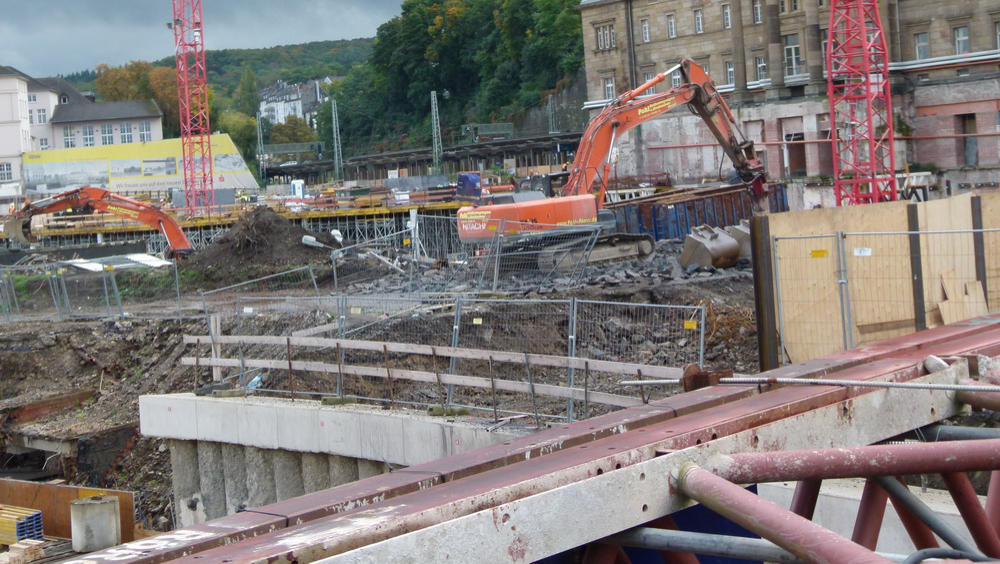

29.09.15 - Die alte Stützmauer ist zum größtenteil schon zurückgebaut worden.
29.09.15
29.09.15 - Diese Holzwand rechts behindert die Fotodukomentation
29.09.15
07.10.15

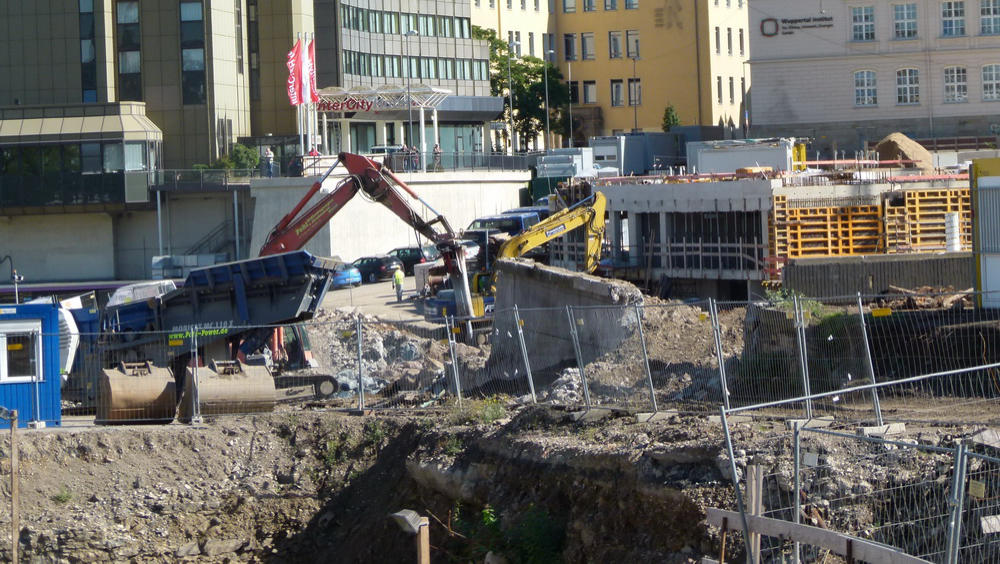

07.10.15 - Der gelbe Baucontainer wurde nun umgesetzt. Jetzt wird der bereich der Tunneldecke bearbeitet. 16.10.15 - Die rest des alten Personnentunnel werden nun zurückgebaut.
16.10.15
20.10.15

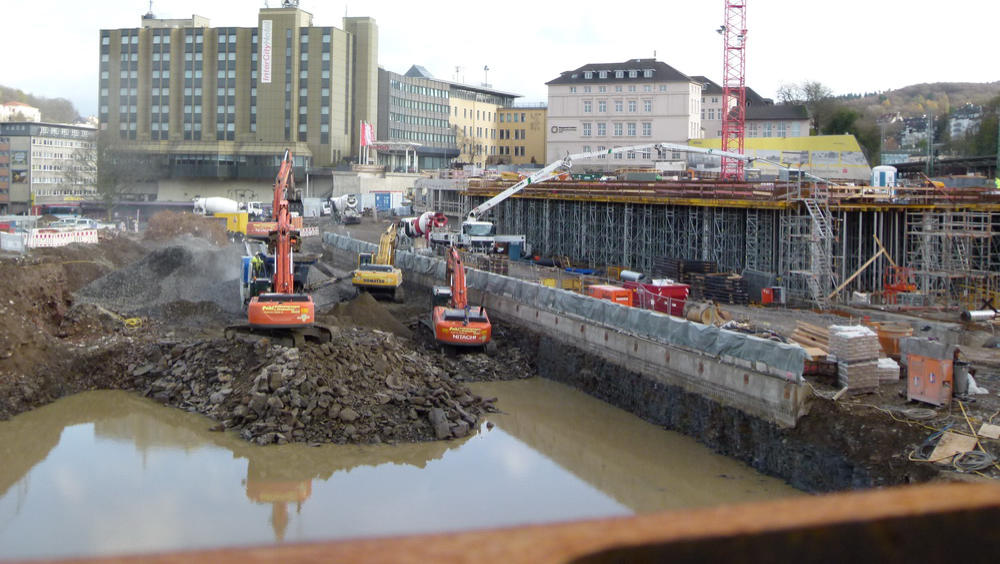

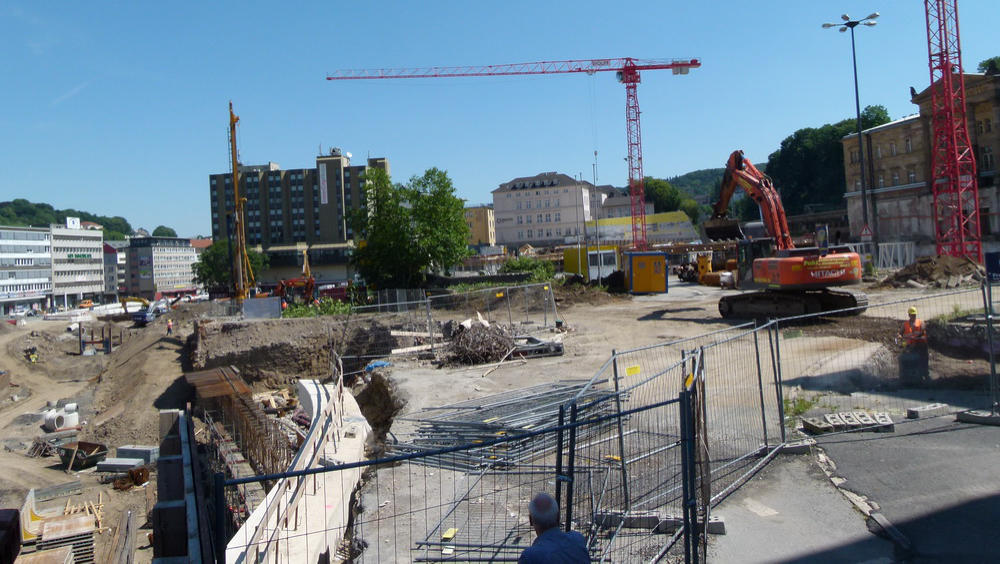

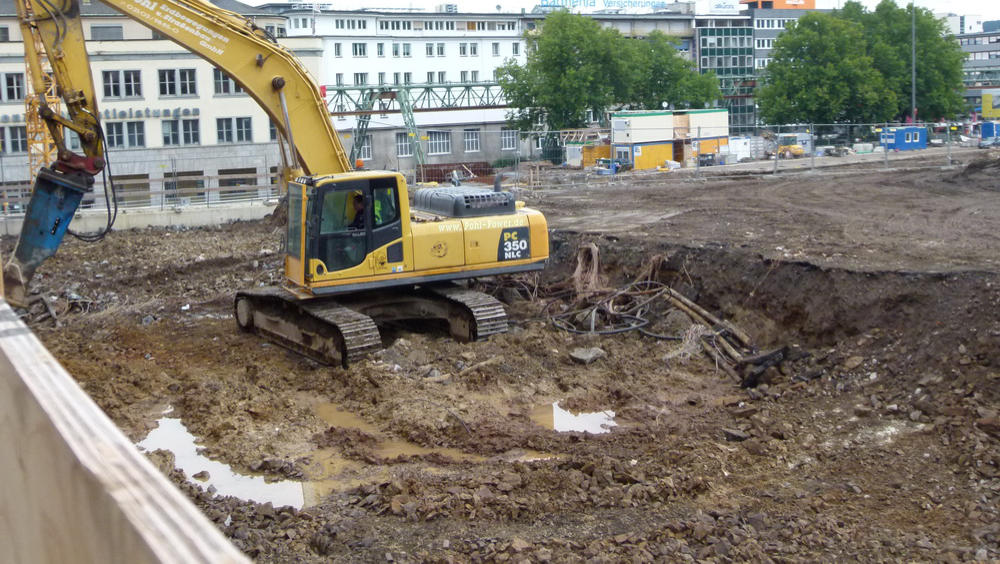

02.11.15 - Das Gelände wird nun ausgeschachtet.
02.11.15

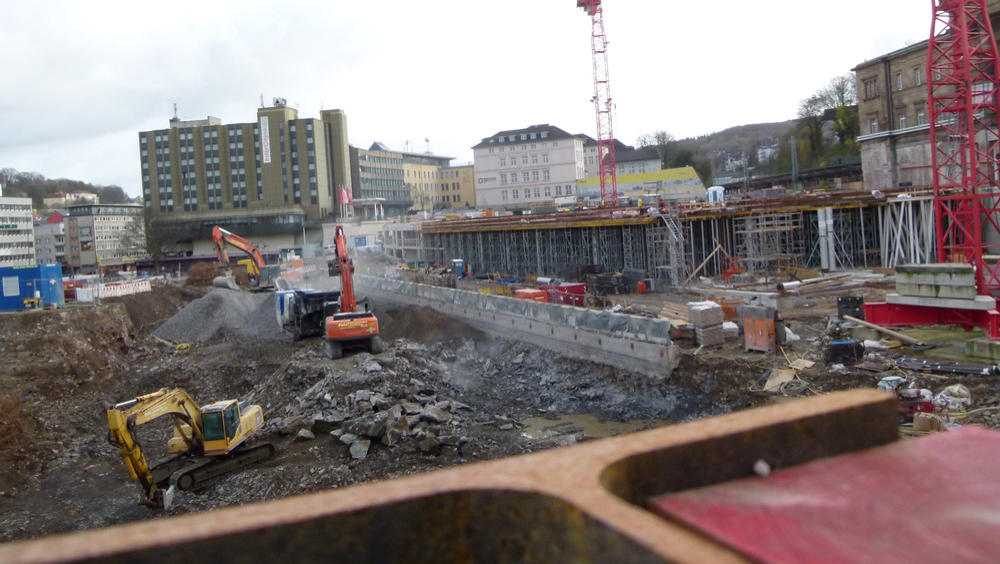

07.11.15 - Das Baugelände für das Parkhaus nimmt langsam Formen an
07.11.15

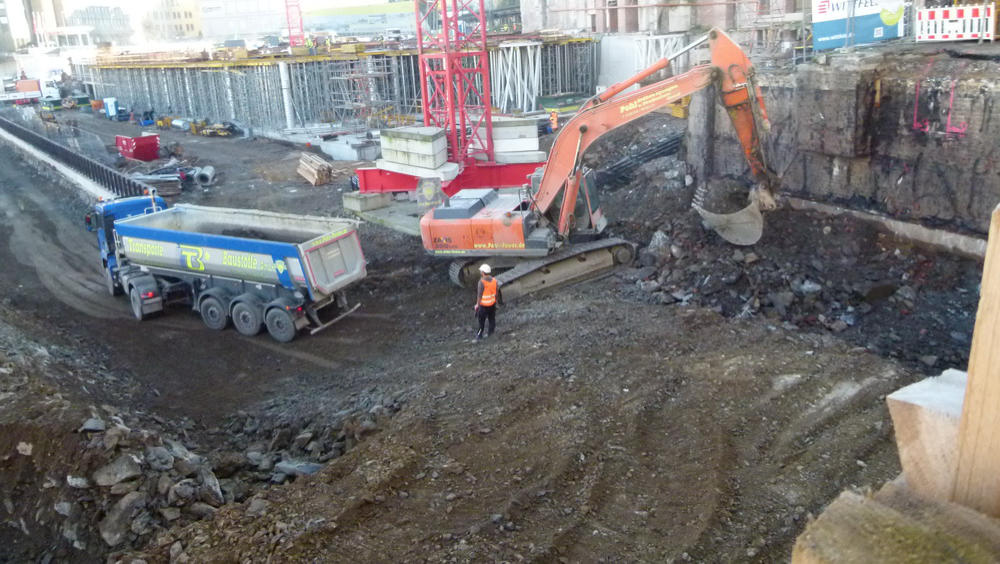

14.11.15 - Zur Zeit werden die Fundamentreste des Fußgängertunnels zerkleinert.
14.11.15

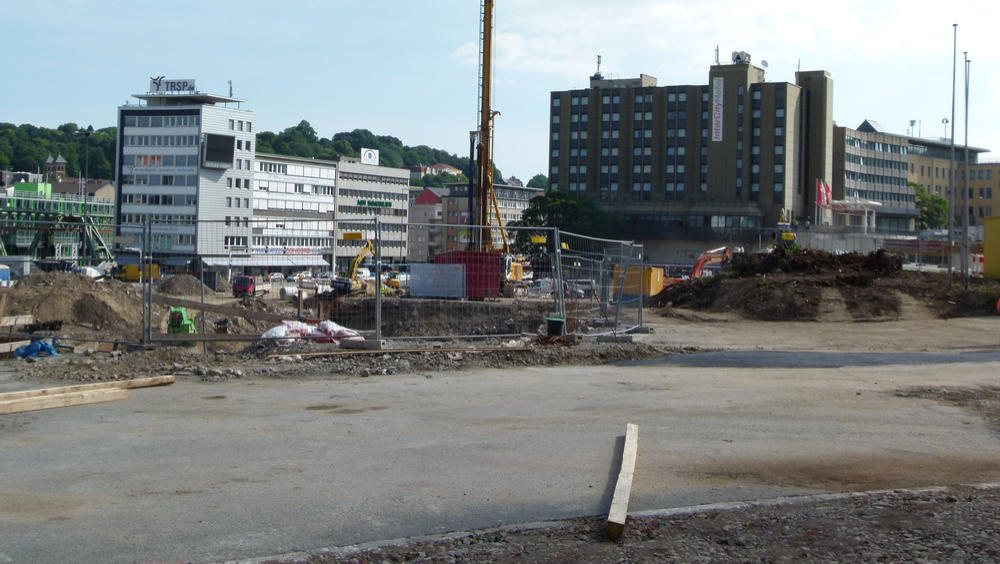

17.11.15 - Die Baustelle hat sich zu einem See gewandelt.
17.11.15
Kontakt
Links
Pinguinale
Doku
Bild d. Monats
Kontakt
Foto
Start
Umbau Döppersberg                                                2015 Investorbau  -  Teil 1
Fotobereich4
Eine Live-Webcam gibt es bei TALTV
Bild Quelle: Google
Zur Orientierung hier ein Bild vom 24.07 2012
Prov. Fußgängerbrücke
Bild Quelle: Google
Zur Orientierung hier ein Bild vom 24.07.2012
Dokumen tation Umbau Döppersberg 2009 bis 2018
