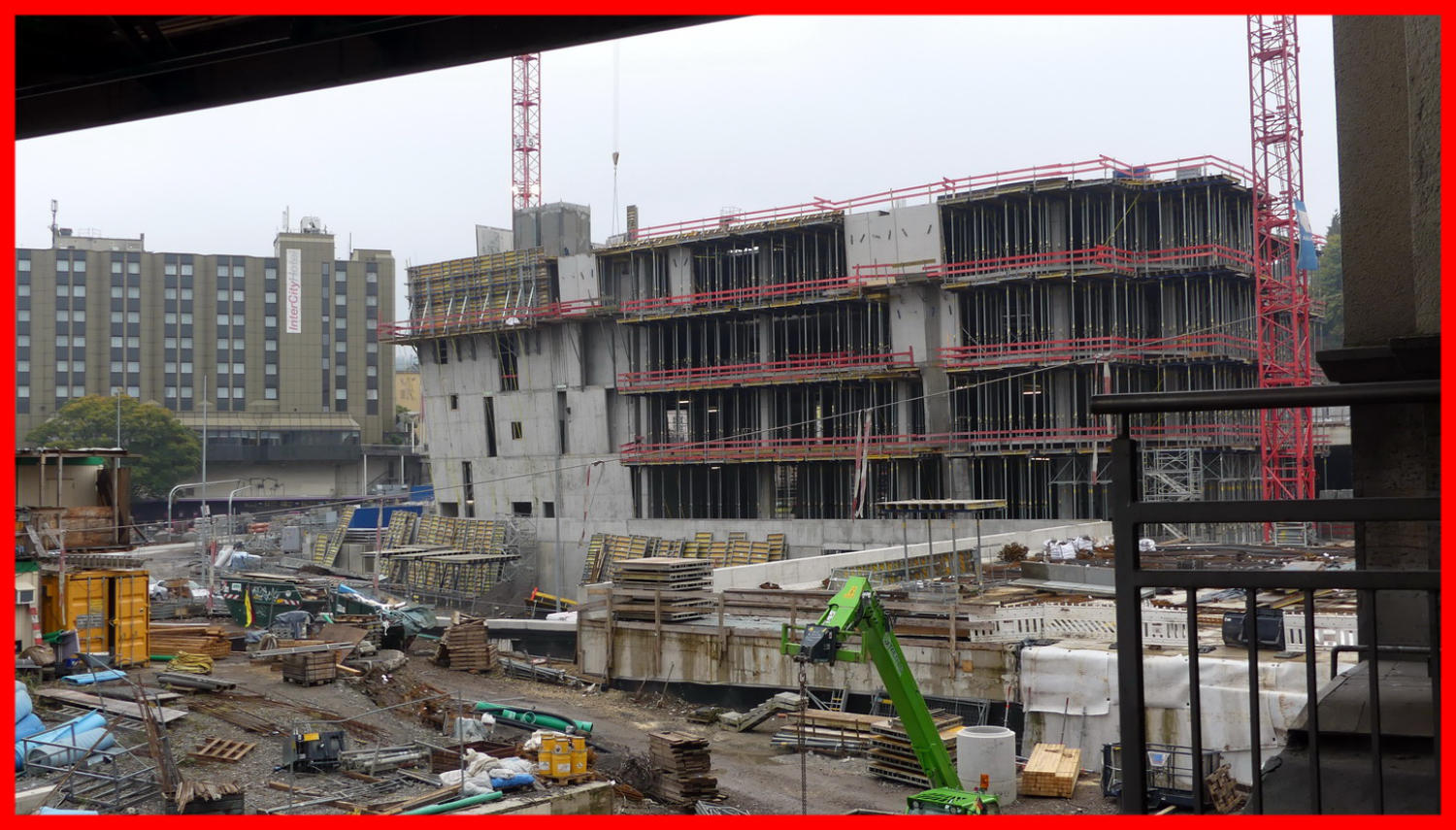

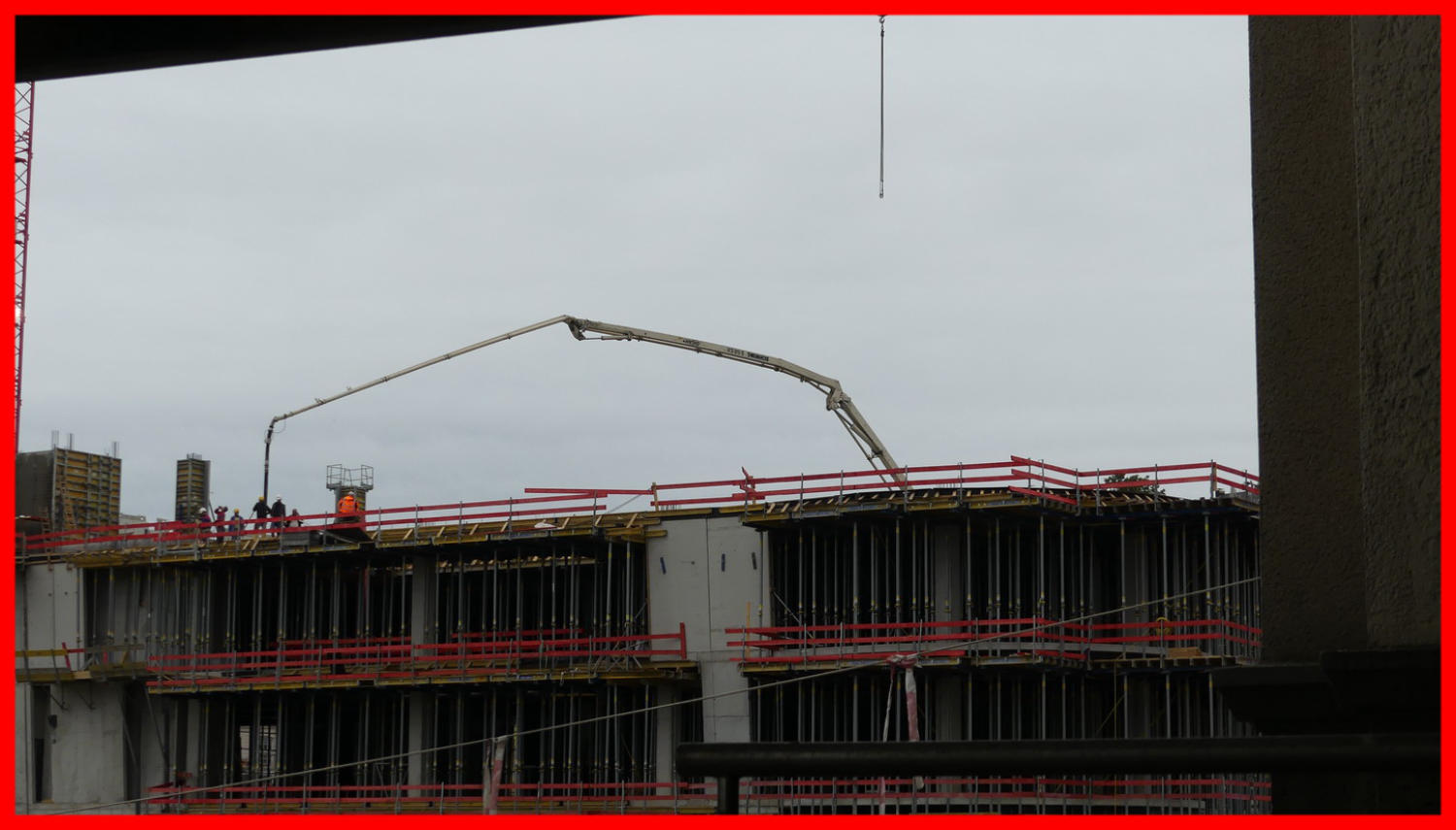

20.06.16 - Am Invetorgebäude wird die Verschalung für ein Aufzugschacht aufgebaut.
20.04.16
10.08.16 - Blick vom Schwebebahnhofzum Investorgebäude.
10.08.16

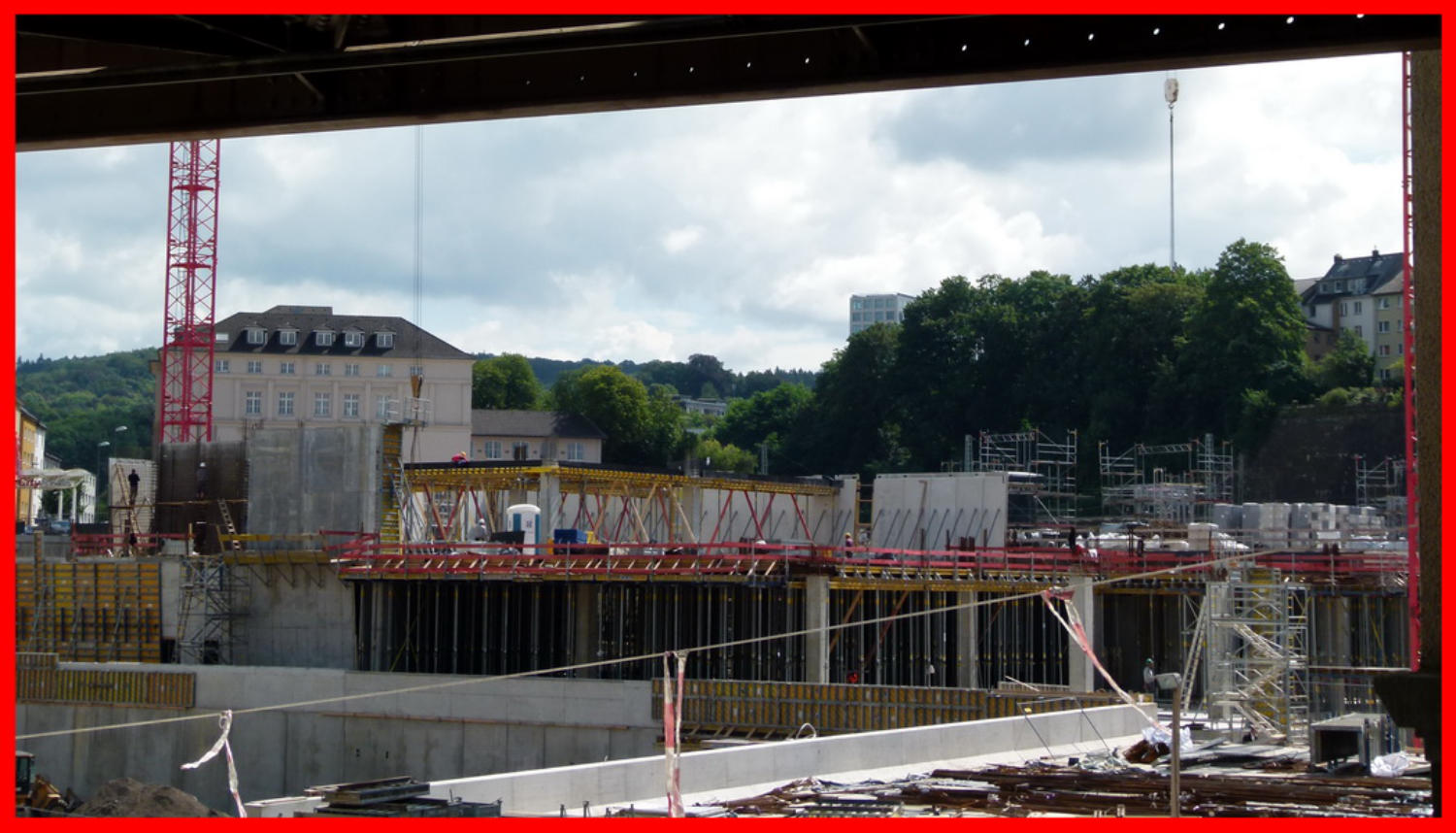

16.08.16 - Nun wird an der Außenwand zur B7 in der zweiten Etage gearbeitet.
16.08.16
19.08.16 - Neue Verschalungen für weitere Stützen wurde heuteaufgebaut.
19.08.16
24.08.16 - Der Deckenbau wandert nun weiter nach Westen.
24.08.16
31.08.16 - Die Deckenverschalung auf der zweite Etage wandert weiter nach Westen 29.08.16 - Einige Stützen wurden nun ausgeschalt.
29.08.16
31.08.16
02.09.16 - Die dritte Etage wird in Angriff genommen. Blick vom  Schwebebahnhof. 07.09.16 - Die ersten sichtbaren Verschalungen für die Stützen werden aufgebaut.
02.09.16

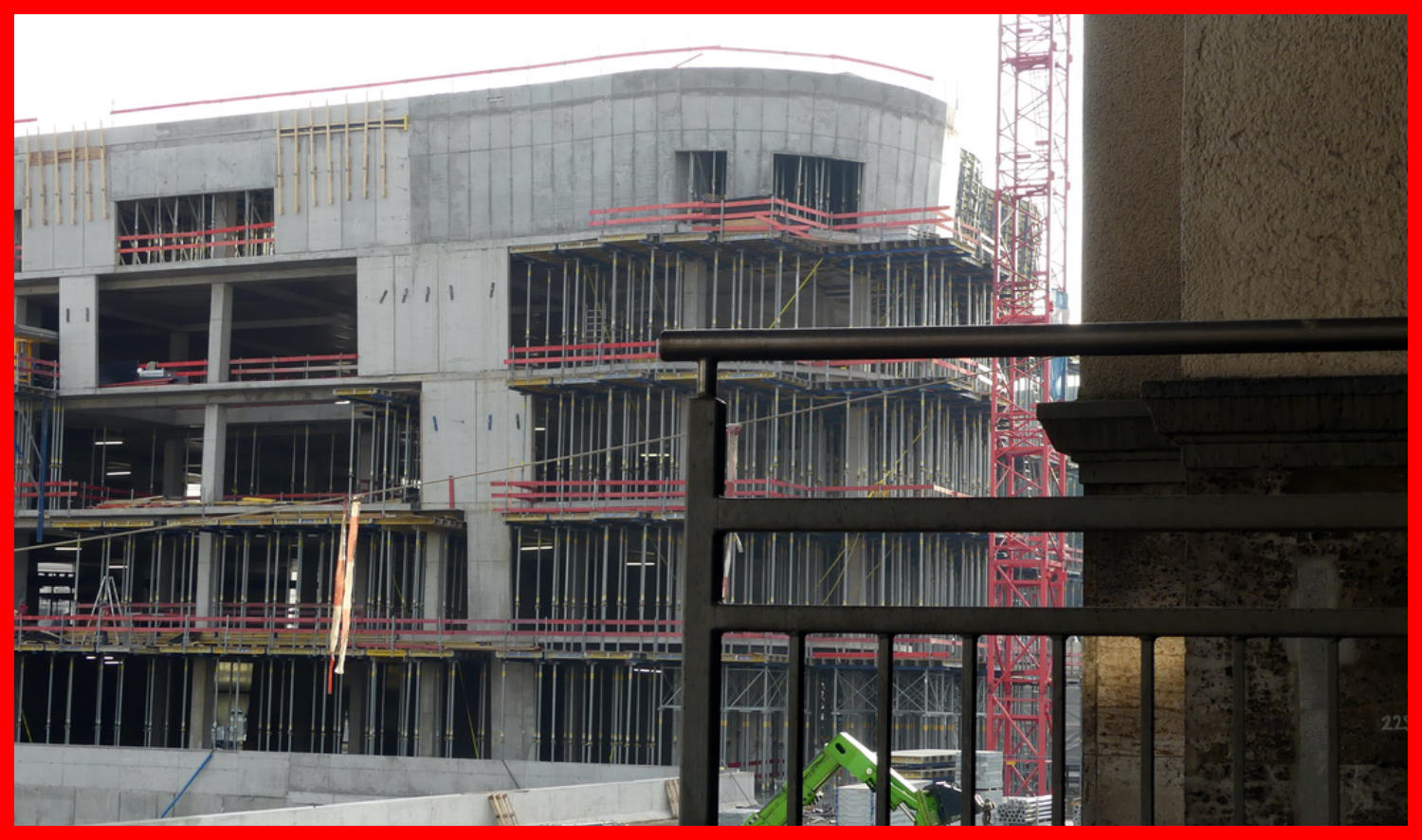

07.09.16
08.09.16

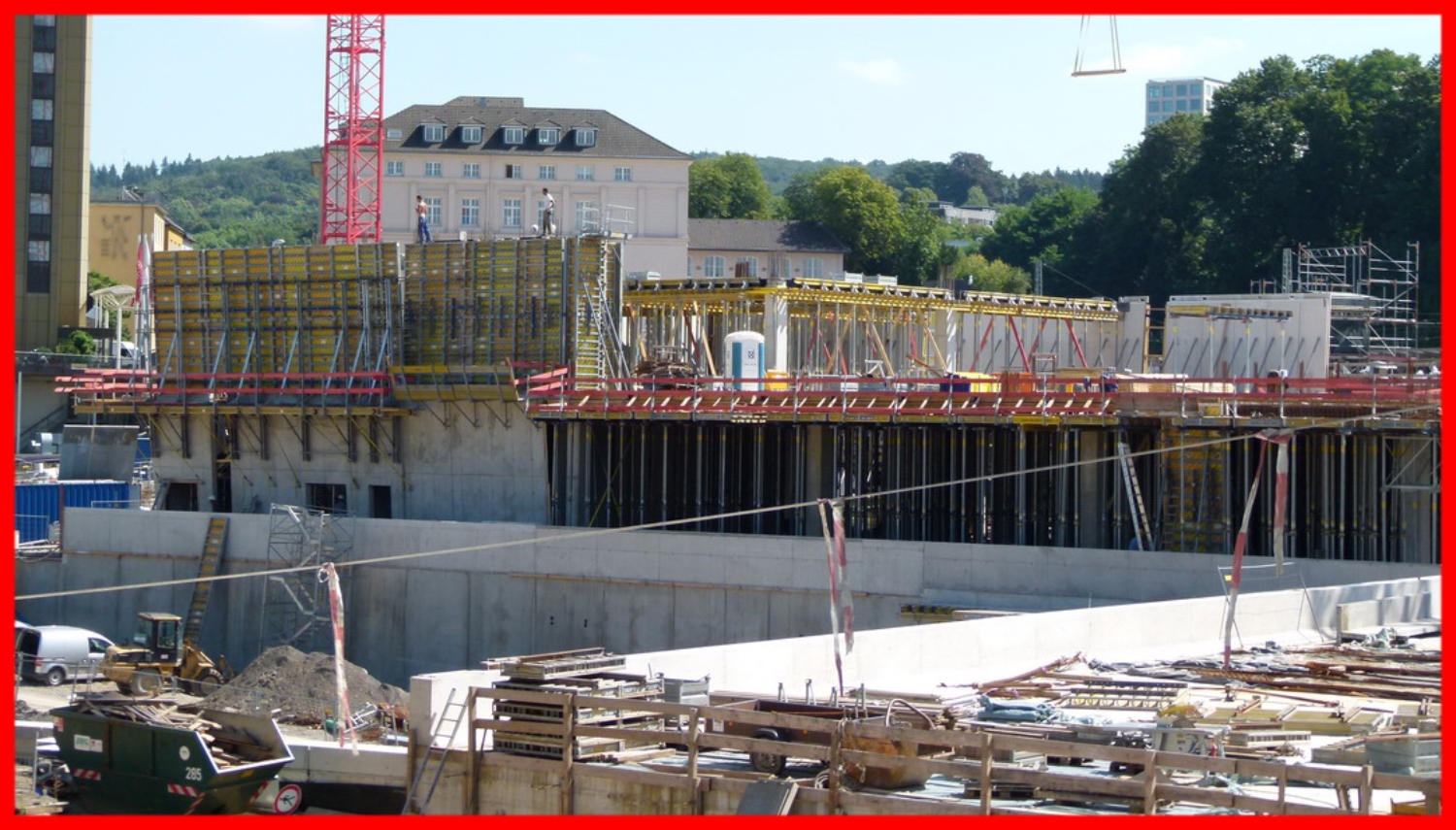

08.09.16 - Die Decke der zweiten Etage wurde heute gegossen. 14.09.16 - Die Wände vom Aufzug werden nun Betoniert.
14.09.16
15.09.16 - Der Bau geht auch hier zügig weiter.
15.09.16
19.09.16 - Einige Wände wurden heute Betoniert.
19.09.16

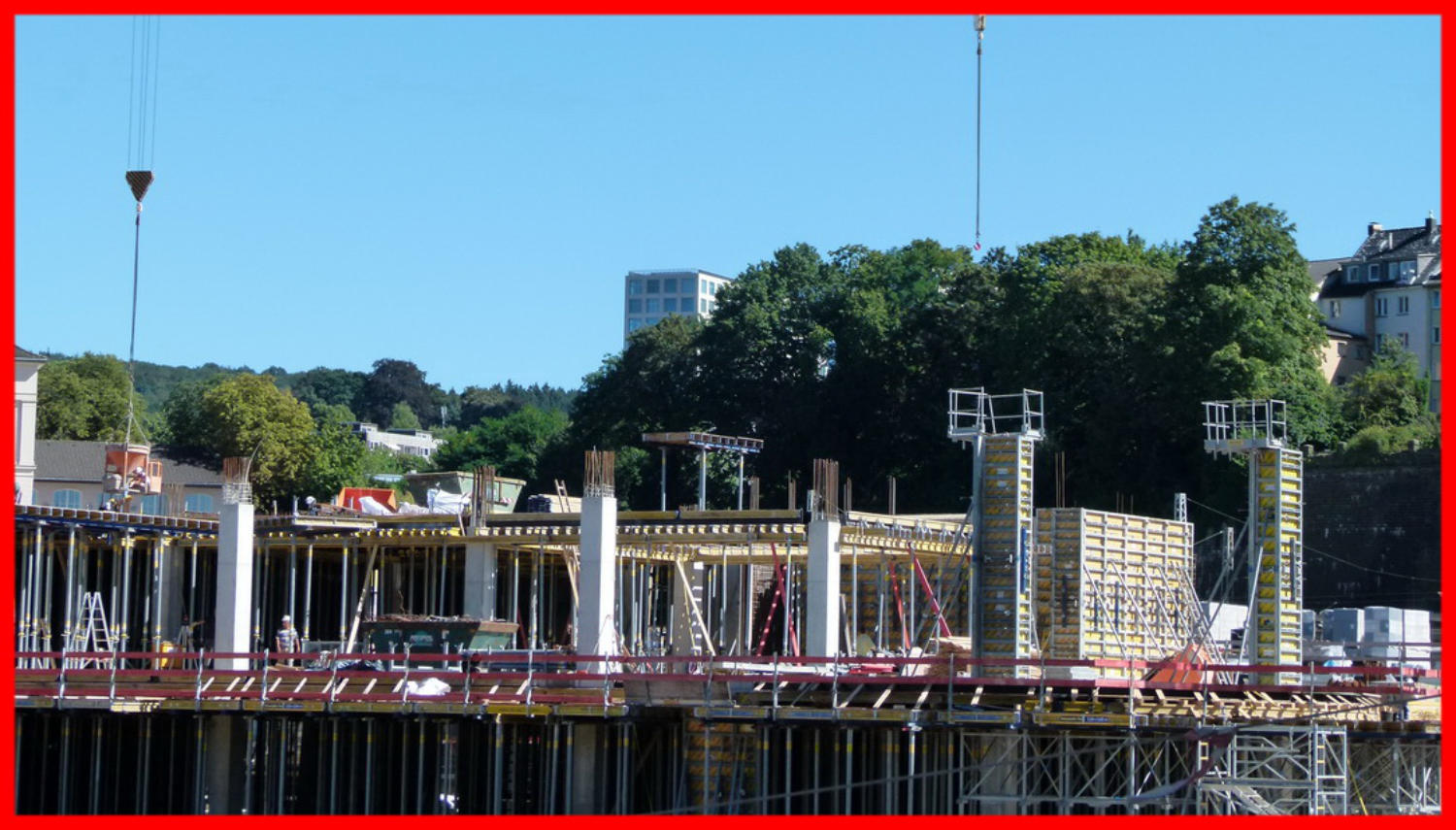

27.09.16 - Weitere Außenwandelemente wurden links aufgebaut.
27.09.16
28.09.16 - Die Wände für den Aufzug in der vierten Etage stehen auch schon.
28.09.16

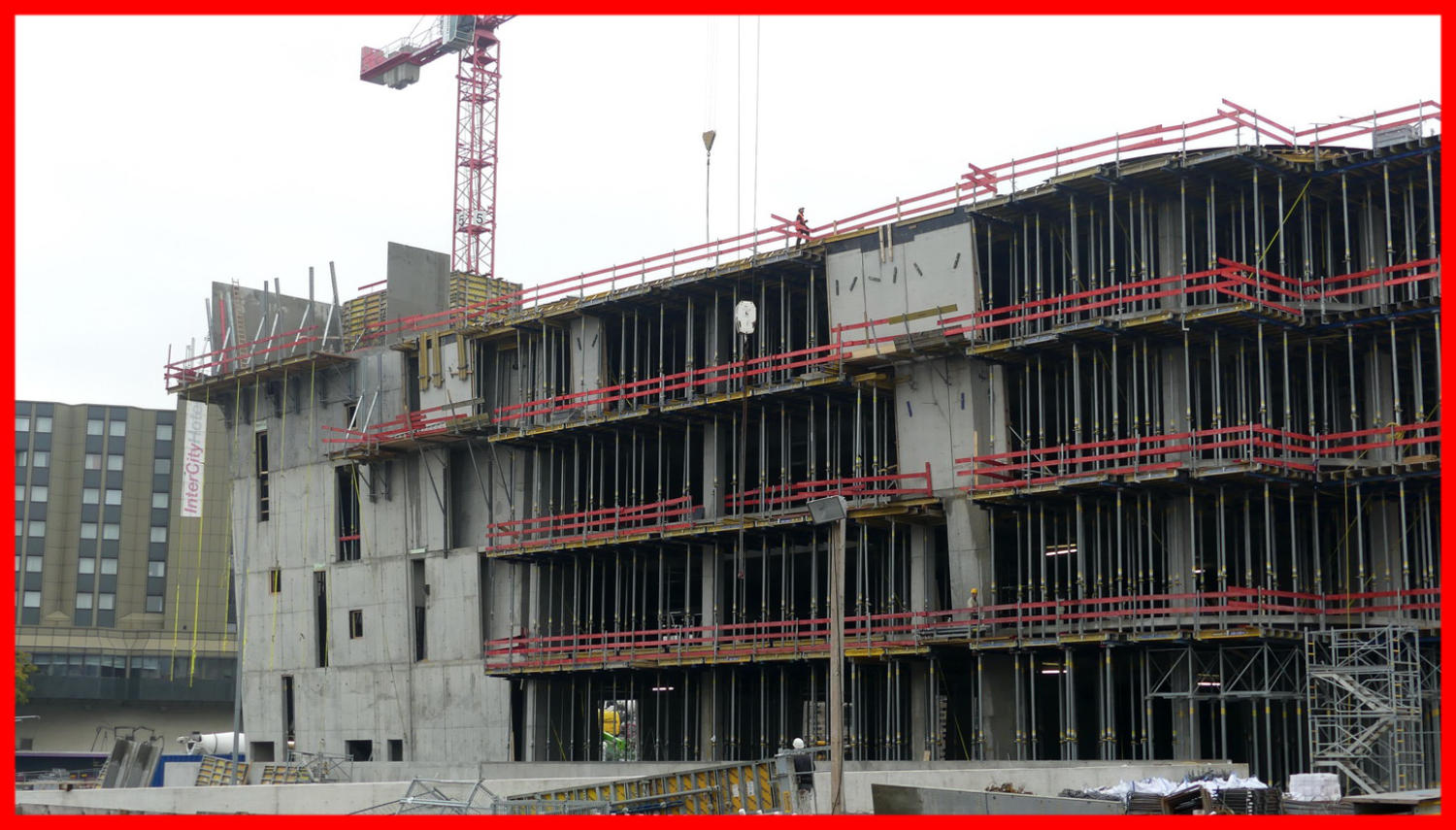

11.10.16 - Einige Wände wurden heute gegossen sowie weitere Deckenstützen aufgebaut.
11.10.16
01.10.16 - Dei Teil der Decke wurde nun gegossen.
01.10.16
15.10.16
15.10.16 - Heute wird ein Deckenteil der vierten Etage Betoniert. 21.10.16 - In der fünften Etage stehen die ertsen Wandelemente an der Ostwand. Auch die ersten Verschalungen für die Stützpfeiler stehen.
21.10.16
26.10.16 - Die Wand am Aufzug wird heute Betoniert.
26.10.16
.
.
.
Umbau Döppersberg - Investorbau                        2016
Teil 3 - Geschäftshausbau
.
Foto 4
Bild Quelle: Google
Zur Orientierung hier ein Bild vom 08.02 2015
Prov. Fußgängerbrücke
Eine Live-Webcam gibt es bei TALTV
03.11.16

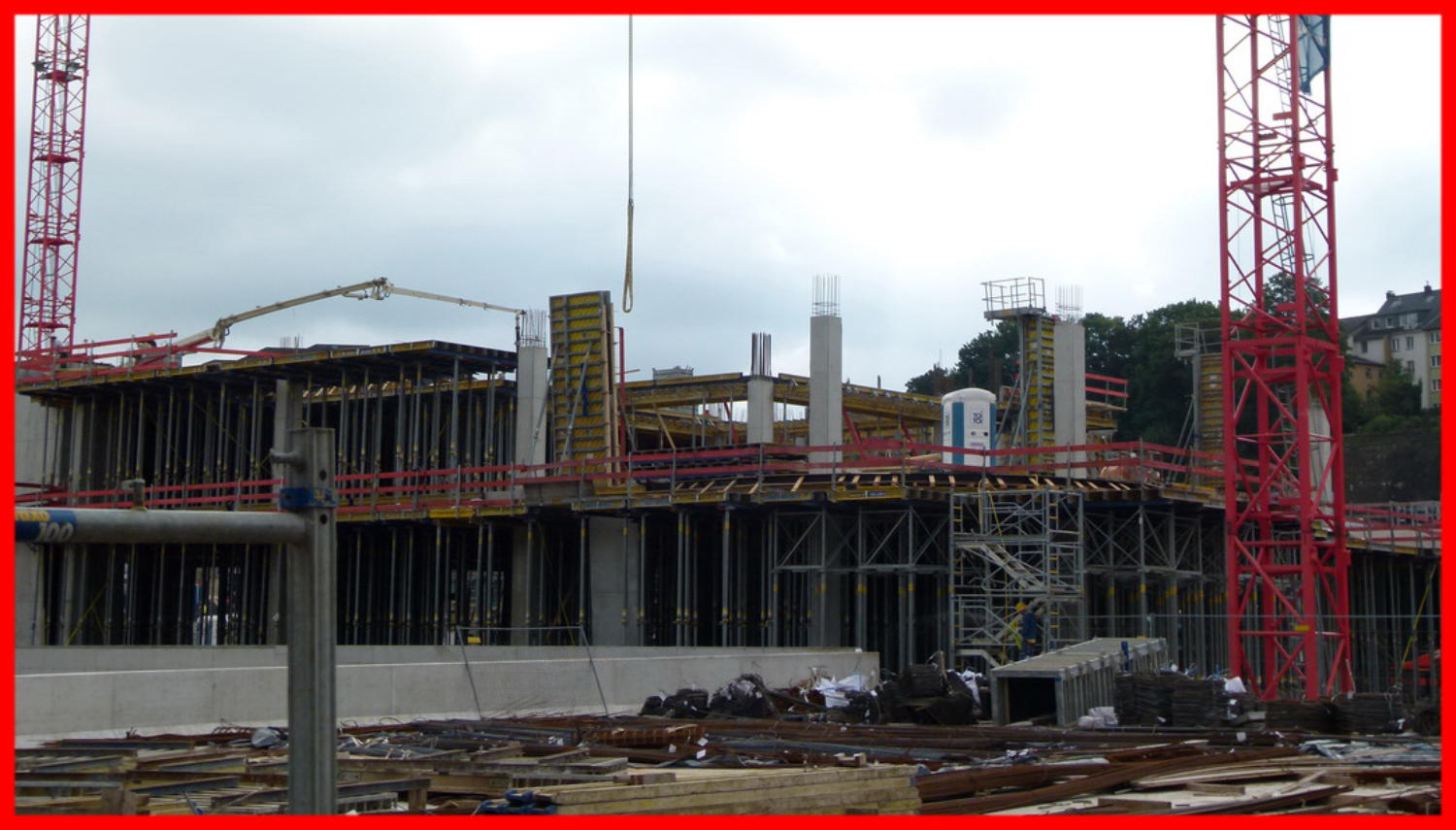

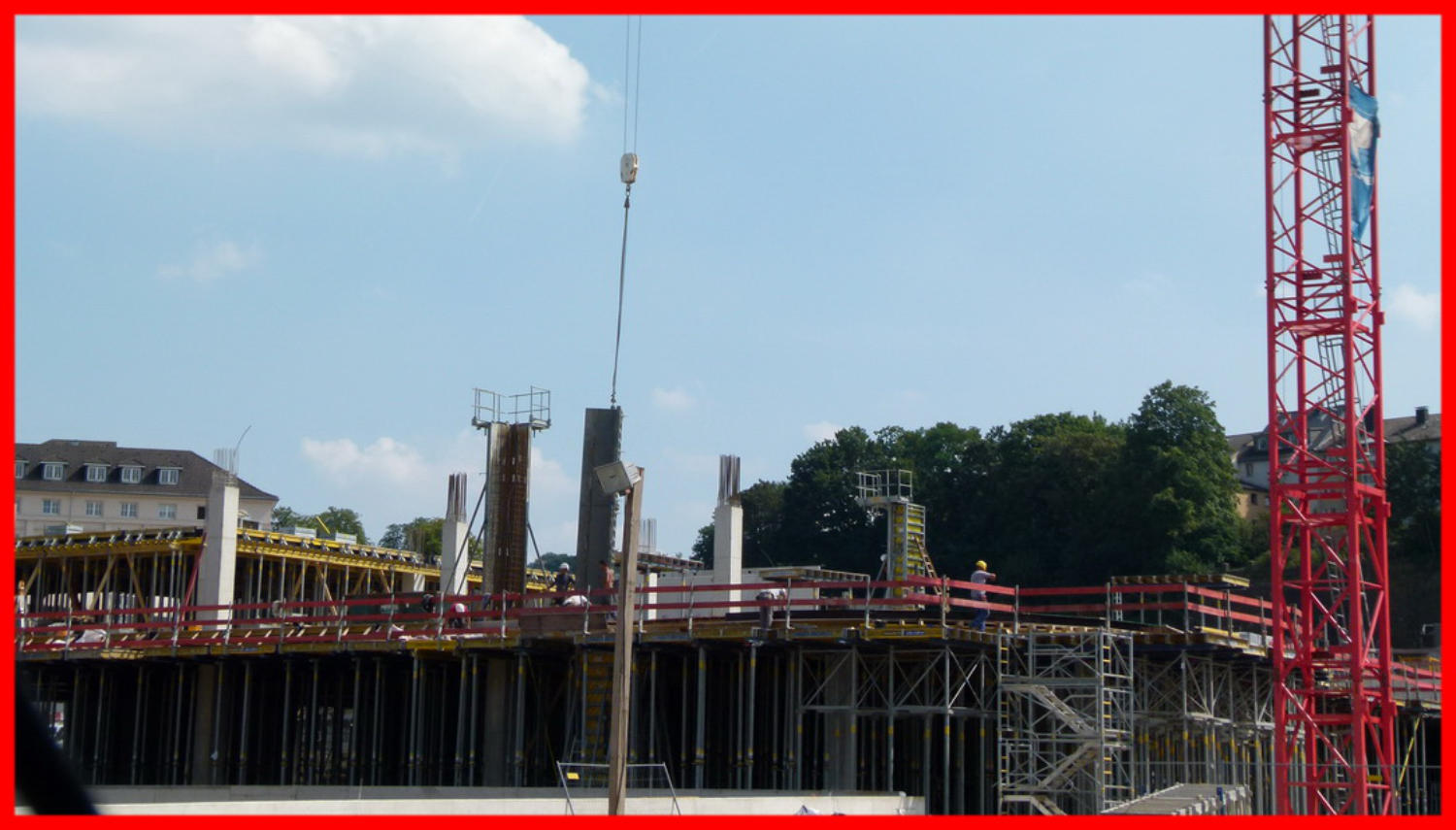

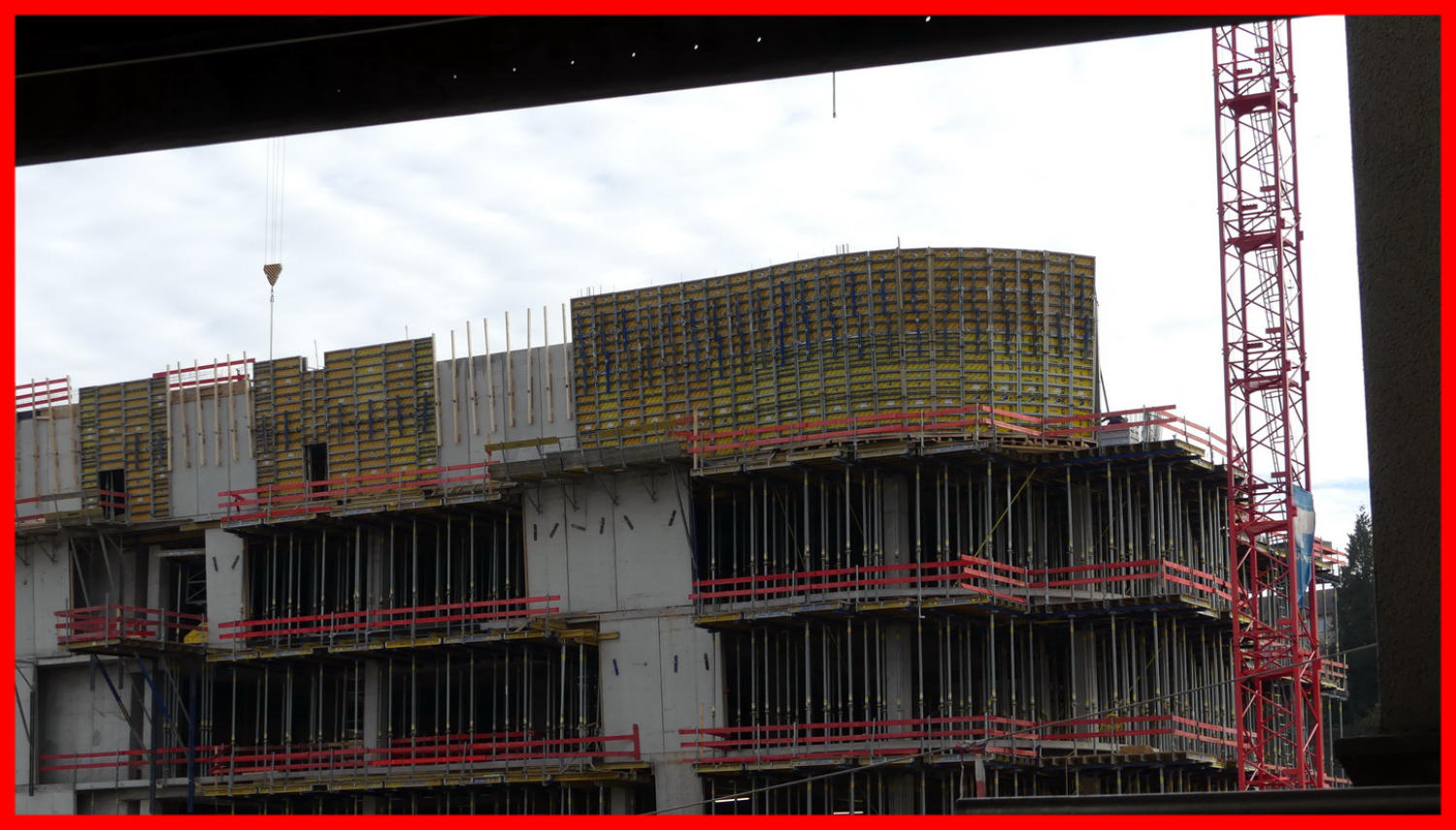

03.11.16 - Die Stützen und die Querträger werden Betoniert. 14.11.16 - Der Bogen an der Nordseite wird nun verschalt. Blick vom Schwebebahnhof
14.11.16
15.11.16
15.11.16 -  Nun ist der Bogen komplett. 07.12.16 - Neue Gerüstteile wurden aufgebaut.
07.12.16
10.12.16

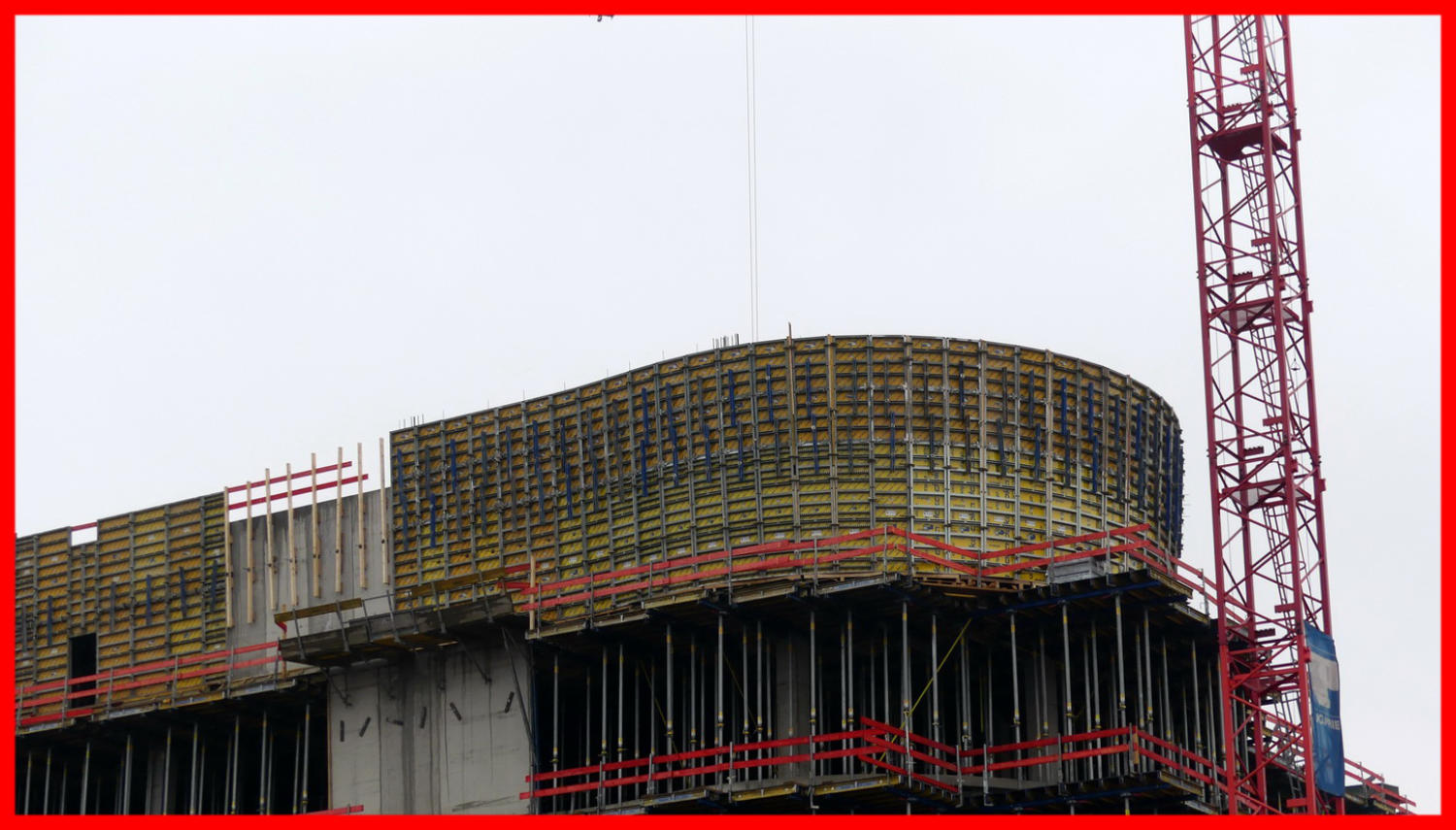

10.12.16 - Ein erster Teil der Rundung ist ausgeschalt worden.
