Dokumentation
18.07.15 - Der Bewehrungsstahl an dem Brückenlager wird nun eingebaut.
18.07.15

21.07.15 -Die Verschalung für das neue Fundament des Mittelpfeiler der Füßgängerbrücke.
21.07.15

18.07.15 -  Die Betonsauberkeitsschicht für das Fundament des Mittelpfeilers der neuen Fußgängerbrücke wurde bereits gegossen.
18.07.15

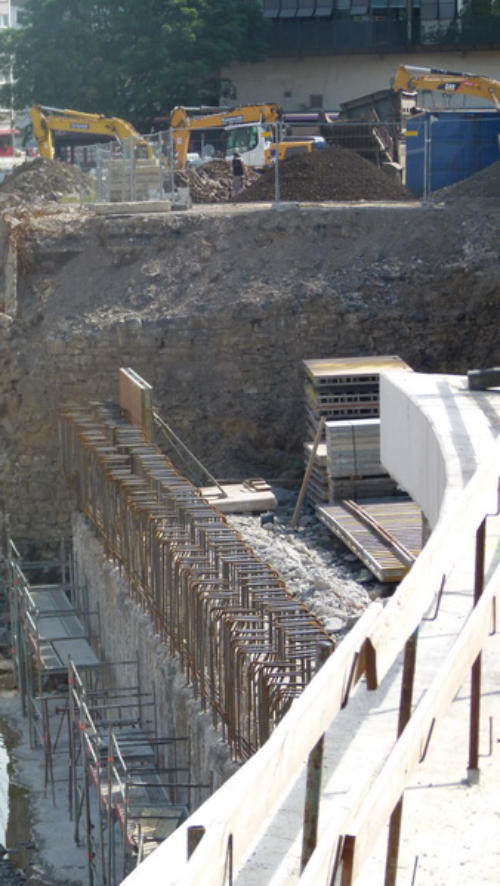

23.07.15 - Am  Fundament für den Mittelpfeiler der Füßgängerbrücke wird nun der Bewehrungsstahl eingebaut.
23.07.15.

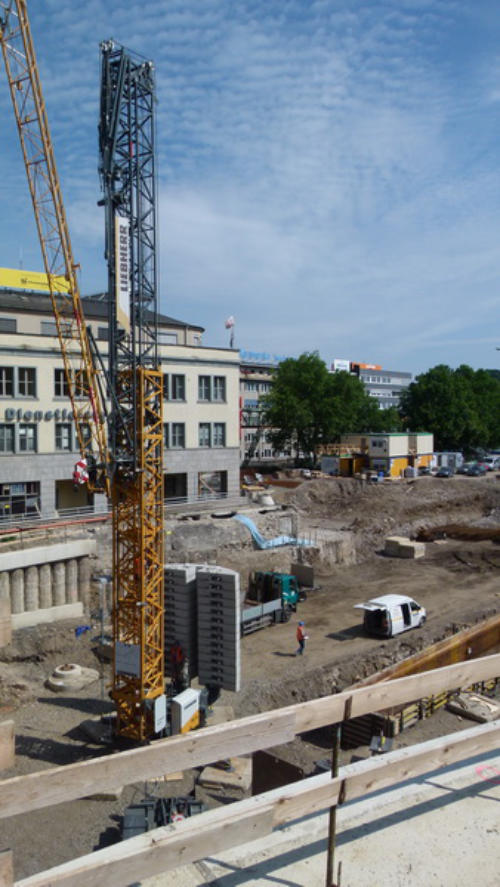

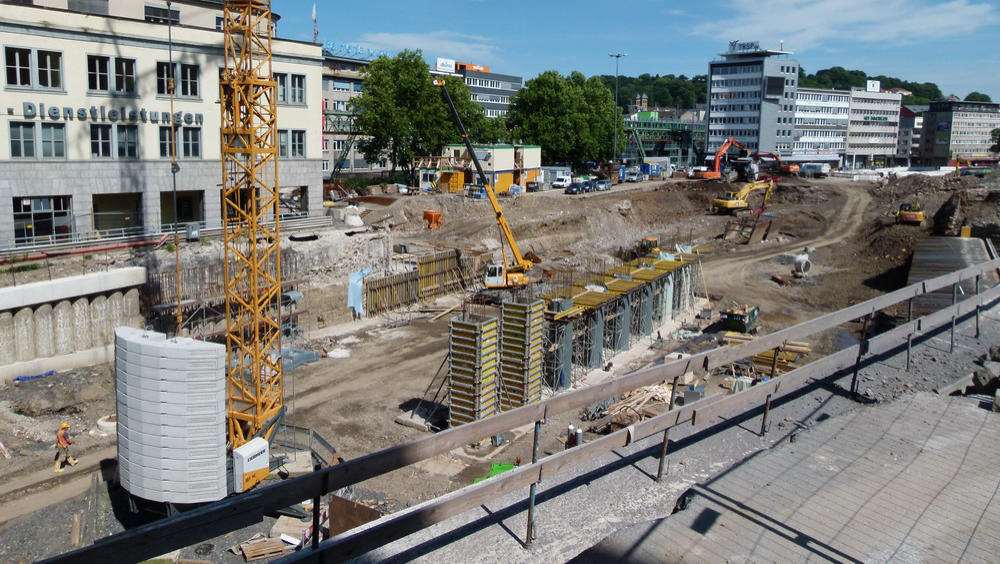

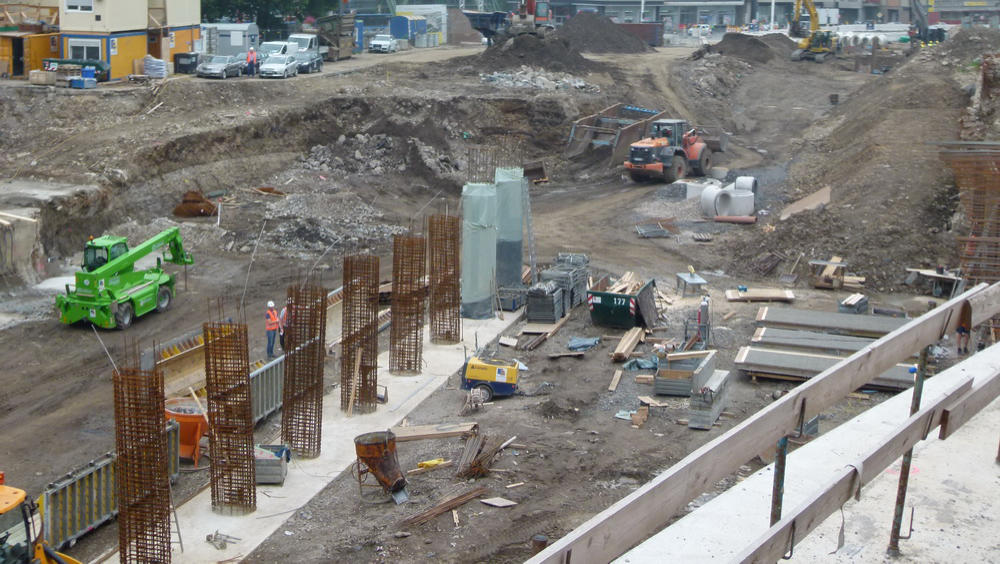

24.07.15 - Für den bau der neuen Fußgängerbrücke wurde nun ein Kran aufgebaut.
24.07.15

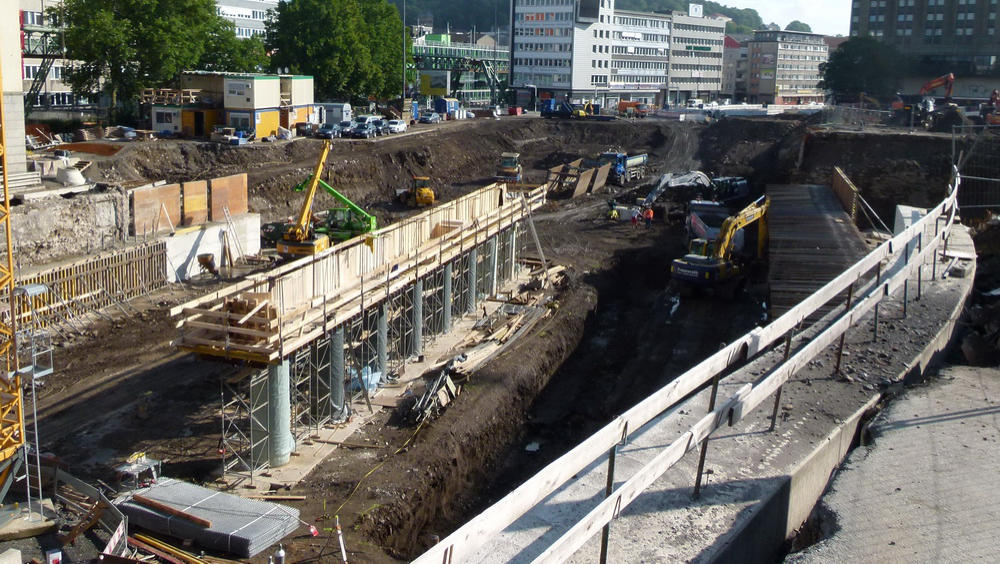

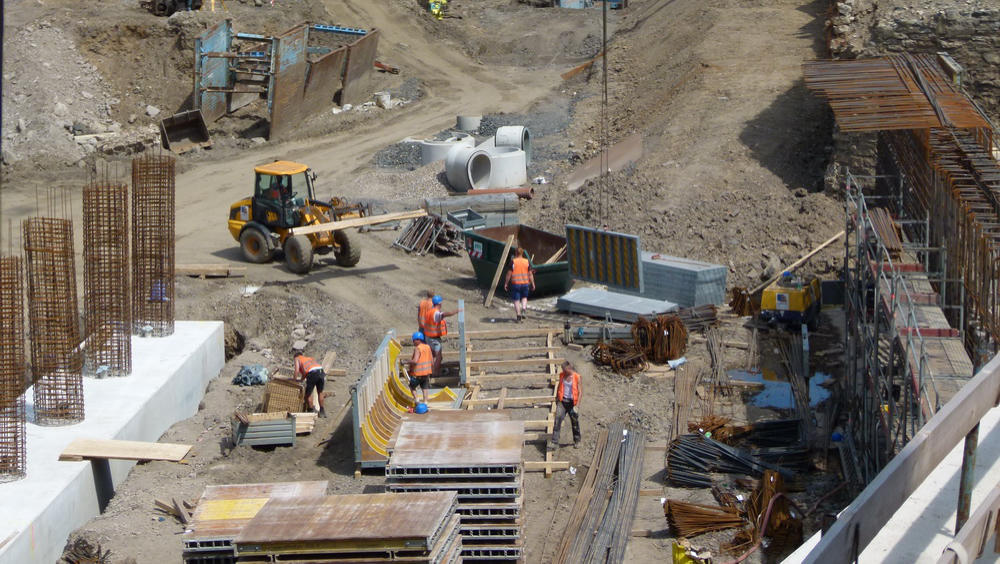

28.07.15 - Fast Täglich verändert sich die Ansicht nun.
28.07.15
29.07.15 - Das Fundament für die Mittelstützen der neue Fußgängerbrücke wurde  heute gegossen.
29.07.15
30.07.15 - Nach dem Betonieren.
30.07.15

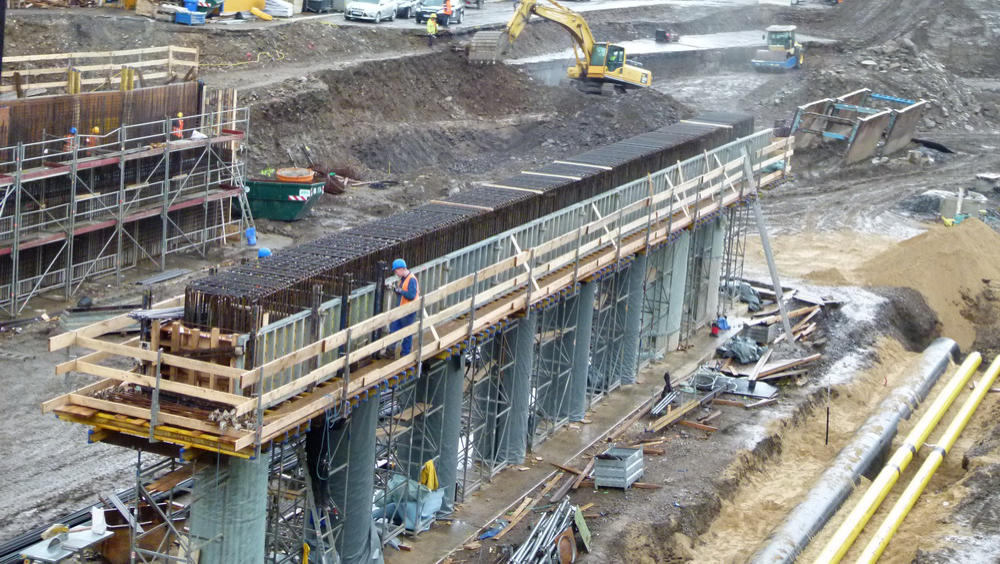

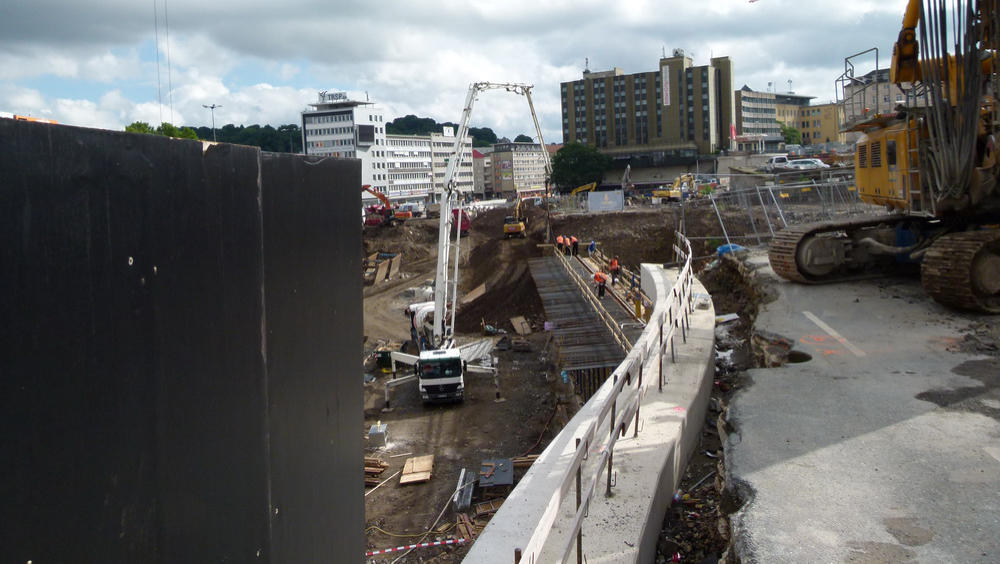

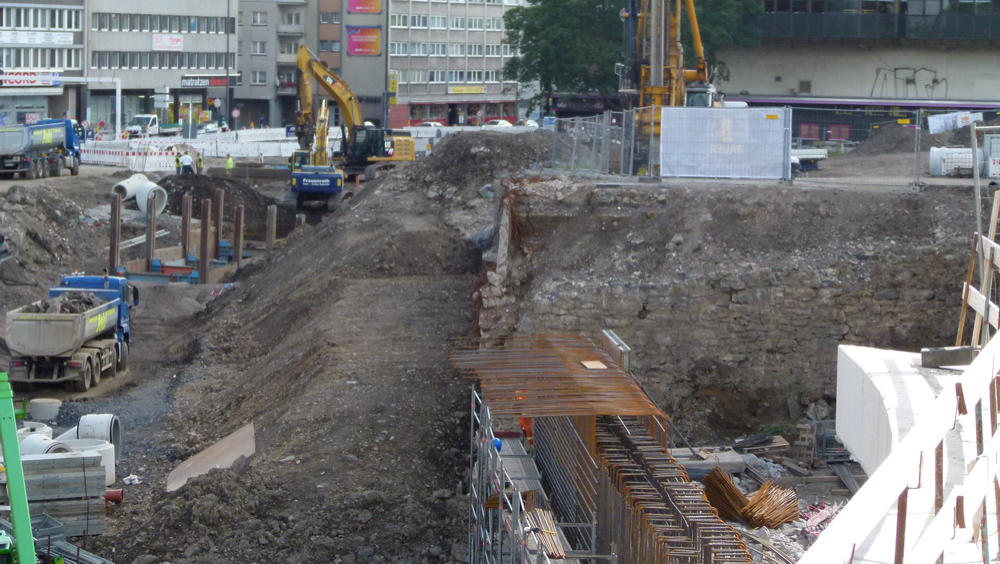

31.07.15 - Am Widerlager der Brücke wurd nun der Bewehrungsstahl eingebaut.
31.07.15

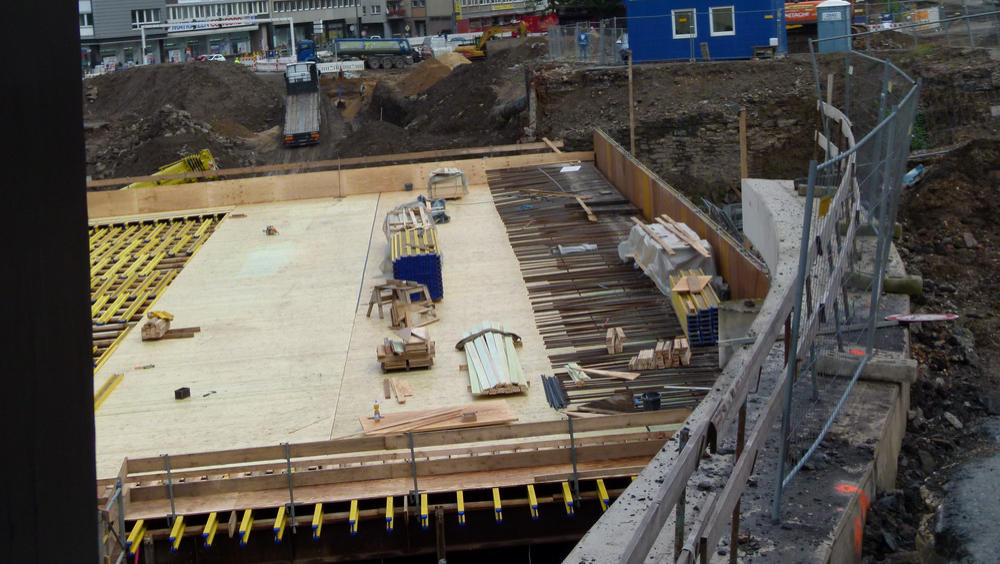

01.08.15 - Das Fundment wurde nun ausgeschalt.
01.08.15

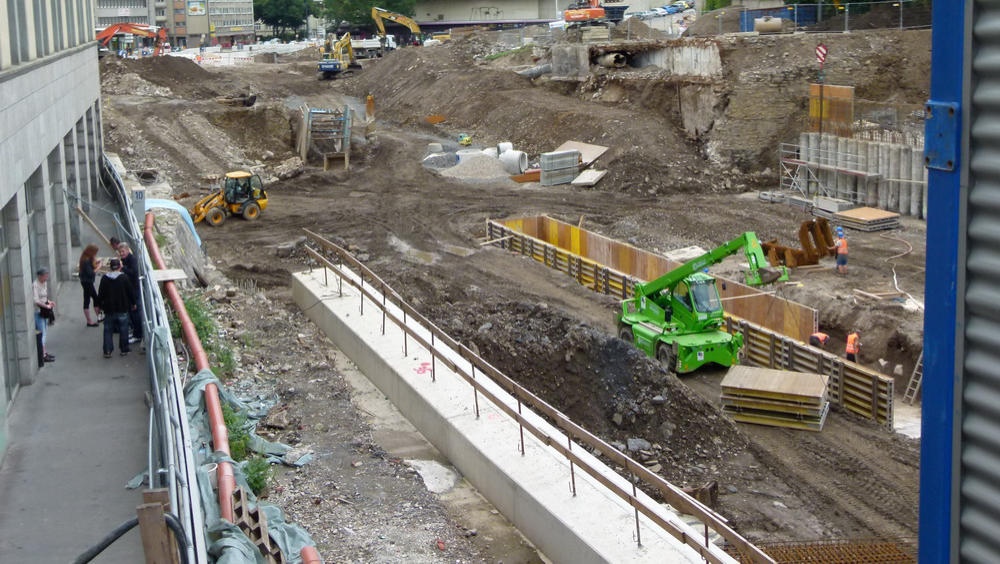

03.08.15 - Die Verschalung für den Brückenkopf wird vorbereitet.
03.08.15

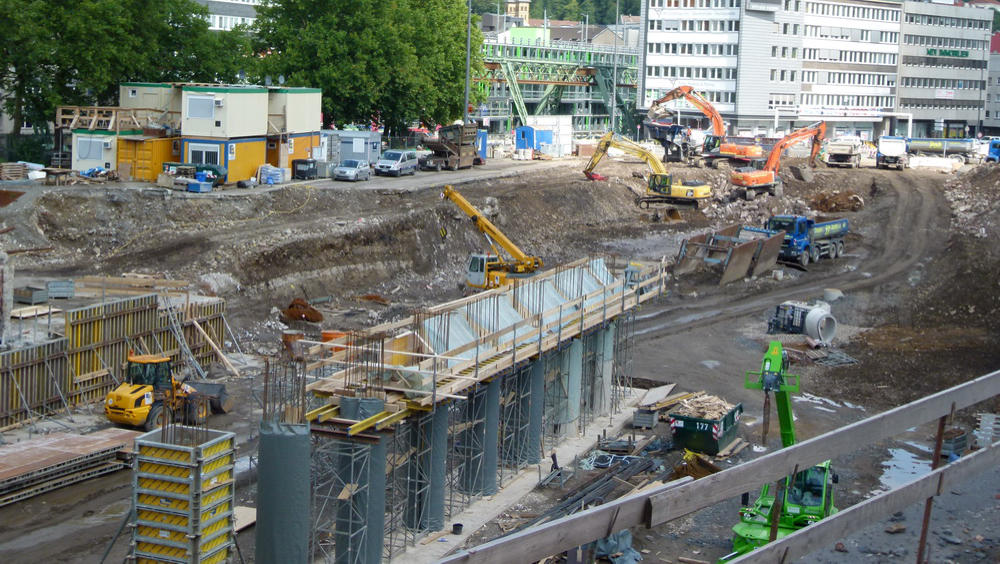

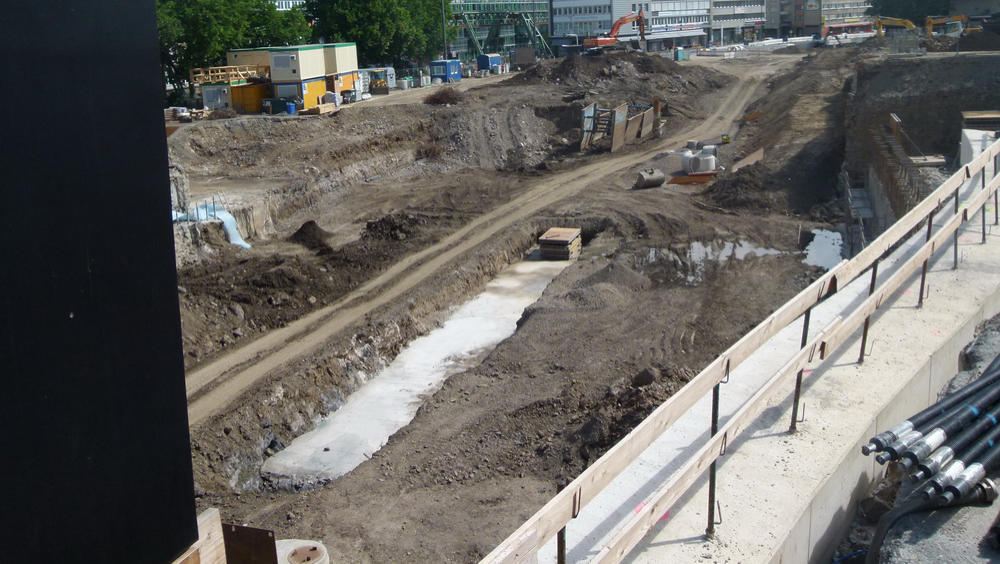

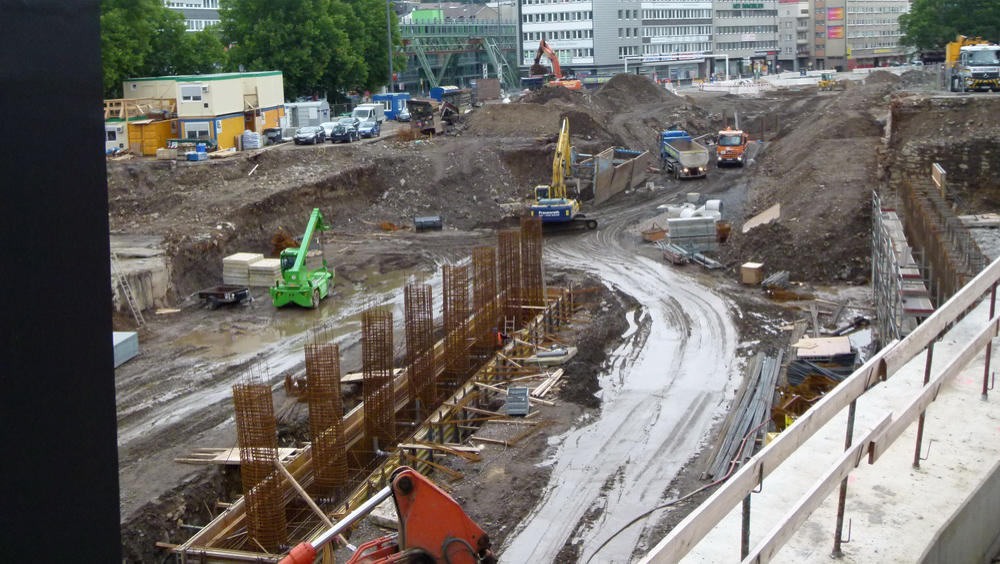

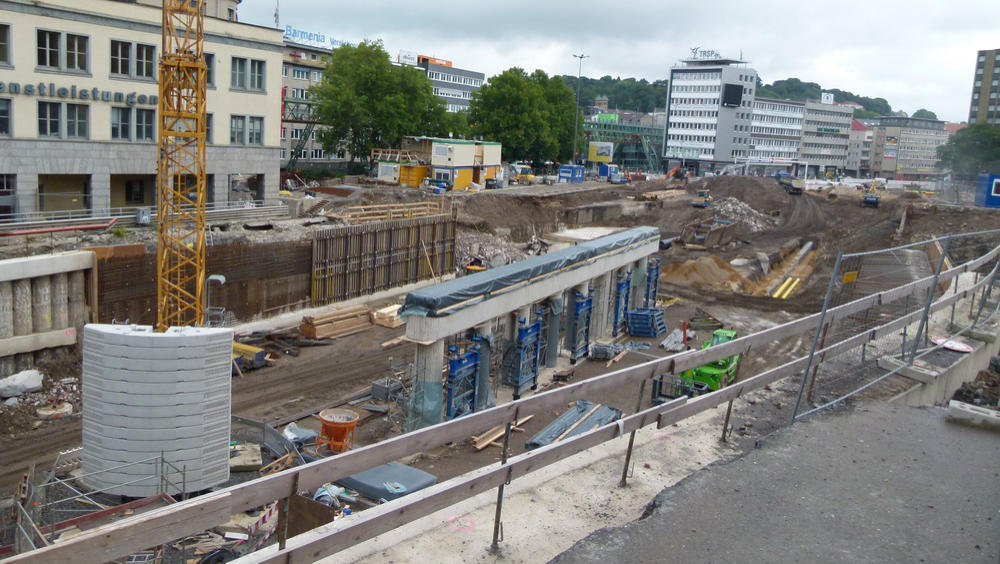

06.08.15 - Die Stützen werden nun eingeschalt. Das Gelände um das Fundament wurde angeglichen.
06.08.15
06.08.15 - Die Stützen erhalten ein Muster.
06.08.15

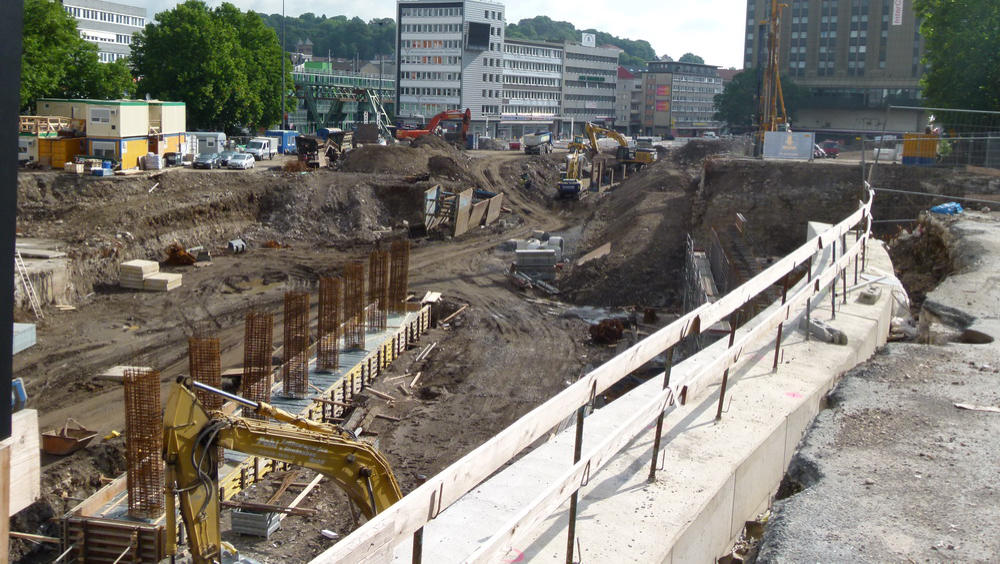

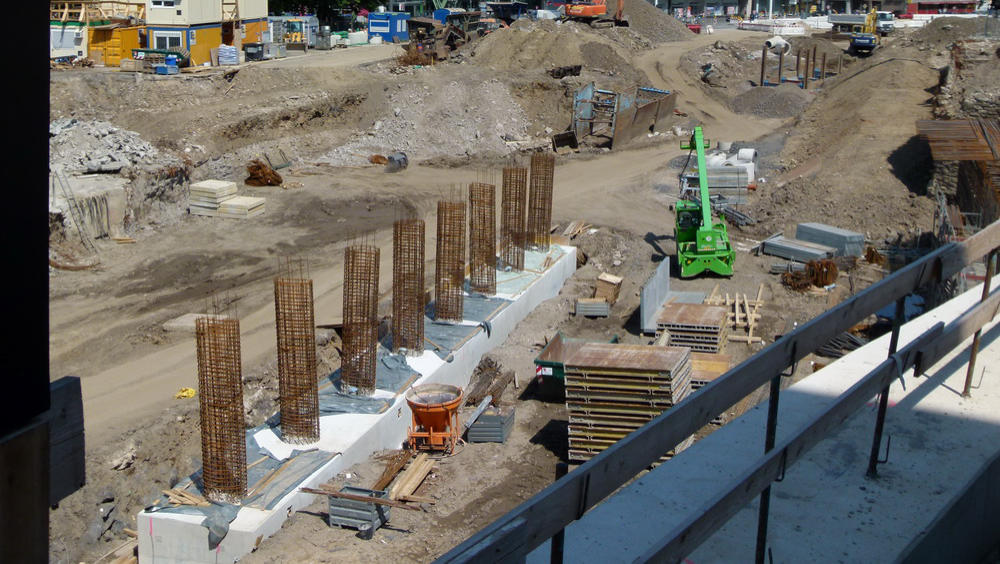

10.08.15 - Der erste Stützpfeiler wurde nun ausgeschalt.
10.08.15
12.08.2015 - Auch der zweite Pfeiler ist nun ausgeschalt.
12.08.15
13.08.15 - Die nächsten Pfeiller werden nun verschalt.
13.08.15
18.08.2015 - Der vierte Pfeiler ist nun eingeschalt.
18.08.15

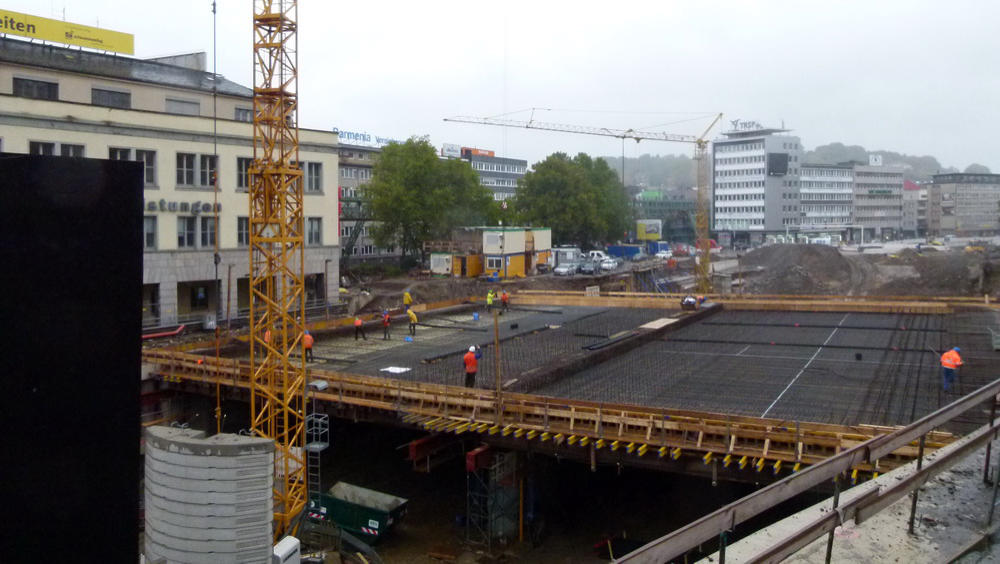

24.08.15 - Die Südseite der neuen Fußgängerbrücke wird nun gegossen.
24.08.15

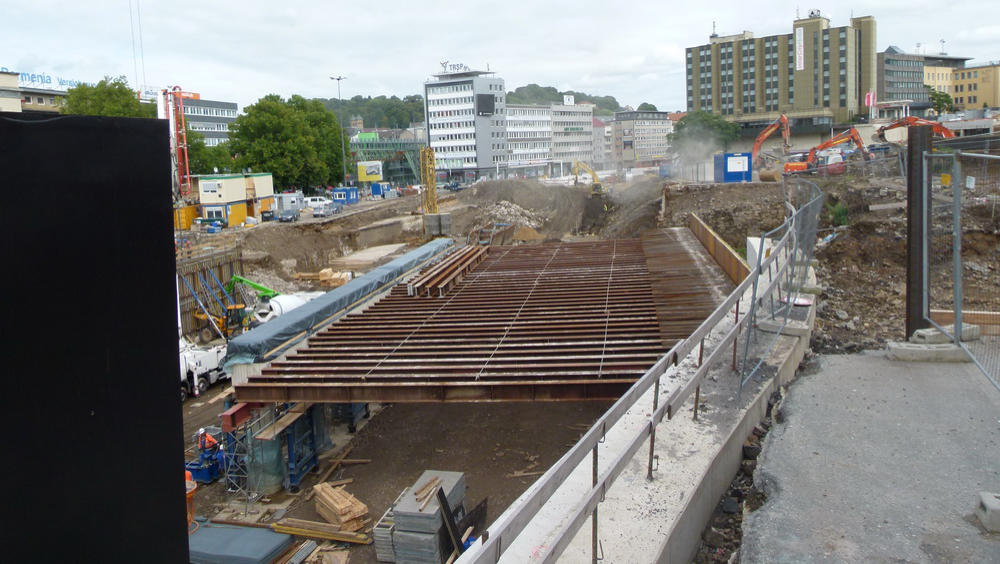

26.08.15 - Der Querträger wird nun eingeschalt. Die letzten Stützen sind gegossen.
26.08.15

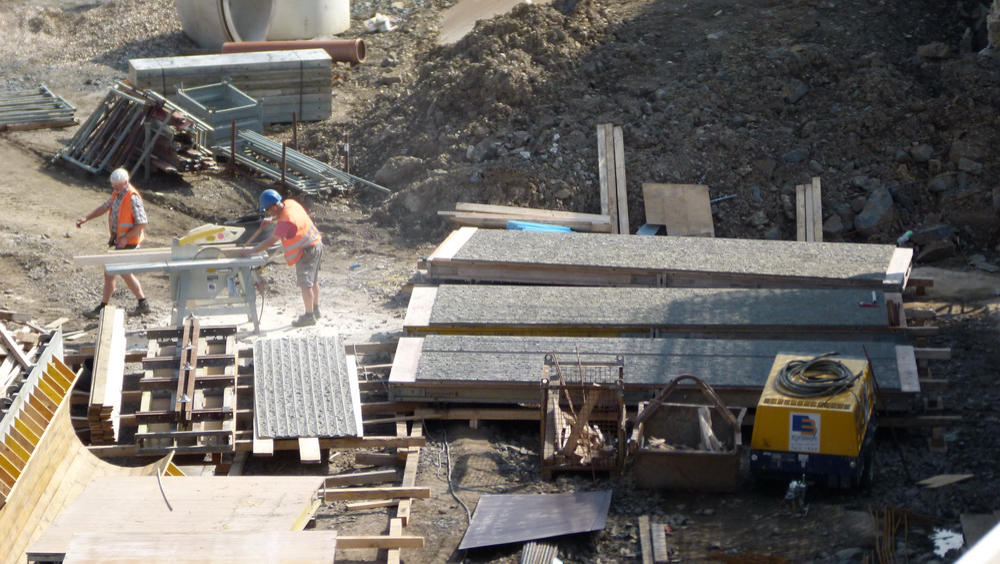

28.08.15 -  Die verschalung wird nun aufgebaut.
28.08.15
02.08.15 - Ein Stück am Widerlager Links ist nun fertiggestellt.
02.09.15

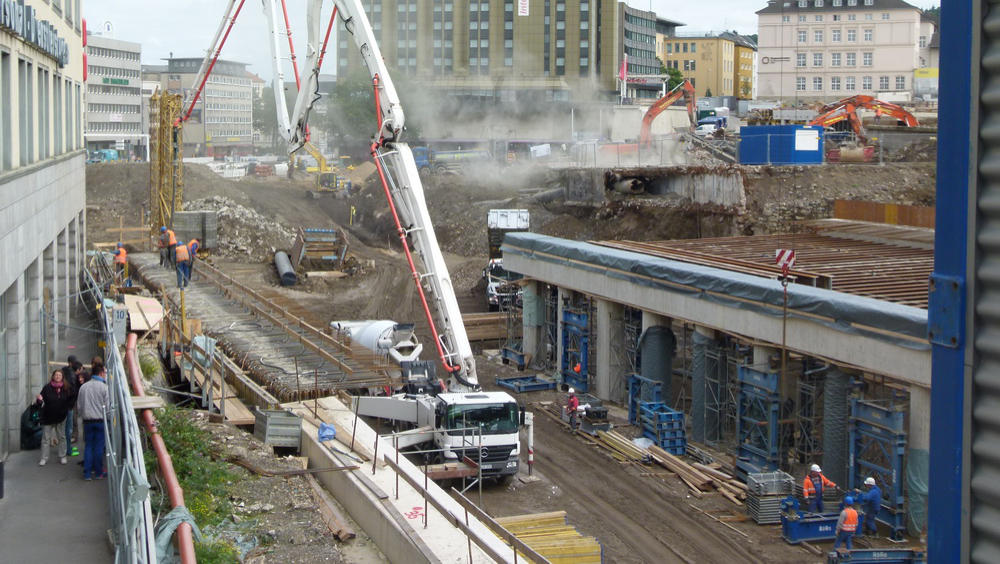

07.09.15 - Der Baustahl am Querträger ist nun fast fertig eingebaut.
07.09.15

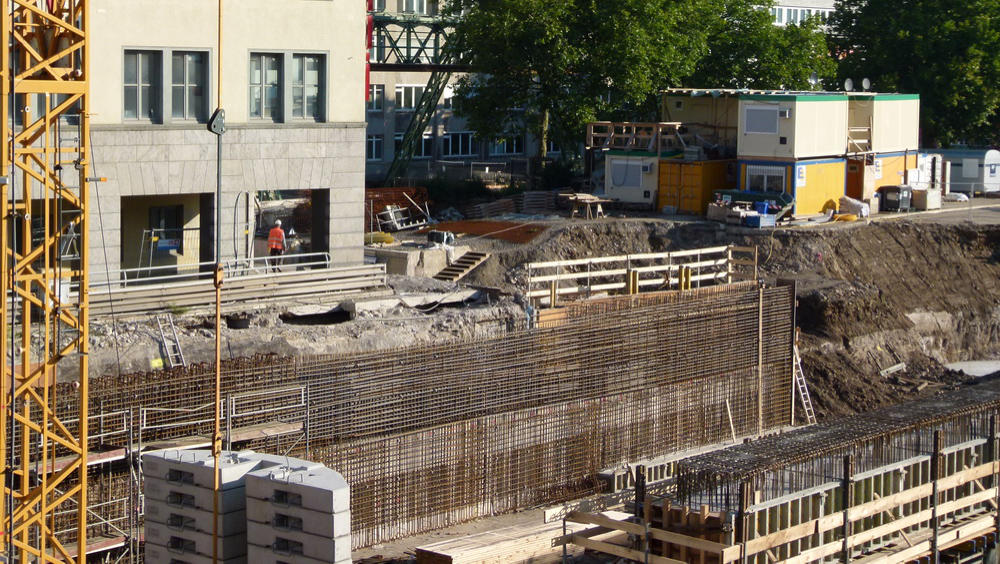

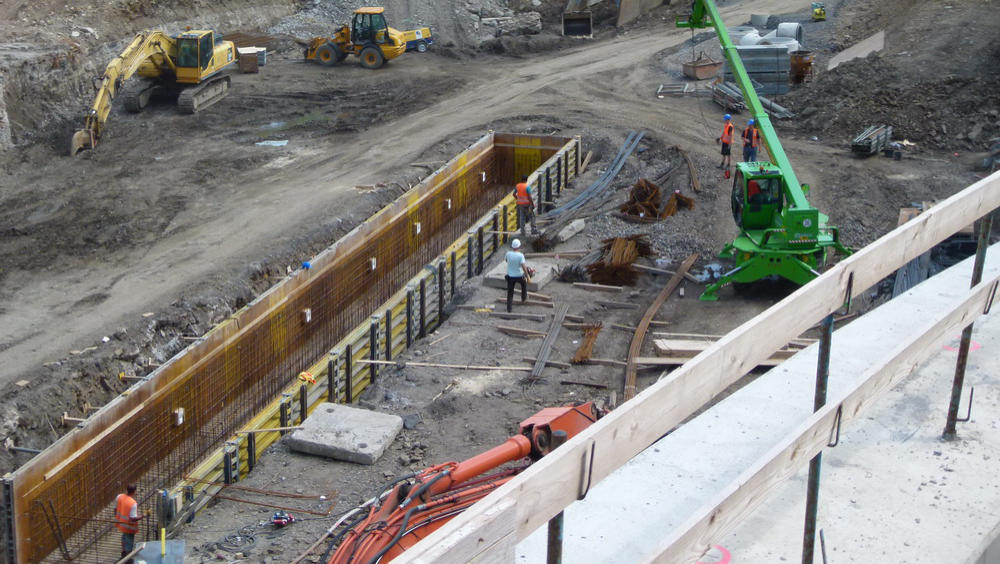

11.09.15 - Die Stützwand neben dem Köbo Haus ist nun in Arbeit.
11.09.15
19.09.15 - Der Querträger ist nun  fertig.
19.09.15
24.09.15 - An dem Südteil der Geschäftsbrücke wird die Verschalung vorbereitet. 24.09.15 - Das Brückenlager an der Nordseite der Geschäftsbrücke wurde nun gegossen
24.09.15
24.09.15
30.09.15 - Die Vorbereitungsarbeiten gehen zügig voran.
30.09.15
07.10.15 - An der Sütseite macht die Verschalung große Fortschritte.
07.10.15
16.10.15 - Der Südteil ist nun fertig verschalt.
16.10.15
20.10.15 - Im Südteil ist der Der bewehrungsstahl shon eingebaut.
20.10.15
22.10.15 - Der Bewehrungsstahl wird nun auch an der Nordseite eingebaut.
22.10.15
02.11.15 - Der Baustahl ist nun fast fertig verlegt.
02.11.15
04.11.15

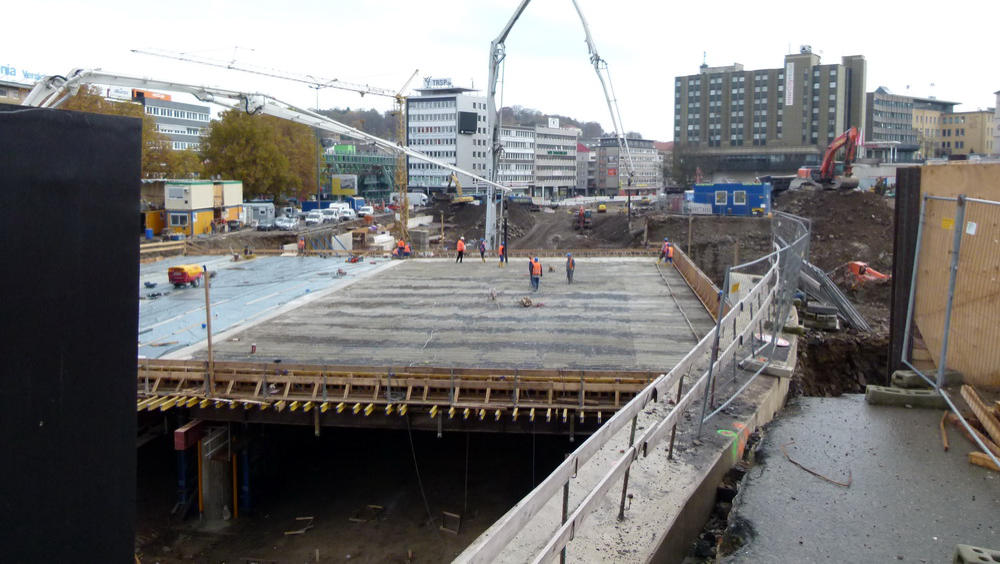

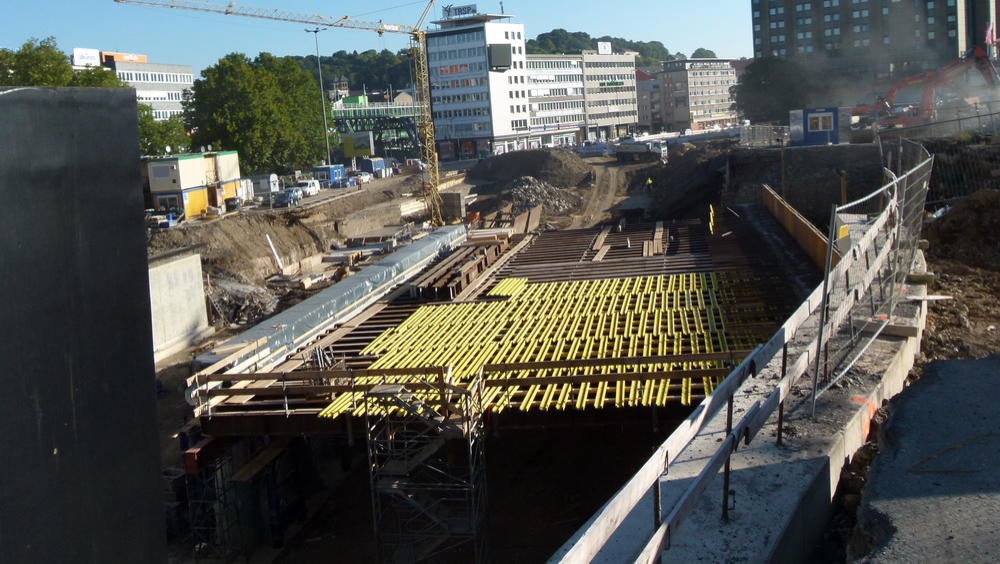

04.11.15 - Der Nordteil der Geschäftsbrücke wird nun gegossen. 05.11.15 - Heute wird der Südteil gegossen.
05.11.15

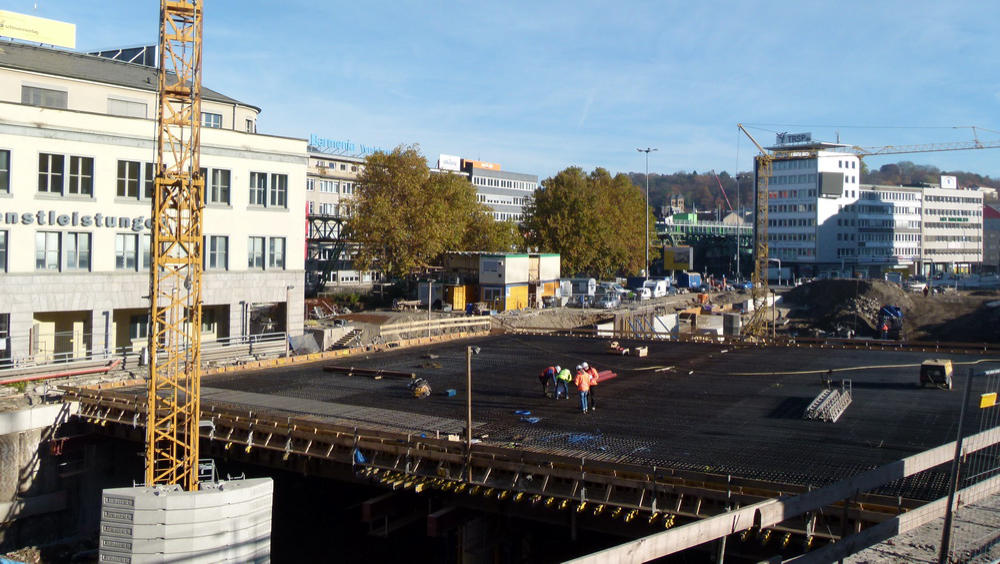

Umbau Döppersberg - B 7                                  2015 Neubau Fußgängerbrücke                    Fotobereich 1
Kontakt
Links
Pinguinale
Doku
Bild d. Monats
Kontakt
Foto
Start
Bild Quelle: Google
Zur Orientierung hier ein Bild vom 24.07.2012
Foto 2
Foto 1
Foto 1
F
F
Dokumen tation Umbau Döppersberg 2009 bis 2018 Prov. Fußgänger- brücke Geschäfts- Brücke Neue
