2015

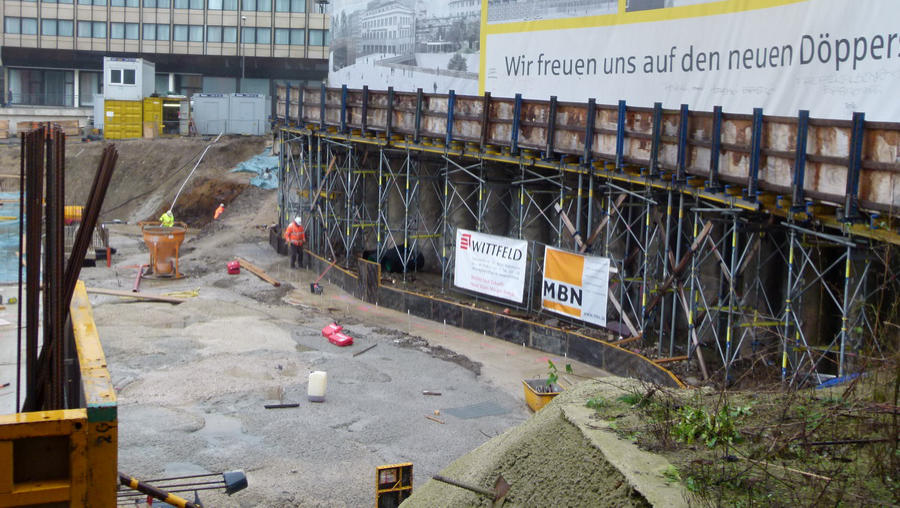

08.01.15 - Hier entsteht die Parkhaus - Ausfahrt
08.01.15

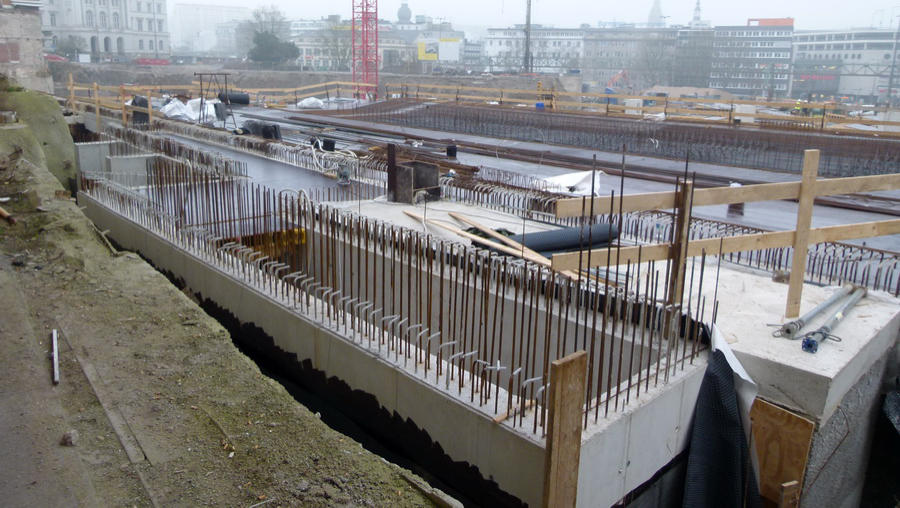

13.01.15 - Die Stahlbewehrung für die Außenwand wird eingebaut.
13.01.15

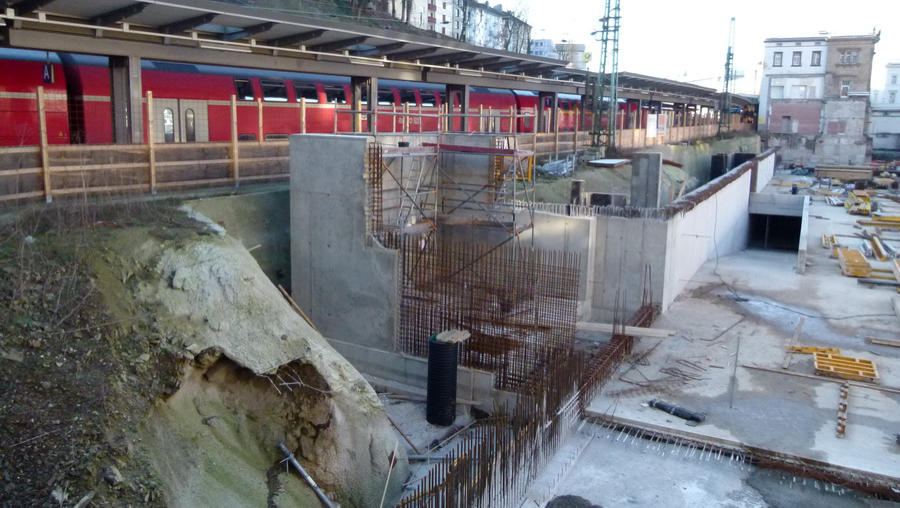

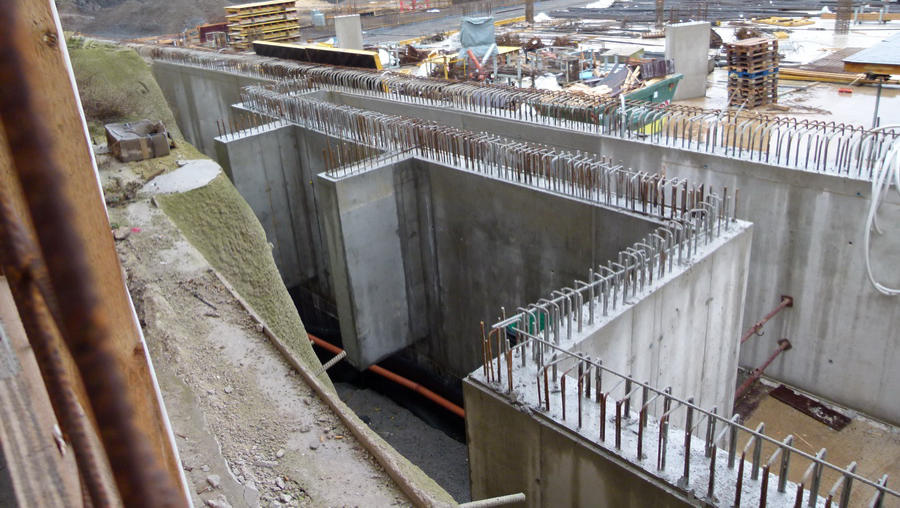

14.01.15 - Der Sockel ist fertig betoniert.
14.01.15

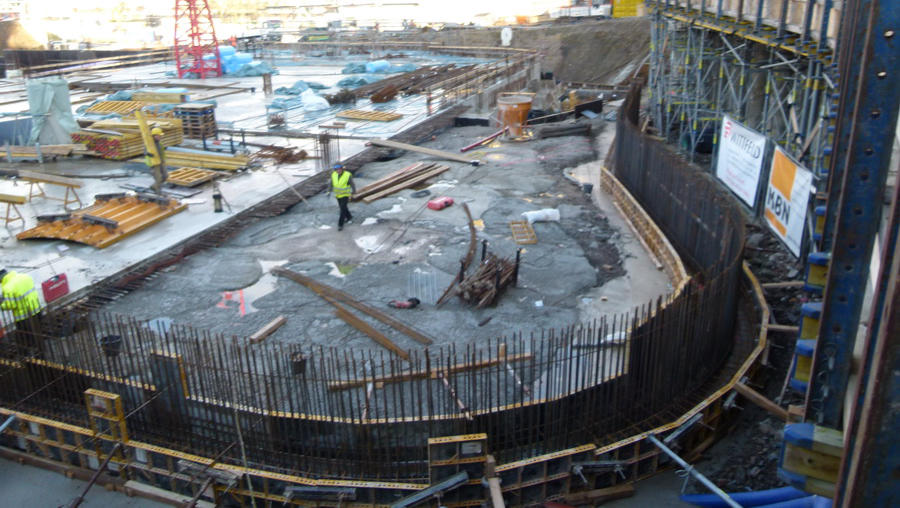

15.01.15 - Hier entsteht der Unterbau für die Zufahrt zum Busbahnhof
15.01.15
21.01.15 - Das Treppenhaus wurde ausgeschalt.
21.01.15

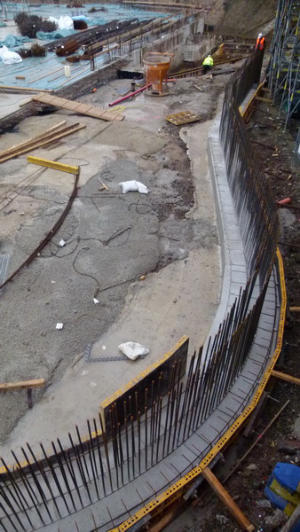

27.01.15 - Hier entsteht der Unterbau der Zufahrt zum Busbahnhof.
27.01.15
28.01.15 - An der Ausfahr des Parkhauses wird der Bewehrungsstahl eingebaut.
28.01.15

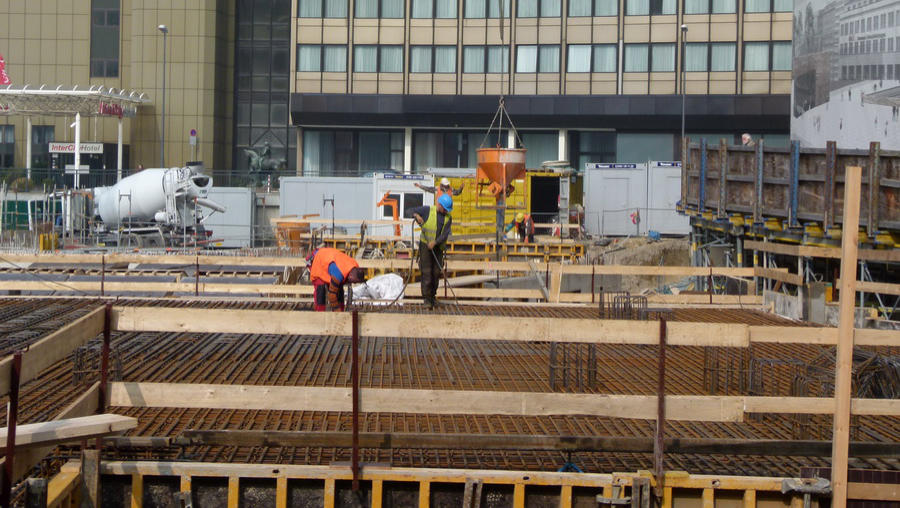

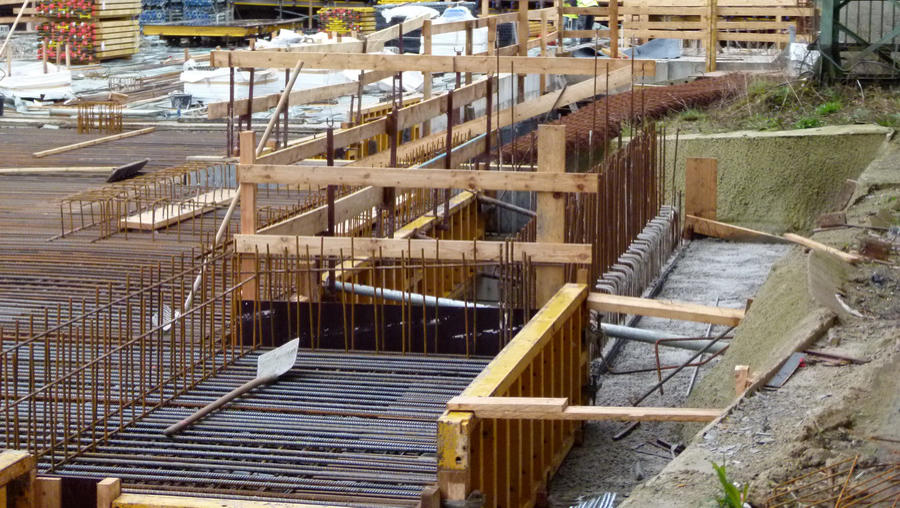

13.02.15 - Betonieren der Ausfahrt des Parkhauses. Linkks sind die Anschlüsse für die Schrankenanlage zu erkennen.
13.02.15
21.02.15 -  Technikräume ??
18.02.15
21.02.15

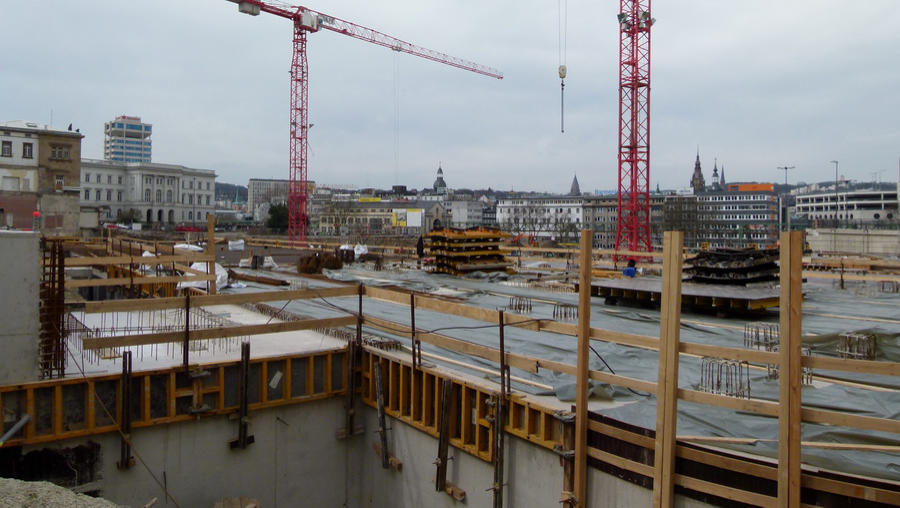

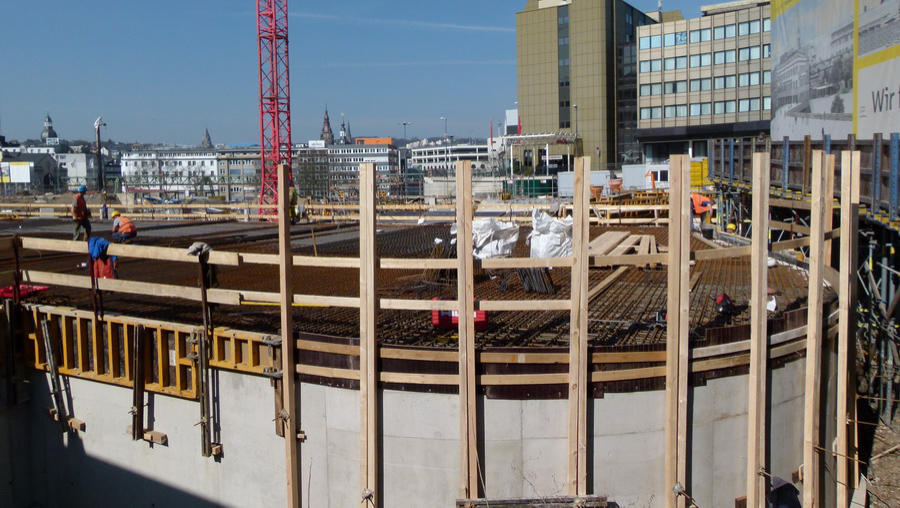

17.03.15 - Die Decke des Parkhaus wurde zum Betonieren eingeschalt
17.03.15

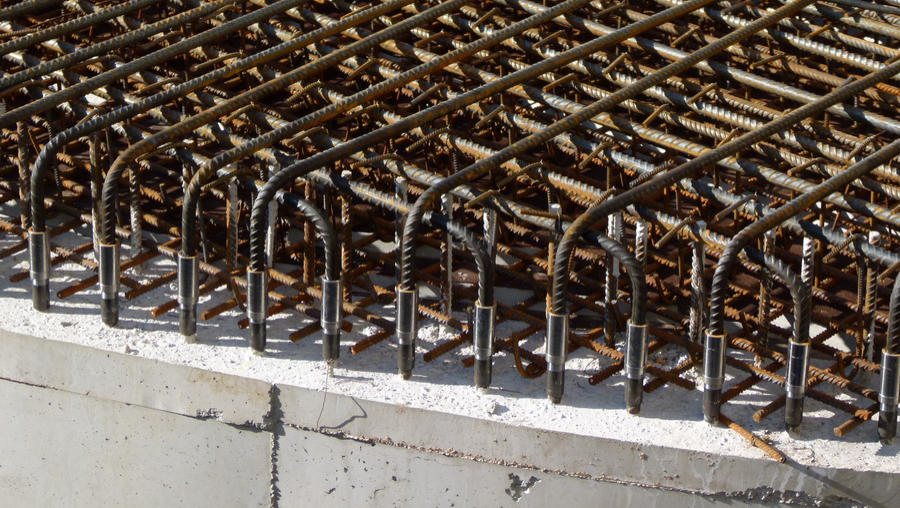

12.03.15 - Detailaufnahme der Stahlbewehrung.
12.03.15

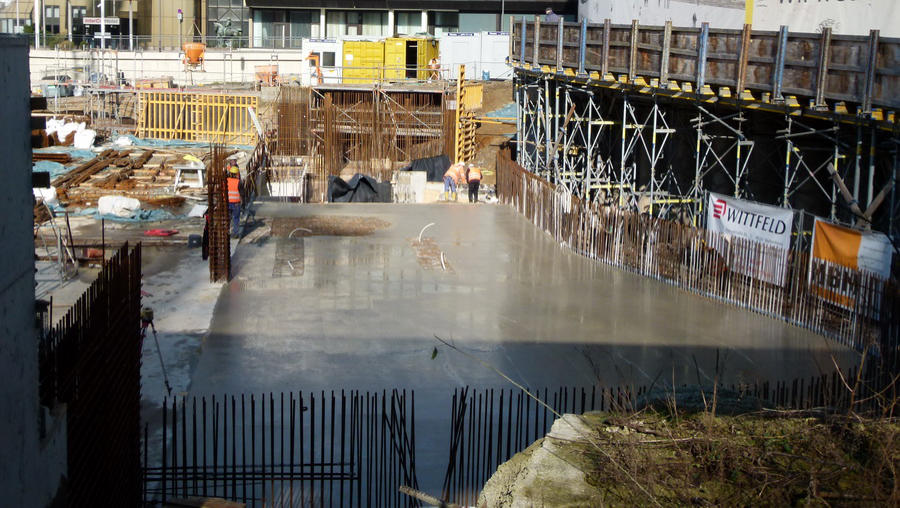

19.03.15 -  Fertig zum Betonieren.
19.03.15

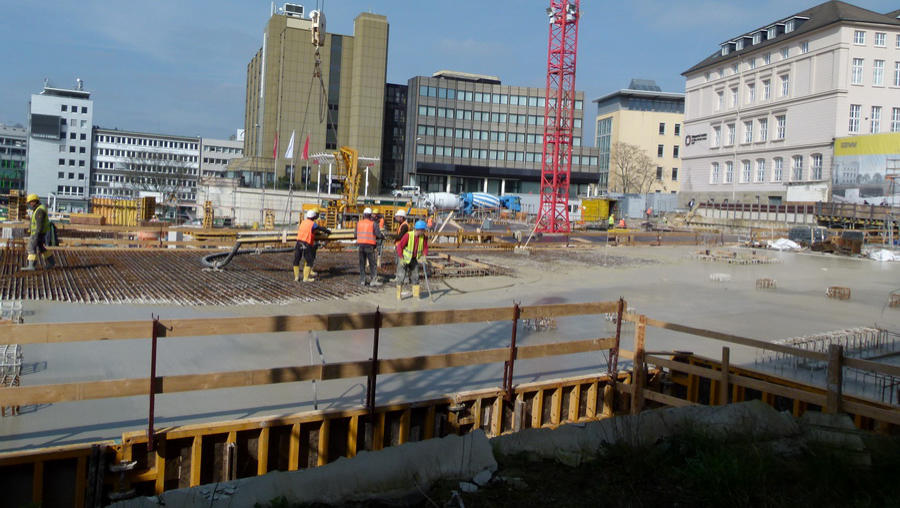

20.03.15 - Der vordere Teil wird mit Druckluft gereinigt. Hinten werden Wände gegossen.
20.03.15

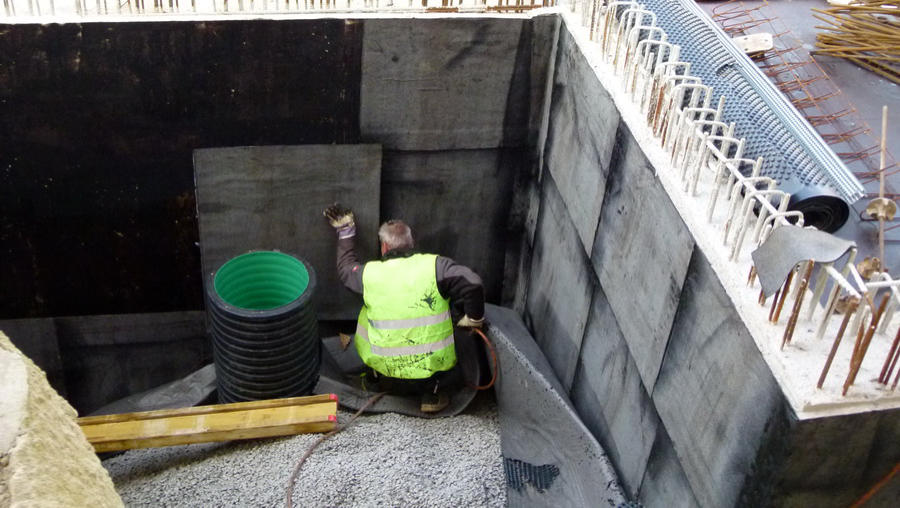

23.03.15 - Die Wand zur Bahnsteigseite wird isoliert.
23.03.15

26.03.15 - Die obere Decke wird nun als Zwischenlager genutzt.
26.03.15
01.04.15 - Der Hohlraum zu Gleis 1 wurde mit Beton aufgefüllt.
01.04.15

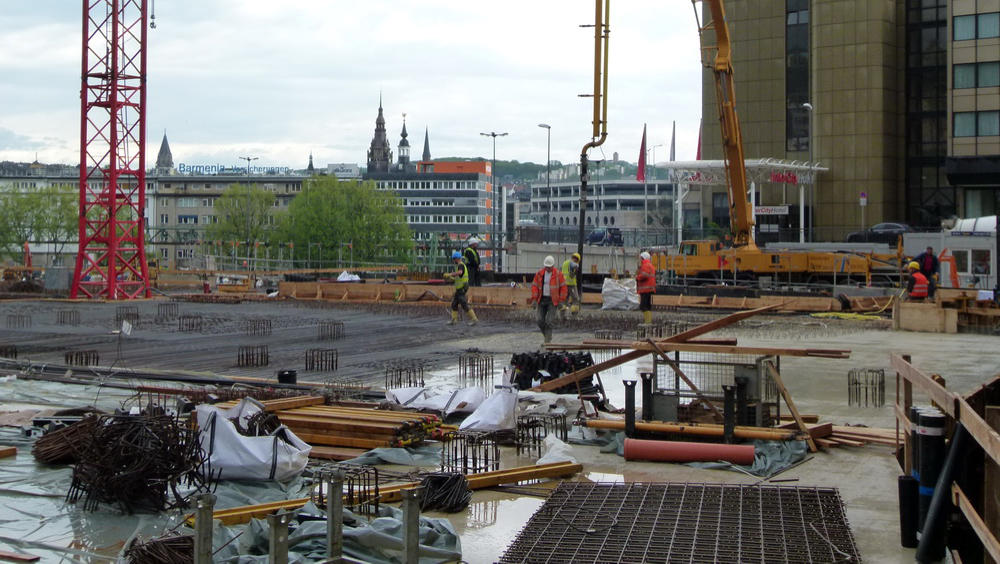

08.04.15 -Der nächste Teil der Parkhausdecke wird gegossen.
08.04.15
17.04.15
17.04.15 - Der Platz hier ist nun ein Lagerplatz und fällt für aktuelle Aufnahmen daher in den nächsten Wochen aus. 05.05.15 - der nächste Abschnitt der Decke wird gegossen.
05.05.15
07.05.15 - Der nächste Teil wird zum Betonieren vorbereitet.
07.05.15
13.05.15 - Der nächste Deckenabschnitt wird gegossen.
13.05.15

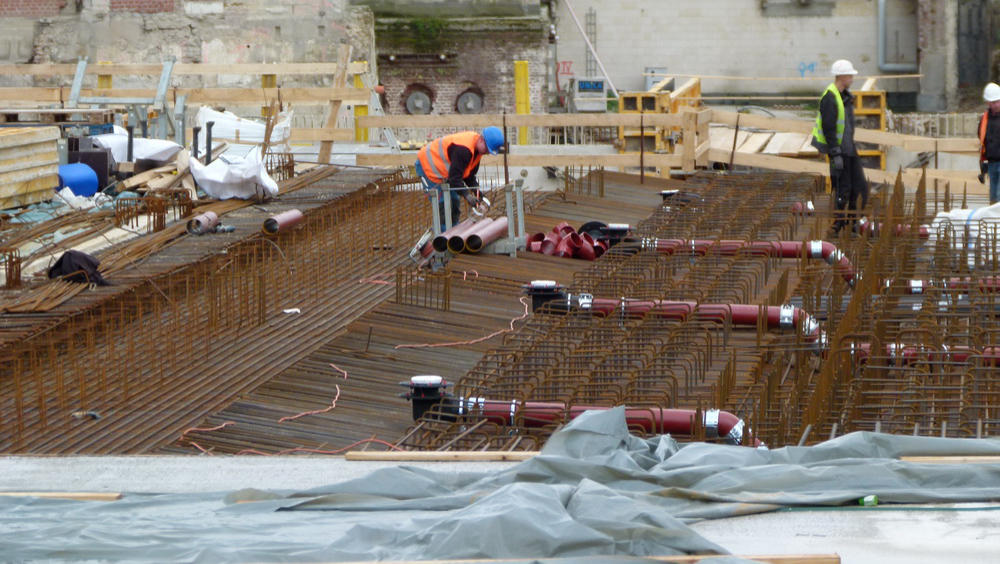

27.05.15 - AM nächste Abschnitt wird der Bewehrungsstahl eingebaut.
27.05.15
Alle Bauarbeiten oberhalb der Rohbaudecke werden hier eingestellt.
Dokumentation
Bild Quelle: Google

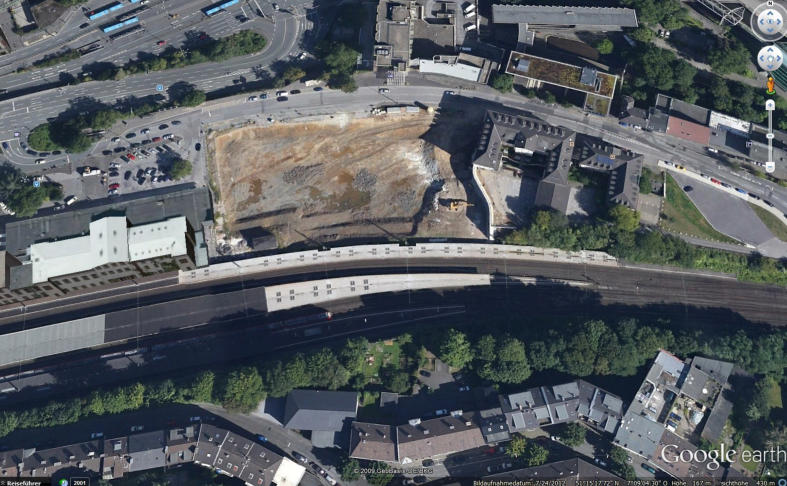

Zur Orientierung hier ein Bild vom 24.07.2012
Kontakt
Links
Pinguinale
Doku
Bild d. Monats
Kontakt
Foto
Start
Dokumen tation Umbau Döppersberg 2009 bis 2018
Umbau Döppersberg                                                   2015 Busbahnhof  Teil 2                                              Fotopunkt 2
