2015
08.01.15 - Einschalung der Stützen.
08.01.15

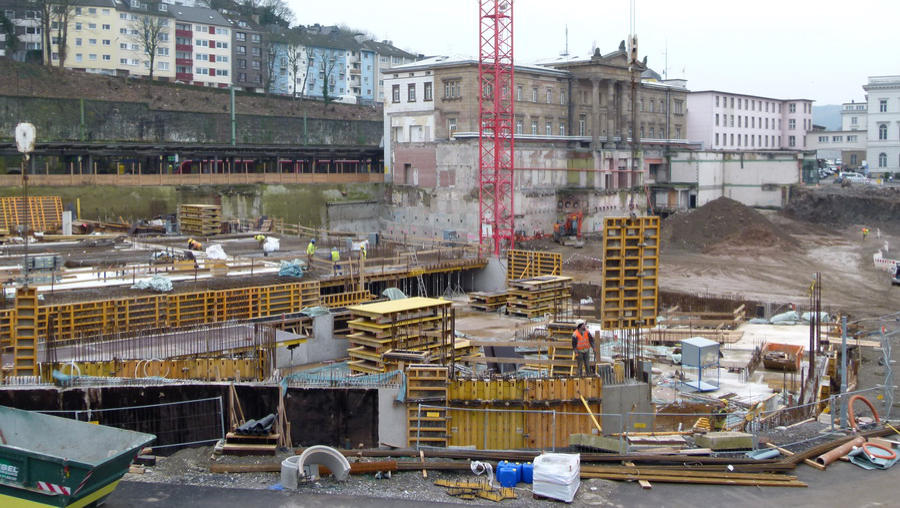

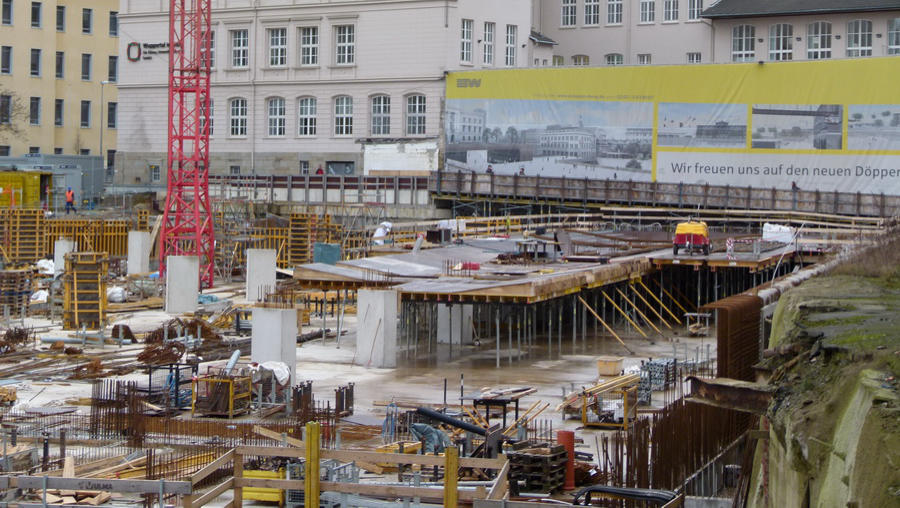

12.01.15 - Im Vordergrund werden die Flächen für die Fundamente der Mall rausgearbeitet. In der Mitte entsteht das Untergerüst für die Zwischendecke.
12.01.15

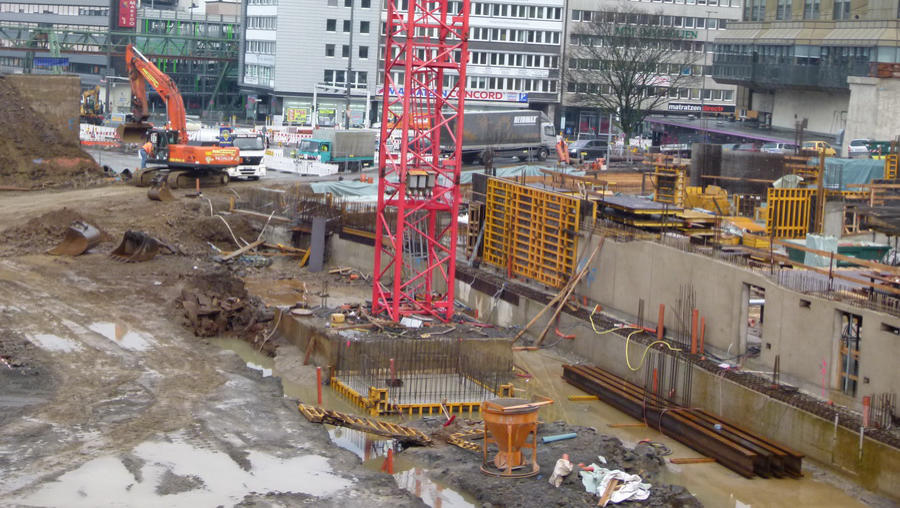

13.01.15 - Im hinteren Teil entsteht eine weitere Rampe.
13.01.15

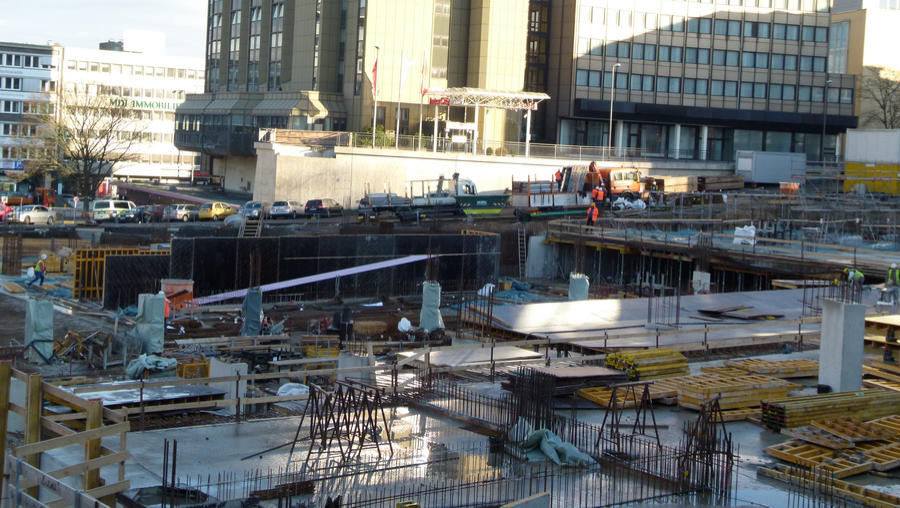

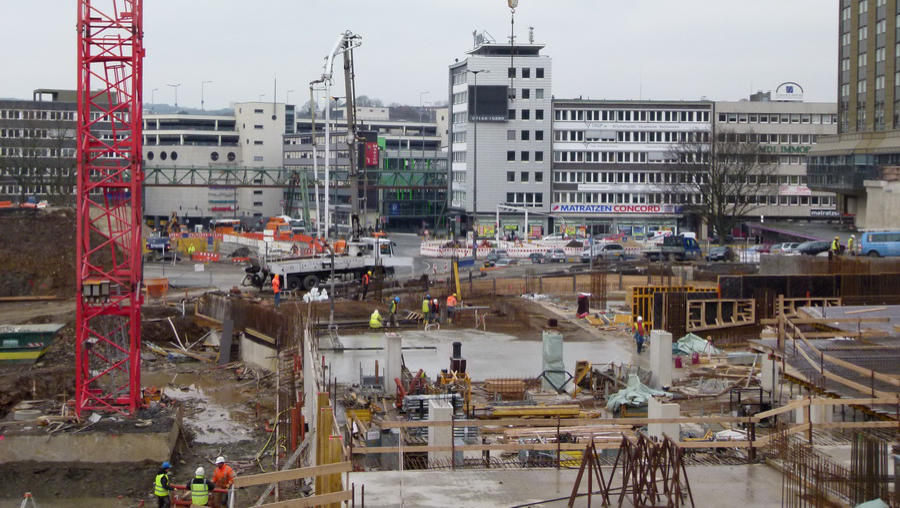

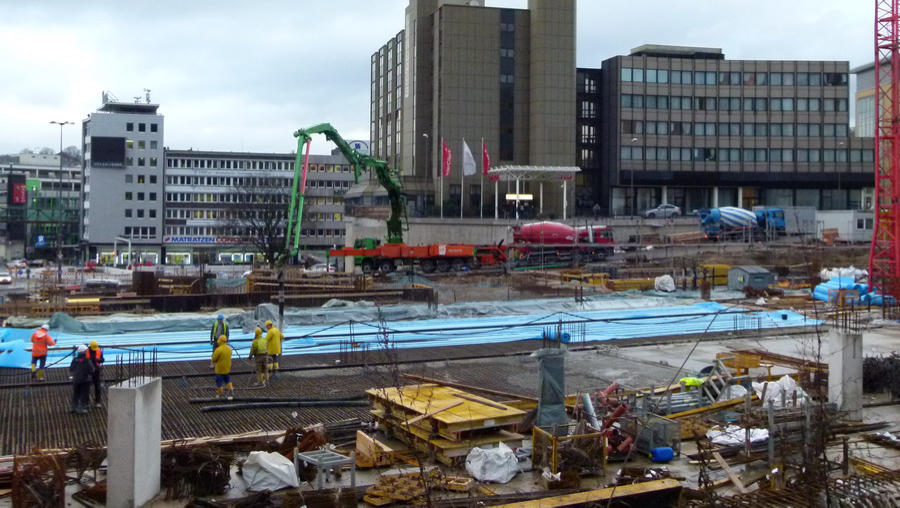

14.01.15 - Der letzte Abschnitt der Bodenplatte wird zum Betonieren vorbereitet.
14.01.15

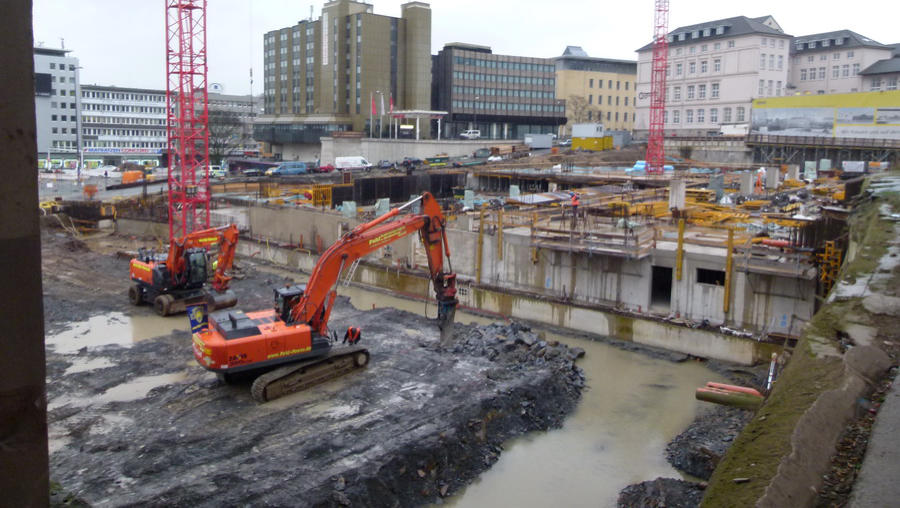

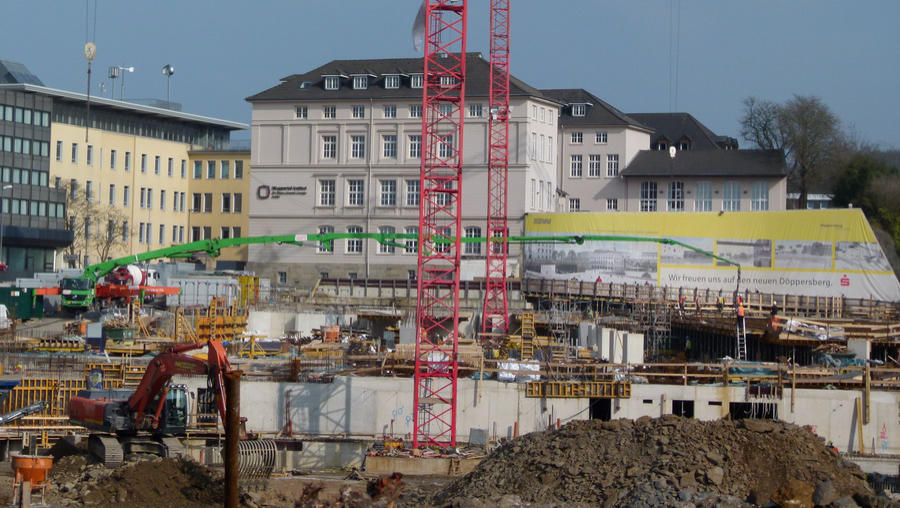

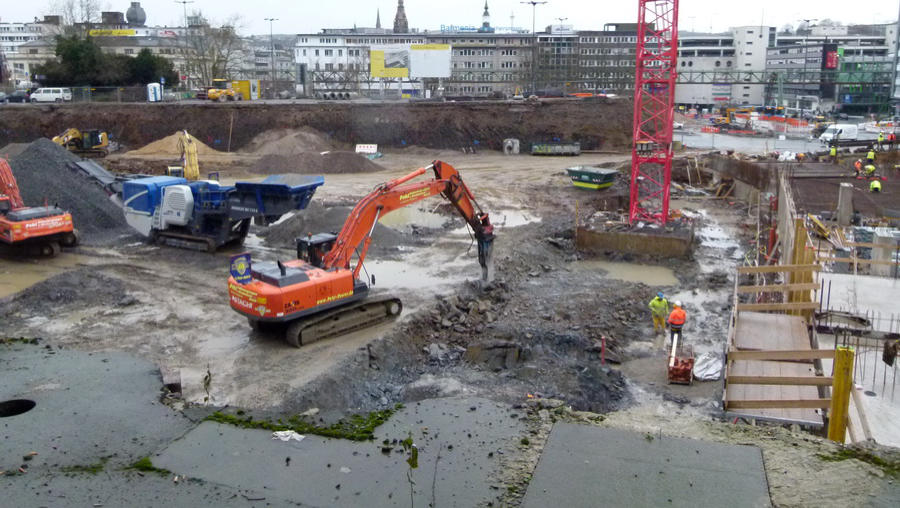

15.01.15 - Eine weitere Ebene Steine wird entfernt.
15.01.15

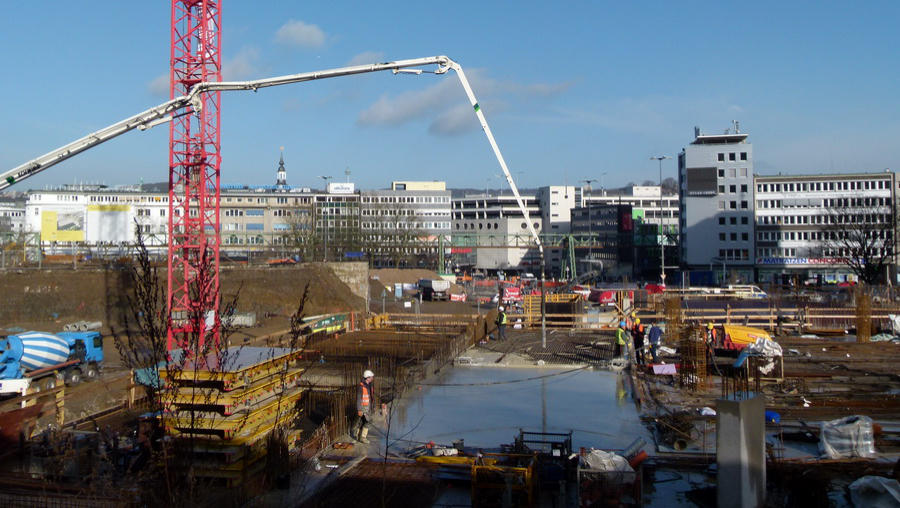

19.01.15 - Der nächste Teil der Bodenplatte wird gegossen.
19.01.15

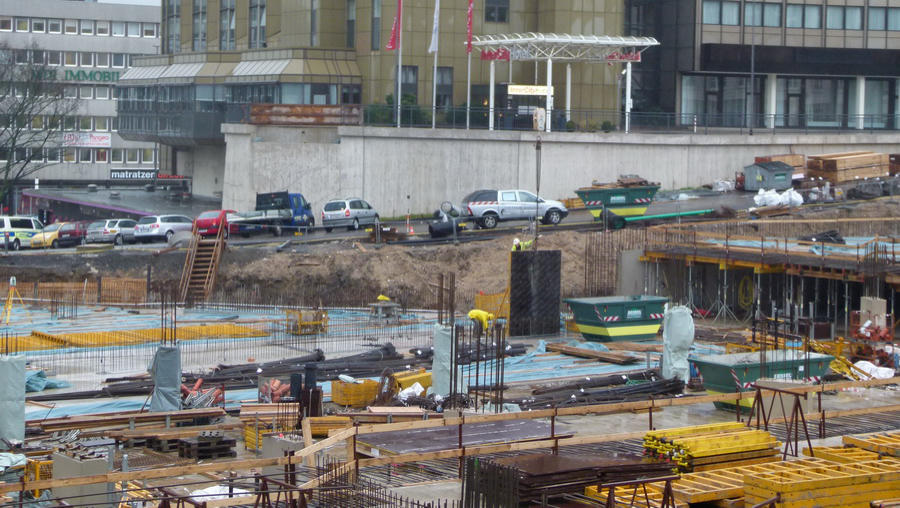

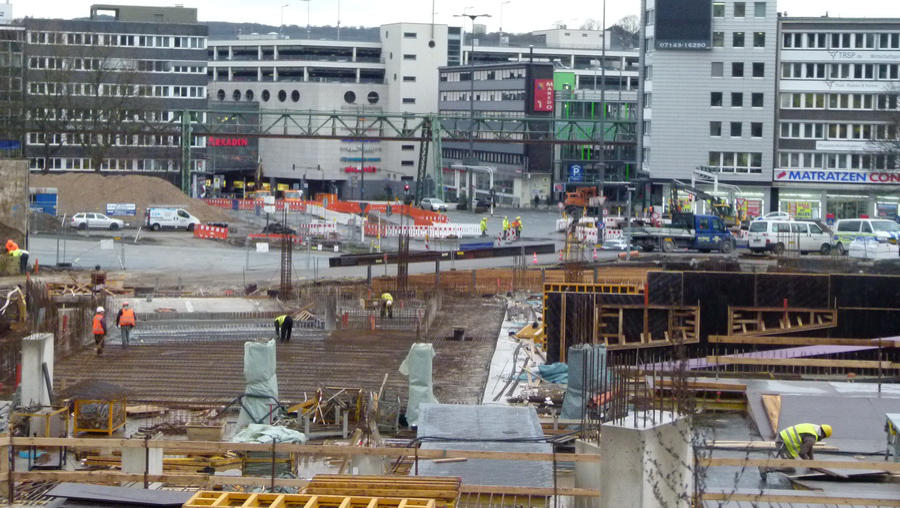

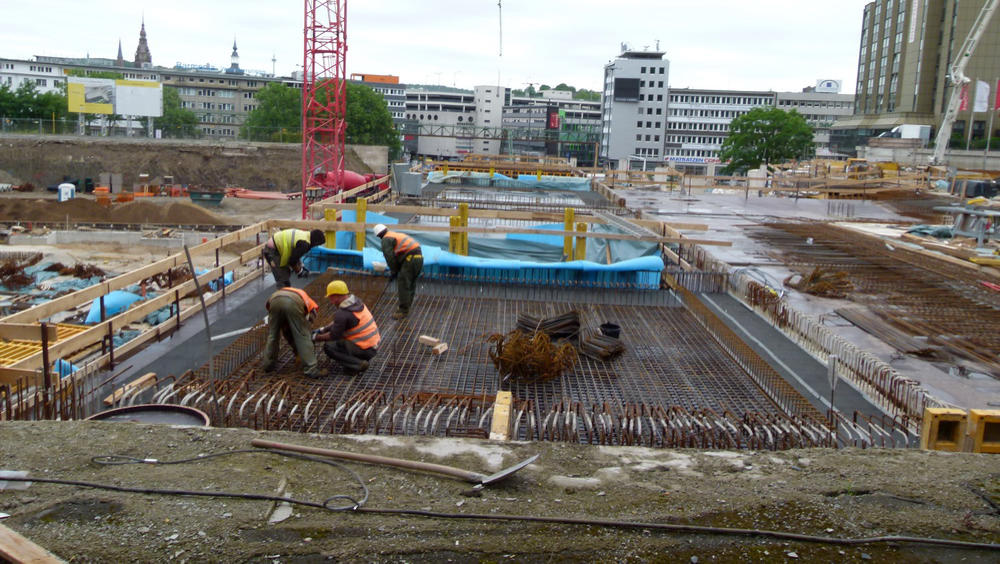

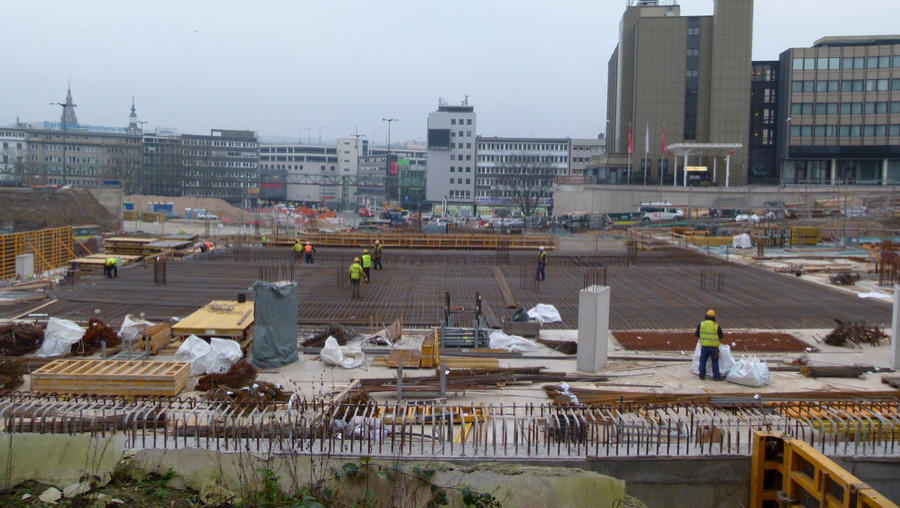

23.01.15 -  Einbau der Stahlbewehrung.
23.01.15
27.01.15 - Auch an der Westwand wurden weiter Verschalungen aufgebaut.
27.01.15

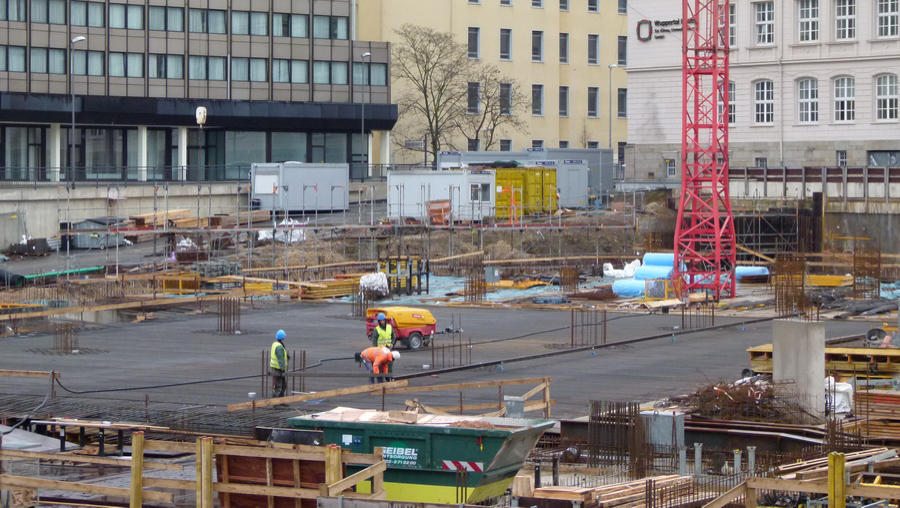

28.01.15 - Fertig zum Betonieren.
28.01.15
29.01.15 - Das nächste Teilstück der Zwischendecke wurde heute gegossen.
29.01.15
25.02.15 - Der nächste Teil der Zwischendecke wird gegossen. 25.02.15 - Der nächste Teil der Zwischendecke wird gegossen.
25.02.15
25.02.15

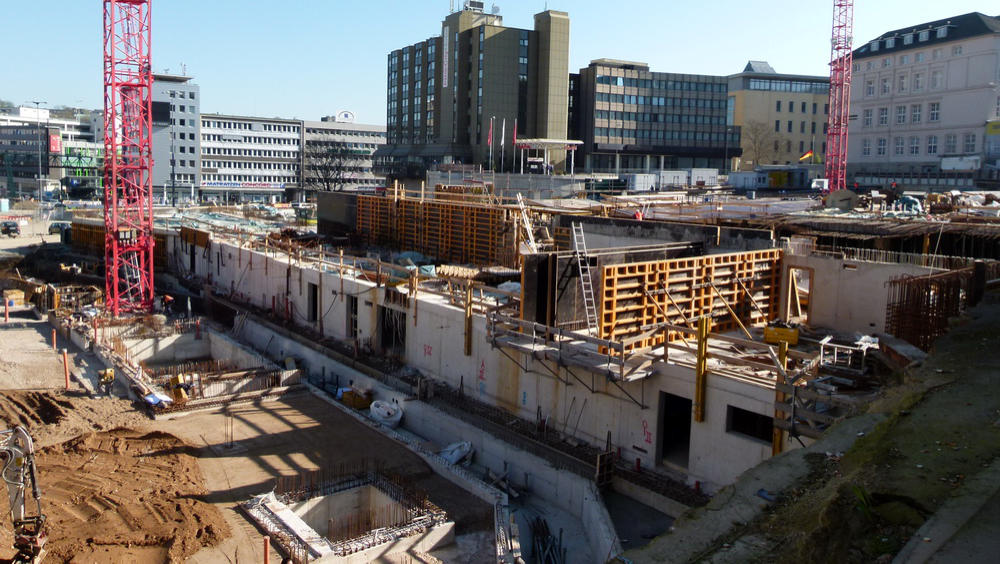

11.02.15 - Ausachalung der Außenwand.
11.02.15
18.02.15 - Einbau der Sathlbewehrung.
18.02.15
03.03.15 - Die Verschalung für die letzte Decke wird aufgebaut.
03.03.15

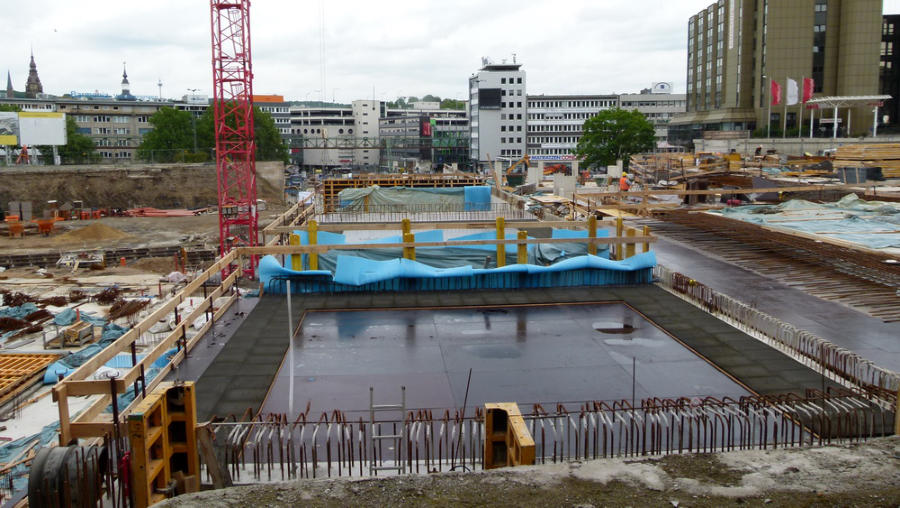

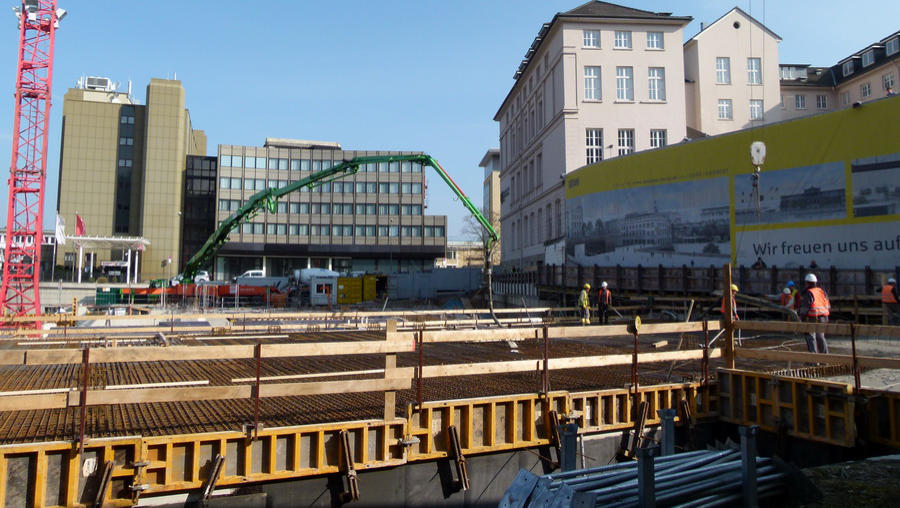

23.03.15 -09:41Uhr  Der erste Teil der Oberen Decke wird gegossen.
23.03.15
23.03.15 -14:54Uhr  Blick vom Bahnhofsvorplatz - Der erste Teil der Oberen Decke wird gegossen.
23.03.15

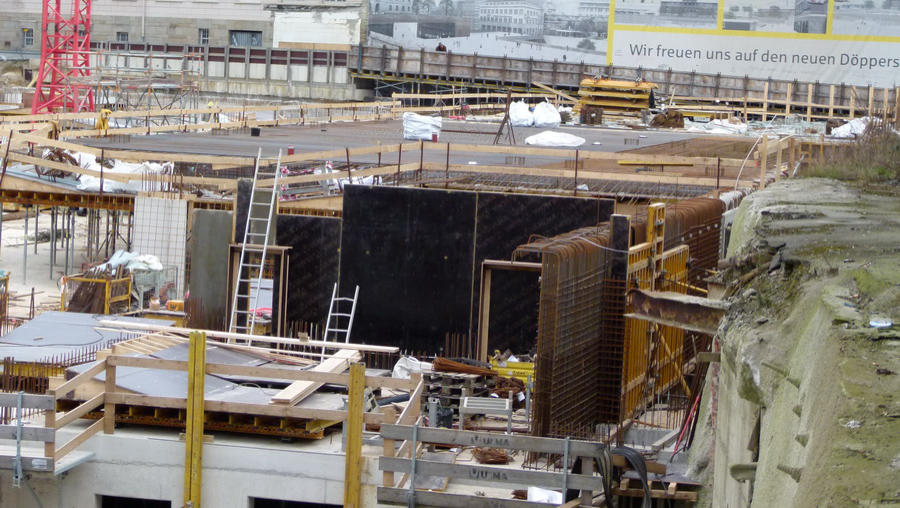

26.03.15 - Auf der Zwischenebene wird eine weitere Wand eingezogen.
26.03.15
15.04.15 - Der letzte Teil der Zwischendecke wird gegossen.
15.04.15

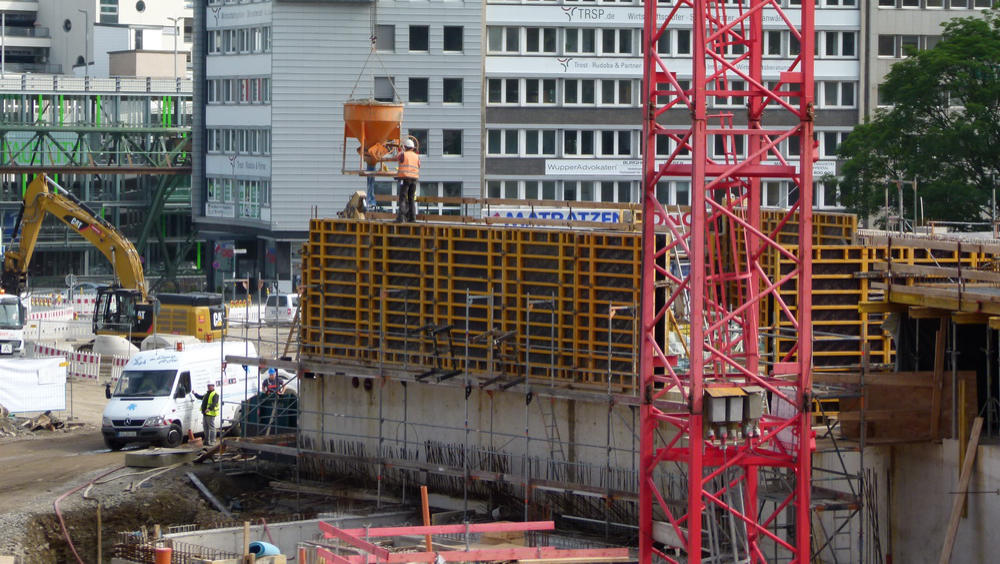

20.05.15 - Am parkhaus wewrden weitere Wandteile eingeschalt. Im Bereich der Mall wird der Boden für die erste Betonschicht vorbereitet.
20.05.15

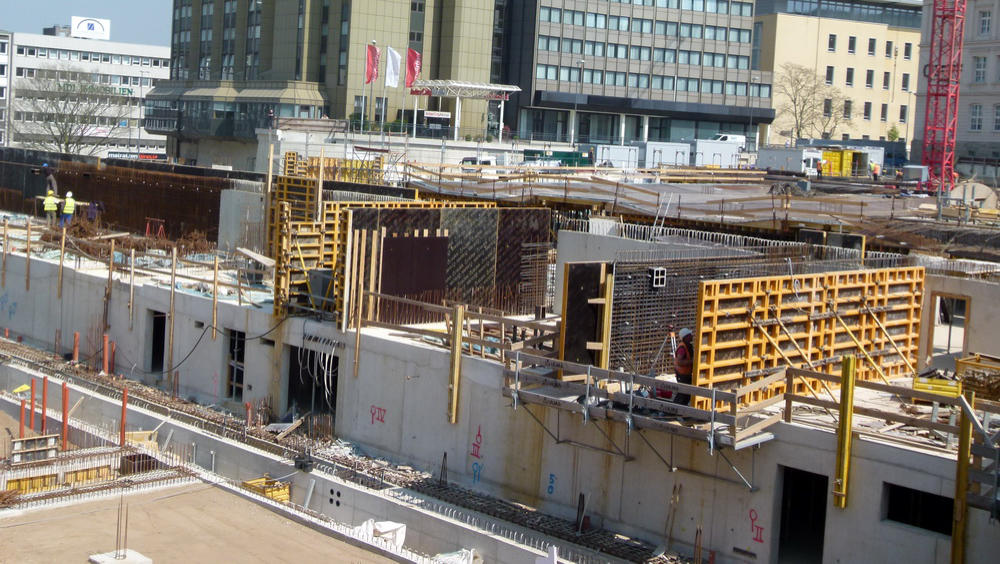

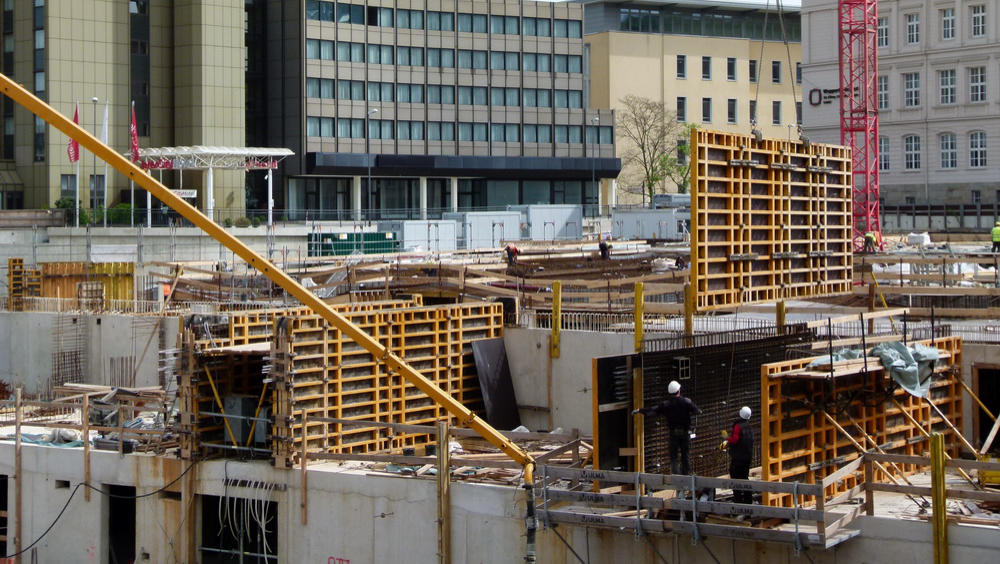

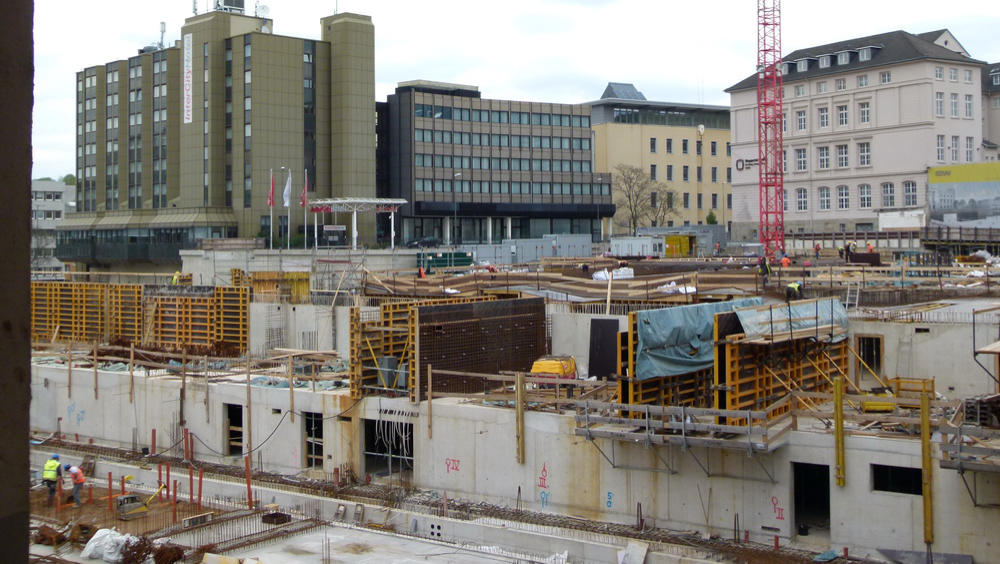

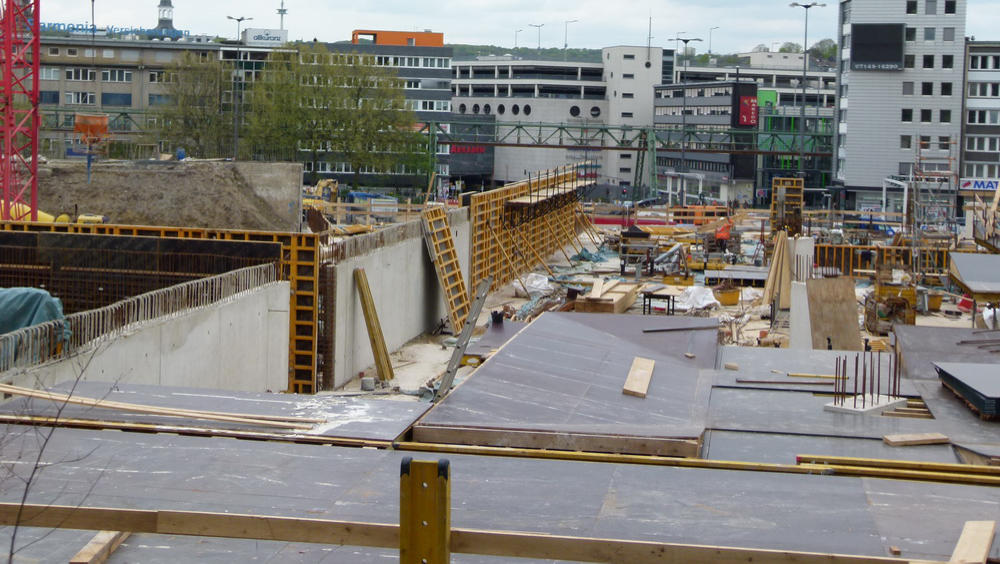

23.04.15 - Weitere Zwischenwände werden eingeschalt. 23.04.15 - Die Verschalung für die Decke wächst weiter.
23.04.15
23.04.15
29.04.15
29.04.15 - Blick über der Decke. 29.04.15 - Die ersten Zwischenwände wurden nun gegossen
29.04.15

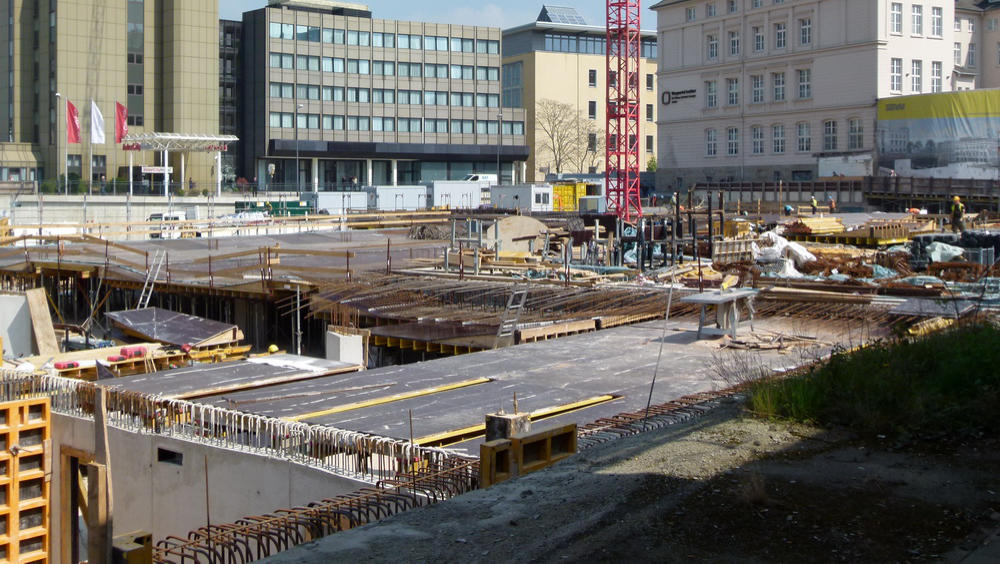

08.05.15 - Die wand links wird ausgeschalt und die Verschalung wird gleich umgesetzt.
08.05.15

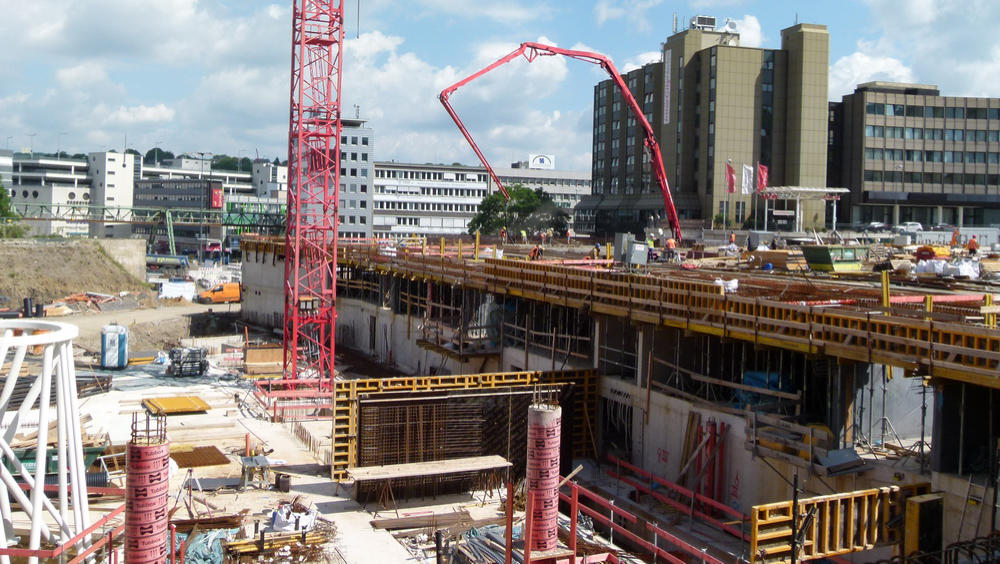

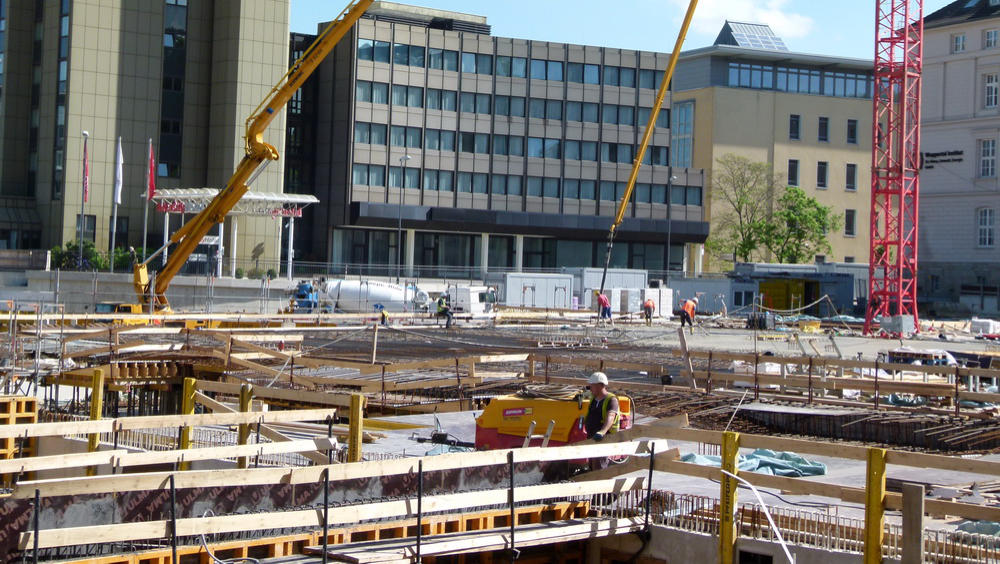

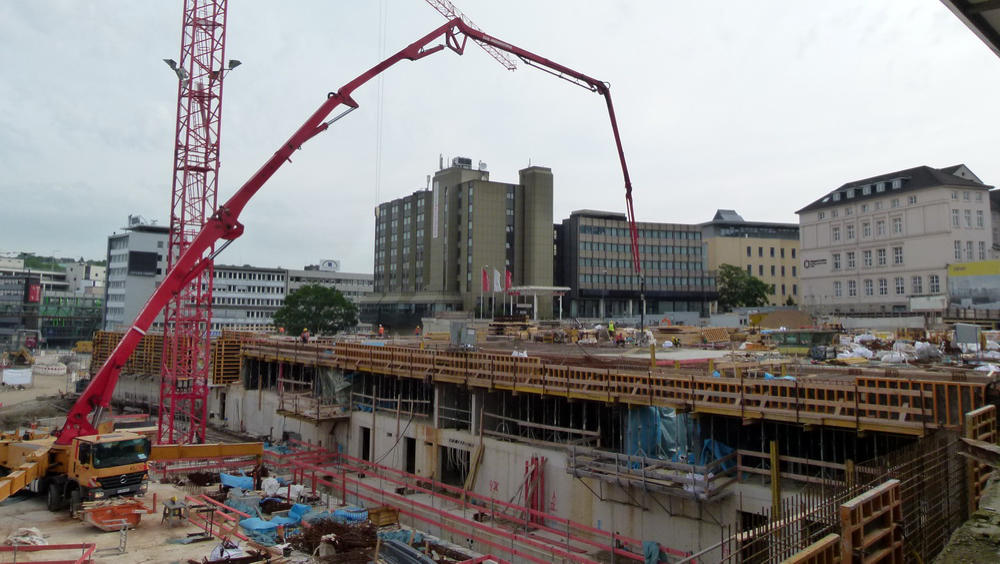

13.05.15 - Der nächste Deckenabschnitt wird gegossen.
13.05.15
27.05.15 - Am nächste Abschitt warten auf den Beton. 27-05-15 - Am nächsten Bereich wurde die Deckenverschalung eingebaut.
27.05.15
27.05.15
29.05.15 ... welcher am 28.09.15 geliefert wurde. Rechts der fertige Teil der bereits abgedeckt wurde.
29.05.15
03.06.15

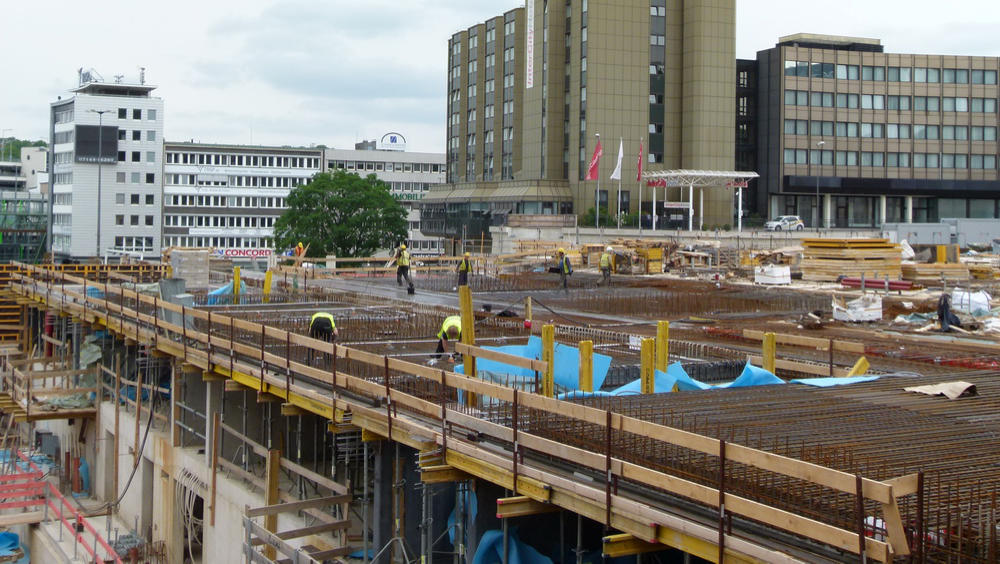

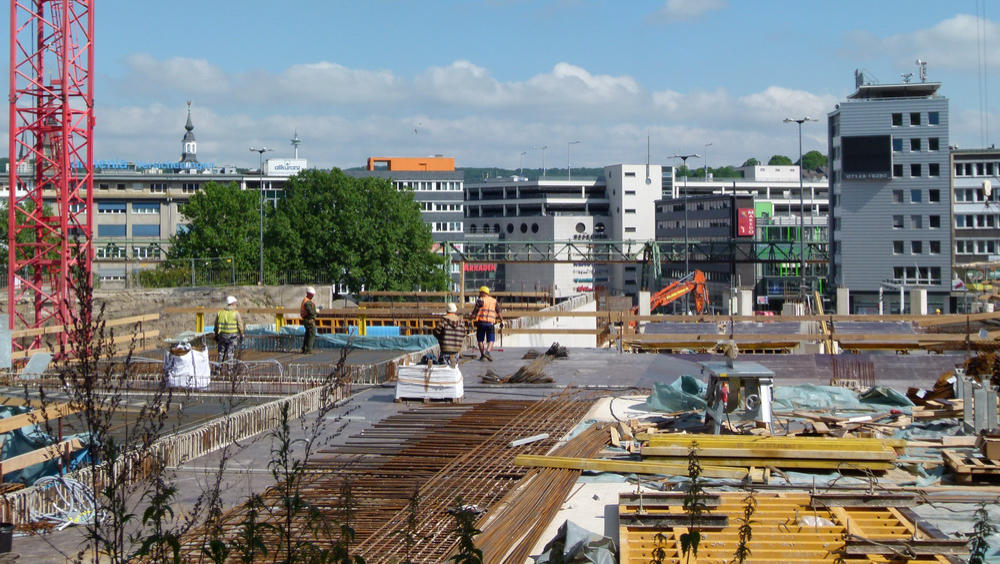

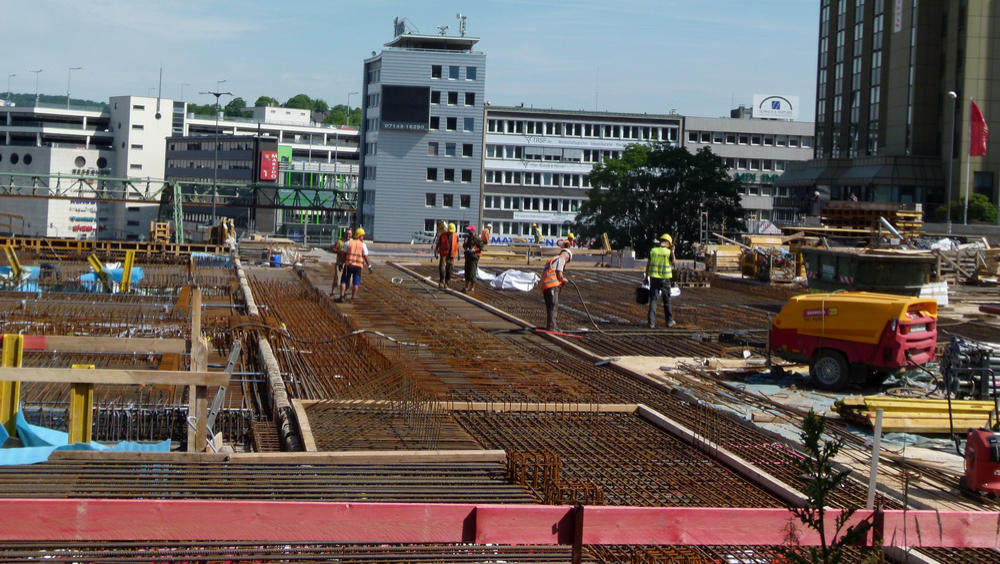

03.06.15 - Am nächsten Abschitt wird die Stahlbewehrung eingebaut. 08.06.15 - Weitere Deckenteile werden zum Betonieren Vorbereitet.
08.06.15
Alle Bauarbeiten oberhalb der Rohbaudecke werden hier eingestellt.

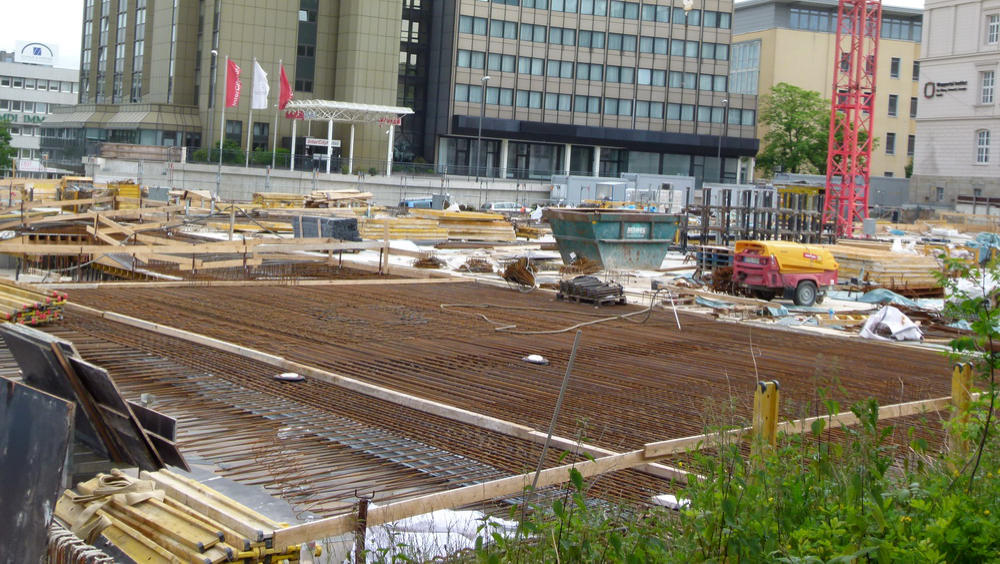

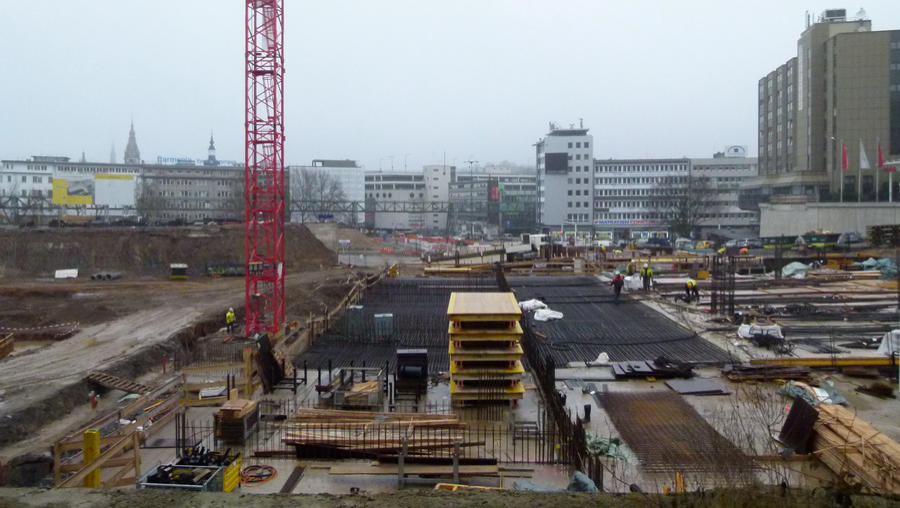

16.06.15 - Die Stahlbewehrung ist weiter gewachsen.
16.06.15

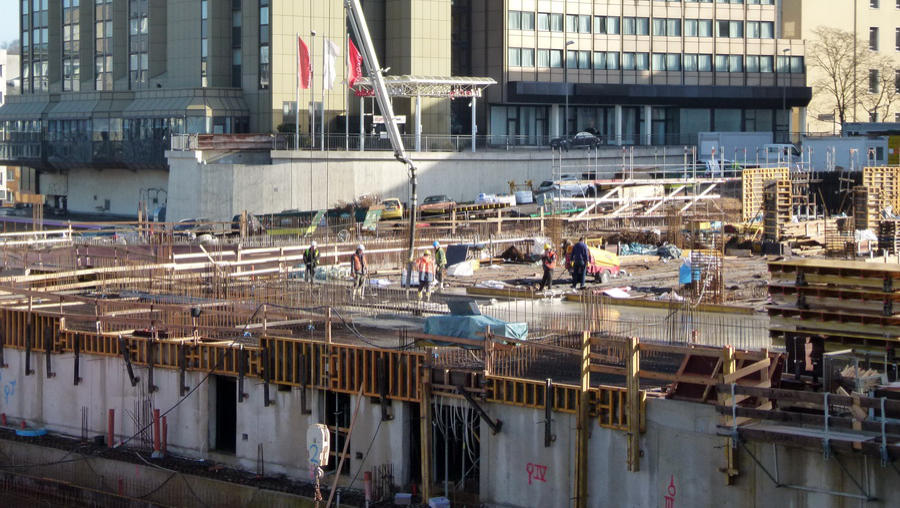

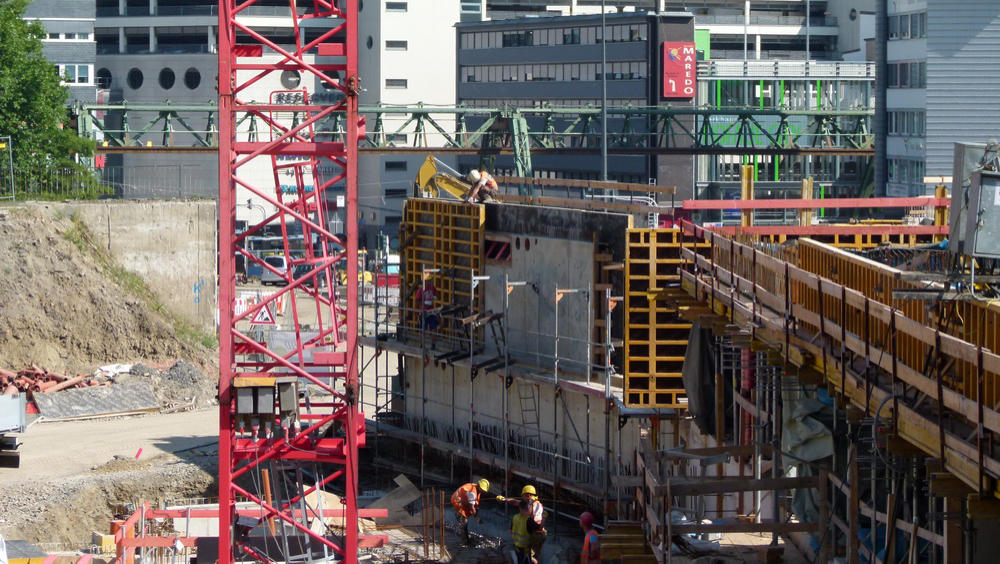

25.06.15 - Ein e weitere Wand des Parkhauses wird gegossen
25.06.15

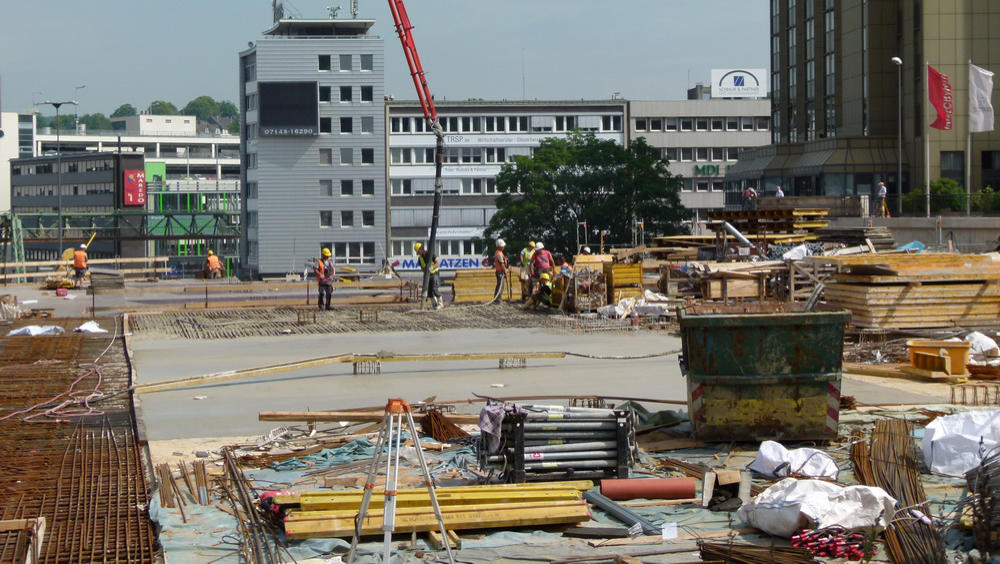

26.06.15 - fertig zum Betonieren.
26.06.15

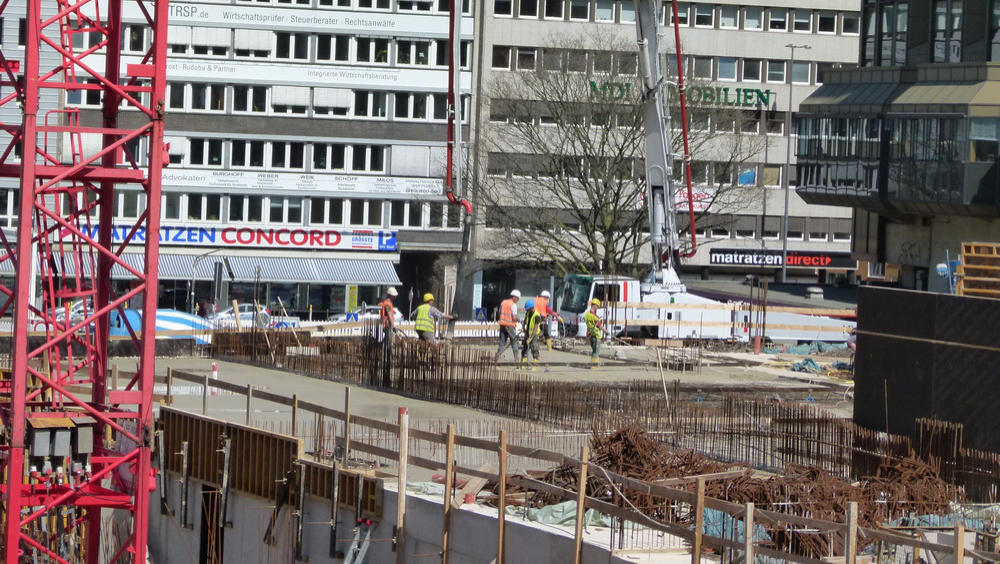

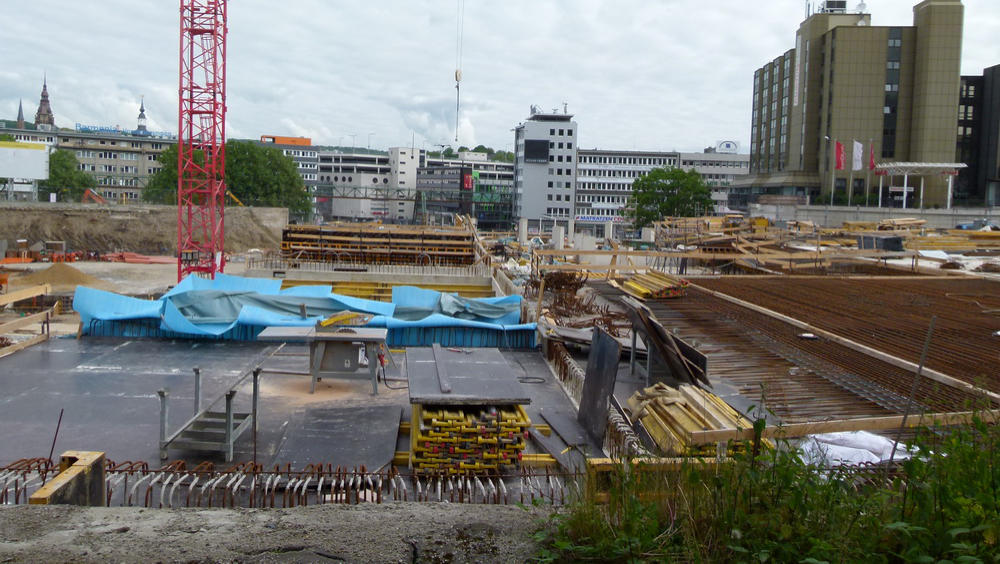

29.06.15 - Weitere Deckenflächen wurden heute Betoniert. 29.06.15 - Weitere Deckenflächen wurden heute Betoniert.
29.06.15
29.06.15
30.06.15 - Dparkhauswand wurde heute ausgeschalt.
30.06.15
23.07.15 - Der vorletzte Teil wurde heute Betoniert.
23.07.15

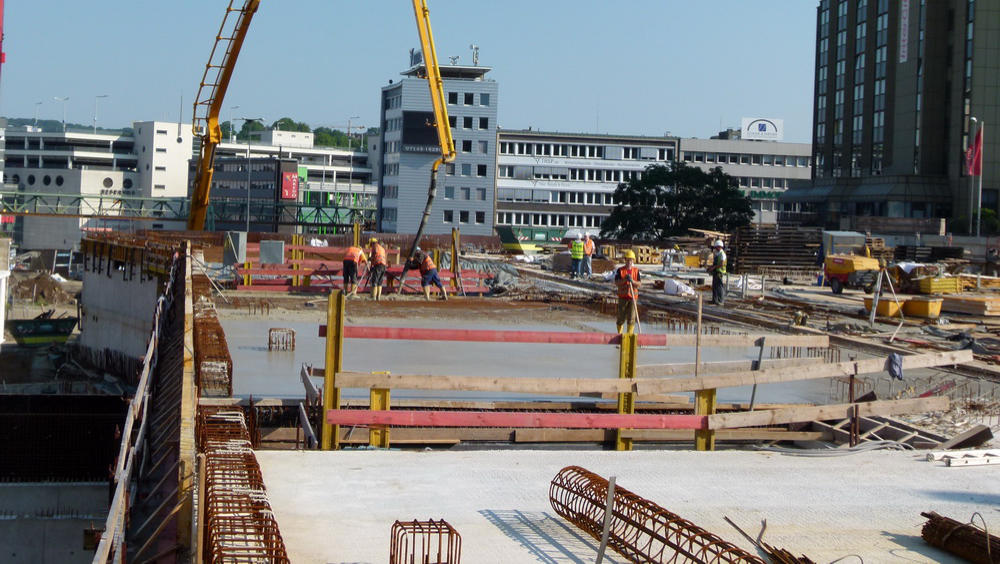

21.08.15 - Die letzten Deckenteile wurde heute gegossen.
21.08.15
Dokumentation
Bild Quelle: Google
Zur Orientierung hier ein Bild vom 24.07.2012
Kontakt
Links
Pinguinale
Doku
Bild d. Monats
Kontakt
Foto
Start
Dokumen tation Umbau Döppersberg 2009 bis 2018
Umbau Döppersberg                                                   2015 Busbahnhof  Teil 2                                     Fotopunkt 2 West
