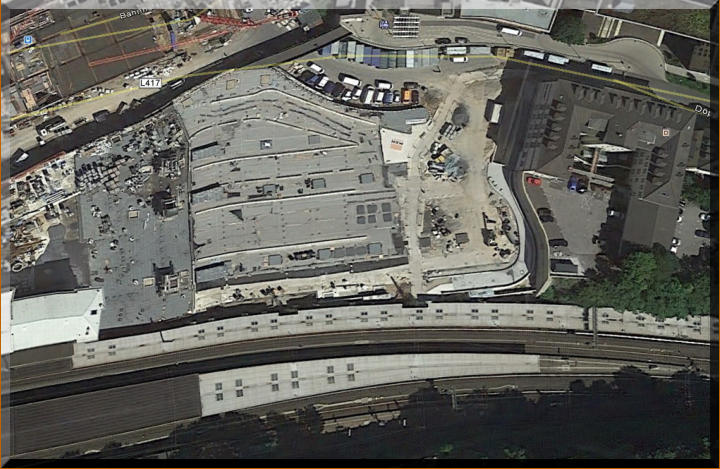

Zur Orientierung hier ein Bild von 20.07.2016

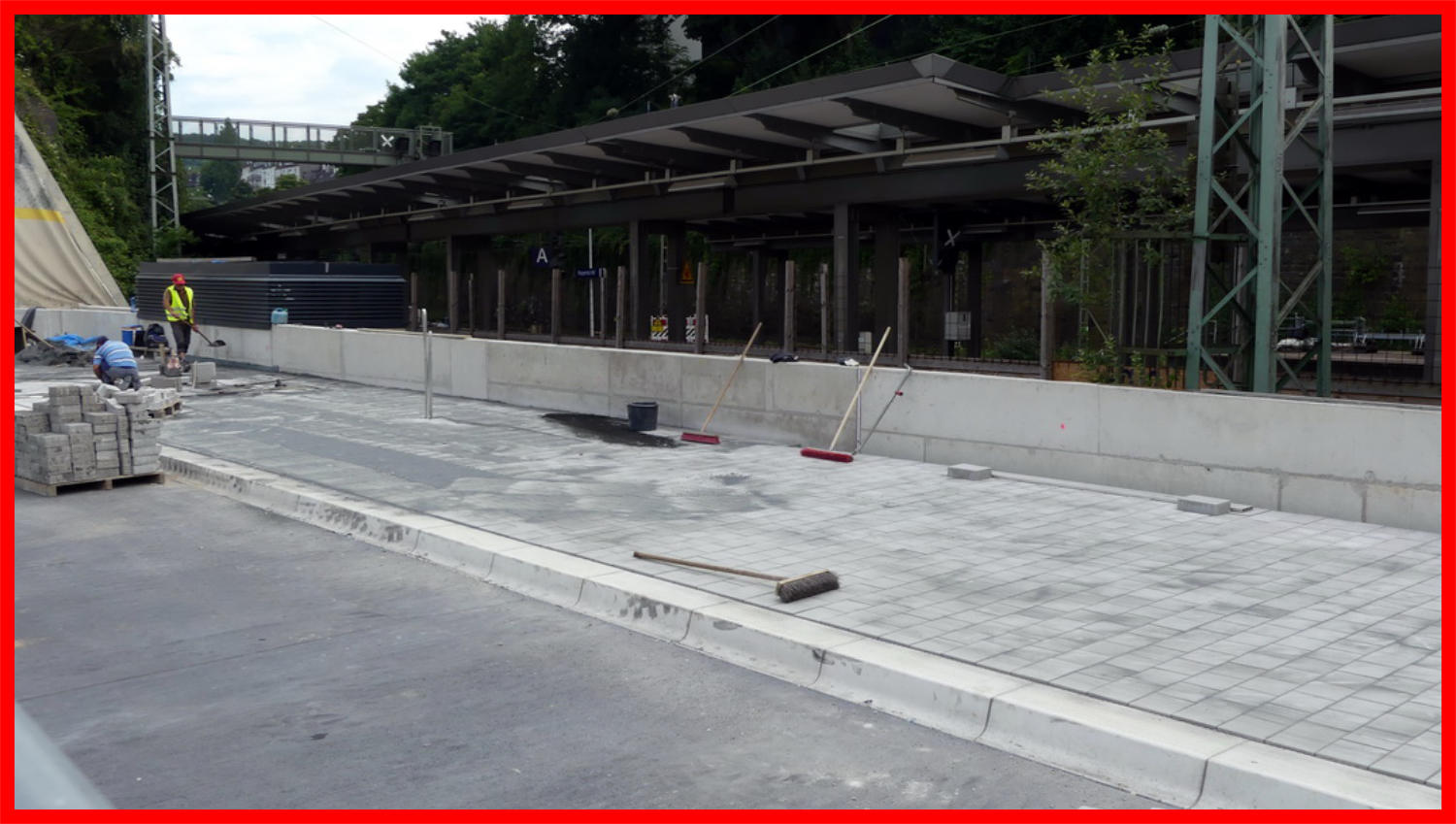

04.07.17 - Der Bussteig wurde inzwischen mit einer Schotterschicht aufgefüllt.

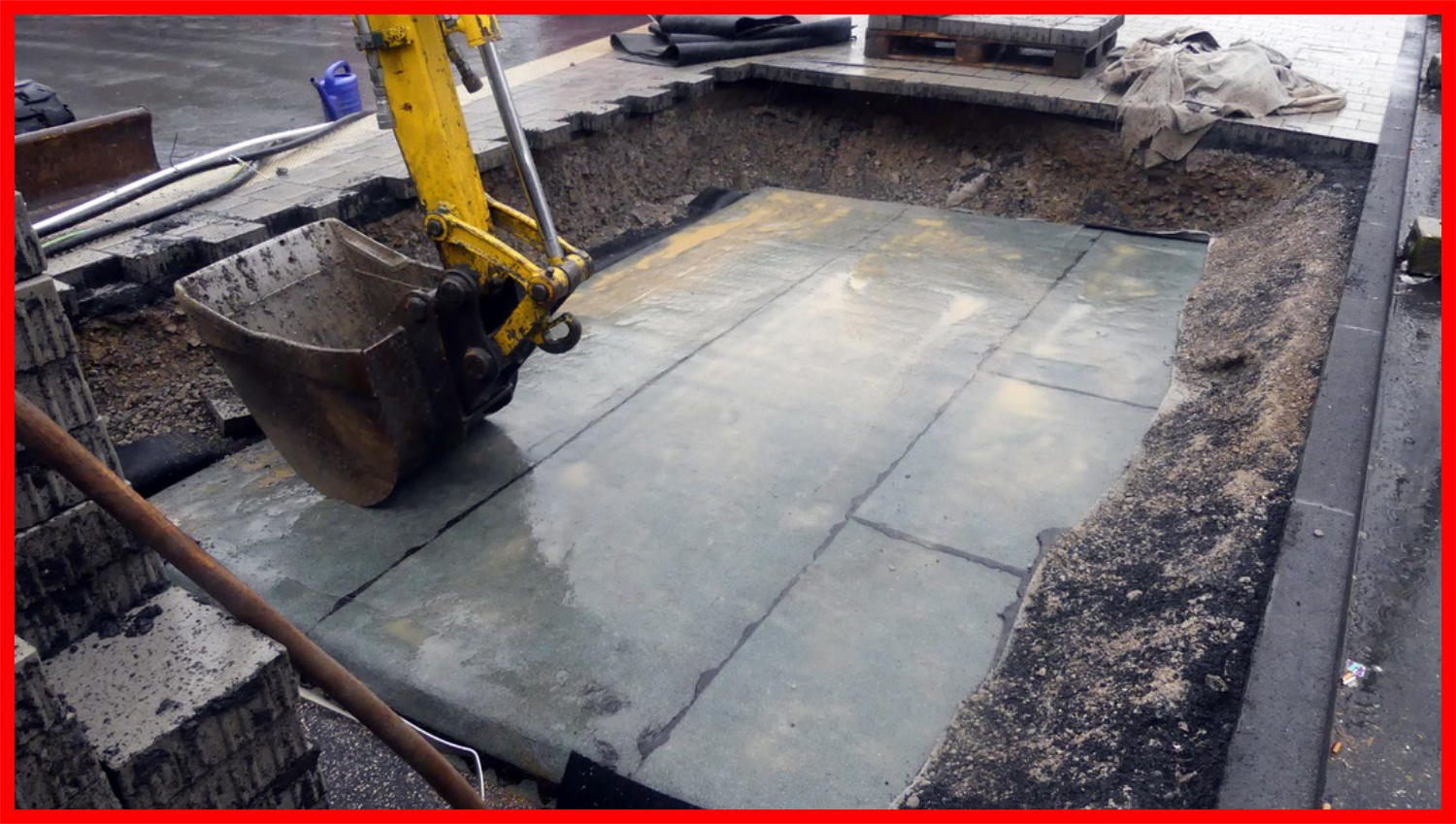

04.07.17

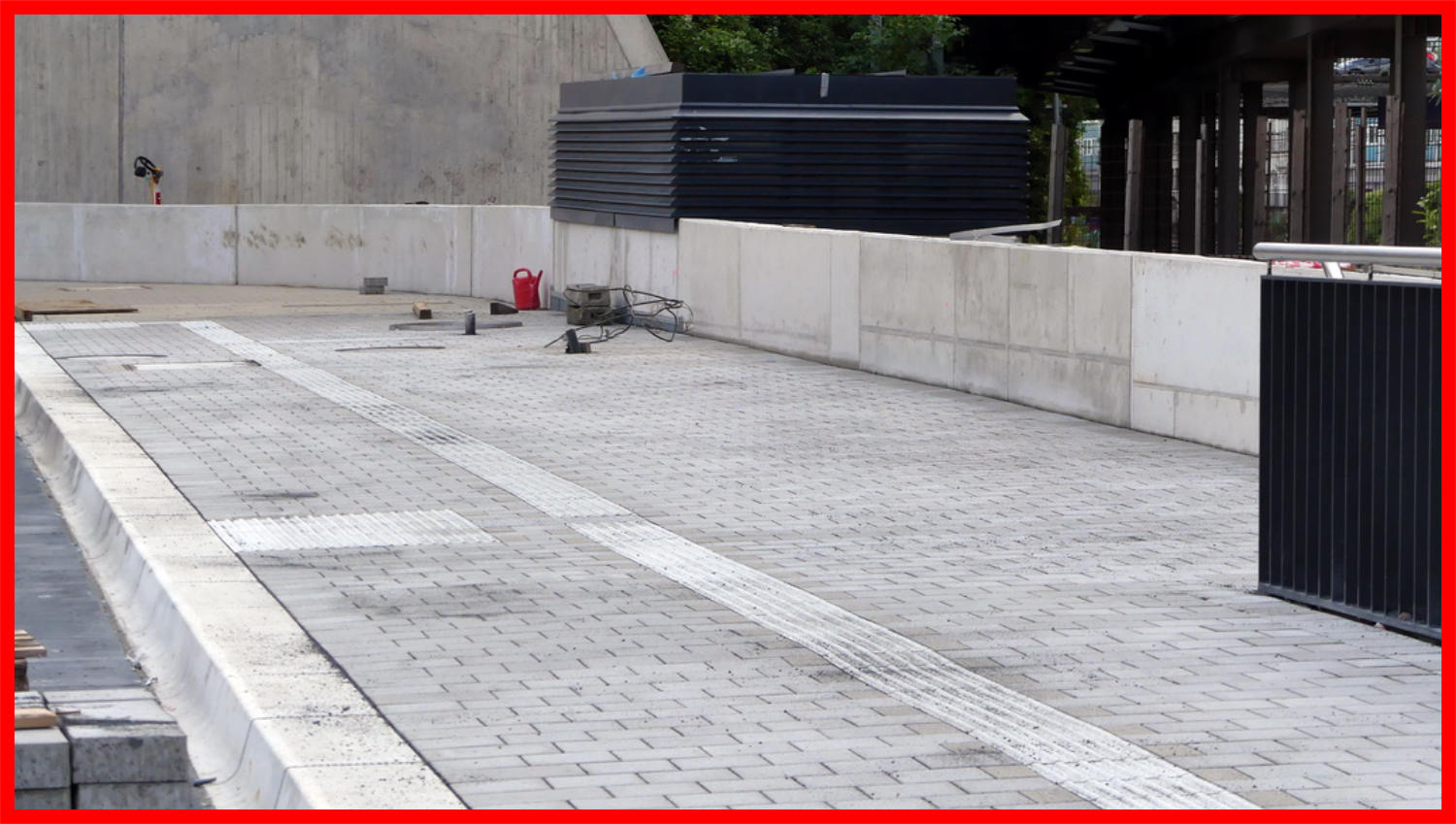

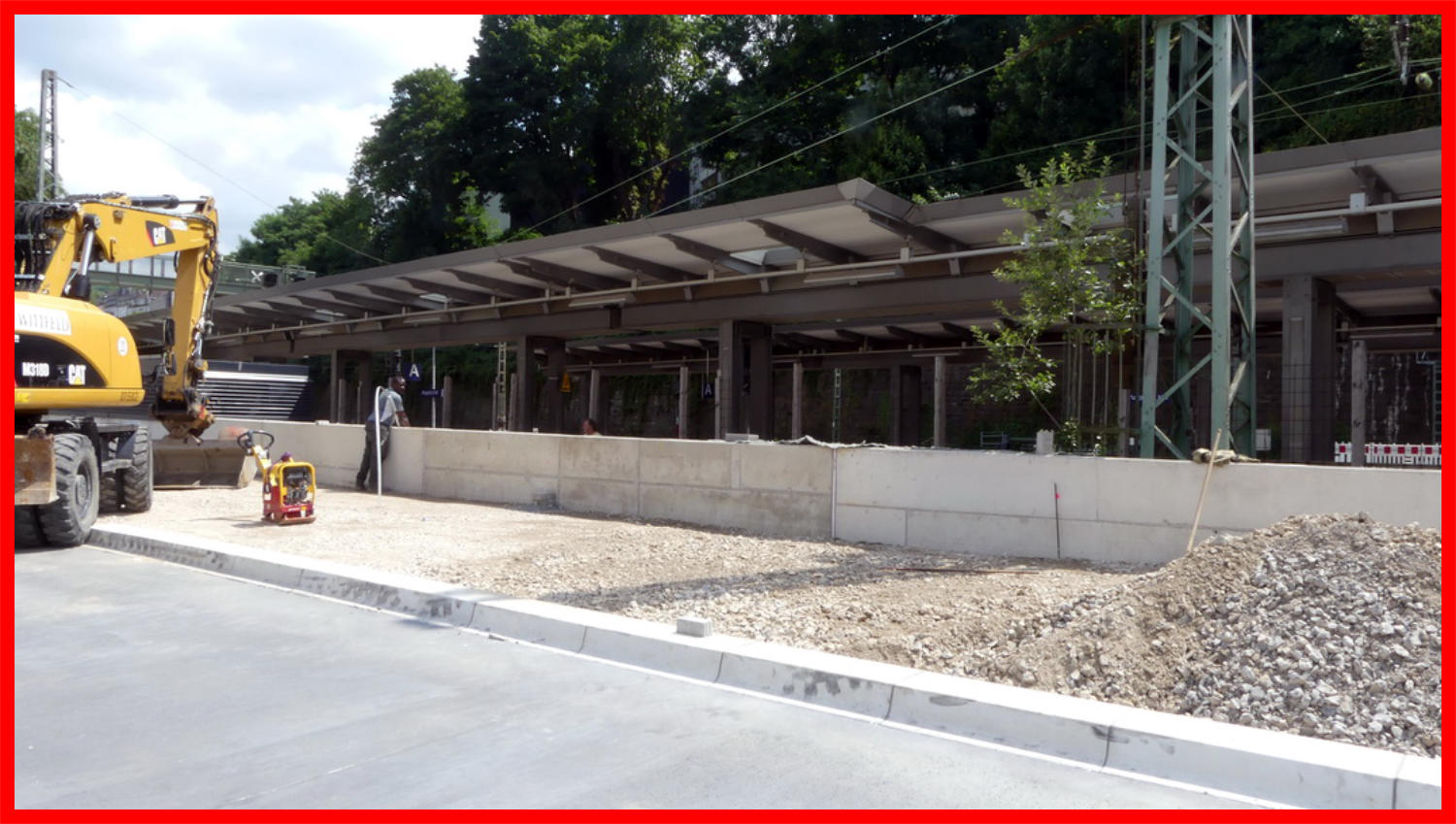

06.07.17- Die Pflasterarbeiten am Bussteig 1 sinnd fast abgeschlossen. 06.07.17 - Eiinge Dehnungsfugen werden eingebaut.
06.07.17

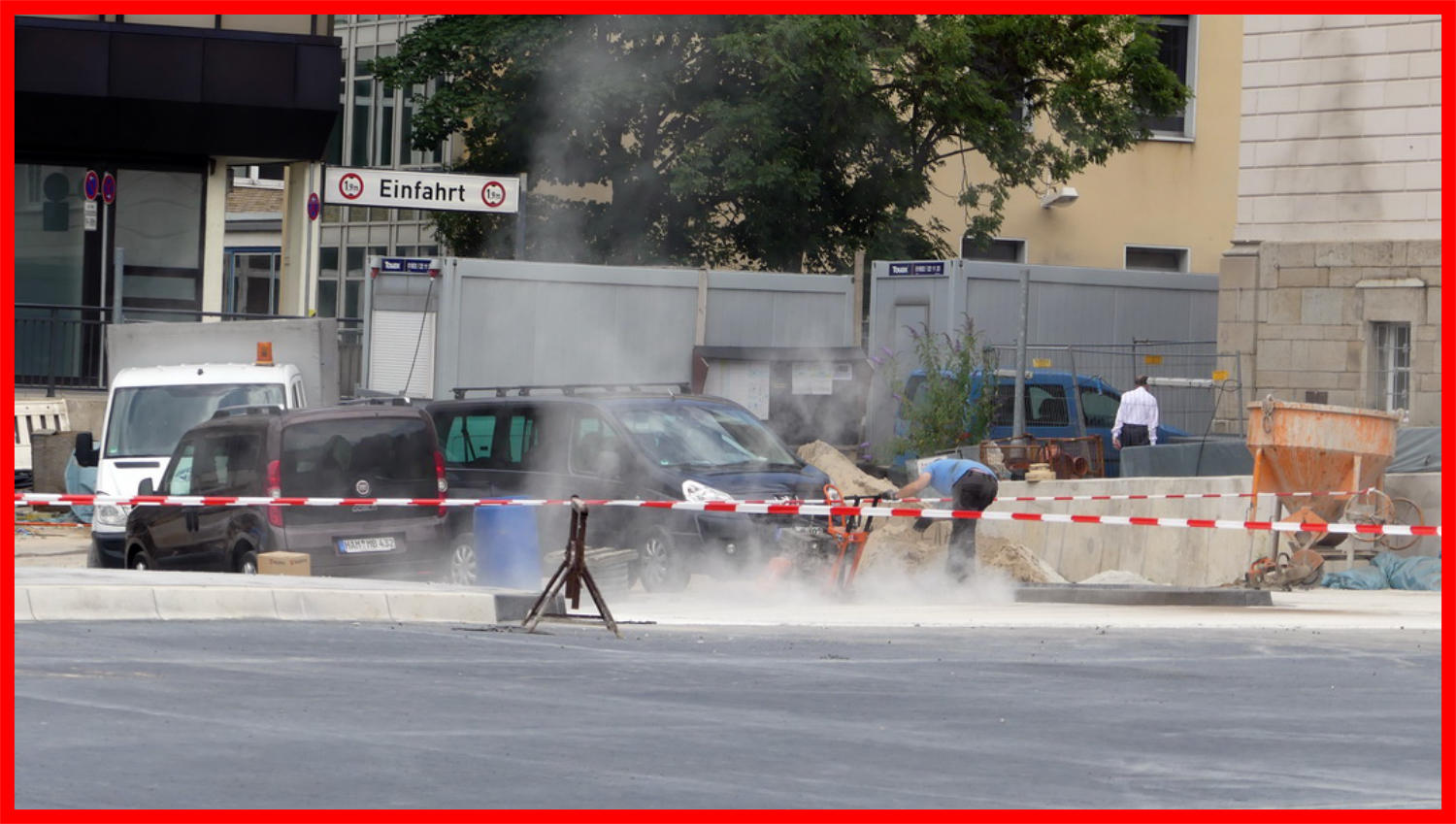

06.07.17

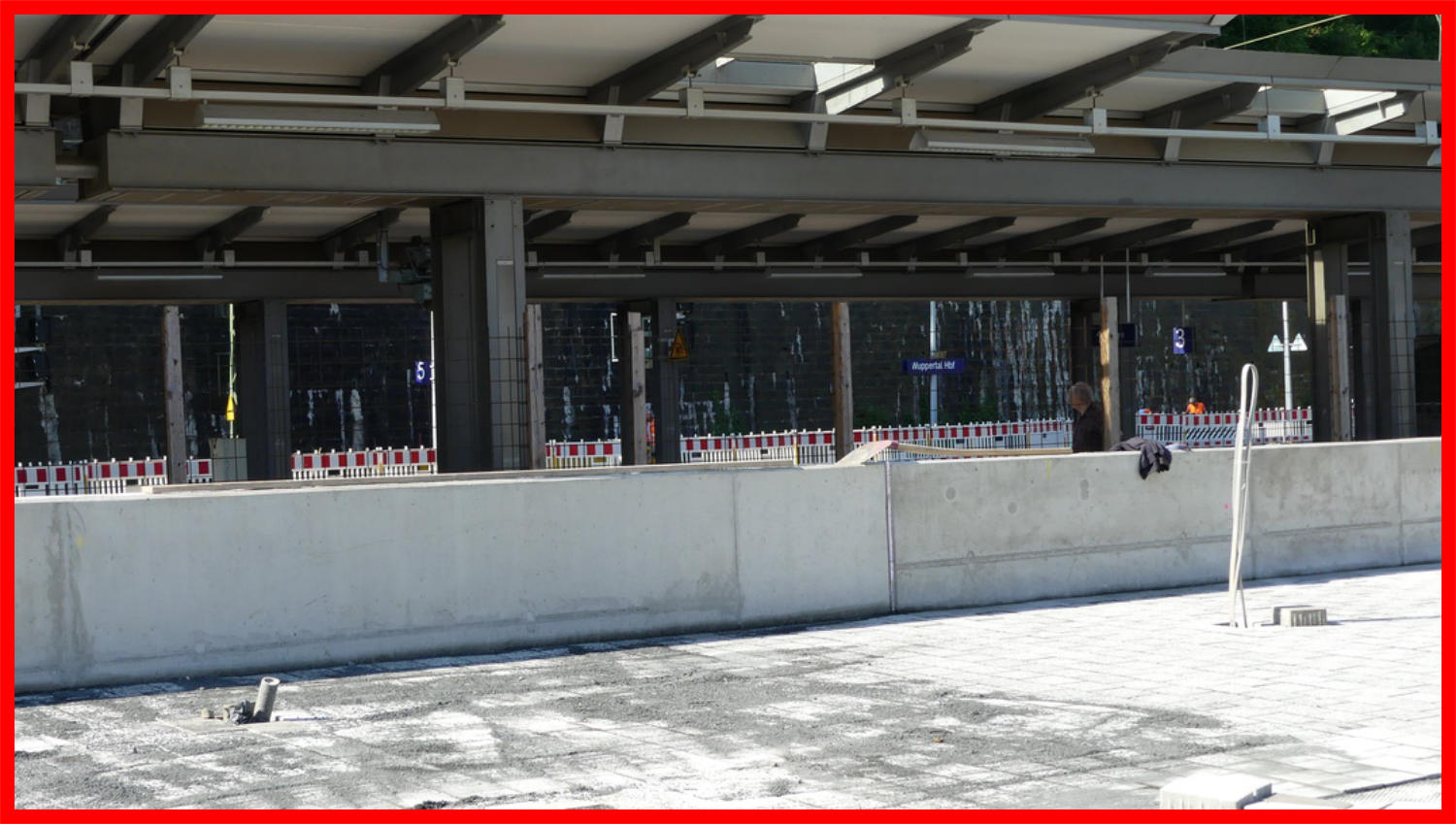

07.07.17 - Bussteig 1 ist nun fertig.
07.07.17

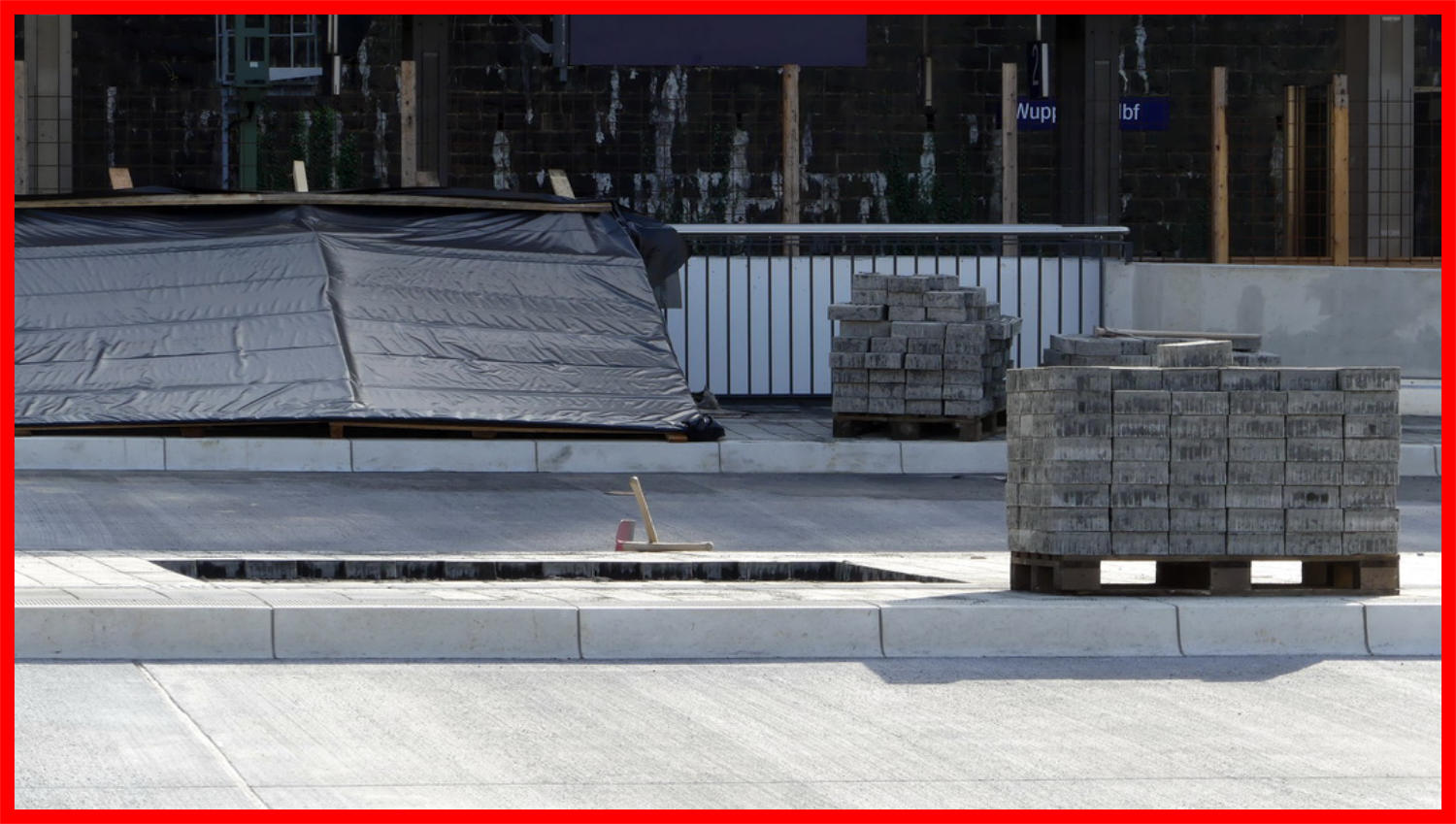

13.07.17 - Die Schutzplane wurde abgenommen. jetzt ist auch das Logo vom Umbau erkennbar. 13.07.17 - Die Leitsteine werden hier nun eingebaut.
13.07.17
13.07.17

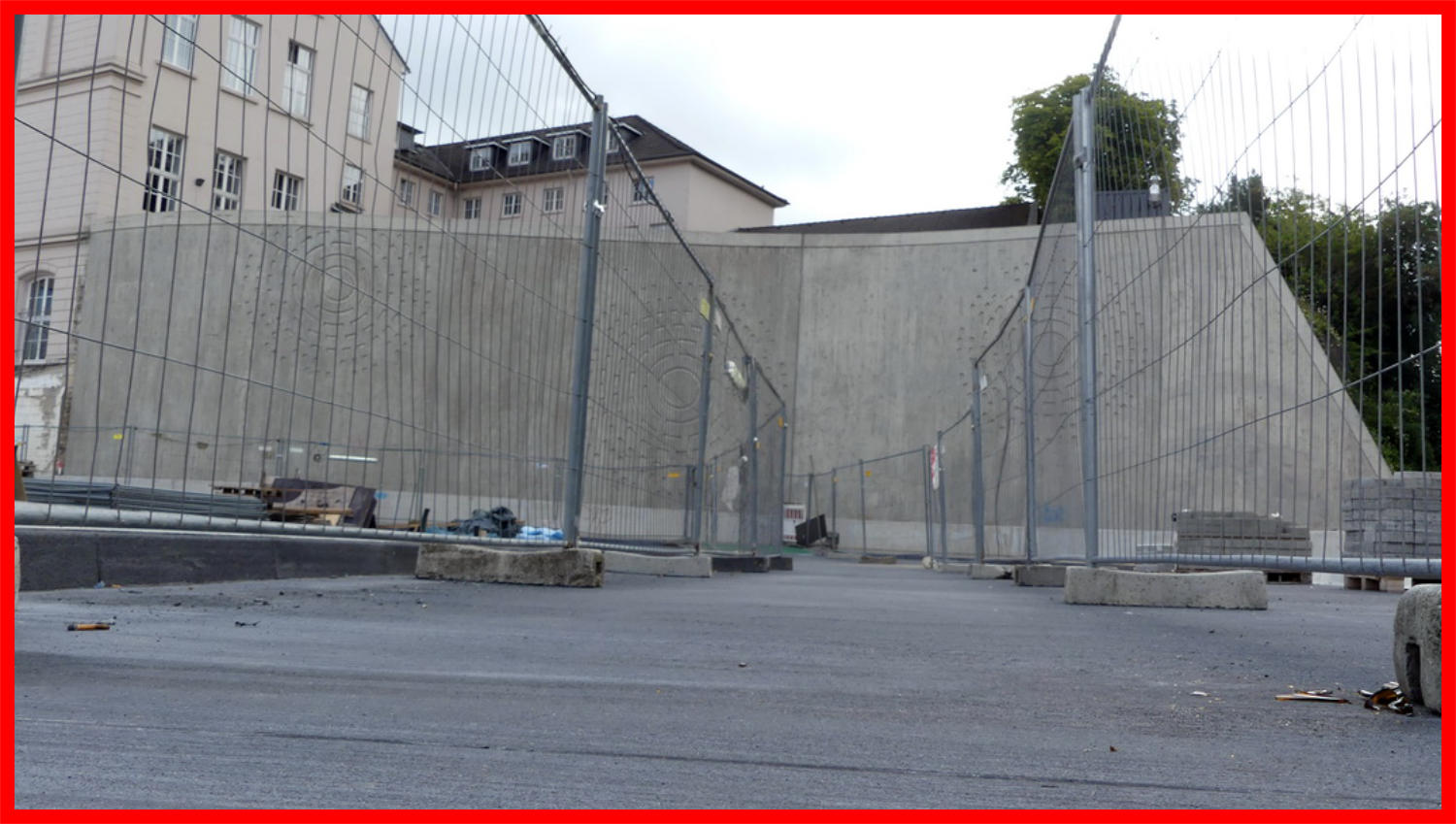

15.07.17 - Bussteig 1 wurde aufgeräumt. 15.07.17 - Blick auf die große Stützwand
15.07.17
15.07.17

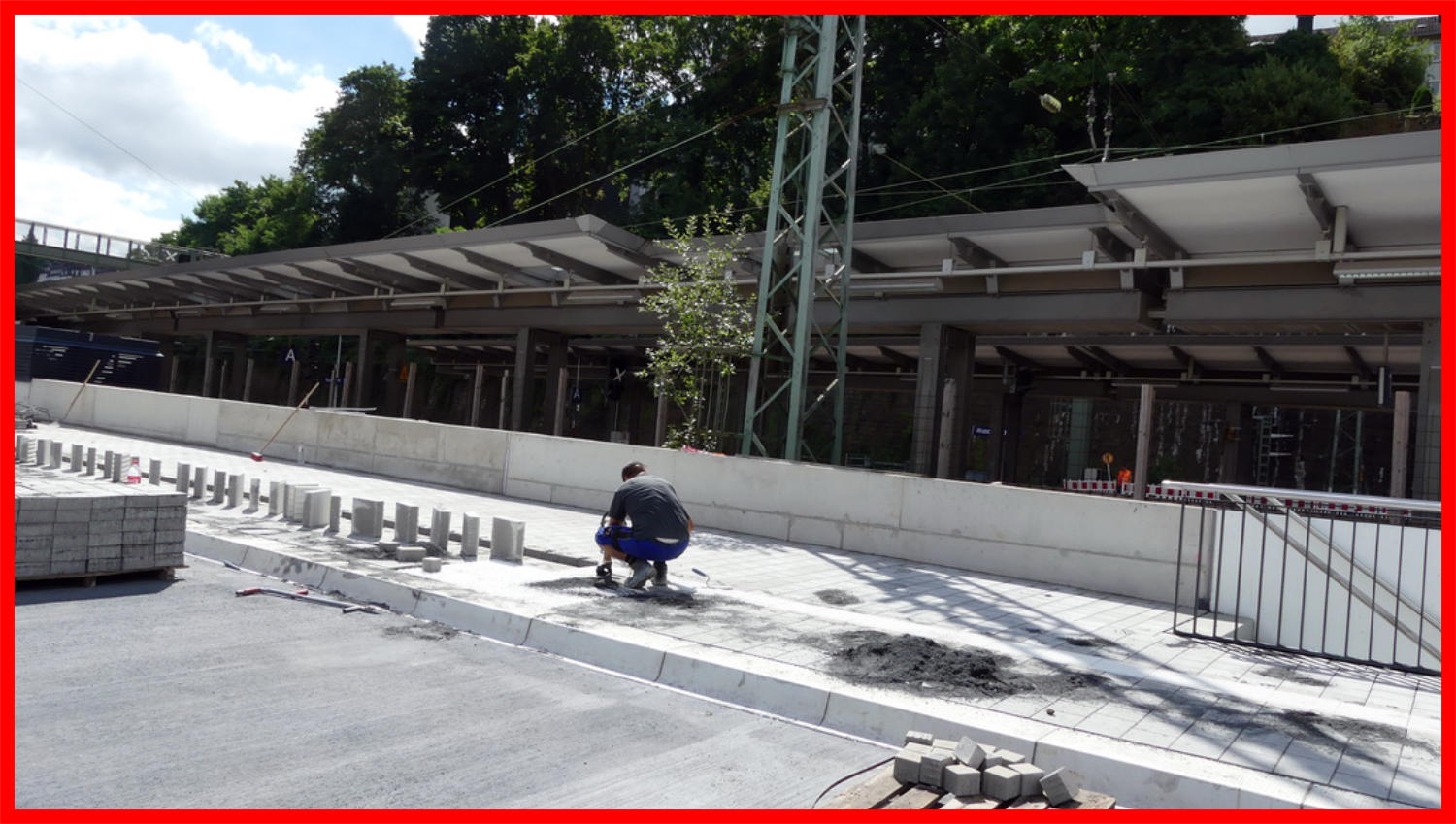

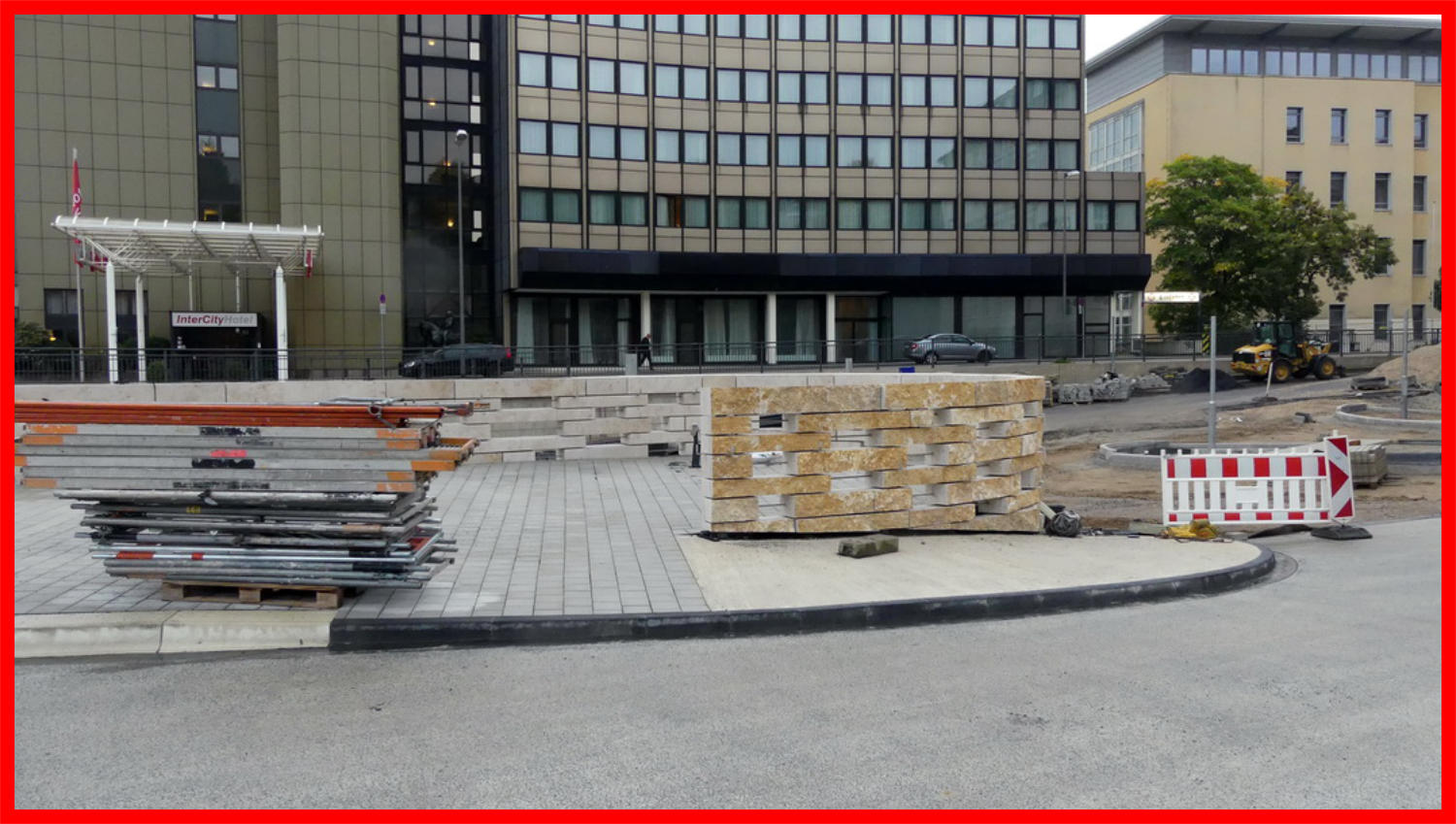

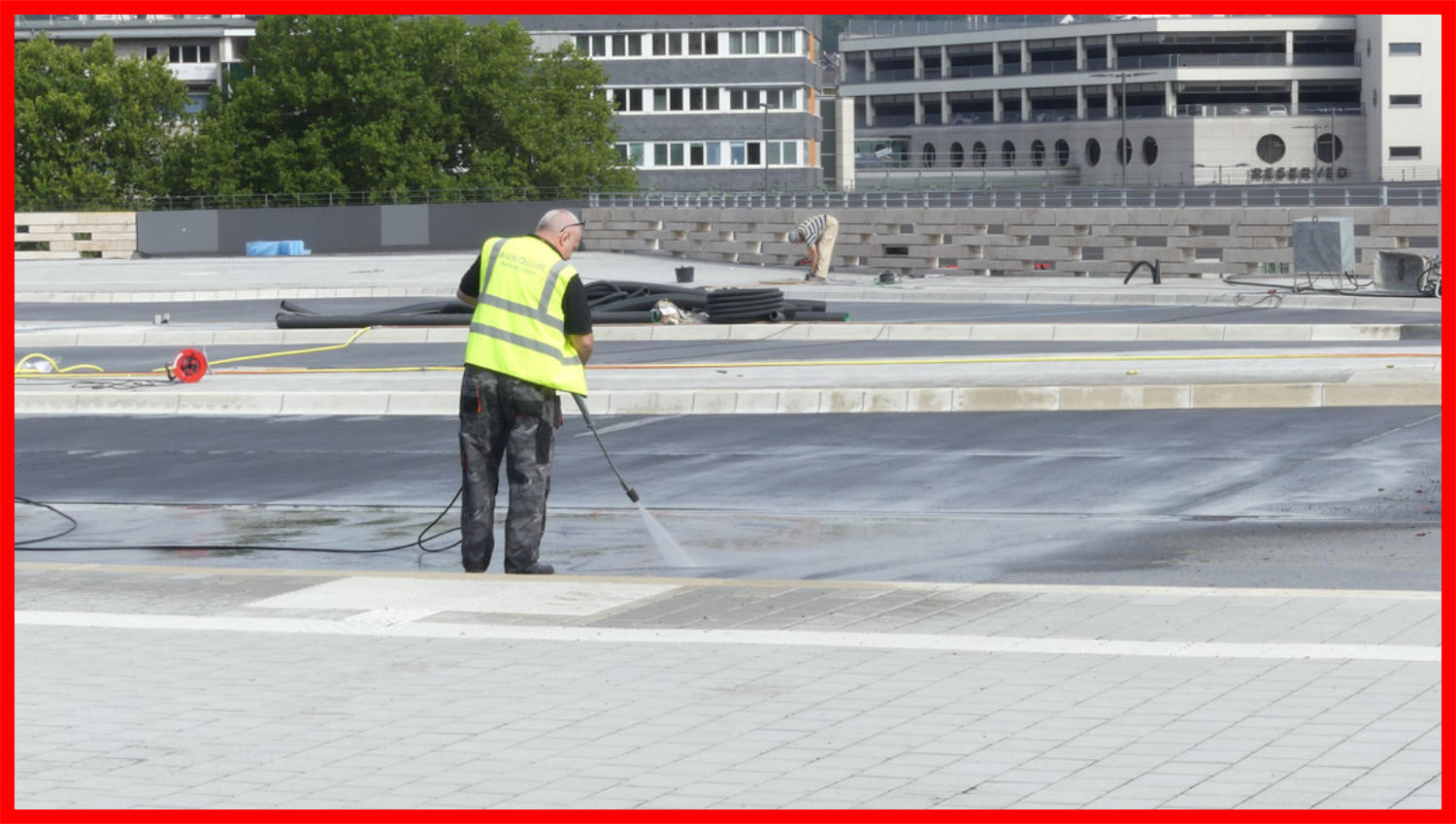

28.07.17 - Die Fahrbahn wird gesäubert.
28.07.17
28.07.17 - Ab heute geht es wieder über den Bürgersteig weiter.
28.07.17

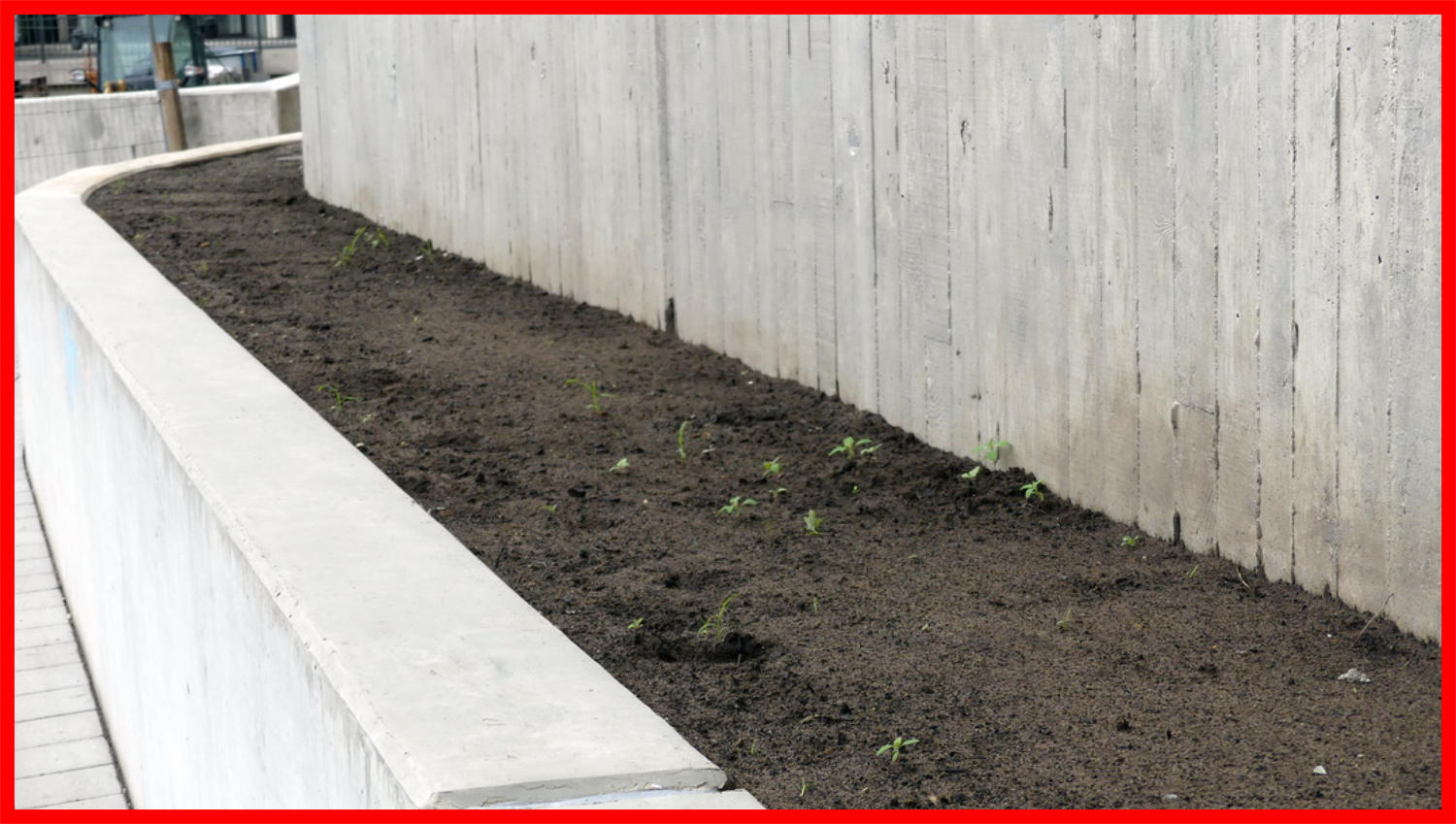

11.08.17 - Das erste Grün erblickt das Licht.
11.08.17

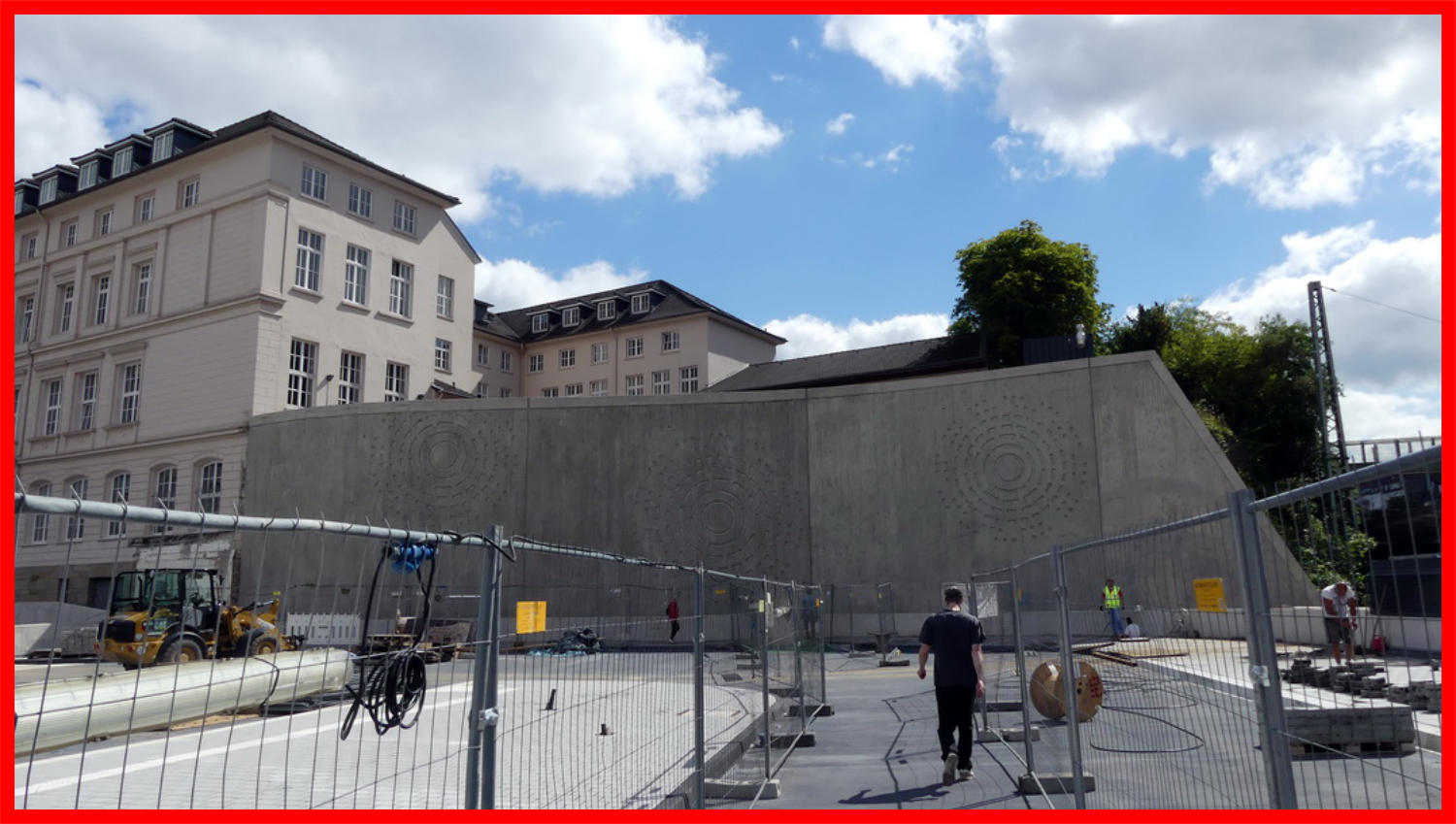

Der Busbahnhof ist zu  ca 90 % fertig. Die Bussteigdächer folgen später. Der Einbau der Abfahrtsanzeigen erfolgt 2018.

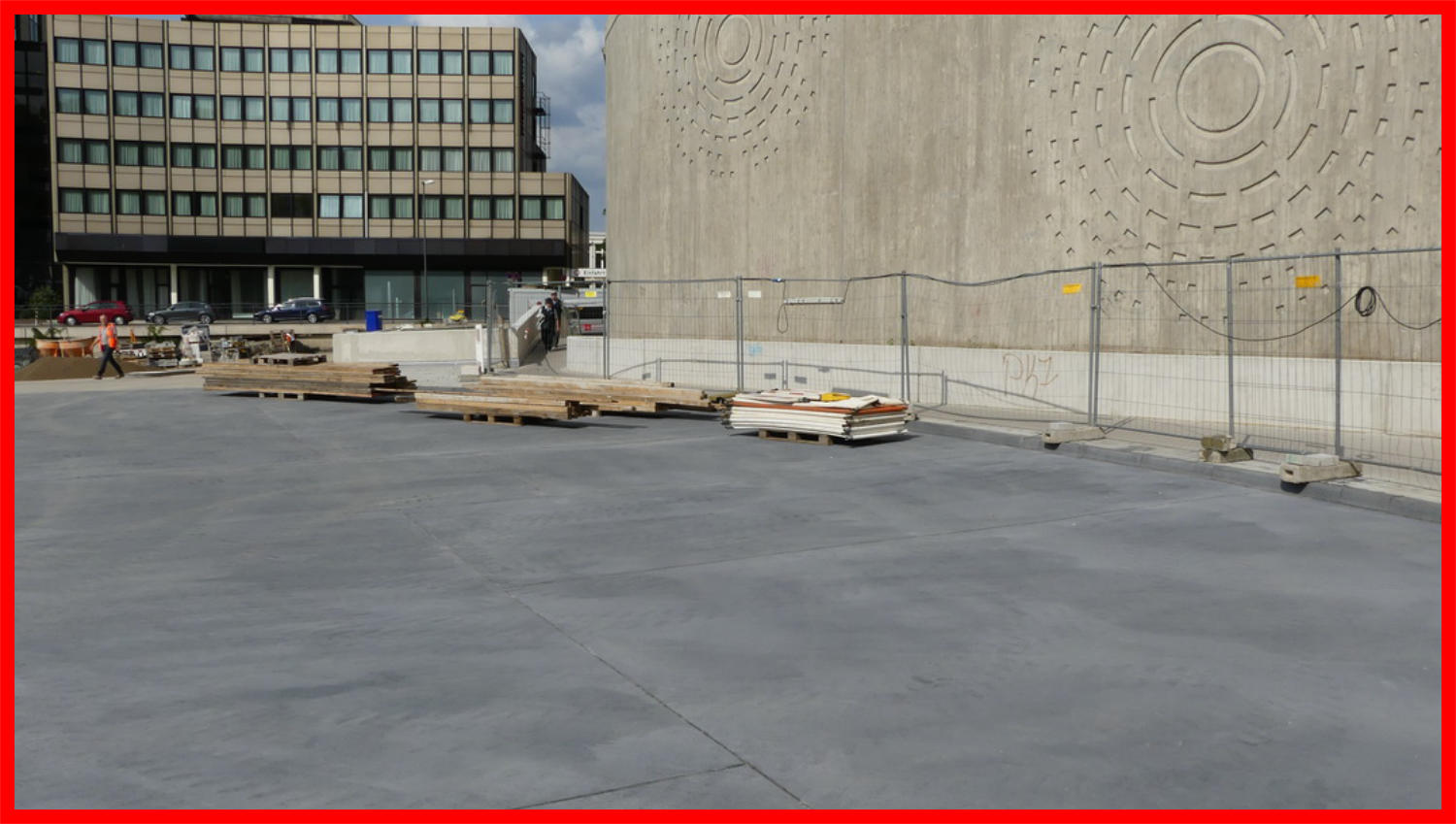

24.08.17 - Die Baustelle wird aufgeräumt.
24.08.17
09.10.17 - Der neue Weg über dem Busbahnhof eröffnet neue Blickwinkel.
09.10.17
13.10.17

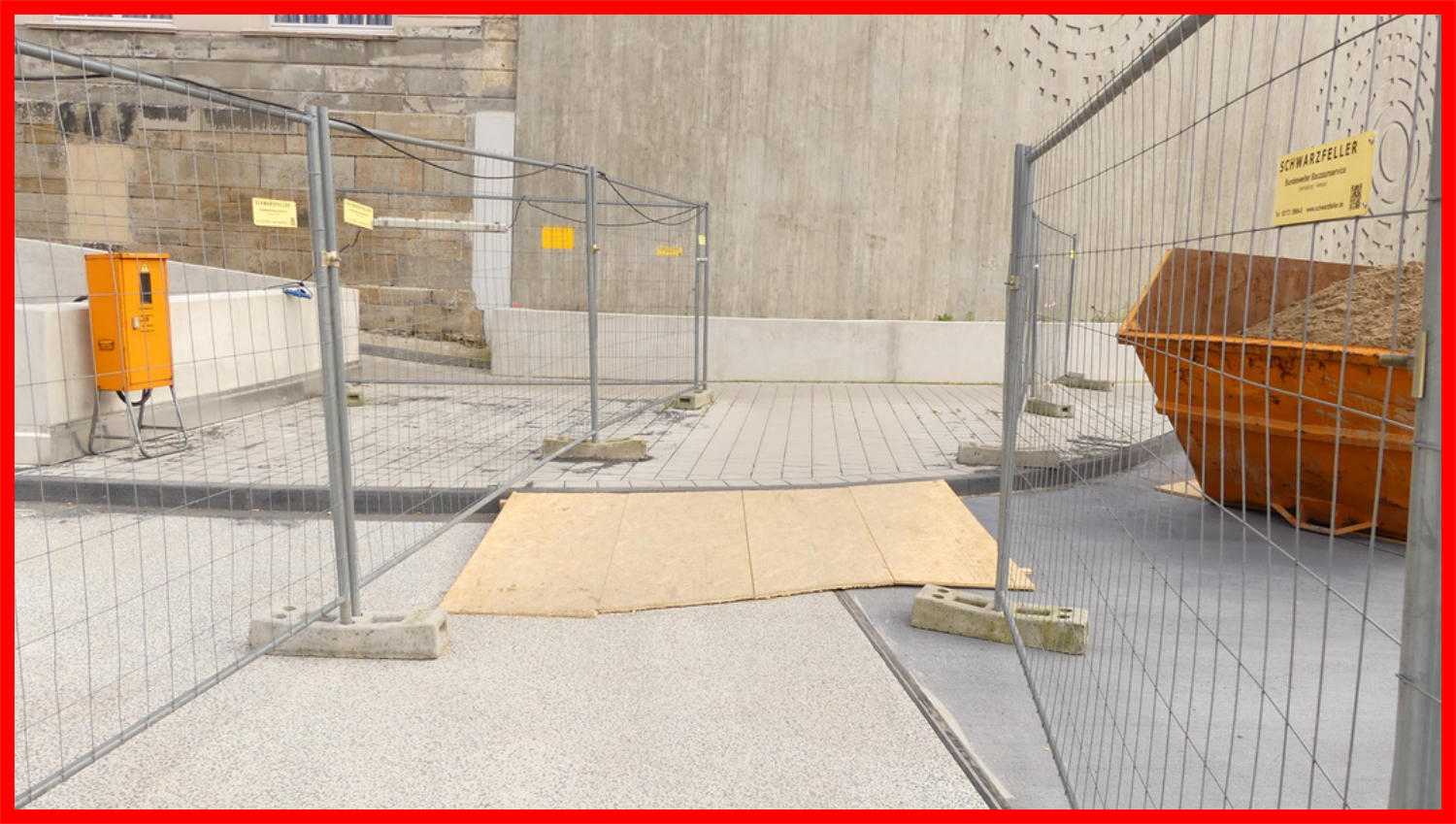

13.10.17 - Die fehlenden Rampen wurden nachgerüstet. Mal sehen wie lange diese Spanplatten halten 13.10.17 -Die vorbereitenden Arbeiten für die neuen Bahnsteigadächern haben begonnen.
13.10.17

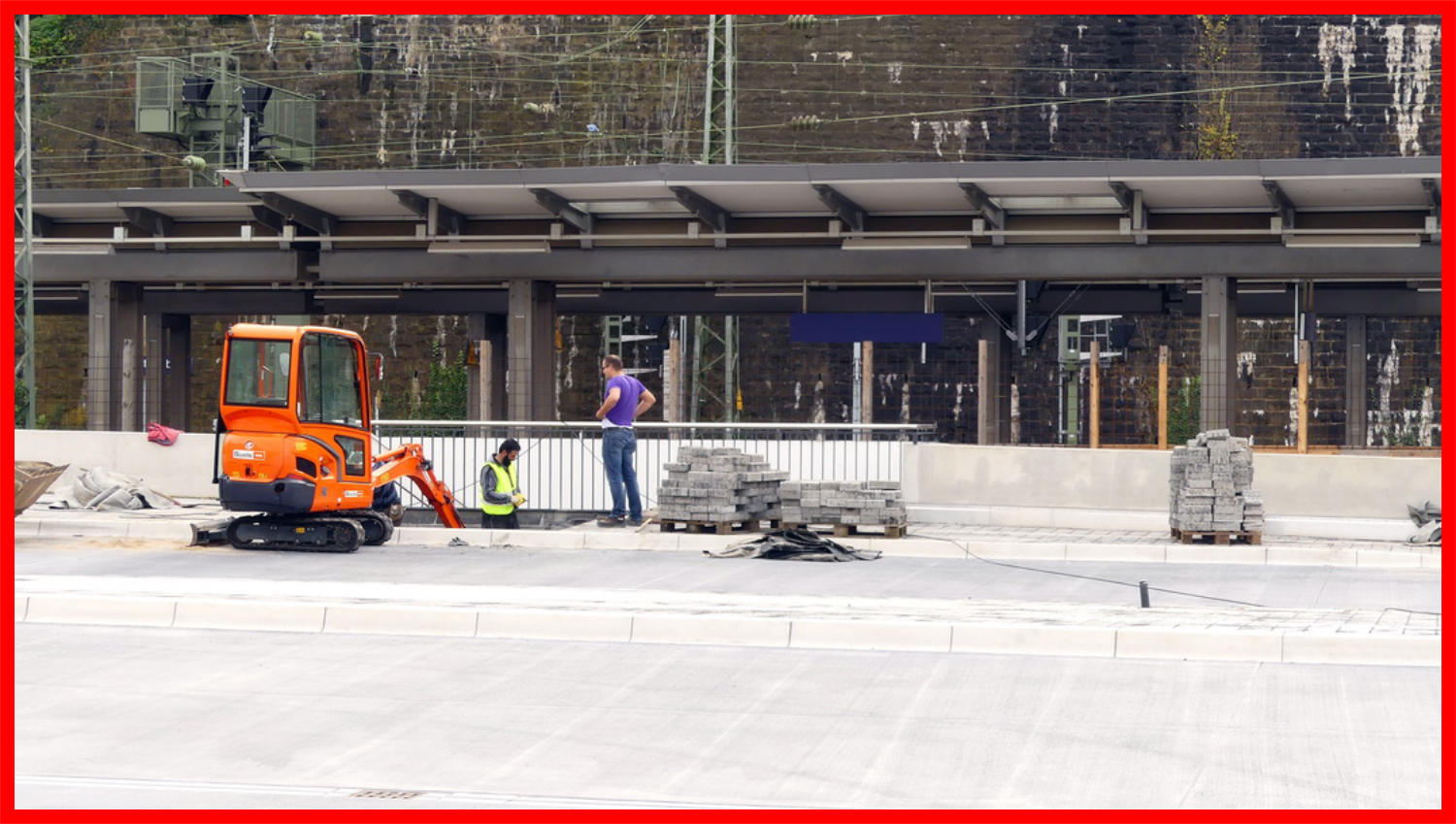

16.10.17 - Nun haben auch die Arbeiten am  Bussteig 2 begonnen.
16.10.17
19.10.17

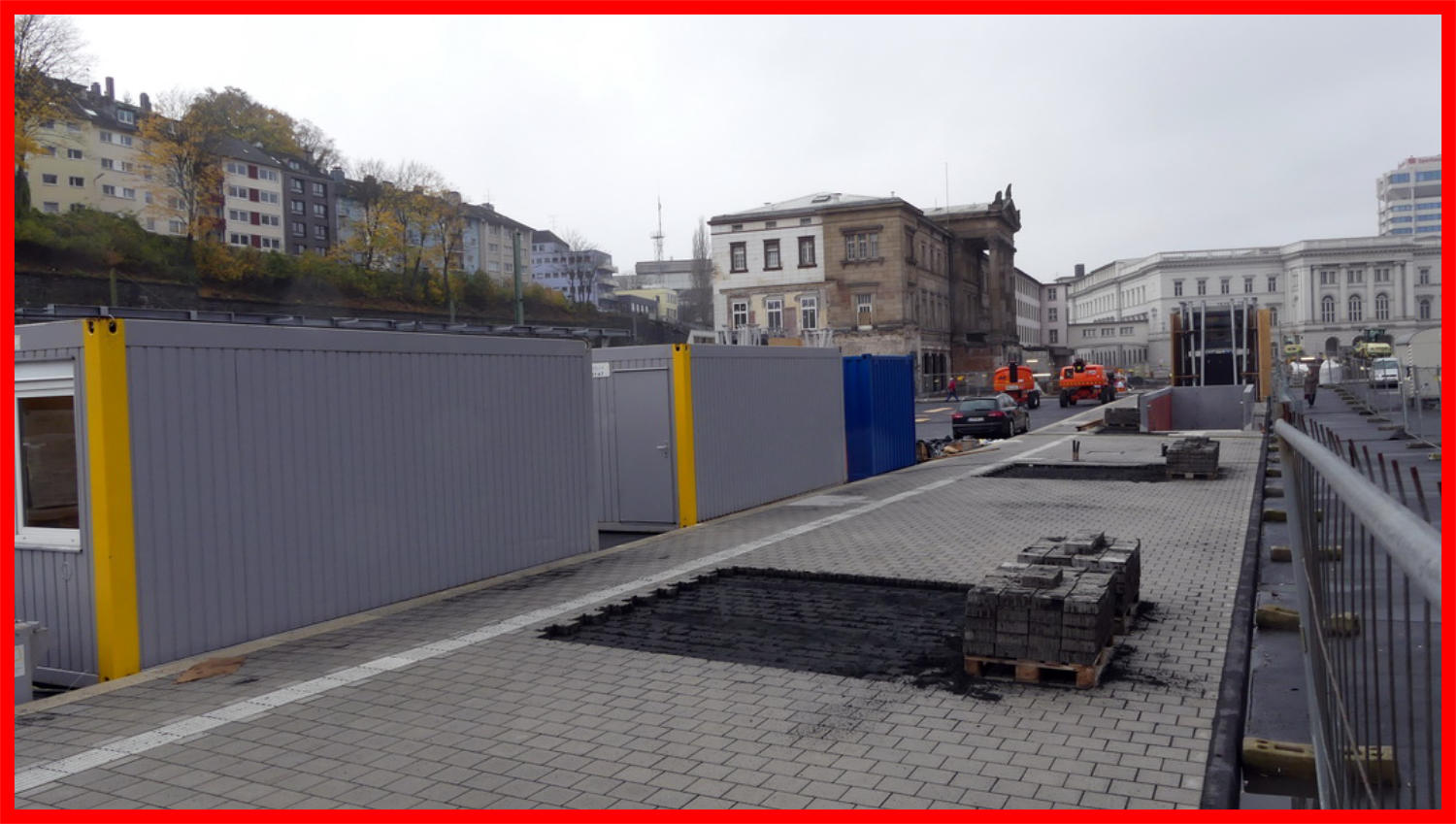

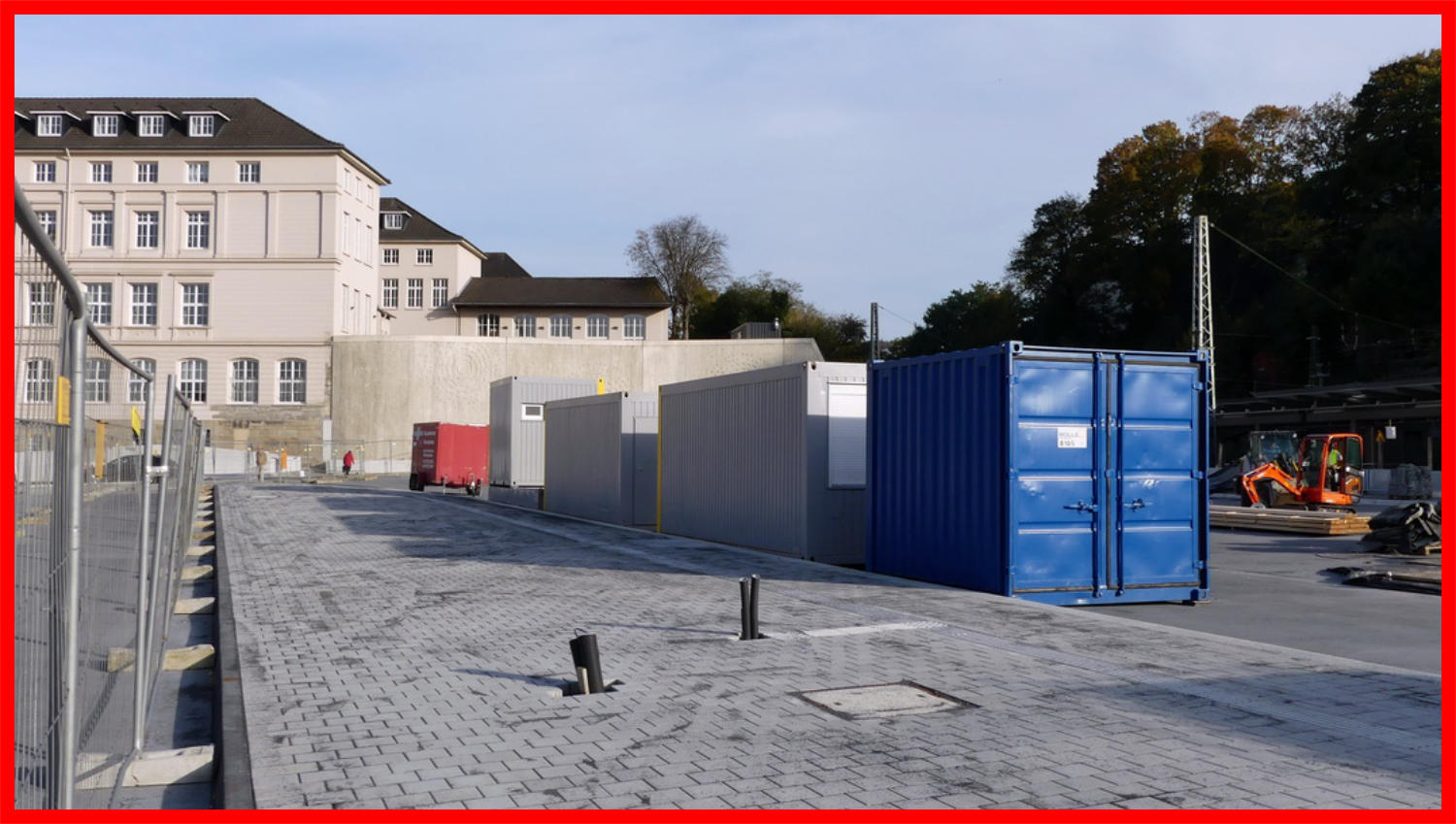

19.10.17 - Einige Baucontainer wurden aufgestellt. 15.11.17 - Am Bussteig 3 haben die vorbereitenden Arbeiten begonnen.
15.11.17

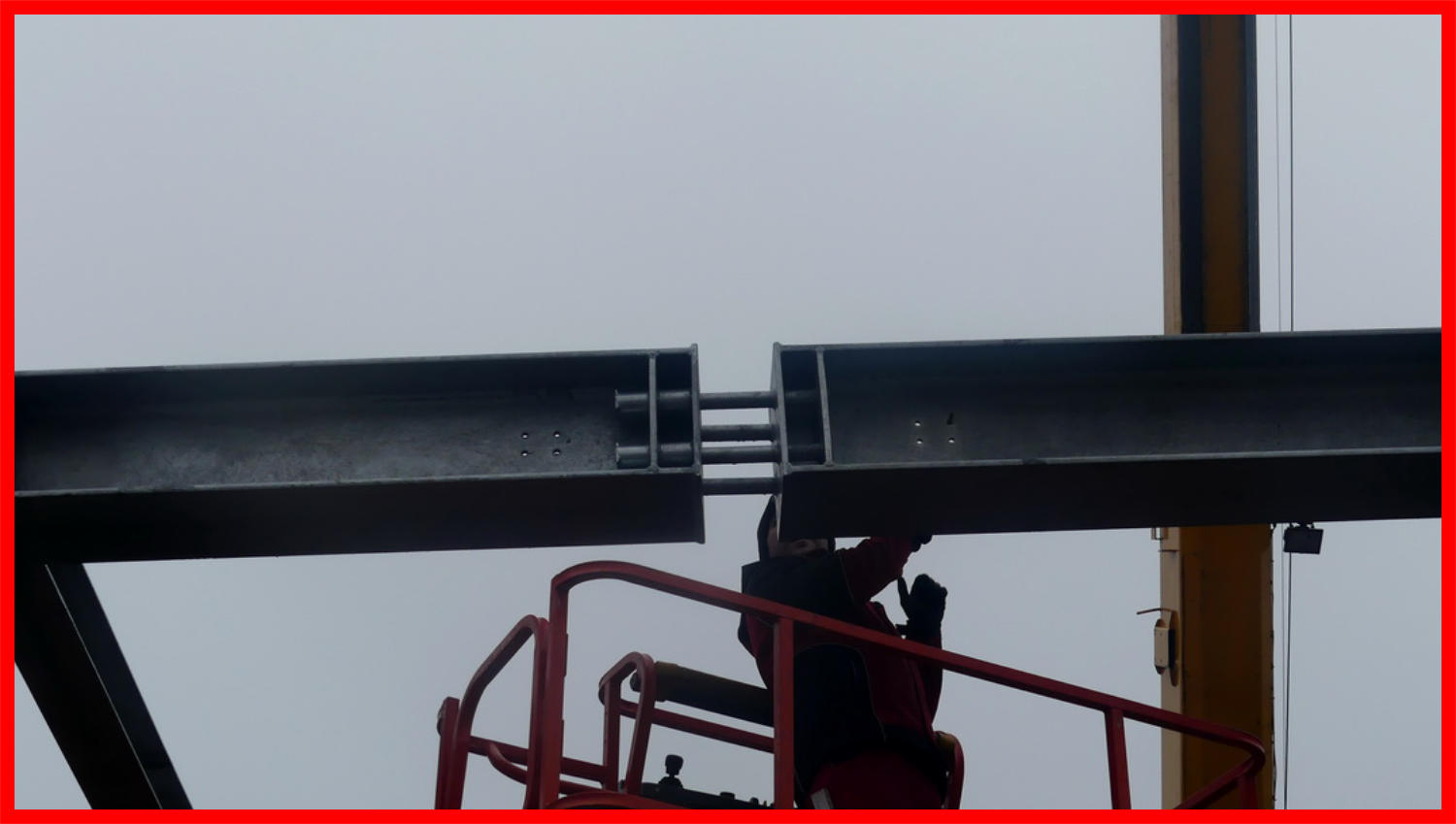

16.11.17 - Blick auf die Anschlußstücke ohne Schrauben damit das Material Arbeiten kann.
16.11.17

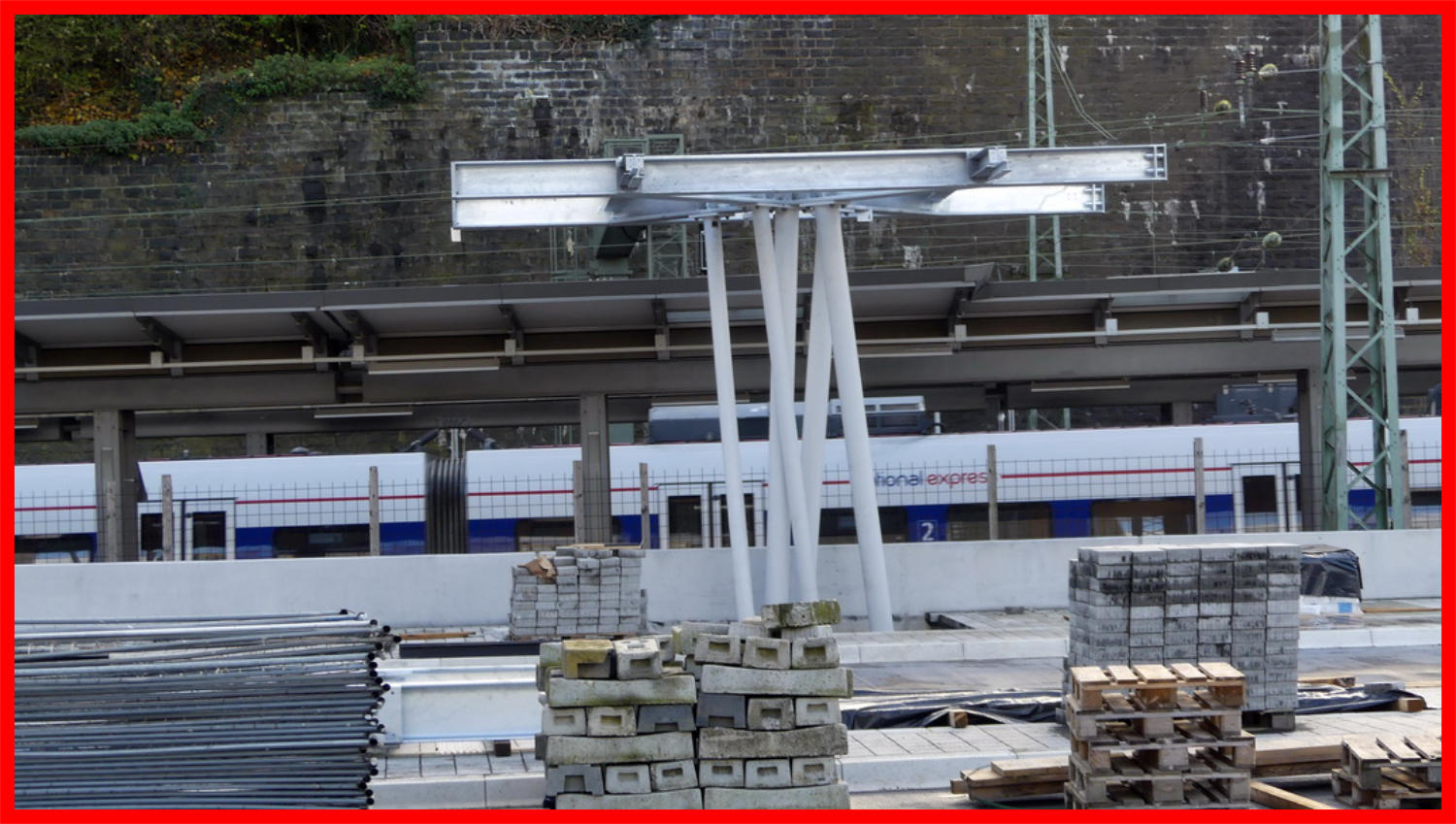

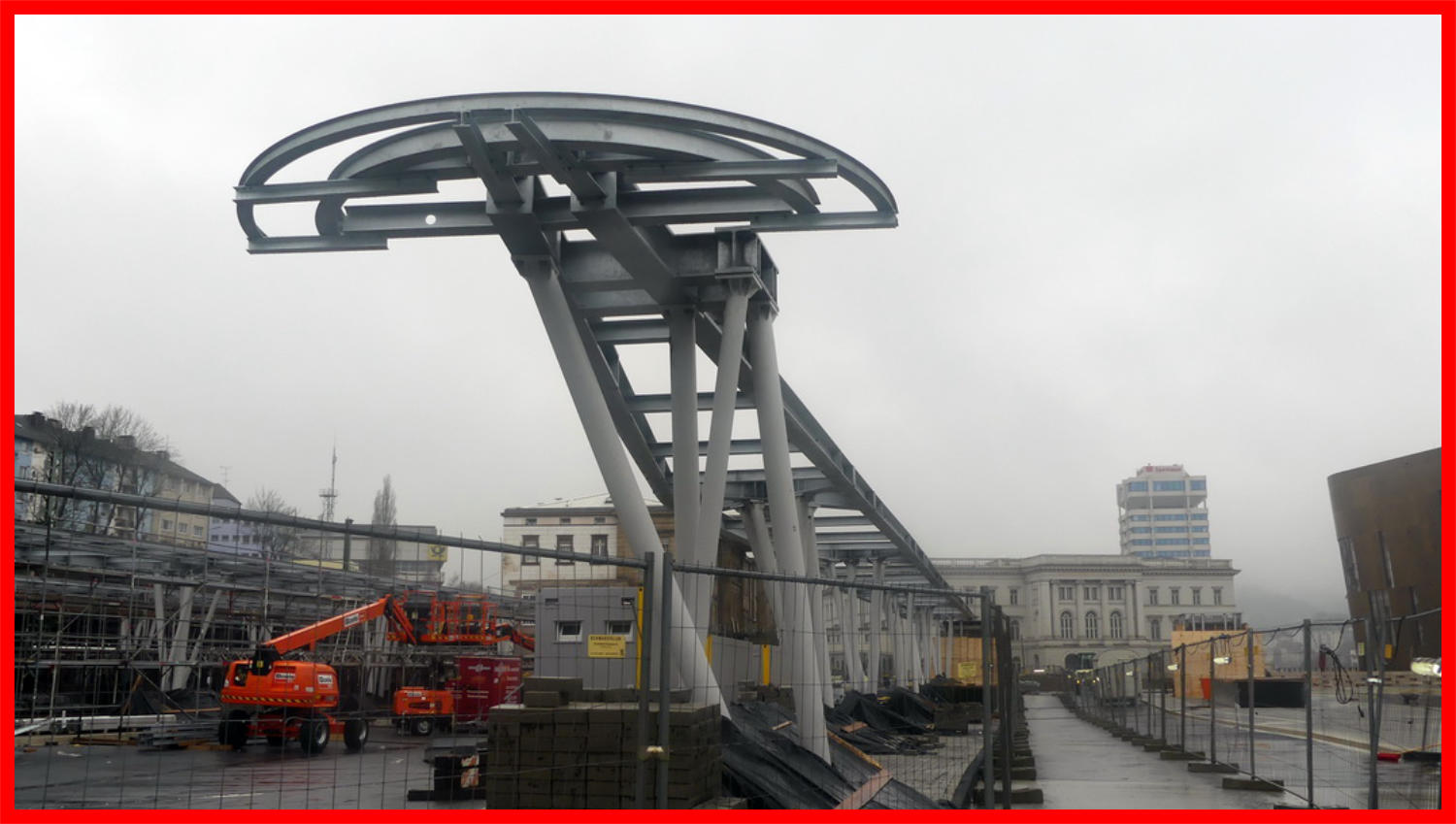

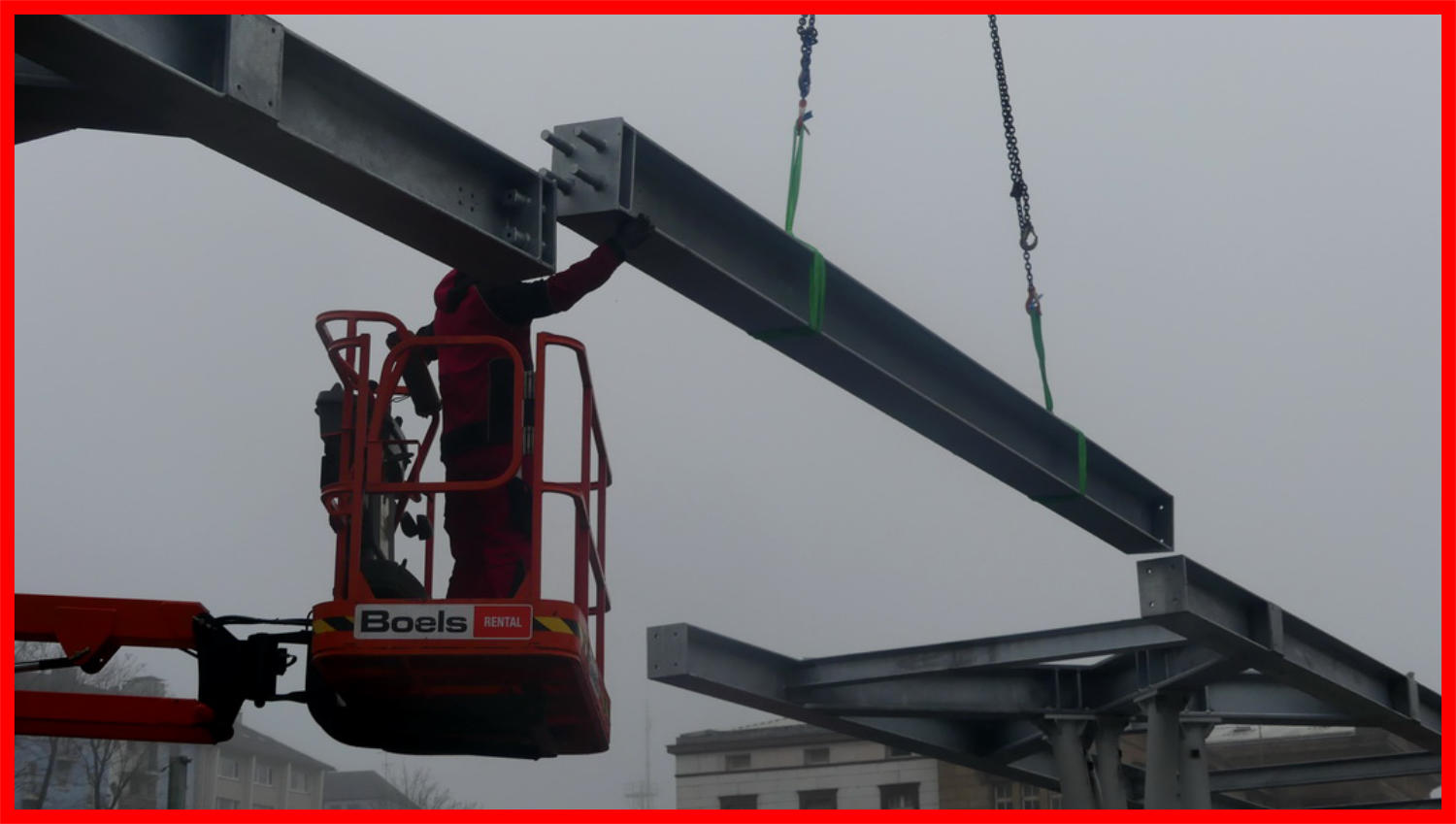

17.11.17 - Die ersten Dachteile am Ostteil wurden montiert.
17.11.17
21.11.17

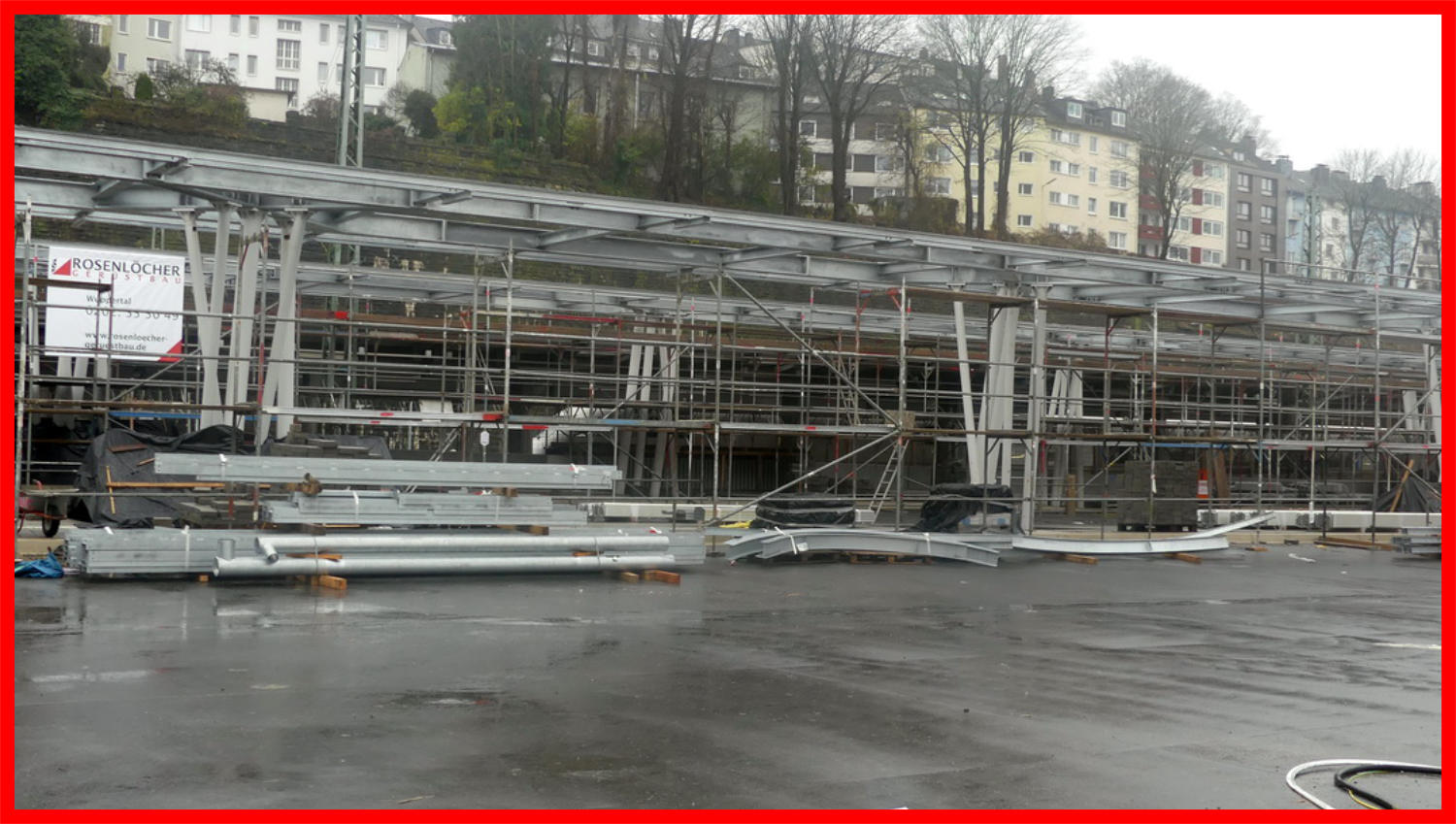

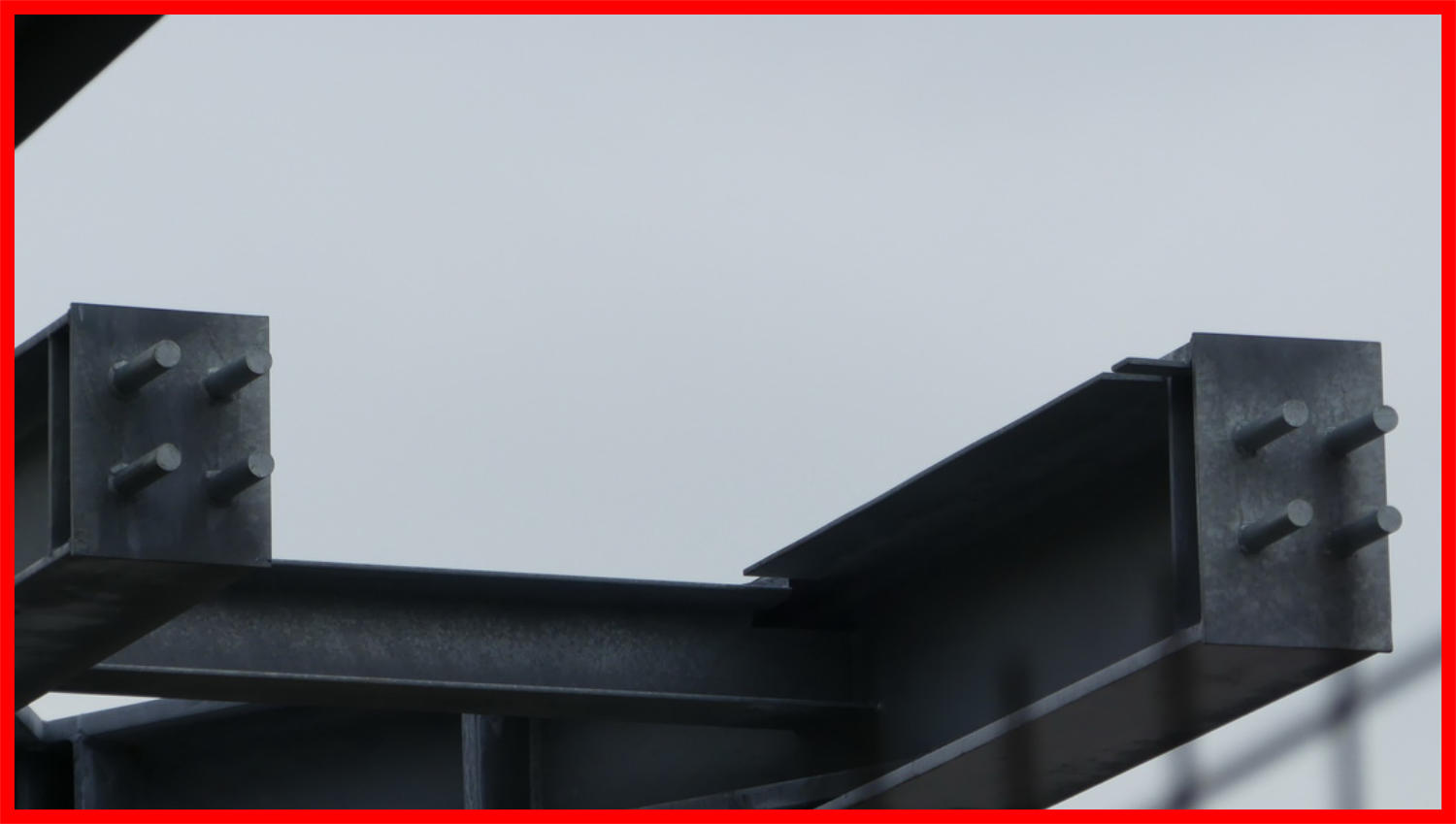

21.11.17 - Die Betonschächte für die Busdachträger werden am Bussteig 3 nun freigelegt. 21.11.17 - Weitere Teile wurden bezw. werden montiert.
21.11.17
21.11.17
19.12.17
19.12.17

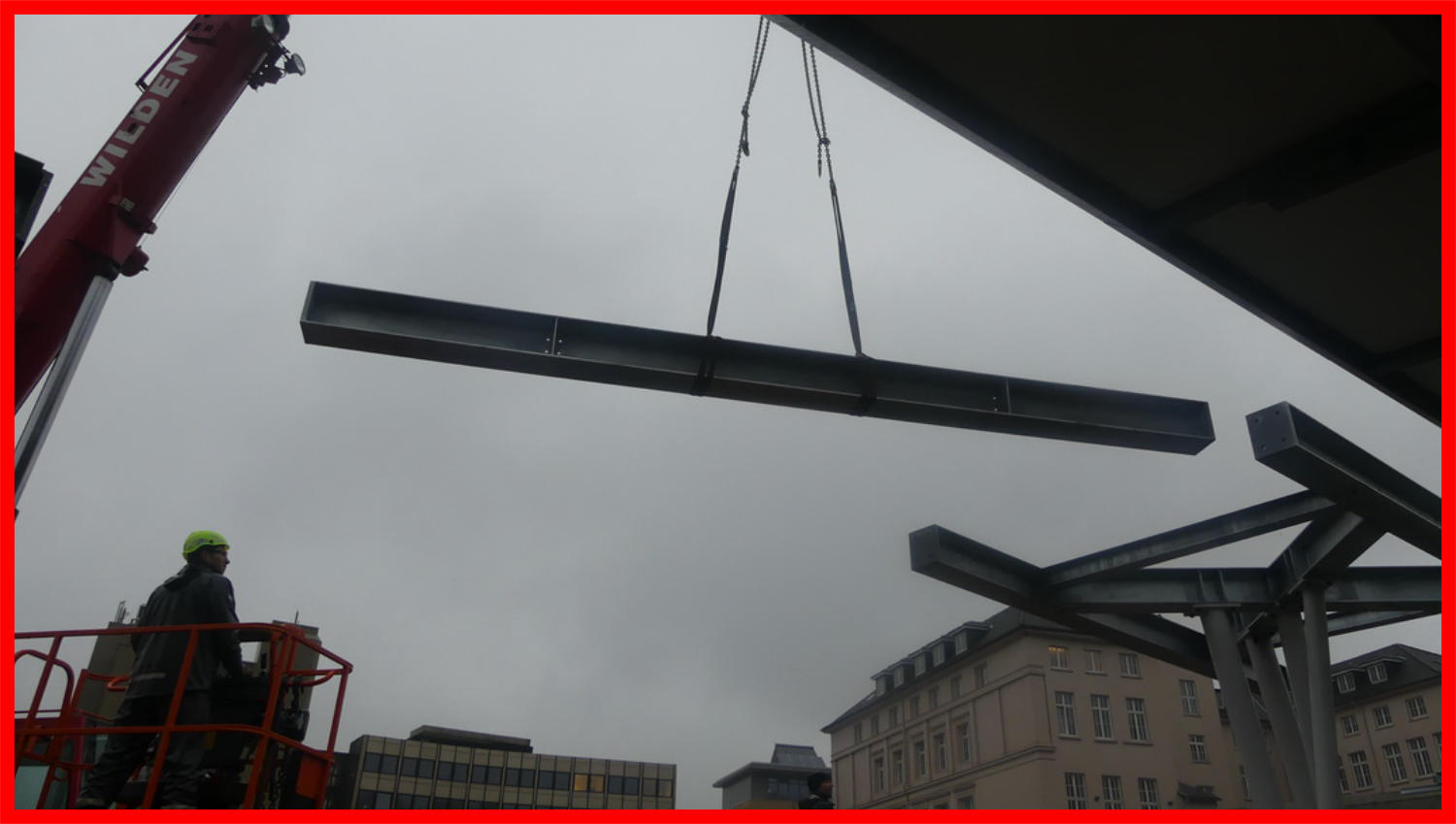

19.12.17 - Ein weitereV erbindungsteil wird eingebaut. Dieses ist gleichzeitig die Dehnungsfuge. 19.12.17 - Ein weitereV erbindungsteil wird eingebaut. Dieses ist gleichzeitig die Dehnungsfuge. 22.12.17 - Das Grundgerüst am Bussteig 3 ist fertig. Und der erste Bogen wurde eingebaut. 22.12.17 - Weitere Bögen liegen am Bussteig 2.
22.12.17
22.12.17
