Umbau Döppersberg                                        2017
Juli-Dezember
Dokumen tation Umbau Döppersberg 2009 bis 2018
Kontakt
Links
Pinguinale
Doku
Bild d. Monats
Kontakt
Foto
Start

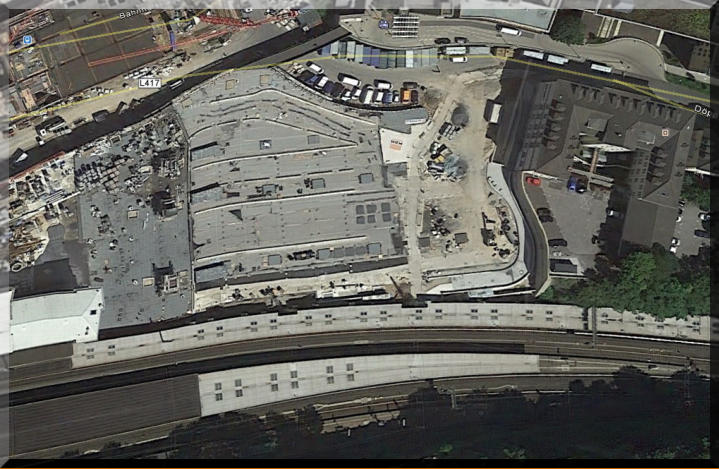

Bild Quelle: Google

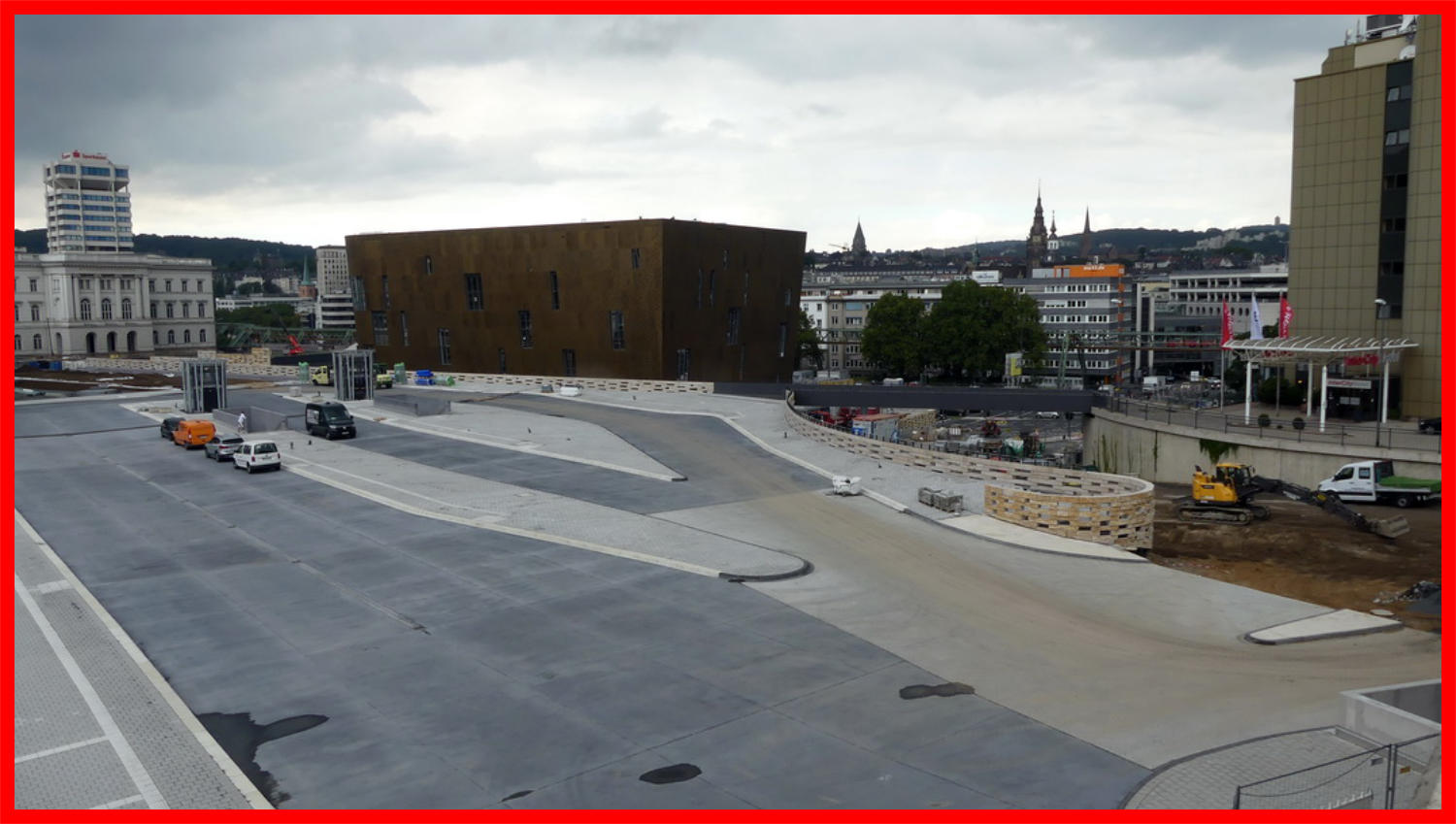

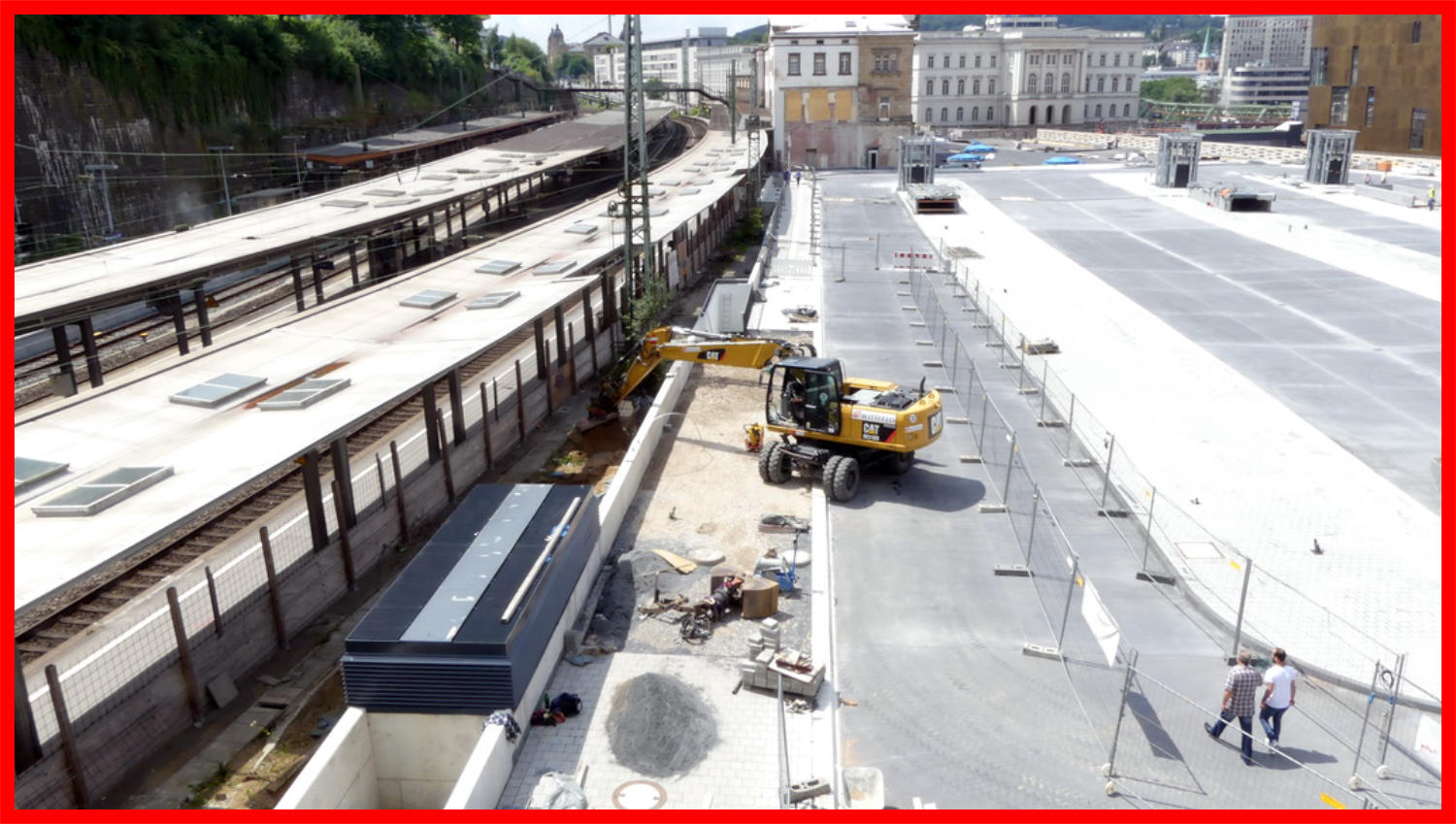

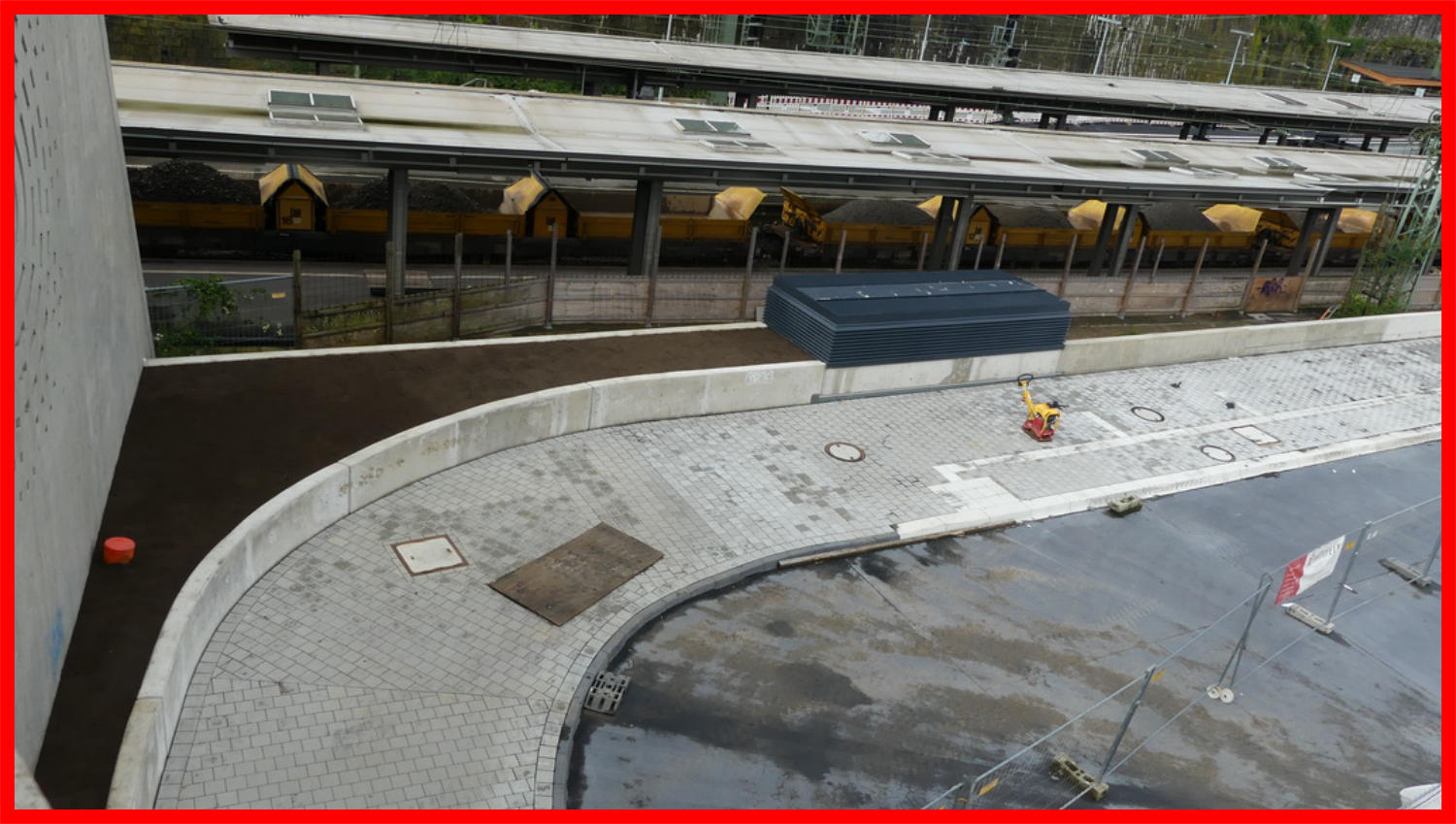

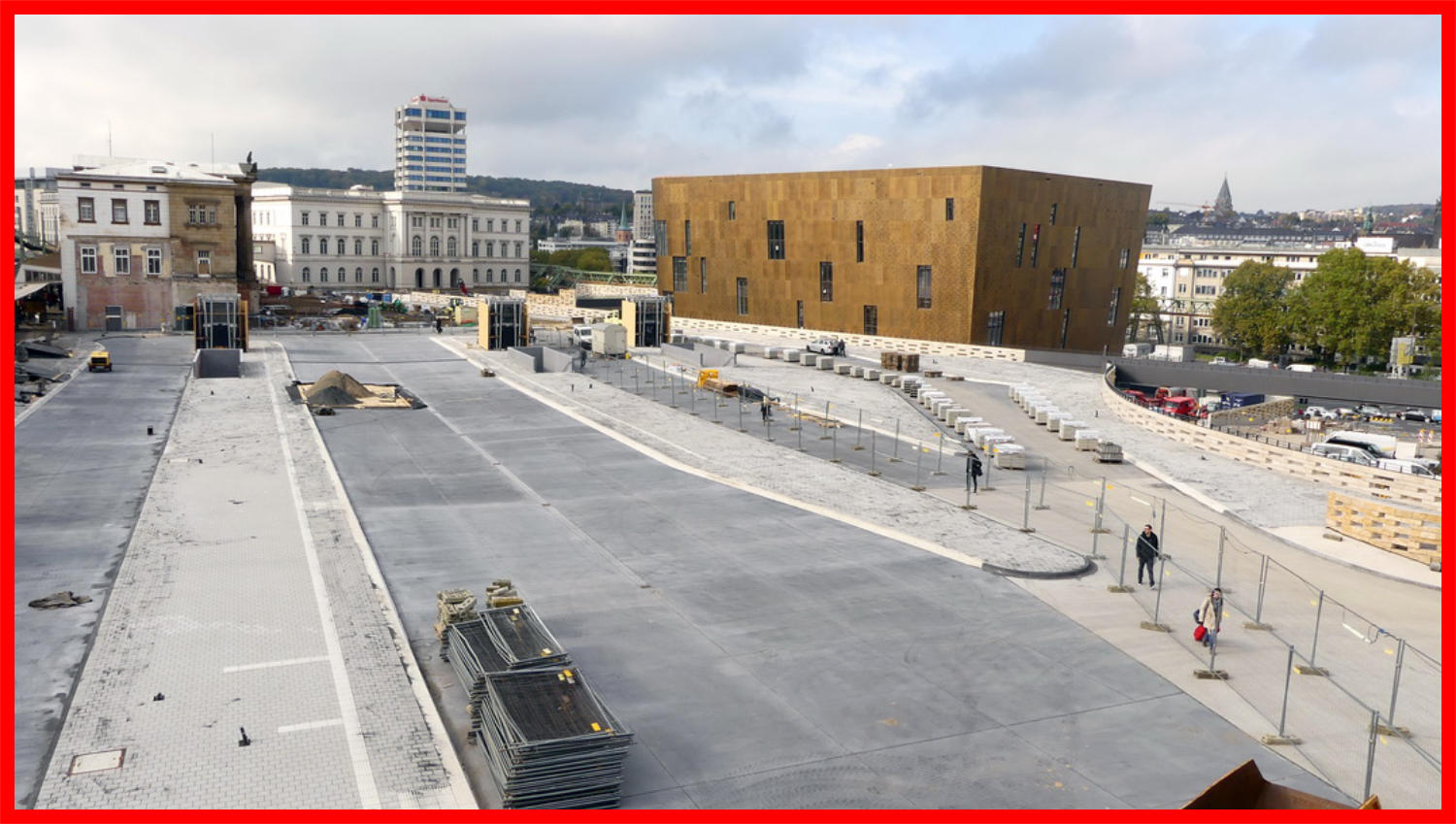

Zur Orientierung hier ein Bild von 20.07.2016

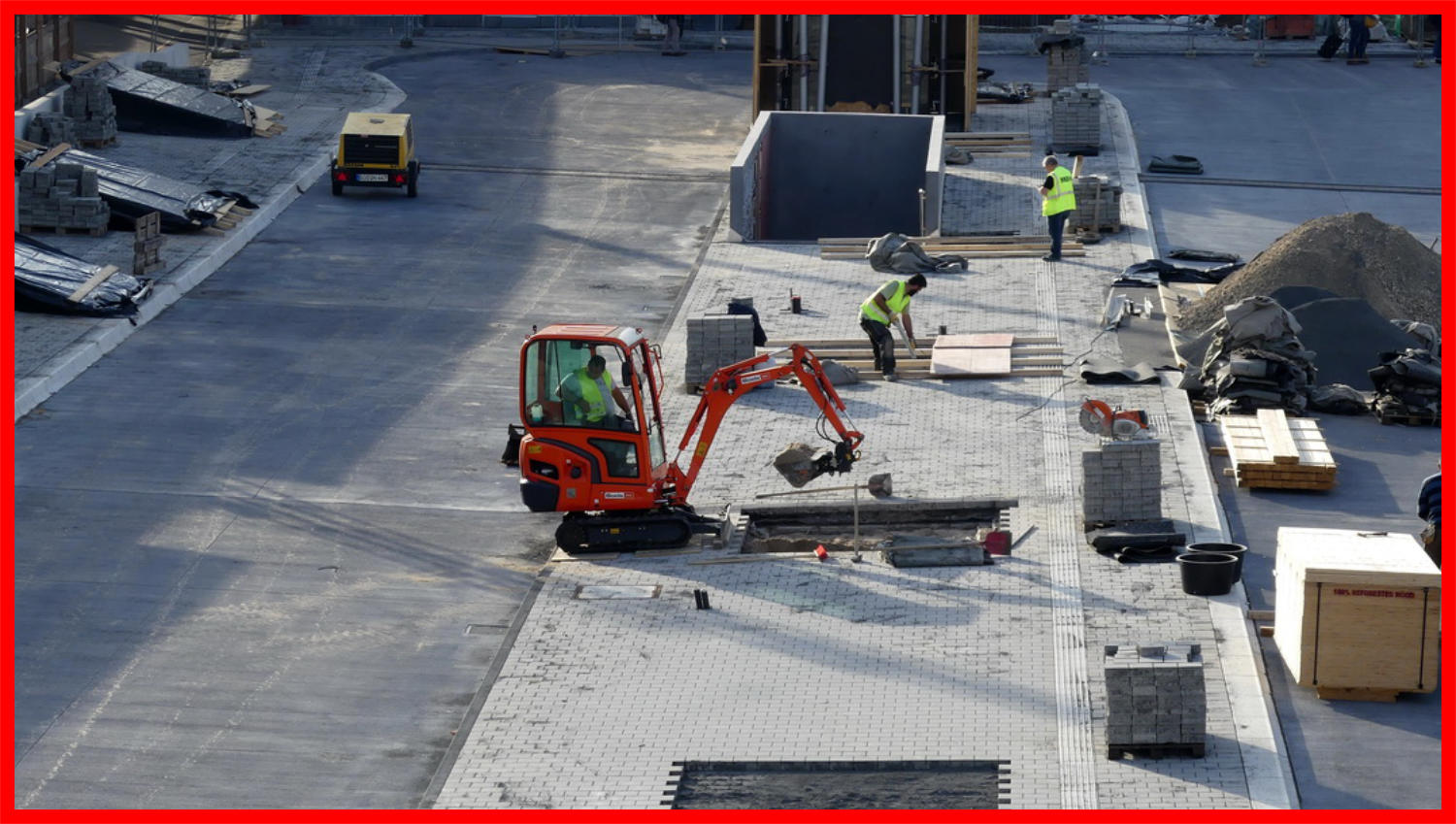

04.07.17 - Der Bussteig wurde inzwischen mit einer Schotterschicht aufgefüllt. 04.07.17 - Der Rest an der Einfahrtwurde mit einer Gussasphaltschicht versehen.
04.07.17
04.07.17

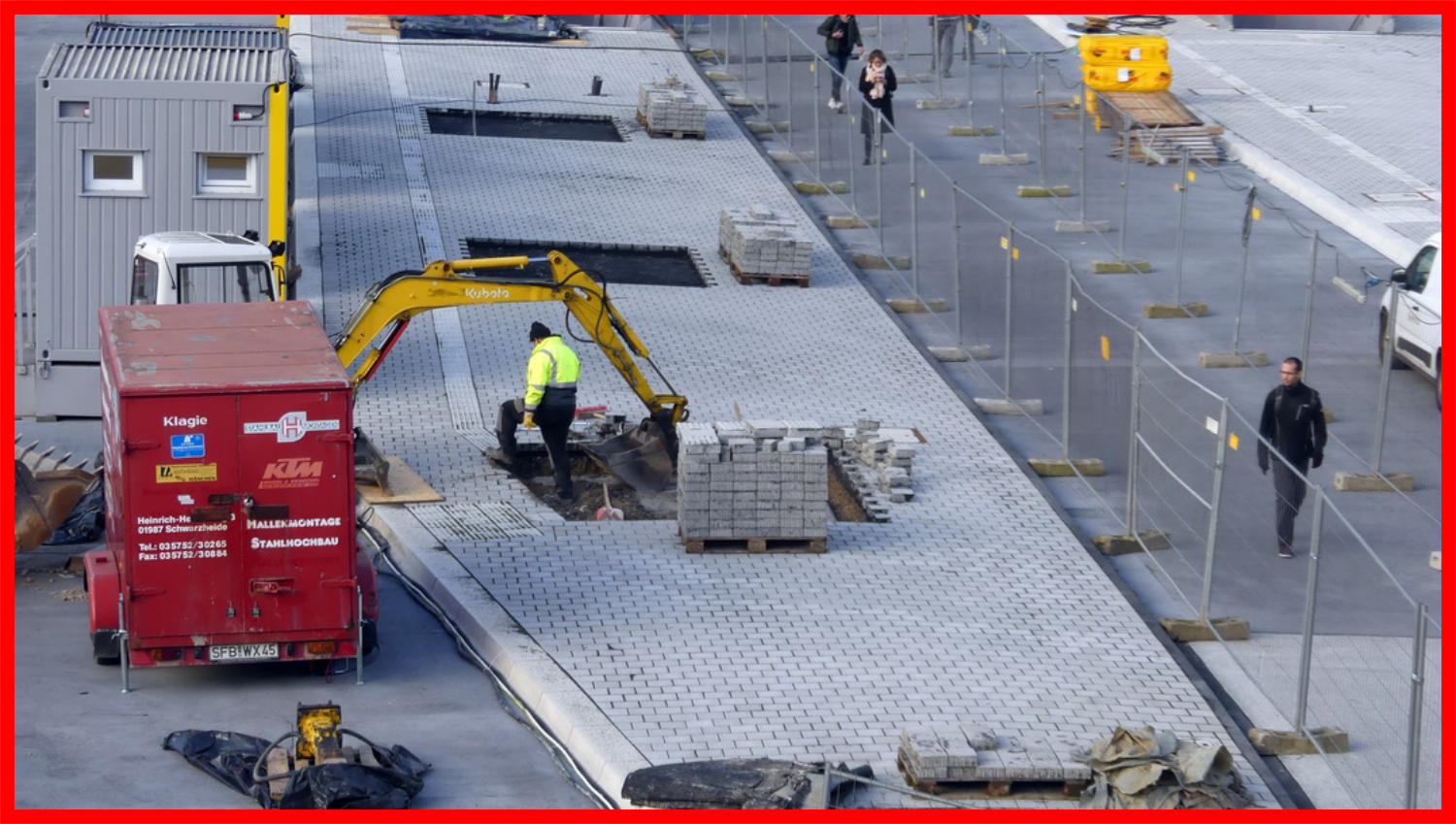

06-07-17 - 4 Löcher pro freies feld werden gebohrt für die Spanndrähte 06.07.17 - Eiinge Dehnungsfugen werden eingebaut. 06.07.17 - Die Pflasterarbeiten am Bussteig 1 sind fast abgeschlossen.
06.07.17
06.07.17
06.07.17

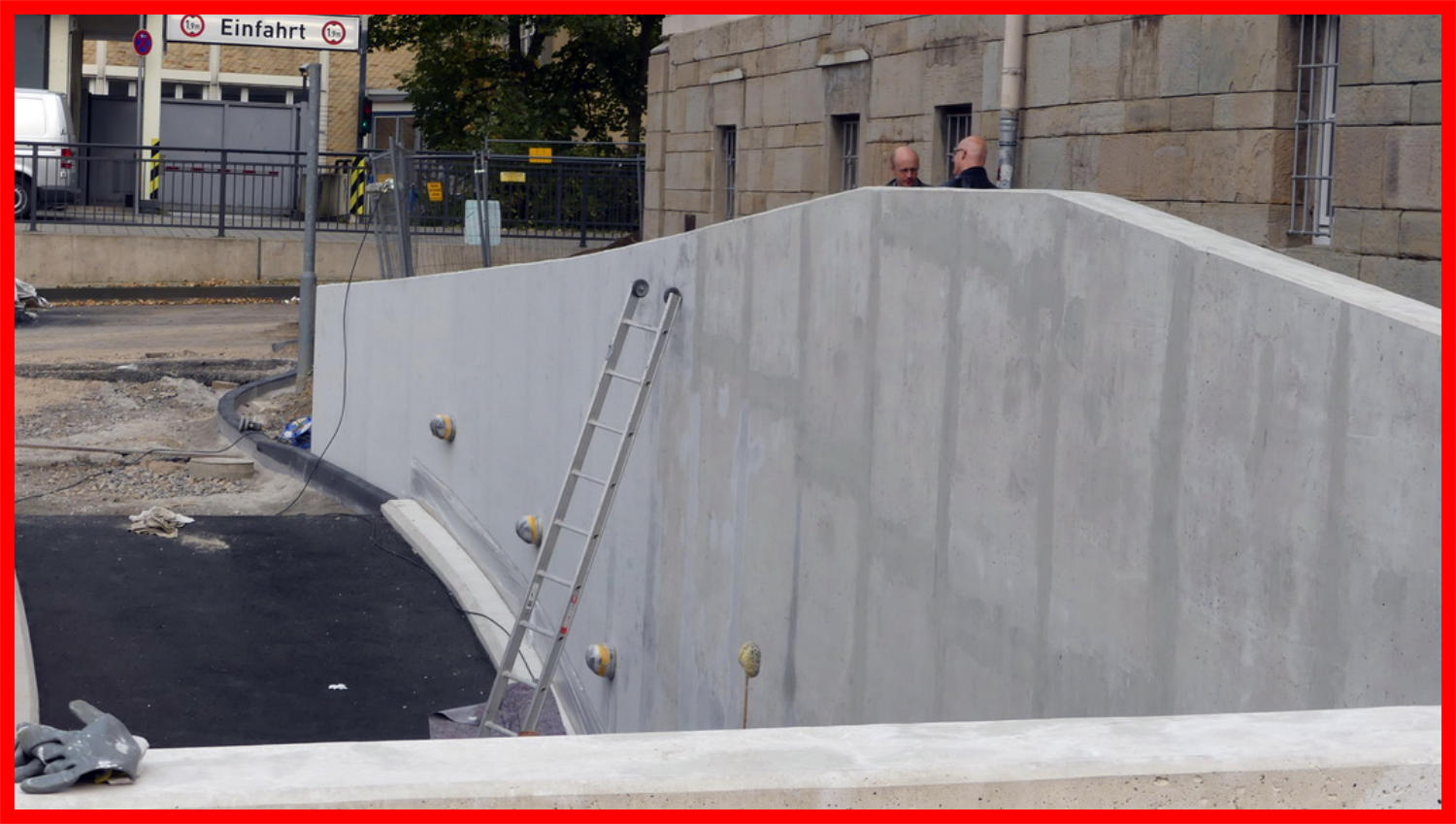

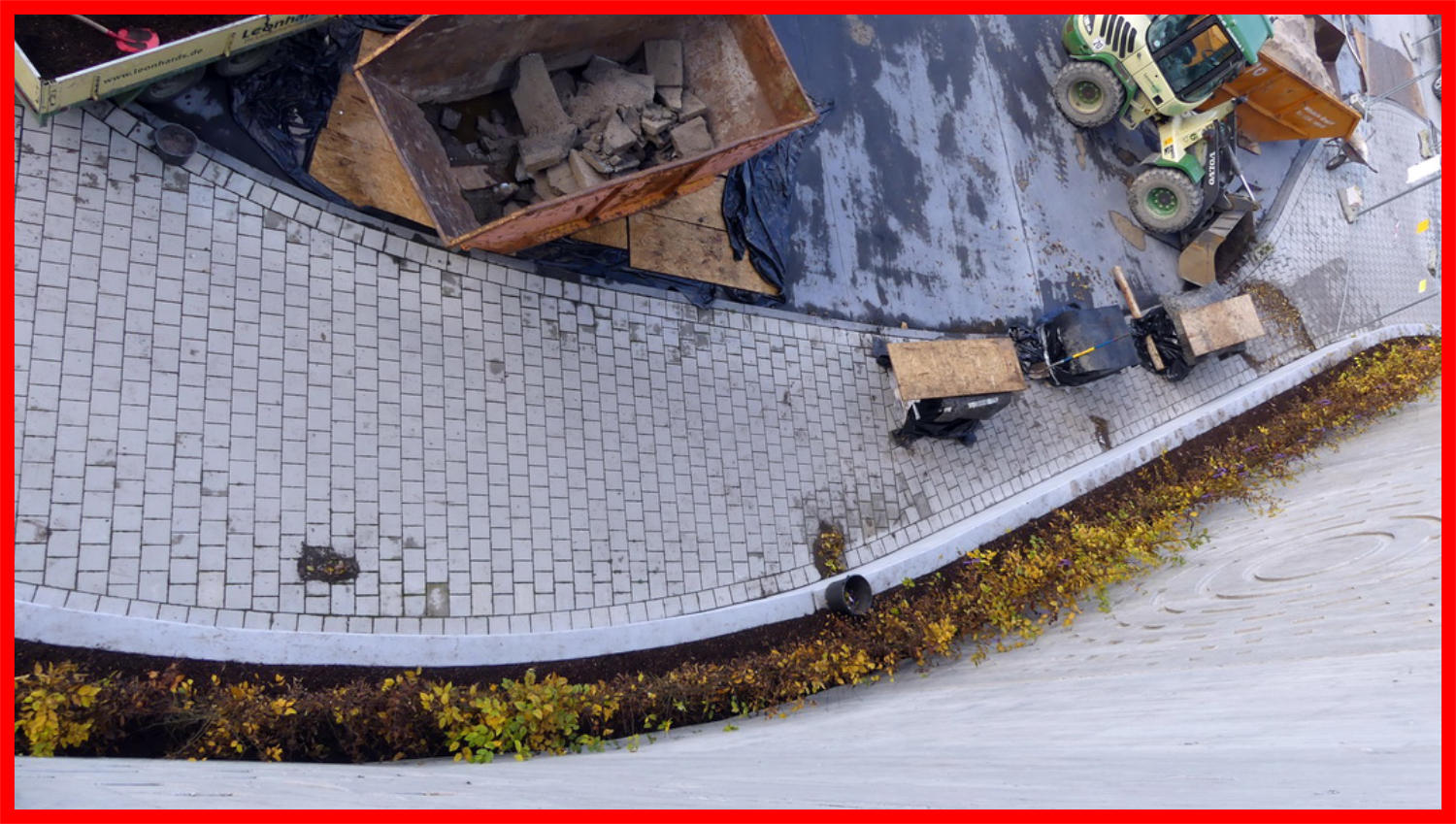

26.07.17 - Hier wurde noch der Beton an der Ausfahrt entfernt. 26.07.17 - Der Pflanztrog wird mit Mutterboden aufgefüllt.
26.07.17

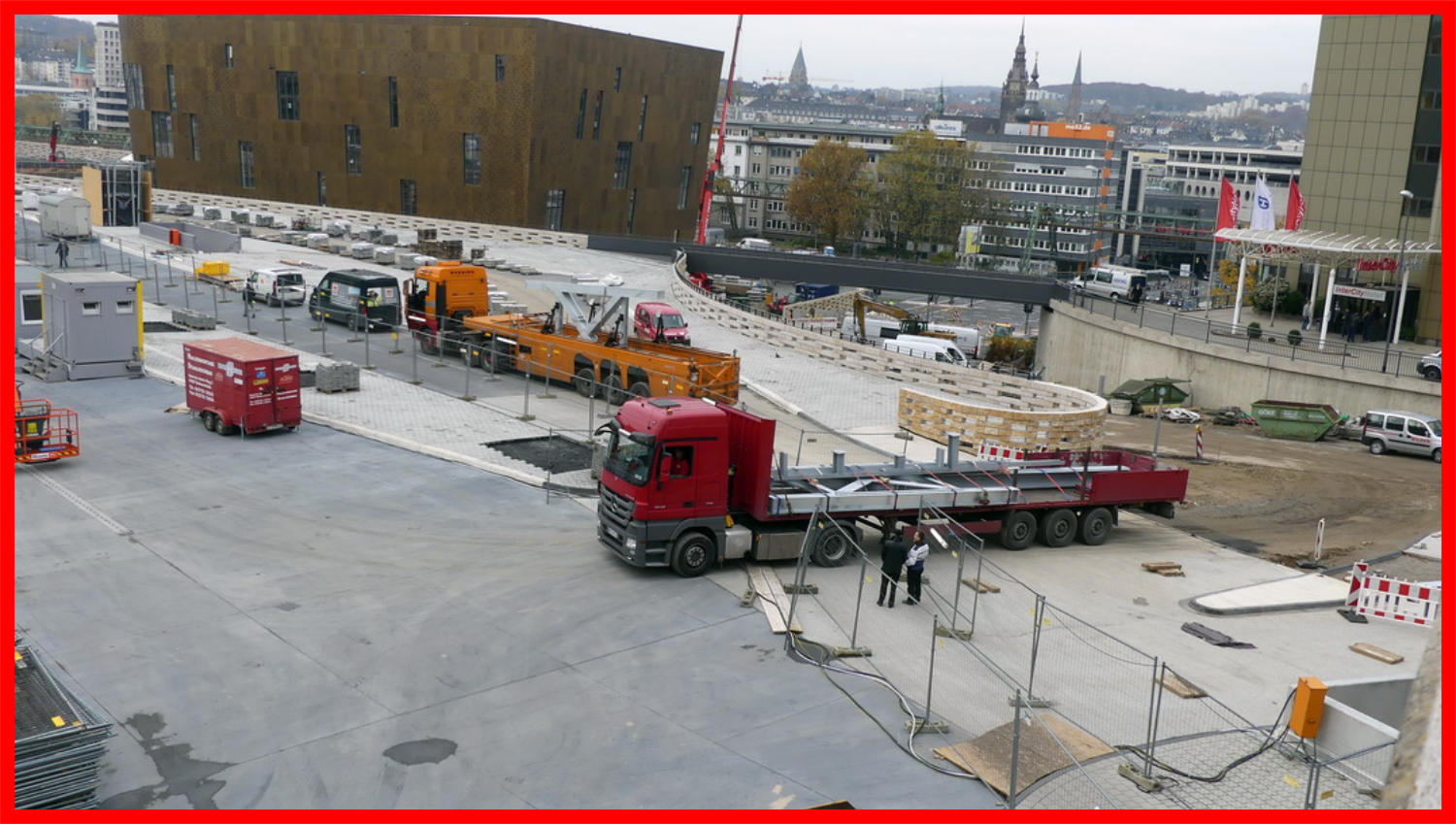

26.07.17

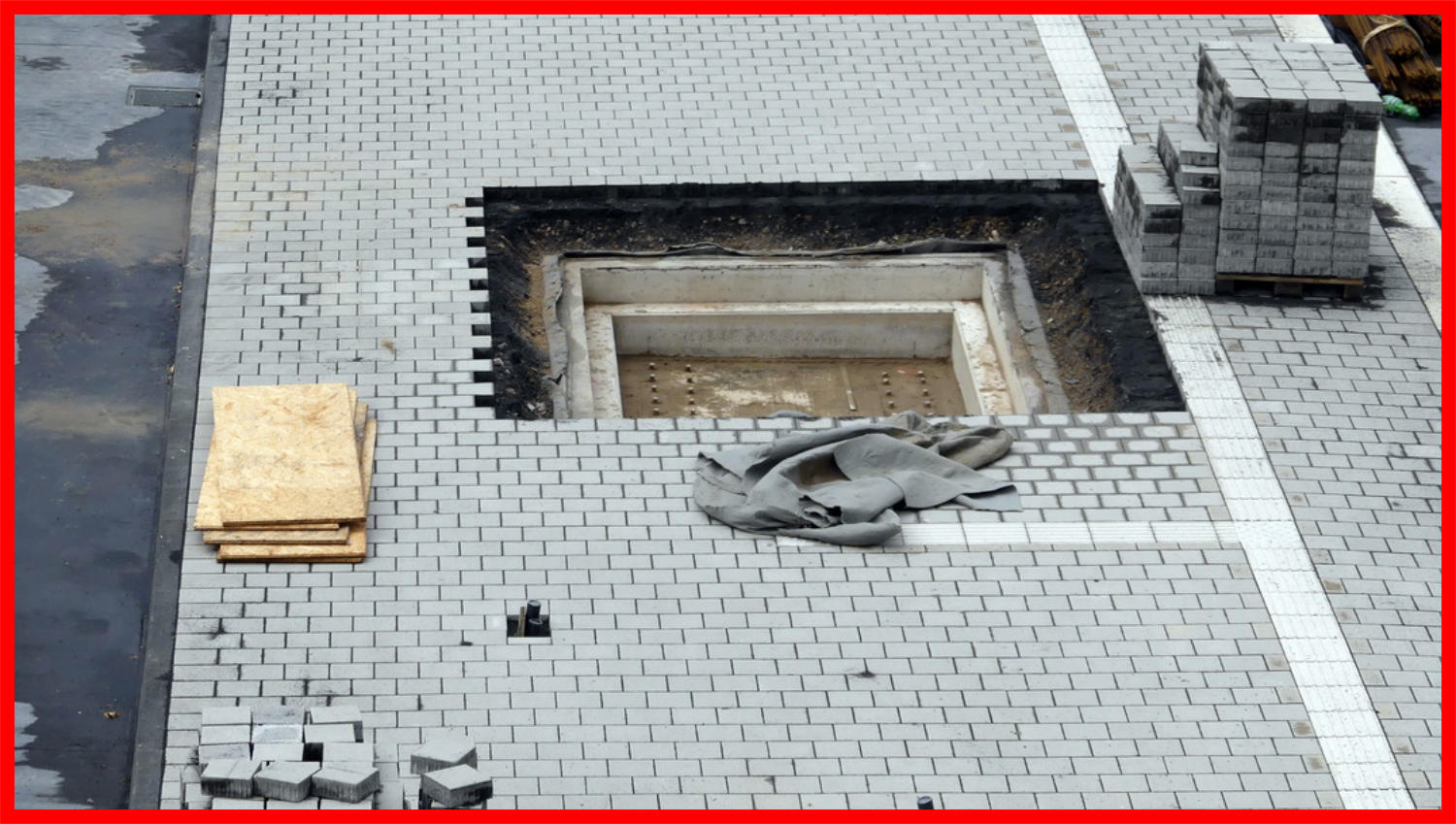

30.07.17 -  Hier ruhen die Arbeiten wieder.
30.07.17
Der Busbahnhof ist zu  ca 90 % fertig. Die Bussteigdächer folgen später. Der Einbau der Abfahrtsanzeigen erfolgt 2018.

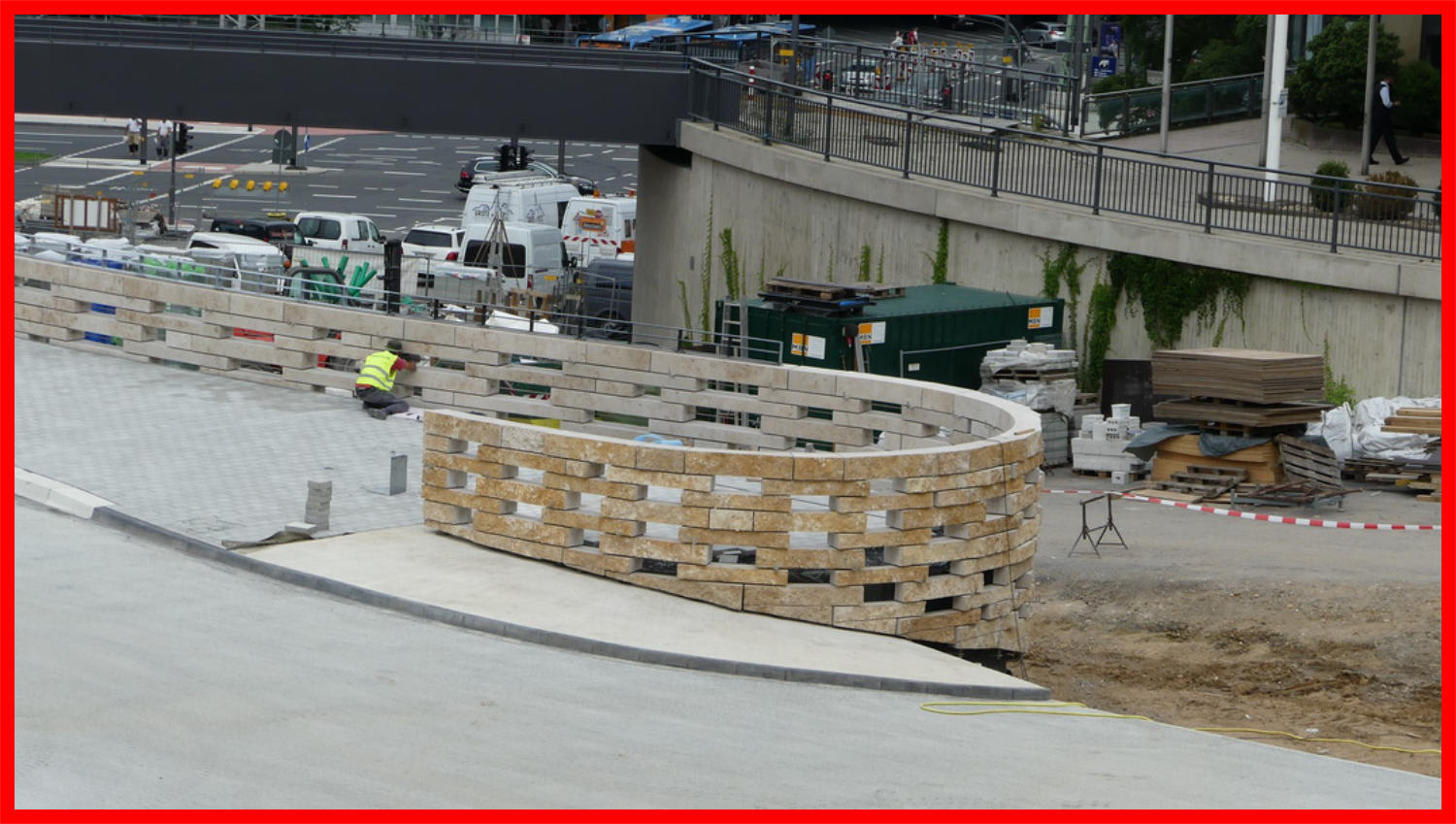

17.08.17 - Die Brüstungsmauer ist fertig.Das Abschlußgeländer folgt noch. 17.08.17 -  Panoramaaufnahme vom fast fertigen Busbahnhof.
17.08.17
17.08.17

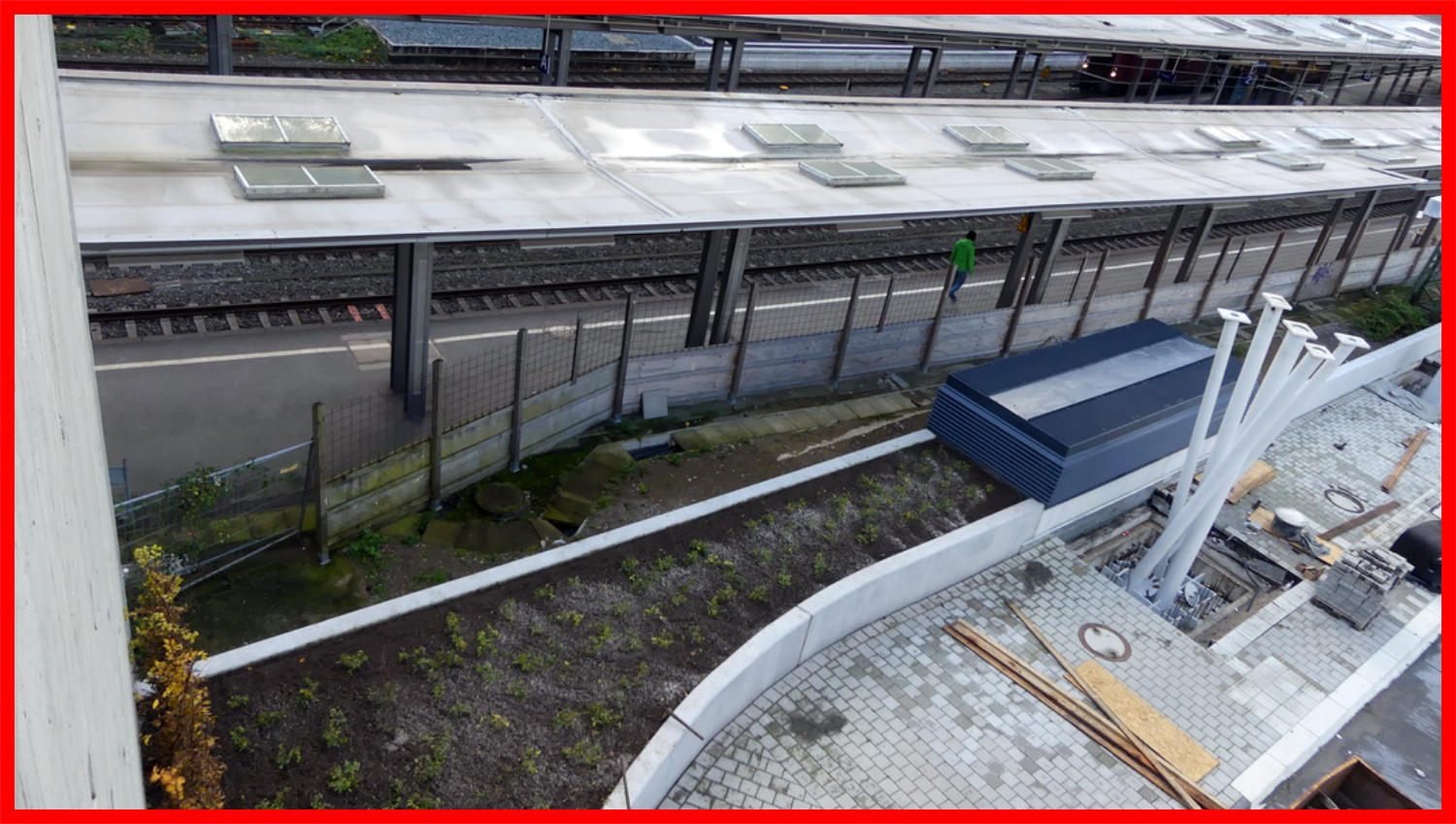

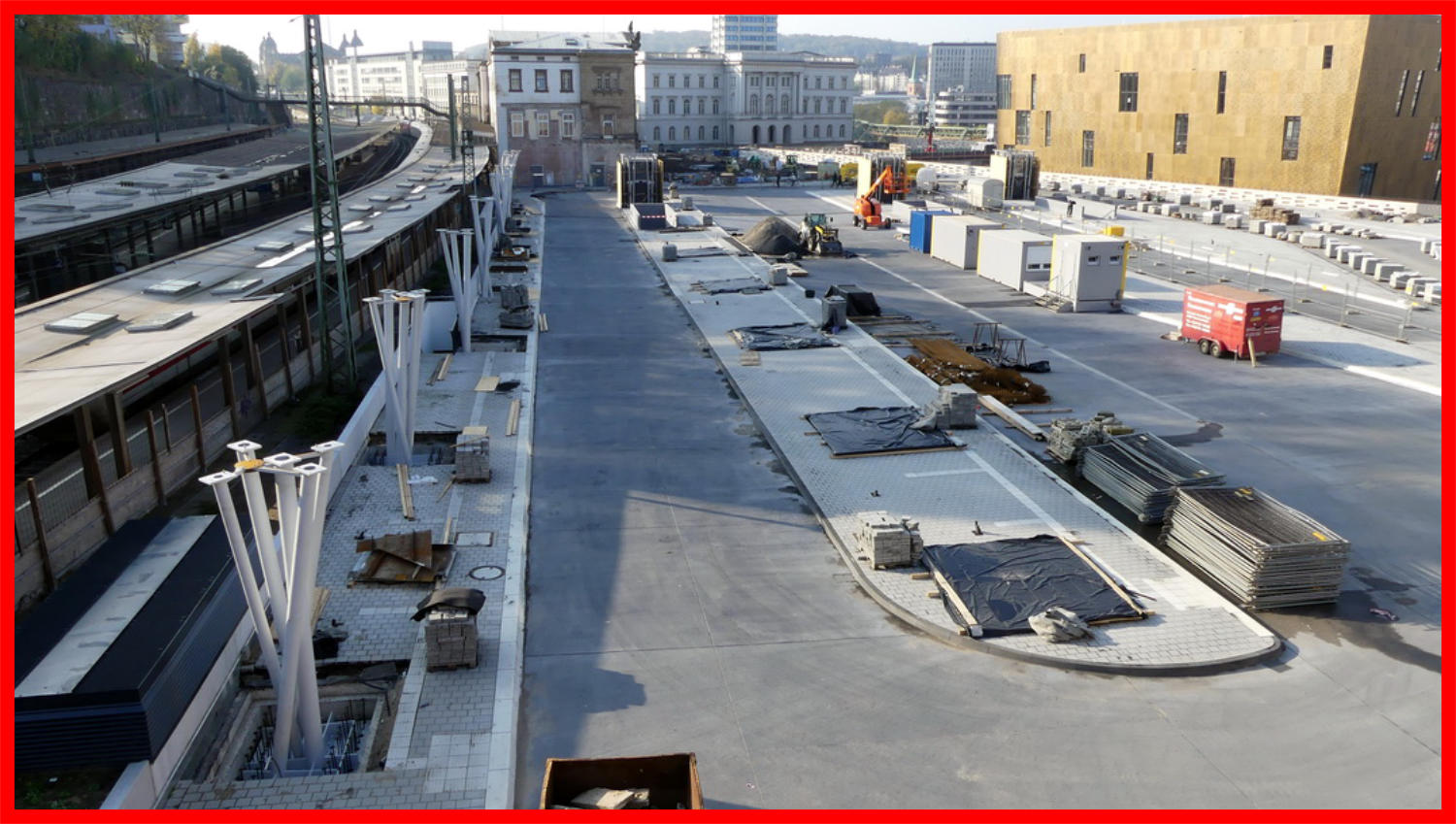

31.08.17 - Bis zur Montage der Bussteig Dächer ruhen hier die Arbeiten.
31.08.17

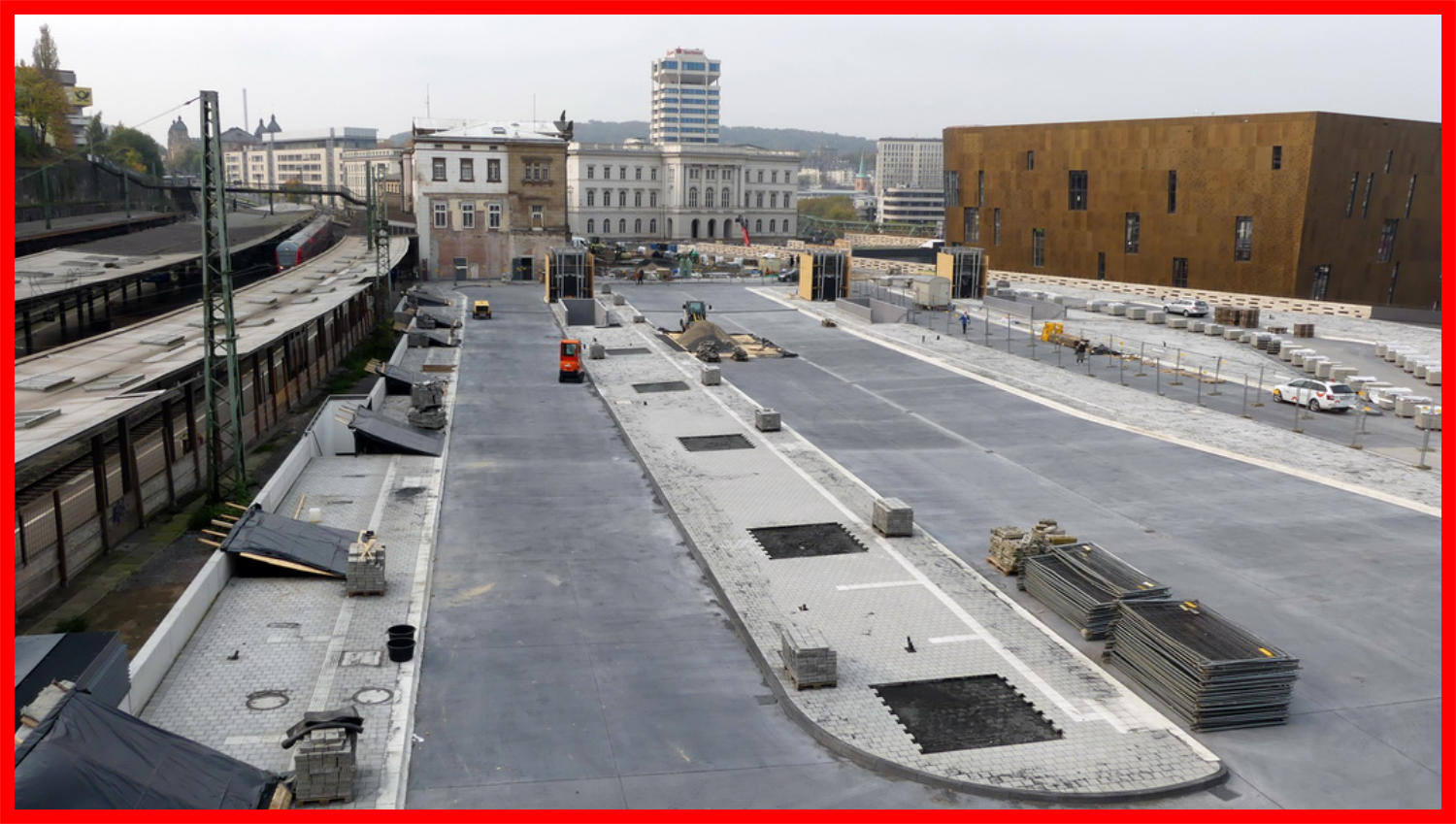

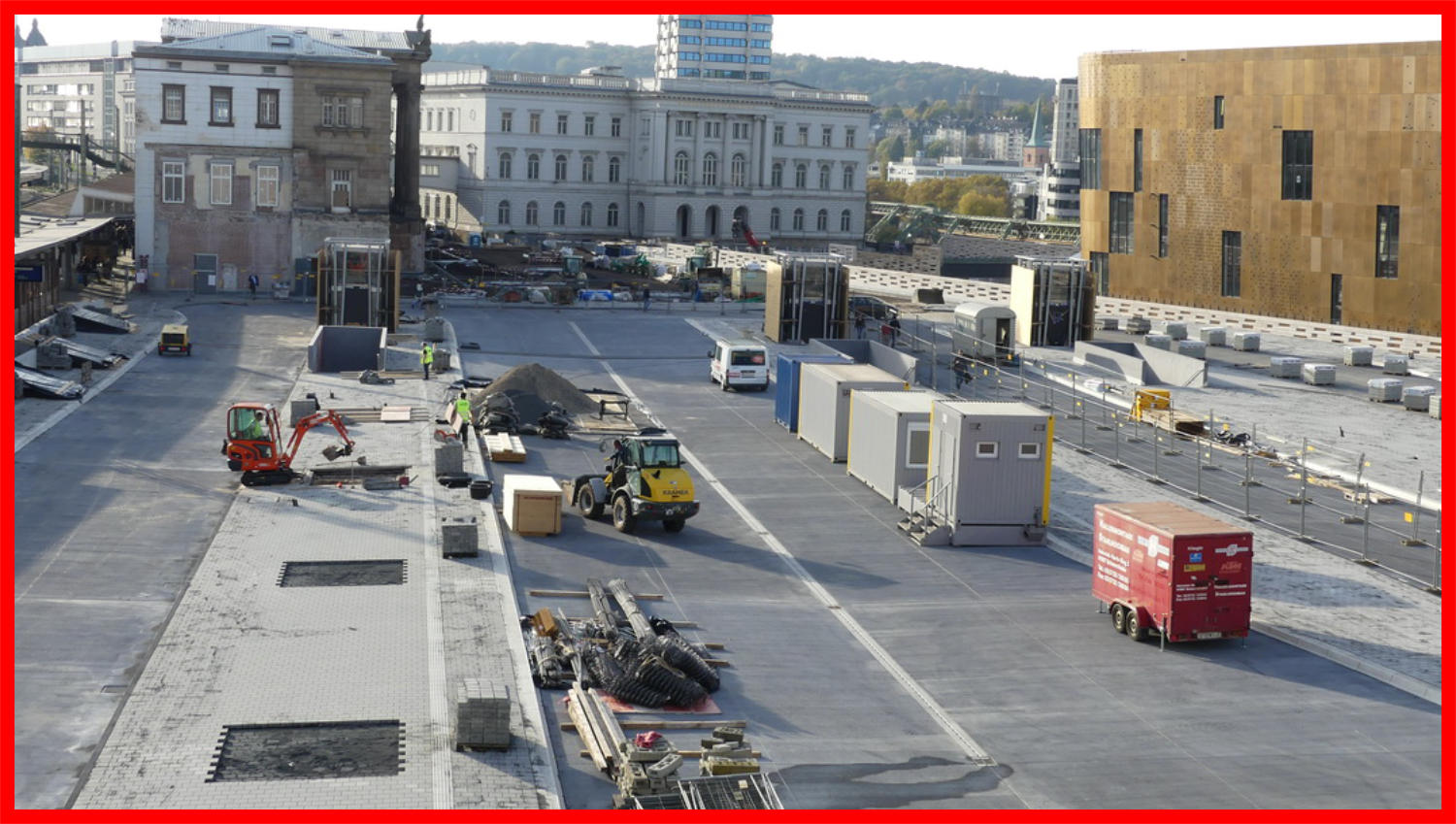

13.10.17
13.10.17 - Die vorbereitenden Arbeiten für die neuen Bahnsteigadächern haben begonnen. 13.10.17 - Die Fußgängerführung wurde wieder verändert.
13.10.17
17.10.17 - Am Bussteig 2 haben die Arbeiten für die Dächer begonnen. 17.10.17 - Links von der Leiter wurde die Wand gestrichen.
17.10.17
19.10.17 - Einige Baucontainer wurden aufgestellt. 19.10.17 - nach und nach werden die Löcher für die Träger derBaussteigdächer wieder freigelegt.
17.10.17
19.10.17
19.10.17

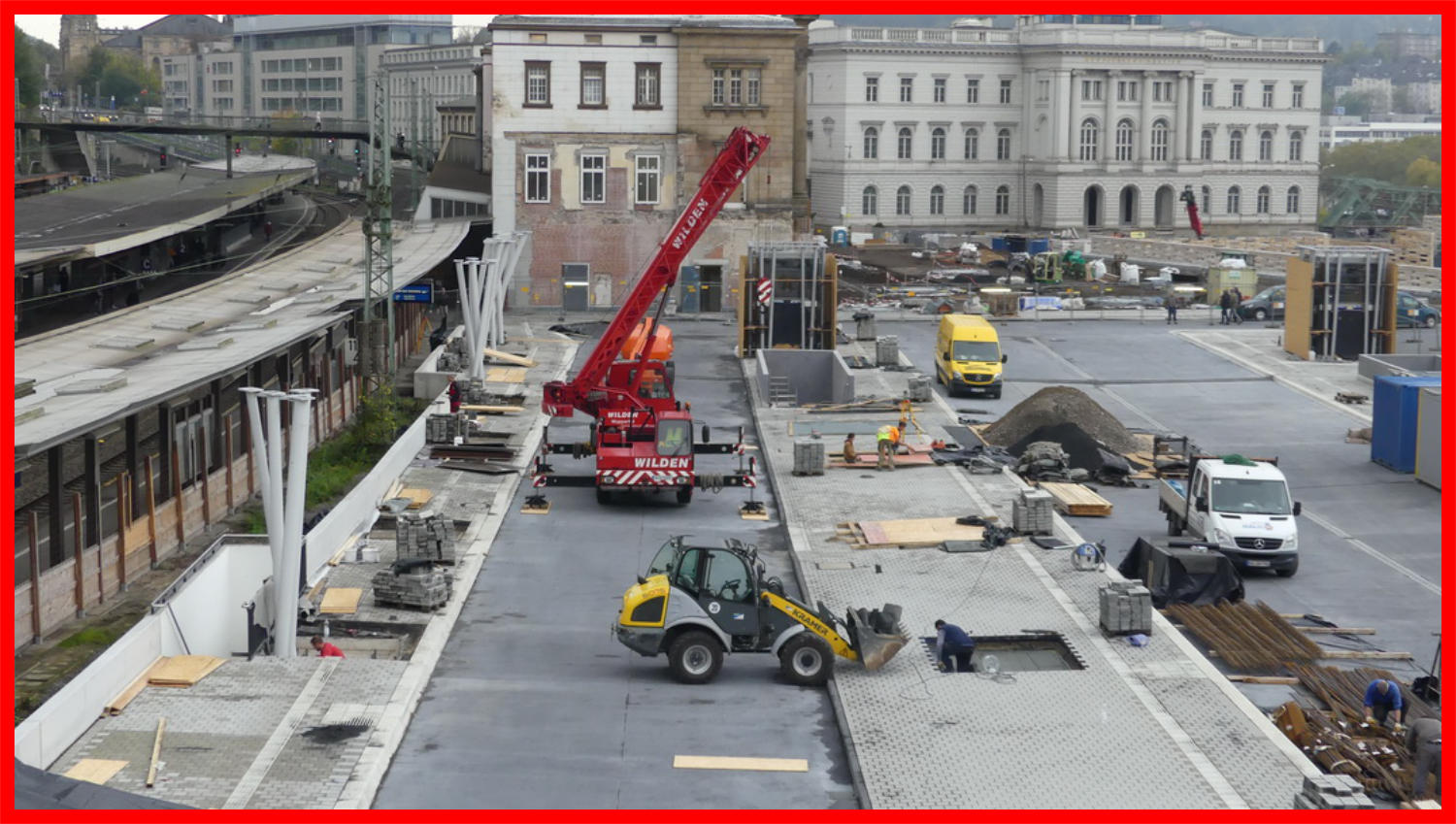

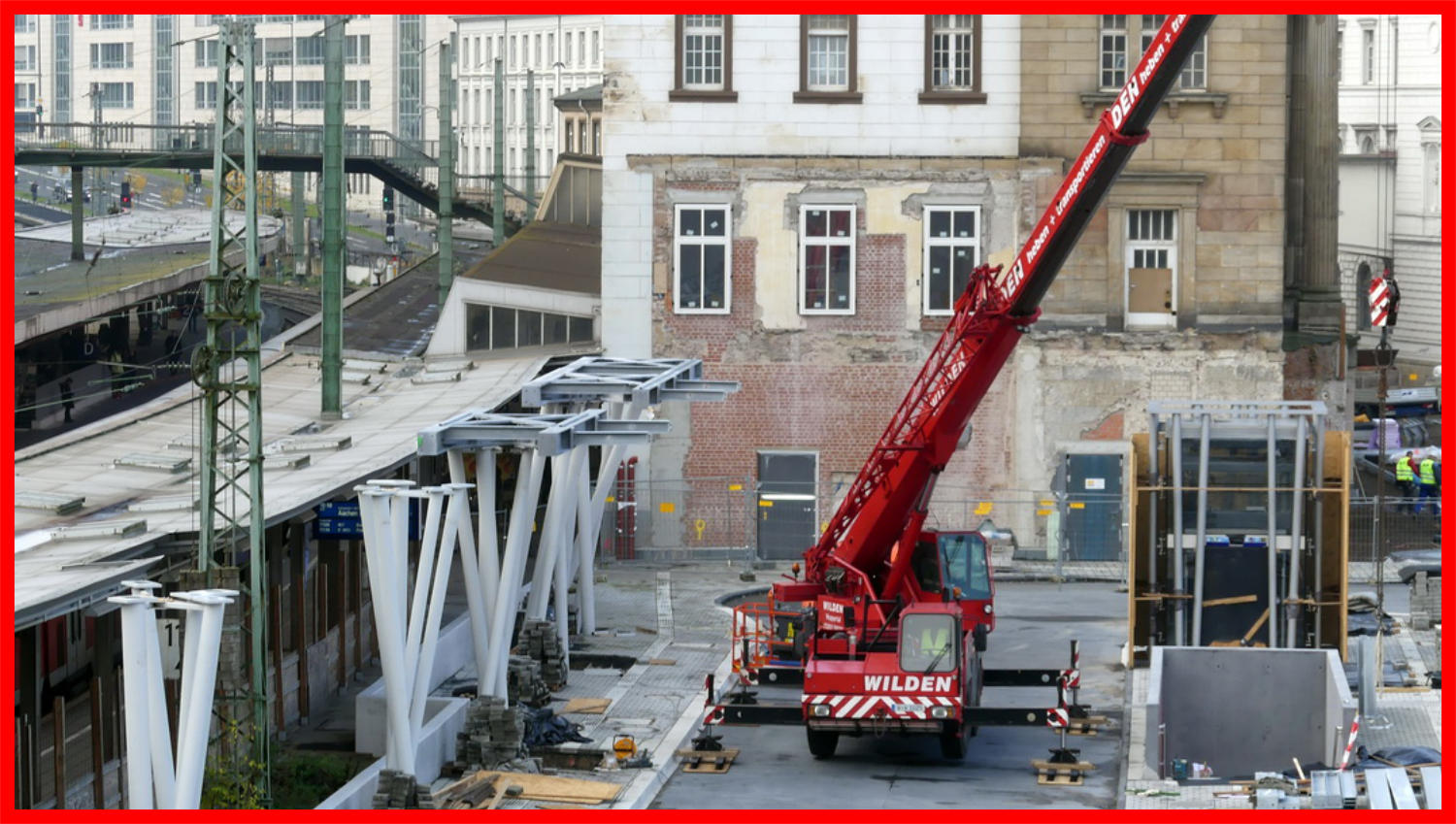

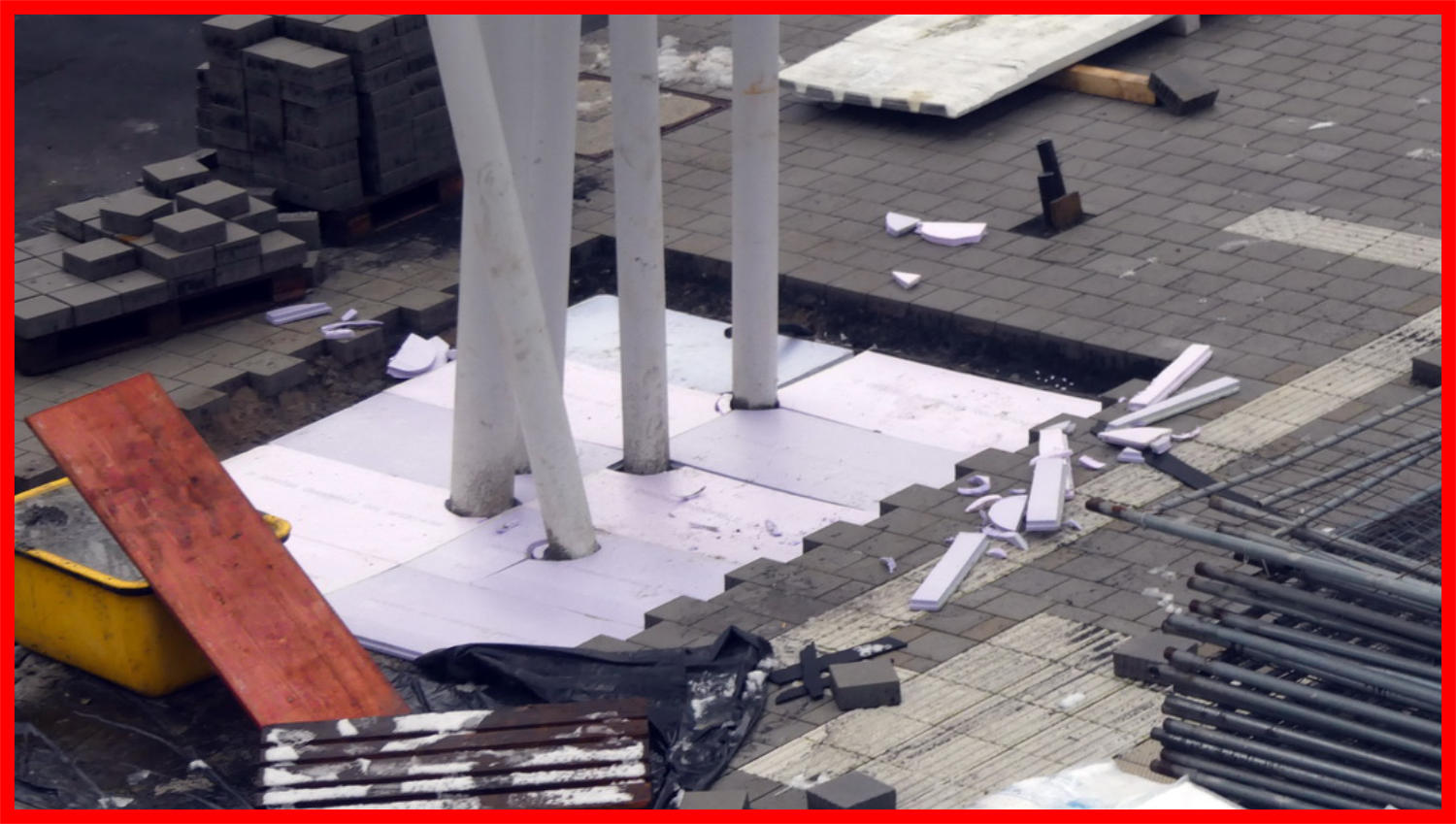

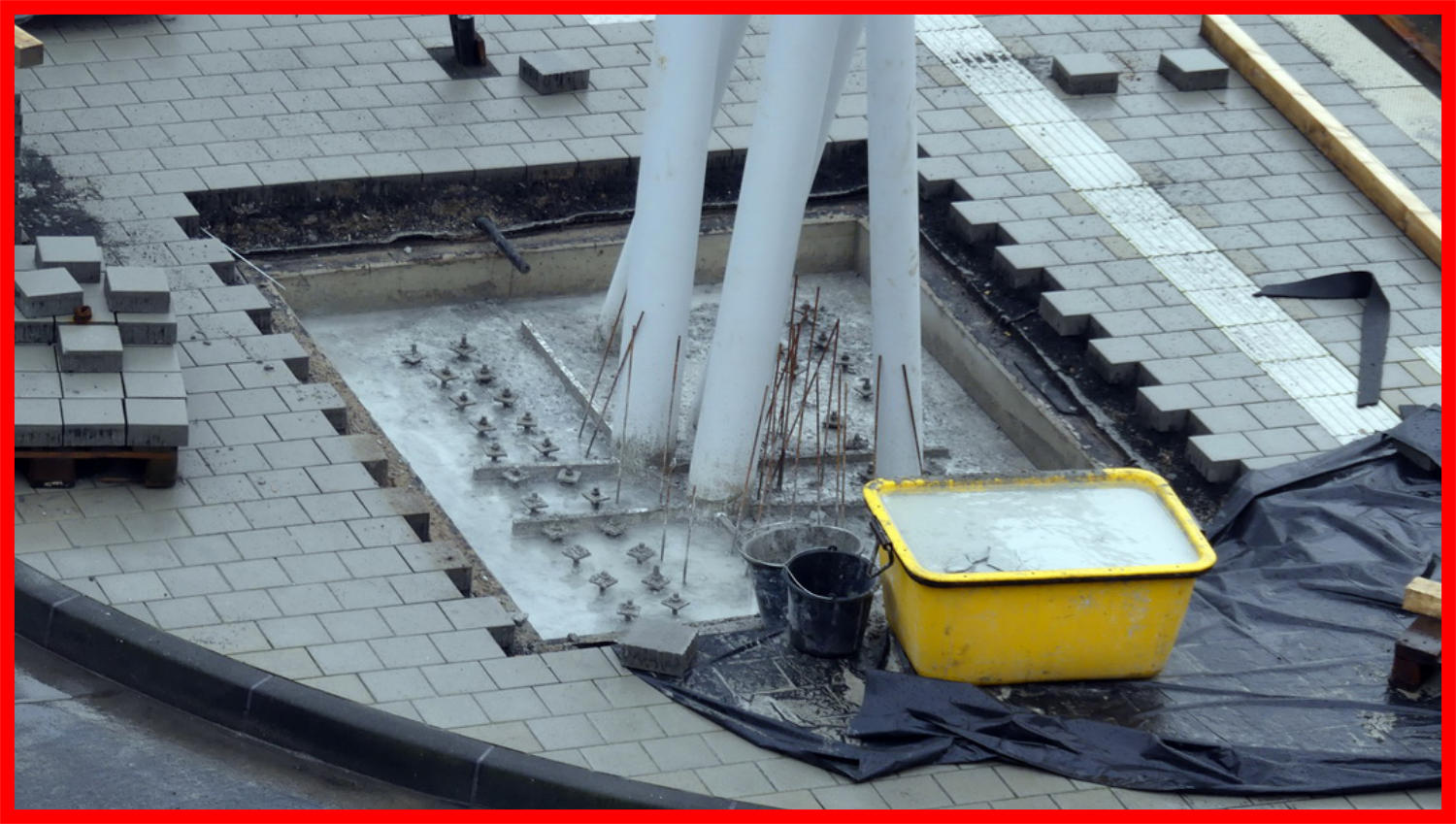

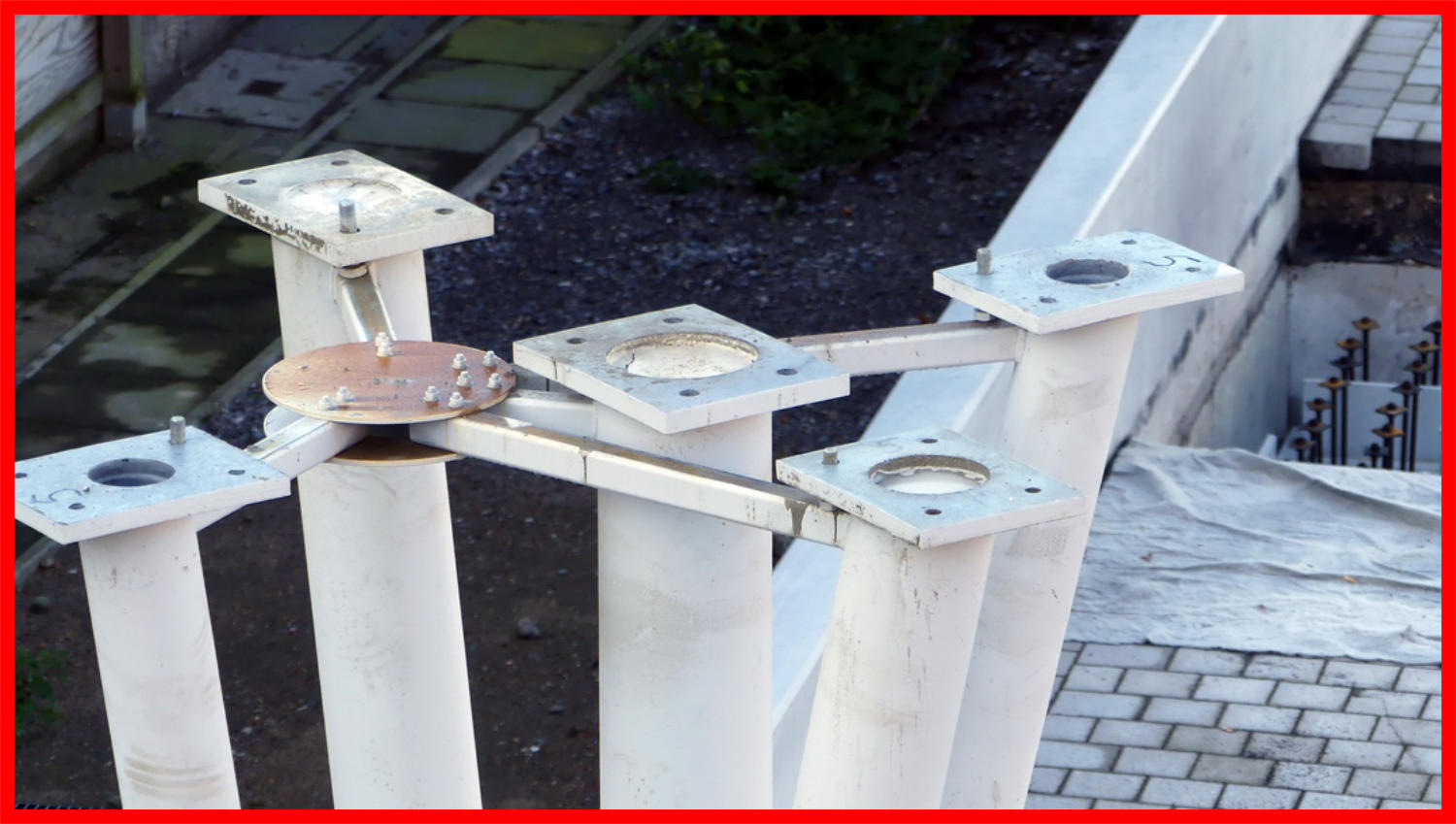

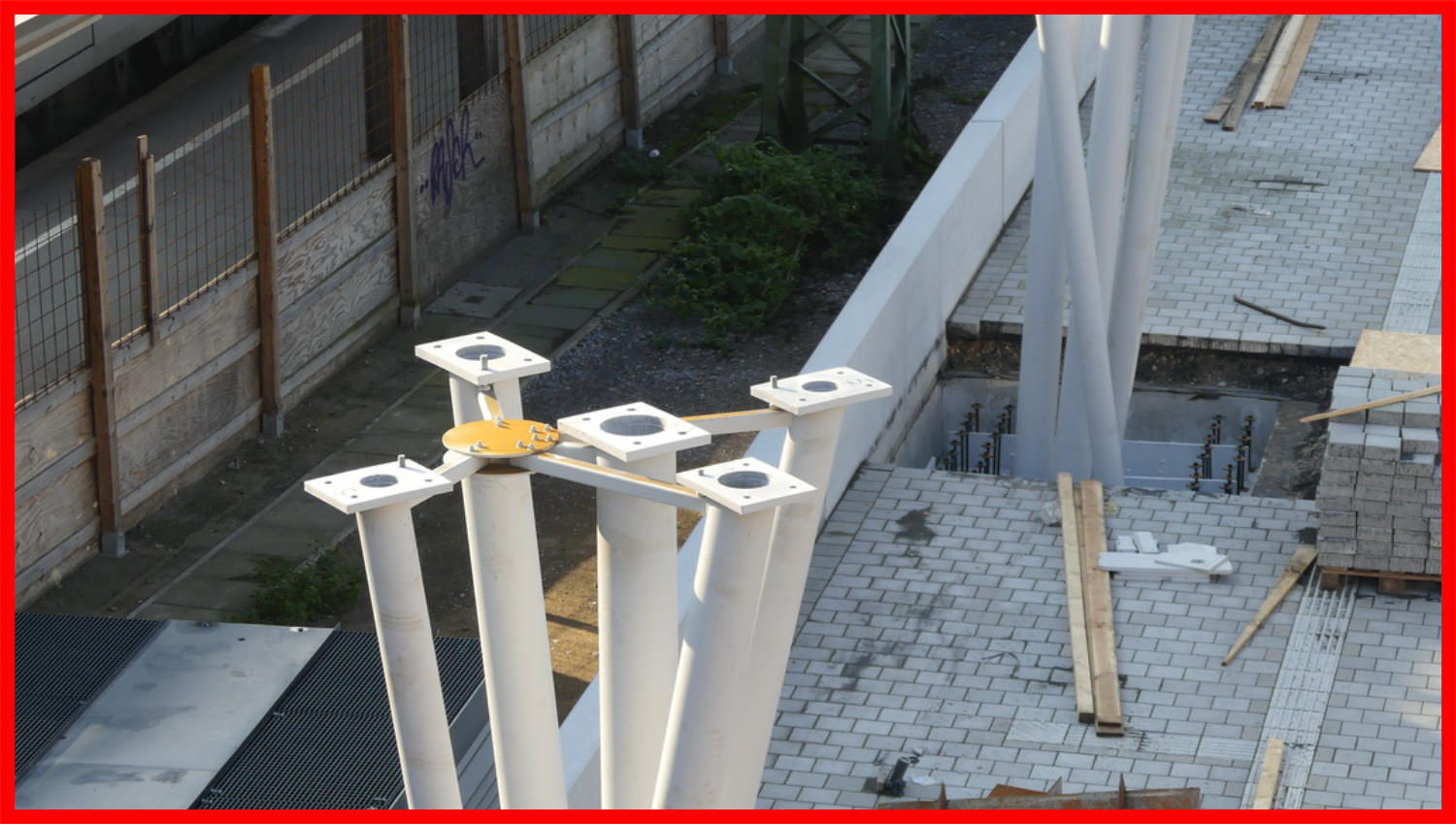

26.10.17 - Die ersten 4 Stützen stehen.
26.10.17
Am Bussteig 1 stehen alle Stützen. 27.10.17 - Hier wird nun mit Beton aufgefüllt. 27.10.17 - So sehen die Betonumrandungen leer aus. Hier vom Bussteig 2
27.10.17
27.10.17
27.10.17

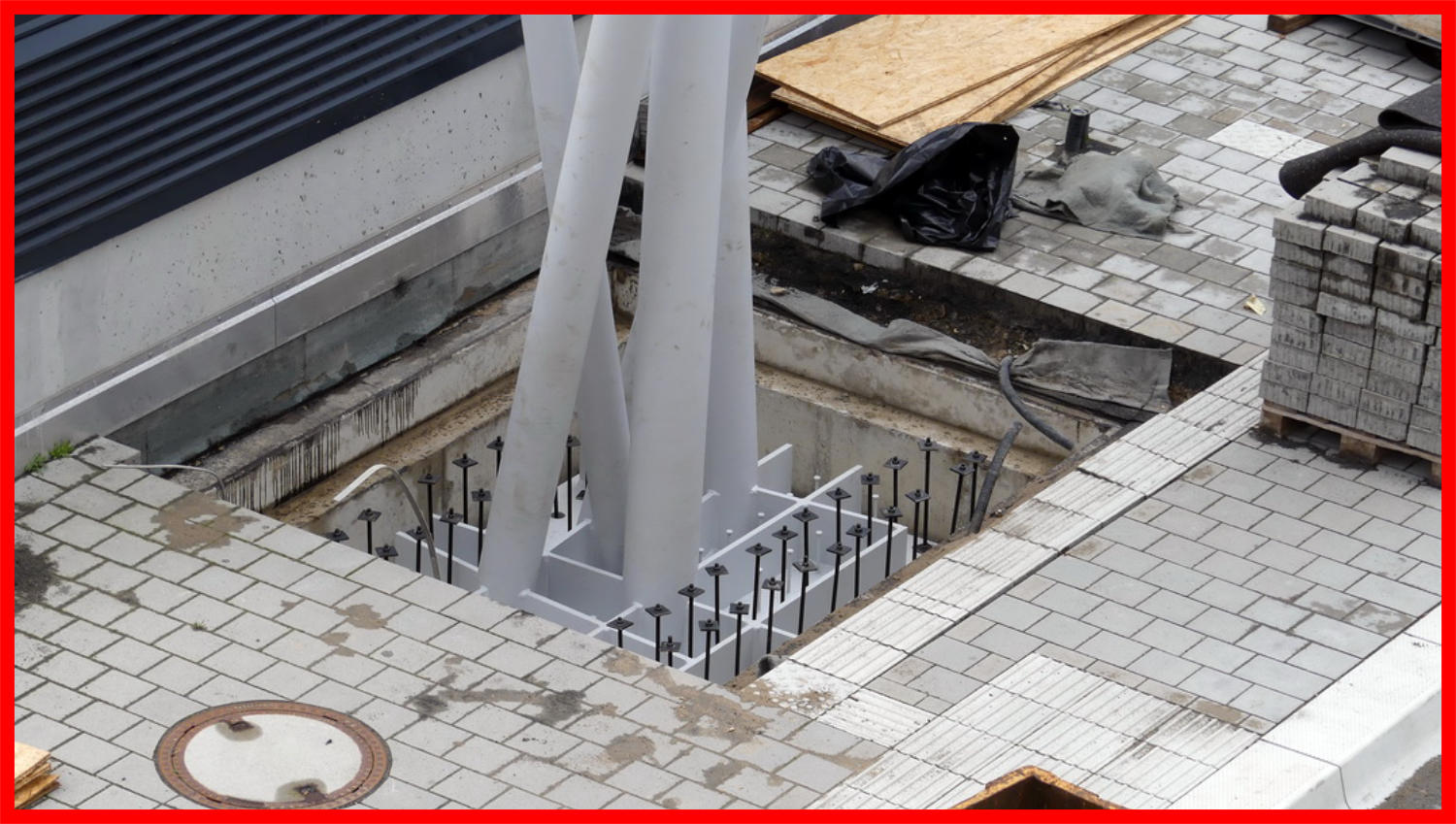

03.11.17 - Die Hohlräume in den Stelen werden noch mit Baustahl unf Beton verfüllt. 03.11.17 - Die Hohlräume in den Stelen werden noch mit Baustahl unf Beton verfüllt.
03.11.17
03.11.17

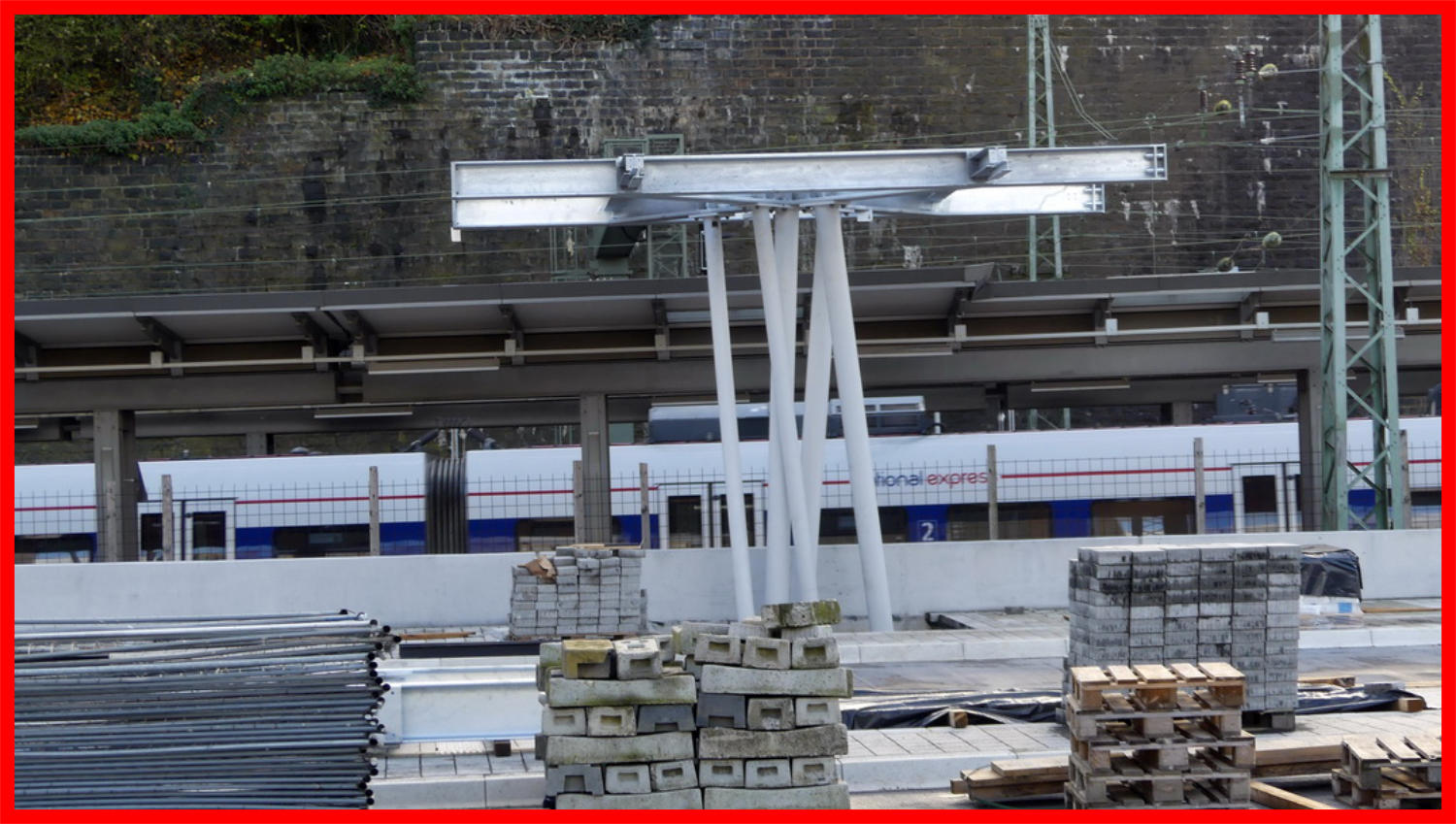

07.11.17 - Die Stützen wurden am Montag mit Beton aufgefüllt.
07.11.17

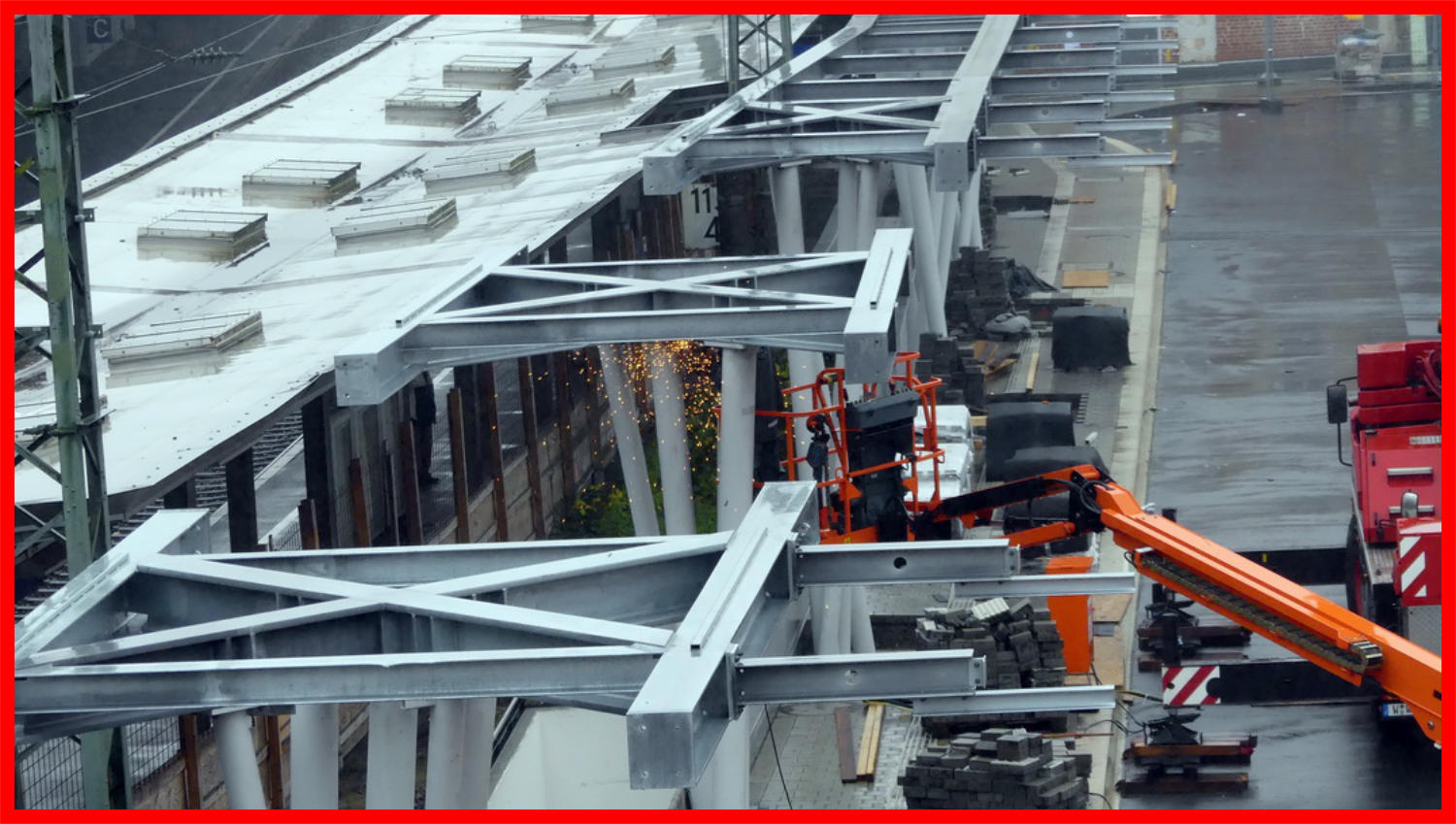

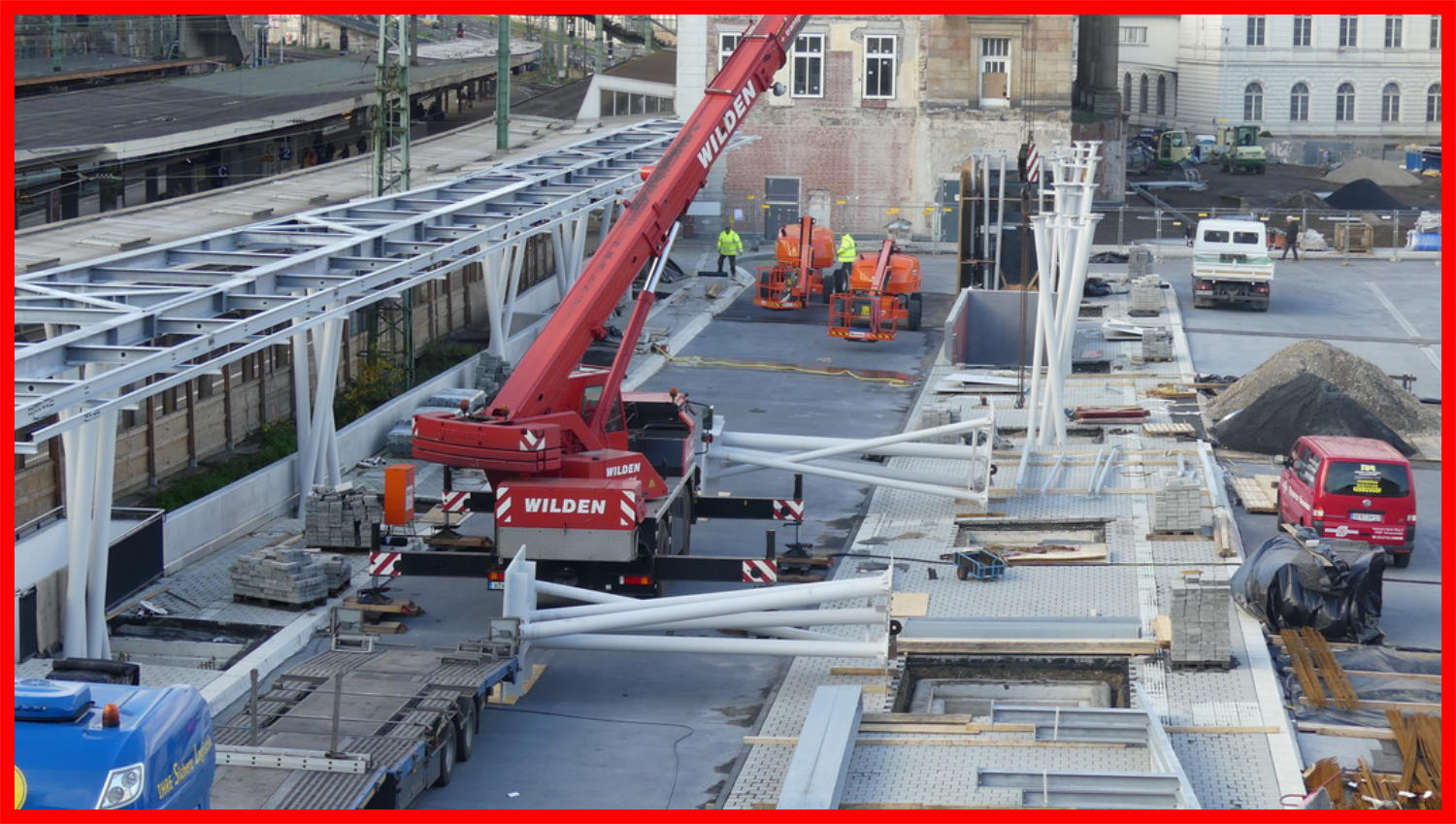

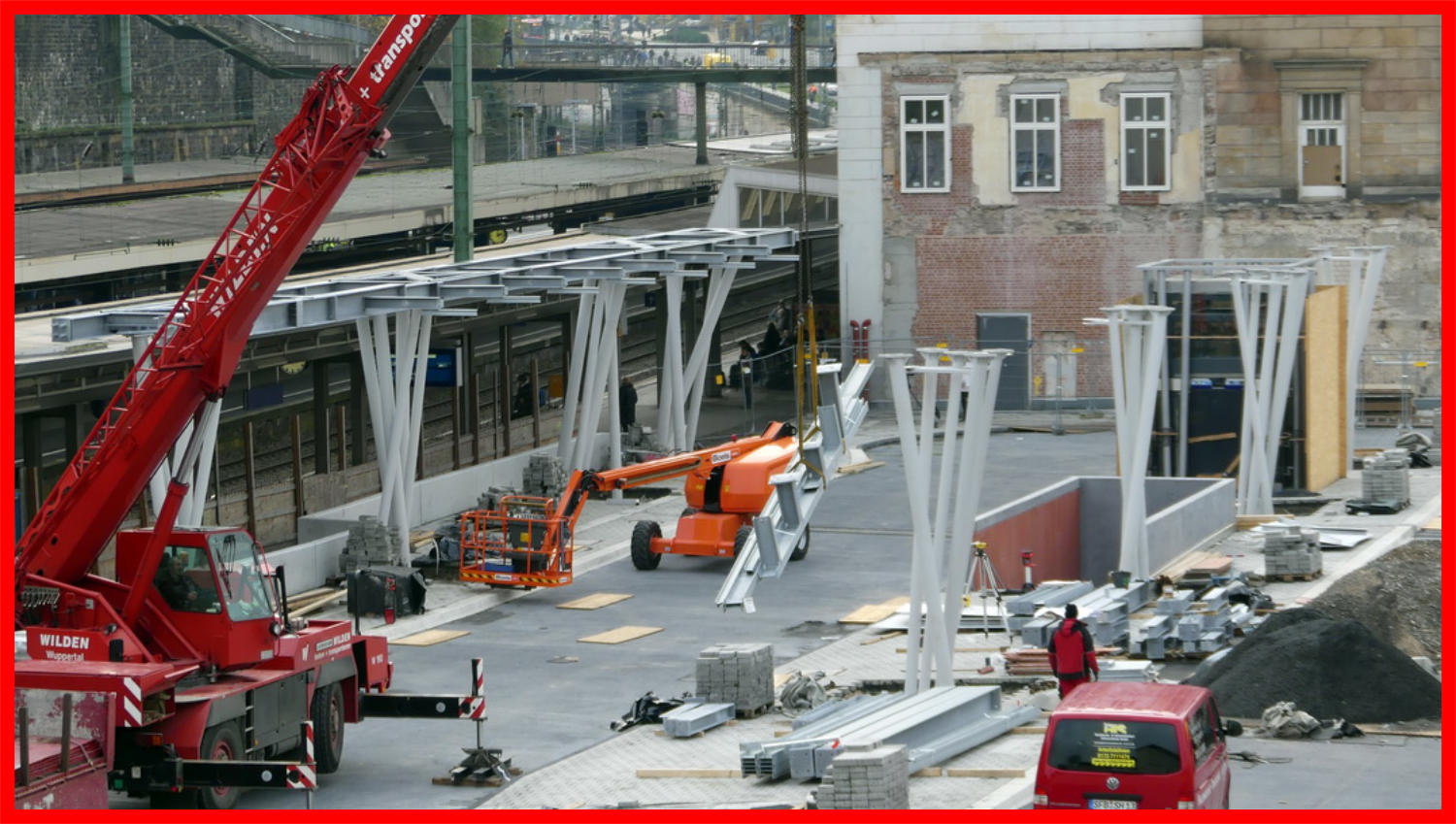

13.11.17 - Die ersten Stahlteile für das Dach am Bussteig 1 sind da.
13.11.17
14.11.17

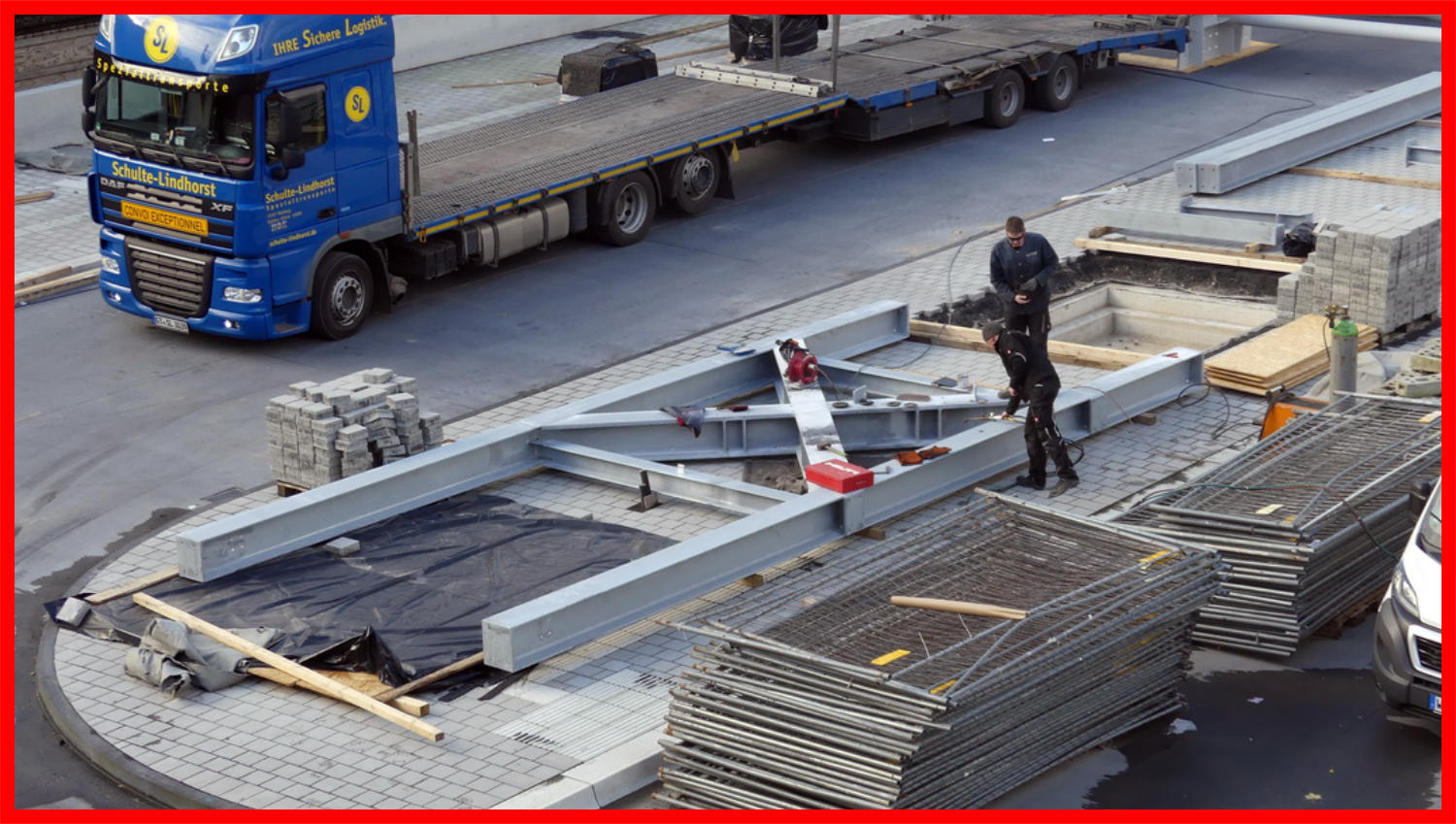

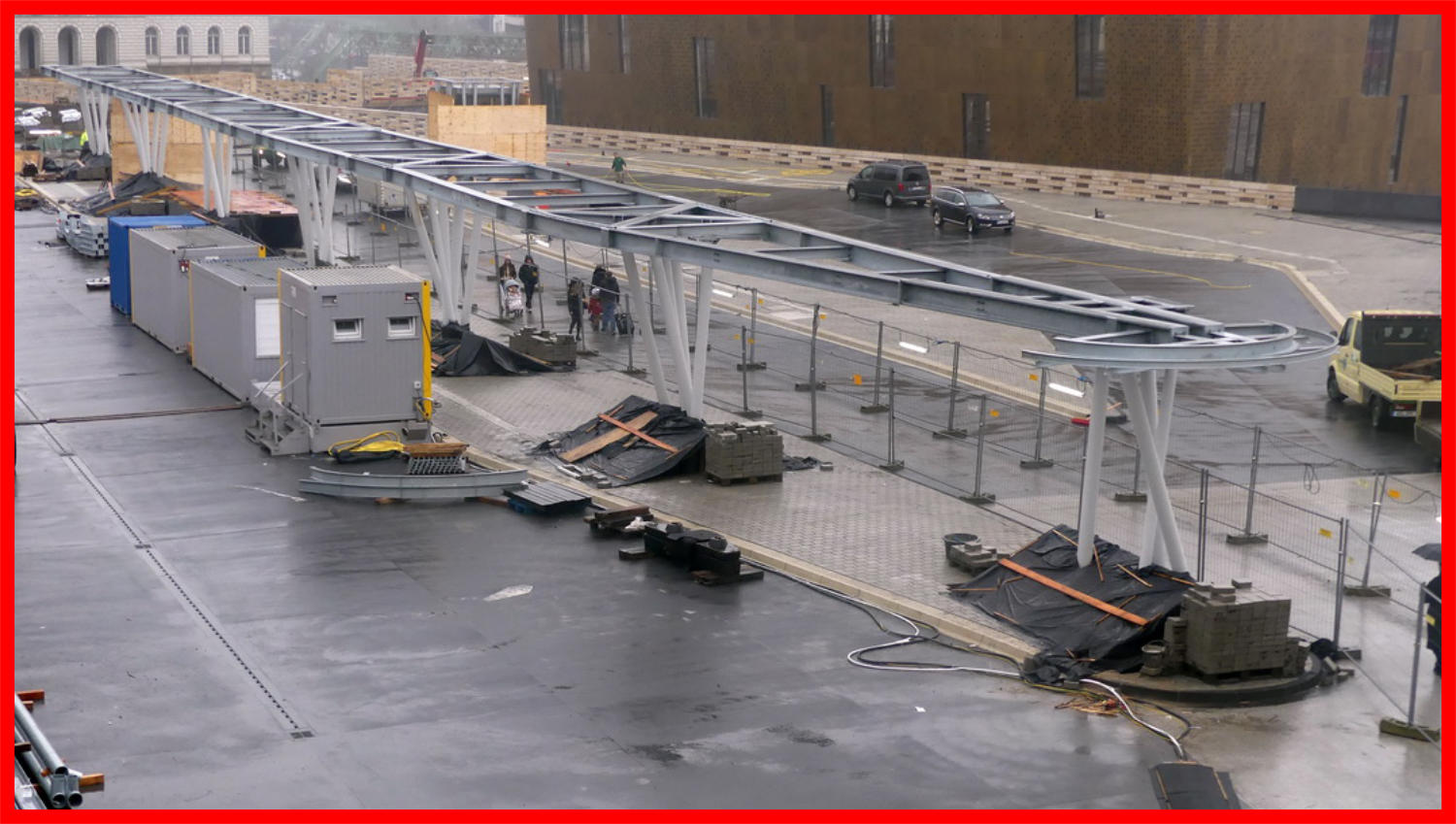

14.11.17 - Die ersten Teile wurden bereits Montiert. 16.11.17 - Anfahrt zum Abladen. 16.11.17 - Das Abladen hat begonnen. Die Montage erfolgt duch eine Firma aus Brandenburg.
16.11.17
16.11.17
17.11.17 - Die ersten Dachteile am Ostteil wurden montiert. 17.11.17 - Die Bepflanzung  wurde heute auch abgehackt. -  Blick vom parkplatz des Wupp.-Institut. 17.11.17 - Die Hecke vor der Stützwand wurde auch gepflanzt. 17.11.17 - Die ersten Dachteile am Ostteil wurden montiert.
17.11.17
17.11.17
17.11.17
17.11.17

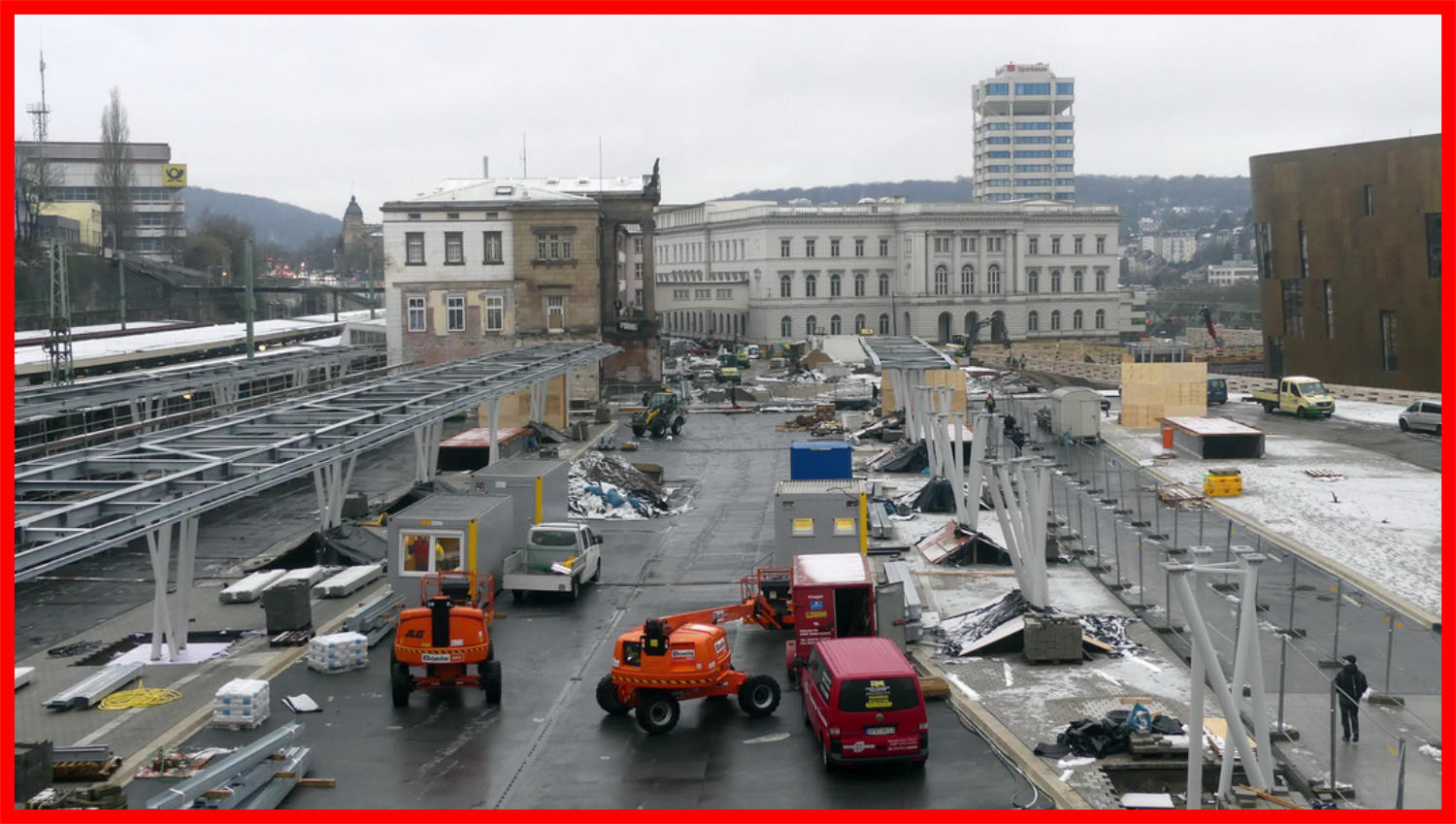

21.11.17

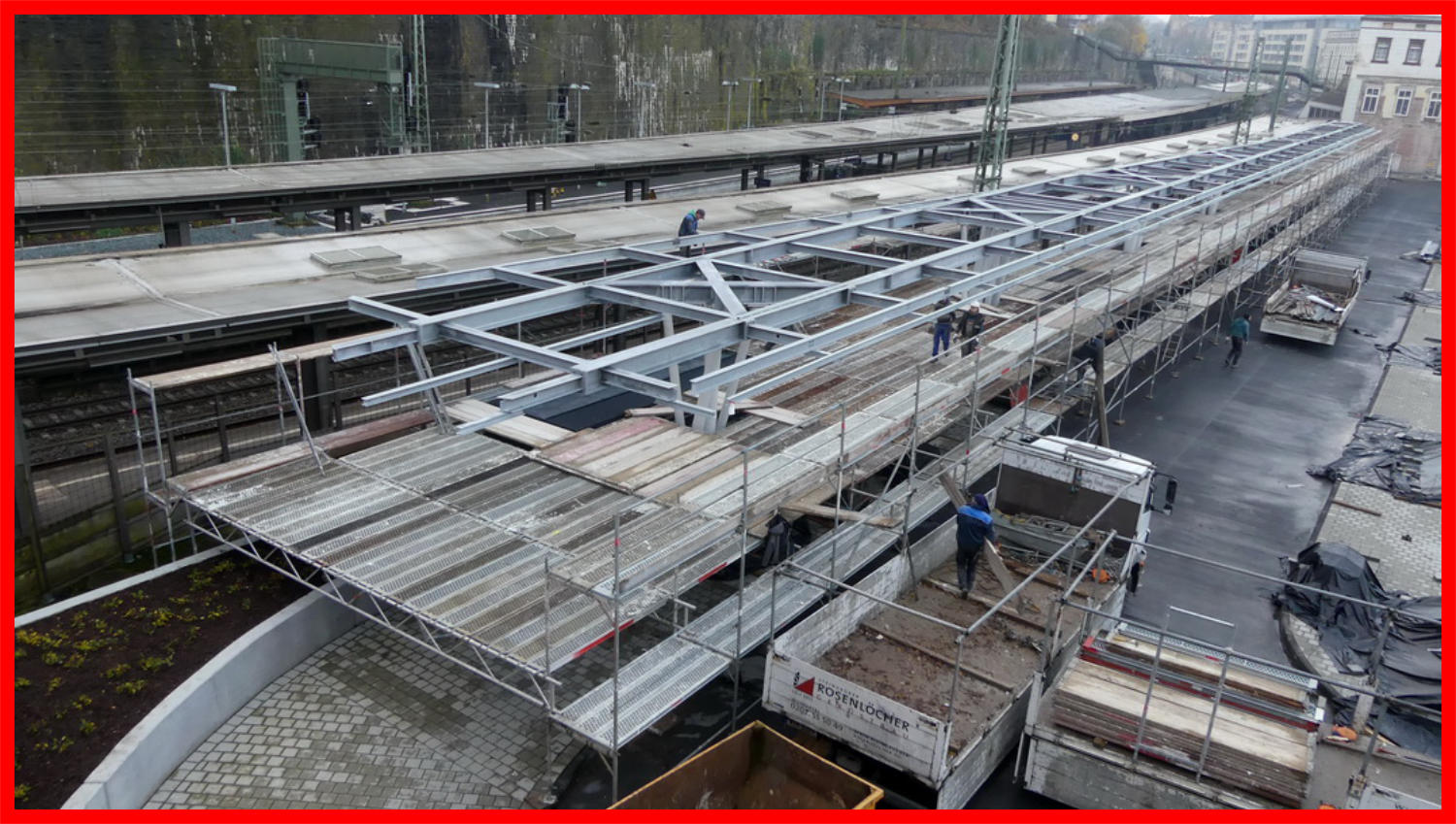

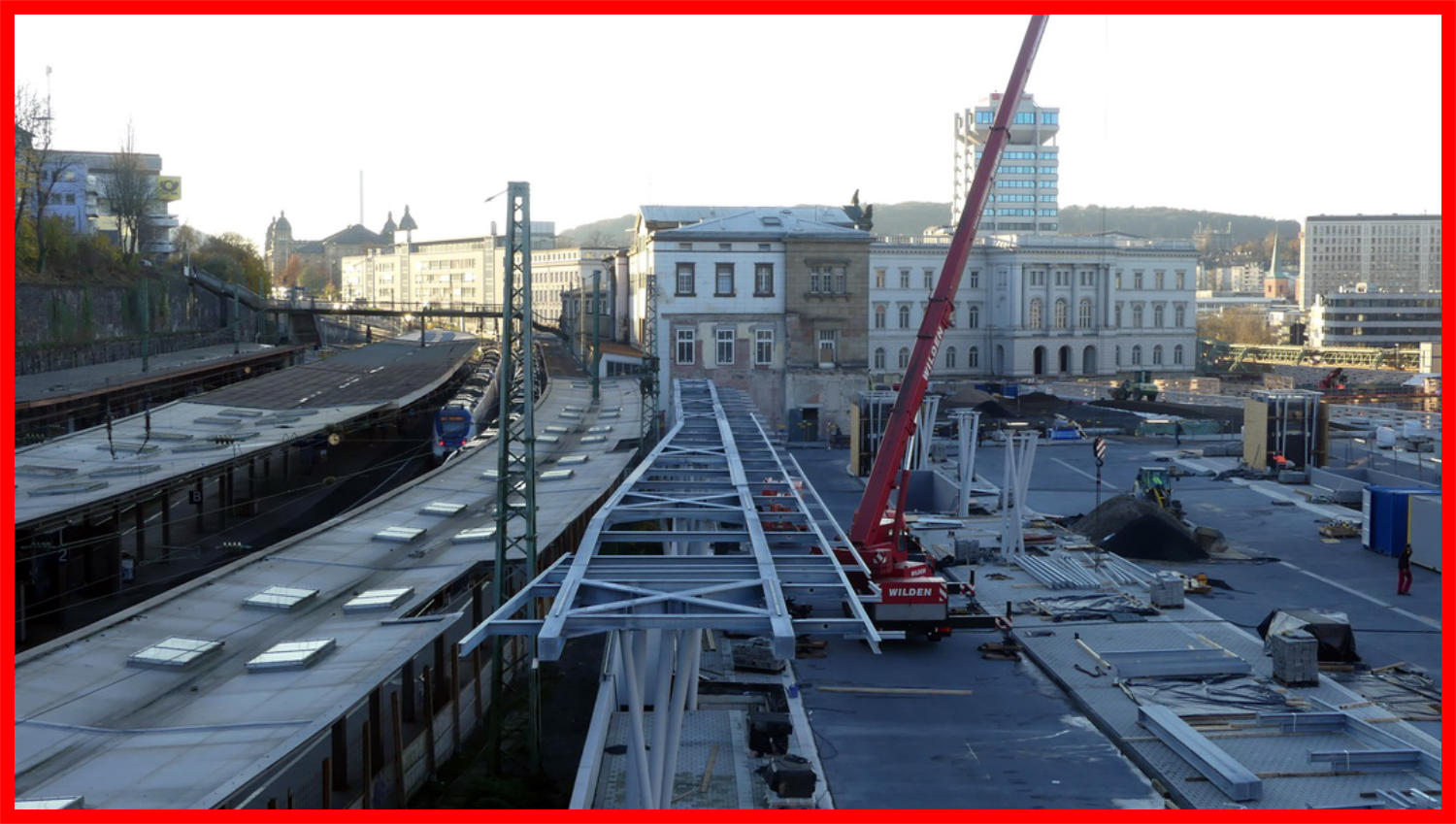

21.11.17 - Weitere Teile wurden bezw. werden montiert. 22.11.17 - Nach Osten wird das Dach immer breiter. 23.11.17 - Die nächsten 2 Stützen wurden angeliefert. 23.11.17 - Das Endstück für den Bussteig 1 ist in Bearbeitung. 23.11.17 - Das nächste Loch wird freigelegt.
23.11.17
23.11.17
23.11.17
23.11.17

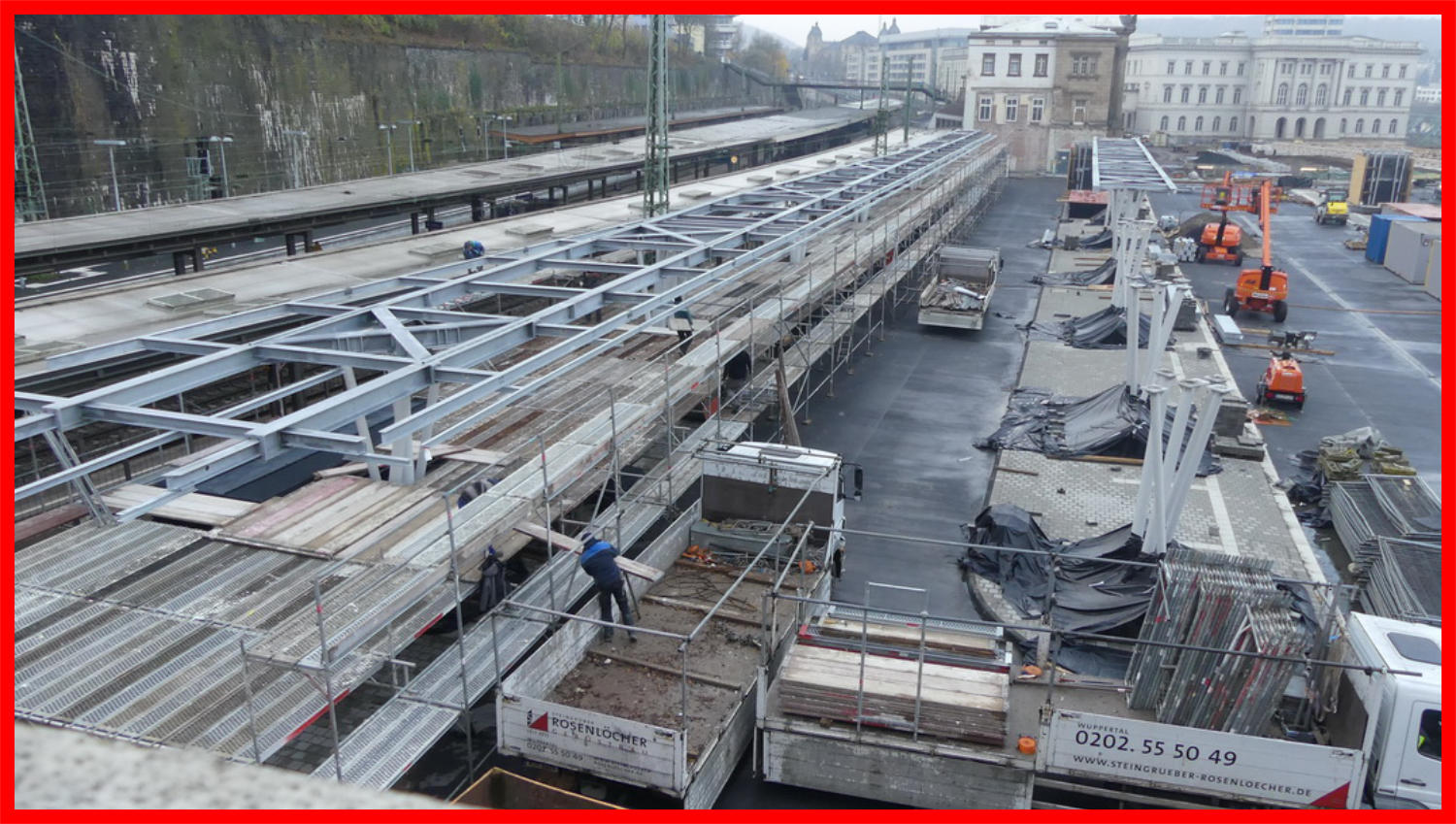

24.11.17 - Das Grundgerüst am Bussteig 1 ist fertiggestellt. Am Bussteig 2 stehen bereits alle Dachstützen.
24.11.17

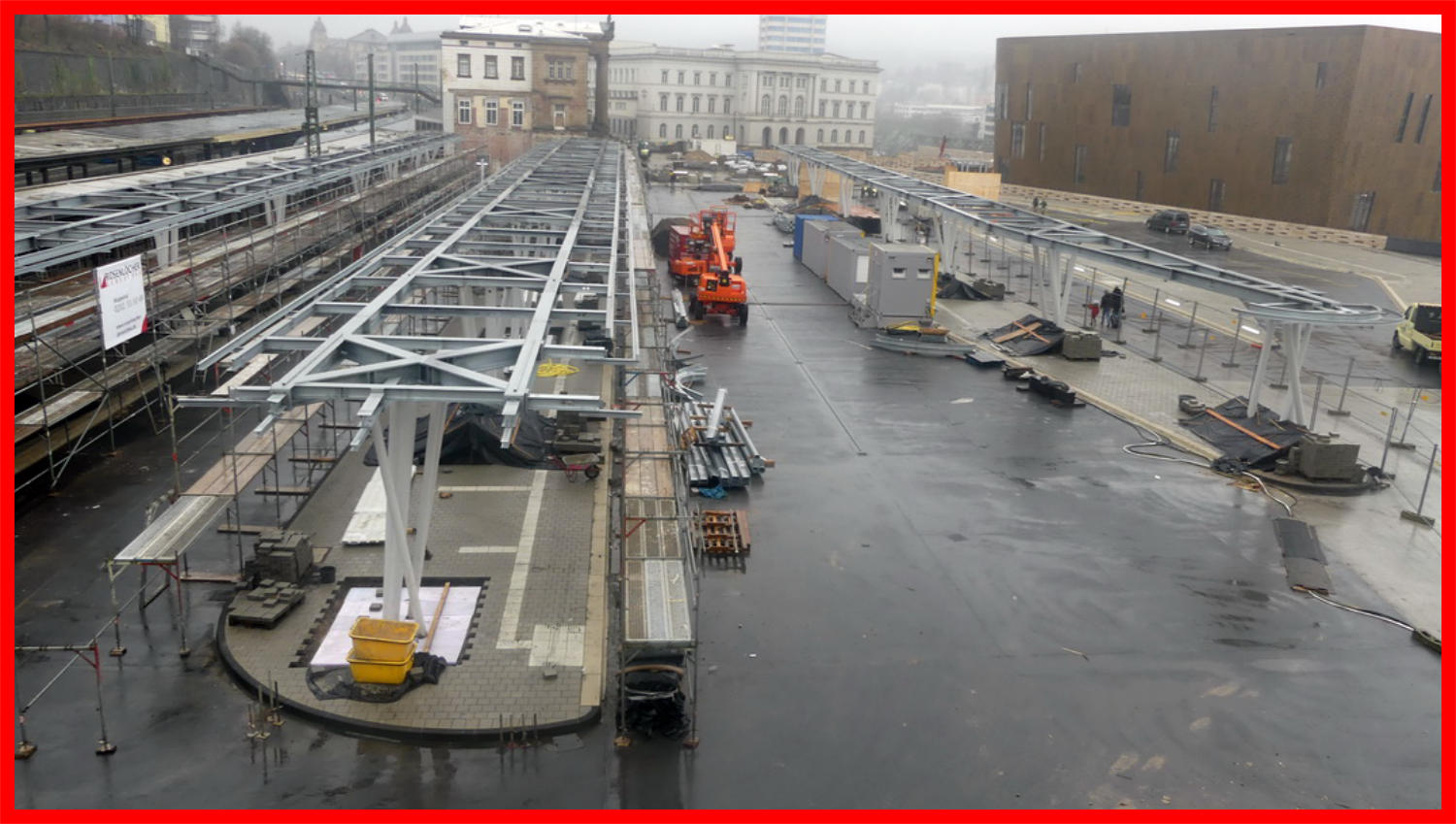

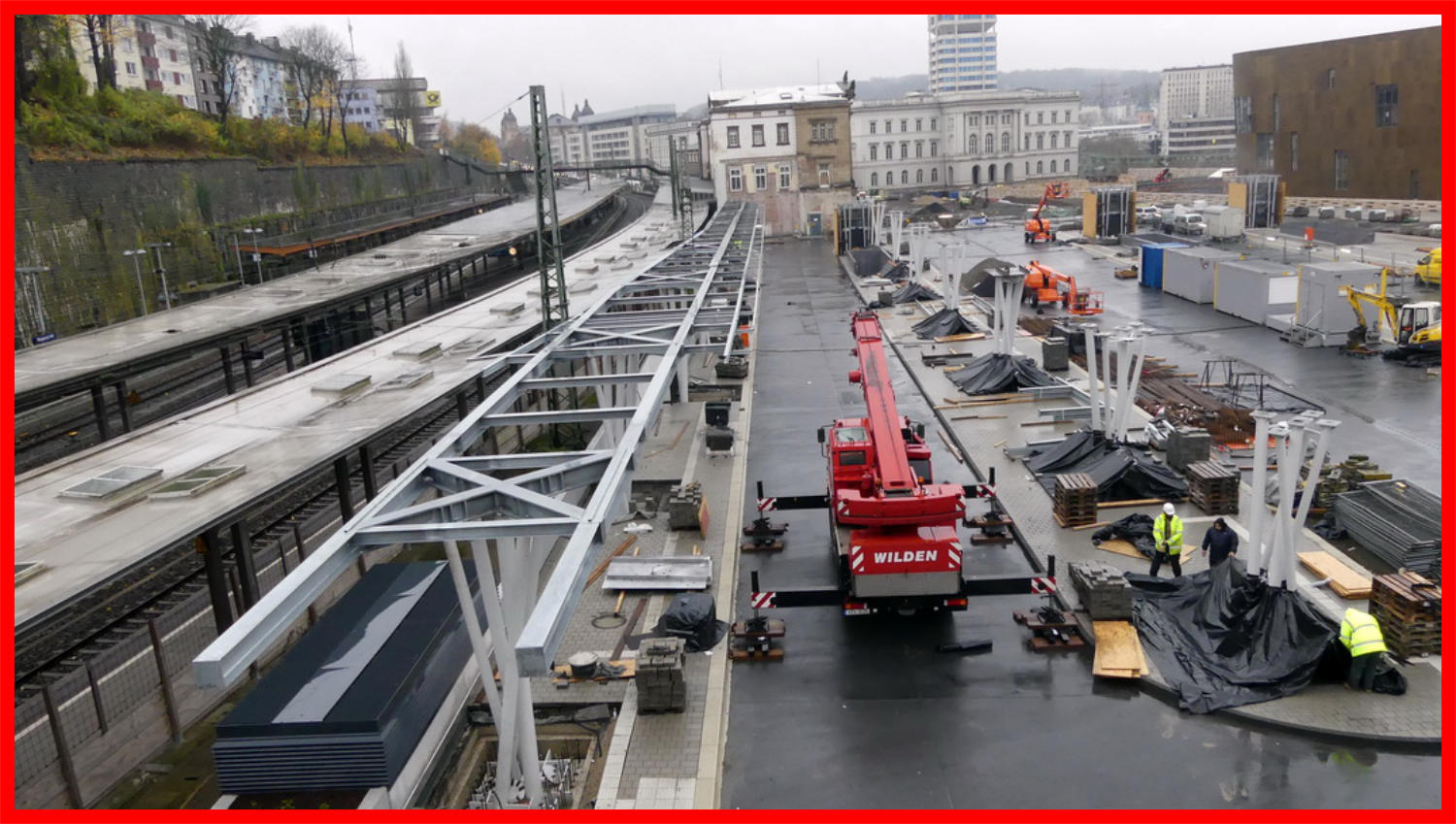

01.12.17 - Das Gerüst am Bussteig 1 ist fast fertig aufgebaut. Das Dachgerüst am Bussteig 2 ist bereits zur Hälfte fertig. 01.12.17 - Das Gerüst am Bussteig 1 ist fast fertig aufgebaut.
01.12.17
01.12.17

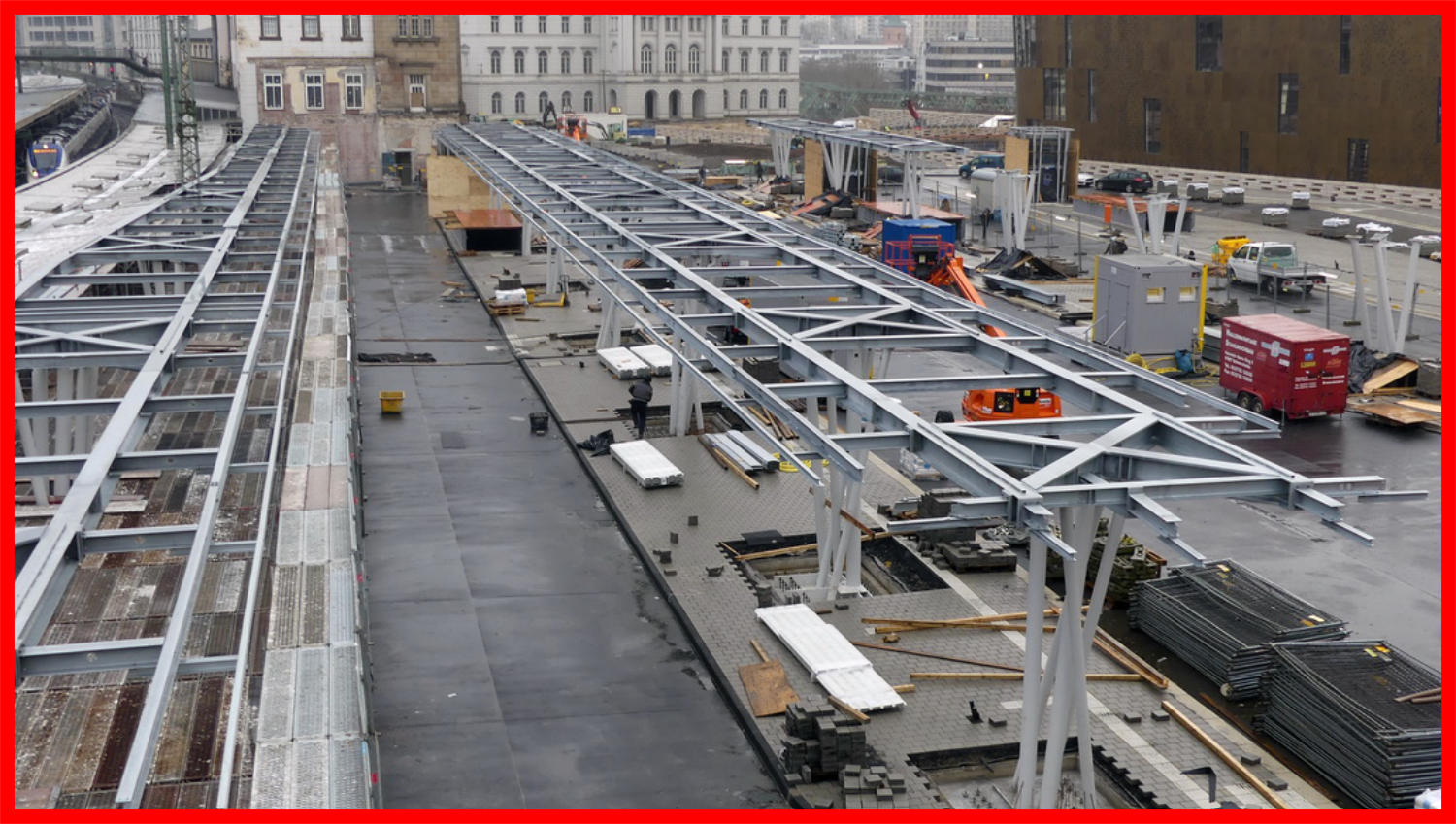

15.12.17 - Am Bussteig 2 wurden die Dachansätze fertig angebracht. 15.12.17 - Am Bussteig 3 wurden die ersten Stützen einbetoniert.
15.12.17
15.12.17
18.12.17- Wegen des Wetters war heute Bauruhe angesagt. 2017-12-18 - Nach dem Betonieren werden diese Feretigteile eingesetzt.
18.12.17
18.12.17
22.12.17 - Am Bussteig 2 wird weiter am Gerüstaufbau gearbeitet. 22.12.17 - Das Grundgerüst am Bussteig 3 ist fertig. Und der erste Bogen wurde eingebaut.
22.12.17
22.12.17
