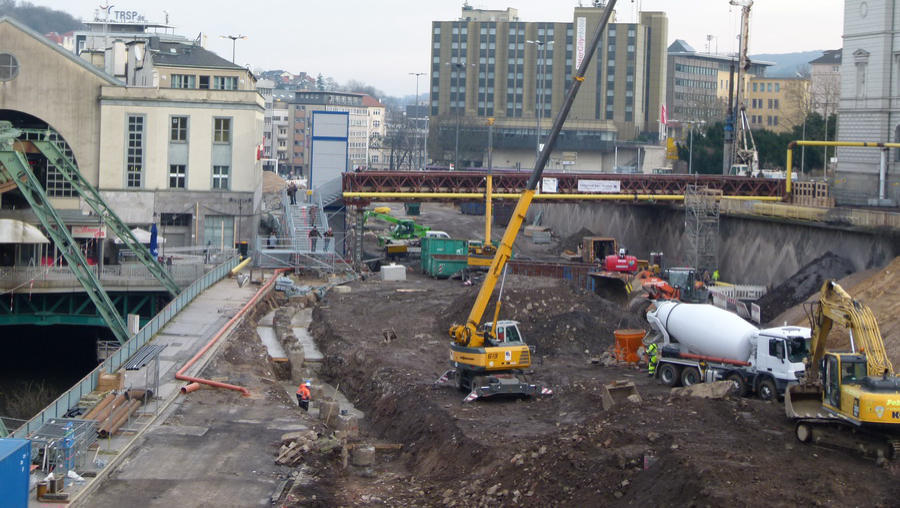

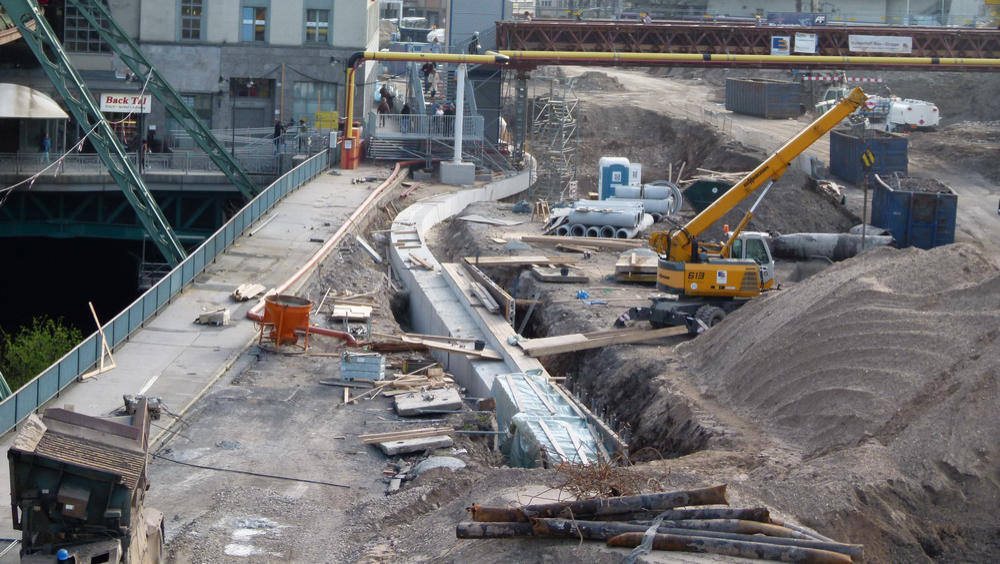

Umbau Döppersberg                                                2015      Teil 1
008.01.15 - Nach dem Einbau des Boden, wirfd nun die Ersatzgasleitung Montiert.
08.01.15

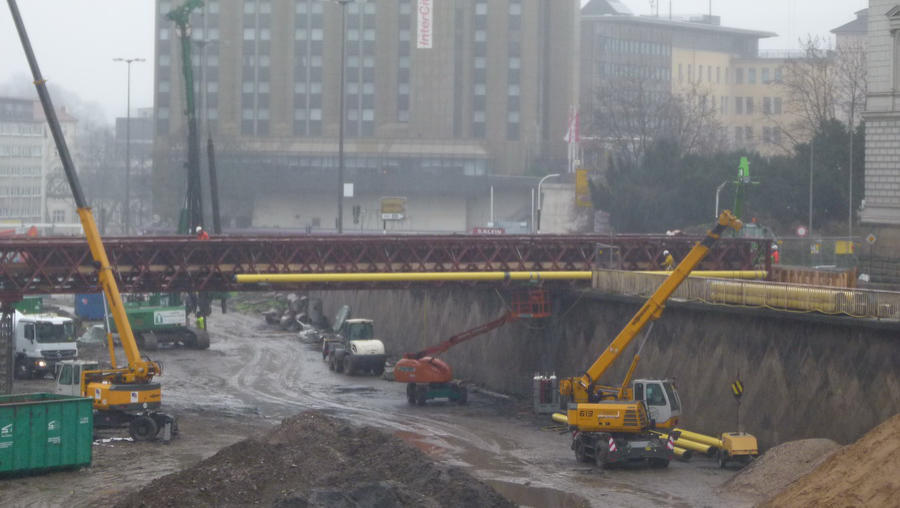

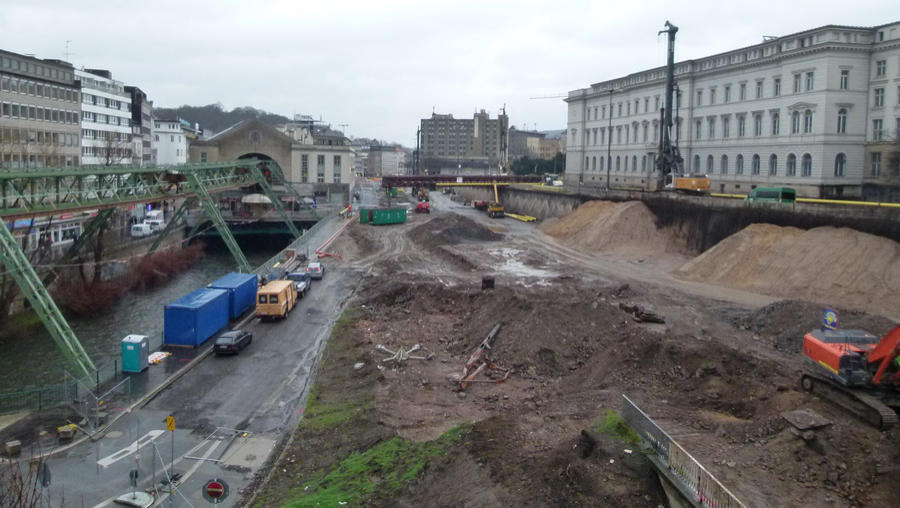

12.01.15 - Nachdem  die alten Beleuchtungsmasten entfernt wurden hat man nun freie Sicht auf die Baustelle. 12.01.15 -  Blick zur Treppe 12.01.15 -  Die Brückenlager werden freigelegt. 12.01.15 -  Der Hang zur Immermannstraße wurde leilweise freigelegt.
12.01.15
12.01.15
12.01.15
12.01.15

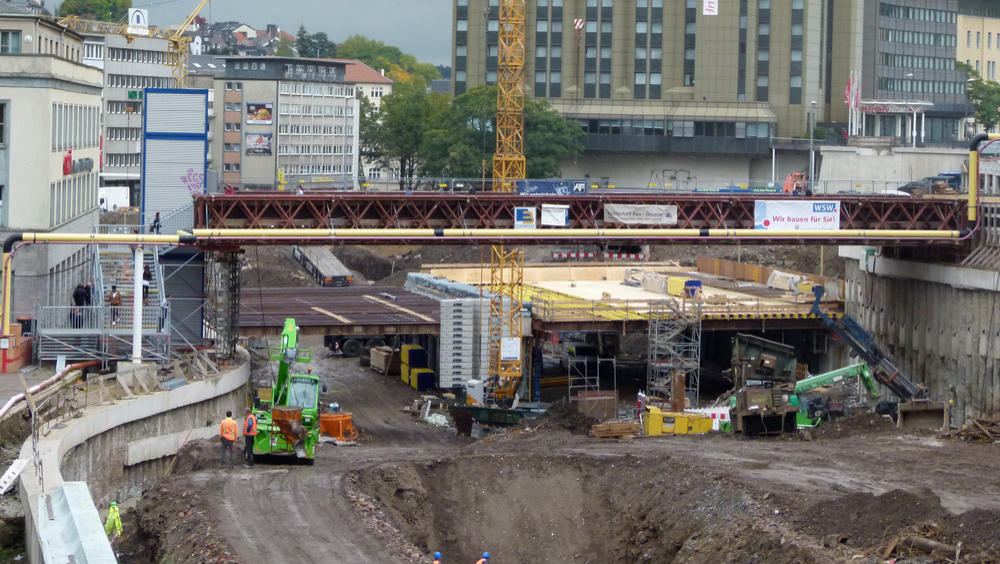

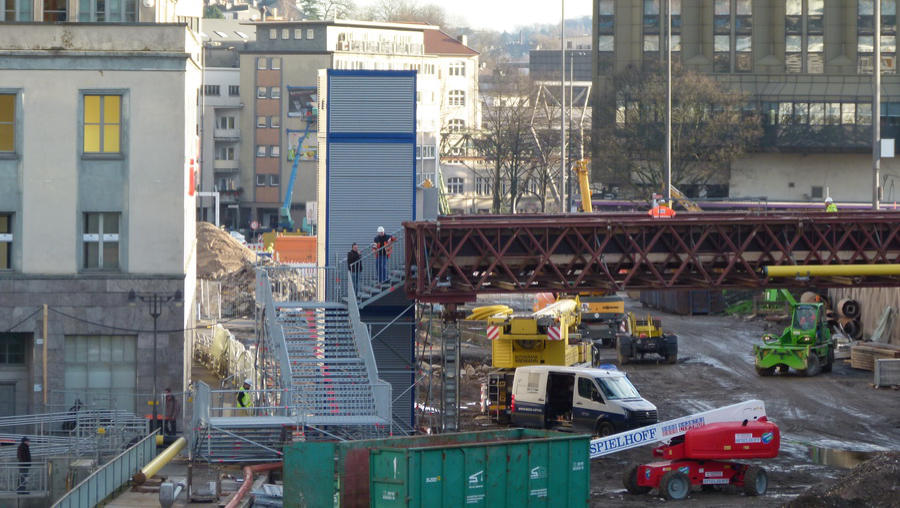

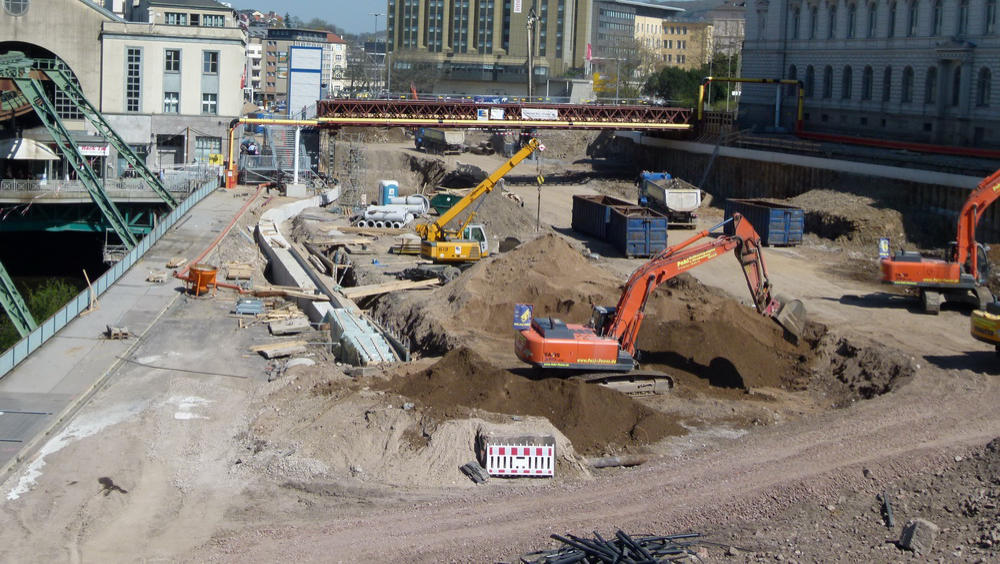

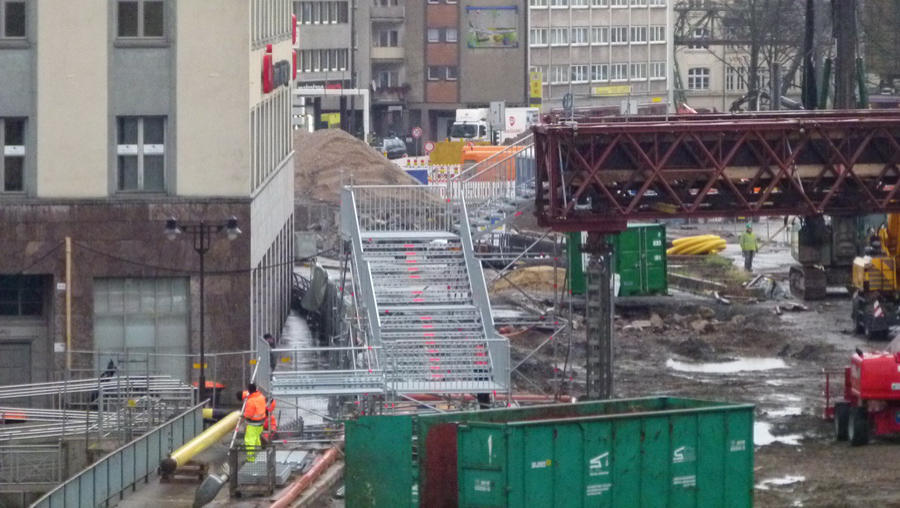

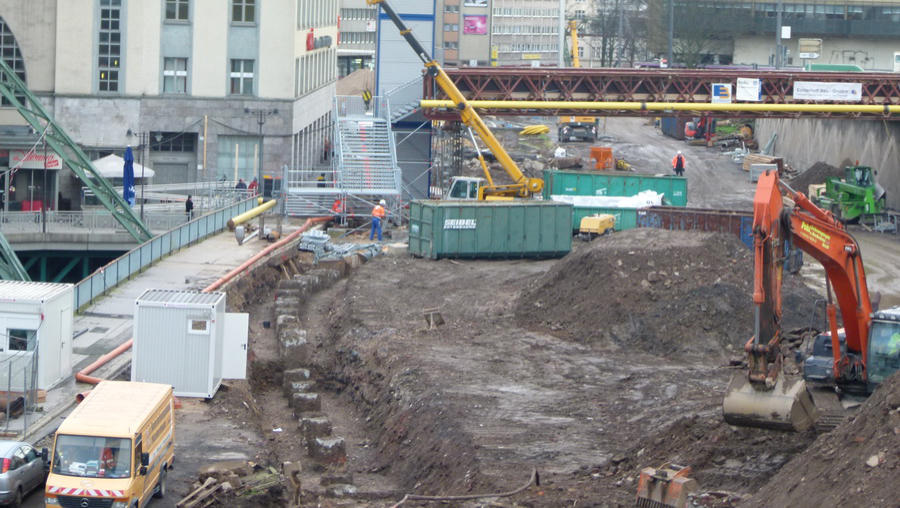

13.01.15 - Am Morgen wurd die 3 Elemente des Aufzugturms montiert.
13.01.15
19.01.15 - Die Lager der Brücke Südstraße werden freigelegt. 19.01.15 - Der freigelegte Teil wurde nun mit Beton ausgefüllt. Später folgt noch die Mauerkrone.

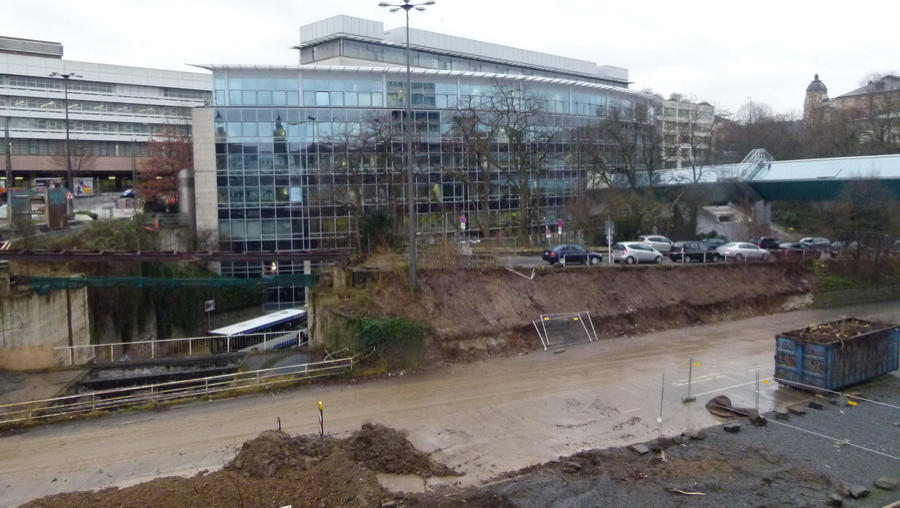

19.01.15

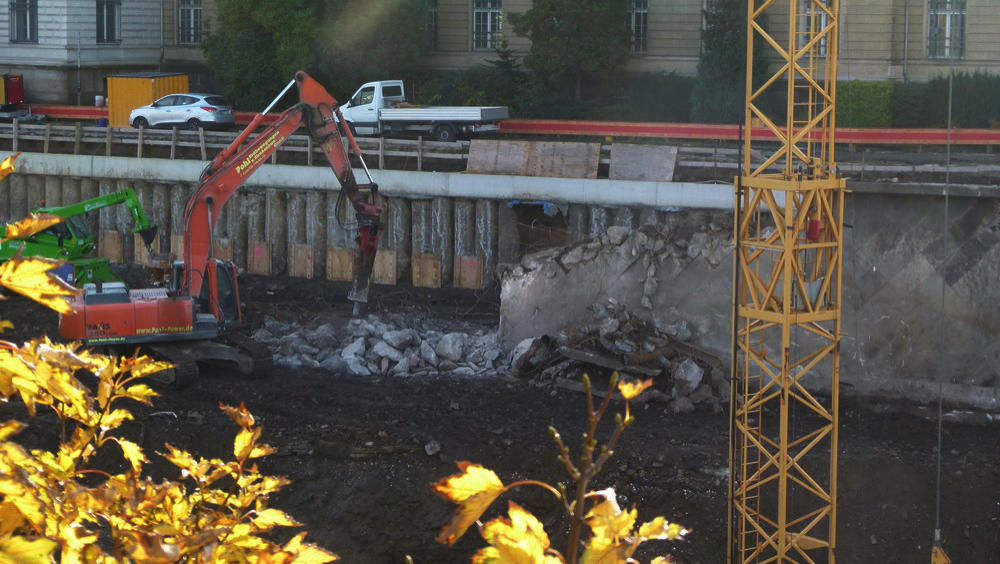

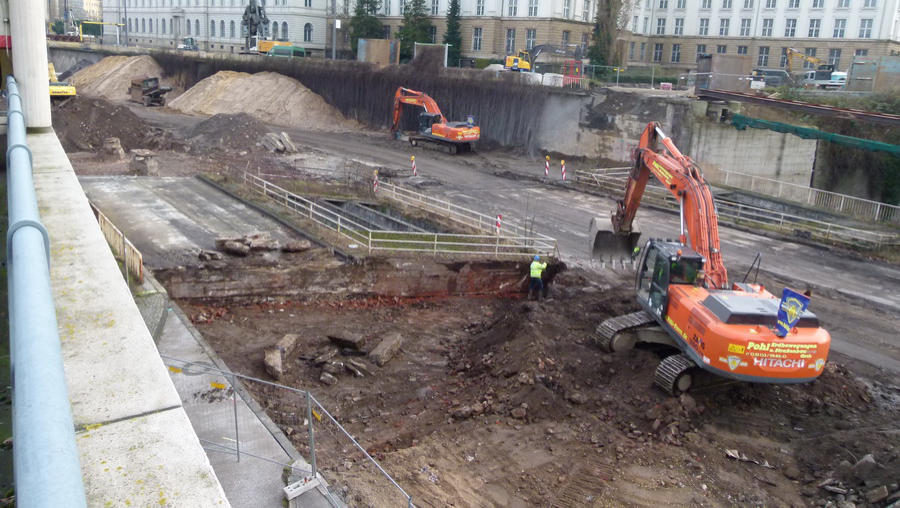

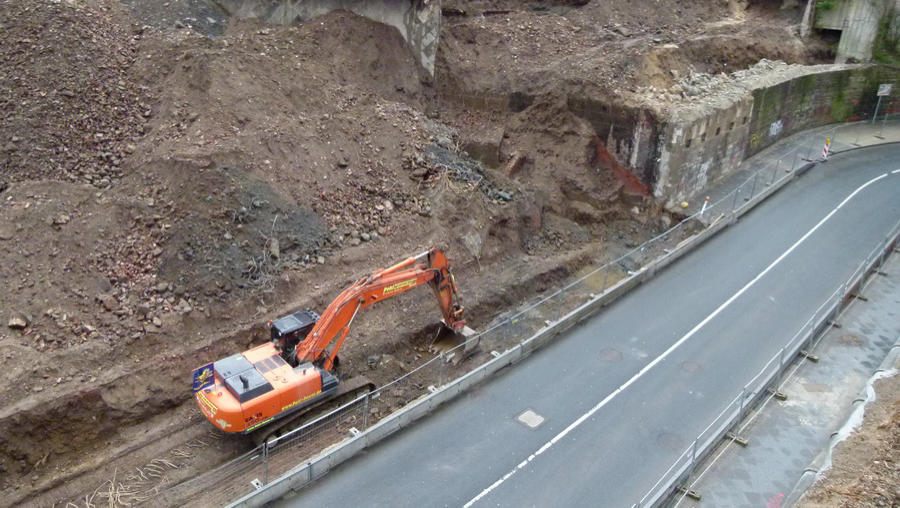

16.01.15 - Die Bohrpfähle wurden teilweise freigelegt.
16.01.15
19.01.15
Bild Quelle: Google

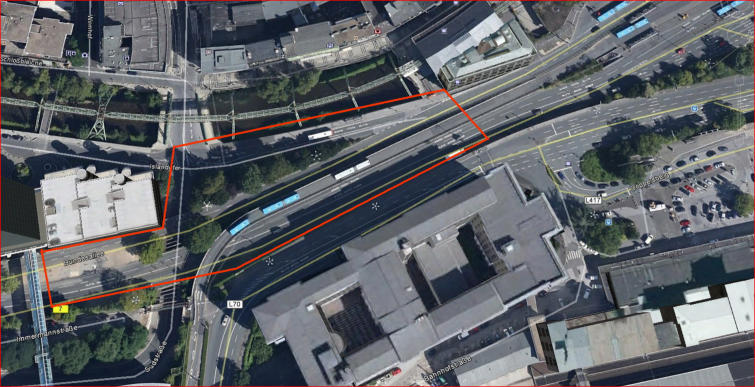

Zur Orientierung hier ein Bild von 2012
23.01.15 - Die provisorische Gasleitung ist weiter gewachsen
23.01.15

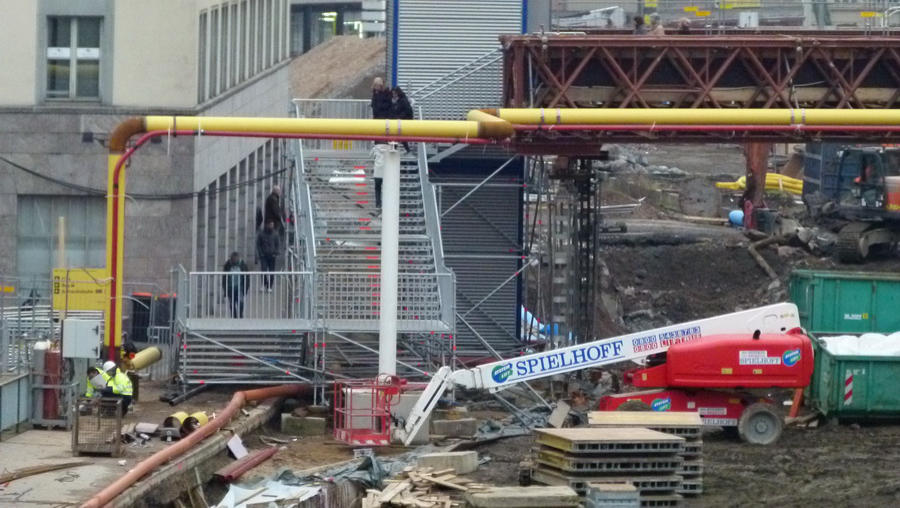

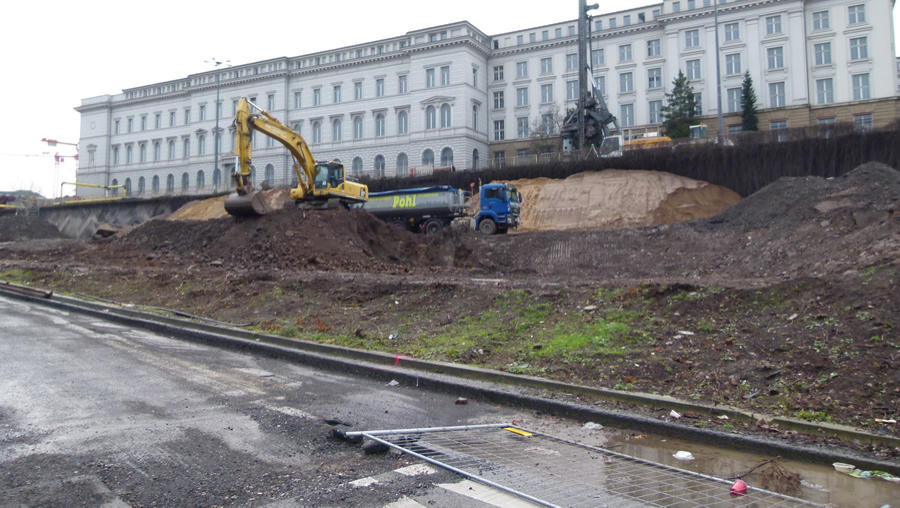

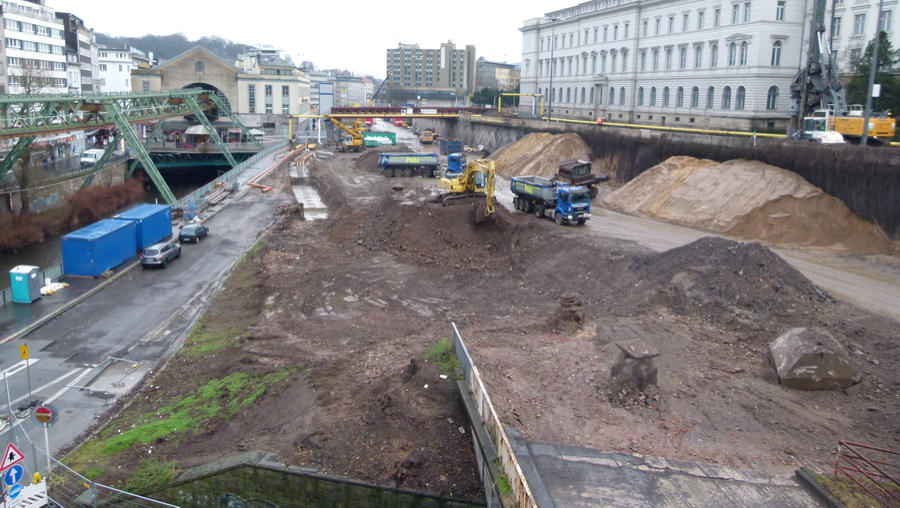

28.01.15 - Die alte Fahrbahn wird nun abgebaggert. Blick vom Sparkassen-Parkhaus 28.01.15 - Die alte Fahrbahn wird nun abgebaggert. Blick von der Ecke Südstraße / Islandufer.
28.01.15
28.01.15
11.02.15 - AN der Gasleitung wurde eine Leerrohr zum Verlegender Elektroleitungen befestigt.
11.02.15

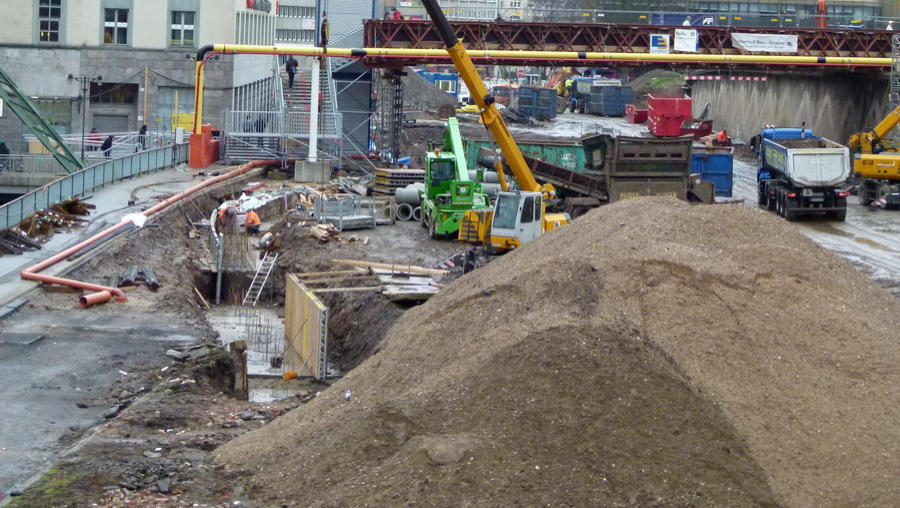

24.02.15 - Die Verschalung für den nächsteb Abschnitt der Mauerkrone wird aufgebaut.
24.02.15

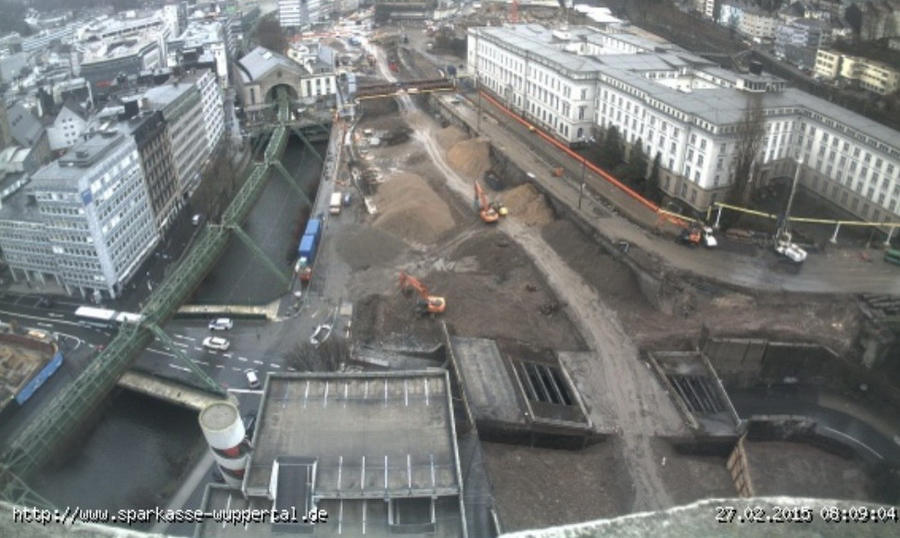

27.02.15 -  Ein letzter Blick mit Brücke über die gesamte Baustelle vom Sparkassen-Parkhaus. 27.02.15 -  Diese Parkplätzeim  Sparkassen-Parkhaus wurden wegen des Brückenabriss gesperrt. 27.02.15 - Die Stahlbewehrung für die Mauerkronr wird nun eingebaut
27.02.15
27.02.15
27.02.15
Bilder vom Rückbau der Brücke Südstraße  gibt es  auf eine Extraseite

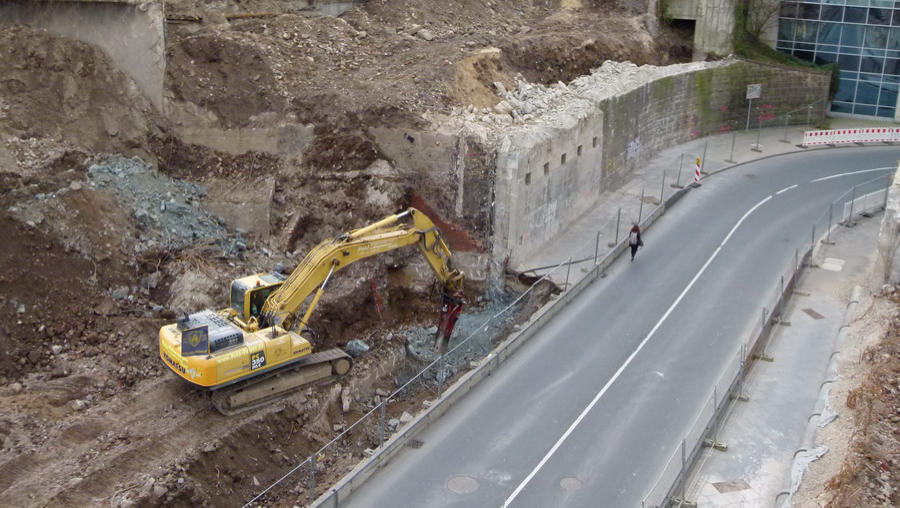

26.03.15 - Die Reste der alten Brückenlager werden entfernt. Die Baustelle wurde nun komplett bis zum Fahrbahnrand gesperrt. Das Verbot für Füßgänger  stört aber einige Zeitgenossen wenig.
26.03.15
01.04.15 - Die Reste der alten Brückenlager werden entfernt.
01.04.15
14.04.15 - Ein weiteres Mauerteil wurde heute gegossen.
14.04.15
17.04.15 - Die Mauer ist nun fertig.
17.04.15
20.04.15 - Der Sand wurd nun im Baufeld Mall eingebaut.
20.04.15

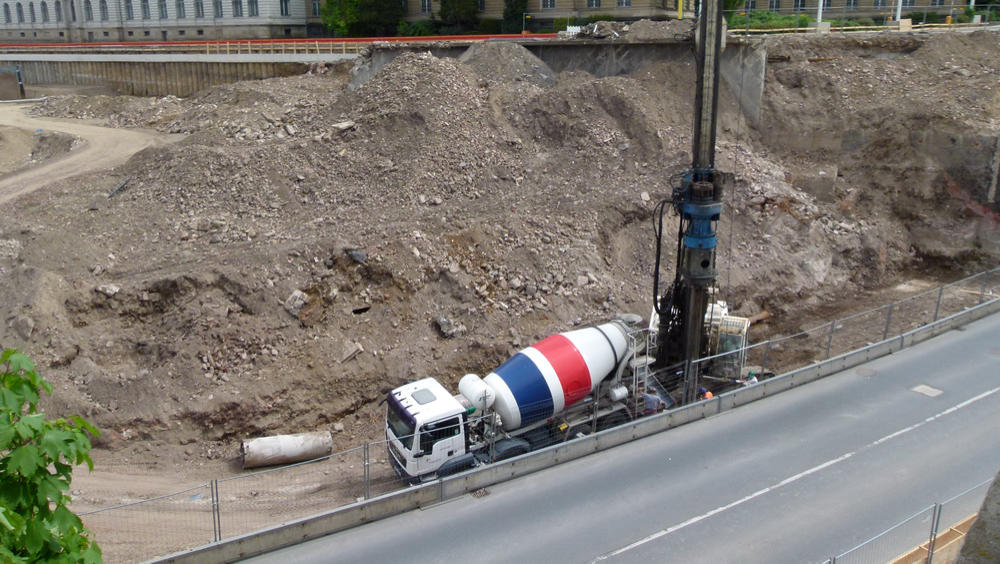

11.05.15 - Heute wurden die ersten Bohrpfähle im Bereich der neuen Brücke Südstraße gesetzt.
11.05.15

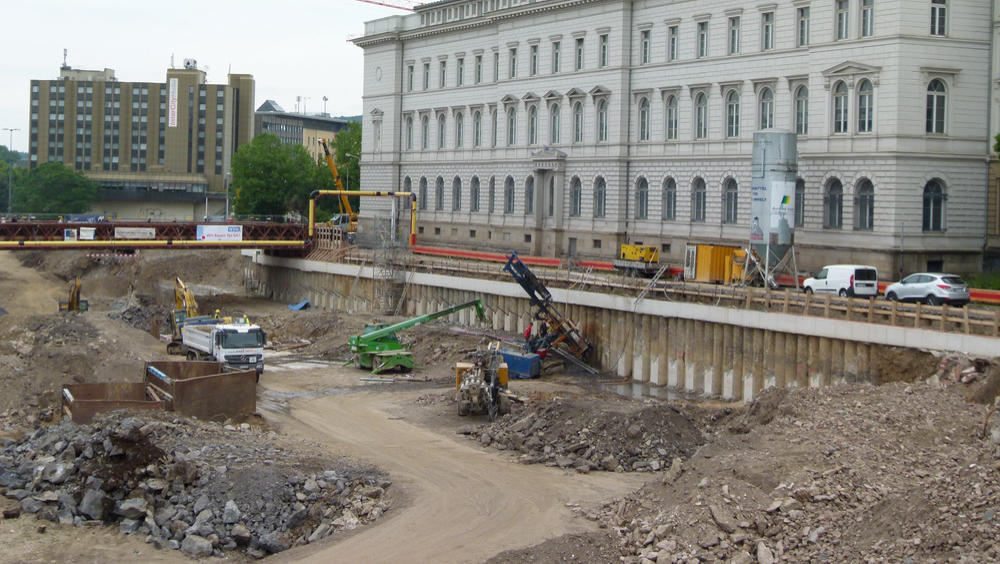

09.06.15 - An den neuen Fundamenten für die Brücke Südstraße wird nun wieder gearbeitet. - Blick vom Islandufer.
09.06.15
16.06.15 - Das Setzen der Felsanker ist nun auch bald geschafft.
16.06.15
Bilder vom Neubau  der Brücke Südstraße  gibt es auf eine Extraseite

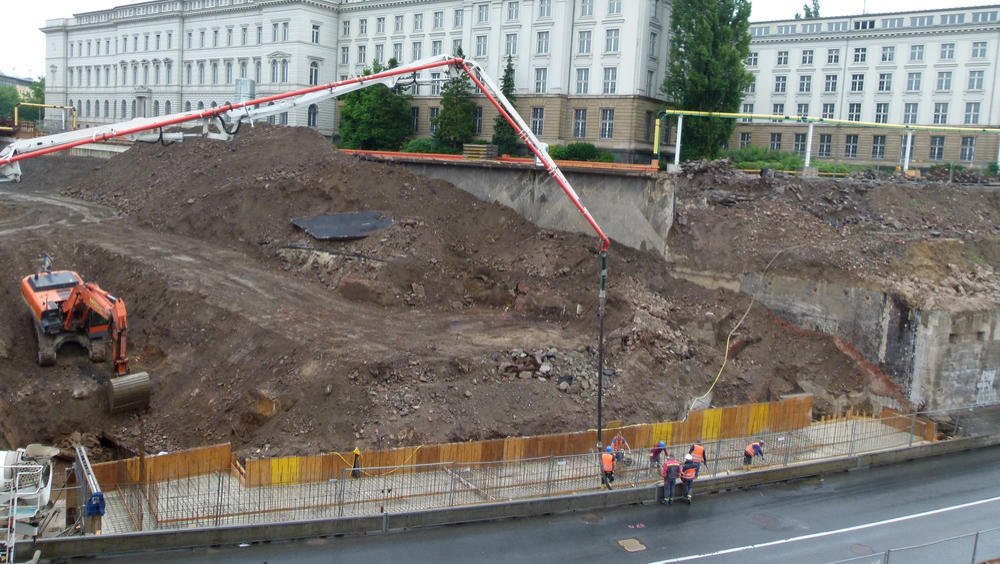

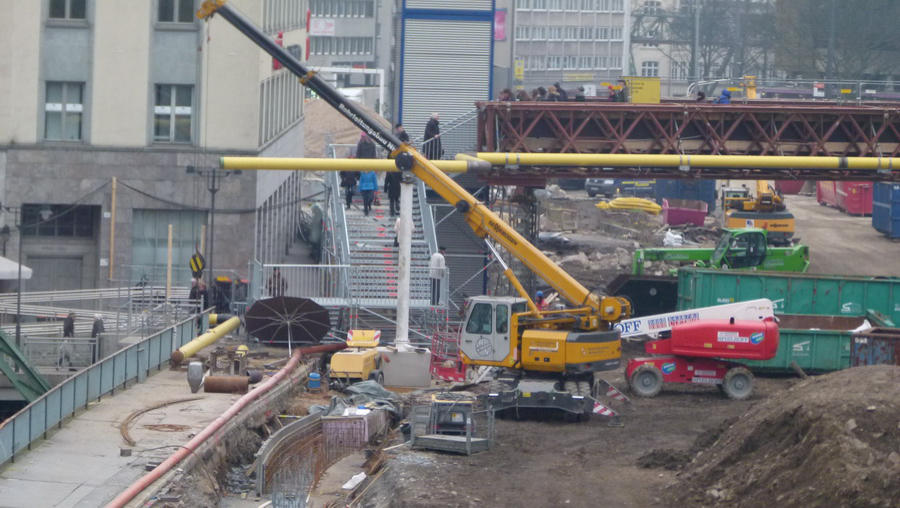

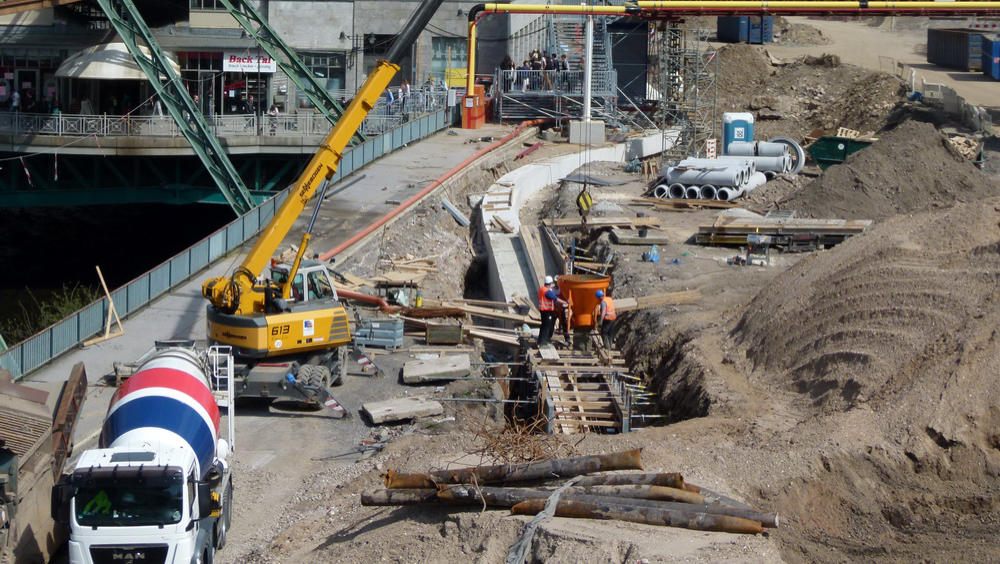

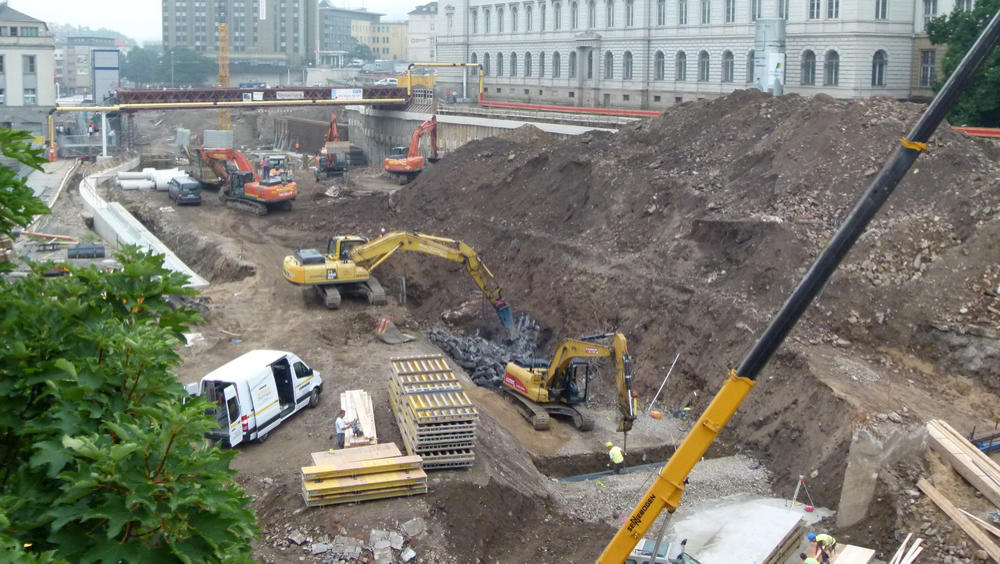

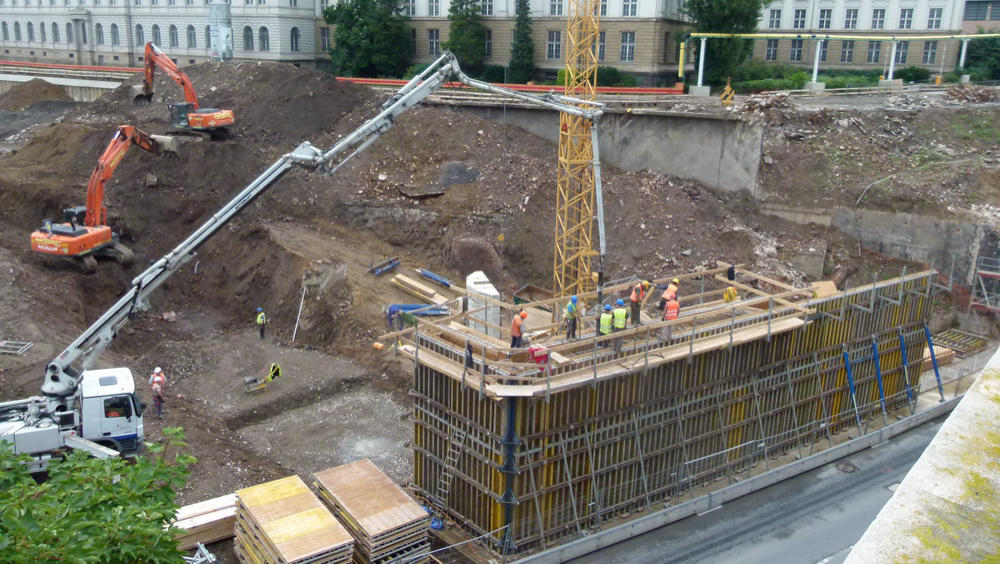

13.07.15 -  Parallel zum Betonieren des Brückenpfeilerfundamentes wurde oberhalb eine Arbeitsfläche angelegt. Links unten ist der Bagger dabei einen alten Kanal zu entfernen.
13.07.15

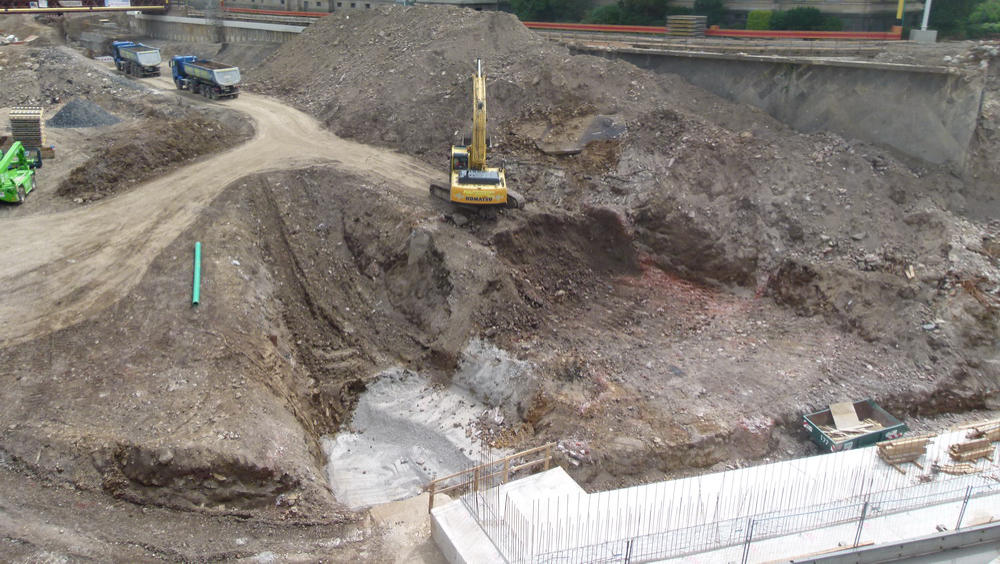

18.07.15 - Der alte Kanal wurde mit einer Betonplombe verschlossen.Das Erdreich wird zum reyceceln zum ex Busbahnhof gefahren.
18.07.15

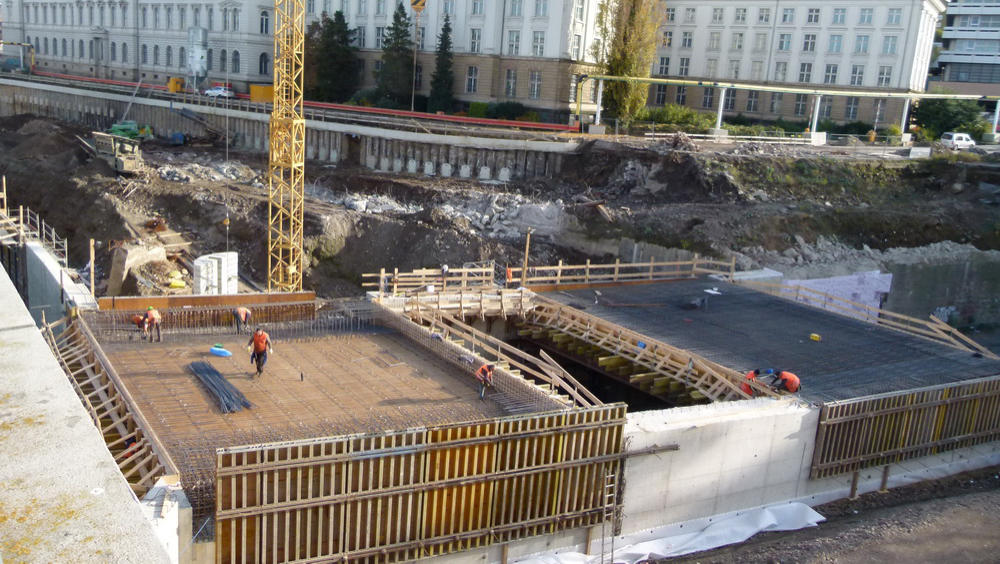

10.08.15 -  Der erste Teil des Brückenkopf wurde heute gegossen.
10.08.15.

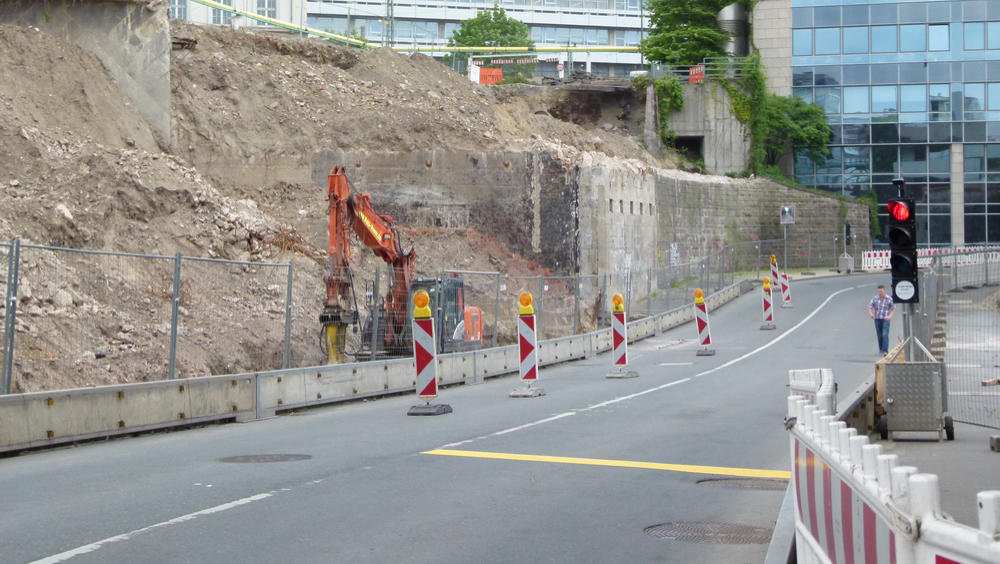

12.08.15 - Hier entsteht eine weiterre Stützmauer.
12.08.15
21.08.15 -Der Grabenboden wurde mit einer dünnen Betonschicht versehen.
21.08.15

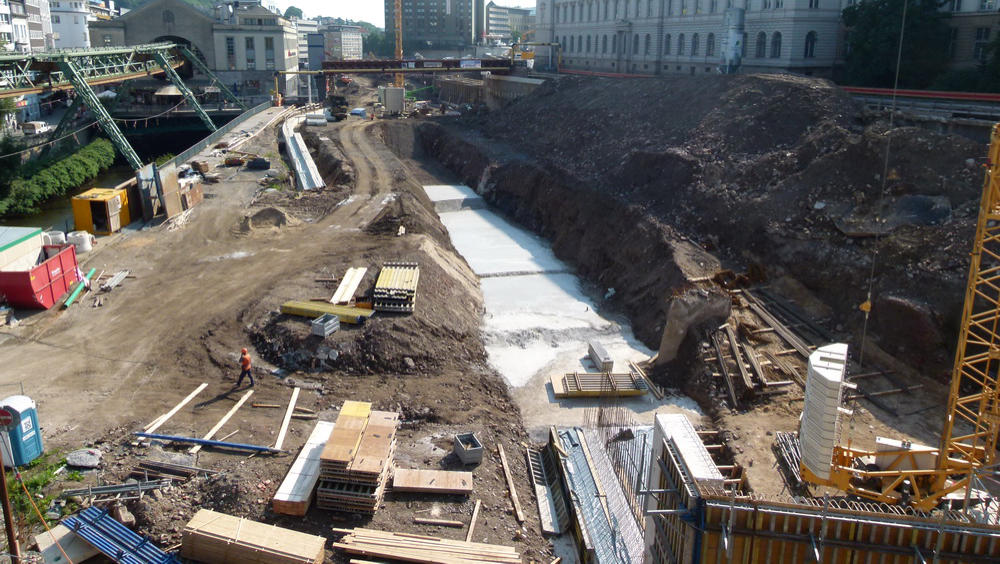

07.10.15 - Die restlichen Teile der Stützmauer werden nun entfernt. 07.10.15 - Die neue Feschäftsbrücke macht große Fortschritte.
07.10.15
07.10.15

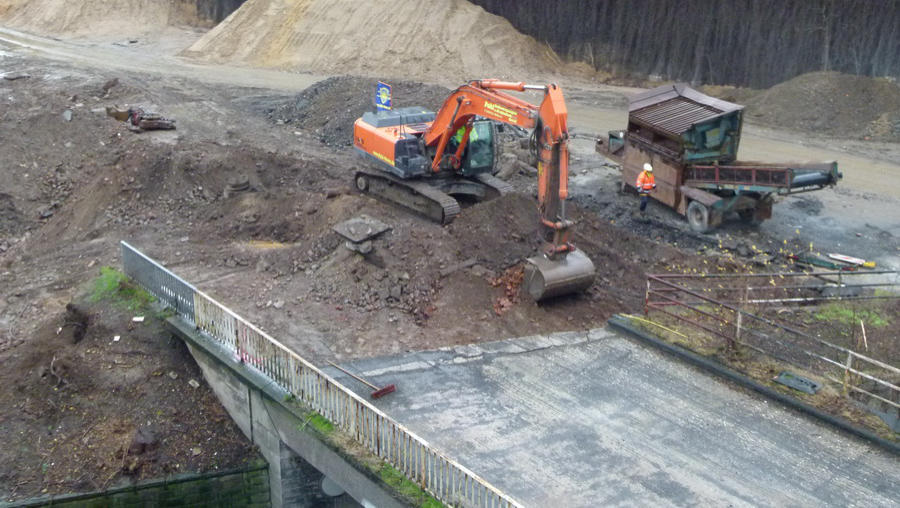

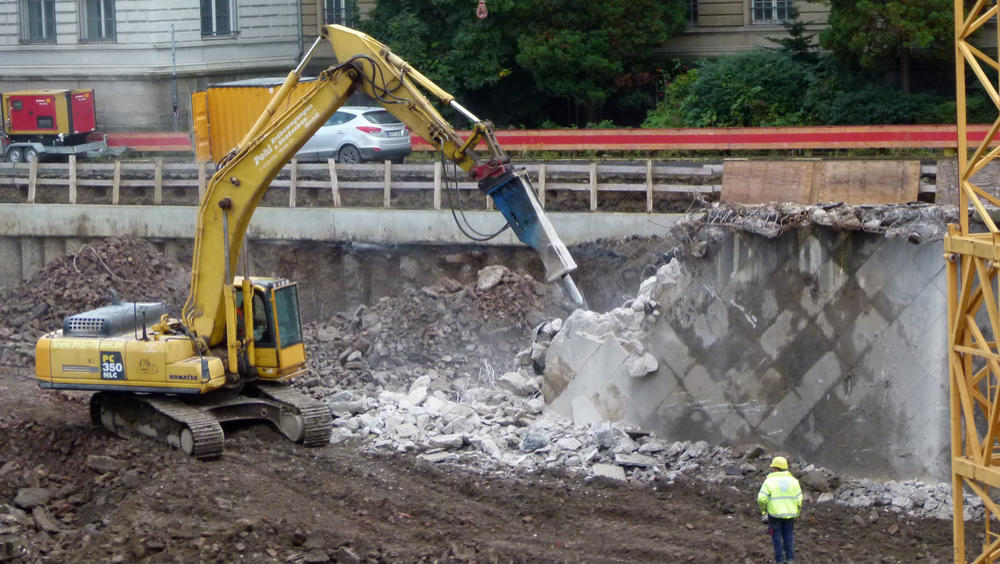

26.10.15 - der Rückbau des letzten Mauerteilsctück geht nun weiter.
26.10.15

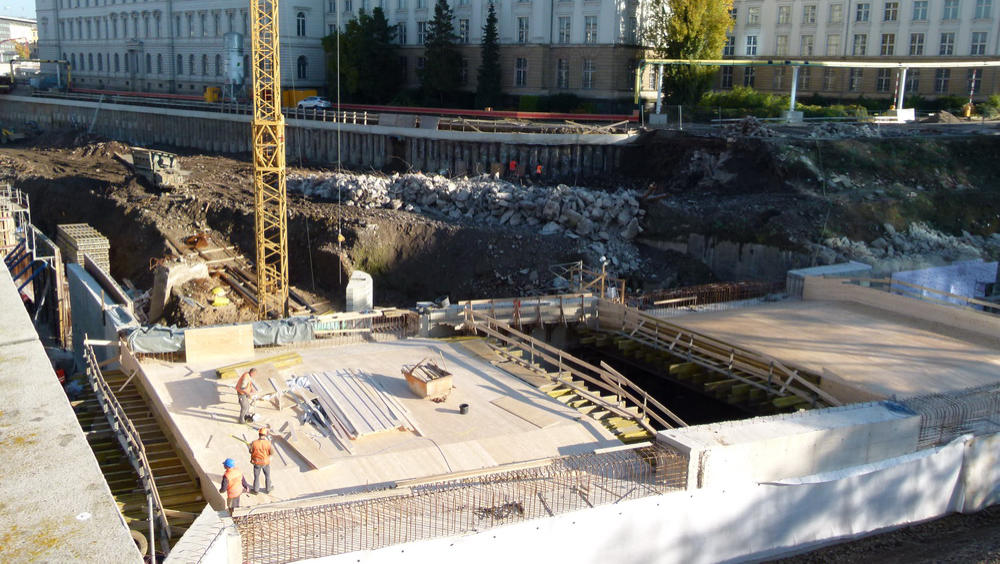

27.10.15 - Die Brückenverschalung ist nun fast fertig. Die alte Stützmauer ist nun Geschichte.
27.10.15
04.11.2015 - An der Brücke wird nun der Bewehrungsstahl eingebaut.
04.11.15
