Dokumentation
06.01.2015 - Der Boden wurde am 05.01.2015 eingebaut.
06.01.15
Am 05.01.2015 wurden  nach der Weihnachtspause die Bauarbeiten wieder aufgenommen.

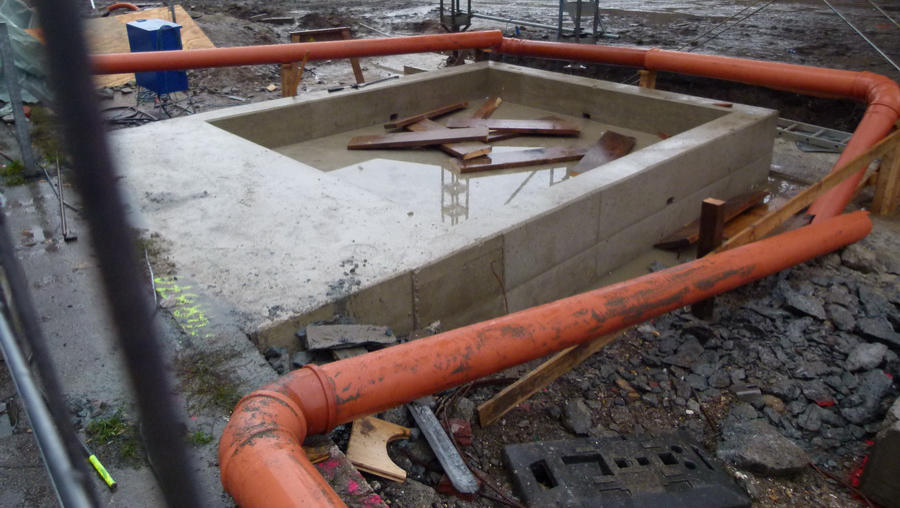

08.01.2015 -  Das Fundament für den Aufzug ist nun fertig. 08.01.2015 - Die Seitenverkleidung der Brücke wird Montiert.
08.01.15
08.01.15

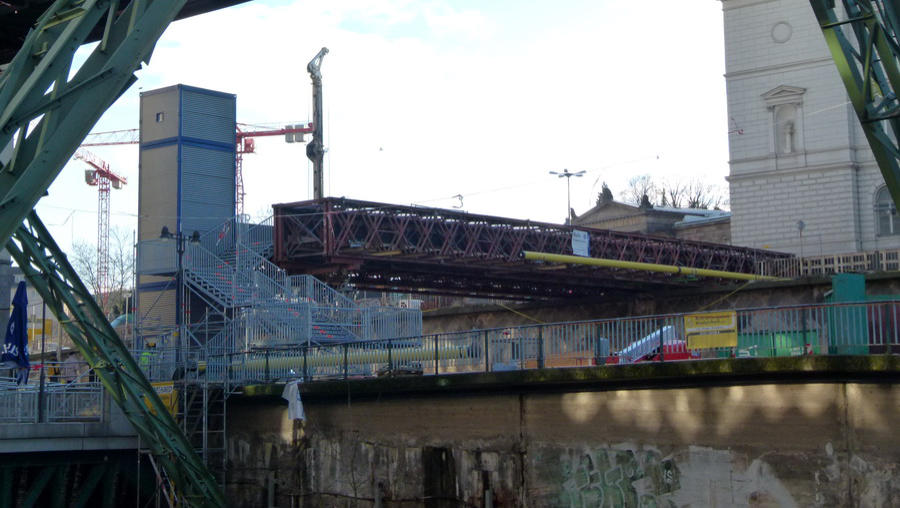

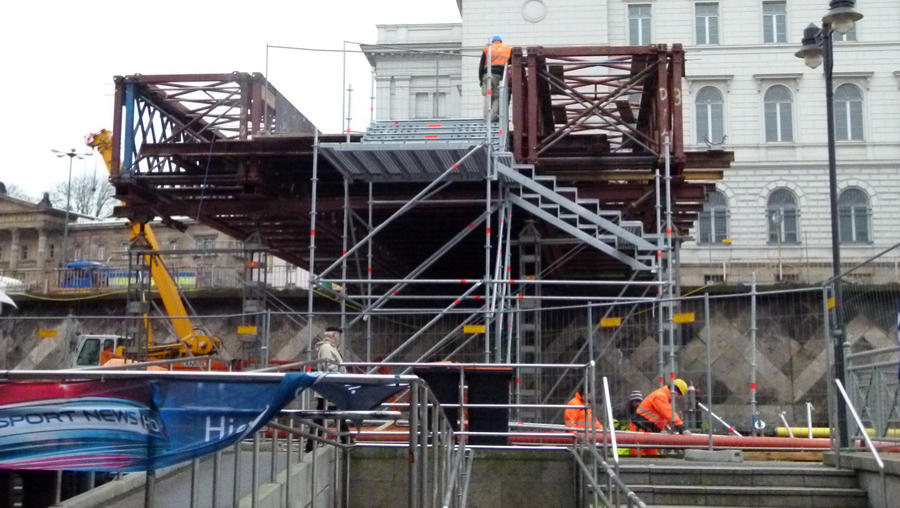

09.01.15 - Die Treppe zur Brücke wird Montiert.

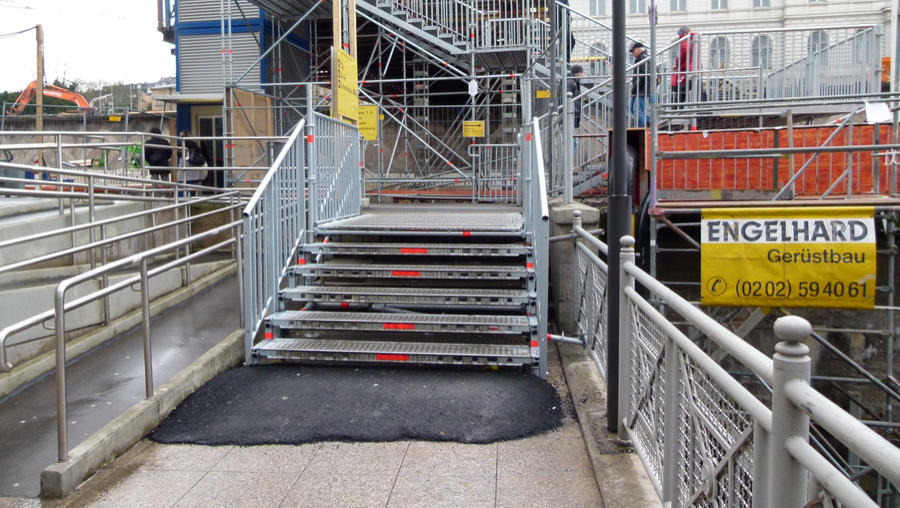

09.01.15

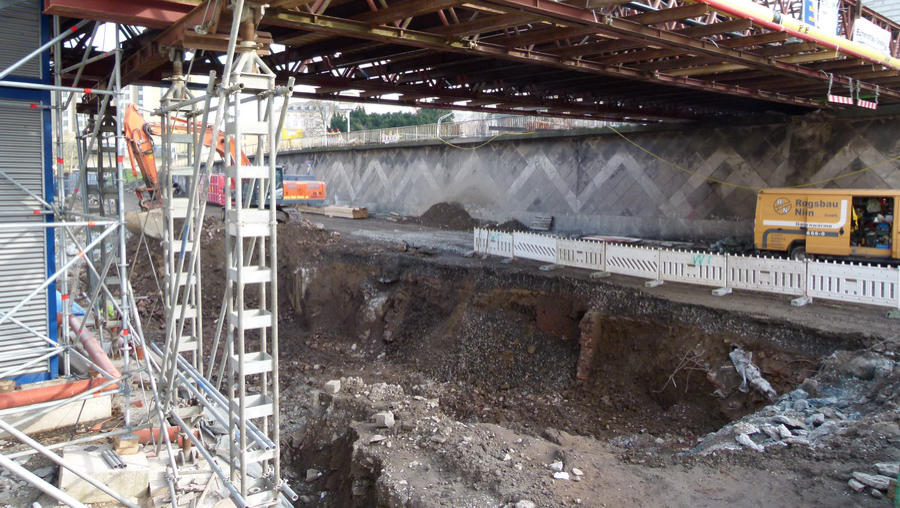

12.01.15 - Der untere Treppenabsatz fehlt noch.
12.01.15
13.01.15 - Auch die Treppe ist nun fertig. 13.01.15 - Am Morgen wurd die 3 Elemente des Aufzugturms montiert. 13.01.15 - Am Morgen wurd die 3 Elemente des Aufzugturms montiert. Blick von der Schloßbleiche.

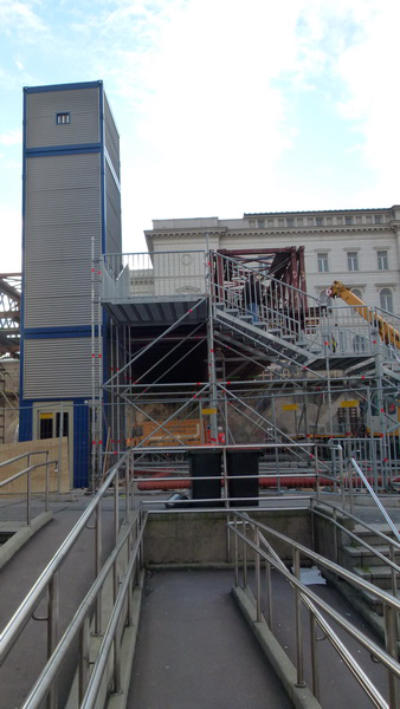

13.01.15
13.01.15
13.01.15

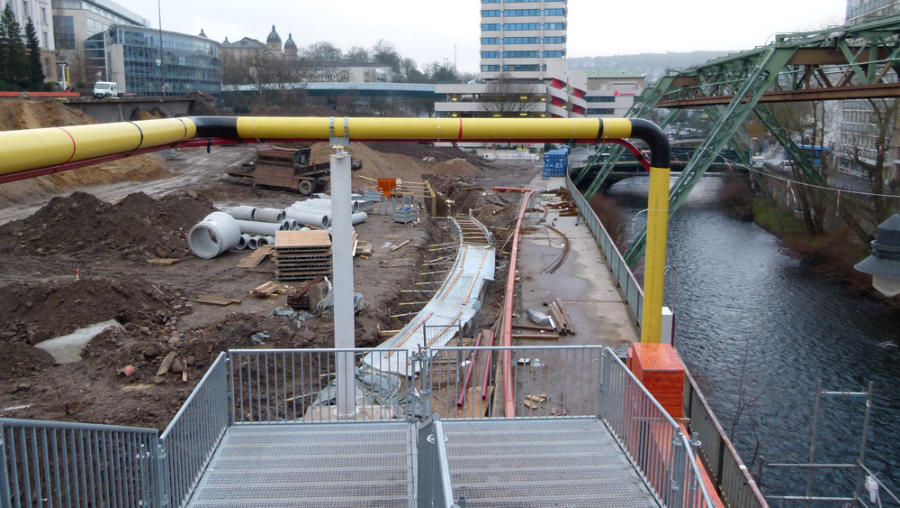

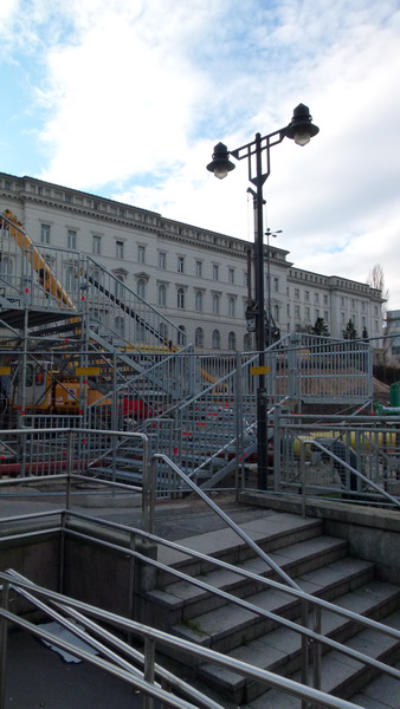

20.01.15 -  Die Brücke wurde zusätzlich mit Absperrgitter gesichert.
20.01.15
19.01.15 - Der freigelegte Teil wurde nun mit Beton ausgefüllt. Später folgt noch die Mauerkrone.
19.01.15

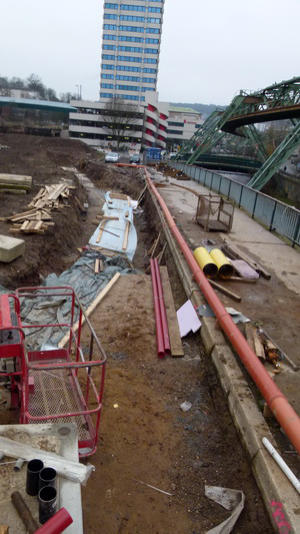

27.01.15 - Einschalung für die Mauerkrone. 27.01.15 - Doe Gaspipeline  als Kunstwerk. Blick von der Schloßbleiche.
27.01.15
27.01.15

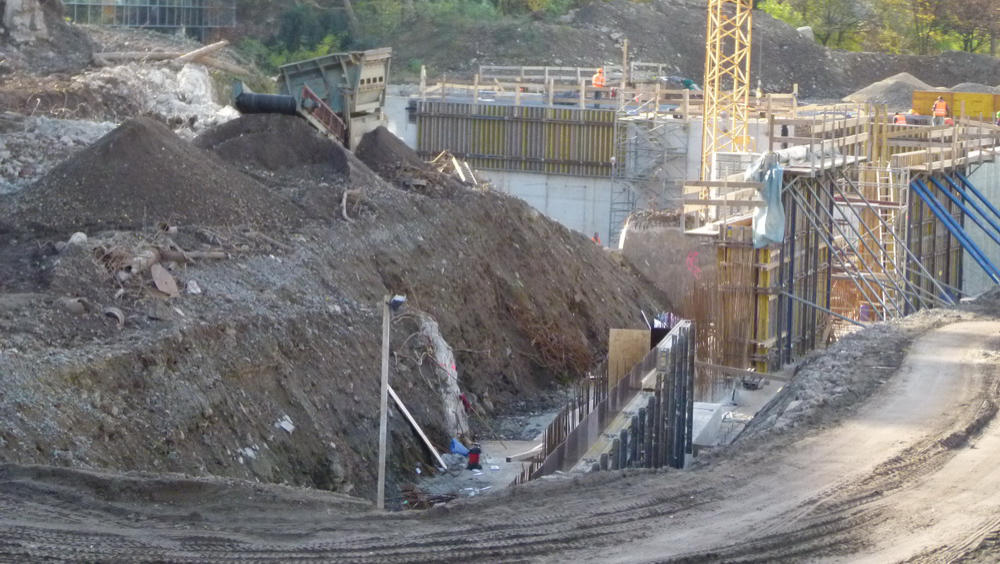

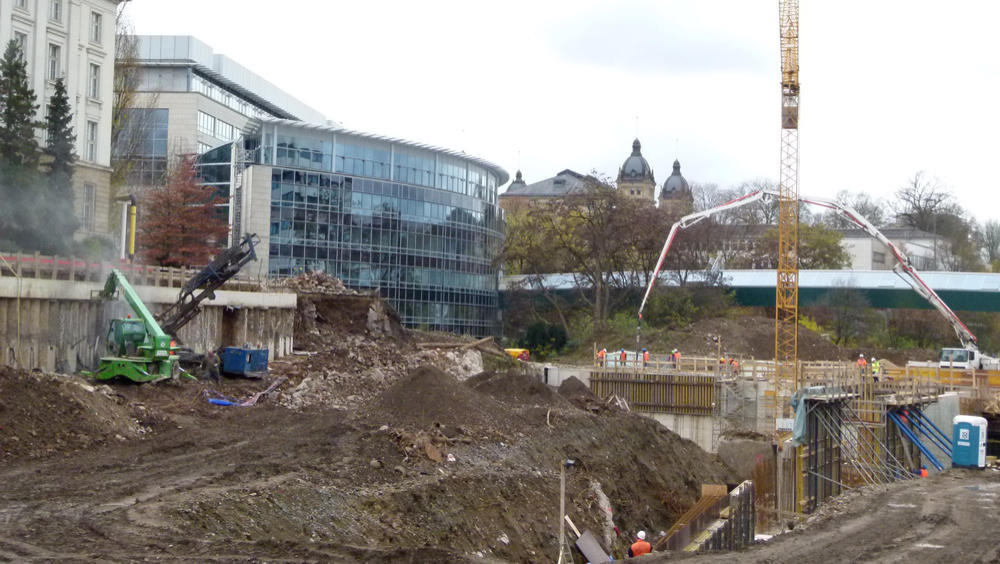

11.02.15 - Der erste Teil der Mauerkronen wurden in den letzten Tagen gegossen.
11.02.15

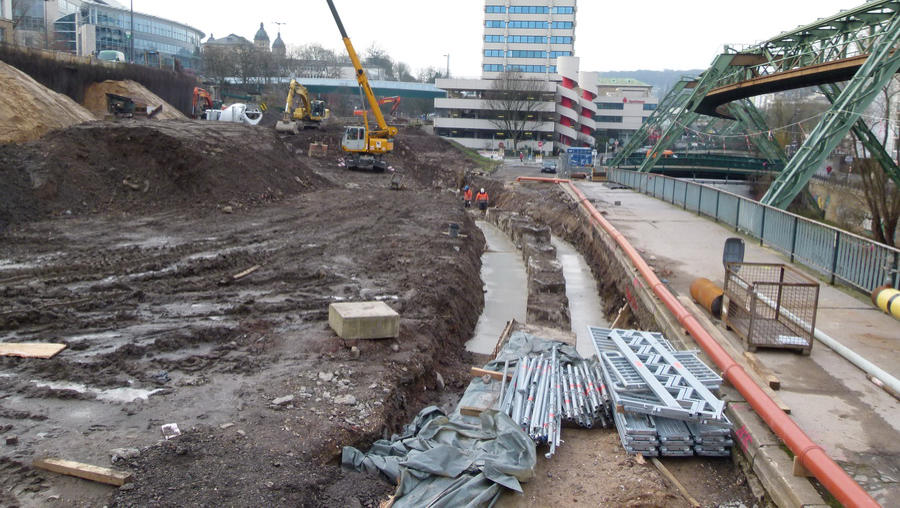

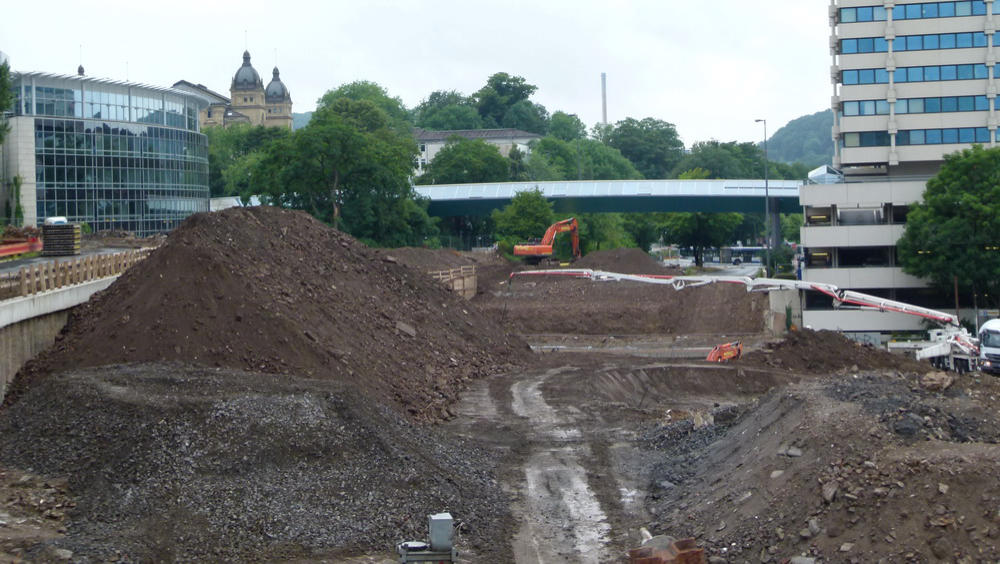

18.02.15 - Die Tieferlegung der B7 hat begonnen.
18.02.15
24.02.15 - Die Betontreppe( Foto siehe 13.01.15) wurde durch diese federnde Metalltreppe ersetzt.
24.02.15

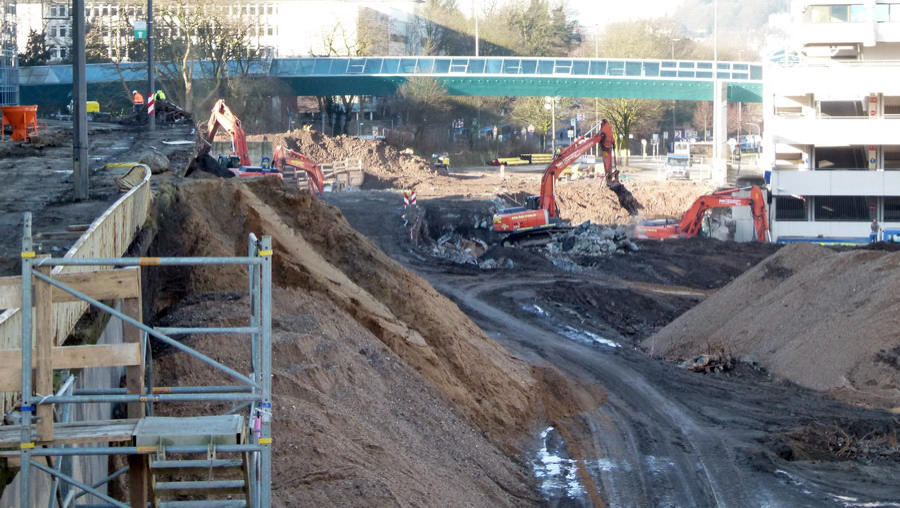

28.02.15 - Blick zu den Abbrucharbeiten der Brücke Südstraße.
28.02.15
24.02.15 - Die Betontreppe( Foto siehe 13.01.15) wurde mit diese federnde Metalltreppe überbaut.

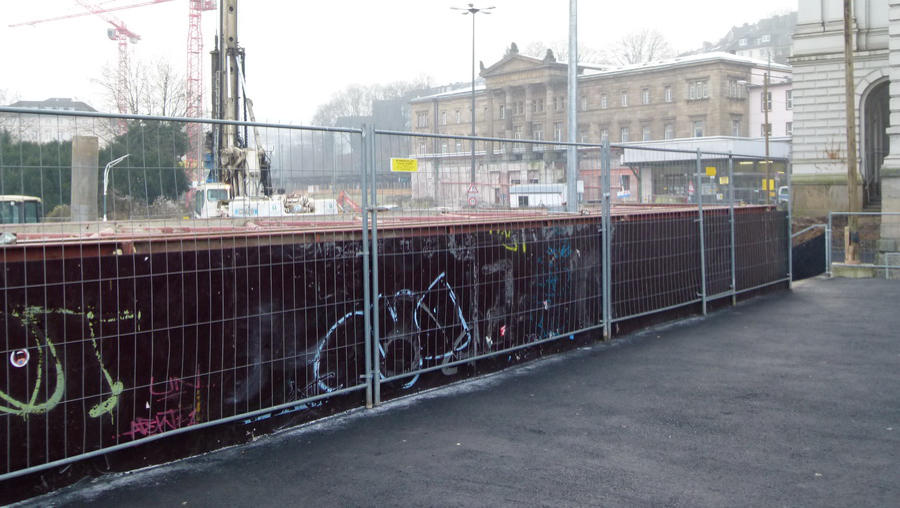

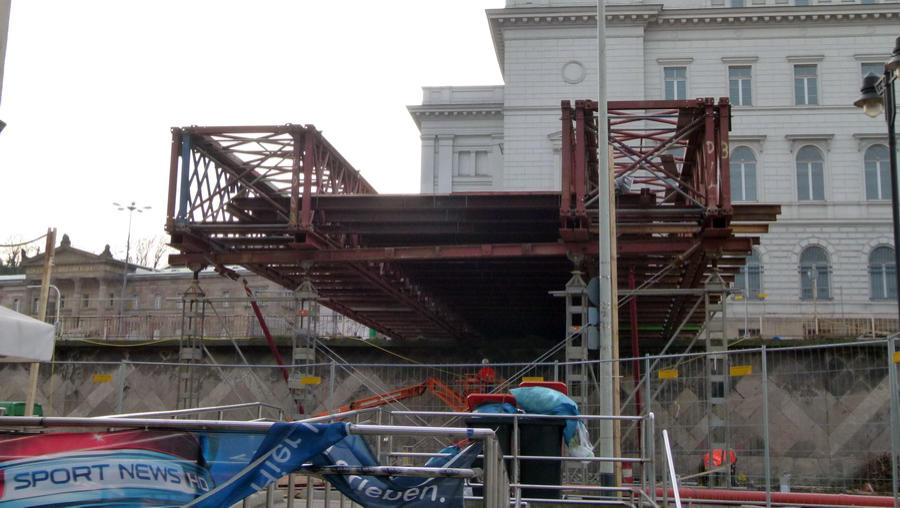

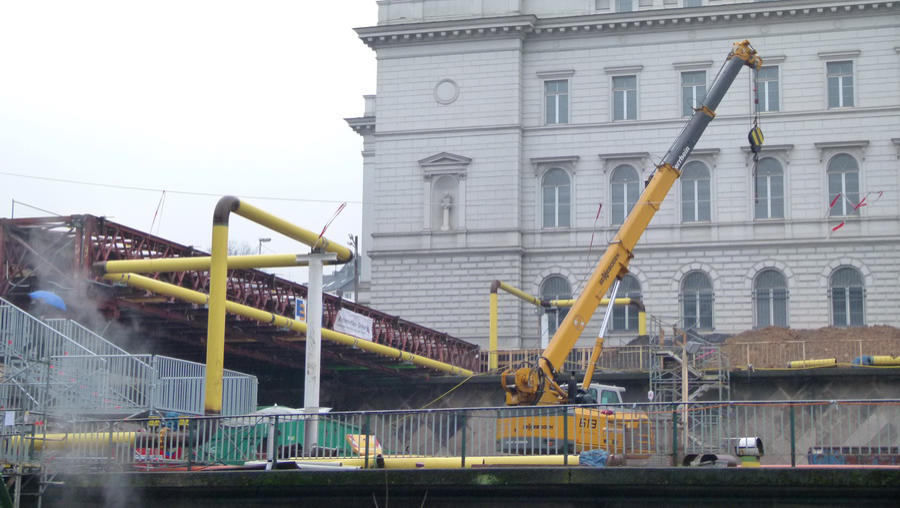

Vom 27.02.15 ( 21: 00 Uhr  bis 02.03.15 (3:00 Uhr ) wurde die Südstraße gesperrt und die Brücke abgetragen Fotos dazu gibt es auf eine Sonderseite.

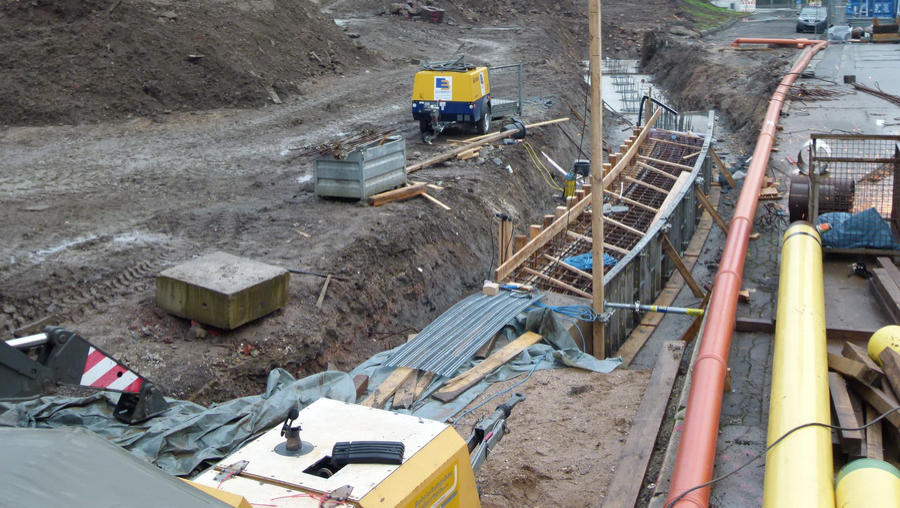

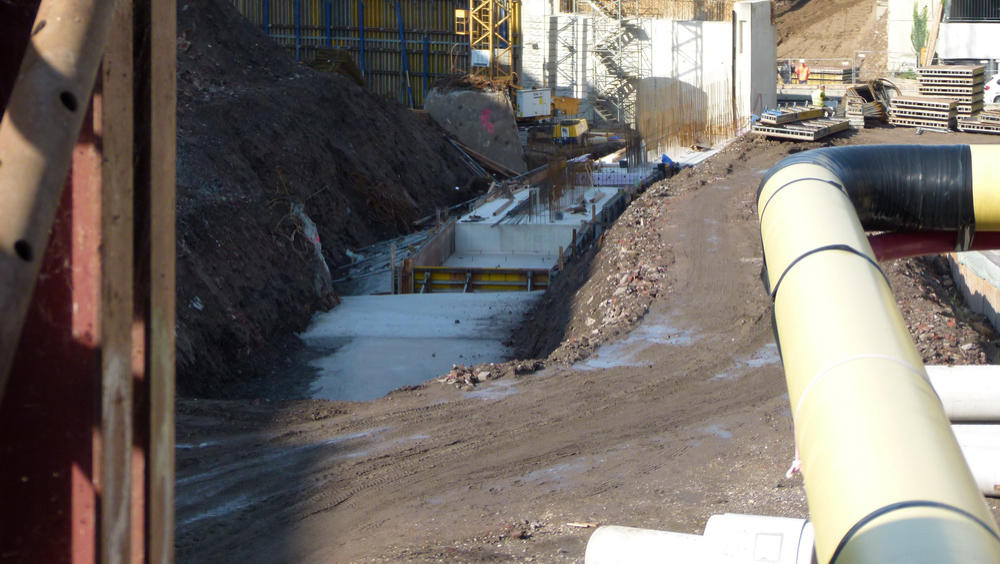

28.02.15 -  Der nächste Teil der Stützmauer wird eingeschalt.
28.02.15
05.03.15 - Die Stützmauer wächst weiter.
05.03.15
17.03.15 - Die erste Schicht der Straßenabsenkung ist ausgebaggert
17.03.15
11.03.15 - Die alte Stützmauer verschwindet täglich um ein paar Meter.
11.04.15

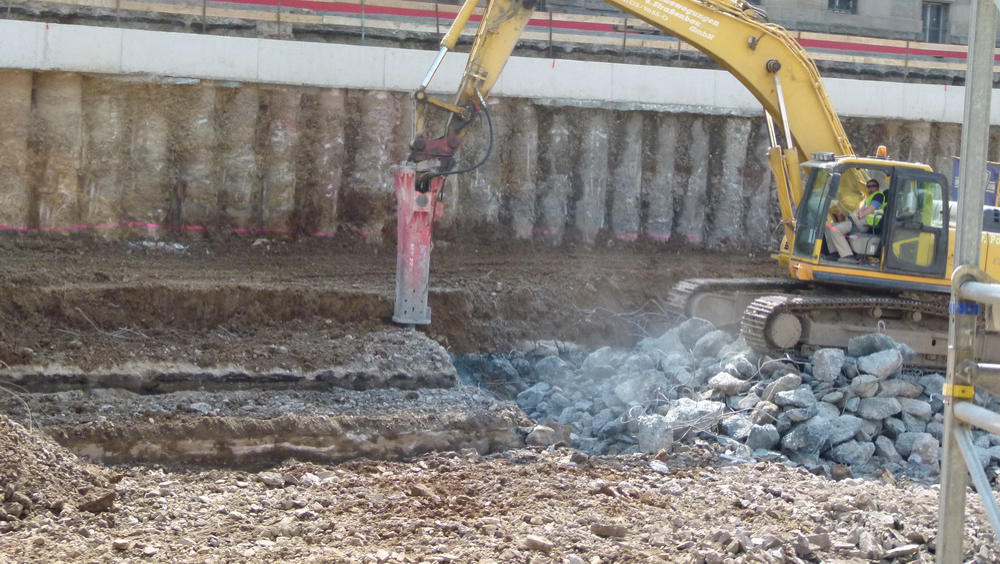

23.04.15 - Das Fundament der Alten Stützmauer wird zerlegt.
23.04.15

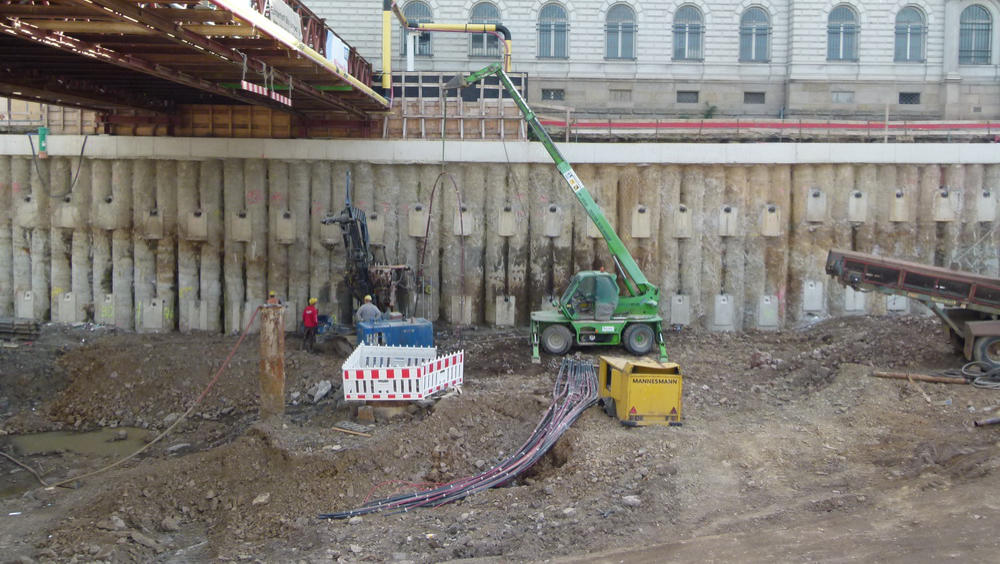

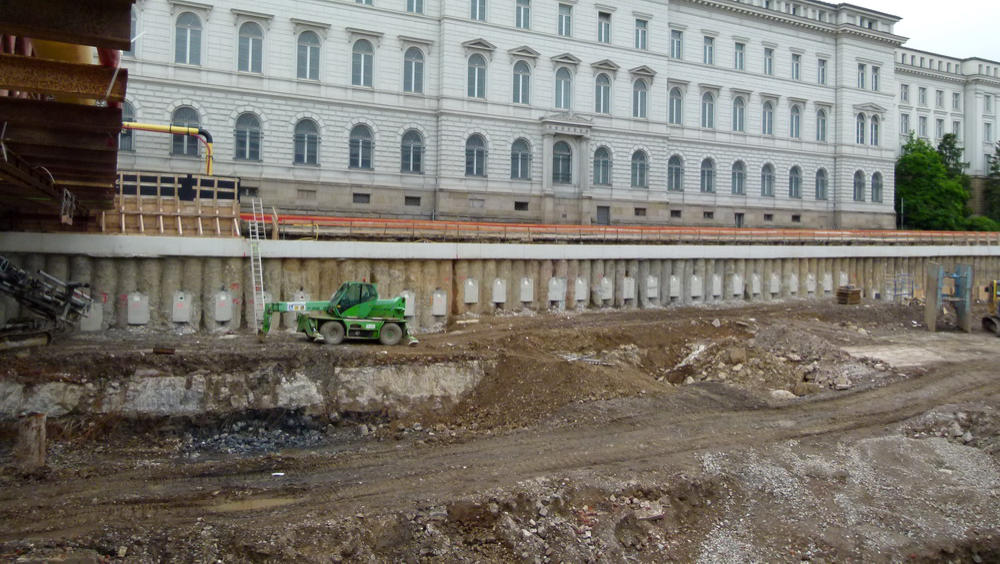

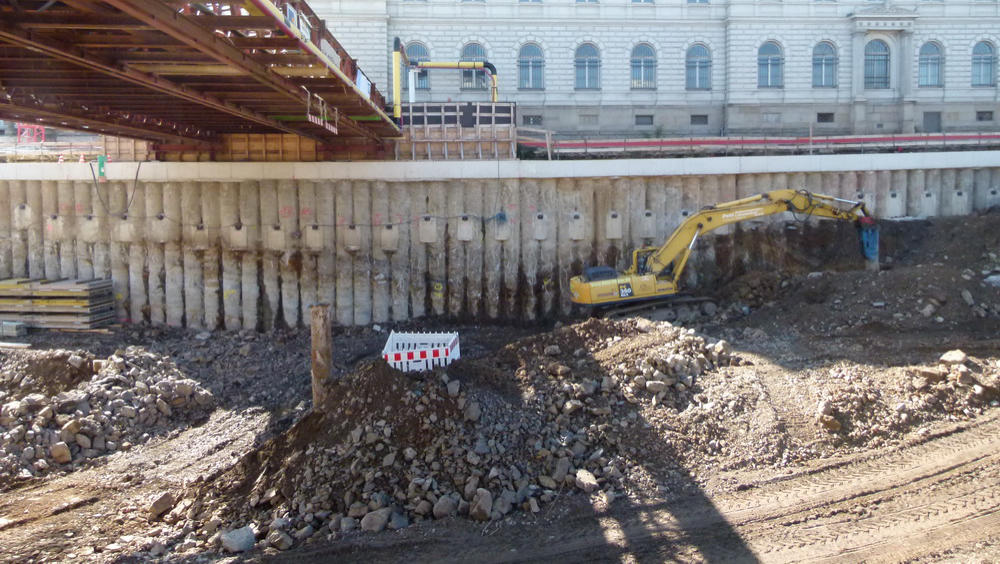

07.05.15 - Die neue Stützmauer wurde mit einer Absturtsicherung versehen.
07.05.15

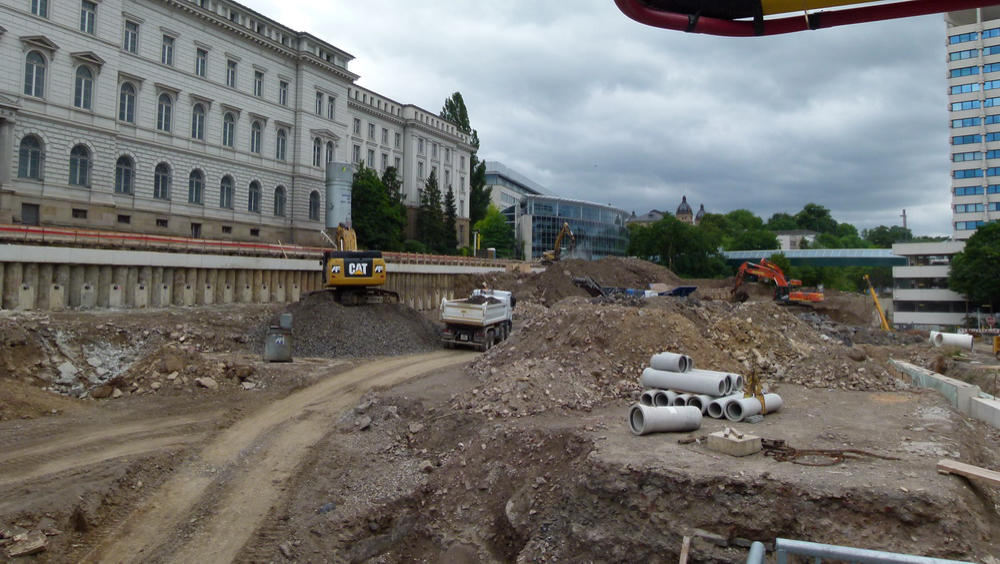

02.06.15 - Vorbereitungen zum Setzen der Bohranker.
02.06.15

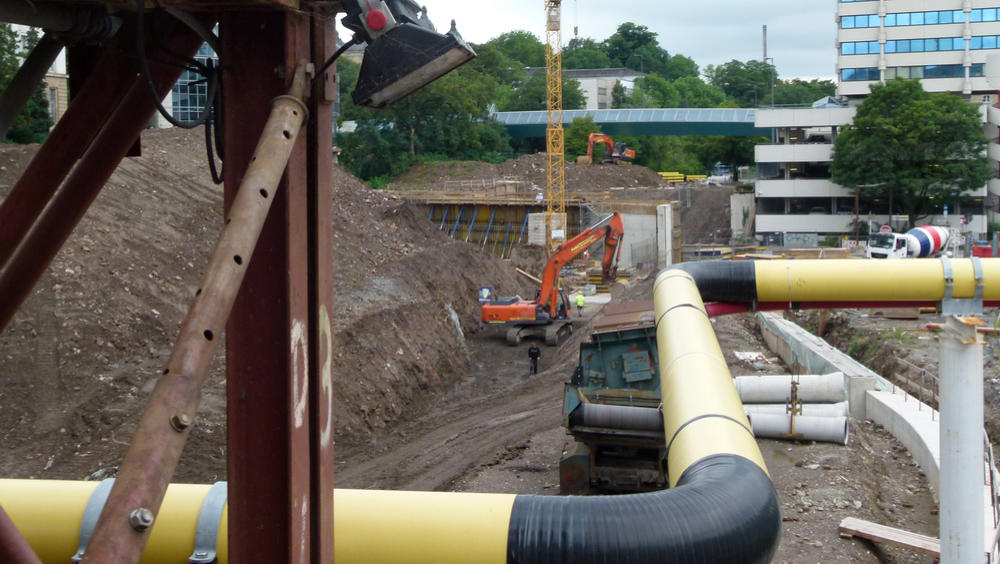

08.07.15 - Nach langer Stillstandzeit wird in Westabschnitt nun weitergearbeitet.
08.07.15
13.07.15

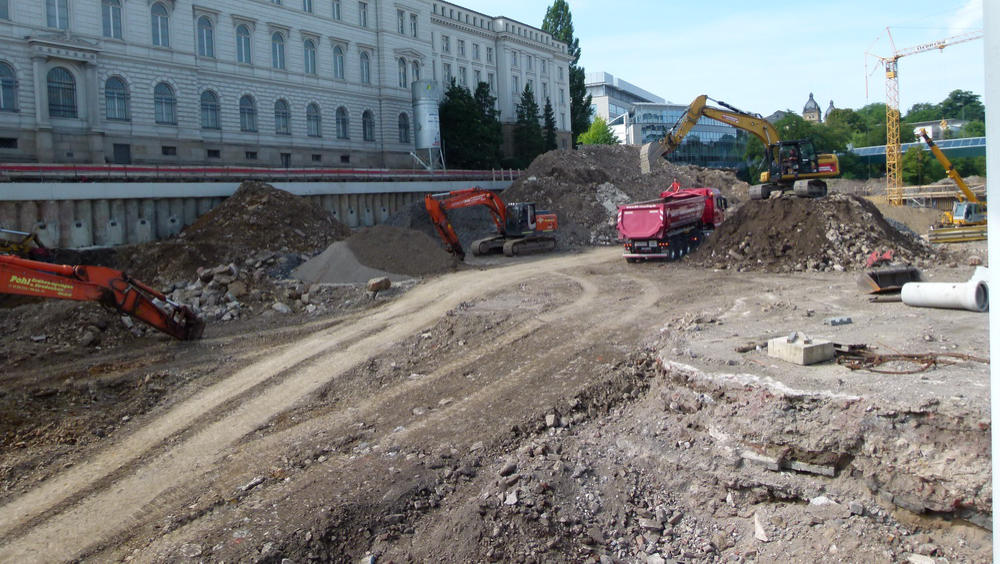

05.08.15 - Die Stützmauer wird nun freigelegt. 06.08.15 - Ein Teil des Erdreiches wird nun abgefahren.
05.08.15
06.08.15
18.08.15 - Blick in den Graben für die Stützmauer zum Islandufer
18.08.15
24.08.15 - Sortierung der Basustoffe.
24.08.15
28.08.15 - Die bausoffe werden weiter getrennt.
28.08.15
02.09.15 - An der Stützmauer zur Str. Islandufer gehen die Arbeiten zügig vorran.
02.09.15
05.10.15 - Die Wandanker werden nun gesetzt.
05.10.15
07.10.15 - Weitere Mauerteile werden gegossen.
07.10.15
04.11.15 - Die Trennwand zur Str. Islandufer ist nun in Arbeit.
04.11.15
09.11.15 - Die Montage der Wandanker geht weiter voran.
09.11.15

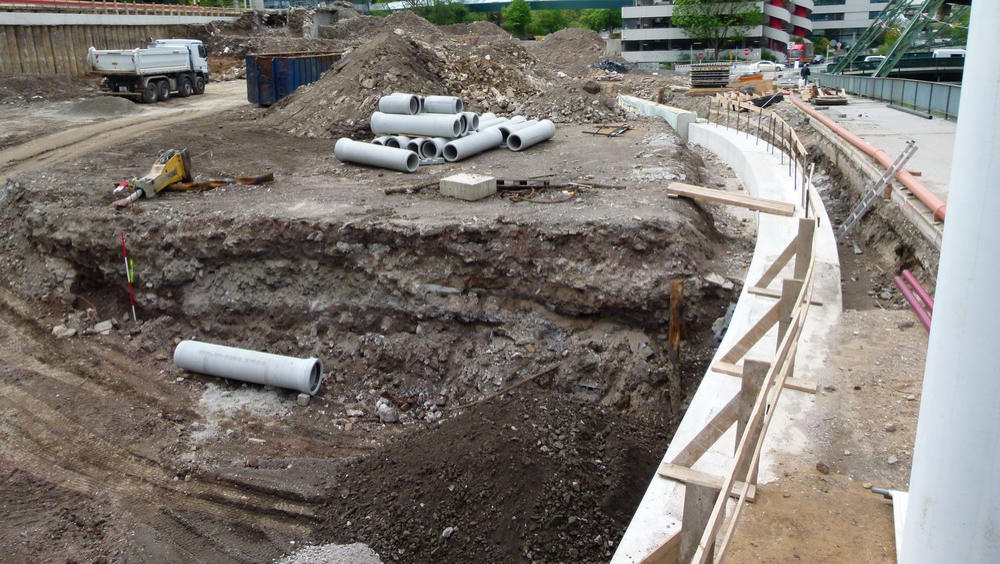

09.12.15 - Blick zur Grube für den unterirdischen Kanalbau.
09.12.15
Kontakt
Links
Pinguinale
Doku
Bild d. Monats
Kontakt
Foto
Start
Umbau Döppersberg                                                2015      Teil 1

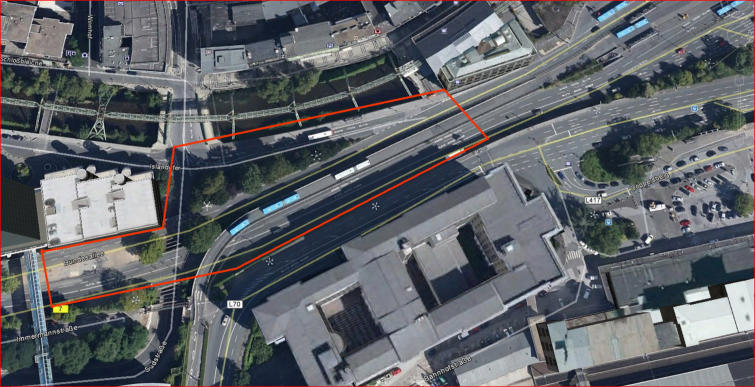

Bild Quelle: Google
Zur Orientierung hier ein Bild von 2012
Fußgängerbrücke
Foto  12
Fotobereich 13
Dokumen tation Umbau Döppersberg 2009 bis 2018
