Dokumentation

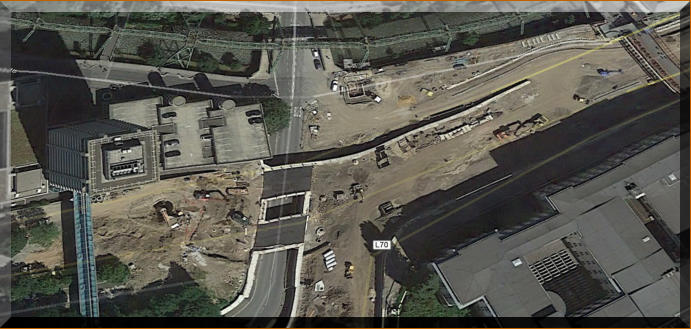

05.07.16 - Links werden die Bordsteine weiter gesetzt. Rechts ist der Mittelstreifen abgesteckt worden.
05.07.16
06.07.16 - Die Bordsteine liegen nun  auch in der Straße Islandufer 06.07.16 - Hier wird weiter getrennt. 06.07.16 - Auch hier wird weiter wieder alles freigelegt.
06.07.16
06.07.16
06.07.16

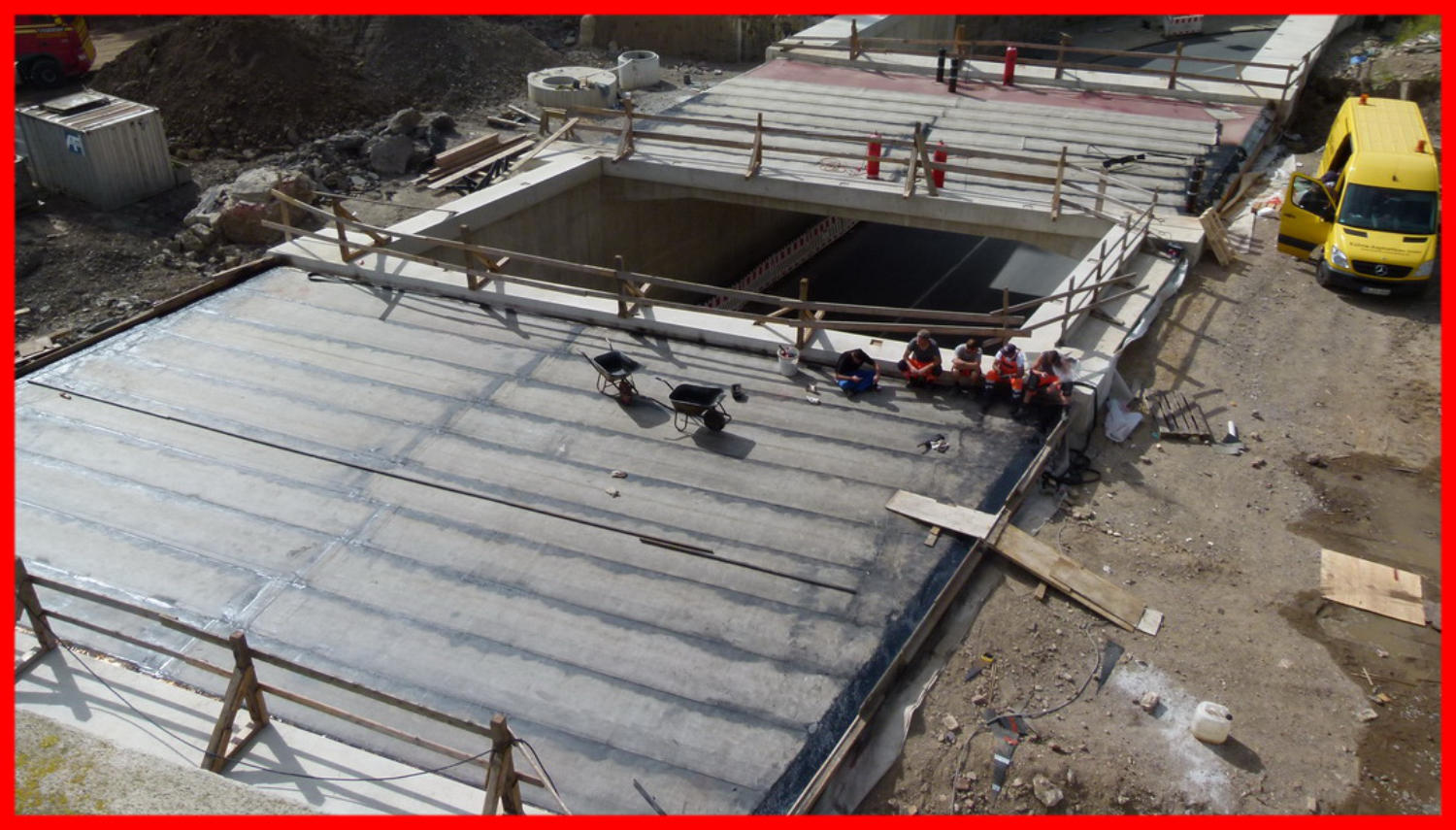

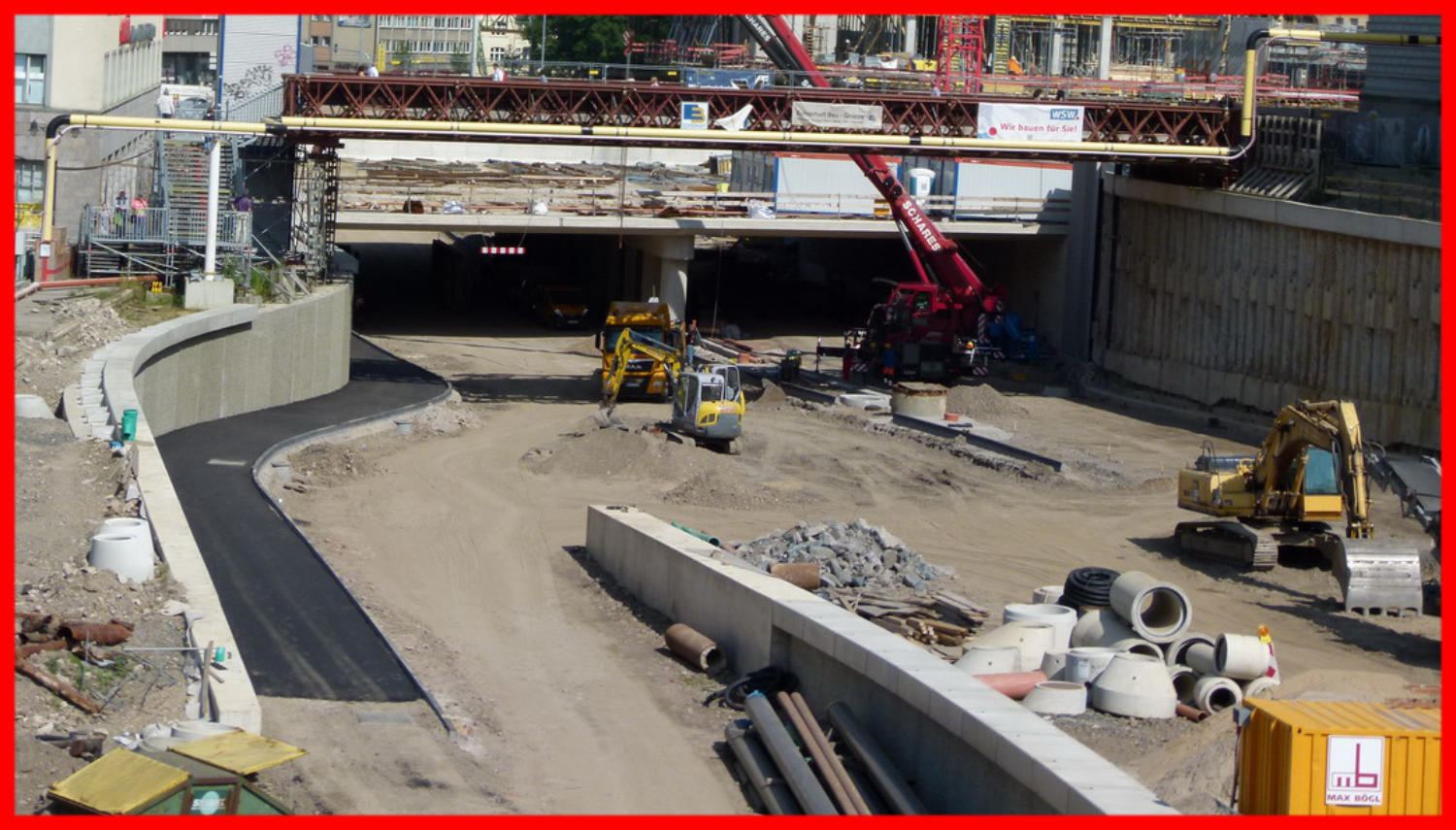

12.07.16 - Die Brücke wird nun abgedichtet. Auftragen der Bitumenbahnen.
12.07.16
12.07.16 - Der Fahrradweg links ist auch in Arbeit.
12.07.16

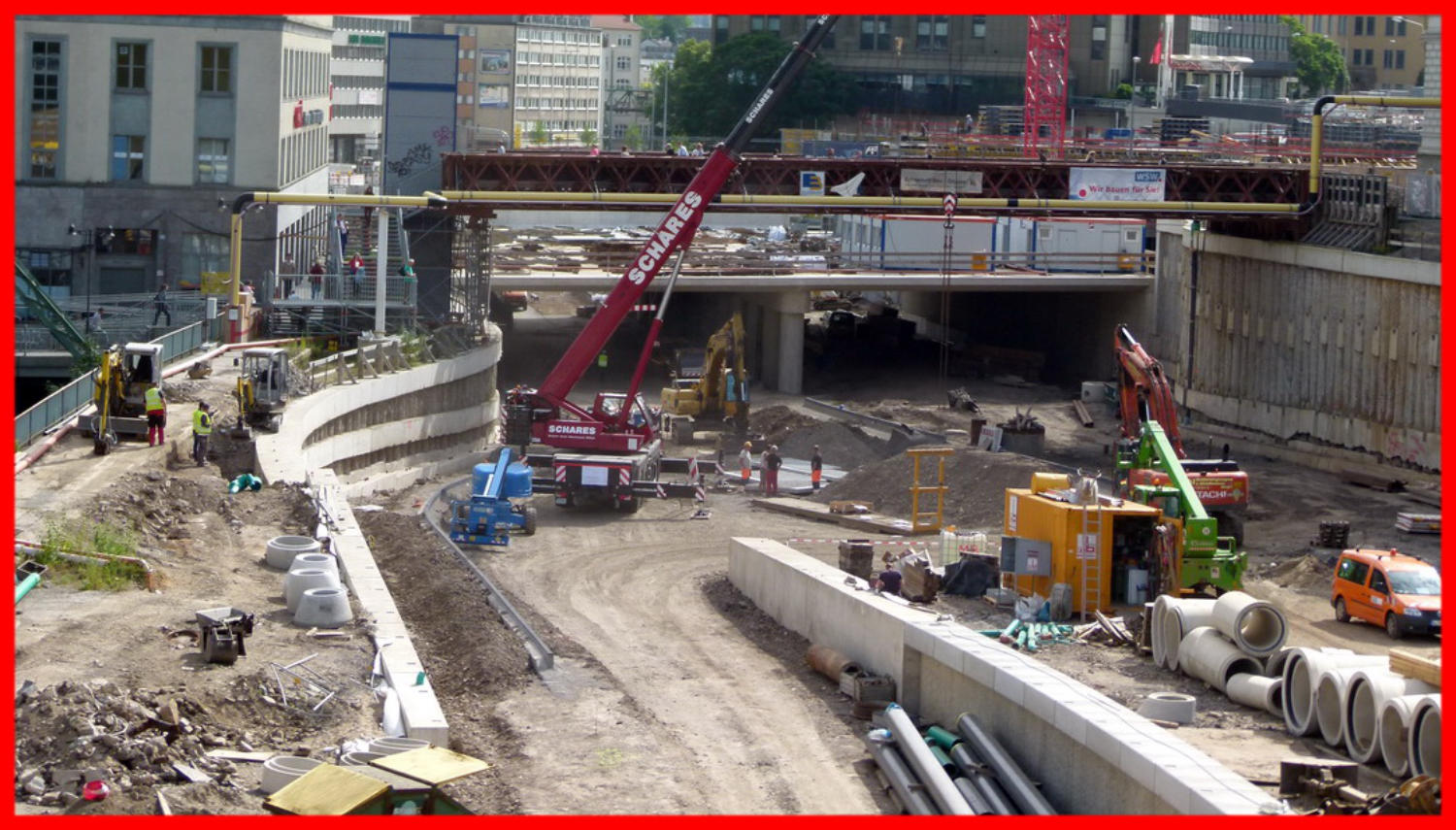

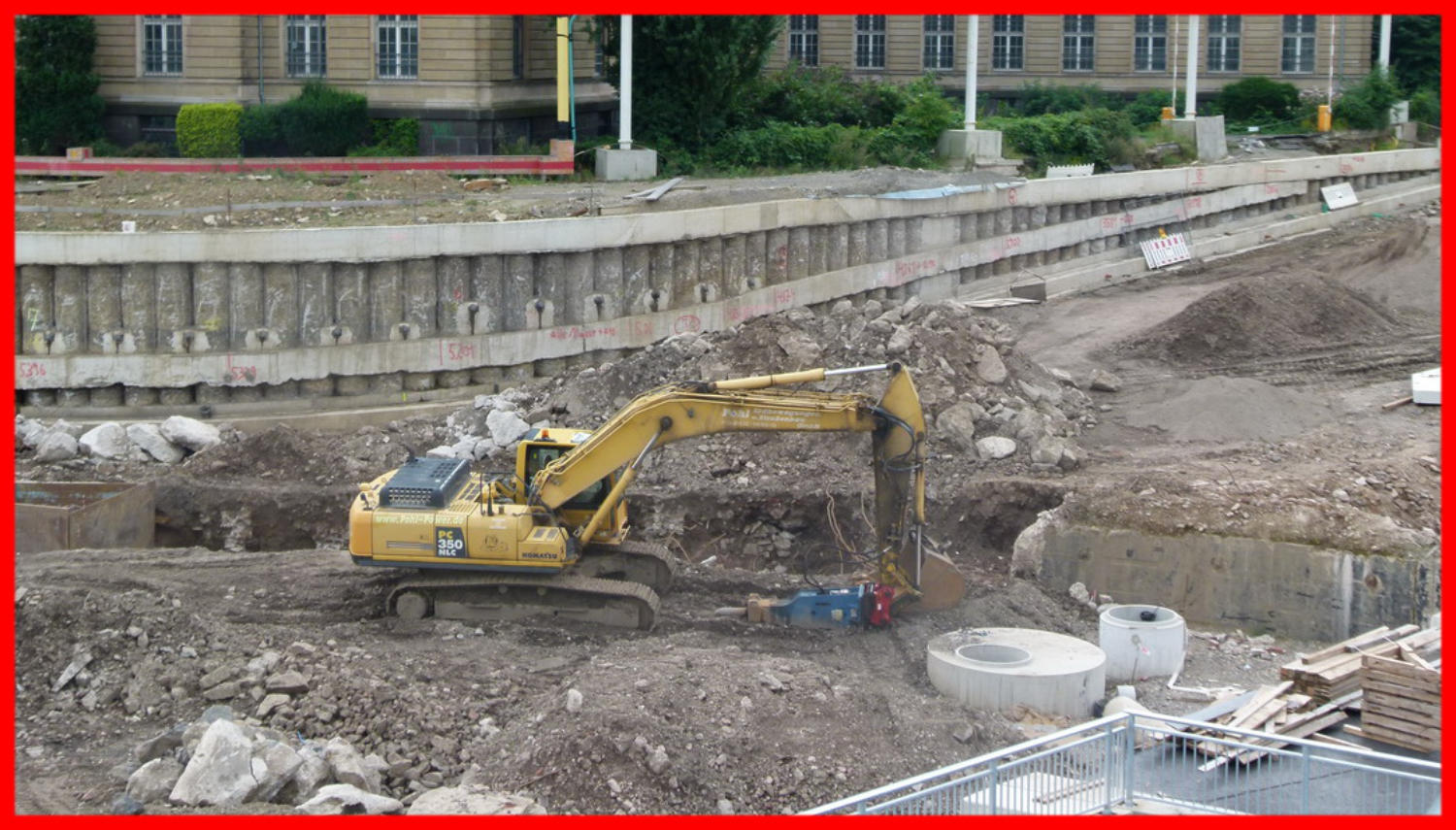

25.07.16 - Die alte Stzützwand wurde etwas in der Höhe verkleinert.
25.07.16

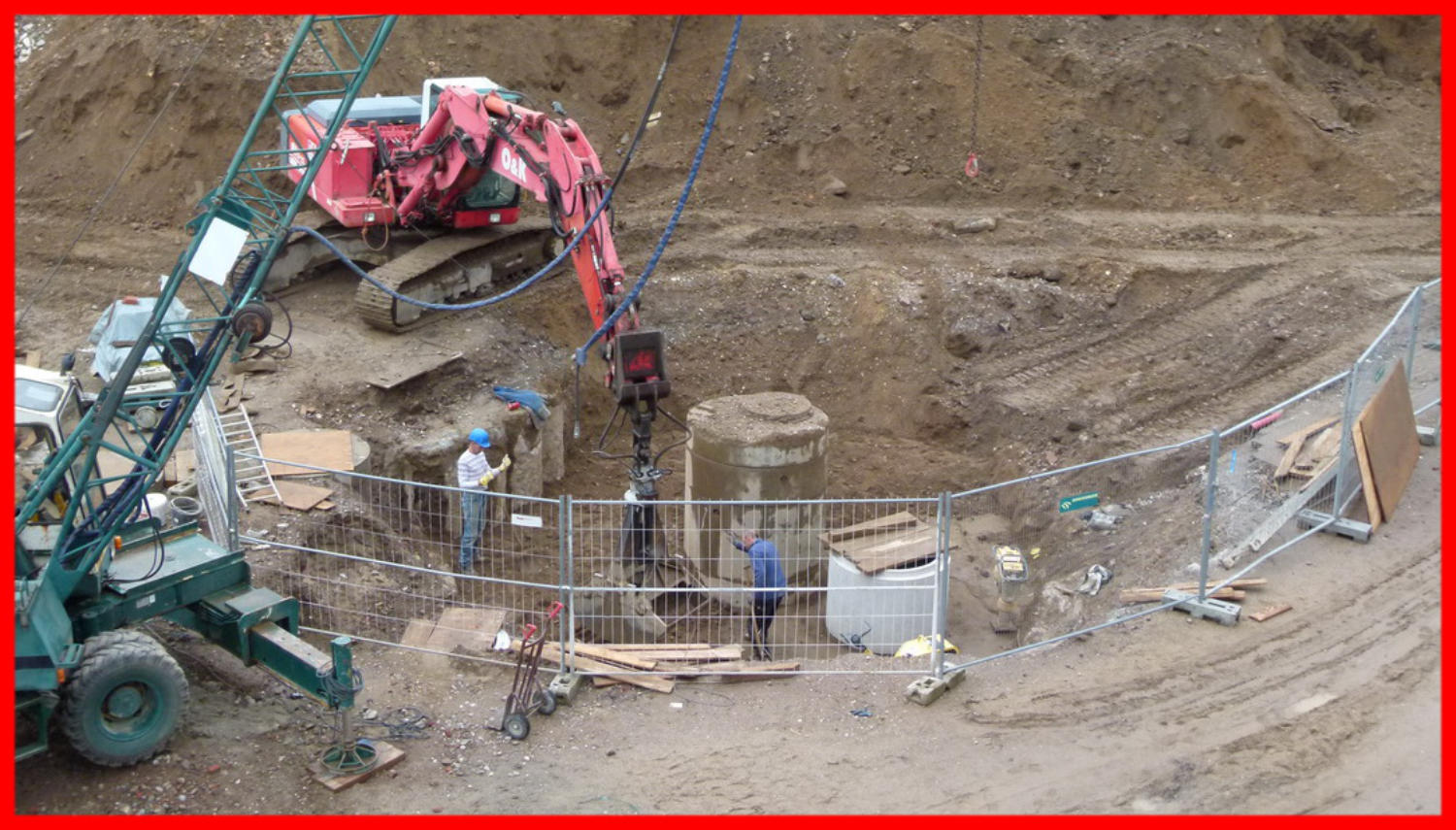

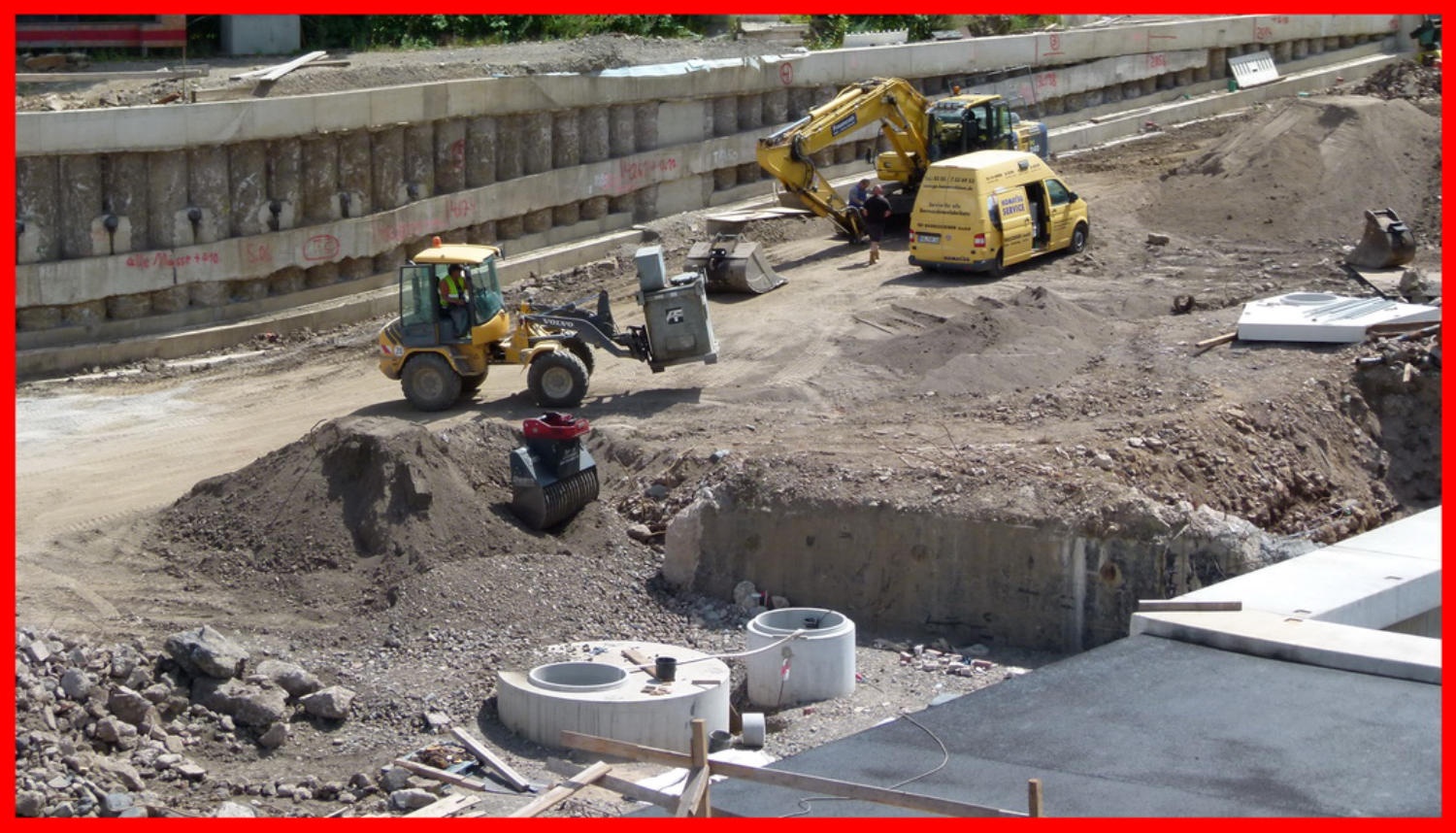

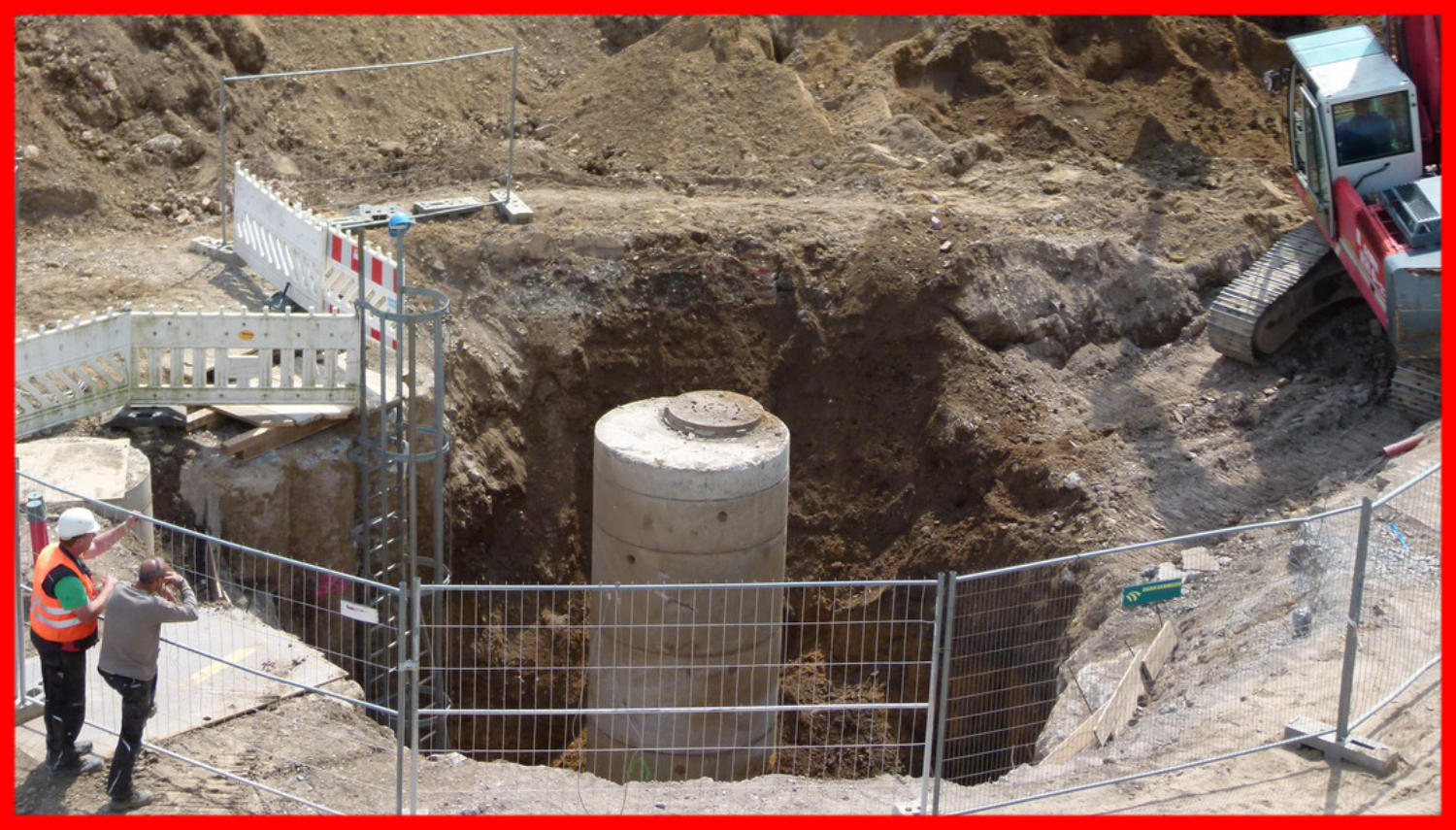

02.08.16 - Nach Einbau des zweiten Schachtes wird nun wieder aller zugeschüttet.
02.08.16
02.08.16 - Der Untergrund wurde nun wieder verdichtet.
02.08.16
08.08.16 - Aufräumungsarbeiten am Islandufer. 08.08.16 - Auch hier sind die Arbeiten beendet. 08.08.16 - Der restliche Teil für die Rohre ist nun auch ausgehoben.
08.08.16
08.08.16
08.08.16
10.08.16 -Das Aufräumen und der Abtransport geht weiter. 10.08.16 - Auch hier ist man fertig.
10.08.16
10.08.16

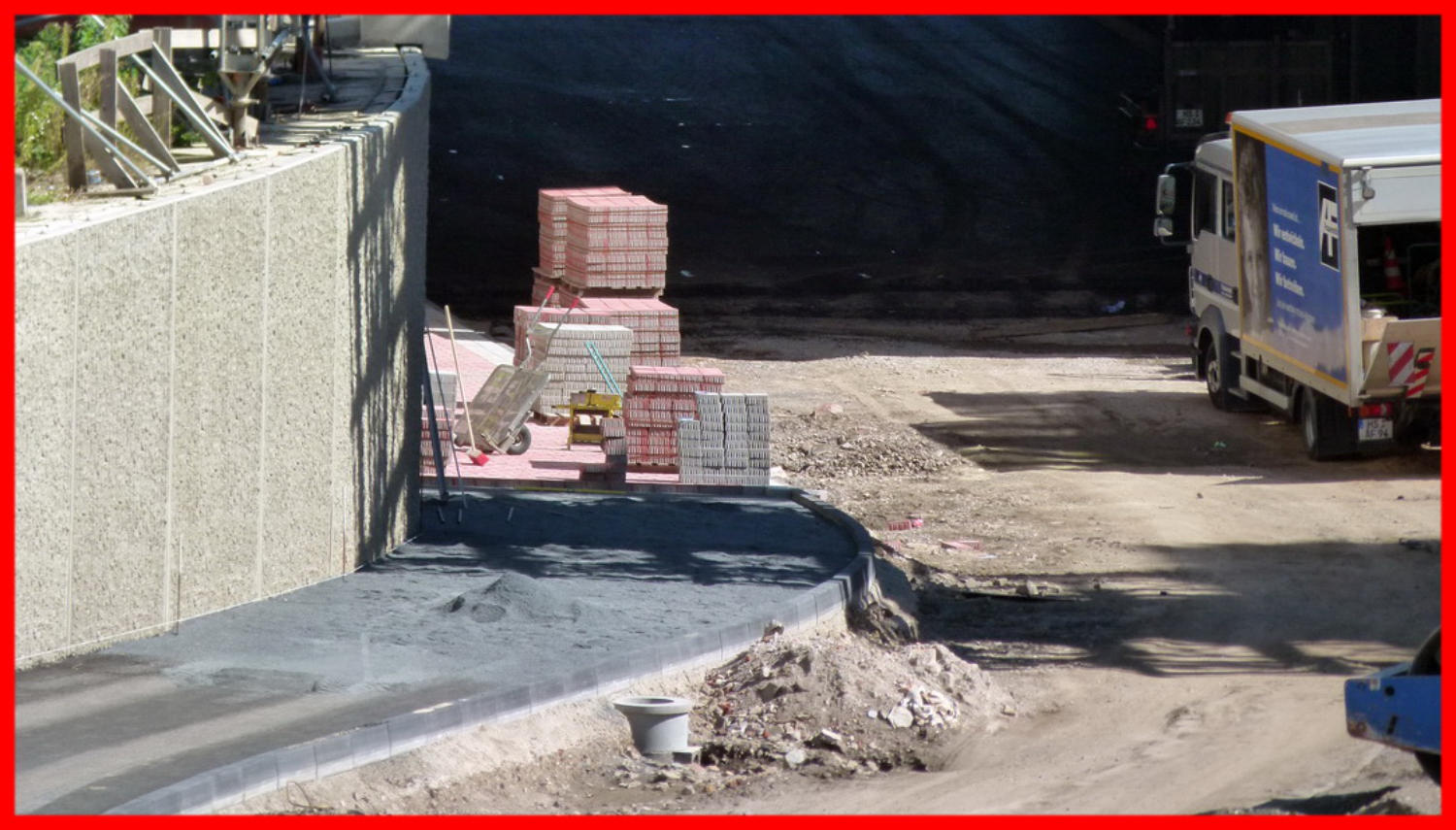

18.08.16 - Der Rest von der Mauer ist nun auch verschwunden. 18.08.16 - Der Radweg kann nun geplastert werden.
18.08.16
18.08.16
24.08.16 - Jede Fuhre bringt 3 neue Vorhangschalen . 24.08.16 - Hier werden die letzten Rohre auf der B7 verarbeitet. 24.08.16 - Nun ist das Gitter komplett. Die Fußsohlen werden nun gegen Feuchtigkeit isoliert.
24.08.16
24.08.16
24.08.16

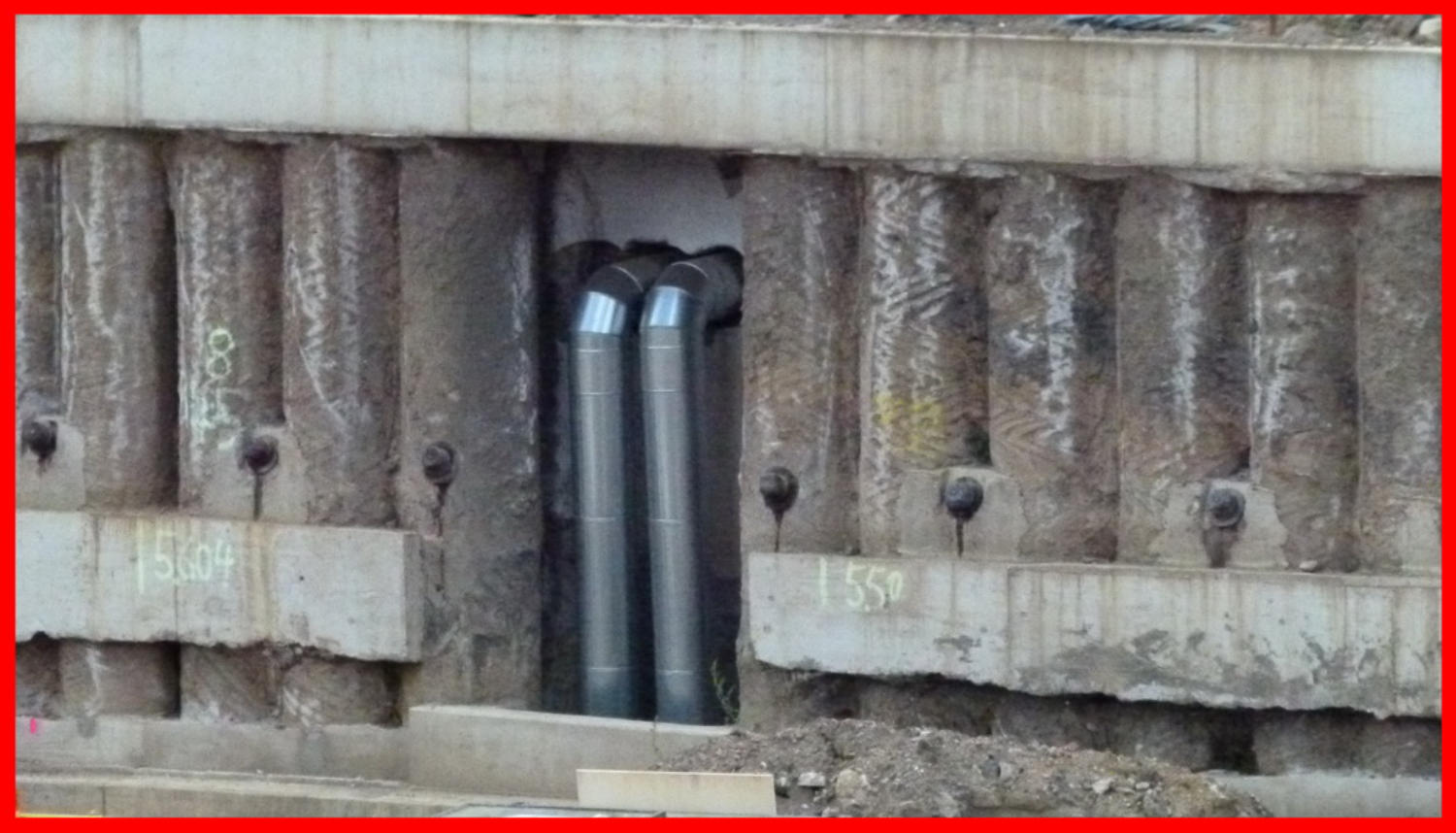

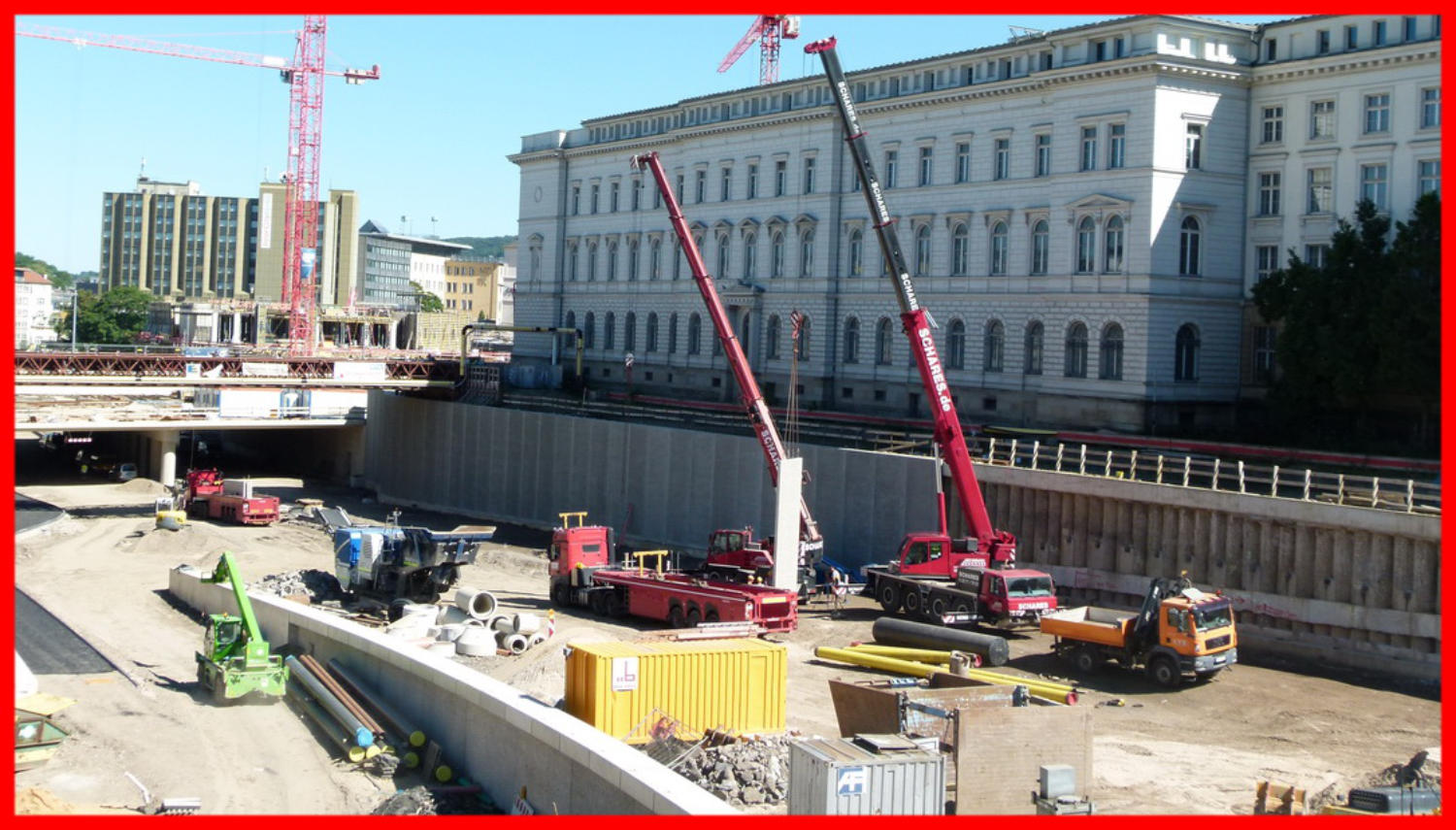

26.08.16 - An der B7 sind die Vorhangschalen nun fertig aufgehängt. Hinter dem Loch in der wand befinden sich die Fernwärmerohre zur ex DB-Direktion.
26.08.16

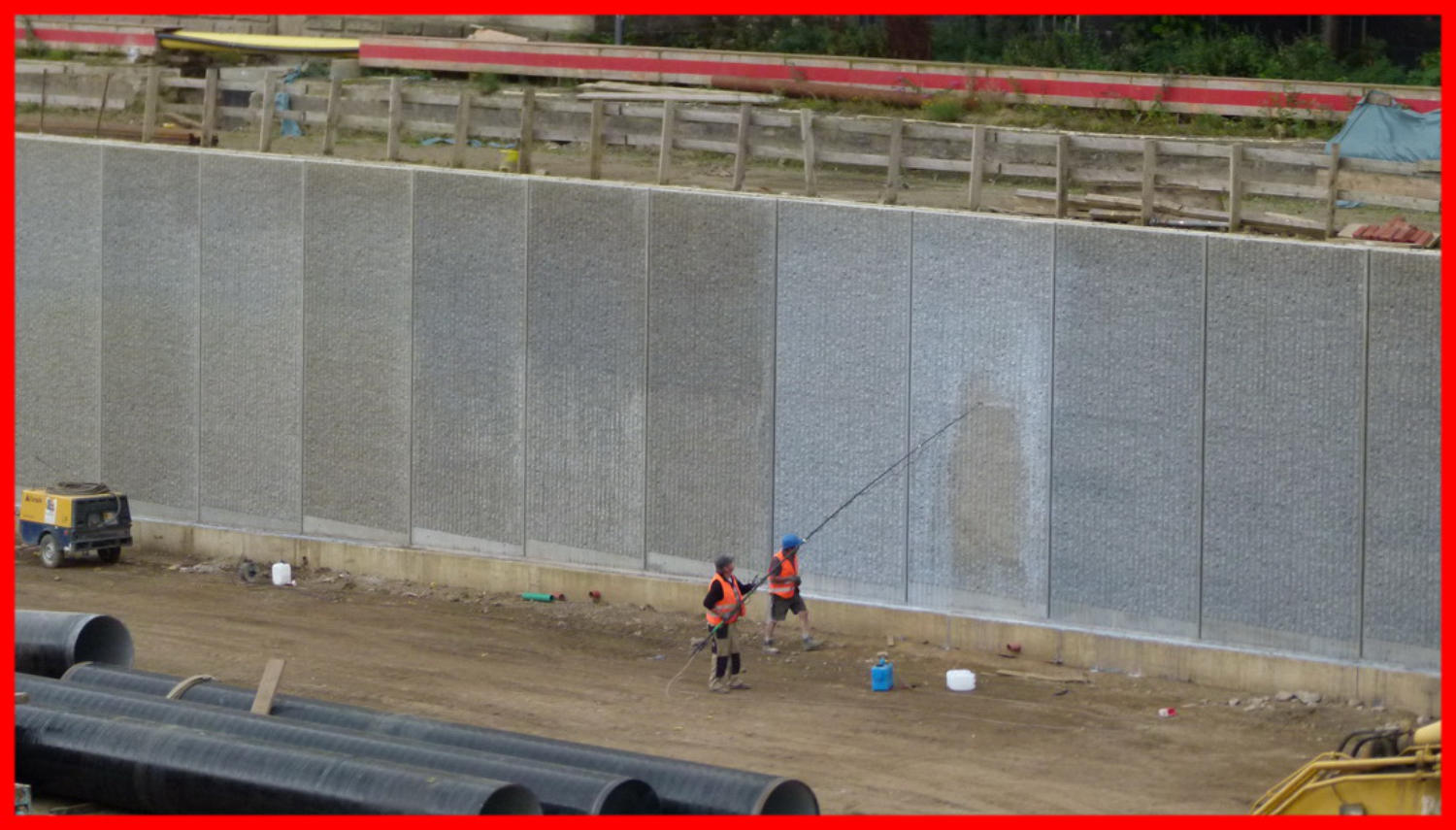

29.08.16 - Die Wände werden nun mit einer Schutzschicht gegen Grafittie eingesprüht.
29.08.16
07.09.16 - 07.09.16 -
07.09.16
07.09.16

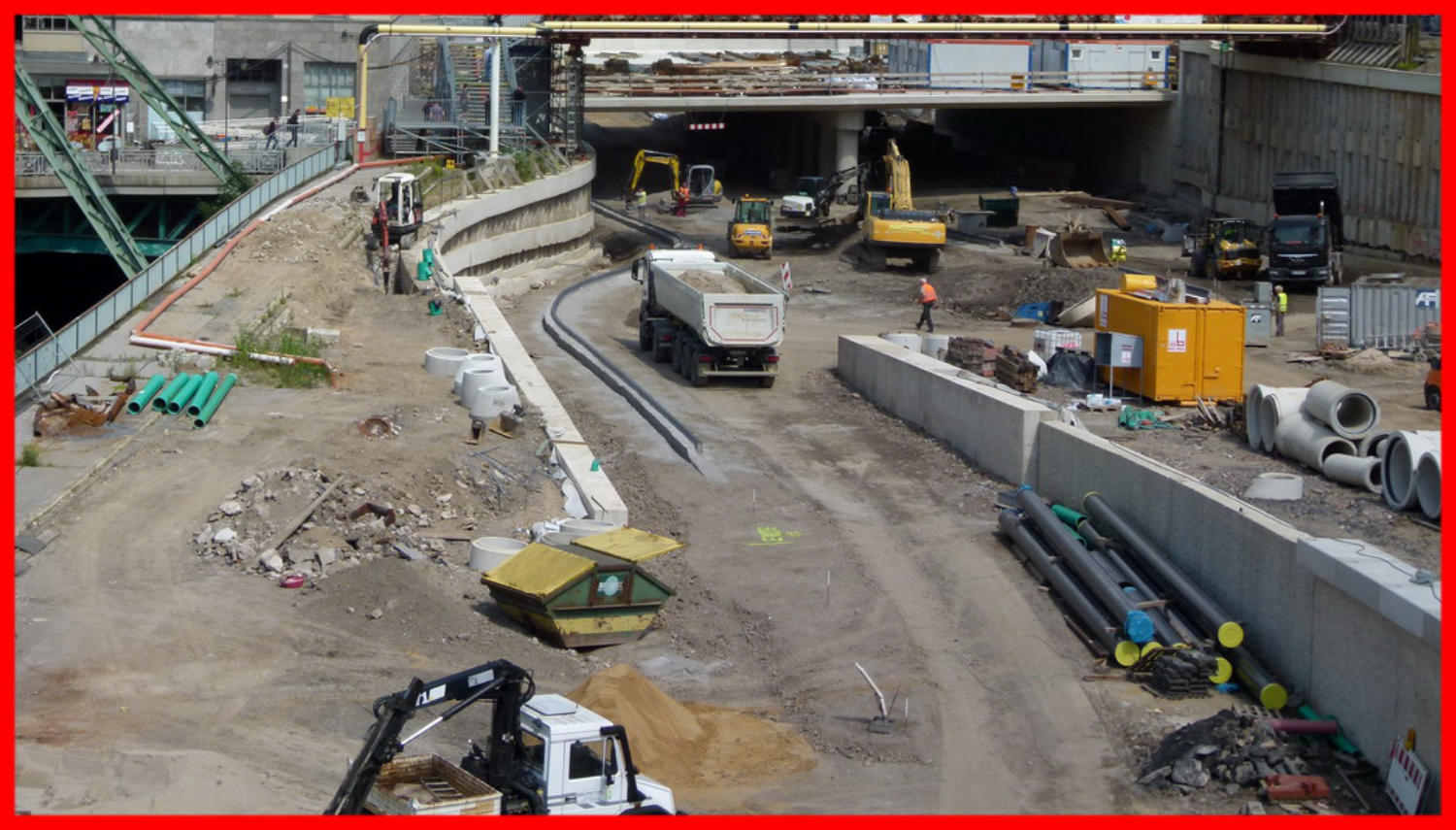

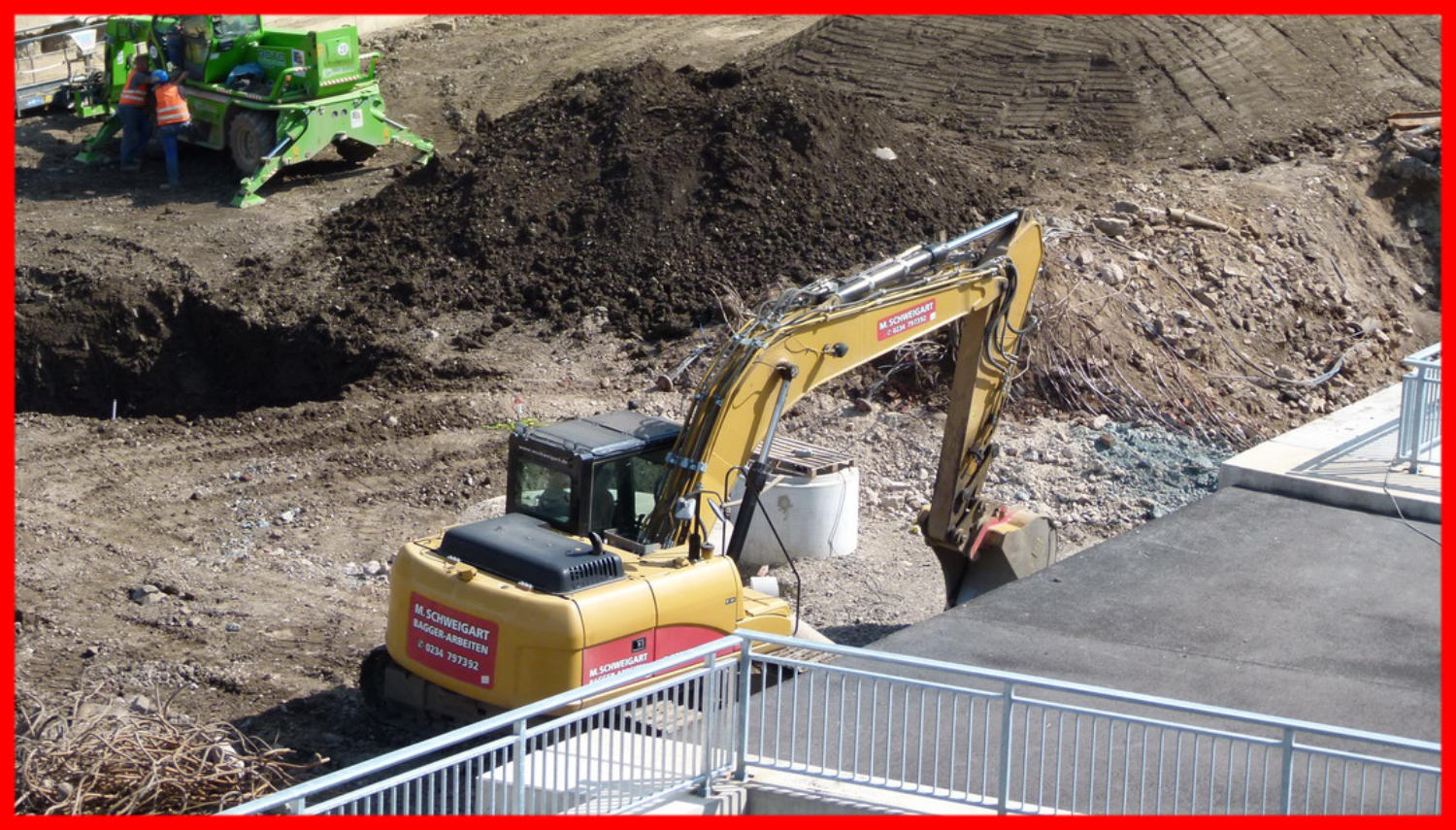

13.09.16 - Der restliche Bauschutt wird nun getrennt.
13.09.16

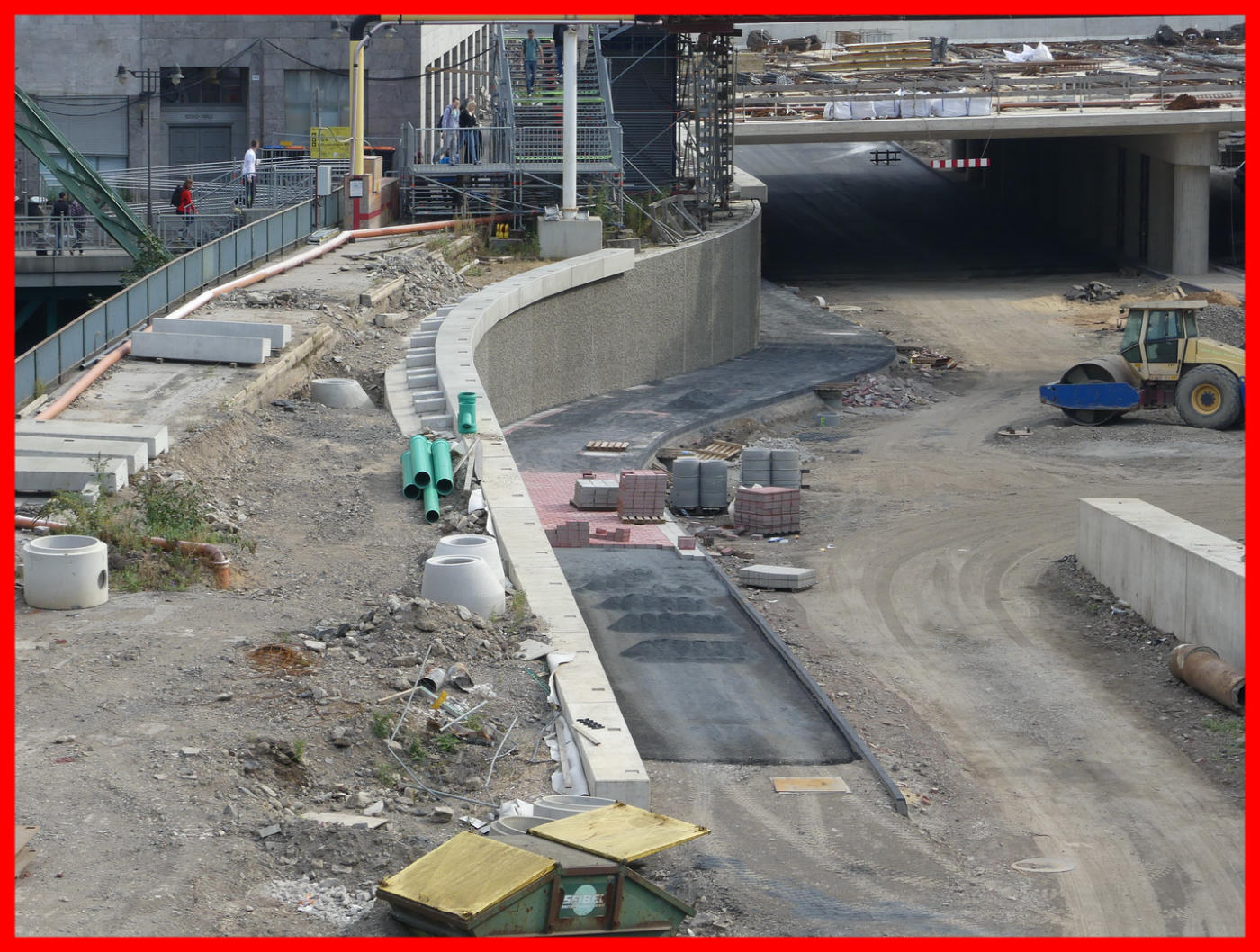

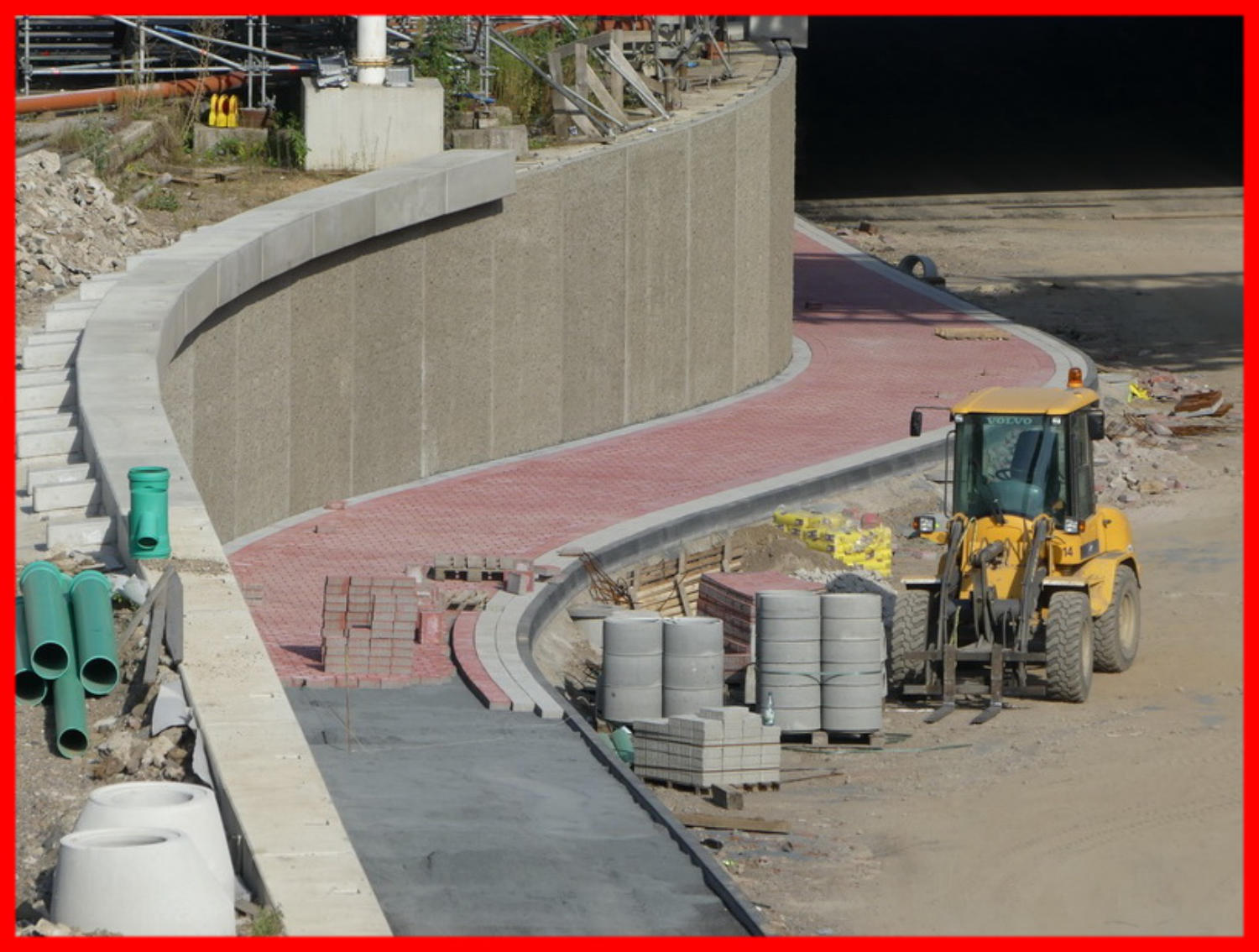

15.09.16 - Ab diesem Bogen liegen die Pflastersteine wieder im rechten Winkel.
15.09.16

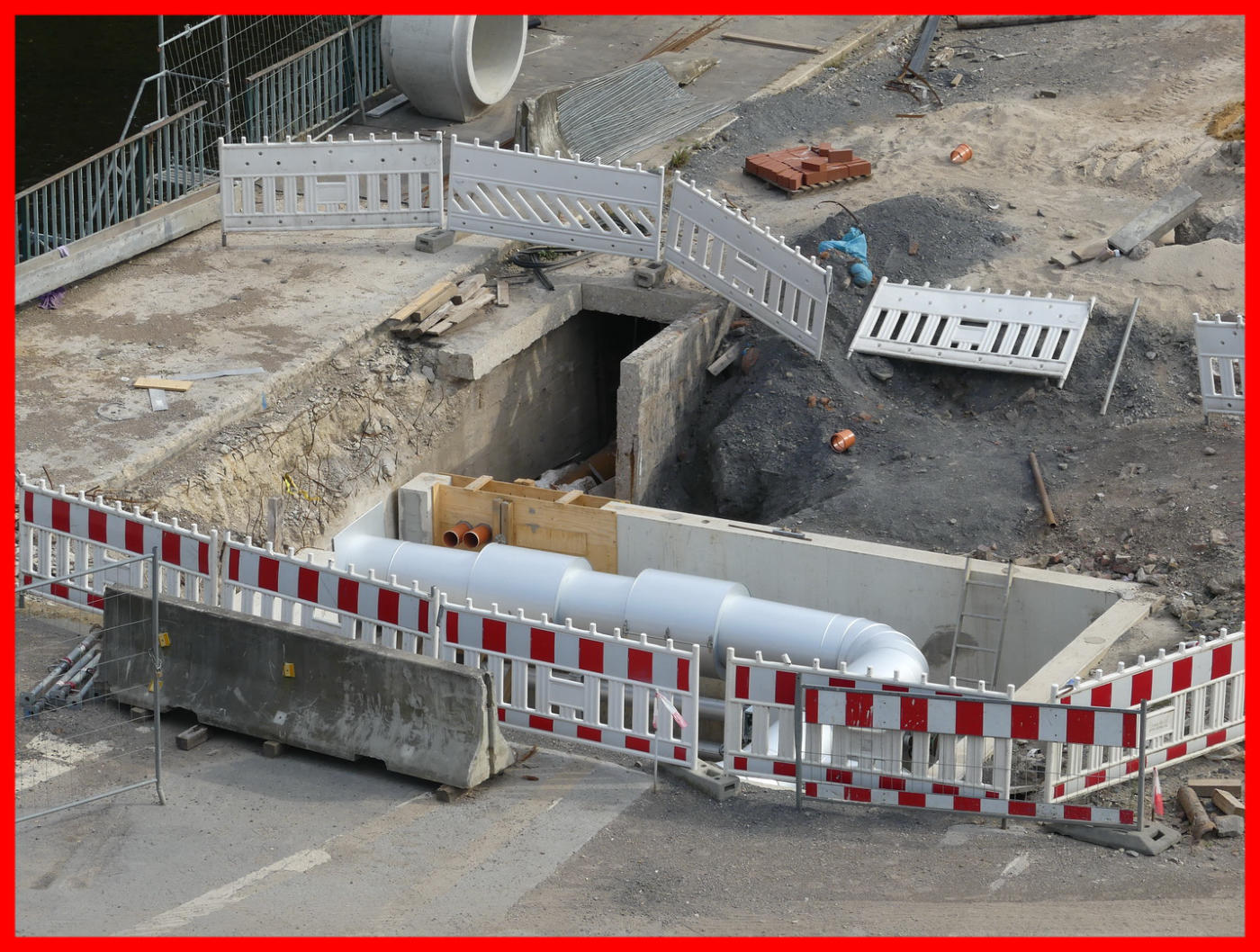

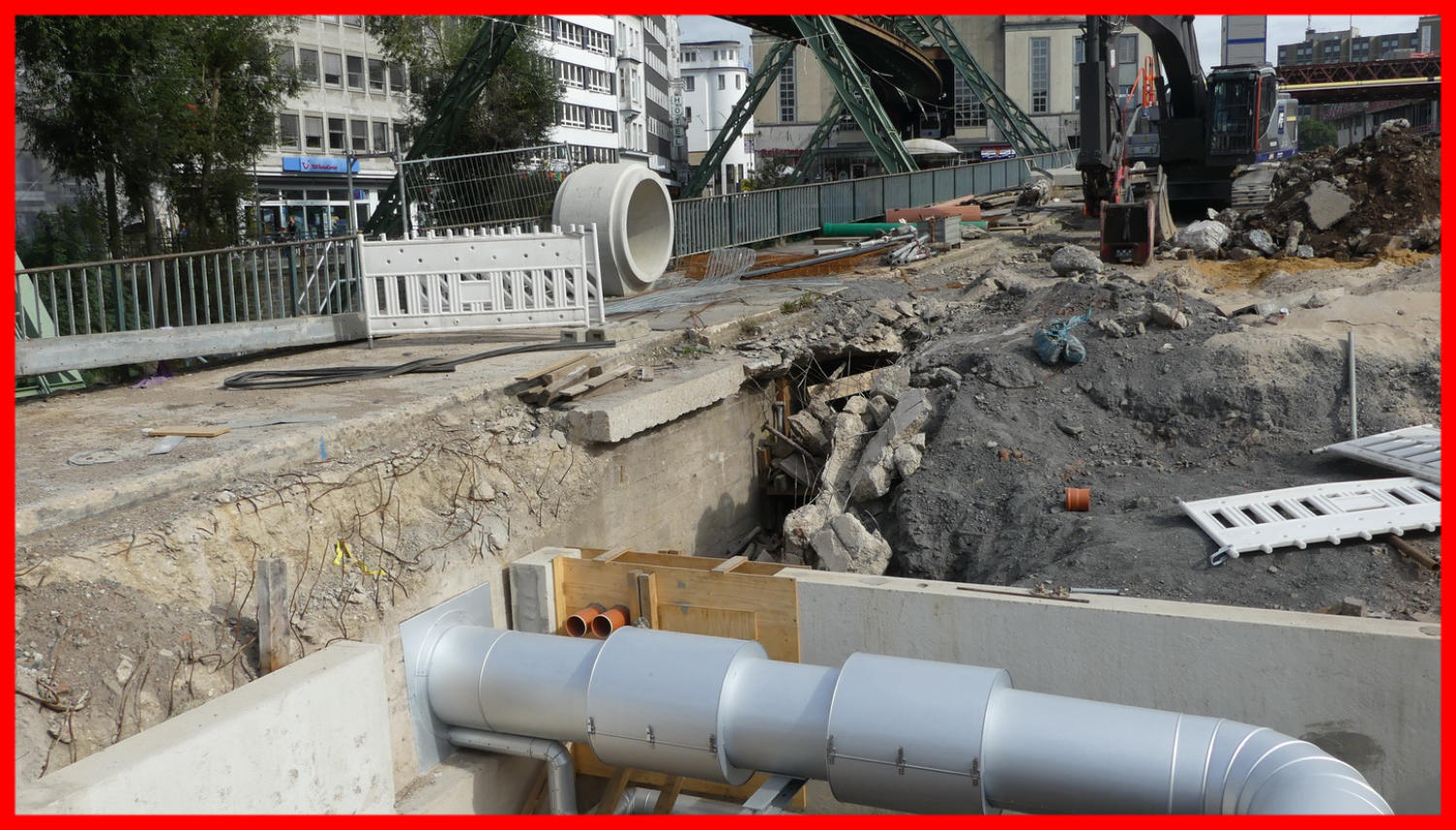

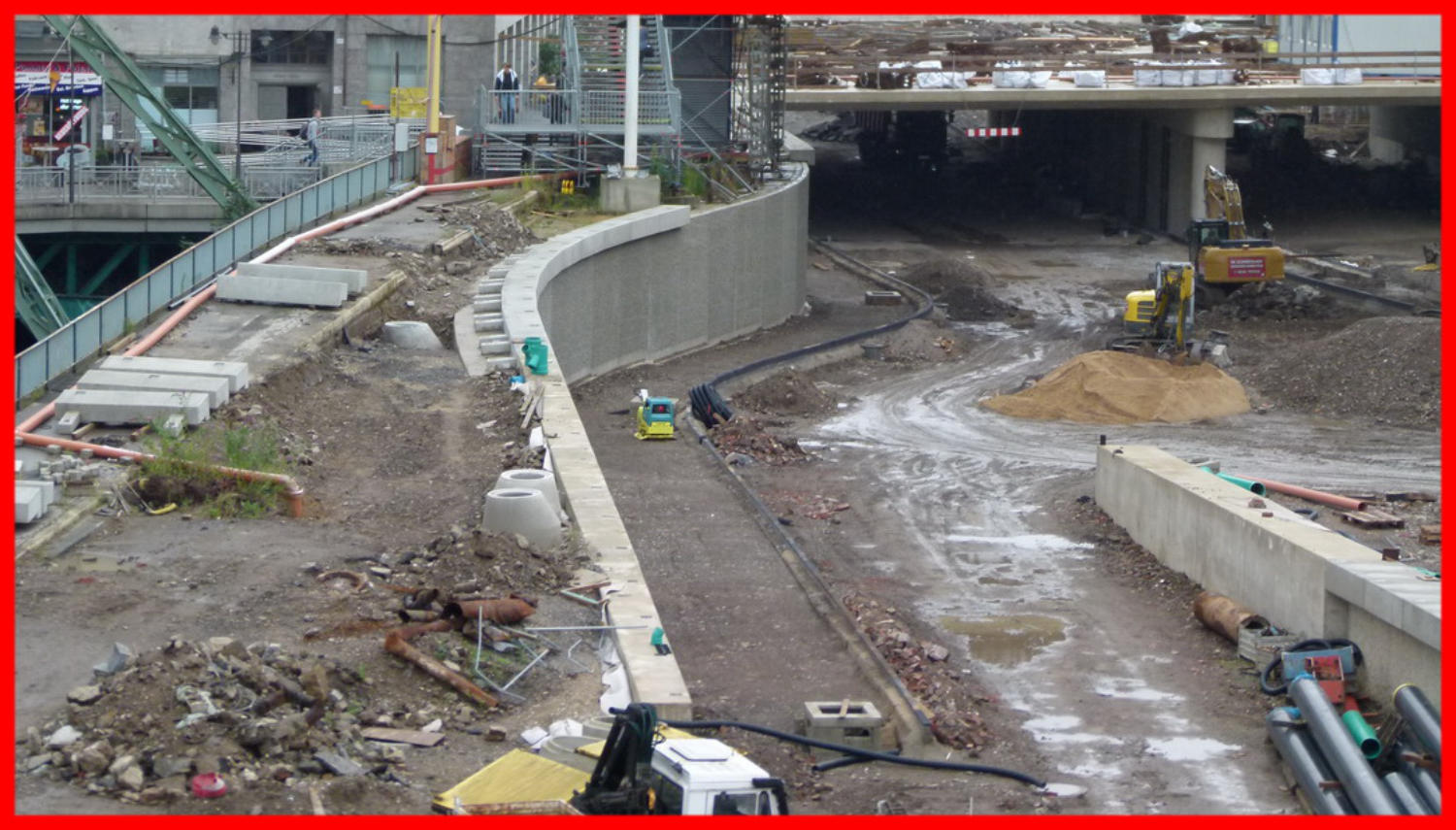

17.09.16 - Ein neuer Graben wurde ausgehoben. 17.09.16 - 2  Leerrohre wurden nun neu eingebaut. 17.09.16 - Bald ist dieser Bauabschnitt fertig. 20.09.16 - Fast ist es hier geschafft.
19.09.16
19.09.16
19.09.16
20.09.16

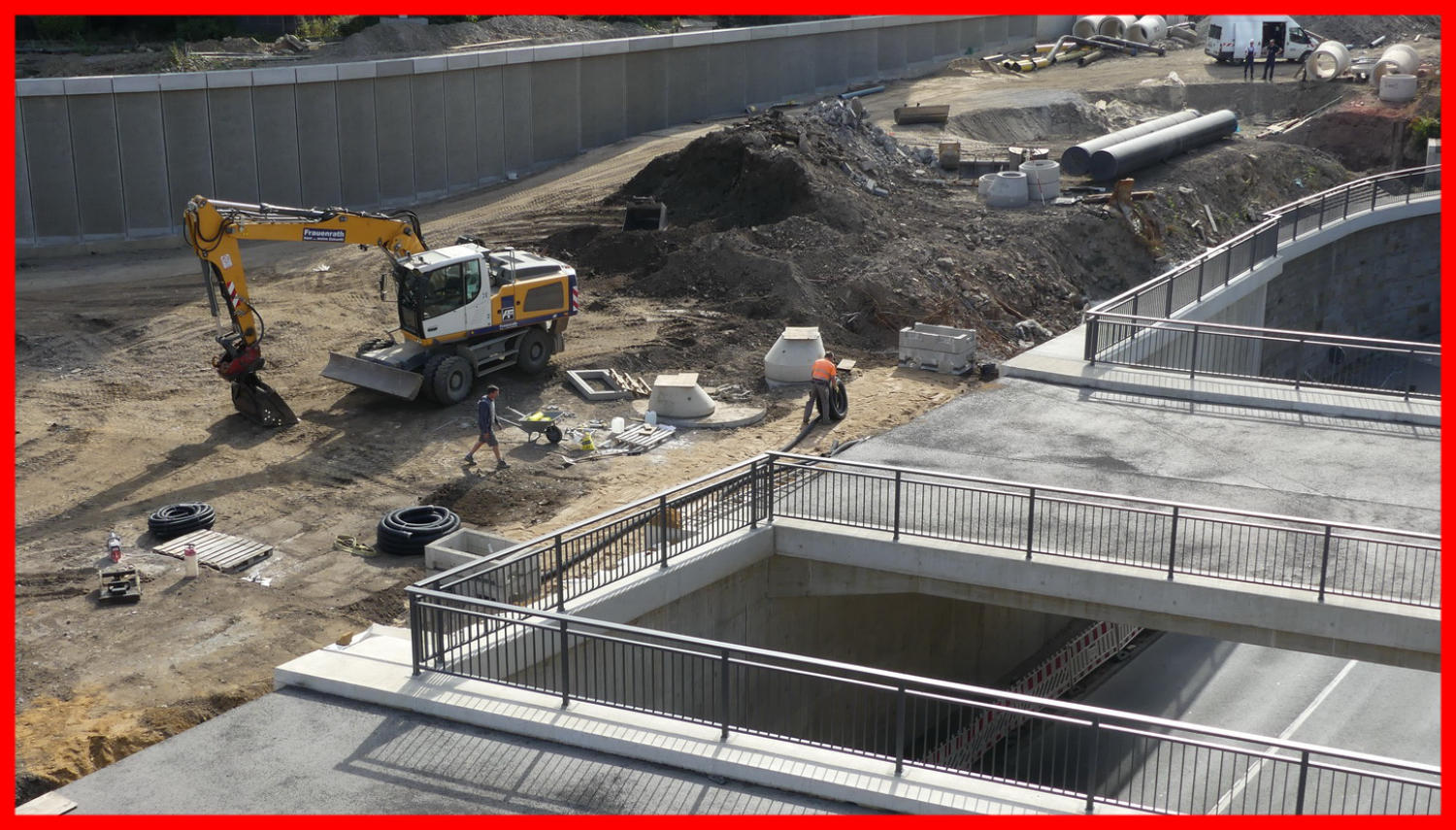

21.09.16 - heute wurden die restlichen Mauerkronen eingebaut. Bild von der Sparkassen Webcam
21.09.16
23.09.16 - Verdichtungen für den Straßenbau.
23.09.16

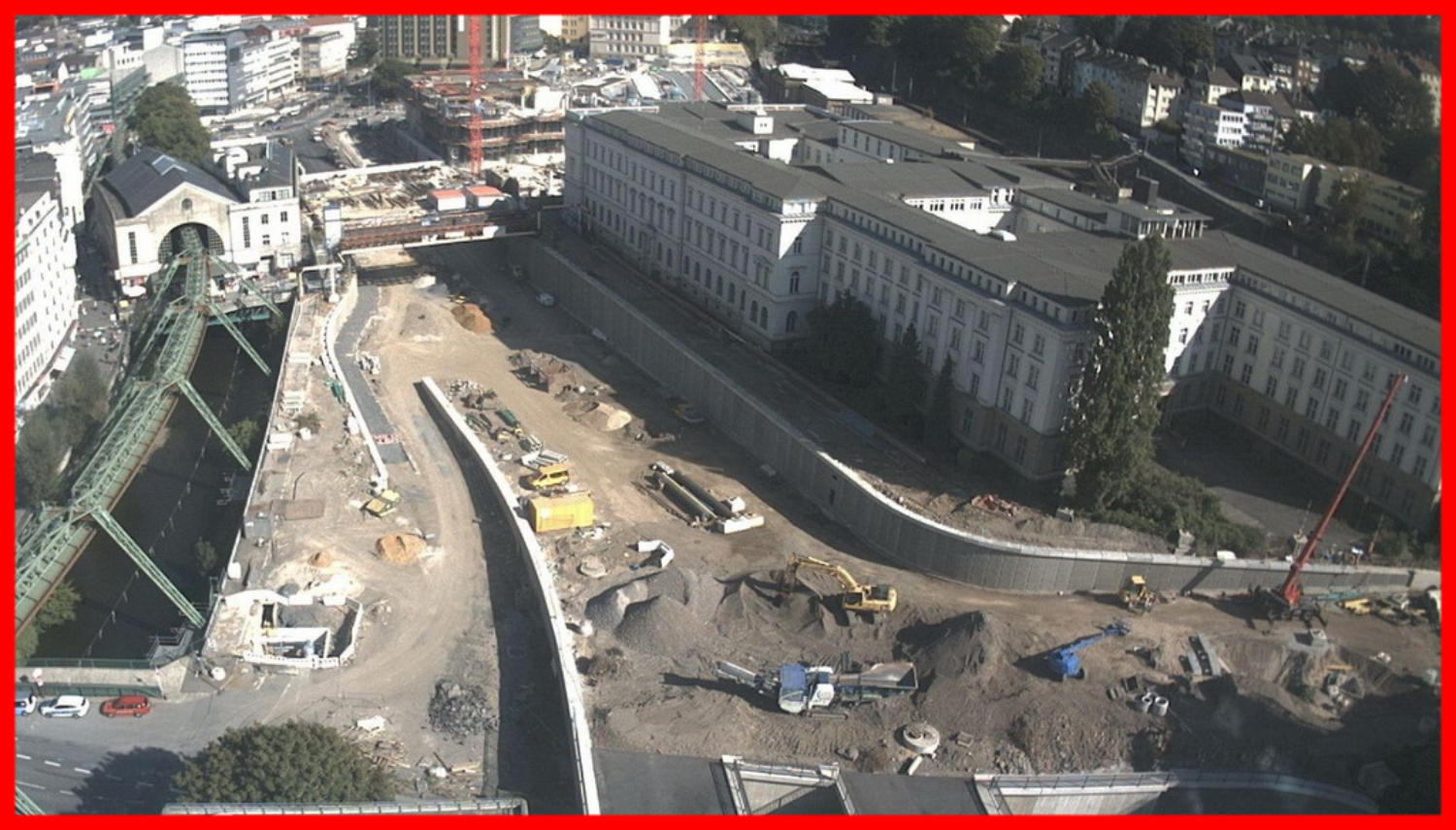

28.09.16 - Der alte Fernwärmetunnel wird nun zerlegt. 28.09.16 - An der Brücke wird das Gelände nun auf die entgültige Höhe planiert. 28.09.16 - Wann wohl auf der planierten Fläche der erste Asphalt eingebaut wird?
28.09.16
28.09.16
28.09.16

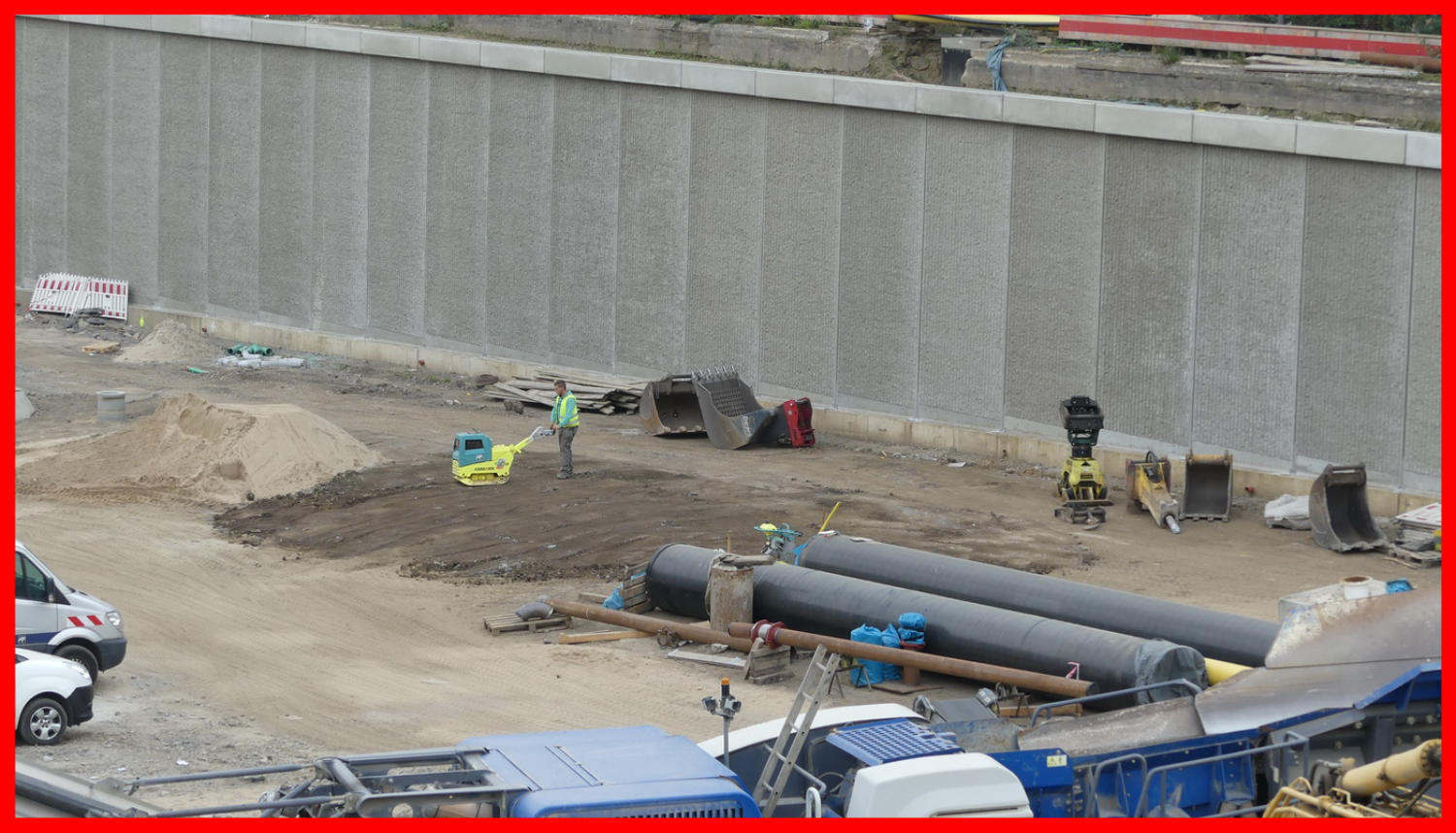

29.09.16 - Der alte Tuunel wird nach abbruch der Decke nun mit Erdreich ausgefüllt. 29.09.16 - Verlegung von Leerrohren
29.09.16
29.09.16
Foto 13   Juli bis September
Umbau Döppersberg                                                                                        2016            B 7 - Teil 1
Bild Quelle: Google

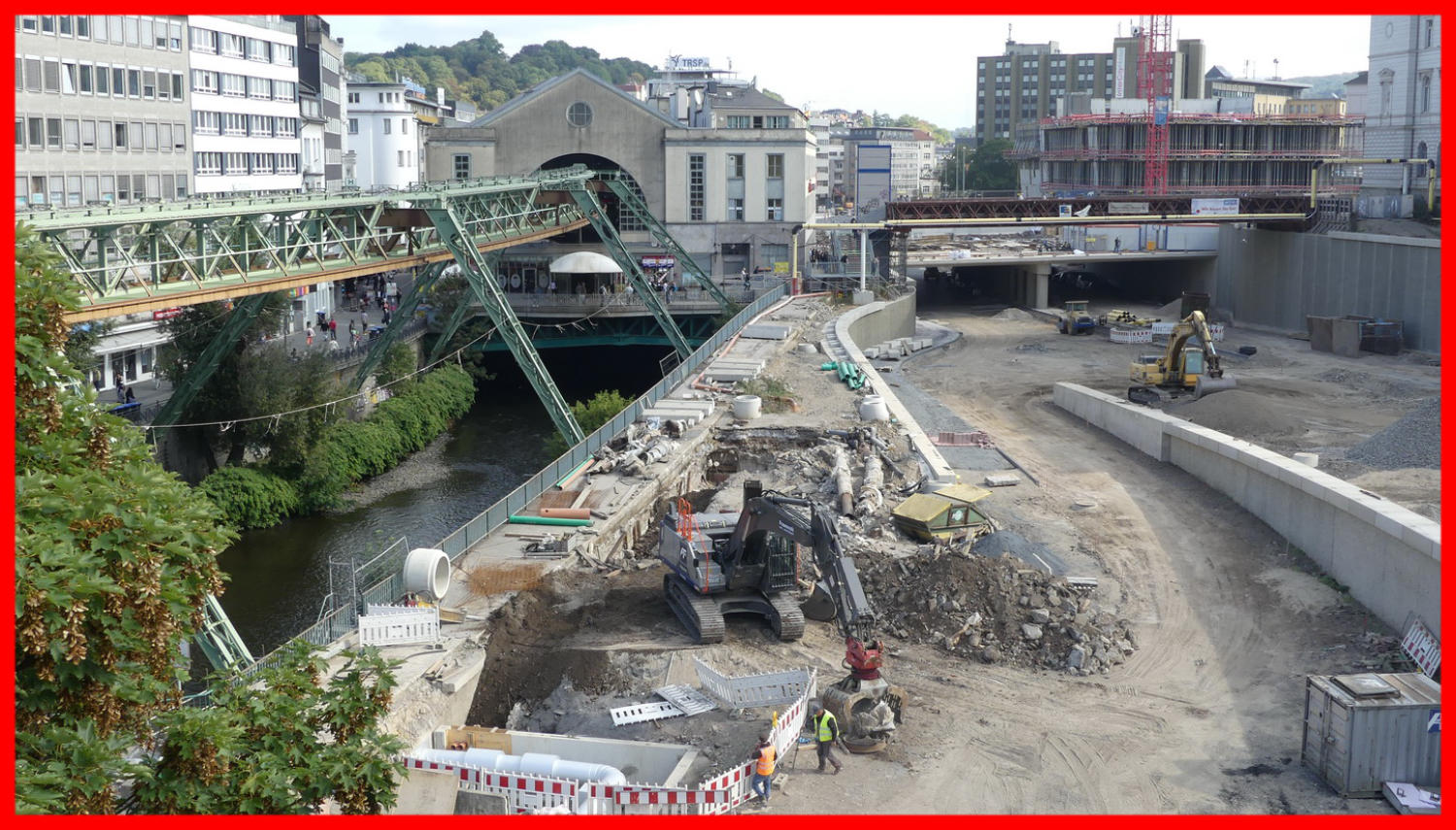

Zur Orientierung hier ein Bild vom 20.07.2016
Prov.Fußgängerbrücke Foto. 14 Dokumen tation Umbau Döppersberg 2009 bis 2018
