Dokumentation

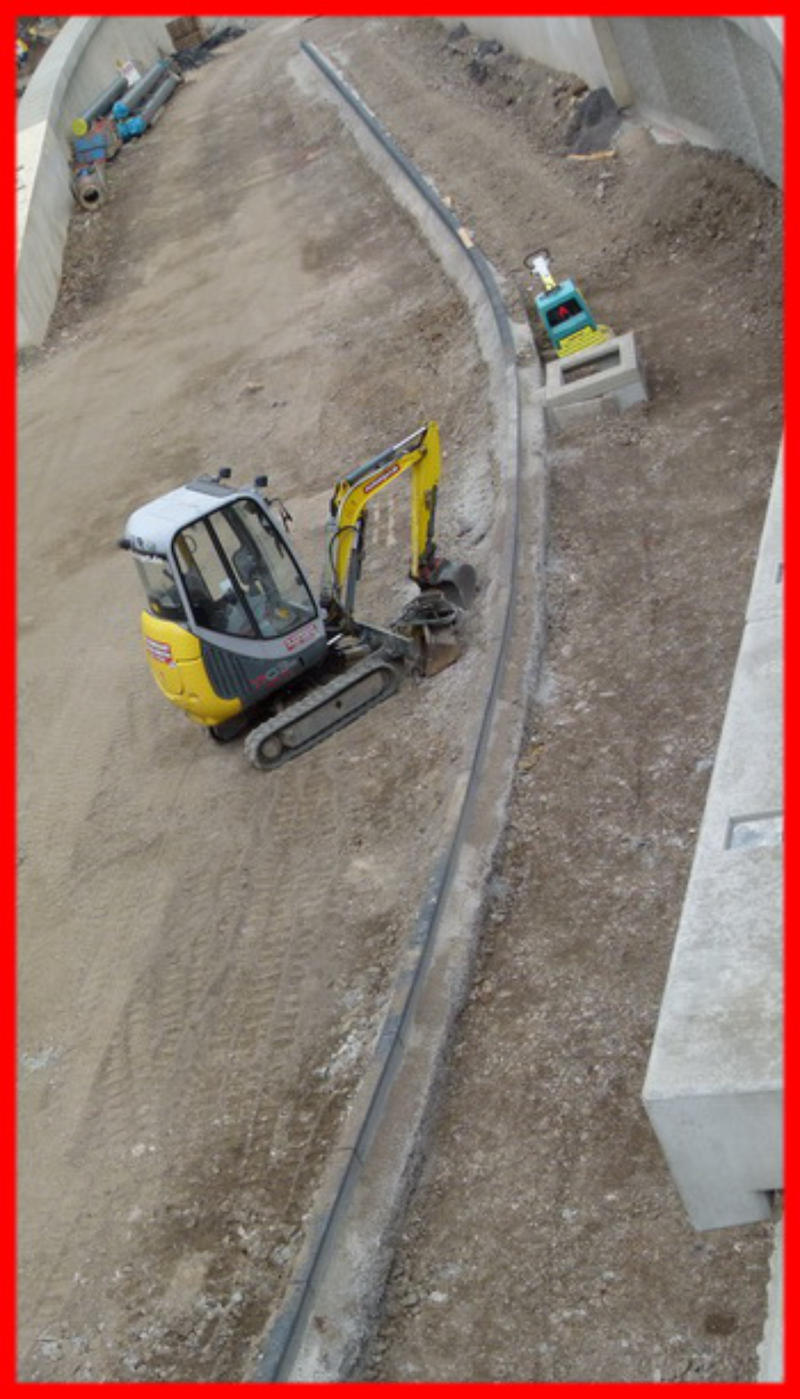

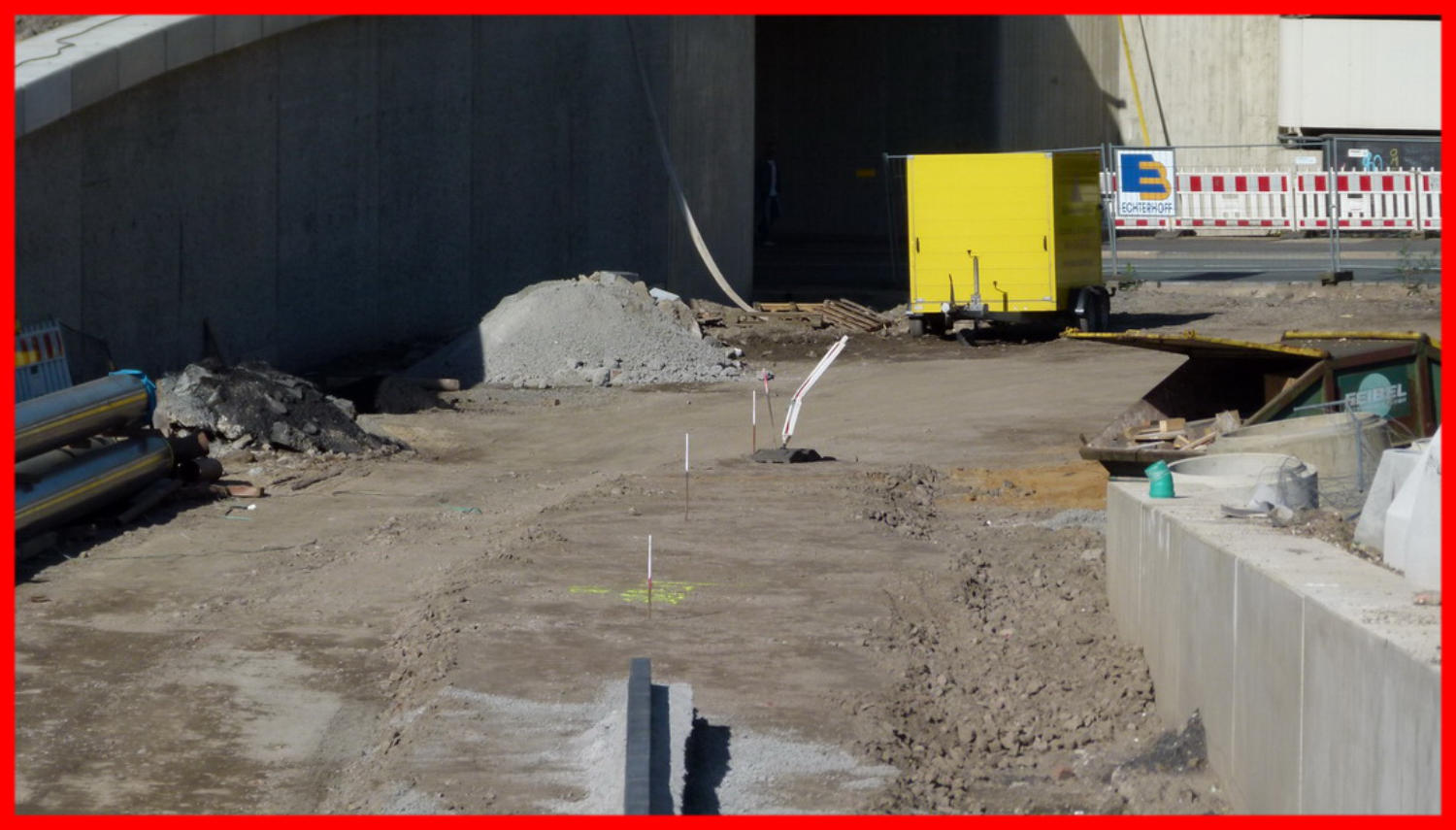

01.07.16 - Vorbereitungen für den Einbau der Bordsteinkanten.
01.07.16
05.07.16 - Hier werden nun die Bordsteine gesetzt. 05.07.16 - Vorne werden die Bordsteine gesetzt. Im Hintergrund ist der Mittelstreifen bereits abgesteckt worden.
05.07.16
05.07.16

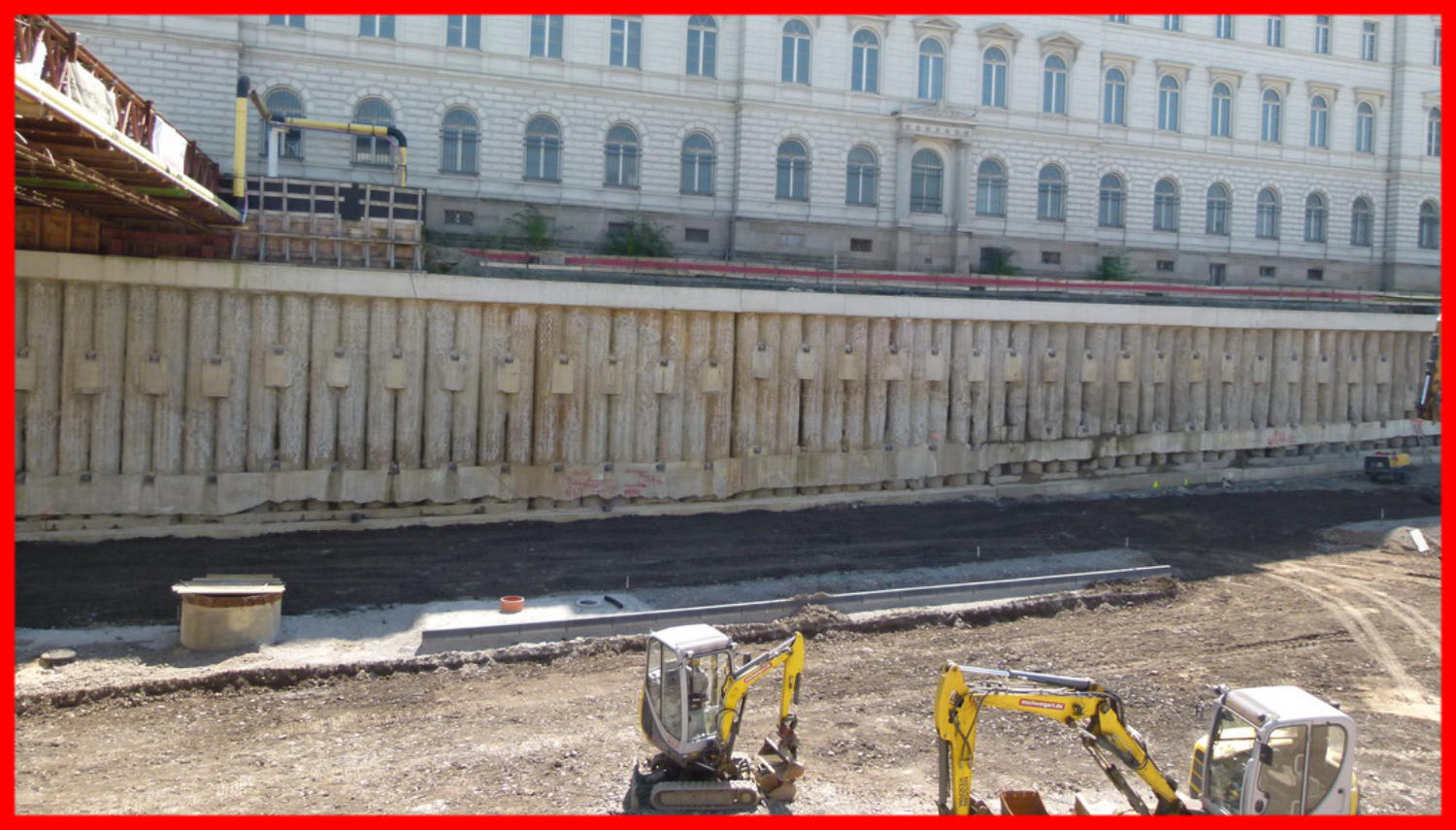

06.07.16 - Die Bordsteine liegen nun  auch in der Straße Islandufer 06.07.16 - 06.07.16 - Die Bordsteine liegen nun  auch in der Fahrbahnmitte.
06.07.16
06.07.16
06.07.16

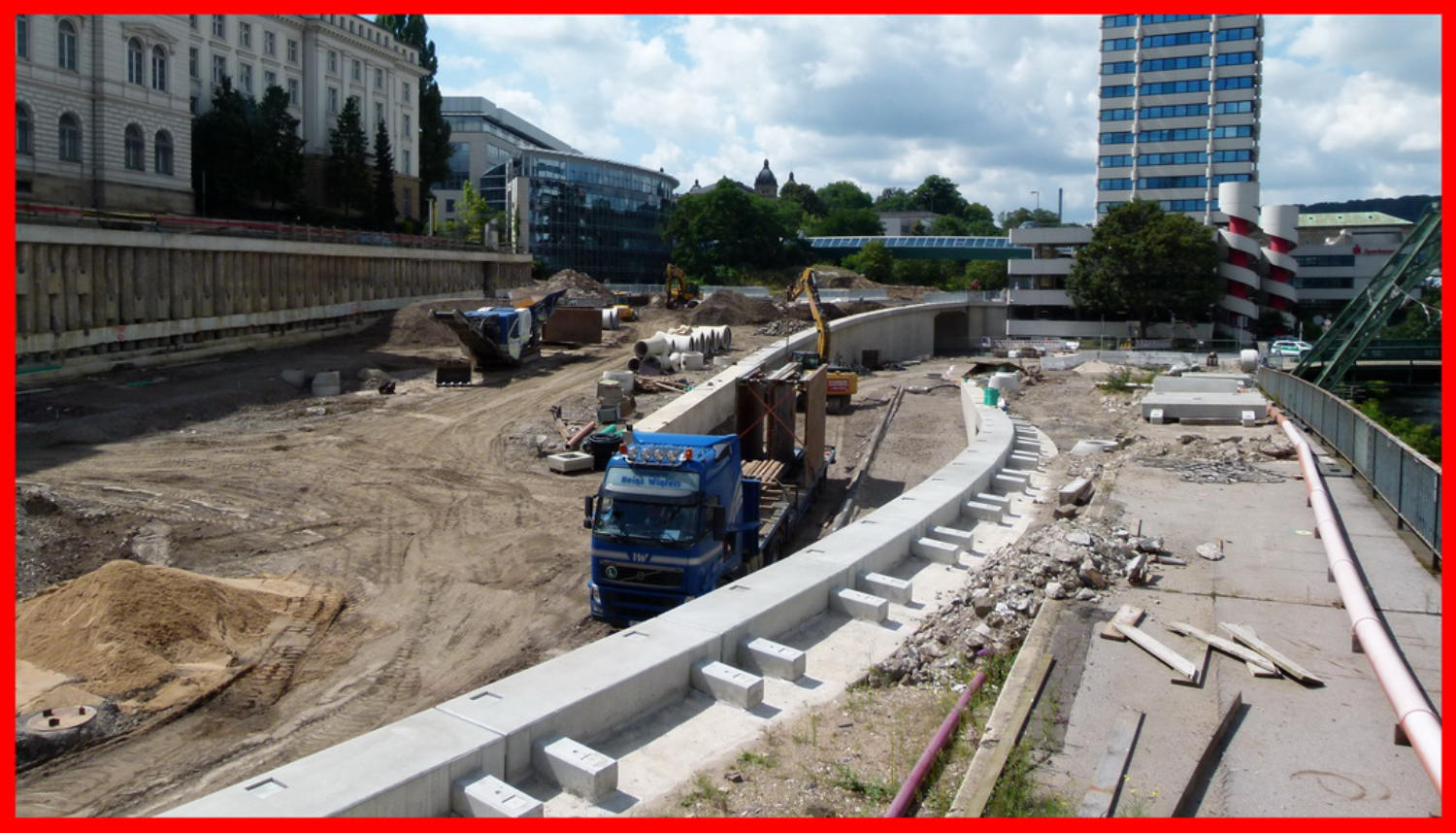

07.07.16 - Der nächste Verlauf für die Bordsteine ist nun abgesteckt.
07.07.16
16.07.16
16.07.16 - Der Verlauf der Südfahrbahn wurde abgesteckt. 18.07.16 - Die letzten Mauerkronen an der Nordseite werden eingebaut. 18.07.16 - Arbeitsvorrat.
18.07.16
18.07.16

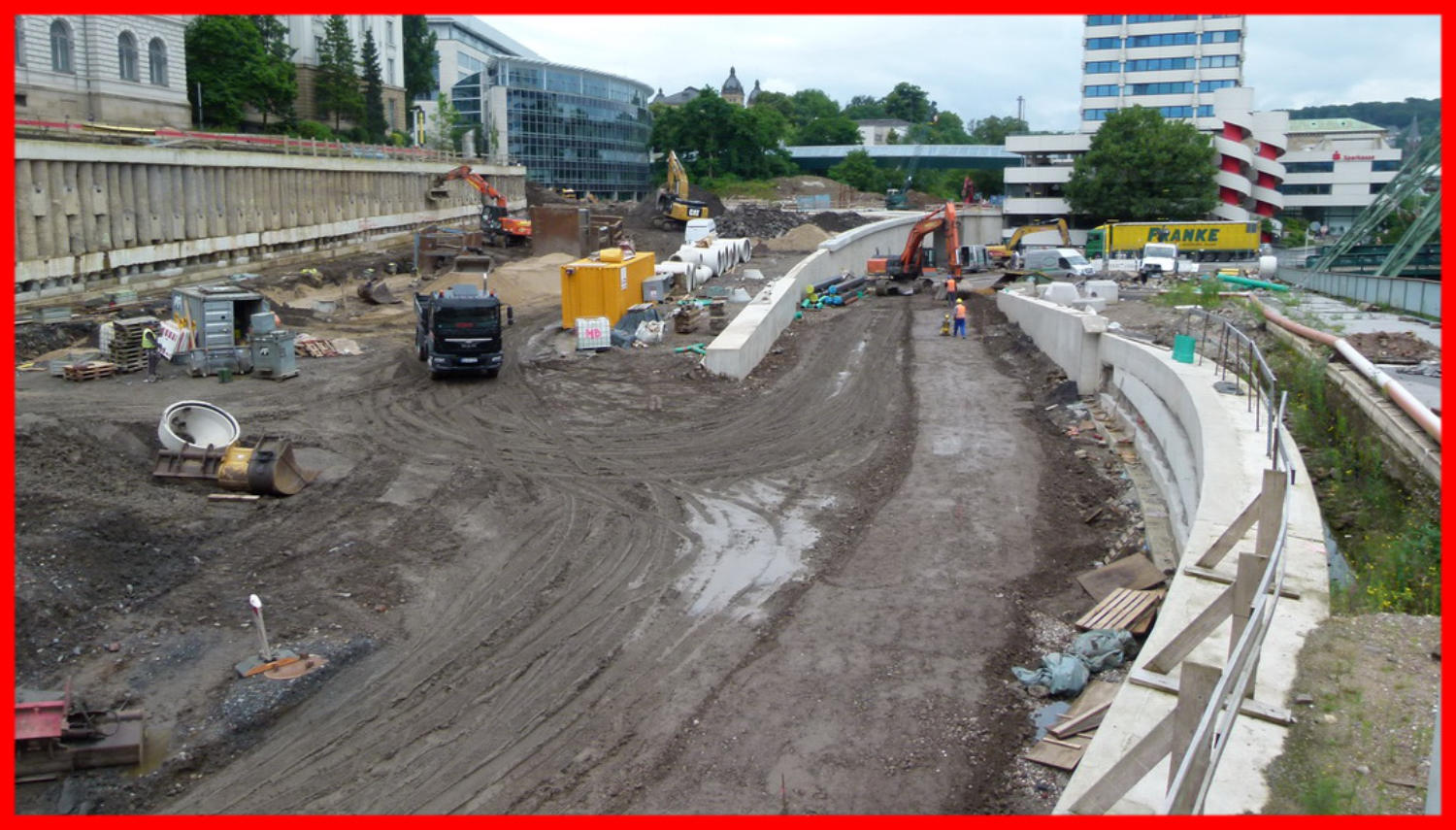

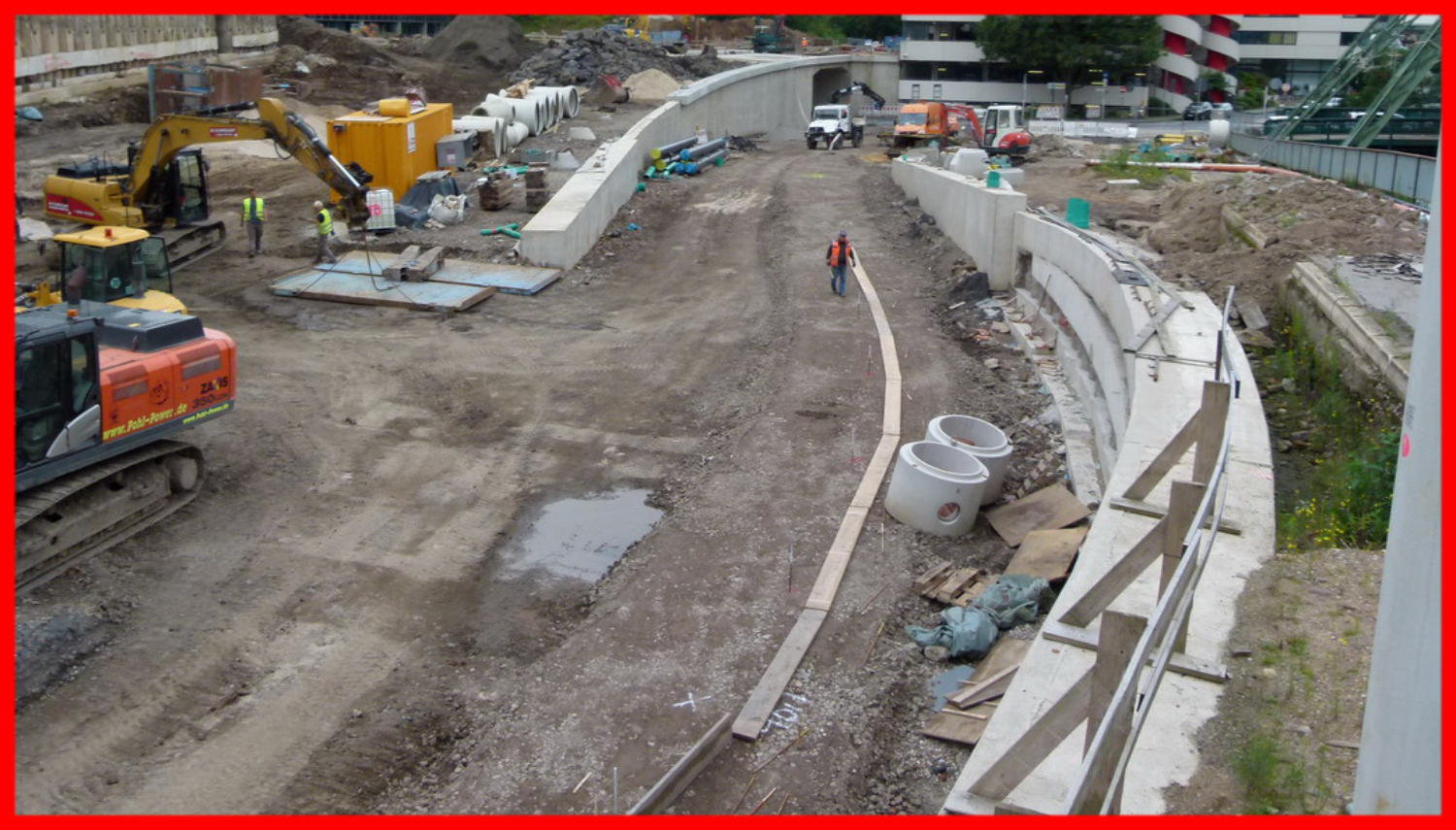

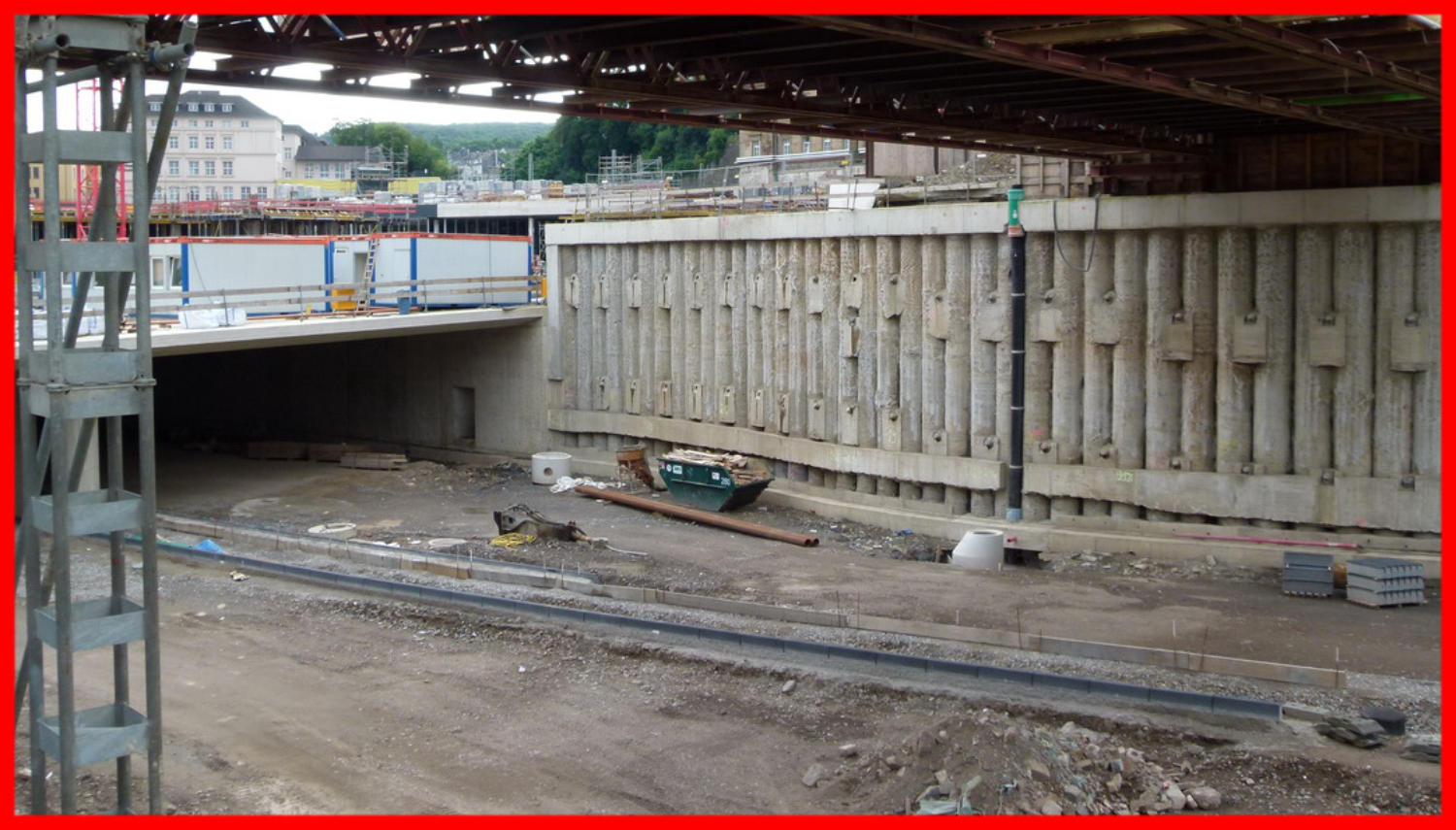

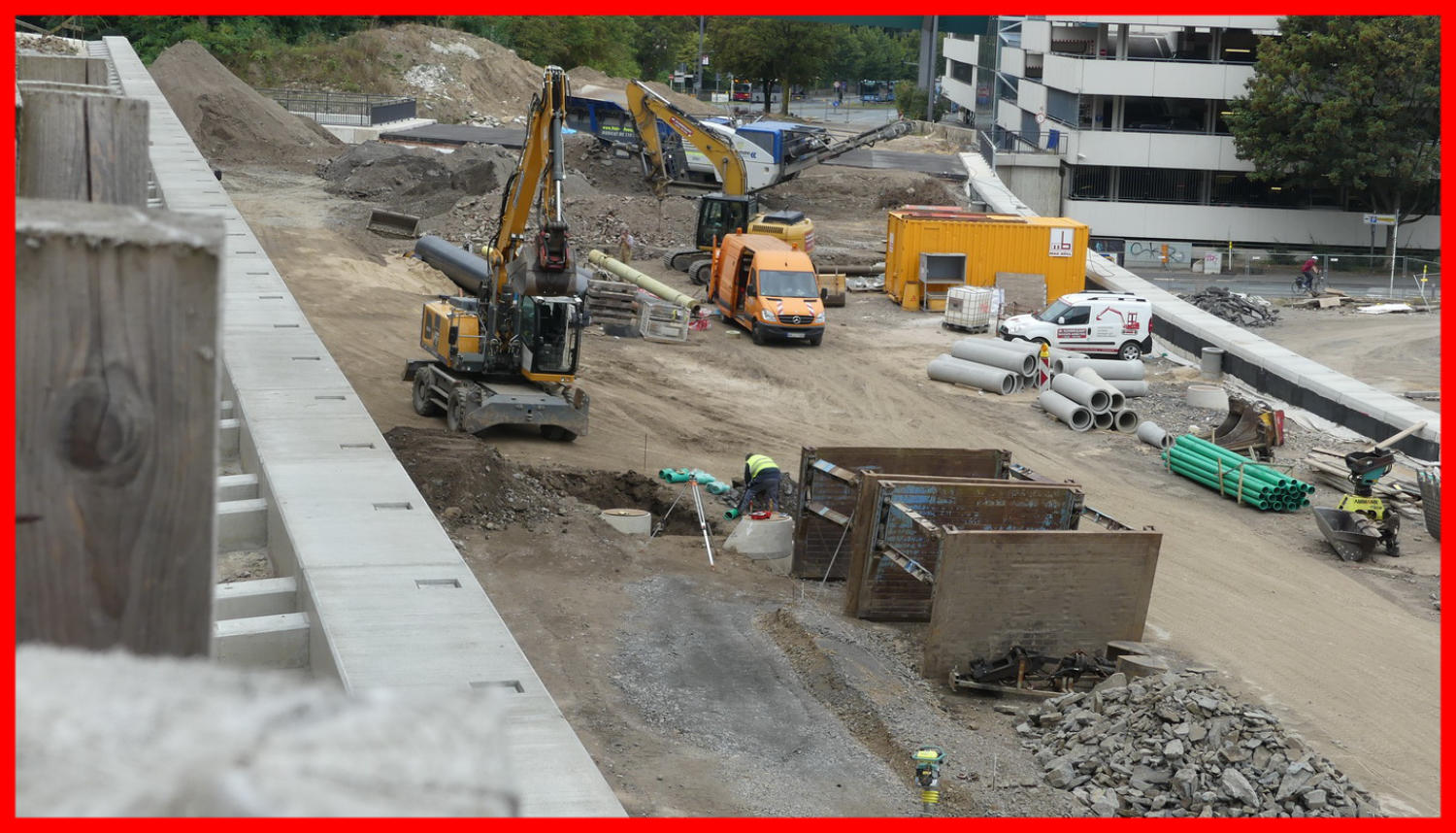

23.07.16 - Der Graben ist wieder zugeschüttet worden.
23.07.16

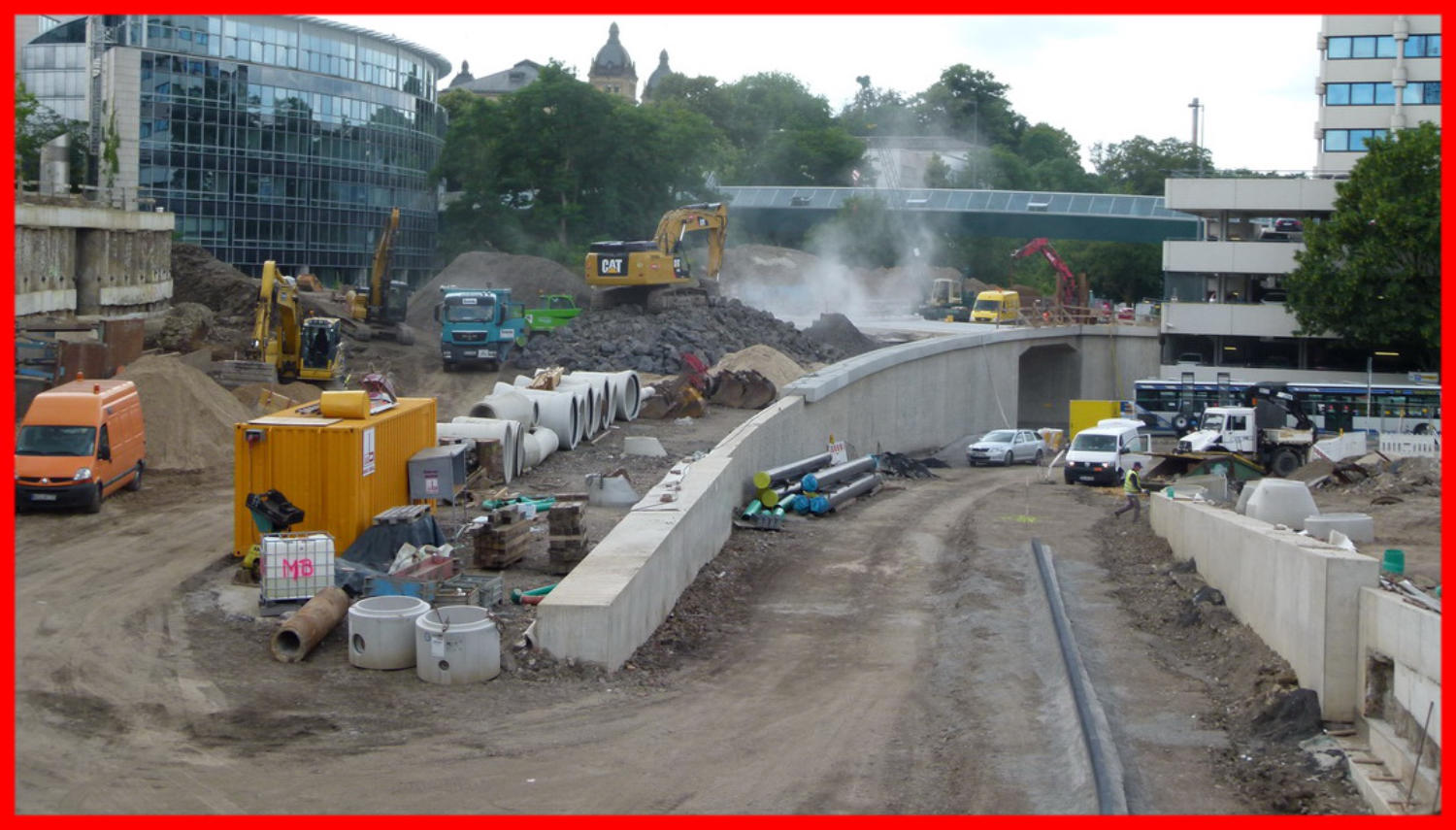

27.07.16 - Neue Erdhügel wurden aufgetürmt.
27.07.16
29.07.16 - Die Sortiermaschine wurde wohl wieder angeliefert.
29.07.16
30.07.16 - Auch an der Südseite wurden Bordsteine gestzt.
30.07.16

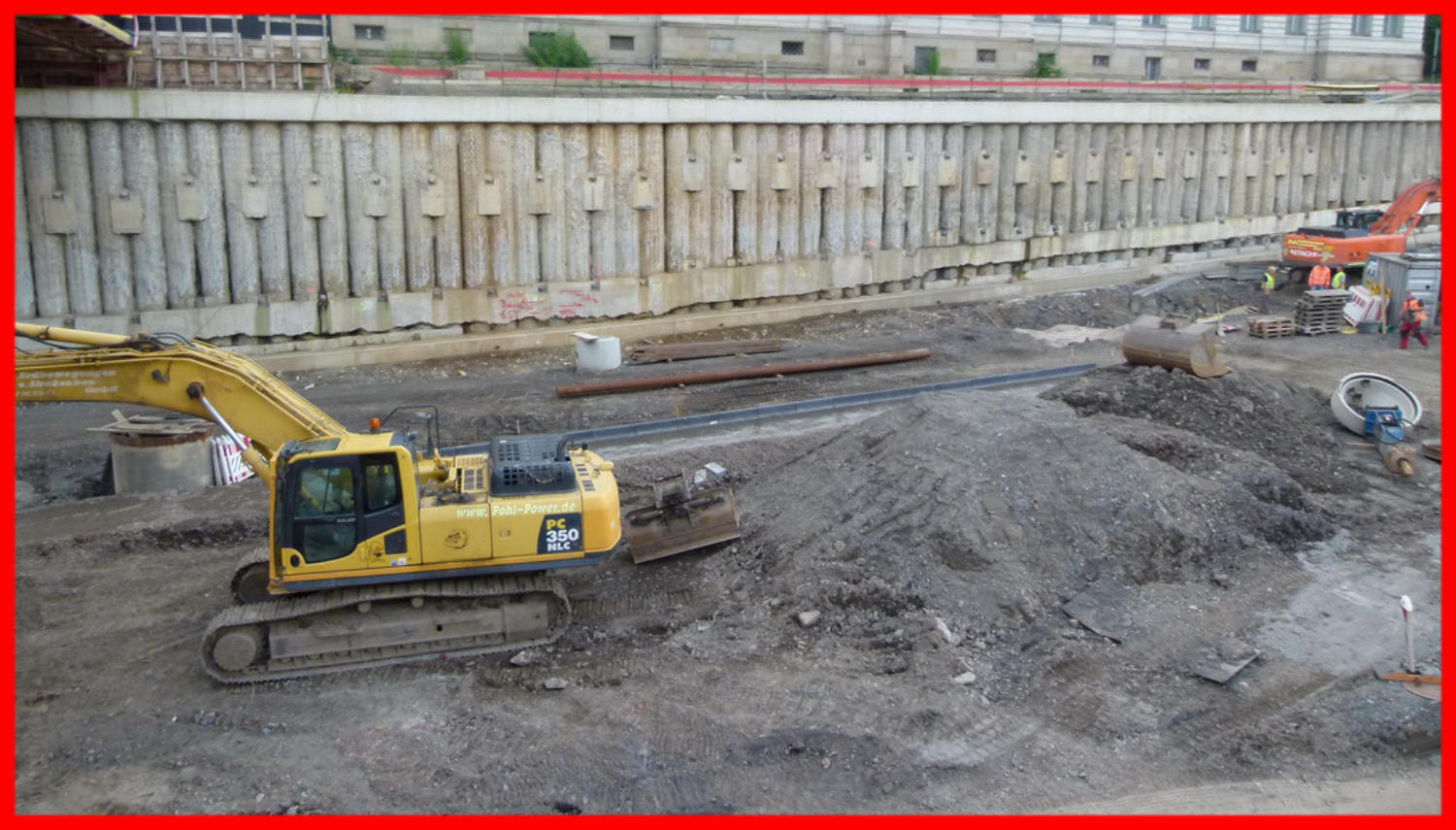

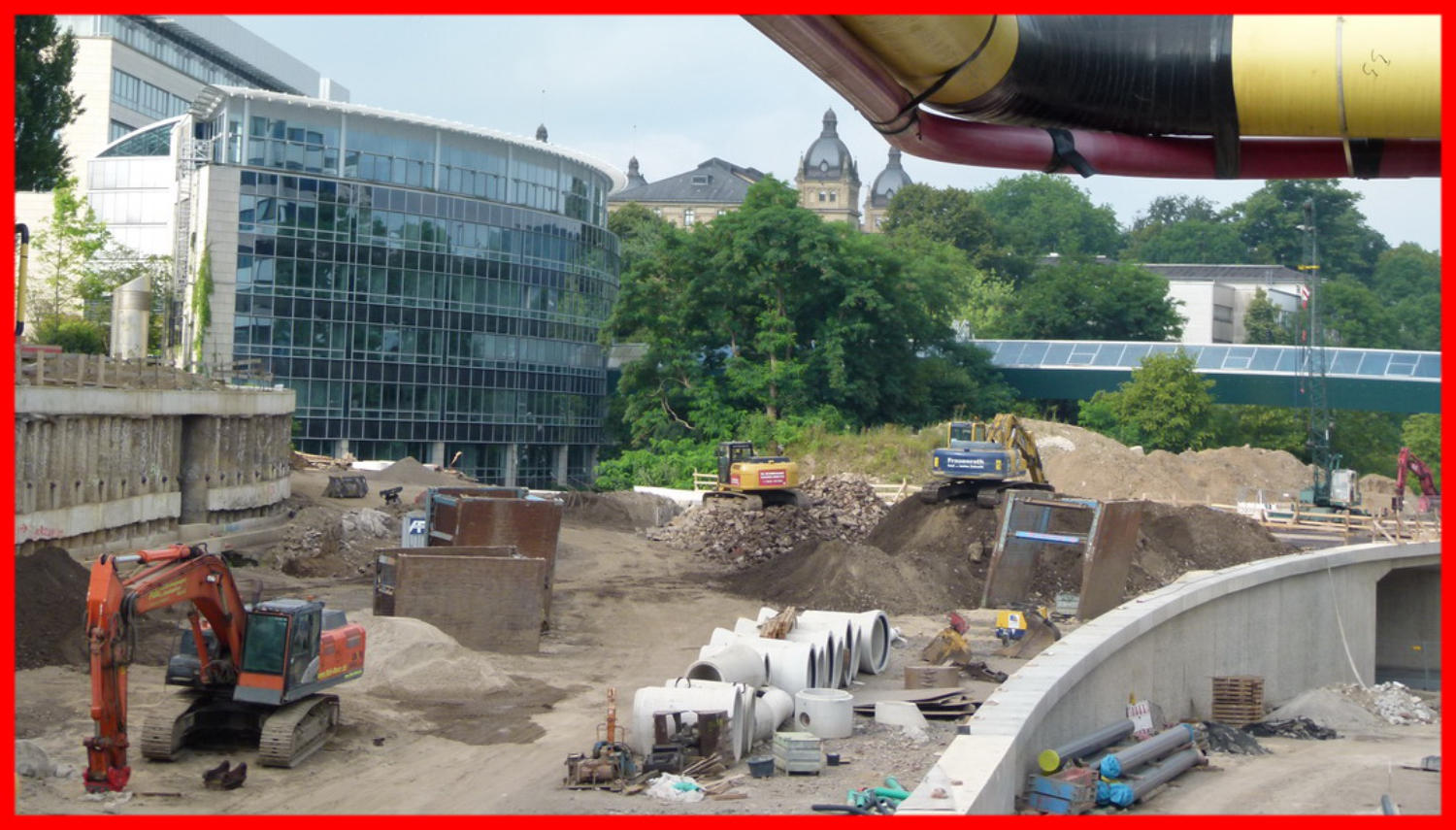

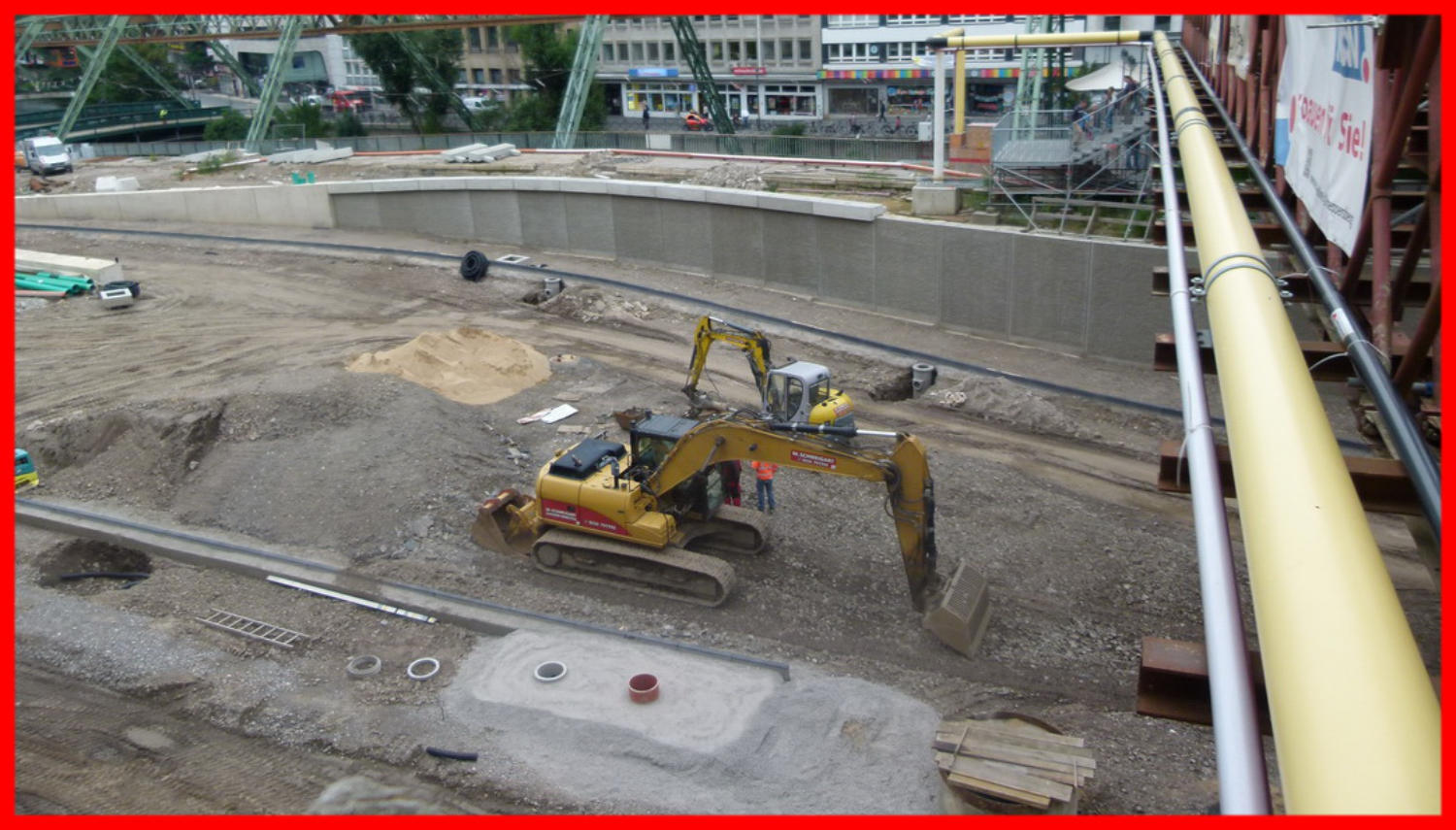

02.08.16 - Der Untergrund wurde nun wieder verdichtet.
02.08.16

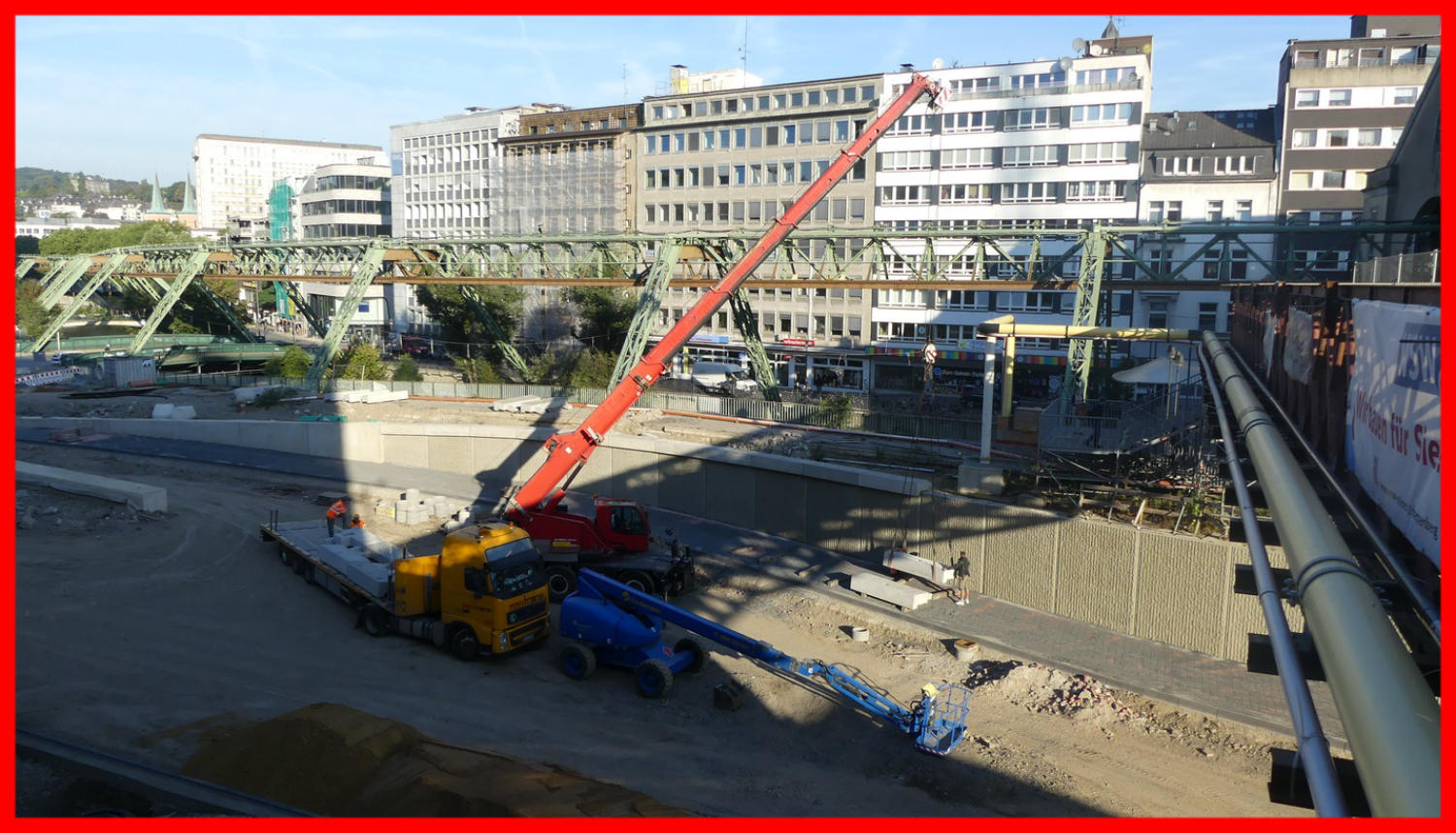

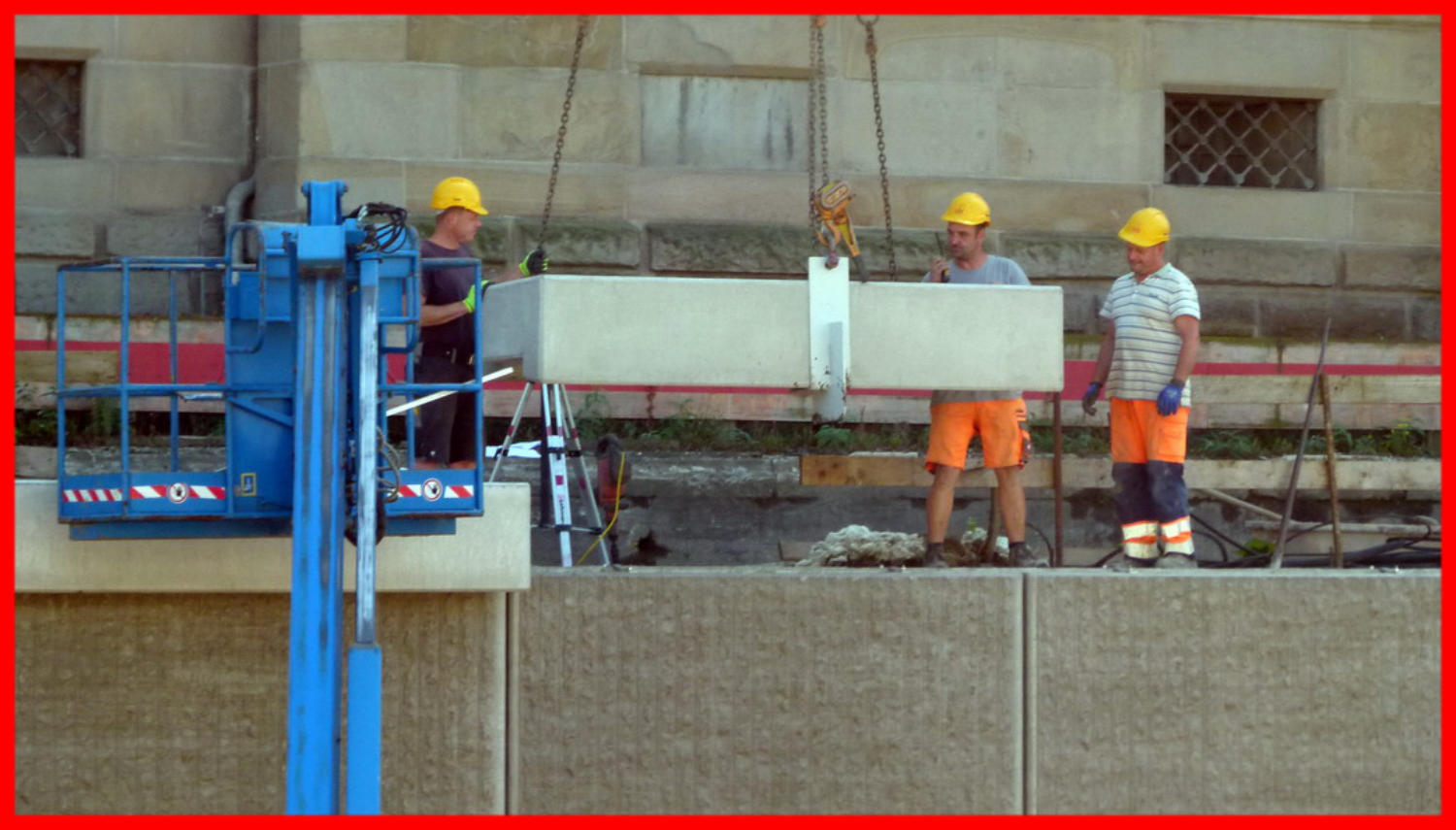

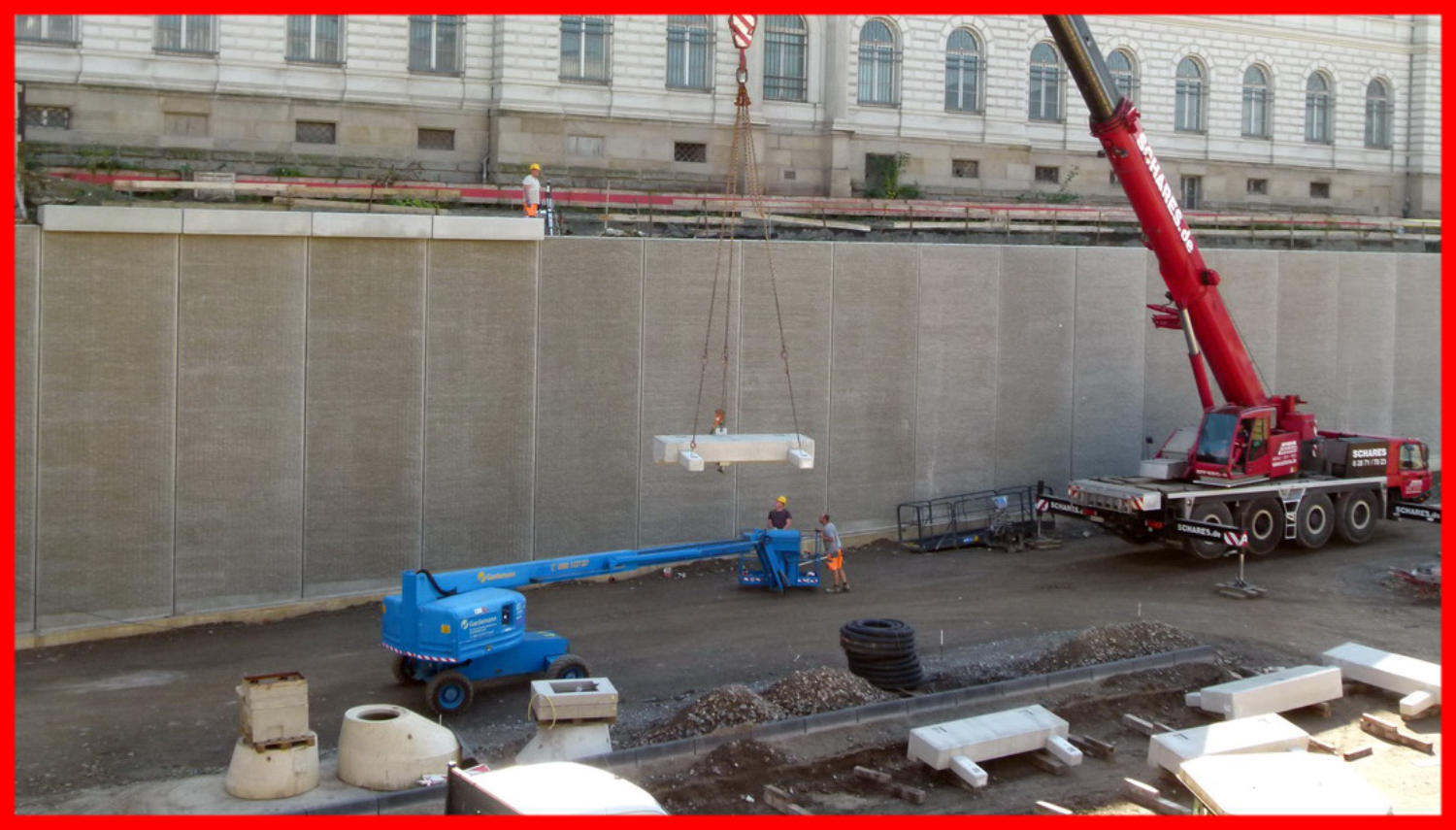

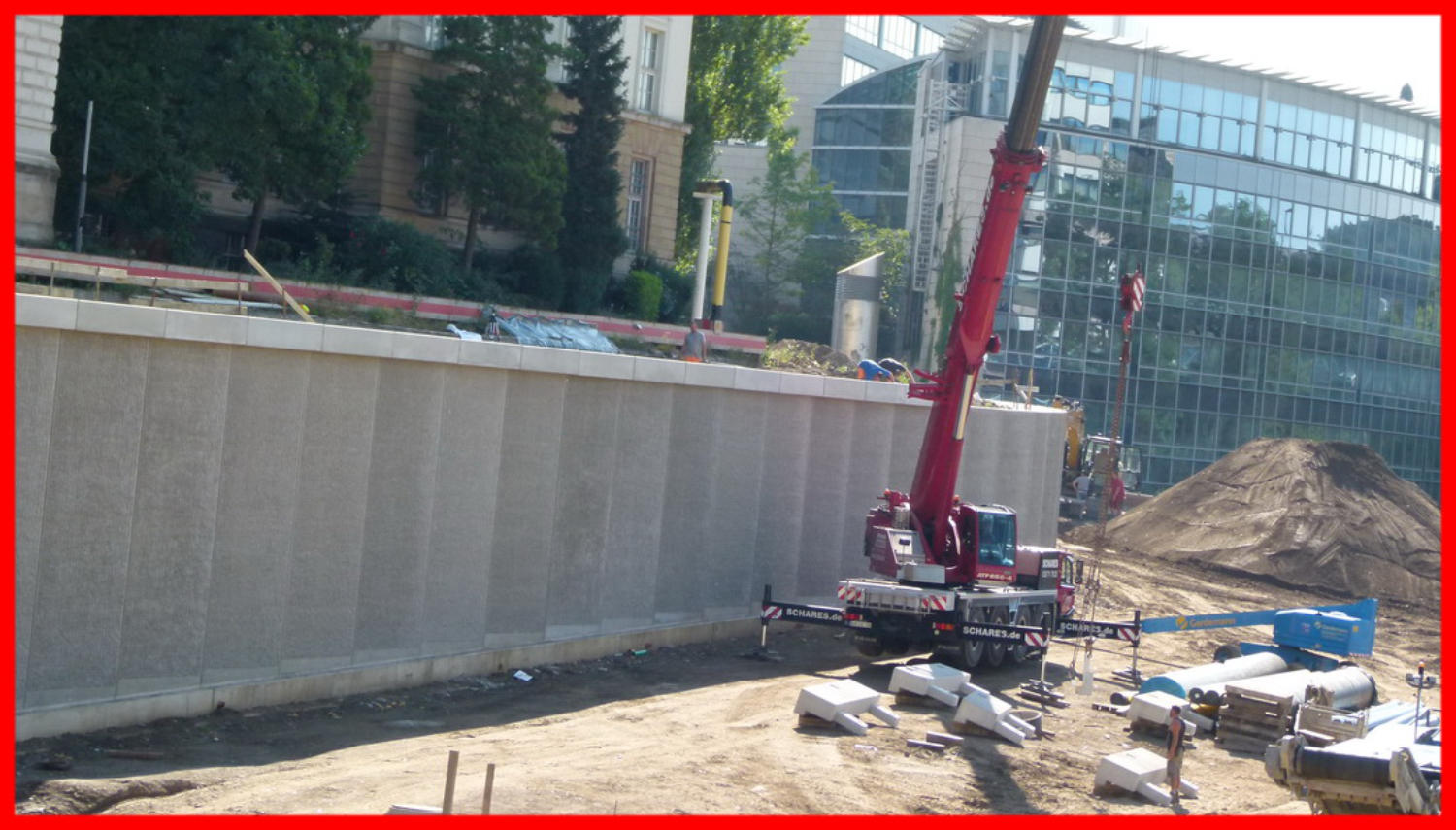

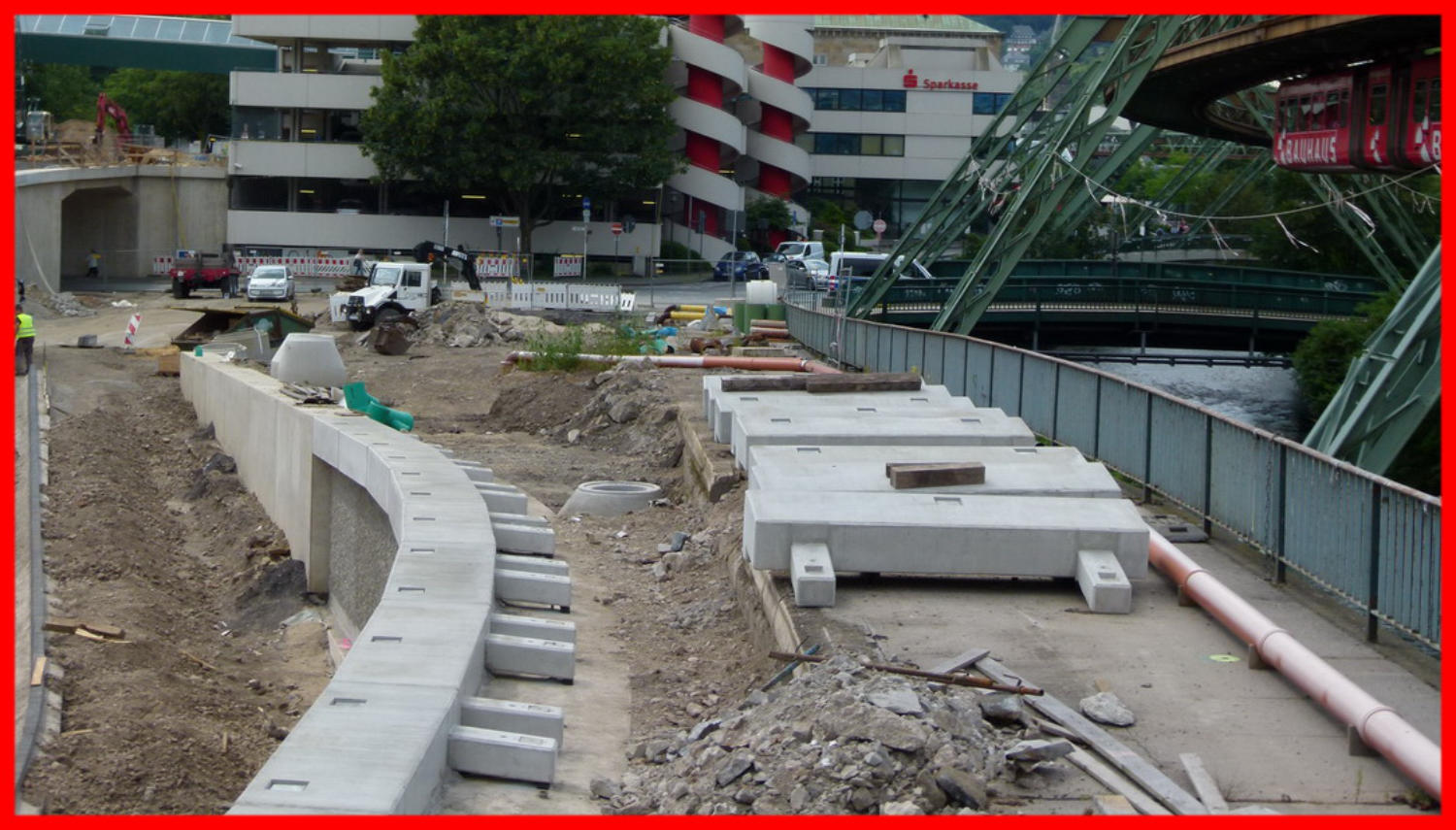

08.08.16 - Der Betonklotz für die Masten der Straßenbeleuchtung ist auch fertig.
08.08.16
10.08.16 - Das Aufräumen und der Abtransport geht weiter.
10.08.16

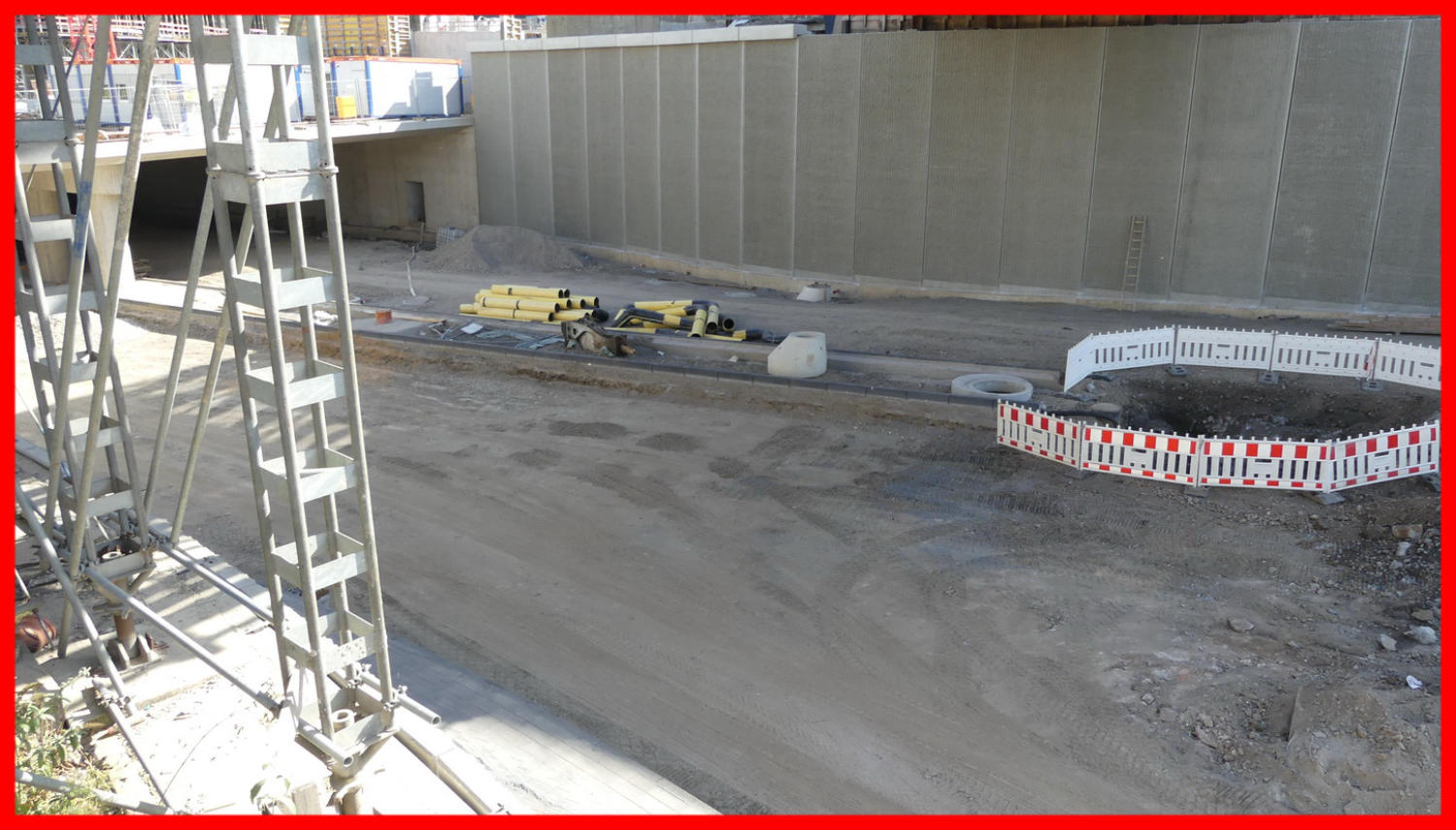

16.08.16 - Nun wird der Unterbau für die Straße geebnet und die Fahebahn verdichtet..
16.08.16

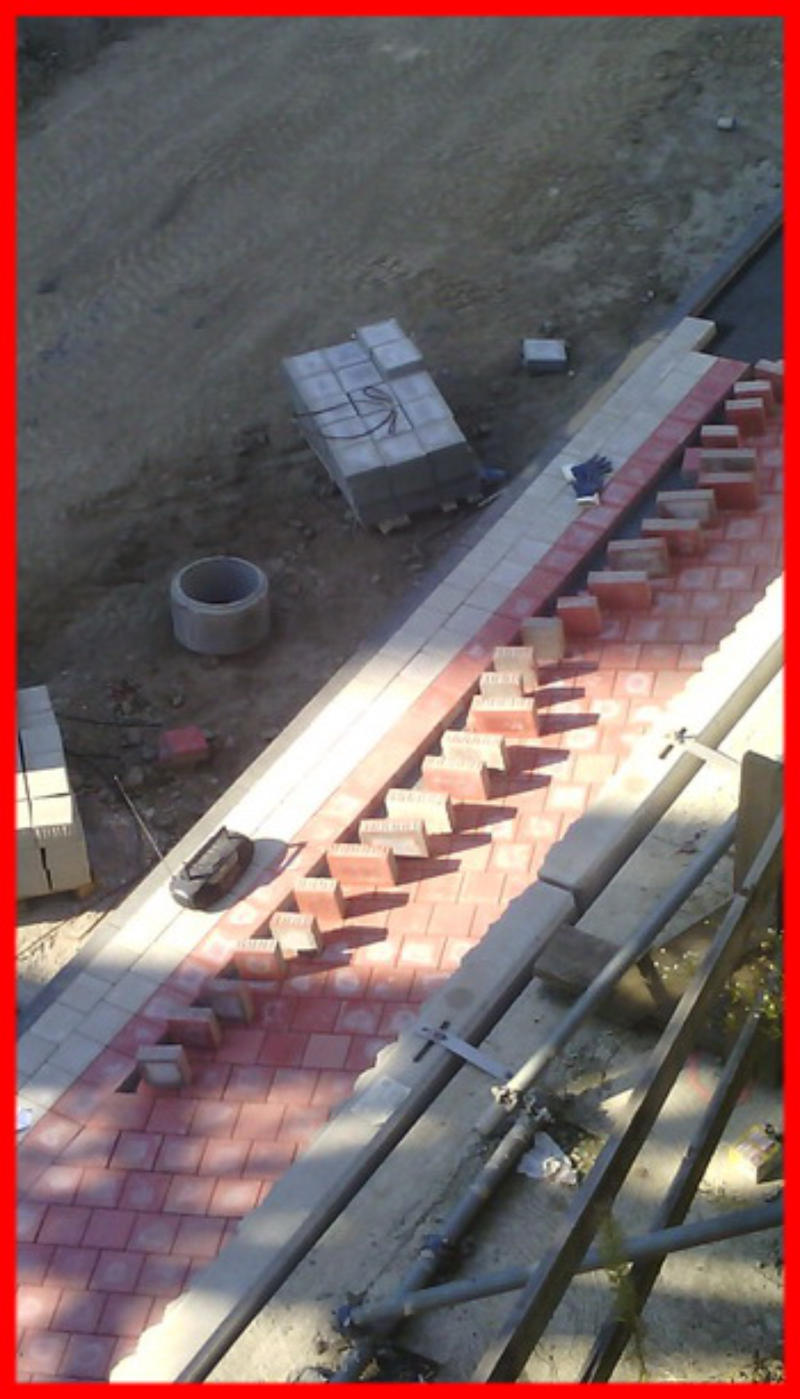

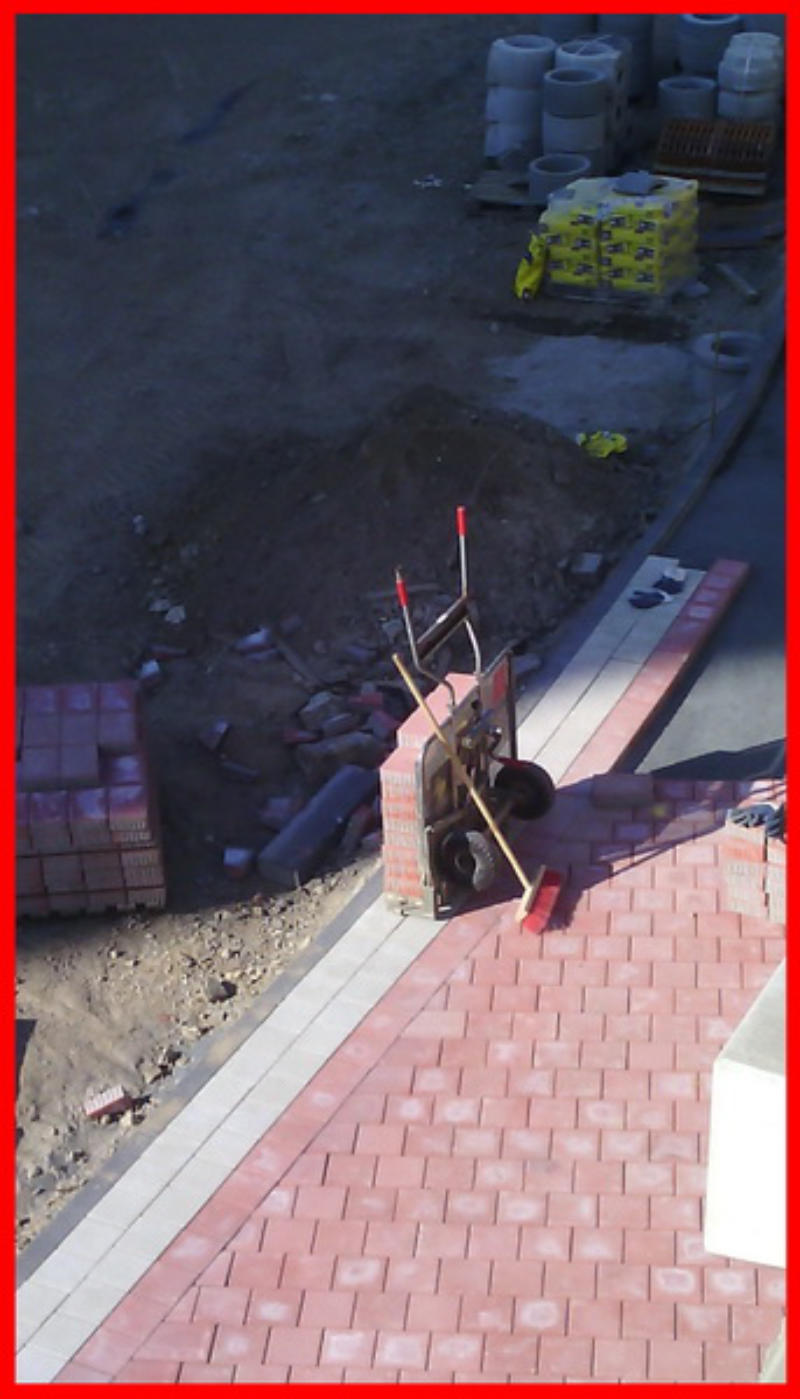

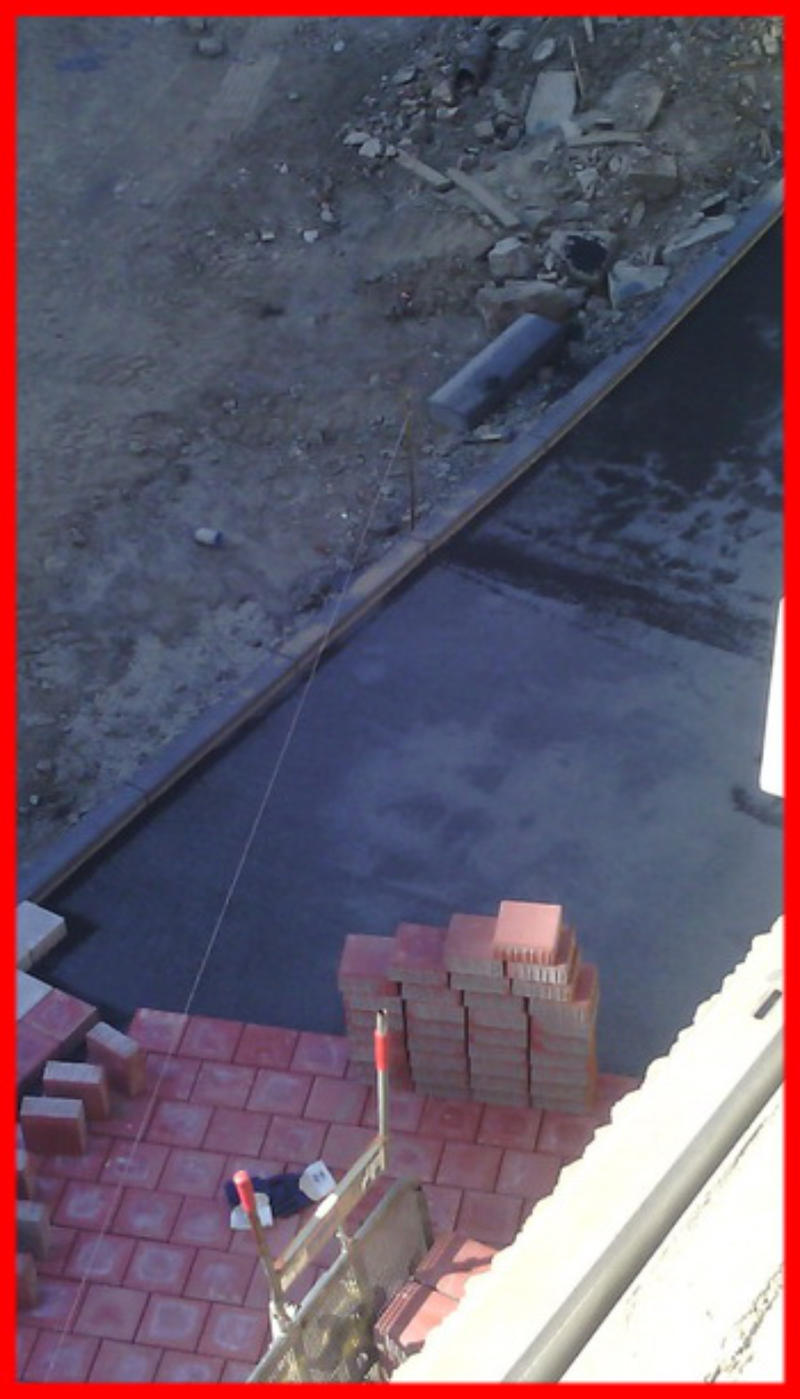

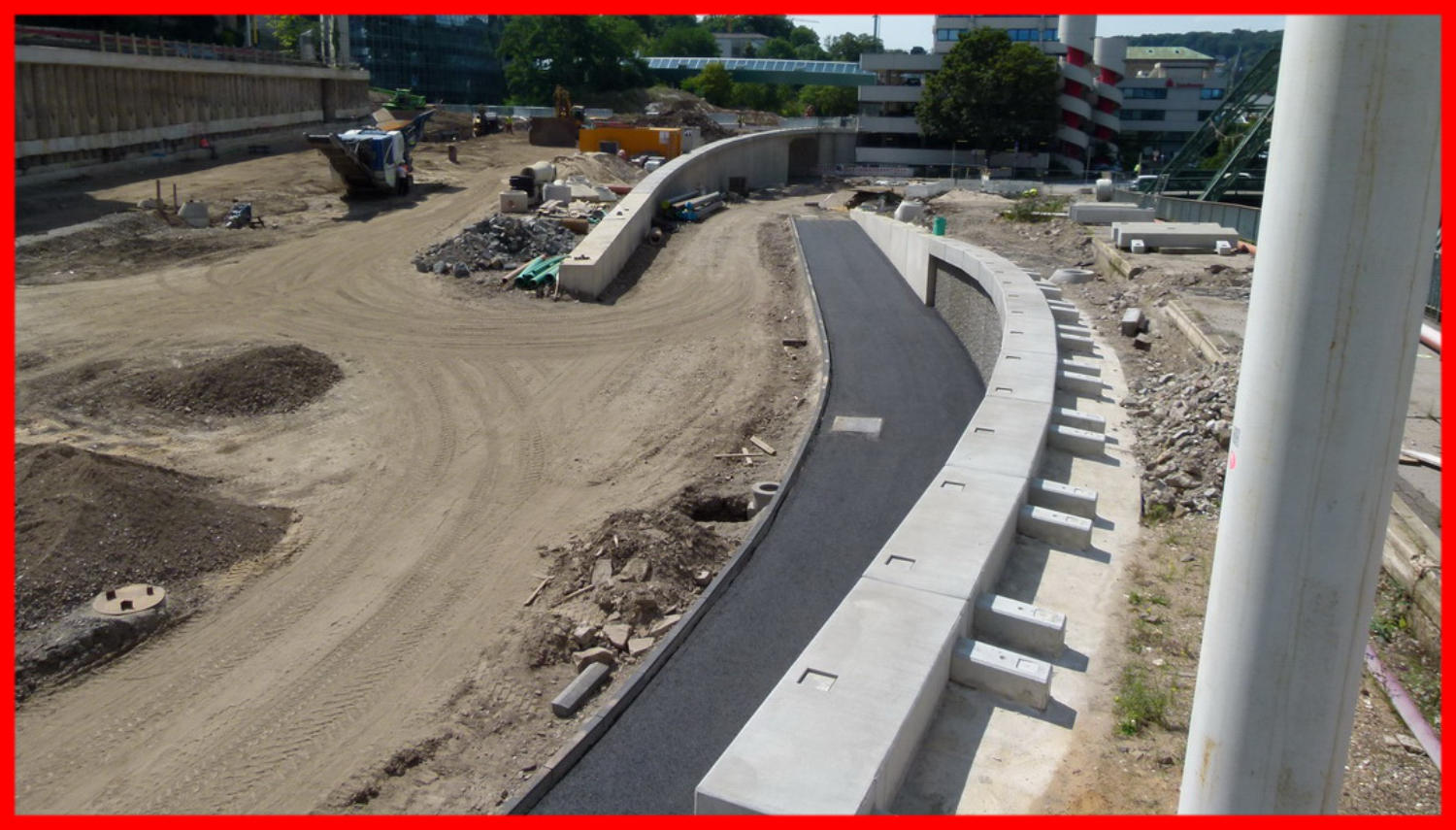

18.08.16 - Der Radweg kann nun geplastert werden.
18.08.16
24.08.16 - Die Wandverkleidung geht zügig vorran. Ende der nächsten Woche soll alles fertif sein.
24.08.16

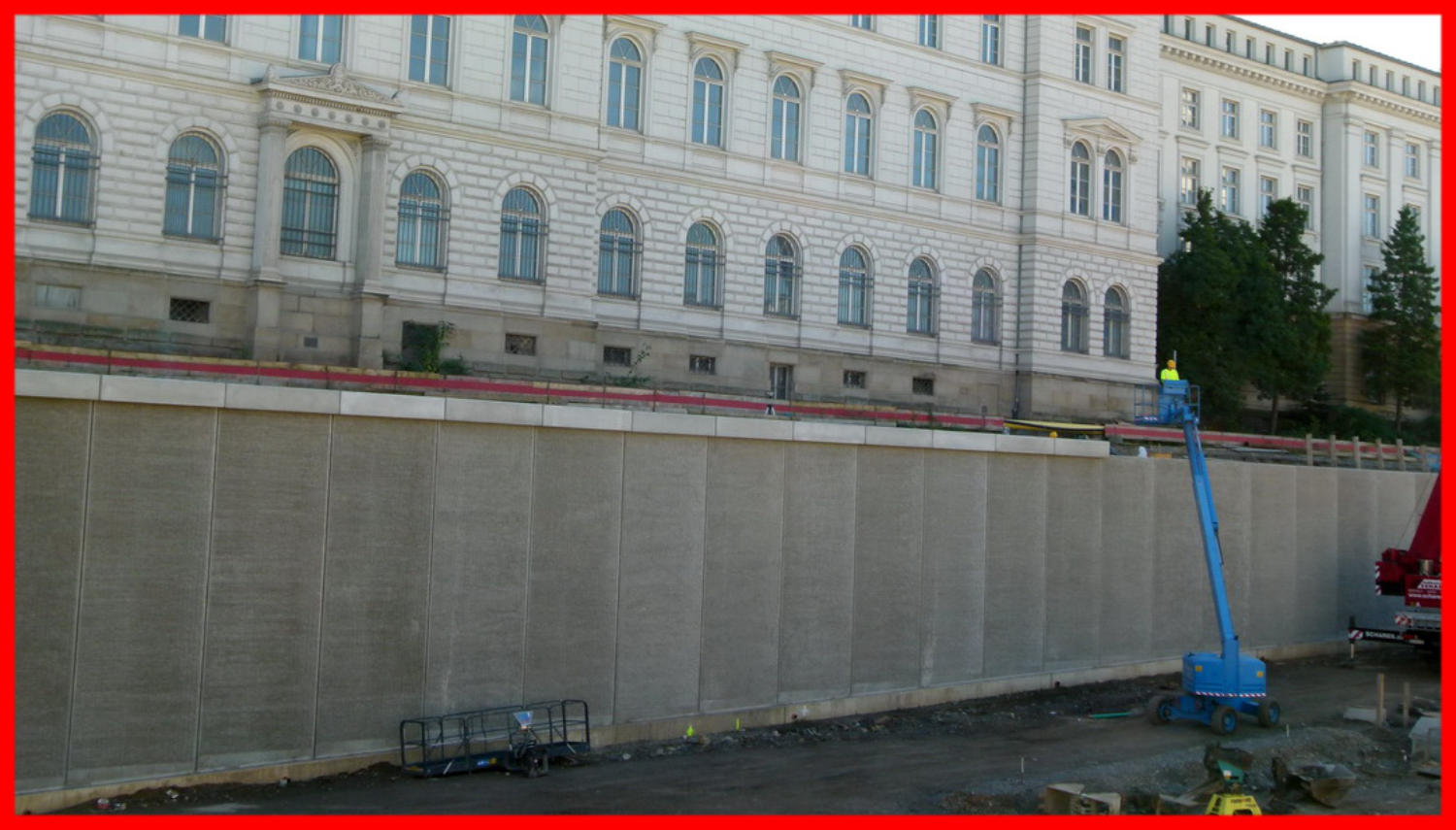

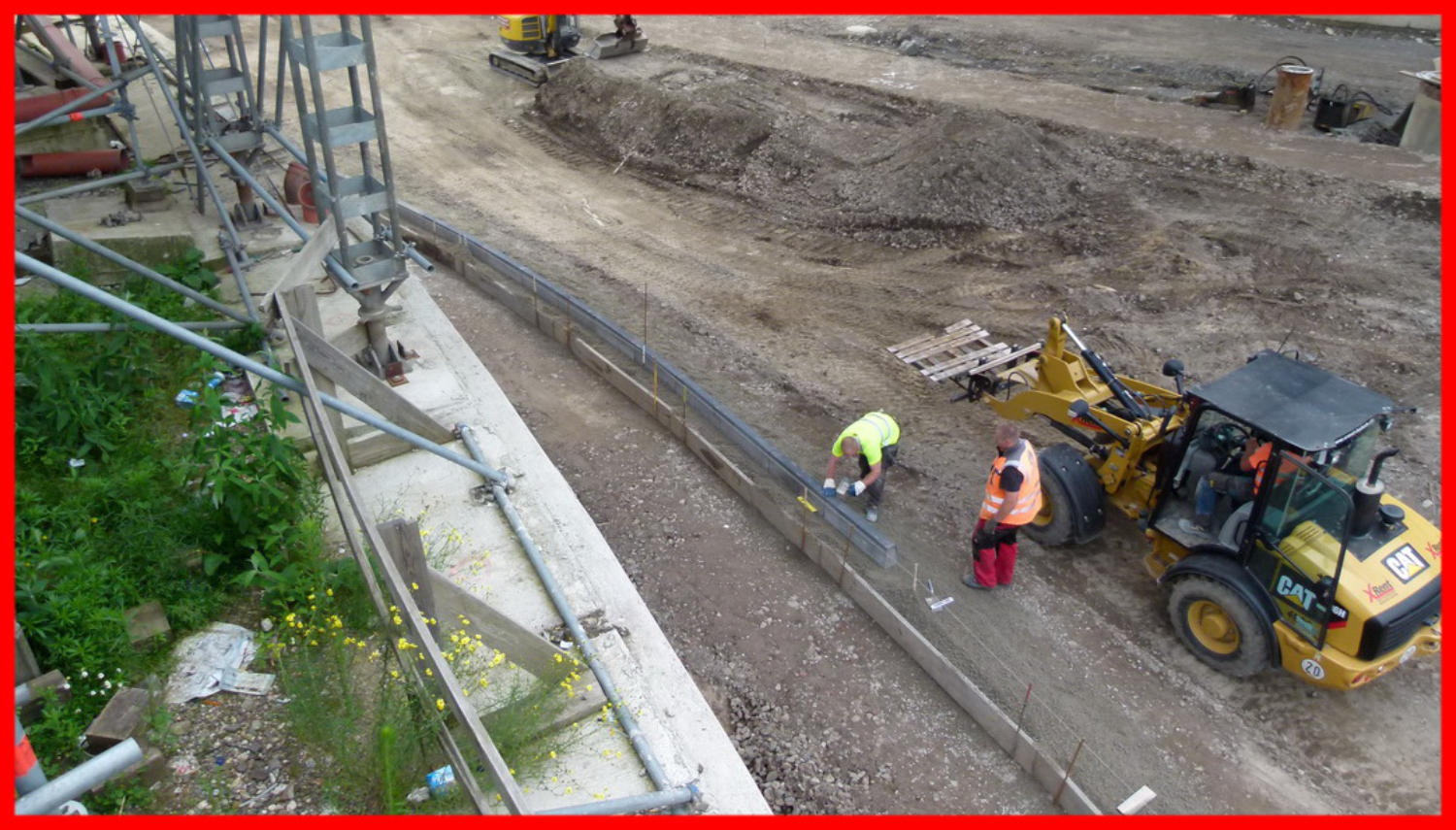

06.09.16 - Die Mauerkronen unter der Brücke werden erst nach dem Rückbau gesetzt. 06.09.16 - Die Mauerkronen werden nun aufgesetzt. 06.09.16 - Die Arbeiter werden mit der Hebebühne nach oben befördert. 06.09.16 - Eine weitere Mauerkronenist nun gesetzt.
06.09.16
06.09.16
06.09.16
06.09.16
07.09.16 - Das Aufsetzen der Mauerkronen geht auch heute weiter.
07.09.16
08.09.16 - Die Mauerkronen an der B7 sind nun auch alle gesetzt.
08.09.16
13.09.16 - Auf einem Teilstück werden die Steine im 45 Grad winkel eingebaut. 13.09.16 - Auf einem Teilstück werden die Steine im 45 Grad winkel eingebaut.
13.09.16
14.09.16 - Mit dem Straßenbogen verändert sich auch di r Winkel der Pflasterung
14.09.16
13.09.16
17.09.16 - Bald ist dieser Bauabschnitt fertig.
17.09.16

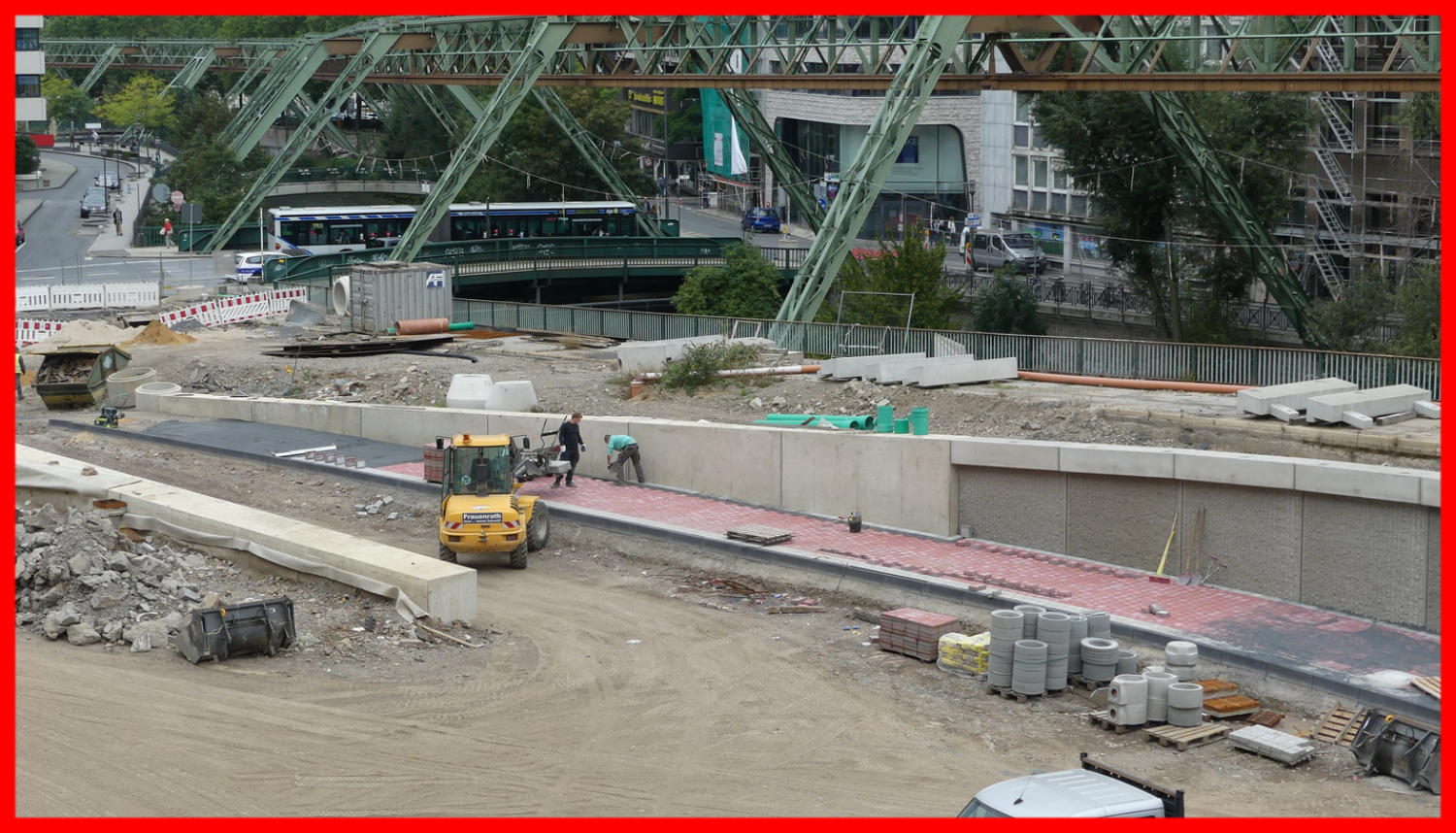

19.09.16 - Weitere Quatratmeter sind verlegt worden. 19.09.16 - Der Abfluss sitzt. Der Graben wurde wieder verfüllt.
19.09.16
19.09.16
19.09.16 - Ein neuer Graben wurde ausgehoben.
19.09.16
21.09.16 - Nachschub der Mauerkronen.
21.09.16
22.09.16 - Nachschub der noch fehlenden Mauerkronen für den noch fehlenden Teil.
22.09.16
26.09.16 - Wofür diese Löcher gebohrt werden?
26.09.16
26.09.16
26.09.16 - Der Boden wird nun glattgezogen. 27.09.16 - Weitere Flächen wurden nun eingeebnet.
27.09.16
Foto 13   Juli bis September
Umbau Döppersberg                                                                                        2016            B 7 - Teil 1
Bild Quelle: Google

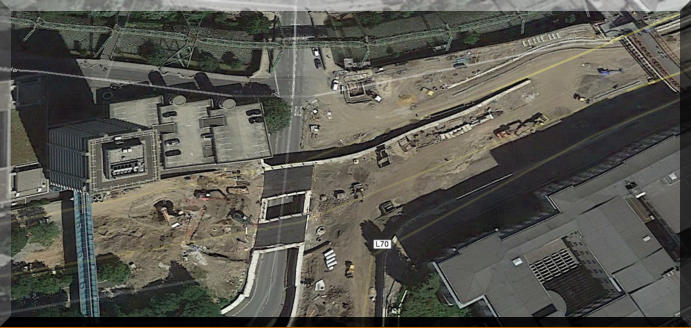

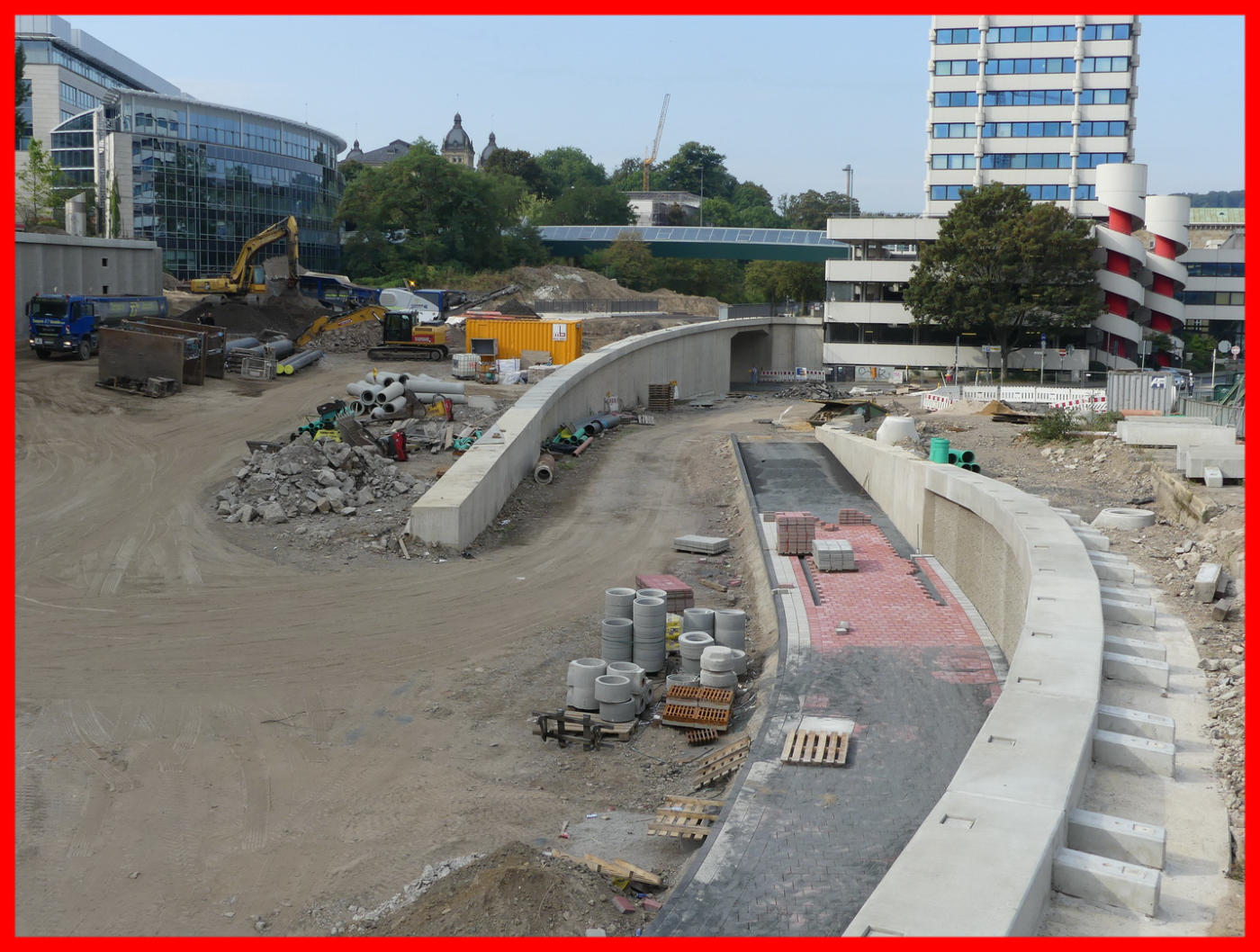

Zur Orientierung hier ein Bild vom 20.07.2016

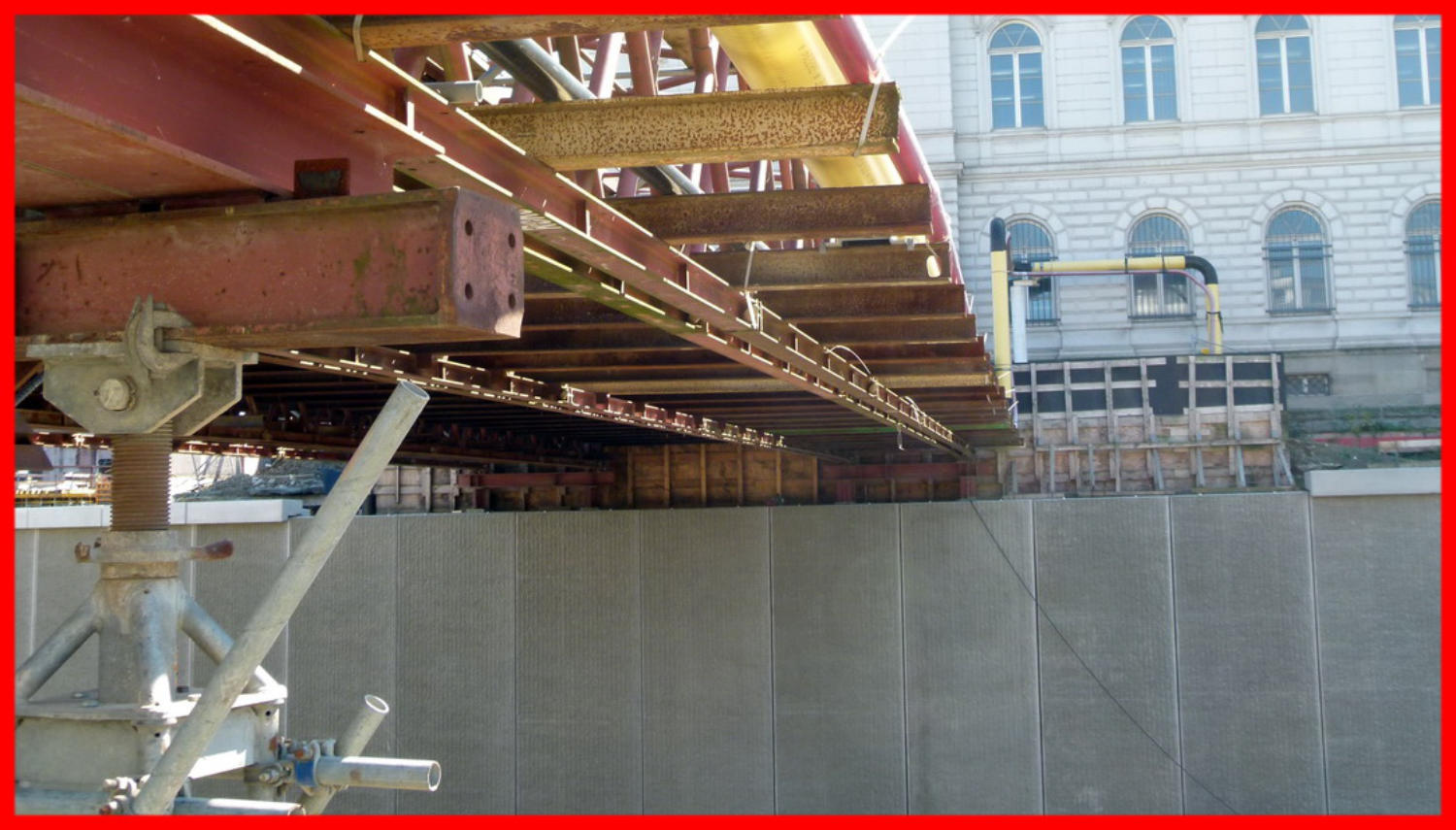

Prov.Fußgängerbrücke Foto. 14
