Dokumentation
04-10-16 - Die prov. Gasleitung wird nun abgebaut.
04.10.16
06.10.16

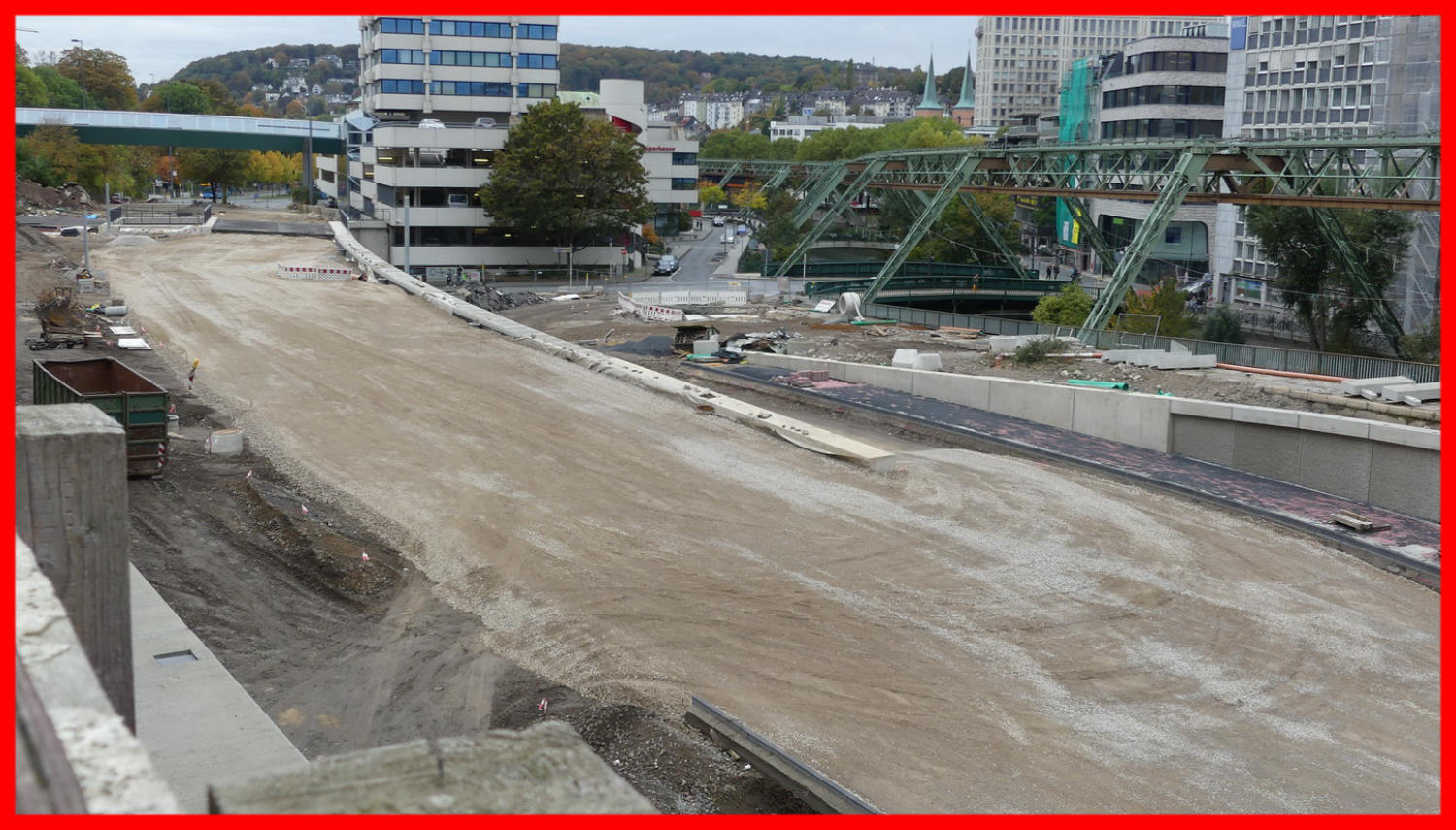

06.10.16 - Der Anschluß zur Brücke Südstraße wird nun eingeebnet.
15.10.16

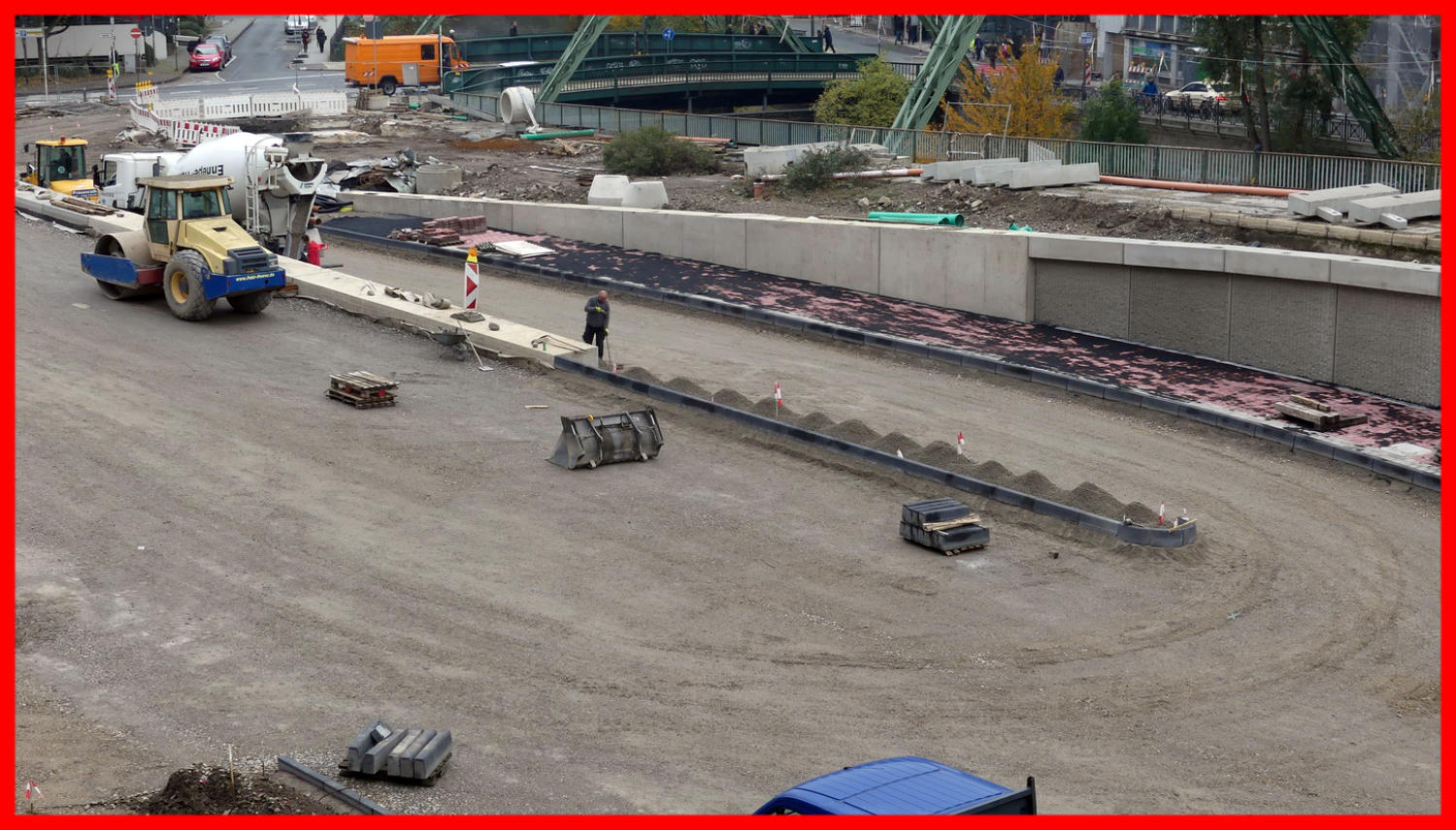

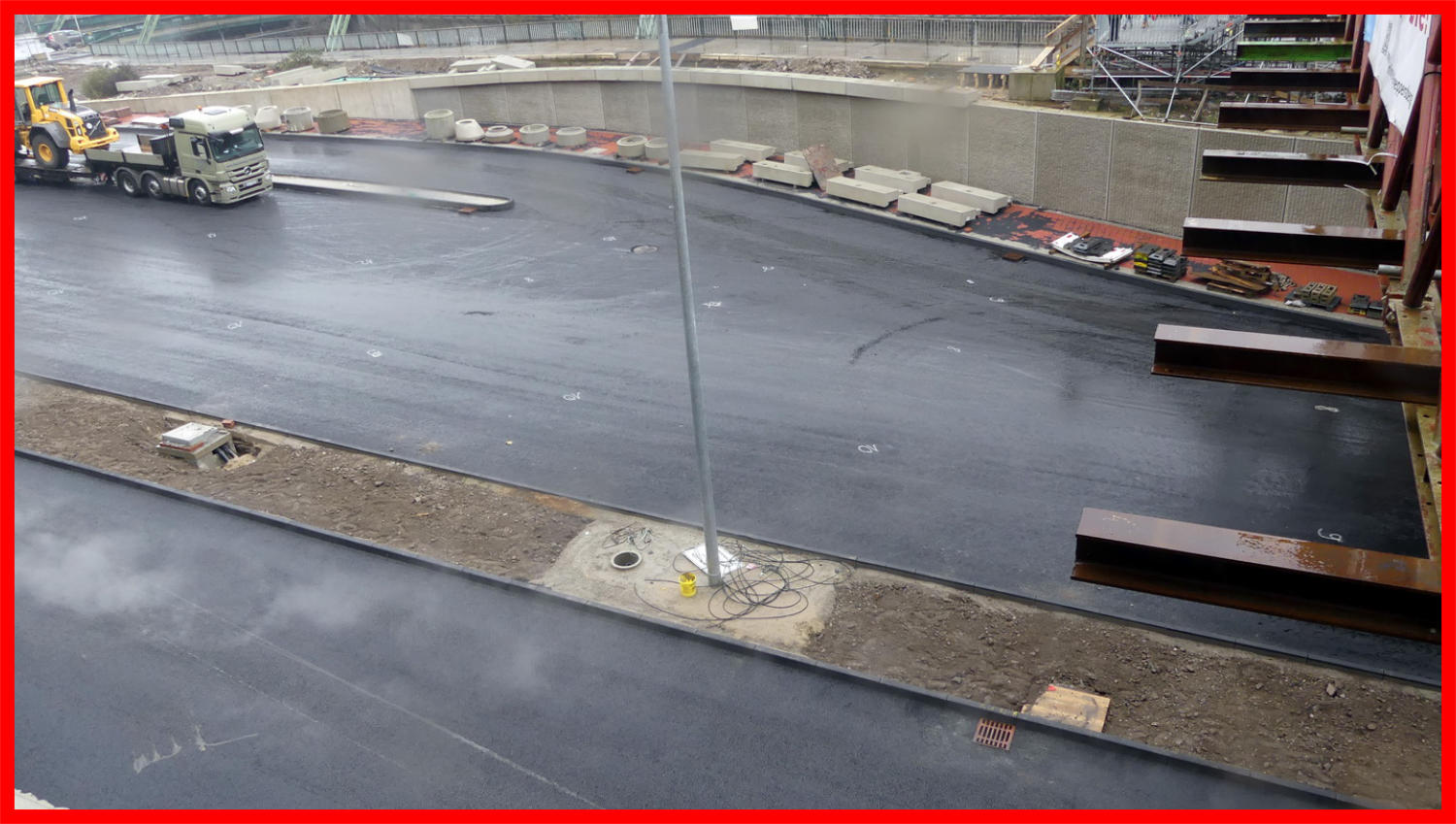

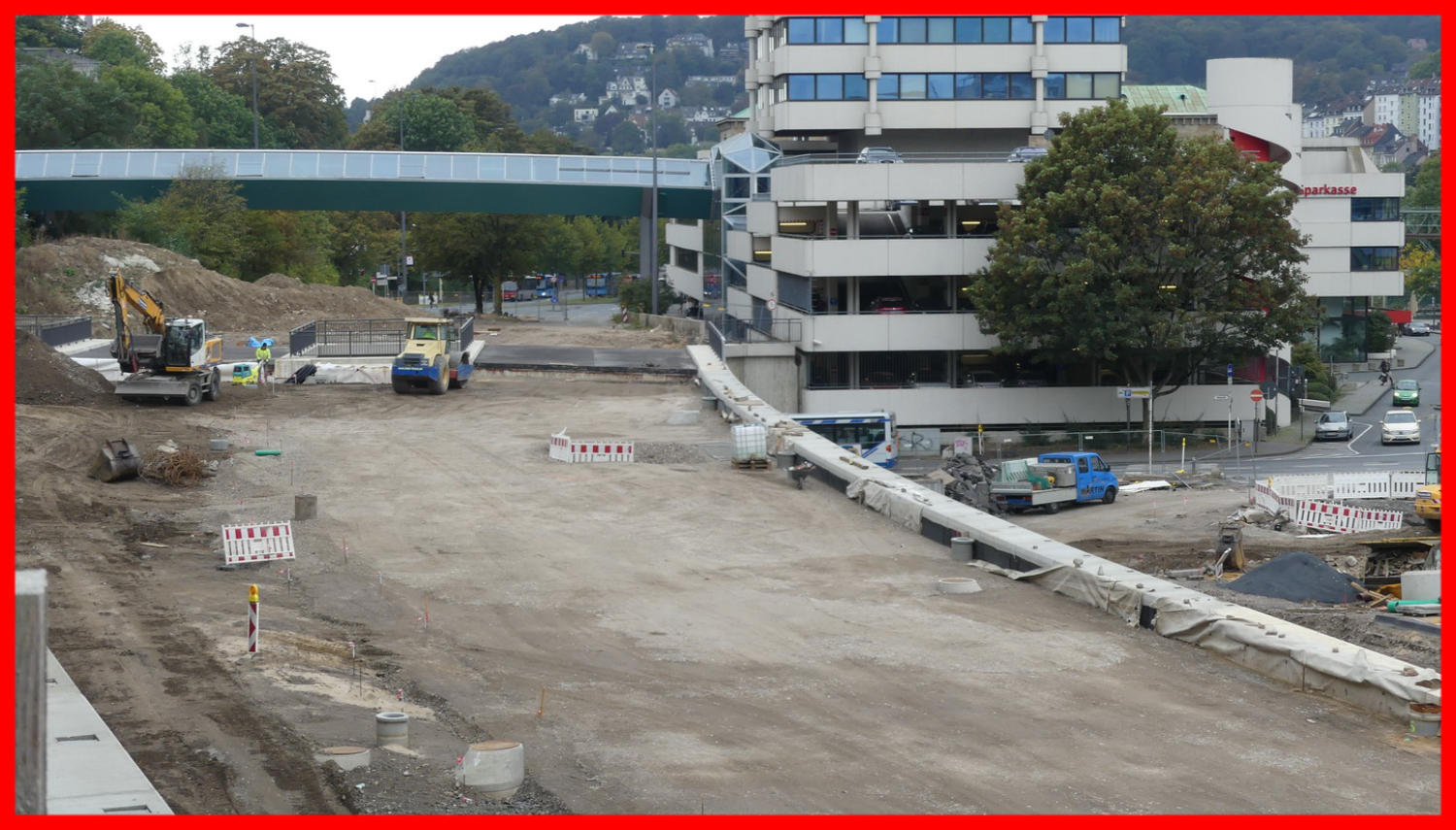

15.10.16 - Die Masten für die Lichtzeichenanlagen wurden bereits aufgebaut. 18.10.16 - Der Schotter ist überwiegend fertig eingebaut.
18.10.16

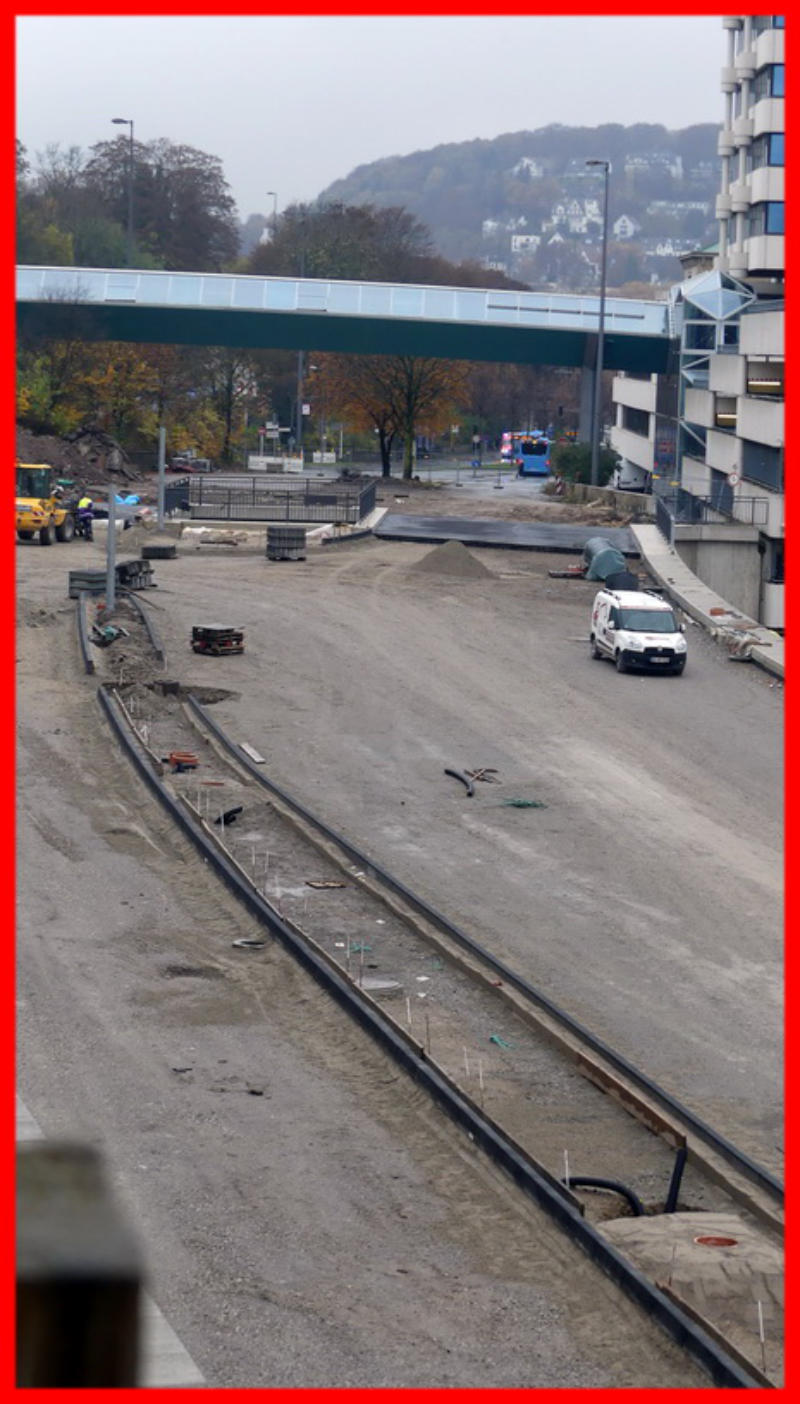

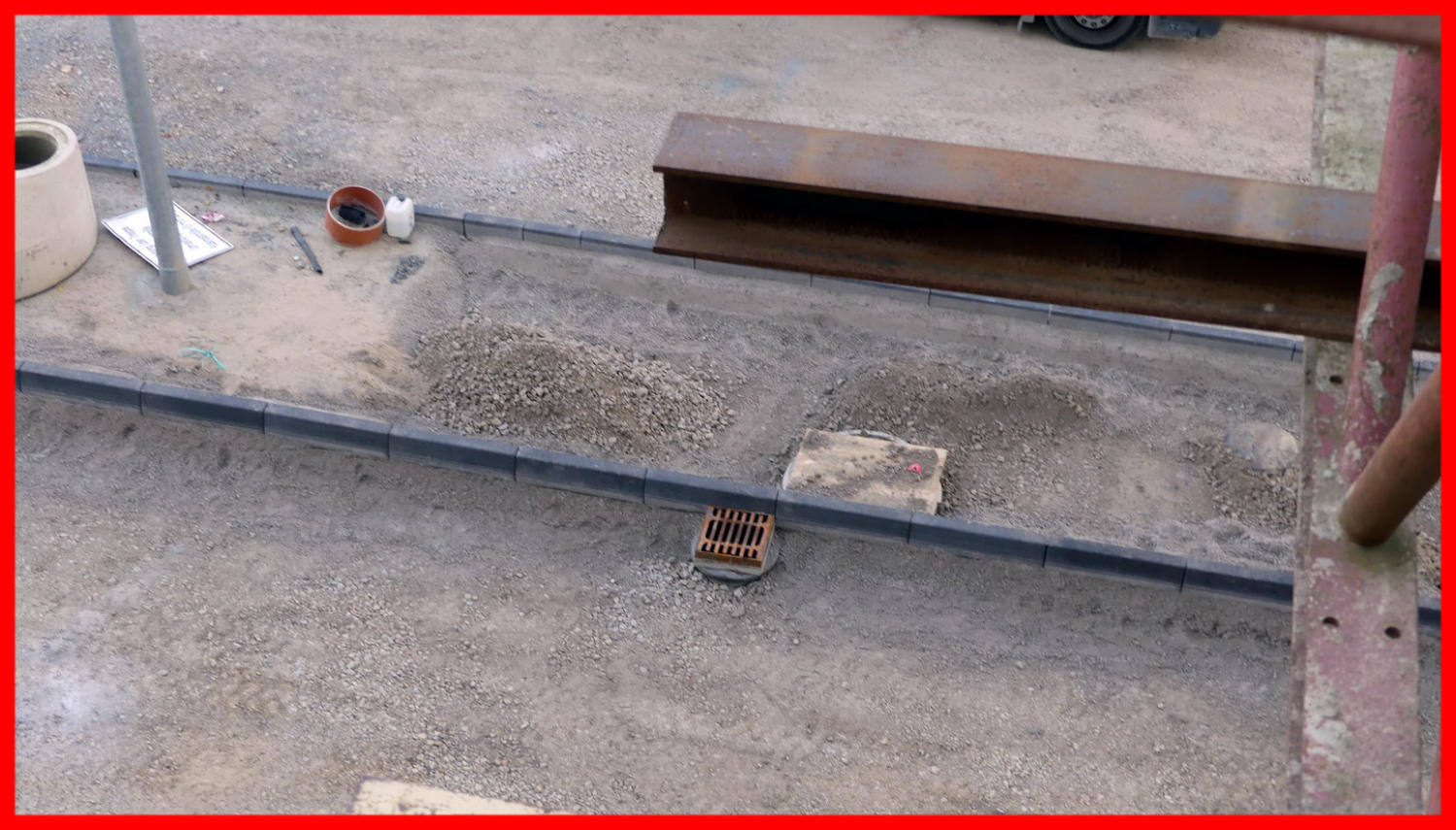

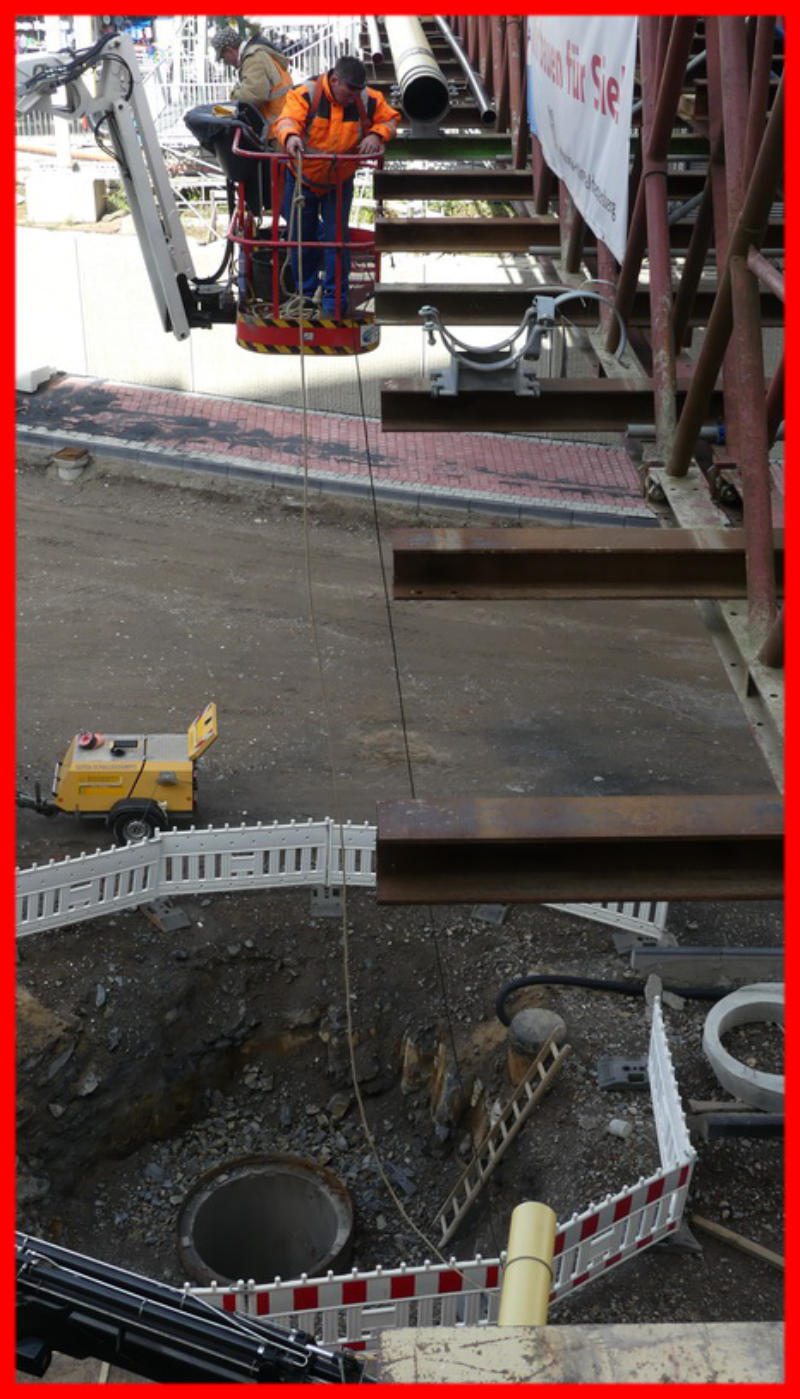

18.10.16 - An diesem Loch Arbeitet man noch.
18.10.16
20.10.16 - Die nächste Schicht wird eingebaut.
20.10.16
Umbau Döppersberg                                                                                        2016            B 7 - Teil 1
Foto 14   Oktober bis Dezember

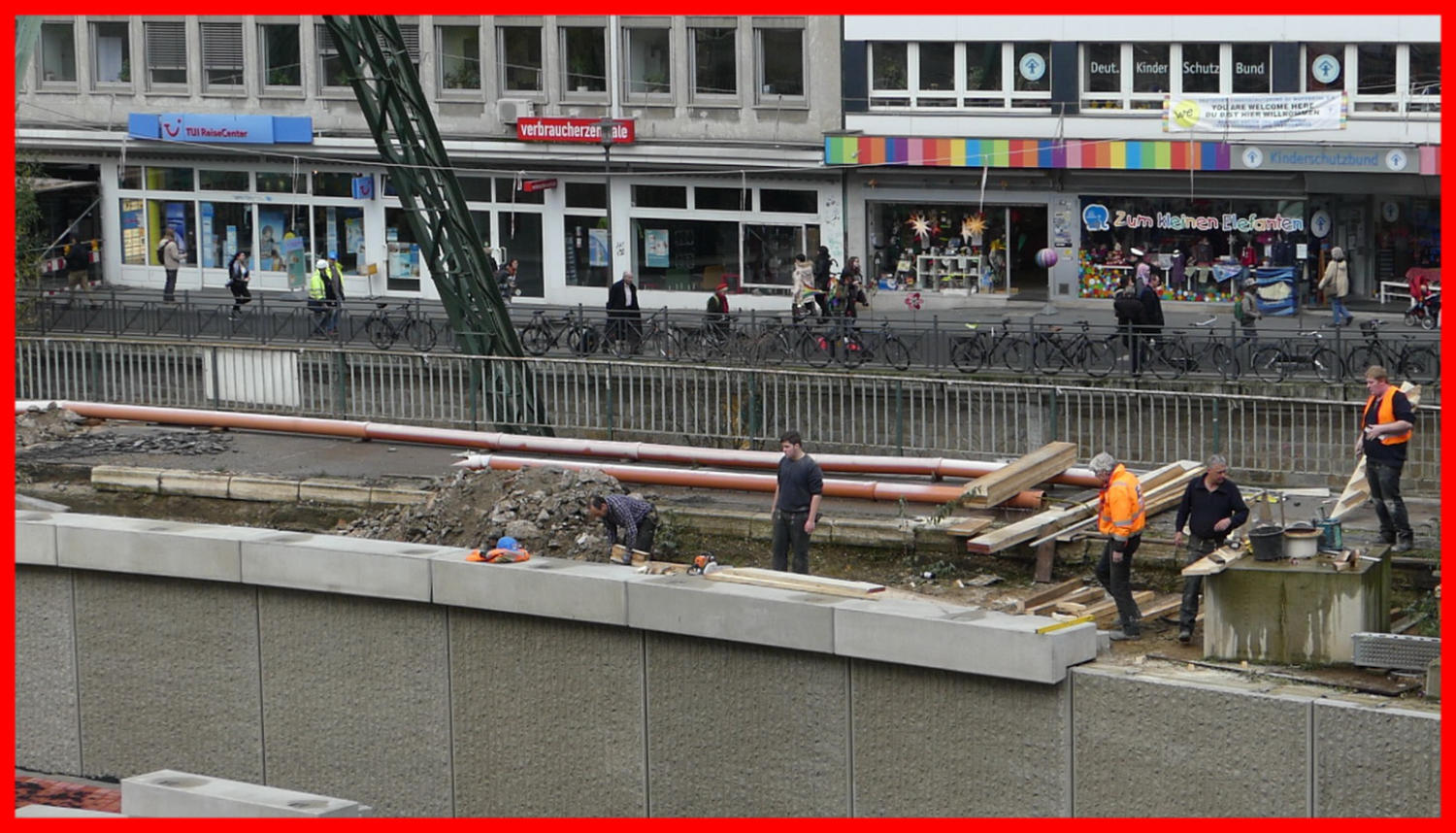

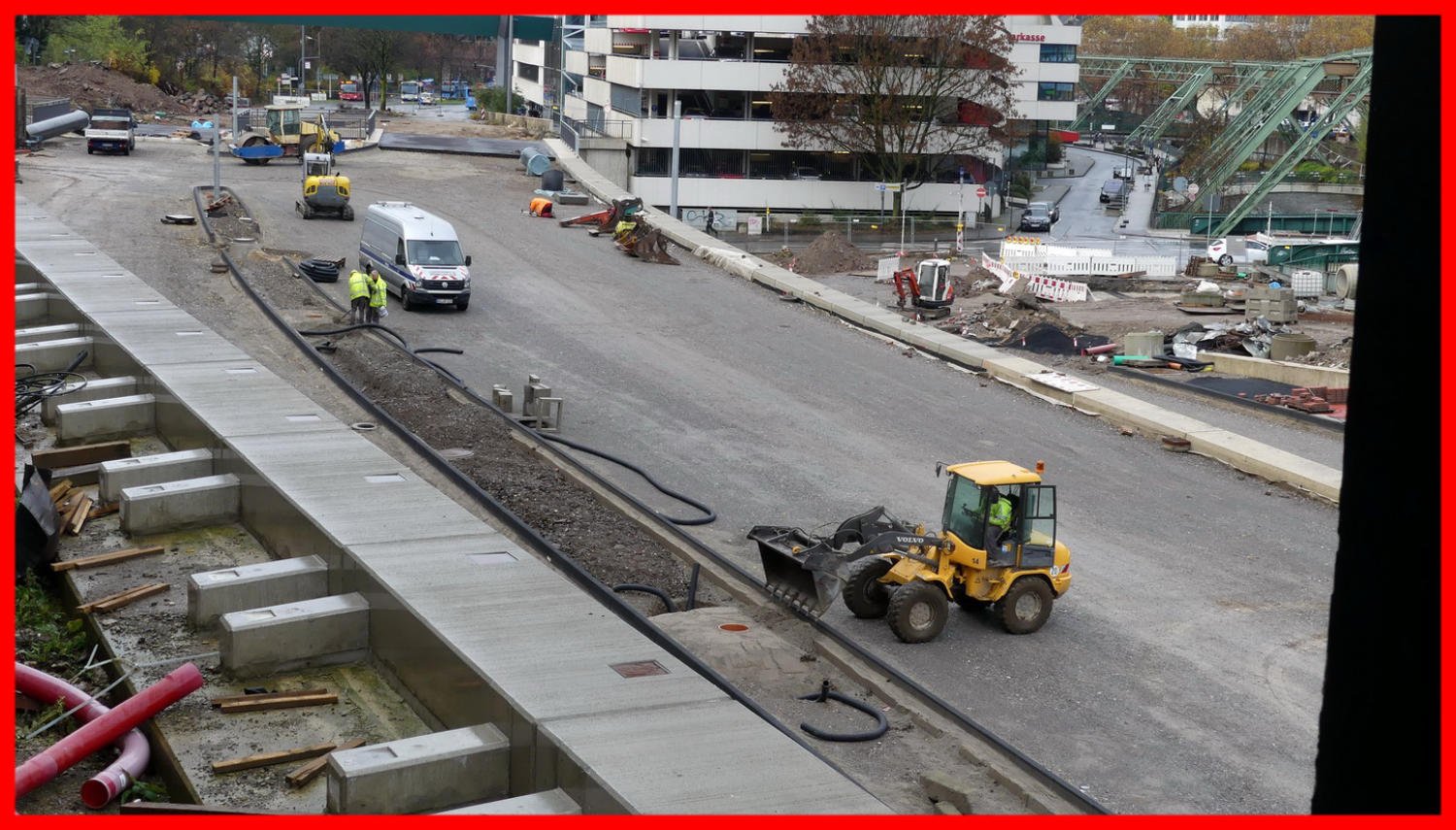

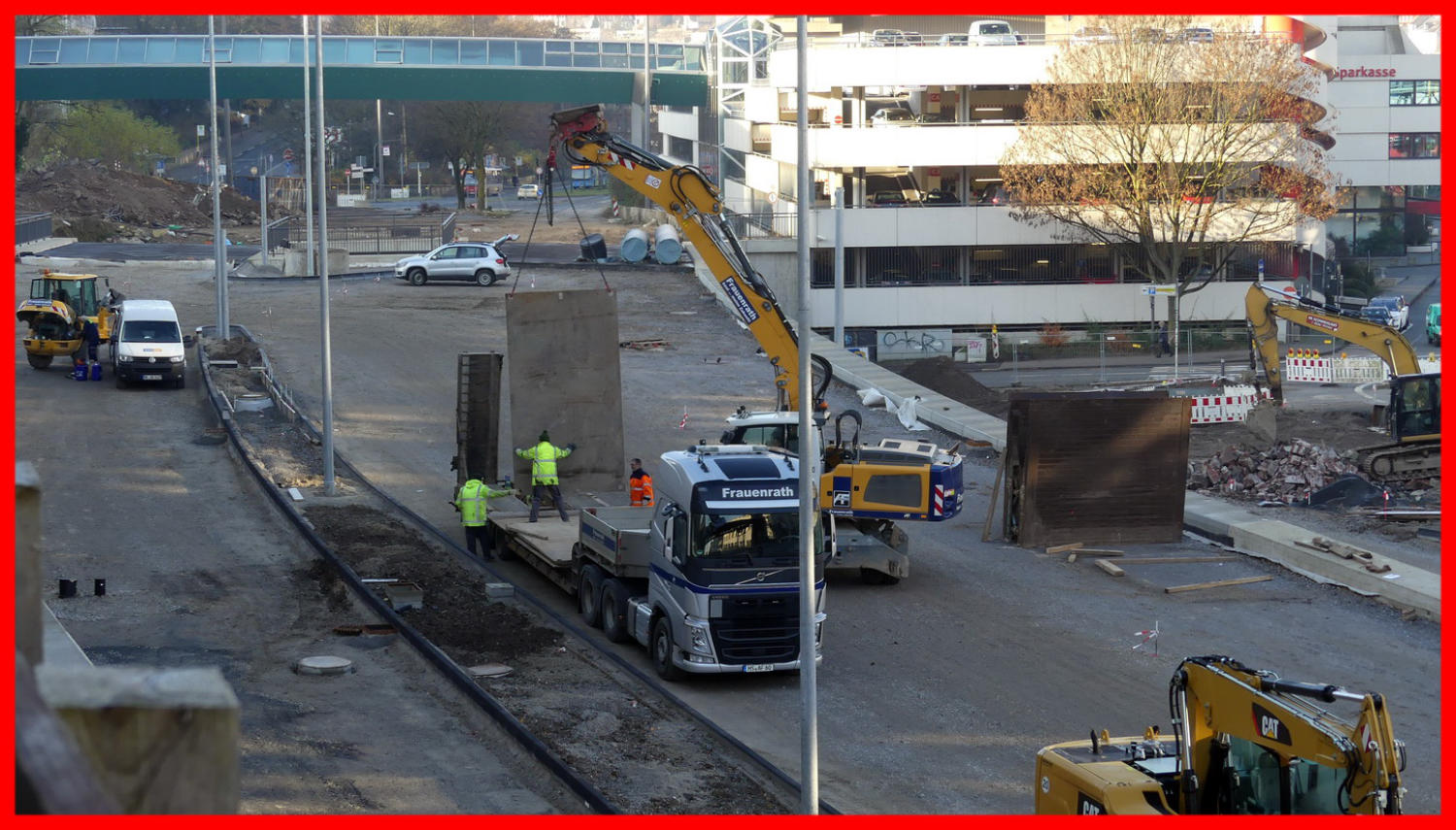

03.11.16 - In der Straßenmitte werden die Halterungen für die Straßenbeleuchtung eingebaut. 03.11.16 - Hier wurden heute auch Bordsteine gesetzt.
03.11.16
03.11.16
03.11.16 -An diesem Loch hat sich kaum was verändert.
03.11.16
04.11.16

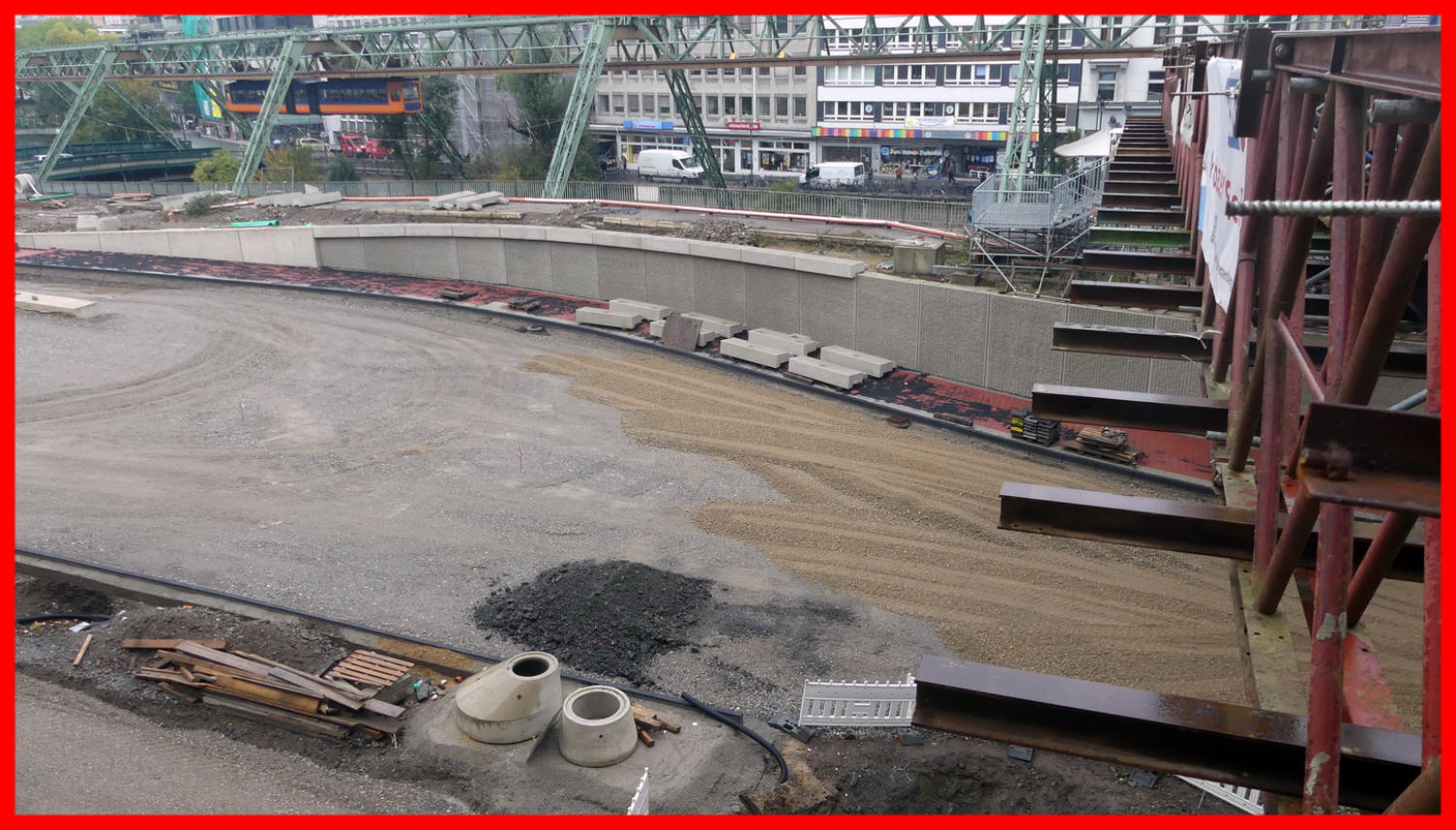

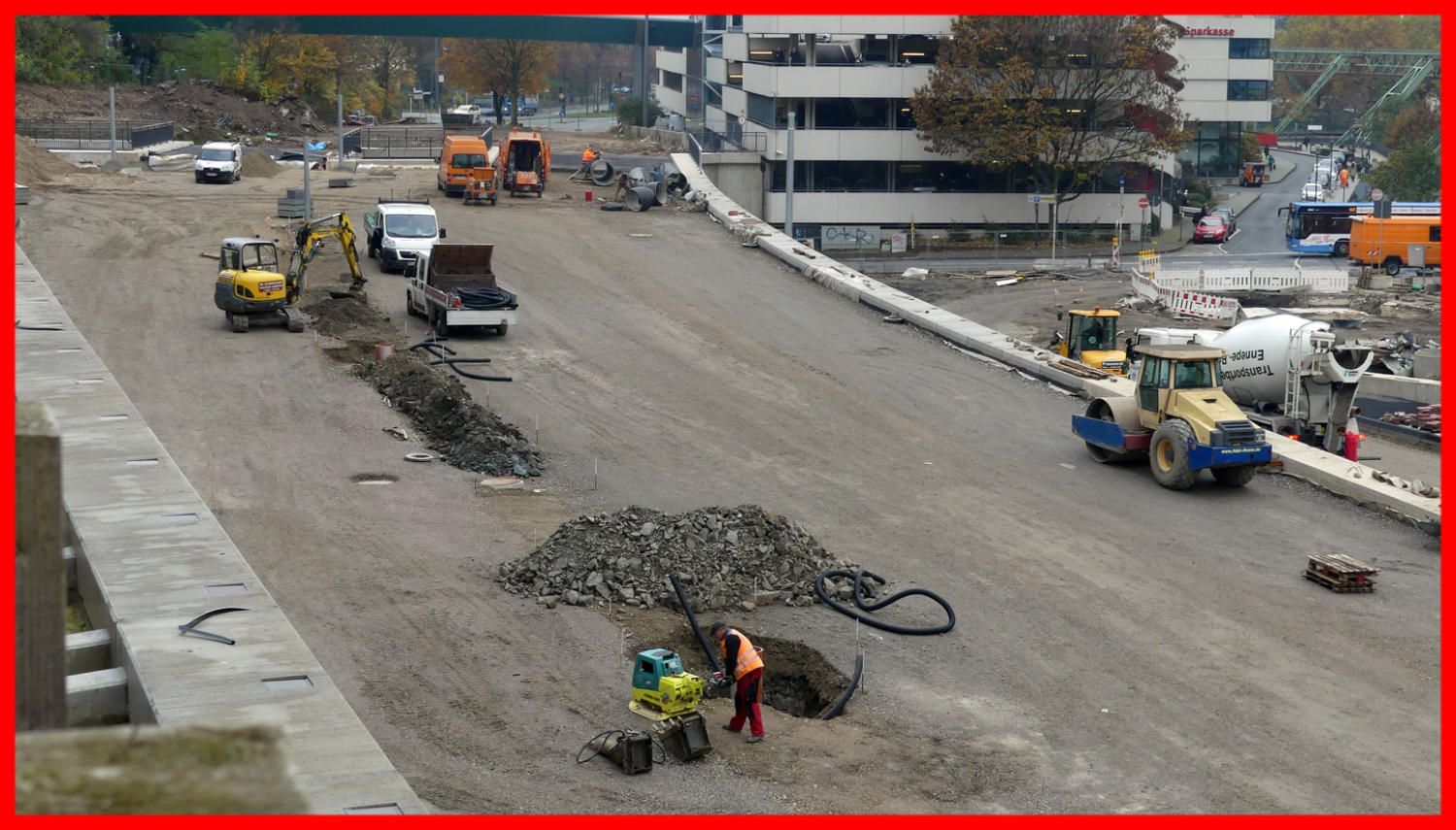

04.11.16 - Die Bordsteine für den Mittelstreifen werden eingebaut. 07.11.16 - Der Einbau der Bordsteine gehrt zügig V. Der Straßenverlauf ist nun gut erkennbar.
07.11.16
Bild Quelle: Google

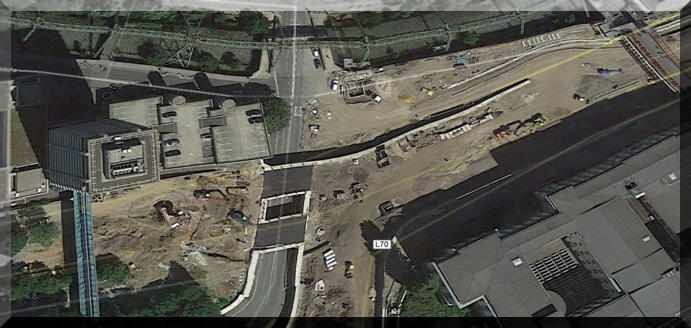

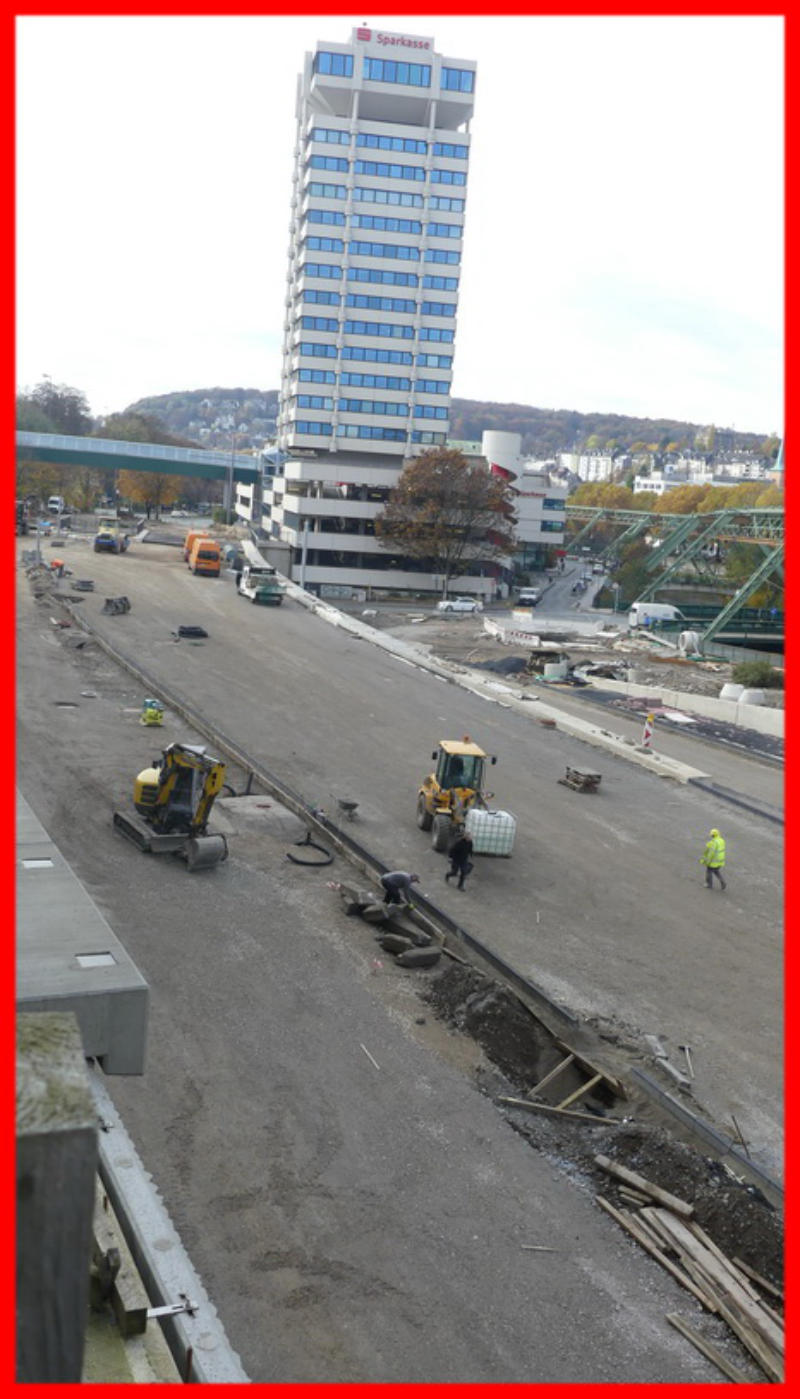

Zur Orientierung hier ein Bild vom 20.07.2016

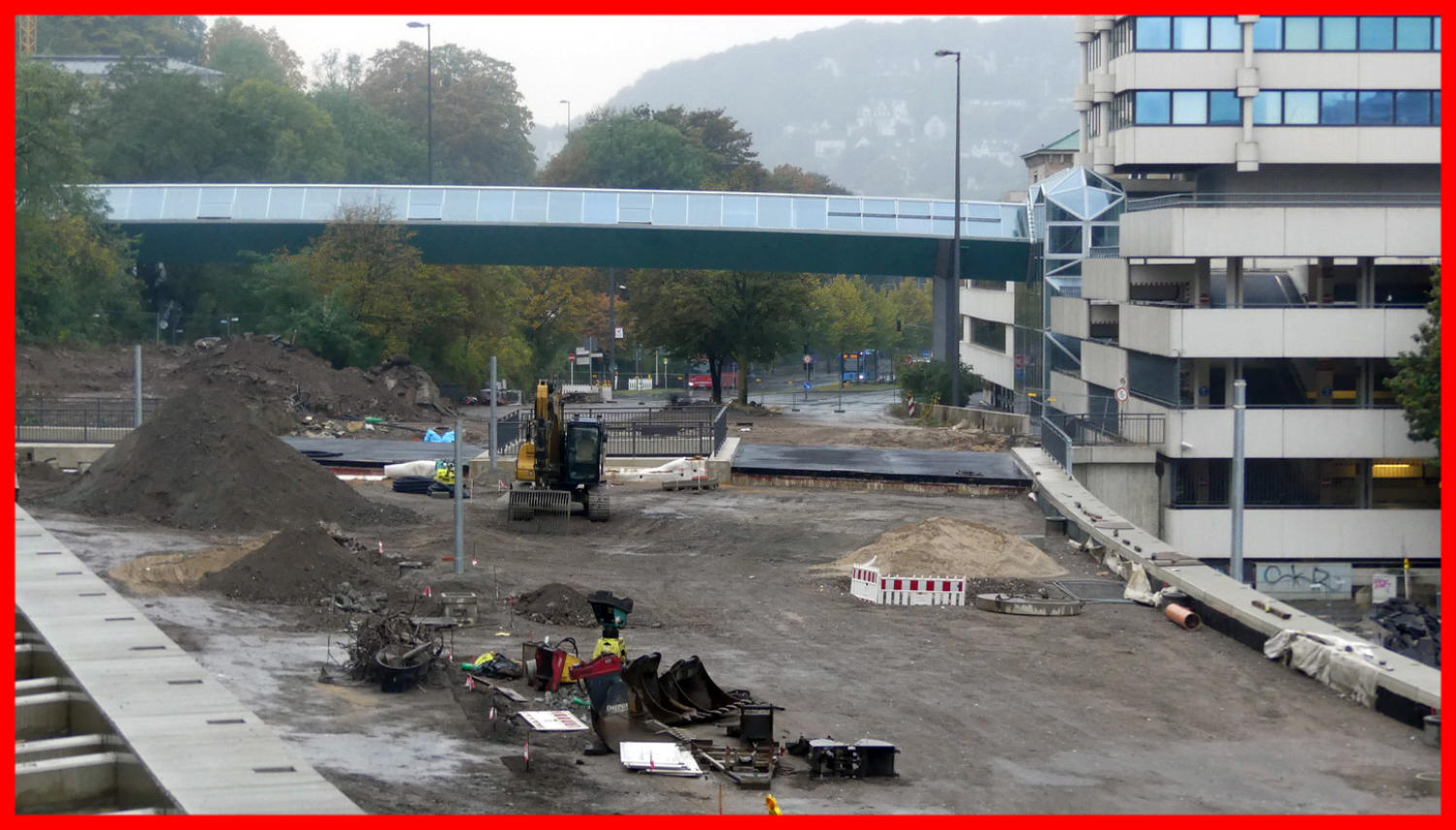

Prov.Fußgängerbrücke Foto. 14 17.11.16 - Hier wurde am Mittelstreifen gearbeitet.
17.11.16
21.11.16

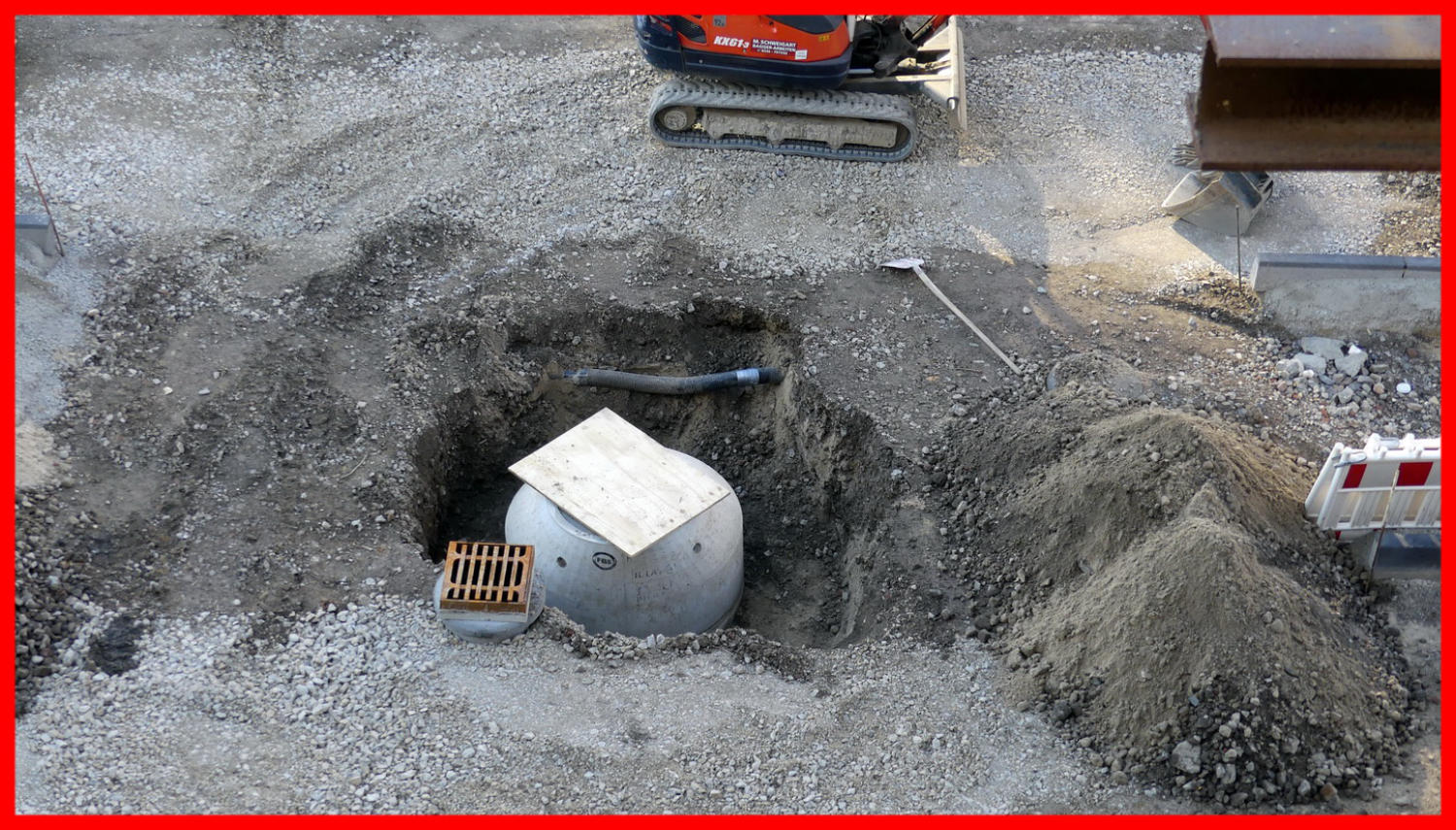

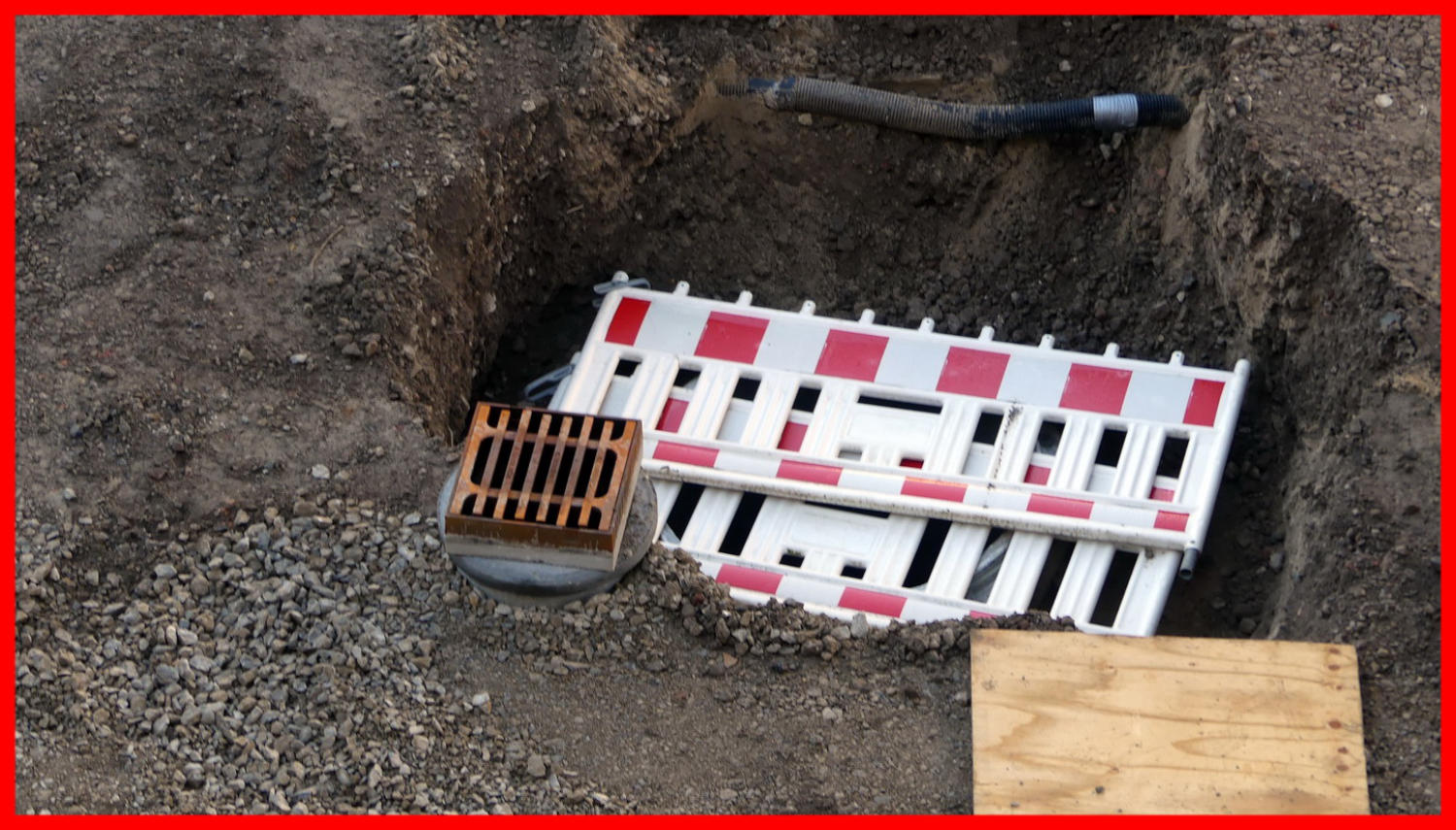

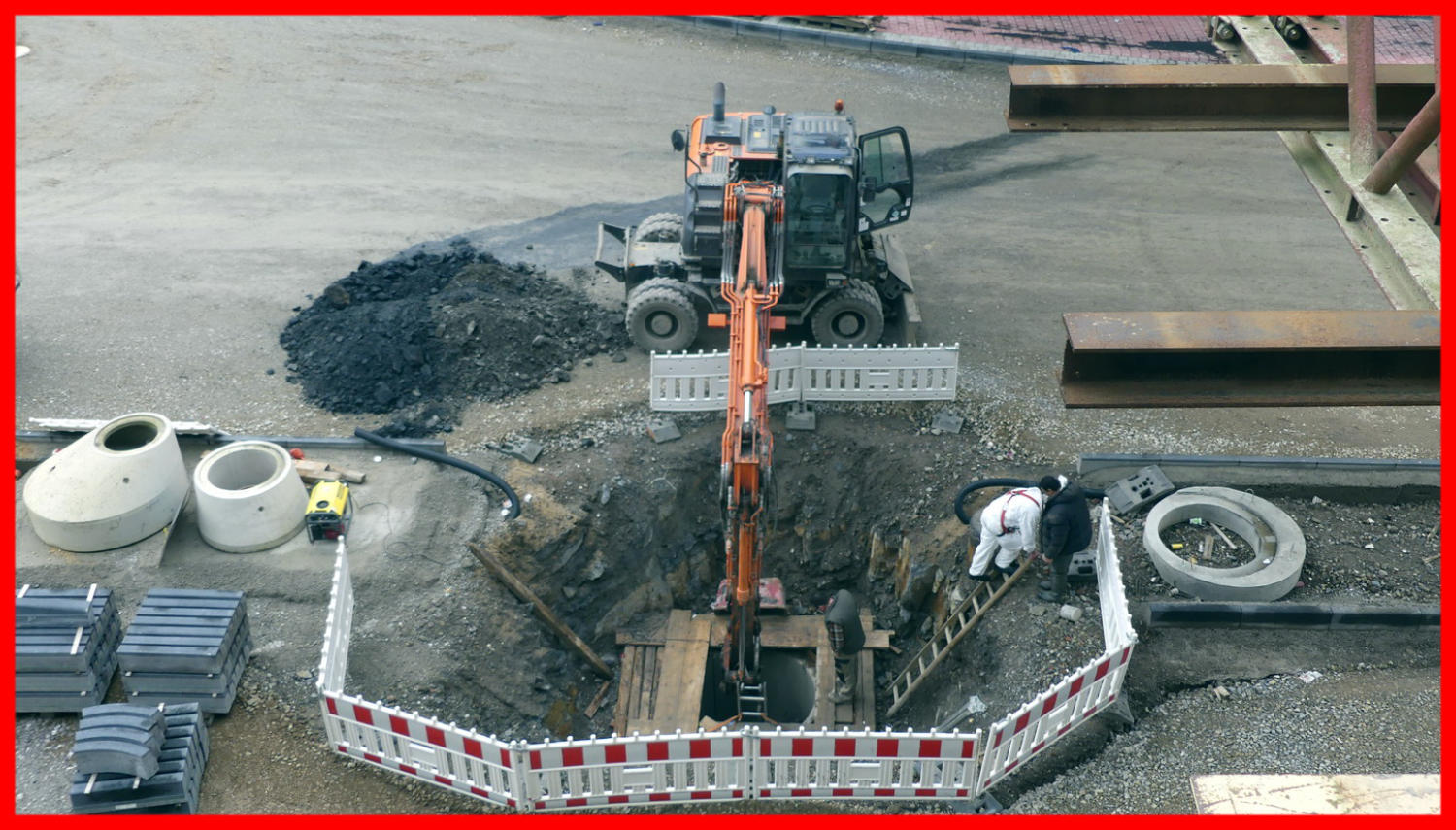

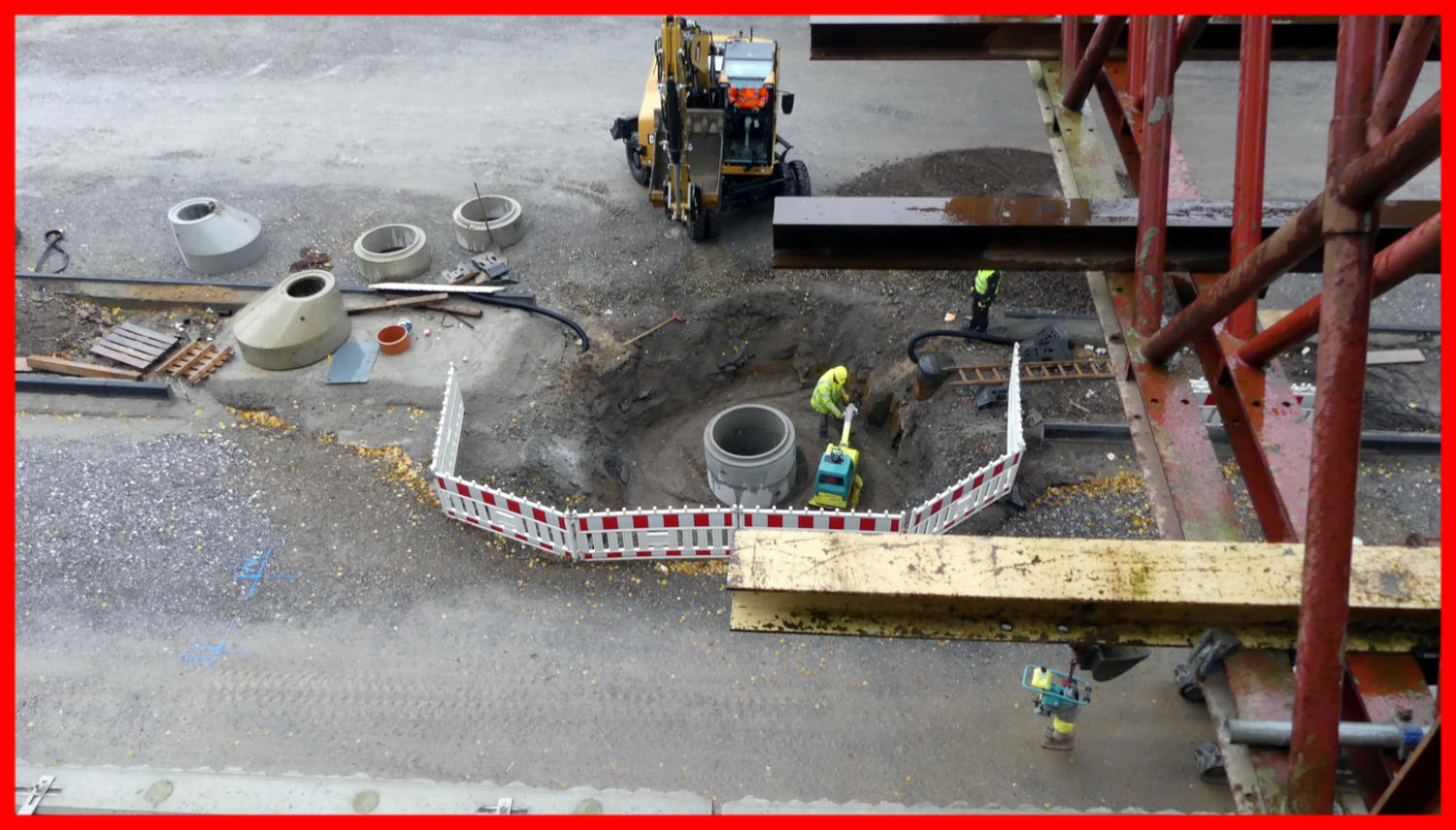

21.11.16 - Nun wird das Loch schicht für Schicht verdichtet und aufgefüllt. 23.11.16 - Hier wurde was verschalt. 23.11.16 - Hurra das Loch ist zu. 23.11.16 - Einige Abspeerventiele werden noch eingebaut.
23.11.16
23.11.16

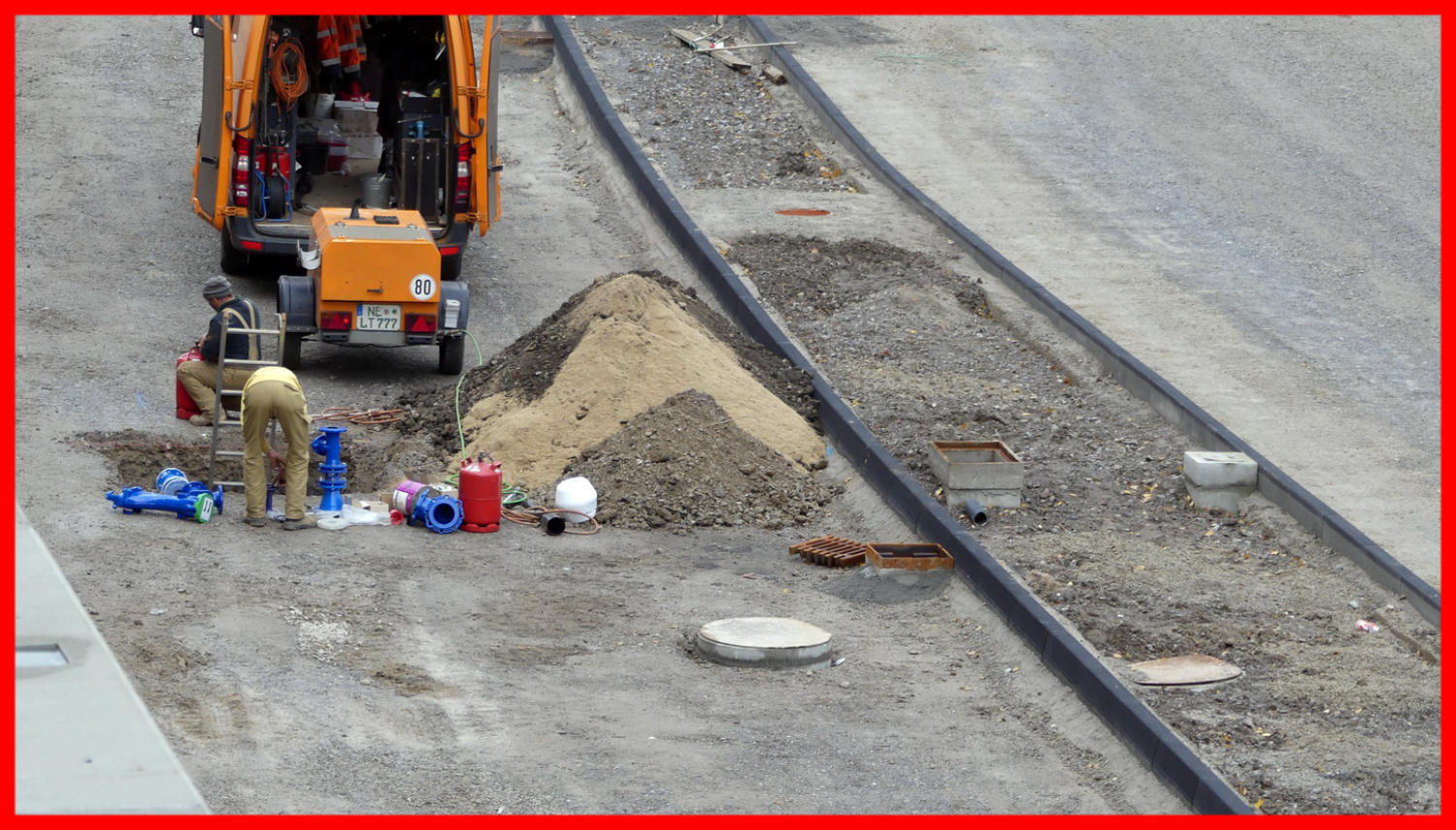

23.11.16

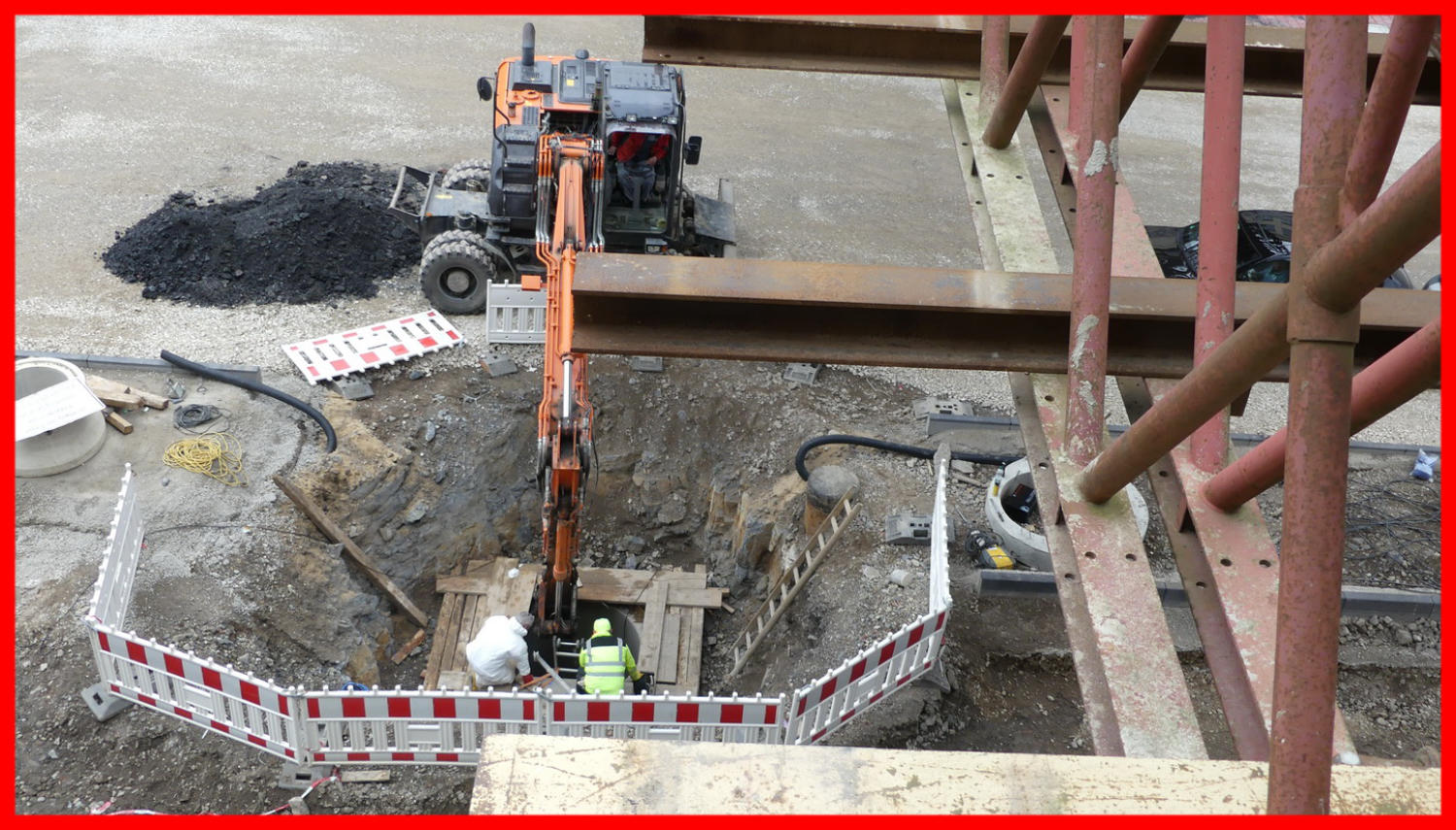

24.11.16 - Hier verläuft die Fußgängerumleitung entlang, wenn das BKK Gebäude abgerissen wird.
24.11.16
25.11.16 - Huch - Gestern zugeschüttet und heute wieder freigelegt.
25.11.16
28.11.16

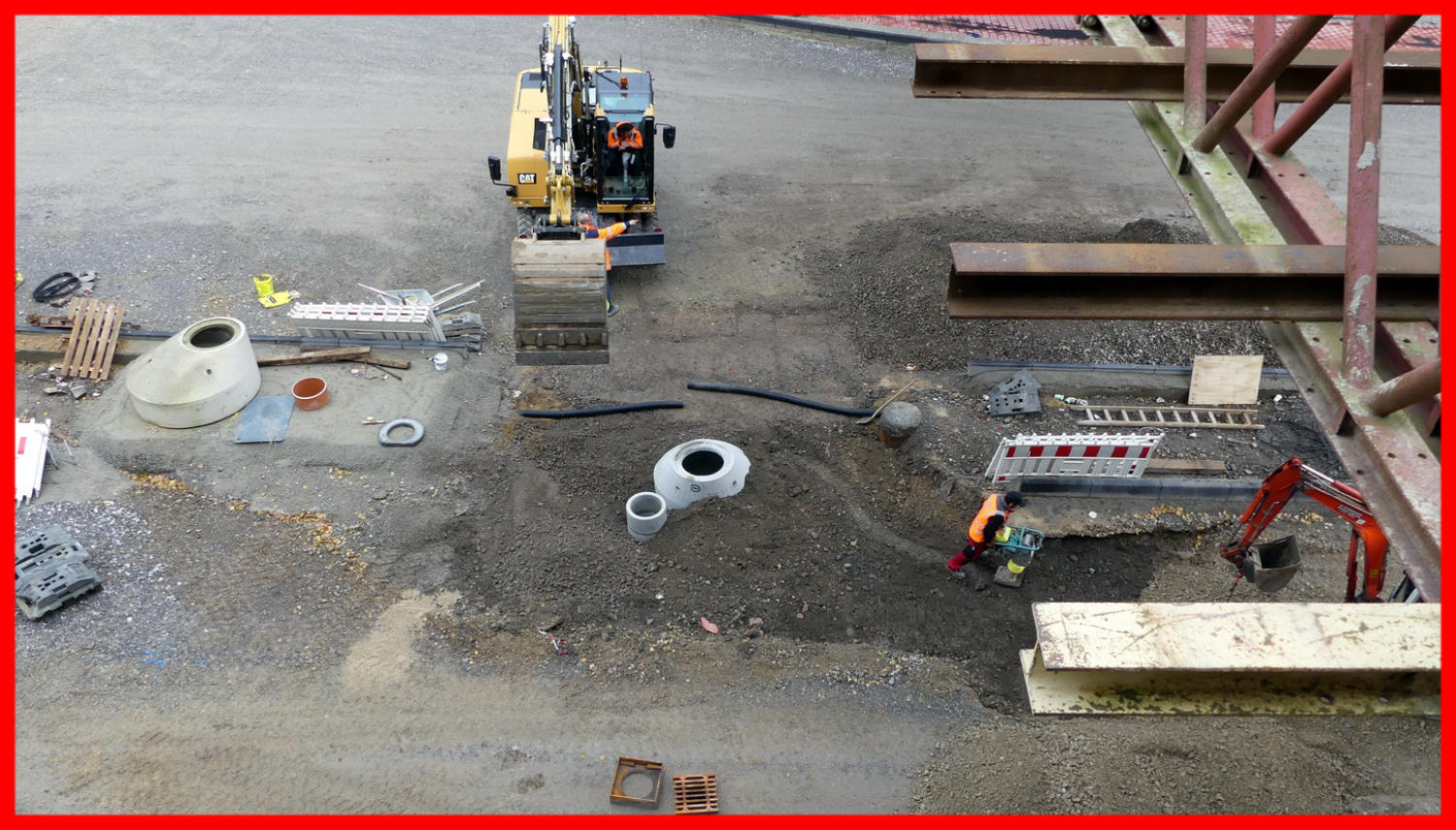

28.11.16 - Der Schacht wurde auch wieder ausgebaut. 28.11.16 -
28.11.16
30.11.16
30.11.16

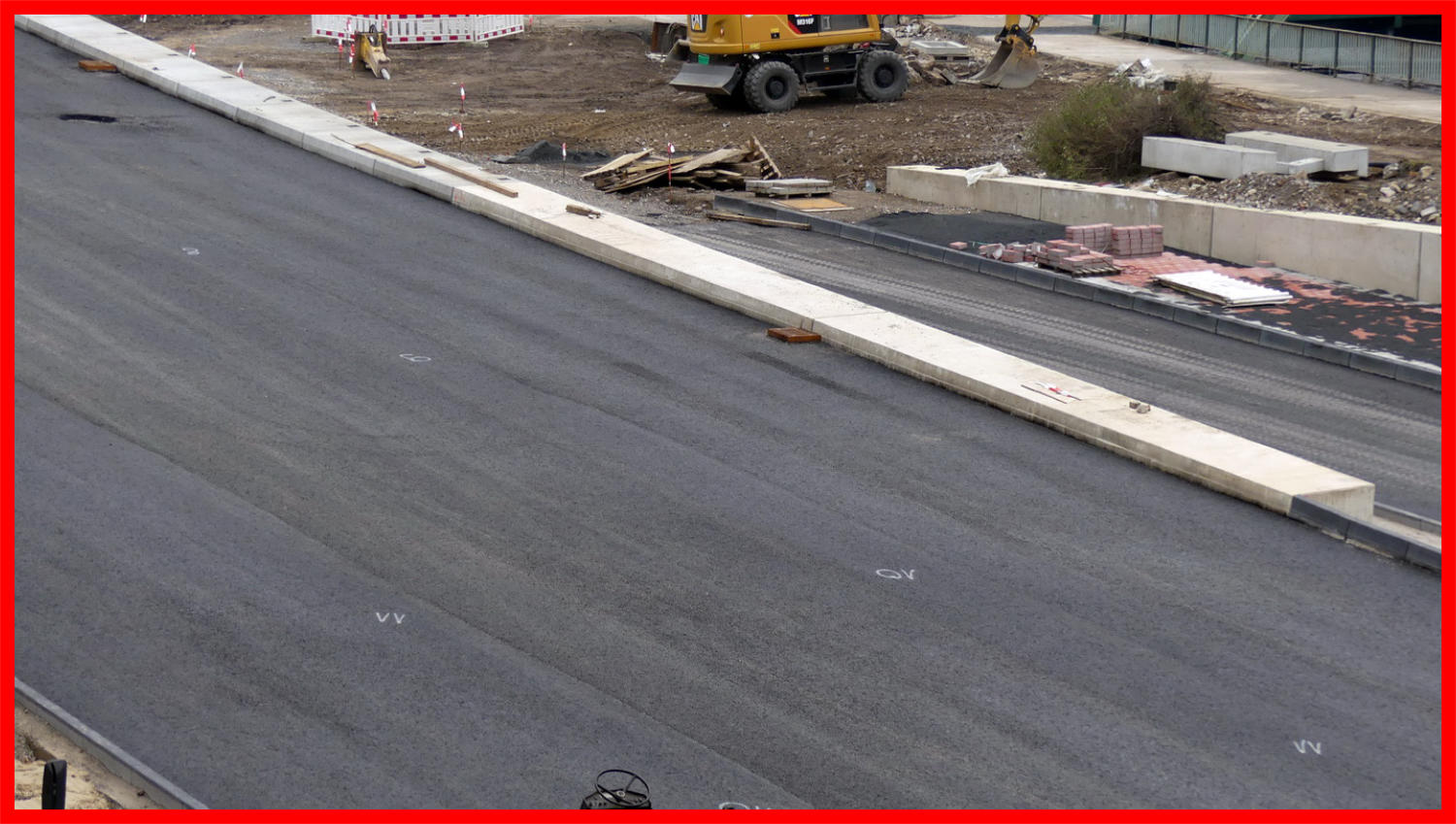

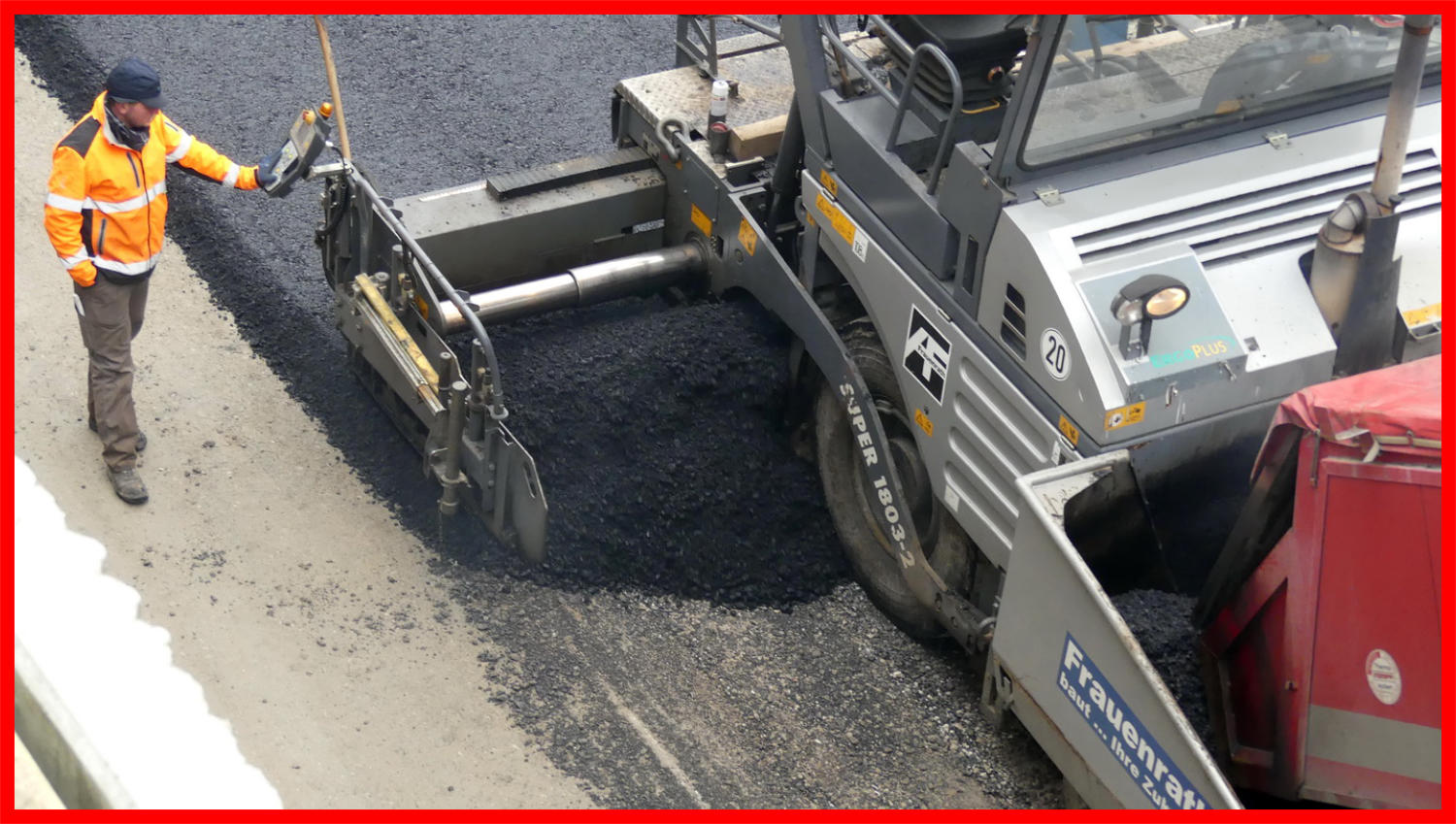

30.11.16 - Hier ist man nun wohl entgültig fertig. 30.11.16 - Die erste Asphaltschicht wird eingebaut.
01.12.16

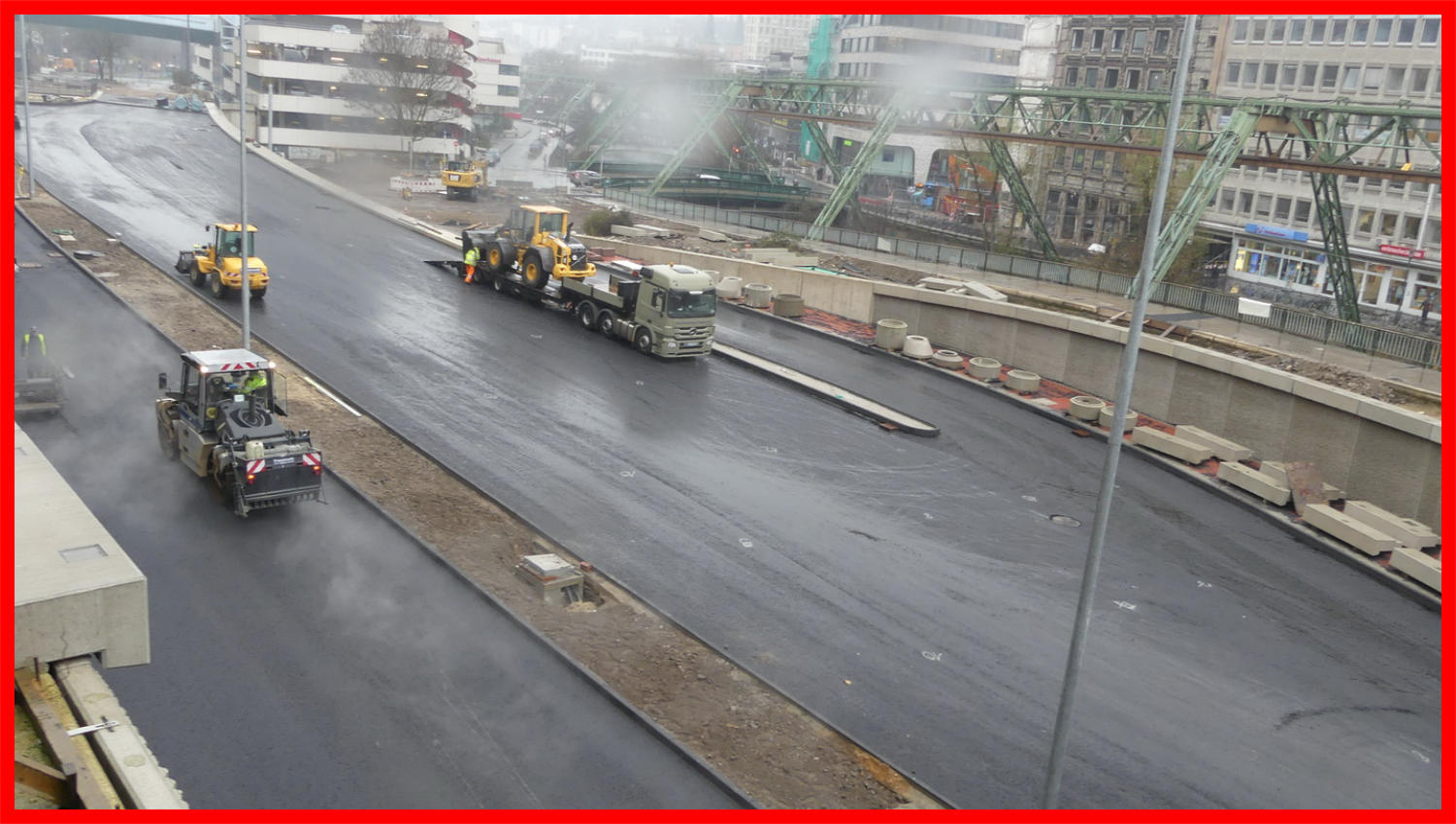

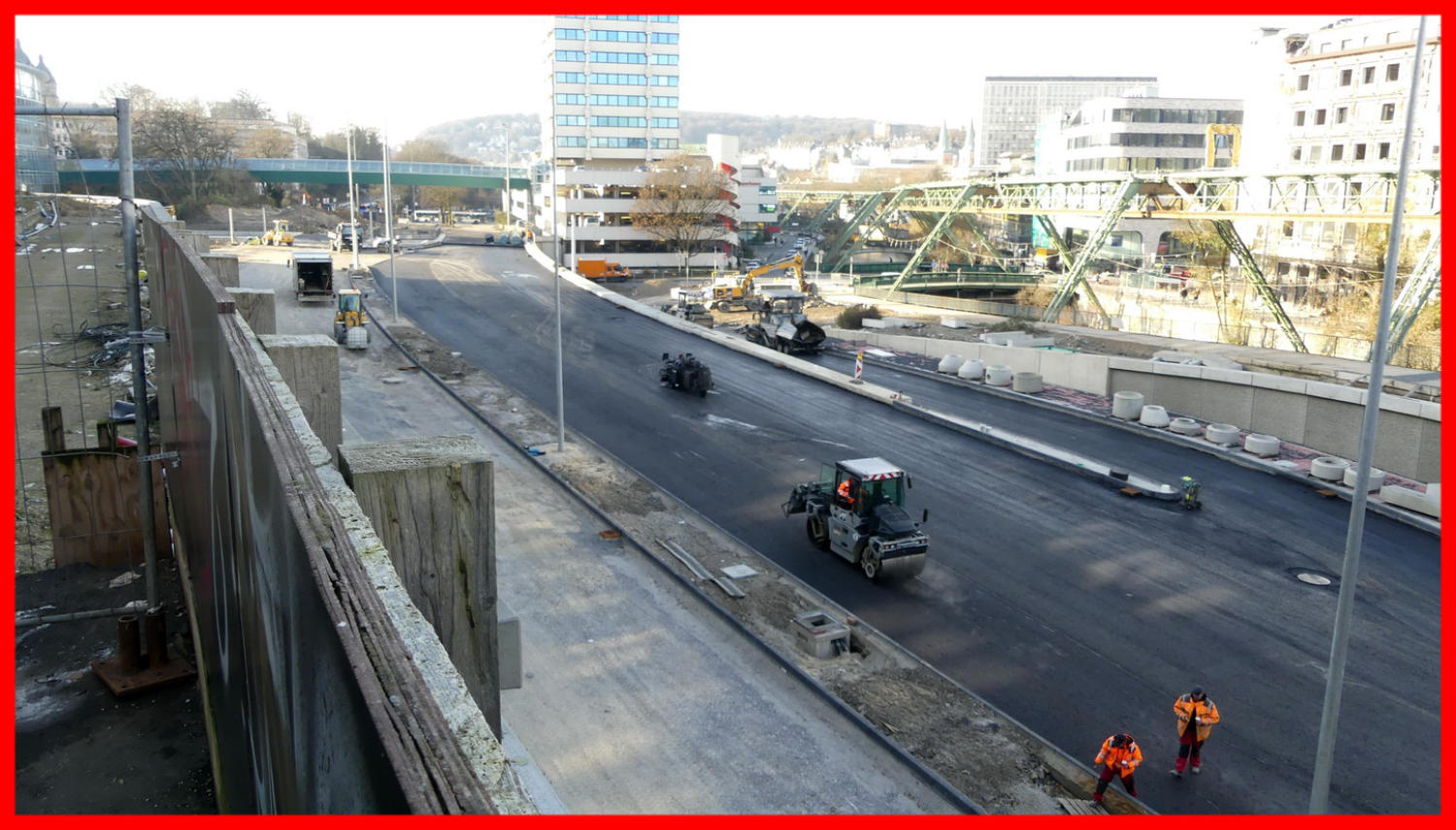

01.12.16 - Die Südseite wird nun Asphaltiert. 01.12.16 - Die Höhenangaben für die finale Schicht wurden aufgemalt. 01.12.16 - Die Südseite wird nun Asphaltiert.
01.12.16
01.12.16
02.12.16
02.12.16 - An der Südseite wurde der letzte Asphaltbelag eingebaut. 02.12.16 - Der Mittelstreifen wurde teilweise aufgefüllt.
02.12.16
Dokumen tation Umbau Döppersberg 2009 bis 2018
Kontakt
Links
Pinguinale
Doku
Bild d. Monats
Kontakt
Foto
Start
19.12.16. - Der Mutterboden wird am Mittelstreifen nun eingebaut. 10.12.16 - Die zweite Asphaltschicht ist nun fertig eingebaut. Die finale Schicht folgt später noch.
10.12.16
10.12.16 - Die zweite Asphaltschicht ist nun fertig eingebaut. Die finale Schicht folgt später noch.
10.12.16

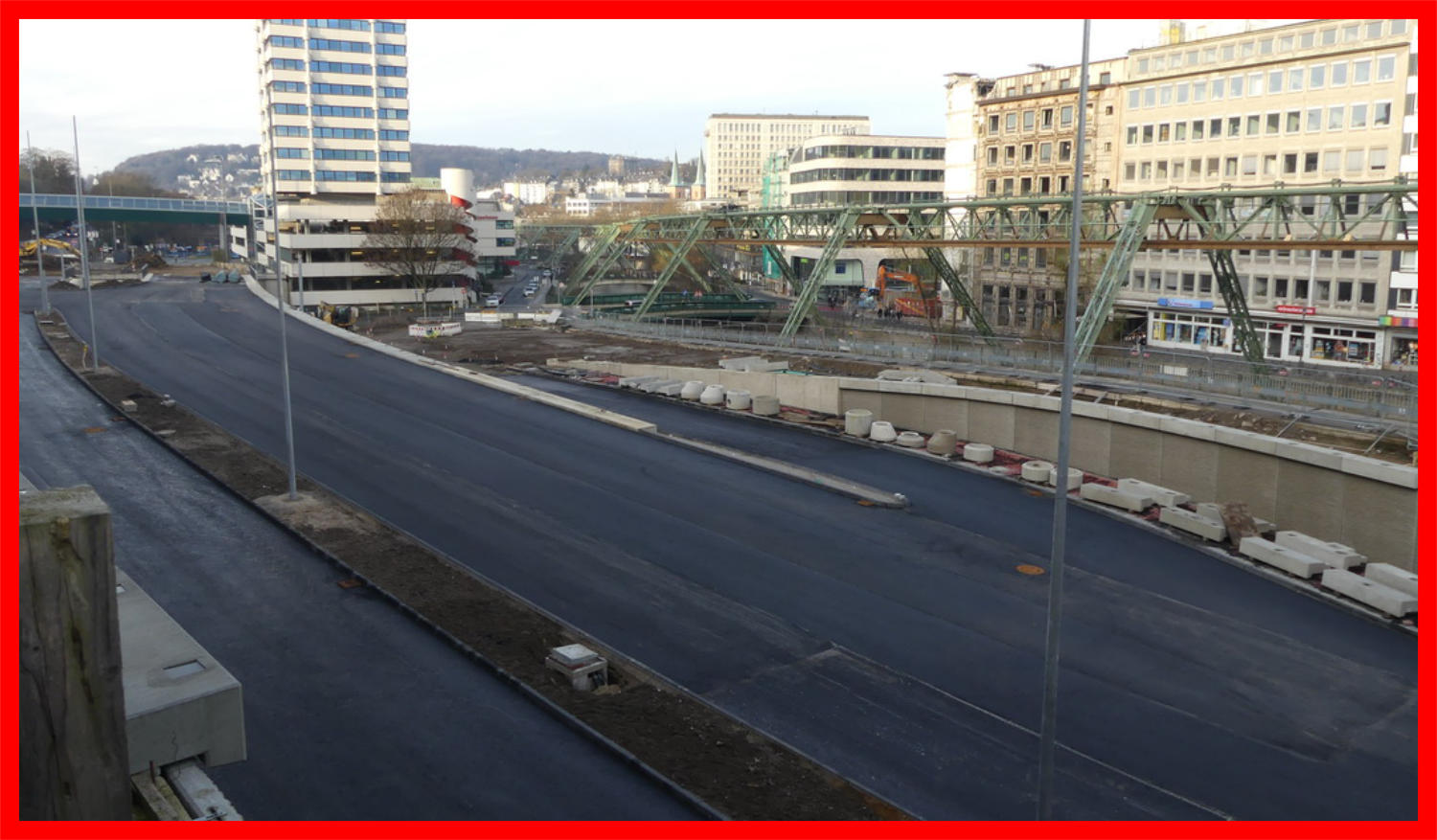

19.12.16
