Dokumentation

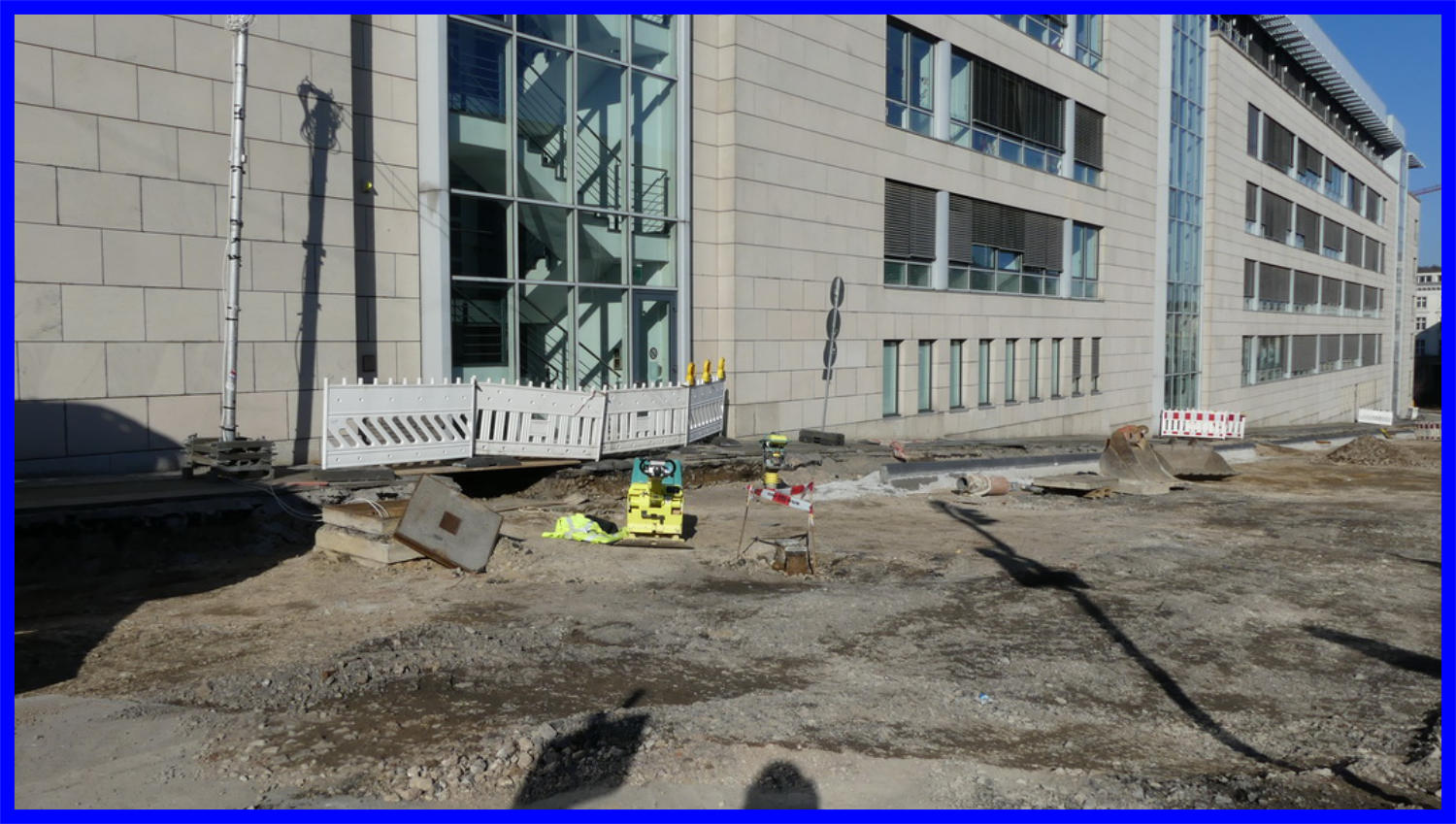

Umbau Döppersberg - Bahnhofstraße  -  Teil 3

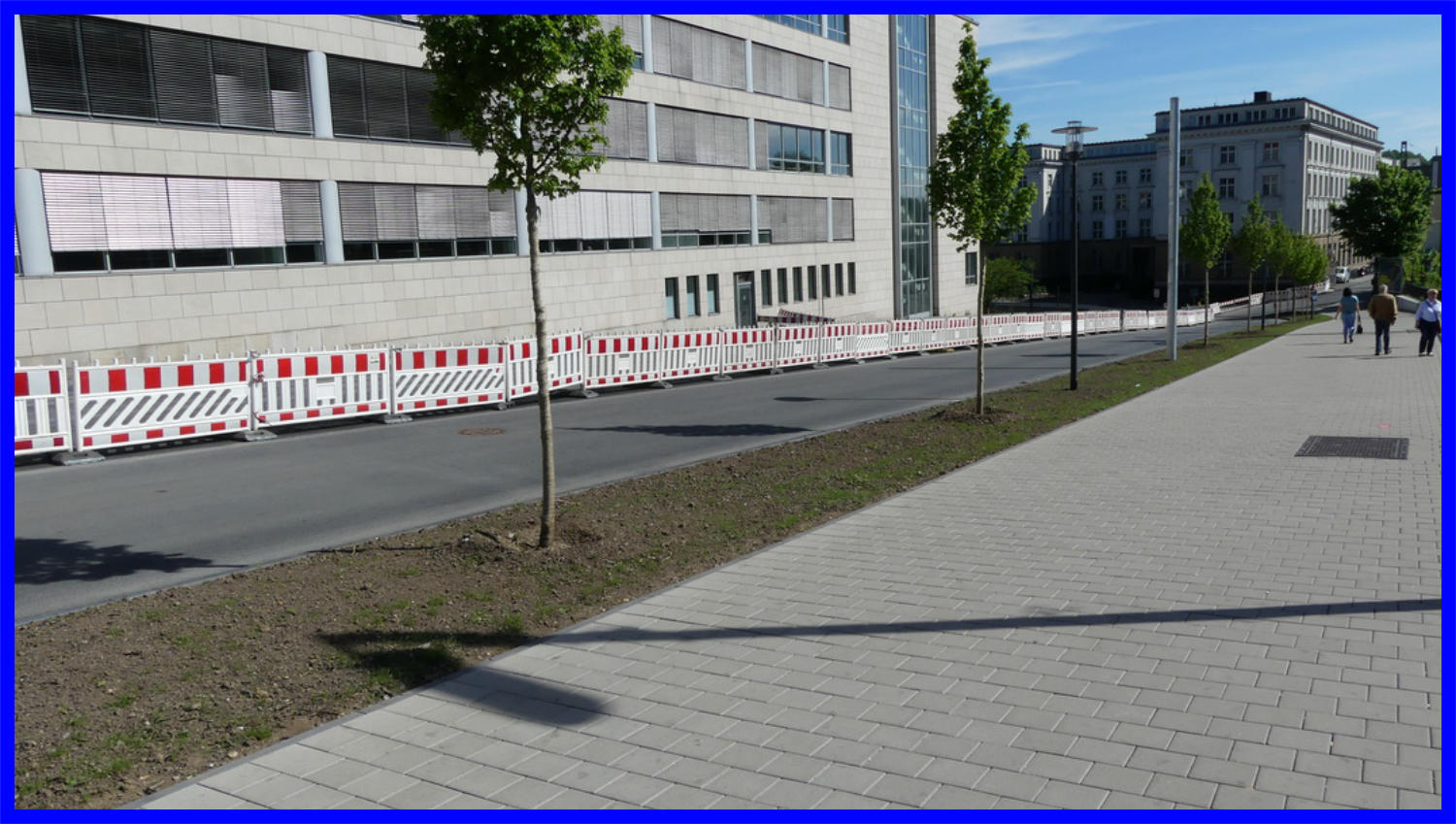

Absenkung Westteil

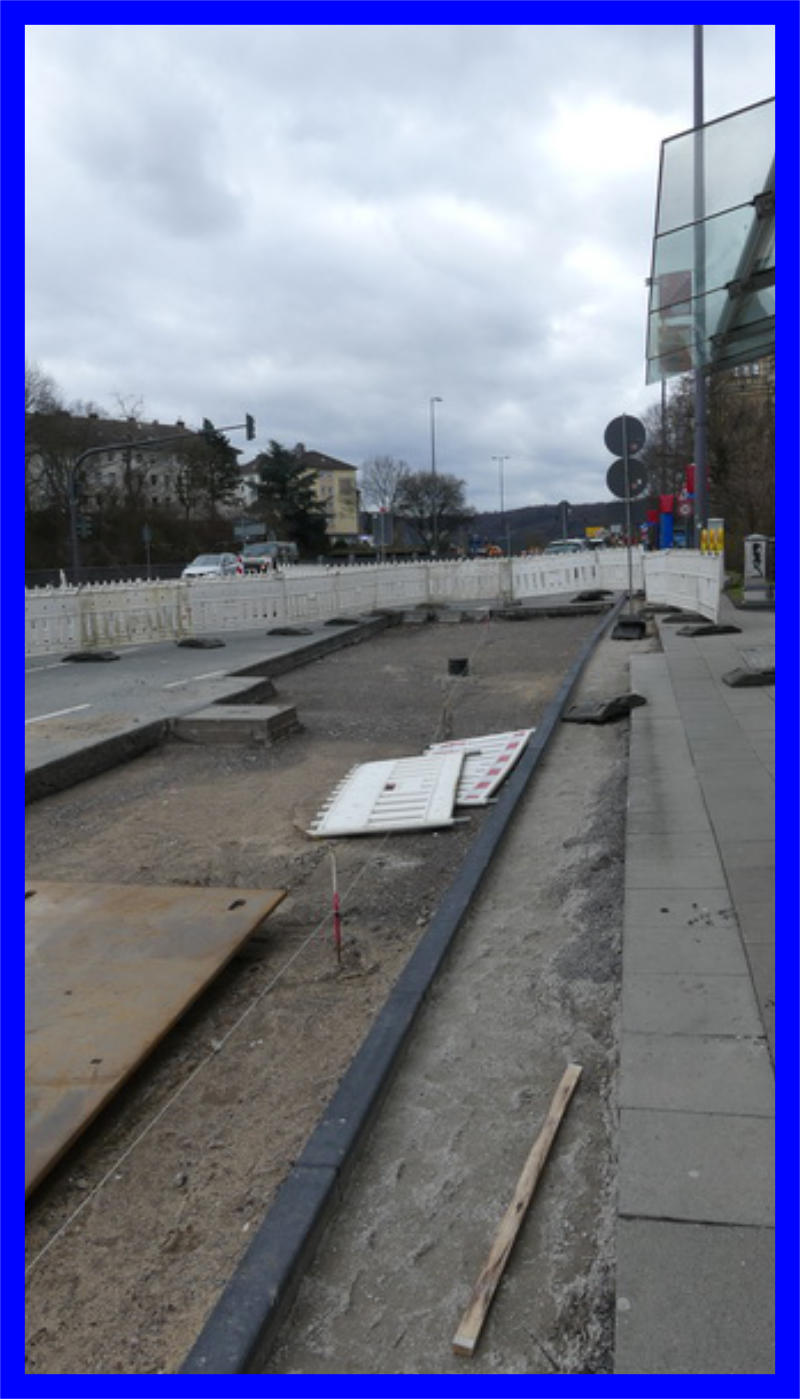

Fotobereich 31   2017

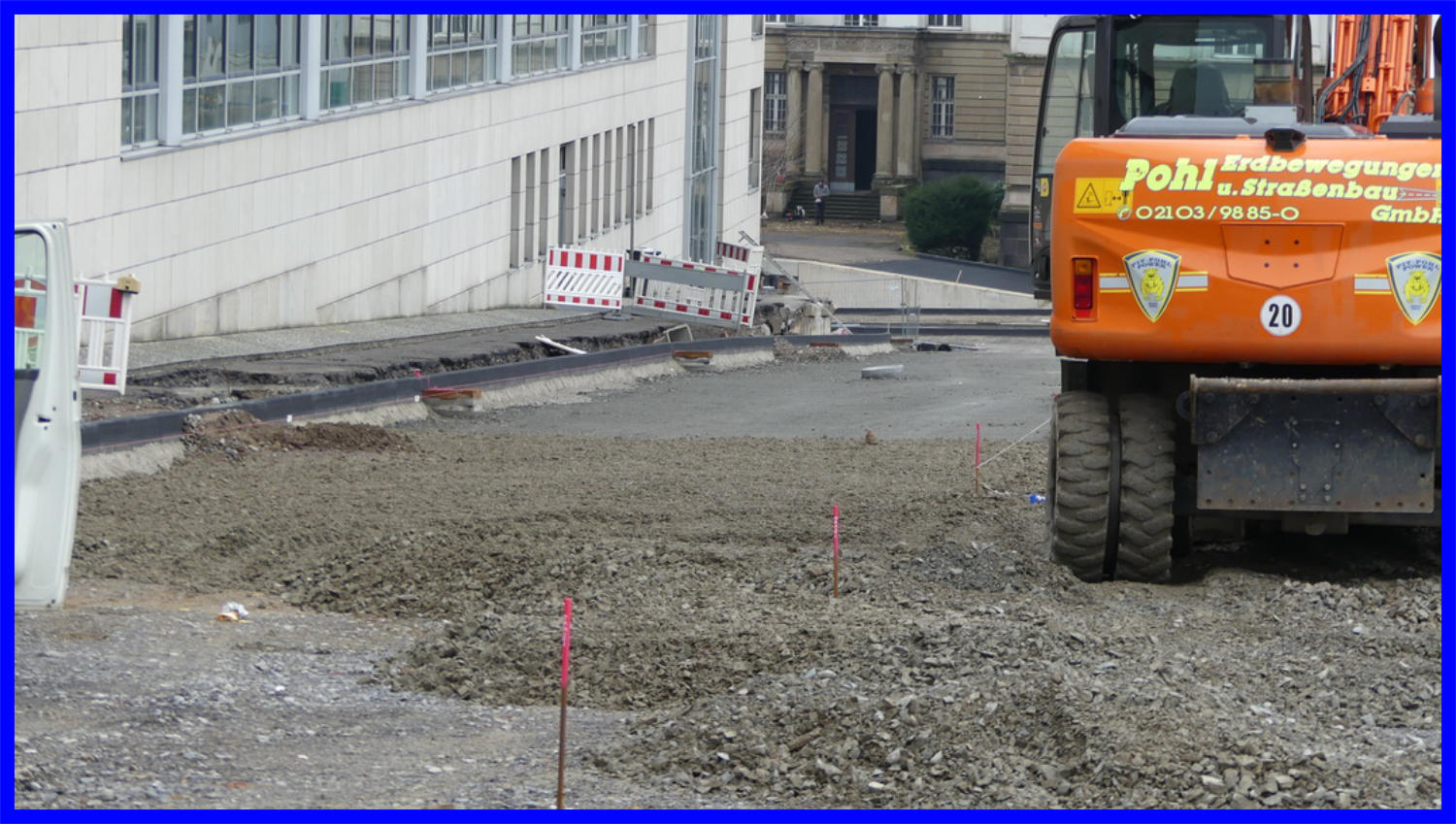

Kontakt
Links
Pinguinale
Doku
Bild d. Monats
Kontakt
Foto
Start

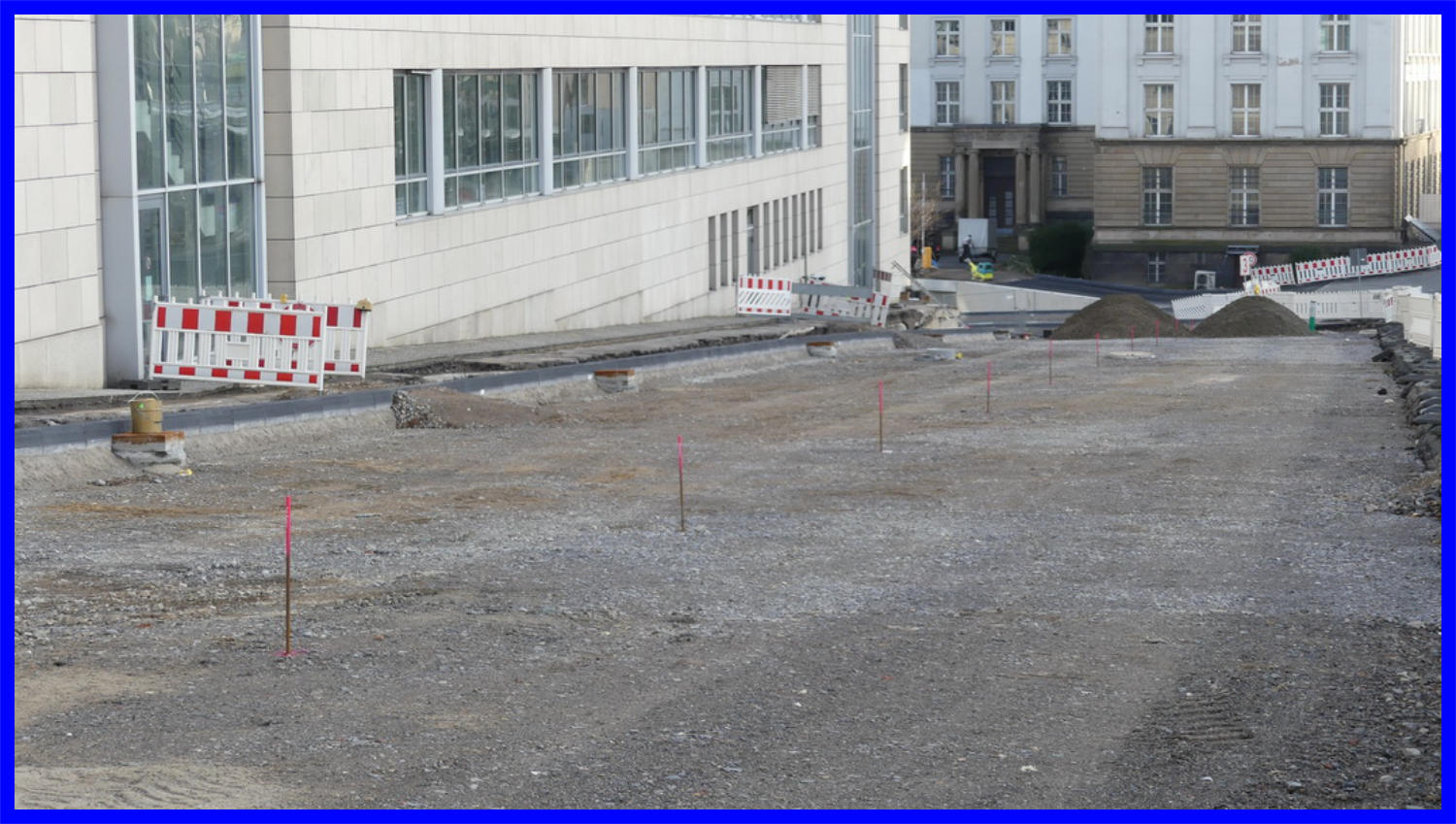

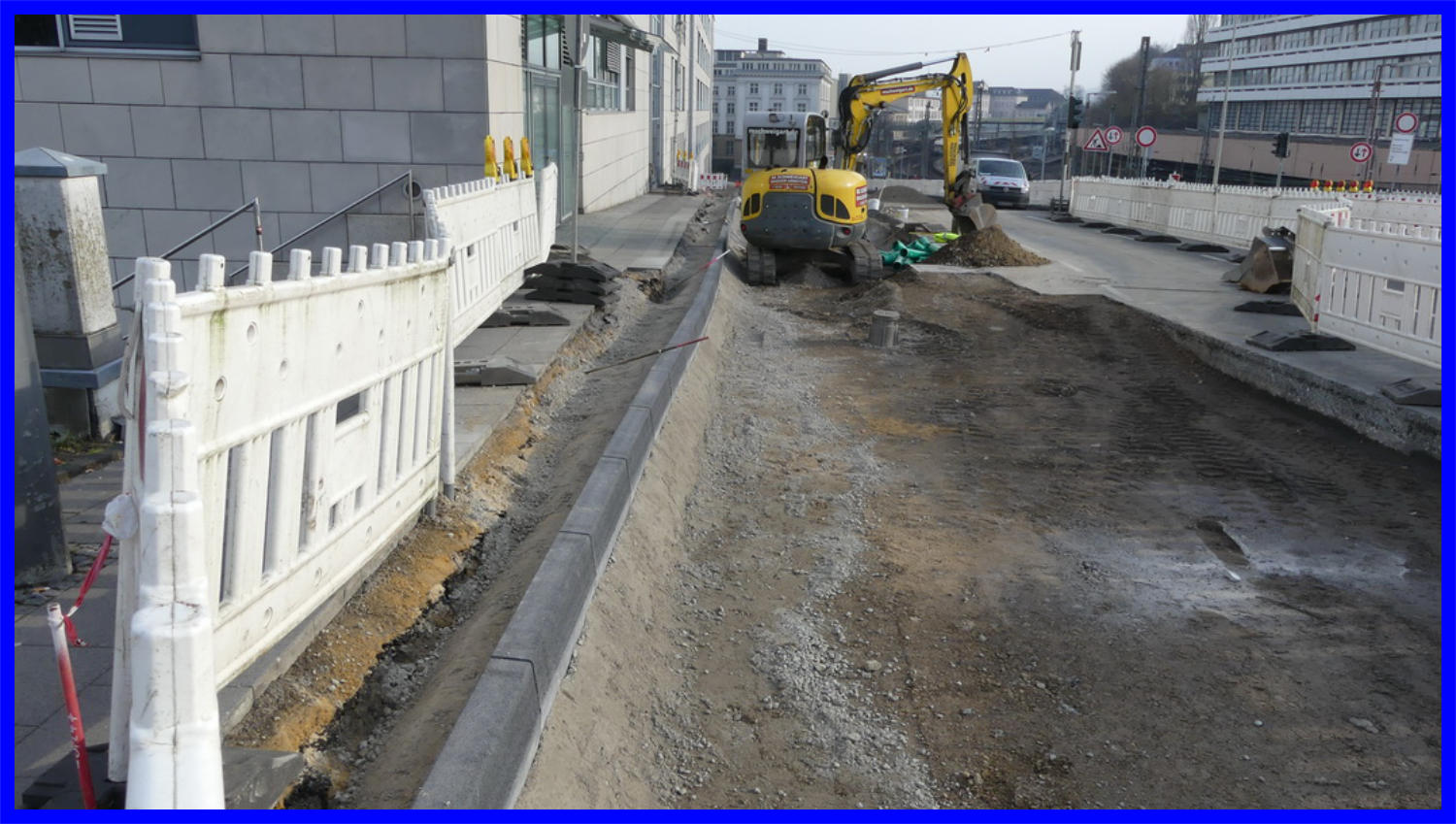

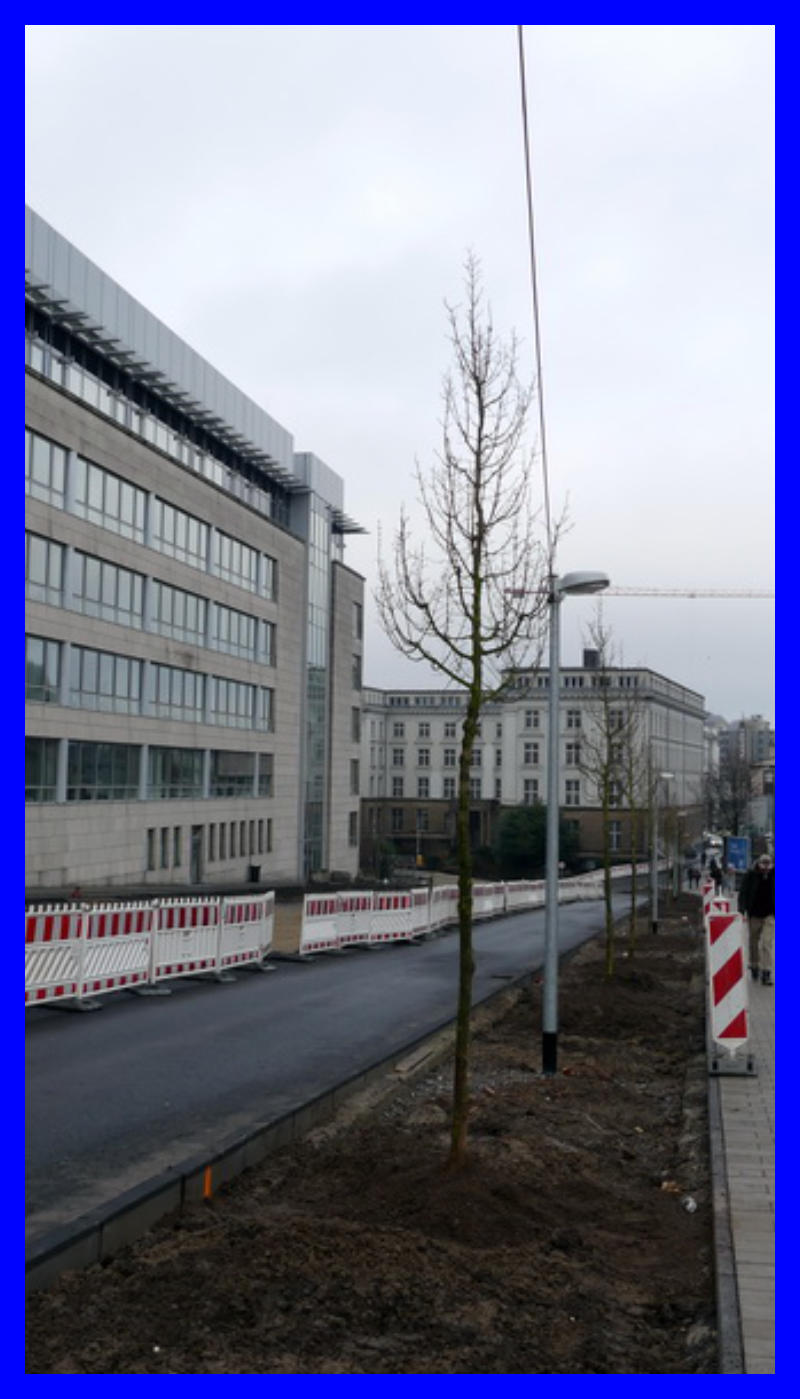

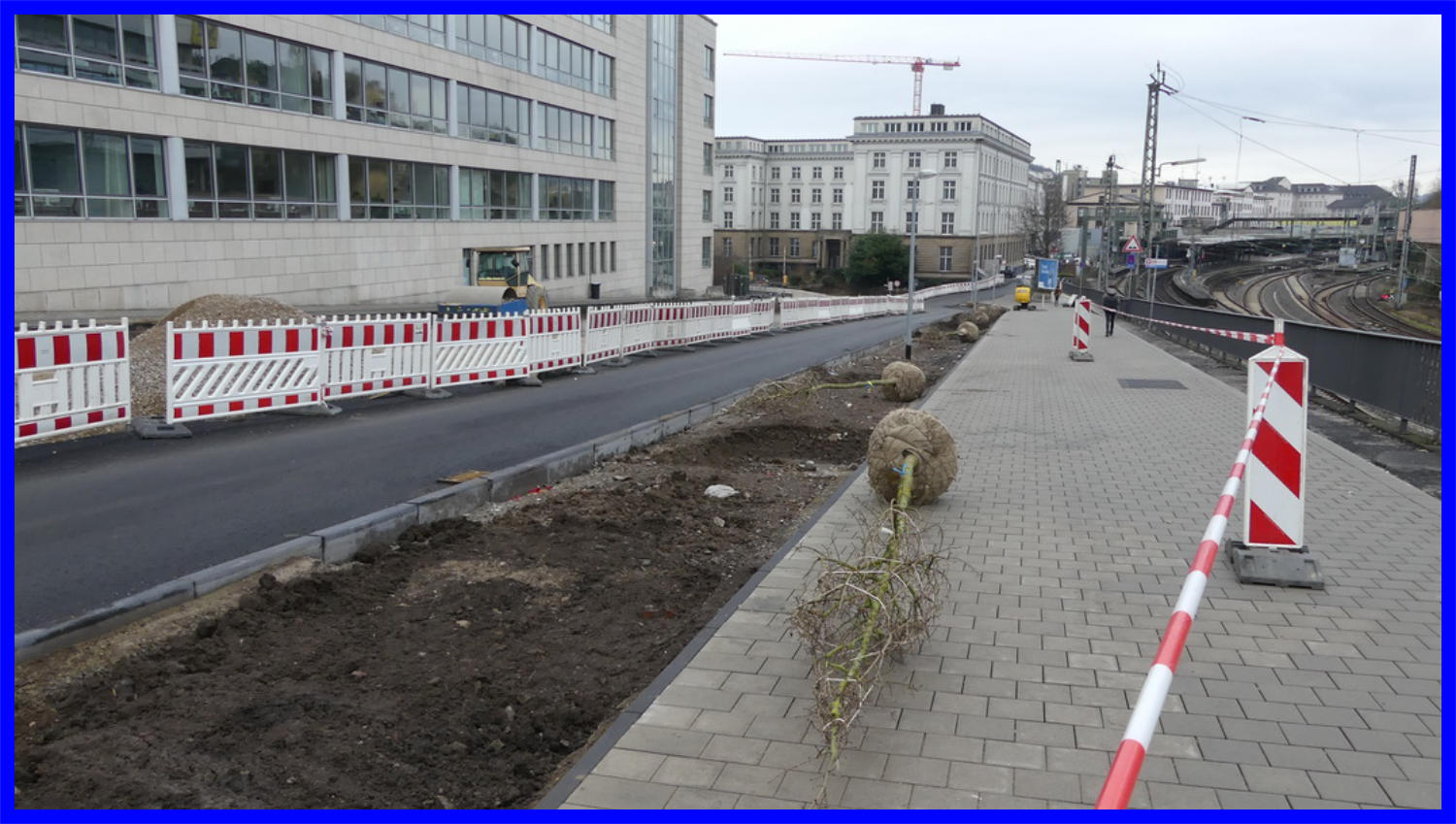

Dokumen tation Umbau Döppersberg 2009 bis 2018 09.01.2017 - Heute wurden die Bäume angeliefert und eingepflanzt.

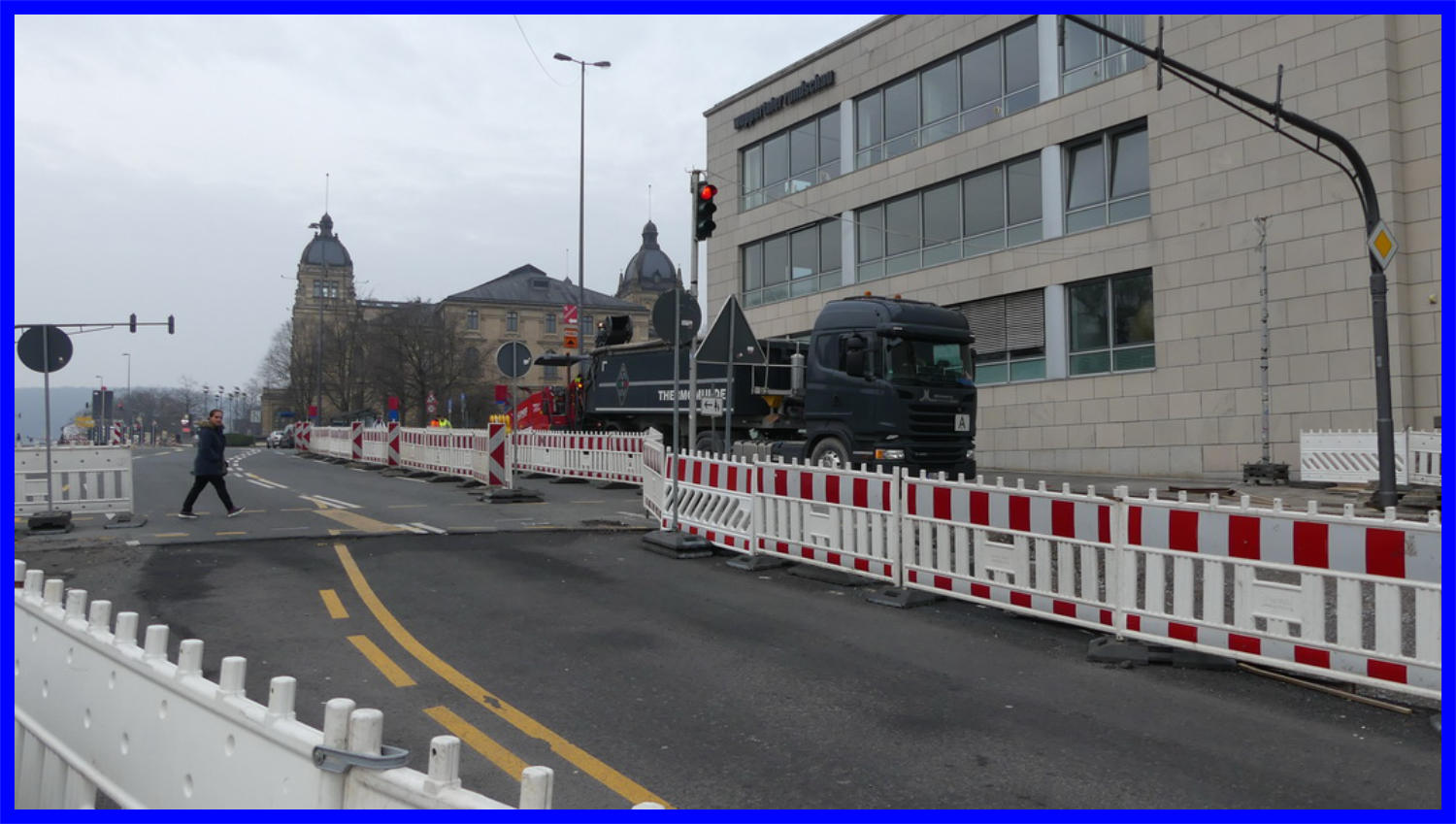

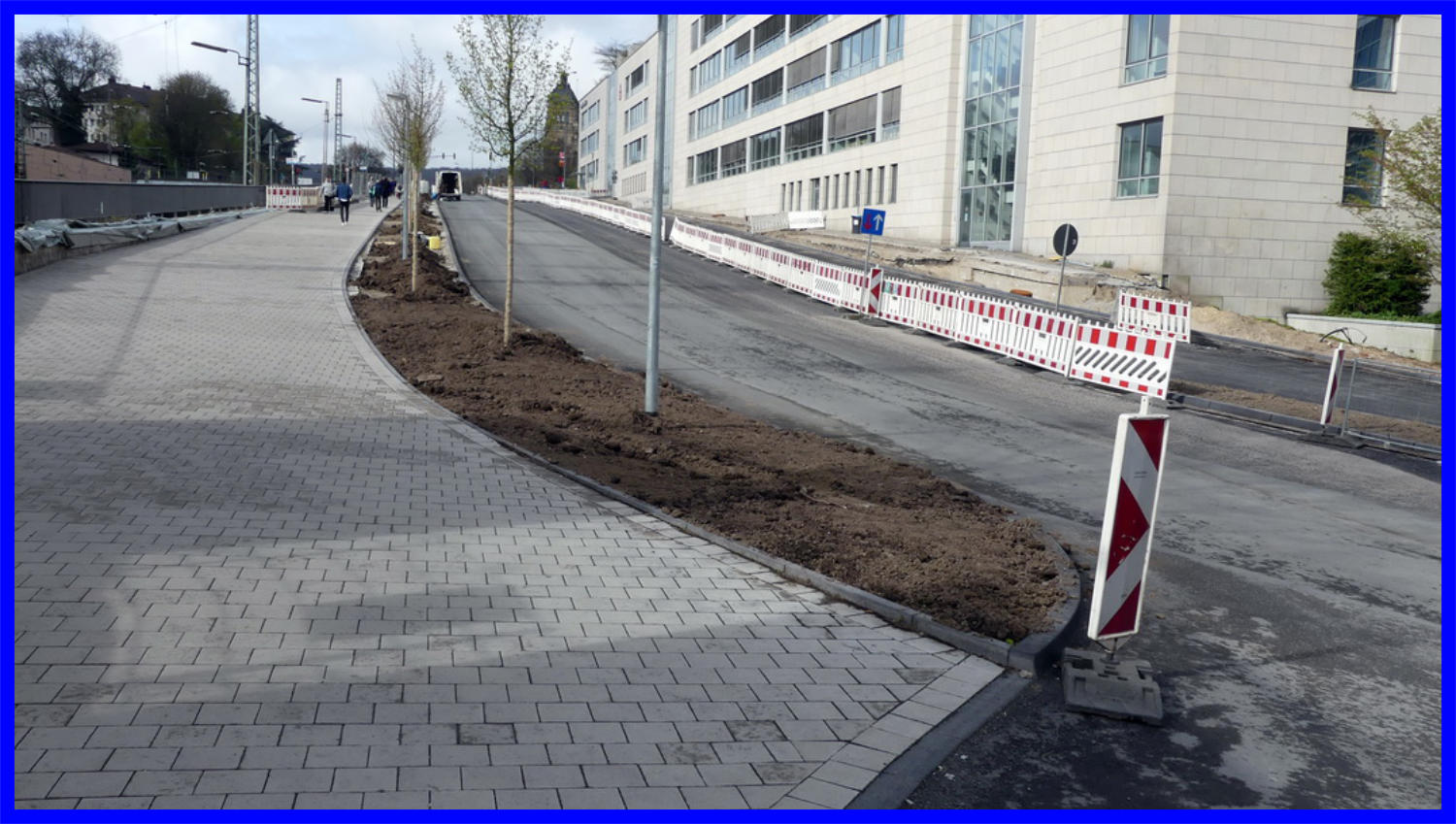

09.01.17
Foto  32

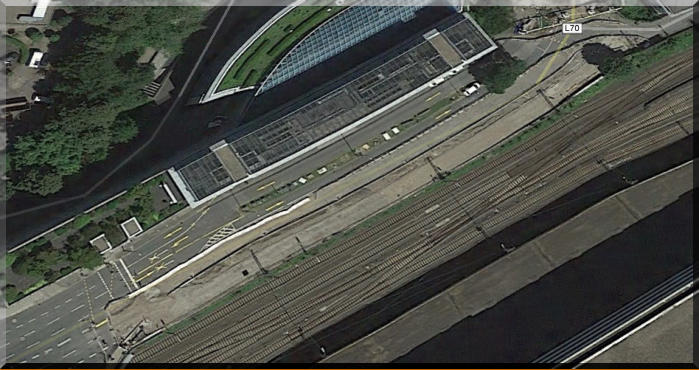

Bild Quelle: Google

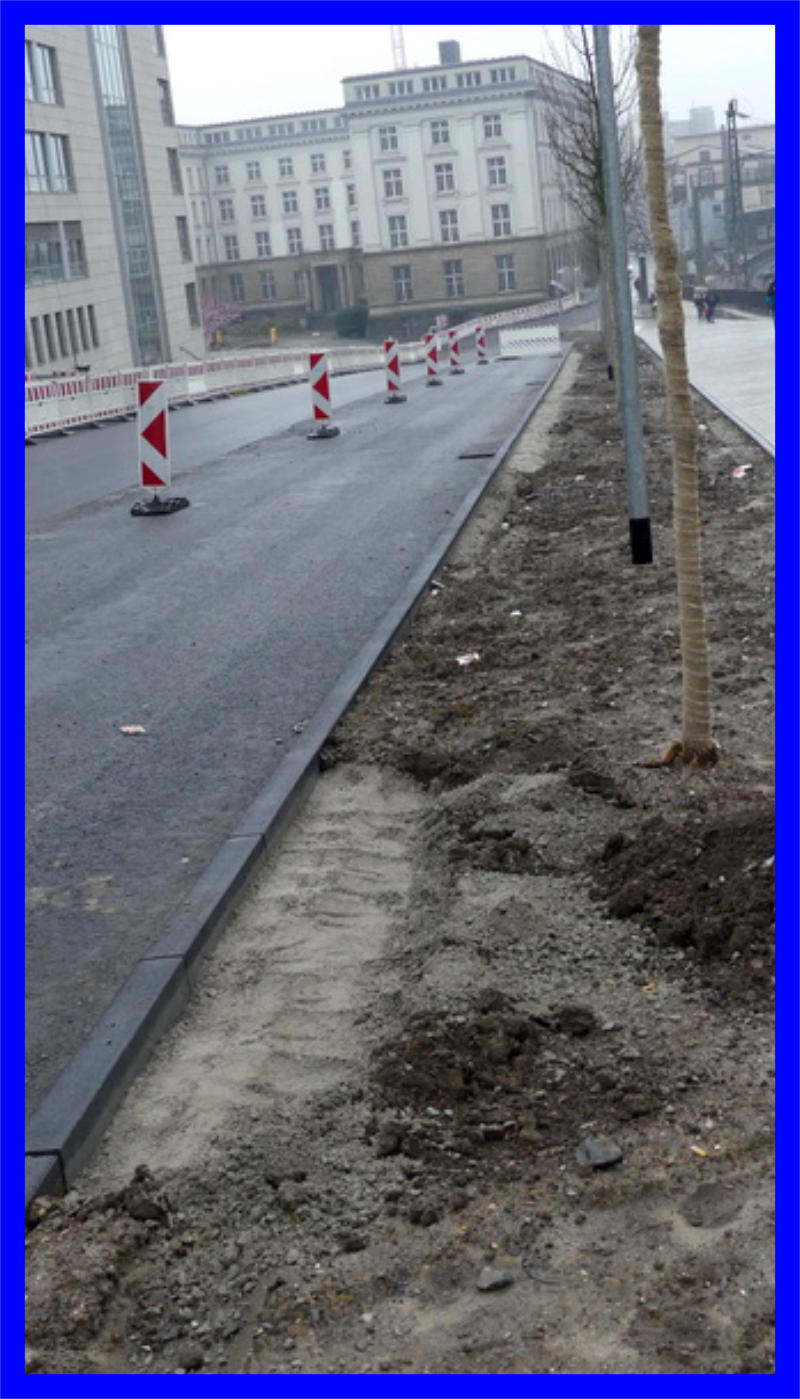

Zur Orientierung hier ein Bild vom 20.07.2016
10.01.17
10.01.17
10.01.17 - Die Schotterschicht ist nun fertig eingebaut. 10.01.17 - Die Bäume sind fertig eingepflanzt. 01.02.17 - Die Kabelleitungen wurden hier freigelegt.
01.02.17
03.03.17 - Nun werden die Bordsteine gesetzt. 03.03.17 - Im unteren Teil wurden  die Bordsteine gereits  gesetzt.
03.02.17
03.02.17
07.02.17 - Der Einbau der Gullis ist fast fertig. 08.02.17 -  Der Einbau der Bordsteine geht weiter.
07.02.17
08.02.17

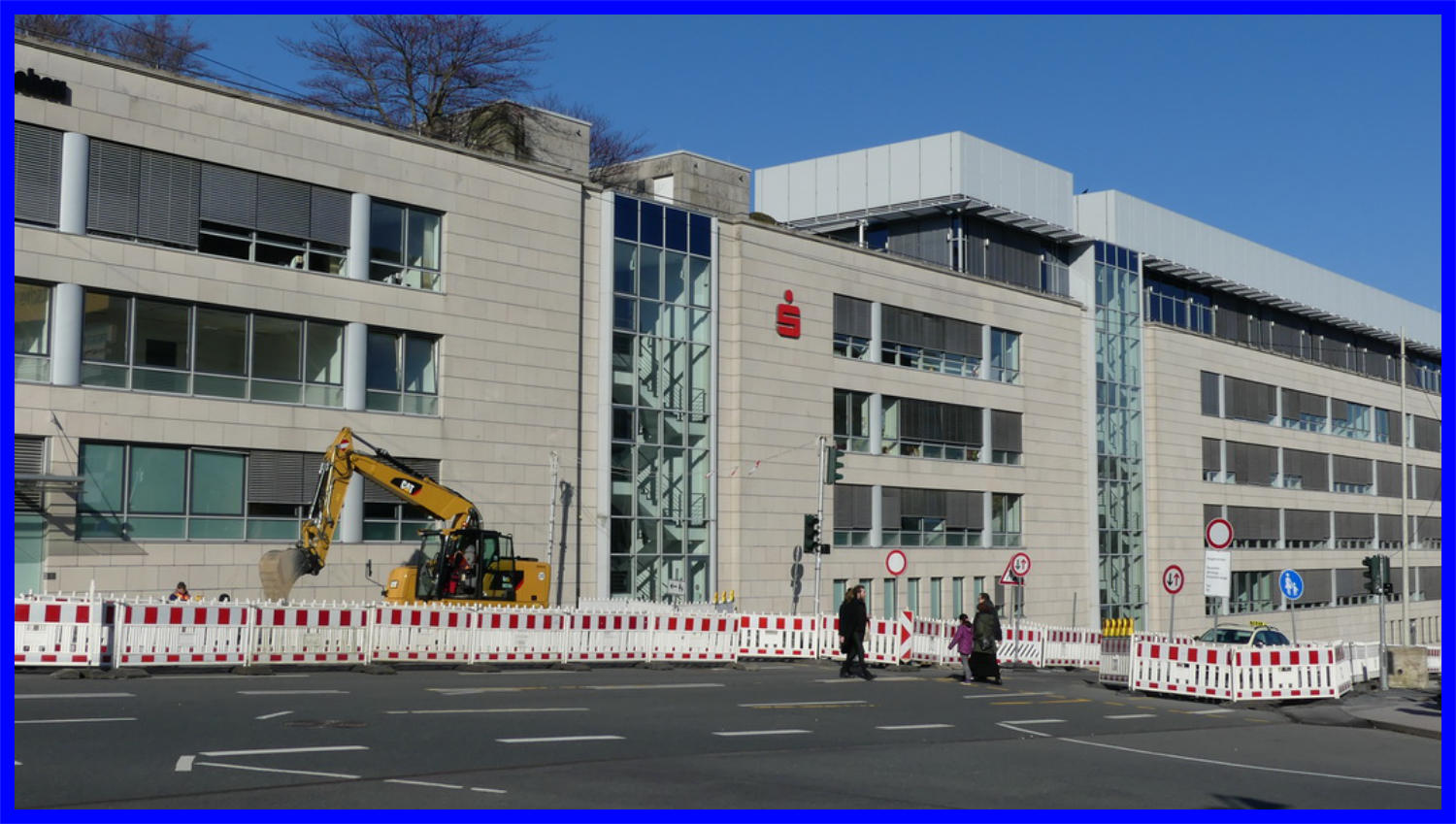

09.02.17 - Hier wird ein Teil der Kreuzung abgefräst. 09.02.17 - Hier wird ein Teil der Kreuzung abgefräst.
09.02.17
09.02.17
10.02.17 - Hier wird die Fahrbahnnun verschwenkt. Knapp 1 Mtr. in Richtung Sparkassen-Gebäude 10.02.17 - Hier wird die Fahrbahnnun verschwenkt. Knapp 1 Mtr. in Richtung Sparkassen-Gebäude
10.02.17
10.02.17

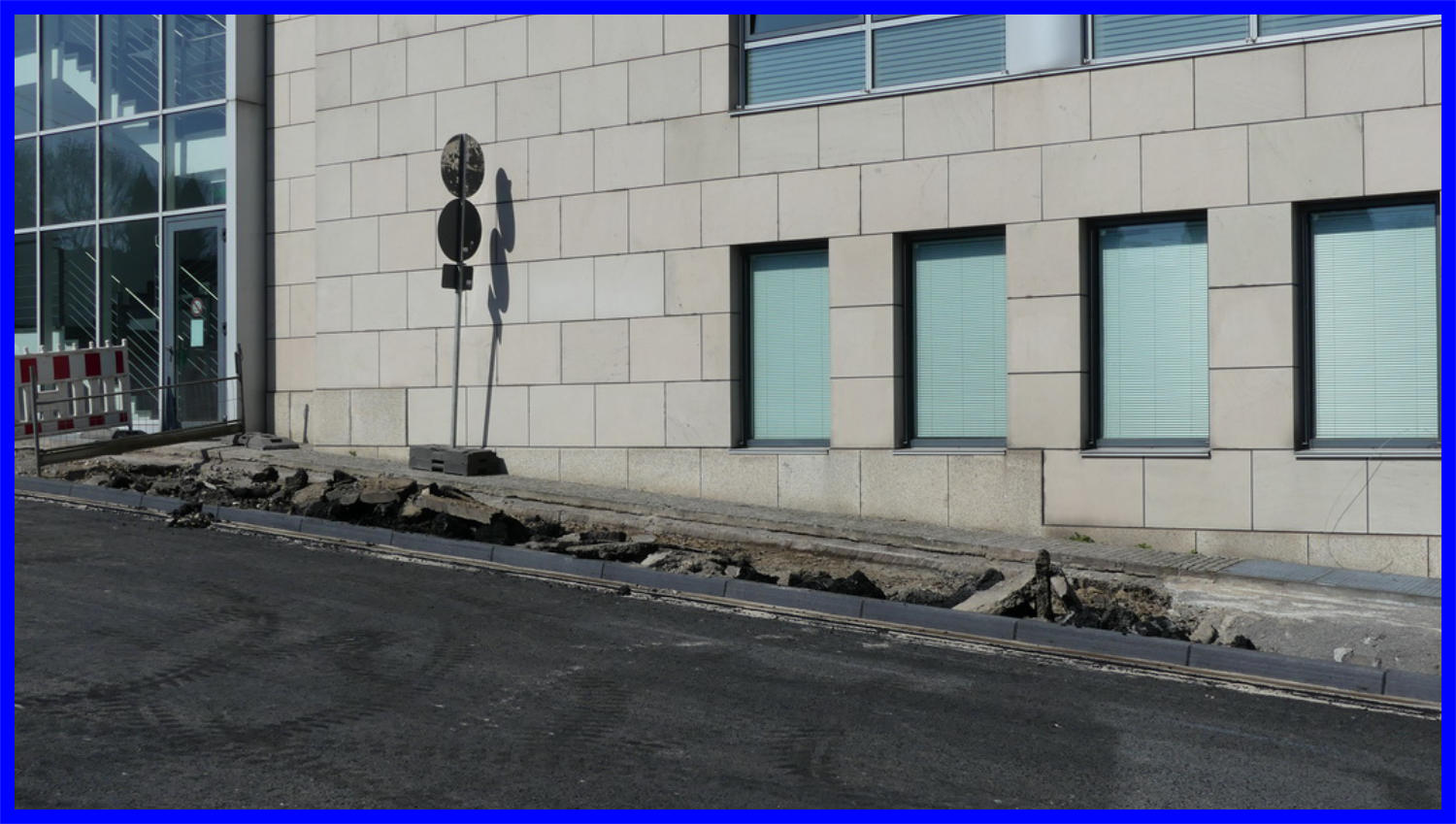

13.02.17 - Die alte AMpelanlage wurde inzwischen abgebaut, da sonst künftig auf der Fahrbahn gestanden hätte. 13.02.17 - Nur der Anschlußkasten am Boden erinnert an die alte Ampel. 13.02.17 - Der Bürgersteig wird hier künftig schmaler sein und nur noch als Sparkassen-Fluchtweg dienen.
13.02.17
13.02.17
13.02.17

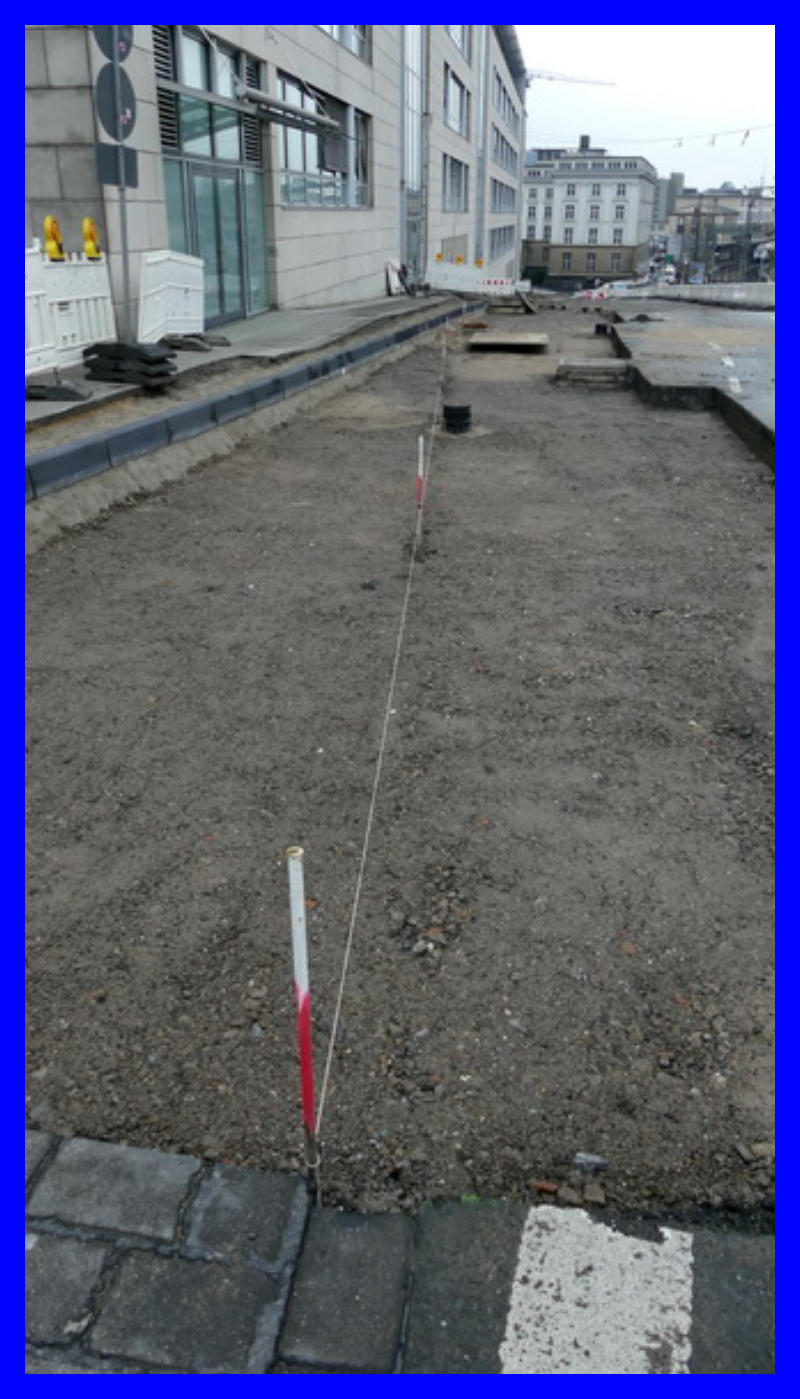

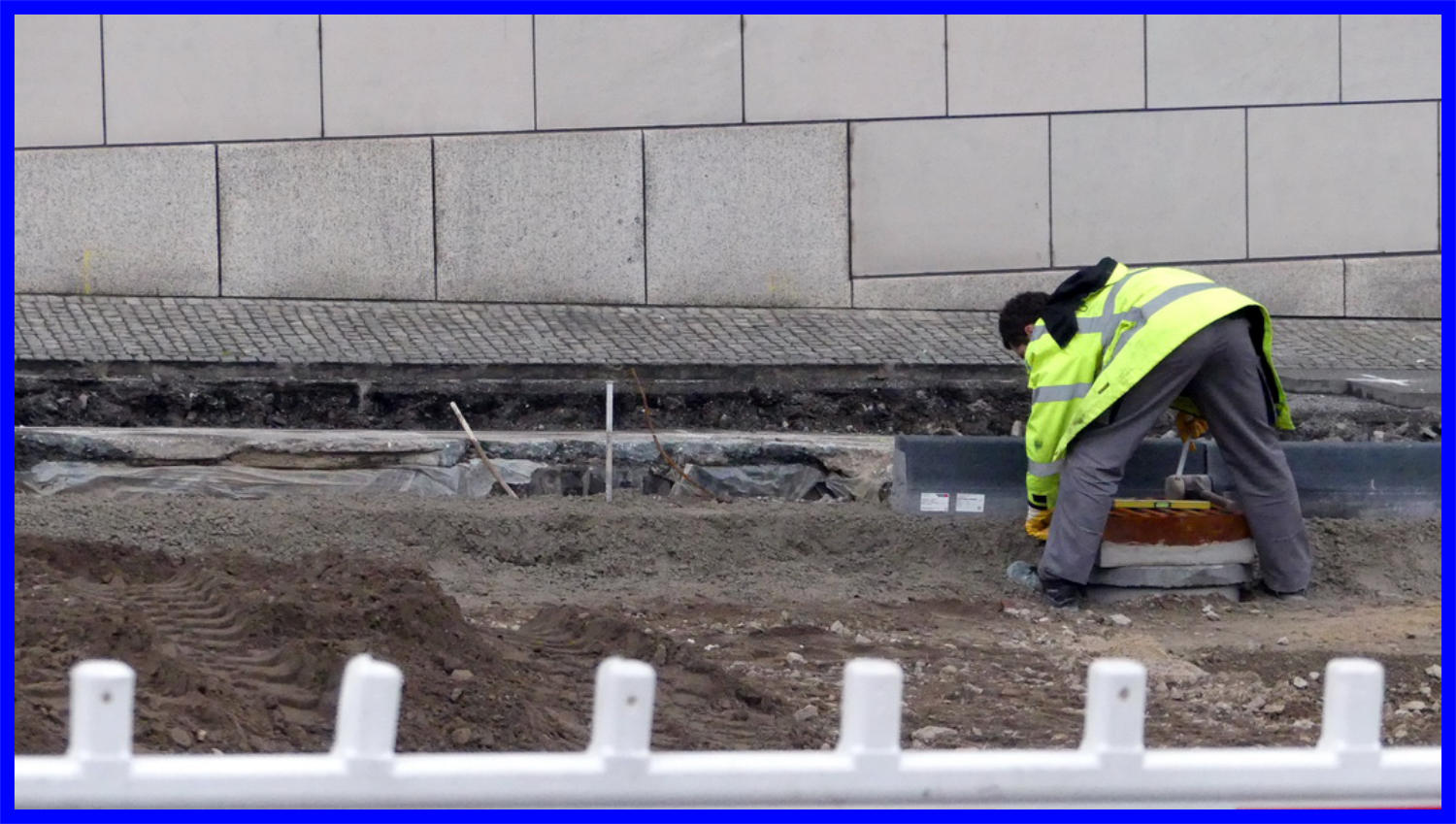

14.02.17 - An der Bahnhofstraße wurde die neue Bordsteinführung eingemessen.
14.02.17
16.02.17 - Die Bordsteine liegen nun.
16.02.17
21.02.17 - Hier Verläuft die Bordsteinkante künftig entlang.
21.02.17
27.02.17 - Hier hat sich nichts verändert.
27.02.17
03.03.17 - Neue Markierungen für den Bordsteinverlauf wurden eingemessen.
03.03.17
06.03.17
06.03.17 - Der Schotter wurde heute bereits eingebaut. 07.03.17 - Hier wurde gestern eine neue Kante gegeschnitten. 07.03.17 - Die finale Schotterschicht.
07.03.17
07.03.17
10.03.17 - Die zweite Lage Bitumen wird gerade eingebaut. 10.03.17 - Die zweite Lage Bitumen wird gerade eingebaut. 10.03.17 - Die zweite Lage Bitumen wird gerade eingebaut.
10.03.17
10.03.17
10.03.17

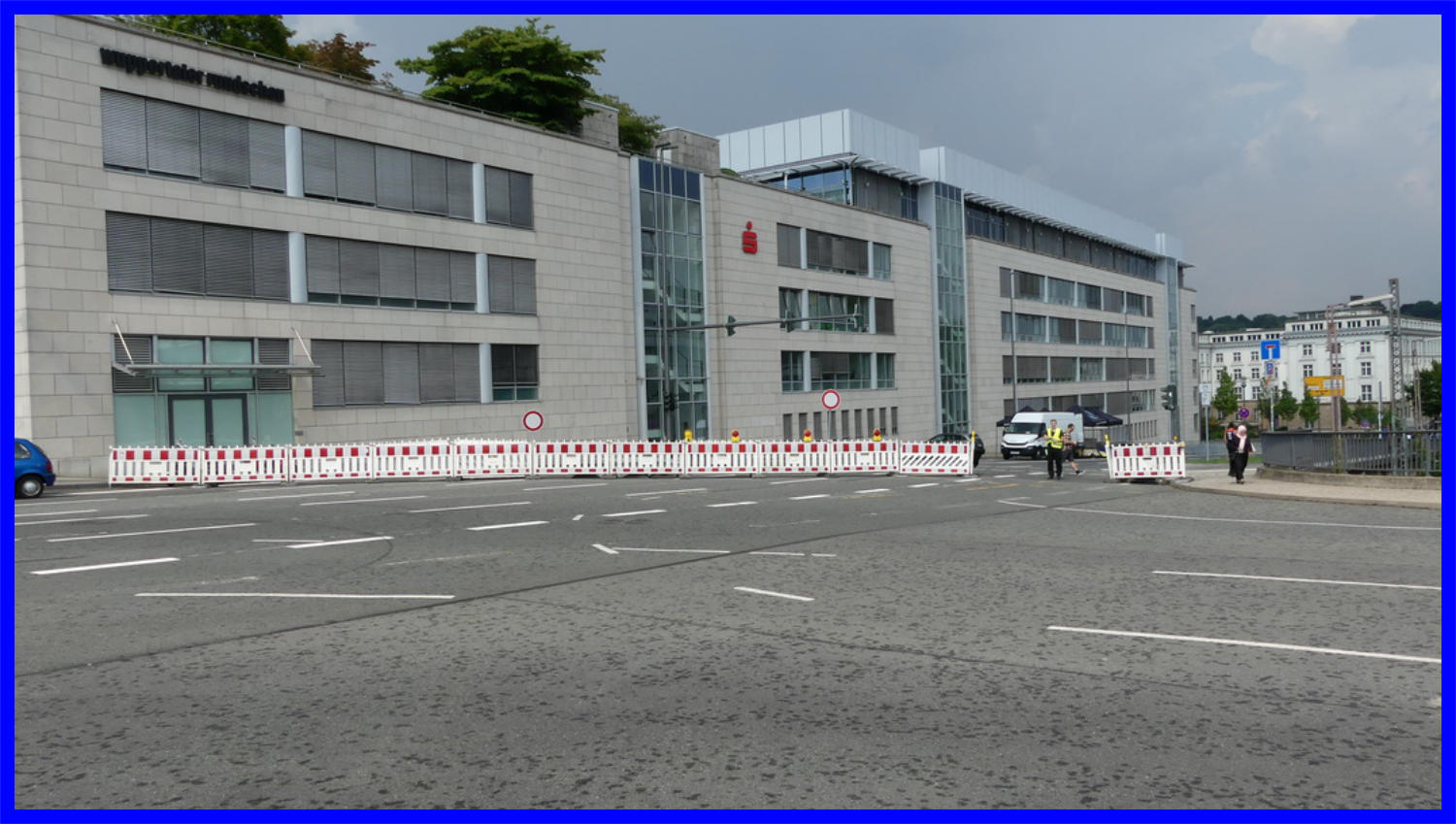

14.03.17 -Die Absperrung wurd nach Norden verschoben. Der Gegenverkehr ist nun Geschichte.
14.03.14
14.03.17 - Die Platten am Bürgersteig werden neu verlegt.
14.03.14
17.03.17 - Neue Schilder auf dem Gehweg und der Straße für die Bahnsperrung in der Ferien. 17.03.17 - Einige Bordsteine wurden neu befestigt.
17.03.17
17.03.17
22.03.17 - Vorbereitungen für die letzte Asphaltschicht. 22.03.17 - Vorbereitungen für die letzte Asphaltschicht.
22.03.17
22.03.17

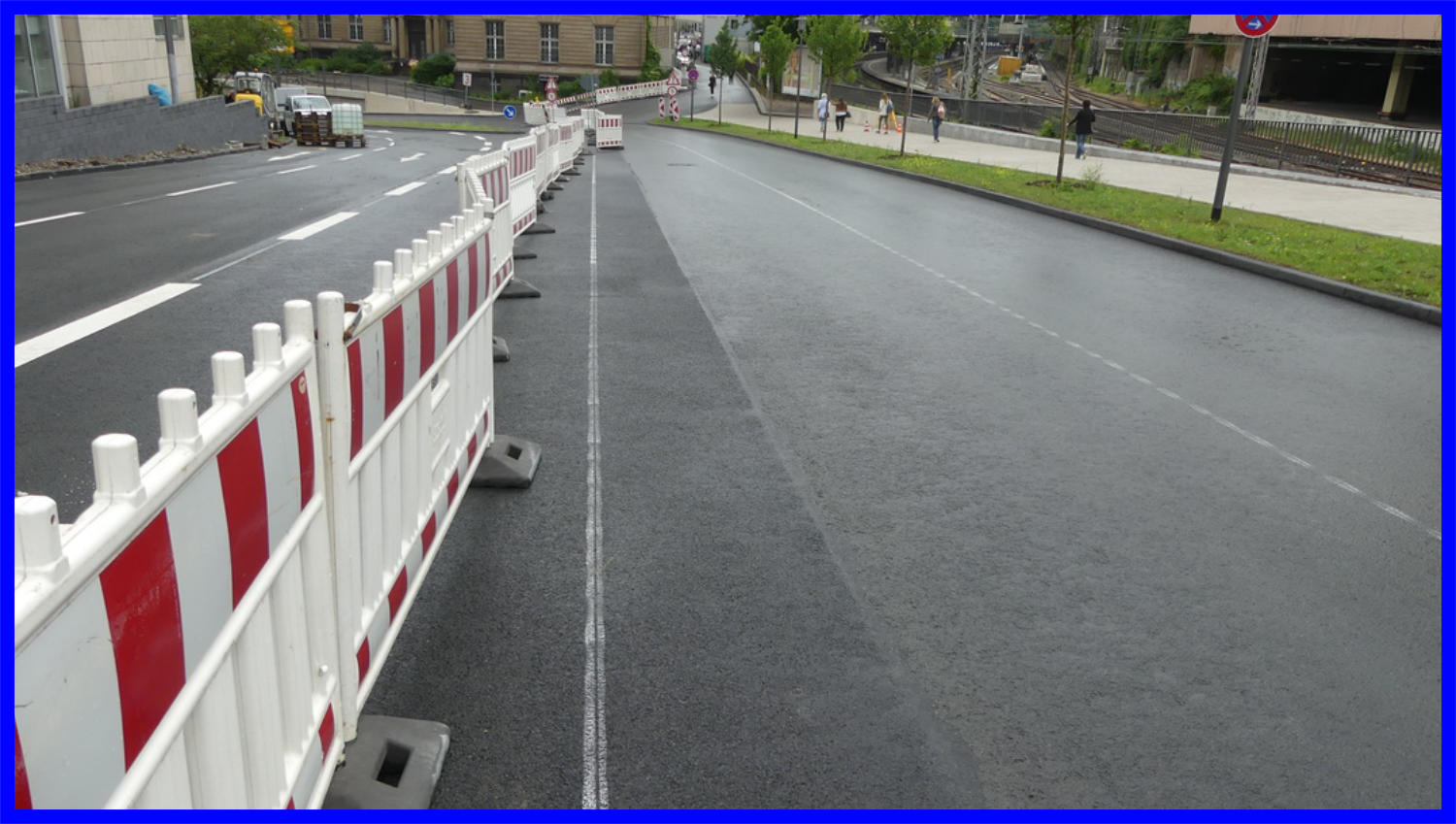

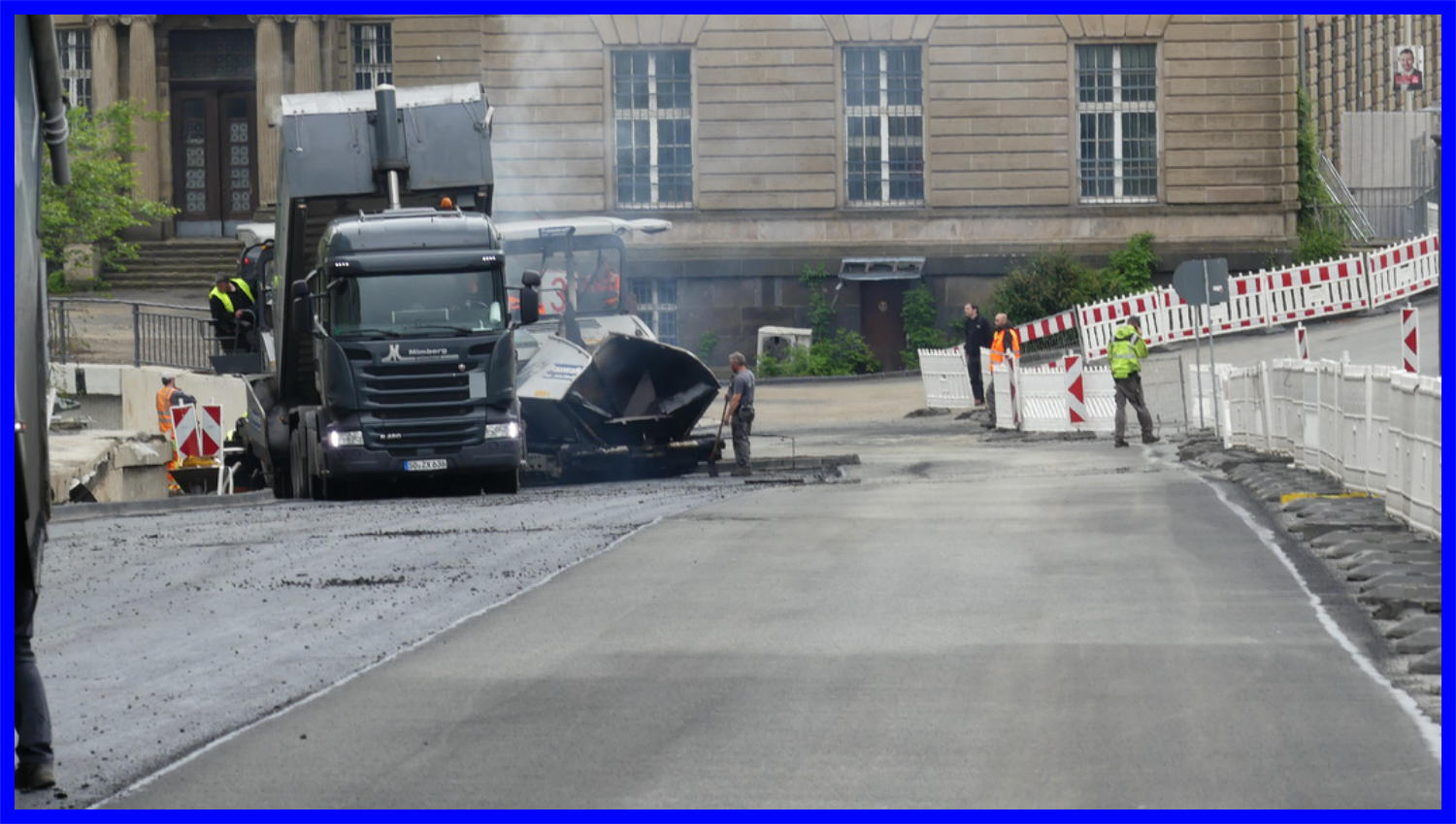

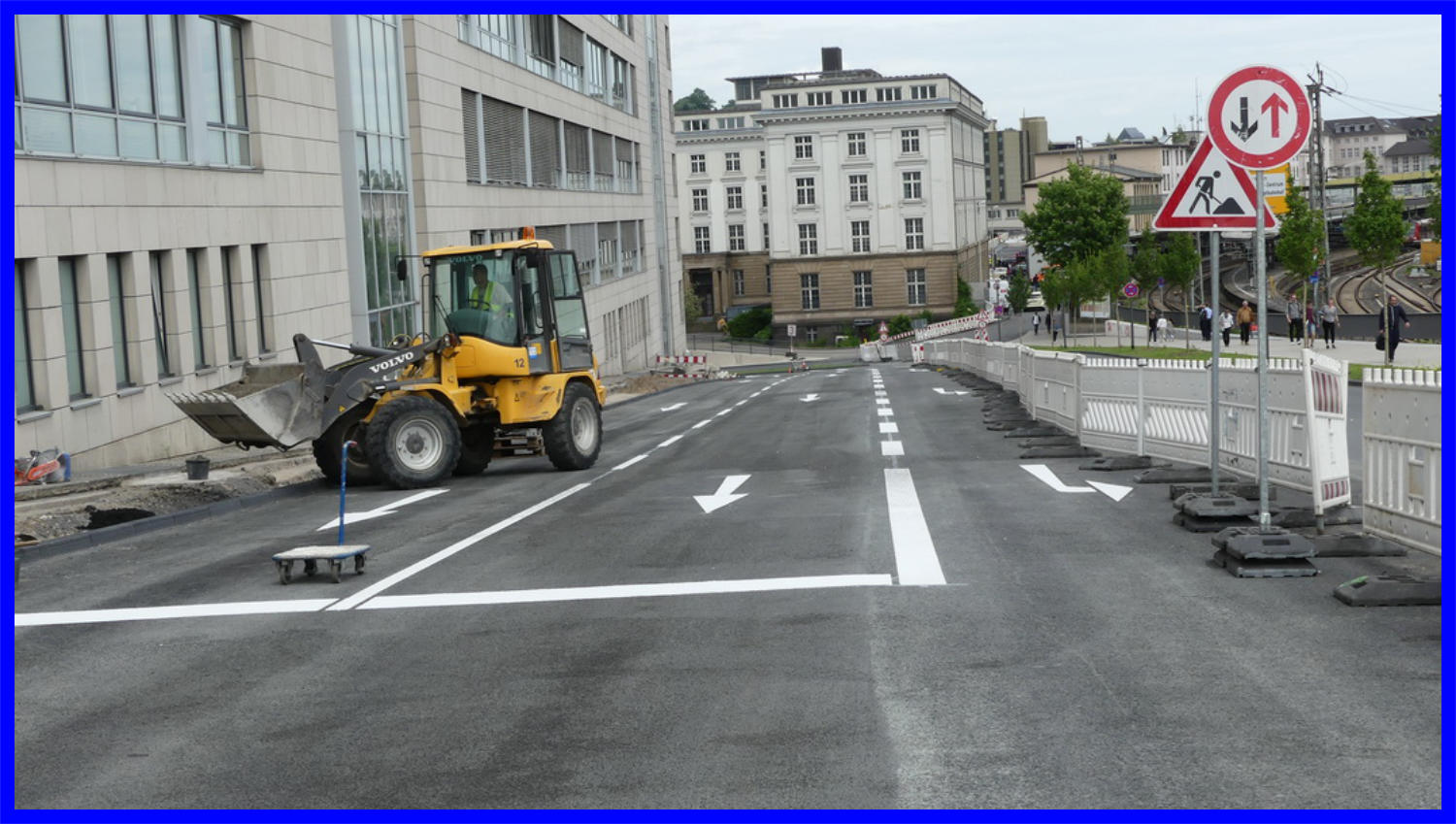

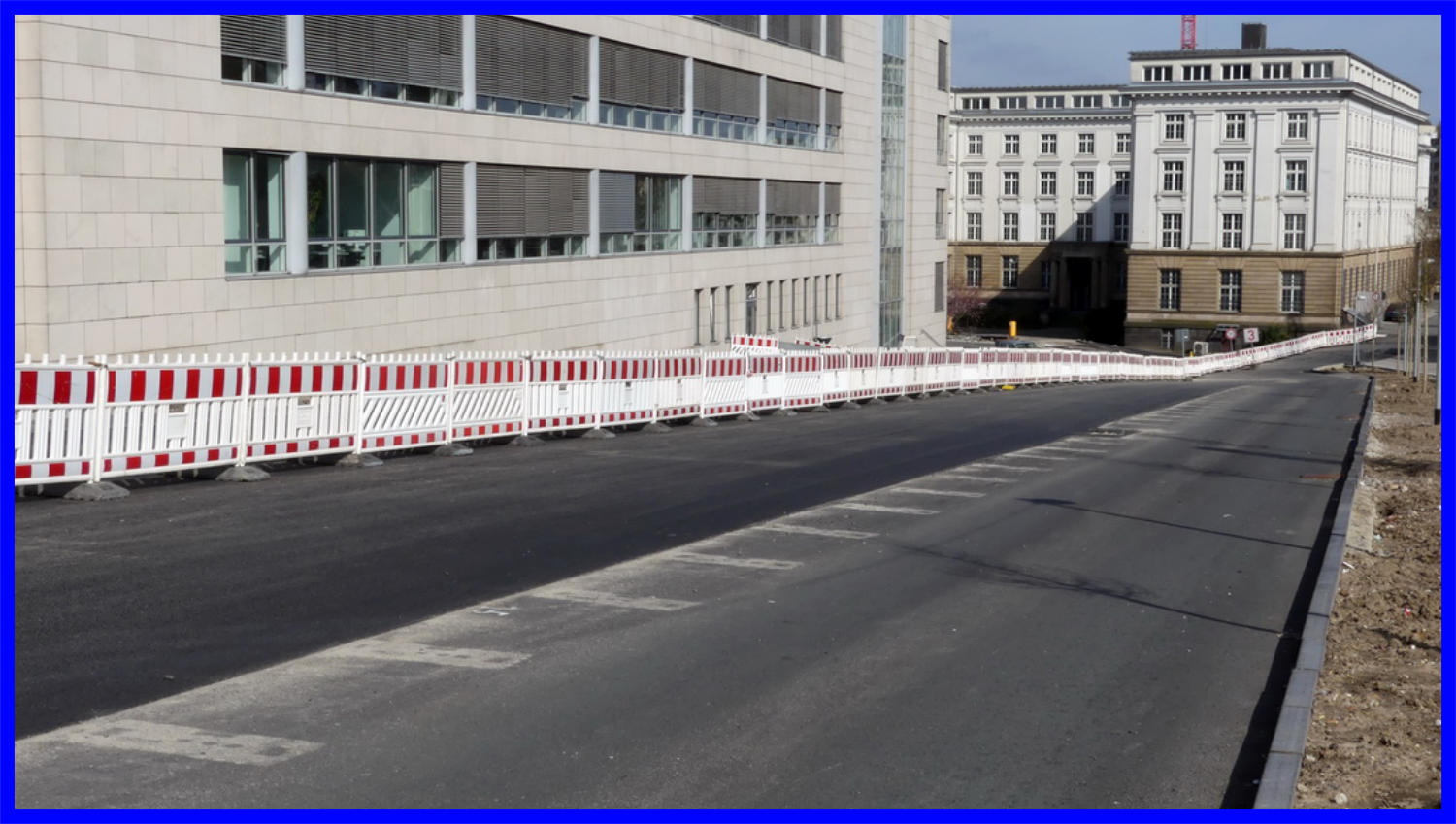

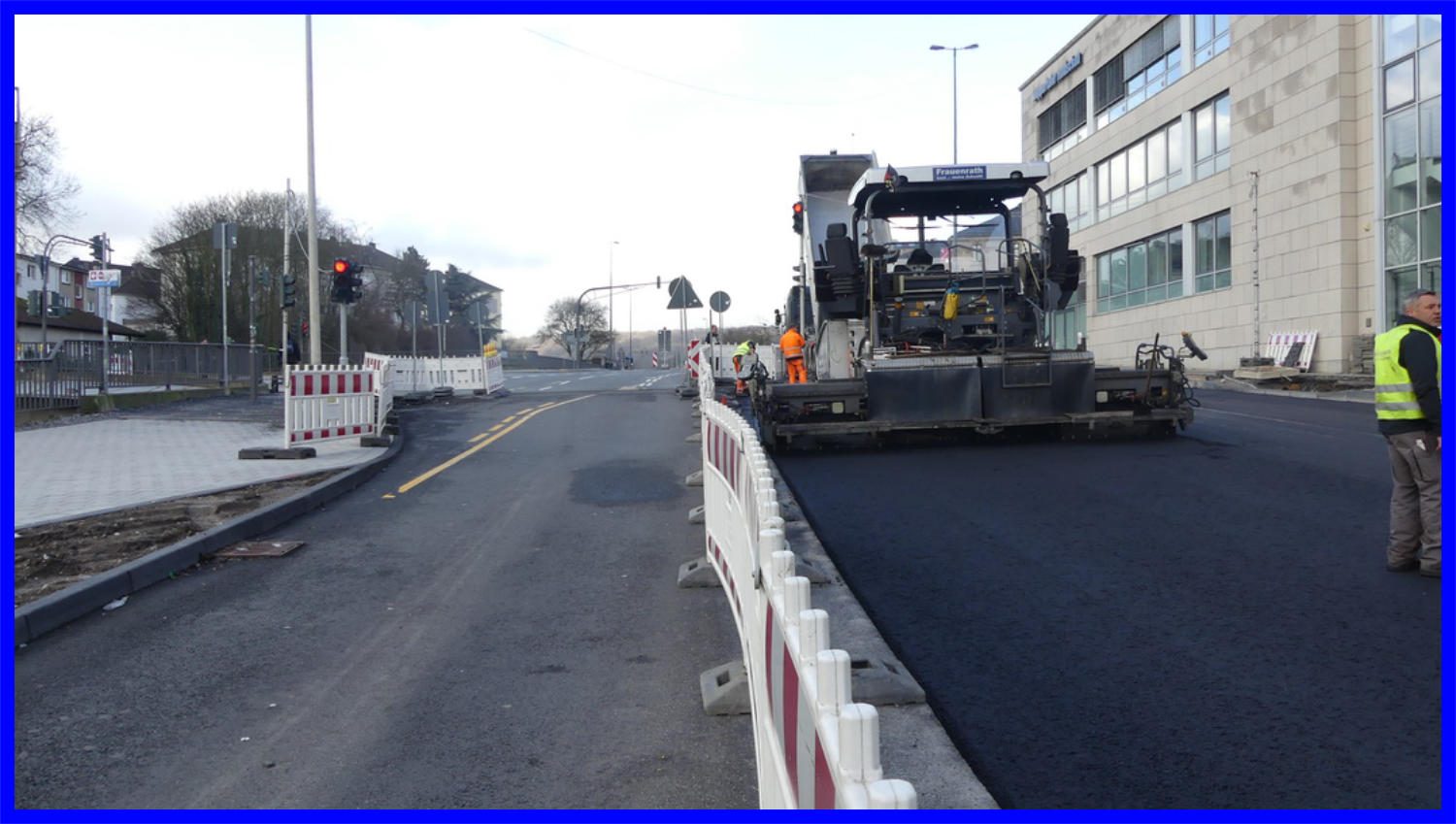

21.03.17 - Die Bahnhofstraße erhält die letzte Asphaltschicht.
21.03.17
23.03.17 - Die letzte Asphaltschicht wurde hier eingebaut.
23.03.17

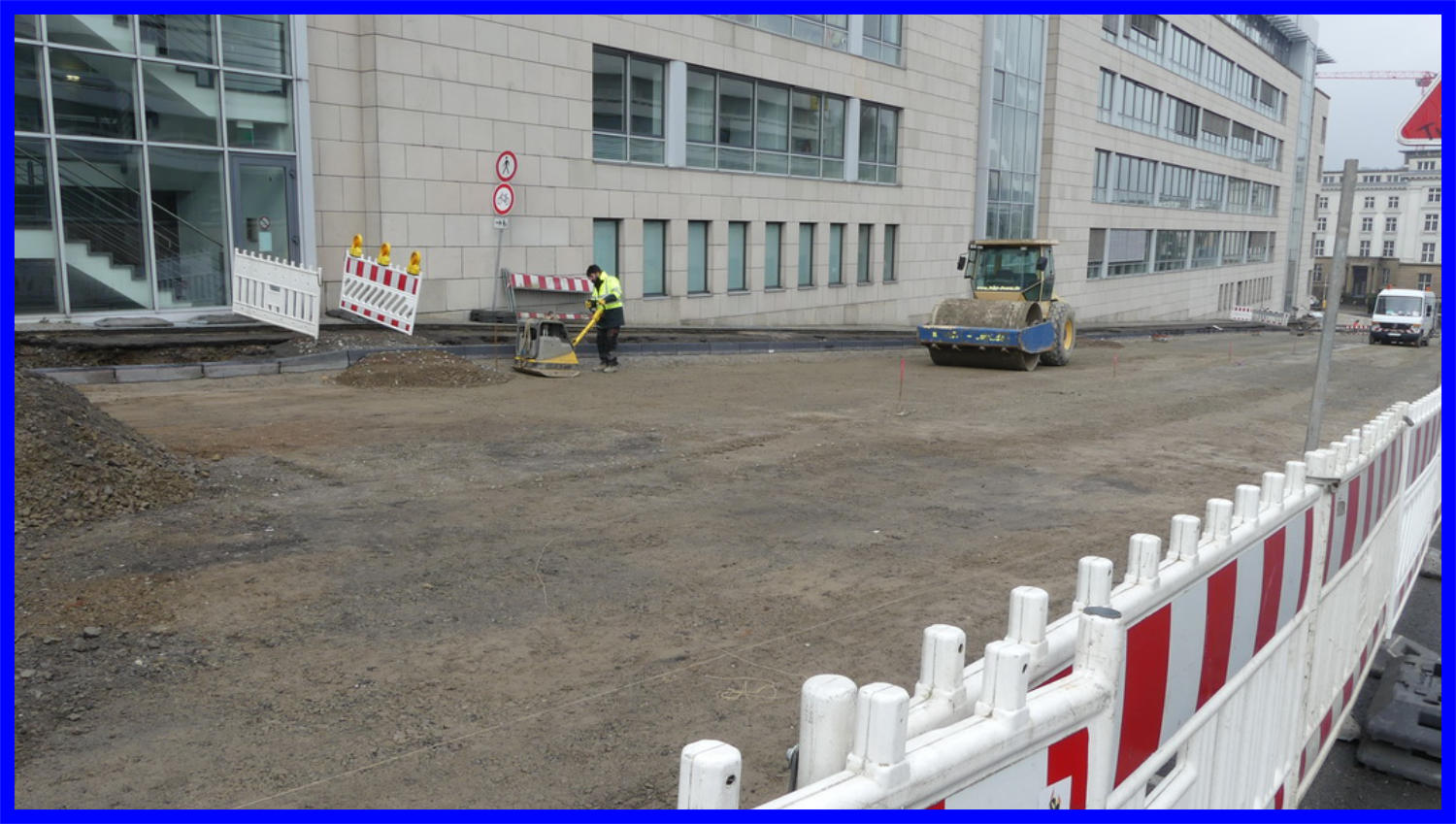

28.03.2017 - Die letzten Gehwegplatten auf dem Bürgersteig wurden ausgebaut.
28.03.2017

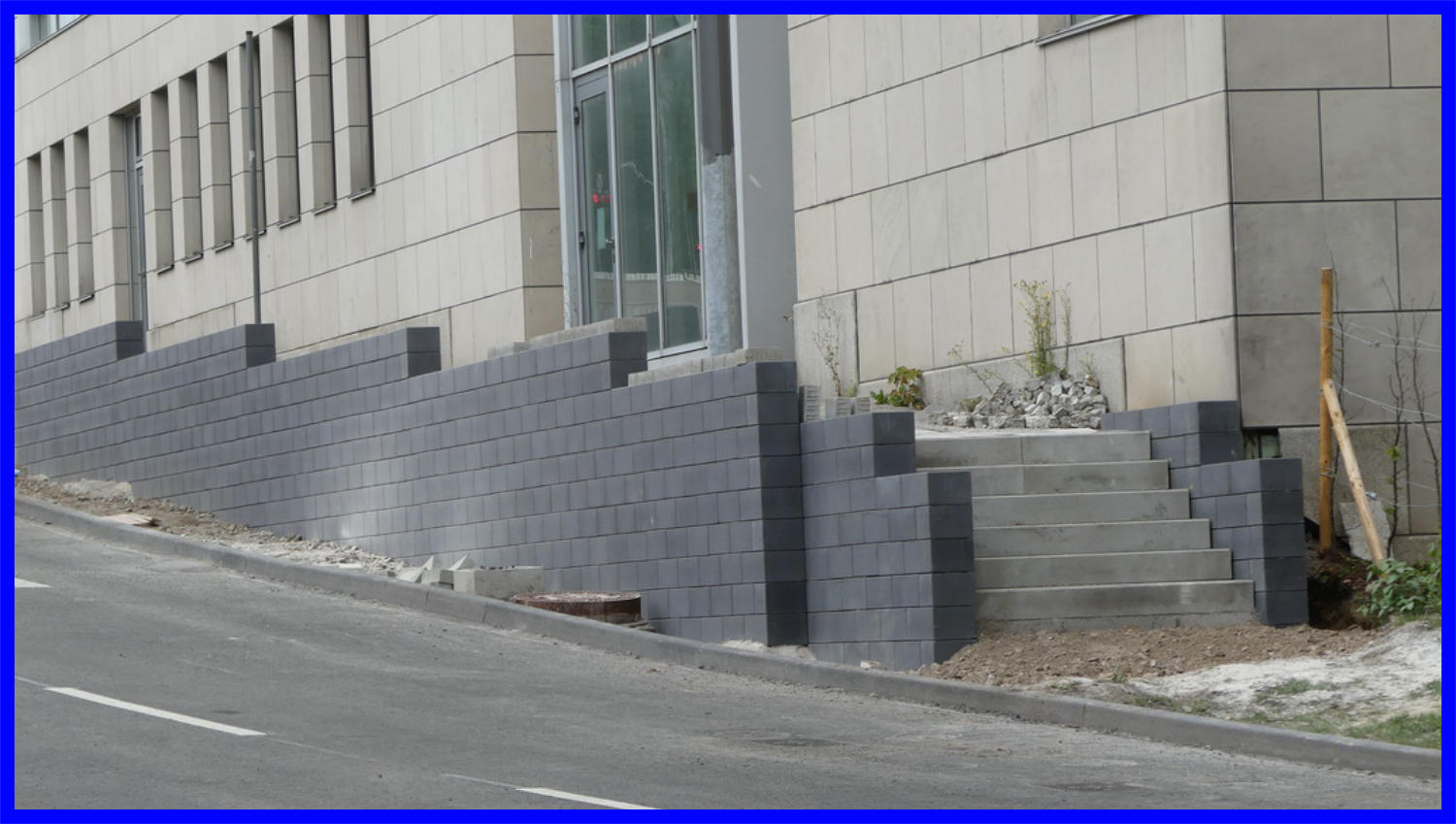

29.03.17 - Die Oberfläche der Stützmauer wird nun Saniert.
29.03.2017

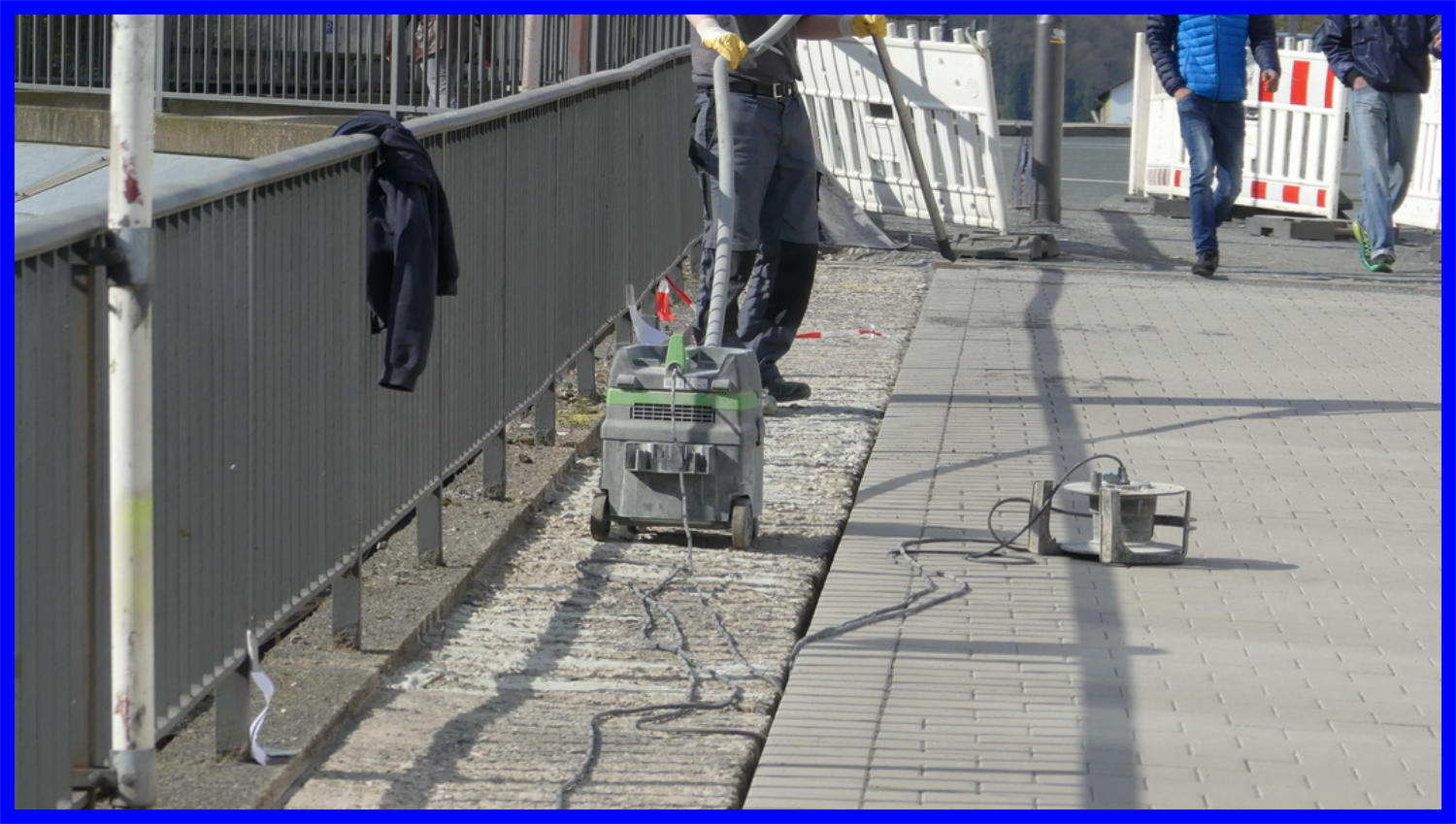

30.03.17 - Die Fuge wurde mit einen Staubsauger gereinigt.
30.03.17

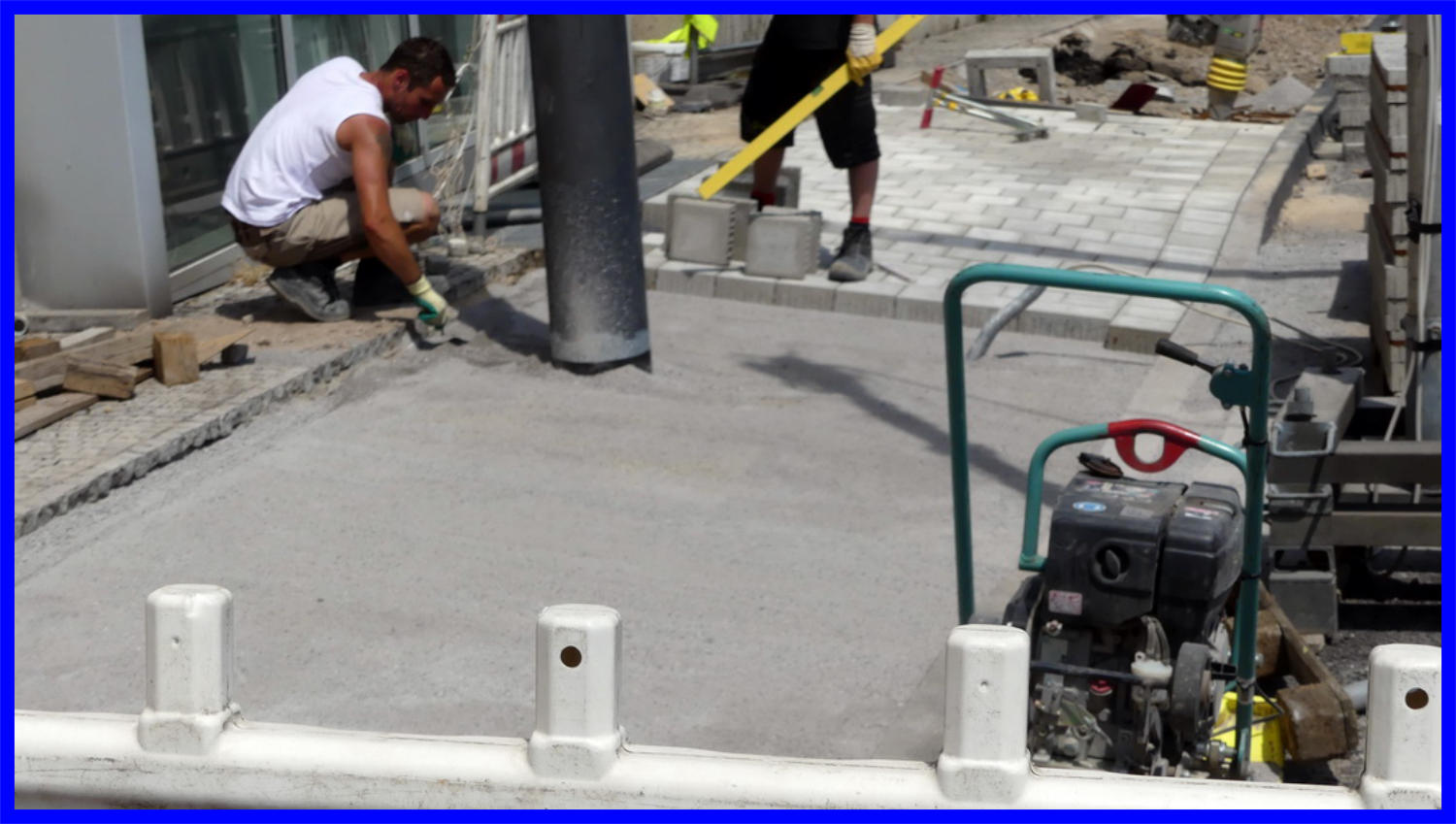

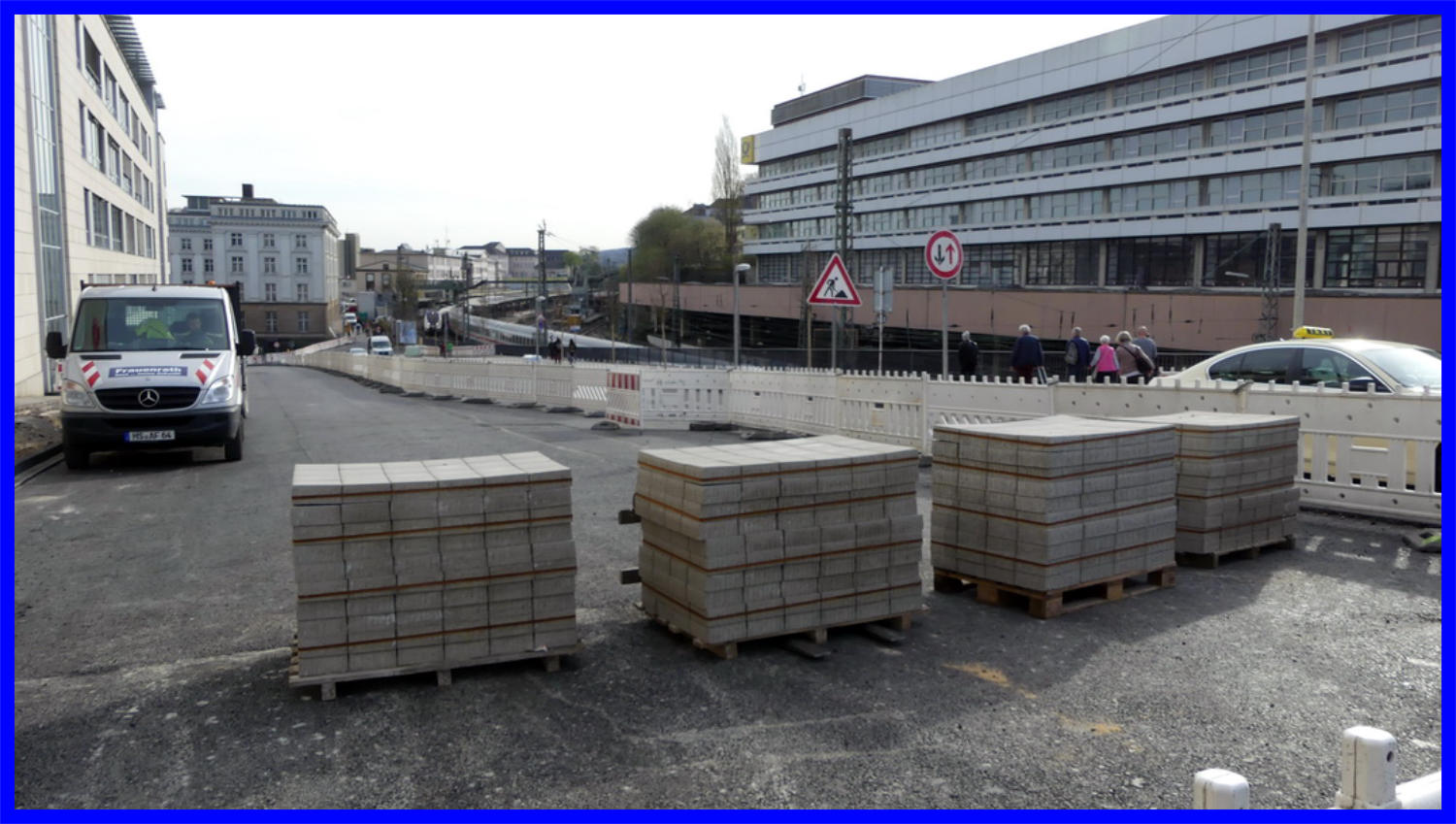

31.03.17 - Der restliche Teil des  Gehweges wird nun gepflastert. 31.03.17 - Die Steine für die Gehwege sind auch schon angeliefert. 31.03.17 - Die Stützmauer wird weiter saniert. Die Fugen wurden  verfüllt.
31.03.17
31.03.17
31.03.17

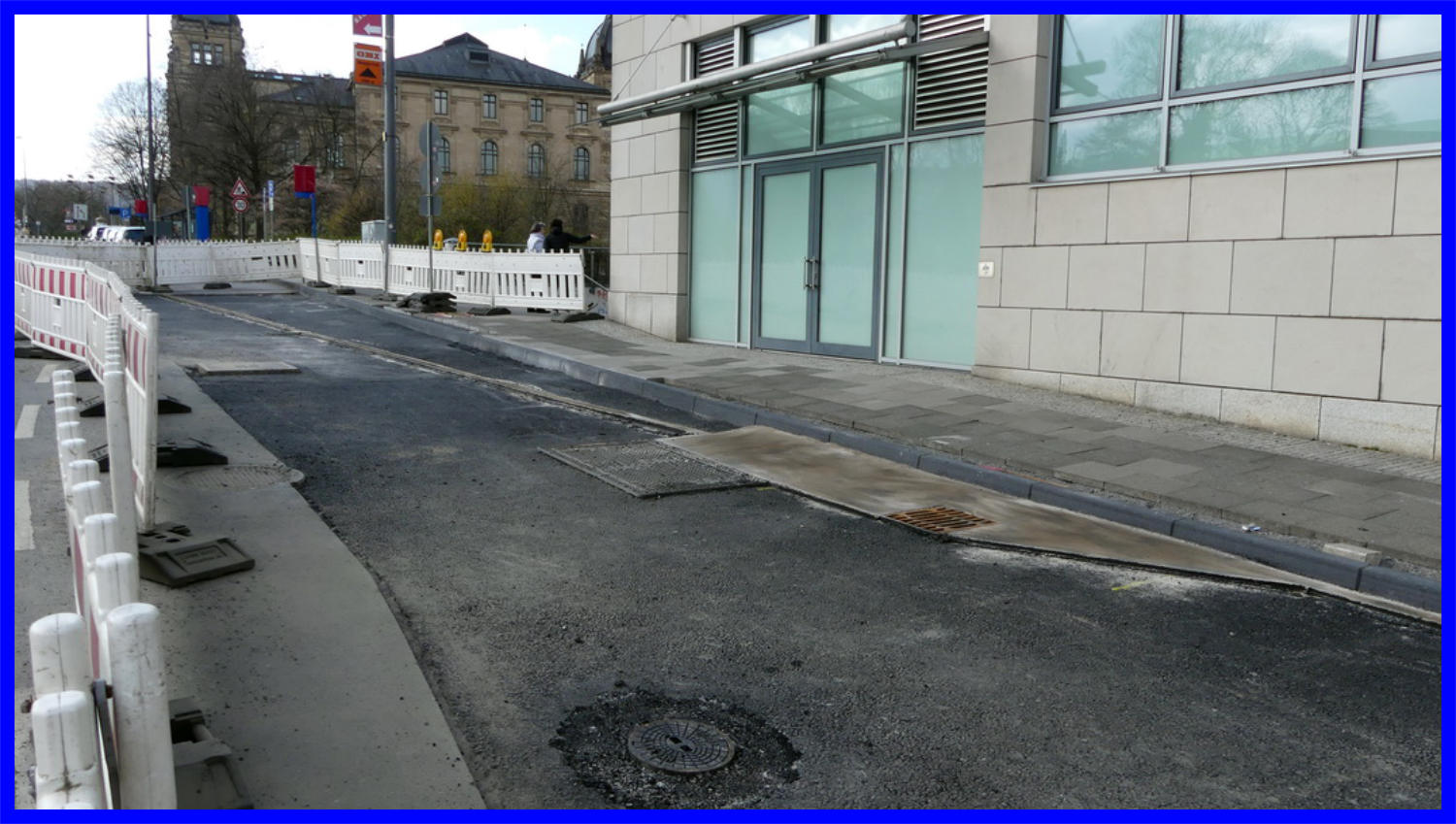

03.04.17 - Der Restliche Bürgersteig an der Bahnhofstraße ist nun fertig.
03.04.17
04.04.17 - Die Sanierung geht weiter.
04.04.17
06.04.17 - Der Trennstreifen erhält nun seinen Mutterboden.
06.04.17
10.04.17 - Die Sanierung der Mauer ist abgeschlossen. 10.04.17 - Die Sanierung der Mauer ist abgeschlossen.
10.04.17
10.04.17
28.04.17 - Der Mast für den Wegweise wurde aufgestellt. Die Gärtner bearbeiten die Beete.
28.04.17
03.05.17 - Die Trennstreifen aus Styropor wurden wieder ausgebaut.
03.05.17

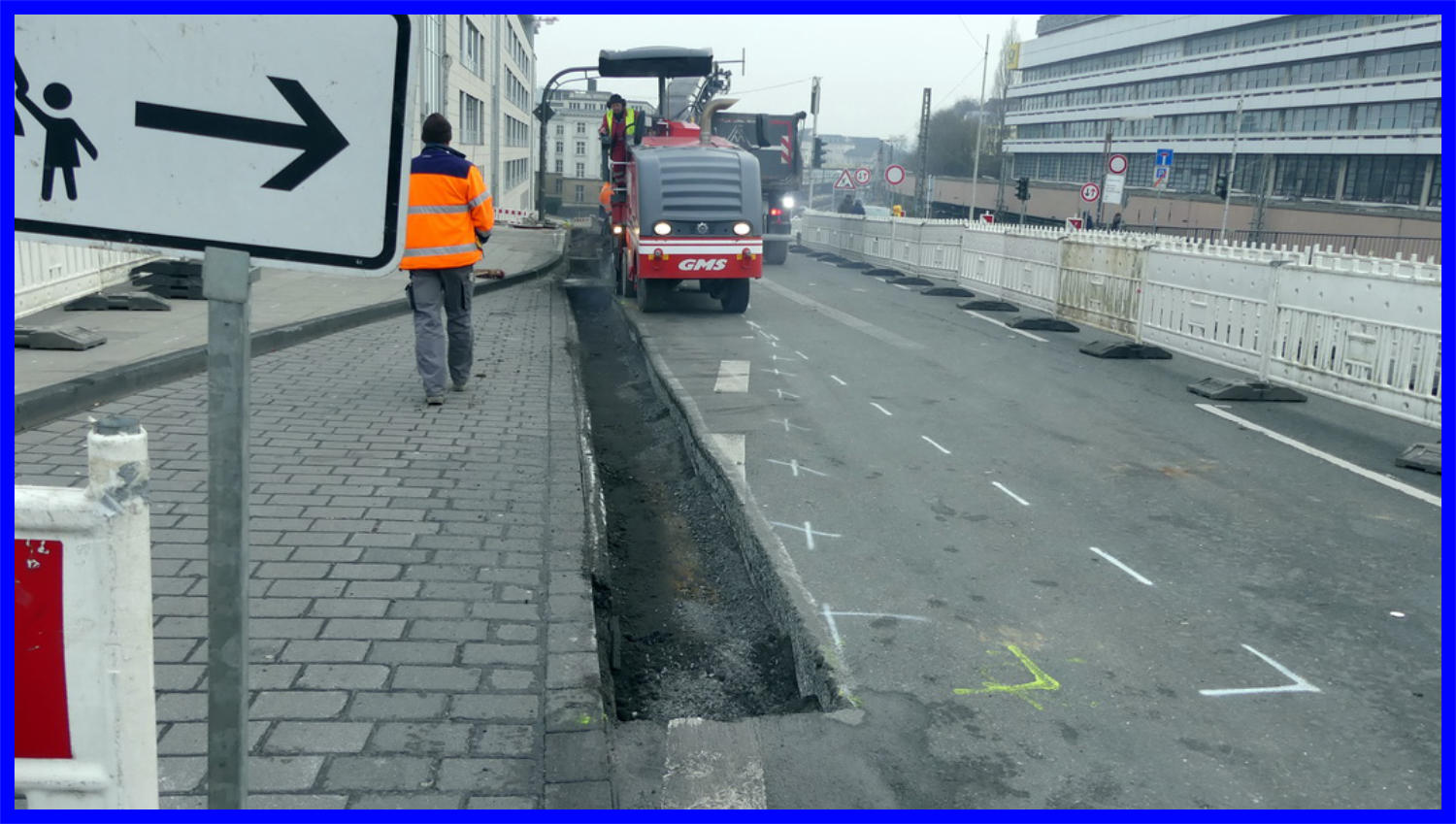

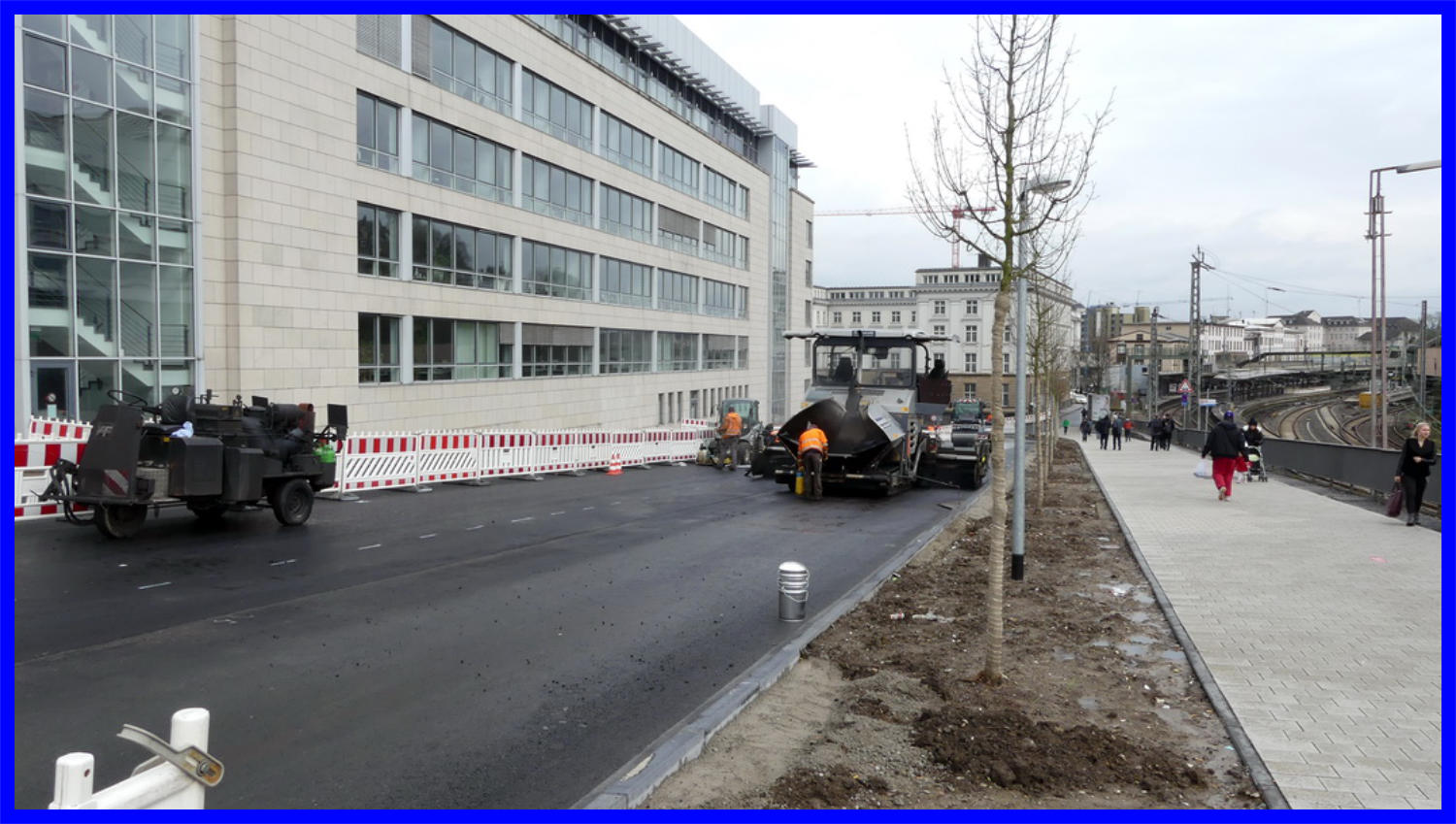

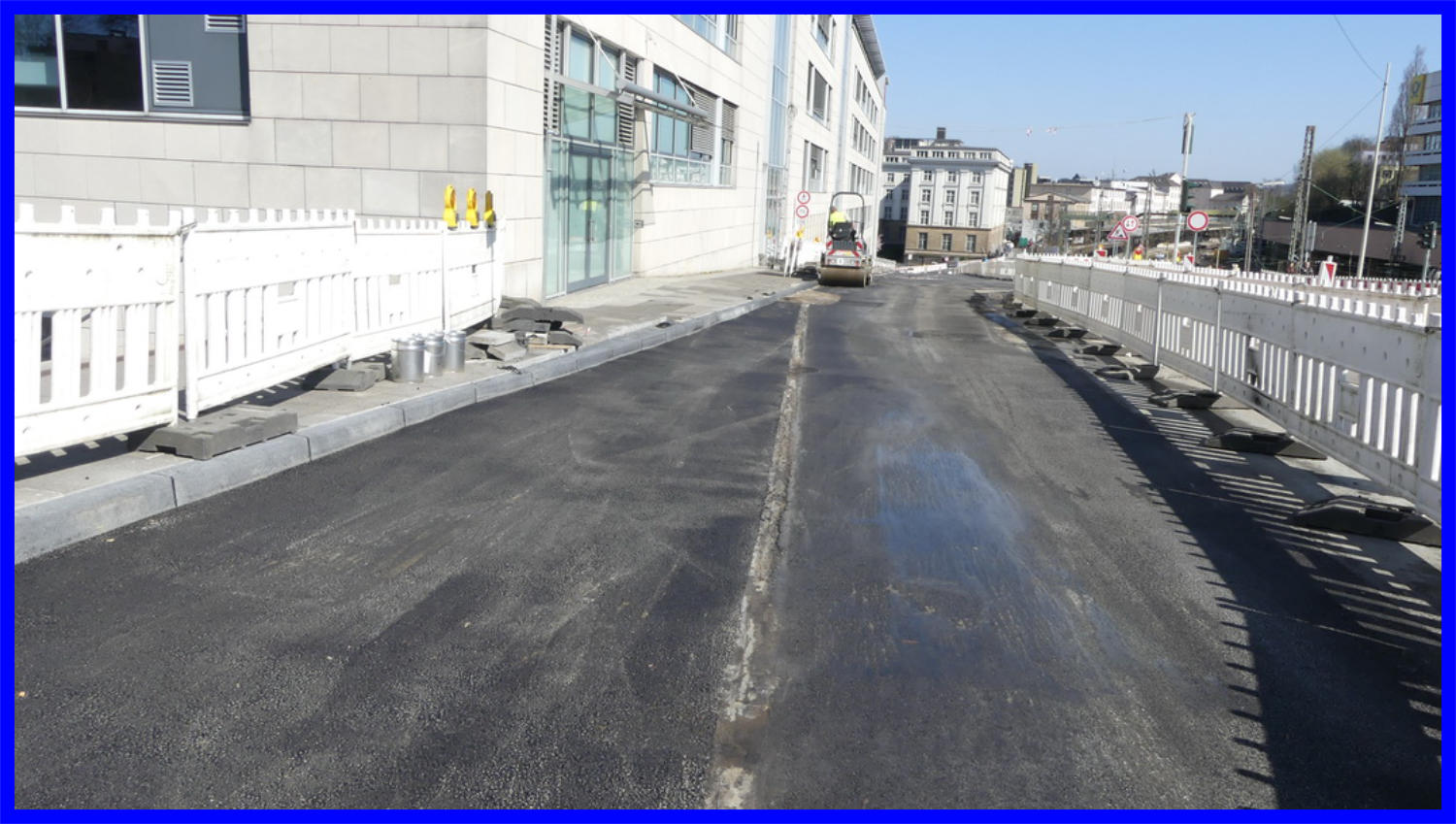

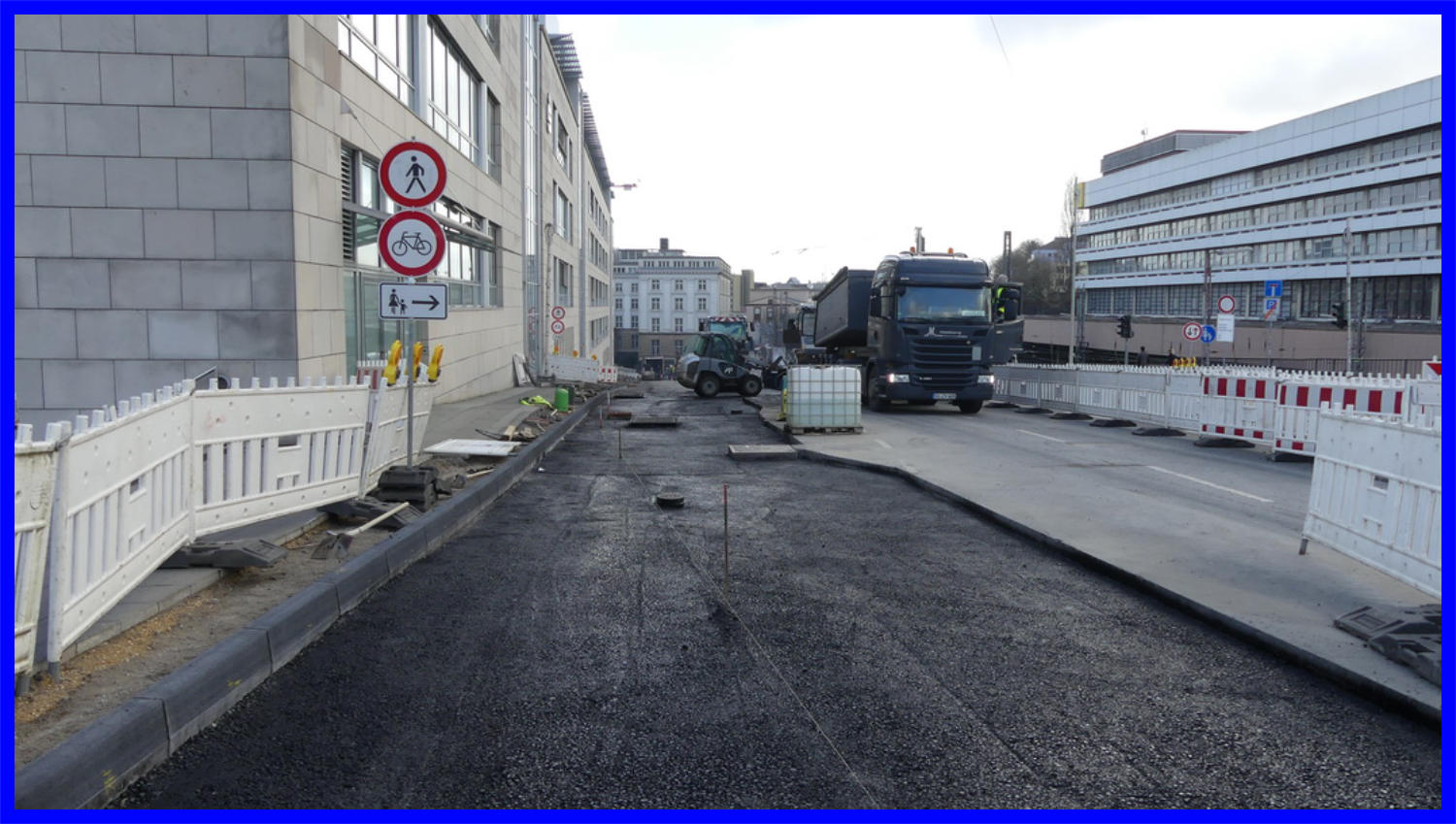

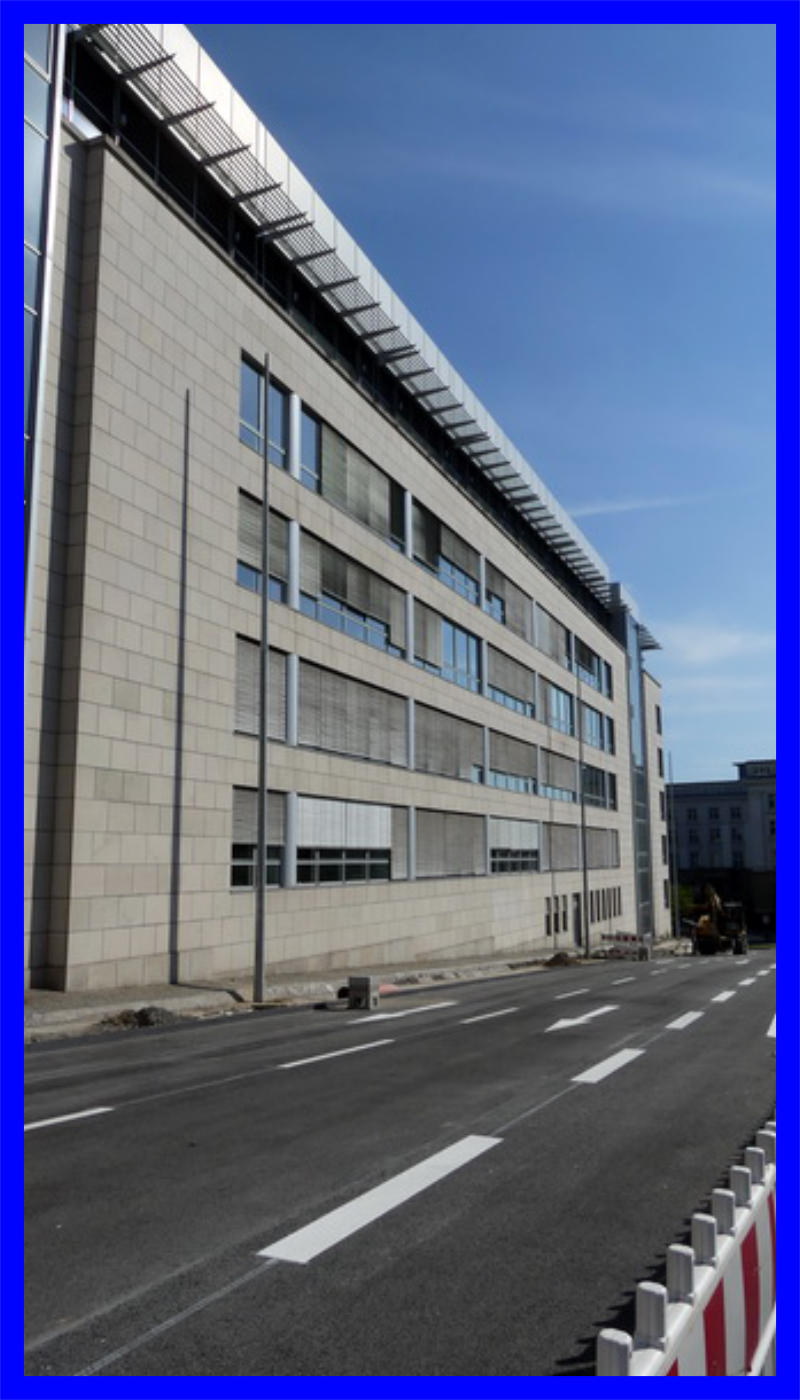

05.05.17 - Die letzte Asphaltschicht wird eingebaut.
05.05.17
11.05.17 - Hier wurden Bohrkerne entnommem.
11.05.17

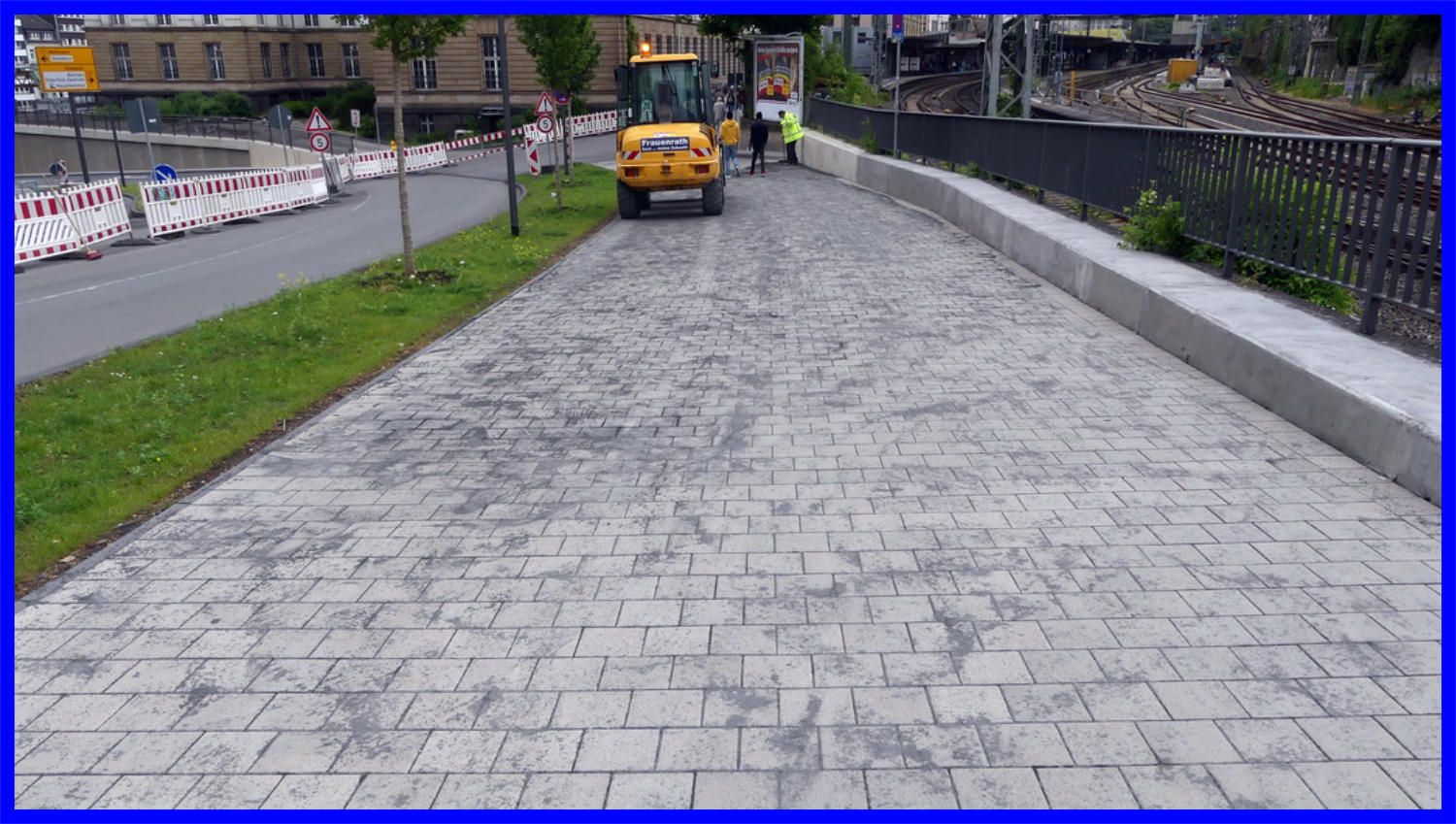

17.05.17 - Die ersten Grasspitzen erblicken das Licht.
17.05.17

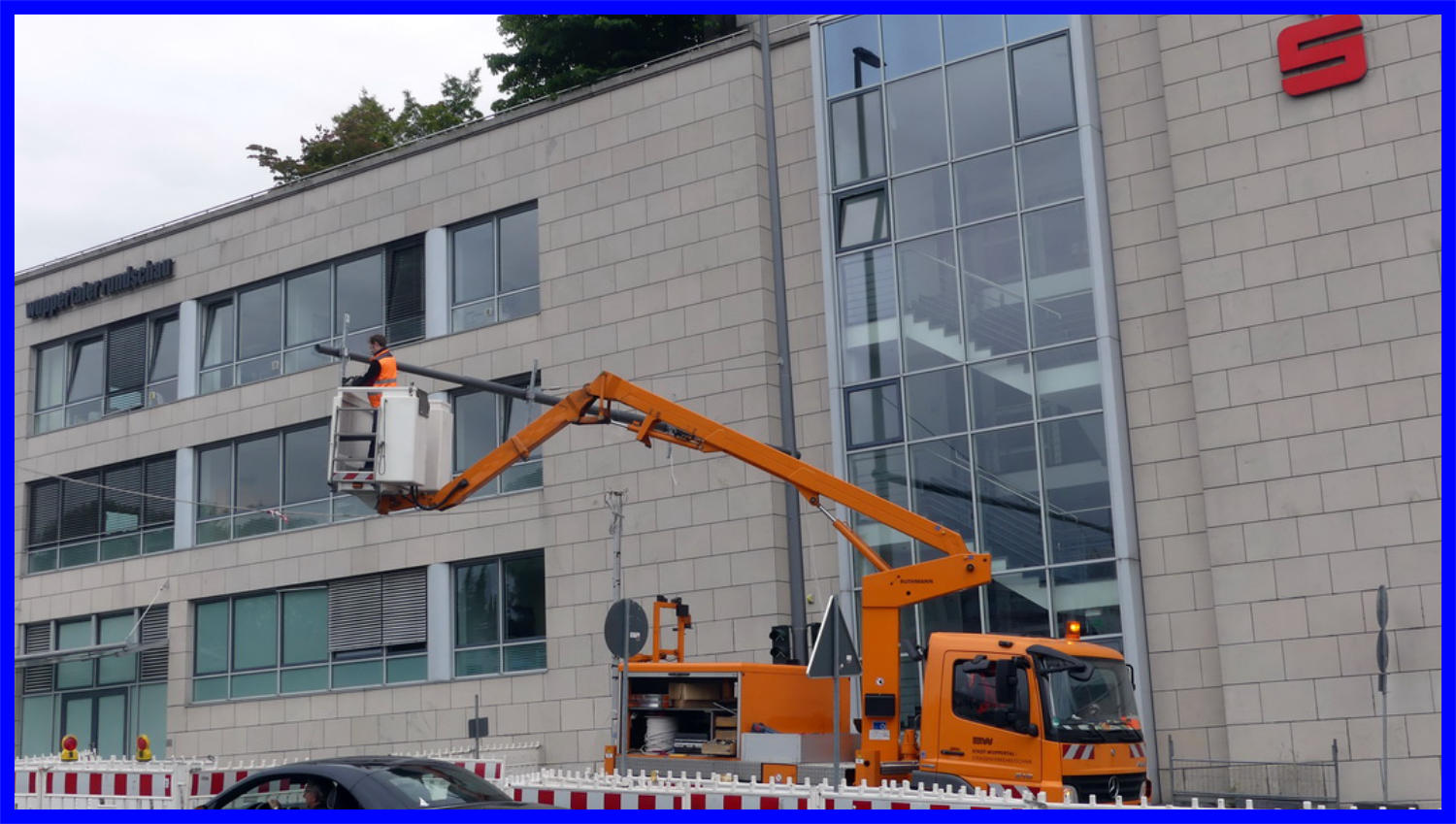

27.05.17 - Der Mast für den Ampelausleger  wurde inzwischen aufgestellt.
27.05.17
02.06.17 - Die Wegweiser sind da. Aber ohne Autobahnanzeige
02.06.17
08.06.17
08.06.17 - Hier bewegt sich etwas nach langen Stillstand am Bürgersteig.An der Bahnhofstraße gehen die Fahrbahn Markierungen weiter. 14.06.17 - Die neuen Lampenmasten wurden eingebaut. 14.06.17 - Der Fluchtweg für das Sparkasssengebäude wird wohl nicht die gesamte Bürgersteigbreite ausfüllen.
14.06.17
14.06.17
17.06.17 - Vorbereitenden Arbeiten gab es auch  hier Die festen Warnbaken werden wieder gegen die mobile Ausführung getauscht.
17.06.17
20.06.17
20.06.17 - Am Bütgersteig wird nun weitergearbeitet. 21.06.17. - An der Bahnhofstraße fehen die Pflasterarbeiten weiter.
21.06.17
23.06.17
23.06.17
23.06.17 - Die letzten Bauarbeiten an dem Übergang. 23.06.17 - Am Schild endet der offizelle Bürgersteig. Der Rest ist nur noch der Fluchtweg für die Sparkasse. 28.06.17 - Die Markierungslinen wurden bereits aufgetragen.
28.06.17
29.06.17 - Die neuen Ampeln an der Bahnhofstraße werden montiert. 29.06.17 - Der Gehweg wird nochmal verfugt.
29.06.17
29.06.17
30.06.17 - Der Weg hinter der Mauer wird gepflastert. 30.06.17 - Der Boden vor dder Treppe ins nichts wurde aufgefüllt. 30.06.17 - Der Bürgersteig an der Bahnhofstraße ist nun auch für Radfahrer frei.
30.06.17
30.06.17
30.06.17
01.07.17 - Teleblick zum gepflasterten Ausgang an der Sparkasse 01.07.17 - Die Fugen wurden geschlossen.
01.07.17
01.07.17
03.07.17 - 03.07.17 - Der Nördliche Bürgersteig ist nun eine Rasenfläche. 03.07.17 - Auch die Einmündung hat eine neue Markierung erhalten.
03.07.17
03.07.17
03.07.17

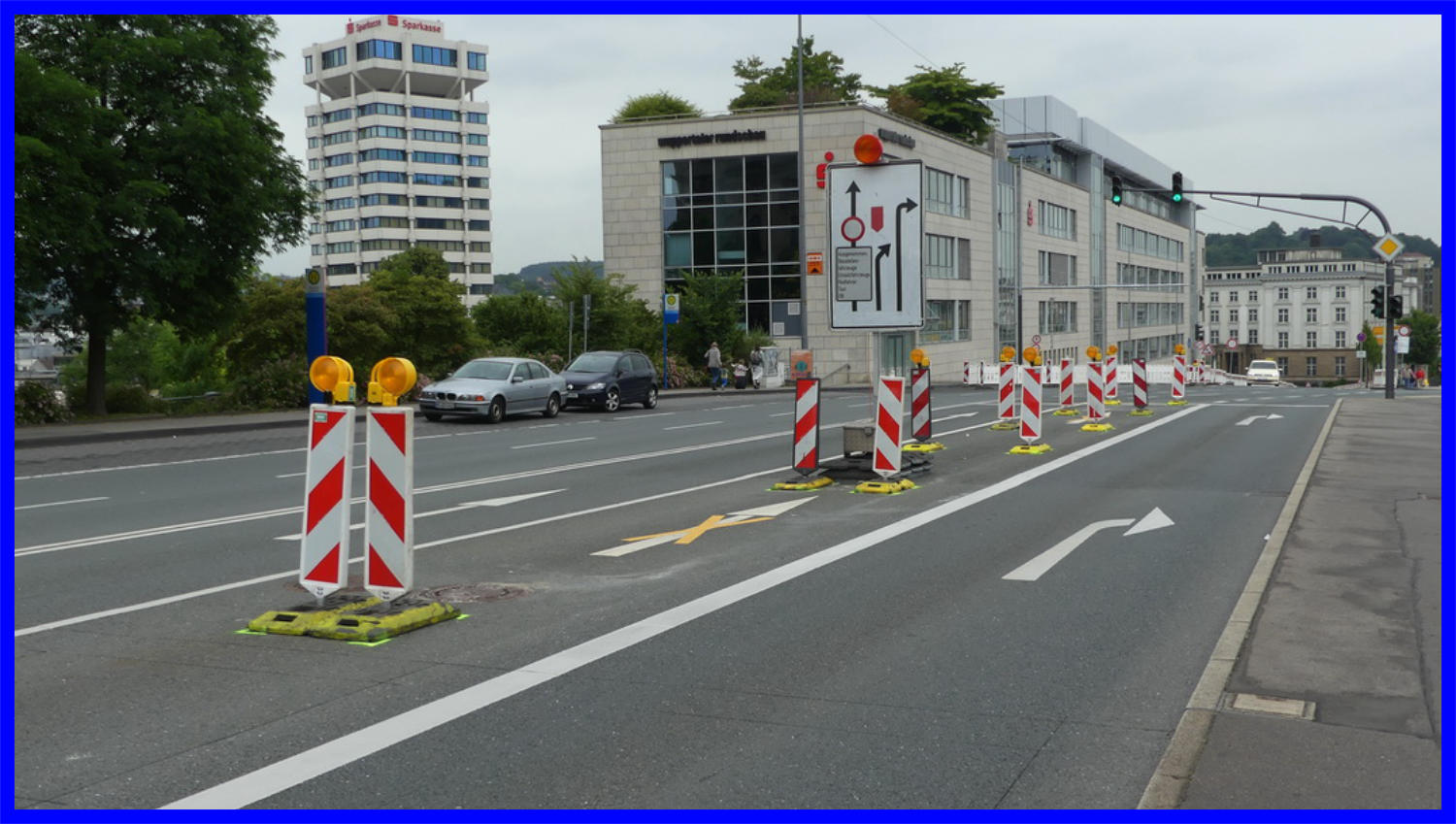

07.07.17 - Die Bahnhofsstraße wurde komplett gesperrt. 07.07.17 - Viele der Bakken wurden bereits entfernt. 07.07.17 - Zum Stadtfest wird der Taxeistand zur Haltestelle umgelegt.
07.07.17
07.07.17
07.07.17
10.07.17 - Die Linienbusse fahren jetzt wieder ihre ürsprünglichen Linenwege.
Die Bauarbeiten sind nun fast abgeschlossen.
10.07.17

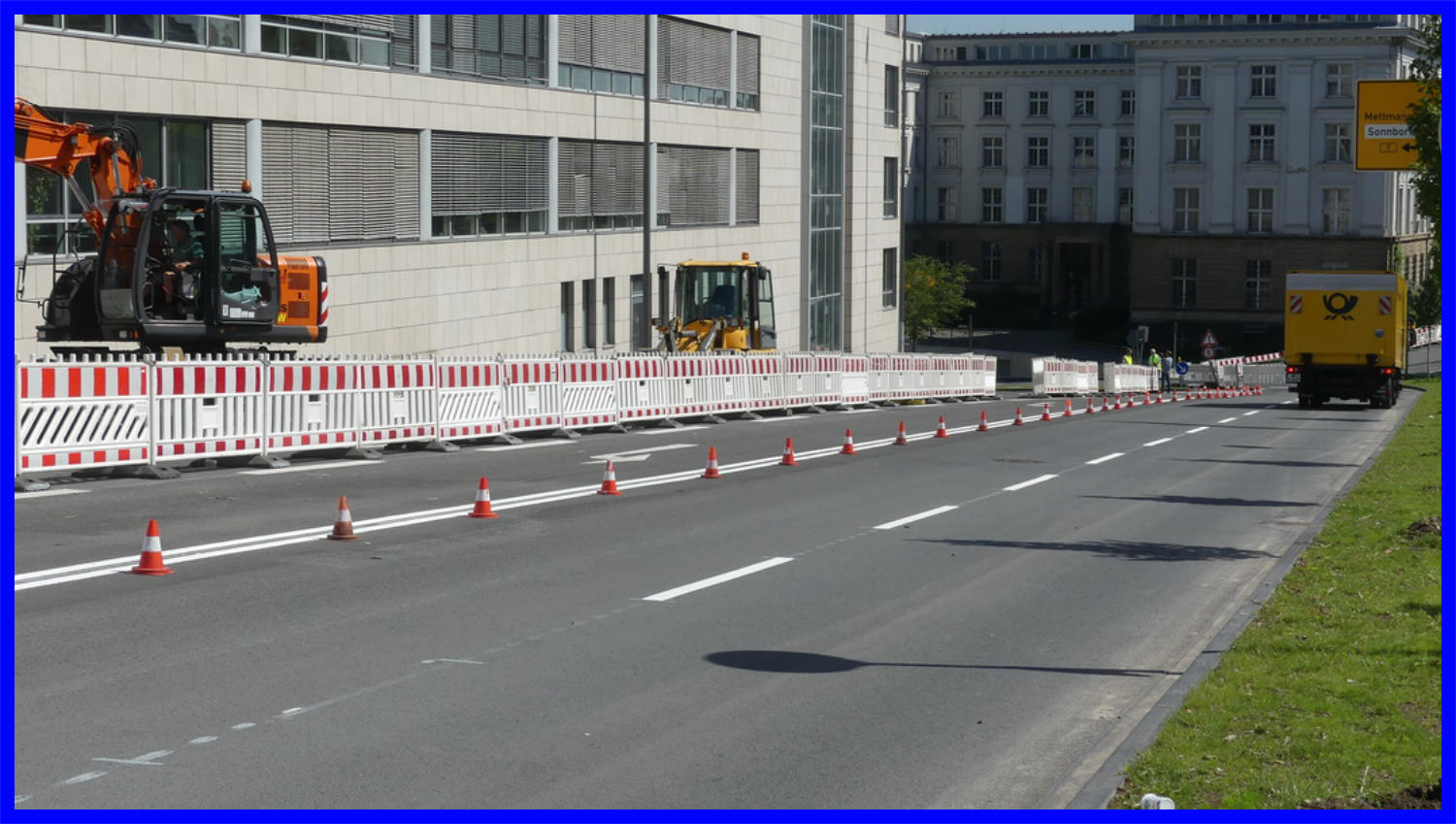

29.08.17 - Bahnhofstraße - Die Zufahrt zum Bahnhof erfolgt nun über die Dessauer Straße.
29.08.17

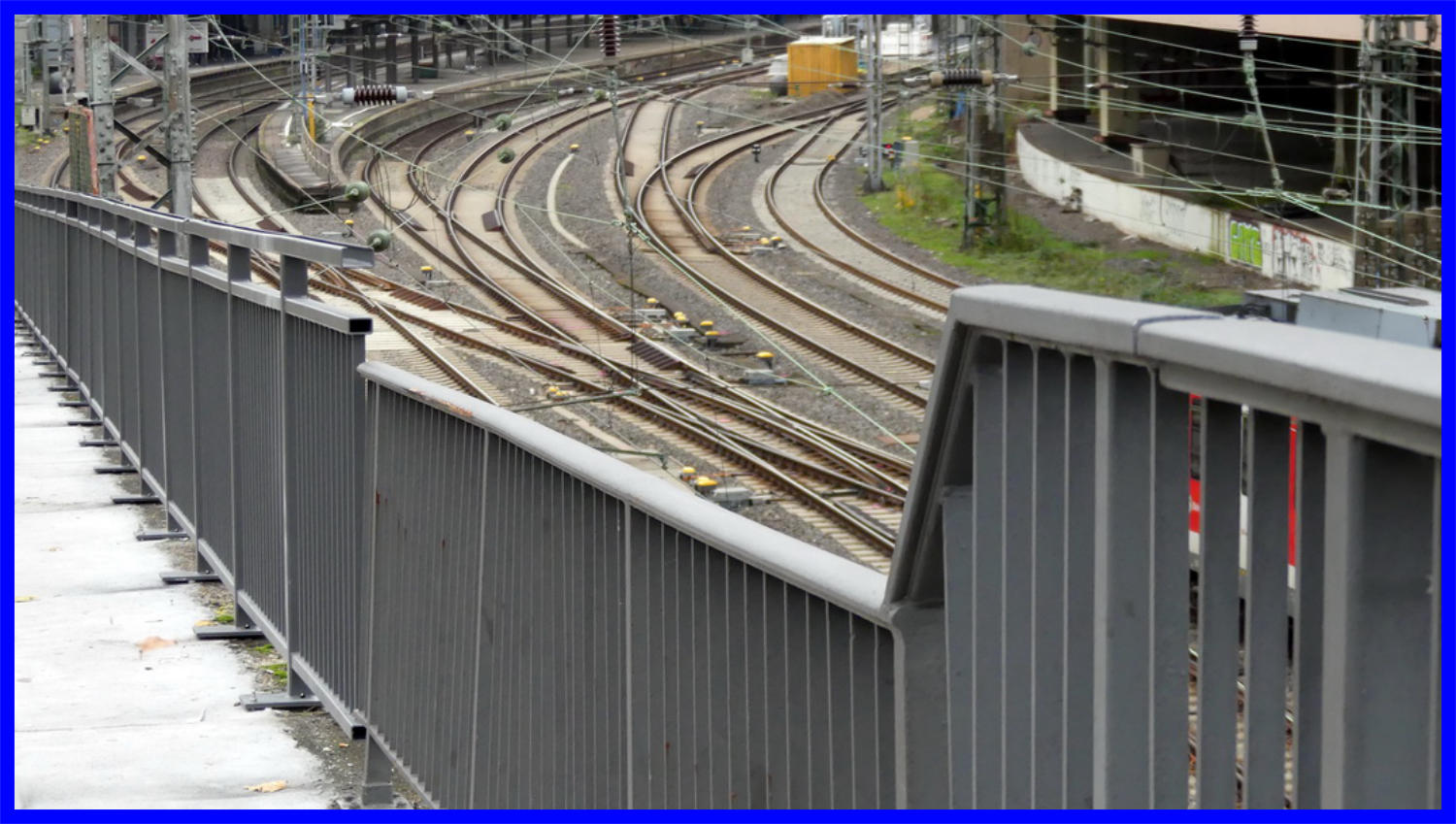

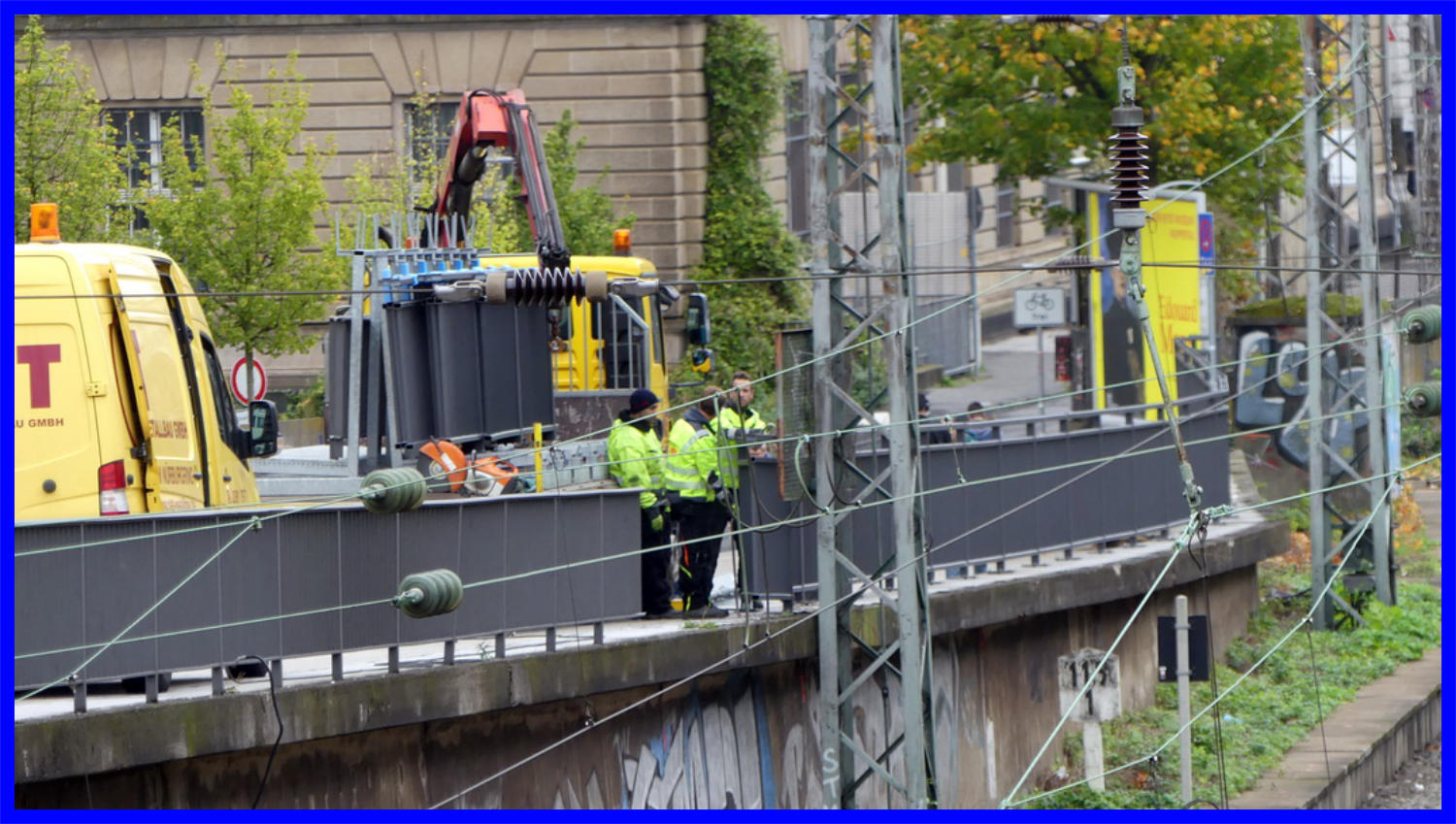

24.10.17 - Langsam wandert die Geländerbaustelle nach Westen.
24.10.17

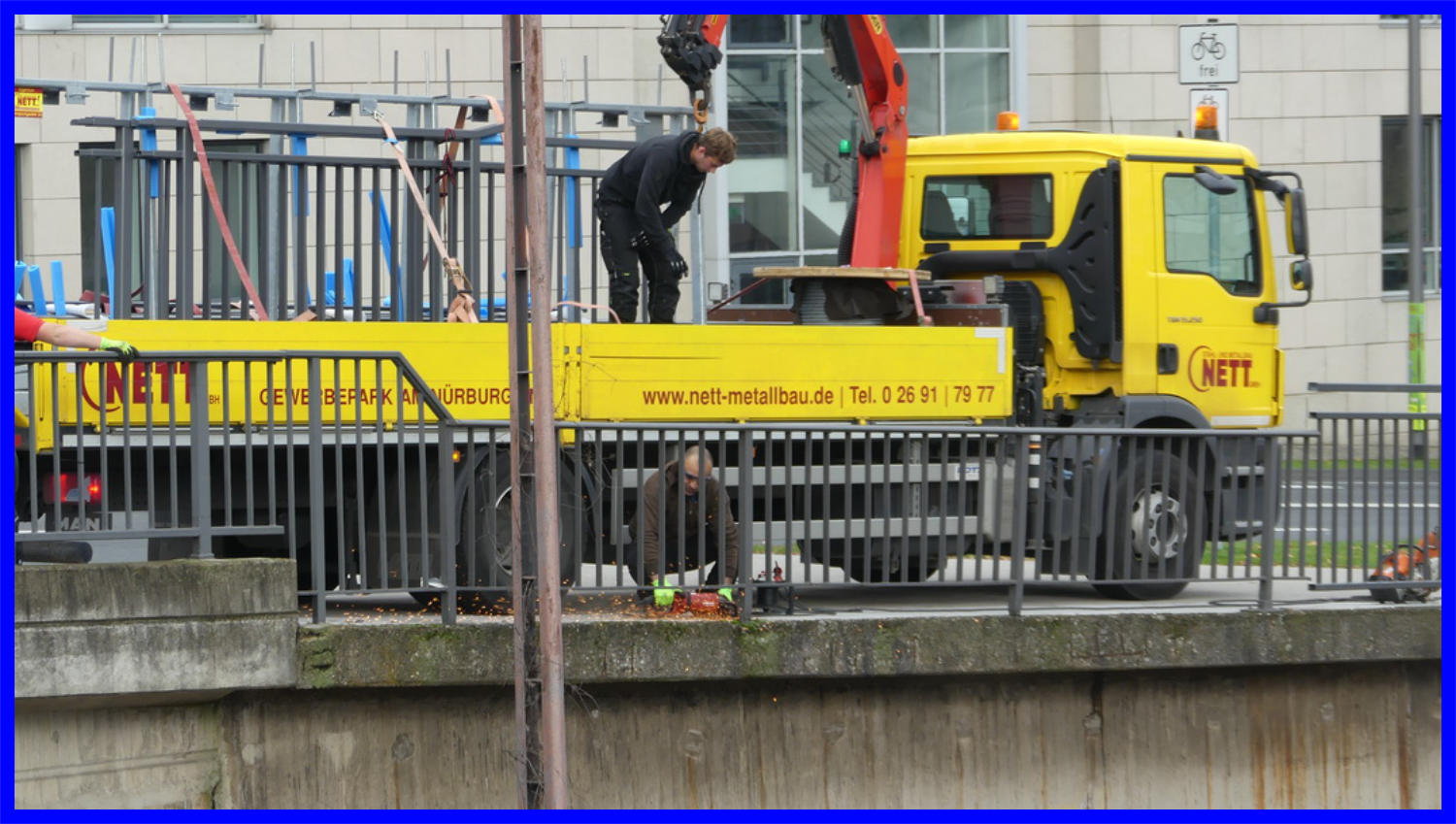

25.10.17 - Ein Element muss noch gewechselt werden. 25.10.17 - Ein Element muss noch gewechselt werden.
25.10.17
25.10.17
26.10.17 - Das letzte Geländer Element wird nun eingebaut.
26.10.17

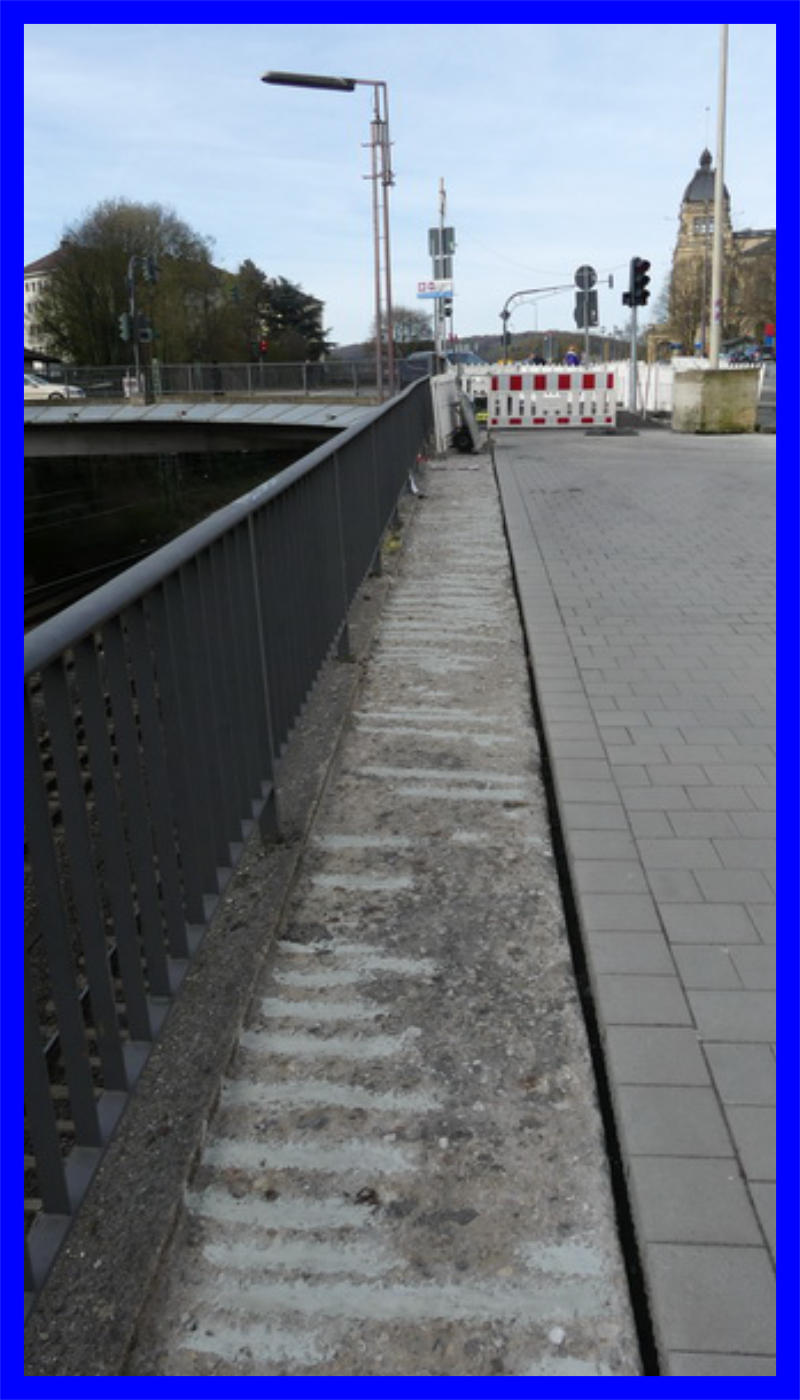

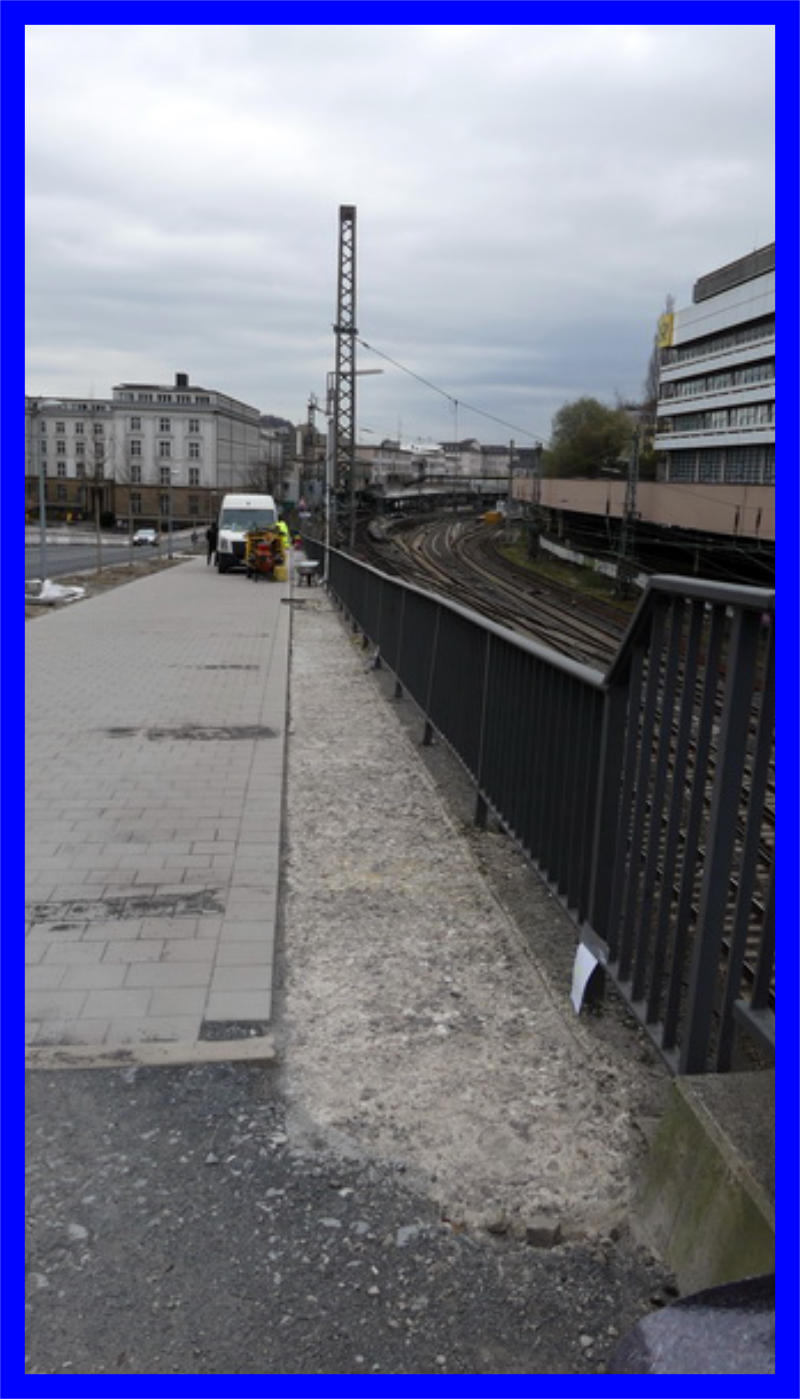

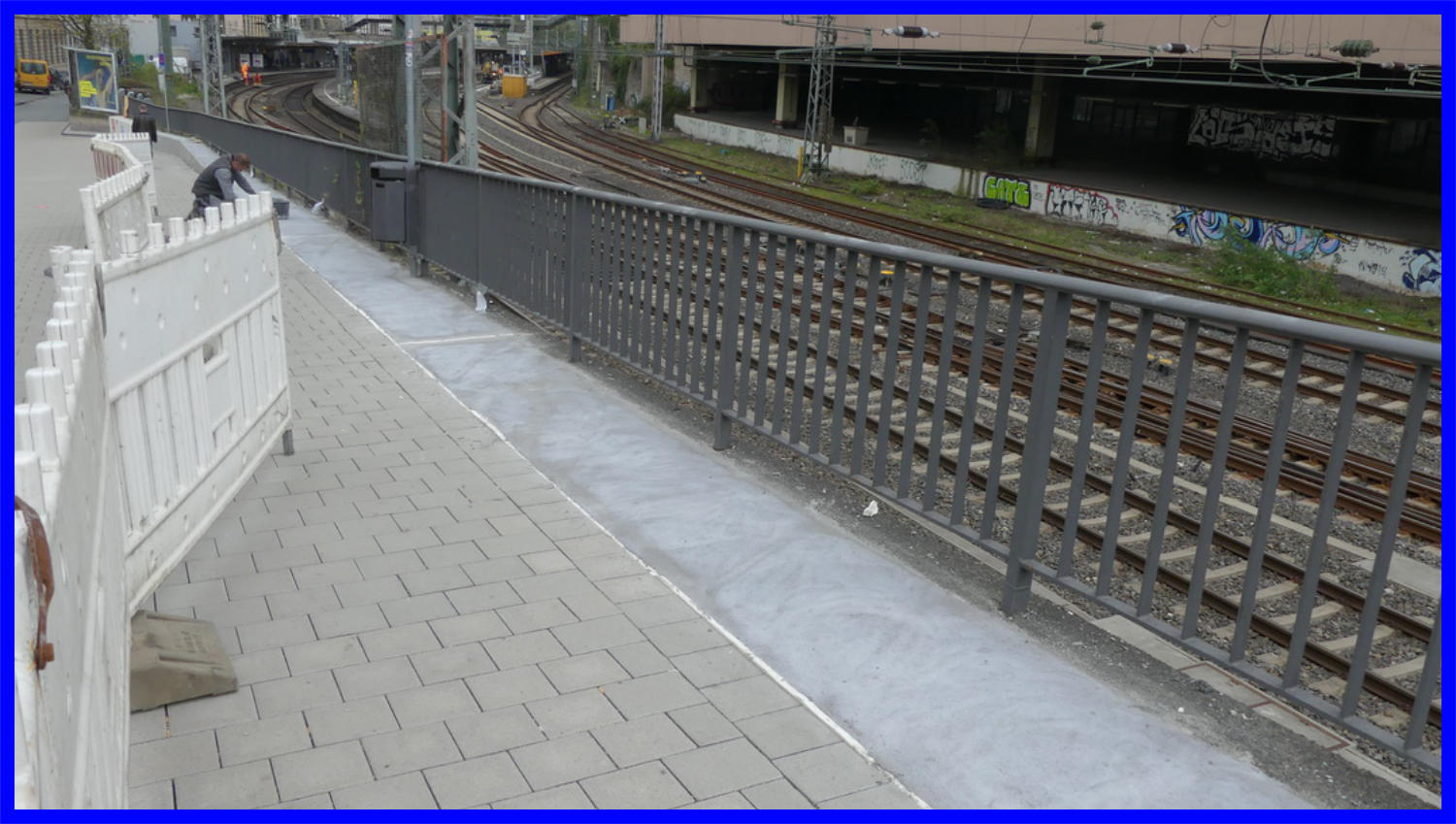

02.11.2017 - Hier fehlt noch das passende Übergangsstück. 02.11.2017 - Die Geländerplatten werden noch mit Schnellbeton unterfüttert.
02.11.2017
02.11.2017

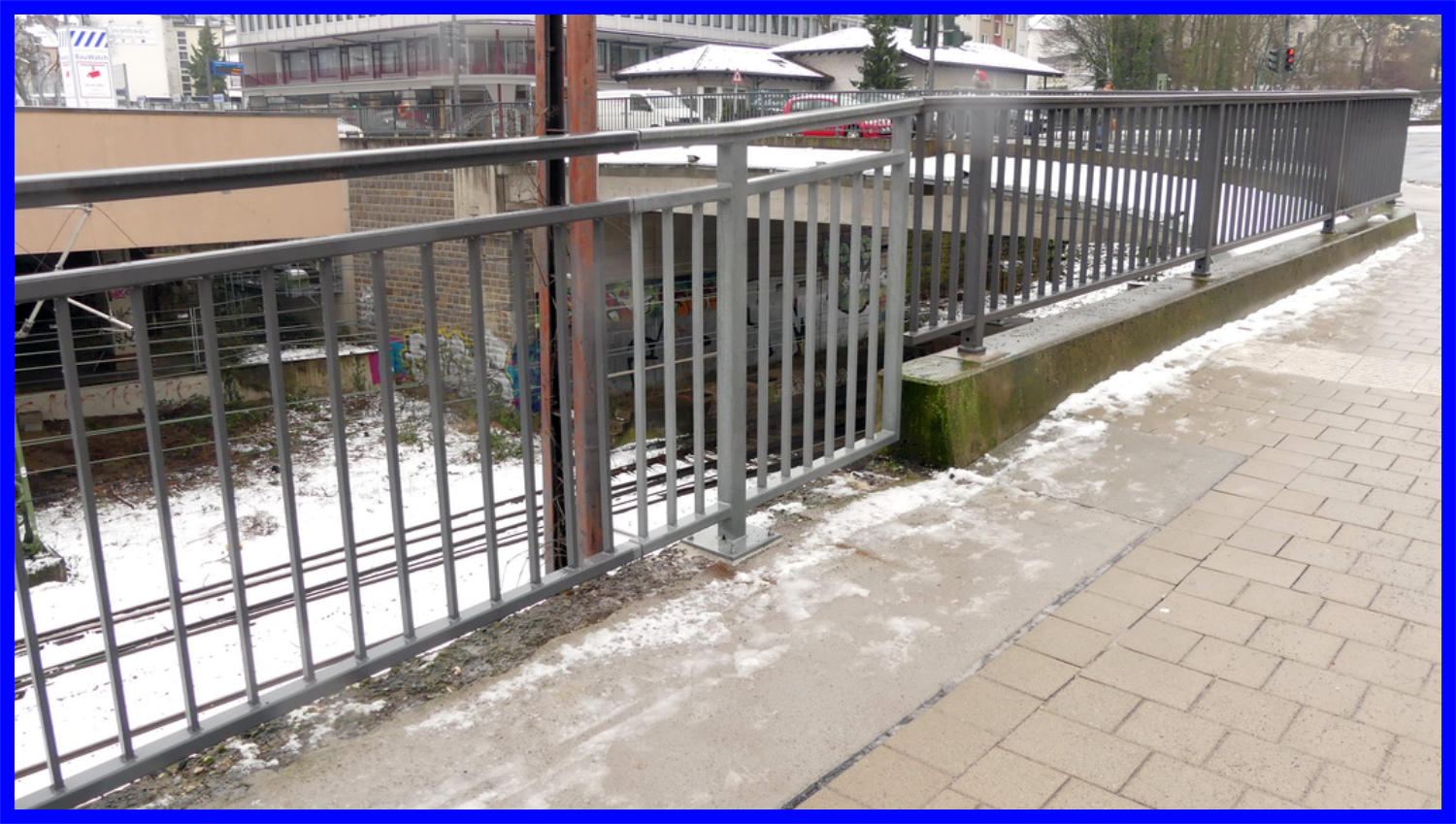

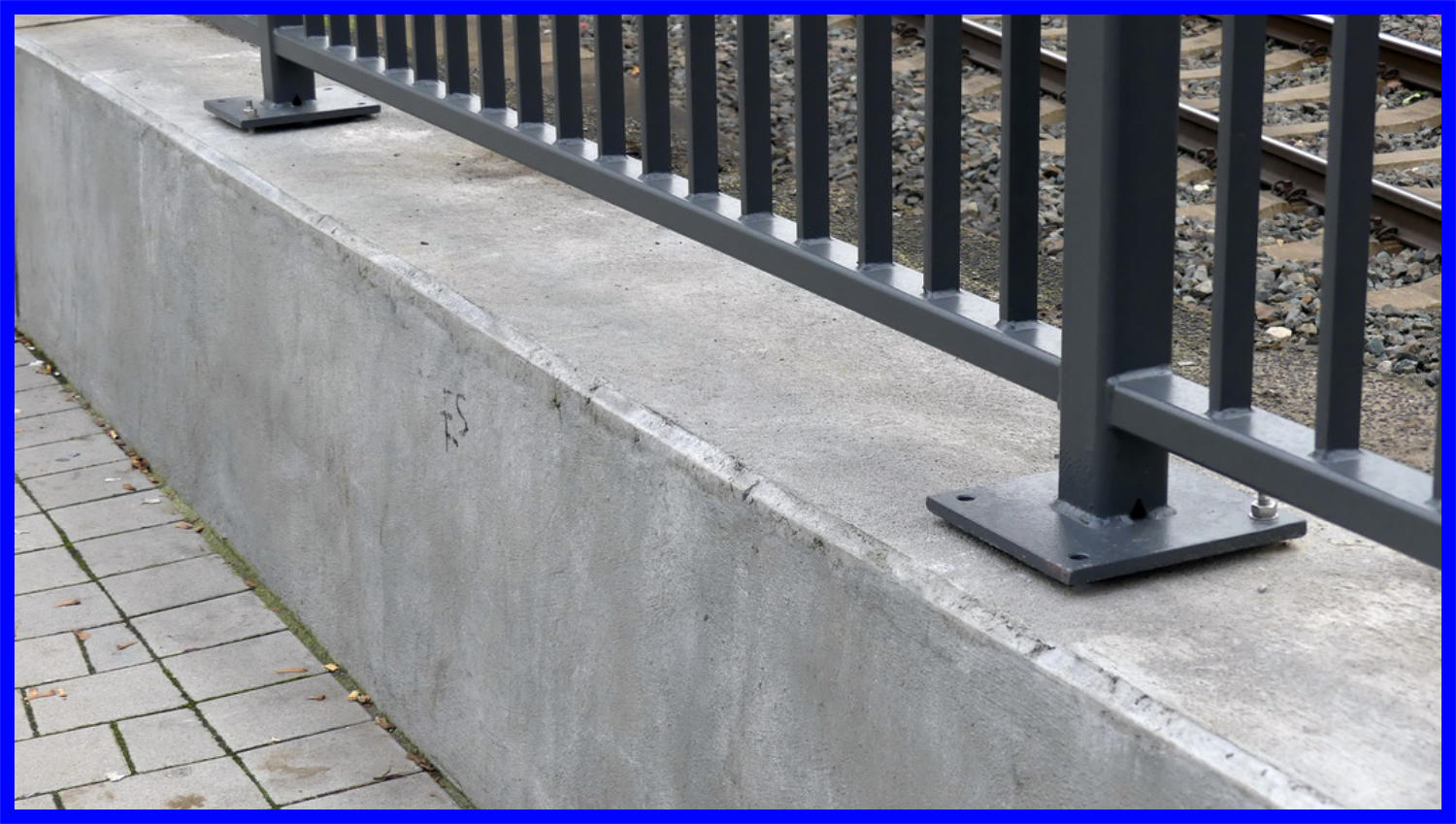

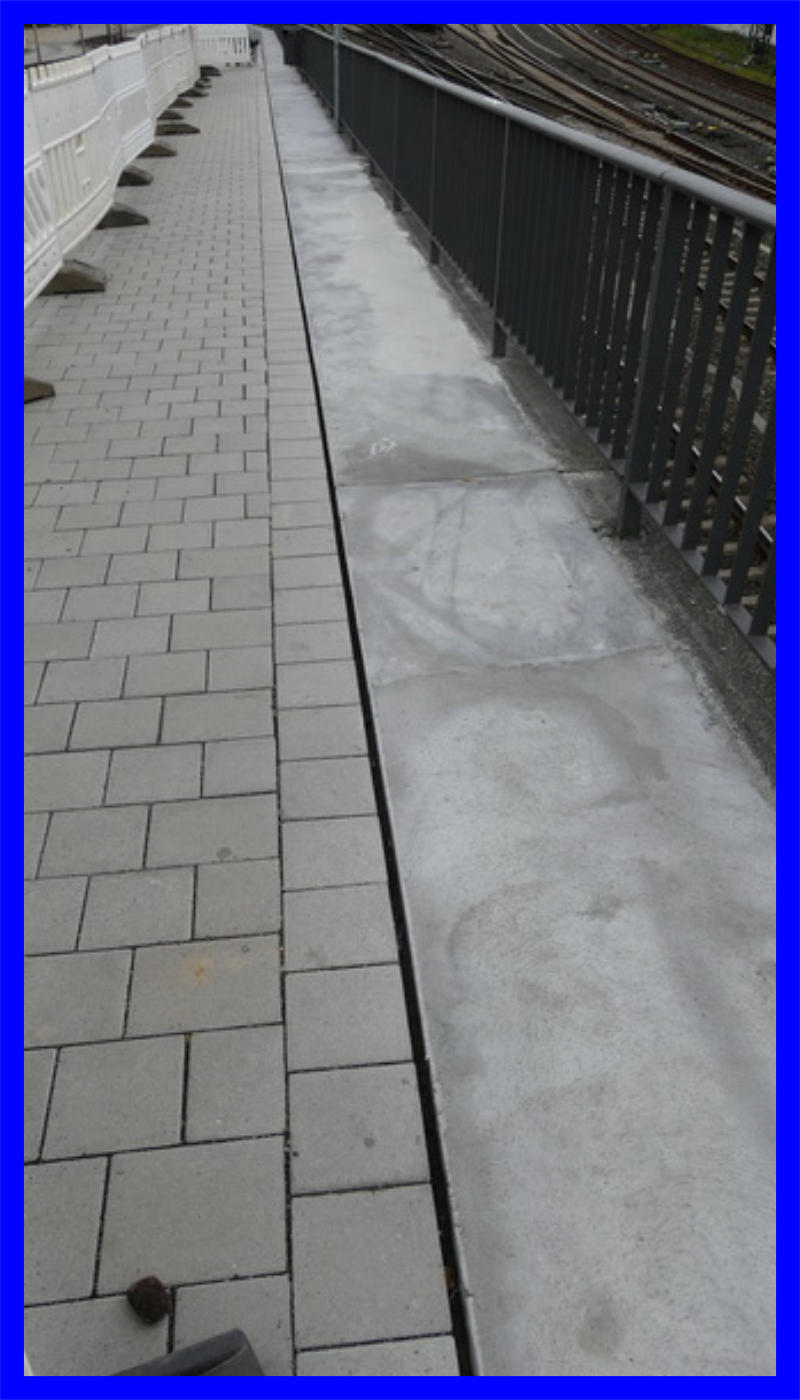

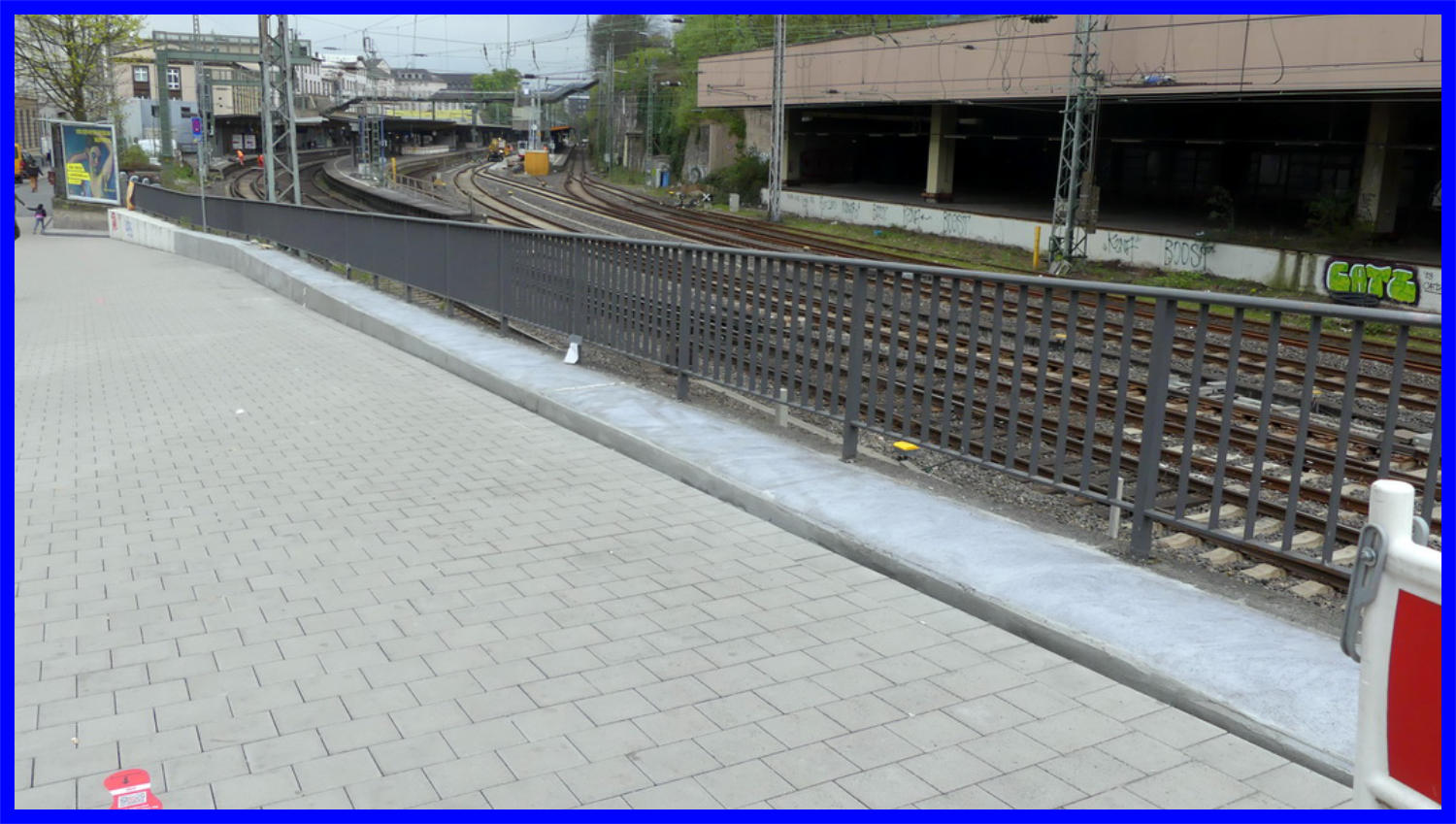

15.02.2018 - Nun ist auch das letzte Geländerstück eingefüfgt. Muß aber noch gestrichen werden.
15.02.2018
