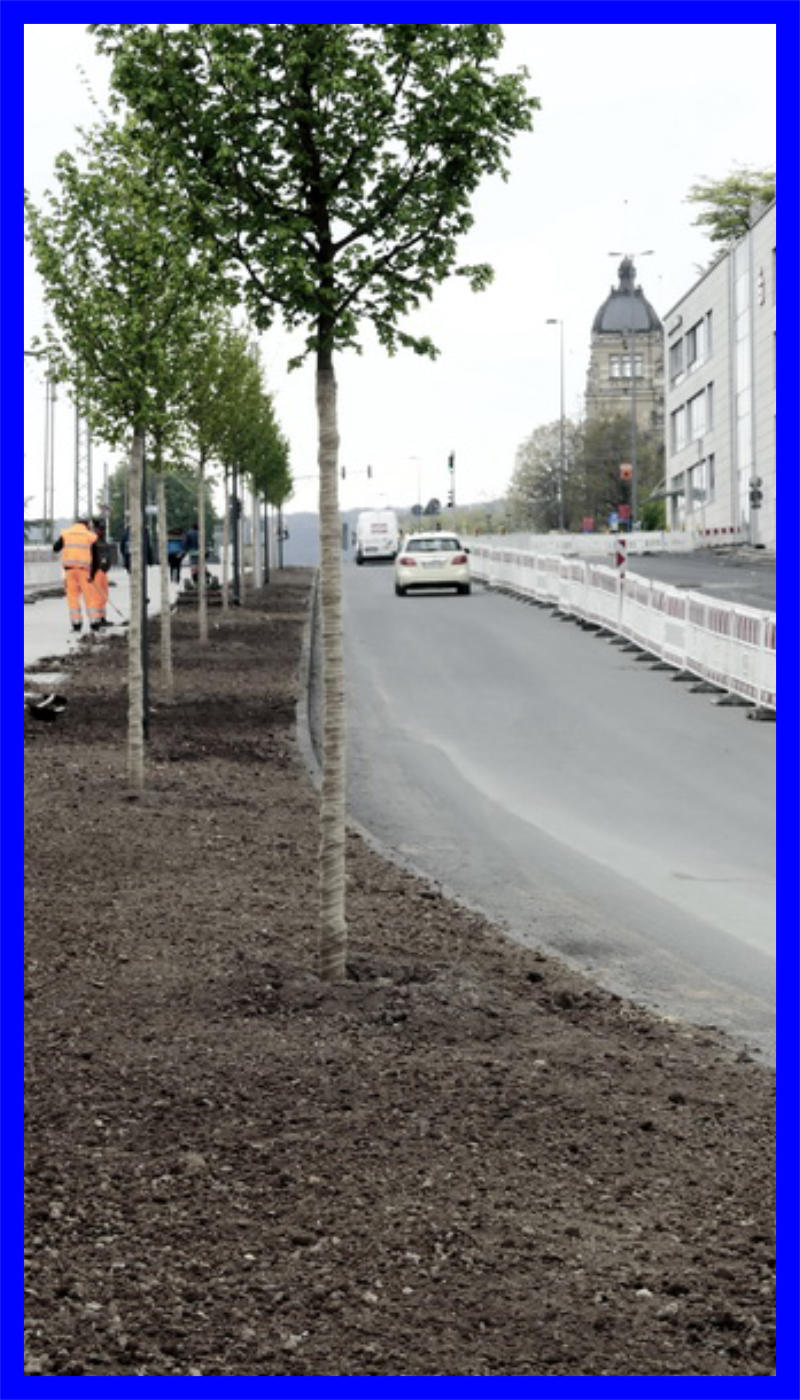

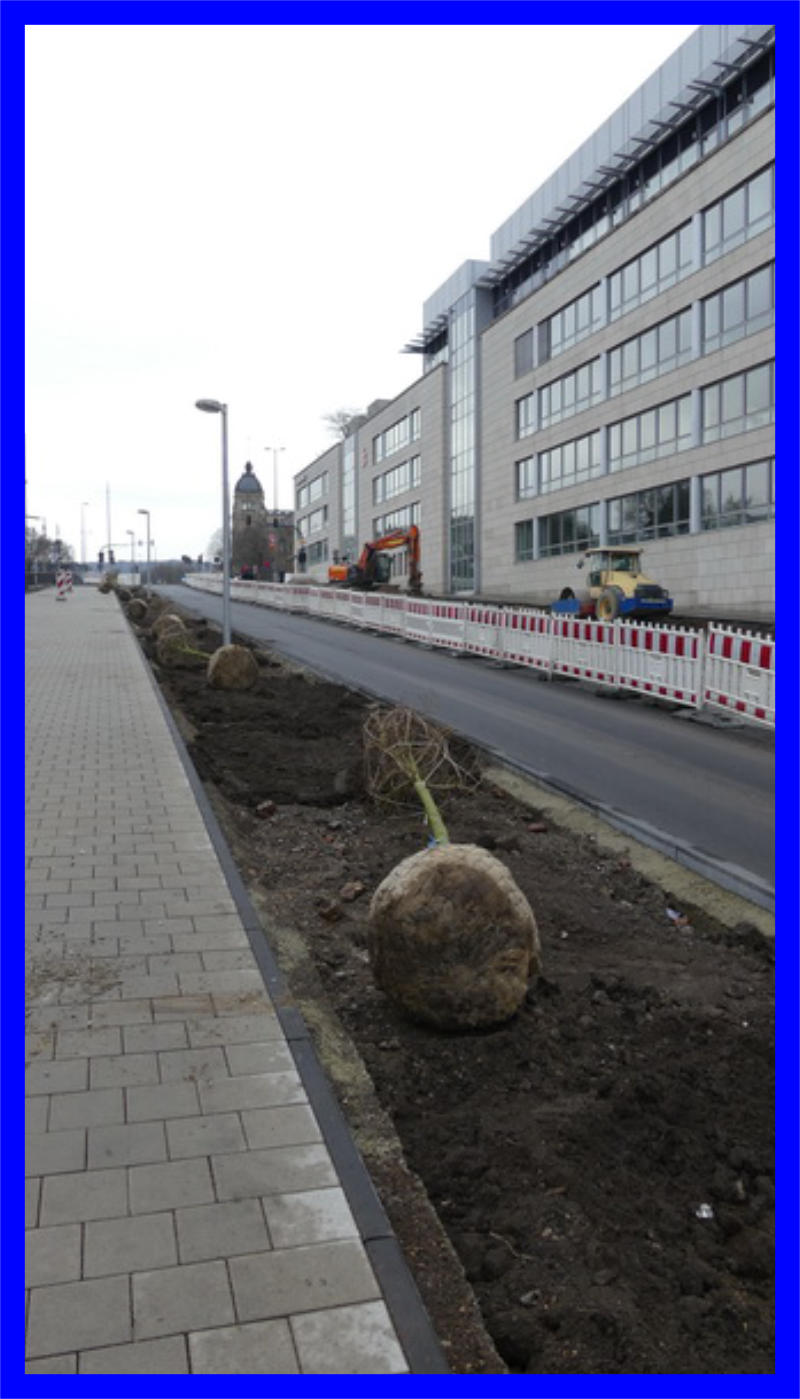

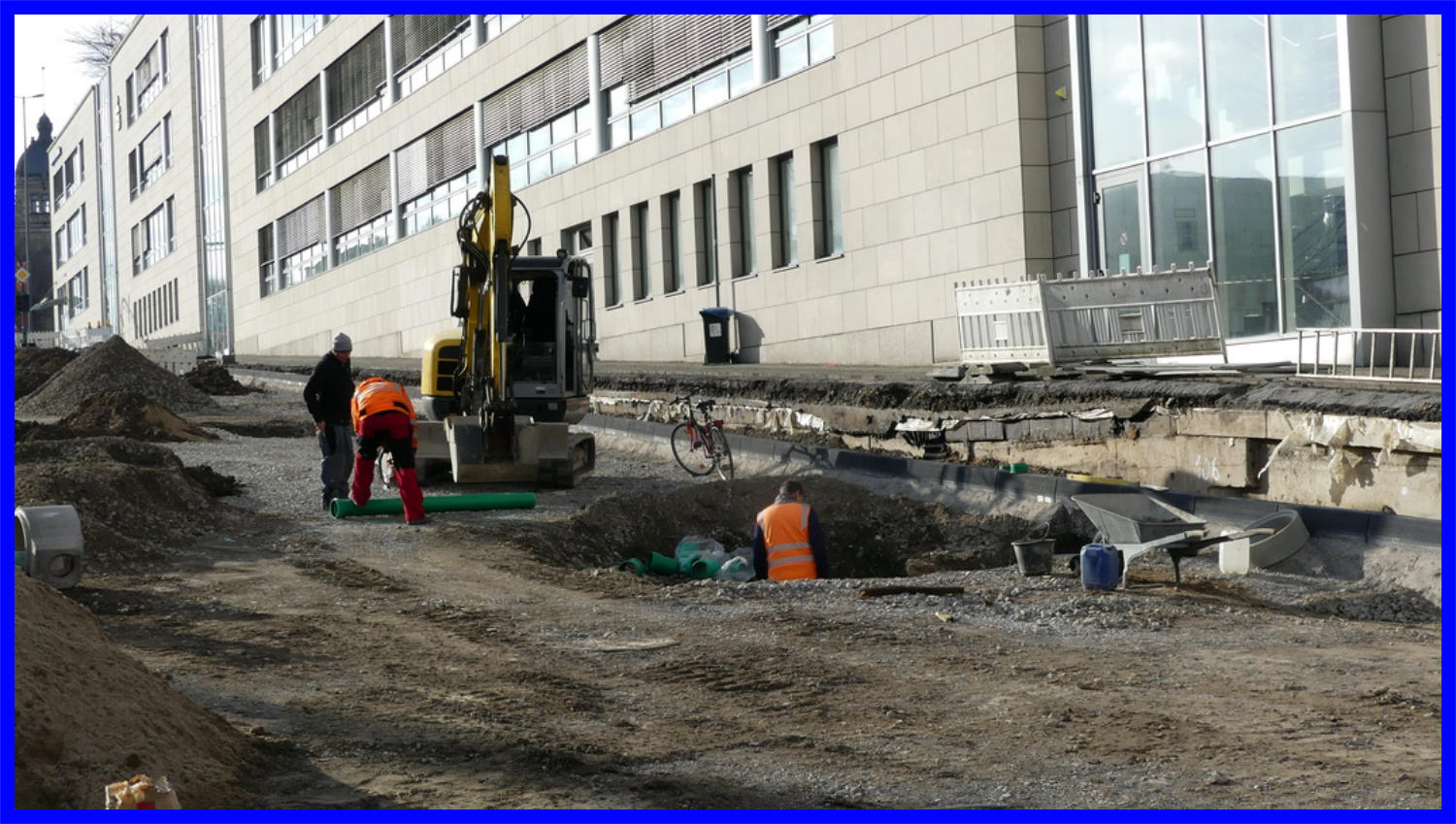

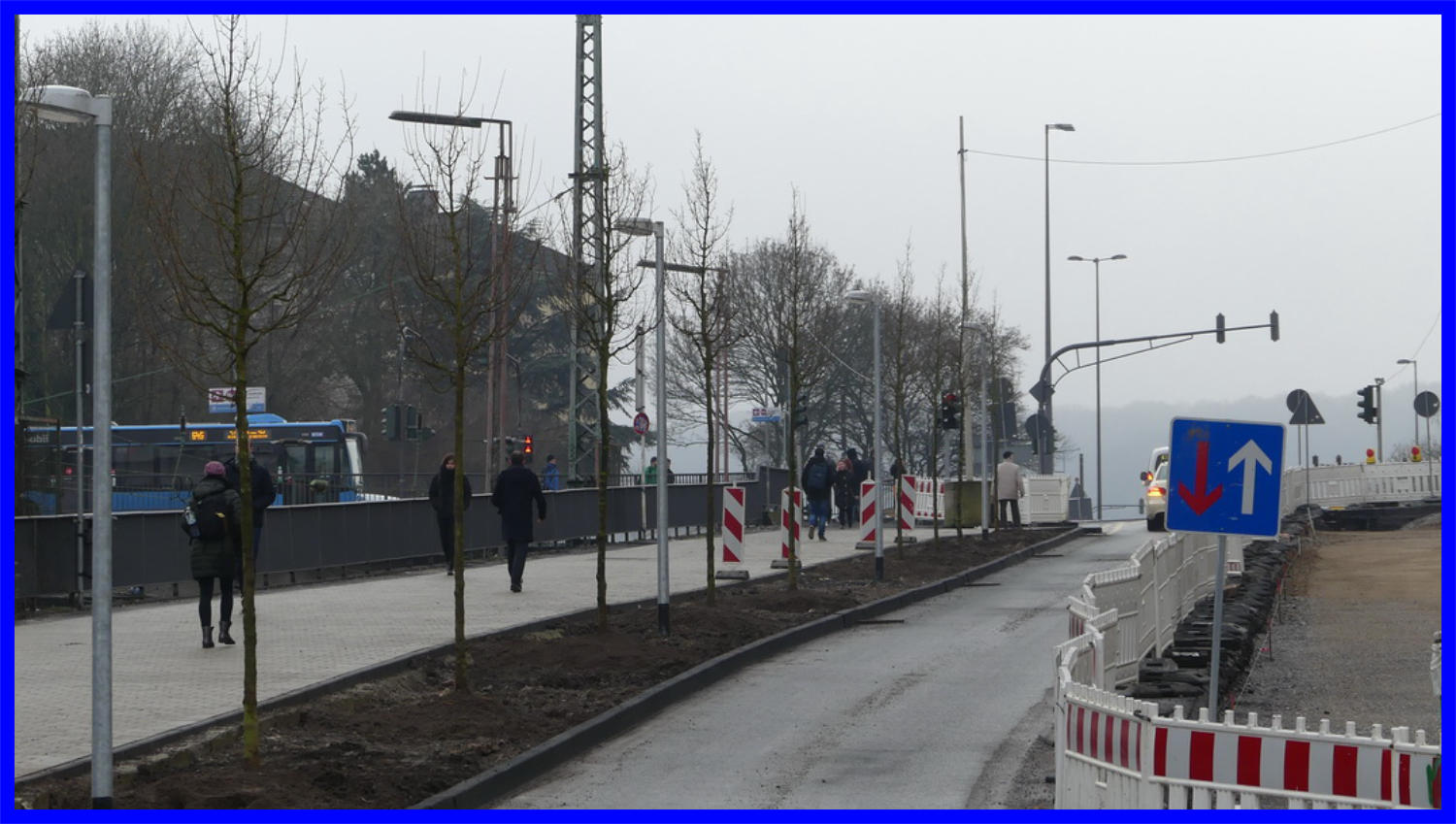

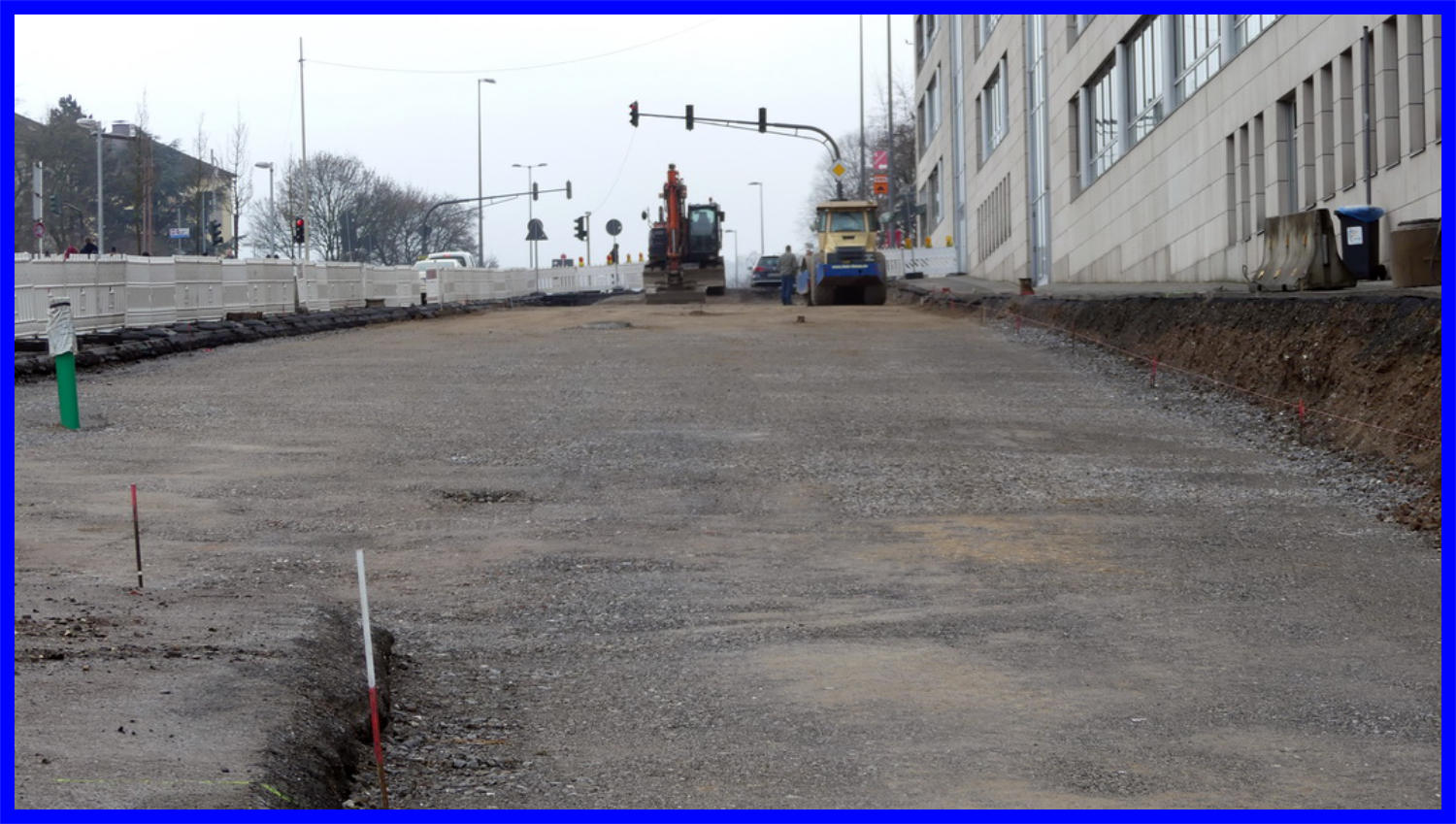

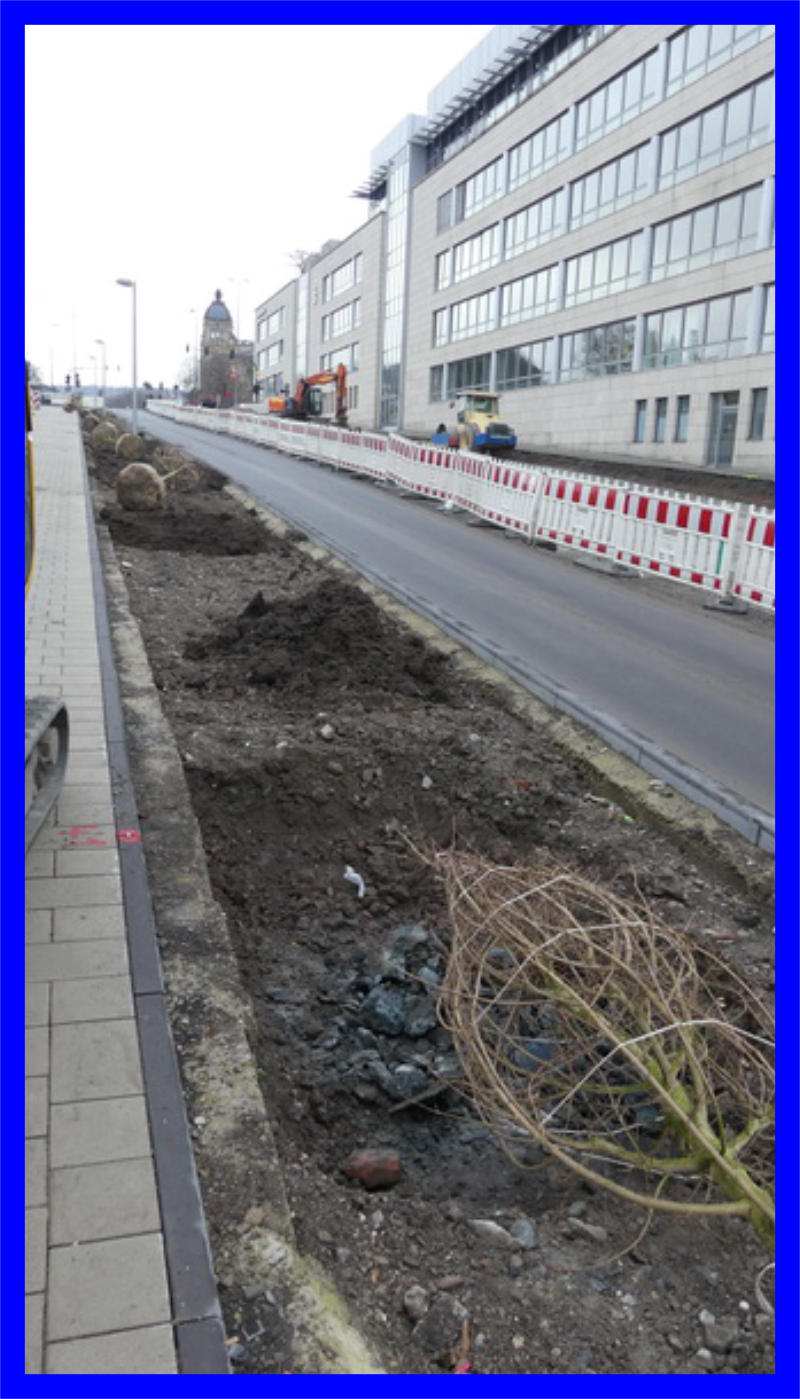

Dokumen tation Umbau Döppersberg 2009 bis 2018 09.01.2017 - Heute wurden die Bäume angeliefert und eingepflanzt. 09.01.2017 - Hier wurde am Loch erst nochmal  nachgearbeitet.

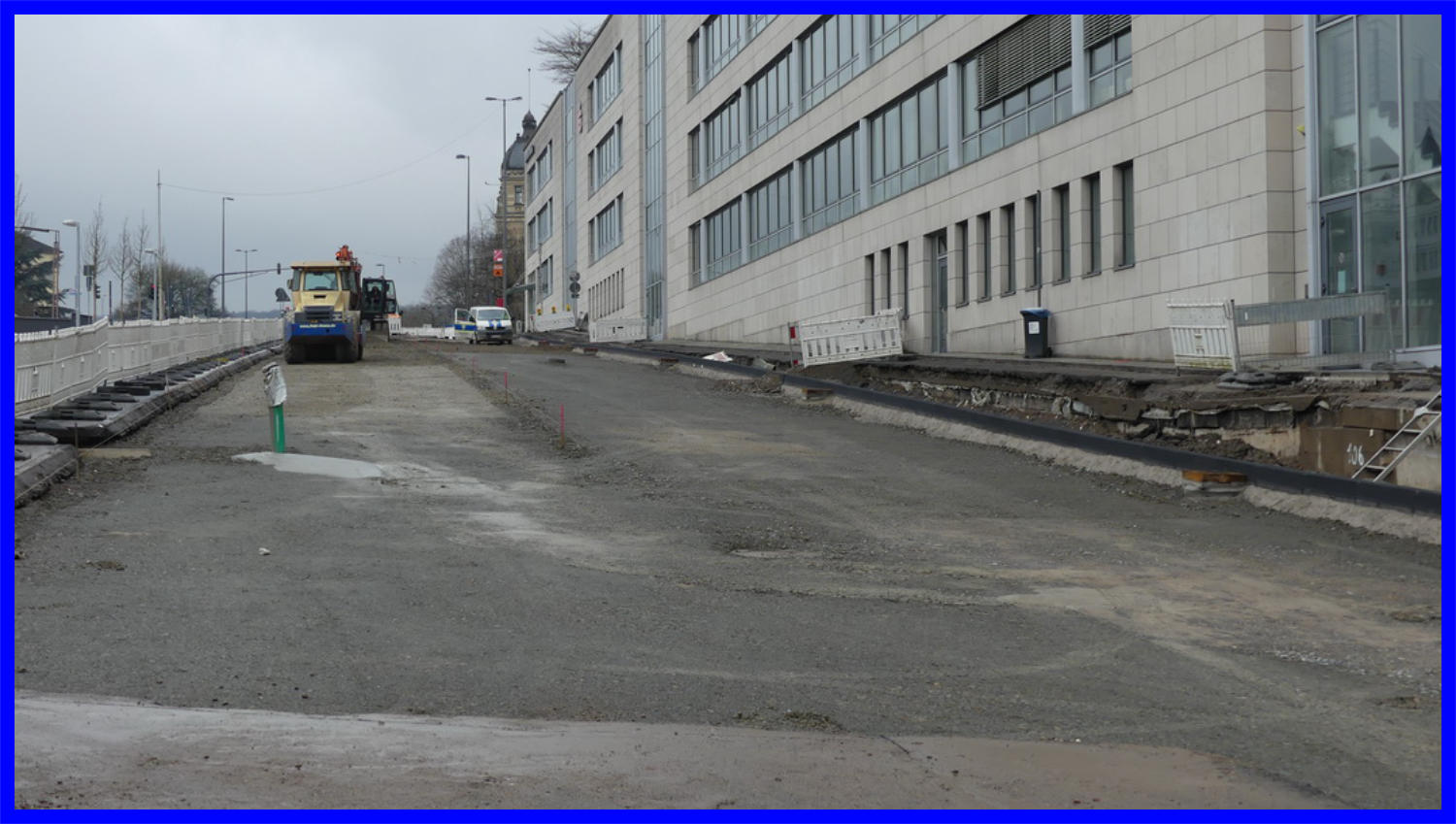

09.01.17

09.01.17

Foto  32
Bild Quelle: Google
Zur Orientierung hier ein Bild vom 20.07.2016
10.01.17 - Die Schotterschicht ist nun fertig eingebaut. 10.01.17 - Die Bäume sind fertig eingepflanzt.
10.01.17
10.01.17

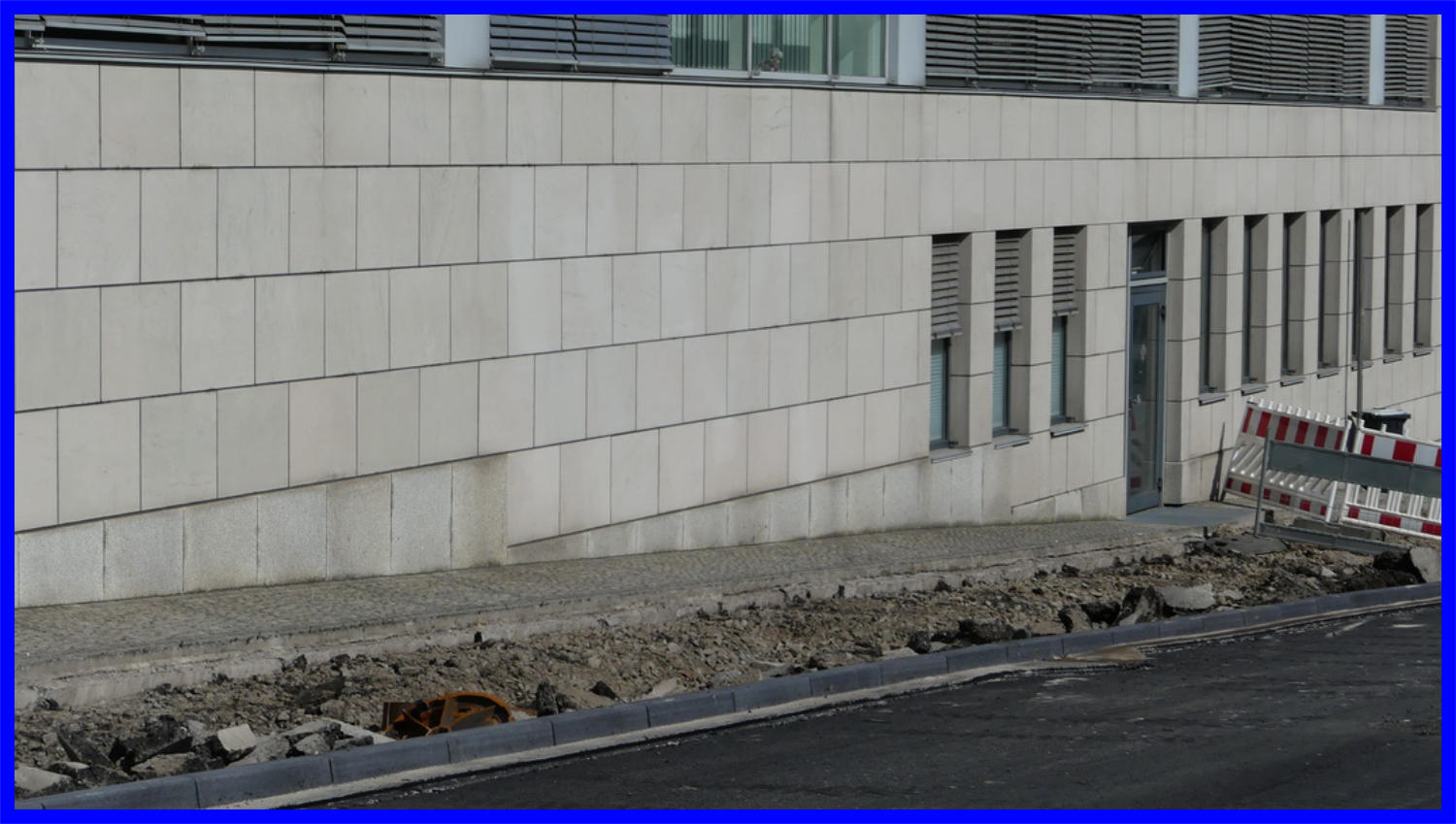

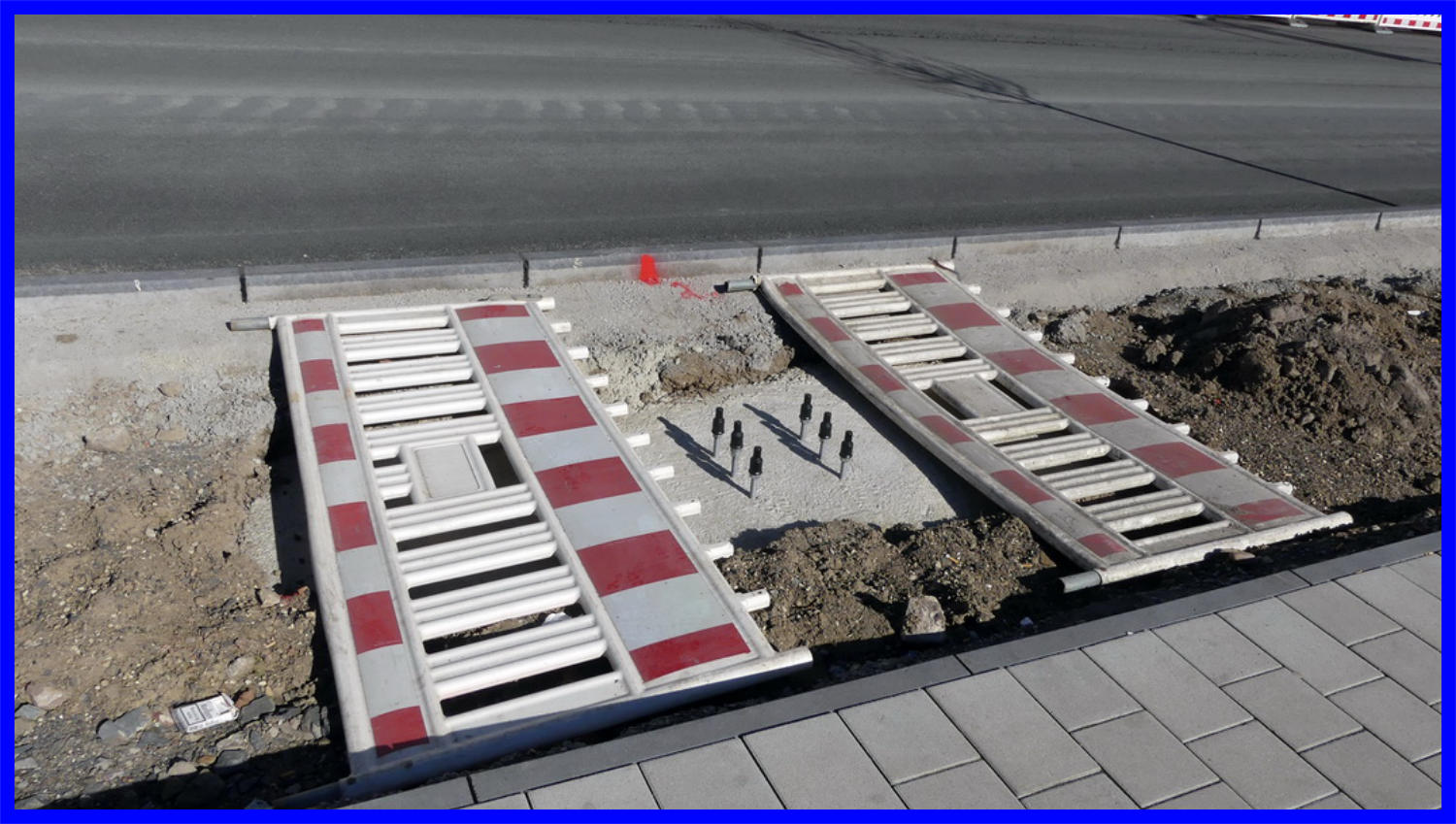

01.02.2017 - Die Notausgänge an der Sparkasse haben eine prov. Rampe bekommen.
01.02.17
06.02.17

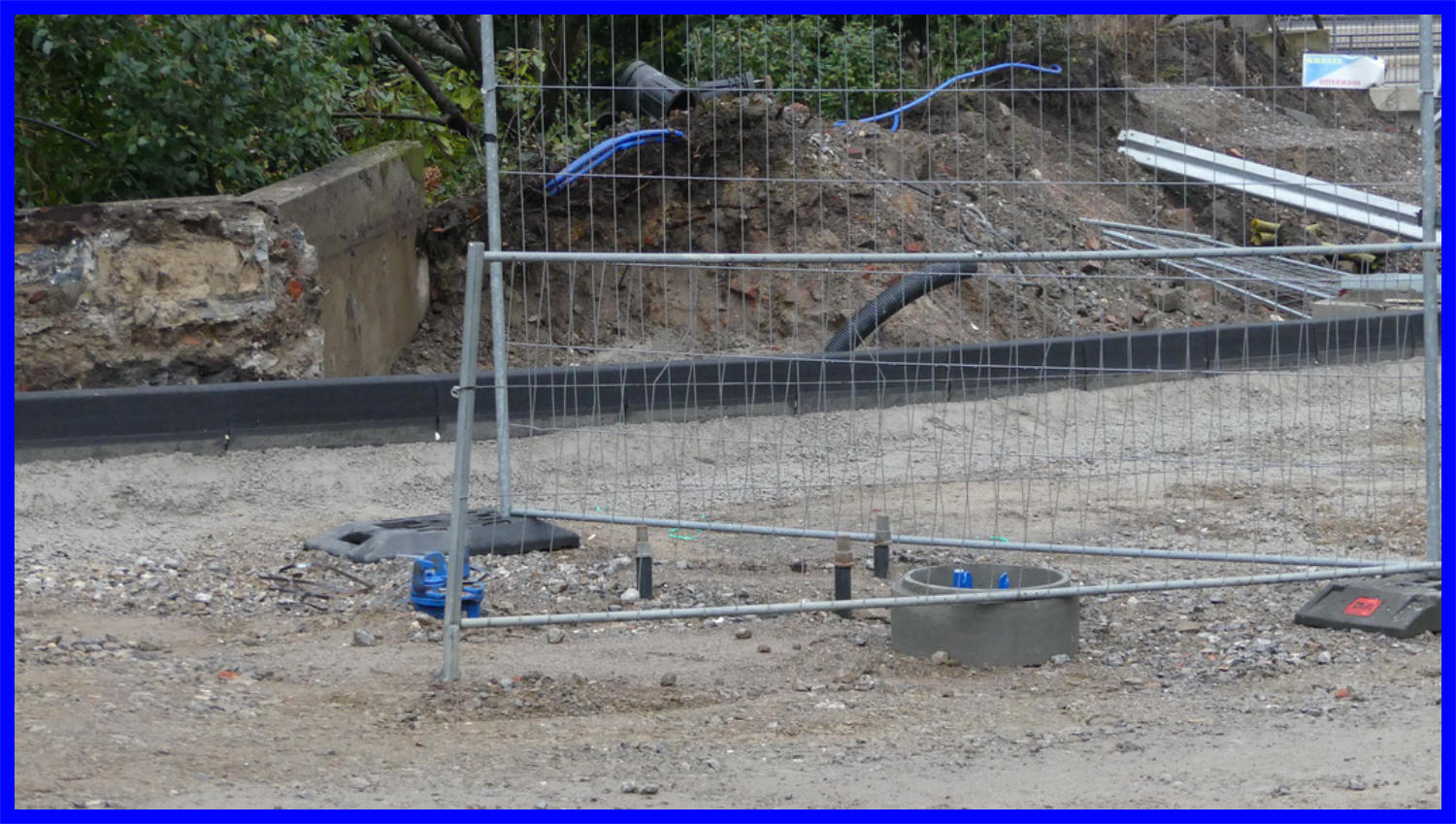

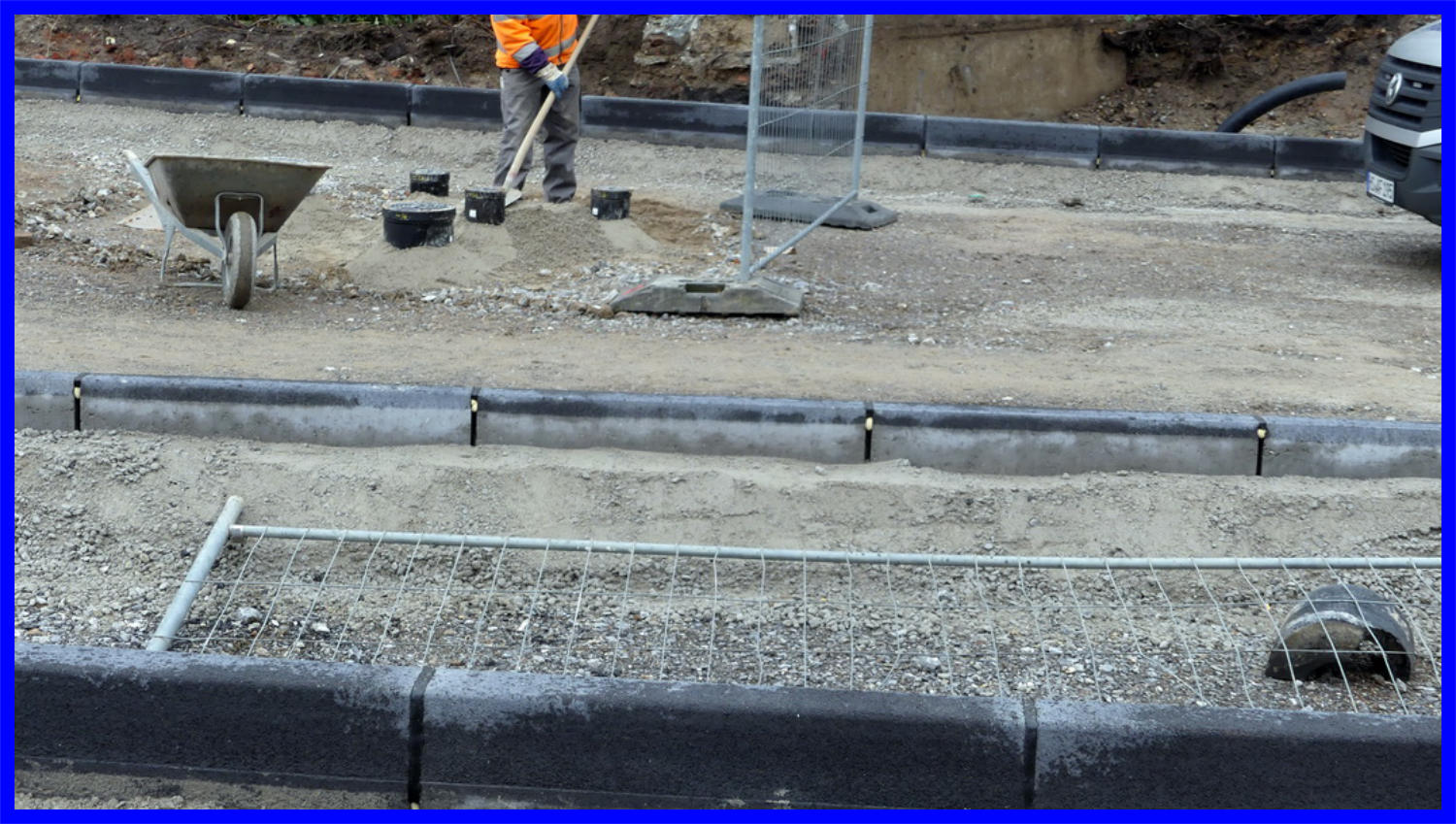

06.02.2017 - Die Gullis werden nun eingebaut. 03.03.17 - Anlieferung des Schotters für die letzte Schicht.
03.03.17
17.02.17 - Ein Absperrventil in der Fahrbahn. Aber gesichtert.
17.02.17

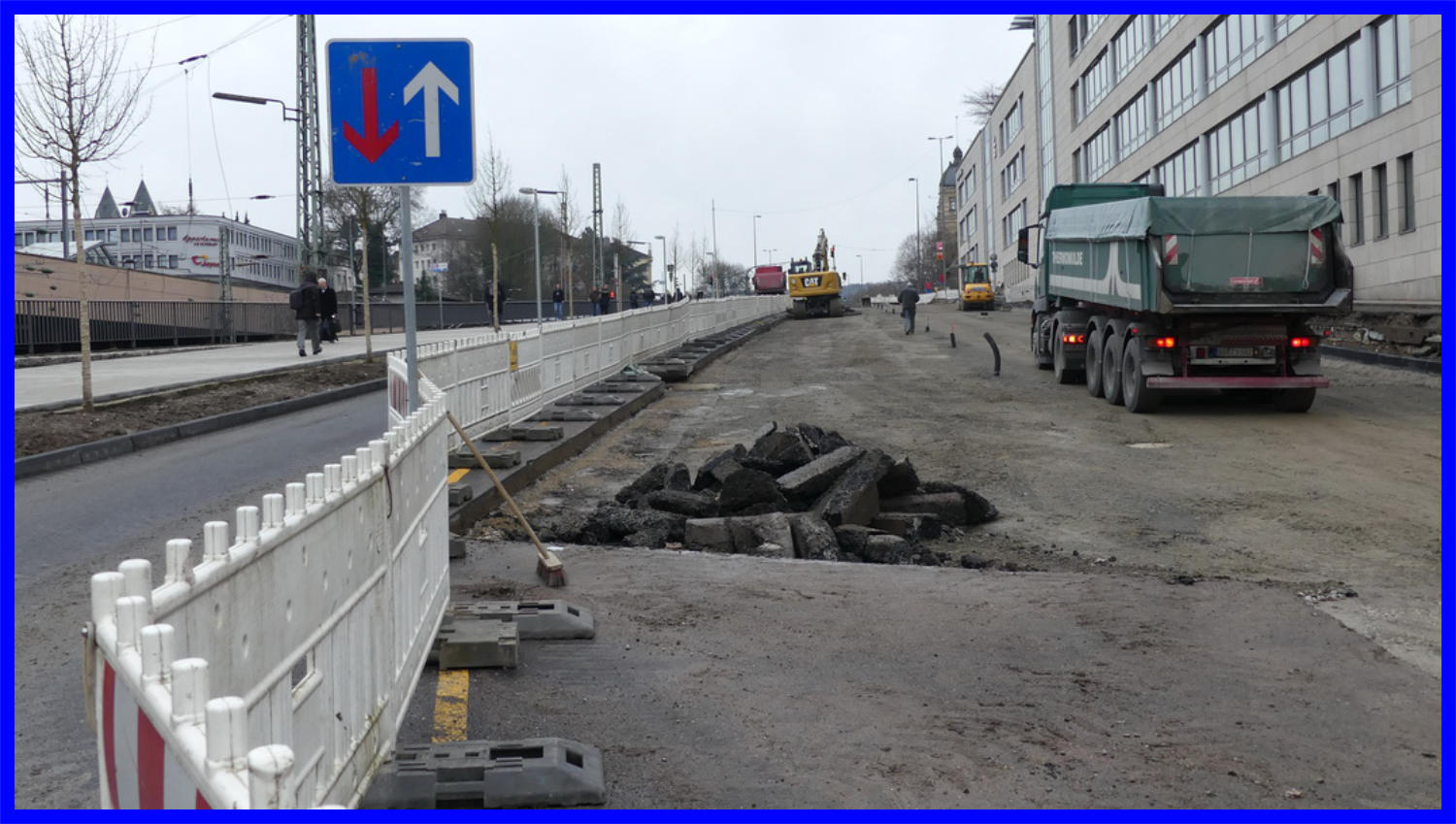

06.03.17 - Der Schotter wurde heute bereits eingebaut.
06.03.17
07.03.17 - Die Anschlüsse werden nun in ein Mörtelbett gepackt.
07.03.17

08.03.17 - Hier wird der Rest von der Schnittkante nun abgebrochen.
08.03.17

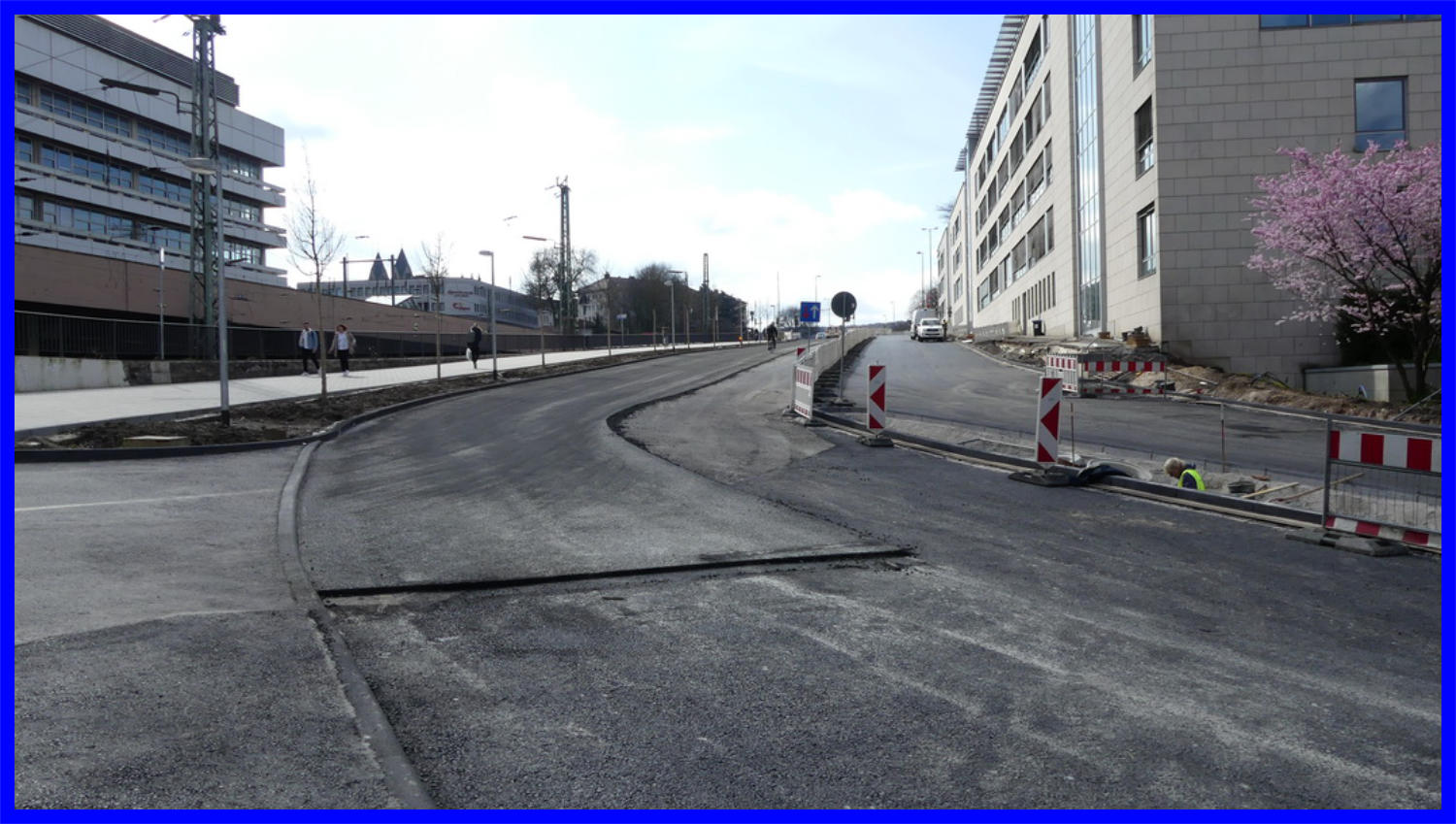

15.03.17 - Die Straße ist wieder zweispurig befahrbar.
15.03.17

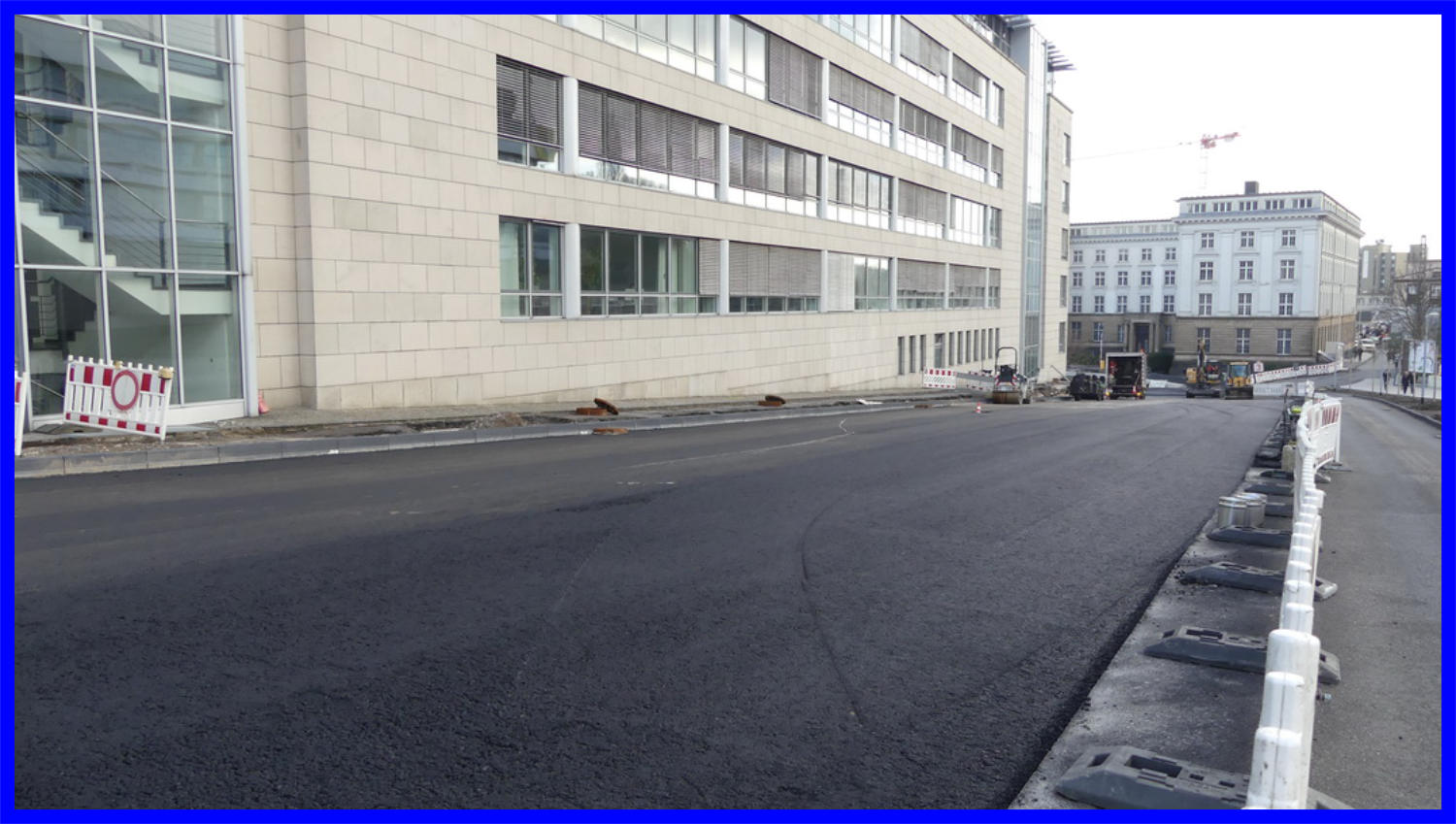

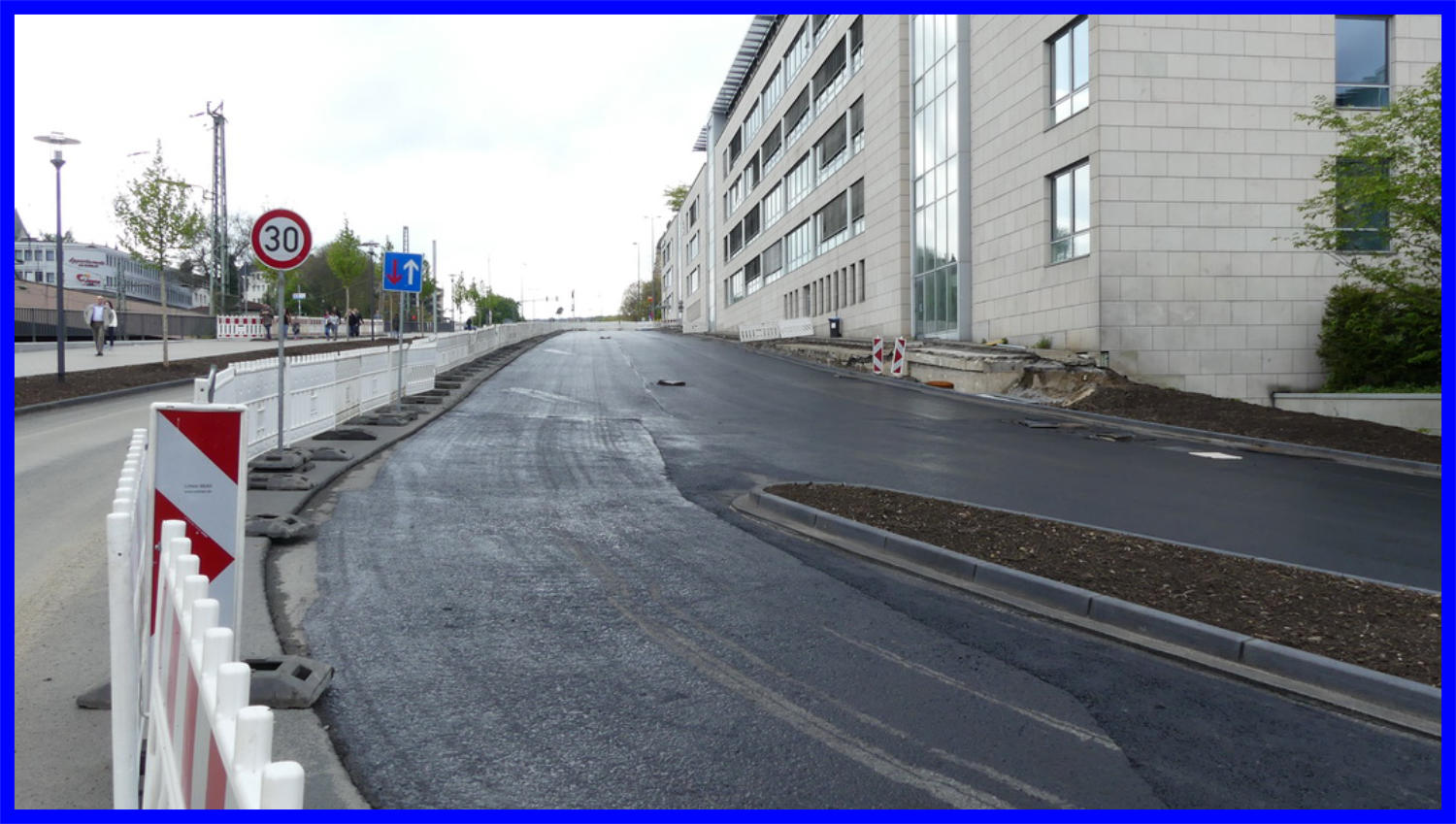

10.03.17 - Die zweite Asphaltdecke ist fertig eingebaut.
10.03.17
21.03.17 - Die Bahnhofstraße erhält die letzte Asphaltschicht. 21.03.17 - Die Bahnhofstraße erhält die letzte Asphaltschicht.
21.03.17
21.03.17
22.03.17 - Der Rest folgt in den nächsten Tagen.
22.03.17

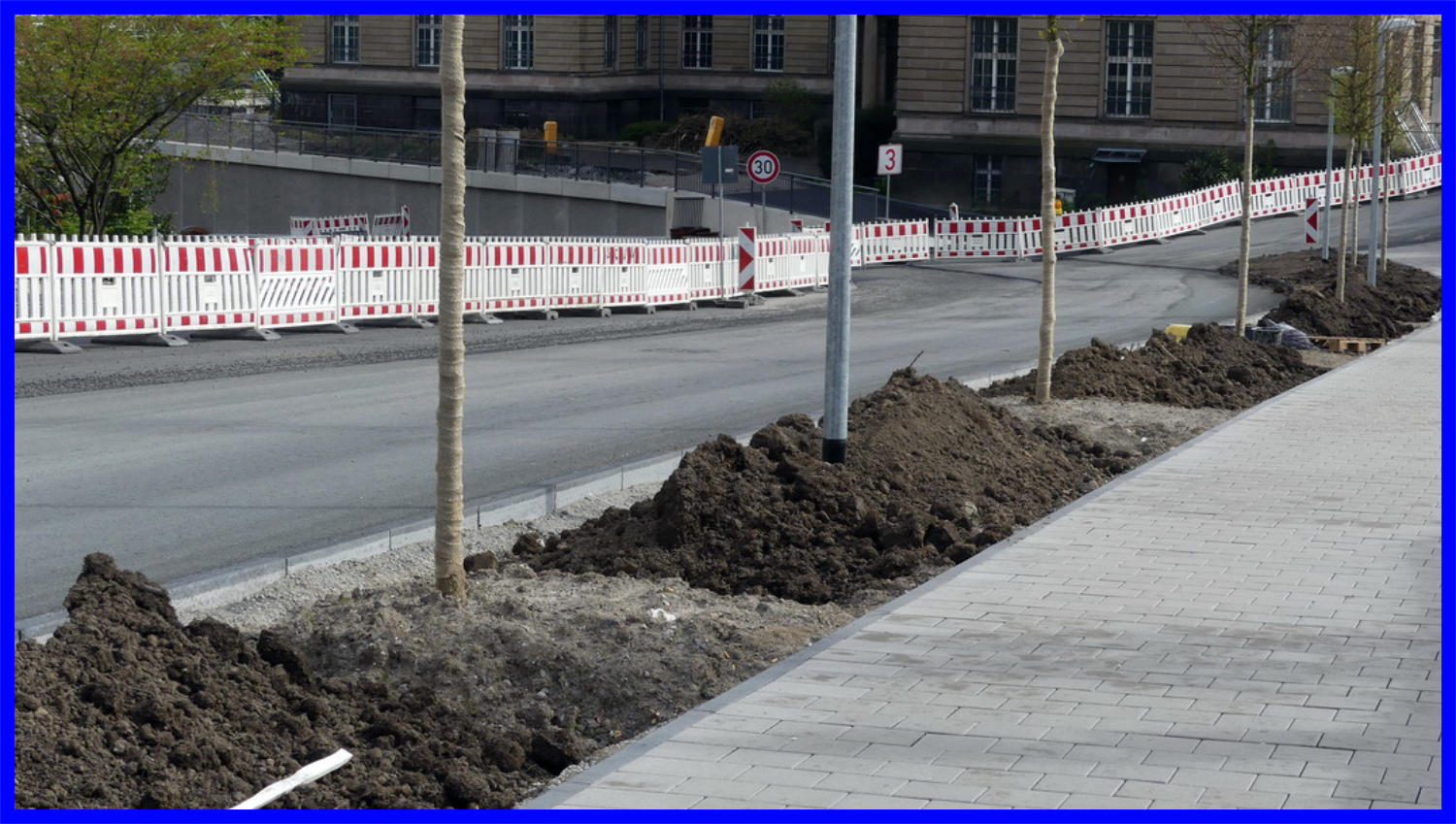

24.03.17 - An der Verkehrsinsel wurde das erste Erdreich eingefüllt.
24.03.17
27.03.17 - Eine Halterung für den Wegweiser wurde gegossen.
27.03.17
28.03.2017 - Die letzten Gehwegplatten auf dem Bürgersteig wurden ausgebaut.
28.03.2017

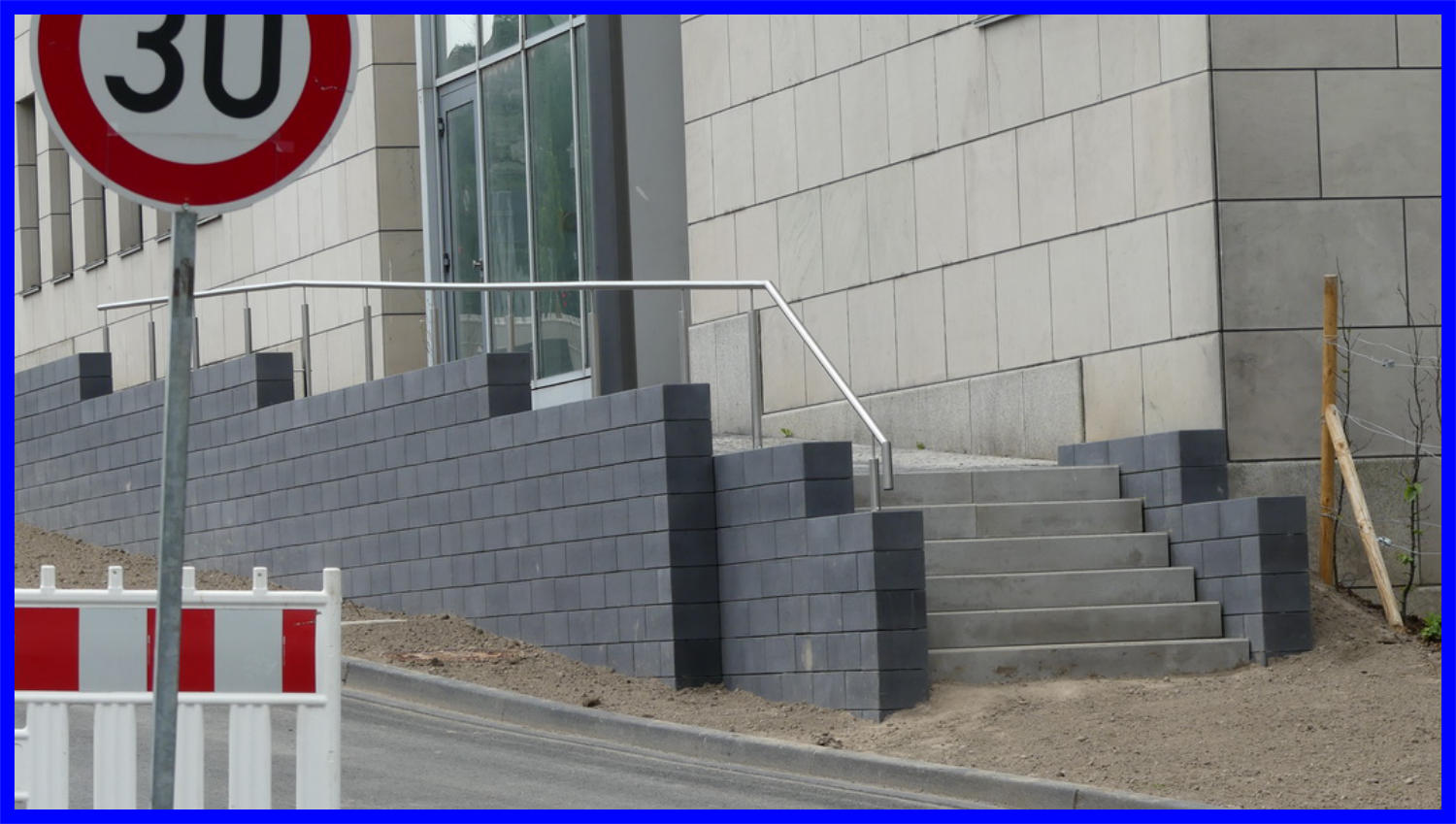

31.03.17 - Die Mauer erhält eine neue Abdeckung.
31.03.17

04.04.17 - Die Sanierung geht weiter.
04.04.17
06.04.17 - Die Oberseite der Stützmauer ist nun fast fertig saniert. 06.04.17 - Der Trennstreifen erhält nun seinen Mutterboden.
06.04.17
06.04.17
07.04.17 - Die Sanierung ist hier auch an der Oberseite abgeschlossen.
07.04.17

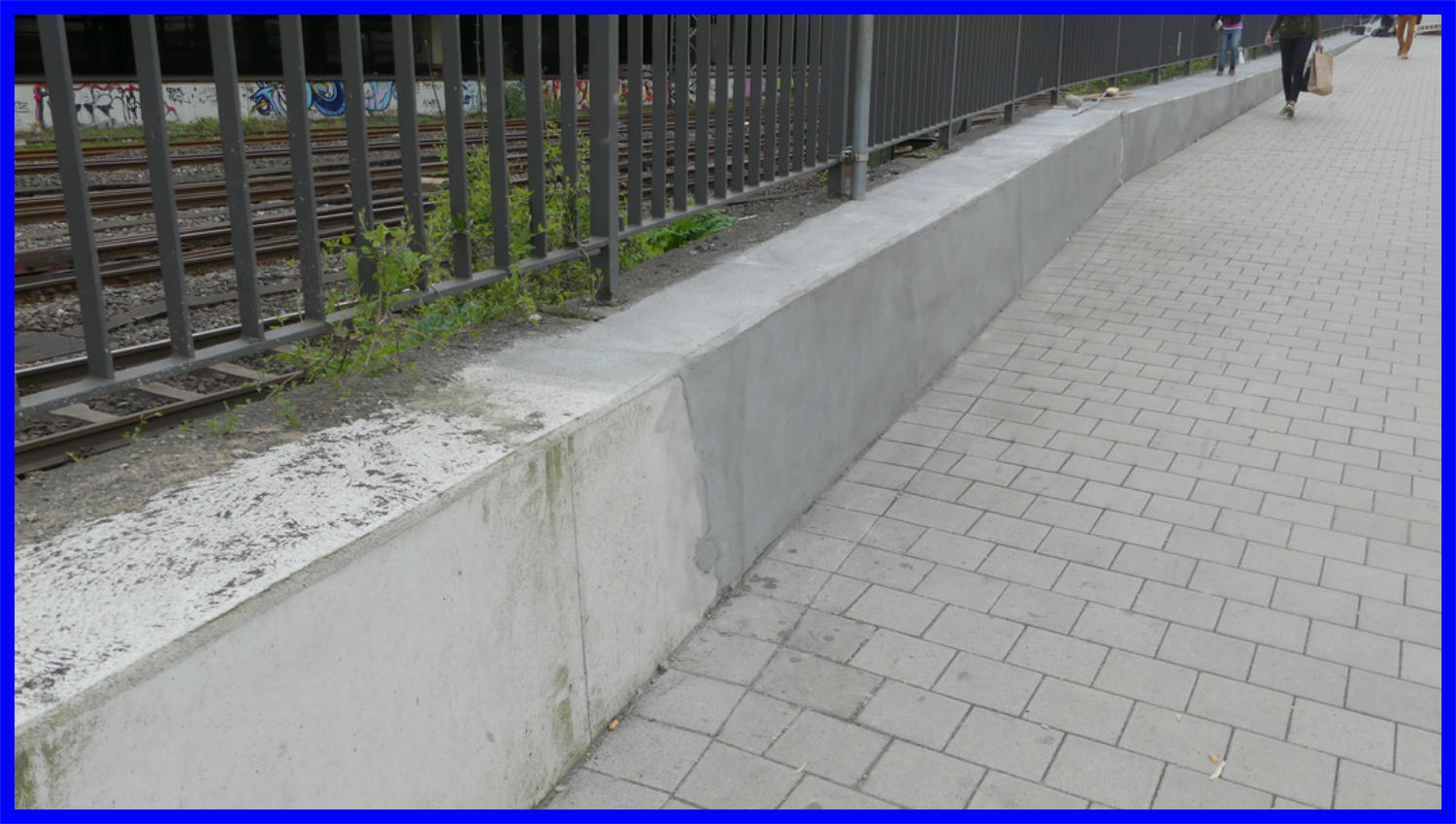

10.04.17 - Die Sanierung der Mauer ist abgeschlossen. 10.04.17 - Die Sanierung der Mauer ist abgeschlossen.
10.04.17
10.04.17

28.04.17 - Die Beete werden von den Gärtnern bearbeitet.
28.04.17
02.05.17 - Einsähen der Grassamen
02.05.17

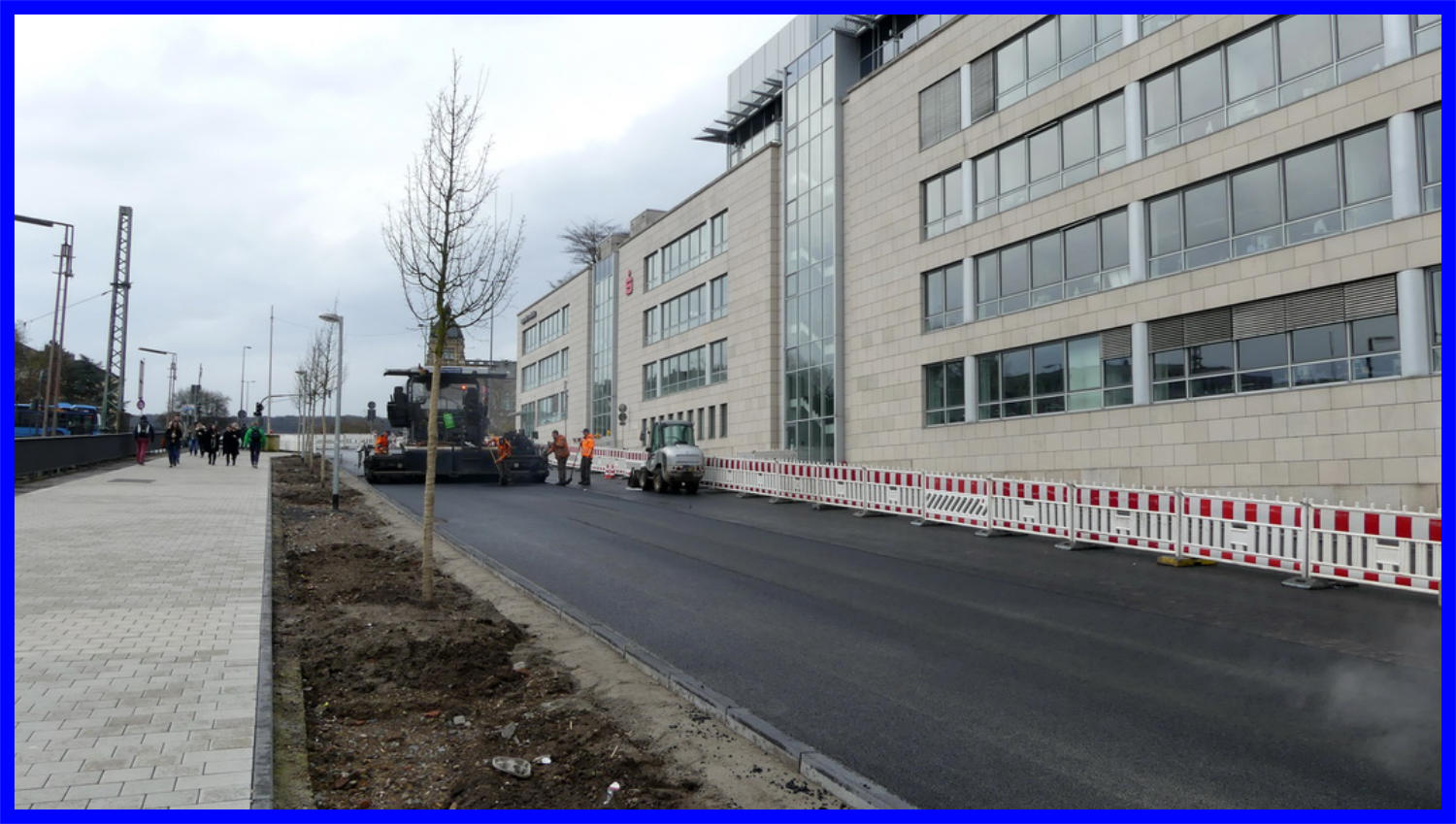

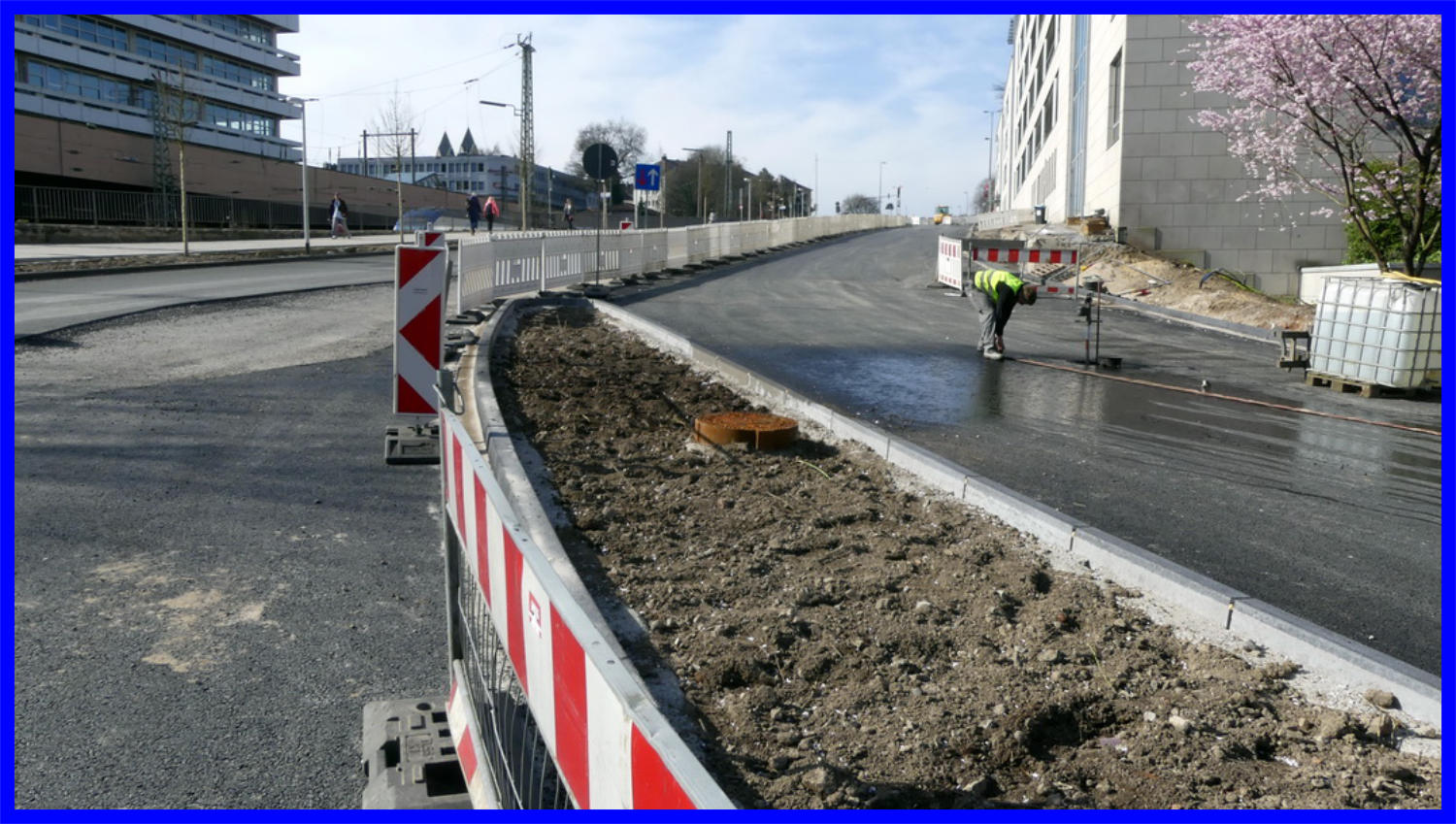

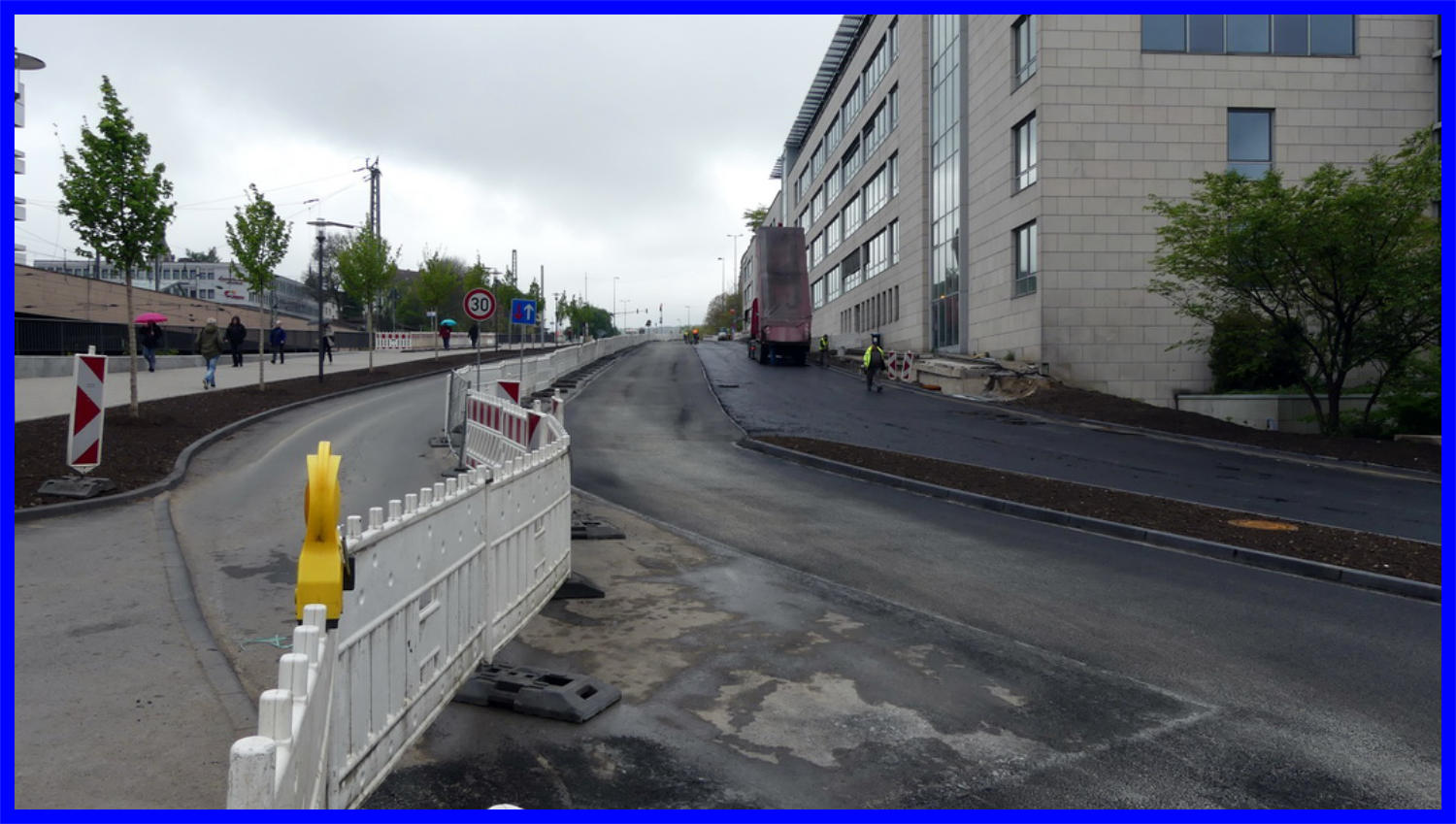

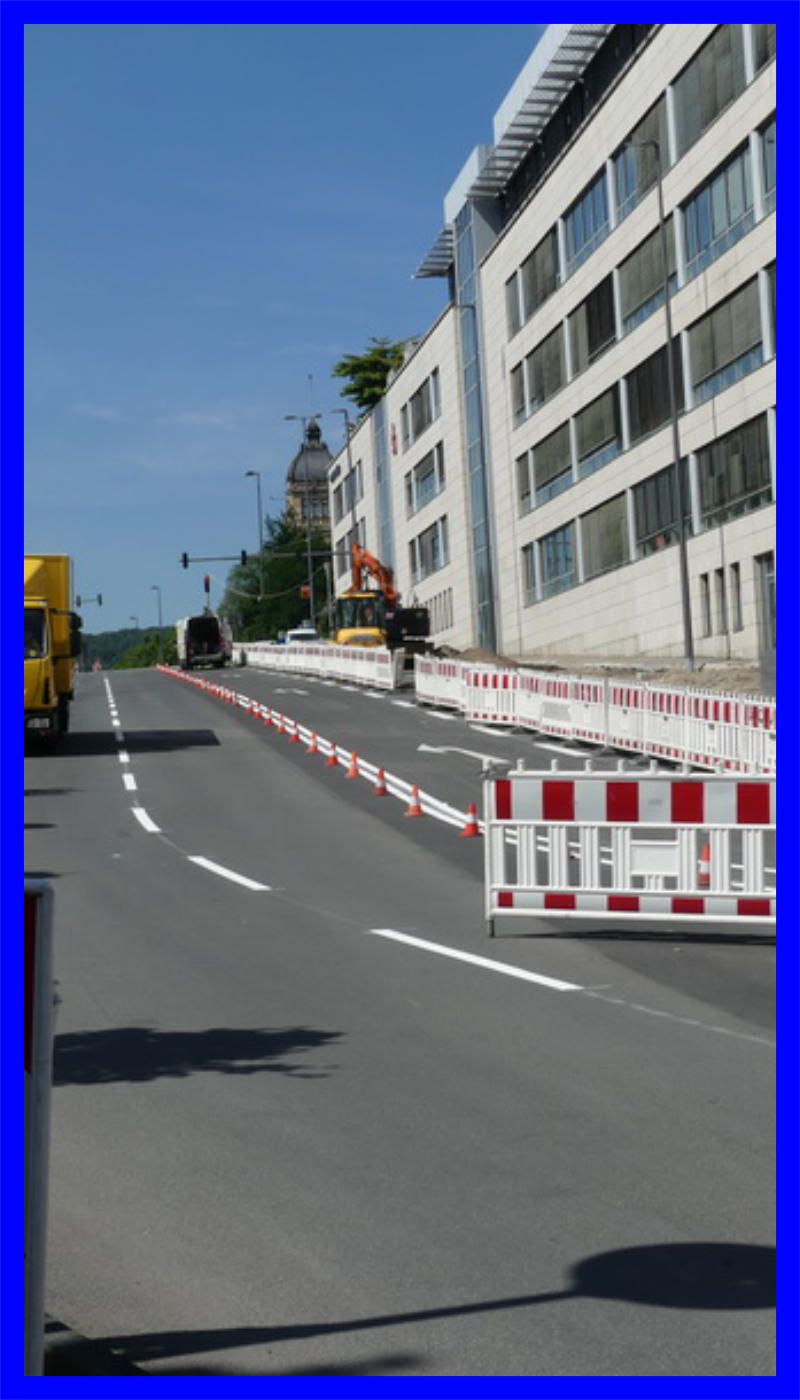

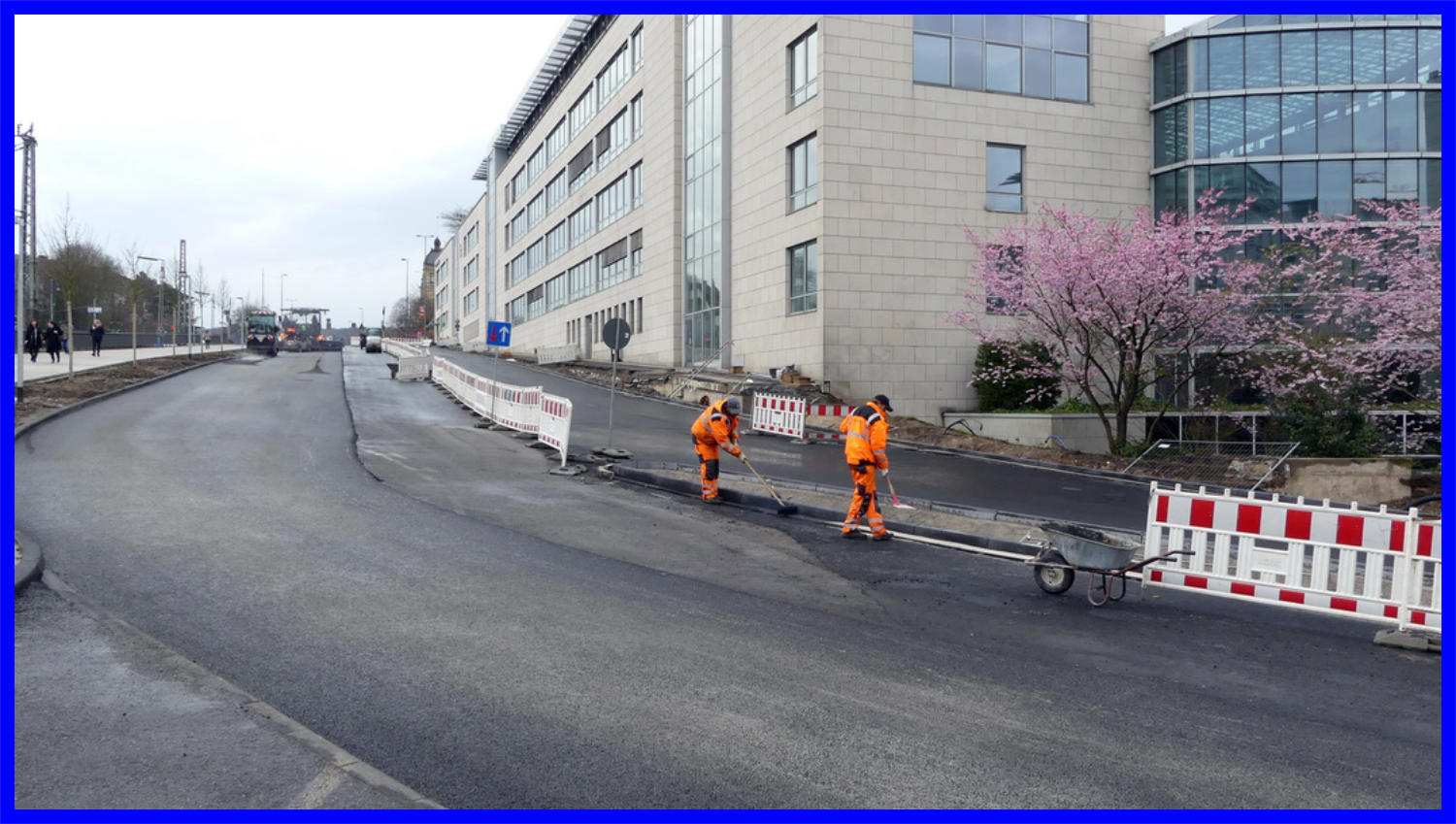

05.05.17 - Die letzte Asphaltschicht wird eingebaut. 03.05.17 -
03.05.17
05.05.17
10.05.17 - An der Sparkasse wurde eine Hecke gepflanzt.
10.05.17

08.06.17 - An der Bahnhofstraße gehen die Fahrbahn Markierungen weiter.

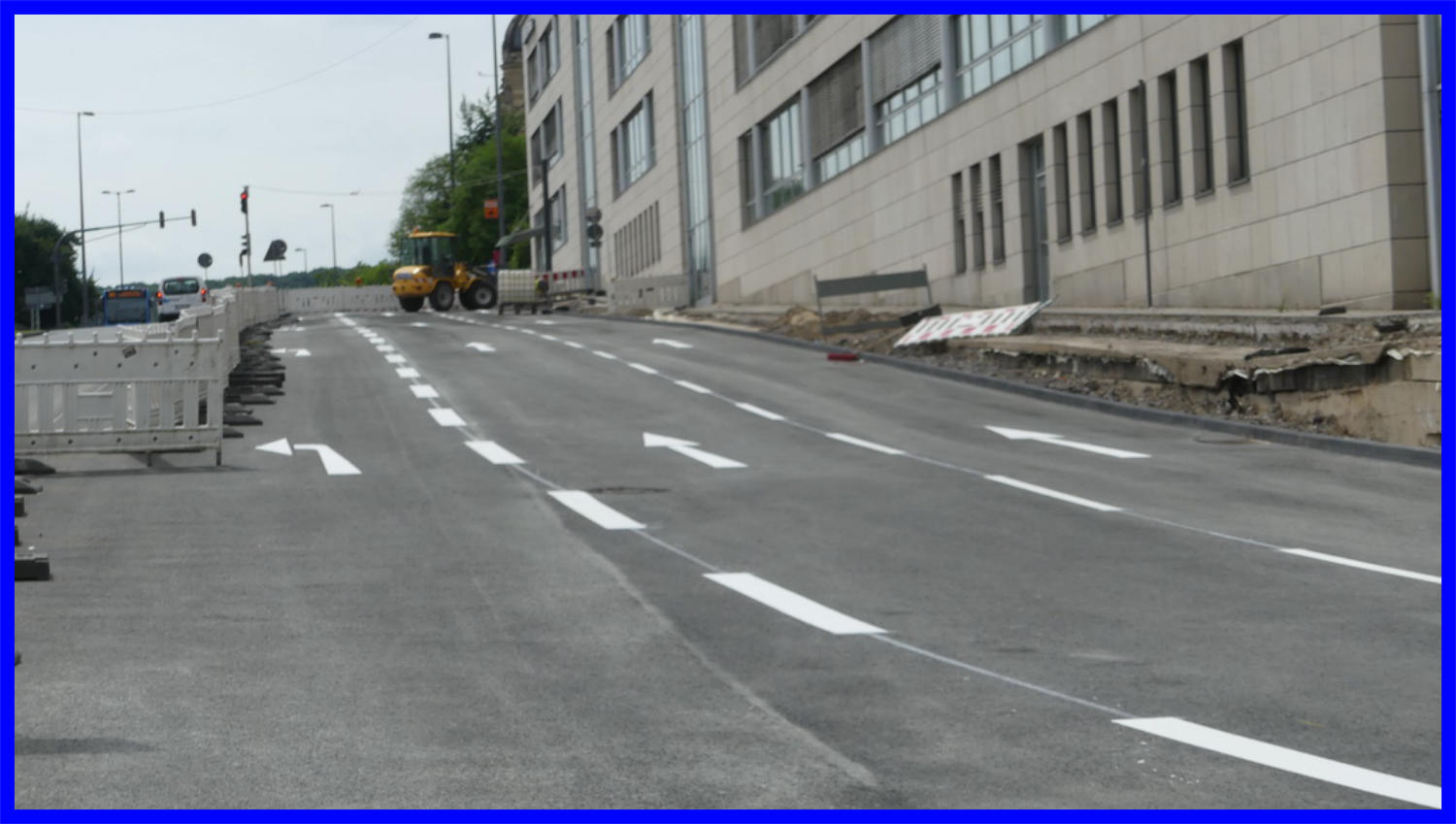

08.06.17

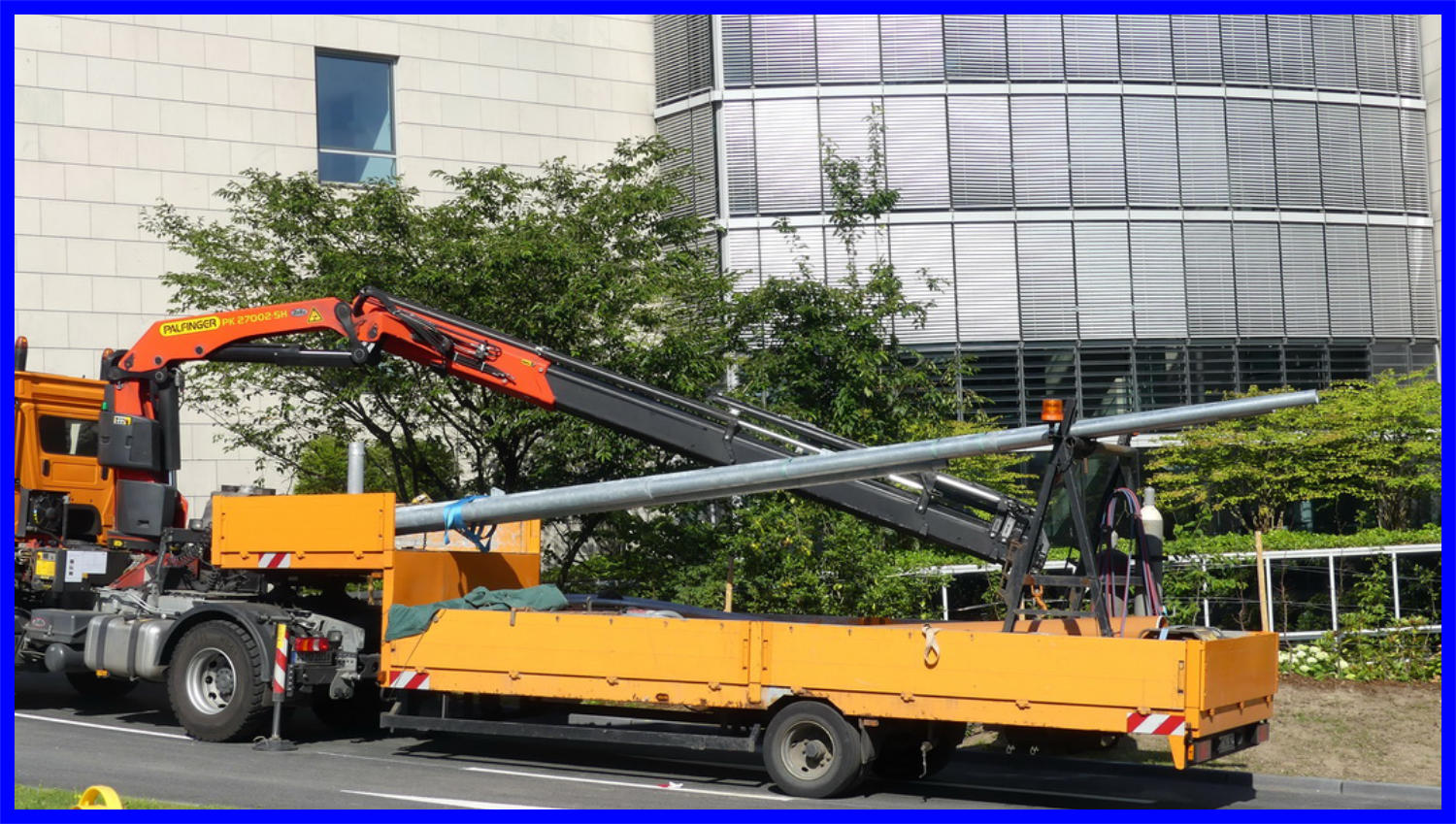

14.06.17 - Die neuen Lampenmasten wurden angeliefert.
14.06.17

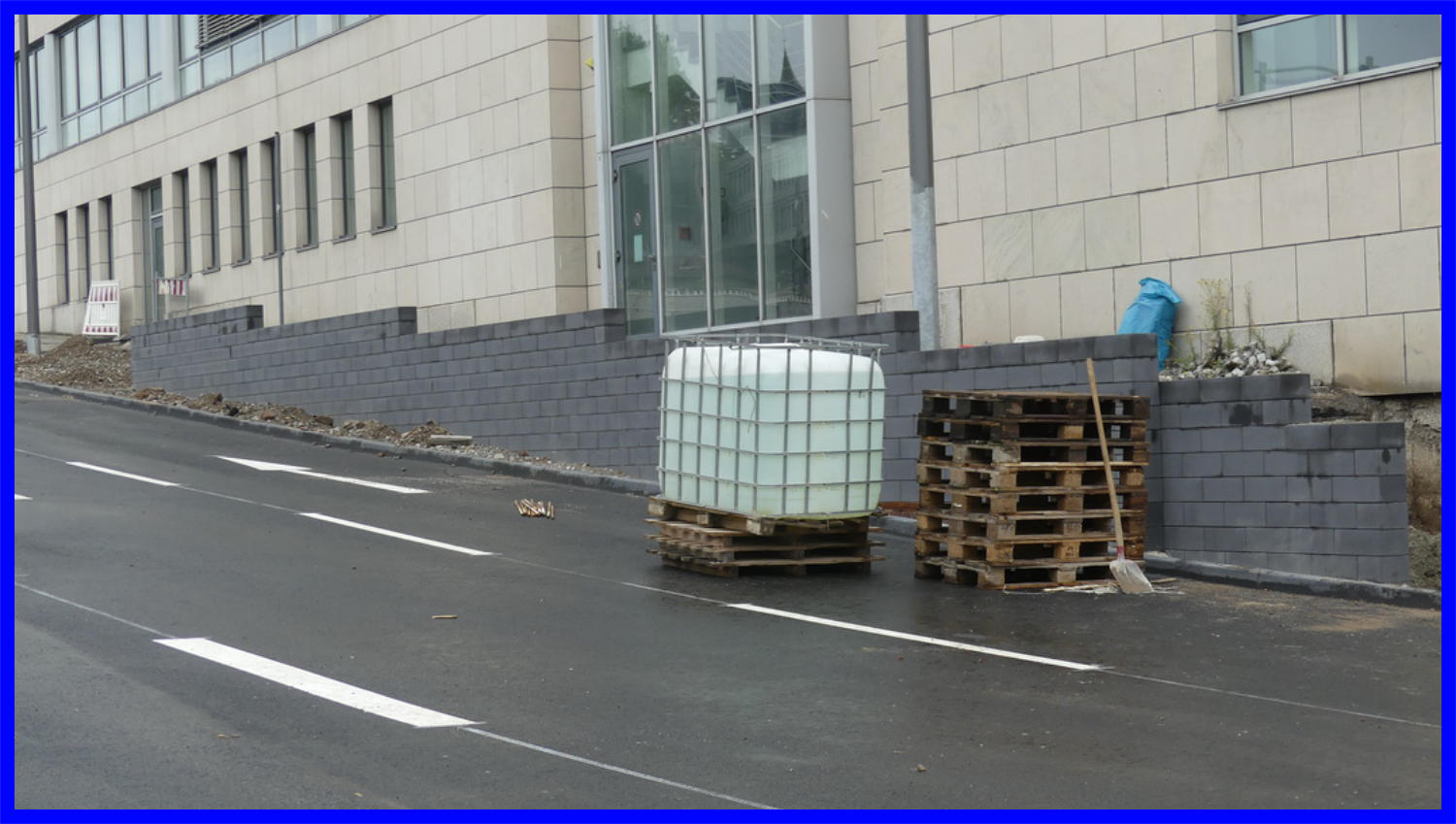

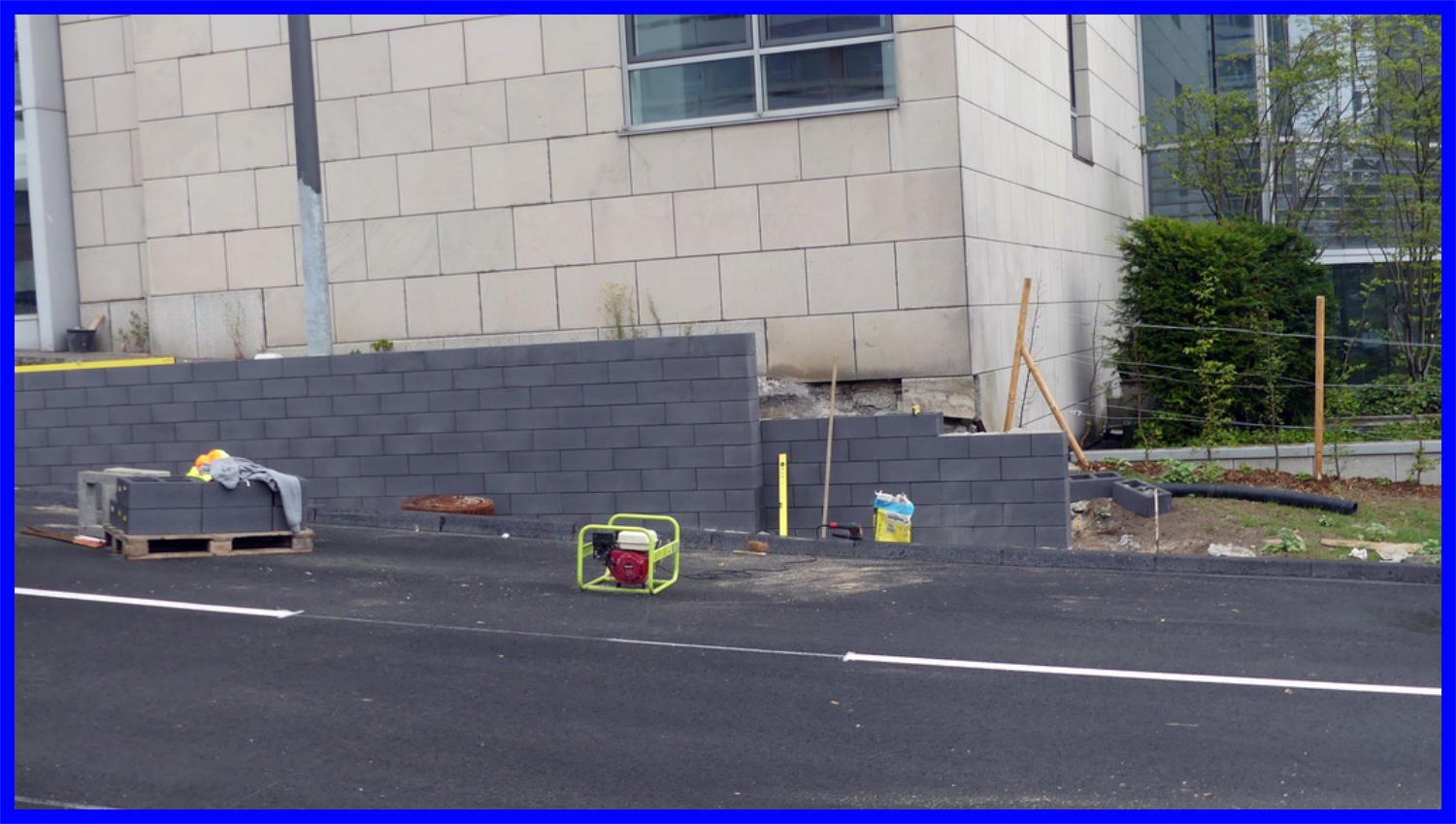

21.06.17. - Mit diesen Steinen wird eine Mauer vor dem Sparkassengebäude hochgezogen. Die Fluchtlinie ist im Hintergrund zu sehen.
21.06.17
23.06.17 - Und täglich wächst die Mauer weiter ein STück.
23.06.17

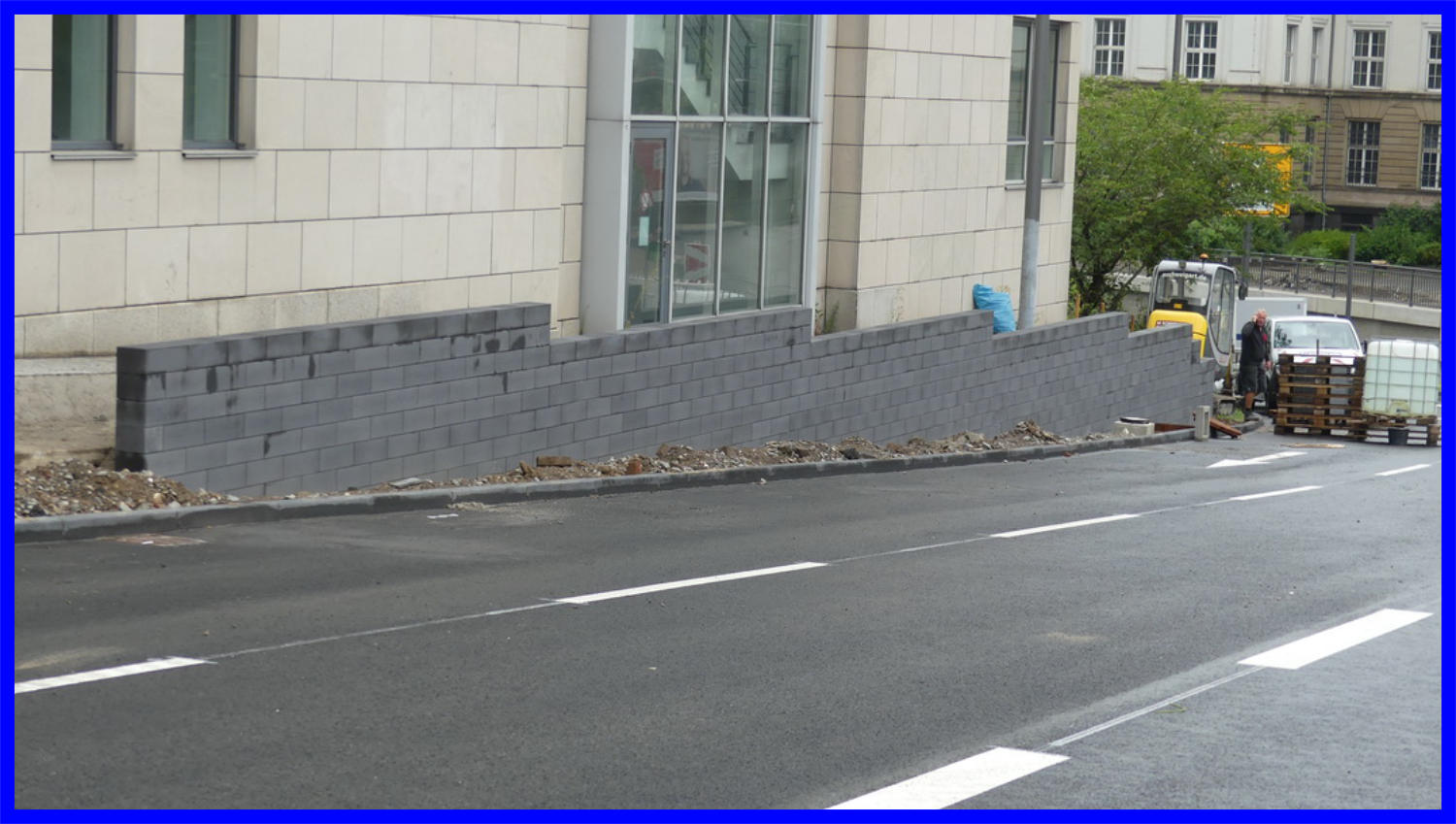

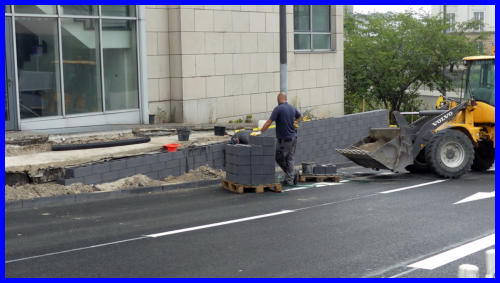

22.06.17 - Die Mauerbau hat begonnen.
22.06.17
26.06.17 - Die Mauer wächst weiter. 26.06.17 - Die Mauer wächst weiter.
26.06.17
26.06.17
28.06.17 - Die Mauer ist fertig. 28.06.17 - Die Mauer ist fertig.
28.06.17
28.06.17

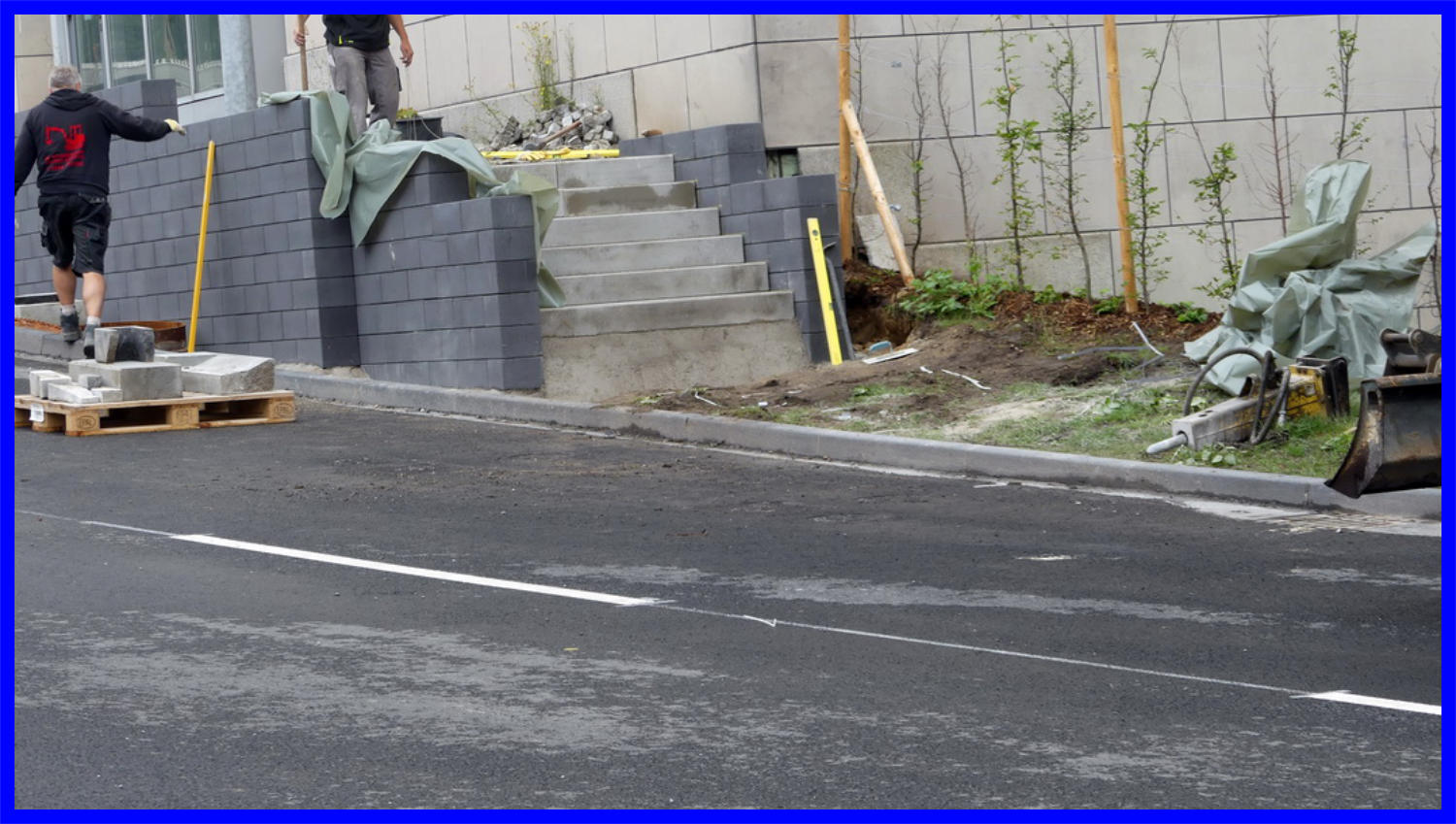

29.06.17 - Eine  Treppe wurde noch eingebaut. 29.06.17 -
29.06.17
29.06.17

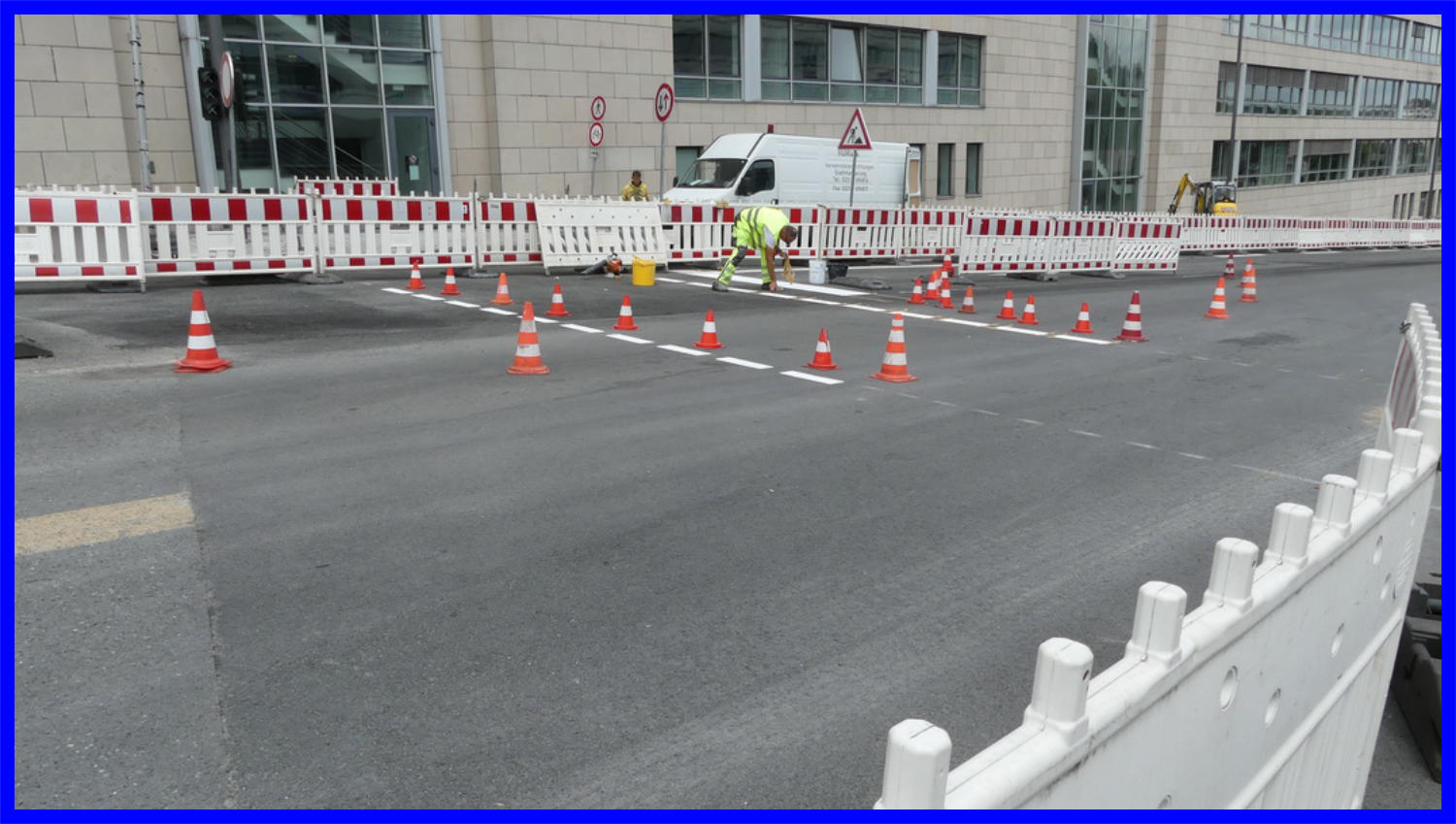

30.06.17 - Die Markierung des Fußgänger Übergang ist fertig.
30.06.17
03.07.17 - Die Bahnhofsstraße hat die Restlichen markierungen erhalten.
03.07.17
05.07.17 - An der  Treppe wird gerade das Geländer angebracht.
05.07.17
06-07-17 - Das Geländer ist komplett.
06.07.17
10.07.17 - Die Linienbusse fahren jetzt wieder ihre ürsprünglichen Linenwege. Das Parkleitsystem hängt nun auch.
10.07.17

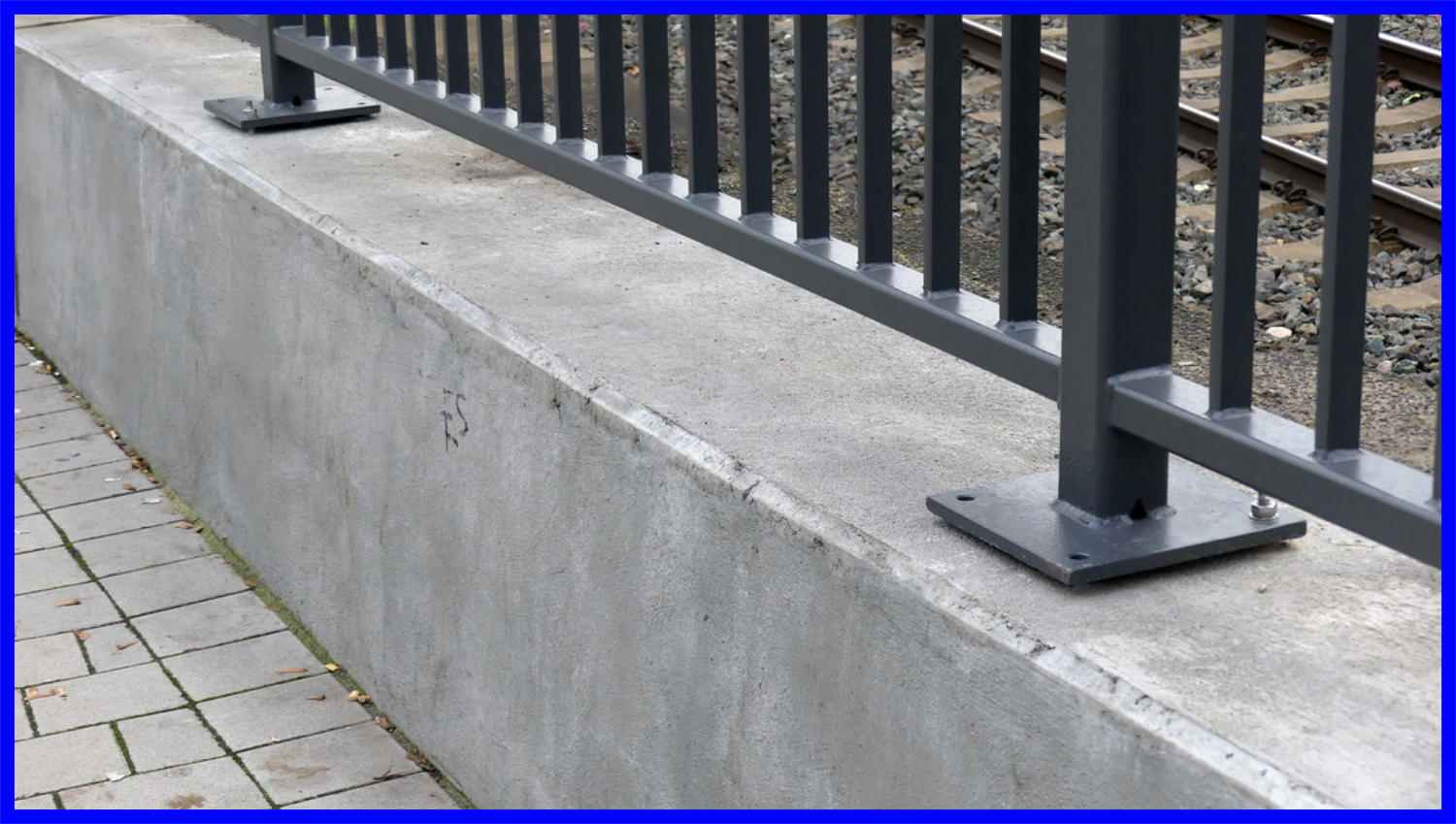

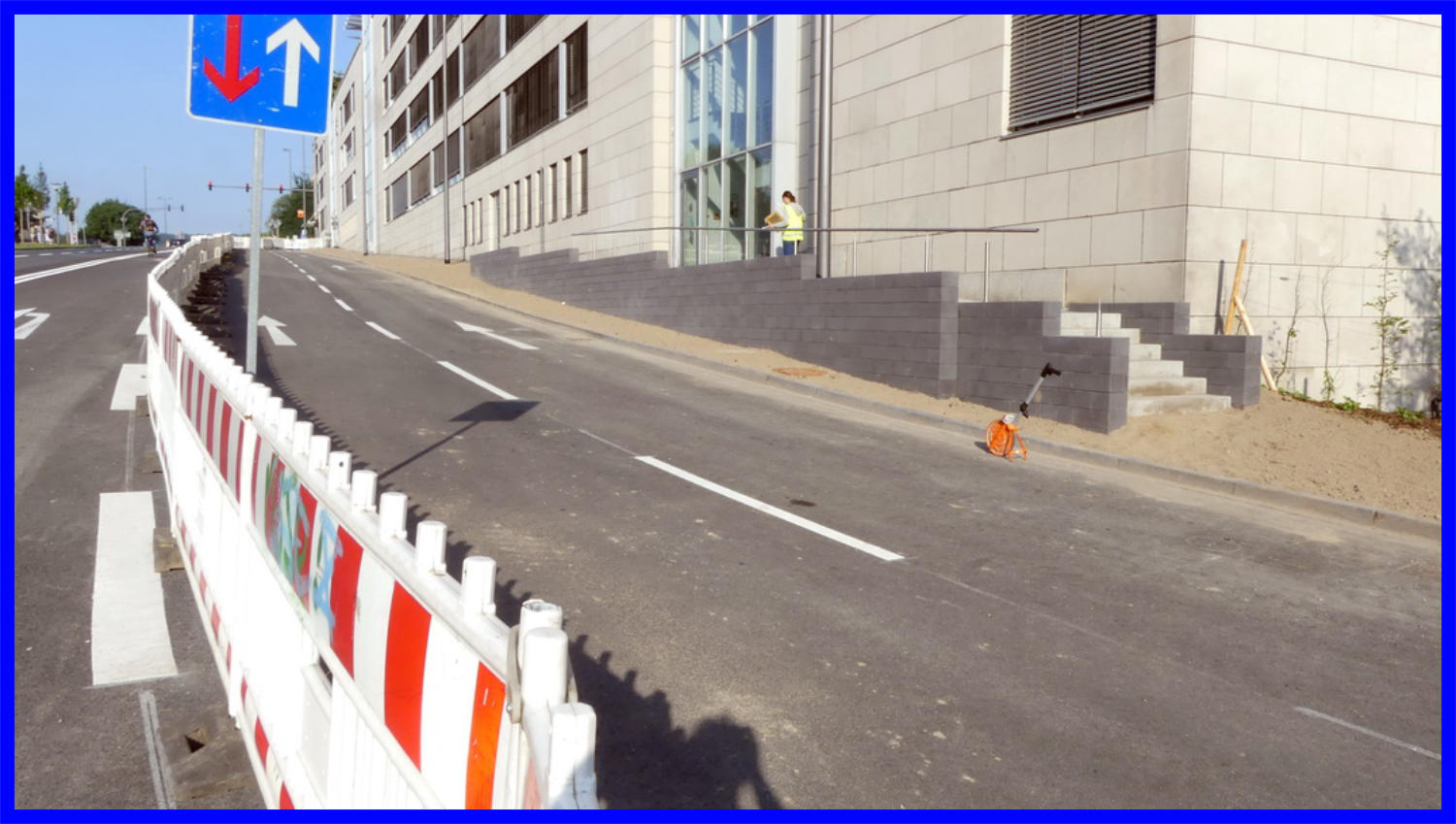

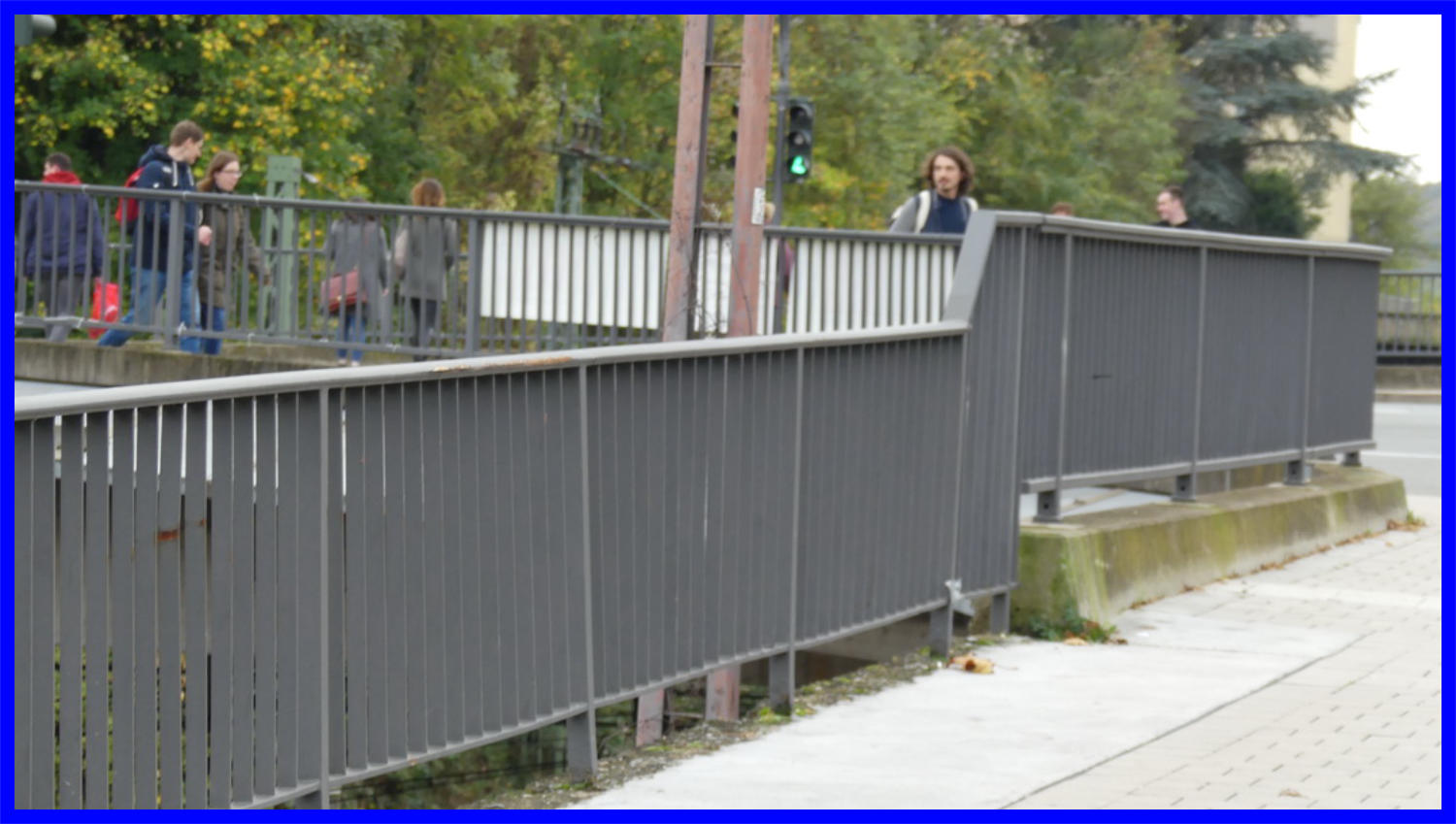

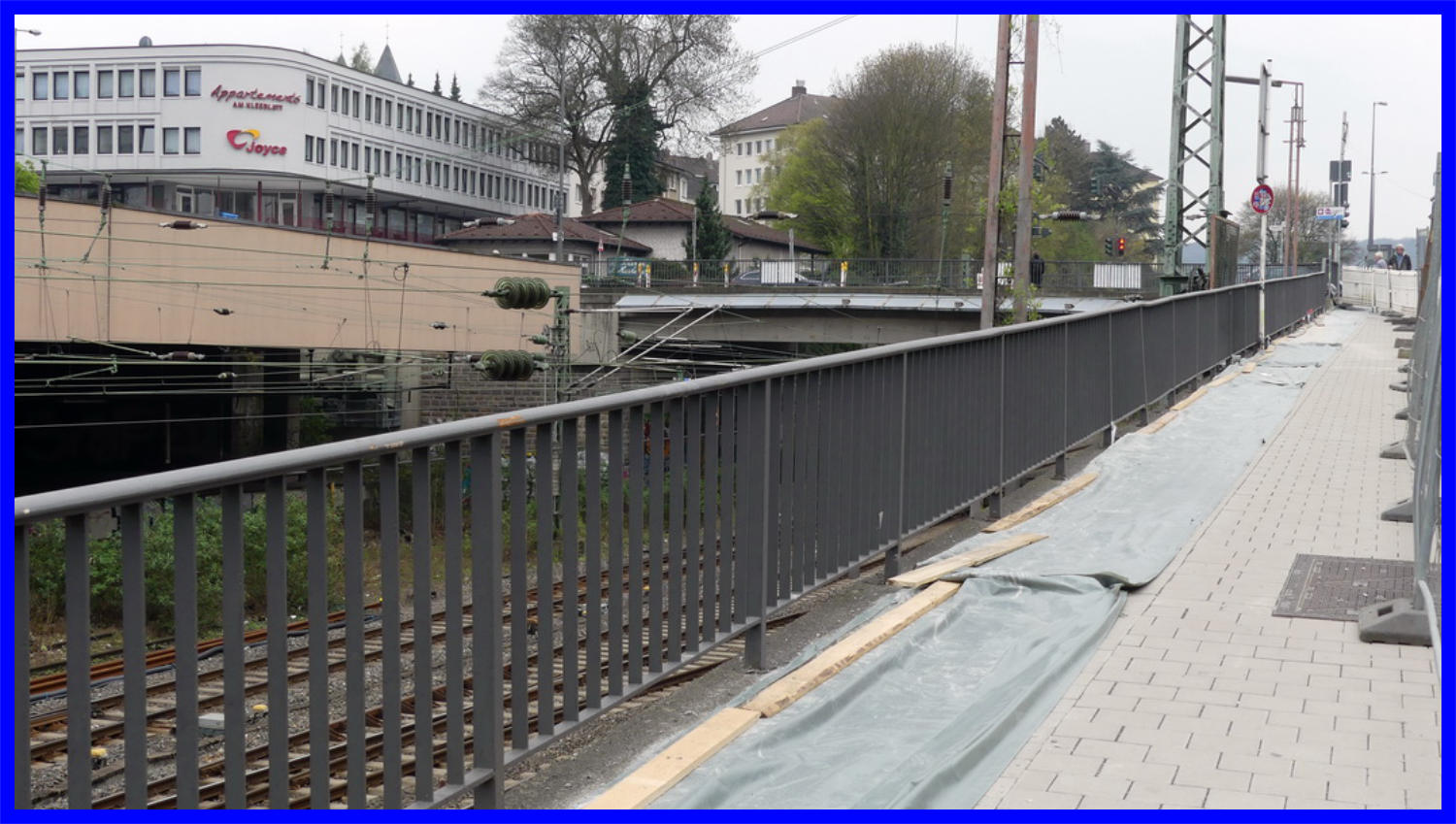

23.10.17 - An der Bahnhofsstraße werden noch neue Geländer eingebaut. 23.10.17 - Alte und neue Geländerhöhe
23.10.17
23.10.17

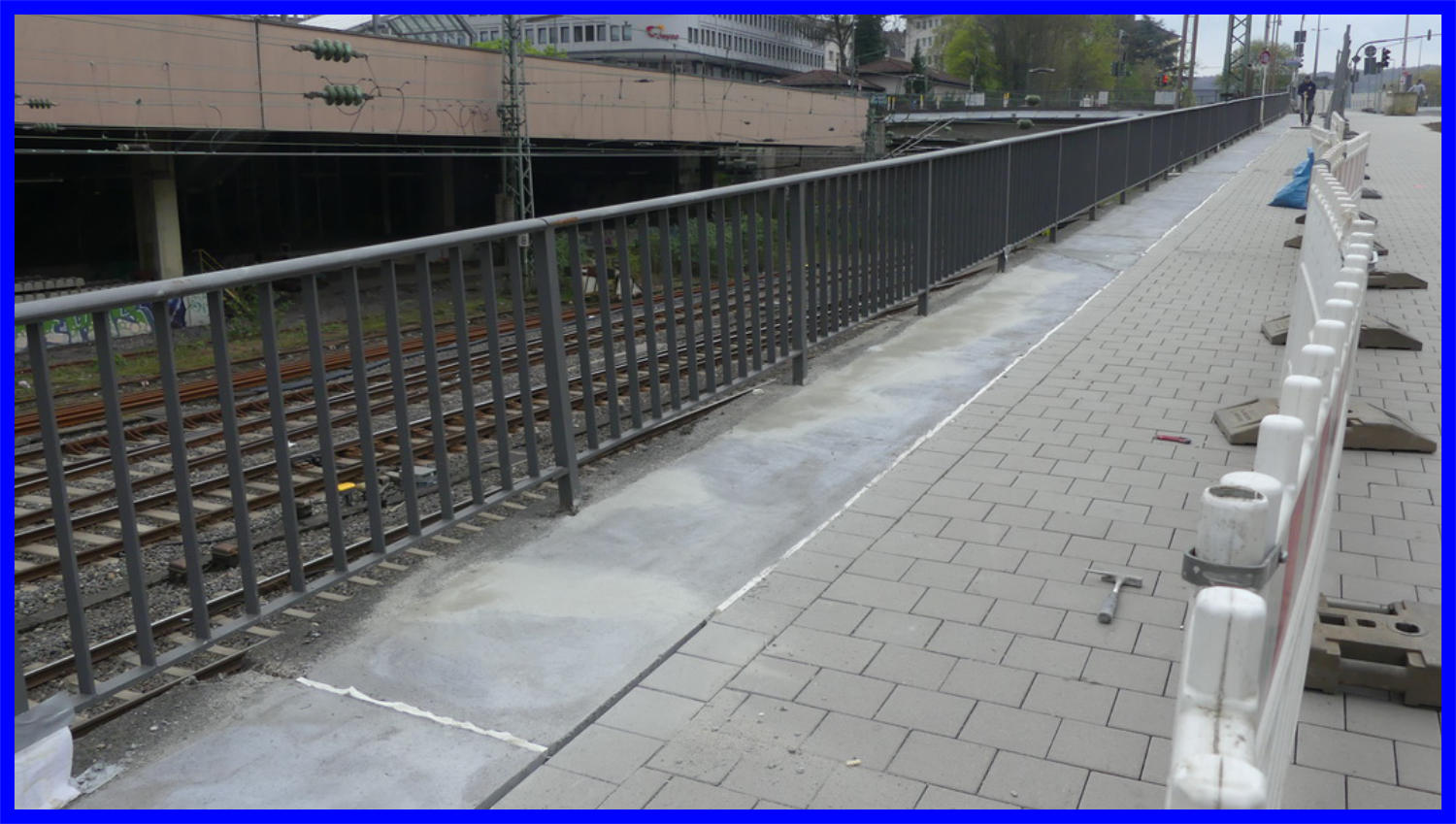

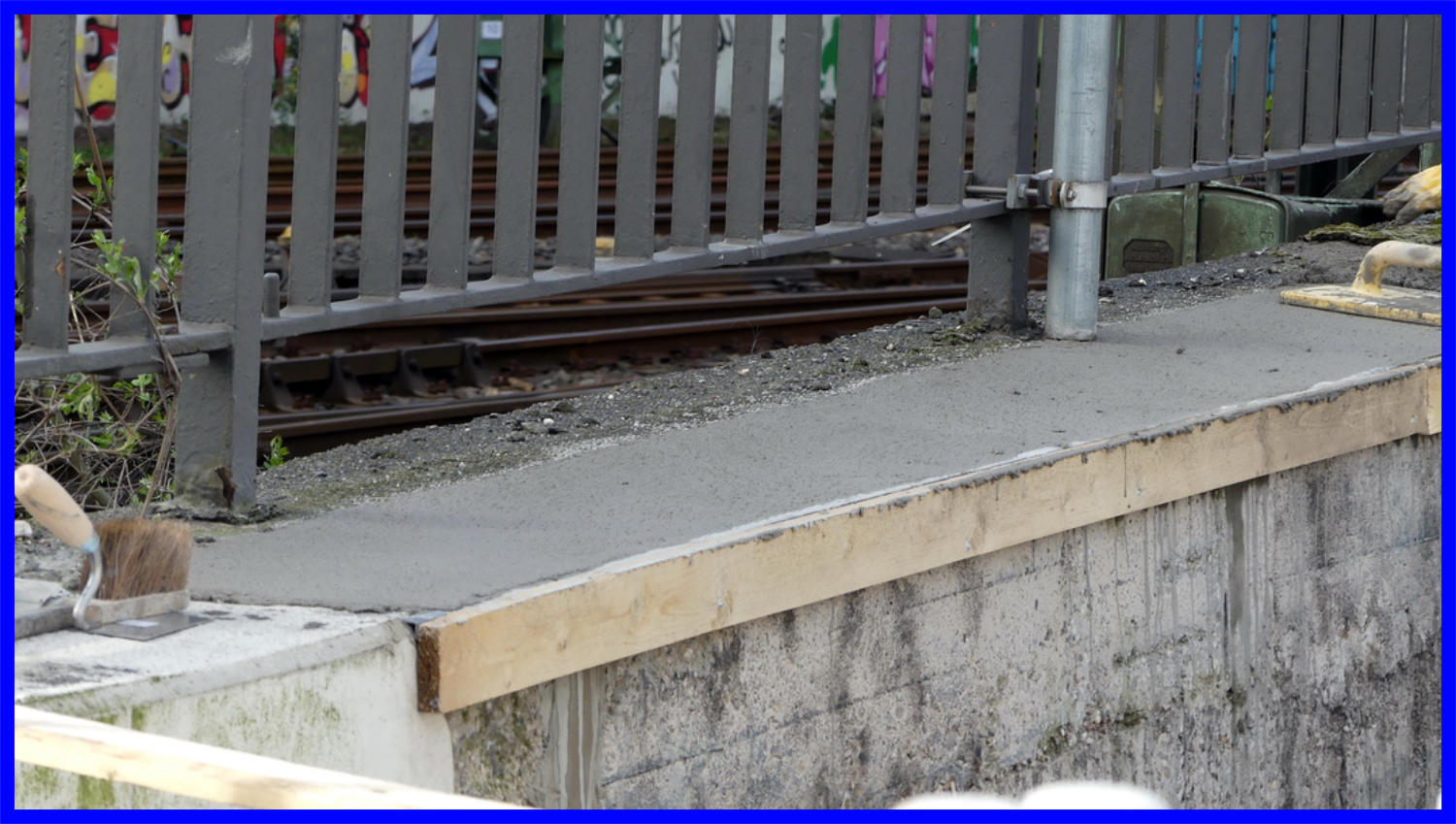

14.11.17 - Der Freiraum unter den Bodenplatten wurden nun verfüllt.
14.11.17

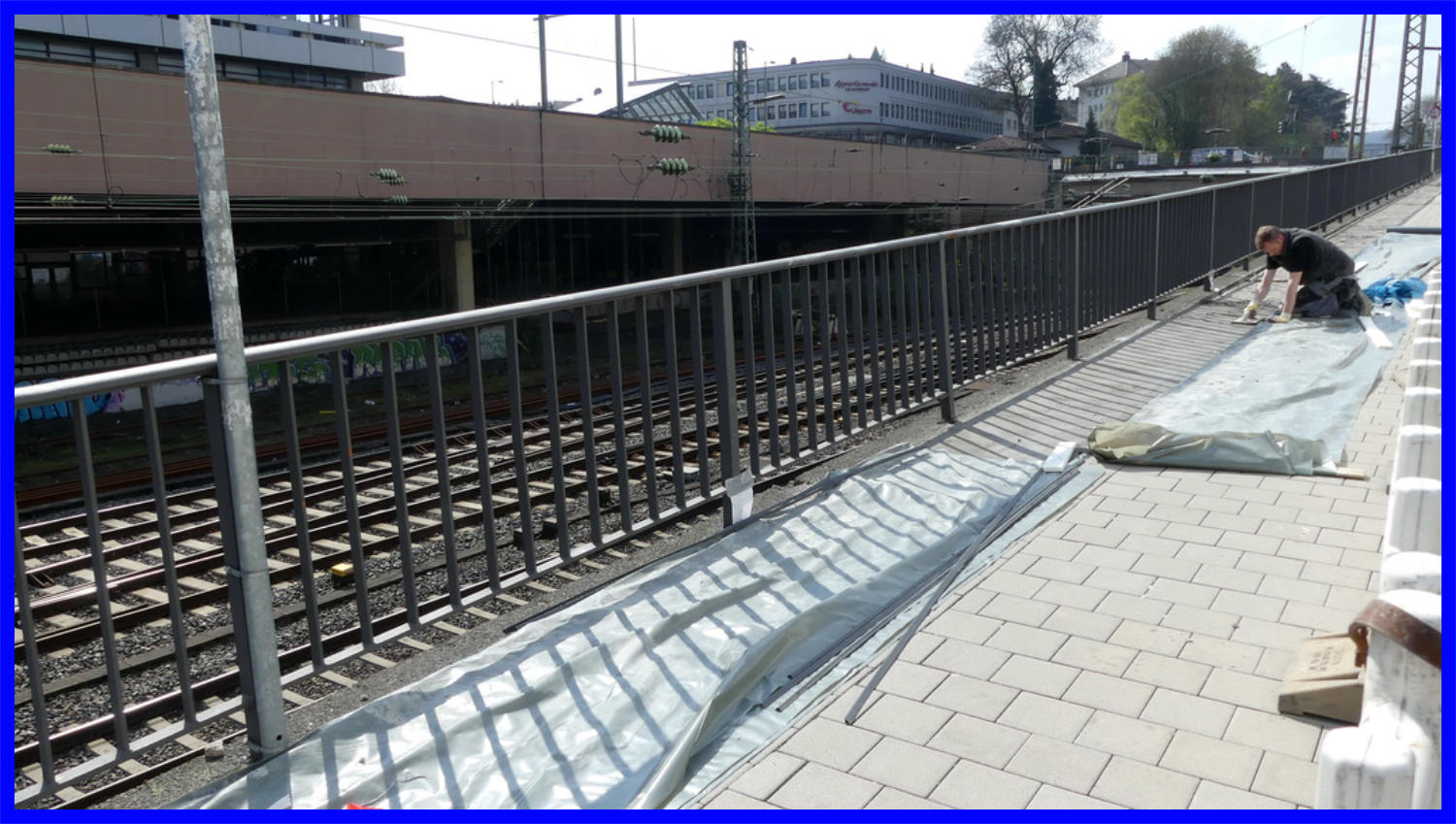

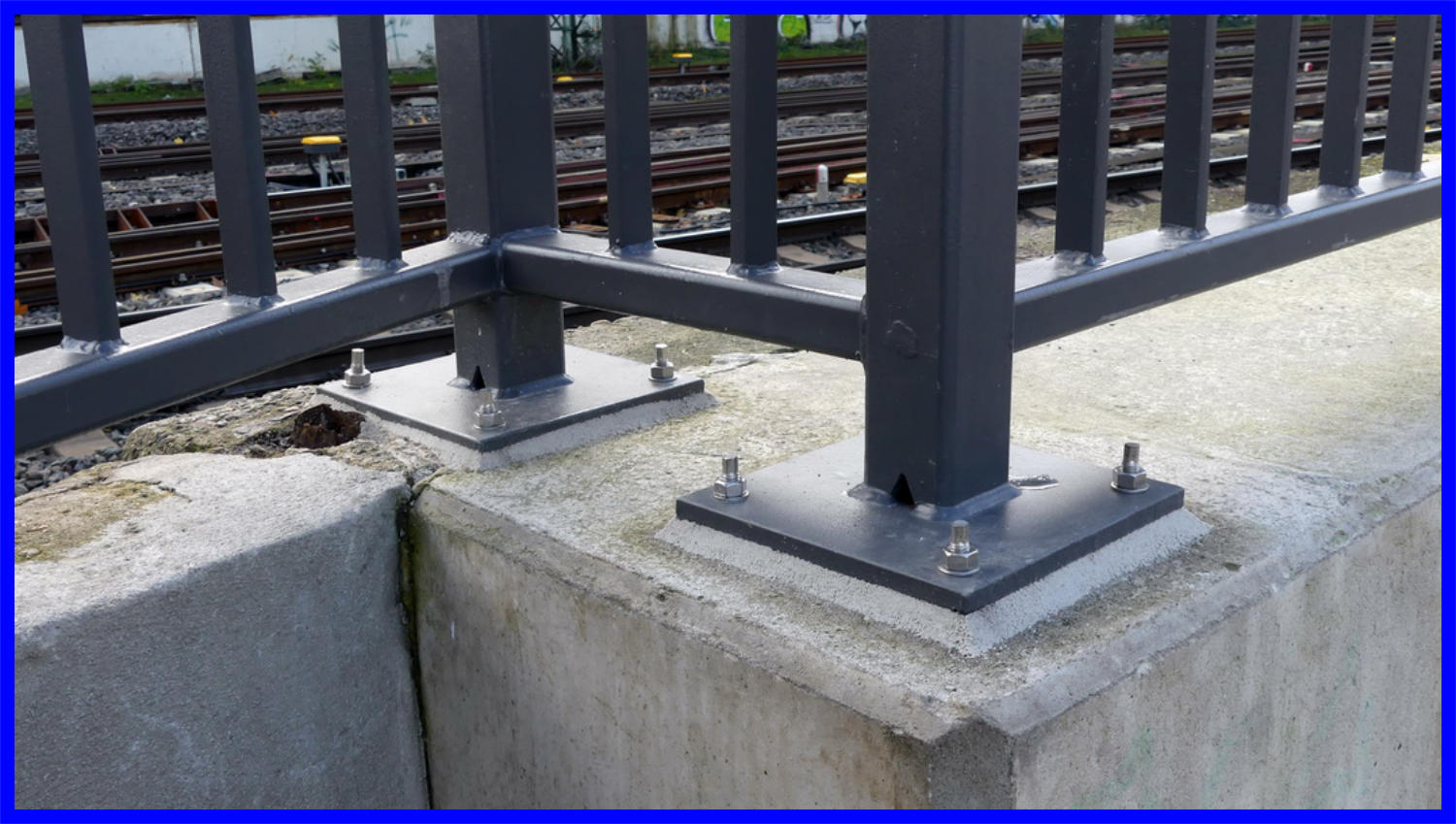

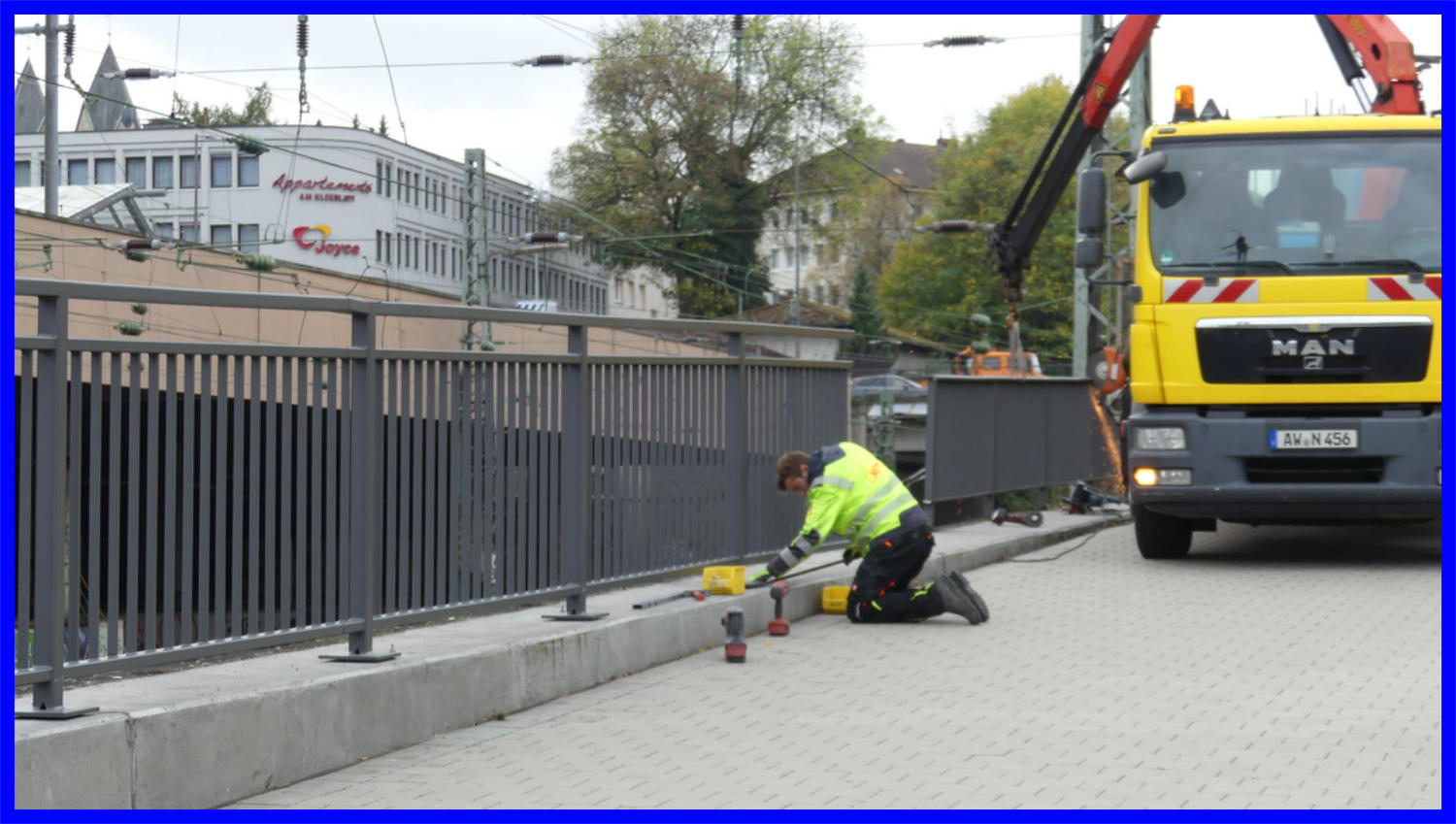

02.11.2017 - Die Geländerplatten werden noch mit Schnellbeton unterfüttert.
02.11.2017
